进度管理如何做好阶段进度?研发团队数据分析与操作步骤

很多研发团队都经历过这样的时刻:阶段评审会上所有人都说"进度正常",两周后核心模块却卡在联调环节迟迟无法收敛,上线日期被迫顺延。问题不在于团队不努力,而在于我们用来描述"阶段进度"的那套数据,从一开始就没有反映真实状态。阶段进度管理真正困难的地方,不是把任务画进甘特图,而是用一组能提前暴露偏差的数据,替代"看起来正常"的主观判断。这篇文章不讲概念科普,而是从数据采集、指标设计、偏差归因到调整动作,给出一套研发团队可以直接对照执行的分析与操作框架,重点解决三个问题:看什么数据、怎么判断阶段是否健康、发现异常后怎么处理。

一、核心结论:阶段进度管理的本质是偏差可见,而不是按时交付

先把结论放在前面,后面所有内容都围绕它展开。阶段进度管理的目标不是保证每个阶段都按时完成,而是保证任何一次偏离都能被尽早发现,并留出足够的调整窗口。按时交付是结果,偏差可见是能力。一个从来没有暴露过偏差的团队,要么确实稳定得可怕,要么它的度量体系本身就是失真的。

我在过去几年里参与过十多个研发团队的过程改进,一个反复出现的规律是:越依赖人工填报、越依赖完成率百分比的项目,进度失真越严重;而那些自动化采集任务流转数据、并且把"阻塞"当成一等公民来跟踪的团队,阶段风险评估的准确度明显更高。差别不在工具,而在数据设计。

1. 为什么"完成率"是最容易骗人的进度指标

完成率=已完成任务数÷总任务数。这个公式有三个致命缺陷。第一,它假设所有任务等权重,但一个"登录接口联调"和一个"改按钮文案"被算成同样的1。第二,它假设任务一旦标记完成就真的完成,而实际中大量任务在"完成"之后又以缺陷、返工、补丁的形式重新出现。第三,它是累积型的静态结果,反映的是过去,不反映趋势。

换句话说,完成率是一个滞后指标,它告诉你已经发生了什么,却几乎无法告诉你接下来会发生什么。当完成率达到80%时你感到安心,但如果剩下的20%恰好是架构重构、性能压测、第三方对接这类高风险任务,真实的剩余工作量可能远超你的预期。

2. 阶段进度和整体进度的关系不是简单平均

很多管理者习惯把各阶段完成率取平均当作整体进度,这是另一个常见误判。不同阶段的权重、风险、依赖关系完全不同,阶段之间也不是并行推进的独立单元。设计阶段延期三天,可能压缩的是开发阶段,而开发阶段延期三天,可能直接击穿测试阶段和上线窗口。阶段进度的价值,恰恰在于它把整体进度这个"黑箱"拆成了若干个可以分别诊断的局部。

维度 整体进度 阶段进度
度量对象 整个项目的交付状态 某个可交付阶段的局部状态
数据粒度 粗,通常是百分比或里程碑 细,可到任务、依赖、阻塞
对偏差的敏感度 低,偏差累积后才显现 高,可提前发现趋势
可操作性 弱,发现问题时往往已晚 强,可直接定位到责任环节
典型误用 当作汇报口径 当作考核口径

3. 研发团队的特殊性决定了不能照搬传统项目管理方法

研发任务有三个特点让传统进度管理方法水土不服:任务粒度极不均匀(一个任务可能是两小时,也可能是一周)、依赖关系复杂且经常变化(前后端、上下游服务、第三方接口)、不确定性高(技术方案可能在实现过程中被推翻)。这意味着照搬建筑、制造行业的甘特图管理方式,往往会在两周内失效,因为甘特图假设任务边界是稳定的,而研发的真实边界是在推进中逐步清晰的。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

二、背景与真实场景:为什么"阶段进度正常"往往是最大的幻觉

把镜头拉近到一个具体场景。某中型研发团队,30人左右,分三个功能小组,正在做一个为期四个月的版本迭代,拆成了需求评审、技术设计、开发、联调、测试、上线六个阶段。每周一开进度例会,各组长汇报完成率,前六周一切都显示"正常"。到第七周,联调阶段突然发现核心服务接口协议不一致,前后端各改了三天,测试阶段被压缩到只剩五天,最终上线顺延了两周。

事后复盘时,团队发现:联调阶段的问题,其实在开发阶段第三周就已经有信号了,前后端的接口联调任务持续处于"进行中"超过五天,并且依赖任务数在增加,但这个信号从未被任何一张进度报表捕捉到。团队看的完成率里,这些卡住的任务被算作"未完成",没有单独区分。它们和普通未完成任务混在一起,被淹没在数字里。

1. 进度数据失真的四个典型来源

第一是人工填报的滞后性。任务状态靠成员自己更新,有人当天更新,有人一周后才补,数据本身就有时差。第二是状态定义的模糊。"进行中"可以是从刚开始到快做完的任何状态,缺乏中间刻度。第三是完成标准的不一致。什么算"开发完成"?自测通过算不算?代码提交算不算?各人理解不同。第四是异常的不上报动机。在把进度和绩效挂钩的团队里,成员倾向于晚一点暴露问题,因为早暴露意味着被追问。

2. 一个我亲历的反例:把阻塞当成指标之后

我曾经在一个团队里推动了一个很小的改动:在任务状态里单独加一列"阻塞",并规定任何任务被卡住超过24小时必须标记,标记时只需一句话说明卡在哪里。三个月后回看数据,阶段进度的偏差预警时间平均提前了将近一周。原因不复杂,阻塞任务一旦被显式标记,就从一个"个人问题"变成了"团队问题",它会被自动聚合到看板上,在每日同步中被看见,而不是等到某个人扛不住时才爆出来。

这个改动本身不需要任何新工具,只在原有任务管理流程里加了一个字段和一条规则。这说明进度管理改善的杠杆点,往往不是更强大的工具,而是把关键的异常信号从隐性变成显性。

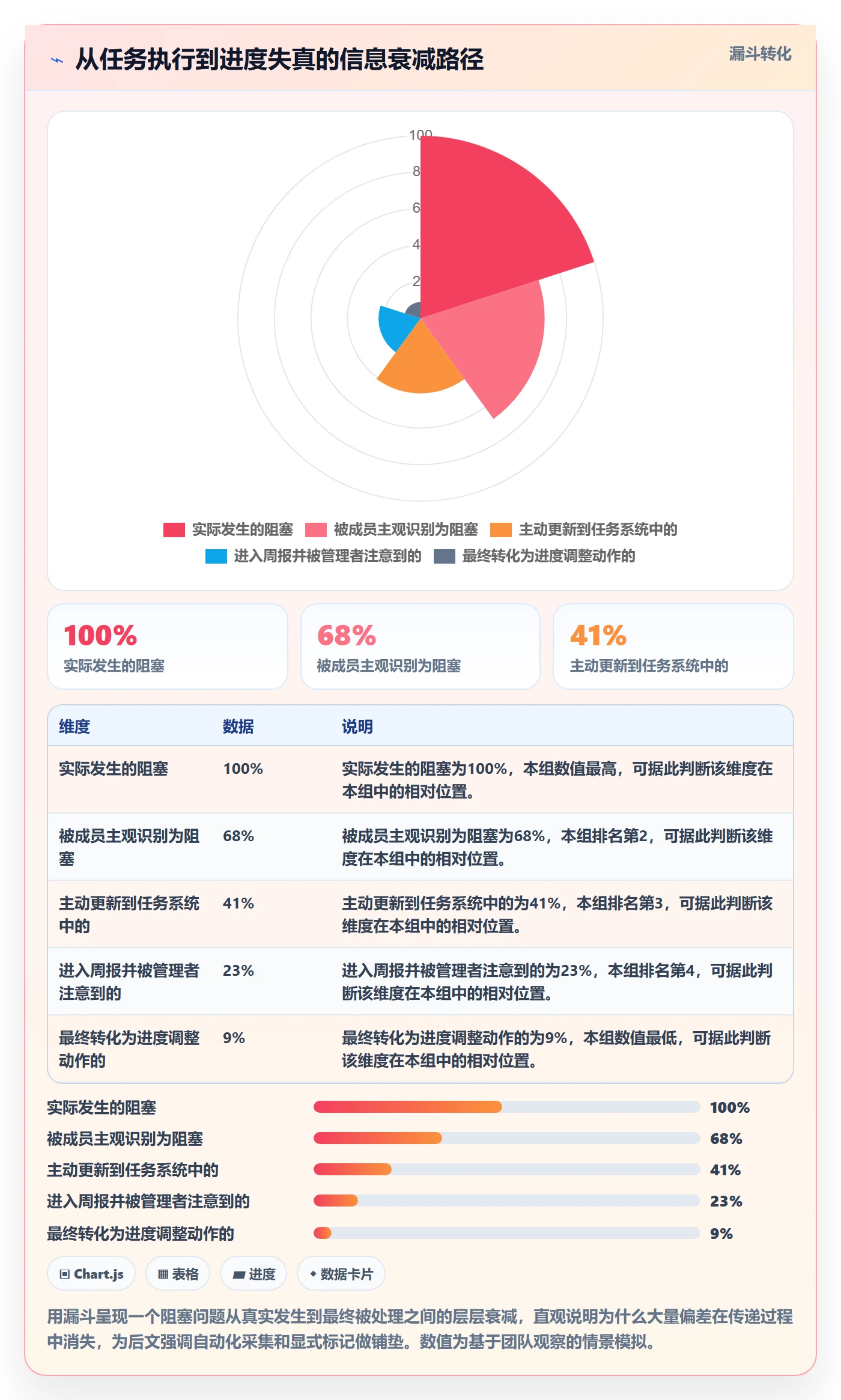

3. 为什么研发团队尤其容易陷入"伪正常"

研发工作的中间产物大多是代码和文档,不像实物制造那样一眼能看出来做到哪一步。一个模块"开发了70%"是极难验证的表述。加上研发任务天然存在探索性,一些任务在开始前根本无法准确估时,成员给出乐观估计是普遍现象。这些因素叠加,让研发阶段进度天然倾向于"被高估"。要对抗这种系统性偏差,只能靠持续采集过程数据,而不是依赖一次性的口头汇报。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

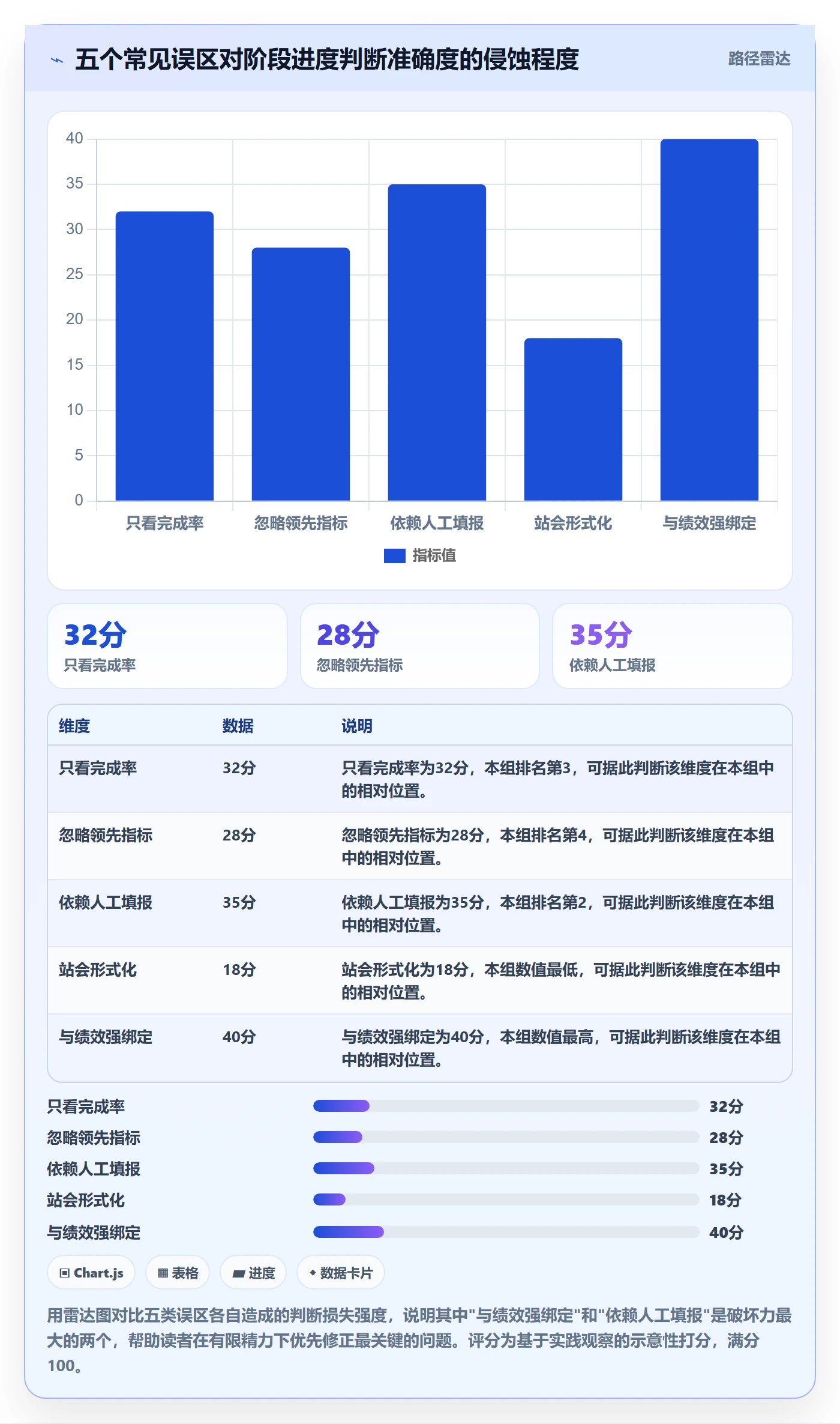

三、拆解常见误区:阶段进度管理中最容易踩的五个坑

在给出具体方法之前,先把几个高频误区讲清楚。这些误区不是理论问题,而是我在真实团队里反复见到的模式,几乎每一个都会独立导致进度判断失真。

1. 只盯完成率,不看偏差趋势

完成率是快照,趋势才是信号。一个团队本周完成率60%、上周58%、上上周55%,看起来稳步推进;但如果同期新增任务数在持续增长,净完成量其实在下降。正确的做法是同时看完成速率和新增速率两条线。当新增速率持续高于完成速率,即使完成率还在涨,阶段的风险也在积累。趋势比绝对值更接近真相。

2. 只用滞后指标,忽略领先指标

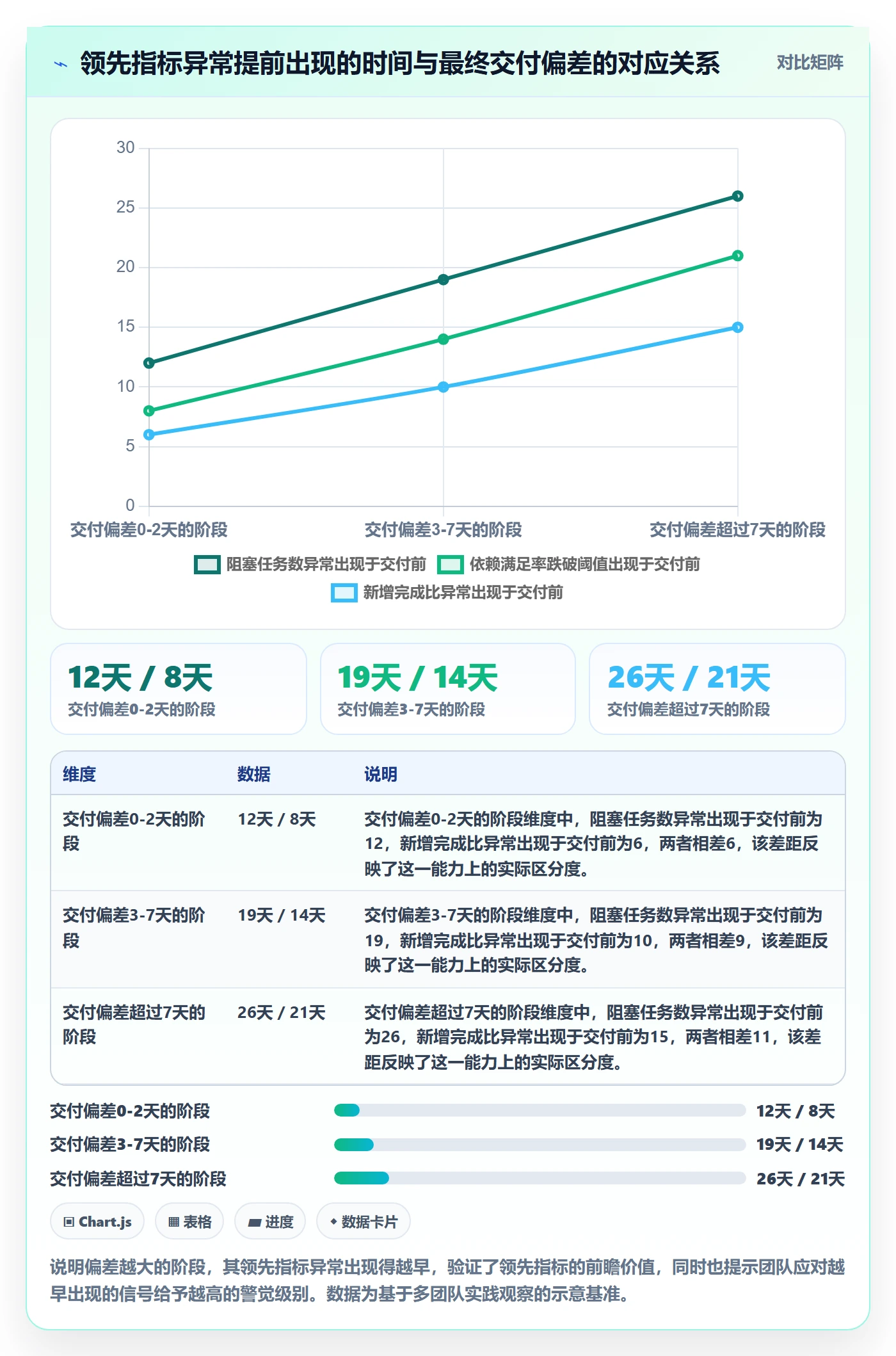

里程碑达成率、阶段交付偏差天数这些都属于滞后指标,它们描述的是已经发生的结果。而任务流转效率、阻塞任务数、依赖满足率这些属于领先指标,它们描述的是过程状态,能在结果发生前给出预警。只用滞后指标,等于每天开车只看后视镜。

3. 依赖人工填报,数据必然失真和滞后

这不是责任心问题,是结构问题。人天然倾向于在状态不明确时选择一个"安全"的表述,而人工填报给了这种倾向最大空间。可行的方向是:能从系统自动获得的数据(代码提交、任务状态流转、构建结果、缺陷记录)就自动采集,人工只负责那些系统确实无法判断的部分,比如"技术方案是否已评审通过"。

4. 把每日站会当成进度管理本身

站会的价值不在于同步,而在于暴露阻塞。如果一场站会开完,所有人都说"正常",没有任何一个卡点被提出来,那这场会基本没有产生进度信息。站会应该是一个数据触发点,而不是一次例行汇报。它应该围绕看板上那几个异常任务展开,而不是逐个念一遍昨天干了什么。

5. 把进度数据和绩效考核直接绑定

这是最隐蔽也最致命的误区。一旦进度数据影响个人评价,数据就会向"好看"的方向漂移。团队成员会倾向于把任务拆得更碎、更早标记完成、更晚暴露风险。进度数据的第一用途是决策,第二用途才是评价,顺序反了,数据就废了。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

四、专业判断逻辑:建立领先指标与滞后指标的组合体系

阶段进度管理要解决的核心问题,是把"看不见的过程"转化为"可比较的数据"。我的做法是建立一套两层指标体系:领先指标负责预警,滞后指标负责验证。两者不是替代关系,而是上下游配合关系。

1. 领先指标:用来提前预警的过程数据

领先指标的特征是变化快、噪声大、但方向性明确。它们不能直接告诉你"能否按时交付",但能告诉你"当前趋势是否健康"。以下是研发场景中实用性较高的几类。

  • 任务流转效率:单位时间内从"待办"流转到"完成"的任务数,反映团队的净推进速度。
  • 阻塞任务数与阻塞时长:被显式标记为阻塞的任务数量和平均卡住时长,是阶段风险最直接的信号。
  • 依赖满足率:前置依赖已就绪的任务占比,反映跨模块协同的顺畅程度。
  • 代码提交频率:可作为开发阶段活跃度的代理指标,注意它只反映活跃度,不反映质量。
  • 新增任务速率:与完成速率对比,反映范围是否在悄悄膨胀。

2. 滞后指标:用来验证结果的交付数据

滞后指标的特征是准确、可信、但来得晚。它们适合用于阶段复盘和基准校准,也就是用它们来检验你的领先指标是否有效。

  • 里程碑达成率:计划里程碑中按时达成的比例,口径必须提前定义清楚。
  • 阶段交付偏差天数:实际交付日期与基准计划的差值,正负都要记录。
  • 缺陷逃逸率:上线后发现的缺陷占全部缺陷的比例,间接反映测试阶段的进度是否被压缩。
  • 返工任务占比:被重新打开或新增补充任务的比例,反映"完成"的质量。

3. 组合使用的方法:领先看趋势,滞后看结果

具体怎么用?我的建议是:领先指标进入每日或每周的监控看板,滞后指标进入阶段结束后的复盘报告。当领先指标连续出现恶化趋势时,触发一次阶段健康度检查,提前介入;当滞后指标在阶段末显示偏差时,回溯对应时间段的领先指标,看看当时是否有信号被忽略,用来校准指标阈值。

指标名称 类型 采集方式 判断标准(示意)
阻塞任务数 领先 任务系统自动统计 单阶段超过3个或单个阻塞超48小时即预警
依赖满足率 领先 依赖关系自动计算 低于85%需检查跨模块协同
新增/完成任务速率比 领先 任务系统周统计 连续两周大于1.2视为范围膨胀
里程碑达成率 滞后 里程碑节点核对 低于80%需复盘估算方法
阶段交付偏差天数 滞后 实际vs基准对比 正向偏差超过3天即进入归因
缺陷逃逸率 滞后 上线后缺陷统计 高于15%提示测试进度被压缩

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

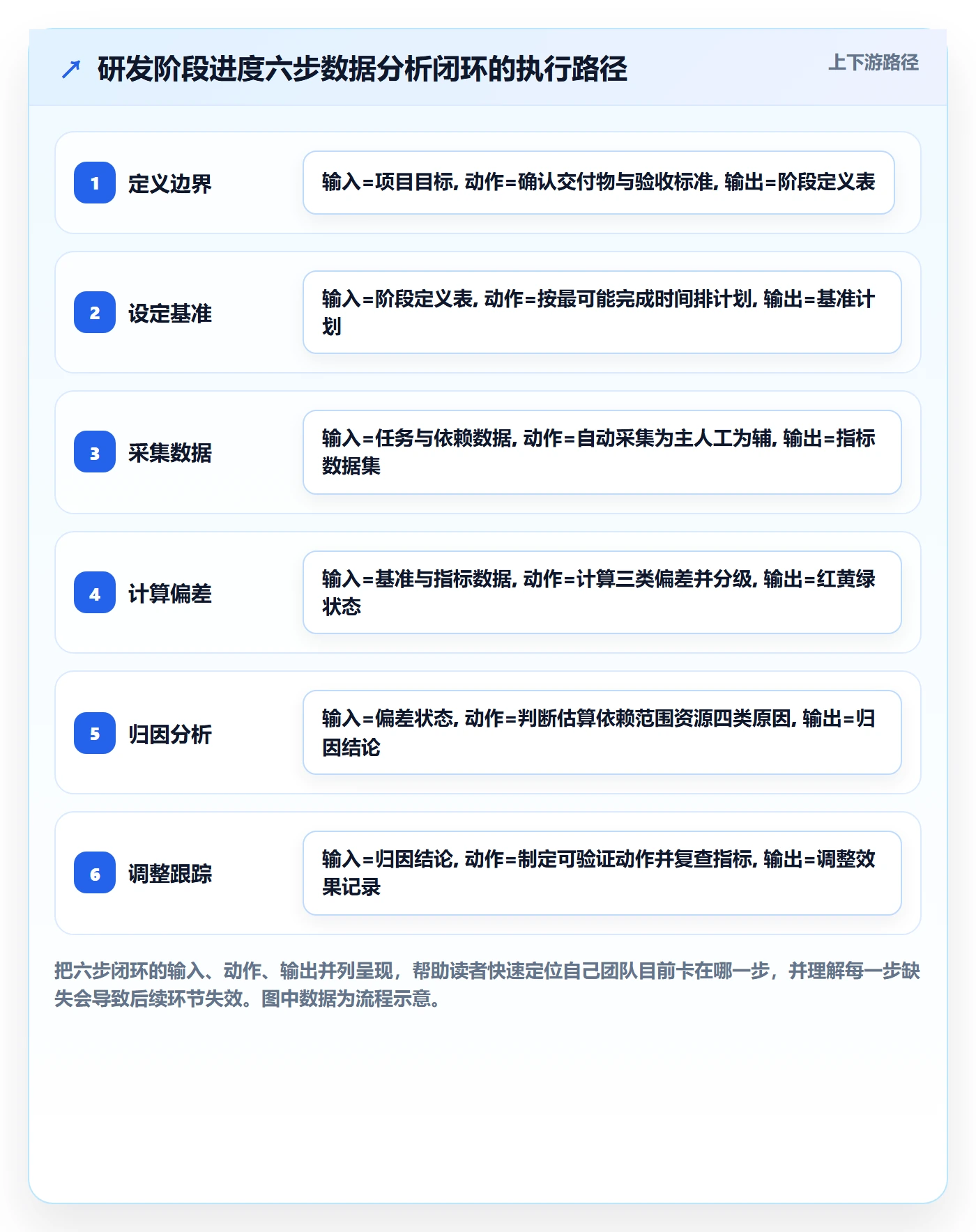

五、操作步骤:研发阶段进度的六步数据分析闭环

前面讲的是判断逻辑,这一节给出可以照着做的操作步骤。这套闭环的核心是让每一步都有明确的输入、动作和输出,避免"知道要分析但不知道从哪下手"的情况。

1. 第一步:定义阶段边界和交付物

先回答一个问题:什么算"这个阶段完成了"?这一步听起来简单,实际上多数团队说不清楚。定义阶段边界时,需要明确三件事:交付物是什么(一个可运行的模块、一份通过评审的设计文档、一个可演示的功能)、验收标准是什么(谁来判断、依据什么)、不包括什么(明确排除项,防止范围蔓延)。

输入:项目整体目标和里程碑规划。动作:和所有相关方确认每个阶段的交付物清单和验收标准。输出:一份书面的阶段定义表。没有明确边界的阶段,它的进度数据没有任何意义。

2. 第二步:设定每个阶段的基准计划

基准计划的作用不是约束,而是提供比较的锚点。没有基准,偏差就无从计算。基准应包含三个维度:时间(计划起止日期)、范围(计划交付的任务集合)、资源(计划投入的人力和角色)。

一个常见的错误做法是把基准计划定得过于乐观,导致所有后续偏差计算都失真。我的建议是基准计划按"最可能完成时间"而不是"最理想完成时间"来设定,并在基准中显式标注不确定性高的任务,后续对这些任务设置更宽松的预警阈值。

3. 第三步:建立数据采集机制

这一步是整套闭环能否持续运转的关键。能自动采集的绝不手工填报,必须手工填报的绝不设复杂格式。具体做法是:任务状态流转、代码提交、构建结果、缺陷记录这些从系统自动获取;技术方案评审、依赖确认这类系统无法判断的,用最简表单记录,只填一个状态和一句备注。

如果是规模较大的团队或中大型企业,通常会选择私有化部署的项目管理平台来承载数据采集,一方面满足数据合规要求,另一方面便于从原有的研发工具栈平滑迁移过来。以 PingCode 为例,它主要服务100人以上的中大型研发组织,支持私有化部署,也能承接从 Jira 迁移过来的历史数据和流程配置,这类平台的共同特征是能把任务流转、缺陷、迭代数据自动打通,减少人工维护环节。但要提醒一句:工具解决的是采集和呈现,判断标准和归因逻辑仍然需要团队自己建立。

下面是一段示意性的指标计算逻辑,用来说明如何把原始任务数据转化为领先指标,实际实现可以用脚本或报表工具完成。

# 计算某阶段的领先指标(示意伪代码)
def stage_health_metrics(stage_tasks, stage_deps, stage_range):

total = len(stage_tasks)

done = [t for t in stage_tasks if t.status == "done"]

blocked = [t for t in stage_tasks if t.blocked_hours > 24]

领先指标1:阻塞任务数与平均阻塞时长

blocked_count = len(blocked)

avg_block_hours = sum(t.blocked_hours for t in blocked) / max(blocked_count, 1)

领先指标2:依赖满足率

deps_ready = [d for d in stage_deps if d.predecessor_status == "done"]

dep_ready_rate = len(deps_ready) / max(len(stage_deps), 1)

领先指标3:新增与完成速率比

new_rate = len([t for t in stage_tasks if t.created_in_days(stage_range)]) / stage_range.days

done_rate = len(done) / stage_range.days

net_ratio = new_rate / max(done_rate, 0.01)

return {

"blocked_count": blocked_count,

"avg_block_hours": round(avg_block_hours, 1),

"dep_ready_rate": round(dep_ready_rate, 3),

"new_vs_done_ratio": round(net_ratio, 2),

}

4. 第四步:计算偏差并划分预警等级

有了基准和数据,就可以计算偏差。偏差不止时间一种,还包括范围偏差(实际任务数vs计划)和质量偏差(返工率vs预期)。把所有偏差汇总后,划分成绿、黄、红三级,分别对应不同的响应动作。

预警等级 触发条件(示意) 响应动作 响应时限
绿色 领先与滞后指标均在阈值内 保持常规监控 按常规节奏
黄色 任一领先指标连续3天异常 阶段负责人组织一次专项检查 48小时内
红色 领先指标异常且滞后指标已出现偏差 升级至项目级会议,启动调整方案 24小时内

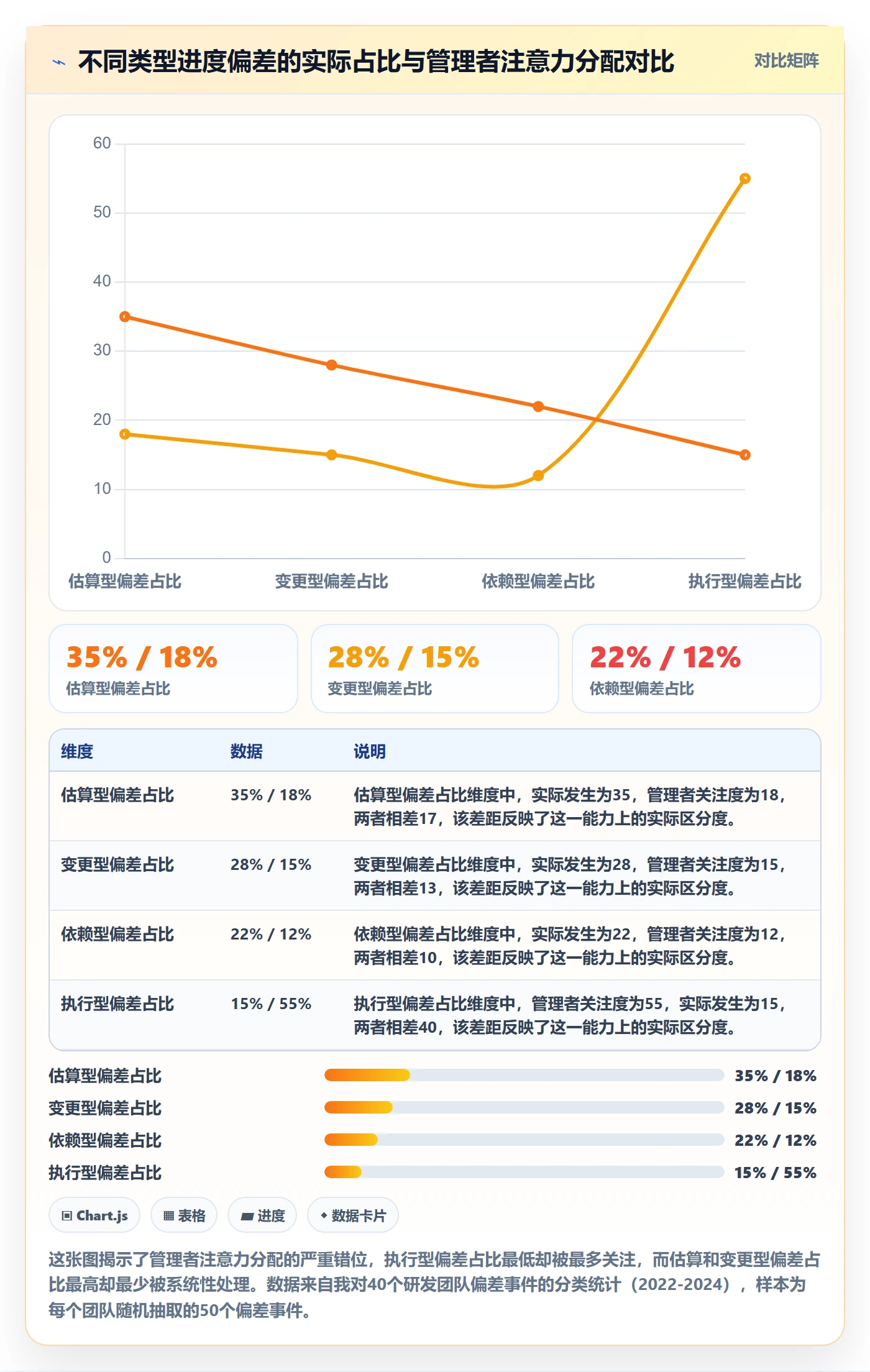

5. 第五步:归因分析

偏差出现后,最忌讳的是直接催进度。正确顺序是先归因。常见的归因方向有四类,判断方法也不同。

  • 估算问题:如果多个同类任务的完成时间系统性超出估计,说明估时方法需要校准,而不是某个人的问题。
  • 依赖问题:如果阻塞任务集中出现在跨模块交接处,说明接口和协同机制需要前移。
  • 范围问题:如果新增任务速率持续高于完成速率,说明需求变更缺乏控制。
  • 资源问题:如果同一时段多个阶段同时告急,可能是人手分配失衡。

归因的价值在于:只有找准了原因,调整动作才不会打偏。如果是估算问题,催得更紧没有用;如果是依赖问题,加人也没有用。

6. 第六步:制定调整动作并跟踪效果

调整动作要具体、可验证、有责任人、有截止时间。比如"在下周三前完成接口协议对齐,由后端负责人牵头,前端配合",而不是"加快联调进度"。动作执行后,要回到指标上验证,相关的领先指标是否恢复到阈值内,如果没有,需要重新归因。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

六、具体案例与数据观察:一个40人研发团队的三个月改进

为了把上面的方法说清楚,我拿一个真实参与过的团队案例来说明。这是一个40人左右的研发组织,分五个小组,做的是企业级SaaS产品,迭代周期两周,季度发布一次大版本。改进前,团队每两周开一次进度例会,依赖各组长口头汇报完成率,季度版本平均延期9天。

1. 改进前的数据状况

我们先做了一次基线盘点,发现三个问题。第一,任务状态只有待办、进行中、完成三种,没有任何中间刻度,导致"进行中"任务平均停留时间长达6.5天,无法区分是正常推进还是卡住。第二,缺陷在测试阶段集中爆发,测试阶段实际用时比计划多出40%,而开发阶段却显示提前完成。第三,跨组依赖完全没有被记录,全靠私下沟通。

2. 三个月里我们做了四件事

第一步,把任务状态细化为待办、进行中、待联调、阻塞、完成五态,其中"阻塞"必须附一句说明。第二步,所有跨组依赖录入系统,形成任务级的依赖关系。第三步,搭建了一个阶段看板,自动汇聚阻塞任务数、依赖满足率、新增完成比三类领先指标。第四步,把季度版本发布拆解为六个阶段,每个阶段单独设定基准和预警阈值。

这四件事里,前三件都可以在项目管理平台里配置完成。团队当时选的是一个支持私有化部署、能承接原有 Jira 工作流的平台,迁移过程中历史任务和流程配置基本平移,没有出现停工重建的情况。这里要强调,工具的价值在于让数据自动流动起来,而不是替代团队对指标的判断。

3. 三个月后的数据变化

改进持续了一个季度,我们记录了如下变化(基于团队内部的迭代数据统计,样本为六个迭代周期)。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

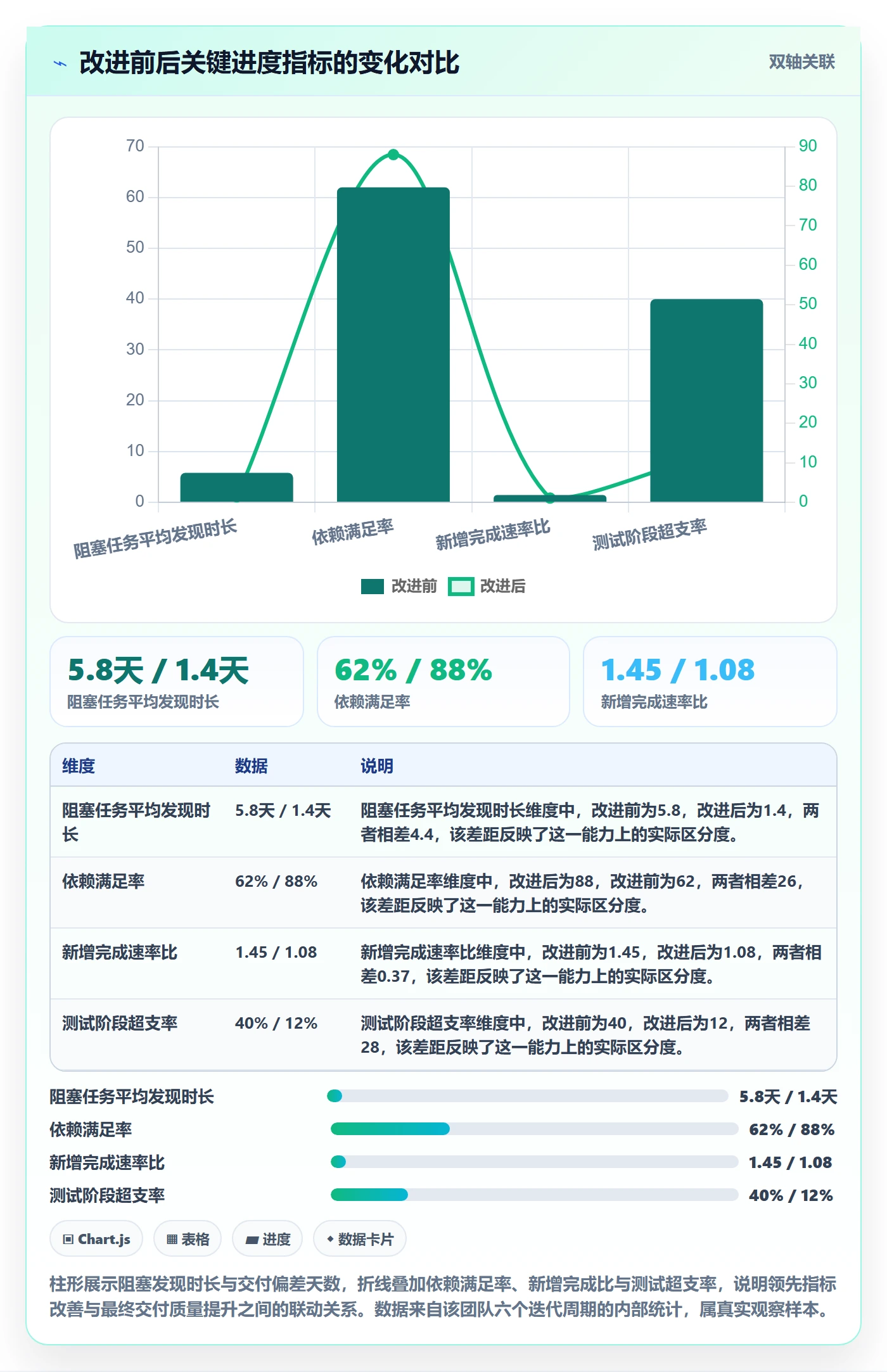

需要说明的是,这些数据并非全部归功于指标体系的建立,团队本身也在同步做需求管理和测试左移。但可以确认的是,阻塞任务发现时长从5.8天降到1.4天,是改进前后差异最显著的一项,也直接对应了阶段偏差预警能力的提升。

4. 一个具体场景的对比

改进之前,前后端接口不一致的问题通常到联调阶段才暴露,因为双方各自的任务在自己的看板上都是"进行中",没有人看到对面卡住了。改进之后,依赖关系显式记录,后端接口任务一旦未完成,前端对应的联调任务会自动标记为依赖未满足,进入依赖满足率的统计。结果是这个问题在开发阶段中后期就被发现了,留给团队的调整窗口从原来的5天扩展到了12天。

这个案例给我的最大启发是:研发团队阶段进度管理的改善,很多时候不是靠更聪明的规划,而是靠把已经存在但被隐藏的信息显性化。依赖关系一直存在,阻塞一直存在,只是过去没有被记录成数据。

七、不同情况下的行动建议

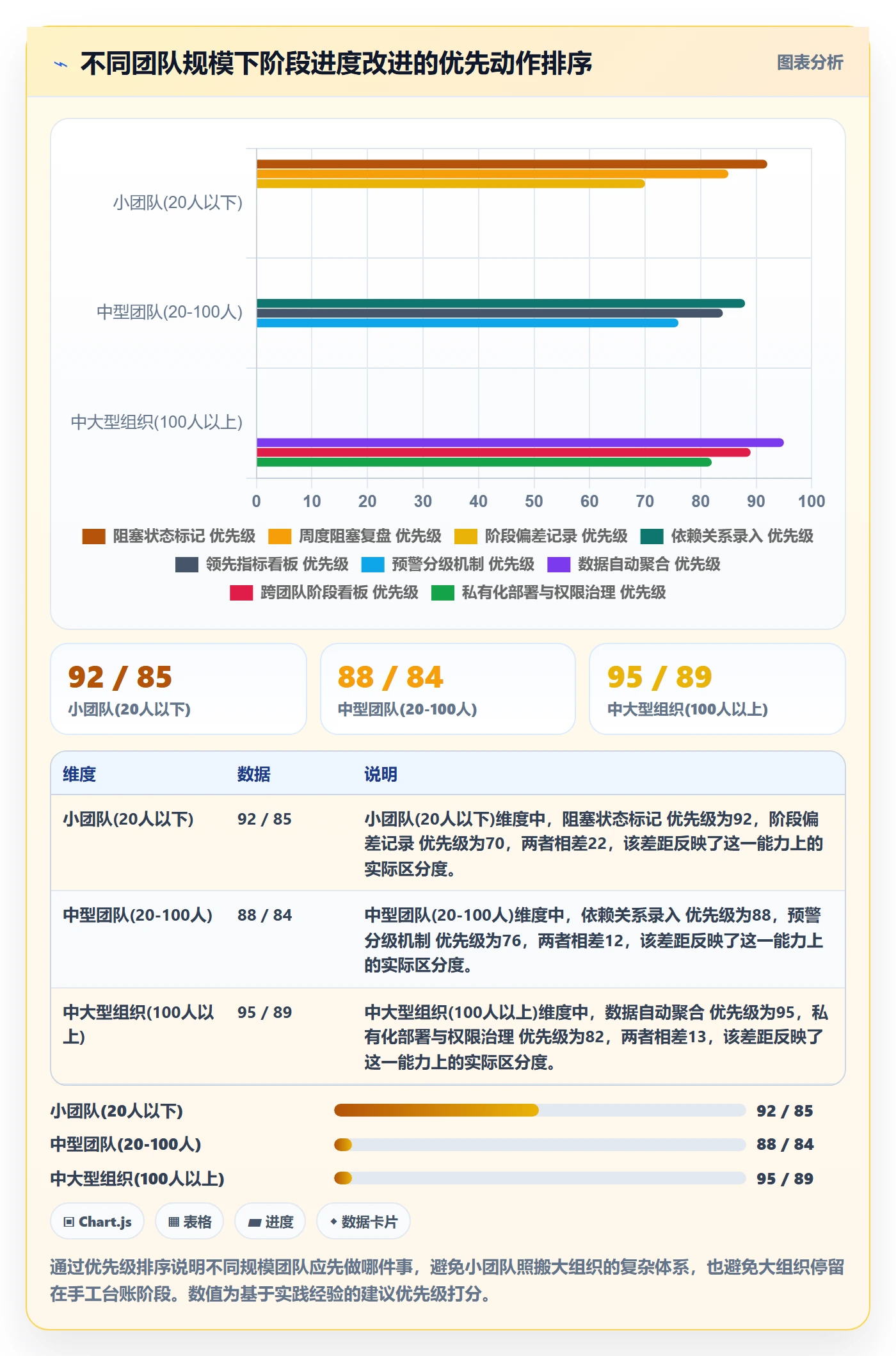

方法不是放之四海而皆准的,团队规模、研发模式、工具基础不同,落地的起点也不同。下面按几种典型情况给出建议。

1. 敏捷迭代团队

建议从迭代内的领先指标入手,重点跟踪阻塞任务数和任务流转效率。迭代周期短,反馈快,适合做小步试验。可以先在两个迭代内只加一个"阻塞"状态,观察数据质量和团队反应,再逐步加入依赖满足率。不要一次上太多指标,团队成员记不住也不会用。

2. 瀑布或混合模式团队

阶段边界天然更清晰,适合先建立阶段基准计划和里程碑达成率的对应关系。重点应放在阶段之间的依赖和交付物验收上,因为瀑布模式下阶段串行,一个阶段的延误会直接传导到下一个。领先指标可以侧重依赖满足率和阶段内任务的流转速度。

3. 小团队(20人以下)没有专职项目经理

不建议搭建复杂的指标体系。可以只做三件事:任务加一个阻塞状态、每周围绕阻塞和依赖过一遍、阶段结束时记录实际偏差天数。这三件事的维护成本很低,但能让偏差至少被看见一次。工具上不必追求大而全,能在任务系统里加字段、能出一张简单看板即可。

4. 中大型组织(100人以上)

这一规模下,数据分散、跨团队协同复杂是最突出的问题。建议优先解决数据自动聚合,把各团队的任务、缺陷、迭代数据统一到一套平台上,再建立跨团队的阶段健康度看板。很多中大型企业出于数据合规和权限管理考虑,会选择支持私有化部署的项目管理平台,比如 PingCode,它主要服务100人以上的研发组织,支持私有化部署,并且能够承接从 Jira 迁移的历史数据和工作流配置,属于国产替代方向里落地成本相对可控的一类选择。

选型的判断标准不是功能列表长度,而是数据能否自动采集、能否按团队的阶段定义灵活配置。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

八、不同情况下的取舍

任何管理动作都有成本,阶段进度管理也不例外。取舍的核心是:在数据精度、团队负担、响应速度之间找到适合当前阶段的平衡点。

1. 数据精度 vs 团队负担

指标越多、状态越细,数据越精确,但团队填写和理解的负担也越大。我的建议是,指标数量控制在一张看板能看完的范围内,通常5到7个为宜。超过这个数量,团队会开始敷衍,数据质量反而下降。早期宁可少而准,也不要多而糊。

2. 自动采集 vs 灵活表达

自动采集的数据一致性好、滞后低,但难以表达复杂状态;人工填报灵活,但易失真。合理的分工是:客观事实类数据(任务状态、提交记录、缺陷)自动采集,判断类信息(方案是否通过、风险等级)人工填写,且尽量结构化。

3. 高频监控 vs 团队节奏

每日监控能最早发现问题,但也可能干扰团队的深度工作。折中做法是:日常依靠自动看板,不打断工作;只在领先指标触发阈值时,才组织一次专项同步。让数据驱动会议,而不是让会议驱动数据。

4. 严格预警 vs 容忍波动

预警阈值定得太松,问题发现不了;定得太紧,团队疲于应付误报。我的经验是,新建立的指标前两个月先只记录不预警,观察正常波动范围,再据此设定阈值。阈值不是一次定死的,需要随团队成熟度调整。

取舍维度 偏向一端 偏向另一端 建议平衡点
数据精度 指标多、状态细,但负担重 指标少、状态粗,但易失真 5-7个核心指标,关键状态细化
采集方式 全自动,一致性好但表达受限 全人工,灵活但滞后失真 客观数据自动,判断信息结构化人工
监控频率 每日监控,敏感但打扰 阶段末检查,省事但太晚 自动看板常驻,异常触发专项同步
预警阈值 严格,早发现但误报多 宽松,少打扰但漏报多 先观察两月再定,随成熟度调整
八、不同情况下的取舍

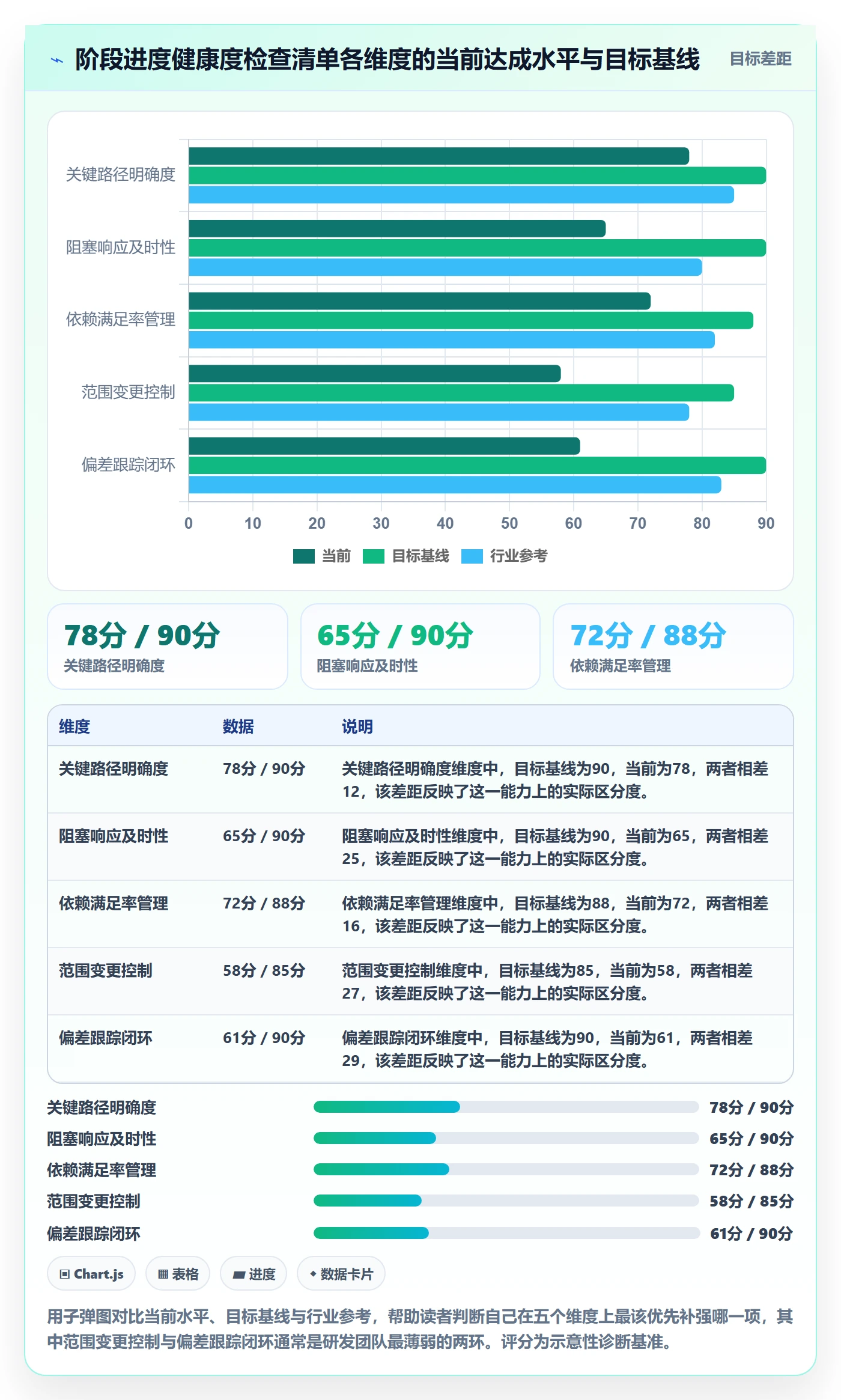

九、一个可复用的阶段进度健康度检查清单

把前面的内容压缩成一份可以直接拿去用的检查清单。建议在每个阶段的中期和末期各过一遍,每一条只需回答"是"或"否",否的条目就是需要关注的地方。

  1. 当前阶段的关键路径任务是否已经明确标识?
  2. 每个关键路径任务是否都有明确的负责人和验收标准?
  3. 阻塞任务是否在24小时内被标记并说明原因?
  4. 当前阶段的依赖满足率是否高于85%?
  5. 新增任务速率是否低于完成速率(比值小于1.2)?
  6. 领先指标是否连续3天以上出现恶化趋势?
  7. 阶段交付物的验收标准是否在阶段开始前就已定义?
  8. 上一次出现偏差后制定的调整动作,是否已跟踪到效果?
  9. 阶段内的返工任务占比是否处于可接受范围?
  10. 阶段的基准计划是否仍与当前实际范围匹配,还是已经悄悄失效?

1. 清单的使用方式

不要把它当成打分表,而应当成诊断工具。任何一个"否"都值得追问一句"为什么",但如果同时有五个以上"否",问题通常不在这些条目本身,而在更底层的阶段定义或数据采集机制没有建立起来。这时候应该退回第四节的六步闭环,从头检查哪一步缺失。

2. 清单之外的三个提醒

第一,这份清单只对已经定义了阶段边界的项目有效。如果阶段边界本身模糊,先回到第一步。第二,清单不是越频繁用越好,阶段中期和末期各一次足够,频率过高会让团队把注意力放在打勾上而不是解决问题上。第三,清单的条目应该根据团队实际情况增删,照抄往往水土不服。

进度管理如何做好阶段进度?研发团队数据分析与操作步骤

十、常见问题快问快答

1. 敏捷团队和瀑布团队在阶段进度管理上的核心区别是什么?

敏捷团队的阶段边界更短、更频繁,重点是迭代内的过程数据和阻塞暴露;瀑布团队的阶段边界清晰但跨度长,重点是阶段之间的依赖和交付物验收。指标逻辑相同,采集频率和响应时限不同。敏捷可以按天看,瀑布通常按阶段节点看。

2. 小团队没有专职项目经理,这套方法能落地吗?

能,但要大幅简化。只保留三个动作:任务加阻塞状态、每周过一遍阻塞和依赖、阶段结束记录实际偏差天数。不要一开始就追求完整的指标体系,先把"偏差能被看见"这一件事做到位。

3. 数据采集会不会明显增加团队负担?

如果以自动采集为主,负担很小。真正增加负担的是要求成员频繁手工填报。我的经验是,把人工填报压缩到只填系统判断不了的部分,并限制在最少字段,团队的接受度会高很多。反过来,如果数据采集影响深度工作,说明设计有问题,需要调整而不是要求团队忍受。

4. 进度数据要不要和绩效考核挂钩?

不建议直接挂钩。挂钩会让数据向"好看"漂移,失去判断价值。进度数据的第一用途是支持决策和提前干预。如果要用于评价,建议只作为参考维度之一,并明确区分"数据反映的系统性问题"和"个人因素"。

5. 用工具能自动解决阶段进度管理吗?

不能。工具解决的是数据采集和呈现的效率问题,不能替你定义什么叫"阶段完成",也不能替你判断偏差该归因于估算还是依赖。工具是载体,管理逻辑才是内核。选型时应关注它能否适配你的阶段定义和指标口径,而不是功能是否花哨。

十一、结语:进度管理的终点不是按时交付,而是偏差可见

回到开头那句话。研发阶段进度管理真正的目标,是让每一次偏离都尽可能早地暴露在所有人面前,从而把调整的空间留在还有余地的时候。完成率、里程碑、甘特图都不是错的工具,但它们回答不了"接下来会不会出问题"这个问题。要回答这个问题,你需要的是领先指标、清晰的阶段边界和一套能自动运转的数据采集机制。

下一步怎么做?我的建议是,不要试图一次性改造整个体系,从下一个阶段开始,先建立三个领先指标的采集:阻塞任务数、依赖满足率、新增与完成速率比。这三个指标的数据大多能从任务系统自动获得,团队负担低,但足以让大部分阶段风险提前浮出水面。等到这三个指标稳定运行两三个月后,再考虑加入更多维度,以及把这些数据接入阶段健康度看板和预警分级机制。

最后提醒一点:任何指标都有被"优化"的风险。定期回看数据是否还反映真实情况,比设计一套完美的指标更重要。阶段进度管理是一个持续校准的过程,不是一个可以一次配置好的系统。

常见问题解答(FAQ)

1. 研发团队做阶段进度管理,到底该盯哪些数据才算抓到了重点?

我带一个十来人的研发小组,每周周会我都让大家报进度,结果每次都是"正常推进""快完成了"这种话。等到联调前一周才发现有个核心模块卡了十天没人吭声,最后整个阶段延期。我就一直在想,所谓的进度数据到底该看什么,总不能天天追着人问吧。

别只盯完成率,要把指标分成领先和滞后两类。领先指标用来预警,包括阻塞任务数、任务在某个状态的停留时长、依赖满足率、代码提交频率,这些是能提前两三天看出苗头的;滞后指标用来复盘,包括里程碑达成率、阶段交付偏差天数、缺陷逃逸率。

判断口径上,建议先给每个指标设一个阈值,比如阻塞任务超过两天未解除就自动升级,任务在"进行中"状态停留超过预估工时的一点五倍就标黄。完成率之所以不靠谱,是因为它是人工填的、颗粒度不统一的自我评估,而阻塞任务数和停留时长是系统里客观沉淀的,骗不了人。

先跑两三个领先指标,等团队习惯了再补全,别一上来就上十来个指标把人压垮。

2. 阶段划分到底该怎么切,切粗了看不清、切细了又管不过来,有没有实用的判断标准?

我们上个版本把项目拆成了二十多个阶段,每个阶段都要填一堆表,大家怨声载道;这个版本我就粗粗分成四个大阶段,结果到了中期完全看不出问题在哪。我特别想知道,阶段到底按什么维度切才合理,颗粒度控制在什么程度比较合适。

阶段的正确切法是按可交付物切,不是按时间切、也不是按职能切。判断标准就一条:这个阶段结束时,能不能拿出一件可以被验收的东西,比如一个可演示的功能闭环、一份通过评审的技术方案、一次压测通过的报告。

如果切完之后你只能说"这个阶段我们完成了百分之六十的开发工作",那说明这个阶段切错了,因为"百分之六十"没法验收。颗粒度上有个经验值,单个阶段的预期周期控制在一到三周比较合适,短于一周的管理成本会大于收益,长于三周则发现问题往往已经来不及。

另外切阶段的时候要顺手做两件事:标出这个阶段的关键路径任务是哪几个,以及它依赖哪些外部输入。这两样不标,后面算偏差的时候你会发现根本归不了因。

3. 数据采集要靠人工填报,团队嫌烦、数据还经常失真,有没有低成本又相对可靠的落地办法?

我们试过让开发每天下班前更新任务状态,坚持了不到两周就没人填了,剩下的数据全是过期的,看板形同虚设。但我们的工具又没那么智能,不可能全自动采集。这种情况下到底该怎么办,是不是小团队就只能靠感觉管进度了。

核心思路是能自动的绝不手动,必须手动的压到最低频次。先盘点一遍你手上现成的数据源,代码提交记录、合并请求的合并时间、构建流水线的成功率、缺陷系统的状态流转,这些都是系统里本来就有的,不需要任何人额外操作,从里面抽出三到四个指标就够撑起一个预警看板。

真正必须人工维护的只有两样:任务的状态变更和阻塞原因的标注。这两样不要再让人"每天填",改成"状态变了才填",填一个状态动作控制在十秒内,比如拖一下卡片、点一个阻塞按钮。再配一条规则,任务超过预估时长还没更新,系统自动提醒负责人确认一次。

判断数据可不可信,看一个信号:如果某个人的任务连续两周都是"进行中"没有任何状态变化,那基本可以断定他没在维护,这时候要找的是流程问题而不是态度问题。

4. 发现阶段进度已经滞后了,第一步该做什么?怎么判断是估算问题还是真的出了状况?

上个月我们一个阶段比计划晚了五天,我第一反应是让大家加班赶回来,结果越赶越乱,后面又出了几个线上问题。事后复盘发现其实有一半的延误是当初估时估少了。我就想知道,滞后发生之后,有没有一套相对理性的处理顺序,而不是条件反射地喊加班。

滞后之后第一步不是赶工,是归因,而且要在半天内把原因分到三类里。第一类估算偏差,特征是所有相关任务的偏差率都在同一方向,比如实际耗时普遍是预估的一点三到一点五倍,这种属于系统性低估,解决方式是修正后续阶段的估时系数,而不是逼团队提速。

第二类依赖阻塞,特征是偏差集中在关键路径上的某几个任务,其他并行任务其实正常,这时候要做的是解除阻塞或调整任务顺序。第三类范围蔓延,特征是这个阶段的任务数比启动时多了两成以上,那就得回到范围上做取舍。

判断方法是拉一张表,把阶段内所有任务按"预估工时、实际工时、是否在关键路径、是否中途新增"四个字段列出来,看偏差的分布形态,二十分钟就能看出主因。归因做完再定动作,赶工只对第二类有效,对第一类和第三类只会制造更多返工。

5. 这个阶段还差两周就到了节点,现在判断大概率要延期,应该提前跟谁打招呼、怎么沟通才不至于变成甩锅大会?

我很怕的一件事就是进度问题捂到最后一刻才爆出来,那样业务方和老板都会炸,然后就是互相追责。可如果提前说,又怕被说过早唱衰、影响军心。想请教一下,进度预警应该在什么时间点、以什么方式抛出来比较合适。

预警的触发点不该靠感觉,要设成规则:当滞后指标预判当前阶段无法在原定节点交付,或者关键路径上出现超过两天的阻塞时,就必须触发预警,不等到确定延期才说。沟通上有个很实用的做法,把"要延期"这个结论换成三件事一起说:当前偏差是多少、归因是哪一类、你打算怎么处理以及需要谁配合。

比如"核心模块延期三天,原因是第三方接口联调比预期多花了两天,我计划把非关键路径的两个任务后移补上,需要业务方确认这两个任务的延后不影响上线验收"。这样讲,对方接收到的是信息和方案,而不是情绪和坏消息,讨论的焦点自然落在决策上,不会滑向追责。

还有一个硬性建议,预警要走固定的例行渠道,比如每周固定的进度同步会或者固定的文档,不要临时拉群、不要私聊,让信息有痕迹,也避免同一件事被反复解释。

核心关键词

读者评论

田
田雅楠

完成率确实容易掩盖问题,尤其是高风险任务拖到最后才暴露。我们团队试过把阻塞单独标记,预警效果立竿见影,但前提是成员愿意如实上报,否则字段也会沦为摆设。

魏
魏然

领先指标和滞后指标的组合思路很实用,不过小团队人手有限,采集太多指标反而增加负担。建议先聚焦阻塞时长和依赖满足率两个核心项,跑通后再逐步扩展。

闫
闫予安

把进度数据与绩效脱钩这点太关键了。之前我们就是考核完成率,结果大家把任务拆得极碎,完成数很好看,实际交付却一再延期。数据一旦用于评价,真实性就没了。

蓝
蓝心

研发任务边界不稳定,甘特图确实很容易失效。文章提到的漏斗图很真实,一个阻塞从发生到被处理衰减得厉害。自动化采集比人工填报靠谱,但工具选型和流程调整需要成本。

文章包含AI辅助创作:进度管理如何做好阶段进度?研发团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462113

赞 (0)
飞飞飞飞
进度管理进度更新教程:研发团队风险控制,避坑指南
上一篇 6小时前
进度偏差管理指南:研发团队如何做好进度管理,风险控制全流程
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
