去年冬天,我陪一家做协作 SaaS 的团队做交付复盘。上线前一周,项目经理在例会上说"大概完成 85%",看板上一片绿。三天后,实际交付日期被推迟了两周,理由是"最后一公里比想象中难"。复盘会上大家争论的是"谁没执行到位",我却觉得方向从一开始就错了:那个 85% 本身就是一条失真的信息,我们追着一条假消息找责任人,当然找不到。
这件事之后,我把过往接触过的 30 多个研发团队的进度跟踪问题翻来覆去看了半年,得出一个不太讨喜的结论:绝大多数"进度不准",不是执行不力,而是信息在从成员传向管理者的路上,被一层层损耗掉了。本文想讲清四件事,损耗发生在哪四个环节、每个环节具体怎么修、不同规模团队怎么取舍,以及我自己踩过的那些坑。
一、先给结论:进度失真的四个窄口
1. 进度跟踪是一条信息管道,不是一张表
很多人把进度跟踪理解成"填表",于是把注意力放在表格字段够不够全、看板颜色够不够多、报表能不能自动生成上。这是把工具当成了目的。我更愿意把进度跟踪看作一条信息管道:起点是成员脑子里对工作量的真实判断,终点是管理者做出的资源决策,中间要穿过四个窄口。
任何一个窄口变细,最终到达管理者手里的信息就会失真。你看到的进度,只是这条管道末端的一个采样点,不是事实本身。理解了这一点,很多"执行问题"就会露出真面目。
2. 四个损耗环节
把这四个窄口拆开看,分别是:任务颗粒度太粗导致的颗粒度损耗;成员没有动力认真更新导致的动机损耗;状态字段和会议机制设计不良导致的传递损耗;逐级汇报中坏消息被过滤导致的层级损耗。它们从上到下依次收紧,越靠后的环节越隐蔽,也越难修。

3. 为什么"加强执行"通常无效
一旦进度不准,最常见的反应是加强纪律:要求每日更新、要求写日报、要求开会汇报。这些动作会让成员更认真地"填表",但填进去的内容质量不会提高,因为颗粒度、动机、传递、层级四个问题一个都没解决。加强的是填报动作,不是信息质量,结果是团队花了更多时间生产更多噪声。
我在一家做硬件研发的公司见过极端案例:他们要求工程师每天下班前更新任务进度,坚持了三个月后,看板数据覆盖率达到了 98%,但项目延期率反而上升了。原因很简单,工程师把"下班前更新"当成打卡,全部任务统一填 50%,直到完成前一天突然跳到 100%。
二、现场还原:一条进度信息的失真之旅
1. 从成员脑子到看板:第一次压缩
假设一位后端工程师在周二上午判断:这个接口联调大概还要三天,其中有一天可能被前端依赖阻塞。这是最真实的判断,包含工作量估计和风险预判两部分信息。当他打开任务系统准备更新时,通常只能选一个状态:待处理、进行中、已完成。
他选了"进行中"。从这一刻起,那个"还有三天"和"可能被阻塞"的信息全部消失了。任务系统里留下的只是一个状态标签,管理者无法从中看出剩余工作量,也看不出风险。
2. 从看板到站会:第二次筛选
第二天站会,主持人问"昨天做了什么,今天做什么,有什么阻塞"。工程师回答"昨天在联调,今天继续联调,暂无阻塞"。"暂无阻塞"这四个字往往意味着"我还不确定前端会不会拖我后腿",但说出口就变成了"没问题"。这是第二次损耗:不确定的风险被口语化地简化为"暂无"。
更糟的是,很多团队的站会默认在 15 分钟内结束,主持人为了控制节奏,会鼓励简短回答。于是每个人越说越短,风险越藏越深。
3. 从站会话术到管理者汇报:第三次翻译
周五,项目经理向部门负责人汇报:"项目整体进度正常,核心模块开发完成 85%,下周可以进入测试。"这句汇报里,"正常"和"85%"都没有可验证的原始数据支撑,它们来自一周的会议感受和粗略估算。
管理者听到的版本是"下周可以测试",于是安排了测试资源。但真实情况是,接口联调还差三天,且存在依赖风险,测试资源其实会闲置。这就是层级损耗的典型形态:不是有人撒谎,而是每一层都在做善意的乐观翻译。

4. 失真漏斗的完整形态
把三个场景串起来,就是完整的失真漏斗。它的关键特征不是"信息变少了",而是信息在每一层都做了对自己有利的平滑处理:成员平滑掉自己的不确定,团队平滑掉会议的尴尬,管理层平滑掉对上的压力。三层平滑叠加,管理者看到的几乎是一份理想化剧本。
要修的不是某一层,而是让每一层的平滑动作失去必要。这是本文后续所有方法的总纲。

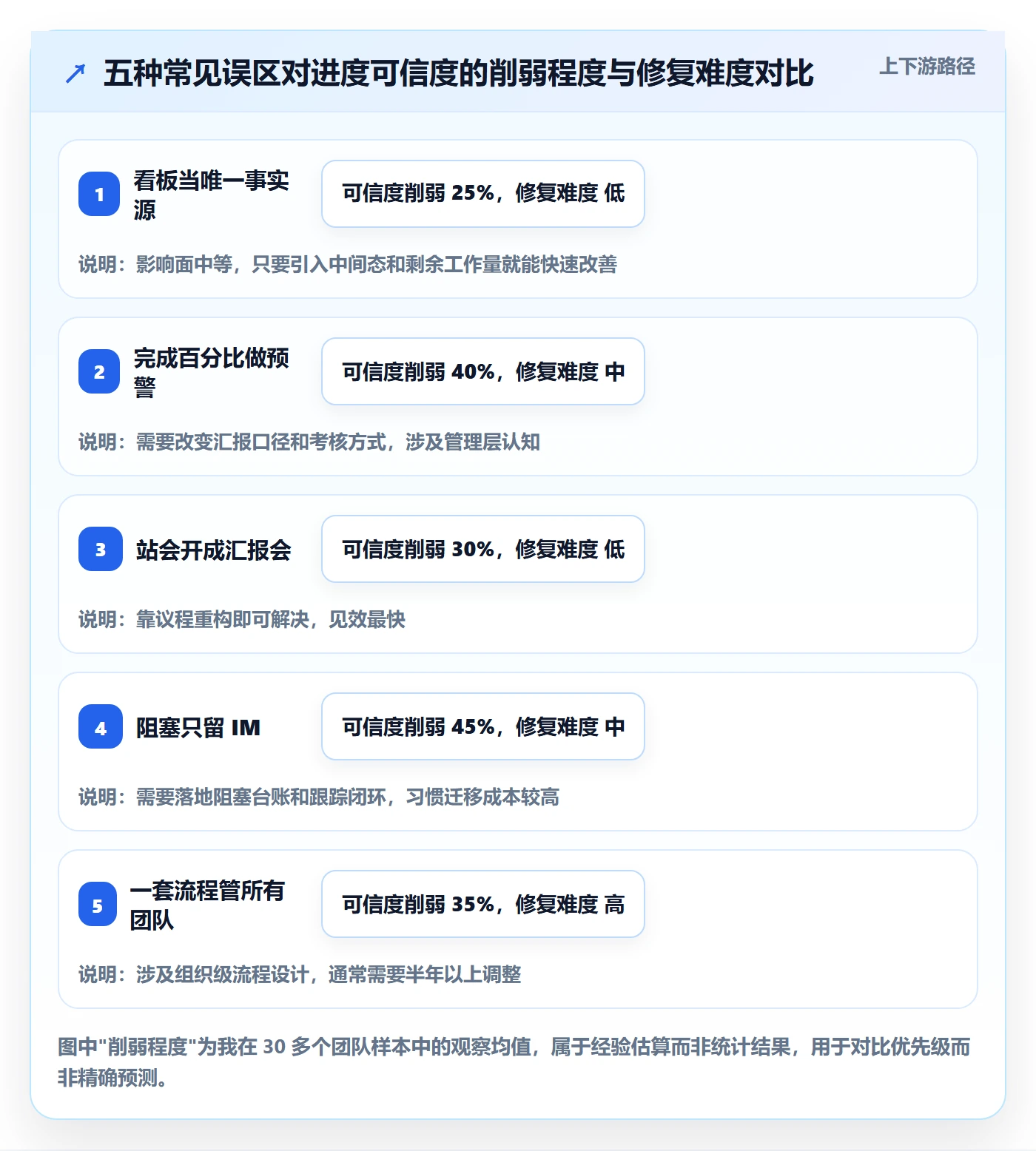

三、误区拆解:我们踩过的五个坑
1. 把看板当唯一事实源
看板只是进度的"显示端",不是"采集端"。很多人以为看板好看就等于进度可控,于是不断优化看板样式,却从不检查看板上的数据是怎么进去的、有没有中间态、更新频率是否真实。看板是仪表盘,不是发动机。仪表盘再精致,传感器坏了也没用。
2. 用完成百分比做预警
完成百分比是最糟糕的预警指标。它既是滞后指标,又依赖主观估计,还容易被心理锚定。"完成 85%" 这个数字几乎没有任何信息量,因为它既无法说明剩余工作量,也无法说明剩余工作里有多少风险。
我见过一个团队把百分比改成"剩余工时估计",仅仅这一个改动,就让项目延期预警平均提前了 4 天。百分比是给上级看的,剩余工作量是给团队自己看的,两者服务的目的完全不同。
3. 把站会开成汇报会
"昨天做了什么、今天做什么、有什么阻塞"这三个问题本身没错,但当主持人把它当作进度汇报来追问细节时,站会就退化成了每日例会。汇报会的核心是"让上级知道",站会的核心应该是"让团队发现风险"。目的不同,节奏、追问方式和产出完全不同。
4. 阻塞信息只留在 IM 和评论里
最普遍也最致命的一个坑。工程师在群里说"等张三那边接口",或者在任务评论里写一句"依赖前端",然后这件事就消失了。没人把它记入台账,没人跟踪闭环,下次站会大家又从头开始。阻塞不被当作一等数据对待,就永远无法被系统性地解决。
5. 用一套流程管所有团队
一个 8 人的创业团队和一个 300 人的研发中心,进度跟踪的复杂度差两个数量级。用同一套重流程管小团队,会把人压死;用同一套轻流程管大团队,信息会彻底失控。流程的复杂度应该匹配团队的协调成本,而不是匹配管理者的安全感。

四、专业判断:什么叫"可观测的进度"
1. 可观测进度的三个特征
我给"可观测的进度"下过一个操作性定义,包含三个特征。第一,有中间态,任务在完成之前能反映出多个有业务含义的阶段,而不是只有"未开始"和"已完成"。第二,可被外部验证,不依赖填报者的主观描述,通过代码提交、构建结果、测试用例通过率等客观信号交叉确认。
第三,能触发行动,看到这个状态时,管理者或团队成员知道下一步该做什么。如果一个状态看到之后所有人只是"知道了",那它就是无效状态。这三点看似朴素,但绝大多数团队一条都不满足。
2. 状态机的最小设计
状态机设计的第一原则是"服务于行动",而不是"服务于统计"。很多团队状态字段多达十几个,从"待评估"到"待验收"到"待回归"再到"待上线",看起来颗粒度很细,实际上每个状态对应的动作都不清晰,最后沦为主观选择。
我的建议是从四个基础状态起步:未开始、进行中、被阻塞、已完成。其中"被阻塞"必须是显式的、一等公民,因为它唯一对应一个明确动作,有人要去消除这个阻塞。
# 任务状态最小定义(YAML 示意)
task_states:
name: 未开始
trigger: 已分配负责人但未动工
action: 无需动作
name: 进行中
trigger: 已开始产出可验证的中间物
action: 每日更新剩余工作量估计
name: 被阻塞
trigger: 存在外部依赖且当前无法推进
action: 必须指定阻塞类型和解除责任人
requires:
阻塞描述
影响范围
期望解除时间
责任人
name: 已完成
trigger: 满足完成定义(DoD)
action: 触发下游任务或进入验收
3. 一个反直觉的判断:状态越少,信息越准
大多数人直觉上认为状态越多、区分越细,信息越精确。我的观察恰好相反:状态数量与状态填写的准确率呈倒 U 型关系。状态太少(两三个)信息不足;状态太多(十个以上)时,成员分不清区别,会统一选择一个"看起来安全"的中间态,从而所有任务的分布都会挤在同几个状态里。

五、环节一 · 颗粒度损耗:任务切分与完成定义

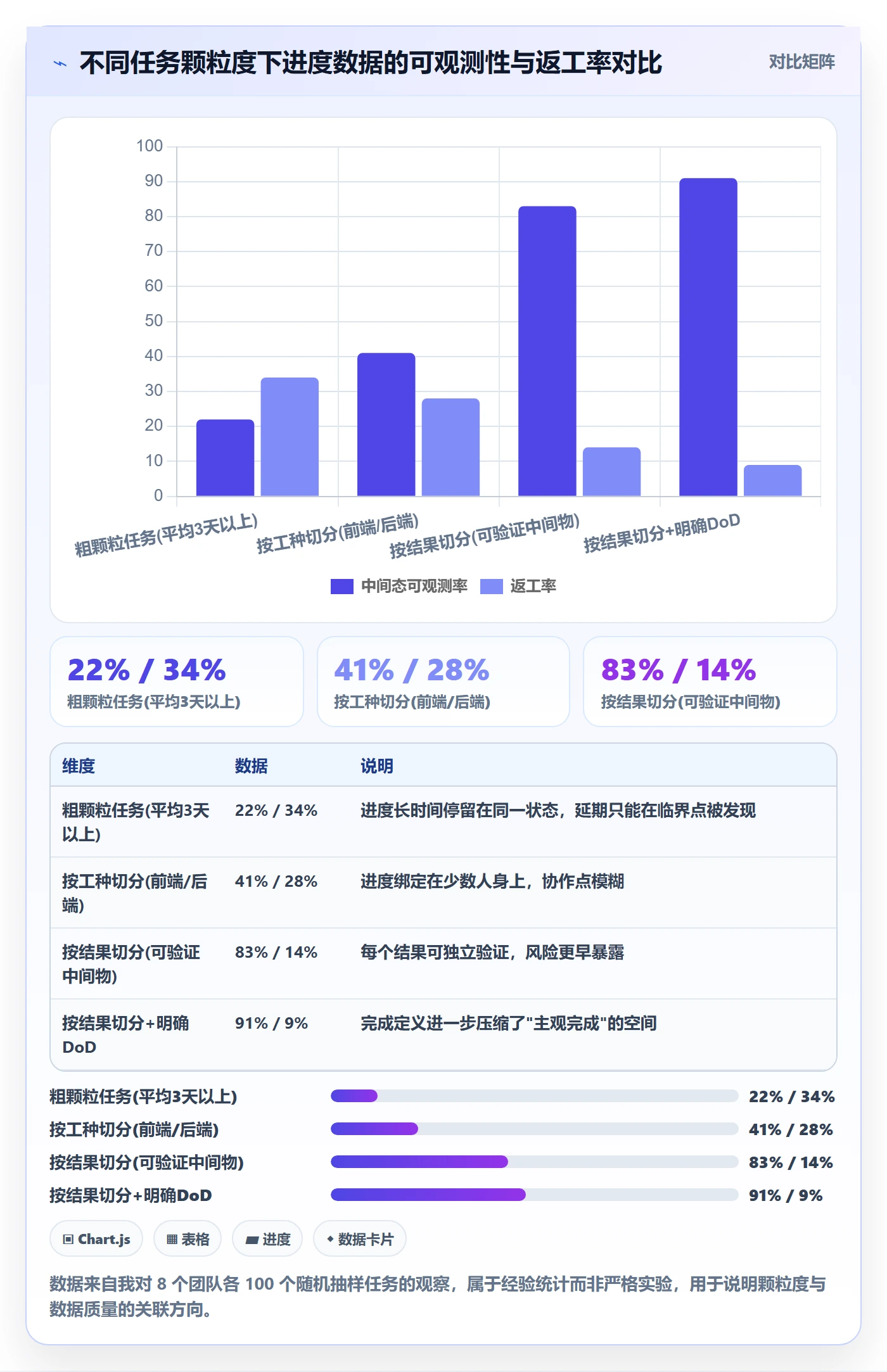

1. 大任务为什么永远停在 0% 或 100%
颗粒度损耗的根源在于:任务太大时,它的进度是无法被观察的。一个"完成用户登录模块"的任务,可能在两周内都处于"进行中",直到最后一天突然变成"已完成"。管理者在这两周里得不到任何有效信息,只能靠询问。
任务颗粒度的合理标准不是"工时不超过几天",而是"能否在两天内产出一个可被观察的中间物"。如果两天内没有任何可验证的东西产出,这个任务就该被继续拆分。注意这不是要求两天必须完成,而是要求两天内必须能观察到新变化。
2. 切分原则:按可交付结果切,不按工种切
一个常见的错误切分方式是"前端部分"和"后端部分"。这种切法看起来对称,实际上会把进度绑定在两个人身上,一旦某一侧延迟,整个任务就没有中间态。更好的方式是按可交付结果切:把"用户登录"拆成"登录接口可被调用""前端能拿到 token""异常流程有处理"三个结果,每个结果都可以独立验证。
结果导向的切分还带来一个额外好处:跨职能协作点变得清晰。谁是上游、谁是下游、接口契约是什么,都会在拆分时自然浮现。
3. 完成定义(DoD)的最小集合
没有完成定义(Definition of Done),"已完成"就是一个主观决定。我建议从最小集合入手,先把最常引发返工的几项列进去,比如代码已合并、单测通过、文档已更新、联调方已确认。完成定义不需要多,但必须人人知道、条条可验证。
有个反例值得警惕:一家公司的 DoD 列了 12 条,包括"符合编码规范""性能达到基线"等模糊条款。结果是团队每次勾选都凭感觉,完成定义形同虚设。后来缩到 5 条,返工率反而下降了。原因是可验证的少而精,好过全面而模糊。

六、环节二 · 动机损耗:让更新有回报
1. 更新为什么会被敷衍

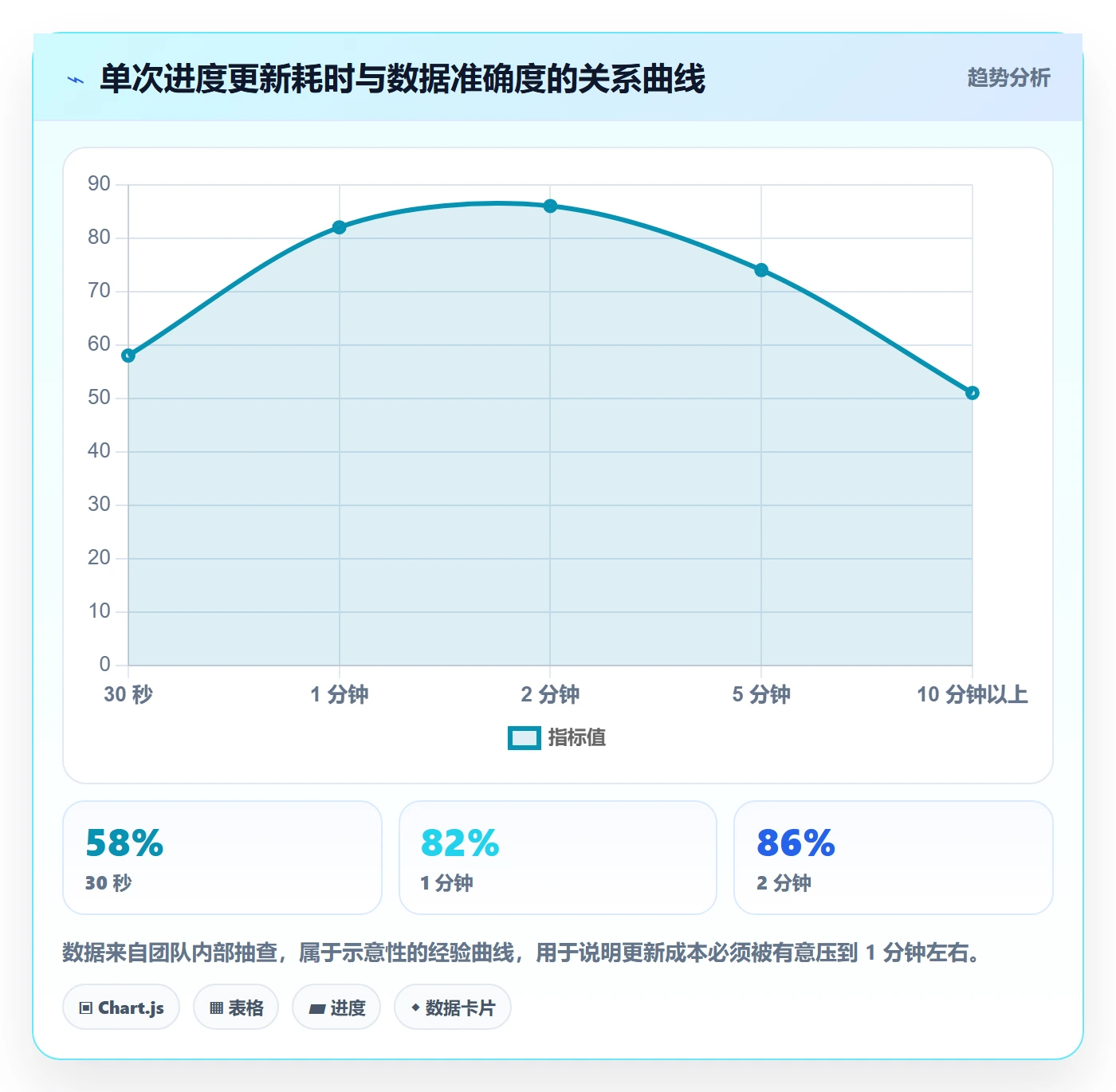

先把这件事说透:成员认真更新进度,对团队有好处,对他自己没有直接好处。填得越细,越容易被追问;写得越真实,风险越早暴露在自己身上;而更新本身还要占用本可以写代码的时间。在没有回报的情况下要求精确更新,本质上是在收取一种隐性税。
更糟的是,如果团队把"进度更新"和绩效挂钩,动机反而会走向造假。成员会倾向于填报对自己有利的状态,真实信息进一步被掩埋。这就是为什么"靠考核推动更新"往往让情况变得更差。
2. 三种把更新成本压到最低的做法
既然不能靠激励,就要靠降低成本。第一种做法是变更即记录:把状态更新嵌进已有的工作动作里,比如提交代码时自动关联任务、分支合并时自动推进状态,让成员不需要额外切换工具就能更新。
第二种是默认值设计:减少必填字段,只在状态切换到"被阻塞"时才强制填写阻塞信息,其他情况保持极简。第三种是自动化采集:让部分信息通过 CI/CD、代码仓库、测试平台自动流入,避免人工重复劳动。这三种做法的共同逻辑是:不依赖成员的自觉,而依赖工作流的自然副产品。
3. 自动化采集能做什么、不能做什么
自动化采集能解决"发生了什么"的问题,比如代码提交时间、构建是否通过、测试覆盖率变化,这些都不需要人填。但它无法解决"下一步预计需要多久"的问题,因为剩余工作量本质上是一个人的判断,没有客观信号可采集。
所以正确的分工是:客观事实靠自动采集,主观判断靠最低成本的人工输入。把这两类信息混在一个字段里,就会同时牺牲准确性和效率。这也是很多团队引入自动化后感觉"没什么用"的原因,他们自动化的部分,其实本来就不难填。

七、环节三 · 传递损耗:站会、阻塞与依赖
1. 站会真正应该干什么
站会的核心价值不是汇报进度,而是暴露阻塞、对齐协作、调整优先级。它的产出不是"大家知道了"的事实陈述,而是"谁要去消除哪个障碍"的行动项。如果一场站会结束,没有任何一个行动被派出去,那它基本是空转的。
我建议把站会议程改成三段:先扫阻塞台账(所有未闭环的阻塞逐条过),再看在制品堆积(有没有人手上任务过多或没人处理),最后处理依赖变更(上下游接口是否发生变化)。进度汇报只作为附录,不必口头复述,因为信息已经在系统里了。
2. 阻塞台账的字段设计

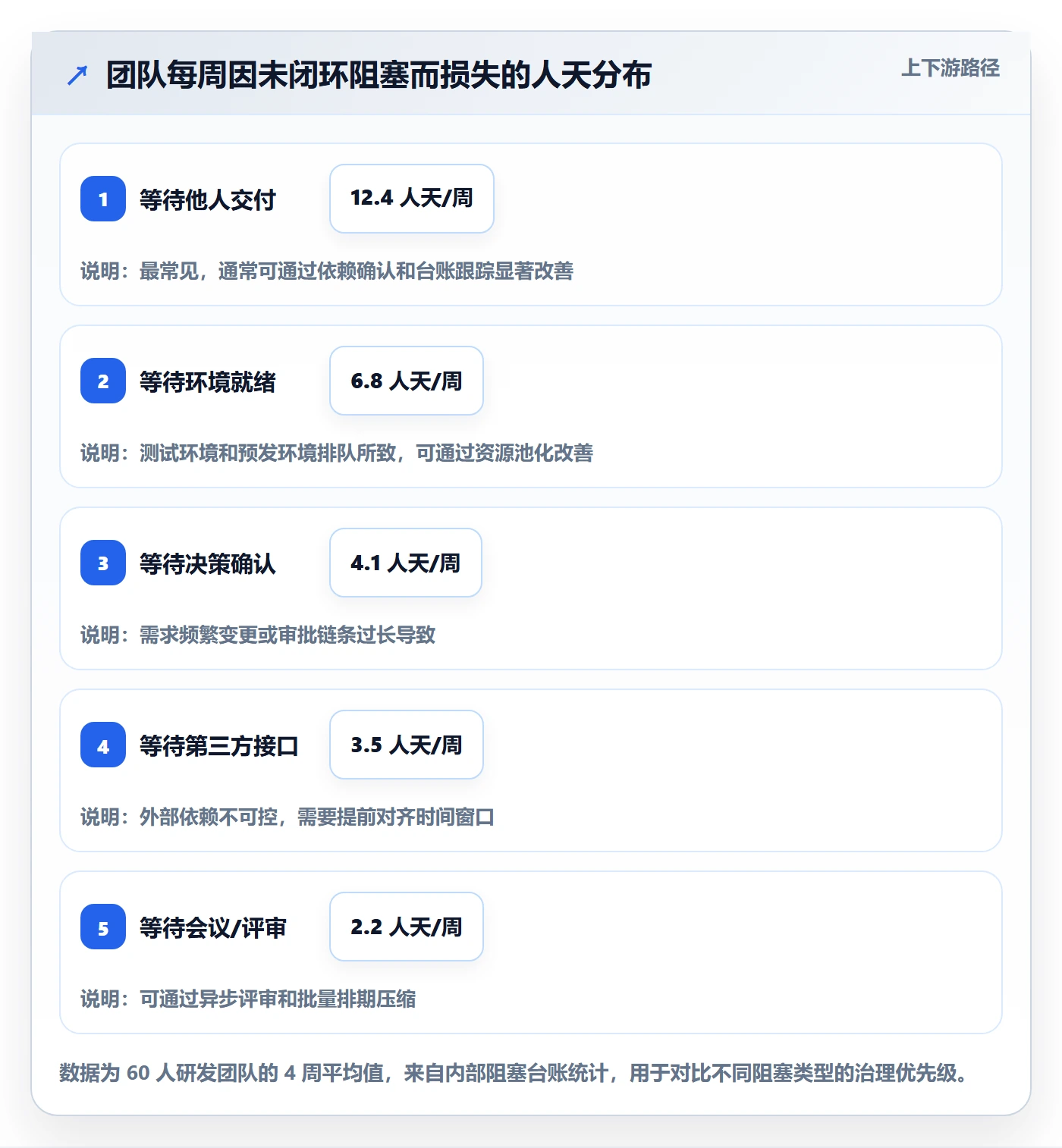

阻塞台账是我认为最被低估的进度管理工具。它的意义在于把"隐性等待"变成"显性数据",团队每天损失的等待时间,本来是不可见的,一旦被记录在台账里,就可以被统计、被排序、被追责。
字段设计不需要多,但每一项都必须能驱动动作:谁被阻塞、被什么阻塞、阻塞类型(等待他人/等待环境/等待决策)、影响范围、期望解除时间、当前状态。阻塞台账的价值不在于记录,而在于"未闭环阻塞清单"每天都被过一遍。
# 阻塞台账字段示意(JSON)
{
"blocked_task": "订单导出接口联调",
"blocker_type": "等待他人",
"blocked_by": "支付服务接口未提供沙箱",
"impact_scope": "影响 3 个下游任务,合计 6 人天",
"expected_resolution": "2026-05-12",
"owner": "支付团队-张明",
"status": "未闭环",
"escalation_level": "无需升级"
}
3. 跨团队依赖的记录方式
跨团队依赖比团队内依赖更难管,因为责任边界模糊。最常见的失败模式是口头承诺,"下周给你们",然后下周就没了下文。我建议所有跨团队依赖必须进入台账,且必须由依赖方确认,不能由被依赖方单方面记录。
一个可操作的做法是设一个"依赖确认"环节:依赖发出方填写需求、时间、验收标准,依赖接收方点击确认或提出异议。口头承诺转化为双方确认的记录,是跨团队依赖管理的全部秘密。听起来简单,但真正落地的团队不到三成。

八、环节四 · 层级损耗:面向管理层的翻译层
1. 团队视角和管理者视角的差别
团队视角关注的是"怎么把事做完",管理者视角关注的是"这件事还能不能按时交、要不要调整资源"。这两种视角不是对错关系,而是信息需求不同。如果直接把团队视角的数据丢给管理者,管理者会自动做一轮脑补;如果把这轮脑补制度化,结果就是虚报。
典型的错误做法是管理者直接问"完成多少了"。这个问题对团队来说没有准确答案,却又必须回答,于是团队会给出一个"看起来不会挨骂"的数字。这不是撒谎,而是信息需求不匹配下的自然反应。

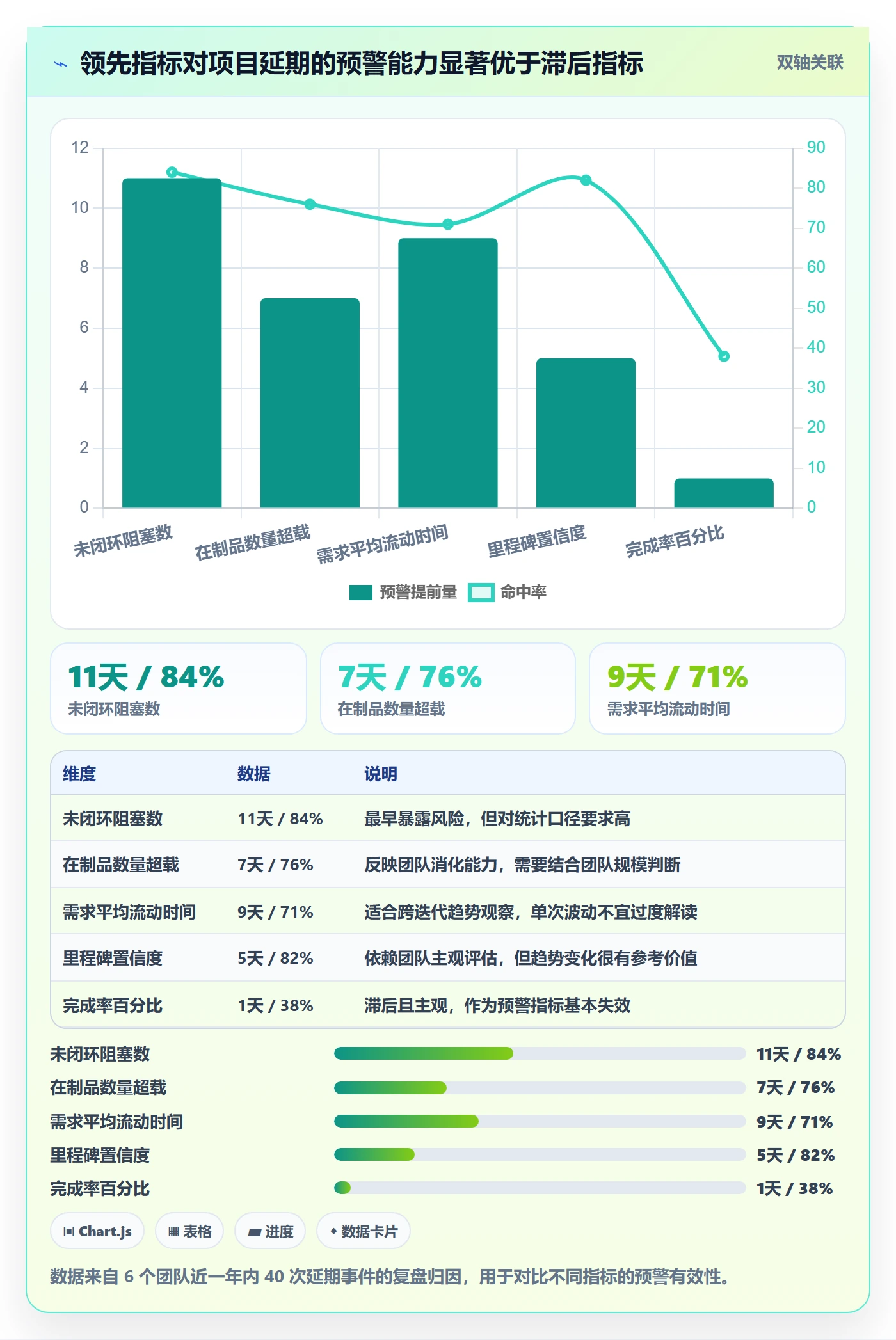

2. 用领先指标替代完成率
解决层级损耗的关键是提供领先指标。滞后指标(完成率、延期率)反映已经发生的事实,对预警没有帮助;领先指标(未闭环阻塞数、在制品数量、需求平均流动时间、里程碑置信度)能在风险真正引爆前给出信号。
我通常建议管理者关注四类领先指标。第一,未闭环阻塞数及其平均滞留时长。第二,关键路径上的在制品数量是否超载。第三,需求从进入开发到上线的平均流动时间是否变长。第四,最近一次里程碑置信度评估的变化趋势。这四类信息组合起来,比"完成 85%"准确得多,也更能触发实际决策。
3. 一个可直接用的周报口径模板
我见过最有效的一种周报格式,是用三段话代替一张大表。第一段讲"本周推进了哪些里程碑",聚焦结果,不谈过程。第二段讲"当前最值得关注的三个风险",每个风险必须包含影响范围和建议动作。第三段讲"需要管理层拍板的两件事",明确问题、选项和建议。
这个模板的好处是把管理者从"数据阅读者"变成"决策参与者",而不是让他去替团队解读一堆状态字段。用了几周之后,管理者会自然停止追问百分比,转而关注风险清单。

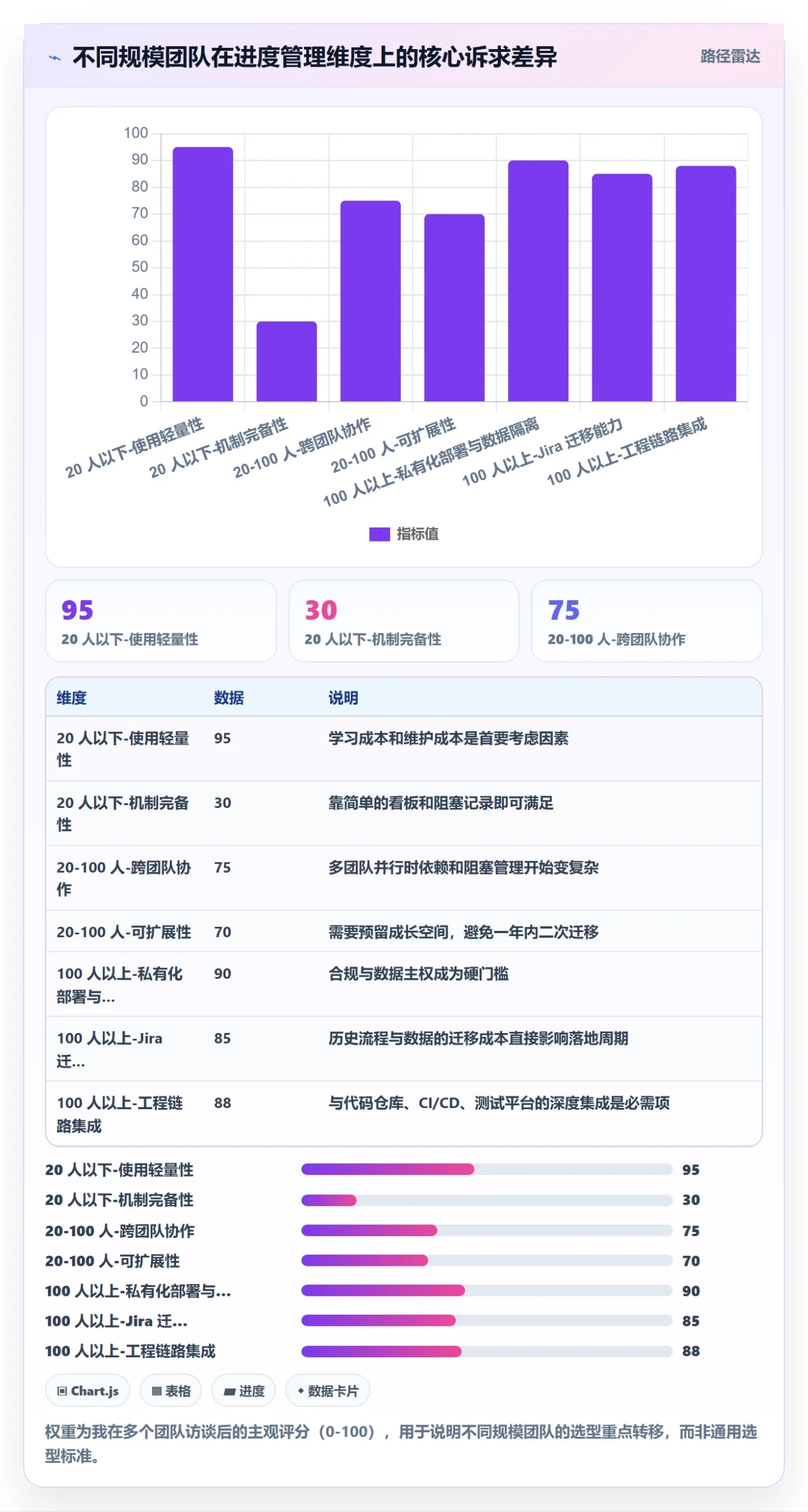

九、工具落地:不同规模团队的选择
1. 20 人以下的团队
小团队的进度跟踪应该尽量轻,重点是建立两个习惯:一是每天明确"今天最重要的一件事",二是任务卡在同一个状态不要超过两天。工具层面用最轻的看板就够,甚至表格也能凑合。这个阶段引入重型平台只会增加学习成本和行政负担。
但要注意一条底线:哪怕只有 5 个人,也要有阻塞台账的雏形。可以是共享文档、可以是群里固定格式的消息,但必须有记录、有跟踪、有闭环。这个习惯一旦形成,后续规模扩张时才不至于从零开始。
2. 20 到 100 人的团队
这个区间最尴尬:轻工具撑不住多团队协作,重平台又显得笨重。我通常建议的路线是选择可以渐进扩展的项目管理工具,先把状态机、完成定义、阻塞台账三项做扎实,再考虑流程自动化。重点不是工具功能多全,而是团队愿不愿意用。
这个阶段的常见错误是工具切换过于频繁。每换一次工具就相当于把习惯重建一遍,成员会形成"反正要换"的预期,从而不认真投入学习。我在一家 70 人的公司见过一年半换四套系统,最后每套都停留在半吊子状态。
3. 100 人以上的团队:PingCode 实践
到了 100 人以上的研发组织,进度管理会从"团队工具"升级为"工程系统",需要同时满足跨团队可视化、权限与数据隔离、研发流程可定制、以及与代码仓库和 CI/CD 的深度集成。这个阶段,工具选型本身就成了一种架构决策。
在这类场景里,我个人观察到的落地效果比较稳定的一类方案,是采用面向中大型研发组织的国产项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在私有化部署、Jira 平滑迁移、以及国产替代路径上具备较完整的支持能力。对于已经积累了大量 Jira 历史数据和自定义流程的团队来说,"能平滑迁移"往往比"功能更多"更重要,因为迁移成本才是真正的隐性成本。
从实操角度,我见过几个团队把 PingCode 用在两个典型场景上收效明显。一是把跨团队依赖做成结构化对象,依赖方和被依赖方在同一个工作项里协作确认,避免口头承诺。二是把阻塞作为独立字段和视图呈现,管理者可以在每周固定时点看到全部未闭环阻塞。这两点都不是靠工具本身完成的,而是工具让机制有了可执行的载体。
4. 工具选型中的三个常见误区
第一,把功能列表作为唯一选择依据。功能多不等于用得上,很多平台 80% 的高级功能在一年内都不会被开启。第二,低估迁移成本。迁移不只是导数据,还包括工作流重建、权限体系调整、团队习惯重塑。迁移的真正成本在习惯,不在数据。
第三,把工具当成方法论的替代品。工具可以承载流程,但不能替代流程设计。没有明确的状态机、完成定义、阻塞闭环,再先进的平台也只能把混乱数字化,而不会消除混乱。

十、常见问题答疑
1. 团队就是不更新进度怎么办
先别急着定规矩。第一件事是观察:更新一次需要多少时间、需要切换几个工具、字段是不是太多太模糊?如果超过一分钟,先砍字段。第二件事是把更新动作嵌入已有工作流,比如提交分支时自动推进状态。第三件事是让更新有回报,比如每周例会上只谈阻塞不谈打卡,让成员看到"我填的信息真的被用到了"。通常做到前两步,七成团队的问题就消失了;剩下三成,是流程设计本身的问题。
2. 站会总是变成流水账怎么办
把议程换掉就行。先过未闭环阻塞清单,再过在制品堆积情况,最后处理依赖变更,进度汇报放到系统里异步看。同时把站会时长压缩到 15 分钟以内,超时的话题移到会后单聊。流水账的本质不是成员不会说,而是会议没有明确产出,大家只能靠陈述来填充时间。
3. 延期总是在截止日才发现怎么办
这几乎可以确定是"缺少中间态"+"缺少领先指标"的组合问题。先检查任务是否太大(两天内是否有可观察的中间物),再检查有没有未闭环阻塞台账,最后把汇报口径从完成率换成里程碑置信度。只要这三个动作做到两个,延期提前发现的时间通常能提前 5 到 10 天。
4. 跨部门依赖推不动怎么办
口头承诺在跨部门场景下几乎无效。把它转成结构化记录:需求、期望时间、验收标准、责任人,接收方必须明确确认或提出异议。同时把未闭环的跨部门依赖放到共享视图中,让双方上级都能看到。不是要施压,而是要让它不可被忘记。
5. 换了工具还是不准怎么办
换工具解决的是"载体"问题,解决不了"机制"问题。如果状态机设计、完成定义、阻塞台账、汇报口径一个都没动,换个平台大概率还是不准。我的建议是先停下来,用两周时间把机制补齐,再考虑是否真需要迁移。工具是放大机制,不是替代机制。
6. 小团队要不要上系统
10 人以下不必。10 到 20 人可以先用最轻的工具,重点是养成阻塞记录的习惯。20 人以上再考虑系统化,因为跨团队协调成本开始超过单人记忆的承载能力。判断标准不是"人多人少",而是有没有出现"我以为你知道,其实你不知道"的频率明显上升的情况。
7. 远程和分布式团队怎么办
远程团队对异步信息的依赖更强,所以状态字段的准确性要求反而更高。建议把站会改为异步更新加每日一次 15 分钟的同步会,所有阻塞必须先在系统中记录再上会讨论。同时时区跨度大的团队要设定固定的"重叠时段",避免依赖确认被时差拖延。
8. 如何考核进度跟踪本身
不推荐直接考核"更新率"或"覆盖率"。更合理的方式是考核几个机制性指标:未闭环阻塞的平均滞留时长、延期提前发现天数、任务在中间态的停留分布是否合理。考核机制的效果,而不是考核动作的完成度。否则团队会为了达标而填报,问题依旧存在。

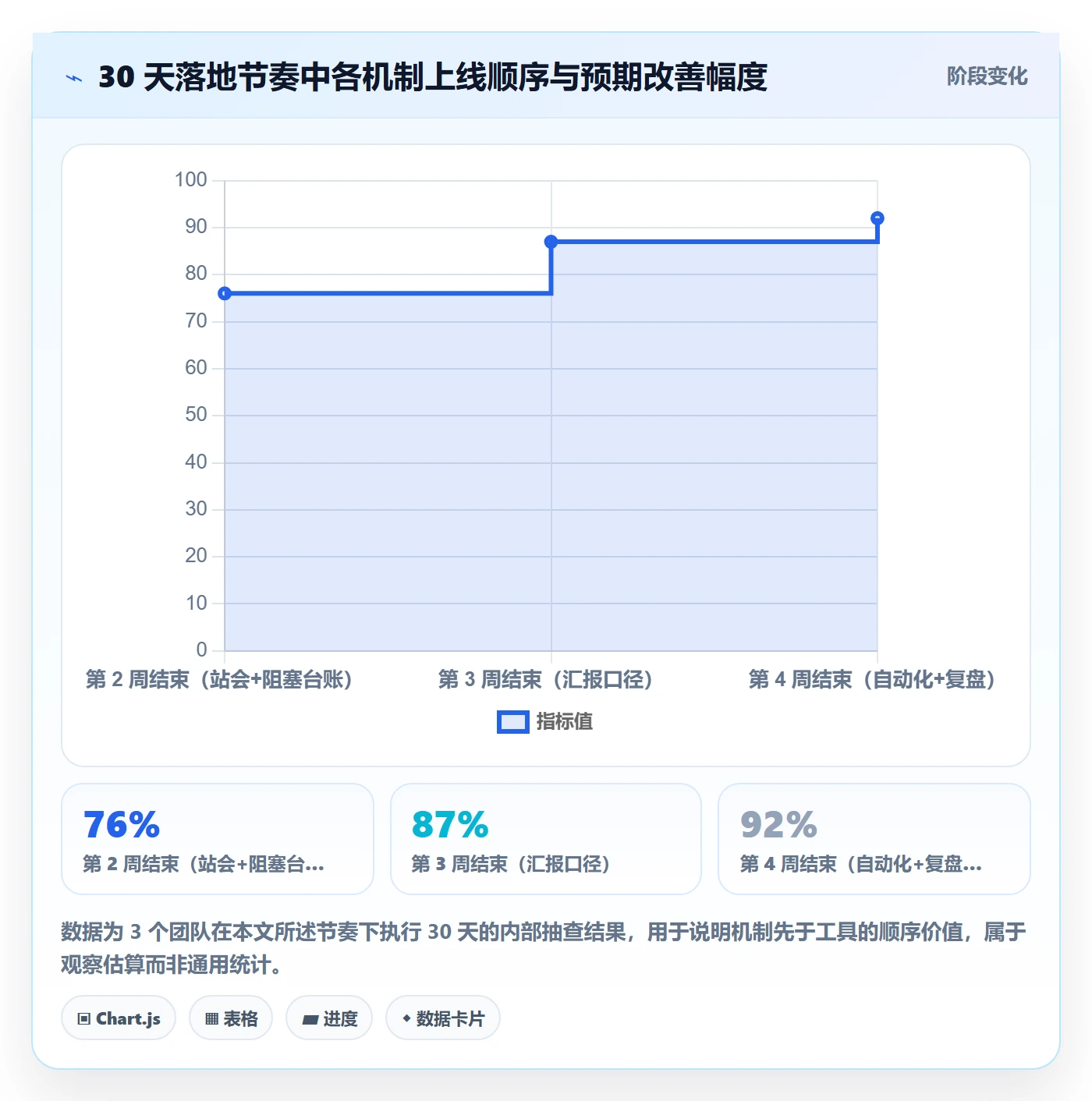

十一、30 天落地顺序与取舍
1. 第一周:只做完成定义和状态收敛
不要一上来就动会议和工具。第一周只做两件事:把任务状态收敛到四到五个,并明确每个状态对应的动作;和团队一起写出完成定义的最小集合(不超过 6 条,每条可验证)。第一周目标不是见效,而是让所有人对"什么叫做完了"有共同的判断标准。
2. 第二周:重构站会和阻塞台账
第二周进入传递环节。把站会议程换掉,先过阻塞台账,再看在制品,最后处理依赖变更。同时把阻塞台账正式建起来,字段不求多,但必须覆盖阻塞类型、影响范围、期望解除时间和责任人,并保证每天有人过一遍未闭环清单。
3. 第三周:改汇报口径
第三周开始面向管理层调整。把汇报从完成率换成四类领先指标加三段式周报。这个动作可能会遇到阻力,因为管理者习惯了简单数字。沟通时可以直接用前两周的数据说话:展示哪些风险是靠领先指标提前发现的,让事实说服人。
4. 第四周:自动化与复盘
最后一周再考虑自动化。把代码提交、构建结果、测试通过率等客观信号接入进度系统,减少人工重复填写。同时用一次复盘会检验前三周的成效:延期是否被更早发现,阻塞滞留时长是否下降,成员是否觉得更新负担变轻。根据结果决定下一步优化的优先级。
5. 什么情况下应该放弃部分动作
这套顺序不是万能公式,有几种情况需要主动取舍。第一,团队人数少于 10 人,第四周的自动化和第三周的正式汇报可以省略。第二,如果当前项目周期短于一个月,优先做第一周和第二周,不要追求流程完整。第三,如果组织正处于重大重组期,先解决稳定性,不要在这个时间点引入新流程。取舍的标准是"当前哪一环失真最严重",而不是"哪一环看起来最先进"。

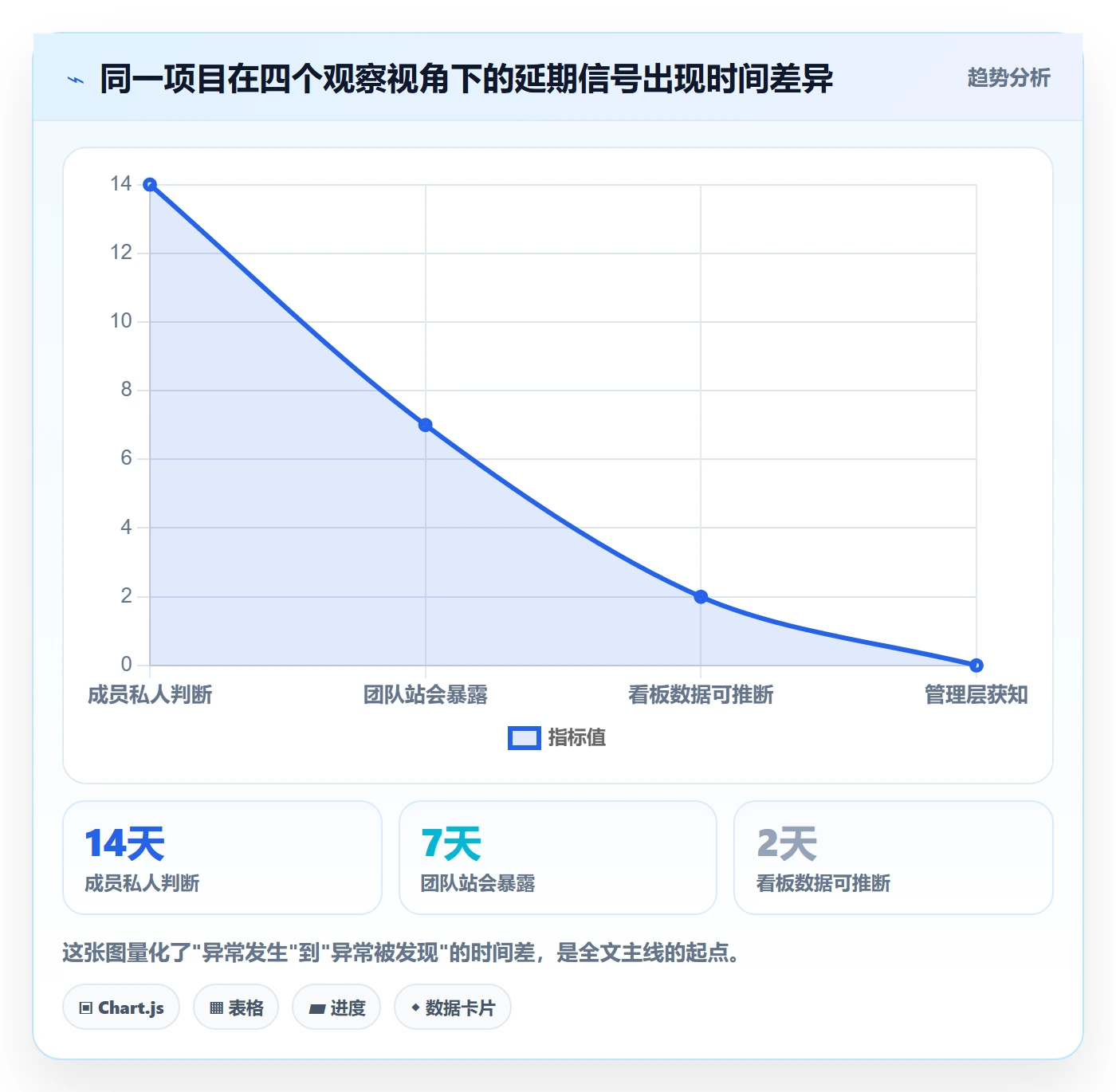

进度跟踪做的所有事,最终都指向一个目标:缩短"异常发生"到"异常被发现"之间的时间差。不是让报告更好看,不是让会议更规范,也不是为了让上级更安心。这个时间差每缩短一天,团队就多一天做出调整的机会,项目就少一次在截止日前夜的集体熬夜。
如果你只打算从今天开始做一件事,我建议是:把团队当前所有任务翻一遍,标出哪些两天内不会有任何可观察变化,然后把它们拆到两天内必有产出。这一件事不会立刻提升交付速度,但会让你的进度第一次变得可信。接下来再按本文的顺序,逐个环节补齐机制,剩下的交给时间。
常见问题解答(FAQ)
1. 研发任务拆到多细才算合适?看板上为什么总是只有 0% 和 100% 两种状态?
我带一个十人左右的研发小组,每周问进度,大家回答都是“快好了”“还在做”,看板上的任务从开始到结束中间没有任何变化,等到评审会才发现其实卡了五天。我怀疑不是大家不努力,而是我的任务拆得太粗,但又不确定拆到什么程度才算够。
判断标准不是“拆成几个人天”,而是这个任务能不能产生有意义的中间态。经验上可以把单个任务的存活周期控制在 1~3 个工作日作为参考区间,超过这个区间还没有任何状态变化的,优先拆任务而不是催进度。
同时要给“完成”下定义:明确写清代码是否合并、自测是否通过、能否演示,只有这三项都满足才算进入已完成,否则“写完了”和“能交付”之间的差距就会一直藏着。看板的状态列建议控制在四到五个,每个状态都要有明确的进入条件,状态的作用是触发行动(比如进入待测就该有人去验),不是为了让统计表更好看。
2. 团队成员总是敷衍更新任务状态,每天都填“进行中”,怎么才能让进度数据真实起来?
我试过要求大家下班前更新,也试过在例会上逐个问,结果就是所有人当天晚上批量改成“进行中”,第二天再批量改回去,数据看着很齐,但我依然不知道真实情况。我自己也知道每天填表很烦,所以不太想用考核去压。
先降成本,再谈要求,顺序反了就会变成形式主义。具体可以做三件事:一是变更即记录,让状态变更发生在提交代码、开合并请求、结束当天的讨论这些已有动作的同一时刻,而不是每天定点补填;二是压缩填报动作,默认只允许改状态和写一句备注,其余字段自动带出,手机端两步内能完成;
三是让更新对本人有回报,比如阻塞登记后能真正有人来协调,而不是只进报表给别人看。如果这三件事都做完还是没人动,说明当前流程里更新对他只有成本没有收益,需要检查是不是把填报当成了考核依据,一旦和绩效挂钩,数据只会更不可信。
3. 每日站会怎么开才不变成轮流念进度?有没有更实用的议程?
我们每天的站会大概二十分钟,每个人依次说自己昨天做了什么、今天做什么,说完就散。开完我依然不知道谁卡住了,只知道大家都“按计划进行”,然后延期还是照旧出现。我想改议程,但怕改了大家觉得没必要再开。
把站会的目标从“汇报”改成“暴露阻塞”,议程顺序也要跟着换。第一步先过阻塞清单,昨天新产生的、还没解掉的逐条确认负责人和期限;第二步确认今天有没有需要别人配合的依赖;第三步才是个人计划,而且只说“我需要谁帮我做什么”和“今天可能完不成什么”,已完成的部分不需要口头念,看板本身就能看到。
时长控制在十五分钟左右,超出的技术讨论会后单独开。判断一场站会是否有效,看会后有没有产生至少一条具体的行动项或阻塞登记,一条都没有,那就是在走过场。
4. 向管理层汇报研发进度,用什么口径比“完成百分比”更靠谱?
我们现在的周报是每个模块写个百分比,我自己也清楚这个数字是估出来的,越接近截止日越往高里报。领导看到 80% 以为快好了,其实剩下的 20% 是最难的部分,最后还是要延期,然后我被追问为什么之前说 80%。
管理层要的“进度”和团队内部的“进度”不是同一种信息,直接要百分比会倒逼虚报,因为延期等于承认失误。可以换成领先指标汇报:一是在制品数量,同时开着的任务是否超过人力上限;二是阻塞数量与平均阻塞时长,这通常才是延期的真正来源;三是关键里程碑的置信度,用高、中、低加一句依据说明,替代百分比;
四是最近两周关闭任务数与新增任务数的对比,看积压是在收敛还是扩大。每周固定一页,先写“最可能延期的三件事和原因”,再写整体状态。判断口径选得对不对,就看里面有没有一条信息能直接触发决策动作,加人、砍范围或者调整依赖,如果一条都没有,说明这套口径只是为了汇报而汇报。
核心关键词
文章包含AI辅助创作:进展最佳实践:研发团队进度跟踪实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471379
读者评论
作为项目经理,最有共鸣的是“完成百分比做预警”这个坑。我们之前每周报 85%,结果测试资源排了却无事可做。改成剩余工时估计后,延期预警确实提前了几天。不过落地难点在考核口径,如果上级还盯着百分比,团队很难真正切换。
开发视角看,站会一旦变成追问细节的汇报会,大家就会把风险藏起来。“暂无阻塞”往往不是没问题,而是不想被追问。把站会目标改成发现风险,主持人少问进度多问依赖,阻塞才可能浮出来。
状态机设计那段很有同感。我们曾堆到十几个状态,最后所有人默认选“进行中”。精简到未开始、进行中、被阻塞、已完成,并强制阻塞写责任人和期望解除时间,数据可信度明显提升。状态多不等于信息准。
流程复杂度匹配团队协调成本这点很关键。小团队用重流程会压垮人,大团队用轻流程会失控。但文章说按顺序处理四个损耗,实际推进时往往要并行,尤其层级损耗涉及向上管理,不是团队内部能单独解决的。
