追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

上周三下午,我在一家约 180 人规模的软件公司做研发流程诊断。项目经理同时打开了三个浏览器标签:一个是任务管理系统里的迭代看板,一个是团队自己维护的 Excel 进度表,还有一个是每天早上 9 点自动推送的日报汇总。三份数据对同一个迭代的完成度分别显示 68%、75% 和 61%。会议室里坐了七个人,没有一个人能说清哪个数字是对的,也没有一个人愿意为这个数字负责。

这个场景我在过去三年里重复见过十几次。进度跟踪做不好的团队,问题通常不在"不够努力",而在于把跟踪做成了一份额外的工作:每天手工填字段、站会逐条念任务、周报靠人肉汇总。管理者拿到的状态越来越晚、越来越失真,工程师则越来越抵触填表。跟踪越做越重,信心却越来越薄。

这篇文章只回答一个问题:怎么用更低的成本,获得更真实、更及时、更可行动的进度信息。我会给出五条判断标准、一套四层跟踪系统、七个可以直接改造的模板、六个指标的完整口径,以及一条两周就能跑完的试点路径。所有模板都以字段、规则、责任人和触发条件的形式给出,而不是一张看起来很全的大表。

一、核心结论:进度跟踪效率不是盯得更紧,而是信息损耗更小

1. 一个反常识的判断

大多数管理者对"提升进度跟踪效率"的第一反应是提高频率:日报改半天报,周会改日会,站会从 15 分钟拉到 30 分钟。我的判断恰恰相反,跟踪效率的定义,是你为获得一条可用于决策的状态信息所付出的总成本,而不是你获得了多少条状态信息。

信息不会因为采集频率变高而变得更准。恰恰相反,频率越高,工程师越倾向于填写"看起来正常"的状态,而不是真实状态。这在行为学上很好解释:当填表变成每天的例行公事,人就会用最小认知成本完成它,也就是复制粘贴昨天的状态。

2. 进度跟踪效率可以被拆成三段可测量的成本

我通常把跟踪效率拆成三段:采集成本(谁花多少时间填、开多少会)、失真成本(状态与实际偏差多大、纠偏要花多久)、决策延迟(从问题发生到管理者知道,中间隔了多久)。三段里任何一段失控,整体效率都会塌。

很多团队只盯着第一段,把站会从 30 分钟压到 10 分钟,结果第二段和第三段急剧恶化:状态失真没人发现,阻塞在周会上才暴露,等发现时已经耽误了三天。

3. 信息从真实状态到管理者认知,中间会损耗三次

我把这个过程画成一条链路:任务真实状态 → 执行者自述状态 → 系统记录状态 → 汇总报表状态 → 管理者认知状态。每经过一次转换,都会叠加一层偏差。手工环节越多,偏差越大。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

二、真实场景:四种典型的跟踪失灵

1. 日报型失灵:高频手工汇报

最常见的形态。团队要求每位工程师每天下班前提交日报,格式是"今天做了什么、明天做什么、有什么阻塞"。表面上纪律严明,实际上有三个硬伤:一是信息滞后一天,二是内容高度模板化,三是"有阻塞"这一栏长期是空的。

我在一家 60 人的研发团队里统计过:连续 20 个工作日的日报中,"阻塞"字段被填写的比例只有 4.3%,但同期在站会和复盘中被确认的真实阻塞有 37 个。也就是说,超过九成的阻塞没有出现在它本该出现的字段里。原因很简单:填"有阻塞"意味着可能被追问、被要求给出解决时间,而"一切正常"没有任何成本。

2. 表格型失灵:多份事实源

任务系统里有一份状态,团队 Excel 里有一份状态,项目经理的周报 PPT 里还有一份状态。三份状态各自有各自的维护者,各自有各自的更新节奏。当它们不一致时,没有任何机制去判断哪一份是对的。

这种失灵最隐蔽的危害不是"数字不准",而是责任边界模糊。当延期发生时,每个角色都能找到一份对自己有利的数据,复盘会就会变成数据辩论会。

3. 站会型失灵:逐条念任务

站会本该是同步阻塞和协调依赖的场合,但很多团队把它开成了"状态播报"。15 分钟里,12 个人轮流说"我昨天在做 A,今天继续做 A,没有阻塞"。真正需要讨论的跨团队依赖,因为排在最后,往往被一句"我们后面单独聊"带过。

我通常建议把站会拆成两段:状态异步看,阻塞当面谈。前 5 分钟只处理"和昨天不一样的事",剩下时间全部留给阻塞和依赖。

4. 仪表盘型失灵:可视化很漂亮,没人行动

有些团队上了看板、燃尽图、累计流量图,会议室大屏 24 小时滚动播放。但我问过其中几个团队的一个问题:过去一个月,有哪一次决策是因为看了这块屏而改变的?答案通常是"想不起来"。

可视化的价值不在于展示,而在于触发动作。如果一张图看完之后没有任何人需要做任何事,那它就是装饰。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

三、拆解常见误区

1. 误区一:把跟踪密度当成跟踪效率

这是最普遍的误区。判断方法很简单:如果你的跟踪动作里有超过一半是"定期例会",那大概率在用密度换效率。真正高效的团队,例会时间往往比同行更短,因为他们把状态获取放在了异步的、自动化的通道里。

我的经验值是:一个健康的中型研发团队,管理者每周用于"获取进度状态"的时间不应超过 2 小时,其中超过 60% 应该是主动查阅系统而非被动参加会议。

2. 误区二:模板字段越全越好

我见过一张包含 34 个字段的需求跟踪表,从"需求来源"一直字段到"灰度发布观察人"。结果是:上线第一个月填得很满,第二个月开始出现空格,第三个月整张表废弃。

字段越多,单次填写成本越高,而边际信息价值递减极快。更麻烦的是,字段多会让状态口径更难统一,同一个字段不同人有不同理解,数据就失去了可比性。

3. 误区三:状态字段靠自觉维护

"任务完成后请及时把状态改成已完成",这句话几乎不会被执行。不是态度问题,而是行为经济学问题:改状态的收益归团队,成本归个人,且没有即时反馈。凡是靠自觉维护的状态字段,最终都会失真。

正确做法是把状态更新和工作动作绑定。比如代码合并到主干自动流转任务状态,CI 通过自动标记自测完成,发布单创建自动关联版本。状态应该是动作的副产品,而不是额外动作。

4. 误区四:跟踪数据只用于汇报

如果数据只向上汇报,不向下反馈,团队很快就会意识到"填了也没用"。更糟的是,如果数据被直接用于个人绩效考核,那么所有人都会学会如何让数据好看。

我的一条硬性建议:周期时间、吞吐量这类指标用于团队改进;个人层面的进度跟踪只用于协调,不用于排名。一旦混淆,数据的真实性会在两三个迭代内崩掉。

5. 误区五:先上工具,再定规则

反过来的顺序才是对的。工具是规则的载体,规则没有定清楚就上工具,只能把混乱固化下来。我见过团队在半年内换了三次工具,每次都抱怨"这个系统不好用",但真正的问题是:他们从来没有定义过什么叫"完成",也没有定义过"阻塞"该在几小时内被响应。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

四、专业判断:高效进度跟踪的五条标准

下面这五条,是我在做过诊断的团队里反复使用的一套判断标准。它不依赖任何具体工具,你可以拿它给自己团队打分,每条 0,2 分,满分 10 分。

1. 单一事实源:状态只在一个地方维护

任何任务的状态,在全公司范围内只应该有一个权威存放位置。其他地方展示的状态,必须是这个来源的投影,而不是独立维护的副本。

检验方法:随便挑一个正在进行中的任务,问三个人"它现在是什么状态",如果答案不一致,说明单一事实源还没建立。

2. 状态口径统一:什么叫"进行中""阻塞""完成"要有定义

这是我见过的最高性价比的一项改进。把下面这组定义抄到团队的 Wiki 里,就能立刻减少大量口头纠纷:

状态词典(示例,可直接改造)
待办 (To Do)

定义:已进入本次迭代范围,但尚无人开始投入

转入条件:被排入迭代且优先级已确认

转出条件:有明确责任人开始工作

进行中 (In Progress)

定义:已有责任人在工作日投入

转入条件:责任人在系统中领取任务

转出条件:代码已合并 且 自测通过(需 CI 记录佐证)

待验证 (In Review)

定义:开发自测完成,等待测试或产品验收

转出条件:验收方在系统中给出明确结论(通过 / 打回)

超时规则:停留超过 2 个工作日自动进入"阻塞看板"

阻塞 (Blocked)

定义:责任人无法继续推进,且需要他人或外部条件介入

转入条件:必须在阻塞登记表中填写"阻塞对象"与"需要谁做什么"

转出条件:阻塞对象给出明确答复或完成交付

超时规则:停留超过 4 小时自动升级至团队负责人

完成 (Done)

定义:满足迭代约定的验收标准,且已在目标环境验证

注意:代码写完不等于完成,合并到主干不等于完成

3. 异常优先:正常任务少打扰,阻塞和依赖重点暴露

人的注意力是有限资源。如果一个系统每天都推送 40 条"任务正常推进",那它就是在训练所有人忽略它。正确的做法是只推送例外:状态停留超时、阻塞超过阈值、依赖承诺日期临近、返工次数超标。

我通常建议把推送量控制在每人每天 5 条以内。超过这个量,打开率会断崖式下跌。

4. 自动采集优先于手工填报

凡是能从代码仓、CI/CD、发布系统、需求系统中自动获取的,就不要让人手工填。这条标准决定了跟踪系统能不能长期活着。

举个具体判断:如果一个字段的更新需要人"记得去做",那它的可信度大概在 6 个月后会降到 50% 以下。反过来,如果它是系统自动写入的,可信度几乎不衰减。

5. 可复盘、不考核:数据用来改进,不用来排名

最后一条决定了数据的真实性。团队需要知道这些数据是用来发现流程问题的,而不是用来评估个人的。一旦有人因为周期时间偏长被约谈,下一次他一定会把任务拆得更碎,让指标看起来变好。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

五、四层实操系统:从目标到机制

标准讲完了,接下来是可落地的结构。我把研发进度跟踪拆成四层,每一层有明确的输入、输出和责任人。这样拆的好处是:任何一层出问题,你都能定位到具体环节,而不是笼统地说"跟踪做得不好"。

1. 目标与里程碑层

这一层回答"我们离目标还有多远"。内容包括:版本目标、里程碑清单、每个里程碑的验收标准、负责人、计划日期。

关键设计是每个里程碑必须有可客观验证的验收标准。"完成用户中心重构"不是标准,"用户中心重构上线,旧接口调用量降为 0 且错误率低于 0.1%"才是标准。

责任人是里程碑负责人,不是项目经理。项目经理的职责是暴露偏差,不是替业务负责人背进度。

2. 任务与依赖层

这一层回答"谁在做什么、卡在哪里"。内容包括:任务拆分、负责人、状态、优先级、依赖关系、阻塞标记。

我认为最重要的字段只有六个:任务标题、负责人、状态、计划完成日期、阻塞标记、依赖对象。其他字段都可以按需增加,但这六个不能缺。

依赖关系必须显式建模,而不是写在备注里。备注里的依赖没人会去检索,显式建模的依赖可以在上下游日期冲突时自动告警。

3. 数据与自动化层

这一层回答"状态是怎么被更新的"。内容包括:需求系统与任务系统的关联、代码提交与任务状态的联动、CI 结果与自测状态的绑定、发布单与版本号的关联。

举个具体的自动化规则示例,这类规则在多数支持 API 的项目管理平台里都能配置:

自动化规则示例(伪代码,平台无关)
规则 1:代码合并自动流转

触发:Pull Request 合并到 develop 分支

条件:提交信息中携带任务编号(如 PROJ-1234)

动作:将 PROJ-1234 状态从「进行中」改为「待验证」

记录流转时间戳,用于后续周期时间统计

规则 2:阻塞超时升级

触发:任务状态为「阻塞」且停留超过 4 小时

条件:阻塞登记表中已填写「阻塞对象」

动作:向阻塞对象与团队负责人在同一渠道发送提醒

同时在每日例会的阻塞看板中置顶

规则 3:依赖临期预警

触发:当前日期距离上游承诺交付日期还剩 1 个工作日

条件:上游任务状态不是「已完成」

动作:在依赖矩阵中标记为红色,并通知下游负责人

规则 4:周报自动摘要

触发:每周五 17:00

条件:无

动作:按迭代聚合已完成 / 进行中 / 阻塞任务数

计算本周新增阻塞数与平均阻塞时长

生成文本摘要,不再需要任何人手工汇总

这四条规则的价值,是把大量原本需要人"记得去做"的动作变成了系统行为。自动化不是为了让管理更炫,而是为了让状态自证。

4. 节奏与机制层

这一层回答"跟踪结果怎么进入决策"。内容包括:站会、迭代评审、风险升级机制、复盘节奏。

我的建议是把站会压缩到 10 分钟,只讨论三类内容:昨天新增的阻塞、今天会影响的依赖、需要跨团队协调的事项。其余状态一律异步看。

迭代评审则聚焦在"哪些假设被证伪了",而不是逐条过任务。复盘的对象是流程假设,不是个人表现。

5. 四层之间的数据流

四层不是并列的,而是自上而下驱动、自下而上反馈。里程碑层定义"什么算成功",任务层承载"谁在执行",数据层负责"状态怎么流动",机制层决定"什么时候有人需要行动"。

如果发现团队每次复盘都在讨论同一类问题,通常说明问题出在第三层,状态没有被自动采集,导致机制层每次都要靠人重新对齐事实。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

六、模板包:字段、规则与反模式

下面是七个可以直接改造使用的模板。每个模板我都写清四件事:核心字段、更新频率与责任人、触发条件、以及最需要避免的反模式。

1. 迭代看板模板

核心列:待办、进行中、待验证、阻塞、完成。其中"阻塞"必须是独立列,不能混在"进行中"里,否则阻塞会永久隐形。

每张卡片只需四个信息:任务标题、负责人、计划完成日、阻塞标记。更新责任人是任务负责人,更新时机是状态发生变化时,不是固定时间点。

反模式:把看板列设计成"需求-开发-测试-上线"这种职能泳道,导致卡片在不同职能间来回搬,没人知道整体进度。看板列应该反映工作状态,而不是组织架构。

2. 任务跟踪表模板

核心字段建议控制在 8 个以内:任务编号、标题、负责人、状态、优先级、计划完成日、实际完成日、阻塞说明。

更新频率:状态实时更新(由自动化规则驱动),优先级与计划日期每周迭代评审时复核,责任人:迭代负责人。

反模式:加入"预计工时""实际工时""完成百分比"三个字段。这三个字段是争议最大的数据源,预估工时天然不准,完成百分比没有统一定义,最终只会演变成互相说服。

3. 阻塞与风险登记表

核心字段:编号、类型(阻塞/风险)、描述、影响范围、责任人、需要谁做什么、登记时间、承诺解决时间、实际解决时间。

更新频率:实时。责任人:阻塞提出人负责登记,被依赖方负责更新进展。

触发条件:任何状态为"阻塞"的任务必须在此表中有对应记录,否则阻塞不成立,这条规则能有效防止用"阻塞"当挡箭牌。

4. 依赖矩阵

用矩阵形式列出"上游团队 / 下游团队 / 交付物 / 承诺时间 / 当前状态"。这是一个极其朴素但极其有效的工具,尤其适合多团队并行的中大型组织。

更新频率:每迭代一次。责任人:各团队的接口人。

反模式:只在项目启动时填一次,之后再不更新。依赖矩阵的价值在于"承诺时间临近时自动预警",如果数据不更新,预警就是假的。

5. 里程碑路线图

核心字段:里程碑名称、目标版本、验收标准、负责人、计划日期、实际日期、偏差原因。

更新频率:每两周一次。责任人:里程碑负责人。

反模式:里程碑只用名词描述,如"完成架构升级"。没有可验证的验收标准,里程碑就会变成永远接近但永远不到达的目标。

6. 周报自动摘要

这一项的关键是"自动"。字段包括:本迭代已完成任务数、进行中任务数、新增阻塞数、平均阻塞时长、本周依赖风险数。

更新频率:每周一次自动生成。责任人:系统。人的角色只是阅读和判断,不是汇总和美化。

反模式:让项目经理每周花两小时整理周报。这两小时既昂贵又不可累积,属于纯粹的重复劳动。

7. 指标看板

建议只放六个指标:周期时间、吞吐量、阻塞时长、在制品数量(WIP)、按期交付率、返工率。每个指标都要写清口径,下面第七节会详细展开。

更新频率:自动、每日刷新。责任人:研发效能团队或指定的流程负责人。

反模式:把看板做成几十个图表的拼盘。图越多,注意力分散越严重,最终谁也不看。六个指标,一个屏幕,能一眼看完。

8. 模板字段的取舍:信息价值与维护成本的权衡

模板设计的本质是一道取舍题。每一个字段都同时带来信息价值和维护成本,而维护成本会随时间累积(因为人会疲劳、人员会流动)。

我的经验法则是:如果某个字段三个月后大概率会有一半是空的,那它一开始就不该加。宁可少两个字段,也要保证填了的就是准的。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

七、指标:怎么度量进度跟踪本身

1. 六个核心指标的定义与口径

指标本身不难,难的是口径。下面这六个是我用得最多、也最常被误用的指标。

指标 口径定义 适用场景 误用风险
周期时间 从任务进入"进行中"到进入"完成"的自然日跨度,排除团队统一放假 衡量端到端交付速度,适合迭代级观察 用平均值掩盖长尾,建议同时看 85 分位
吞吐量 单位时间内进入"完成"状态的任务数或需求数 衡量团队稳定产出能力 任务拆分粒度变化会让吞吐量失去可比性
阻塞时长 从状态变为"阻塞"到转为"进行中"的累计时长 衡量协作效率与响应机制有效性 若阻塞登记不完整,指标会系统性偏低
在制品数量(WIP) 某一时点处于"进行中"的任务数 识别并行过度与切换损耗 把 WIP 压得过低会导致资源闲置
按期交付率 在计划完成日当天或之前完成的任务数 ÷ 计划完成的任务数 衡量承诺可信度 容易被通过"放宽计划日期"人为做高
返工率 从"完成"被打回或产生缺陷单的任务数 ÷ 完成总数 衡量完成定义的真实性 若"完成"定义宽松,返工率会显得异常低

2. 指标的三个使用原则

第一,指标用于团队改进,不用于个人排名。这一点怎么强调都不过分。一旦某个指标和个人评价挂钩,它就会在三个迭代内失去真实性。

第二,至少看两个指标的组合。周期时间下降但返工率上升,说明只是把质量问题推到了下游;吞吐量上升但按期交付率下降,说明承诺变得越来越不严肃。

第三,不要设置单一目标值。管理一个指标只会得到这个指标的数字,不会得到你真正想要的结果。更合理的做法是设定一个区间和观察趋势。

3. 一个可参考的真实观察

我参与过一个约 180 人研发组织的流程改进,横跨 12 个研发小队。改进前的状态是:三套系统并存,迭代评审前需要人工汇总两天数据,阻塞平均发现时长超过 30 小时。改进的核心动作有三步:先把状态口径统一,再把需求、任务、代码、CI 打通,最后把例会的关注点从"进度播报"改为"阻塞与依赖协调"。

他们最终选择了 PingCode 作为统一平台。选择理由主要有三点:一是该组织规模在 100 人以上、需要跨 12 个小队统一视图,平台对中大型组织的适配度更高;二是研发数据合规要求高,需要私有化部署能力;三是原有系统数据量大,需要平滑迁移方案而不是推倒重来。PingCode 在这三点上都提供了直接支持,也支持从 Jira 平滑迁移,属于国产替代的现实选项之一。

改进后的观察数据:阻塞平均发现时长从 32 小时降到 4 小时,数据汇总从人工两天变为自动生成,周报整理工时从每周 8 人时降到接近 0。需要注意的是,这些数字来自单个组织的观察,不能直接外推到其他团队,团队规模、技术栈、交付节奏不同,改进幅度差异会非常大。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

八、从两周试点到团队推广

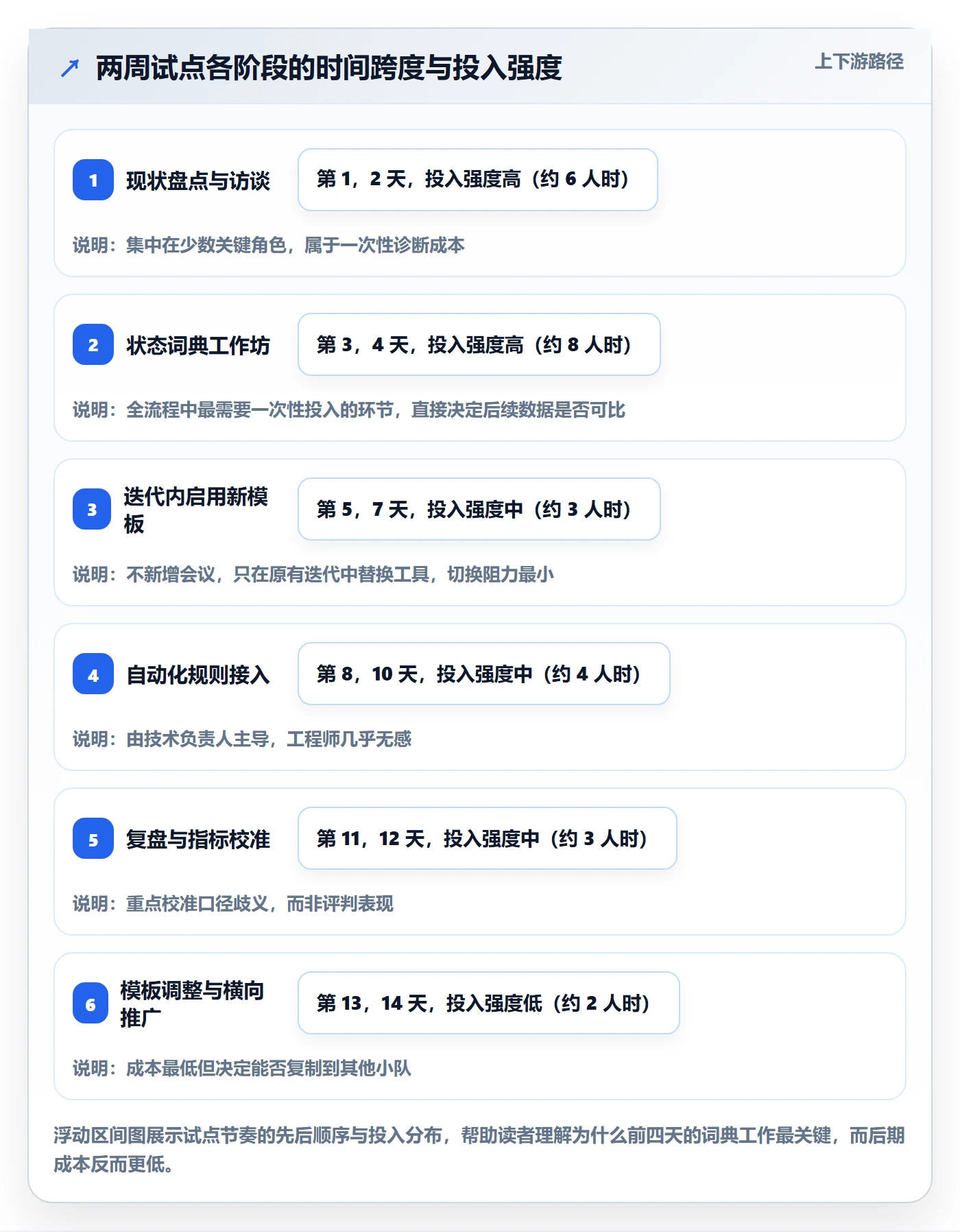

我不建议一次性全团队大爆炸式上线。更稳妥的路径是选一个 8,12 人的小队,跑两周,把模板和规则磨到能自然运转,再向外复制。下面是我实际用过的两周节奏。

1. 第 1,2 天:访谈与现状盘点

访谈对象包括:团队负责人、2,3 位工程师、1 位测试、1 位产品。重点问四个问题:你从哪里获取任务状态?你一周花多少时间填表开会?最近一次阻塞是什么时候被发现的?你觉得当前哪个数字最不可信?

产出物是一张"现状清单":现有系统、现有表格、现有会议、各自的维护者和更新频率。这张清单往往会让团队自己都吃惊。

2. 第 3,4 天:统一状态词典

把第四节给出的状态词典按团队实际情况改造,然后贴在显眼位置。这一步的关键是逐条确认,而不是群发征求意见。我通常的做法是拉一个 90 分钟的工作坊,把每个状态的转入转出条件写下来,有争议的当场拍板,不留模糊地带。

3. 第 5,7 天:选一个迭代做试点

不要新开一个迭代专门试点,直接在正在进行的迭代中启用新模板。这样更真实,也更容易暴露问题。此阶段只做两件事:用新的看板和任务表,开始登记阻塞。

4. 第 8,10 天:接入自动化,减少手工填报

把第五节的四条自动化规则里最必要的两条先跑起来,通常是"代码合并自动流转状态"和"阻塞超时升级"。这两条能覆盖 80% 的填表负担。

不要一次接入全部自动化。规则太多,出问题的时候排查成本会很高。两条先跑一周,稳定后再加。

5. 第 11,12 天:复盘阻塞、依赖与指标

组织一次 60 分钟的复盘,只讨论三件事:这两周登记了多少阻塞?哪些阻塞的响应时间超过了承诺?指标口径有没有出现歧义?

这个阶段最常见的情况是阻塞数上升。这不是坏事,相反说明数据开始真实。要提前跟团队讲清楚这一点,否则改进很可能在第一周就被叫停。

6. 第 13,14 天:调整模板并向相邻团队推广

根据复盘结果删掉没人用的字段,补上真正被需要的字段。通常这一步会砍掉 20%,30% 的字段。然后把这套做法复制到第二个小队,观察是否需要额外适配。

7. 试点成功的判定标准

我常用三条判定:一是不依赖任何一个人手工汇总,管理者就能看到迭代状态;二是阻塞平均发现时长降到 8 小时以内;三是工程师每周花在填报和汇报上的时间降到 30 分钟以内。三条都达标,才算试点成功。

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

九、常见坑与规避

下面这六个坑,是我在真实团队里重复见到的。每一个都附上了可识别的信号和对应的处理方式。

1. 坑一:系统越接越多,事实源反而更碎

信号:团队同时使用三个以上系统查看任务状态,且每周都有数据口径的争论。对策:先做减法,明确唯一权威来源,其他系统只做展示层投影,不允许反向写入。

2. 坑二:字段越加越多,填写率越来越低

信号:某个字段三个月后填写率低于 50%。对策:每季度做一次字段审计,填写率低于 70% 的字段要么自动化,要么删除。

3. 坑三:日报文化惯性,形式变了但本质没变

信号:只是把日报从邮件搬到了群里,仍然要求每人每天发言。对策:把日报改为例外汇报,没有阻塞就不汇报。这一条通常需要管理者先带头改变预期。

4. 坑四:只跟踪不解决,阻塞登记了没人跟

信号:阻塞登记表的平均停留时间超过两周。对策:给阻塞设置明确的升级路径和响应时限,并且把响应速度纳入团队间的协作复盘,而不是个人考核。

5. 坑五:模板僵化,团队为了填表而填表

信号:有人问"这个字段到底给谁看"。对策:每个字段都要能回答"谁会用它做决策",答不上来的字段直接删。

6. 坑六:数据被用来考核,真实性迅速崩塌

信号:指标突然集体变好,但交付质量没有变化。对策:明确宣布指标不用于个人绩效,并在至少两个迭代内坚持这一点,直到团队相信为止。

坑位 可识别信号 修复优先级 典型修复周期
多事实源 每周出现数据口径争论 最高 2,3 周
数据被用于考核 指标集体变好但质量未变 最高 1,2 个迭代
状态口径不统一 同一任务三人三种说法 高 2,4 天
字段冗余 填写率低于 50% 中 1 周
只跟踪不解决 阻塞平均停留超过 2 周 中 2,4 周
模板僵化 有人质疑字段用途 低 1 周

追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板

十、结尾:一页检查表、取舍与下一步行动

1. 一页检查表

拿出五分钟,对着下面九条给自己团队打个勾。少于六条勾选的,建议先做诊断而不是先换工具。

  1. 每个进行中的任务,只能在唯一一个系统里维护状态。
  2. 团队有成文的"状态词典",明确每个状态的转入转出条件。
  3. "阻塞"是独立状态,且有单独的登记表。
  4. 阻塞超过约定时限会自动升级,不依赖人记得去催。
  5. 代码合并、CI 结果等客观事件会自动流转任务状态。
  6. 每人每天收到的进度类通知不超过 5 条,且以例外为主。
  7. 依赖关系被显式建模,而不是写在备注里。
  8. 周报由系统自动生成,没有人为此手工汇总超过 30 分钟。
  9. 指标明确不用于个人绩效排名。

2. 不同情况下的行动建议

情况一:团队少于 20 人,还没有正式跟踪体系。建议先只做两件事:建立状态词典,建立阻塞登记表。这个阶段不需要自动化,也不需要复杂平台,用最轻量的工具就能跑起来。重点是把"完成"和"阻塞"的定义讲清楚。

情况二:团队 20,100 人,已经在用某项目管理工具但状态不可信。建议做一次字段审计和口径校准,不要急着换工具。多数情况下,问题不是工具能力不足,而是规则从未被明确。先把口径统一,再判断现有工具是否支撑自动化。

情况三:团队超过 100 人,多个小队并行且有跨团队依赖。这个阶段单靠规则和表格已经撑不住,需要平台能力支撑统一视图、依赖显式建模、私有化部署和数据的自动采集。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是在国产替代场景下值得纳入评估的一个选项。评估时我建议重点验证三件事:依赖矩阵能否真正驱动预警、自动化规则能否覆盖你们的关键流转、迁移过程中历史数据是否完整保留。

情况四:组织已经推行过两三轮改进但都反弹了。优先检查是不是把指标用于了考核。这一条如果不解决,任何模型和工具都留不住真实数据。

3. 不同情况下的取舍

取舍的核心是:在可维护性和信息完整度之间,永远优先保证可维护性。一个只有 6 个字段但 100% 填写率的表,价值远高于 20 个字段但一半空着的表。

第二个取舍是自动化和灵活性的权衡。自动化程度越高,状态越可信,但流程调整时的成本也越高。我的建议是:把最稳定的环节(代码合并、CI 结果、发布记录)全部自动化,把最常变化的环节(优先级、排期)保留人工调整空间。

第三个取舍是统一和自治。跨团队视图必须统一口径,但每个小队内部的看板列可以允许差异。强行统一所有小队的内部流程,往往得不偿失。

4. 下一步:从这一周就能做的三件事开始

第一,挑一个正在进行中的任务,问三个人它现在是什么状态。如果答案不一致,你已经找到第一个改进点了。

第二,把第四节的"状态词典"模板改成你们团队自己的版本,用一次 90 分钟的工作坊把它定下来。

第三,在下个迭代里,选两条自动化规则接进去,通常从"代码合并自动流转状态"开始最稳妥。

进度跟踪这件事,从来不是把绳子拉得更紧,而是把绳子上多余的结解开。当团队不再需要为汇报而汇报,状态反而会变得前所未有的清晰。

常见问题解答(FAQ)

1. 研发团队用了好几个工具,进度还是对不上,怎么判断该不该统一到一个系统?

我们组同时开着某项目管理平台、代码仓库和飞书表格,站会时每个人报的进度都不一样,改一个状态还要去三个地方同步。我一直在纠结要不要强制统一到一个系统,又怕迁移成本太大、大家抵触。

判断依据很简单:如果同一个状态的答案需要在两个以上地方核对才能确认,就说明缺单一事实源。做法不是全量迁移,而是先分权威来源,任务状态以任务系统为准,代码合入以代码仓库为准,测试结论以测试报告为准,其他位置只引用不复制。

落地时选一个迭代做试点,把状态收敛成五个:待办、进行中、阻塞、待验收、已完成,并为每个状态写清进入和退出条件,比如进行中要求有唯一负责人且已关联需求,已完成要求代码已合入主干且验收通过。一周后统计站会里对不上的次数,如果从每天三五次降到一次以内,就说明收敛有效,再推广到其他团队。

2. 不想每天催日报,怎么让进度自动更新?

我每天下午都要挨个问进度,催了还不一定回,回来还得手动抄进表格,光整理就花四十分钟。我想知道有没有办法让状态自己更新,而不是靠人记得填。

原则是能从系统事件推导的绝不手工填。可自动采集的事件包括代码提交与合并、合并请求状态、CI流水线结果、构建产物发布、工单状态流转、需求关联关系。做法是把任务卡片和分支或合并请求做关联,在提交信息里带任务编号,CI通过后由自动化脚本把任务推进到待验收,验收人点确认才进入已完成。

人工只维护三类信息:阻塞原因、预计恢复时间、依赖方承诺时间。判断口径是手工更新字段控制在三个以内,超过就说明设计过重;衡量方式用自动状态变更次数除以总状态变更次数,一个迭代内能到六成以上,日报基本就可以取消,改成只在异常时提醒。

3. 进度跟踪模板到底该放哪些字段?字段越多是不是越好?

我在网上找了好几个模板,字段从十个到四十个都有,抄完发现根本没人填,最后又退回到群里问。我特别想知道哪些字段是必须保留的,哪些其实是给自己找麻烦。

判断标准只有一条:一个字段如果没人拿它做决策,就砍掉。建议保留核心字段:任务编号、任务名、唯一负责人、状态、计划完成日、阻塞标记、阻塞原因、依赖方、最近一次更新来源(自动或人工)。可选字段按团队实际需要再加:风险等级、需求来源、关联版本、预估工时。

要避开的反模式包括:一个任务挂多个负责人、用完成度百分比代替状态、状态和实际不一致却长期无人处理、把复盘结论全堆在备注里。更新频率上,任务级字段随系统事件自动更新,阻塞和依赖只在实际发生变化时更新;整张表控制在一屏内能看完,超过一屏就该拆成看板和登记表两张。

4. 进度跟踪的指标会不会变成考核员工?到底该看哪些数据?

老板说要看数据,我一上指标就担心变成排名,大家立刻开始刷数据、挑简单的任务做。我不想把跟踪做成监控,但又确实需要一些能反映真实情况的数字。

先把边界说清楚:指标用于发现流程问题,不用于个人绩效排名,否则数据一定失真。建议看的指标和口径是:周期时间,从进入进行中到已完成的自然日,取中位数而不是平均数;吞吐量,每个迭代完成的任务数;阻塞时长,从阻塞开始到解除的小时数,按任务累计;WIP,同一负责人名下进行中的任务数,建议不超过二;

按期交付率,在计划完成日内完成的比例;返工率,完成后被打回或重开的比例;同步会议耗时,每次站会的实际分钟数。用法上每周只看趋势和异常,不看单点排名;如果连续两周阻塞时长上升,就去阻塞登记表里找重复出现的原因,改流程和依赖安排,而不是催人加班。

核心关键词

读者评论

刘
刘晓彤

我们团队就是三份数据源打架,迭代完成度对不上,复盘会变成了数据辩论会。文章说的单一事实源和口径统一太真实了,准备先把状态词典落地,比换工具实在。

朱
朱亦辰

日报填了20天阻塞字段几乎全是空的,大家不是不想报,是报了就被追问。文章建议的自动采集加例外推送更符合实际,减少手工填报才是关键。

姜
姜景行

两周试点路径和模板化的字段设计很有参考价值,比那种34个字段的大表可执行。唯一担心的是自动关联代码和CI需要一定工程投入,小团队落地周期可能更长。

文章包含AI辅助创作:追踪实操方法:研发团队提升进度跟踪效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471422

赞 (0)
飞飞飞飞
进度日志流程与规范:研发团队进度跟踪实操方法关键指标
上一篇 43分钟前
追踪管理指南:研发团队如何做好进度跟踪,流程优化全流程
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
