追踪管理方法大全:研发团队进度跟踪流程优化落地清单

我带过一个四十多人的研发团队,连续三个季度交付延期,但每周的项目周报上几乎全是绿色。真正让我后背发凉的不是延期本身,而是复盘时发现:三个季度里,团队从来没有在事情变坏的当周把信号暴露出来。进度跟踪在那家公司变成了一台"结论生产机",它只输出"完成 70%""进展顺利",却从不输出"这个需求依赖的下游接口还没排期"。这篇《追踪管理方法大全:研发团队进度跟踪流程优化落地清单》不打算再罗列一遍方法论名词,我会把自己踩过的坑、验证过的机制、以及不同团队规模下的取舍,整理成一份可以照着改的工程化清单。

一、核心结论:进度跟踪的目标不是监督,而是压缩不确定性

先把最反常识的一句话放在前面:大多数研发团队进度跟踪失效,不是因为跟踪得不够勤,而是因为跟踪的对象错了。盯着人、盯着工时、盯着完成百分比,得到的是"看起来在动"的幻觉;盯着依赖、阻塞、批次大小和状态口径,得到的才是真正能提前决策的信号。

我在多个 20 到 300 人的研发组织里反复验证过同一件事:进度跟踪的收益不来自"知道得更早",而来自"知道得更具体"。知道某个需求延期三天没有用,知道它卡在哪个依赖、由谁在什么时候解除,才有用。

1. 可信的进度跟踪,等于四个变量的乘积

我习惯用一个乘法公式来描述这件事:可信跟踪 = 统一状态字典 × 稳定协作节奏 × 自动数据采集 × 复盘闭环。注意是乘法,不是加法。任何一项为零,整体结果就是零。

状态字典不统一,站会开得再勤也是各说各话;节奏不稳定,数据就是抽样噪声;全靠手工填报,数据必然衰减;没有复盘闭环,机制三个月后自动退化成形式主义。这个公式的价值在于,它解释了为什么很多团队"什么都做了"却依然没效果,他们做的是加法,缺的那一项把结果乘成了零。

2. 跟踪系统要解决的是三类不确定性

我把研发进度中的不确定性分成三类:需求不确定性(做什么还没定)、技术不确定性(能不能做还不知道)、协作不确定性(依赖方会不会按时给)。前两类靠技术评审和原型验证收敛,第三类才是进度跟踪流程的主战场。

现实是,绝大多数团队把 80% 的跟踪精力花在"任务做完了没有",而延期的主因却有相当比例来自协作不确定性。这就是错配。

3. 指标是探照灯,不是评分表

这是我最想强调的一条判断:一旦进度指标与个人绩效绑定,数据会在两个迭代周期内系统性失真。周期时间变短了,是因为任务被拆成半天粒度;阻塞时长下降了,是因为阻塞状态被改成了"进行中"。你得到的不是效率提升,是数据污染。

指标的正确用法是回答"系统哪里堵了",而不是回答"谁不行"。这条边界不清,后面所有的机制都会失效。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

二、真实场景:三个把进度跟踪做废的现场

抽象的方法论不如具体的现场。下面这三个场景,我在不同公司里见过不止一次,它们几乎是同一套病灶的不同表现。

1. 站会开成了逐人汇报,二十分钟没有一句阻塞

典型的十五分钟站会,六个人轮流说"昨天做了 A,今天做 B,没有困难"。会议结束时所有人都松了一口气,但没有一条跨团队依赖被登记,没有一个风险被升级。

问题不在站会本身,而在于站会的默认议程是"汇报",而不是"暴露"。汇报文化下,说"我被卡住了"等于承认自己不行,所以没人说。改法是把议程换成三个问题:今天有谁被你挡住?你今天被什么挡住?哪个依赖本周还没确认责任人?

2. 看板上三十张"进行中",没有一张在动

我见过一个团队的看板,进行中列堆了三十多张卡片,最久的一张挂了四十多天。问负责人,回答是"都在推,就是都没推完"。

这是典型的并行过度。每个人同时开五六件事,看起来人人满负荷,实际结果是每一件的周期时间都被拉长到原来的三倍以上,而且没有人能在一周内交付任何完整价值。看板在这里不是跟踪工具,而是一张"正在发生的事故清单"。

3. 老板要看进度,项目经理花两天手工拼 Excel

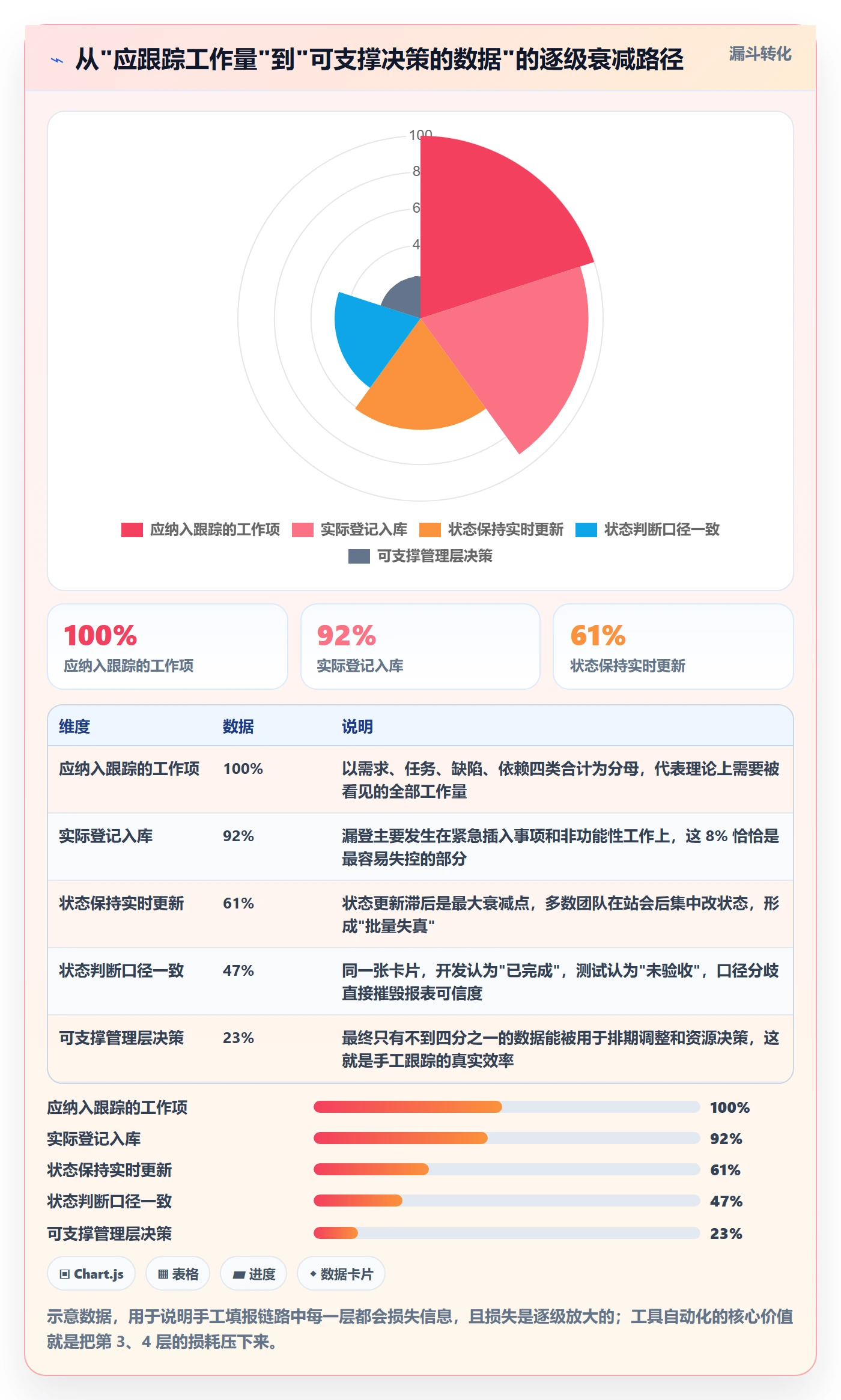

每周一早上,PM 要打开五个系统,导出需求表、缺陷表、提交记录、发布计划,然后手工拼成一份汇报材料。两天时间过去了,数据还是上周三的。

这个场景的荒诞之处在于:跟踪成本被转移到了最不该承担它的人身上。PM 变成了人肉 ETL,而真正需要实时信号的一线成员,反而没有任何反馈回路。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

三、常见误区拆解:为什么你的进度数据不可信

下面这六条,是我在团队里亲眼见过、并且自己也犯过一部分的。每一条我都会给出"为什么错"和"怎么改",而不是只列现象。

1. 用完成百分比表达进度

"这个需求完成 80%",是研发管理里最昂贵的一句废话。百分之八十这个数字没有分母定义,没有口径,没有验证方式,而且它在实际交付前几乎总是停留在 80% 到 90% 之间。

更严重的是,百分比会掩盖剩余工作中最不确定的那部分。一个需求写完代码是 60%,联调通过是 85%,而剩下的 15% 可能包含全部的上线风险和依赖协调。改成"剩余工作项数量 + 阻塞项数量",信息密度立刻提升一个量级。

2. 把跟踪等同于盯着人

盯着人会产生一个稳定的副作用:成员开始隐藏坏消息。延期被包装成"在做优化",阻塞被包装成"在联调"。你收到的信息越干净,说明你离真相越远。

正确的心智模型是把跟踪对象从"人"换成"工作流"。你关心的不是张三今天做了什么,而是这张卡片在流程里待了多久、卡在哪一列、为什么卡住。

3. 状态定义靠约定俗成,不靠字典

"进行中"到底是什么?有人理解为认领了,有人理解为写了第一行代码,有人理解为本地能跑通。当三个理解同时存在于一个看板上,这个看板的任何统计都不可比。

状态字典必须是写在文档里、带明确进入和退出条件的,而不是靠口头默契。这一条听起来琐碎,但它是所有指标可信度的地基。

4. 工具先行,流程后补

先买工具再想流程,结果是把线下的混乱完整地搬到了线上,还额外增加了填报成本。我见过团队上线了新平台,三个月后回到 Excel,理由是"太重了"。

正确的顺序是:先统一状态和对象,再定义节奏,最后选工具去承载和自动化。工具解决的是采集和呈现,不是管理逻辑本身。

5. 把指标一刀切用进绩效考核

前面已经说过数据失真的问题,这里补充另一个后果:指标一旦被考核,团队会优先优化指标而不是优化交付。周期时间被考核,任务就被拆碎;缺陷数被考核,缺陷就变成"优化项"。最终你收获了漂亮的报表和更难看的交付结果。

6. 只跟踪任务,不跟踪依赖与风险

任务状态是"团队内部可见"的,依赖和风险是"跨边界可见"的,而延期几乎总发生在边界上。只跟踪任务,等于只监控了你自己能控制的那部分,而恰好那部分通常不是问题所在。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

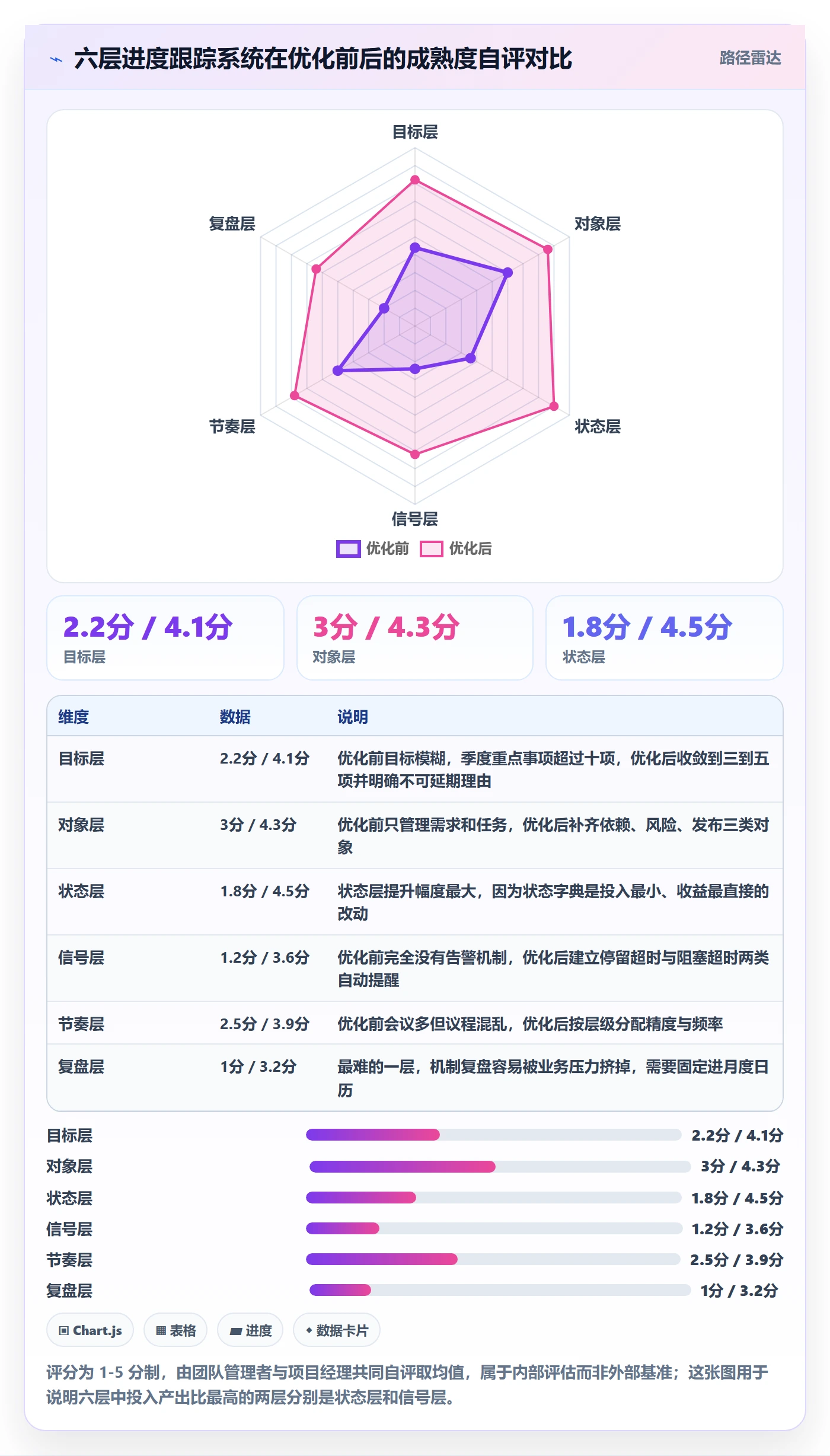

四、专业判断逻辑:搭建六层进度跟踪系统

很多人问我"有没有一套完整的框架",我的回答是:不要按工具功能去想,要按信号产生的链路去想。我把它整理成六层,从目标到复盘,每层只回答一个问题。

1. 目标层:我们到底在追什么

目标层回答的是"这个季度必须交付什么、什么绝对不能延"。没有目标层,跟踪就变成了对所有事情平均用力,而资源永远是有限的。

落地动作很具体:每个季度明确三到五个关键交付目标,并写清各自的"不可延期理由"。凡是不能回答"延了会怎样"的事项,都不该进入重点跟踪清单。

2. 对象层:跟踪的颗粒是什么

对象层回答"我们追踪哪些实体"。建议固定七类:需求、任务、缺陷、发布、依赖、风险、里程碑。每一类都要有唯一的承载形式和责任人,不能有的在系统里、有的在群里、有的在某人脑子里。

3. 状态层:每类对象有哪些状态

状态层回答"怎么描述它现在的样子"。核心要求是状态数量可控、进入退出条件明确、跨角色理解一致。研发任务的状态建议控制在六到七个,再多就会出现无人使用的僵尸状态。

4. 信号层:什么变化值得被看见

信号层回答"什么情况需要触发提醒"。典型信号包括:卡片在某一列停留超过阈值、阻塞状态持续超过约定时长、依赖方的承诺日期已过、发布前检查项未闭合。

这一层是大多数团队完全缺失的一层。他们只有"看板",没有"告警"。

5. 节奏层:什么时候看、看什么

节奏层回答"在什么频率、什么场合、用什么精度看数据"。要点是不同层级看不同精度:一线看日粒度的工作项,项目经理看周粒度的依赖与风险,管理层看双周粒度的目标达成度。

6. 复盘层:机制本身要不要改

复盘层回答"这套跟踪机制还有效吗"。建议每月做一次机制复盘,只问三个问题:哪些信号发出后没人处理?哪些会议没有产出决策?哪些字段已经没人维护?

把这三个问题坚持下去,跟踪系统就有了自净能力,不会在半年后自然腐烂。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

五、跟踪对象、粒度与状态字典

如果说前面是框架,这一节就是最容易落地的部分。粒度定错,后面所有指标都会跟着错。

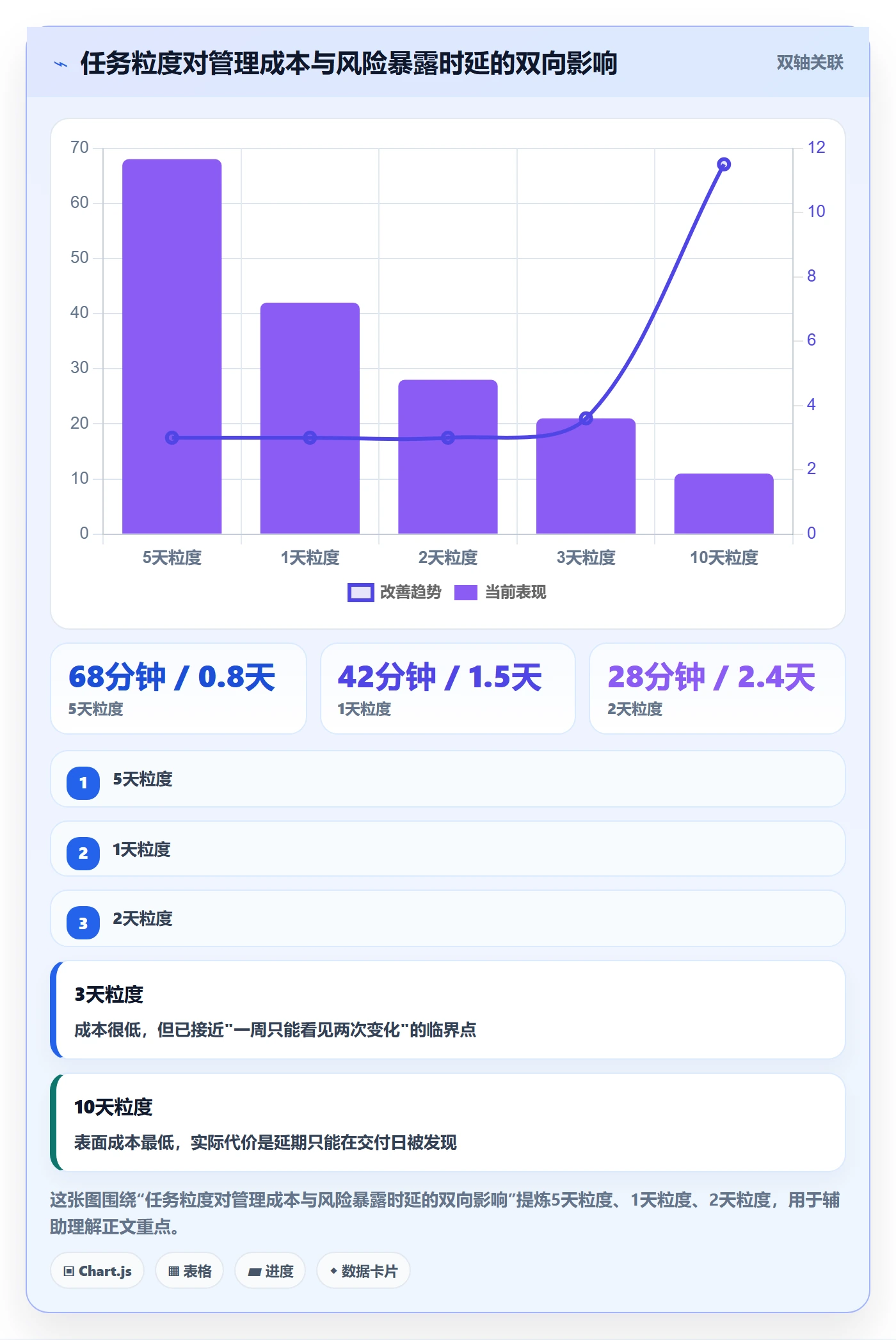

1. 任务粒度建议控制在 1 到 3 天

这个区间不是拍脑袋来的,它是三个约束的交集:太细会增加状态维护成本,太粗会让风险暴露延迟,跨天才能完成的任务又无法在站会上被有效跟踪。

粒度越小,风险暴露越早,但管理成本上升很快。我的经验是,半天粒度的任务会让每人每周多花五到八分钟维护状态,一周下来就是可观的开销;超过五天粒度的任务,风险暴露时延会明显拉长,因为没人会在任务进行到第四天时承认自己其实还在原地。

2. 用分层结构承载不同粒度的对象

我一般用四层:史诗(季度级目标)→ 需求(一到三周交付单元)→ 任务(一到三天执行单元)→ 子任务(可选,仅用于个人拆解)。

子任务不进入统计口径,这一点很重要。一旦子任务进入报表,团队就会开始为了报表好看而拆任务,管理动作被指标反向驱动。

3. 状态字典必须写成文档,而不是约定

下面是我常用的一份研发任务状态字典模板,可以直接复制修改。关键是每个状态都要有明确的进入条件和退出条件。

状态字典 v1.0(研发任务类)
todo 待开始 | 进入:已排入迭代且已给出验收标准 | 退出:有人认领

doing 进行中 | 进入:已认领并开始产出 | 退出:产出物提交待评审

blocked 被阻塞 | 进入:因外部依赖/环境/决策无法推进,必须填写阻塞原因、责任方、期望解除时间 | 退出:阻塞原因消除

review 待评审 | 进入:PR 已提交或成果物已交付 | 退出:评审通过或打回

done 已完成 | 进入:满足 DoD,代码已合并主干 | 退出:随版本发布

released 已发布 | 进入:上线并完成生产验证 | 退出:无

DoD(完成定义)最低要求:

代码已合并主干,无遗留 TODO 阻断项
单元测试通过,关键路径有覆盖
相关文档或接口说明已更新
无未登记的跨团队依赖

4. 依赖必须有独立的登记入口

跨团队依赖不能写在任务的备注里,它需要独立的对象、责任人和期望日期。理由很简单:依赖的默认状态是"没有状态",而没有被跟踪的依赖几乎一定会成为延期原因。

我给每个依赖定义四个字段:需求方、提供方、期望交付日、当前状态(未确认 / 已承诺 / 已交付 / 已逾期)。就这四个,不多。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

六、核心指标与数据口径

指标不在于多,而在于每个都有明确定义、明确数据源、明确使用场景。下面这六个是我认为最小可用集合。

1. 在制品数量(WIP)

定义是某一时刻处于"进行中"状态的工作项数量。数据源是看板状态,口径要按人来算还是按团队来算必须提前约定。

WIP 是所有指标的源头。它升高,周期时间一定跟着升高,几乎没有例外。

2. 周期时间(Cycle Time)

定义是从工作项进入"进行中"到进入"已完成"的时间跨度,通常取中位数而不是平均值。取中位数是因为极少数超长任务会把平均值严重拉偏。

使用场景是回答"我们的交付能力在变快还是变慢",而不是"谁做得慢"。

3. 吞吐量(Throughput)

定义是单位时间内完成的工作项数量,通常按周统计。它必须和粒度绑定,否则数字没有意义,粒度从三天改到一天,吞吐量会翻三倍,但交付能力一点没变。

4. 阻塞时长与阻塞占比

定义是工作项处于"被阻塞"状态的总时长,以及它占周期时间的比例。这是我最看重的一个指标,因为它直接指向可干预的地方。

如果一个团队的阻塞占比长期超过 20%,那么优化开发效率基本是徒劳的,应该优先解决依赖和决策链路。

5. 准时交付率

定义是承诺日期内完成的需求数除以承诺总数。口径的关键在于"承诺日期"是谁给的、什么时候给的。如果承诺日期在迭代中期被反复修改,这个指标就失去意义。

6. 缺陷逃逸率

定义是上线后发现的缺陷数除以总缺陷数。它是唯一能反映"质量是否被进度挤压"的指标,也是进度跟踪与质量管理之间的连接点。

指标使用有一条铁律:不要硬套行业基准值。你们的周期时间应该和你们自己三个月前的数据比,而不是和某个外部报告里的数字比。

指标 定义 数据源 主要用途 典型误用
WIP 进行中工作项数量 看板状态 诊断并行过度 当成绩单,比拼谁开得多
周期时间 进行中到已完成的中位时长 状态变更日志 判断交付能力趋势 拆碎任务让数字变好看
吞吐量 每周完成工作项数 完成状态记录 容量规划 脱离粒度解读
阻塞时长占比 阻塞时长 / 周期时间 阻塞状态记录 定位流程瓶颈 把阻塞改成进行中
准时交付率 按期完成数 / 承诺总数 需求承诺记录 评估承诺可靠性 承诺日期事后修改
缺陷逃逸率 线上缺陷 / 总缺陷 缺陷库 + 发布记录 衡量质量受压程度 用缺陷数考核个人

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

七、会议与协作节奏优化

跟踪不能只靠机器,也需要固定的同步节奏。但节奏的关键不在于"开多少会",而在于每个会都有唯一的输出物。

1. 每日站会:只谈阻塞、依赖和风险

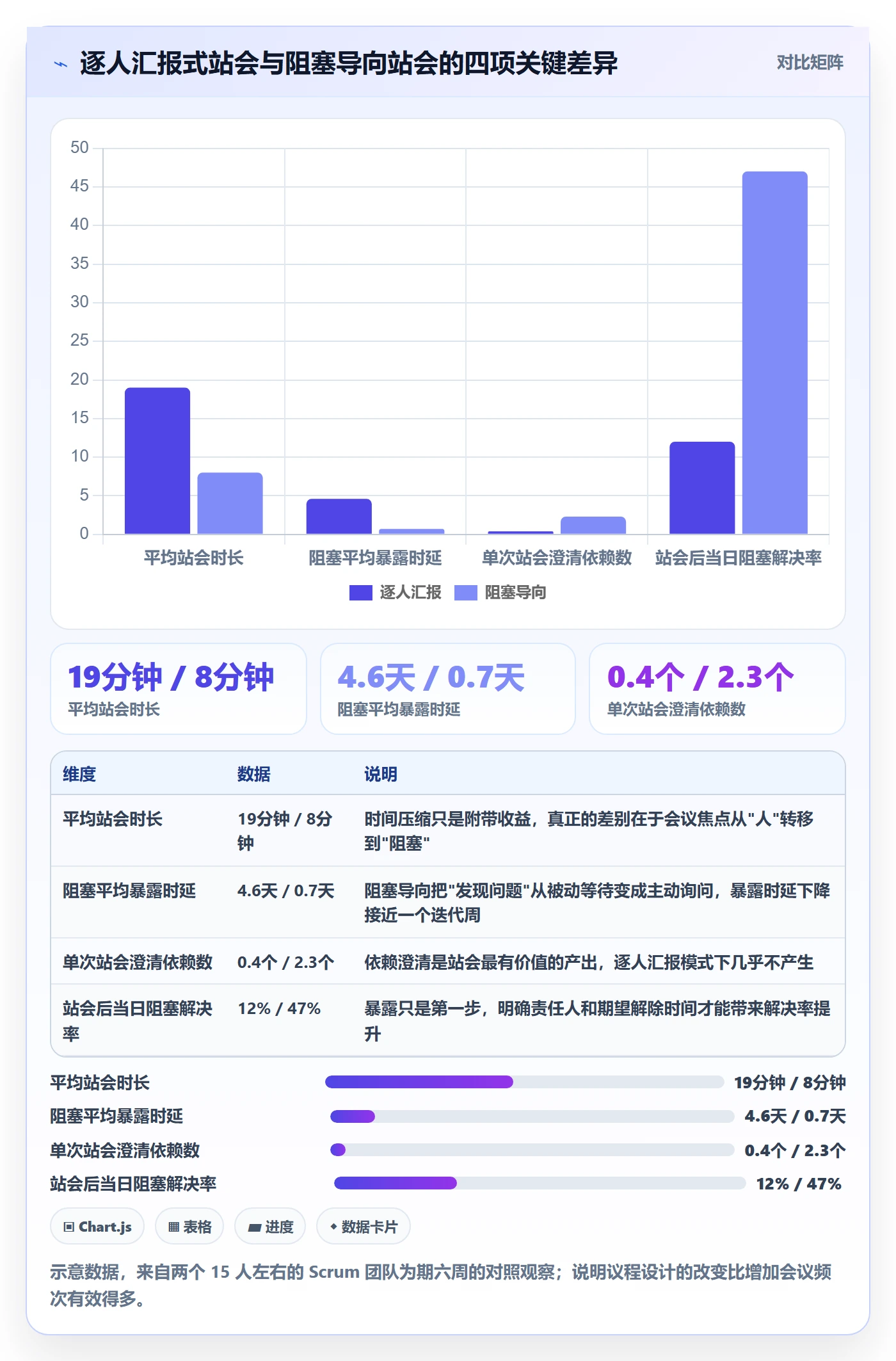

把议程从"逐人汇报"改成"阻塞优先"。具体做法是:先看阻塞列和逾期依赖,再让成员补充任何新增风险,逐人汇报环节直接取消。

站会时长建议控制在十分钟以内,超过十五分钟说明议程失焦。输出物是当日新增阻塞项与责任人,没有输出物的站会等于一次集体念稿。

2. 迭代计划会:只承诺可验证的完成标准

计划会的核心输出不是"这个迭代做这几件事",而是每件事的验收标准和依赖确认状态。凡是依赖未确认的需求,不应进入承诺范围。

3. 周度项目同步会:只处理跨团队事项

周会不应该重复站会的内容。它的唯一职责是处理跨团队依赖、风险升级和资源冲突,参会人应当是各条线的负责人,而不是全体成员。

4. 发布检查会:用清单代替讨论

发布前用固定检查清单过一遍,把讨论转化为勾选。清单里的每一项都应该是可验证的事实,而不是"应该没问题"。

5. 月度机制复盘:只改流程,不追人

每月一次,三十分钟,只回答前面提过的三个问题:哪些信号没人处理、哪些会议没有决策、哪些字段没人维护。这是让跟踪系统保持健康的唯一方式。

会议 频率 建议时长 唯一输出物 常见失败模式
每日站会 每工作日 ≤10 分钟 新增阻塞项与责任人 变成逐人汇报
迭代计划会 每迭代 60-90 分钟 带验收标准的迭代承诺 只排任务不定标准
周度项目同步 每周 30-45 分钟 依赖与风险的升级决策 重复站会内容
发布检查会 每次发布 20-30 分钟 勾选完毕的发布清单 口头确认无记录
月度机制复盘 每月 30 分钟 1-3 条流程修改项 被业务会挤掉

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

八、工具与自动化:PingCode 落地观察

流程想清楚之后,工具的作用是把重复劳动自动化,并把信号从"需要人去翻"变成"主动推给人"。这一节我以一个真实迁移项目为例,说明自动化到底能改变什么。

1. 迁移背景与约束条件

这个项目是一家做企业级软件的研发组织,规模约 120 人,分五条产品线,历史数据散落在多个工具中,其中一套是长期使用的海外项目管理平台。约束条件有三个:数据不能出境,历史需求与缺陷记录必须可追溯,团队不能停摆超过两周。

他们最终选择了 PingCode,主要考虑三点:一是它主要服务中大型企业及 100 人以上组织,在多产品线、多角色的权限与流程配置上比较贴合这种规模;二是支持私有化部署,能满足数据不出内网的合规要求;三是支持 Jira 平滑迁移,历史项目、字段映射、状态对照可以批量处理,这是把停机时间压到两周以内的关键。

2. 自动化具体解决了哪三件事

第一件是状态自动流转。代码提交关联工作项、CI 流水线结果回写、合并主干后状态自动推进到待评审。这一步直接把"状态维护耗时"从每人每周四十分钟压到十分钟以内。

第二件是阻塞与依赖的时间戳。工作项进入阻塞状态时自动记录时间,超过约定阈值自动提醒责任人和项目经理。依赖对象有独立的期望日期,逾期自动进入周会待议清单。

第三件是报表自动生成。周期时间、吞吐量、阻塞占比、准时交付率从数据自动汇总,PM 不再需要手工拼接 Excel,两天的报表工作压缩到十五分钟核对。

3. 一个必须说清楚的前提

我不认为换工具能解决问题。如果状态字典没统一、依赖没有独立对象、阻塞没有责任人,换任何平台都只是把混乱搬到新界面上。这个项目的顺序是:先花三周统一状态字典和对象定义,再做数据迁移,最后才开自动化规则。

他们先在两条产品线上试点,跑满两个迭代后再推其余三条线。试点期间只上三样东西:状态字典、阻塞登记、依赖对象。指标和报表一律等基础数据稳定之后再开。

4. 三个月的观察数据

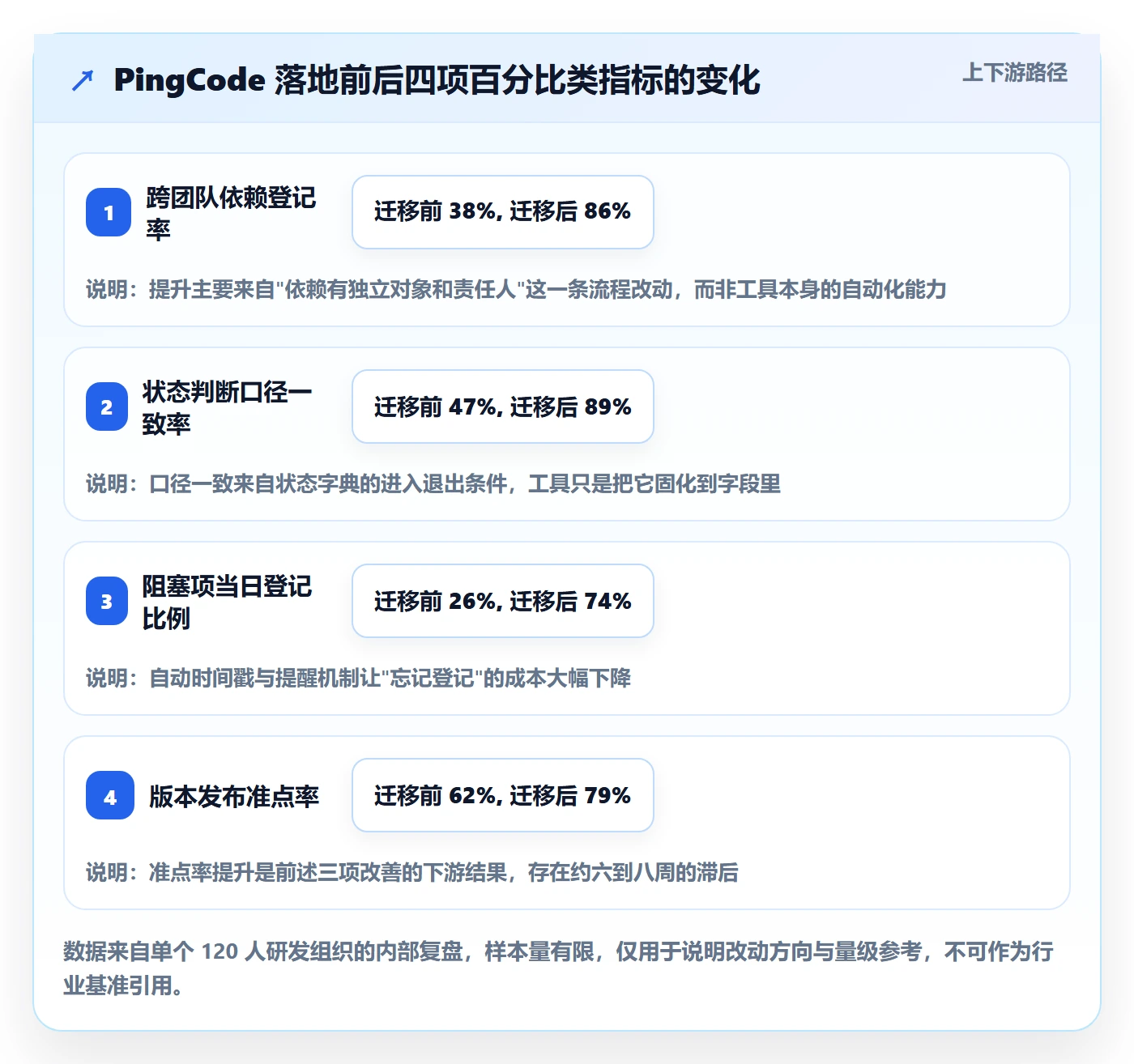

下面这组数据是项目内部的复盘观察,样本只有一条组织,注意它的作用是说明方向,不是给出行业标准。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

5. 迁移过程中踩到的两个坑

第一个坑是字段映射过度。团队一开始想把海外平台里的所有自定义字段原样搬过来,结果新系统里堆了几十个没人看的字段。后来砍掉了三分之二,只保留状态、责任人、依赖、期望日期、验收标准这五类。

第二个坑是自动化开得太早。迁移完成第一周就打开了所有自动提醒,结果成员每天收到十几条通知,一周之后全部被静音。后来改成只保留两类提醒:阻塞超时和依赖逾期,反而每条都被认真处理。

这两个坑的共同教训是:自动化的价值取决于信号的稀缺性,而不是数量。信号一多,就等于没有信号。

九、0-30-60-90 天落地清单

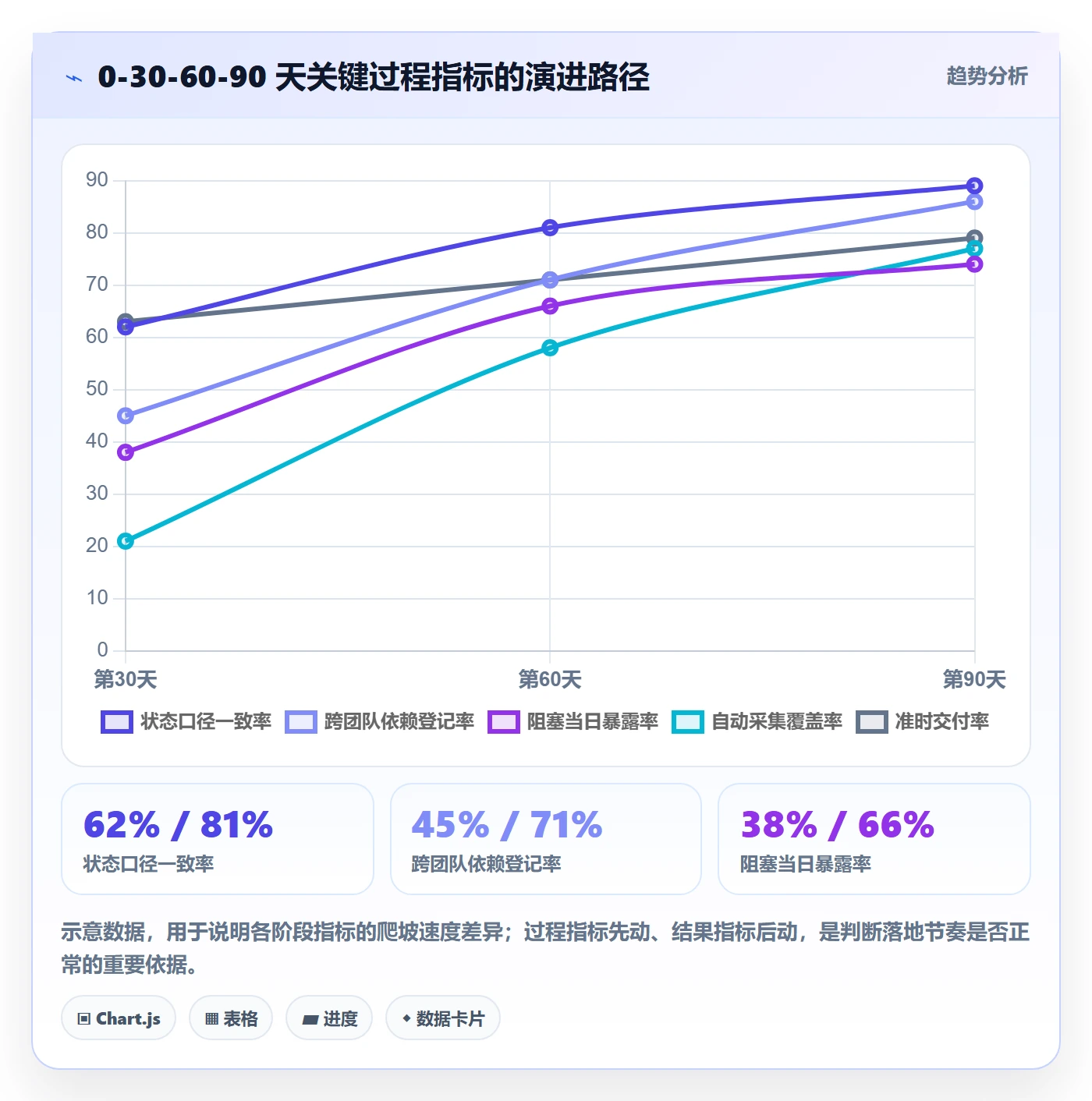

这一节给的是可以直接排进日历的推进路线。分成四个阶段,每个阶段只做少量的事,但必须有明确的交付物。

1. 第 0-30 天:统一口径,小范围试点

  1. 盘点现有跟踪对象,列出哪些在系统里、哪些在群里、哪些只在人脑里。
  2. 编写状态字典 v1.0,明确每个状态的进入与退出条件,配套完成定义(DoD)。
  3. 选择一到两条产品线做试点,不追求全覆盖。
  4. 建立依赖的独立登记入口,只要求四个字段。

本阶段交付物:状态字典文档、依赖登记模板、试点范围的看板配置。阶段目标是让试点团队"说同一句话"。

2. 第 31-60 天:上节奏,控在制品

  1. 站会改为阻塞导向,逐人汇报环节取消,明确输出物。

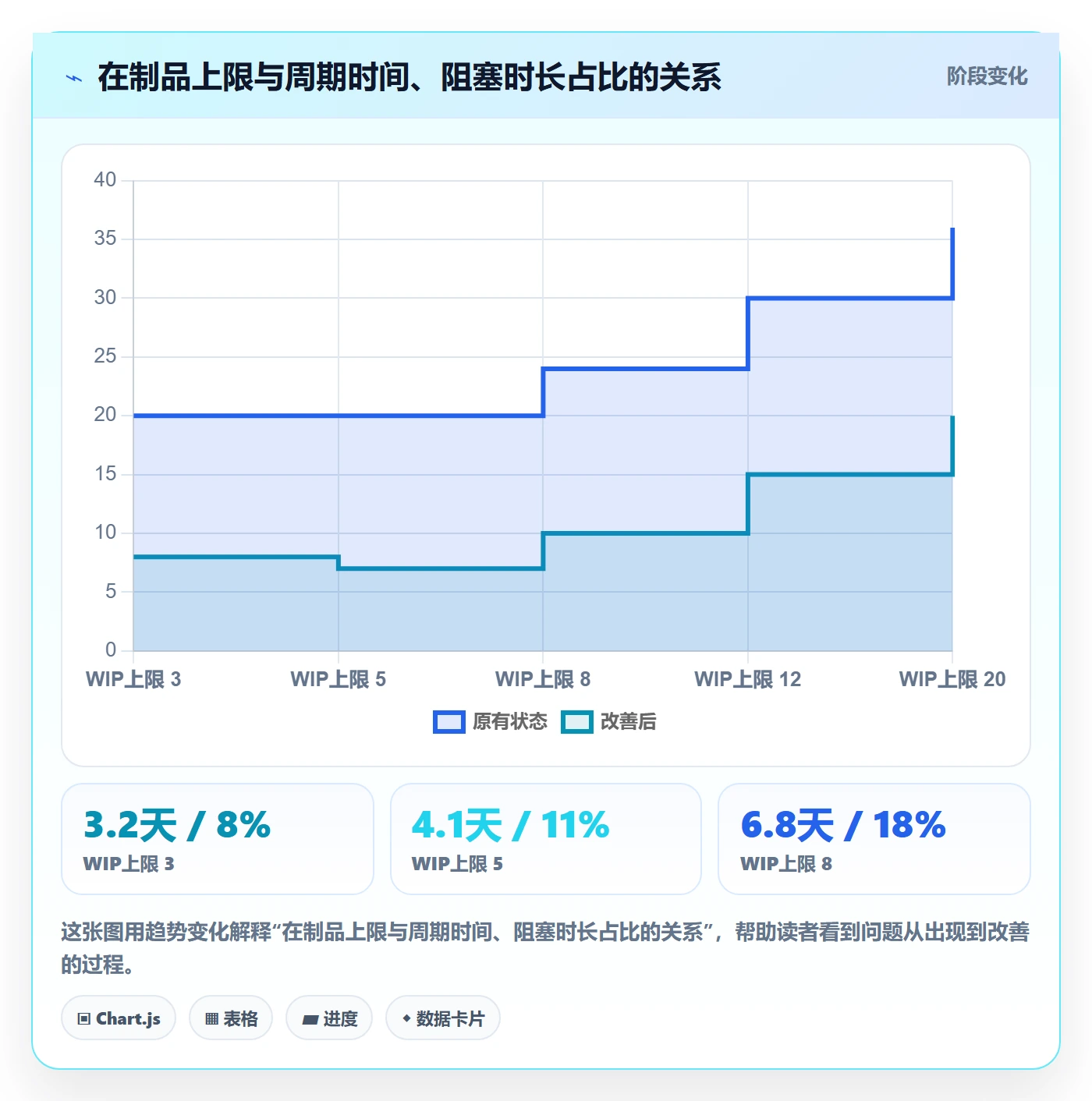

  2. 为每条工作流设置 WIP 上限,先取当前实际值的三分之二作为起始值。
  3. 建立每周依赖与风险升级清单,明确升级路径和决策人。
  4. 打通代码提交、CI 结果与工作项的自动关联。

本阶段交付物:站会模板、WIP 上限规则、周度升级清单。阶段目标是让阻塞在当天可见。

3. 第 61-90 天:开指标,做复盘

  1. 启用核心指标:WIP、周期时间、吞吐量、阻塞占比、准时交付率。
  2. 所有指标只呈现趋势,不进个人绩效。
  3. 建立月度机制复盘,固定进日历,三十分钟。
  4. 把试点经验整理成可复制的配置包,准备向其他产品线推广。

本阶段交付物:指标看板、月度复盘记录、可复制的落地配置包。阶段目标是形成自净能力。

4. 第 90 天之后:扩面与裁剪

推广到其他产品线时不要照搬全部。每个团队保留状态字典、依赖登记、站会议程这三样必选,其余按团队特性裁剪。指标看板建议保持统一口径,否则跨团队对比会再次失去意义。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

十、模板与检查表

下面这些模板是我实际在用、并且被团队验证过可以长期维护的版本。它们的共同特点是字段少、可验证、不依赖个人记忆。

1. 状态字典

前文已给出版本,补充两条维护规则:每个状态必须有明确的责任角色,且每季度复查一次是否有僵尸状态。

2. 站会模板

站会记录(每日,≤10分钟)

阻塞清单
工作项ID | 阻塞原因 | 责任方 | 期望解除时间 | 已滞留天数
逾期依赖
依赖ID | 提供方 | 期望交付日 | 逾期天数 | 升级决策人
当日新增风险(最多三条)
风险描述 | 影响范围 | 应对动作 | 跟进人
输出:新增阻塞项 ___ 条,需升级 ___ 条

3. 周报模板

周报只写三块:本周承诺完成情况(按期/延期及原因)、下周关键依赖、需要决策的事项。不要写工作流水账,流水账会淹没信号。

4. 风险登记表

字段建议为:风险描述、发生概率、影响程度、应对策略、责任人、复查日期。关键是"复查日期"必须存在,否则风险表会变成一份没人再打开的档案。

5. 依赖矩阵

需求方 提供方 依赖内容 期望交付日 状态 升级决策人
产品线 A 平台组 统一鉴权接口 迭代 12 第 3 天 已承诺 技术负责人
产品线 B 产品线 A 订单状态回调字段 迭代 12 第 5 天 未确认 项目经理
数据组 平台组 埋点上报规范 迭代 11 第 4 天 已逾期 技术负责人

6. 发布检查清单

  1. 所有关联工作项状态为"已完成"且满足完成定义。
  2. 未闭合阻塞项为零,或已确认不影响本次发布。
  3. 数据库变更脚本已评审并具备回滚方案。
  4. 监控与告警已配置,关键路径有埋点。
  5. 回滚预案已明确到具体操作人和触发条件。
  6. 发布后验证项已列出,且有明确责任人。

十一、不同情况下的取舍与行动建议

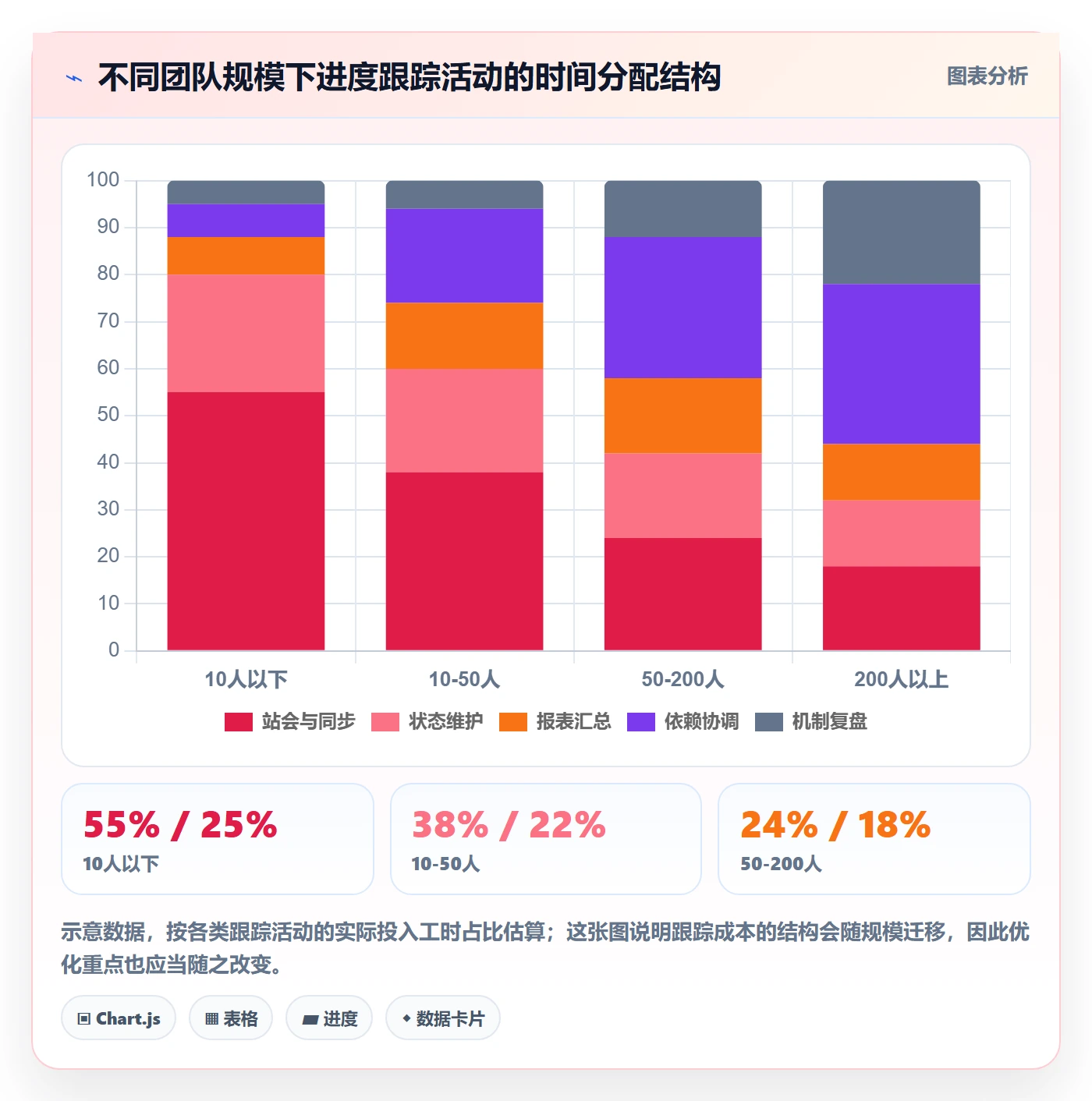

同一套方法不能照搬到所有团队。下面按团队规模、研发模式和协作形态分别给出取舍建议。

1. 按团队规模取舍

十人以下的团队,我建议不要引入完整指标体系。只做三件事:状态字典、每日阻塞同步、需求级完成定义。这个规模下沟通成本极低,重流程的收益是负的。

十到五十人的团队,重点是依赖和 WIP 控制。这个规模开始出现跨小组协作,延期主因从"做得慢"转向"等别人",必须建立依赖登记和 WIP 上限。

五十到两百人的团队,需要完整六层,并且必须靠工具自动化承载。此时 PM 已经成为瓶颈,手工报表会直接拖慢决策速度。这一档也最适合考虑支持私有化部署、能批量迁移历史数据的平台,例如 PingCode 在 100 人以上组织的多产品线管理场景中比较常见。

两百人以上,除了六层之外还需要跨组织的度量口径治理。此时最大的风险不是流程缺失,而是各条线各自定义指标,导致横向对比失效。

2. 按研发模式取舍

项目制交付重里程碑和验收,跟踪重点应放在里程碑达成度与验收阻塞;产品迭代制重节奏和流动效率,重点应放在 WIP、周期时间和吞吐量;平台型团队重依赖和稳定性,重点应放在依赖矩阵、发布检查和缺陷逃逸率。

3. 按协作形态取舍

集中办公团队可以把站会做得很轻;跨时区分布式团队则必须以异步书面更新为主,把站会压缩成每周一到两次的阻塞澄清会。强制分布式团队每天开同步会,通常只会得到一群疲惫的人和一份无人阅读的会议记录。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

十二、总结:把跟踪变成一套会自己变好的机制

回到最开始的那句话:进度跟踪的目的不是监督,而是压缩不确定性。如果一个跟踪系统上线之后,团队成员的感觉是"被盯得更紧了",那它大概率走错了方向。

我更愿意用一个更朴素的标准来判断一套跟踪机制好不好:当问题发生时,团队里有没有人能在当天就知道,并且知道该找谁。能,就说明这套机制在工作;不能,说明你收集的是历史数据,不是当下的信号。

如果只能记住四件事,我希望是这四件:统一状态字典,让所有人说同一句话;给依赖独立入口,让跨边界的问题浮出水面;限制在制品,让流动而不是忙碌成为目标;每月复盘机制本身,让它具备自净能力。

下一步的具体动作,我建议从最小的一步开始:这周先写下你们团队当前的状态字典,把每个状态的进入条件和退出条件补全,然后拿去和团队逐条确认。这一件事做完,你会立刻发现有些争论其实从来不是关于工作本身,而是关于大家在用不同的词描述同一件事。之后再按 0-30-60-90 的节奏往下推,每一步都保留可回退的空间。

工具可以后选,指标可以后开,唯独口径必须先统一。这是我在多个团队里反复验证过、也反复被验证代价最高的那条经验。

常见问题解答(FAQ)

1. 我们团队二十多人,进度跟踪一直靠口头和群里问,想正规化第一步该做什么?

我是技术负责人,团队从8个人涨到20多个,一直是我和几个组长口头跟进,谁做到哪一步全靠问。现在人多了,问一圈半天就没了,老板还老说我汇报的进度不靠谱。我不想一上来就搞一堆流程把大家压死,但也不知道从哪下手。

先把语言统一,再谈工具和指标。0-30天只做三件事:第一,定工作项层级,需求、任务、子任务、缺陷各是什么,谁能拆、拆到哪一层,写清楚;第二,写一份状态字典,状态控制在5到6个,比如待办、进行中、待验证、已完成,阻塞建议做成标记而不是独立状态,因为一个任务可以既在进行中又被阻塞;

第三,选一个10人左右的团队或一条业务线试点4到6周,不要全公司铺开。判断口径是否统一的办法很简单:让两个工程师独立判断同一条记录处于什么状态,如果结论不一致,说明定义有歧义,回去改字典。这个阶段的目标是让所有人看到同一块看板能得出同一个结论,不要求指标好看,也不要求填报齐全。

试点跑通、会议节奏固定下来之后,再往第二个团队复制,复制的是状态字典和会议模板,不是照搬某个工具配置。

2. 每个人的完成标准都不一样,导致报表数据没法比,这个怎么解决?

我们每周拉一次进度表,结果发现A说做完了是指代码写完了,B说做完了是指提测了,C说做完了是上线了。同一个完成率,三个人的含义完全不同,我拿着这张表去汇报,心里其实没底。

核心是给每个状态写清进入条件和退出条件,也就是状态字典。举个可参考的写法:进行中指已认领、验收标准已明确、已经开始设计或编码;待验证指代码已合并、自测通过、有可复现的验证入口;已完成指验收项全部关闭、相关缺陷已处理、有验证记录。判断依据还是那句话,两个人看同一条记录能不能得出同一个结论。

落地时把状态字典压到一页纸,每个状态配3到5条检查项,直接贴在迭代看板上,新人入组第一件事就是读它。另外一定要区分任务完成和需求完成,需求完成要等所有子任务、关联缺陷、验收项都关闭,否则报表会系统性地虚高。如果某个状态长期有人填错,通常不是人的问题,是这个状态的边界本身太模糊或者根本没必要存在。

3. 任务要拆到多细?能不能直接用完成百分比来看进度?

我们现在的报表就是每人填一个百分比,填了半年,我发现它永远只涨不跌,越是接近截止日期越不准。我也想让颗粒度更清楚一点,但怕拆太细大家嫌烦,反而开始糊弄。

粒度建议控制在1到3天能做完,超过3天就往下拆一层,小于半天的工作量考虑合并,因为管理成本会超过它带来的可见性。完成百分比不建议用,它是主观估计,而且只增不减,遇到新问题也不会回退,越到项目后期越失真,用它做判断基本等于拍脑袋。可以换成四个口径:周期时间,从开始到完成的中位数天数;

在制品数量,也就是同时进行中的任务数,每人控制在1到2个,超了就说明在并行切换;阻塞时长,记录被阻塞的小时数或天数;吞吐量,每周或每个迭代完成的任务数。用的时候先看趋势和分布,别看单点绝对值,而且要等积累4到6个迭代再谈基线,样本太少时波动没有意义。

最后一条很关键,这些指标只给团队自己看,一旦拿去给个人排名或挂钩考核,数据一定会失真。

4. 每日站会开着开着就变成逐人汇报,跨团队的依赖还老是卡住,有什么办法?

我们站会定的是15分钟,实际经常开半小时,每个人从头到尾讲一遍自己昨天干了啥,讲完就散了,真正卡住的事情反而没人提。更头疼的是依赖别的团队,卡住之后只能在大群里喊,喊完继续等。

站会限时15分钟,只回答三件事:昨天推进了什么、今天准备推进什么、有什么阻塞。形式改成围着看板走卡片,从右往左看,优先看阻塞卡片和临期卡片,而不是按人头依次发言,这样自然就把逐人汇报挤掉了。

跨团队的事不要指望站会解决,单独维护一张依赖矩阵,字段包括提出方、依赖方、需要交付什么、期望时间、对接人、当前状态、上次更新日期,每周固定同步一次,谁更新谁负责。阻塞超过24到48小时没有推进就升级,提前约定升级路径和最终决策人,别留在大群里等回复。

判断这套机制有没有效,看一个信号就够了:站会里花时间最多的是阻塞和依赖,还是复述进度。如果还是复述进度,说明看板上的信息没有被信任,得先回去解决状态和更新及时性的问题。

核心关键词

读者评论

龙
龙子涵

作为带过十几人团队的PM,最有共鸣的是“周报全绿但交付延期”。我们每周也在拼Excel,数据滞后两三天,看完才意识到真正缺的是阻塞和依赖登记,不是更勤的汇报。准备先把跨团队依赖加进看板,再统一状态口径。

彭
彭欣然

从开发视角看,把指标绑绩效确实会让数据迅速失真。我见过把阻塞改成进行中、把任务拆碎来让周期时间好看。文章对这条边界说得直接,但落地时还得让一线相信登记坏消息不会被追责,否则六层系统也会空转。

段
段思源

文章里依赖覆盖率38%、风险31%那张图很扎心。我们团队任务覆盖率不低,但延期几乎都出在跨团队接口和未登记风险上。六层框架里信号层和复盘层最值得先补,否则看板堆满进行中,仍然没人知道哪里堵了。

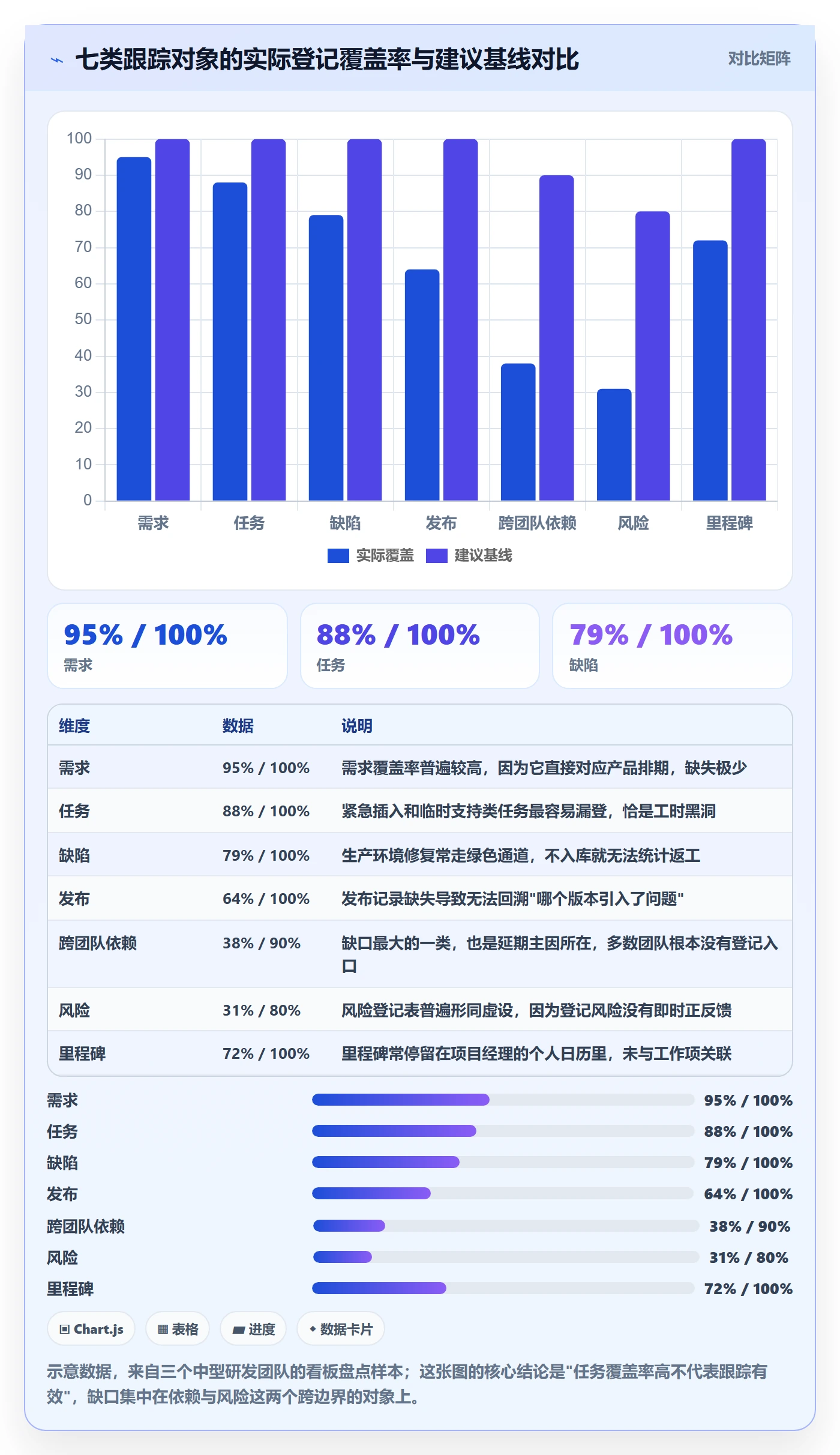

文章包含AI辅助创作:追踪管理方法大全:研发团队进度跟踪流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471481

赞 (0)
飞飞飞飞
进度跟踪如何做好动态?研发团队实操方法与操作步骤
上一篇 40分钟前
任务提醒到期提醒教程:管理层实操方法,避坑指南
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
