派发流程与规范:企业管理者任务分派协同管理关键指标

过去三年我帮二十多家中大型企业做过研发管理流程的诊断,几乎每一家都出现过同一个场景:任务分派下去之后,管理者以为"分配清楚"就等于"执行到位",结果两周后验收时才发现,三成的任务卡在跨部门等待上,两成的任务负责人对优先级理解完全相反,还有一成左右的任务干脆没被任何人标记为"进行中"。这些企业并不缺流程文件,缺的是把分派流程拆成可观测、可对比、可追责的关键指标。

这篇文章就围绕派发流程与规范,讲清楚企业管理者在任务分派协同管理中到底该盯哪些指标,怎么用这些指标反推流程问题,以及不同规模、不同协作模式下该怎么取舍。

一、先给结论:任务分派协同的关键指标不是"完成率"

我见过太多管理看板上,最醒目的那个数字是任务完成率。只要完成率在 85% 以上,管理者就觉得协同没问题。但我在实际诊断中发现,完成率是最容易"被做出来"的指标:负责人可以先点击完成再补做,也可以把一个大任务拆成五个没人看的子任务来稀释分母。

真正能反映派发流程健康度的,是一组相互制衡的指标:任务承接确认率、首次响应时长、跨部门等待占比、返工率、优先级偏差率。任何一个单独看都会骗人,组合起来才接近真相。

我的核心判断是:派发流程的规范程度,不体现在任务发出去有多快,而体现在任务被正确理解、被及时承接、被执行过程中不被反复中断的比例上。下面这组指标,是我在多个百人以上研发组织中反复验证过的观察框架。

派发流程与规范:企业管理者任务分派协同管理关键指标

二、为什么"分派"比"执行"更容易失控

1. 派发是信息衰减最快的环节

我做流程诊断时喜欢做一件事:让任务发起人先写下他心里的任务要求,再让接收人复述一遍,最后比对两份文本。在一家中型 SaaS 公司里,这个实验做了 40 组,完全一致的比例只有 27%。也就是说,超过七成的任务在派发的那一刻,双方的理解就已经出现偏差了。

这不是员工不认真,而是派发环节天然存在的问题:发起人脑子里有一套完整背景,接收人只拿到一段文字。背景没传递,边界没讲清,验收标准没量化,任务就已经发出去了。

更麻烦的是,这种偏差不会立刻暴露。它往往要等到任务做了一半、甚至临近交付时才浮出水面,那时候返工成本已经很高了。

2. 跨部门任务把问题放大三到五倍

部门内部派发,接收人熟悉业务上下文,能靠经验补齐缺失信息。但一旦跨部门,接收人既不知道对方的历史包袱,也不清楚对方的资源紧张程度,等待、误解、返工的概率显著上升。

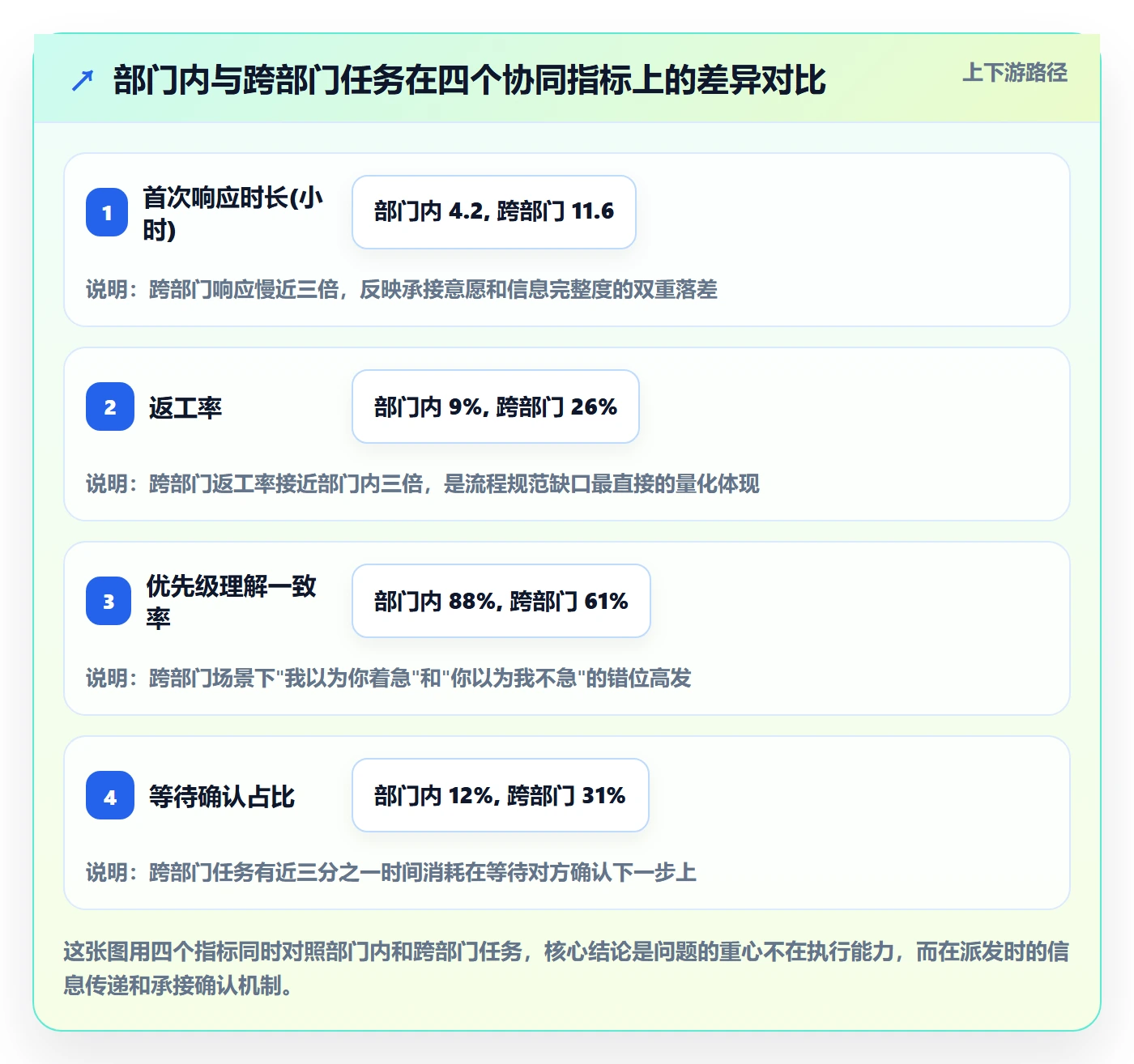

我在一家制造企业观察过一个典型现象:研发部给测试部派发任务时,平均首次响应时长是 4.2 小时;测试部给研发部回派任务时,平均首次响应时长飙到 11.6 小时。同一批人,同样的工具,差异来自"我是不是这个任务的优先承接方"这个心理判断。跨部门任务天然缺少这层心理确认。

派发流程与规范:企业管理者任务分派协同管理关键指标

3. 规范缺位时,管理者只能靠"人盯人"兜底

我见过一个 30 人研发团队,项目经理每天的工作有 60% 用于追问进度。这种兜底式的管理在团队 20 人以内还能撑住,一到 50 人以上就会迅速失效,到 100 人以上基本就是灾难。

所以规范的意义不是限制员工,而是把管理者从"人肉路由器"的角色里解放出来。一套好的派发流程,应该让 80% 的任务在不需要管理者出面的情况下,被正确承接、正确理解、正确推进。

三、五个常见误区,几乎每家都踩过

1. 误以为工具自带流程,上线工具就等于规范落地

很多企业上某项目管理平台时,做的第一件事是把任务模板搭出来,然后宣布"以后任务都按这个模板提"。结果三个月后模板被弃用,大家又回到群里@人。

问题出在:模板解决的是"填什么",但没解决"谁来确认、确认后多久必须响应、不响应会怎样"。工具提供的是载体,规范要靠机制去约束。

2. 把"已读"当作"已承接"

已读是技术状态,承接是管理状态。我做过统计,某团队任务被标记为已读的比例是 94%,但实际在承诺时间内给出明确承接反馈的只有 61%。这中间 33 个百分点的差距,就是"看似有人在做、实际无人认领"的黑洞。

3. 用统一优先级覆盖差异场景

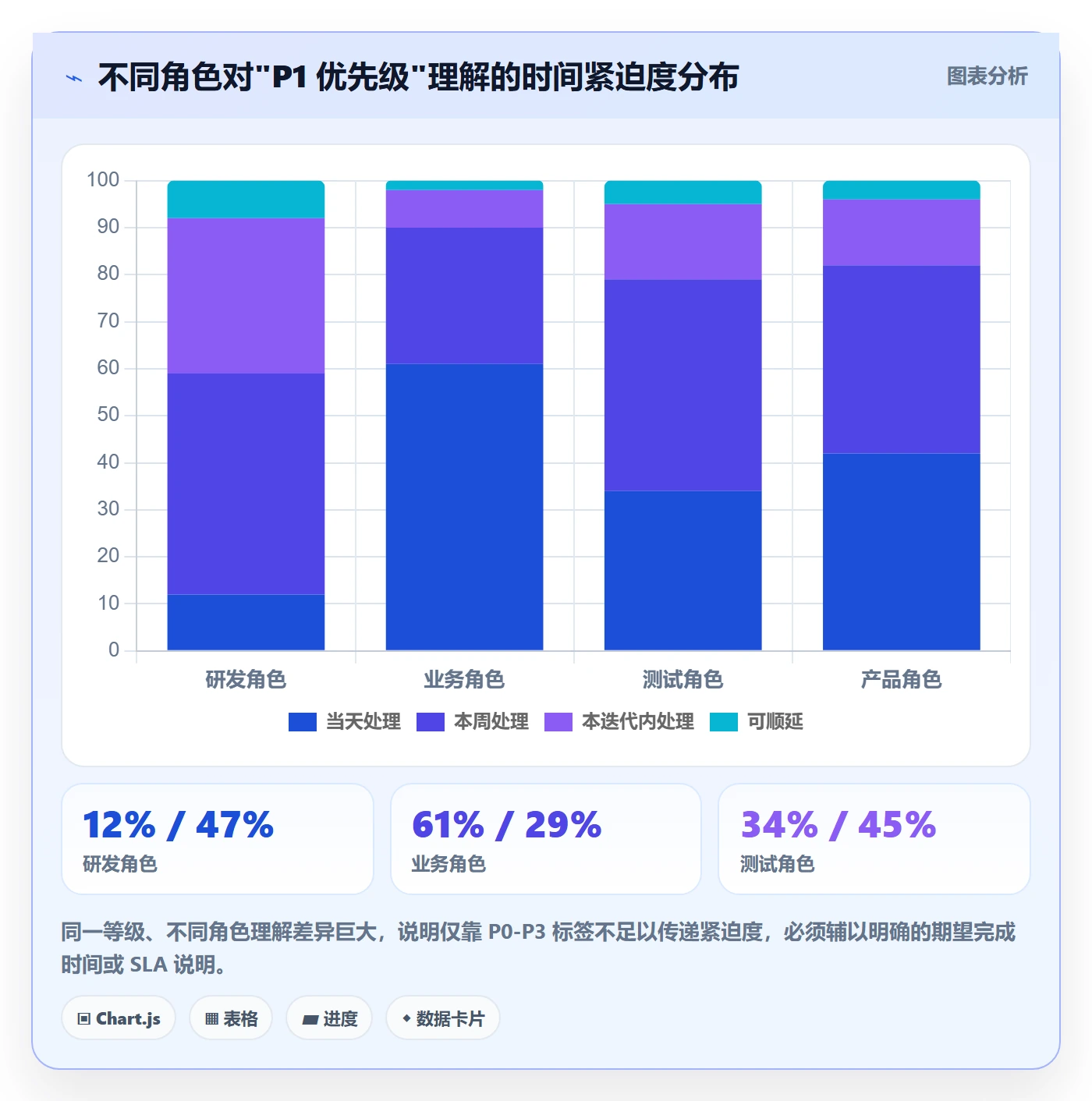

把优先级统一成 P0/P1/P2/P3,看似清晰,实际上每个团队对 P1 的理解都不一样。研发觉得 P1 是可以排到下个迭代的,业务觉得 P1 是今天必须动手的。这种偏差在派发阶段看不出来,在执行冲突时集中爆发。

派发流程与规范:企业管理者任务分派协同管理关键指标

4. 只考核完成数量,不考核承接质量

完成数量容易被操纵,承接质量却很难。我见过有的团队做季度复盘时,完成数量排名前列的同事,实际上是把大量任务草草关闭。承接质量包含响应及时性、返工率、返工原因分类,这些数据一旦纳入考核,任务派发双方的规范行为会明显改善。

5. 规范一次写死,从不迭代

很多企业的派发规范是两年前某次管理咨询时定下的,之后再没改过。业务节奏变了、团队规模变了、协作模式变了,规范却还停在原地。规范应该是活的,每季度复盘一次,把失效条款清掉,把新出现的场景补进去,这样才能保持生命力。

四、我的专业判断框架:先定契约,再谈指标

1. 派发本质是一次"微型契约"

我倾向于把每次任务派发都理解成一次微型契约:发起方提供背景、边界、验收标准、期望时间,承接方给出确认、疑问、承诺时间。契约不完整,执行必然走偏。

这套契约里最容易缺失的是两件事:验收标准和期望时间。多数任务描述里写"尽快完成",但"尽快"到底是几小时还是几天,双方默认值往往相差一倍以上。

2. 契约之后才是指标

我服务过的企业里,凡是先把派发契约机制搭起来的,后续指标改善都很快;凡是跳过契约、直接上指标的,往往是做了一堆漂亮图表,团队行为却毫无变化。

原因很简单:指标是结果,契约是前置条件。没有契约,指标只能观测问题,无法驱动改变。

3. 指标要看组合,不看单点

承接确认率低,可能是任务描述不全,也可能是承接人工作量已经饱和。返工率高,可能是需求不清,也可能是验收标准事后被随意修改。我通常建议管理者同时盯住 4 到 6 个指标,形成交叉验证。

4. 规范要写"例外处置"而不是只写"正常流程"

正常流程谁都能写,真正让规范站得住脚的是例外处置。任务派发不出去怎么办、承接人三天未响应怎么办、优先级被人为调低怎么办、跨部门协调卡住怎么办。这些例外条款写清楚,规范才算完整。

五、具体案例:一家 200 人研发组织如何用指标把返工率降下来

1. 诊断前的基线状态

去年我参与了一家 200 人规模企业的研发协同诊断,这家公司主要做大客户定制化交付,项目并行数量常年在 15 到 20 个之间。当时他们的状态是:

  • 任务平均返工率 22%,其中跨部门任务高达 31%
  • 首次响应时长中位数 9.8 小时,最长的一次拖了 6 天
  • 管理者每周花在追进度上的时间约 14 小时/人
  • 优先级冲突在迭代评审会上每周至少出现 4 次

他们之前用过一套海外某项目管理平台,功能确实强大,但私有化部署成本高,字段体系偏北美协作习惯,国内团队适应成本不低。后来迁移到了 PingCode,主要看中的是它支持私有化部署、字段和流程配置更贴合国内研发团队习惯,同时支持从 Jira 平滑迁移,历史数据几乎无损保留。整个迁移过程用了三周,包括字段映射、工作流重配和历史任务数据校验。

2. 我们做了三件事

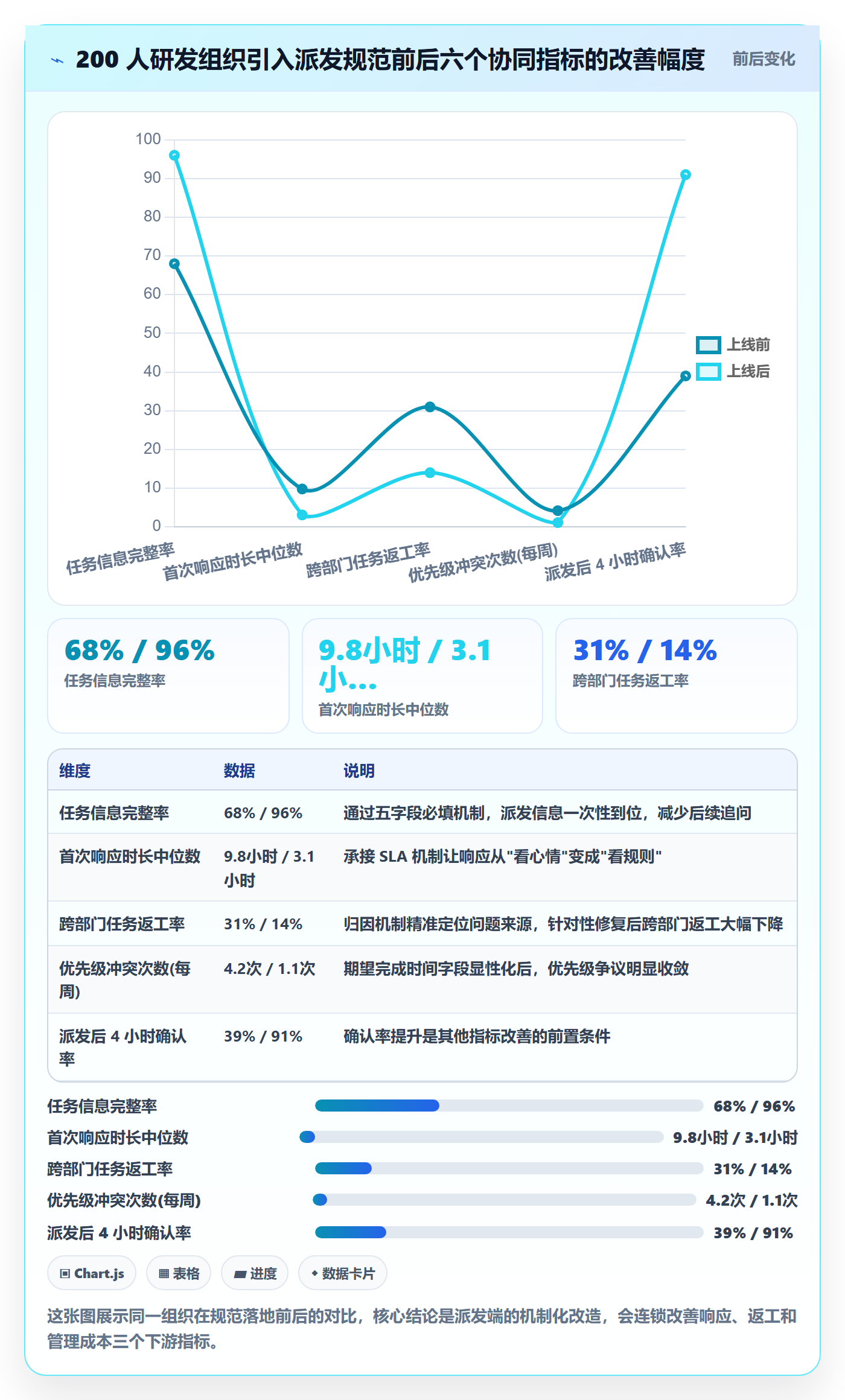

第一件是重新定义派发模板。把"任务描述"拆成五个必填字段:业务背景、交付物、验收标准、期望完成时间、依赖关系。任何一项为空,任务无法发出。这一条就把任务信息完整率从 68% 拉到了 96%。

第二件是设置承接 SLA。任务派发后 4 小时内必须给出明确回应,回应方式限定为四种:接受、接受但调整时间、转派并说明原因、拒绝并说明原因。不允许"已读不回"。这条规则上线后,首次响应时长中位数从 9.8 小时降到 3.1 小时。

第三件是建立返工归因机制。每次返工必须选择归因标签:需求理解偏差、验收标准变更、依赖延期、技术方案返工、外部因素。三个月下来,需求理解偏差占据了 41%,成为返工的最大来源。针对这一项,团队又回头强化了派发模板里的业务背景字段填写质量。

派发流程与规范:企业管理者任务分派协同管理关键指标

3. 过程中的两个反直觉发现

第一个反直觉发现是:强制填写更多字段,短期会降低派发速度,但两周后派发速度会反超原来的水平。因为接收方不再需要反复追问,往返沟通减少了。

第二个反直觉发现是:承接 SLA 上线初期,拒绝类回应明显增加。很多人以为这是协作恶化,其实相反,它说明承接方开始敢于表达真实工作量了。三个月后拒绝率回落到正常水平,同时任务中途掉链子的现象大幅减少。

4. 迁移工具时的注意事项

顺便说一句工具层面的经验。这家公司从海外平台迁到 PingCode 时,做了几件关键的事:一是把原平台的自定义字段做了一一映射,宁可保留冗余字段,也不让历史数据丢信息;二是工作流重配时按团队实际使用顺序重新梳理,而不是照搬原配置;三是迁移后设置了 4 周双轨运行期,新旧平台并行,直到团队确认新平台数据完全对齐才停用旧平台。

这段经验对其他考虑从国际平台迁移到国产平台的企业有参考价值:私有化部署能力、字段体系灵活度、Jira 迁移支持度,是选型时最该重点验证的三项。规模在 100 人以上、协作流程相对复杂的中大型企业,这三点尤其关键。

六、不同规模团队的行动建议

1. 50 人以下团队:先建契约,不上复杂指标

这个规模下,管理者还能靠人盯人兜底。建议先做两件事:派发模板五字段强制填写、承接 4 小时响应机制。指标层面先看两个就够:承接确认率和首次响应时长。

工具不用选太重的,能支持自定义字段和简单 SLA 提醒即可。关键是把这两条机制跑顺,跑顺之后再考虑扩展。

2. 50 到 200 人团队:开始用指标组合管理

这个区间是人盯人开始失效、机制还没健全的尴尬阶段。建议同时盯住 4 到 6 个指标,并且每季度做一次返工归因分析。派发模板、承接 SLA、返工归因三件事必须同时上,缺一环都会让另外两环的效果打折。

工具层面可以考虑私有化部署能力,因为随着团队规模扩大,数据主权和安全合规的要求会越来越刚性。

3. 200 人以上团队:规范、指标、工具三位一体

到这个规模,派发规范已经不能靠会议宣贯来维持了,必须写进工具、写进字段、写进工作流。同时要有专门的协同运营角色,负责指标监控、规范迭代和例外处置。

此时工具选型的影响会被放大:字段配置灵活度决定了规范能否真正落地,私有化部署决定了数据合规边界,历史数据迁移能力决定了切换成本。像 PingCode 这类面向 100 人以上组织、支持私有化部署、支持从 Jira 平滑迁移的平台,在这个阶段会比轻量工具更合适。

派发流程与规范:企业管理者任务分派协同管理关键指标

七、不同情况下该怎么取舍

1. 业务节奏快 vs 业务节奏稳

业务节奏快的团队(比如大客户定制、快速迭代的 SaaS),派发规范要更轻、响应要求要更紧。模板字段可以精简到三项,但承接 SLA 必须严。业务节奏稳的团队(比如内部系统维护),规范可以更细,SLA 可以放宽到 1 到 2 个工作日。

2. 强矩阵组织 vs 弱矩阵组织

强矩阵组织跨部门协作频繁,返工归因机制务必优先建立,否则管理者会被大量扯皮拖住。弱矩阵组织部门内任务为主,先建派发模板和承接确认机制即可。

3. 私有化部署 vs 公有云

涉及客户敏感数据、金融医疗等行业合规要求高的团队,建议直接选私有化部署方案,避免后期被迫迁移。纯粹内部研发、数据敏感度低的团队,公有云方案能省不少运维成本。

4. 追求极致规范 vs 保留弹性

规范太严会压制一线灵活性,规范太松又回到人盯人。我的经验是:把硬约束集中在"派发"和"承接"两端,把执行过程留出弹性空间。派发必须完整,承接必须及时,中间怎么做、什么时候做、用什么方式做,交给执行人判断。

派发流程与规范:企业管理者任务分派协同管理关键指标

八、我常用的两个实操检查表

1. 派发前检查表

  1. 任务背景是否写清:为什么做、给谁用、和哪个业务目标挂钩
  2. 交付物是否可验证:是文档、代码、报告还是会议决策
  3. 验收标准是否量化:什么条件算通过,什么条件算未通过
  4. 期望完成时间是否明确到具体日期或小时
  5. 依赖关系是否列清:需要谁提供什么、什么时间提供
  6. 优先级是否附带解释,而不是只给标签

2. 承接后检查表

  1. 是否在 SLA 时间内给出明确回应
  2. 回应是否属于接受、调整时间、转派、拒绝四种之一
  3. 如果调整时间,是否给出新的承诺时间
  4. 如果转派,是否说明原因并指定新承接人
  5. 如果拒绝,是否给出拒绝理由和替代建议
  6. 是否在任务上留下清晰记录,便于后续追溯

这两张表我一般建议直接写进项目管理工具的必填字段和状态流转里,让系统去约束,而不是靠人记。规范一旦变成系统里的硬约束,就不会因为人员更替而失效。

九、写在最后:派发流程真正管理的不是任务,是信任

做了这么多诊断,我越来越觉得派发流程的规范程度,最终反映的是团队内部的信任水平。派发方愿意花时间把背景写清楚,承接方愿意及时给明确回应,这本身就是相互尊重的表现。

指标只是把这种信任量化出来。当承接确认率、首次响应时长、跨部门等待占比这些数字开始改善,你会发现团队讨论的话题从"你怎么又拖了"变成了"我们怎么把这个环节再优化一下"。

如果你现在正准备推动派发流程规范化,我建议下一步做三件事:先花一周时间统计自己团队的承接确认率和首次响应时长,做出基线;再选一条最痛的任务类型试点五字段派发模板和 4 小时承接 SLA;最后用一个月时间做返工归因分析,找到返工的真正根源。这三步走完,你会比看十份管理咨询报告更清楚自己团队的问题在哪。

如果团队规模已经超过 100 人,且正在考虑从国际平台迁移到国产方案,可以重点关注支持私有化部署、支持 Jira 平滑迁移、字段体系贴合国内协作习惯的项目管理平台。迁移不是目的,让规范能在系统里真正跑起来才是。

常见问题解答(FAQ)

1. 任务派发后,管理者最该盯哪几个关键指标?哪些指标其实是看着好看但没用的?

我们团队三十来人,之前一直拿任务完成率做汇报,数字一直挺漂亮,结果项目还是动不动延期。后来我开始怀疑,是不是我盯的指标本身就选错了,才导致派发和协同的问题一直藏在水面下。到底哪些指标才值得放进管理看板?

建议按派发、执行、协同三层来选。派发环节盯任务描述完整率和首次响应时长:描述完整率指包含交付标准、截止时间、责任人、验收人四项字段的任务数除以总派发任务数,健康值不低于90%,掉到80%以下基本可以断定后面会有一堆返工和反复确认;

首次响应时长是任务派发到责任人第一次变更状态(认领或提问)的小时数,看中位数,控制在4个工作小时内比较合理,超过8小时说明这一单根本没真正触达对方。执行环节盯在办任务并发数和返工率:在办任务数长期超过3到4个的人,产出往往反而下降;

返工率等于被打回或需求变更导致重做的任务数除以总完成数,低于15%算健康,超过25%说明派发时验收标准没讲清楚。协同环节盯等待时长占比和跨部门任务闭环率。

真正要警惕的是任务完成率和人均任务数这两个虚荣指标,当任务颗粒度由执行者自己定义时,完成率几乎必然接近100%,人均任务数高只说明拆得细,不说明产能高。判断方法很简单:把这个指标从看板上拿掉,你的决策会不会变,不会变的就删掉。

2. 怎么判断一次任务派发是讲清楚了还是甩锅式派发?有没有提前验证的办法?

我经常遇到这种情况:会上把活分下去,责任人也点头了,过两天问进度他说在等某个信息,或者做出来的东西跟我预期完全不一样。我一度以为是用人的问题,后来才怀疑是不是我自己派活的方式就有问题。有没有什么可量化的标准,能提前看出这一单派得靠不靠谱?

用派发三问加两个数据来验证。派发三问是:责任人能不能用自己的话复述交付物是什么、验收标准是什么、卡住了找谁。如果复述不出来,就是没派清楚,责任不在他。数据一侧看任务澄清提问率,也就是派发后24小时内责任人在任务下提出澄清问题的比例,健康区间在10%到30%之间;

0%通常不是理解力强,而是没人敢问或者根本没看任务详情;高于50%说明派发时关键信息缺失严重,这时候先改派发模板,别急着催人。另一侧看二次确认次数,即同一个任务因为理解偏差被退回补充信息的次数,超过2次的任务必须复盘,问题多半出在验收标准被写成了动词,比如优化、跟进这类没法判定的词。

可执行的做法是派发时强制写四行:交付物,写清楚具体产物的形态;验收标准,写清楚谁来验收、按什么判定;截止时间,包含中间检查点;依赖与升级路径,写清楚卡住找谁、多久没响应就升级。这四行不是流程负担,是把返工成本前置到派发那一刻。

3. 团队里总有人忙死有人闲死,怎么用数据看出任务分派不均衡并调整?

我们组十几个人,每次分活我都尽量平均分,但月底一看,两个人天天加班,另外几个人好像还挺闲。我一开始以为是能力差异,后来发现有些任务本身很碎、有些很难,按数量分根本不公平。这种不均衡到底能不能量化出来,还是只能靠感觉?

按数量分本来就不公平,要按工作量当量来分。做法是给每类任务标一个难度系数,比如1、2、3、5,用任务数乘以系数得到当量值,再对比每个人每周的当量总量。看两个数:一是人均当量的离散度,把每周每人的当量值算出来,最高值和最低值相差超过2倍就该干预,稳定在1.3倍以内算健康;

二是在办任务并发数,超过3到4个在办任务的人,实际产出往往反降,因为切换成本把时间吃掉了。还要区分忙的性质:如果某个人的时间大量花在等待和协调上,那不是他任务太多,是流程在堵,加派减派都解决不了。

可执行的做法是每周做一次15分钟的负载对齐,只看当量排行和在办任务数,超过阈值就把新任务改派或延后,而不是等月底看加班记录再去安慰人。补一句,如果某个人长期当量最高,先别急着夸他能扛,大概率是分派机制在偷懒,把不确定的活都丢给了最能兜底的那个人。

4. 跨部门协同的任务总是卡住,怎么用指标定位到底卡在哪个环节?

我们公司的项目经常要拉三四个部门一起做,任务派下去之后进度就变成一个黑盒,问谁都说在推进,结果到截止日前三天才发现有个环节压根没开始。我想知道能不能用数据提前看出卡点在哪,而不是每次都靠事后复盘吵架。

把等待和处理分开计量,卡点会自己浮出来。具体做法是给任务状态加上时间戳,任何状态停留超过阈值就自动标黄,常用口径是:等待他人输入超过2个工作日、等待审批超过1个工作日、任务在某人手里处理超过预估工时的1.5倍。

跑一周数据后看三个指标:一是等待时长占总周期的比例,健康值在30%以内,超过50%说明瓶颈不在执行而在协同;二是跨部门任务的跨手次数,也就是一份任务经过几个责任人才闭环,超过4次基本意味着职责边界没划清;三是积压位置,把所有标黄任务按当前停留的部门分组,哪个部门堆得最多,它就是当前瓶颈。

这里有个反直觉的判断:瓶颈部门往往不是干活的节点而是审批节点,如果积压集中在审批环节,加人没用,该做的是把审批改成默认通过加事后抽查。另外指标要看按周趋势而不是看单点,连续两周等待占比上升,那就是结构问题,不是某个人慢。

核心关键词

读者评论

秦
秦婉清

我们团队也试过强制填写更多字段,短期确实抱怨不少,但两个月后跨部门追问的群消息少了一大半。不过有个疑问:承接SLA设成4小时,对一线开发来说会不会变成新的形式主义?有时候任务刚派下来还没看懂就得先点接受,反而掩盖了真正的理解偏差。

江
江承宇

文章把派发契约和指标的关系讲得挺透,但实际落地时最难的不是定指标,而是管理者自己愿不愿意放弃人盯人的掌控感。我们公司上了某项目管理平台后,看板数据好看了,可项目经理还是习惯私聊追问,指标和真实行为是两张皮。

史
史清越

跨部门等待占比28%这个数字太真实了。我们研发给测试派任务基本当天就动,反过来测试提缺陷研发能拖三四天。但文章没提的是,跨部门响应慢很多时候不是意愿问题,而是对方排期已经满了,硬压SLA只会让承接人敷衍确认。例外处置那部分值得再展开讲讲。

文章包含AI辅助创作:派发流程与规范:企业管理者任务分派协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369798
