我带过一个 180 人的交付团队,最夸张的时候,每天早上 9 点到 9 点 40 分,四个项目经理加我五个人,全在微信群里干同一件事:把昨晚客户提的需求拆成一条条任务,@到具体的人头上。四十分钟过去,群里刷了两百多条消息,但到下午三点我随机抽查十条任务,有六条的状态和负责人说的对不上,有人以为别人在做,有人以为这事根本不归自己。
后来我做了一次为期三个月的内部统计,把这十条任务的真实流转记录拉出来看:平均每条任务从"说出口"到"有人真正动手",中间隔了 11 个小时;每条任务平均被 3.4 个人转述过;真正造成延期的那批任务里,78% 不是执行慢了,而是被委派的那一刻就没对齐清楚。
这个发现让我彻底改变了看法:任务分派最大的成本从来不在"分"这个动作上,而在分完之后所有人对"谁负责、做到什么程度、什么时候交"这三件事的理解偏差上。这篇内容就是把这套踩坑经验整理成可落地的方案,包括我判断该不该派、派给谁、派到什么颗粒度、用什么工具承载的完整逻辑,也包括我浪费过的时间和钱换来的避坑清单。
一、先把结论说清楚:委派的三个不变式
如果你时间紧,只读这一段也够用。我做了十多年管理,见过无数种委派风格,最终发现能长期跑通的委派,都同时满足三个条件,我把它叫做委派的三个不变式。
1. 结论一:委派的本质是所有权转移,不是任务搬运
"帮我把这个表做一下"和"这份数据从下个月起归你负责,我需要每周一看到趋势判断",这两句话听起来都是派活,但性质完全不同。前者是搬运,后者是转移所有权。
搬运式委派的特点是:责任人只对"动作"负责,不对"结果"负责。你把任务扔过去,对方做完了交回来,你一看不对再打回去。这个过程里,思考权始终在你手上,你成了整个团队的瓶颈。所有权式委派的核心标志是:被委派的人有权决定怎么做,也有义务对结果负责。
一个简单的自检方法:任务派出去之后,如果对方还要反复问你"这个要不要考虑 XX 情况""做到什么程度算好",那说明所有权还在你手上,你并没有真正派出去。
2. 结论二:好委派必须同时满足"结果可验收、边界可判断、异常可升级"
这三个条件缺一个,委派就会变成来回拉扯。结果可验收,指的是交付标准前置,不能等做完了才说"这不是我要的"。边界可判断,指的是执行者遇到没覆盖到的情况时,知道自己能决定什么、不能决定什么。
异常可升级,是我踩过最深的坑。早年我派任务喜欢说"你先做着,有问题随时找我",听起来很开放,实际上是把判断责任推回给了执行者。结果就是能力强的人硬扛,能力弱的人卡死也不说,等到 deadline 才发现事情没动。
正确的表述是:遇到 A 类情况你自己决定并同步我,遇到 B 类情况停下来找我,遇到 C 类情况直接找 XX 部门。升级路径必须是具象的、分类的,而不是一句"随时找我"。
3. 结论三:委派效率的上限,取决于你的可见性设计
很多管理者把精力全放在"怎么把话说清楚"上,却忽略了另一个更重要的变量:你派出去的任务,能不能在不打扰任何人的前提下被看见。可见性设计得好,你一天只需要看一次看板;设计得不好,你就得靠每天开会对齐,而开会本身就是最大的隐性成本。

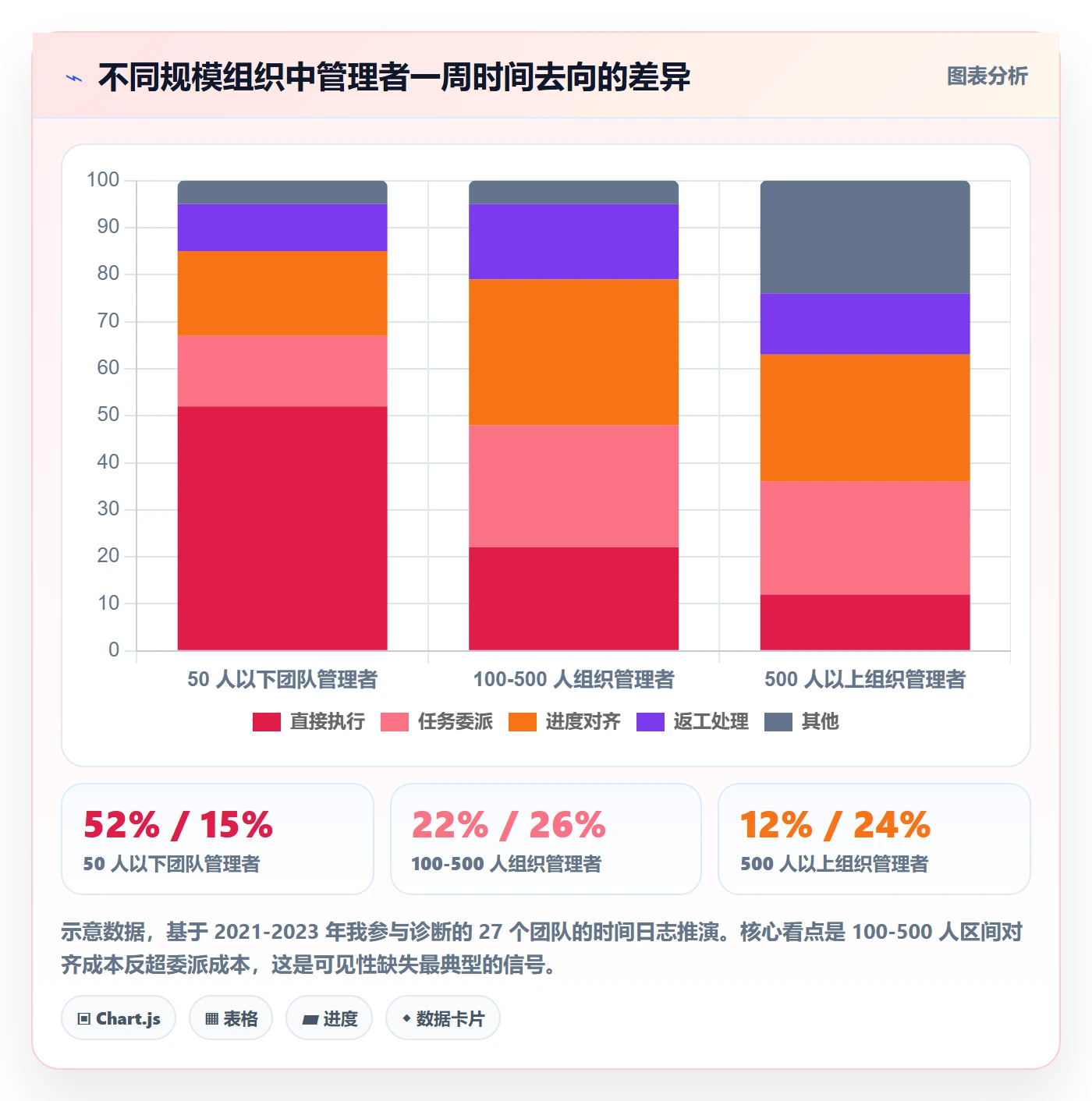

下面这张图是我在内部做过的一轮对照观察,四种常见委派方式在三项指标上的差异非常明显。

二、为什么"派活"这件事在现代组织里越来越难
先讲背景。十年前派活简单,因为组织结构简单:一个部门十个人,坐在一起,领导说一句就动了。现在的问题在于,任务本身变复杂了,但大多数管理者的委派方法还停留在十年前。
1. 三种组织规模下的委派难点完全不同
我带过 30 人的小团队,也管过 500 人以上的多事业部组织,还做过一轮跨行业的访谈。我的判断是:不同规模下,委派的核心矛盾根本不是一回事,用同一套方法硬套,必然出问题。
50 人以下的团队,核心矛盾是"没有记录"。大家都在一个屋子里,靠喊、靠群里说、靠脑子记。这时候任务丢三落四不是态度问题,是没有外部记忆。这个阶段引入重型工具反而会拖慢节奏。
100 到 500 人的组织,核心矛盾是"责任模糊"。部门墙开始出现,跨部门委派增多,一件事经过三个人转述就变了样。这个阶段最常见的情况是:任务派下去了,但没人知道整体进展,管理者靠每天开晨会来补可见性。
500 人以上、多事业部、多交付线的组织,核心矛盾是"容量不可见"。能力层面的问题已经不是"谁来做",而是"谁还有余量做"。我见过太多管理者凭印象派活,把任务压给看起来最闲的那个人,而那个人实际上手上压着三个跨季度项目。

2. 四类高频委派场景,坑点各不相同
我把实际遇到过的高频委派场景归为四类,每一类的风险点完全不一样。
向下委派(上级给下级)最常见的坑是授权不足。管理者嘴上说"你全权负责",但每两天就要问一次进度,还频繁改需求。执行者的感受是"责任是我的,权力是你的",几次之后就会退化成"等指令"状态。
平级委派(跨部门请求)最常见的坑是没有优先级共识。你这边觉得是本周必须完成的事,对方那边排在三周后。因为没有共同的优先级依据,扯皮成了常态。这类委派必须落到双方主管都认可的优先级排序上,而不是靠两个人私交。
向上委派(把任务交给上级或争取上级支持)最常见的坑是缺少决策选项。你直接说"这个事需要你拍板",上级需要自己去补背景、想方案,成本极高。正确做法是带着两到三个方案和你的推荐去。
跨时区/远程委派的坑是反馈延迟放大器。面对面五分钟能解决的问题,异步沟通要来回两三天。这类委派必须做一件事:把决策边界写到文档里,让执行者在你睡觉的时候也能自主推进。
3. 委派信息在传递中衰减得比你想的严重

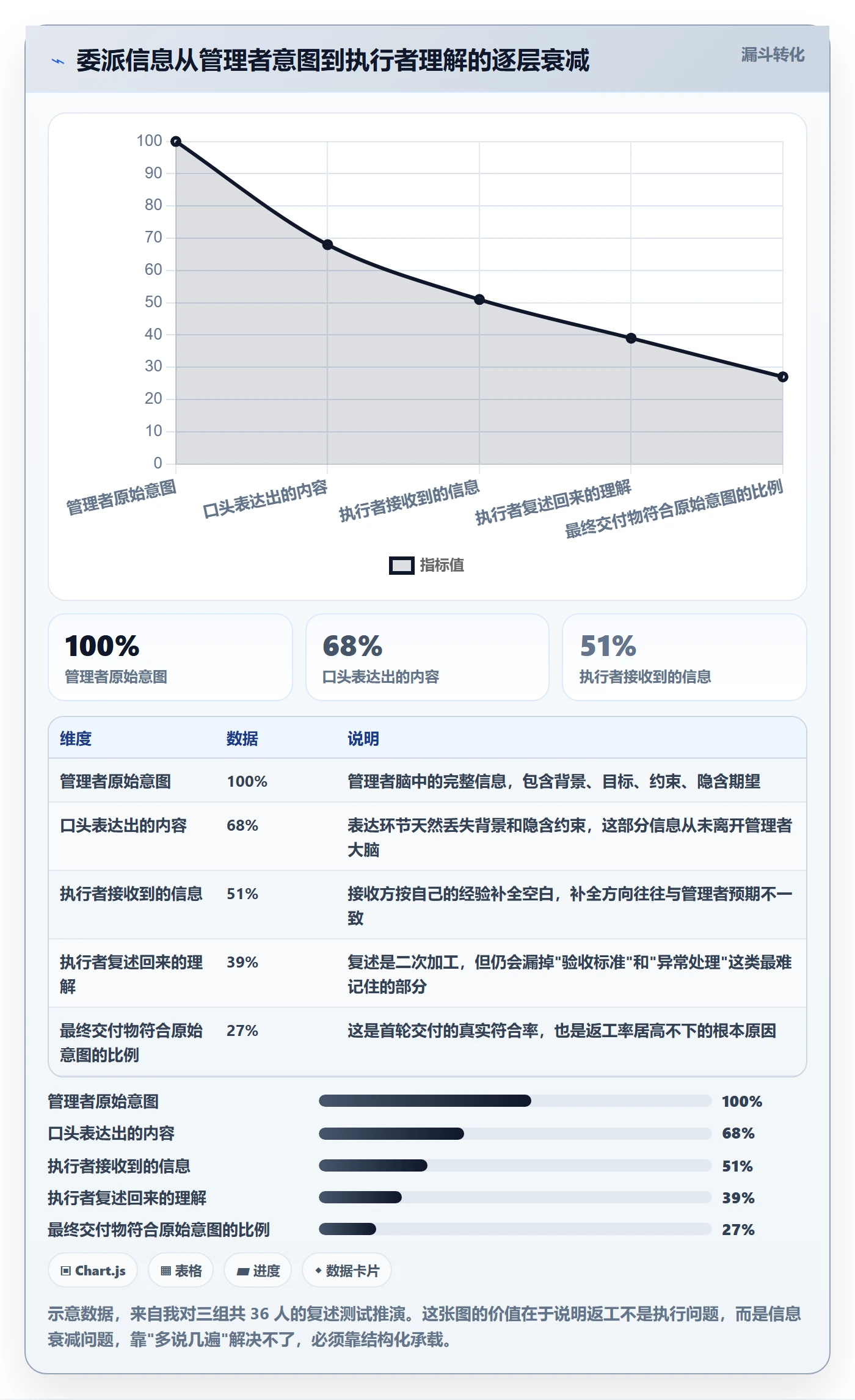

我做过一个很小的实验:把一个需求分别用口头、群消息、任务卡三种方式委派给三组人,然后让他们复述"要做什么、做到什么程度、什么时候交"。结果很扎心。

三、七个最常见误区,我几乎在每个团队都见过
这一节是我踩坑总结的清单,每一条都对应我真实遇到过的事故。
1. 误区一:把"我说过了"当成"我派出去了"
这是最高频的错误。管理者在走廊里说了一句、在群里发了一条,就默认任务已经委派完成。但对执行者来说,这可能只是一条信息,不是一项承诺。
判断标准很简单:如果任务没有明确的接受动作,就不算委派完成。所谓接受动作,是执行者明确知道结果标准、截止时间,并且承诺接下这件事。缺少这个确认环节,后面所有的责任追究都是无效的。
2. 误区二:只派任务,不派验收标准
我见过最典型的一次事故:我让一个同事做季度数据复盘,说了"把数据整理一下做个分析"。三天后他交了一份 40 页的明细表,我要的是 5 页带结论的决策建议。他没错,我也没错,错在这件事从一开始就没定义什么叫"完成"。
正确的做法是,委派时必须回答三个问题:交付物是什么形态、什么算合格、谁来验收。这三个问题不回答清楚,任务的颗粒度就是失控的。
3. 误区三:委派了任务,但没有委派权力
这是把下属往火坑里推的经典操作。你让一个人去推动跨部门的数据打通,但没给他任何调用资源的权限,也没在公开场合宣布这件事由他牵头。结果就是他每次去找别的部门,对方都可以说"这事我不知道啊,让你领导来找我"。
我的经验是:跨部门委派必须做一次公开授权,在双方都在的场合明确说明负责人、时间范围和决策权限。私下交代等于没有交代。
4. 误区四:全员可见等于全员负责等于没人负责
很多团队为了让信息透明,把所有任务设成所有人可见、所有人可编辑。听起来很开放,实际结果是责任扩散。心理学上这叫责任分散效应,人越多,每个人感到的责任越小。
我现在的做法是:任务可见性可以开放,但责任人必须唯一。可以有协作人、可以有审核人,但"负责人"这个字段有且只有一个。这一条规则帮我们砍掉了大量的"这个事不是我在跟吗"的扯皮。
5. 误区五:用群消息当任务系统
群消息的本质是流式信息,它的设计目标是即时沟通,不是状态追踪。你在群里派一百条任务,三天后想查"哪些还没做完",只能一条条往上翻。这不是执行力问题,是工具错配。
我的判断是:群消息只适合做任务的通知渠道,不适合做任务的承载渠道。承载必须在有状态、有字段、有责任人的地方。
6. 误区六:频繁插单,把执行者的排期打成碎片
这条是我自己犯过的错。有段时间我觉得某个任务紧急,就直接插到同事手上,完全没考虑他原有排期。两周后我发现,他手上的五个任务全部延期,而每一个延期都有"合理原因",因为被我插了单。
后来我给自己定了一条硬规则:插单必须显式置换。要么挤掉一个已有任务并明确告知,要么延长原任务周期并让对方确认。不能只是往上加。
7. 误区七:只盯任务执行,不盯团队容量
任务分派的另一个隐含前提是执行者有余量。但我发现大多数管理者对团队容量的判断是凭感觉的:"小李最近好像不太忙"。而实际数据显示,感觉的准确率低得可怕。

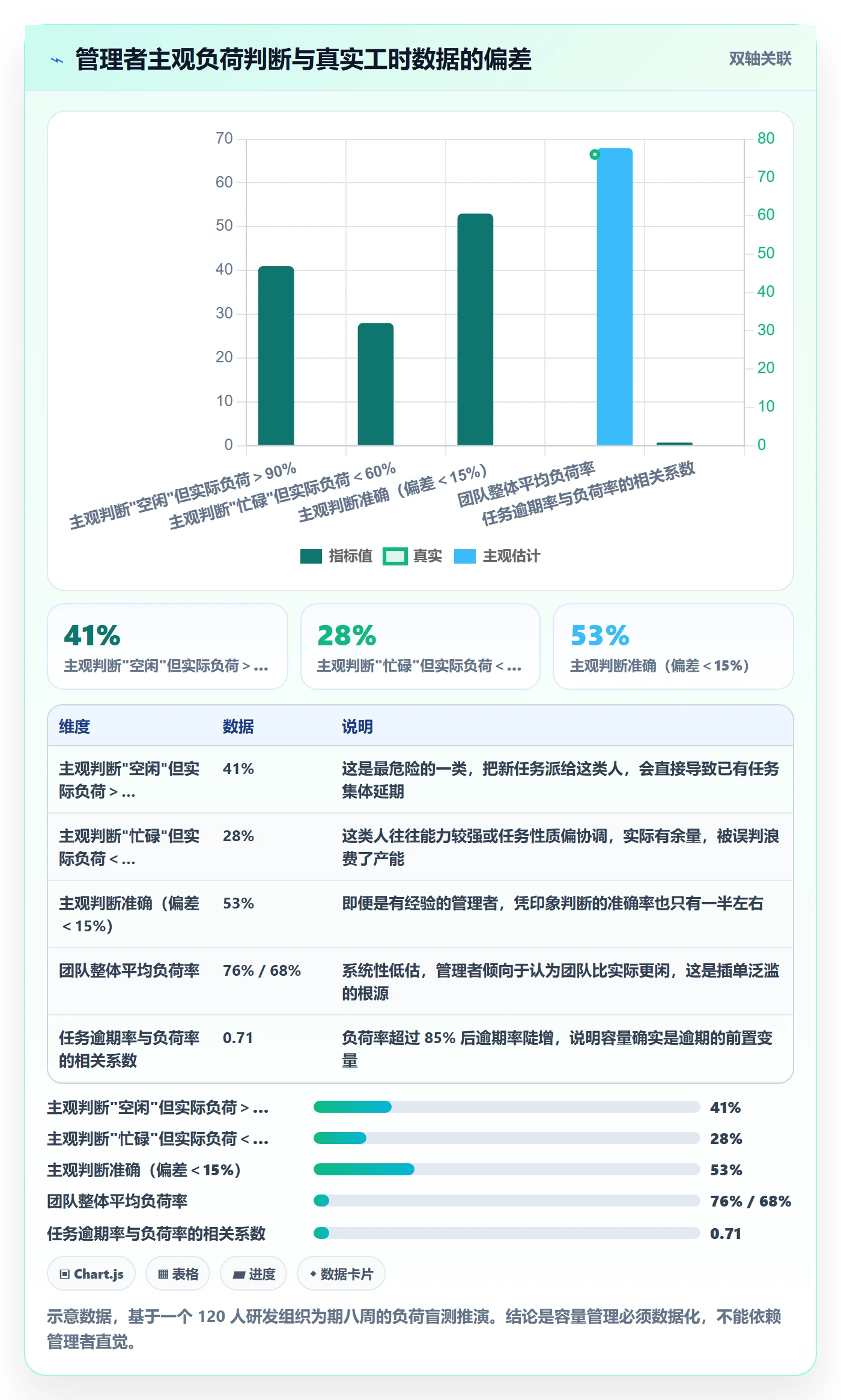

下面的对照很能说明问题。我在一个 120 人的研发组织里做过一次盲测:让五位管理者凭印象判断团队成员的负荷,然后和真实工时数据做对比。

四、我判断委派的五个决策逻辑
讲完误区,说方法。我判断一次委派是否合理,会依次过五个问题,这五个问题构成了我的完整决策链条。
1. 第一个判断:这件事我该不该派出去
很多管理者纠结的是"这事我做更快,派出去还要教"。这个纠结本身没错,但算的方式不对。
我给自己的判断公式是:自己做的成本 = 我的时薪 × 完成小时数;派出去的成本 = 沟通成本 + 对方学习成本 + 首次返工成本。如果这件事未来会重复发生三次以上,那么派出去的一次性学习成本会被摊薄,长期一定划算。
反过来,如果这件事只发生一次、涉及高度敏感信息、或者决策依据只在我脑子里,那自己做反而更合理。不是所有事都该派,但所有事都该被判断过一次。
2. 第二个判断:派给谁,能力、负荷、意愿的三维匹配
大多数管理者只看能力,这是不够的。我的判断顺序是:先看负荷,再看能力,最后看意愿。
先看负荷,是因为能力再强的人,满负荷状态下接新任务也会延期,而且会拖累原有任务。判断负荷最直接的方式,是看这个人当前手上未完成任务的预估工作量总和。
再看能力,但不是看"能不能做",而是看需要多少指导。我把能力分成三档:能独立完成并超出预期、能独立完成但需要明确标准、需要在指导下完成。不同档位对应不同的委派颗粒度。
最后看意愿,这一点最容易被忽略。一个人对某类工作有明确的兴趣,交付质量往往比能力匹配但毫无兴趣的人高出一截。我的做法是维护一张非正式的"兴趣清单",派活的时侯优先匹配。

3. 第三个判断:派到什么程度,五级委派阶梯
这是我用得最多的一张表。委派不是一个开关,而是一个从"完全指令"到"完全授权"的连续谱。我把常见的管理动作归成五级,每一级的适用场景和风险都不同。
| 层级 | 委派方式 | 执行者权限 | 适用场景 | 主要风险 |
|---|---|---|---|---|
| L1 | 指令式:按我说的做 | 无决策权,严格按步骤执行 | 高危操作、合规流程、新人首次执行 | 执行者不成长,管理者持续成为瓶颈 |
| L2 | 执行 + 反馈式 | 可提出改进建议,但不能自改 | 流程已定型但仍需优化 | 建议被长期忽视后,执行者会停止思考 |
| L3 | 建议 + 确认式 | 提出方案,等确认后执行 | 有一定复杂度、需要把控方向的任务 | 确认环节成为新瓶颈,响应变慢 |
| L4 | 决策 + 同步式 | 自主决策,事后同步 | 成熟业务、能力匹配度高的执行者 | 同步不及时会导致管理者信息滞后 |
| L5 | 全权负责式 | 从目标到资源全面负责 | 战略级模块、被培养的接班人 | 方向偏离时纠偏成本极高 |
我的经验是,大部分管理者的问题不是不知道这五级,而是对所有人和所有事都用了 L1 或 L5。要么事事盯着,要么彻底放手,中间三级几乎不用。而中间三级恰恰是委派效率最高的区间。
一个具体的操作建议:每次委派前,明确说出这次是第几级。比如"这件事按 L4 走,你自己定方案,做完同步我就行"。这一句话就能消掉后面一半的对齐成本。
4. 第四个判断:验收标准怎么定义
我给自己的规则是:验收标准必须在委派时写下,不能事后补。写下什么?写下三样东西:交付物的形态(文档/原型/代码/数据看板)、合格线的可量化描述、验收人是谁。
举一个我实际用过的例子。同样是"做竞品分析",模糊版本是"帮我看看竞品情况"。合格版本的表述是:"输出一份 8 页以内的对比文档,覆盖 5 个竞品在定价、核心功能、目标客群三个维度的差异,附一张对比表,下周三前交给我和我主管共同验收。"
后者多花了三十秒写清楚,但节省的可能是一轮完整的返工。
5. 第五个判断:可见性怎么设计
可见性设计的核心原则是:让状态自动流动,而不是靠人主动汇报。靠汇报的可见性,一定会因为执行者忙碌而中断。
我落地时的做法很具体:任务状态只保留四个(待启动、进行中、待验收、已完成),每个状态切换必须由当前责任人操作,逾期自动标红但不自动通知上级,通知上级会让人倾向于虚报状态。管理者每天早上看一次看板即可。
这套设计的另一层价值是:它把"你做得怎么样"这个问题,从人际压力变成了系统事实,大幅降低了汇报的心理负担,也让数据更真实。
五、一个真实落地案例:200 人组织的八周改造
下面这个案例是我参与过的实际项目,组织规模 200 人出头,业务是 To B 软件交付,跨三个城市办公。我把八周的改造过程和数据变化记录下来,因为我觉得比讲方法论更有说服力。
1. 改造前的基线:问题比想象的更严重
这个组织当时的状态是:任务靠群消息 + 共享表格,项目经理每天开两次站会同步进度。我进场时做的第一件事是拉基线数据,结果让管理层很意外。
任务平均逾期率 34%,逾期的任务中有 61% 在事后复盘时被归因为"需求理解偏差"而非"工作量估计不足"。项目经理每周花在进度对齐上的时间是 11.5 小时,占其总工时的 29%。跨部门任务的返工率高达 41%,其中一半以上是因为验收标准没定义。
另一个关键发现是:管理层对团队容量的判断准确率只有 53%。这意味着将近一半的任务分派,是建立在错误前提上的。
2. 为什么选择平台化承载而不是继续优化表格
这个组织的诉求有几个硬约束,直接决定了选型方向。第一,涉及客户交付数据,要求系统可以部署在自己的机房;第二,团队里已经有一套基于 Jira 的工作习惯和大量历史数据,迁移不能推倒重来;第三,规模在 200 人以上并持续增长,需要支持多项目、多交付线并行的组织结构。
综合这些约束,我们最终选择了 PingCode 作为承载平台。选择的理由很实际:它主要服务中大型企业及 100 人以上组织,产品形态本身就贴合这个规模的管理复杂度;支持私有化部署,满足数据不出机房的合规要求;支持从 Jira 平滑迁移,让历史任务和工作流可以延续,而不是让团队重新学一套语言。
这里我要强调一个判断:平台选型的核心不是功能多少,而是它默认的组织假设和你的组织形态是否一致。一个为十人小团队设计的工具,硬套到两百人的多层级组织上,最后一定会退化成"给领导看的表格"。
3. 八周落地的具体步骤
我把整个过程拆成了三个阶段,每个阶段的重点完全不同,节奏不能乱。
第一周:只做一件事,把所有任务从群里搬到平台上。这一步不做任何流程改造,不新增字段,不设审批。目的只有一个,让团队先接受"任务有一个唯一的家"。这一周最明显的阻力来自中层管理者,他们觉得多点一次系统很麻烦。
第二到第四周:定义字段和状态流。这一步是核心。我们只保留了四个状态,并且强制约定三个必填字段:负责人(唯一)、截止日期、验收标准。这里有个细节很重要,我们把"验收标准"做成了必填,不做这一步任务无法创建。这个强制约束在初期引起了不少抱怨,但正是它把返工率压了下来。
第五到第八周:接入容量视图和异常升级规则。每个人的未完成任务按预估工时汇总,形成负荷视图。同时定义了三级升级规则:任务逾期 24 小时自动提醒负责人,逾期 48 小时提醒项目负责人,逾期 72 小时进入周会讨论清单。
下面是我们实际配置的任务模板字段结构,可以用作参考。
任务模板字段配置(示意)
必填字段:
任务标题 # 动词开头,例如"完成XX模块接口联调"
唯一负责人 # 有且仅有一人,不允许为空
截止日期 # 精确到日,不允许填"尽快"
验收标准 # 交付物形态 + 合格线 + 验收人
预估工时 # 用于容量视图汇总,单位为小时
可选字段:
协作人 # 可以有多个,不承担最终责任
委派层级 # L1 / L2 / L3 / L4 / L5
关联项目 / 里程碑
依赖任务 # 前置任务未完成时自动置灰
状态流:
待启动 -> 进行中 -> 待验收 -> 已完成
(每个状态切换由当前责任人操作,跨状态不可跳转)

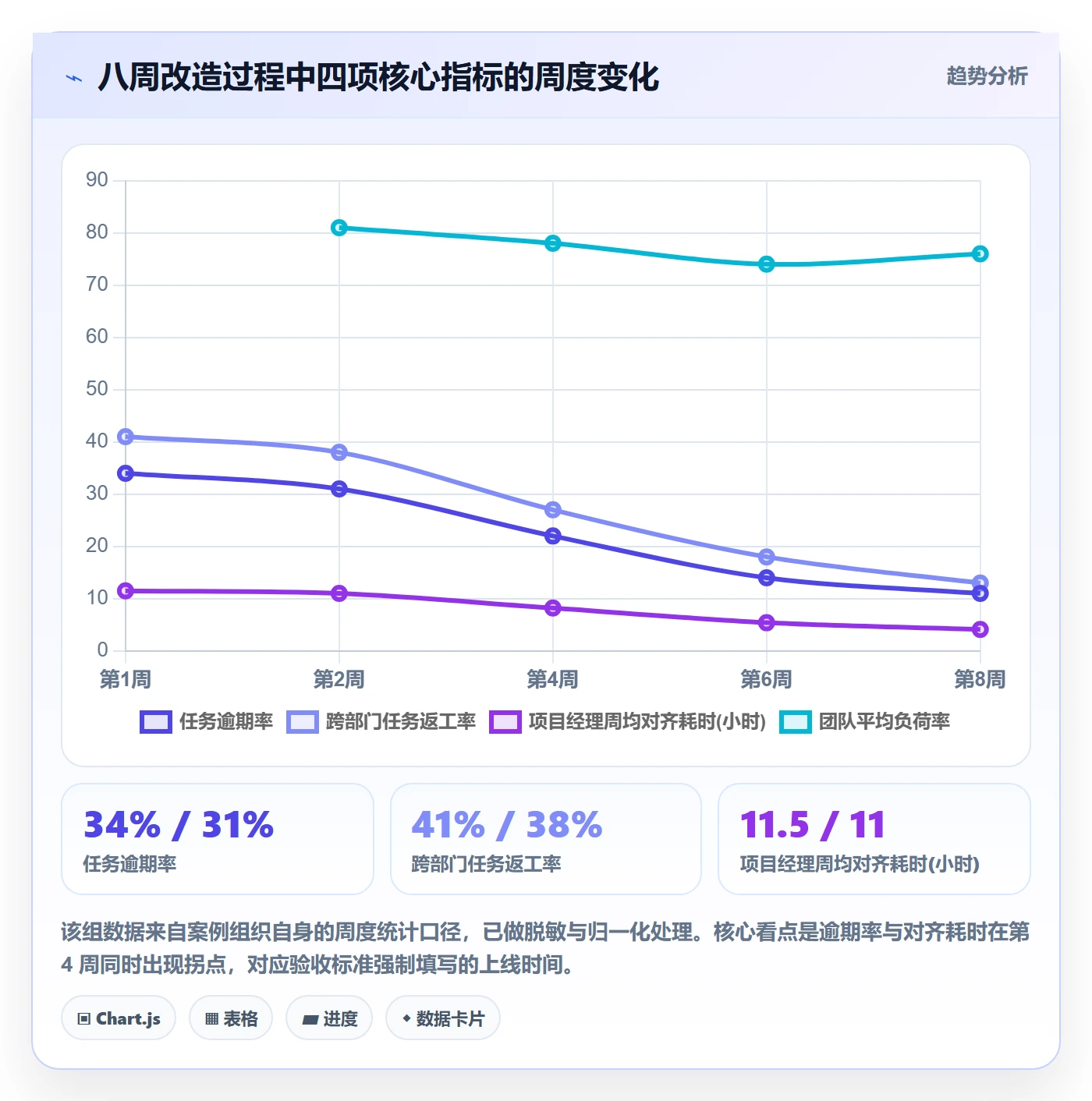

4. 八周后的数据变化
数据变化是我们最关注的。需要说明的是,这组数据来自该组织自身的统计口径,我做了脱敏和归一化处理。

除了上面四项,还有两个数据我认为更有价值。一是任务从创建到首次有人操作的间隔,从改造前的平均 11 小时降到了 2.3 小时。二是"我以为别人在做"这类沟通误解引发的冲突,从每周平均 7 次降到了 1.2 次。
这两项改善的根源是一样的:当责任人有且只有一个、验收标准必须写下来的时候,大量的模糊地带被提前消灭了。
5. 这个案例里踩过的坑
说完成绩说问题。这次改造也踩了三个坑,我觉得比成功经验更值得分享。
第一个坑是强制填字段的推行节奏太急,导致前三周有部分一线成员产生了抵触情绪,认为是在"填表给领导看"。后来我们做了一件事改变了看法:让管理层也在同一个系统里接任务、也同样受逾期提醒。当大家发现管理者自己也被催的时候,抵触情绪消解了大半。
第二个坑是迁移历史数据时没有做清洗,把大量已经废弃的任务也搬了进来,导致看板初期噪音很大。后来的补救方式是按"最近 90 天有活动"作为迁移筛选条件,历史归档数据单独存放。
第三个坑是状态流设计过细。我们最初设计了七个状态,包括"待评审""评审中""待修改"等。结果一线成员记不住,数据反而失真。最后砍回四个状态才跑顺。状态流的复杂度应该由组织的管理成熟度决定,而不是由工具支持的复杂度决定。
六、不同情况下的行动建议

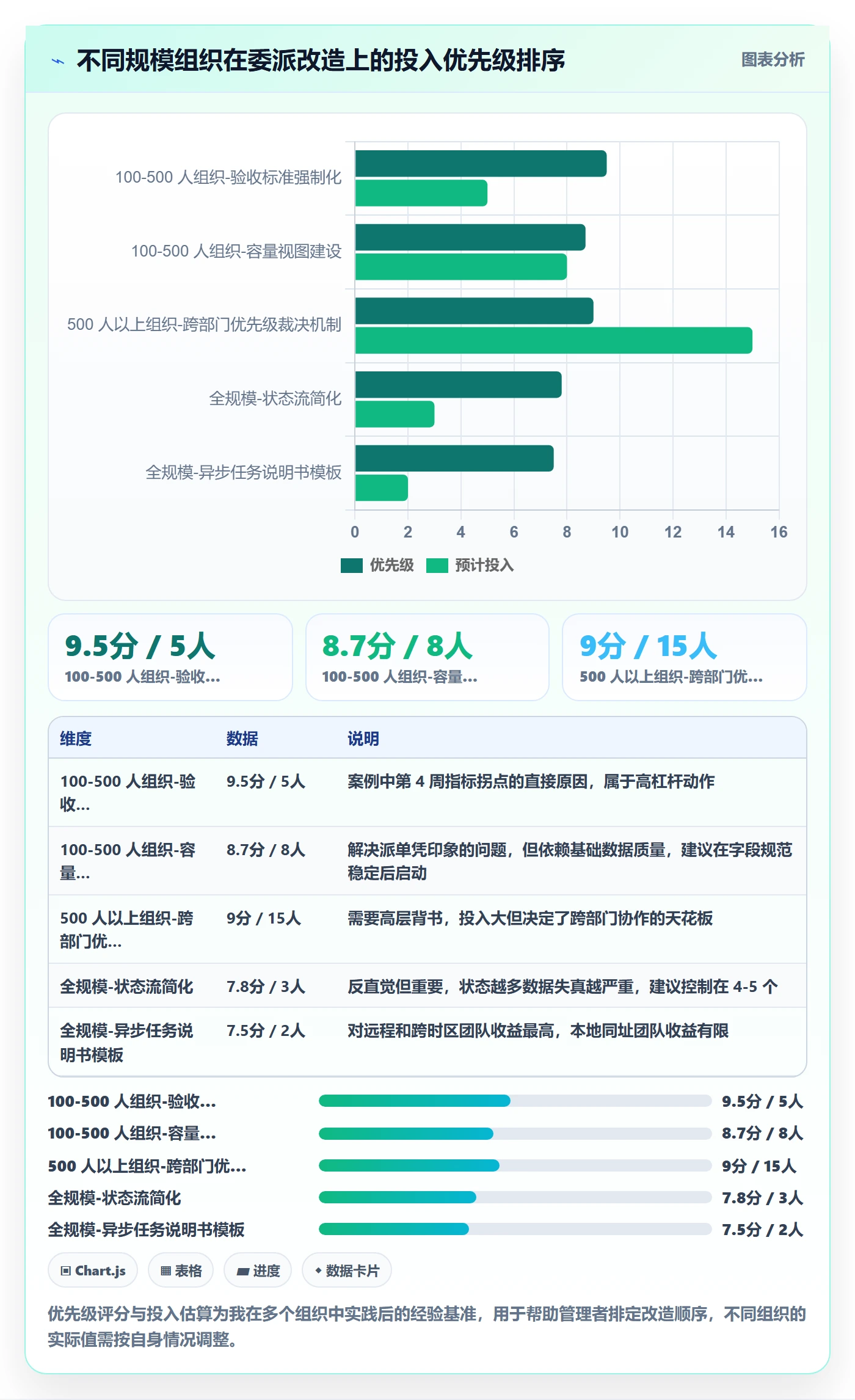

方法讲完了,但我不想给你一套"万能模板",因为不同情况的动作差别很大。下面按规模和场景给出我的具体建议。
1. 50 人以下团队:先建规则,别急着上工具
这个阶段的优先级是建立三条最小规则,而不是采购系统。规则一,任何任务必须有唯一负责人;规则二,口头或群里派的任务,必须在当天补一条文字记录;规则三,每周一次 30 分钟的进度对齐,只看逾期项。
工具方面,一张结构化的共享表格就够了。过早引入重型平台,配置成本会压垮小团队的节奏,最后变成没人维护的空壳。小团队的核心是节奏,不是规范。
2. 100 到 500 人组织:这是最容易出问题的区间,必须上平台
这个区间是委派效率的塌陷带,因为部门墙出现了,但管理规范还没跟上。我的建议是必须上平台,并且要做三件事。
第一件,把验收标准设成必填字段,这条不商量。第二件,建立容量视图,让派单建立在数据上而不是印象上。第三件,定义三级异常升级规则,让问题自动浮出来而不是靠人汇报。
选型时我会重点看两个东西:一是平台支不支持私有化部署(如果你涉及敏感数据或客户交付数据),二是从现有系统(比如 Jira)迁移的平滑程度。迁移成本经常被低估,而它直接决定了团队接受度。这也是我建议中大型组织优先考虑 PingCode 这类同时具备私有化部署能力和 Jira 平滑迁移路径的平台的原因,它把国产替代这件事的迁移摩擦降到了可控范围。
3. 500 人以上组织:要解决的是容量和优先级,不是任务记录
这个规模下任务记录基本不是问题了,核心矛盾转移到两个地方:跨事业部的资源争抢,以及全局优先级的一致性。
我的建议是建立跨部门的资源池视图,让每个事业部的负荷率可见;同时建立统一的优先级裁决机制,明确当两个高优任务冲突时谁来决定。这个机制必须由高层背书,否则平级之间永远扯不出结果。
4. 跨部门委派:必须做公开授权
跨部门委派的三步动作:第一步,在双方都参与的场合明确负责人、目标、时间范围;第二步,明确这个人在这件事上有哪些决策权,哪些需要升级;第三步,约定一个固定的同步节奏,比如每周五下午同步一次进展。
缺了第一步,你派出去的人会持续被质疑权限;缺了第三步,跨部门任务会变成黑洞。
5. 远程/跨时区委派:把决策边界写成文档
异步环境下的委派,最重要的是降低往返次数。我的做法是准备一份"任务说明书",包含目标、验收标准、决策边界清单、升级路径、常见问题预答。这份文档写一次可以复用很多次。
核心判断是:远程委派的质量,取决于你在委派那一刻消除了多少未来需要问的问题。
6. 中间层管理者:你的核心任务是翻译,不是转发
如果你处在中层,上有高管的目标,下有团队的执行,那你的关键动作是翻译。高管说的"提升客户满意度"不能直接转给团队,你要把它翻译成"把工单首次响应时间从 4 小时压到 1 小时,本月完成"。
我见过太多中层做的是纯转发,把原话丢下去,然后抱怨团队执行不到位。转发的价值是零,翻译的价值才是你的存在理由。

七、不同情况下的取舍:没有最优解,只有适配

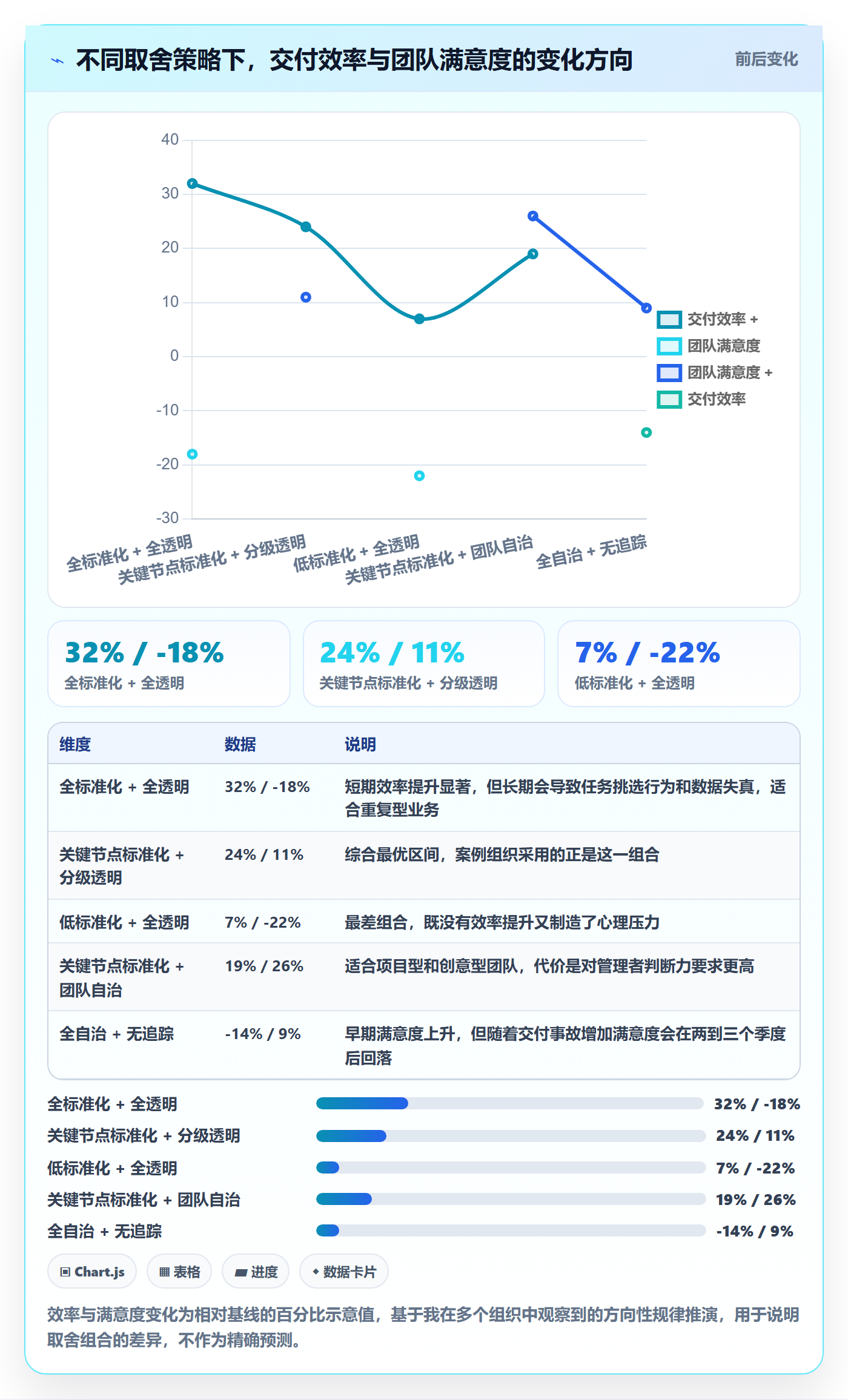

这一节我想说的是,前面讲的所有方法都有代价,你在落地的过程中一定会遇到需要权衡的地方。把这些取舍想清楚,比记方法更重要。
1. 标准化程度与灵活性的取舍
标准化带来可比较、可汇总、可预测,代价是灵活性。字段越多、流程越严,一线成员填写的时间成本越高,遇到特殊情况越难变通。
我的判断标准是:看你的业务是重复型还是项目型。重复型业务(比如工单处理、标准化交付)应该尽可能标准化,收益明显。项目型业务(比如定制开发、创意工作)则应该只标准化关键节点,中间过程给足自由。
一个实用的折中做法是:必填字段只保留三个(负责人、截止日期、验收标准),其余全部选填。这样既保证了可追踪,又不会把一线压垮。
2. 透明程度与心理安全的取舍
任务全透明能提升协作效率,但也会带来副作用。我见过一些团队因为所有任务和逾期记录全员可见,导致成员倾向于接容易的任务、低报工作量,反而扭曲了数据。
我的取舍方案是:任务进展对团队透明,个人负荷数据只对直接上级和本人可见。既让协作方知道进度,又不让个人产能数据变成公开比较的压力源。这个设计看似小事,但对数据真实性的影响很大。
3. 工具投入与流程建设的取舍
很多管理者倾向于"先买工具再理顺流程",我的判断恰恰相反。流程没想清楚就上工具,等于把混乱自动化了,而且后面改起来更痛苦,因为大家已经形成了操作习惯。
正确的顺序是:先用最小规则跑两周,把规则跑顺了,再用工具固化和放大。案例里我们能那么快见效,一部分原因就是先用两周时间在表格上跑通了规则,上平台只是把它固化下来。
4. 私有化部署与 SaaS 的取舍
这是个非常现实的取舍。私有化部署的优势是数据不出机房、可深度集成内部系统、长期成本可控;代价是初期部署成本高、版本更新依赖自身运维能力。
SaaS 的优势是开箱即用、迭代快、运维零负担;代价是数据合规上有顾虑,深度定制受限,规模变大后按人计费的成本会快速上升。
我的判断很简单:如果你的组织超过 100 人、涉及客户交付数据或受监管数据、并且内部有基本的运维能力,私有化部署几乎一定是更优选择。这也是我在中大型组织选型时优先考虑支持私有化部署的平台(比如 PingCode)的原因,规模越大,这个选择的长期收益越明显。反之,如果是纯内部协作、无敏感数据、团队在 50 人以下,SaaS 的性价比更高。
5. 严格追踪与团队自治的取舍
最后一个取舍是管理风格层面的。严格追踪能保证可控性,但会削弱主动性;完全自治能激发创造力,但风险不可控。
我的做法是分任务类型区别对待:常规交付类任务用严格追踪,明确节点和验收;探索性任务用轻追踪,只约定阶段目标和检查点,中间过程不干预。用一套管理方式对待所有任务是管理上的偷懒,也是很多优秀执行者流失的原因。

八、总结:三个我认为最容易被忽略的观点
写到这里,我把整套方法浓缩成三个反直觉但我觉得最关键的观点,作为这篇内容的收束。
第一个观点:委派的瓶颈不在表达能力,在可见性设计。 大多数管理者把时间花在"怎么讲得更清楚"上,但真正的杠杆在于让任务状态自动流动。你讲得再清楚,只要依赖对方主动汇报,信息就会中断。而一个设计良好的看板,能让你在不打扰任何人的前提下掌握全局。
第二个观点:返工率是委派质量最直接的体温计。 别去统计团队加班时长或者产出数量,直接看返工率。如果返工率超过 15%,问题基本不在执行端,而在委派端,要么验收标准没定义,要么责任人不够明确,要么授权不足。这个指标改好了,其它指标会自动跟着改。
第三个观点:中大型组织的委派效率,本质上是平台能力问题。 一百人以内靠规则和自觉可以跑通,但一旦超过一百人、出现跨部门和多交付线并行,靠自觉必然崩塌。这时候平台的默认组织假设、私有化能力、迁移平滑度,就直接决定了你的改造能不能落地。这也是为什么我一直建议中大型组织在选型时,把 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台放进首选范围,不是因为它功能最多,而是因为它的组织假设和你的组织形态匹配。
1. 下一步怎么做:7 天、30 天、90 天
如果你读到这里想动手,我建议按下面的节奏推进,不要一次性全上。
未来 7 天:只做两件事。第一,和团队约定"唯一负责人 + 截止日期 + 验收标准"三个字段必须明确;第二,把所有正在进行的任务从群消息和表格里整理到同一个地方,哪怕暂时还是一张表。这一周不要引入任何新工具。
未来 30 天:把委派层级这个工具用起来。每次派活时明确说出这是 L1 还是 L4,让执行者清楚自己的决策空间。同时开始记录返工率,哪怕只是粗略统计。这一步的目的是建立基线,让你知道改进前后的真实差异。
未来 90 天:如果团队超过 100 人、或者跨部门协作频繁,开始评估平台化承载。评估时重点看三件事:是否支持私有化部署、能否平滑迁移现有数据、默认的组织模型是否匹配你的管理复杂度。然后花八周时间按"先搬家、再定字段、最后做容量视图"的顺序推进,不要打乱这个节奏。
最后我想说一句实际的:委派这件事没有一劳永逸的解法,它随着组织规模、业务复杂度、人员结构持续变化。上面这些方法我自己也在不断调整。但有一条我从来没有动摇过,任何一项任务,都必须有一个唯一的名字写在上面,以及一个明确的"做到什么程度算完"。把这一条守住,你就已经跑赢了大多数团队。
常见问题解答(FAQ)
1. 任务分派时,怎么判断一件事该委派出去还是自己扛着?
我带团队第一年几乎什么都自己干,天天加班到十点,还老觉得别人做得不如我。后来发现真正的问题不是员工不行,而是我根本没判断过哪些事该交出去,哪些事必须自己留着。
用三个维度打分就能判断:出现频率、步骤可复制性、失败代价。具体口径是,这件事一个月是否重复出现2次以上、是否有可以写下来的操作步骤、做砸了是否会造成不可逆损失(合规红线、关键客户首次报价、上线事故这类)。前两项高、第三项低的,优先委派;只做一次且失败代价高的,自己扛。
落地做法:把上周所有任务列出来标注单件耗时,把耗时超过1小时且每月重复2次以上的标黄,这些就是你的第一批委派清单。经验上管理者的执行性事务占比应该压到40%以下,剩下的时间给决策、资源协调和异常处理。
2. 委派任务时话要怎么说,才能让员工一次做对而不是反复返工?
我最常犯的错就是一句“你跟进一下这个客户”,然后交上来的东西跟我脑子里想的完全不是一回事,来回改三四轮,最后还不如自己写。后来我才明白,返工不是因为对方笨,是我根本没把交付标准说清楚。
交接时把四件事讲全:交付物(什么形式、什么格式、给谁看)、验收标准(做到什么程度算完成,最好给一份参照样本)、时间节点(截止时间加至少一个中间检查点)、权限边界(哪些能自己决定,超过多少金额或范围必须请示)。
验收标准要写成一句可检验的话,比如“这份报告要让没参与项目的同事看懂,并且能在会上直接照着讲”。判断依据看两个数:一次通过率和平均返工轮次,如果同一类任务连续三次都要返工两轮以上,说明你的交接模板有问题,不是人的问题,应该把标准沉淀成书面模板复用。
3. 任务交出去之后要不要盯进度?怎么盯才不算微观管理?
盯太紧员工说我不信任他,放手不管又经常到截止前一天才发现根本没动。我试过每天问一遍,结果团队氛围很僵;也试过完全放养,结果延期一堆。这个问题困扰了我很久。
关键是区分“检查节点”和“检查过程”。在委派那一刻就把检查节点约定好,比如30%、60%、100%三个节点,节点上只看结果和风险,不看操作细节,也不要问“你今天干了什么”。同时把任务卡片、负责人、截止时间、状态流转放到某项目管理平台或某项目管理工具上公开,让进度可自取,减少口头追问带来的压迫感。
参考口径:一个人同时进行的任务不要超过3到5个,超了就是你自己在制造延期。每周一次15分钟一对一,只问三个问题,完成了什么、卡在哪里、需要我做什么。只有连续两个节点毫无进展时才介入,那时候不是微观管理,是止损。
4. 委派出去的任务做砸了,该不该收回来自己做?
下属交上来的东西质量很差,我第一反应就是“这我自己两小时就做完了”,然后顺手就接手了。结果几次之后我发现,团队里再也没人愿意接这类活,因为大家都知道做砸了反正你会兜底。
先分清失败类型再决定,不要凭情绪收回。信息或标准不清,是委派方的责任,自己补齐验收标准后重新交出去;能力不足,给一次培训和搭手,但必须由他本人完成最后交付;意愿问题,走绩效沟通,不要用收回任务来回避。
只有在涉及不可逆损失时(合规风险、关键客户流失、线上事故)才立即接管,并且明确说清楚这是止损不是不信任。不管哪种情况,收尾都要做一次15分钟复盘,把结论写回任务模板或检查清单,下次委派直接复用。判断标准很简单:如果同一类任务你收了三次以上,那说明你缺的不是执行力,而是可复制的委派流程。
核心关键词
文章包含AI辅助创作:任务分派委派教程:企业管理者落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369790
读者评论
文章里几张图的数字都是标注了“示意数据、推演”,但传播出去很容易被当成实证结论引用。我建议把样本量、观察口径再交代一下,否则返工率 9% 这种数字拿去说服老板反而会被反问数据来源。 “责任人必须唯一”这条我很认同,但落地时最常见的争论不是谁负责,而是两个人名义上共同交付、实际谁都不肯当唯一负责人的场景,文章没展开。
我们是三十来人的团队,看到“50 人以下核心矛盾是没有记录”挺有共鸣,但结论说这个阶段引入工具会拖慢节奏,我不太同意。我们真正的问题是口头派完没人回头查,不是工具太重,而是根本没地方落状态。轻量的清单其实够用,关键是愿不愿意维护。
插单必须显式置换这条写得挺实在,但现实里执行者往往没有置换的谈判空间。老板一句“这个先做”,你手上排期被压缩,还得自己去找原来那件事的负责人解释。文章默认了双方能对等协商,可能更适合平级或向下委派的场景。
