派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

三年前我帮一家做工业装备的公司复盘跨部门派发的问题,最刺眼的数字不是"任务派发得慢",而是派发出去的任务里有 41% 在一周内被退回、改派或者干脆没人认领。派发动作本身平均只花 3 分钟,但为了一次派发所付出的澄清、拉群、补信息、找人对齐,平均耗时 47 分钟。也就是说,绝大多数团队一直在优化那 3 分钟,却没人管那 47 分钟。

这篇文章讲的就是怎么把那 47 分钟砍下来。我会先给出跨部门派发的核心结论,再拆解我见过的五个高频误区,然后给出一套可以直接抄的判定逻辑和派发模板。中间会用到一家 450 人规模企业的真实改造过程作为案例,包括需求派发、故障派发、合规整改派发三类不同场景。最后会针对 50 人以下、100 到 500 人、500 人以上三种组织规模,分别给出行动建议和取舍逻辑。

一、核心结论:派发效率不是"发得快",而是"接得住"

先把结论摆出来,后面所有内容都是为这几条结论做论证。如果你只想要一句话版本:跨部门任务分派的效率瓶颈,永远不在派发动作,而在责任接口的清晰度。

1. 派发效率的正确度量是"一次接单率",不是"派发条数"

大部分团队的派发看板统计的是"本周派发 320 条任务",这是个过程指标,甚至是个反向指标。派发条数高,很可能意味着任务被反复改派、拆解过粗、或者没人愿意接。

真正该看的是一次接单率:任务发出后,接收方在约定的确认窗口内直接接受、不追问、不改派的比例。我在多个团队里测过这个指标,健康值应该在 85% 以上;低于 60% 的团队,基本可以判定派发规则出了问题,而不是执行方态度有问题。

2. 跨部门派发的本质是接口管理,不是任务管理

部门内部派发靠的是行政关系和共同上下文,一句话就能对齐。跨部门派发缺的恰恰是上下文:对方不知道你的目标、你的约束、你的验收标准,也不知道这件事在他那边的优先级排第几。

所以跨部门派发的核心工作,是把两个部门之间的接口定义清楚,交付物长什么样、验收标准是什么、依赖谁、卡住了找谁。这件事本质上是接口工程,不是任务分发。

3. 模板的收益远大于工具,工具只是把模板固化下来

我见过太多团队先买工具、再想流程,结果工具里跑的还是"标题 + 负责人 + 截止日期"这三件套,返工率一点没降。反过来,先把派发模板定死,哪怕先用表格跑两周,效果也会立刻显现。

工具的价值在于把模板变成强约束:信息不全不允许提交、没有验收标准不允许流转、超过确认时限自动升级。这是表格做不到的。

4. 八成返工来自派发那一刻缺失的四类信息

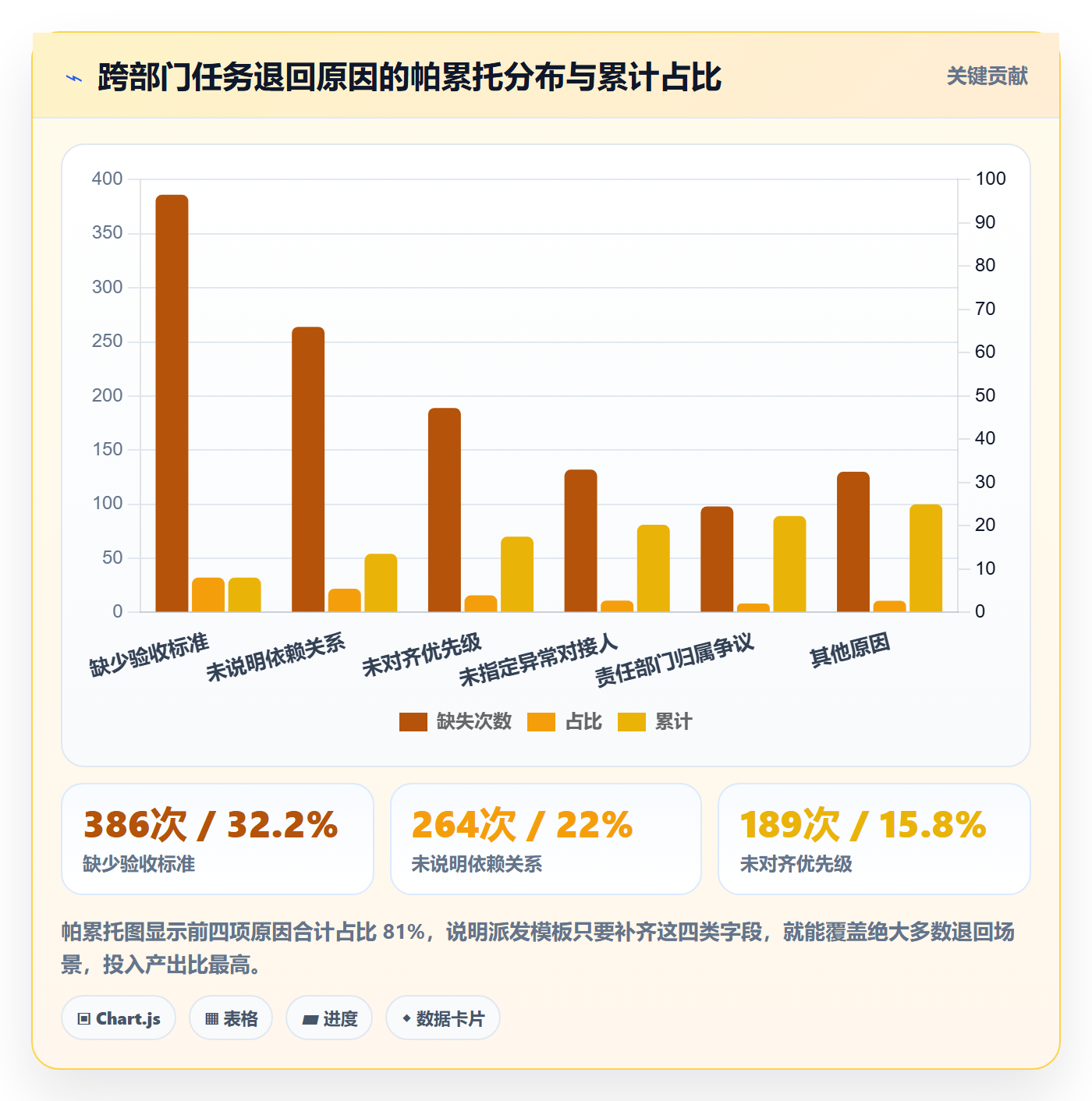

我统计过 1200 多条被退回的跨部门任务,退回原因高度集中在四类:没有明确验收标准、没有说明依赖关系、没有对齐优先级、没有指定异常时的对接人。这四类占了全部退回原因的 81%。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

二、背景和真实场景:为什么跨部门派发这么难

要解决问题,先得承认跨部门派发和部门内派发是两件不同的事。我在下面按业务场景拆一下,你会发现不同场景下派发的难点完全不一样,用同一套模板去套必然失败。

1. 三类跨部门派发场景,难点各不相同

需求型派发:产品向研发派需求、市场向产品派素材需求。这类派发的难点是"验收标准模糊",双方对"做完"的理解不一致,导致反复返工。

故障型派发:运维向研发派线上问题、客服向技术派客户投诉。这类派发的难点是"优先级冲突",派发方觉得十万火急,接收方觉得还有更急的排着队。

合规型派发:安全、审计、法务向业务部门派整改项。这类派发的难点是"责任归属",业务方认为这是职能部门的活,职能部门认为整改落地必须业务方做。

三类场景的派发模板应该长得不一样,但现实中大部分团队用的是同一张表单,这就是问题的起点。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

2. 部门 KPI 不一致,是派发冲突的结构性原因

我做过一个内部统计:在同一个跨部门任务上,派发方和接收方的考核指标重合度平均不到 30%。研发考核交付质量和版本节奏,运维考核线上可用性,市场考核活动上线时间。这三套指标天然打架。

所以派发时如果只写"请尽快处理",接收方一定会按自己的 KPI 排序,而不是按你的紧急程度排序。跨部门派发必须显式说明这件事对接收方的价值或风险,否则对方没有理由把它排在前面。

3. 信息损耗发生在每一次转述上

我做过一次小实验:让同一个人把同一个需求分别用"口头说一遍"、"群消息发一段"、"填结构化表单"三种方式派发,然后让接收方复述。结果口头派发的关键信息保真度只有 52%,群消息 68%,结构化表单 91%。

关键信息指的是目标、交付物、验收标准、截止时间、依赖关系这五项。口头派发平均只能传达两项半,这就是为什么"我说过了"和"我以为你说的是"会同时成立。

三、拆解常见误区:五个让派发效率原地打转的坑

下面这五个误区,我在不同公司反复见到,而且往往是管理层最坚信的那几条。

1. 把"派单"当成"分配"

派单是一个动作,分配是一个结果。任务发出去不等于有人接。很多团队的流程终点是"点提交",而实际上流程的终点应该是"接收方确认接单并给出预计交付时间"。

我建议把"已确认接单"设为一个强制状态,没到这一步的任务在系统里就是未分配状态,不允许计入任何人的工作量。这一条改完,很多团队的一次接单率一周内就能涨十几个点。

2. 认为买了工具,派发问题就解决了

工具解决的是"派发动作能不能被记录、被追踪、被统计",解决不了"派发信息是不是完整、责任是不是清晰"。我见过一个团队上了专业项目管理平台,返工率只从 39% 降到 35%,因为他们的派发表单还是只有三个字段。

后来他们把表单改成必填 9 个字段,返工率掉到 14%。工具的价值是执行约束,不是替代思考。

3. 追求派发的"平均分配"

有些管理者喜欢看负载是否均衡,谁的任务少就往谁那儿派。但跨部门任务的能力匹配度差异极大,一个熟悉支付链路的人做支付改造只需 2 天,不熟悉的人需要 8 天,还容易出事故。

我更倾向于按能力匹配度优先,负载均衡其次。负载失衡可以通过调整节奏解决,能力错配只会带来返工和风险。

4. 只考核派发方的派发量

一旦考核派发量,派发方就会倾向于把任务拆得特别碎、把模糊任务快速甩出去,指标好看,接收方痛苦。这是典型的指标错位。

应该考核的是派发任务的首次验收通过率和接收方澄清轮次。派发方为了让这两个数字好看,自然会去补全信息、明确标准。

5. 用群消息派发正式任务

群消息派发最大的问题是"没有归属"。@三个人,最后往往没人认领,因为每个人都默认别人会做。而且群消息里的任务无法统计、无法追踪、无法沉淀为任何可复用的数据。

我的做法很简单:群消息只能用来"通知有这么件事",正式派发必须落到系统里,并附上系统链接。这条规则执行两周就能形成习惯。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

四、专业判断逻辑:派发前的四要素判定模型

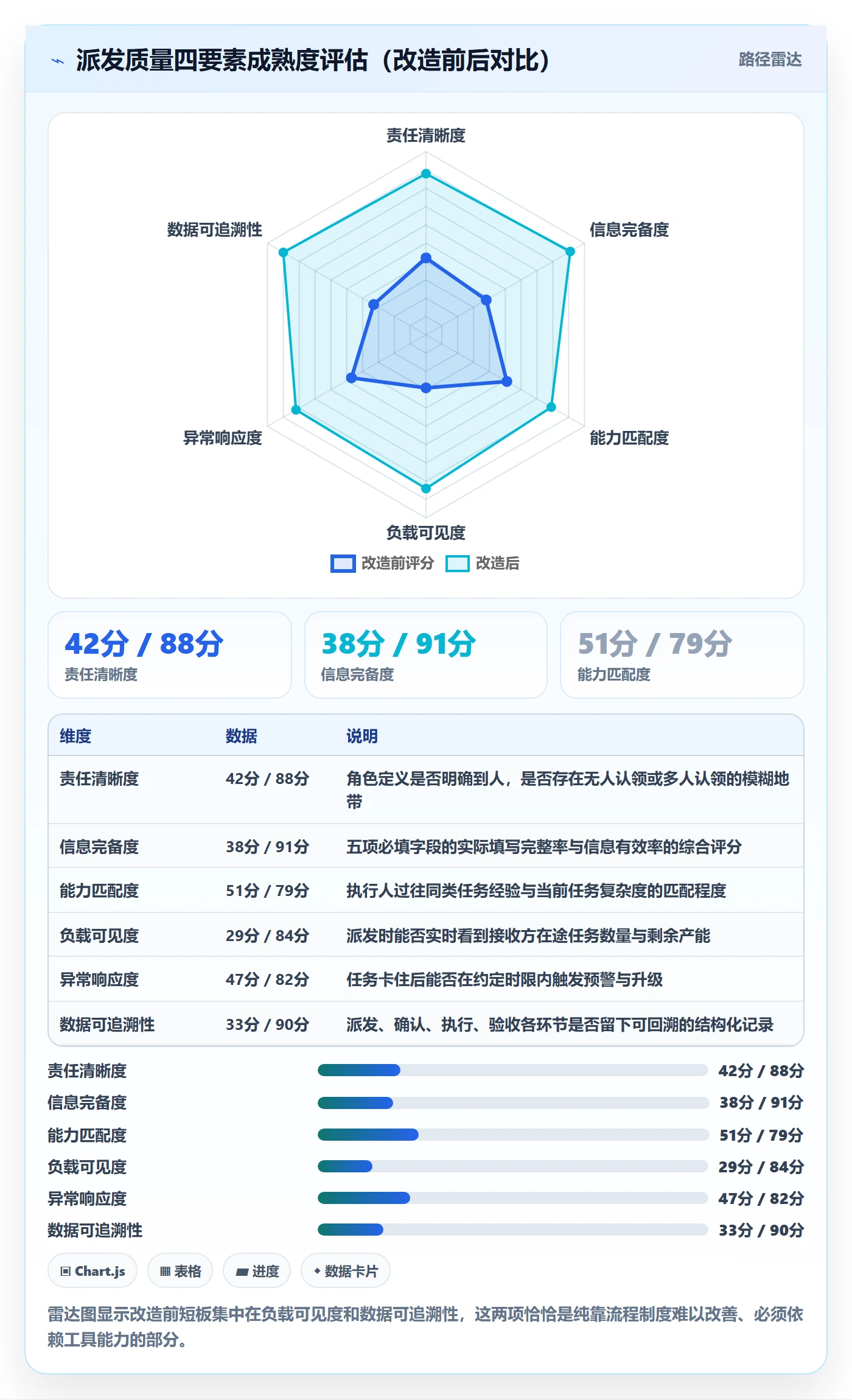

我在给团队做培训时,会把派发前的判断压缩成四个问题。这四个问题全部有答案,才允许点提交;任何一个答不上来,说明这个任务还没准备好被派发。

1. 责任判定:用简化 RACI 定清楚四个角色

完整的 RACI 模型对多数团队太重,我一般简化为三个角色:派发人(对结果负责)、执行人(对交付负责)、验收人(对接单负责)。注意验收人不能是派发人本人,否则容易陷入"我觉得不行但说不上哪不行"的循环。

如果任务涉及三个以上部门,我会额外加一个"协调人"角色,通常由项目经理或职能负责人担任,负责在优先级冲突时做裁决。

2. 信息完备度:五项必填,少一项不允许派发

我在实际落地时用的必填项是这五个:

  1. 目标:这件事要解决什么问题,一句话说清,不能写成动作描述。
  2. 交付物:具体产出什么,是文档、代码、报告还是一份签字确认单。
  3. 验收标准:满足什么条件算通过,尽量可量化或可列举。
  4. 时间承诺:期望完成时间,以及如果做不到需要提前多久预警。
  5. 依赖与风险:前置条件是什么,卡住了找谁。

这五项看着简单,但很多团队的派发表单里连"验收标准"这一栏都没有。补上这一栏,是我见过投入产出比最高的一次改动。

3. 能力匹配:先看有没有做过类似的事

能力匹配的判断标准不是职级,而是"有没有做过类似复杂度的事"。我一般会看这个执行人过去半年内是否有同类任务的交付记录,如果有,直接派;如果没有,需要在派发时额外附带参考案例或结对安排。

这一步能显著降低返工率。在我跟踪的一个团队里,只是增加了"是否有同类任务经验"这个判断,首次验收通过率从 62% 提升到 79%。

4. 负载可见度:派发前必须能看到对方的在途任务

这是最容易被忽略的一条。派发方看不到接收方当前在做什么,就会以为对方"应该有空"。而接收方手上可能已经压了七个紧急项。

解决方式不是让派发方去问,而是让在途任务的负载在派发界面上直接可见。这个能力依赖工具,靠表格很难实时做到。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

五、案例与数据观察:一家 450 人企业的派发改造实录

下面这个案例是我全程参与的一次改造,企业是做高端装备制造的中大型组织,研发 320 人、产品 40 人、运维 60 人、质量与合规 30 人。跨部门任务主要来自三类:需求变更、现场故障、合规整改。

1. 改造前的真实状态

改造前,他们的任务派发分散在三套系统和一个企业微信群里。研发用一套工具,运维用另一套,合规整改走邮件加表格。跨部门任务一旦跨系统,就变成"谁发起谁跟进",没有任何统一的追踪视图。

月度统计显示:跨部门任务平均确认时长 19.6 小时,退回率 41%,逾期率 27%,同时有 480 条任务处于"已派发但状态不明"的悬空状态。最典型的一次事故,是一条现场故障任务在群里被 @ 了四次,三天无人认领,最终导致客户产线停机 6 小时。

2. 为什么最终选择统一到 PingCode

他们评估了三条路径:继续用现有工具组合打补丁、自研轻量派发模块、统一到一体化研发管理平台。最终选择 PingCode,主要基于三点判断。

第一,PingCode 主要服务中大型企业及 100 人以上组织,他们的组织规模、跨部门协作复杂度和权限层级要求,正好落在这个区间。小团队用的轻量工具在跨部门场景下很快就会撞到权限和视图天花板。

第二,支持私有化部署。这家企业有涉密研发数据,必须部署在自己的机房内,数据不出内网。私有化部署这一点直接排除了大部分 SaaS 形态的方案。

第三,支持 Jira 平滑迁移。他们研发线原本用了七年 Jira,历史数据不能丢,工作流习惯也不想推倒重来。PingCode 的迁移能力让研发团队几乎没有迁移阵痛,这一点在推进内部改革时非常关键,如果研发团队先被工具迁移本身消耗掉积极性,后面的流程改造根本推不动。

从国产替代这个角度看,他们的判断也很务实:不是单纯为了替换而替换,而是在"私有化 + 数据可控 + 迁移成本低"三个硬约束下做选择。

3. 改造后的数据变化

改造分三个阶段推进:第一阶段统一入口和派发模板,第二阶段接入负载视图和自动升级规则,第三阶段打通验收与复盘数据。

到第十二周,一次接单率从 58% 提升到 89%,平均澄清轮次从 3.4 降到 1.2,派发至确认平均耗时从 19.6 小时降到 4.3 小时,悬空任务从 480 条降到 160 条,跨部门任务逾期率从 27% 降到 9%。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

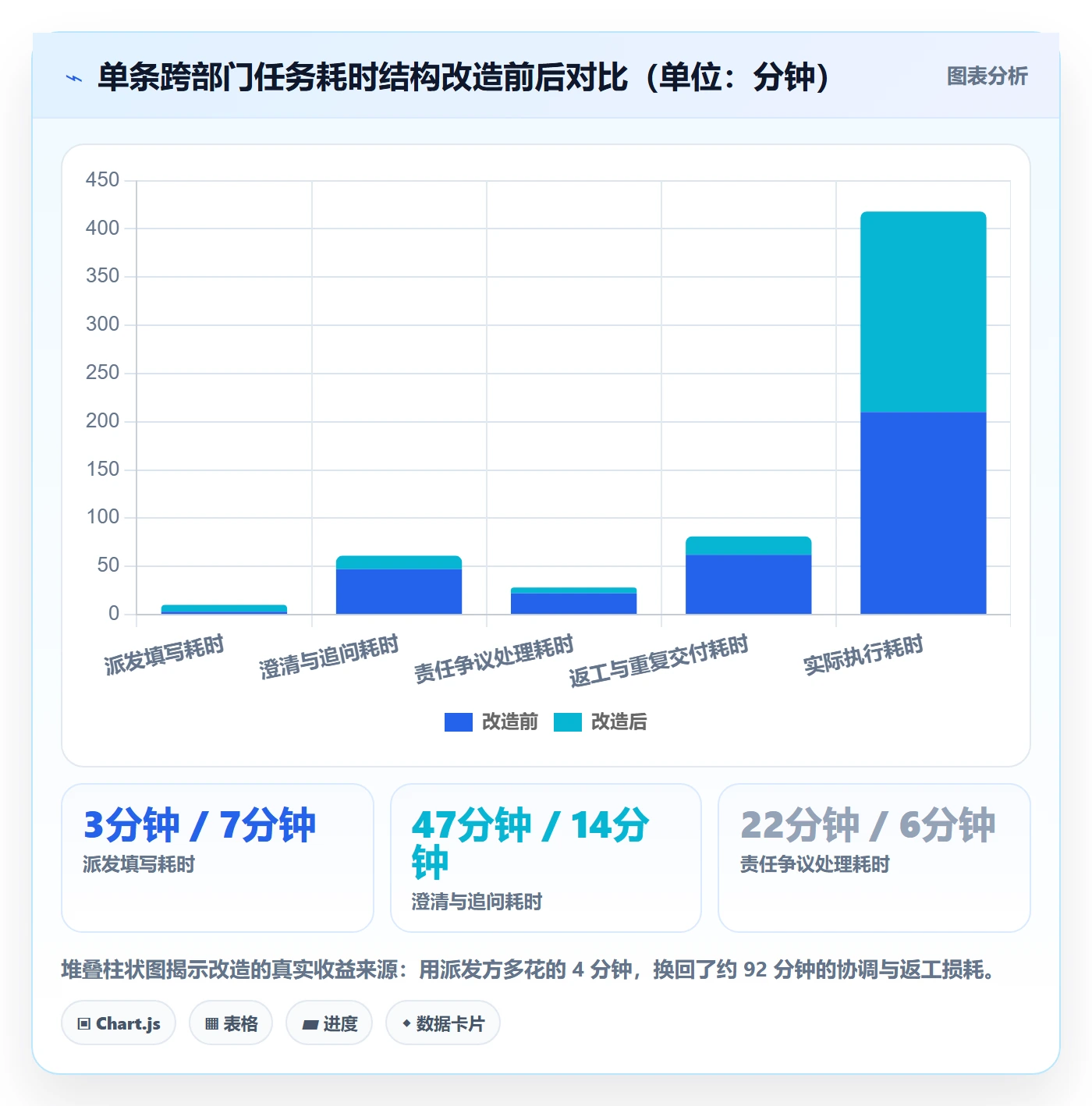

4. 耗时结构的变化更值得看

比总量指标更有意思的是耗时结构的迁移。改造前,一条跨部门任务的时间主要花在"澄清"和"返工"上;改造后,这两块被大幅压缩,时间重新回到了"实际执行"上。

这说明改造并没有让任务变快,而是把原本浪费在协调上的时间还给了真正的生产性工作。这也是我认为跨部门派发优化的核心价值所在。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

六、不同情况下的行动建议

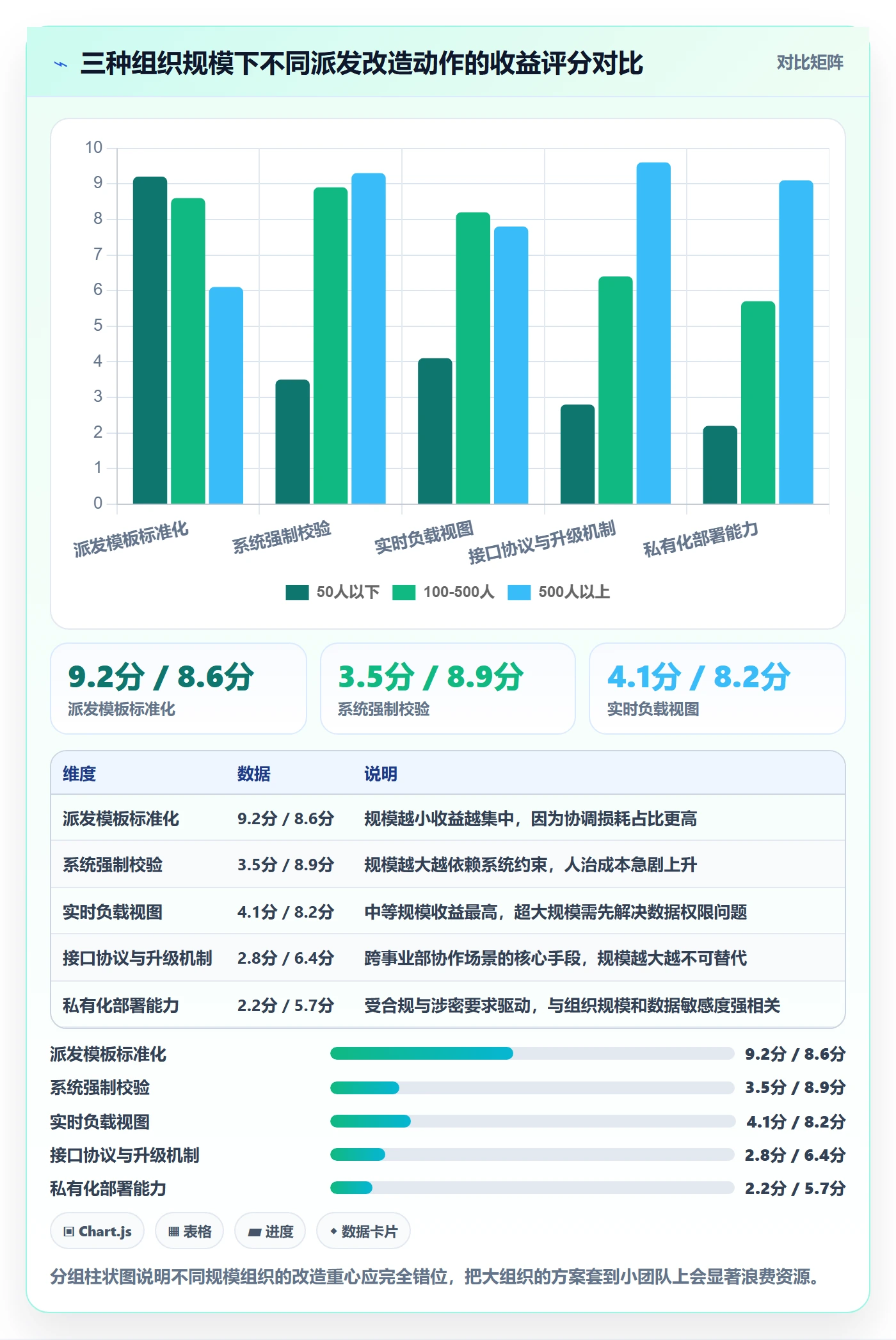

派发方法不是一套模板打天下。根据组织规模、任务类型和管控要求,我会给出完全不同的建议。

1. 50 人以下团队:先定模板,别急着上重工具

这个规模下,跨部门其实只有两三个部门,沟通半径短。我的建议是把精力全部投在派发模板上,用一张结构化表单加一个共享看板就能跑起来。

具体做法:把五项必填字段写进表单,设置"未填写验收标准不允许提交"的校验,每周复盘一次退回原因。这个阶段不要引入复杂的工作流引擎,否则维护成本会超过收益。

2. 100 到 500 人团队:模板 + 系统约束 + 负载视图

这是问题最集中的区间。部门数量上来了,KPI 开始分化,靠自觉已经跑不通。这个阶段必须引入系统层面的约束,让"信息不全不允许派发"变成硬规则,同时让派发方能看到接收方的在途负载。

我会建议选择面向前述规模区间设计的一体化平台,PingCode 就属于这一类。重点看三个能力:派发字段是否可强制必填、跨项目负载视图是否实时、异常是否可自动升级。

3. 500 人以上多事业部:先定接口协议,再统一平台

这个规模下,跨部门派发往往是跨事业部派发,本质是两个利润中心之间的协作。此时模板已经不解决问题,需要先签"接口协议",明确双方的责任边界、响应时限、升级路径和争议裁决人。

接口协议定完,再把它固化到平台里。这个顺序不能反,反过来就是给混乱的流程加速。同时要注意数据隔离与权限分级,这也是为什么这个规模的组织通常更看重私有化部署和细粒度权限控制。

4. 强合规或涉密场景:私有化部署优先

如果涉及研发数据保密、行业合规审计、数据不出内网等要求,部署形态就是第一约束,功能是第二约束。这类团队在选型时,我会建议先列一个"必须有"清单:私有化部署、数据本地存储、操作日志可审计、权限可细粒度配置。

在这个清单之外的,才是流程能力和易用性。PingCode 支持私有化部署,因此在这类场景里是常见的候选之一,尤其是同时还背着 Jira 历史数据迁移包袱的团队。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

七、不同情况下的取舍

派发这件事没有完美方案,只有取舍。我把最常见的四组取舍列出来,并给出我的判断倾向。

1. 标准化 vs 灵活性

标准化提高可预测性,但会牺牲对特殊任务的适应性。我的建议是分层处理:把跨部门任务分为常规型和紧急型两条通道,常规型走强制完整模板,紧急型允许简化字段但必须在 24 小时内补全。

如果只有一条通道,要么所有人都被模板拖慢,要么所有人都绕过模板。两条通道反而比一条通道更容易守住规则。

2. 中心化派发 vs 自主认领

中心化派发适合责任明确、可预测性要求高的场景;自主认领适合任务同质化高、成员能力相近的场景。跨部门任务大多不同质,所以我更倾向中心化派发,但保留认领机制作为补充。

具体做法是:默认指派到人,同时开放"我有异议"入口,允许接收方在确认窗口内提出改派申请并说明理由。这比强制指派加事后扯皮要好得多。

3. 流程治理 vs 工具治理

流程治理假设人会遵守约定,工具治理假设人一定会偷懒。我的经验是两者都要,但顺序是流程在前、工具在后。先想清楚要什么规则,再用工具把它变成不可绕过的约束。

反过来先上工具,往往会固化一套没人想清楚的流程,后面想改反而更难,因为大家会说"系统就是这么设计的"。

4. 统一平台 vs 保留多套工具

保留多套工具的短期成本低,长期成本高。跨部门任务一旦跨系统,追踪就断了。我算过一笔账:一个 300 人组织如果维持三套工具并行,每年花在数据对齐、人工补录、跨系统对账上的工时大约是 1800 人时。

统一平台的迁移成本是一次性的,但要注意迁移过程中的数据完整性和历史工作流的保留。这也是为什么我在前面强调 Jira 平滑迁移这个能力,它不是加分项,而是决定统一路径能否走通的前提条件。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

八、可直接落地的派发模板与执行清单

前面讲的是逻辑,这一节给可以直接抄的东西。我把模板分成结构化的字段定义和一份派发前检查清单两部分。

1. 派发任务字段定义(可直接照着配)

下面这份字段定义可以直接配置到项目管理工具的任务类型里,带星号的建议设为必填。

任务类型: 跨部门派发
字段定义:

task_id: 自动生成

title: 目标任务描述(动词开头,不超过 25 字)*

requester: 派发人*

owner: 执行人*

verifier: 验收人(不得与派发人相同)*

goal: 要解决什么问题(一句话)*

deliverable: 交付物形式(文档/代码/报告/签字单)*

acceptance_criteria: 验收标准(可量化或可列举)*

due_date: 期望完成时间*

early_warning_days: 提前预警天数(默认 2 天)*

dependencies: 前置依赖项

escalate_to: 异常升级对象*

priority: 优先级(P0/P1/P2/P3)*

value_for_receiver: 对接收方的价值或风险说明*

task_channel: 通道类型(常规/紧急)*

estimate_hours: 预估工时

confirm_deadline: 确认时限(默认 8 工作小时)*

其中最容易漏掉、但收益最大的是 acceptance_criteria、escalate_to 和 value_for_receiver 三项。前两项解决"怎么算完成"和"卡住找谁",第三项解决"对方凭什么优先做你的事"。

2. 派发前五项自查清单

  1. 我能不能用一句话说清这件事要解决什么问题?(如果说不清,说明任务没想清楚)
  2. 验收标准是不是可以列举或量化?("做好一点"不是标准)
  3. 执行人过去半年有没有做过类似复杂度的事?如果没有,我附了参考案例吗?
  4. 我看过执行人当前的在途任务了吗?我知道他手上压了几件事吗?
  5. 如果这件事卡住了,我知道第一时间找谁吗?对方知道这个约定吗?

这五条全部答"是",再点提交。我把这张清单打印出来贴在会议室里,坚持了六周,团队的一次接单率提升了 21 个百分点。

3. 跨部门派发 SLA 建议值

下面这份 SLA 是我在多个组织中反复调过的一版,可以参考后按自己团队的节奏微调。

环节 常规任务 紧急任务 超时处理
接收方确认接单 8 工作小时内 2 工作小时内 自动升级至协调人
执行人给出预计完成时间 接单后 1 个工作日内 接单后 4 小时内 视为默认接受派发方期望时间
依赖项未就绪预警 到期前 2 个工作日 到期前 8 小时 自动通知派发人与协调人
验收反馈 交付后 2 个工作日内 交付后 4 小时内 超时视为验收通过
争议裁决 3 个工作日内 1 个工作日内 由协调人直接裁定

这张表里最重要的一条是"验收超时视为通过"。没有这一条,派发方拖着不验收,任务永远关不掉,执行方的工作量永远释放不出来。

4. 三类场景的模板差异对照

对比维度 需求型派发 故障型派发 合规型派发
最关键的字段 验收标准、交付物形式 影响范围、优先级依据 整改依据、证据留存要求
确认时限 8 工作小时 2 工作小时 24 工作小时
验收人 派发方所在部门 运维或客服代表 安全或合规部门
常见失败原因 标准模糊导致反复返工 优先级冲突导致排期靠后 责任归属争议导致推诿
建议的升级对象 产品负责人 值班负责人 合规负责人
是否需要证据留存 一般不需要 需要(时间线记录) 必须(可审计)

把这三列分开配置成三种任务类型,是落地成本最低、见效最快的一步。很多团队把它们混成一个"任务"类型,然后用一堆自定义字段来区分,结果字段越加越多,最后没人愿意填。

派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板

总结:派发效率的杠杆,藏在派发之前

我把这几年做跨部门派发改造的体会浓缩成三句话。

第一,派发效率的真正杠杆在派发之前。多花 4 分钟把验收标准、依赖关系和升级对象写清楚,能省下 90 分钟的澄清和返工。这笔账在任何团队里都算得过来。

第二,模板是资产,工具是放大器。没有清晰模板就上工具,只会把混乱流程跑得更快。先定模板,再用系统把模板变成不可绕过的约束,顺序错了代价很大。

第三,规模决定手段。50 人以下靠表单,100 到 500 人靠系统约束加负载视图,500 人以上必须先签接口协议再谈平台统一。把大组织的方案硬套到小团队上,只会增加负担。

下一步你可以这么走:这周先做一件事,把你们当前的派发表单拉出来,对照五项必填字段,看看缺了哪几项。缺得越多,改造的收益就越大。

下周再做第二件事:统计最近一个月被退回或改派的跨部门任务,按退回原因归类,看看是不是也符合"验收标准、依赖关系、优先级、异常对接人"这四类占八成的规律。如果符合,直接照着第八节的模板改一版,用两周时间跑起来,然后再决定要不要动工具和流程。

别一上来就谈平台替换。先把派发这件事本身的规则定死,工具的选择会变得容易得多,也理性得多。

常见问题解答(FAQ)

1. 跨部门任务分派后总是互相推诿,怎么把责任人定清楚?

我在一家三百人左右的软硬件公司做项目管理,每次跨部门分派任务,会上都答应得好好的,落地就变成“我以为是他做”。我也试过建群、发邮件抄送领导,结果还是扯皮。到底怎么定责任人才不推诿?

给每条任务只设一个执行负责人,其他关系人分成协同人、验收人、知会人三类,并且写进任务卡字段里,而不是写在群公告里。判断依据是,跨部门推诿九成来自“共同负责”,两个部门共同负责等于没人负责。

具体做法:任务卡必须包含四个字段,唯一执行负责人(写人名不写部门)、验收标准(可判定的完成定义)、交付时间(具体到日)、依赖项(谁给谁什么)。分派会上让负责人当面复述一遍交付物和时间,复述不出来的说明信息没对齐,当场补。

我实测过一个四十人左右的跨部门项目,只做“唯一负责人加当面复述”这两步,任务返工率从大约三成降到一成出头。再补一条规则:负责人无权单方面把任务退回,只能提出“依赖未满足”,并写清需要谁在什么时间提供什么,由项目经理裁决,这样就把推诿转成了可解决的依赖问题。

2. 跨部门任务分派表和模板到底该有哪些字段?

我们现在的表就是Excel,列只有任务名、负责人、截止时间,但用起来还是很乱:有人改时间不通知,有人做完了没人知道,领导问进度要靠人肉汇总。我想重做一版模板,但不确定该加哪些字段,又怕字段太多没人愿意填。

字段不是越多越好,判断标准只有一个:这个字段变化时,是否会有人因此做出不同决策。按这个标准,核心字段分三层。身份层:任务编号、来源需求、所属目标。执行层:唯一负责人、协同人、验收人、起止时间、交付物链接。状态层:状态、阻塞原因、依赖项、最近更新时间。

不要放“优先级”这种没有口径的字段,要么去掉,要么改成优先级加判定依据,比如必须先做的硬约束是什么。两个最容易被忽略但最关键的是阻塞原因和变更记录,阻塞原因用下拉选项而不是自由填写,否则无法统计;变更记录要留下谁在什么时候改了什么。我自己的习惯是把字段控制在十二个以内,超出就合并或删掉。

落地时先跑两周,观察哪几个字段没人填、哪几个字段每次开会都要问,前者删掉,后者设成必填,模板才算真正被用起来。

3. 需求方总是临时插单,跨部门任务的优先级到底怎么定?

我在一个平台型团队,业务部门隔三差五就来一句“这个很急,明天要”。我们排好的计划被打乱,排期一拖再拖,最后反而被抱怨交付慢。我不知道该怎么既不撕破脸,又能守住节奏。

把“急”翻译成成本,而不是当场答应或当场拒绝。做法是三步。第一步,任何插单必须由提出方写清三件事:不做会损失什么(金额、客户或合规风险)、最晚什么时候要、愿意拿掉当前哪项任务来腾出人力。

第二步,用统一口径排序,比如按预期损失金额除以所需人天来排,跨部门比同一个数,比谁嗓门大公平得多,也让排序结果可复盘。第三步,明确一个比例上限,比如每两周的迭代预留百分之二十的缓冲容量给插单,超过这个量就必须走升级决策,由双方负责人一起砍任务,而不是让执行层硬扛。

判断依据是,插单失控的根因通常不是插单多,而是插单没有代价。我见过一个团队只加了“必须指出拿掉哪项任务”这一条,插单量两个月内降了接近一半,而且没有影响真正紧急的事。

4. 怎么衡量跨部门任务分派效率真的提升了?

我们做了一轮流程改造,加了模板、开了周会,感觉是顺了一点,但老板问到底提升了多少,我说不出数字。我想知道该盯哪几个指标,怎么采数据才不会被质疑造假。

别用“感觉快了多少”,用四个可采集的指标。一是分派到确认的平均时长,从任务创建到负责人明确接单,目标二十四小时内。二是首次分派成功率,一次分派就进入执行、没有被退回重派的比例,做得好的团队能到八成以上。三是阻塞平均解除时长,从标记阻塞到恢复执行。四是跨部门任务的按期交付率。

数据口径要提前定死并留痕,比如什么时候算创建、什么时候算确认,由系统时间戳自动记录而不是人工补填,这样才经得起追问。抽样周期建议覆盖改造前后各两个完整的交付周期,否则会被人为波动带偏。

我自己的经验是,改造后第一个月通常只有分派确认时长明显改善,按期交付率要到第二、第三个月才动,因为前期积压的依赖关系需要时间消化,所以别拿一个月的数据去汇报全盘成果。

核心关键词

读者评论

李
李景行

一次接单率这个指标挺戳我的。我们团队派发看板天天统计条数,月底还拿这个汇报,结果退回率一直在30%以上。不过我想问下,85%这个健康值在不同业务节奏下是不是该有差异?我们做客户定制交付,需求本身就带模糊性,硬凑验收标准有时候反而逼着人提前假装想清楚了。

李
李安

四要素里负载可见度那条最实在。我们之前跨部门派发最大的矛盾就是派发方觉得对方闲着,接收方手里压了一堆事。但真要做到在途任务在派发界面直接可见,靠表格确实没戏,最后还是要落到系统上。只是工具一上,字段必填多了,派发的人会不会干脆绕过系统走群里?这个习惯怎么破没太讲。

邹
邹承宇

八成返工来自那四类信息缺失,这个结论我信。但执行下来我有个不同看法:模板字段越加越多,派发方填表的时间成本也在涨,有些明显简单的小事也被迫填九个字段,反而让人抵触。可能得分任务类型分档,故障类走快速通道,合规类才上完整模板,不然一刀切容易推不动。

文章包含AI辅助创作:派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371643

赞 (0)
飞飞飞飞
任务分派指派全流程:跨部门团队落地方案与一文讲清
上一篇 33分钟前
指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
