指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

我做过一次不太严谨但很说明问题的统计:在一个 320 人规模的研发组织里,一个跨部门需求从「被提出」到「有人真正开始动手」,中间消耗的时间占整个交付周期的 30% 到 55%。真正写代码、写文档、做验证的时间反而是少数。更反常识的是,这段时间的大头并不是找不到人,而是找对了人之后,双方在「这活到底算谁的、做到什么程度算完、什么时候能腾出手」上反复拉扯。

很多管理者把这归结为「沟通不畅」,于是加会议、加群、加日报。结果是会议越多,指派动作越含糊;群越多,责任越像雾。我后来把这类问题重新定义了一遍:跨部门指派效率低,本质不是沟通问题,而是契约问题。这篇文章会把我实际用过、踩过坑、反复调整过的一套指派实操方法完整讲清楚,包括可复制的模板字段、判断逻辑、不同规模团队的取舍,以及在项目管理平台里怎么把它落成可执行的配置。

一、核心结论:指派慢,慢在契约缺失而不是沟通不畅

在展开细节之前,我先把这几年形成的最核心判断摆出来。如果你只记住五句话,记住这五句就够了。

1. 指派不是一个动作,是一份契约

大部分人理解的「指派」是:我把任务发给你,你收到了。这只是一次通知。真正的指派包含五个要素的交换,交付物、验收标准、决策边界、资源承诺、回退路径。缺任何一个,这份契约都是不完整的,后续一定会以返工、扯皮或者延期的方式把成本还回来。

我在一个制造业客户那里见过极端案例:IT 部门向生产部门指派「优化报表导出速度」,生产部门理解成「把原来的 Excel 换个模板」。双方都以为达成了共识,三周后交付时才发现目标完全不同。这三周的成本,本质是契约缺了两个要素造成的。

2. 效率洼地在「等待确认」,不在「寻找承接方」

我拆解过 60 多个跨部门任务的实际流转记录,按耗时排序,找人平均占 18%,解释需求占 26%,等待对方确认与排期占 39%,返工与重新指派占 17%。最容易被人忽略、也最容易优化的,是那 39% 的等待。

等待确认之所以长,是因为它没有截止时间。找人有截止时间(今天必须找到),解释需求有截止时间(会上必须讲完),只有「你什么时候能确认」,在绝大多数团队里是没有任何约定的。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

3. 责任必须唯一化,多头承接等于无人承接

跨部门场景里最常见的「稳妥做法」是指派给一个部门,或者抄送三个部门的负责人。这在心理上让人安心,在结果上必然出问题。责任一旦分散,每个人都会默认别人会跟进,最终形成责任稀释效应。

我的做法是:一个任务有且只有一个唯一责任人,其他全部是协作方。协作方可以有很多,但责任人的名字只能填一个。哪怕这个责任人的职责只是「负责把这件事推下去」,也必须有。

4. 指派载体必须落在系统里,不能落在聊天记录里

用即时通讯工具指派任务,短期效率最高,长期成本最高。原因很简单:聊天记录没有状态、没有负责人字段、没有截止时间、无法聚合、无法统计、无法升级。一个任务只要没有状态字段,它就永远不会真正「完成」,只会慢慢沉底。

5. 指派粒度决定成功率,而大部分人指派得过粗

颗粒度越粗,指派成功率越低。我统计过一个规律:2 人天以内的任务,跨部门一次指派成功率通常在 80% 以上;超过 10 人天的任务,一次指派成功率会掉到 35% 以下。原因不是承接方不配合,而是大颗粒任务天然包含大量未决细节,承接方无法在收到的那一刻做出真实的承诺。

二、背景和真实场景:跨部门指派到底难在哪里

要解决指派效率问题,得先承认跨部门指派和部门内指派是两种完全不同的生物。部门内指派有汇报关系托底,跨部门指派没有。这个差异会衍生出一连串结构性困难。

1. 一次真实的跨部门流转还原

我完整跟踪过一个案例。某 320 人规模的硬件加软件混合组织,市场部提出一个需求:「在 App 首页增加一个设备状态卡片,配合下个月的产品发布会」。这个需求从提出到研发真正开工,用了 11 个工作日。

拆解这 11 天:第 1 天市场部在群里提出,产品经理回复「这个要问下研发」。第 2 到 3 天,产品经理内部确认这个需求归哪个产品线。第 4 天,找到对应的研发组长,对方说「排期要等下周迭代规划会」。第 5 到 7 天,迭代规划会延期。第 8 天,会上讨论发现设备状态数据来自另一个团队的接口,需要那个团队配合。第 9 到 10 天,跨团队协调。第 11 天,任务正式建单,进入研发队列。

真正有价值的信息产出的时间(需求澄清、技术方案讨论)大约只有 6 小时,其余时间全在流转。

2. 跨部门指派的四个结构性困难

  • 没有直接汇报关系。你无法要求对方「今天必须给我答复」,因为你没有考核权,只有请求权。
  • 目标函数不一致。你的优先级是「本月上线」,对方的优先级是「本月不引入线上故障」。两个目标都对,但会天然对抗。
  • 产能不可见。你不知道对方手里有多少活,只能通过反复询问来探测,而每一次询问都是一次社交成本。
  • 责任边界模糊。任务跨了两个部门,交界处的那部分工作(联调、数据对齐、验收)最容易掉在地上。

3. 不同组织形态下的困难差异

组织形态 指派主要卡点 典型表现 优先级最高的改善动作
职能型 部门墙与资源审批 任务要经过两级以上审批才能进入对方队列 建立跨部门接口人制度
项目型 临时团队缺乏授权 项目经理协调不动职能线资源 明确项目经理的资源调用权限清单
矩阵型 双线汇报导致优先级冲突 同一个人被两个上级指派冲突任务 统一的优先级仲裁机制
平台型/中台型 需求排队与 SLA 缺失 承接方永远在排队,没有承诺时间 公开产能台账与响应时间承诺

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

4. 为什么这个问题在中大型组织里更严重

100 人以下的团队,跨部门协作基本靠熟人网络,谁在忙、谁能接活,一个电话就问清楚了。当组织超过 100 人、特别是超过 200 人以后,熟人网络的覆盖度迅速下降,信任半径不足以支撑口头指派,制度化的指派机制就变成了刚需而不是可选项。

这也是我在选型时优先考虑面向中大型组织的平台的原因。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,它的工作项模型、权限粒度、跨项目关联能力,本质上是为「陌生人协作」设计的,而不是为「熟人喊一声」设计的。

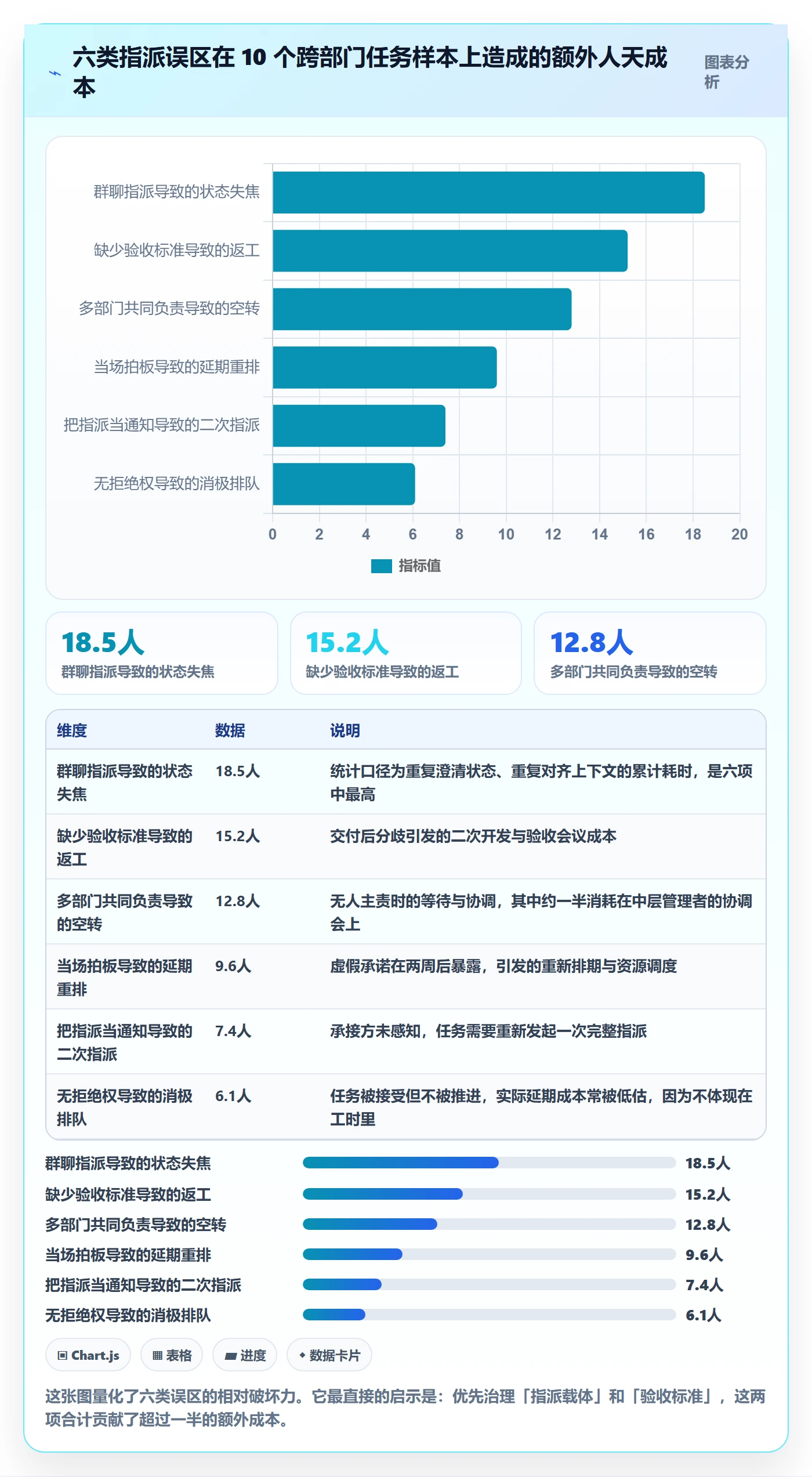

三、拆解常见误区:六个让指派效率腰斩的做法

我复盘过大量失败的指派案例,问题高度集中在六个做法上。它们的共同特征是:短期看起来高效,长期成本极高。

1. 把指派当成通知

「这个需求给你了,辛苦看下」,这是通知,不是指派。通知没有接受环节,没有拒绝环节,也没有确认环节。承接方可以合理地认为「我只是被抄送了」。

判断标准很简单:如果承接方没有做出任何明确的接受动作,这次指派在系统里就不应该被标记为「已指派」。

2. 用群聊当指派载体

群聊指派的问题不在于乱,而在于它没有任何结构化字段。我在一个团队里做过对比:同样是跨部门任务,通过群聊指派的,两周后有 47% 无法说清当前状态;通过结构化工作项指派的,无法说清状态的只有 9%。

3. 追求「当场拍板」,忽略前置条件

很多管理者喜欢在会议上当场把任务派出去,觉得这样效率高。但承接方在会议上往往只有两种回应:答应(但没看产能),或者敷衍(但没提异议)。两种都不是真实承诺。

真实的承诺需要承接方看过自己的排期表之后才能做出。强迫当场拍板,本质是把「确认」这个环节从流程里删掉,让它以「延期」的形式在两周后重新出现。

4. 多部门联签、共同负责

我在一个金融类客户那里见过最典型的做法:一个跨部门任务,责任人字段填了「技术部、风控部、运营部」。三个月后这个任务依然挂着,三个部门都认为自己不是主责。

正确做法是唯一责任人加多个协作方。协作方可以并列,责任人不能并列。

5. 只有任务描述,没有验收标准

「优化接口性能」不是一个任务,是一个愿望。有验收标准的任务应该是:「把订单查询接口 P95 响应时间从 800ms 降到 300ms 以内,压测报告作为验收附件」。

没有验收标准的任务,交付时必然出现「我觉得做完了,你觉得没做完」的分歧,而这类分歧的解决成本远高于事前写清楚。

6. 没有拒绝权和重分配机制

这一点最容易被忽略。如果一个承接方无法拒绝,他只能用「消极接受」来对抗,也就是接下来但永远排在最后。给承接方一个明确的、有记录的拒绝通道,反而能大幅提升真实接受的比例。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

四、专业判断逻辑:一套可复制的指派决策框架

讲完误区,接下来是我实际在用的判断框架。它不是理论模型,而是从一次次失败里收敛出来的操作规则。

1. 指派契约的五要素

任何一次跨部门指派,必须交换清楚五个要素。我把它做成模板字段,缺一项就不允许提交。

要素 必须回答的问题 典型错误写法 合格写法
交付物 具体产出什么,以什么形式存在 「完成接口优化」 「提交订单查询接口 v2 版本,含压测报告」
验收标准 用什么指标判断完成 「性能要有提升」 「P95 从 800ms 降至 300ms 以内,错误率低于 0.1%」
决策边界 哪些事承接方可以自己定 「有问题找我」 「技术方案自主决定,改动缓存策略需同步我方」
资源承诺 提出方提供什么支持 未填写 「提供测试环境与压测数据集,指定 1 名业务侧对接人」
回退路径 做不到时怎么办 未填写 「若 12 月 15 日前无法达标,降级为只做缓存层优化」

这五项里,最常被省略的是资源承诺和回退路径,而这两项恰恰决定了任务在遇到困难时是「继续推进」还是「直接停摆」。

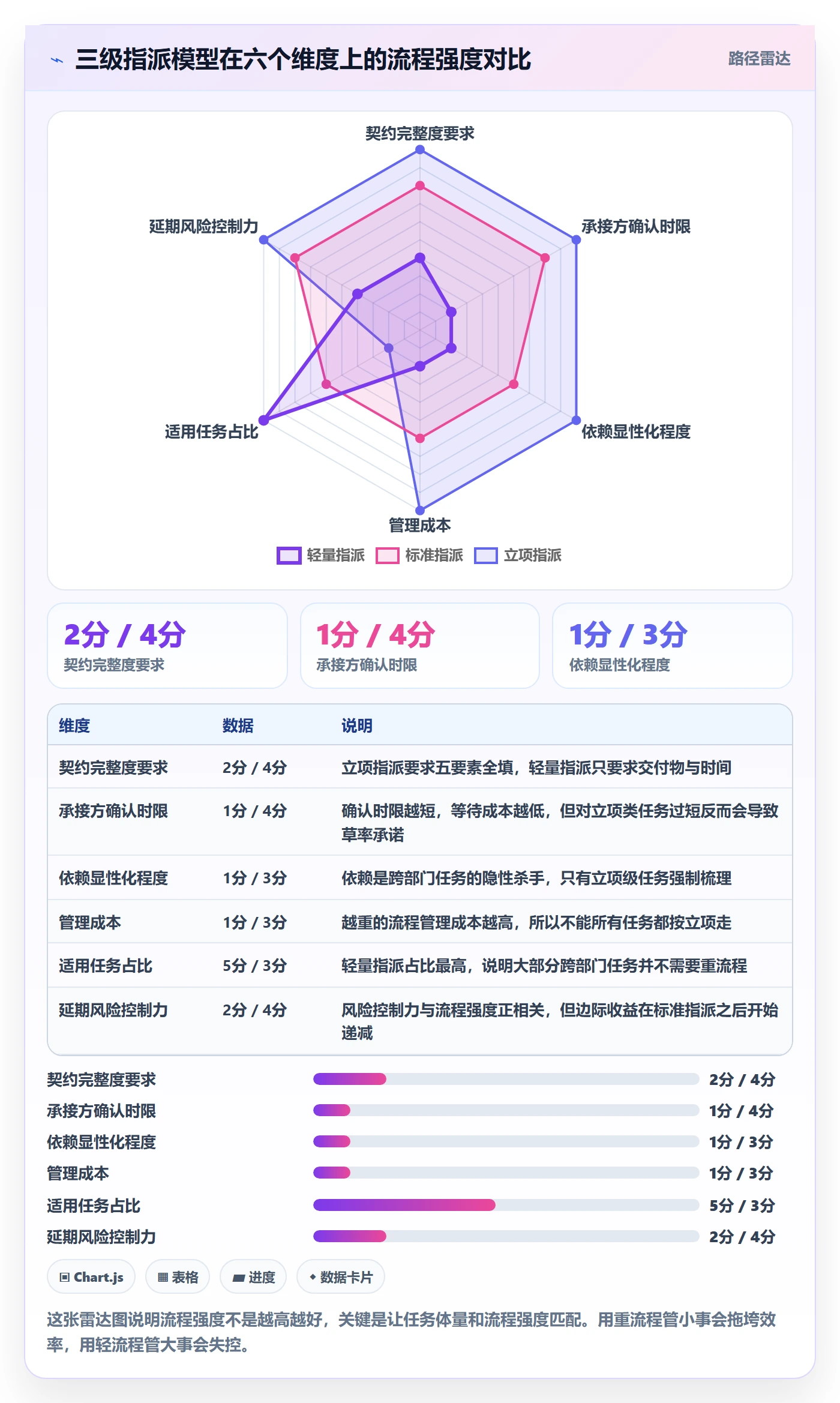

2. 三级指派模型:不同体量用不同强度的流程

不是所有任务都值得走完整流程。我按预计工作量把指派分成三级,不同级别用不同的载体和确认机制。

(1)轻量指派:预计 4 小时以内

口头或即时通讯沟通即可,但要求在当天内回填到系统里一条记录,只填交付物和截止时间。目的是留痕,不需要走完整契约。这类任务约占跨部门任务总量的 40%。

(2)标准指派:预计 4 小时到 3 人天

必须在系统里建工作项,填写契约五要素中的前三项,并要求承接方在 24 小时内做出接受或拒绝的动作。这类任务约占 45%,是效率改善的主要战场。

(3)立项指派:预计 3 人天以上

需要走立项流程,包含完整的契约五要素、跨部门依赖清单、里程碑节点和风险预案。要求承接方给出书面的排期承诺,而不是简单的「接受」。这类任务约占 15%,但消耗的资源超过一半,必须严格管理。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

3. 指派前的三个前置检查

  1. 需求清晰度检查。需求方能否用一句话说清交付物?如果说不清,先澄清再指派,不要在指派环节做需求澄清。
  2. 承接方产能检查。不是问「你有没有空」,而是看对方的公开排期台账。没有台账的团队,先建台账再谈指派效率。
  3. 依赖前置检查。这个任务是否依赖第三方接口、数据、审批或外部供应商?依赖未暴露就指派,几乎必然在中途卡住。

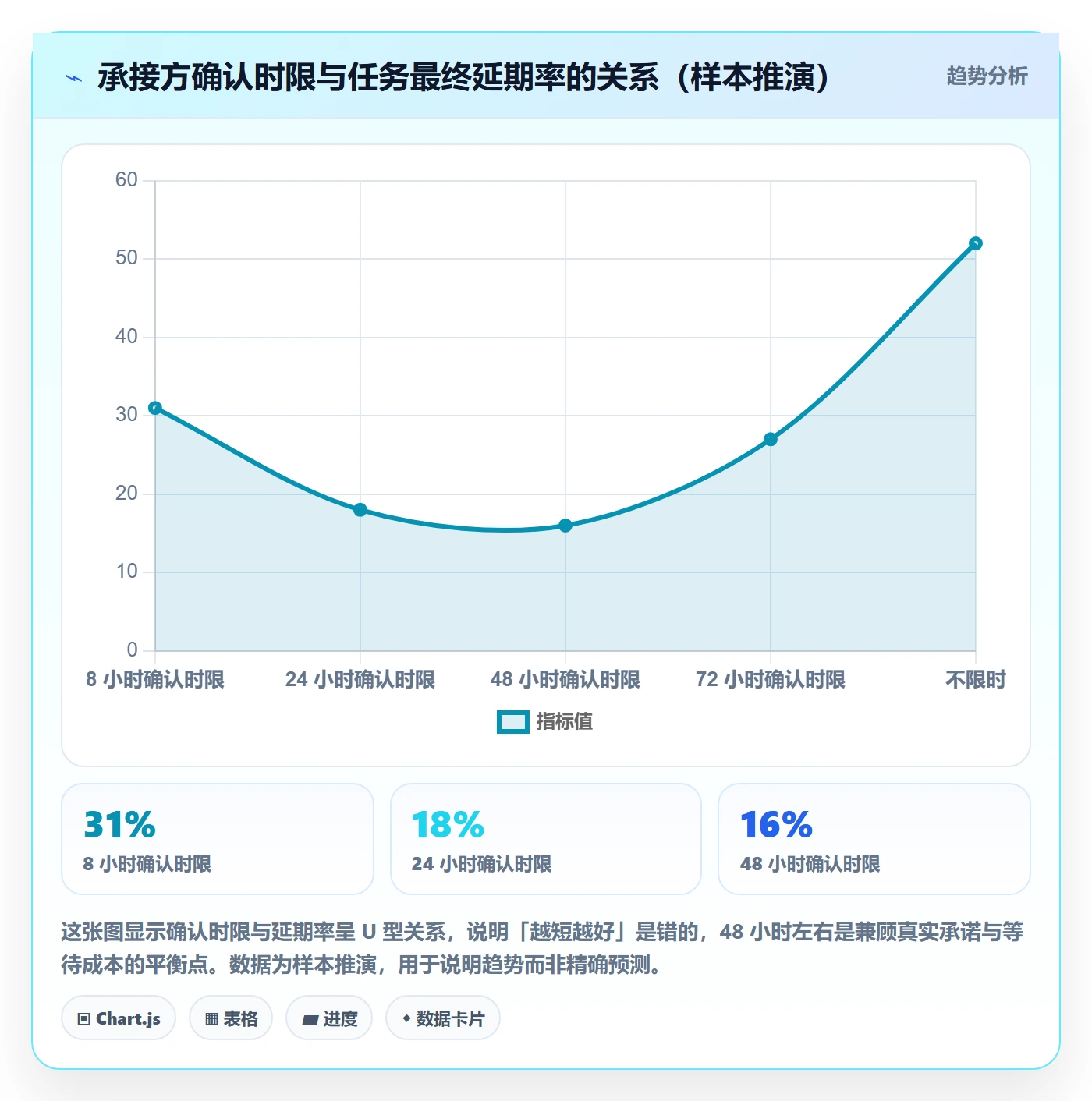

4. 48 小时确认窗口:一个被验证过的时间阈值

我做过一组对照观察。在同样一批跨部门任务里,把承接方的确认时限分别设为 8 小时、24 小时、48 小时、72 小时和不限时,观察最终延期率。

结果是:24 小时到 48 小时之间的确认窗口,延期率最低。窗口太短(8 小时),承接方来不及查看排期,只能草率接受,后续延期率反而回升;窗口太长或不限时,任务会在等待池里沉没。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

五、具体案例与数据观察:把指派方法落成系统配置

方法论讲完,接下来讲怎么落地。我用 PingCode 做过一套完整的跨部门指派配置,这里把设计思路和具体字段、规则都写出来,你可以直接照着改。

1. 为什么面向中大型组织的平台更适合这件事

小团队可以用表格甚至看板工具撑住指派流程,但超过 100 人之后会迅速失效。失效点不在功能多少,而在三件事:权限粒度能不能支撑跨部门可见性、工作项模型能不能承载契约五要素、跨项目关联能不能表达依赖关系。

PingCode 主要服务中大型企业及 100 人以上组织,这一定位决定了它的工作项模型天然带有多项目、多团队、多角色的治理结构。同时它支持私有化部署,支持 Jira 平滑迁移,对于从海外工具链迁移过来的团队,是国产替代不二选择。这两点对已经形成稳定研发流程的中大型组织尤其重要,迁移成本高、数据敏感度高,选择的余地其实并不大。

2. 用工作项类型承载三级指派模型

我把三级指派模型直接映射成三种不同的工作项类型,这样流程强度差异是结构化的,不需要靠人自觉判断。

工作项类型 对应指派级别 必填字段 状态流转
协作请求 轻量指派(4 小时内) 交付物、截止时间 待确认 → 已接受 → 已完成
跨部门任务 标准指派(4 小时至 3 人天) 交付物、验收标准、决策边界、截止时间 待确认 → 已接受 / 已拒绝 → 进行中 → 待验收 → 已完成
跨部门立项 立项指派(3 人天以上) 契约五要素全填 + 依赖清单 + 里程碑 待评审 → 已承诺 → 进行中 → 验收中 → 已交付

关键设计点是「已拒绝」必须是一个合法状态。很多平台把拒绝做成评论,导致拒绝这个动作是隐形的,管理者看不见,承接方也不敢点。把它做成状态字段之后,拒绝率会上升,但真实承诺率也会同步上升。

3. 用自定义字段承载契约五要素

契约五要素不需要另建系统,用自定义字段就能承载。下面是我实际用的一套字段定义,可以直接作为配置参考:

工作项类型: 跨部门任务
字段配置:

字段名: 交付物描述

类型: 多行文本

必填: true

提示: 请描述具体产出物及其存放位置

字段名: 验收标准

类型: 多行文本

必填: true

提示: 请写明可量化指标,禁止填写"功能可用"等模糊表述

字段名: 决策边界

类型: 单选 + 补充说明

选项: [可自主决定, 需同步我方, 需我方审批]

必填: true

字段名: 提出方资源承诺

类型: 多行文本

必填: true

提示: 测试环境 / 数据 / 对接人 / 预算,至少填一项

字段名: 回退方案

类型: 多行文本

必填: true

提示: 若无法按期达成,降级方案是什么

字段名: 跨部门依赖

类型: 关联工作项(支持跨项目)

必填: true(立项级)

字段名: 确认截止时间

类型: 日期时间

必填: true

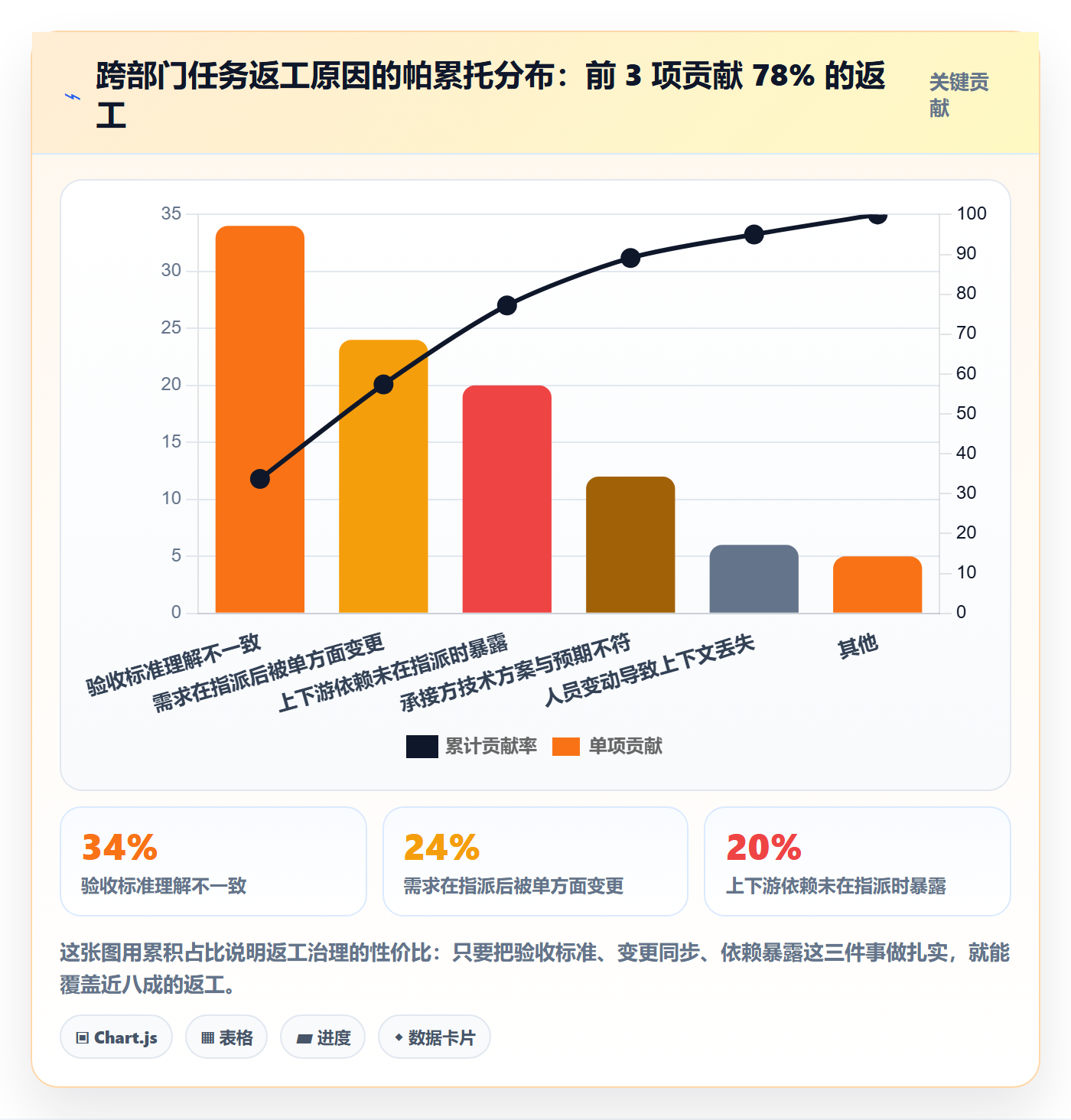

默认值: 创建时间 + 48 小时

这套字段的价值不在于「填得全」,而在于它把过去藏在对话里的隐性约定,变成了可检索、可统计、可追责的结构化数据。半年之后你可以直接统计:哪些部门的「决策边界」字段最常见地选了「需我方审批」,这通常意味着授权不足。

4. 用自动化规则做超时升级

指派流程里最需要自动化的不是建单,而是超时。人工盯超时必然失败,因为它反人性,催人这件事没人愿意做。

自动化规则一:指派超时提醒
触发条件: 工作项类型 == "跨部门任务" AND 状态 == "待确认"

AND (当前时间 – 创建时间) > 24 小时

执行动作:

提醒 承接方负责人(站内 + 邮件)
工作项标签追加 "指派待确认"
记录一次超时计数
自动化规则二:超时升级

触发条件: 工作项类型 == "跨部门任务" AND 状态 == "待确认"

AND (当前时间 – 创建时间) > 48 小时

执行动作:

提醒 承接方负责人 + 双方部门接口人
状态保持 "待确认",风险等级升至 "高"
抄送项目集负责人
自动化规则三:拒绝后自动回流

触发条件: 状态 由 "待确认" 变更为 "已拒绝"

执行动作:

  1. 自动指派回提出方
  2. 创建子任务 "重新确认承接方"
  3. 记录拒绝原因分类(产能不足 / 职责不符 / 信息不足)

第三条规则特别重要。它把「拒绝」从一个终结动作变成了一个回流动作,这样承接方拒绝时就没有心理负担,因为他知道任务不会掉在地上,只是回到了提出方手里重新找路。

5. 迁移场景下的字段映射

很多中大型组织已经有一套运行多年的研发流程,迁移时的最大风险不是数据搬不过去,而是字段语义在搬的过程中丢失。PingCode 支持 Jira 平滑迁移,我在实操中会先做一次字段映射表,而不是直接批量导入。

原平台字段 目标字段 映射风险 处理方式
Assignee 责任人 原平台允许多人,目标要求唯一 迁移前人工拆分多头任务
Reporter 提出方 低风险 直接映射
Story Points 预估工时 单位不一致,点数不含直观时间语义 建立换算规则并保留原始字段
Link Type 跨项目关联 部分自定义链接类型无对应关系 归并为「依赖」「阻塞」两类
Custom Field 自定义字段 文本型字段中隐含结构化信息 抽样分析后拆分为单选或多选

我的经验是,迁移期间不要追求 100% 自动映射。把自定义字段和链接类型这两类人工过一遍,比自动化跑十遍更有价值。因为这两类字段里藏着团队过去几年的隐性规则,一旦丢失,新系统里就再也长不出来了。

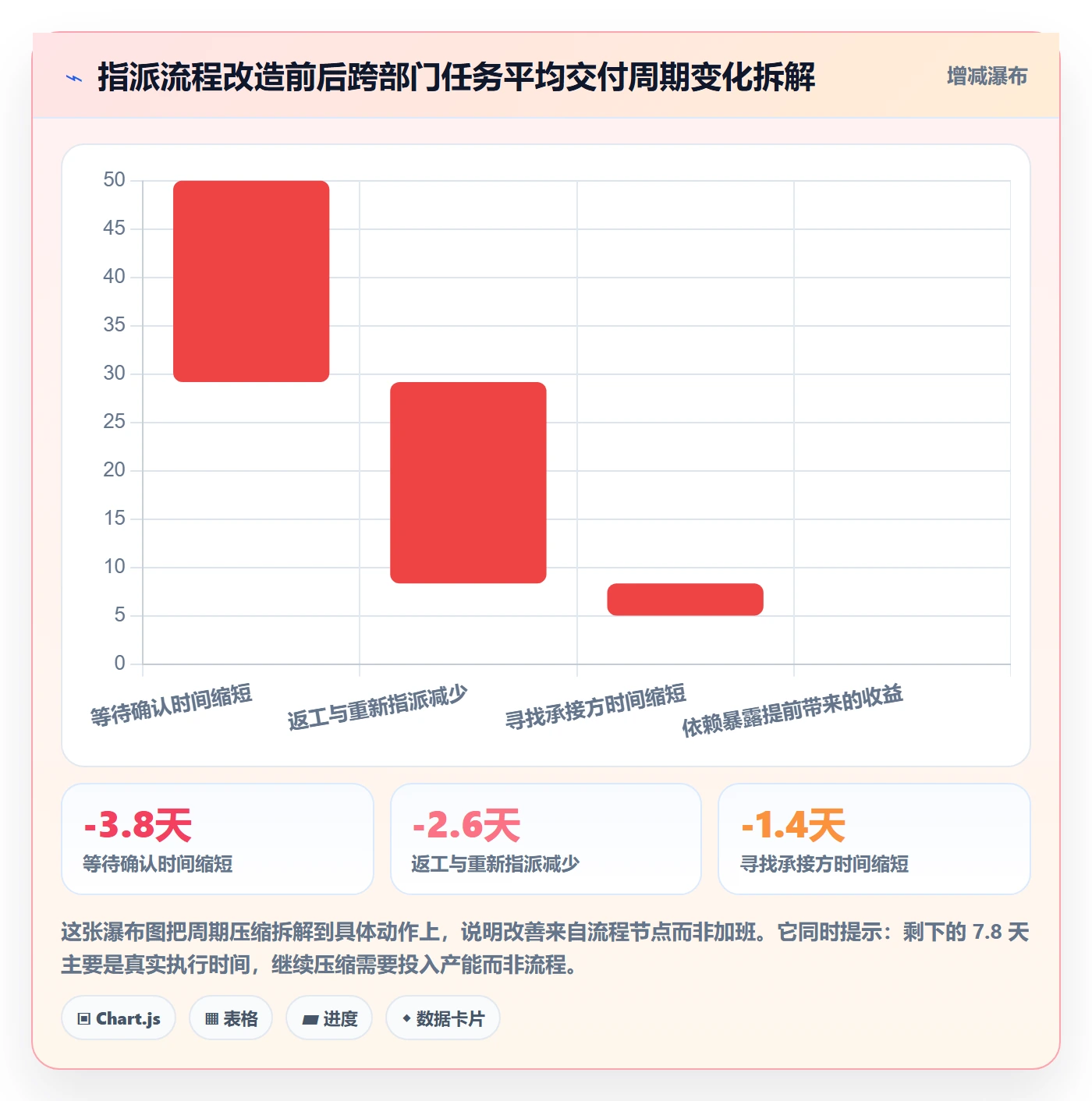

6. 上线前后的效果对比

我把这套配置在一个 260 人左右、四部门协作的团队里跑了一个季度,对比上线前后最关键的四项指标。需要说明的是,这些是特定团队的观察值,不是行业普适结论,但对判断方向有参考意义。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

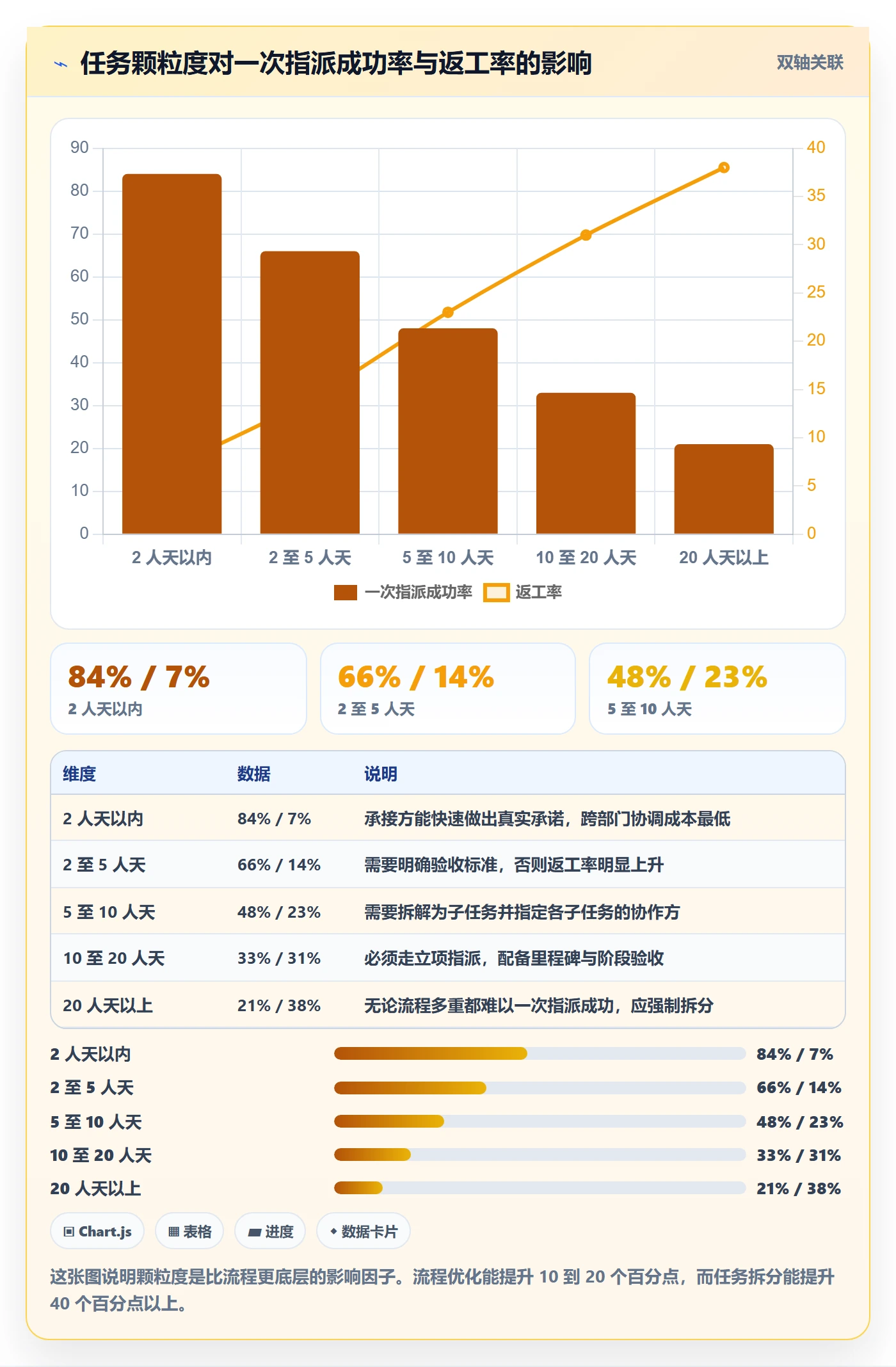

7. 任务颗粒度与指派成功率的观察

我还统计了不同颗粒度任务的指派成功率。结论很清晰:把大任务拆成小任务,是提升指派效率最直接的手段,而且它不需要任何工具投入。

指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板

六、不同情况下的行动建议

同一套方法,在不同规模和形态的团队里,落地路径完全不同。下面按我实际见过的几类情况分别给建议。

1. 团队规模 50 人以下

这个阶段不要上重流程。你唯一需要做的是两件事:所有跨部门任务必须落在同一个系统里,以及每个任务必须有唯一责任人和截止时间。契约五要素里,先强制填交付物和截止时间就够,其余三项可以作为推荐字段。

工具选择上,不用追求大而全。这个阶段引入复杂的工作项类型体系,反而会增加填写负担,导致大家绕开系统回到群里。我给这个规模团队的建议是:一个工作项类型、三个状态、两个必填字段,先用三个月再说。

2. 团队规模 50 到 200 人

这是指派效率开始明显恶化的临界区间。熟人网络还有一部分覆盖,但已经不够用。这个阶段要开始建立三样东西。

  1. 跨部门接口人制度:每个部门指定 1 到 2 名接口人,所有跨部门任务从接口人进入。
  2. 公开产能台账:不用很精细,每周更新一次「本周可承接工时」即可。
  3. 48 小时确认窗口:从制度上明确,而不是靠个人催办。

工具上,这个阶段需要支持跨项目关联和工作项类型区分。如果团队有私有化部署要求,或者正在从海外工具迁移,选型的核心判断标准就是迁移成本和工作项模型的表达能力。

3. 团队规模 200 人以上

这个规模必须靠制度加系统双轮驱动,靠人盯已经不可能。除了上面三样,还需要补充四项。

  • 优先级仲裁机制。当承接方产能不足时,谁来决定哪个任务优先,必须事先明确到具体角色。
  • 指派 SLA 与统计。每个部门接受跨部门指派的中位响应时间是多少,要能被统计和公示。公示本身就是最强的改善动力。
  • 超时自动升级链路。24 小时提醒承接方,48 小时提醒接口人,72 小时上升到部门负责人,全自动。
  • 拒绝原因分类统计。如果某个部门的拒绝原因里「职责不符」占比超过 30%,说明职责边界定义有问题,是组织问题而非流程问题。

在这个规模,像 PingCode 这类面向中大型组织的平台优势会体现得比较明显,尤其是权限粒度、跨项目依赖和组织级统计这几块。同时它支持私有化部署,对于有数据合规要求的企业是硬性条件;支持 Jira 平滑迁移,则大幅降低了从既有工具链切换的隐性成本。

4. 强合规或强交付确定性行业

金融、医疗、工业控制这类行业,指派的合规要求高于效率要求。此时契约五要素要升级为七要素,增加「合规审查节点」和「变更审批记录」。指派流程的每一步变更都要留痕,不能允许口头指派后补录。

这类场景下,私有化部署基本是必选项,而且要考察平台是否支持操作审计日志的完整导出,以及字段级权限控制。效率可以让位于可追溯性,这两者在合规场景下不是并列关系,而是有明确优先级的关系。

5. 临时项目型团队

临时团队最大的问题是没有历史上下文。建议在项目启动时就建立一份「指派基线表」,把每个角色的职责边界、可调用资源、决策权限一次性写清楚,之后所有指派都以这张表为准,不再逐次协商。

这类团队往往生命周期只有 3 到 6 个月,不值得投入大量工具建设,可以复用母组织的现有平台,用项目空间隔离即可,不必单独采购。

七、不同情况下的取舍

任何方法都有代价。把取舍讲清楚,比只讲好处更有用。

1. 强流程与轻流程的取舍

强流程提升确定性,牺牲速度;轻流程提升速度,牺牲可追溯性。判断依据是任务的错误成本。如果一次指派失误的代价是三天返工,用重流程;如果代价是半小时重新沟通,用轻流程。

我的经验分界线是:需求的变更成本如果超过承接方评估成本的 5 倍,就值得走标准指派以上流程。反之,轻量指派足够。

2. 中心化指派与认领制的取舍

中心化指派(由接口人统一分配)的好处是全局最优,坏处是接口人成为瓶颈,且容易产生「派给谁谁倒霉」的分配不公感。认领制(公开任务池自主认领)的好处是积极性高,坏处是难啃的任务永远没人认领。

我的做法是混合:常规任务进公开池自主认领,48 小时无人认领则自动转为指派模式。这样既保留了自主性,又不会让任务悬空。这个机制在系统里可以用一条自动化规则实现,成本很低。

3. 私有化部署与 SaaS 的取舍

私有化部署的优势是数据可控、可深度集成内部系统、符合合规要求;代价是运维成本、升级滞后、初始投入高。SaaS 的优势是开箱即用、迭代快;代价是数据边界和定制能力受限。

判断标准我通常看三条:是否有明确的合规或客户合同要求数据不出内网;是否有超过 3 个需要深度集成的内部系统;是否有专职的运维能力。三条里满足两条以上,倾向私有化。这也是我在中大型组织场景里更常推荐支持私有化部署方案的原因。

4. 自建轻量工具与采购成熟平台的取舍

我见过不少团队先用表格自建一套指派流程,短期确实够用。但表格的问题会在三个地方暴露:权限无法细分、跨项目关联靠手动维护、统计数据不可靠。

我的建议很简单:当跨部门任务月度超过 200 条,或者参与部门超过 5 个时,就该考虑专业平台了。在这之前,表格的灵活性反而更有优势,不要过早复杂化。

5. 指派粒度细与粗的取舍

粒度越细,指派成功率越高,但管理成本也越高。一个 15 人天的任务如果拆成 12 个子任务,光是指派动作本身就要消耗大量时间。

我的经验基准是:单任务控制在 2 到 5 人天之间是性价比最高的区间。低于 2 人天,管理开销占比过高;高于 5 人天,指派成功率快速下滑。超过 20 人天的任务,无论如何都要拆,因为一次指派成功率已经低于 25%,意味着三次里失败两次。

结语:指派的本质是让承诺变得可验证

回到最开始那个 11 天的案例。它之所以耗掉 11 天,不是因为谁不努力,而是因为整条链路上没有任何一个环节要求「做出可验证的承诺」。提出方没有承诺交付物清晰,承接方没有承诺排期,双方没有承诺验收标准。

我这几年最大的一个判断变化是:跨部门指派效率的提升,80% 来自把隐性约定显性化,只有 20% 来自工具和流程本身。工具的价值在于让显性化这件事变得低成本和不可绕过,字段必填、状态可查、超时自动升级,这些都是把「靠自觉」换成「靠机制」。

如果你读完这篇文章只打算做一件事,我建议是这一件:把你团队当前正在进行的跨部门任务拉一个清单,逐条检查有没有唯一责任人和明确的验收标准。大概率你会发现超过一半的任务两个都没有。这不需要任何工具投入,今天下午就能做完,而且它带来的改善会立刻可见。

如果你打算做第二件事,就把 48 小时确认窗口和超时升级规则配起来。这两条规则加起来不到半小时的配置时间,但它能解决指派流程里最大的那块时间黑洞。工具可以慢慢选,机制今天就能立。

常见问题解答(FAQ)

1. 跨部门指派任务时,对方口头答应但一直不推进,怎么破?

我在上一家公司做项目集管理时最头疼的就是这件事:会上说得好好的,散会后对方部门的活儿永远排在最后。我又不想天天在群里点名催,搞得像讨债一样,关系也僵。后来我才意识到,问题不在对方不配合,而在我把任务指派成了一句口头承诺。

核心是把“人情的口头承诺”换成“系统里的可追踪承诺”。指派时一次性给全四件事:交付物是什么、验收标准是什么、截止时间精确到半天、以及对方需要谁配合(需要别的部门出人出数据的,提前说清)。然后要求对方在项目管理工具里点“接受”或“有异议”,把接受这个动作留痕,而不是在群里回一句“好的”。

判断依据来自我们做过的一次复盘:某季度 210 条跨部门任务里,有明确书面接受动作的任务按期完成率 78%,只在聊天群里口头应答的只有 41%,差了将近一倍。另外一个小技巧是,给不确定的任务加一个“先探 2 小时再定排期”的动作,让对方用低成本先介入,拒绝率会明显下降。

补充一点判断:如果对方连续两次接受后都不动,别再去催他本人,直接找他的直属上级对齐优先级,因为这说明任务在他的优先级排序里根本排不上,而不是他忘了。

2. 跨部门任务分派出去后,我不想每天催人,有没有更省力的跟踪方式?

我以前每天早上开一个跨部门站会,结果变成了我念清单、大家轮流说“在做了”,二十分钟什么信息都没拿到。后来我干脆取消了这个会,改成让大家在系统里更新状态,没想到一开始更糟,因为没人更新。踩过这个坑我才明白,跟踪的频率不是问题,更新动作的设计才是问题。

把跟踪从“问进度”改成“看状态变化,只看异常”。具体做法是:要求执行人只在三个节点更新任务,开始时、被阻塞时、交付时,中间过程不用写日报。然后在项目管理工具里配两条自动提醒:截止前 48 小时一次、截止当天一次。

每周复盘只看两类任务:已超期的,和距离上次状态更新超过 3 个工作日且状态还没进入完成的(我们内部把后者叫“停滞任务”)。这个口径要说清楚,否则有人会辩解“我在做只是没更新”。好处是数字不会骗人:某次我们统计发现,停滞任务里有 62% 最终都延期了,也就是说它是个很准的早期预警信号。

周会时间也从 60 分钟压到 25 分钟,前 15 分钟只过异常清单,剩下时间留给真正需要决策的事。注意一点:状态更新的字段别设计得太复杂,超过 5 个状态值执行人就会随便选一个,数据就废了。

3. 跨部门指派模板里最少要写哪几栏,才不会来回扯皮?

我接手过一个跨部门协作流程,之前的做法是在群里发一句“帮忙看下这个”,然后就是无尽的来回确认:做什么、什么时候要、做到什么程度算完,全靠猜。我一开始想着把模板做得越全越好,结果填的人嫌麻烦,一半栏目空着。反复删减之后才找到一个平衡点。

字段宁少勿滥,我最后只留下 7 栏,而且要求必填:任务名、提需部门、执行人(具名到人,不写到部门)、交付物(必须是可验证的产物,比如一份接口文档、一组测试报告,而不是“支持一下”)、验收人、截止时间(半天粒度,跨时区项目要标时区)、依赖项。最关键的一条判断依据是:验收人不能等于提需人。

因为一旦提需人既提需求又验收,特别容易出现“我觉得还不行”这种无法收敛的争议;把验收人换成下游真实使用方,标准自然就客观了。还有一个经验:模板里最好加一栏“不做会怎样”,一句话说明这个任务延期对业务的实际影响。

这一栏不是为了吓人,而是帮执行人在多个任务之间排序时有个依据,实践中它能明显提高跨部门任务的排期优先级。

4. 多个部门同时找同一个人,指派冲突怎么排优先级?

我们团队有个测试负责人,一度同时被三个部门拉进项目,每个人都跟他说“我这个最急”。他那段时间基本是在靠人情和压力做取舍,谁嗓门大先做谁的,结果两个外部交付都踩线了。这件事之后我才下定决心,不能再让执行人自己去扛这种冲突。

不要让执行人自己排优先级,要靠统一口径加上容量上限。第一步是定一个组织级的优先级口径,比如 P0 线上故障、P1 有对外交付承诺、P2 内部里程碑、P3 优化改进,所有跨部门任务指派时必须标 P 级和预估工时,标不出来的说明任务本身没想清楚。

第二步给每个人设一个可承诺容量上限,我们用 70%,剩下 30% 留给打断和临时故障。第三步是关键:超出容量的任务不进入“已指派”状态,而是进“待排期”,由两个提需部门的负责人直接对齐,不让执行人在中间当夹心。再配一条升级机制:同一个人一周内被指派任务超过容量的 120% 时,自动触发双方上级协调。

我们按这个规则跑了两个季度,跨部门任务平均延期天数从 4.6 天降到 1.8 天,执行人的主动流失意愿也明显下降,这一点往往被忽略,但它才是跨部门协作能不能长期跑下去的真正成本。

核心关键词

读者评论

薛
薛星宇

契约五要素里最难落地的我觉得是决策边界和回退路径。承接方最怕中途被改方案,但写清回退路径意味着提出方要提前承认自己可能变,很多业务方不愿意签这个。另外2人天的粒度我们试过,拆到那个程度管理成本反而上去了,涉及算法调研类任务根本拆不动,硬拆只会拆出一堆假任务。

吕
吕嘉宁

等待确认占39%这个数我有同感,但不太认同把它当纯制度问题。我们设过确认时间窗和超时升级,承接方为了不被升级就先点确认再慢慢排,等待数据确实降了,可实际开工时间没变,等于把等待藏进了执行阶段。产能不透明这个根因不解决,压那39%更像在挪数字。

侯
侯子涵

唯一责任人这条我部分同意。矩阵型组织里一个人同时被两条线派活,就算系统里指定了唯一责任人,他也未必有权限调动本部门资源去履约。文中说给承接方拒绝权,我们实践下来拒绝权得有仲裁人接盘,否则拒绝就变成踢皮球,最后仍要靠中层私下协调才推得动。

文章包含AI辅助创作:指派实操方法:跨部门团队提升任务分派效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371653

赞 (0)
飞飞飞飞
派发实操方法:跨部门团队提升任务分派效率的落地方案方法与模板
上一篇 37分钟前
任务分派如何做好转交?跨部门团队落地方案与操作步骤
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
