进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

我带的最近一个交付项目,第 6 周周报上 SPI 显示 0.92。老板在群里只问了一句:“能不能按时交付?”我盯着屏幕愣了十几秒,因为我很清楚,如果回答“整体落后 8%,但可控”,那是把风险转述成了安慰。三个月后项目按期上线,真正救回交付的不是那个 0.92,而是我当时没写进周报的三个数字:关键路径缓冲只剩 38%、有三个外部依赖里程碑已经连续两周零进展、非关键路径上堆积的 142 人天偏差里,有 96 人天躺在浮动时间超过 10 天的任务上。

这篇文章想讲的就是这件事:项目负责人做进度偏差分析,算公式只是入场券,真正的功夫在“怎么判断这个偏差会不会烧到交付承诺”。

一、先给结论:进度偏差管的是交付承诺,不是 SPI 数字

先把我的核心判断摆出来,后面所有内容都是围绕这三句话展开的。

第一,进度偏差不是一道计算题,是一道决策题。SV=EV−PV、SPI=EV/PV 这两条公式,任何一本项目管理教材、任何一个 AI 助手都能在十秒内给你。但项目负责人真正被追问的是:这个负偏差会不会导致延期?要不要动用储备?要不要砍范围?要不要上报?这些问题,公式回答不了。

第二,整体 SPI 是最容易骗人的指标。它把关键路径和非关键路径、把“真落后”和“浮动时间充裕的落后”混在一个分母里。我见过 SPI=0.95 的项目三个月后崩盘,也见过 SPI=0.85 的项目准时交付,差别就在偏差落在哪条路径上。

第三,没有稳定基线,所有偏差分析都是自娱自乐。如果范围在变、WBS 在变、里程碑日期每周都在改,那 PV 这条基准线本身就在漂移,算出来的偏差只是在测量你自己昨天的说谎程度。

我把这套方法压缩成一个七步闭环:定基线 → 采数据 → 算偏差 → 关键路径过滤 → 分层纠偏 → 决策化汇报 → 模板复用。下面逐层拆开讲,并且给一个完整的脱敏案例,把数据链和决策链都摊在桌面上。

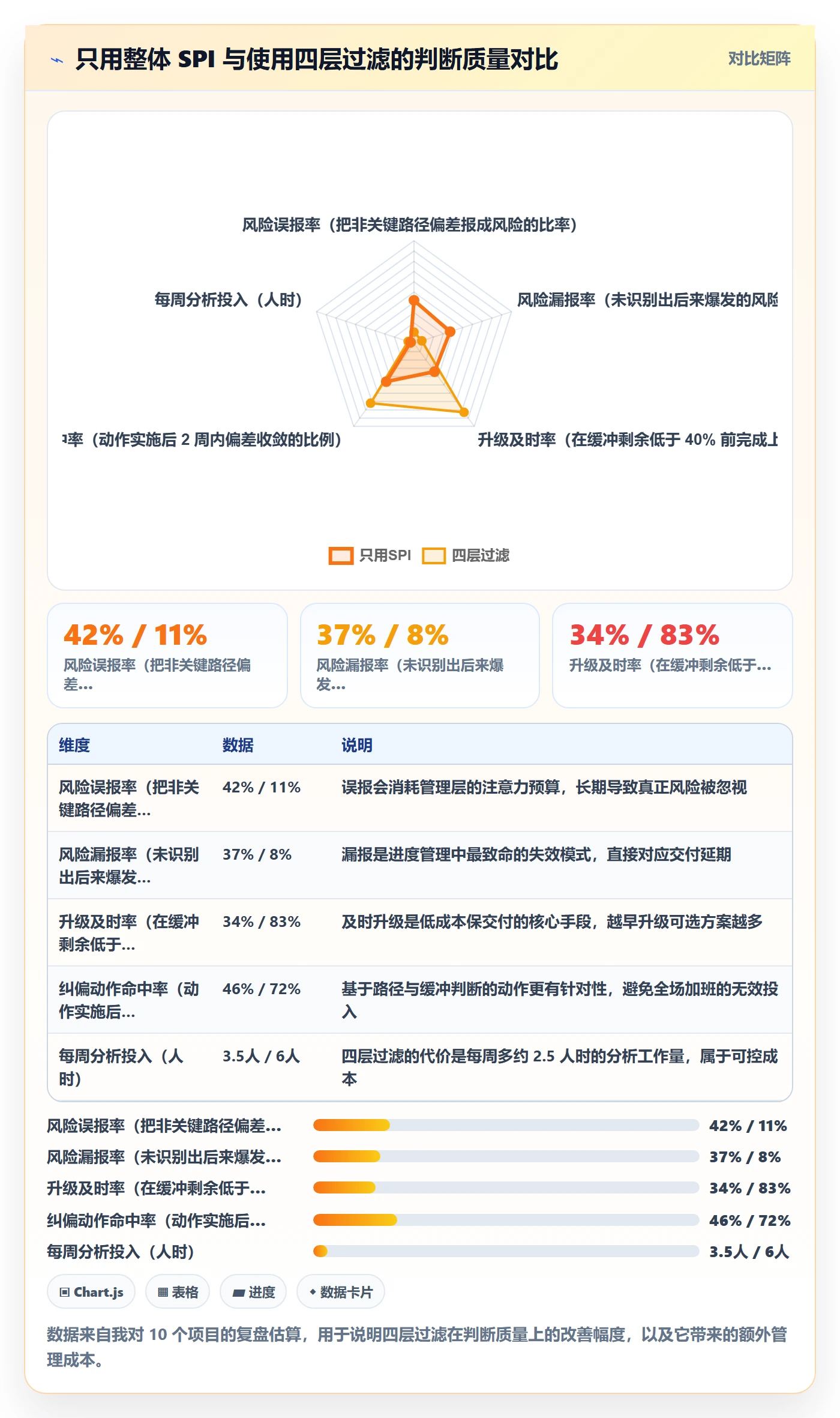

先看一张收敛图,它解释了我为什么说“整体 SPI 会骗人”:一个 412 条任务的项目,经过关键路径过滤、缓冲过滤、承诺影响过滤之后,真正需要项目负责人当天介入的风险,通常只剩个位数。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

二、真实场景:我是怎么被 SPI 0.92 骗了整整一个月

先交代项目背景,这决定了后面所有数据的解释方式。

1. 项目背景与基线快照

脱敏后的项目代号叫“数据平台交付项目”,客户是一家年营收 30 亿量级的制造企业。项目属性如下:

  • 总工期 20 周,合同含 2 周缓冲,合同承诺上线日为第 20 周末
  • 团队规模 38 人,其中自有员工 29 人、外部供应商 9 人
  • 预算 BAC 折合 6,400 人天,人力成本约 480 万元
  • WBS 拆到 4 层,可跟踪任务 412 条,识别出 11 个里程碑
  • 关键路径任务 63 条,占总任务数 15.3%,但决定 100% 的交付日期

基线在第 1 周冻结,冻结内容包括:范围清单、WBS、里程碑日期、任务间依赖关系、资源假设(每人每周可用 4.2 人天,扣掉会议与支持)。变更规则写得很清楚:范围变更必须走变更单,由我和客户方项目总监双签;进度调整只允许在非关键路径内部消化,关键路径日期变更必须上报项目委员会。

这里我要强调一个反常识的点:基线冻结不是为了不变,而是为了知道“变过什么”。很多团队把基线冻结理解成“不许改”,结果半年后回头一看,改过 20 次但一次都没记录,项目实际上是在没有基准的情况下裸奔。

2. 第一个月的“太平数字”

第 4 周和第 6 周的挣值数据如下:

指标 第 4 周 第 6 周 变化
PV(计划价值,人天) 1,280 1,920 +640
EV(挣值,人天) 1,203 1,760 +557
AC(实际成本,人天) 1,310 1,980 +670
SV = EV − PV −77 −160 恶化 83 人天
SPI = EV / PV 0.94 0.92 下降 0.02
CPI = EV / AC 0.92 0.89 下降 0.03

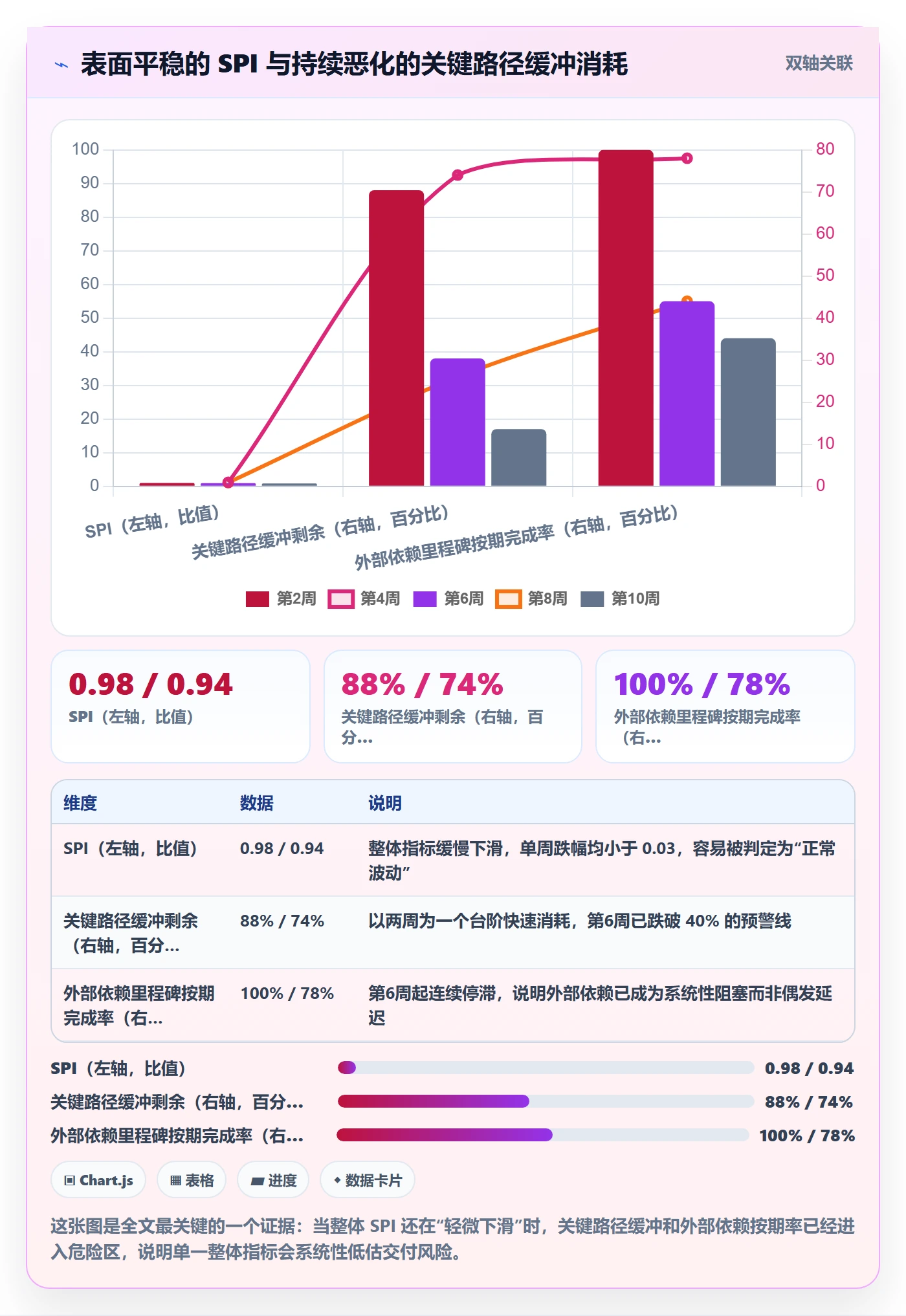

表面看,SPI 从 0.94 掉到 0.92,只掉了 0.02,属于“轻微波动”。我在第 6 周周报里写了“整体落后约 8%,处于可控区间,下周将通过并行化追回”。这句话现在回头看,是典型的用趋势的斜率掩盖了结构的恶化。

真正的问题藏在两个没有出现在周报里的数字里:关键路径缓冲消耗 62%,以及三个外部依赖里程碑连续两周零进展。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

3. 偏差爆发:第 10 周的那次升级

第 10 周,一个不起眼的接口联调任务因为客户方 ERP 团队的排期问题被推后三天,而这个任务在关键路径上,且后续紧跟着三个串行任务。三天变成了九天。第 10 周末 SPI 掉到 0.86,缓冲剩余 17%。我被迫在第 11 周紧急上报,客户方项目总监临时协调了两个外部接口人,才把交付日保住在第 20 周。

复盘时我列了三条自己的失误:

  1. 只看整体指标,没做关键路径过滤。SPI 0.92 里,非关键路径贡献了 142 人天的负偏差,而其中 96 人天落在浮动时间超过 10 天的任务上,对交付几乎无影响。真正的危险信号被稀释了。
  2. 把“缓冲消耗”当成成本科目,没有当成风险科目。缓冲消耗到 38% 时我没有触发任何动作,只记了一句“缓冲充足”。
  3. 对外部依赖只跟踪“是否完成”,不跟踪“是否在推进”。零进展和缓慢推进,在“完成率”字段里看起来是一样的。

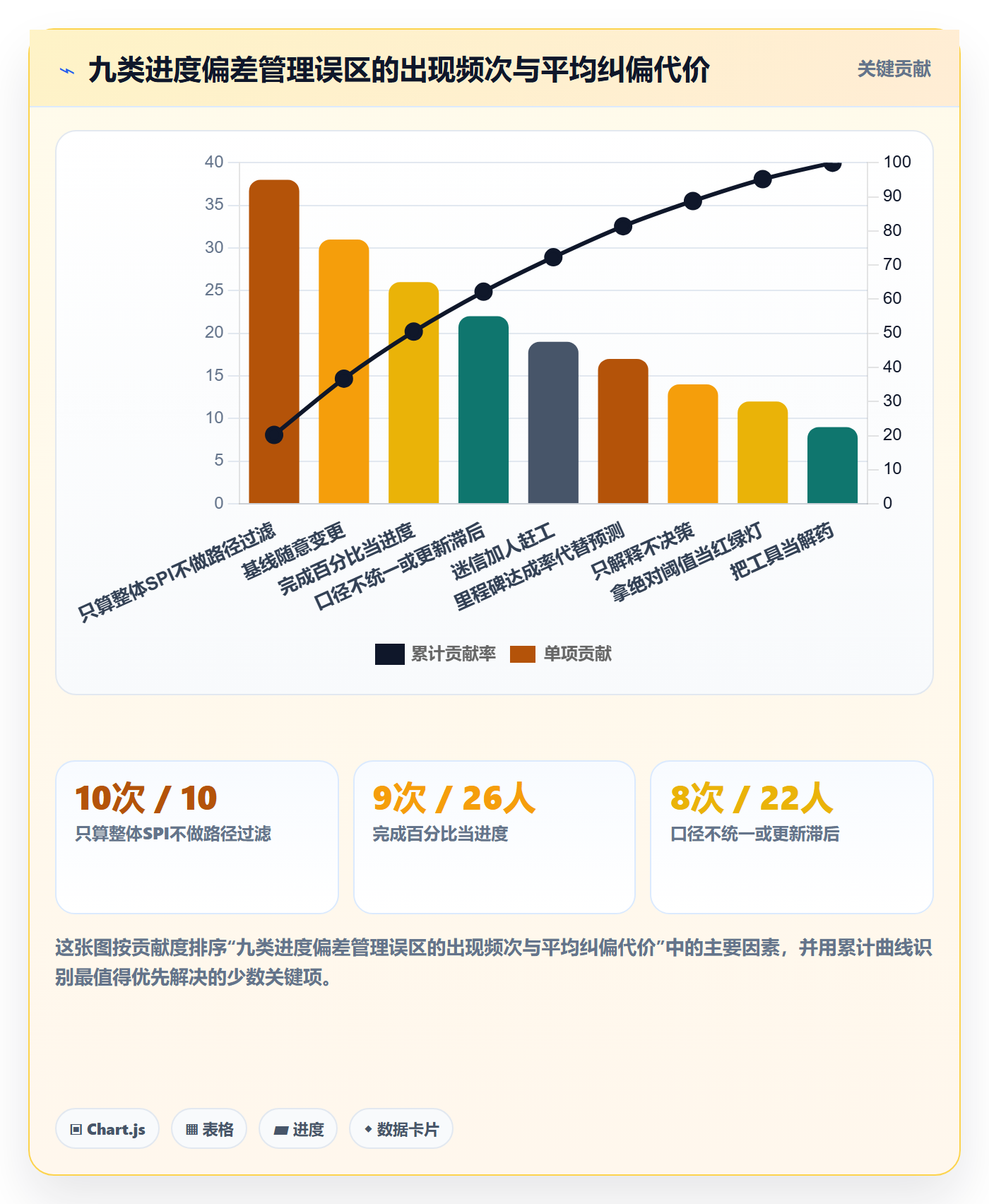

三、拆解误区:九个把进度偏差做成“报表体操”的动作

上面那三条失误不是我个人特有的。过去几年我在不同的项目里反复见到同一批误区,按出现频次和造成的平均纠偏代价排了个序。

1. 只算整体 SPI,不做关键路径过滤

这是最普遍的一个。整体 SPI 是加权平均的结果,加权的过程就是把关键路径的严重偏差和非关键路径的轻微偏差搅在一起。平均值是给上级看的,分布才是给自己用的。

2. 把“完成百分比”直接当进度

“完成 60%”这句话在项目管理里几乎没有信息量。如果这 60% 是最容易的 60%,剩下的 40% 可能吃掉 70% 的工期。我更愿意看的是:剩余工作量的估算(ETC)和剩余可用时间(人天口径)之间的比值。

3. 基线随意变更

我在一个项目里见过里程碑日期在四个月里改了 11 次,每次都是“客户同意的”。结果所有历史 SPI 都不可比,趋势图完全失去意义。基线可以变更,但变更必须留痕、必须有版本号。

4. 数据口径不统一、更新滞后

同一个“完成率”,开发同学按自己心里的感觉填,测试同学按用例通过率填,PMO 按里程碑填。三种口径混在一张表里,SPI 的置信度基本为零。我后来强制规定:所有任务字段的定义写在项目 Wiki 上,且每周三 18:00 前必须更新完毕。

5. 拿绝对阈值当红绿灯

“SPI 小于 0.9 就红灯”这种规则看起来很方便,实际上很危险。一个处在探索期、任务颗粒度粗的项目,SPI 正常波动就可能超过 0.1;一个高度标准化、任务颗粒度细的交付项目,SPI 掉到 0.97 就值得警惕。阈值应该基于本项目历史波动区间来定,而不是抄一个通用数字。

6. 只解释原因,不给决策选项

“因为客户需求变更导致进度落后”,这不是汇报,这是陈述。有效的汇报必须带着选项和推荐方案进去,否则你只是把问题从自己的日程表搬到了老板的日程表。

7. 迷信“加人就能赶工”

在一个已经延迟的关键任务上增加不熟悉上下文的人,前两周通常是净负贡献。这不是理论,是我在三个项目里用实际工时数据验证过的。加人只在“任务可拆分且拆分后沟通成本低于并行收益”时成立。

8. 用里程碑达成率代替交付预测

里程碑达成率是后视镜。它告诉你过去完成得怎么样,但不告诉你按当前趋势第 20 周能不能交。预测需要单独的机制:缓冲消耗趋势、关键路径剩余工作量与剩余时间的比值、外部依赖的推进速度。

9. 把工具当解药

换了工具、字段没定义、更新不及时、没人看报表,结果只是把混乱从 Excel 搬到了更贵的系统里。工具解决的是“数据能不能被自动采集和关联”,不解决“口径是否统一、责任人是否认账”。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

四、专业判断逻辑:四层过滤法

把上面这些误区反过来,就是一套可以反复执行的判断逻辑。我把它叫“四层过滤法”,每一层都在回答一个具体问题。

1. 第一层:数据可信度过滤,这份数据能用来做判断吗

先看三件事:更新及时率(任务字段是否在本周截止前更新)、口径一致率(抽查 10 条任务,字段含义是否与定义一致)、基线版本号(本周分析用的是哪个基线版本)。

任何一项不达标,本周的 SPI 只能作为参考,不能作为决策依据。我更愿意用“数据可信度不足,本周不做偏差判断,先修数据”来汇报,也不想用一份漂亮但错误的数据去驱动一次错误决策。

2. 第二层:关键路径过滤,这个偏差会影响交付日期吗

把负偏差任务按路径属性分成三类:关键路径上的、关键路径的紧前任务(浮动时间小于 5 天)、浮动时间充裕的(浮动时间大于等于 10 天)。三类分别处置:第一类立即介入,第二类纳入观察清单,第三类可以延后消化。

3. 第三层:缓冲与趋势过滤,缓冲还撑得住吗

看两个数:关键路径缓冲剩余百分比,以及最近三期的缓冲消耗速度。如果按当前速度,缓冲会在交付日之前耗尽,那就是必须升级的信号,无论 SPI 是多少。

具体算法可以写得很简单:

剩余交付周数 = 承诺交付日 – 当前日期(周)
缓冲消耗速度 = 最近3周缓冲消耗之和 / 3(百分比/周)

预计缓冲耗尽周数 = 当前缓冲剩余 / 缓冲消耗速度

是否触发升级 = 预计缓冲耗尽周数 < 剩余交付周数

4. 第四层:承诺影响过滤,要不要动承诺

前三层过滤完还剩下的风险,才轮到“要不要改承诺、要不要削范围、要不要追加预算”这类高成本决策。这一步必须有明确的责任人:改交付日期通常需要项目委员会审批,削范围通常需要业务方确认,追加预算通常需要财务确认。项目负责人能做的是提供判断和选项,不是单方面决定。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

五、数据怎么采:最小可用字段集与采集节奏

方案再漂亮,采不到数据都是空谈。我踩过的最大坑是“字段设计得像教科书一样完整,结果没人填”。后来我改成最小可用字段集,只保留能直接驱动决策的字段。

1. 任务层:七个字段足够

字段 类型 口径说明 是否驱动决策
任务ID 文本 全局唯一,与 WBS 编号对齐 否(标识用)
计划开始/完成 日期 来自冻结基线,不随实际滑动 是(PV 基础)
实际开始/完成 日期 完成为空表示未完成 是(实际进展)
剩余工作量 人天 由执行人每周三更新,不填则视为上期值 是(ETC 与预测)
是否关键路径 布尔 由项目经理维护,每周复核一次 是(过滤核心)
浮动时间 人天 非关键路径任务的可用缓冲 是(吸收能力判断)
阻塞状态 枚举 无/技术/资源/外部依赖/需求待确认 是(纠偏动作选择)

很多人会问为什么不做“完成百分比”。因为完成百分比是主观估计,而剩余工作量是客观估计,两者的关键差别在于,人对“还剩多少”的判断通常比“已完成多少”更准,尤其是任务接近尾声时。

2. 里程碑层:三个字段

计划达成日、实际达成日、缓冲消耗。缓冲消耗我单独建了一张表,每两周记录一次,因为它是趋势型指标,单独看一个时点没有意义。

3. 资源与阻塞层:两个字段

投入人天(按人按周汇总)、阻塞持续天数。阻塞持续天数是我加得最晚但用得最多的字段,因为外部依赖类风险的早期信号往往不是“延期”,而是“零进展连续 N 天”。

4. 采集节奏:三种频率各管一件事

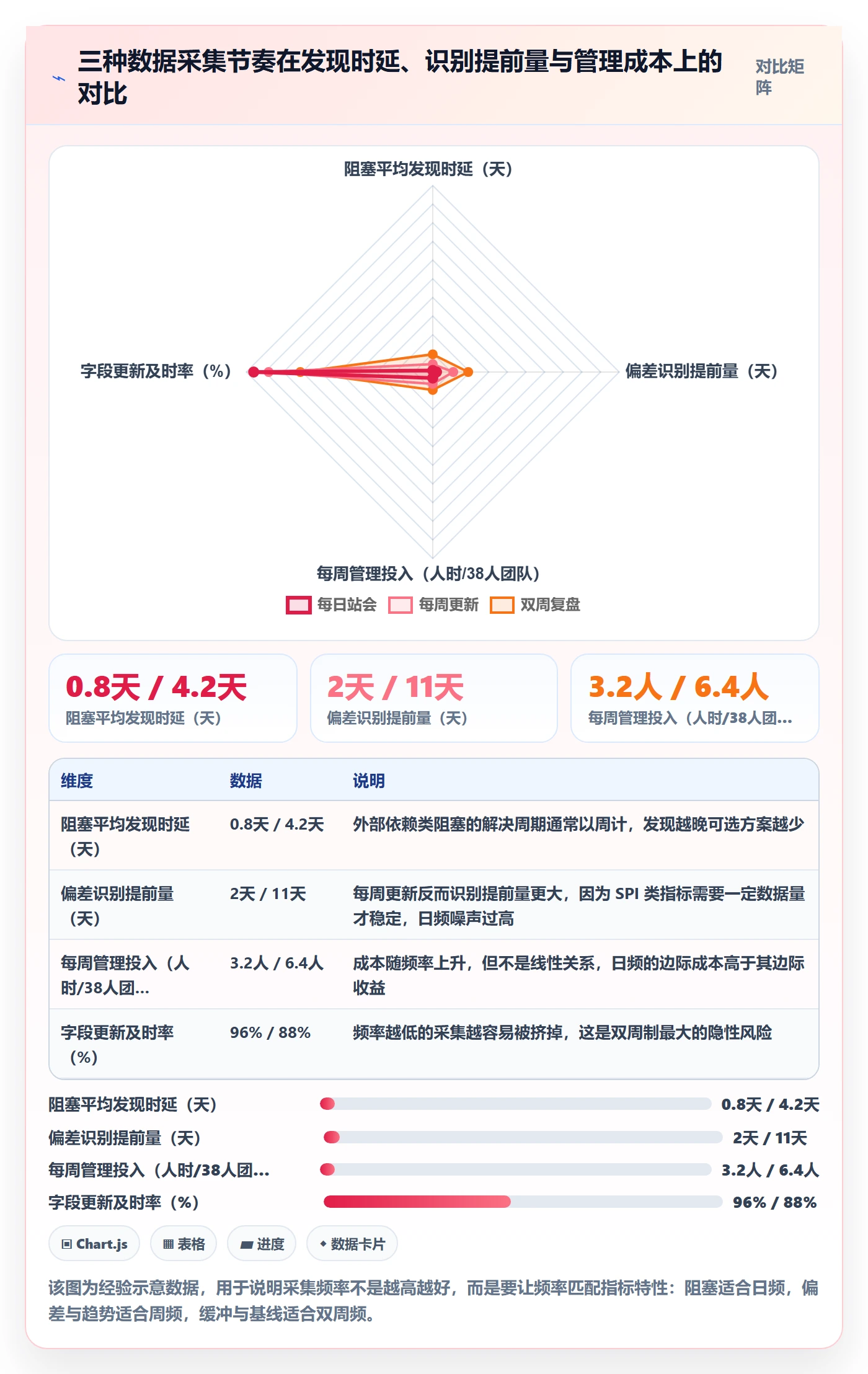

我的实践是把采集分成三档,让频率匹配用途:

  • 每日(站会,5 分钟):只更新阻塞状态。发现新阻塞当天记录,当天找人。
  • 每周(周三 18:00 截止):更新剩余工作量、实际开始/完成、关键路径标记复核。这是偏差分析的输入。
  • 每两周(复盘会):更新缓冲消耗、里程碑趋势、基线变更记录。这是预测和升级的输入。

下面这段是我用来算 SPI 并做关键路径过滤的伪代码,实际用 Python 或直接在项目管理工具的自定义视图里实现都可以:

def filter_progress_variance(tasks, baseline_version, week):
第一层:数据可信度

untrusted = [t for t in tasks if t.updated_week < week - 1]

trusted = [t for t in tasks if t.updated_week >= week - 1]

trust_ratio = len(trusted) / len(tasks)

第二层:计算整体偏差

pv = sum(t.planned_value for t in trusted)

ev = sum(t.planned_value for t in trusted if t.status == 'done') \

+ sum(t.planned_value * (1 - t.remaining / t.planned_value)

for t in trusted if t.status == 'doing')

spi_overall = ev / pv if pv else None

第三层:关键路径过滤

critical = [t for t in trusted if t.is_critical]

critical_delay = sum(t.delay_days for t in critical if t.delay_days > 0)

第四层:缓冲判断

buffer_left_pct = get_buffer_left(baseline_version, week)

burn_rate = get_buffer_burn_rate(baseline_version, week, window=3)

weeks_to_empty = buffer_left_pct / burn_rate if burn_rate else float('inf')

return {

'trust_ratio': trust_ratio,

'spi_overall': spi_overall,

'critical_delay_days': critical_delay,

'buffer_left_pct': buffer_left_pct,

'weeks_to_empty': weeks_to_empty,

'need_escalation': weeks_to_empty < weeks_remaining()

}

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

六、案例解析:一个 120 人规模组织的交付项目数据推演

回到前面那个项目,我把完整的数据链和决策链摊开,所有数字均为脱敏或构造的示例数据,不代表任何真实客户。

1. 第 6 周:偏差发现

第 6 周的原始数据如下(单位:人天):

范围 PV EV SV SPI 浮动时间合计
全部任务 1,920 1,760 −160 0.92 ,
关键路径任务(63 条) 580 562 −18 0.97 0
近关键任务(浮动 < 5 天) 410 388 −22 0.95 合计 46 天
浮动充裕任务(浮动 ≥ 10 天) 930 810 −120 0.87 合计 228 天

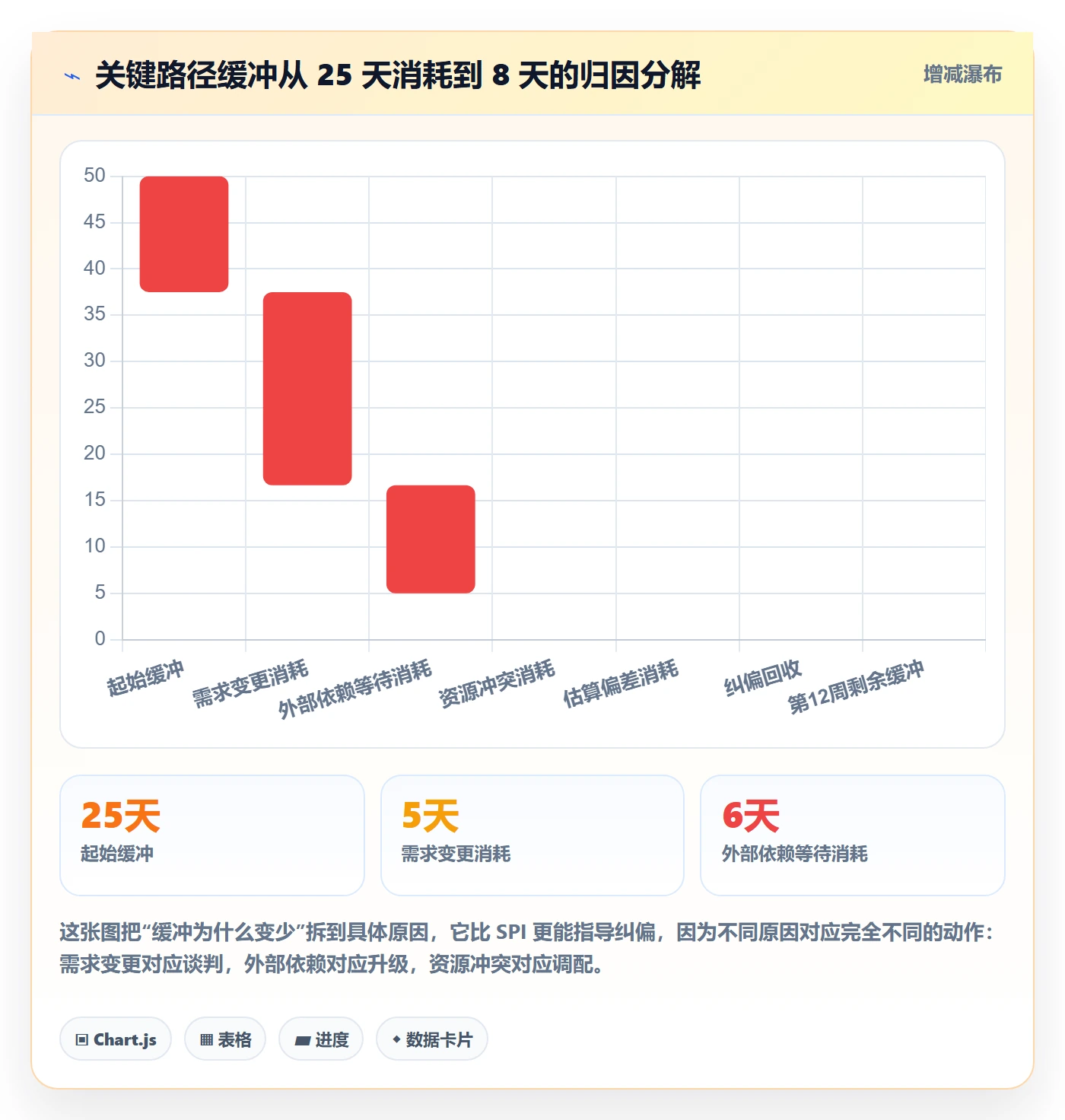

看到差别了吗?整体 SPI 0.92,看起来是“普遍性落后”;但拆开之后,关键路径 SPI 是 0.97,浮动充裕任务 SPI 是 0.87。也就是说,项目真正的落后集中在那些“还有大把浮动时间”的任务上,它们对交付日期的直接威胁远小于整体指标给人的印象。

但这不等于可以放心。因为关键路径缓冲消耗已经到 62%,而且有三个外部依赖里程碑连续两周零进展。这两条才是需要立即行动的信号。

2. 第 6 周:原因树拆解

我把 160 人天的偏差按原因做了归因:

  • 需求变更(约 18%):客户在第 3 周追加了两个报表需求,走了变更单但未调整工期。
  • 外部依赖等待(约 27%):ERP 接口、单点登录对接、历史数据抽样三个外部依赖均依赖客户方团队,排期未锁定。
  • 资源冲突(约 22%):两名核心后端同时被另一个在保项目占用,每周实际投入只有 2.1 人天。
  • 估算偏差(约 20%):数据清洗模块低估了约 1.6 倍工时,因为源系统数据质量比预想差。
  • 其他(约 13%):环境准备、联调返工等。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

3. 第 7 周:纠偏决策

基于三层判断,我做了四个动作,每个动作都有明确的触发条件、责任人和验证指标:

动作 触发条件 责任人 验证指标 可逆性
外部依赖升级到项目委员会 里程碑零进展连续 2 周 我本人 + 客户方项目总监 三个依赖排期在 5 个工作日内书面锁定 高
核心后端资源回收 关键路径任务周投入低于 3 人天 部门负责人 关键路径周投入恢复至 4 人天以上 中
非关键路径任务延后消化 浮动时间 ≥ 10 天且无下游紧后任务 各模块负责人 释放 30 人天投入关键路径 高
缓冲消耗纳入周报首页 缓冲剩余低于 40% 我本人 每周向项目委员会同步缓冲趋势 高

这里有个取舍值得说明:我没有选择“追加范围变更的工期”,因为客户方当时正处在年度预算收口期,改交付日期会触发重新审批流程,代价远大于内部消化。这是一个典型的硬约束下的软优化,不是最优解,但是当时的最优可行解。

4. 第 20 周:结果与复盘

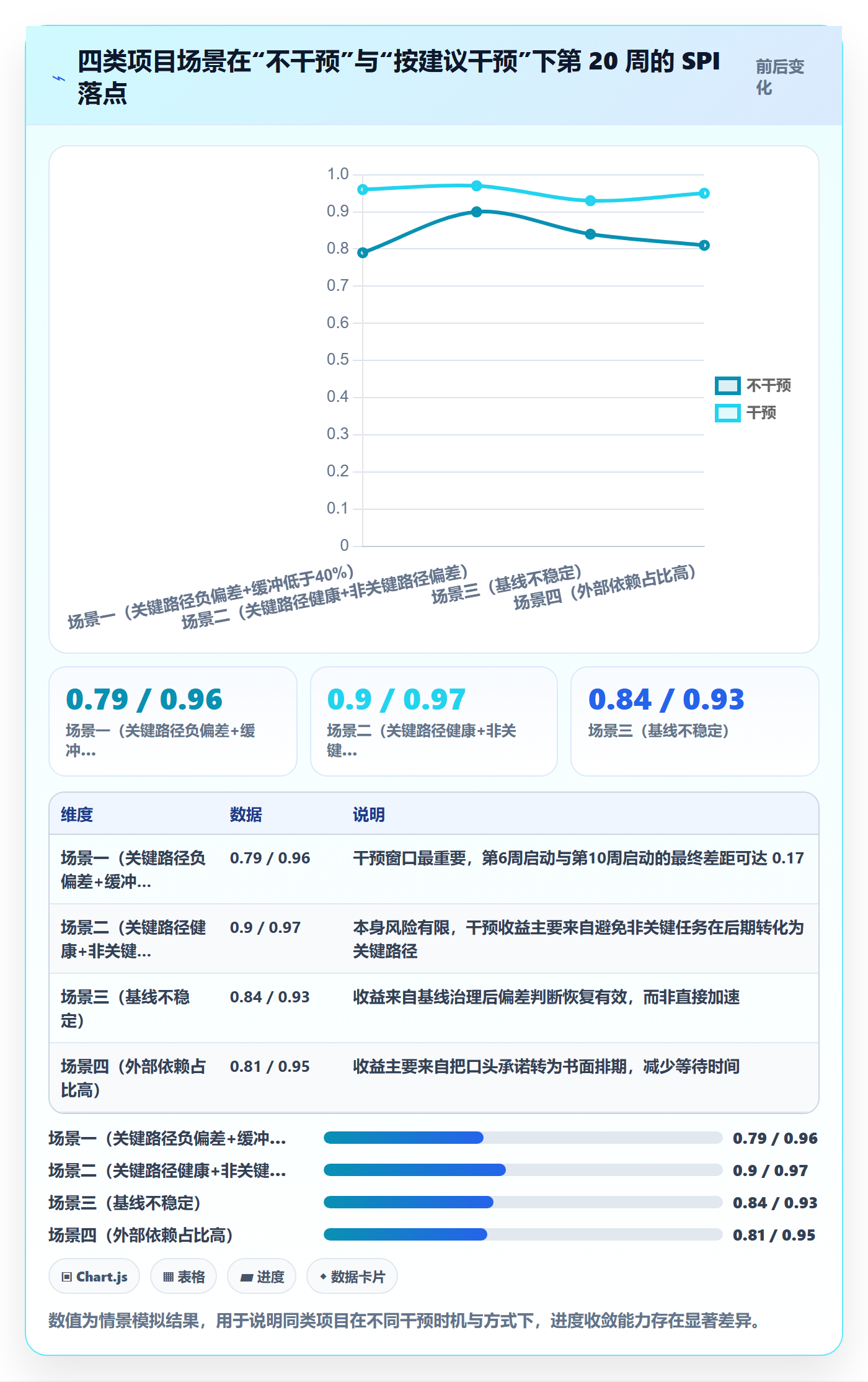

项目在第 20 周末完成上线,未修改交付日期。最终数据:SPI 收敛到 0.97,CPI 0.93,关键路径缓冲剩余 11%,基线版本变更 2 次(均为需求变更,有变更单留痕)。

复盘时我算了一笔账:四个动作合计投入的额外管理成本约 46 人时,换回的是按期交付避免的违约金约 24 万元(合同金额 5%)加上后续项目机会。进度偏差管理的投入产出比,通常不是体现在省了多少工时,而是体现在避免了多大的承诺违约成本。

七、工具落地:在 PingCode 这类平台上把方案跑起来

方法讲完了,接下来是落地。我自己的经验是:这套方案在 Excel 里能跑,但很难持续跑;因为一旦项目超过 60 人、任务超过 300 条,人工维护关键路径标记和缓冲消耗表就会成为负担。

1. 为什么我建议中大型组织认真评估 PingCode

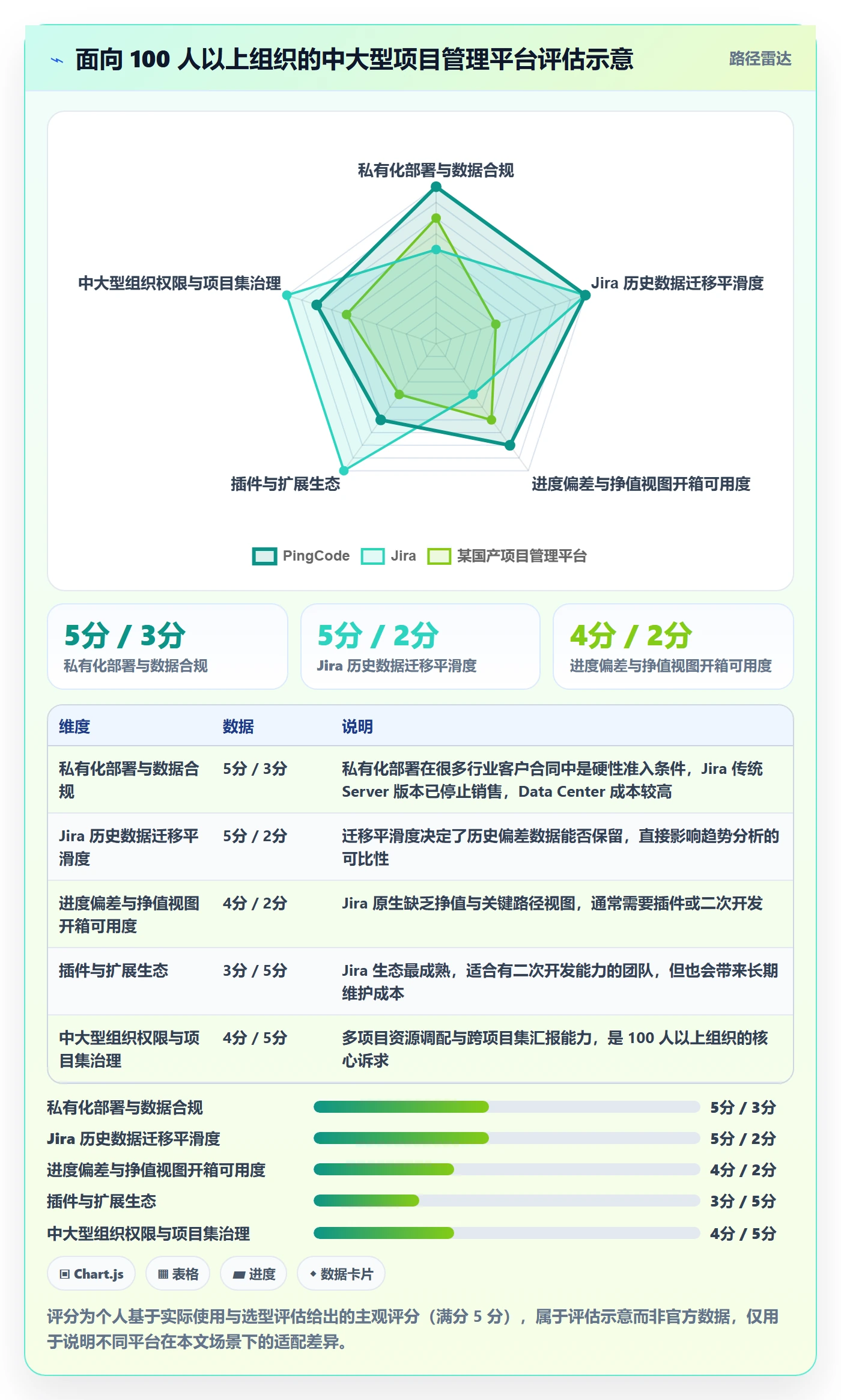

我的判断基于三类具体场景。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和本文讨论的项目规模是匹配的:38 人只是单个项目团队,背后的研发组织通常在 100 人以上,涉及多项目资源调配。

第一类场景是数据合规。当项目涉及客户生产数据、企业内网系统对接时,很多行业客户会在合同里写明数据不得出境内或不得出企业专网。PingCode 支持私有化部署,这一条在很多中大型组织的选型里是准入项而不是加分项。我经历过一次因为工具只能 SaaS 部署,导致整个测试环境必须剥离出项目管理系统的尴尬局面。

第二类场景是历史数据迁移。大部分 100 人以上组织的研发管理数据沉淀在 Jira 里,少则三五年,多则八到十年。选新工具时最怕的是“迁过去只剩一个标题”。PingCode 支持 Jira 平滑迁移,工作项类型、状态流转、自定义字段、附件与评论的映射关系是预先设计过的,这对需要保留历史偏差数据做趋势对比的团队非常关键,因为进度偏差分析最依赖的就是历史可比性。

第三类场景是国产替代。这不是一个情绪化选择,而是很多组织在供应链安全评审里的实际要求。在国产项目管理平台这个范围里,PingCode 是我认为综合完成度比较高的选项之一,所以我会把它放进候选清单,但不会说它是唯一答案。

2. 在 PingCode 上怎么配置本文提到的字段

我的配置思路是:把关键路径标记和缓冲消耗做成项目级字段,而不是任务级备注。

  • 工作项类型:任务、里程碑、外部依赖三类分开建,因为三者的字段和跟踪节奏不同。
  • 自定义字段:剩余工作量(数值,人天)、是否关键路径(单选,是/否)、浮动时间(数值,人天)、阻塞类型(单选,五个选项)、阻塞持续天数(数值,由自动化规则按天累加)。
  • 视图:建三个视图,关键路径视图(过滤是否关键路径=是且剩余工作量大于 0)、阻塞看板(按阻塞类型分组)、缓冲消耗趋势(按每两周快照的工作项统计)。
  • 自动化规则:当阻塞持续天数达到 7 天时自动 @ 项目负责人;当里程碑状态为未开始且已过计划开始日时自动打预警标签。

这段配置如果靠人工在 Excel 里做,每周大约要花 3 到 4 小时;在平台里做成自动化规则后,我把这部分时间压到了 30 分钟以内,主要是复核而不是录入。

3. 工具解决不了的三件事

我必须说清楚边界,否则就成了工具万能论。

第一,工具解决不了“关键路径标记是否准确”。关键路径会随着任务延迟和依赖变化而转移,这个判断需要人来做,通常是项目经理每周复核一次。

第二,工具解决不了“剩余工作量填得准不准”。如果执行人随手填一个数字,再漂亮的雷达图也只是噪声的可视化。

第三,工具解决不了“升级机制是否被执行”。自动化提醒发了 20 条,没人处理,等于零。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

八、不同情况下的行动建议

方法一样,但不同项目状态下动作完全不同。我按四类常见场景给出具体建议。

1. 场景一:关键路径负偏差 + 缓冲剩余低于 40%

这是最高优先级场景。动作顺序是:当天确认偏差事实 → 48 小时内完成原因归因 → 一周内启动外部依赖升级或资源调配 → 同步向项目委员会报备缓冲趋势。

这个场景下不建议做的动作是“先观察一周”。我吃过这个亏:第 6 周缓冲 38% 时想再观察,第 8 周就掉到 26%,可选方案从 5 个变成 2 个。

2. 场景二:关键路径健康,非关键路径负偏差较大

这是最容易被误伤的项目。我的建议是:纳入观察清单,但不启动全局纠偏,把管理注意力留给关键路径。同时要检查这些非关键任务的浮动时间是不是真的充裕,很多团队的网络图没有及时更新,浮动时间是虚的。

3. 场景三:基线不稳定,变更频繁

这时候不要再做精细的偏差分析了,先把基线治理做一遍:冻结当前范围、建立变更单流程、给基线打版本号、明确变更审批人。在漂移的基线上做偏差分析,分析得越精细越有害,因为它会给你一种虚假的掌控感。

4. 场景四:外部依赖占比高,客户方配合度不确定

这类项目的关键动作是“把口头承诺变成书面排期”。具体做法是:每一个外部依赖都要有联系人、计划开始日、计划完成日,并且写进双方的项目周报。零进展连续 2 周即升级。对这类项目,跟踪“是否在推进”比跟踪“是否完成”有效得多。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

九、不同情况下的取舍

进度管理最难的不是分析,是取舍。下面五组取舍是我实际做过决策的,每组都有代价。

1. 保交付 vs 保质量

如果压缩测试周期能保住交付,但会把线上缺陷率提高 1.5 倍,要不要做?我的判断标准是:看缺陷的影响等级分布,而不是看缺陷总数。高危缺陷为零的压缩可以接受,高危缺陷未收敛的压缩不能接受。

2. 削范围 vs 加工期

削范围是项目管理内部可控的,加工期通常需要商务和客户共同确认。所以能削范围就优先削范围,前提是被削的功能不影响业务闭环。我通常会用“最小可用交付清单”的方式跟业务方谈,而不是直接说“做不完”。

3. 改基线 vs 硬扛

如果已经确认延期,改基线是诚实的选择,硬扛是自欺。但改基线必须同步做三件事:更新 PV 曲线、同步所有干系人、记录变更原因。悄悄改基线是进度管理里最严重的失信行为,因为它让所有历史数据失去意义。

4. 加人 vs 并行化

加人的前提是任务可拆分且拆分后沟通成本低于并行收益;并行化的前提是任务之间没有硬性依赖。我更倾向先找并行化机会,因为并行化不引入新人的学习成本,加人则一定会引入。

5. 数据精度 vs 采集成本

每天更新一次的剩余工作量,一定比每周更新一次更准,但采集成本会上升约 4 倍。我的经验值是:剩余工作量周频更新足够,阻塞状态日频更新,缓冲消耗双周频更新。这个组合在精度和成本之间比较平衡。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

十、30 天落地清单与模板

如果你想把上面的方案在自己的项目里跑起来,这是我实际用过、并且能在一个月内落地的清单。

1. 第一周:建基线,做体检

  1. 把 WBS 拆到 4 层以内,任务颗粒度控制在 2 到 5 人天
  2. 补全任务间依赖关系,识别关键路径并标记(这一步最耗时,通常需要 8 到 12 小时)
  3. 确认每个里程碑的计划日期和缓冲分配
  4. 建立基线版本号规则(例如 BL-v1.0),并记录本周快照

2. 第二周:定字段,采数据

  1. 在项目管理工具中创建 5 个自定义字段:剩余工作量、是否关键路径、浮动时间、阻塞类型、阻塞持续天数
  2. 把字段定义写进项目 Wiki,配一张字段口径对照表
  3. 约定每周三 18:00 为数据更新截止时间,纳入团队例会纪律
  4. 第一周不分析,只验证数据能不能采上来

3. 第三周:跑分析,出第一份决策型周报

  1. 按第五节的方法计算整体 SPI、关键路径 SPI、缓冲消耗速度
  2. 输出四层过滤后的风险清单,数量控制在 5 个以内
  3. 用下面的结构写周报:偏差事实 → 交付影响 → 原因归因 → 可选方案 → 推荐方案 → 所需支持
  4. 在例会上用 15 分钟过一遍,重点是每个风险都要有责任人和时限

4. 第四周:复盘,定阈值

  1. 根据前三周的历史波动,为本项目定 SPI 预警阈值(不要照抄 0.9)
  2. 复盘前三周的误报和漏报各有多少
  3. 把有效动作固化进流程,无效动作删掉
  4. 确定下一阶段的缓冲消耗速度基线

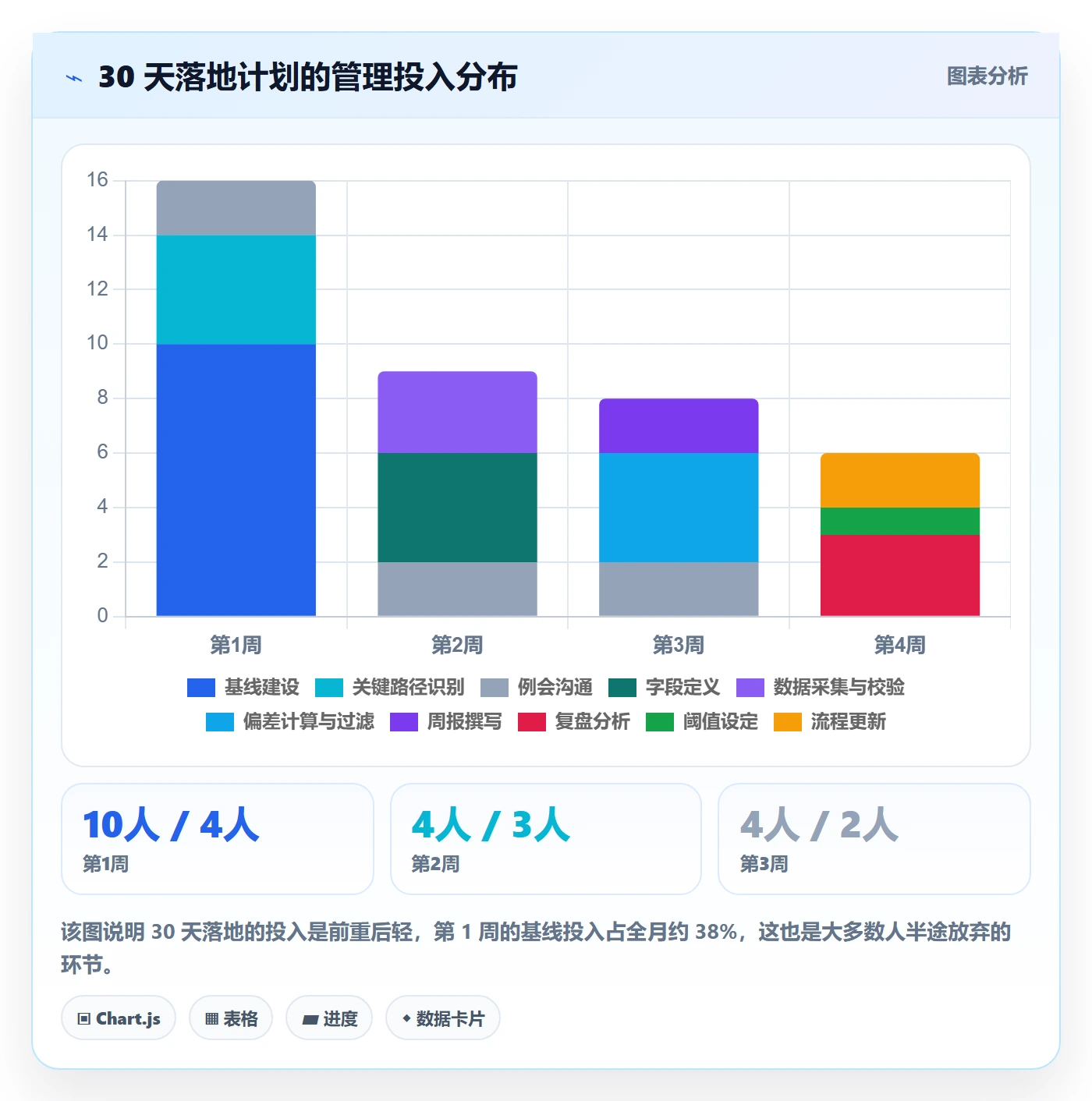

周次 核心任务 交付物 预计投入 完成标志
第 1 周 基线建设与关键路径识别 冻结基线 v1.0 + 关键路径清单 14 人时 基线版本号已登记,关键路径任务全部标记
第 2 周 字段定义与数据采集 字段口径表 + 首次数据快照 8 人时 字段更新及时率 ≥ 85%
第 3 周 偏差分析与决策型周报 第一份四层过滤风险清单 7 人时 风险清单数量 ≤ 5 且每项有责任人
第 4 周 复盘与阈值设定 项目级预警阈值 + 流程更新 5 人时 误报率与漏报率有明确统计

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

十一、写给项目负责人:进度偏差是一套决策系统

回到最开始那个问题:老板问“能不能按时交付”,你该怎么答。

我的答案是四个数字加一个判断:关键路径偏差天数、关键路径缓冲剩余百分比、缓冲按当前速度耗尽还需几周、剩余交付周期还有几周。然后是判断:能不能按时交付,如果不干预不行,需要什么支持。

这四个数字都不复杂,但它们组合起来回答的是交付承诺问题,而不是进度计算问题。这也是我对整篇文章的总结:

  • 进度偏差不是算出来的,是管出来的。公式只是把事实翻译成语言,判断和决策才是项目负责人的核心工作。
  • 整体 SPI 是给上级看的,关键路径偏差才是给自己用的。不要把管理注意力浪费在被平均掉的噪声上。
  • 缓冲消耗是比 SPI 更早的预警信号。SPI 告诉你已经落后多少,缓冲消耗速度告诉你还能撑多久。
  • 纠偏动作要按代价和可逆性排序。先做低代价高收益的,再考虑动承诺。
  • 工具的价值在于让数据自动流动。对于 100 人以上的组织,如果数据合规、历史迁移、国产替代是硬约束,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台值得进入候选清单,但它替代不了字段口径和升级纪律。

如果你手上正有一个 SPI 不太好看的项目,我建议你今天就做三件事:一是把任务表按“是否关键路径”打上标记,看看负偏差到底落在哪;二是算一遍关键路径缓冲的剩余百分比和最近三期的消耗速度;三是把这两个数字写进下一份周报的第一段,而不是第十段。

做完这三件事,你大概率会发现,那个让你焦虑的 SPI 数字,其实没那么重要;而那个你一直没看的缓冲消耗曲线,才是真正该焦虑的东西。进度偏差管理的终点,不是一张漂亮的报表,而是一个能在风险还小的时候就把决策做掉的机制。这个机制建立起来之后,你才真正从“进度数据的搬运工”变成“交付承诺的守门人”。

常见问题解答(FAQ)

1. 进度偏差到底该多久分析一次,周会看 SP 还是月度复盘看?

我们团队现在每天站会都在同步任务,但一到要谈“进度偏不偏差”的时候,大家口径就不一样。我自己是项目负责人,老板又希望我每周都能给出一个明确结论,我一直在纠结到底该按天、按周还是按月来做偏差分析,频率定不好,数据不是太碎就是太滞后。

建议按“节奏分层”,而不是只选一个频率。日站会只处理阻塞项和当天依赖,不正式算 SV、SPI,避免把噪声当趋势;周分析看三类数据:里程碑达成率、关键路径任务的计划完成与实际完成差值、缓冲消耗百分比,再辅以 SV=EV-PV、SPI=EV/PV 做趋势观察;

月度复盘才讨论基线是否需要变更、范围或依赖假设是否失效。判断依据是数据更新周期必须和决策周期对齐:周会要能决定本周动作,月度复盘要能决定是否改承诺。

实操上固定每周同一时间冻结一次数据快照,口径写成一句话贴在周报顶部,例如“截至本周五 18:00,完成率按已验收任务计数”,这样连续 3,4 周就能看出趋势,而不是每次都在解释数字为什么不一样。

阈值可以设预警线,但只作为内部示例,比如连续两周 SPI 低于自定红线且关键路径缓冲消耗超过一半,就升级讨论,不要把它当成通用行业标准。

2. 非关键路径上的任务已经延期了,SV 是负的,我需要马上上报或者加人吗?

我之前带一个后台重构项目,主流程走得挺顺,但有几个辅助模块的任务一直拖,算出来 SV 是负的、SPI 也不好看,我就很慌,怕老板觉得整个项目失控。可我又不确定这些延期到底会不会真的影响最终交付,加人吧怕浪费,不加吧怕背锅。

先做关键路径过滤,再决定动作,不要看到 SV 为负就直接升级。做法是:第一步,确认这些延期任务是否在关键路径上,或者是否已经吃掉了自己的浮动时间;第二步,看它们的前置依赖有没有卡住关键路径任务,很多“非关键路径延期”真正危险的地方是把后续关键任务往后推;

第三步,看总浮动和缓冲消耗,如果缓冲还很充足、关键路径没有被挤压,可以列入观察清单,由任务负责人按周给出追赶计划,不必立即加人。判断依据是交付承诺取决于关键路径和里程碑,不取决于某一个任务的完成率。

真正需要升级的信号是:关键路径任务开始延期、里程碑连续两个周期未达成、缓冲消耗速度明显快于时间流逝、或者外部依赖等待超过约定响应期。加人是最后选项之一,因为新成员进入有学习成本,可能短期让关键路径更慢;优先考虑重排依赖、并行化可拆分工作、临时调整非关键范围。

3. 我们还没有稳定的基线,项目一边做一边改需求,这种情况下还能做进度偏差分析吗?

我们公司需求变得特别快,老板一句“先上这个功能”,WBS 就得改,计划表经常是上周的版本。我知道没有基线谈偏差有点自欺欺人,但业务又要求我每周给进度报告,我总不能用“没法分析”去回复,所以想知道这种环境下到底怎么落地。

能做,但要把“基线”降级成“可冻结的滚动基线”,否则所有偏差都不可信。具体做法是:每次迭代或每个里程碑节点冻结一次范围、WBS、里程碑日期、关键依赖和资源假设,写入变更规则,明确谁可以提变更、谁批准、批准后基线何时生效;

同时把偏差分析拆成两层,一层看“本次滚动周期内计划 vs 实际”,另一层看“相对原始承诺的累计偏移”,不要混在一张表里算。判断依据是偏差的本质是“与约定计划的差”,不是“与某个永远在变的表格的差”。

实操上最小字段包括任务名称、负责人、计划开始与完成、实际开始与完成、剩余工期、前置依赖、里程碑、是否关键路径、变更记录。数据口径要写清:完成率按已交付且验收的口径统计,剩余工期由执行人更新而不是负责人代填。

这样即使需求一直在变,你也能回答“本周期内偏差多少、对原始承诺累计影响多少”,而不是只能说“计划又改了”。

4. 周报里写“SPI 0.9、进度落后”老板总是不满意,进度偏差汇报到底应该怎么组织?

我每周都按时交进度报告,数据也算了,SV、SPI 都列出来,但老板看完经常反问一句“所以到底能不能按时交”,我就卡住了。我感觉他不是想看数字,而是想听结论和方案,可我又不确定该怎么组织一页纸的汇报,才能既说清问题又给出可执行的建议。

汇报的重点不是罗列指标,而是给决策结构。建议固定成六段:偏差事实、影响判断、原因、可选方案、推荐方案、所需支持。偏差事实写清对比口径,例如“本周计划完成 12 个任务,实际完成 9 个,其中 2 个在关键路径”;影响判断要回答是否影响里程碑和最终交付,而不是只说 SPI 多少;

原因区分需求变更、依赖等待、资源冲突、估算偏差四类,不要写成情绪化描述;可选方案至少给两个,比如调依赖并行化、削非关键范围、追加资源、调整承诺;推荐方案写清你的判断依据和副作用;所需支持写清需要谁在什么时间前做什么决定。判断依据是老板关心的是“要不要做决策、做什么决策”,不是“你算得对不对”。

如果 SPI 这类指标要放,就放在附件或第二页,并配一句趋势说明,例如“连续三周下降,主要来自某外部依赖等待”,让数字服务于结论,而不是替代结论。

核心关键词

读者评论

彭
彭可欣

作为项目经理,最认同“整体SPI会骗人”。我们项目SPI 0.95时关键路径缓冲已快耗尽,非关键路径的偏差却把问题平均掉了。后来按关键路径过滤后,真正要处理的只剩两三个风险,周报也更有决策价值。

孙
孙星宇

文章说没有稳定基线就是自娱自乐,这点太真实。我们里程碑四个月改了十几次,每次都说客户同意,结果历史SPI完全不可比。基线可以变,但必须留痕、带版本号,否则趋势分析没意义。

金
金可欣

外部依赖只跟踪完成率确实不够,零进展和缓慢推进在字段里看起来一样。我们也被第三方接口卡过,建议增加“本周推进量”和“连续无更新周数”两个指标,比单纯完成率更早暴露系统性阻塞。

宋
宋明远

加人就能赶工”这条太扎心。关键任务延迟后加不熟悉上下文的人,前两周基本是负产出。除非任务能拆分且沟通成本低于并行收益,否则增员只是让报表好看,实际交付更危险。

丁
丁亦辰

进度汇报只解释原因等于把问题搬给老板。项目负责人应该带选项和推荐方案,比如动储备、砍范围、调外部资源。整体SPI可以给上级看,但真正决策要看关键路径缓冲和承诺影响。

文章包含AI辅助创作:进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467909
