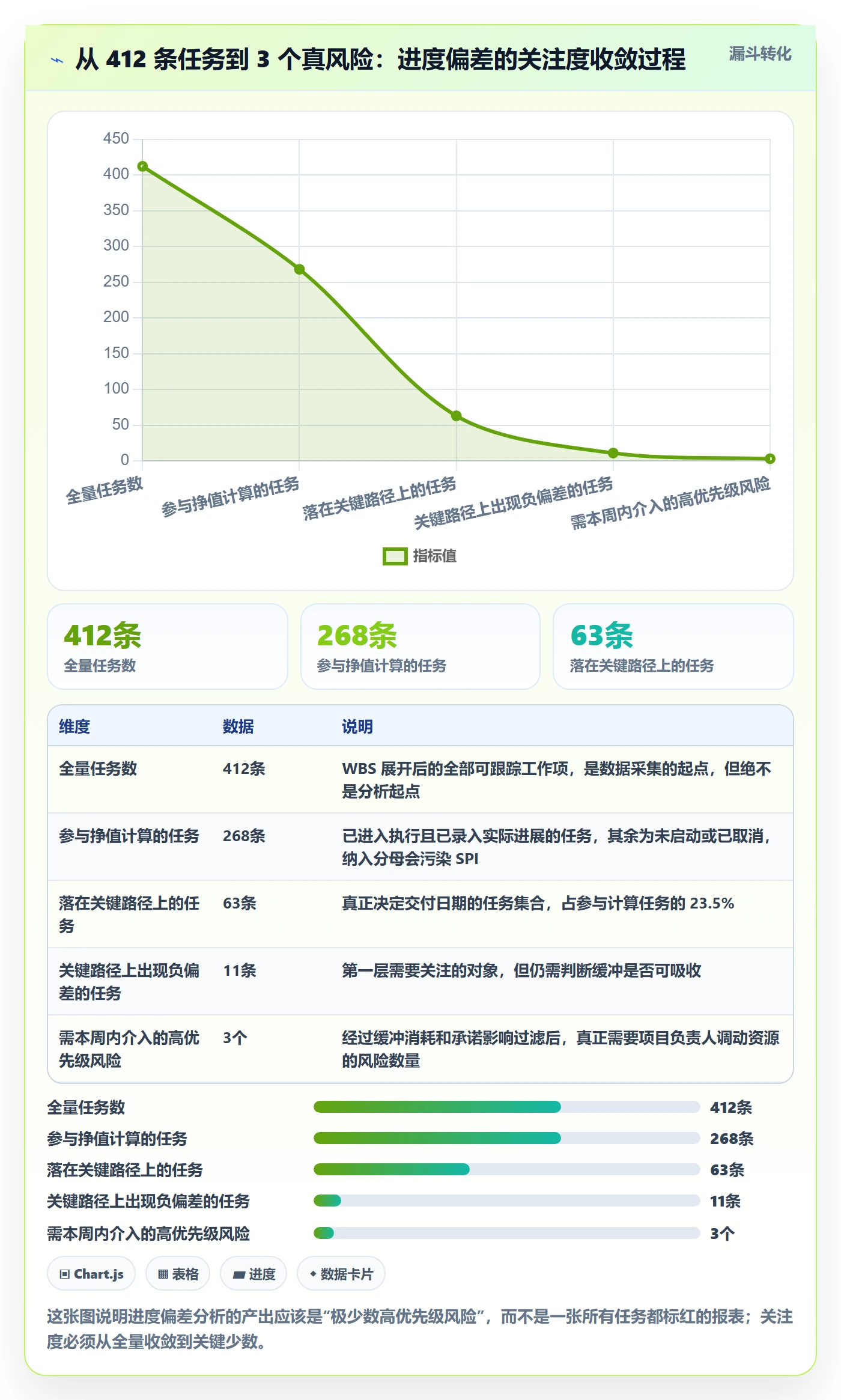

项目进度偏差最危险的地方,不是它出现,而是它出现时没人敢说、没人能算、没人拍板。我带过和旁听过几十个交付项目,见过太多团队每个月都在"救火",但问到"当前偏差是多少、关键路径被挤压了几天、谁是阻塞项的责任人",会议室里往往一片沉默。这篇文章不打算重复"制定计划、执行、监控、调整"的老四段论,我要从项目负责人的真实视角,把进度偏差拆成一套可执行的闭环:基线,采集,对比,预警,根因,纠偏,复盘,并说清跨部门协同的机制和每一步的操作细节。
如果你正被一个滞后项目追着跑,读完这篇可以直接对照自己的模板做一次体检。
一、先给结论:进度偏差管理的核心不是催办,是把偏差变成决策
我把进度偏差管理做得好不好的判断标准,压缩成四句话。这四句话也是我判断一个项目负责人是否合格的最快方式。
第一,进度偏差必须用基线来定义,没有基线的"晚了"只是情绪。 很多团队说"项目滞后了",但问基线版本是哪个、变更了几次、关键路径上哪些任务被推迟,答不上来。基线不牢,所有偏差都是口头描述,无法排序,也无法量化。
第二,进度偏差的核心矛盾是信息滞后,而不是执行不力。 我观察到的经验规律是:大部分"突然爆发的延期",其实在三到四周前就已经有信号,只是没人把它从任务状态里翻译成负责人能决策的数据。
第三,项目负责人的协同任务,是把跨职能信息转成可判断的数据,再转成有责任人和截止时间的决策。 开会不是协同,会上有决策、会后有追踪、偏差有归口,才叫协同。
第四,纠偏不是"催",是在时间、范围、成本、质量、风险之间选一条可承担的路径。 赶工、快速跟进、调整顺序、缩减范围、增加资源、变更里程碑,每一种都有代价,负责人要做的不是喊口号,而是选择并记录代价。

二、真实场景:偏差为什么总在项目后期才爆发
先说一个我印象最深的场景。一个大概八十多人的交付团队,做企业级系统替换,项目计划排得很漂亮,甘特图上里程碑齐整,周报每周按时发。到临近上线前六周,项目负责人被上级问了一句"我们到底能不能按期上线",他打开周报一看,整体完成率 87%,一切正常。然后他找了三个模块负责人各聊了半小时,才发现三个模块之间有依赖关系,其中两个模块的"完成"是把未验证的功能算进去了,第三个模块的实际完成度大概是六成。
重新估算后,真实完成率掉到 71%,关键路径被挤压了接近三周。
这个场景几乎是我见过最典型的偏差爆发路径。偏差没有在项目里消失,它只是被低估、被延迟上报、被口径错误的完成率掩盖了。 负责人看到的不是真实进度,而是一份被修饰过的进度快照。
1. 偏差爆发的三个可控前兆
我复盘过多个滞后项目,发现偏差在真正爆发前,通常会依次出现三类前兆。它们都不是"延期"本身,而是管理机制松动的信号。
- 状态更新开始"批量补录":任务状态不是每天自然更新,而是临近周会前集中刷新。这通常意味着日常跟踪已经失效。
- 阻塞项开始堆积,但没人升级:跨部门依赖、外部接口、审批等阻塞项在一张表里越积越多,却没有一条进入决策议题。
- "完成"的定义开始变松:任务标记完成,但没有验收、没有交付物、没有依赖方确认,完成率开始虚高。
第三个前兆最隐蔽,也最致命。因为完成率虚高会直接掩盖偏差,让负责人误判形势。我见过一个团队把"代码写完"当成任务完成,结果测试阶段爆出大量缺陷,进度表上却一直是绿色。

2. 一个反常识判断:多数项目不缺执行力,缺的是偏差透明度
很多负责人把延期归因于"团队执行力不够"。我的判断恰好相反。在绝大多数中大型项目里,执行层的努力程度不是主要瓶颈,偏差能不能被及时、准确、无惩罚地暴露出来,才是。
原因很现实。任务责任人一旦意识到"上报延迟会被当成能力问题",就会本能地选择再等等。职能经理一旦意识到"暴露资源缺口会被追责",就会倾向把缺口往后压。信息在每一层都会被"乐观化"处理一次,等到负责人手上时,偏差已经被磨掉了棱角。
所以项目负责人真正要设计的,不是更严的催办机制,而是一套让偏差能低成本暴露、并被当作正常管理动作来处理的机制。这个判断决定了后面所有操作步骤的设计逻辑。
三、拆解误区:进度偏差管理中最常见的六个错
在给出操作步骤之前,我要先把误区说透。因为很多团队不是不会做,而是被错误的做法带偏了方向。
1. 误区一:把"完成率"当偏差的唯一指标
完成率是一个总量指标,它最大的问题是会掩盖结构性问题。一个项目整体完成率 80%,听起来不错,但如果剩下 20% 全部集中在关键路径上,实际风险远超一个完成率 60%、但关键路径已全部完成的项目。
我判断进度偏差时,从来不看单一完成率,而是至少同时看四个维度:里程碑达成率、关键路径浮动天数、阻塞项数量和资源负荷。 完成率只是其中一个参考值,甚至不是最重要的那个。
2. 误区二:把例会当成偏差管理的主战场
例会适合做同步和决策,不适合做偏差发现。如果一个团队只能靠每周例会来发现偏差,那偏差已经被延迟了一周以上。真正的偏差发现应该发生在日常数据采集和自动预警环节,例会只是处理已经量化的偏差。
3. 误区三:偏差口径因人而异
"这个任务算不算完成"如果各模块理解不同,偏差就失去了可比性。我见过最混乱的情况是:工程模块把"通过测试"算完成,产品模块把"设计稿交付"算完成,测试模块把"用例写完"算完成。三个模块的完成率没有任何可比性,汇总出来的数据自然是废的。
4. 误区四:只做纠偏,不做变更记录
这是一个非常隐蔽的错。团队发现偏差后紧急调整计划,但没有记录基线变更,导致下一次对比时用的是"被悄悄改过的计划",偏差看起来消失了,实际上是用修改标准的方式消灭了偏差。这种做法会在项目后期集中反噬,因为积累的真实缺口最终会暴露。
5. 误区五:把工具上线当成机制建立
我见过不少团队,上了一套项目管理平台之后,偏差管理反而更混乱了。原因是工具只是把原来的口头沟通搬到了线上,基线没定义、更新规则没约定、责任人没落实。工具能放大机制的有效性,也会放大机制的混乱。 机制在前,工具在后。
6. 误区六:把所有偏差都当成坏事
进度偏差有正有负。提前完成固然好,但如果提前是通过压缩测试、跳过验证换来的,那是负向偏差的伪装。负责人要有能力区分健康的提前和危险的提前,否则容易被短期绿灯误导。

四、专业判断逻辑:偏差管理的四个"必须"
误区讲完,我给出自己实际使用的判断逻辑。它不是理论框架,而是我在决定"这个偏差要不要现在处理"时用的四条标准。
1. 必须区分"偏差信号"和"偏差事实"
偏差信号是疑似,偏差事实是已确认。比如某任务责任人反馈"可能会晚两天",这是信号;任务已经超过计划完成时间且无交付物,这是事实。两者的处理方式完全不同:信号交给责任人跟踪,事实才进入负责人的决策队列。混在一起处理,会让负责人被大量未确认信息淹没。
2. 必须判断偏差是否落在关键路径上
这是最有价值的一条判断。同样晚三天,落在关键路径上和在非关键路径浮动时间内的后果完全不是一个量级。 前者直接推迟项目,后者可能根本不影响里程碑。我的做法是:所有偏差先做关键路径标记,非关键路径上的偏差只要在浮动时间内,就交给任务责任人自行处理,负责人只看那些真正威胁里程碑的偏差。
3. 必须判断偏差的性质是"量"还是"质"
数量型偏差是"做得慢",质量型偏差是"做得不对"。数量型偏差通常可以通过资源或排序调整解决,质量型偏差往往需要返工,代价更大。如果负责人只看到"进度晚了",没看到"返工在积累",就会低估真实缺口。
4. 必须判断偏差处理的时间窗口
偏差处理存在窗口期。窗口期的核心判断标准是"现在处理的成本 vs 更晚处理的成本"。一般来说,偏差发现后一周内处理的成本,远低于拖延一个月后处理的成本。负责人最该做的一件事,是把"再观察一段时间"这个选项的代价算清楚。

五、操作步骤:项目负责人的进度偏差七步闭环
这是全文的核心部分。我把进度偏差管理拆成七步,每一步都按"动作,负责人,产出物,常见坑"四个要素展开。你可以直接拿这七步对照自己的项目做体检。
1. 第一步:建立可执行的基线
动作:在项目启动阶段定义 WBS(工作分解结构)、任务依赖关系、估算工期和里程碑,冻结为基线版本,并明确基线变更的审批规则。
负责人:项目负责人主导,进度专员或 PMO 协助,职能经理确认资源可行性。
产出物:基线甘特图、里程碑清单、关键路径标识、基线变更记录表。
常见坑:基线做得太细,细到每个任务都有依赖,反而无法维护;或者基线做得太粗,粗到无法判断偏差。我的经验是基线粒度控制在"两周内能验证进展"的层级,超过两周的任务要拆,小于两天的任务可以合并。
2. 第二步:定义数据采集规则
动作:规定任务状态更新频率、更新字段、验收标准和证据要求。明确什么算"完成",是通过测试、是交付物签收、还是依赖方确认。
负责人:项目负责人制定规则,任务责任人执行,进度专员校验。
产出物:状态更新规范、任务完成定义说明、采集字段清单。
常见坑:只规定"每周更新一次",没规定更新什么、由谁确认。结果是责任人给自己打绿灯,负责人拿到的是美化数据。采集规则的关键不是频率,是完成定义和证据要求。
3. 第三步:采集并校验实际进度
动作:按规则采集真实进度,进度专员对关键任务做抽查校验,重点核实"标记完成但无交付物""长期未更新""依赖方未确认"三类可疑任务。
负责人:任务责任人提供数据,进度专员校验,项目负责人抽查关键路径。
产出物:周度进度快照、可疑任务清单、校验记录。
常见坑:采集只依赖自报,没有交叉校验。我的做法是对关键路径上的任务做100%校验,对非关键路径做抽检,这样既能保证数据可信,又不会把进度专员累垮。

4. 第四步:对比基线计算偏差
动作:将实际进度与冻结基线对比,计算三类偏差:时间偏差(计划完成时间与实际完成/预计完成时间之差)、里程碑偏差(里程碑达成率)、关键路径偏差(关键路径剩余浮动天数)。
负责人:进度专员计算,项目负责人解读。
产出物:偏差计算表、关键路径浮动天数趋势、里程碑健康度表。
常见坑:只算时间偏差,不算关键路径浮动。时间偏差可能被浮动时间吸收,看起来没问题,但关键路径浮动一旦归零,项目就失去了缓冲。我建议负责人每周至少盯一次关键路径剩余浮动天数,这个指标比完成率灵敏得多。
下面是偏差计算的一个简单示例,用代码块展示便于理解字段结构:
偏差计算示例(关键路径任务)
任务ID: T-018
基线开始: 2025-03-03
基线完成: 2025-03-14
实际/预计完成: 2025-03-19
时间偏差: +5天
是否关键路径: 是
关键路径剩余浮动: -5天(已透支)
影响里程碑: M3 系统联调
偏差等级: 红色
计算逻辑:
时间偏差 = 实际完成 – 基线完成
关键路径浮动 = 该路径后续任务浮动总和 – 已消耗浮动
当关键路径浮动 < 0,视为里程碑级风险,必须进入负责人决策队列
5. 第五步:分级预警
动作:按偏差的严重程度和影响面分级,一般分为绿(正常)、黄(关注)、红(决策)三级,不同级别对应不同的响应时效和决策层级。
负责人:进度专员初判,项目负责人确认红色等级。
产出物:分级预警清单、红色偏差决策议题。
常见坑:预警阈值定得太松,所有偏差都是黄色,等于没有预警。我建议黄色偏差的阈值设为"偏差超过计划浮动时间的50%",红色设为"关键路径浮动为零或为负",这样阈值本身就能筛出真正需要处理的问题。

6. 第六步:根因分析与纠偏
动作:对黄色及以上偏差做根因分析,判断是估算不准、资源不足、依赖阻塞、需求变更还是质量问题,然后选择纠偏方案:赶工、快速跟进、调整顺序、缩减范围、增加资源、变更里程碑。
负责人:项目负责人主导分析,职能经理提供资源判断,PMO 或干系人参与变更评审。
产出物:根因分析记录、纠偏方案、责任人、截止时间、风险提示。
常见坑:跳过根因直接赶工。赶工只能解决数量型偏差,如果是依赖阻塞或质量问题,赶工只会把风险往后推。我坚持一个原则:先判断根因类型,再选纠偏手段;错配的纠偏比不纠偏更危险。
纠偏方案的选择可以对照下面这张取舍表:
| 纠偏方案 | 适用偏差类型 | 主要代价 | 风险提示 |
|---|---|---|---|
| 赶工(加人加班) | 数量型、任务可拆分 | 人力成本上升,团队疲劳 | 任务不可拆分时效率反而下降 |
| 快速跟进 | 串行任务可并行 | 返工风险增加 | 依赖关系强的任务并行易出质量问题 |
| 调整顺序 | 非关键路径可前置 | 资源调度复杂度上升 | 前置任务准备不足会拖慢整体 |
| 缩减范围 | 质量型或需求膨胀 | 交付完整性下降 | 需与干系人确认,否则后期补回来 |
| 增加资源 | 资源不足导致 | 成本上升,磨合成本 | 新人上手慢,短期可能更慢 |
| 变更里程碑 | 根因无法消除 | 对外承诺改变 | 必须留变更记录,避免反复改基线 |
需要强调的是,这几类方案不是互斥的。实际操作中,负责人往往需要组合使用,比如"缩减非核心范围 + 对关键路径赶工 + 变更一个内部里程碑"。 但每一种动作都必须有责任人和截止时间,否则纠偏方案只是纸面结论。
7. 第七步:变更、复盘与沉淀
动作:记录基线变更、纠偏效果验证、经验沉淀为规则。偏差处理完成后,要回看偏差为什么会产生、预警为什么及时或滞后、纠偏是否有效。
负责人:项目负责人主导,进度专员整理,PMO 归档。
产出物:基线变更记录、纠偏效果报告、经验规则更新。
常见坑:偏差处理完就翻篇,不复盘。结果是同类偏差反复出现。复盘的真正产出不是总结文档,而是对采集规则、预警阈值、估算方法的更新。 如果复盘没有改变任何规则,那它基本等于没做。
六、协同管理:从一个人的进度表到一群人的作战图
七步闭环解决了"怎么做",但中大型项目的偏差管理从来不只是一套流程,它是一场跨职能的协同。项目负责人最大的挑战往往不是方法不够,而是没有直接考核权,却要推动多个职能线的资源。
1. 五类角色的职责与产出物
我把进度偏差管理涉及的角色归为五类。每类角色都必须有明确的产出物,否则协同会退化为"开会听汇报"。
| 角色 | 核心职责 | 关键产出物 | 偏差管理中的定位 |
|---|---|---|---|
| 项目负责人 | 制定机制、解读偏差、做出纠偏决策 | 决策议题、纠偏方案、变更记录 | 偏差的最终决策者 |
| 职能经理 | 提供资源、确认可行性、承担资源缺口责任 | 资源承诺、资源缺口说明 | 资源偏差的第一责任人 |
| 任务责任人 | 更新任务状态、主动上报阻塞 | 真实进度数据、阻塞说明 | 偏差信号的最初来源 |
| 进度专员/PMO | 采集校验、计算偏差、维护基线 | 偏差计算表、预警清单、基线记录 | 偏差的数据中枢 |
| 干系人 | 确认需求、参与变更评审、接受结果 | 需求确认、变更审批 | 范围偏差的确认者 |
这张表我建议每个项目启动时都过一遍。很多协同失效的根源,是某个角色没有明确产出物,于是他的工作就变成了口头承诺。 口头承诺无法纳入偏差计算,也无法追踪,最终消失在会议纪要里。
2. 四个必须固化的协同机制
机制一:日站会与周例会分工。 日站会只解决阻塞项升级,不做进度汇报;周例会处理已量化的偏差和决策。混在一起开,会让例会变成进度朗读会。
机制二:可视化看板。 进度、阻塞、偏差必须在一张图上可见。看板的重点不是"好看",而是让偏差无法被隐藏。我通常要求看板上每个红色任务都显示责任人和已阻塞天数。
机制三:预警升级路径。 明确什么级别的偏差由谁在多久内响应。没有升级路径,黄色偏差会永远停留在黄色,直到变成红色。
机制四:变更控制。 任何影响基线的调整都必须走变更评审,留下记录。这是防止"用改标准消灭偏差"的唯一手段。

3. 信息同步的最小字段集
协同最怕的是信息不同步,但更怕的是同步了太多无效信息。我一般要求周度同步只包含以下字段,多一个都不加:
- 任务状态:未开始 / 进行中 / 已完成 / 阻塞
- 证据:交付物链接或验收记录,没有证据的完成不算完成
- 阻塞项:是什么、卡在谁那里、已阻塞天数
- 需决策事项:需要谁在什么时候做什么决定
- 下一里程碑:当前距离下一个里程碑的浮动天数
这五个字段看起来简单,但能覆盖 90% 以上的偏差判断需求。字段太多会让责任人敷衍更新,字段太少又无法判断。字段设计的核心原则是:每个字段都必须能被用于决策,否则就是噪音。
4. 跨部门冲突的处理原则
跨部门冲突是负责人的日常。我的处理原则有三条:
第一,把冲突从"人对人"转成"数据对数据"。 不要说"你们部门拖了进度",要说"这个接口已阻塞 8 天,影响 M3 里程碑,需要今天确认交付时间"。
第二,尽量在职能经理层面解决,不要轻易升级。 升级是资源,用多了会失效。真正需要升级的是那些跨部门无法协调、且影响里程碑的事项。
第三,每次冲突处理都要留下明确的责任人和截止时间。 没有截止时间的协调,等于没有协调。
七、案例:一个红灯项目如何在三周内转黄
下面是我基于多个真实项目脱敏后的一个模拟案例。它展示七步闭环在真实场景中如何运转,重点不在"结果好",而在"负责人如何用数据推动决策"。
1. 背景与偏差信号
某企业级系统替换项目,团队约 120 人,分 6 个模块,计划 9 个月内完成。项目进行到第 6 个月时,项目负责人收到三个信号:一个是两个模块负责人先后提到"可能会晚一点";一个是外部接口对接方迟迟未提供联调环境;一个是周报完成率从上月的 78% 升到 85%,但测试通过率却在下降。这三个信号单独看都不算严重,合在一起就有问题。
2. 数据校验与根因分析
负责人让进度专员做了一次关键路径全面校验,发现三个事实:一是完成率上升来自两个模块把"代码写完"算作完成,实际未通过测试;二是关键路径剩余浮动从 12 天降到 3 天;三是外部接口阻塞已持续 19 天,但从未进入决策议题。根因很清晰:完成定义不统一 + 阻塞项未升级 + 关键路径监控缺失。
3. 跨部门纠偏会议
负责人召开了红色偏差决策会,参会方包括两个模块的职能经理、外部接口对接方、PMO 和测试负责人。会议只讨论三件事:重新确认完成定义、接口交付时间、纠偏方案。最终确定的动作是:把两个模块未测试的功能从完成率中剔除,重新计算真实完成率;接口对接方承诺 5 个工作日内提供环境,否则触发升级;对关键路径上的一个模块追加 4 名测试人员做快速跟进,同时缩减一个非核心功能范围。
4. 结果与复盘
三周后,项目状态从红灯转为黄灯。关键路径浮动恢复到 8 天,真实完成率降到 74% 但数据可信,外部接口阻塞解除。复盘时负责人做了一件关键的事:把"完成定义"写进采集规则,"阻塞项超过 7 天必须升级"写进预警机制,把关键路径浮动纳入周报固定字段。 这三条规则更新,才是这次纠偏真正沉淀下来的东西。

八、工具与模板:让偏差管理可复制
七步闭环要跑起来,必须落到工具和模板上。但我要先说一个判断:工具解决的是效率和可见性,解决不了机制缺失。 没有基线、没有更新规则、没有责任分工,任何工具都只会把混乱搬到线上。
1. 图表怎么选
不同图表回答不同问题,选错图表会导致判断偏差。
- 甘特图:看整体计划和依赖关系,适合基线展示和调整顺序讨论。
- 关键路径图:看哪些任务决定项目最终时间,是偏差优先级判断的核心工具。
- 燃尽图:看剩余工作量趋势,适合敏捷型迭代,但对依赖复杂的项目参考有限。
- 看板:看当前阻塞和流动效率,适合日常协同。
- 里程碑图:看阶段性健康度,适合对上汇报和对外沟通。
我的建议是:关键路径图 + 里程碑图是负责人必须常看的两张图,其余按需使用。 很多团队图表做了很多,但关键路径没有单独可视化,这是最值得修正的地方。
2. 偏差跟踪表的最小字段
一张可用的偏差跟踪表不需要复杂,但字段必须完整。我常用的字段结构如下:
| 字段 | 作用 | 示例 |
|---|---|---|
| 偏差ID | 唯一标识,便于追踪 | DEV-2025-018 |
| 关联任务 | 对应基线上的任务 | T-018 系统联调 |
| 是否关键路径 | 决定处理优先级 | 是 |
| 偏差类型 | 数量型 / 质量型 / 依赖型 | 依赖型 |
| 偏差量 | 时间、浮动或范围 | +5天,浮动-5天 |
| 偏差等级 | 绿 / 黄 / 红 | 红 |
| 根因 | 判断纠偏方向 | 外部接口未就绪 |
| 纠偏动作 | 具体方案 | 升级接口对接方 + 测试前置 |
| 责任人 | 谁负责推动 | 模块负责人 A |
| 截止时间 | 何时完成 | 3月22日 |
| 状态 | 处理中 / 已闭环 / 已升级 | 处理中 |
3. 会议清单
进度偏差管理涉及的会议可以压缩成四类,每类只做一件事:
- 日站会(15分钟):只处理阻塞项升级,不做进度汇报。
- 周例会(60分钟):处理已量化偏差和纠偏决策,明确责任人和截止时间。
- 红色偏差专题会(按需):只处理影响里程碑的偏差,参与方必须是有决策权的人。
- 月度复盘会(90分钟):更新采集规则、预警阈值和估算方法,形成机制沉淀。
4. 工具选择原则
关于工具,我只有一个原则:先机制后工具,先规则后平台。 选型时重点看四件事:能否维护基线版本、能否可视化关键路径、能否支持分级预警、能否记录变更历史。这四项是进度偏差管理的刚需,其余功能是加分项。
对于中大型企业、特别是 100 人以上的组织,协同复杂度和数据安全要求都更高,选择支持私有化部署、能与现有研发流程打通的平台会更稳妥。我实际观察到的经验是:研发流程已经在用某类项目管理平台时,优先做能力延伸而不是再引入一套新工具,因为工具越多,数据越分散,偏差反而越难算。像 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景下常被列入备选,其中的基线管理、迭代跟踪和报表能力可以作为偏差闭环的载体。
但是否适用,仍要结合团队流程成熟度、数据合规要求和集成成本判断,不要因为工具能力清单好看就上线。
5. 一个可直接落地的一页式清单
如果你现在就要开始,我建议先做下面这张一页式清单,不需要任何工具也能跑:
- 每周必看五项:关键路径剩余浮动、红色偏差数量、未升级阻塞项、里程碑达成率、数据抽检符合率。
- 每周必做三件事:确认红色偏差责任人和截止时间、升级超期阻塞项、更新基线变更记录。
- 每月必做三件事:复盘偏差根因分布、更新预警阈值、优化采集规则。

九、不同情况下的行动建议与取舍
最后,我把不同情况下的建议和取舍列清楚。偏差管理没有万能解,关键在于匹配自己的项目特征。
1. 按团队规模取舍
小团队(30人以下):机制要轻。不建议引入重型平台,用一张共享偏差跟踪表加周会即可,重点是坚持完成定义和阻塞升级两条规则。
中型团队(30-100人):机制要稳。需要固定进度专员或 PMO 角色,做偏差计算和校验,开始引入看板和分级预警。
大型团队(100人以上):机制要系统化。跨部门依赖多、数据分散,需要具备基线管理、关键路径可视化和变更记录能力的平台支撑,同时明确各角色的产出物和升级路径。
2. 按项目类型取舍
需求相对稳定的交付项目:基线可以做得细一些,重点盯时间偏差和关键路径浮动。
需求变化频繁的项目:基线要允许合理变更,重点盯变更频率和范围偏差,而不是死守初始基线。
强依赖外部方的项目:重点盯依赖偏差,把外部接口、审批、第三方交付都纳入阻塞项管理,并设置明确的升级触发条件。
3. 三个必须坚守的底线
无论什么情况,有三条底线我认为不能退:
- 完成必须有证据:没有交付物或验收记录的完成,一律不算完成。
- 变更必须留记录:任何影响基线的调整都要记录,否则偏差管理失去参照。
- 红色偏差必须有责任人和截止时间:这是偏差从"讨论"变成"行动"的唯一保障。
4. 下一步建议
如果你读到这里,我建议不要试图一次性把所有机制都建起来。最有效的起步方式是:先选一个正在进行的项目,做一次关键路径校验,找出三个最严重的未升级阻塞项,给每个阻塞项指定责任人和截止时间。 这一件事做完,你就能感受到偏差管理从"感觉"变成"数据"的差别。
然后第二步,把完成定义写清楚;第三步,把关键路径浮动纳入周报;第四步,建立分级预警和升级路径;第五步,再考虑工具承载。顺序错了,工具越强,混乱越大。进度偏差管理的本质,是让负责人用可信数据做出可承担的决策,而协同机制,是让这些决策能被跨部门执行下去的基础。
偏差不会消失,它只会从"后期爆发"变成"持续可控"。这两者之间的差别,就是项目负责人真正的价值所在。
常见问题解答(FAQ)
1. 进度偏差到底怎么算?周报里的完成率能直接当进度用吗?
我以前带项目的时候,周报上十几个任务都写着完成率80%,月底一拉里程碑,三个全黄了。后来才发现每个人对“完成”的理解都不一样:有人提交了代码算完成,有人要等测试通过才算。所以我很想知道,进度偏差到底有没有一个统一口径,还是只能靠负责人拍脑袋判断?
不能直接用完成率当进度,必须先统一“完成”的定义。实操上我建议把任务完成度锁死成三档:未开始0、进行中50(有可验证的中间产物才算)、已交付100(有验收人或下游签收才算),中间态不接受“差不多”“快好了”这类描述。指标上只盯两个:一是里程碑偏差天数,即实际达成日期减基线日期,这个骗不了人;
二是关键路径浮动消耗,比如某个关键任务原本有5天浮动,现在只剩1天,虽然还没延期,但已经是黄灯。
SPI这种挣值指标可以作为参考,公式是已完成工作的预算价值除以计划价值,低于0.9就触发预警,但不要拿它当唯一依据,因为任务条数的加权平均会把关键路径上的一天和非关键路径上的一天等价处理,这是最容易被误判的地方。所以我的口径是:里程碑偏差看结果,关键路径浮动看趋势,完成率只作辅助且必须有验收证据。
2. 项目负责人没有对职能部门的考核权,怎么让别的部门配合我纠偏?
我在很多公司做交付的时候都遇到这个尴尬:进度表是我在维护,但人不是我管的,资源也不是我调的。发现某个模块延期了,去找对方的部门经理,对方一句“我这儿也有优先级”就把我挡回来了。我特别想知道,在没有考核权的前提下,负责人到底靠什么推动别人动起来?
核心思路是把“要人配合”换成“要人决策”,不要让对方回答“能不能帮我”,而是让对方在两个方案里选一个。
具体做法是每一条偏差都写成一页决策单,包含四件事:偏差事实(基线是什么、实际是什么、差几天)、影响(会不会压到关键路径、会影响到哪个下游交付)、可选项(A方案加人、B方案减范围、C方案调整顺序,每个方案各自的代价是什么)、需要的决定和截止时间。
然后把这张单子同时发给任务责任人和他的职能经理,抄送共同上级,这样讨论的对象就从“你帮不帮我”变成“我们选哪个方案”。升级路径也要提前说清楚:第一天责任人自己处理,第二天进职能经理,第三天还没结论就上项目发起人或PMO,别等到月底才爆发。
判断依据很简单,如果同一件事连续两次例会都没有结论,那通常不是权限问题,而是你没有把选项摆出来,或者对方承担的代价没有被写清楚。另外所有纠偏动作必须落进会议纪要,写清谁、在什么时间前、交付什么东西,口头承诺一律不算。
3. 进度例会开了两个小时还在念周报,怎么把它改成真正解决问题的会?
我们团队每周一开进度会,十来个人轮流报一遍自己做了什么,两个小时过去,真正卡住的事一句没聊。开完会大家还觉得挺充实,结果下周同样的问题又出现一次。我很想知道,进度例会到底应该怎么开,才能既不流于形式又能推动纠偏?
先改输入,再改流程。会议开始前两小时必须冻结数据,谁没更新任务状态,会上就不讨论他的部分,直接列为未更新项,倒逼更新纪律。会上只讲三件事:第一是红灯项,也就是已经延期或关键路径浮动不足的任务;第二是需要决策的事项,也就是负责人自己推不动的阻塞;第三是下一个里程碑的风险预判。
已经正常的绿项一律不讲,周报自己看。时间上做硬性时间盒,每个红灯项三分钟,超时立刻转线下小会,不许在大会上发散。会议的输出必须是四元组:决定了什么、谁负责、什么时候完成、怎么验证,没有这四样的内容不进纪要。
节奏我一般这么排:每日站会十五分钟只讲阻塞,周例会四十五到六十分钟讲偏差和纠偏,月度复盘九十分钟讲根因和机制改进。一个可判断的标准是,如果一次会议开完没有任何决策记录,那这场会要么取消,要么合并进别的会。
4. 计划总在变,基线还有必要维护吗?变更控制到底管到什么程度?
我这边的真实情况是,老板临时加需求、客户改验收标准,一个月能变三四次。每次我更新完计划表,之前的基线就对不上了,团队也慢慢不信这张表了。所以我很困惑,基线是不是本来就是个理想化的东西,变更到底要不要走正式流程,走流程会不会反而拖慢项目?
基线不是不能变,是不能随便变,管得太死和完全不管都会出问题。我的做法是设一个变更门槛,只有满足下面任意一条才走正式变更:影响关键路径三天以上、影响对外承诺的里程碑日期、或者消耗的浮动超过总浮动的百分之十。没到门槛的就在任务层面自行调整,不用惊动所有人。
变更单只写四件事:变更原因、影响评估(工期、成本、范围分别是什么)、替代方案、批准人,一页纸以内,别搞成十几页的流程文件,否则没人愿意提。批准之后基线升版,但一定要保留历史版本,因为只有保留历史版本,你才能同时看到两个数:当前基线的偏差和原始基线的总偏差。
这一点特别重要,重新基线可以用来指导后面的执行,但绝不能用来掩盖已经发生的延期,复盘的时候必须用原始基线算总账。没有变更控制的基线就是一根橡皮筋,谁都能拉,拉着拉着大家就不看它了。判断一个项目有没有在真正管基线,就看它的变更记录里有没有被驳回的申请,全是批准的说明门槛形同虚设。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?项目负责人协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467876
读者评论
认同“完成率虚高”和“完成定义不统一”是偏差被掩盖的根源。实际项目里测试未验收就标完成很常见,建议把验收物和依赖方确认写进完成标准,否则周报越漂亮风险越大。
关键路径标记和浮动时间判断很实用,但落地前提是基线变更受控,否则每次对比都像换了一把尺子。非关键路径偏差交责任人处理,确实能减轻负责人决策负担。
漏斗图和三个前兆很有共鸣,批量补录、阻塞项堆积、无交付物完成率上升,几乎就是延期前的固定剧本。负责人应抓低成本暴露机制,而不是只在例会上追问。
七步闭环里“偏差信号vs事实”“处理窗口”最有价值。但小团队没专职进度专员时,采集和校验谁来做需要简化,否则机制容易停在纸面,最后还是靠人救火。
