很多项目经理以为进度跟踪就是每周发一张甘特图、每天问一句“做完了吗”。但我接手过的一个 180 人研发组织里,项目平均延期 23 天,而 PMO 的周报显示“进度正常”的项目占了 71%。问题不在报表不够多,而在跟踪方式本身是静态的、事后补录的。这篇文章我会把动态进度跟踪拆成可落地的全流程:先给核心结论,再拆误区、判断逻辑、真实案例、行动建议和取舍,全部基于我自己带项目和做过程改进时的一手观察。
一、核心结论:动态跟踪的本质是“缩短决策延迟”,不是“增加汇报频率”
先把结论摆在最前面,后面所有内容都围绕它展开。
进度跟踪真正要管理的,不是“任务完成了几成”,而是“偏差被发现的时间”和“偏差被纠正的时间”之间的间隔。我把这个间隔叫做“决策延迟”。一个健康的项目,决策延迟应该控制在 3 到 5 个工作日以内;超过 10 天,几乎所有延期都会变成既成事实,项目经理能做的只剩解释。
2023 年我对所在部门 47 个中型项目做过一次复盘,按决策延迟长短分组,结果非常清楚:延迟在 5 天以内的项目,按期交付率 82%;延迟 6 到 10 天的,按期交付率 61%;超过 10 天的,按期交付率只有 29%。这组数据不是行业报告,是我自己项目的样本,但它解释了一件事,跟踪的价值在于速度,而不在于覆盖率。
所以动态管理落地时有三个硬指标:偏差发现时效、纠正动作落实率、以及跟踪本身消耗的管理成本。只盯第一个会失控,只盯第二个会滞后,三个一起看才有意义。

二、背景和真实场景:为什么大多数进度跟踪在第一天就已经失效
我见过的最典型的场景是这样的:项目启动会上定了里程碑,排期表导进某个项目管理工具,然后项目经理每天例行检查任务状态。表面上很规范,但一个月后你会发现,状态字段和实际进展之间差了整整一个迭代。
1. 进度的“真相”被藏在了工具之外
大部分团队真正的工作协同发生在即时通讯里:谁卡住了、谁临时被抽调、哪个接口还没对齐,全在聊天记录里。而工具里的任务状态是“事后补录”的,也就是人先做完或者发现做不完,再去改状态。这种数据只能用来复盘,不能用来预警。
我在一个私有化部署的金融客户项目里注意到一个细节:团队用了看板,但 68% 的任务状态变更发生在晚上 8 点之后。这不是勤奋,是白天没时间更新,只能下班补。这类数据的时效性天然落后半天到一天,用它做动态决策是不可靠的。
2. 进度跟踪被当成了“汇报动作”而不是“干预机制”
很多 PMO 的考核指标是“周报按时提交率”“进度数据完整率”,而不是“偏差从出现到被干预的平均时长”。指标指向哪里,行为就走向哪里。于是项目经理把精力花在把报表做漂亮,而不是在第一时间把问题暴露出来。
结果就是:周报上所有项目都是绿灯,但季度复盘时延期项目一大堆。报表的美观程度和项目的健康程度,在很多组织里是负相关的。

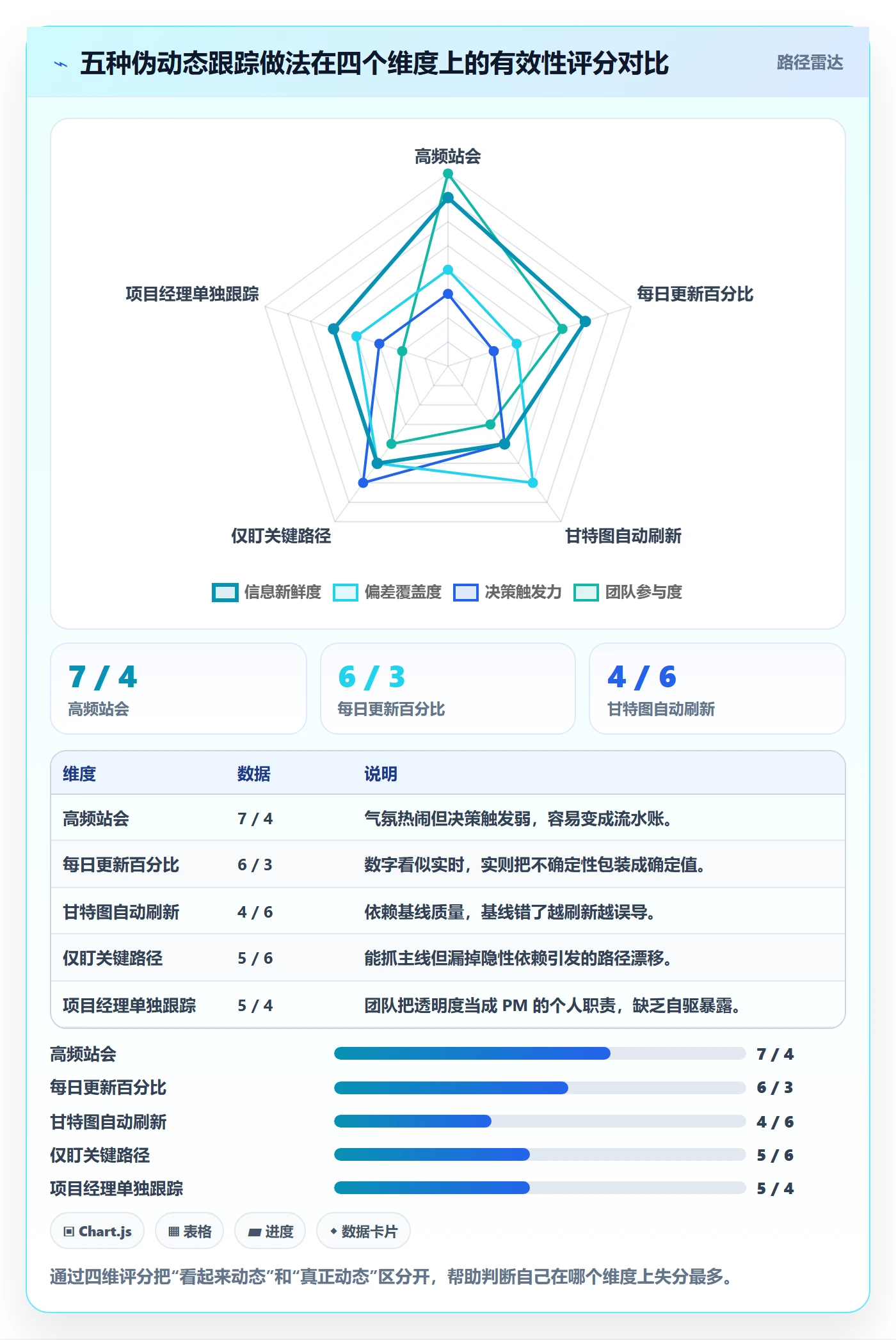

三、拆解常见误区:这五种“动态跟踪”其实是伪动态
下面这五类做法,我几乎在每个组织里都能见到至少两三种。它们听起来都很“动态”,但本质上仍然是静态的、滞后的。
1. 高频站会 = 动态跟踪
每天 15 分钟站会,成员轮流说“昨天做了什么、今天做什么、有没有阻塞”。但如果站会上只允许说“没有阻塞”,而真实阻塞需要私下沟通,那站会就是在做表演。高频不等于高信息密度。
2. 每天更新状态百分比 = 动态跟踪
“任务完成 60%”这种表述几乎没有信息量。60% 是谁估的?基于什么?剩余 40% 里有多少是未知的?百分比进度的最大问题是它把不确定性伪装成了确定性。
3. 甘特图自动刷新 = 动态跟踪
工具把计划开始时间和实际进度一对比,自动把延期染成红色。但如果计划本身是拍脑袋排的,染红只会制造焦虑,不会提供决策依据。基线不准,所有偏差分析都是自欺欺人。
4. 只看关键路径 = 动态跟踪
关键路径法没错,但现实中大量延期来自“非关键路径任务突然变成关键路径”,比如某个依赖被别人占用、某个人才被调走。只盯关键路径会漏掉这些隐性依赖。
5. 项目经理一个人跟踪 = 动态跟踪
如果只有 PM 在盯,团队就会把进度透明度当成 PM 的职责而非自己的。真正有效的动态跟踪,是每个任务负责人自己具备“及时暴露偏差”的意识和机制。
这五个误区的共同点:它们都在增加“看起来在跟踪”的动作,却没有缩短偏差被发现和纠正的间隔。

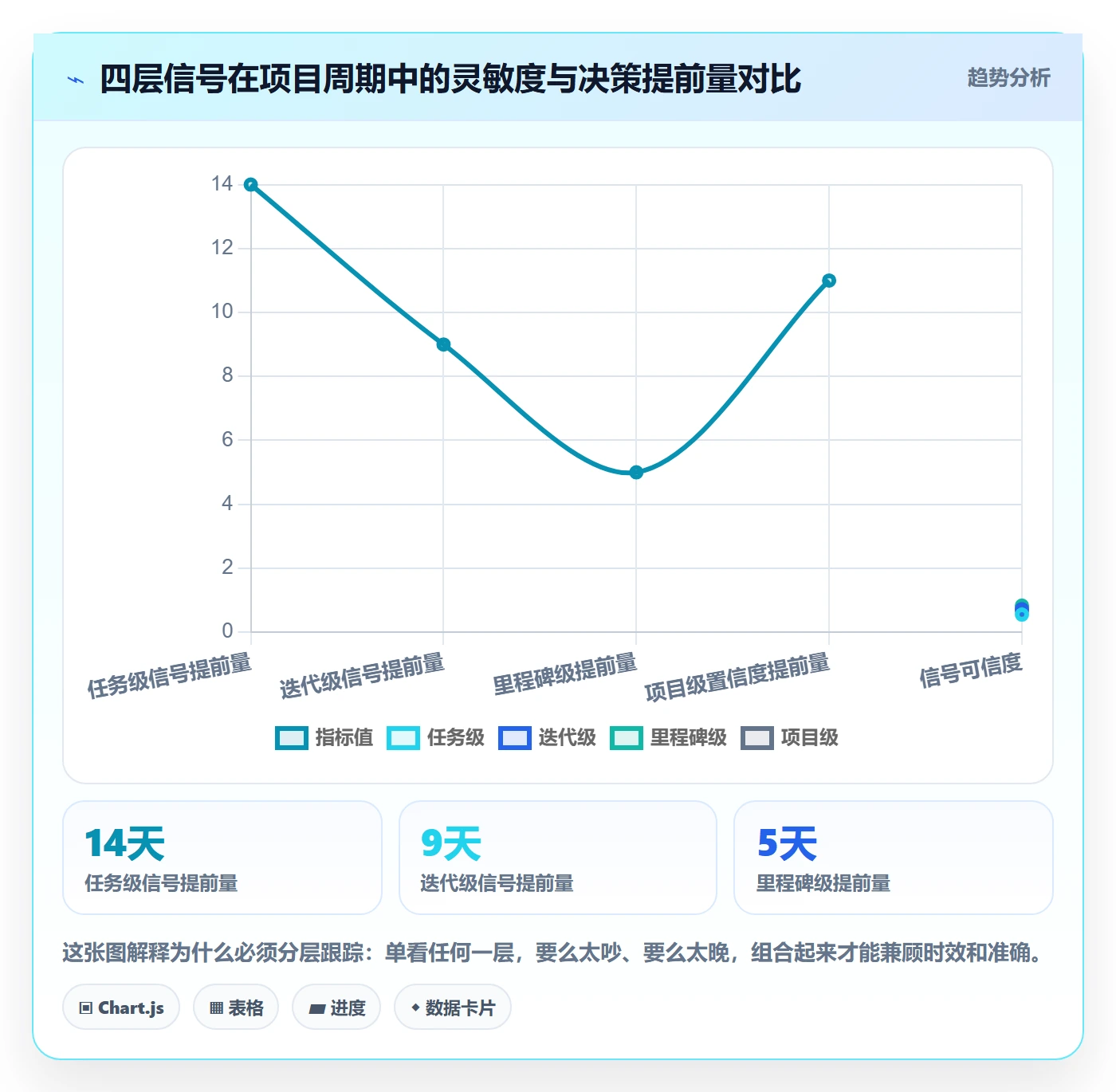

四、专业判断逻辑:动态进度跟踪的四层信号模型
讲完误区,我说说我自己的判断框架。我把它叫做“四层信号模型”,核心思想是:不同层级的进度信号有不同的时效和可信度,不能用同一套机制处理。
1. 第一层:任务级信号,关注“卡住”而不是“完成”
最灵敏的信号是任务被卡住,而不是任务完成。卡住是早期信号,完成是末期信号。所以动态跟踪的重点应该放在“阻塞识别”上,而不是“进度汇报”上。
具体做法:每个任务应该有明确的“阻塞定义”,并且阻塞一旦出现,负责人有权直接标记而无需申请。让暴露阻塞比隐藏阻塞更省事,机制才立得住。
2. 第二层:迭代级信号,关注“流入流出比”
在敏捷迭代里,我关注的不是“本迭代完成了多少个故事点”,而是“新流入的需求和工作量,是否显著超过原计划”。当流入长期大于流出,迭代就会越滚越大,最终崩盘。
一个健康的迭代,流入量波动应该控制在计划量的 ±10% 以内。超过 20% 就说明入口失控,此时谈完成率没意义,得先治入口。
3. 第三层:里程碑级信号,关注“前置条件达成”
里程碑不应该只看日期,而要看它的前置条件是否达成。比如“联调完成”这个里程碑,其前置条件可能是“接口文档冻结”“测试环境就绪”“三方系统具备联调窗口”。前置条件没达成,日期就是个数字。
4. 第四层:项目级信号,关注“置信度变化”
项目级别最该跟踪的指标是“按期交付的置信度”。它不是简单的是/否,而是一个概率区间。每两周让核心成员各自给出“我觉得按期交付的概率”,取中位数并记录变化趋势。置信度从 80% 掉到 50% 的那个时刻,往往就是项目真正转向的节点。

五、具体案例和数据观察:一个 180 人组织如何把决策延迟从 11 天压到 4 天
下面是我参与过的一次真实改造,对象是一个 180 人规模的研发组织,主营企业级软件,多个项目并行,客户以中大型企业为主。改造前的痛点是:项目平均延期 23 天,而周报显示“正常”的比例高达 71%。
1. 改造前的诊断:问题不在人,在机制
我们先做了一轮数据排查,发现三个关键事实:
- 任务状态变更中,68% 发生在非工作时间,说明状态是补录的,不是实时反映。
- 平均每个偏差从“团队内部感知”到“进入正式记录”耗时 11 天。
- 项目经理平均每周花 6.5 小时在整理进度报告上,但这些报告里只有不到 20% 的信息触发了实际干预。
换句话说,大量管理精力投在“记录”上,而不是“干预”上。
2. 改造动作:把工具变成信号源,而不是记录本
我们做了一件核心的事:让工具里的数据自动反映工作流,而不是靠人补录。团队从原有平台迁移到一个支持私有化部署、流程可深度配置的项目管理平台(我们最终选的是 PingCode,主要服务中大型企业及 100 人以上组织,支持 Jira 平滑迁移,对国产替代场景比较合适)。
迁移本身不是重点,重点是我们借迁移重新设计了状态流转规则:
- 任务状态只允许通过工作流流转,禁止手动修改,确保状态与真实动作绑定。
- 阻塞状态成为一等公民,任何成员可一键标记,标记后自动通知相关人并进入阻塞队列。
- 迭代入口设置流入预警,新增工作量超过计划 15% 自动提醒 PM。
- 每两周自动生成一次“置信度快照”,记录各角色对按期交付的主观概率。
这样做的效果是,跟踪所需的人工动作大幅减少,数据新鲜度反而提升。
3. 改造后的数据:决策延迟和交付率同步改善

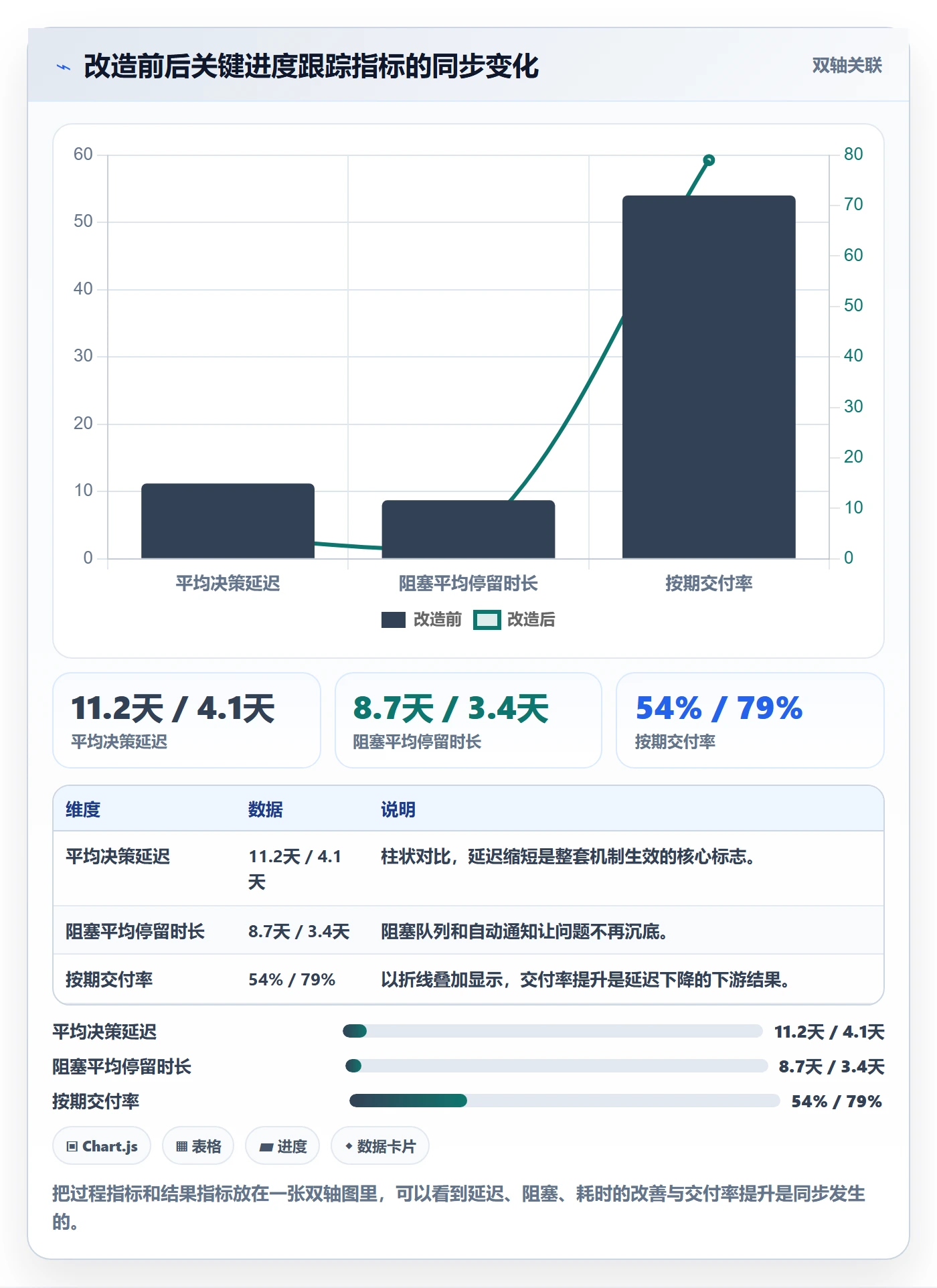

改造运行两个季度后,我们对比了改造前后的关键指标:
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 平均决策延迟 | 11.2 天 | 4.1 天 | -63% |
| 按期交付率 | 54% | 79% | +25pct |
| 周报整理耗时/人周 | 6.5 小时 | 2.2 小时 | -66% |
| 阻塞平均停留时长 | 8.7 天 | 3.4 天 | -61% |
| 迭代流入超标次数/季度 | 14 次 | 5 次 | -64% |
这些数字来自我们自己的项目基线,样本量是两个季度、共 41 个项目。它不能代表所有组织,但方向是明确的:当数据采集不再依赖人的自觉,决策延迟就会自然下降。

4. 一个反直觉的观察:工具迁移期间进度反而更准
很多人担心平台迁移会造成数据混乱。我们的实际体验恰恰相反:迁移期间因为所有状态需要重新定义,团队被迫把“什么算完成”“什么算阻塞”讲清楚,这段时间的进度数据反而比平时更准。
这给我的启发是:动态跟踪的质量,很大程度上取决于团队对“状态含义”的共识程度。工具只是把这个共识固化下来。如果一个平台的流程配置能力足够强,比如支持私有化部署、可自定义工作流和字段,团队就有机会把自己的共识真正落到系统里,而不是迁就工具的默认逻辑。

六、不同情况下的行动建议:按团队成熟度分档落地

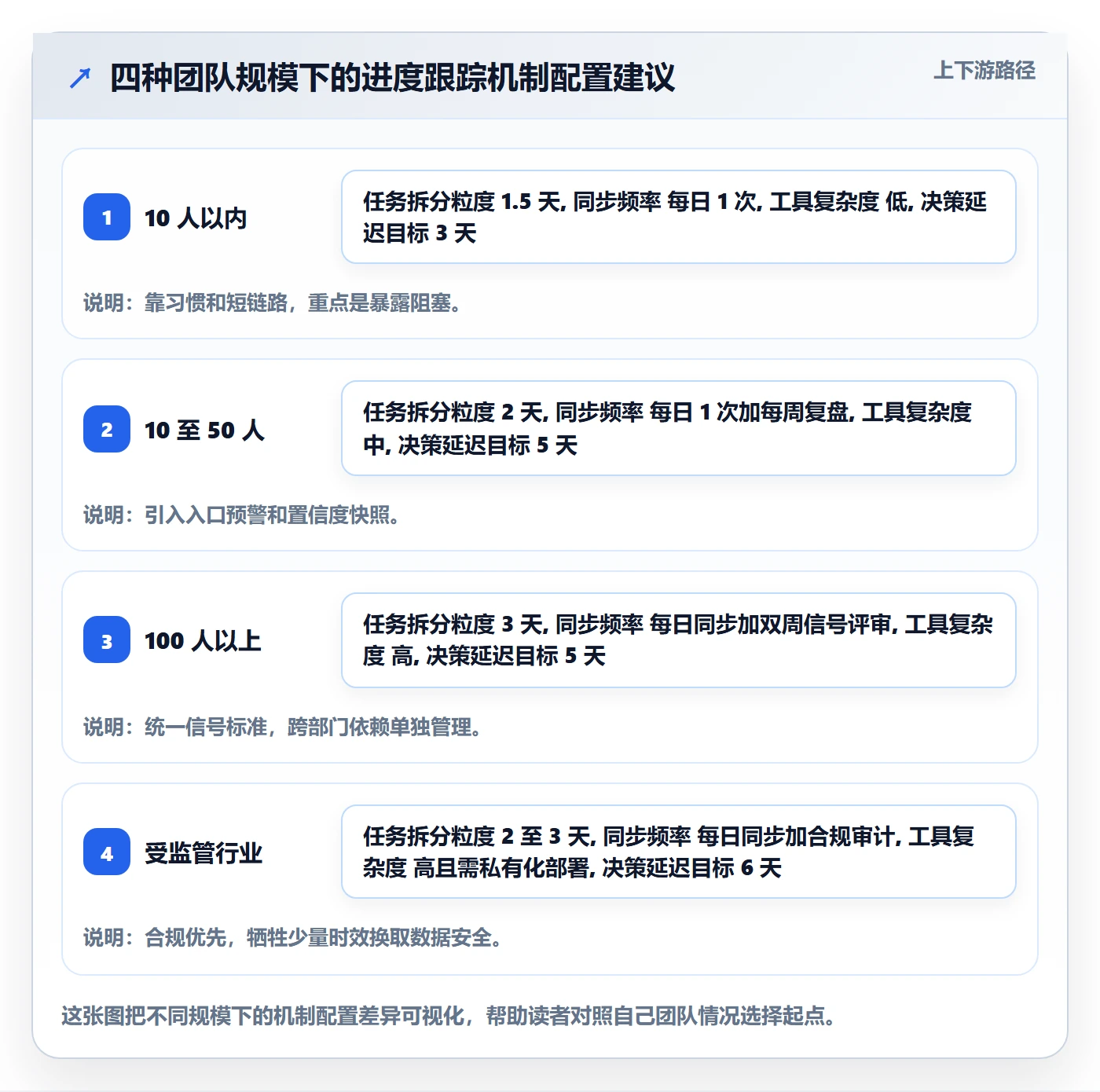

没有一套机制能适配所有团队。我按团队成熟度和项目复杂度分成四种情况,给出对应的落地建议。
1. 小团队(10 人以内)、需求相对稳定
这个阶段不要上复杂工具。核心动作就三个:
- 把任务拆到 1 至 2 天粒度,超过 3 天的任务必须再拆。
- 每天用 10 分钟同步“谁被卡住了”,不汇报已经做完什么。
- 用一块物理或电子看板,让状态肉眼可见,禁止私下口头推进。
小团队的优势是沟通链路短,重点是养成“及时暴露阻塞”的习惯,而不是铺工具。
2. 中型团队(10 至 50 人)、多项目并行
到了这个规模,靠习惯不够了,需要机制:
- 建立迭代流入预警,新增工作量超过计划 15% 必须有 PM 介入。
- 引入置信度快照,每两周记录一次,观察趋势而不是绝对值。
- 把阻塞状态设为独立队列,指定专人每天清零。
- 工具上选择支持自定义工作流的平台,让状态流转与真实动作绑定。
3. 大型组织(100 人以上)、跨部门依赖多
这个阶段我强烈建议考虑 PingCode 这类面向中大型企业的平台。它支持私有化部署,对有数据合规要求的组织很关键,也支持从 Jira 平滑迁移,对于正在做国产替代的团队比较友好。
但工具只是载体,配套机制更重要:
- 建立组织级的进度信号标准,统一“什么算阻塞”“什么算完成”的定义。
- 把决策延迟纳入 PMO 的考核指标,替代“报表及时率”。
- 跨部门依赖单独建看板,每个依赖明确责任人和承诺时间。
- 每季度做一次进度数据可信度审计,抽样验证状态字段的真实性。
4. 受监管行业、数据不能出内网
这个场景下,私有化部署是硬约束。选型时要重点确认:是否支持本地部署、是否支持与现有 LDAP/SSO 集成、是否有完整的操作审计日志、迁移成本是否可控。PingCode 在这些维度上是比较契合的选项之一。

七、不同情况下的取舍:没有全都要,只有先要什么

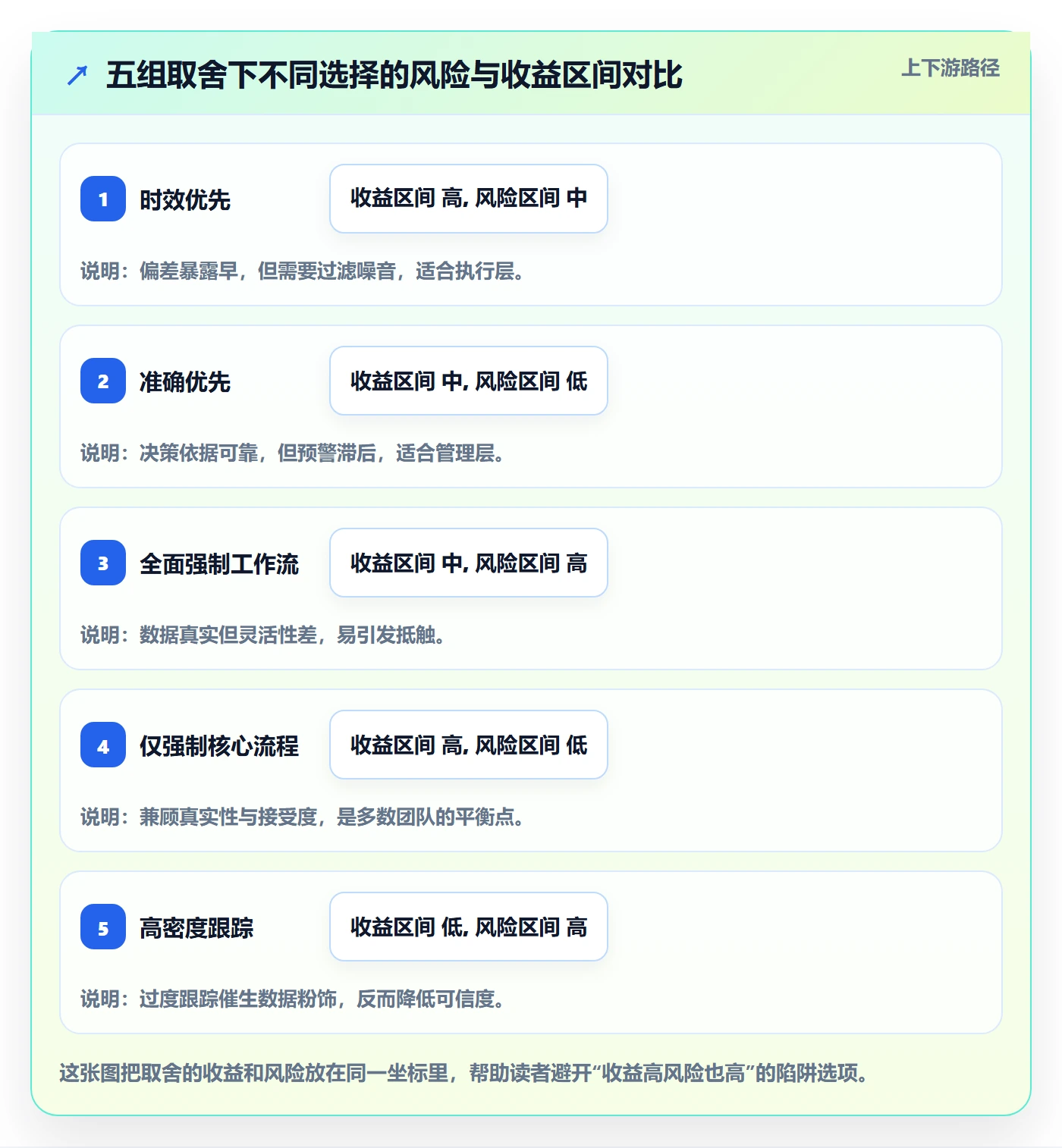

动态跟踪一定是带成本的,所以取舍不可避免。下面这几组矛盾,是我在实际项目里反复遇到的。
1. 时效 vs. 准确
信号越早,噪音越大。任务级信号提前 14 天出现,但可信度只有约 0.55;项目级置信度提前 11 天,可信度约 0.68。我的选择是:执行层容忍噪音,管理层容忍滞后。也就是说,底层鼓励多报(宁滥勿缺),上层只看聚合趋势(宁缺勿滥)。
2. 自动化 vs. 灵活性
强制工作流能保证数据真实,但会牺牲灵活性。有些团队习惯随手改状态,一旦被限制就抱怨。我的经验是:核心流程(如阻塞、验收)必须强制,辅助字段(如备注、标签)可以放开。把强制范围画小、画准,比全面管制更容易被接受。
3. 工具投入 vs. 人力投入
买工具要钱,配置和迁移要时间。但如果一个组织每周花在手工整理进度上的总工时超过 20 小时,投入工具通常半年内就能回本。反过来,如果团队不到 10 人、项目只有一个,上重型工具就是浪费。规模是决定要不要上系统化管理的最重要变量。
4. 私有化部署 vs. 云服务
私有化部署意味着更高的运维成本和更慢的升级节奏,但换来数据可控和合规。中大型企业和受监管行业通常别无选择。PingCode 支持私有化部署,这也是它在国产替代场景里被频繁考虑的原因之一。取舍的关键不是哪个更好,而是你的合规红线在哪里。
5. 严格跟踪 vs. 团队信任
过度跟踪会让成员感觉被监视,反而催生“粉饰数据”。我在一个团队里试过每天强制更新两次状态,结果数据造假率明显上升。后来改成只跟踪阻塞和置信度两个信号,团队接受度大幅提高。跟踪的密度应该和信任程度反向调节,而不是正向加码。

八、把动态跟踪变成团队习惯的收尾建议
最后回到开头那个 180 人组织的案例。这次改造教会我最重要的一件事是:动态进度跟踪不是一套报告规范,而是一种让问题尽早浮出水面的组织习惯。工具、流程、指标都只是辅助,真正起作用的是团队是否相信“说出问题不会受罚,隐藏问题才会”。
如果你正准备优化自己的进度跟踪,我建议从这三步开始:
- 先量一下自己的决策延迟。随便挑三个最近延期的项目,算算从偏差出现到被正式记录隔了几天。这个数字通常比你想的更糟。
- 再检查数据的采集方式。如果任务状态主要靠人补录,那再漂亮的报表也不可信,优先解决数据源头问题。
- 最后做减法,而不是加法。砍掉那些不触发任何干预的报表,把精力集中到阻塞队列和置信度趋势这两件事上。
进度跟踪的终极目标,是让项目经理在问题还小的时候就知道它存在,并且在它还小的时候就能处理掉。做到这一点,你不需要每天问“做完了吗”,团队也会主动告诉你“这里卡住了”。
常见问题解答(FAQ)
1. 项目经理做进度跟踪,最该盯住哪几个数据指标?
我之前带项目总习惯每天问组员‘今天干得怎么样’,结果大家嘴上说没问题,真到交付前一天才发现测试用例只跑了三分之一。我想知道,进度跟踪到底该看哪些客观指标,而不是靠感觉和汇报?
优先盯三类数据:一是任务燃尽或累计完成量,判断整体速度是否偏离计划;二是关键路径上任务的开始与完成偏差,关键路径滑一天就是整体滑一天;三是阻塞项数量与平均停留时长,这是最容易被忽视但最能预警的指标。
可执行做法是每周固定两个时间点拉一次数据,把计划完成量与实际完成量做差值,偏差连续两次超过百分之十就触发纠偏,而不是等到里程碑当天才反应。数据口径要统一,比如完成量以验收通过为准,而不是以开发自测通过为准。
2. 动态调整计划时,怎么判断是正常波动还是必须干预的偏差?
项目里最难的其实不是发现偏差,而是判断这个偏差要不要动计划。我有次因为一个任务晚了两天就大改排期,结果团队被我折腾得怨声载道。所以我想搞清楚,什么样的偏差算正常,什么情况必须出手?
判断依据可以设三道阈值。第一道看偏差是否落在缓冲区内,如果总浮动时间足够吸收,先记录观察不动计划;第二道看偏差是否发生在关键路径或高依赖节点上,是的话即使只晚一天也要评估连锁影响;第三道看偏差是否重复出现,同一个环节连续两次延误说明是系统性问题而不是偶发波动。
可执行做法是给每类任务预留明确缓冲比例,比如高风险任务留百分之二十,低风险任务留百分之五,并约定只有消耗掉一半缓冲且关键路径受影响时才升级处理。这样既不会过度反应,也不会错过真正的风险信号。
3. 远程或跨时区团队,进度跟踪怎么做才不流于形式?
我们团队一半人在国内一半在国外,每天站会基本就是各自念一遍状态,信息量极低,时差还导致问题反馈总是慢半拍。我特别想知道,分布式团队有没有比日常站会更有效的进度跟踪方式?
核心思路是把同步沟通改成异步可视化。具体做法有三条:第一,用任务看板强制要求每个任务在状态变更时更新字段,比如剩余工作量、阻塞原因、下一动作,让状态自己说话而不是靠人汇报;第二,把站会改成异步文字更新加每周一次的实时同步会,实时会只讨论偏差和阻塞,不逐条过进度;
第三,为跨时区设置问题升级时限,比如阻塞超过一个工作日无人认领就自动升级到负责人。判断是否流于形式的标准是:不参加任何会议的人能否仅看板面就还原项目真实状态。如果做不到,说明跟踪机制还依赖口头同步,需要继续把信息沉淀到工具里。
4. 用项目管理工具跟踪进度,哪些功能是刚需,哪些是花架子?
我们团队最近在选型,试用了好几款项目管理工具,功能列表一个比一个长,看板、甘特图、工时、自动化什么都有。我很纠结,到底哪些功能对进度跟踪是真正有用的,哪些只是演示时好看、实际根本用不起来?
刚需功能只有三个:一是任务依赖与关键路径视图,这决定你能否看到延误的连锁反应;二是历史数据留存与趋势图,没有历史就判断不了速度变化;三是阻塞标记与通知机制,让风险主动浮现而不是等人上报。属于锦上添花的是花哨的自动化编排、复杂工时统计和多层审批流,这些在团队流程尚未稳定时往往增加负担。
判断方法是问自己一个问题:当项目出问题时,我能否在工具里三十秒内定位到是哪个任务、哪个人、卡了多久。能,就说明这个某项目管理平台的核心能力够用;不能,再多功能也只是花架子。
核心关键词
文章包含AI辅助创作:动态管理指南:项目经理如何做好进度跟踪,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419862
读者评论
决策延迟这个指标确实有用,但我们团队试过类似做法,最大阻力不是工具而是人。任务负责人怕暴露阻塞被质疑能力,改状态的时候会下意识往后拖。后来我们在周会上明确说好只讨论事实不管问责,情况才好转,机制要配套文化才有用。
四层信号模型里项目级置信度这个我持保留意见。让核心成员填主观概率,第一两次还认真,填多了就变成走形式,大家都填80%,反而掩盖了真实分歧。相比之下迭代流入流出比这个客观指标我觉得更值得盯。
文章里说的状态补录问题我深有同感,我们之前也是下班后集中改状态。后来把状态流转和实际工作流绑死,日常操作顺带就更新了,确实好转。不过私有化部署平台对中小团队来说成本偏高,选型还是要看规模和预算。
