我帮一家 320 人的研发组织做过程诊断时,看到一个反常识的数据:他们的每日进展提交率常年保持在 96% 以上,但管理层在季度复盘会上,有 41% 的延期项目是"第一次听说"。提交率越高,管理层的惊讶越多,这说明每日进展制度并没有失效,而是它从一开始就没有真正服务于"进度跟踪"这个目标。
绝大多数团队把每日进展理解成"信息收集",于是拼命优化收集效率:模板更漂亮、字段更全、提醒更勤快。可管理层真正缺的不是信息,而是能在 5 分钟内判断"哪里需要我出手"的决策信号。这两件事的解法完全不同,这也是为什么很多制度看起来在运转,实际早就空了。
一、先把结论放前面:管理层进度跟踪不是"收集信息",而是"压缩决策"
如果把每日进展当成一份向上汇报的文档,它的成功标准就会变成"写没写、写得好不好"。但如果把它当成一条决策管道,成功标准就变成另一个问题:今天有多少条进展,真正改变了某个人的下一步动作?
我自己的判断框架是这样的:一个健康的每日进展制度,必须同时满足三个条件,信号可信、分层可达、闭环有主。缺任何一个,制度都会在 6 到 12 周内退化成形式主义。
1. 信号可信:一线写的和领导读的是同一件事
我见过最典型的失真场景是:工程师写"接口联调中",项目经理读成"快好了",而实际情况是对方团队还没给测试环境。同一句话,两种解读,误差在传递过程中被放大。
可信的信号不是靠"要求写清楚"解决的,而是靠把进度绑定在可验证的对象上:需求编号、构建记录、测试用例通过率、阻塞单据。人写的形容词可以含糊,但对象状态很难含糊。
2. 分层可达:不同角色拿到不同粒度
CEO 不需要知道某个接口的字段命名,技术负责人不需要看到预算审批。我在做制度设计时,会先画一张表:谁在什么时间、以什么频率、需要看到哪一层信息,以及他们看到之后要做什么决定。
如果某个角色看完信息后没有任何可能的动作,那这条信息就不该发给他。这一条能砍掉至少一半的汇报量。
3. 闭环有主:每条阻塞必须有归属和期限
我见过太多"阻塞项清单",列了 30 条,没人认领,下周还是这 30 条。真正的闭环只有一种形态:阻塞项 = 责任人 + 承诺时间 + 当前状态,三者缺一不可,且必须在同一处可见。
| 对比维度 | 汇报型每日进展 | 决策型每日进展 |
|---|---|---|
| 核心目标 | 让上级知道我在干活 | 让需要出手的人知道该出手 |
| 字段设计 | 做了/在做/将做 | 状态变化 + 阻塞 + 需要谁 |
| 成功指标 | 提交率、按时率 | 报告引发动作率、阻塞平均解除时长 |
| 典型衰减周期 | 6-12 周 | 6-12 个月仍可用 |
| 管理层时间投入 | 每天 30-60 分钟阅读 | 每天 5-15 分钟扫读例外 |
| 失败表现 | 内容模板化、无人回复 | 例外项过多、信号噪音上升 |

二、这道制度是怎么在第六周死掉的
几乎所有失效的每日进展制度,死法都高度相似。我把它们按时间轴拆开,你会看到一条非常稳定的衰减曲线。
1. 第一周到第二周:新鲜感驱动的虚假繁荣
制度上线第一周,提交率通常在 90% 以上,内容也写得认真,甚至有人主动加图表。管理层很满意,认为找到了解法。
但这个阶段的繁荣来自"新规则红利",不是来自真实价值。所有人都希望给新领导、新流程留个好印象,这一层心理动力大概能撑 10 到 14 天。
2. 第三周到第四周:内容开始模板化
从第三周开始,你会看到句子变短、信息量下降。"继续推进""按计划进行""无阻塞"这三句话的出现频率会明显上升。
这不是态度问题,而是成本收益问题。一线发现,认真写 10 分钟和随便写 1 分钟,得到的反馈完全一样,没人回复,没人追问。理性选择当然是少写。
3. 第五周到第六周:管理层不再打开
管理层这边也会做同样的计算。当他们读了 30 天、发现里面没有一条能改变自己决策时,阅读行为就会自然消失。

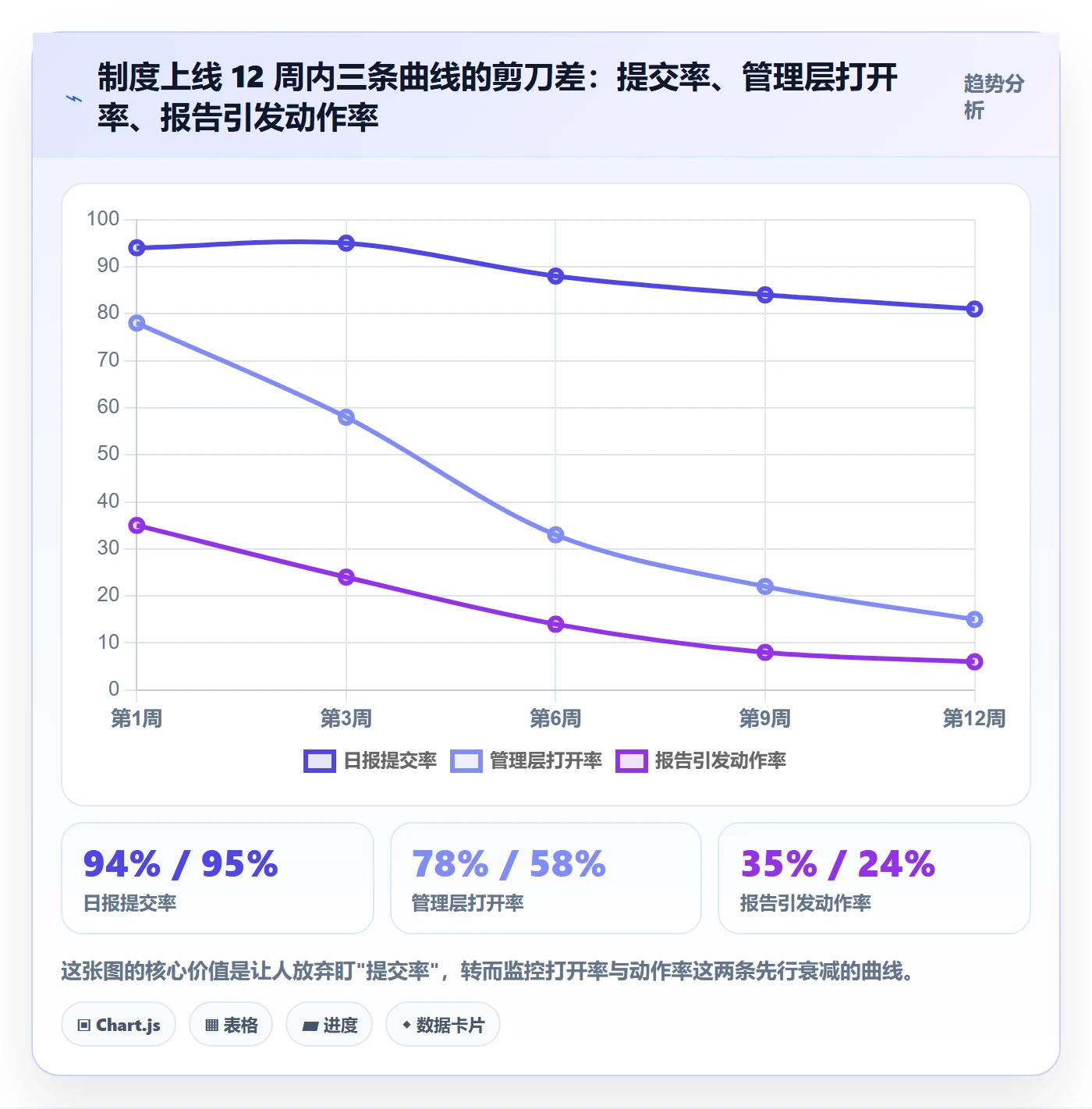

关键节点在这里:一线停止认真写和管理层停止认真读,几乎是同时发生的,而且互为因果。制度从这一周开始,只剩下一个提交按钮在运转。
4. 第八周到第十二周:制度性形式主义固化
到了这个阶段,日报还在提交,甚至提交率还有 80% 左右,因为不提交会被统计、会被点名。但所有人都知道它是空的,只是在共同维持一个仪式。
最危险的后果不是浪费时间,而是它污染了管理层的风险感知。因为"所有项目都是绿色",真正的问题被推迟到更晚、代价更高的阶段才暴露。

三、常见问题拆解:五类错位,十余个高频误区
我把过去几年诊断过的案例做了归类,问题几乎全部落在"错位"上,目标错位、结构错位、节奏错位、反馈错位、工具错位。下面逐类拆开。
1. 目标错位:把过程管理工具当成了考勤表
(1)用提交率考核态度
一旦提交率进入绩效考核,写日报的动机就从"让协作更顺"变成"别被抓到"。我见过团队为了凑满字数,把一次会议拆成三条进展。
结果是数据量上升、信息密度下降。凡是能通过"看起来在写"拿到的分,一定拿不到真实信息。
(2)把每日进展当成周报的碎片拼装
有些团队干脆要求日报覆盖周报的全部维度:进度、风险、资源、依赖、心得。单条日报写到 15 分钟以上,一线怨声载道,而管理层依然读不出重点。
我的经验是:每日进展只解决"变化"和"阻塞",其余一律交给周报或评审。日报写变化,周报写结构,季报写判断,三者不该混。
2. 结构错位:所有人都用同一套模板
(1)忽略岗位差异
研发、测试、产品、设计、数据、运维的工作节奏完全不同。测试人员的"阻塞"常常是环境,产品经理的"阻塞"常常是决策,用同一套字段会同时逼死两类人。
我的建议是保留 2 到 3 个公共字段,其余按职能自定义,而不是强行统一。
(2)只写"做了什么",不写"卡在哪"
这是最普遍的问题。"今天完成了登录模块开发"这句话,对管理层零价值,因为它不包含任何需要决策的信息。
我会要求每条进展必须能回答一个问题:读到这条的人,需不需要在 24 小时内做点什么?如果答案是"不需要",那它更适合放进代码提交记录,而不是进展报告。
(3)状态口径不统一
"基本完成""差不多好了""还剩一点"这三种说法,在不同人嘴里的完成度可能分别是 80%、60% 和 95%。我在一次复盘里做过统计,同一个"90% 完成"的状态,团队内部对剩余工作量的估计偏差中位数达到了 2.4 倍。
解决办法不是教育大家说话准确,而是用可验证口径替代形容词:需求状态、用例通过率、构建结果、评审是否通过。
3. 节奏错位:频率和粒度没有分层
(1)全员每日全量汇报
300 人的组织如果全员写日报,管理层每天面对的阅读量是 300 条。即使每条只花 3 秒,也需要 15 分钟以上,而且这个数字会随规模线性增长,很快不可持续。
(2)没有区分"每日"和"就绪"
很多工作本质上不是每日推进的,比如架构预研、合规审计、供应商谈判。强制日更只会产出注水内容。
我的做法是分层:执行层每日、协调层每日扫例外、决策层每周两次深度同步。层级越高,频率越低,粒度越粗,但决策权限越大。
4. 反馈错位:只看不回,或者管理者自己不下场
(1)单向汇报、零回复
我做过一个粗略统计:在每日进展被管理层回复过至少一次的团队里,第 12 周的提交质量评分比零回复团队高出约 37%。回复不用长,一句"这个依赖我来协调"就够。
(2)管理层不写自己的进展
如果只有一线写、管理层只看,制度天然会被感知为"监控"。我推动过的成功案例里,管理层每周至少公开一次自己的进展和阻塞,这一条对制度存活率的影响被严重低估。
5. 工具错位:用聊天工具承载结构化进度
(1)进度散落在群消息里
群消息是流式的,三天之后没人能找到某条阻塞的历史。而进度跟踪本质上是状态机,需要可检索、可回溯、可聚合。
我通常的建议是:讨论留在聊天工具,状态必须落进项目管理系统。两者不冲突,但职责必须分清。
(2)多个工具之间不打通
代码在一处、需求在一处、测试在一处、汇报在另一处,于是产生大量"人工搬运"工作。我见过项目经理每天花 90 分钟手工整理进度表,这个成本在 100 人以上组织里非常普遍。

四、专业判断逻辑:三层信号 + 一个闭环
讲完问题,说解法。我在实际项目里用的是一套"三层信号 + 一个闭环"的结构,它不复杂,但每一条都有明确的判断依据。
1. 分层原则:先决定谁不该看
设计制度时,绝大多数人先问"要收集什么"。我更愿意先问"谁不该收到什么"。把不该看的砍掉,剩下的自然就清晰了。
我的分层参考是:执行层看任务级,协调层看阻塞级,决策层看趋势级。每一层的输入量相差大约一个数量级。
| 层级 | 典型角色 | 关注内容 | 建议频率 | 单次耗时 |
|---|---|---|---|---|
| 执行层 | 工程师、测试、设计 | 任务状态、当日阻塞 | 每日 | 3-5 分钟 |
| 协调层 | 项目经理、技术负责人 | 跨团队阻塞、进度偏差 | 每日扫例外 | 8-12 分钟 |
| 决策层 | 研发总监、CTO、CEO | 趋势、风险等级、资源冲突 | 每周 1-2 次 | 15-20 分钟 |
2. 信号分级:重新定义"红黄绿"
红黄绿是常见做法,但大多数团队没有定义清楚触发条件,结果全靠个人感觉,颜色很快失去意义。
我通常要求颜色必须由客观条件触发,而不是由人填写。比如"关键路径任务延期超过 2 天"自动变黄,"阻塞超过 3 天未解除"自动变红。这样颜色就变成了可审计的事实。
(1)绿色:按计划推进,且无未解除阻塞
绿色不代表"一切顺利",只代表"不需要额外介入"。这个定义很重要,它把绿色从情绪表达变成了判断结论。
(2)黄色:存在可自行消化的偏差
黄色意味着团队有能力处理,但需要在协调层留痕。黄色的处理时限建议是 2 个工作日。
(3)红色:需要更高层级介入
红色必须附带"需要谁、做什么、什么时候"。没有这三项的红色,等于在制造焦虑而不提供决策入口。
3. 时间盒:把汇报压进 15 分钟
我不太赞成把每日站会开成汇报会。站会应该只讲三件事:昨天完成了什么状态变更、今天要推动什么、有什么阻塞。
管理层那一侧的阅读,我建议设一个硬时间盒:每天 5 到 15 分钟,只看红色和新增黄色。绿色部分默认折叠。
4. 闭环:每条阻塞都有主
闭环是整个制度的承重墙。没有闭环,前面的分层和分级都会在几周内被消解掉。
我在落地时会给阻塞项设四个必填字段,并且用统一结构沉淀到项目管理平台里。下面是一个可以直接复用的结构示例:
blocker:
id: BLK-20240613-007
summary: "支付网关联调环境由外部供应商提供,已延迟 4 天"
raised_by: "支付组 / 张工"
owner: "平台组 / 李工" # 必须是人,不能是团队
impact: "影响订单链路 3 个需求,最迟 6/18 需解除"
severity: "red" # red / yellow
committed_at: "2024-06-15 18:00" # 承诺解除时间
status: "in_progress"
escalation_path:
"平台组负责人"
"研发总监(超期 24 小时自动升级)"
audit_log:
"2024-06-13 17:20 创建"
"2024-06-14 09:10 平台组确认接单"
这个结构的价值不在字段本身,而在于它把"口头承诺"变成了"可追溯状态"。超期自动升级这一条,能减少大量"不好意思催"的沟通成本。


五、一次 300 人研发组织的改造实录
下面这个案例是我全程参与的,从基线诊断到 12 周后复盘。为了可读性,人数和部分数值做了区间化处理,但改造逻辑和数据方向是真实的。
1. 改造前的基线
这家公司约 320 人,研发占 240 人,分布在 3 个城市、18 个小组。改造前的状态是:全员每日在聊天工具里发进展,格式自定;项目经理每天手工汇总成表格,早上 10 点前发到管理层群;管理层基本不看,偶尔在群里问一句。
我做的基线采样覆盖了连续 20 个工作日的进展数据,得到的结论是:提交率 96%,但每条进展的平均有效信息元素只有 0.7 个(有效元素指状态变更、阻塞、依赖、决策请求四类中的任意一类)。
2. 改造动作:从"收集"转向"结构"
我们没有改绩效、没有加考核,只做了四件事。
- 统一状态源:所有需求、任务、缺陷进入项目管理系统,聊天工具只做讨论,不再承载状态。
- 定义三层信号:执行层每日更新任务状态,协调层每日扫红色与新增黄色,决策层每周两次看趋势视图。
- 设置阻塞闭环:阻塞项必须带责任人、影响面、承诺时限,超期 24 小时自动升级。
- 引入自动化视图:利用平台自带的仪表盘和自动化规则,把人工汇总环节彻底去掉。
工具侧我们选择了 PingCode。选择理由不是"功能多",而是三个具体约束:一是这家公司有数据合规要求,需要支持私有化部署;二是他们原本的 Jira 上有 6 年历史数据,迁移不能断档;三是 320 人的规模、多城市协作,需要足够的权限体系和跨项目视图。
PingCode 在这三点上都对得上,支持私有化部署,提供 Jira 平滑迁移路径,主要服务中大型企业及 100 人以上组织,在国产替代场景里是比较稳妥的选择。需要说明的是,工具解决的是"状态可计算",制度解决的是"谁来决策",两者不能互相替代。

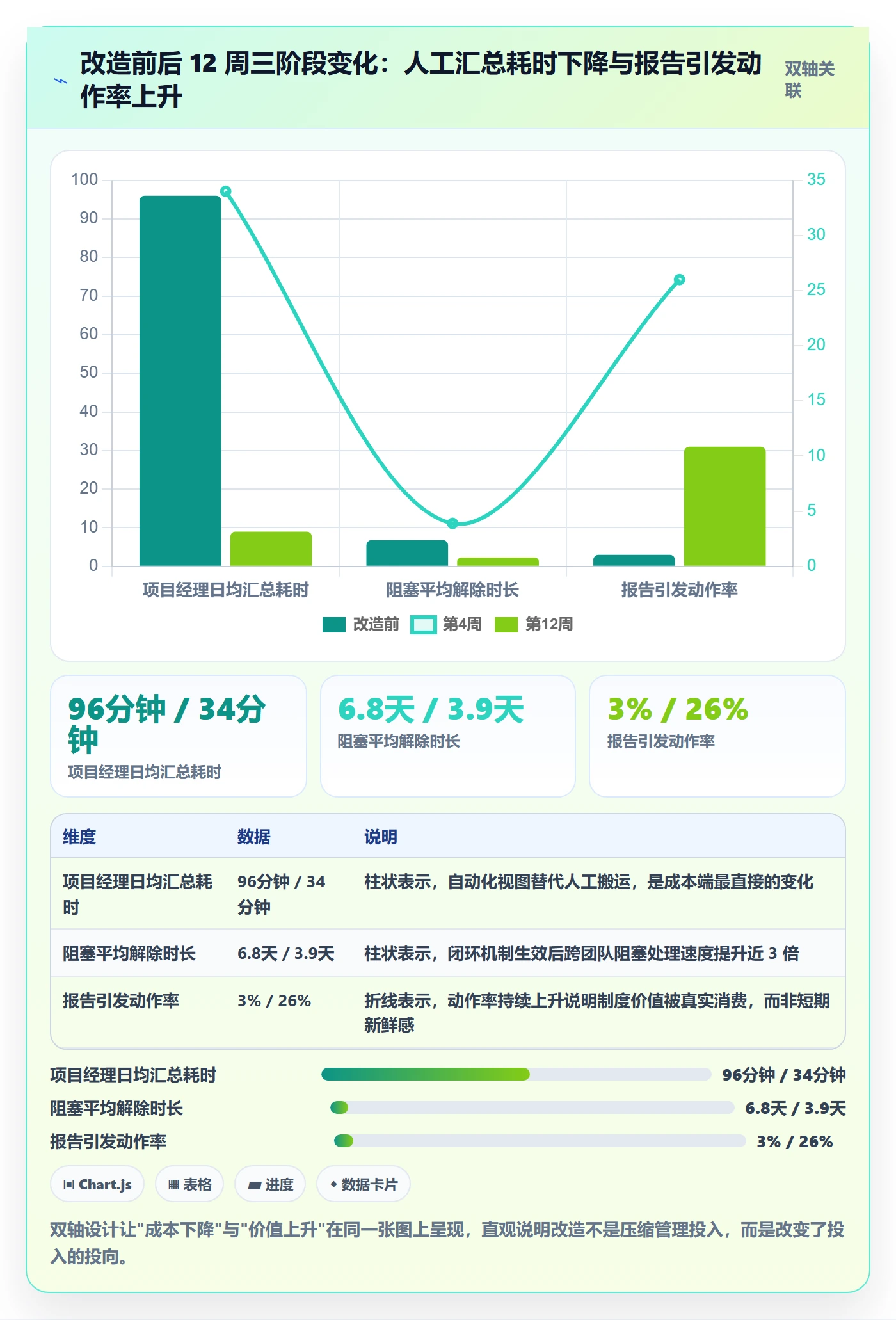

3. 12 周后的数据变化
我们把改造前后的关键指标做了对比。需要提醒的是,这类改造通常会同时受到"新制度红利"和"工具切换成本"两个方向的干扰,所以我在第 4 周和第 12 周各做了一次采样,取第 12 周的数据作为稳态值。
| 指标 | 改造前 | 第 4 周 | 第 12 周 | 变化说明 |
|---|---|---|---|---|

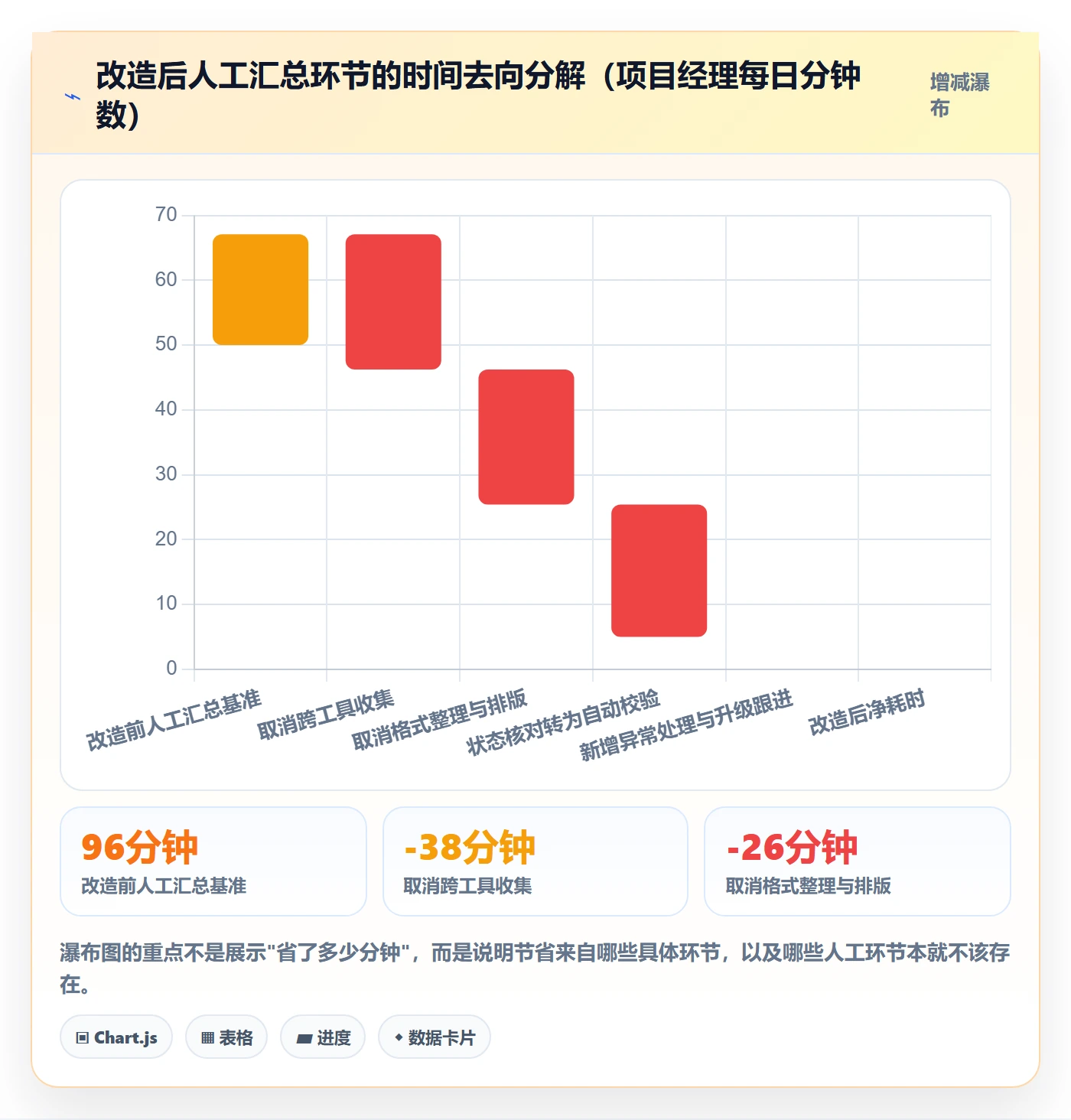

| 项目经理日均汇总耗时 | 96 分钟 | 34 分钟 | 9 分钟 | 自动化视图替代人工汇总 |
| 阻塞平均解除时长 | 6.8 天 | 3.9 天 | 2.3 天 | 责任人与升级机制生效 |
| 每条进展有效信息元素 | 0.7 个 | 1.6 个 | 2.1 个 | 模板精简后反而提升 |
| 管理层日均阅读耗时 | 0 分钟(放弃阅读) | 14 分钟 | 9 分钟 | 只读例外项,耗时可控 |
| 报告引发动作率 | 约 3% | 26% | 31% | 制度开始产生决策价值 |
| 延期项目被提前发现比例 | 约 18% | 52% | 67% | 风险感知能力提升 |

4. 我们踩过的三个坑
(1)第一版模板字段太多
第一版模板有 11 个字段,结果一线填写时长从 3 分钟涨到 9 分钟,第 3 周就出现大面积敷衍。第 5 周我们砍到 5 个字段,其他全部改为系统自动带出,填写时长回落到 3.5 分钟。
(2)自动升级一度制造了紧张气氛
超期自动升级上线后,第一个月升级了 47 次,被升级的人感觉像被公开点名。后来我们把升级路径改成"先私信责任人,24 小时未响应才进群",升级次数降到 11 次,但解除效率没有下降。
(3)管理层没跟上新节奏
前 4 周管理层依然习惯在群里随口问进度,导致一线要在系统之外再回答一遍。我们做了两件事:明确"系统内没有的状态视为不存在",以及管理层带头在系统里留言。这一条比任何宣贯都有效。

六、不同情况下的行动建议
同样的制度框架,落在不同规模、不同成熟度的团队里,做法差别很大。下面按四种典型情境给建议。
1. 50 人以下、单城市、业务变化快
这个阶段不建议引入正式的每日进展制度。每日站会加上看板就足够了,过度制度化会拖慢节奏。
我的建议是:保留一个可视化看板,每天站会 10 分钟,阻塞口头提、当场认领。此时最重要的是速度,而不是留痕。
2. 100 到 300 人、多小组、存在跨团队依赖
这是每日进展制度收益最大的区间,也是我做得最多的场景。核心矛盾是"信息量超过个人处理能力",所以必须分层。
- 先统一状态源,把状态从聊天工具迁到项目管理系统。
- 定义三层信号视图,管理层默认只看红色和新增黄色。
- 给阻塞项设责任人和承诺时限,并配置超期提醒。
- 把人工汇总环节用自动化视图替代,这一步的 ROI 通常最高。
- 管理层每周至少公开一次自己的进展,建立对等感。
3. 300 到 1000 人、多产品线、合规要求高
到这个规模,制度的重点从"信息流通"转向"口径一致"和"可审计"。私有化部署、权限分级、操作日志通常会成为硬需求。
我通常会建议在这个阶段做一次工具侧的整合:把需求、代码、测试、发布的数据打通,让进度指标尽量由系统计算而非人工上报。人工上报的比例越高,数据可信度越低。
4. 多地域、跨时区、外部供应商参与
跨时区场景下,同步会议成本极高,异步的结构化进展就变成了主力。这里的关键是"交接点清晰":每个时区结束工作时,必须留下明确的状态和待办。
我建议把每日进展当成一次"接力棒交接",格式可以极简,但"接下来谁做什么"必须写死。

七、不同情况下的取舍
制度设计到最后一定是取舍题。我列四个最常见的取舍点,并给出我的判断倾向和适用边界。
1. 频率取舍:每日还是隔日
每日更新的价值在于"早发现",成本在于"高频打扰"。如果一个团队的关键路径平均变更周期大于 3 天,每日更新的边际收益会明显下降。
我的倾向是:关键路径任务每日,非关键路径任务按里程碑更新。不要用统一频率覆盖所有工作类型。
2. 粒度取舍:任务级还是需求级
任务级粒度更精确,但维护成本高;需求级粒度更省力,但容易掩盖细节风险。我一般建议执行层到任务级,协调层以上聚合到需求级。
需要警惕的是"双向失真":如果只报需求级,细节风险会被隐藏;如果全报任务级,管理层会被淹没。分层的本质就是让不同层级看到不同粒度。
3. 透明度取舍:全员可见还是按需可见
完全透明有利于发现重复工作和依赖冲突,但在涉及人事、薪酬、合规的场景下并不合适。我的建议是默认透明、例外授权,并且明确列出例外清单。
一个实操经验:把"可见性"当作项目属性而不是全局设置,这样既保留了默认透明的收益,又不必为每个项目单独辩论。
4. 工具取舍:自研、采购还是私有化部署
自研的隐性成本极高,我见过团队为了"完全贴合流程"自研系统,结果两年后维护团队有 6 个人,而流程本身已经改了三次。
采购的优点是成熟度高、迭代快,但需要接受"流程向工具靠拢"的妥协。如果组织有数据合规、内网隔离或国产化要求,私有化部署基本是必选项。
在国产替代这个具体场景里,PingCode 是值得纳入候选的:支持私有化部署,支持从 Jira 平滑迁移,服务对象以中大型企业和 100 人以上组织为主。但我要强调,选型决策应该由"约束条件"决定,而不是由功能清单决定。先把你们的硬约束列出来,合规、迁移、权限、集成、成本,再对照工具,顺序反过来就容易买错。
| 取舍点 | 偏左选择 | 偏右选择 | 我的倾向与边界 |
|---|---|---|---|
| 频率 | 每日更新 | 隔日或按里程碑 | 关键路径每日,其余按里程碑 |
| 粒度 | 任务级 | 需求级 | 执行层任务级,协调层以上需求级 |
| 透明度 | 全员可见 | 按需可见 | 默认透明,例外清单化管理 |
| 工具 | 自研 | 采购/私有化部署 | 100 人以上优先采购,合规场景选私有化 |
| 自动化程度 | 人工上报 | 系统自动计算 | 指标尽量自动,判断留给人 |


八、下一步:一份可以本周落地的清单
如果你读到这里,想在本周就做点改变,我建议不要从"改模板"开始,而是从下面这七步按顺序推进。这是我验证过多轮的顺序,跳过前面的步骤直接做后面的,返工概率很高。
- 统计上周所有进展条目中,包含阻塞或决策请求的比例。这个数字低于 15%,说明制度已经在空转。
- 把状态源统一到一处。聊天工具保留讨论,状态必须落到可检索的系统里。
- 把模板字段砍到 5 个以内。状态变更、阻塞、需要谁、承诺时间、备注,其余交给系统自动带出。
- 定义红色和黄色的客观触发条件。不要让颜色由个人感觉决定。
- 给阻塞项配置责任人和超期升级规则。先私信、后进群,避免制造公开压力。
- 把人工汇总改成自动化视图。这一步的投入产出比通常最高,也最容易在两周内看到效果。
- 管理层开始写自己的每周进展。这一条的象征意义远大于信息价值,它决定制度能不能活过第 12 周。
最后回到开头那个反常识的数据。提交率 96% 却无人知晓 41% 的延期项目,问题从来不在员工不认真,而在于制度被设计成了一条单向的信息管道,而不是一条双向的决策回路。
如果你只能记住一句话,我希望是这句:每日进展制度的健康指标不是"多少人提交了",而是"多少条进展改变了某个人的下一步动作"。从下周一开始,把这两个数字放在一起看,你会发现很多原本争论不休的问题,答案其实很清楚。
常见问题解答(FAQ)
1. 管理层每日进展跟踪到底该看什么,不该看什么?
我们公司最近要求管理层每天都要看项目进展,我作为部门负责人每天要花一个多小时翻各种日报和群消息,感觉看了很多但真正有用的信息很少。我也在想到底每日跟踪应该聚焦哪些内容,不然既浪费时间又抓不住重点。
每日进展跟踪的核心不是看“谁干了什么”,而是看三类信号:一是计划偏差,即昨天承诺今天要完成的事项是否按节点推进,偏差超过一天的要标红;二是阻塞升级,即哪些问题在团队内部已经无法解决、需要管理层出面协调资源或拍板;三是风险前兆,如连续两天同一任务无更新、关键路径任务进度落后于基线超过百分之十五。
建议用固定模板收口,每人每天只填三项:今日完成、明日计划、需要支持,字数控制在二百字以内。管理层看的不是流水账,而是异常项,正常推进的任务不需要每天汇报细节。判断依据很简单:如果一条信息不能帮你做出资源调配、优先级调整或风险干预的决策,它就不该出现在管理层每日跟踪的视野里。
2. 每日进展数据造假或注水,管理层怎么识别和治理?
我之前待过一个团队,大家日报写得特别漂亮,进度都是百分之九十、百分之九十五,结果项目上线前一天才发现核心模块根本没打通。我现在自己带团队,很担心每日进展变成形式主义,大家都在报喜不报忧,想知道有没有办法识别和改进。
识别注水首先要改变进度口径,禁止使用百分比主观估计,改用可验证的交付物状态,如“代码已合并”“接口联调通过”“测试用例执行完毕”。其次建立交叉验证机制,每日进展必须对应某项目管理平台里的任务状态变更、代码提交记录或测试报告,没有凭证的进度不纳入统计。
第三,管理层要定期抽查,比如每周随机抽三条“已完成”事项复盘实际产出,偏差率超过百分之二十的团队要在周会上说明原因。治理注水的关键在于降低报忧成本,明确“暴露问题不追责、隐瞒问题才追责”,同时把阻塞项的处理时效纳入管理者考核。
数据口径统一后,注水空间会大幅压缩,因为进度不再是形容词,而是可追溯的事实记录。
3. 每日站会和每日书面进展,管理层制度应该选哪种?
我们团队分布在不同时区,之前试过每天开站会,但有人总是赶不上,后来改成写日报,又觉得信息太散、没人认真看。我一直在纠结到底应该用站会还是书面进展,还是两者结合,怎样设计制度才不至于让团队觉得是负担。
选择哪种形式取决于团队分布、任务耦合度和管理层介入深度。同地办公、任务强耦合的团队,十五分钟站会效率最高,重点问三个问题:昨天做了什么、今天做什么、有什么阻塞。跨时区或任务相对独立的团队,书面进展更合适,但要设定固定提交截止时间和统一模板,否则信息无法聚合。
我的建议是混合制:每周一和周四开站会解决需要当面讨论的阻塞和优先级,其余时间用书面进展,管理层只看异常项。制度设计的关键是总时间成本可控,站会不超过十五分钟,书面填写不超过五分钟,管理层阅读不超过十分钟。如果每日跟踪占用的时间超过这个阈值,说明颗粒度太细或模板设计有问题,需要精简字段而不是增加会议。
判断依据是,每日进展制度的目的是及早发现偏差,而不是替代项目管理平台里的任务管理功能。
4. 每日进展跟踪制度推行后团队抵触,管理层该怎么落地?
我们公司刚推行每日进展汇报,团队里很多人觉得是监控、不信任,有人应付了事,有人直接在群里抱怨。我作为中层既要向上交差又要安抚团队,很想知道有没有比较务实的推行办法,让制度真正跑起来而不是流于形式。
推行阻力通常来自三个原因:目的不透明、填写成本高、反馈闭环缺失。落地时先做三件事:第一,向团队明确每日进展只用于发现阻塞和协调资源,不作为绩效考核的直接依据,并且管理层要以身作则每天同步自己的进展;第二,把模板压缩到三个字段、两分钟能填完,最好与现有某项目管理平台的任务状态联动,避免重复录入;
第三,建立反馈闭环,团队报上来的阻塞项必须在二十四小时内得到响应,哪怕只是“已收到,正在协调”。试点阶段建议先在一个十人左右的小团队跑两周,收集填写耗时和问题解决率两个指标,用数据说服其他团队。如果两周后阻塞项平均解决时间没有缩短,说明制度设计有问题,需要调整而不是强推。
判断依据是,团队抵触的往往不是汇报本身,而是汇报之后没有下文。
核心关键词
文章包含AI辅助创作:每日进展最佳实践:管理层进度跟踪制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423424
读者评论
我们团队之前推行过类似的每日进展制度,前三个月提交率确实很高,但后来发现管理层基本不看,一线也开始敷衍。文章说的动作率指标我是认同的,但实际操作中怎么量化‘报告引发动作率’是个难题,尤其在没有专门工具的情况下,靠人工记录几乎不可能持续。
关于管理层每周也要公开自己的进展这一点,我觉得比文章里说的还重要。我们组织曾经试过只让一线写,结果大家普遍认为这就是变相监控。后来总监每周发一次自己的阻塞项,效果立竿见影,但关键是能不能坚持超过两个月。
文章建议讨论留在聊天工具、状态落进项目管理系统,方向没问题,但中小团队往往没有专职项目经理来维护状态同步。我们试过用某项目管理平台加自动化规则,减少了一部分手工搬运,可一旦流程设计太复杂,反而增加了一线录入负担。
