我在过去六年里参与过四十多场项目复盘,最常听到管理层问的一句话是"为什么没人早点告诉我"。但当我调出这些项目的周报、例会纪要和任务状态记录时,几乎每次都会撞见一个反常识的事实:管理层缺的不是信息,而是能触发决策的信息。曾经有一个为期八个月的系统改造项目,在第 114 天突然宣告延期两个月,而项目管理系统里所有里程碑状态在前十一周都显示"正常"。
真正的问题不在工具,也不在员工是不是偷懒。问题在于,这家企业从来没有定义过"正常"到底是什么意思,也没有规定过"什么样的情况必须向上报告"。进度跟踪被默认成一种汇报礼仪,而不是一套制度。
这篇文章想解决的问题很具体:管理层如何把"盯进度"这件事,从依赖个人勤奋和下属自觉,变成一套可运行、可审计、可持续迭代的制度。我会先给出核心结论,再拆解我见过的真实场景和六个高频误区,然后给出四层制度设计逻辑,用一个 300 人规模企业的落地案例说明具体做法,最后按组织规模和项目类型给出行动建议与取舍原则。
一、先给结论:进度跟踪是制度问题,不是工具问题
如果你只想要一句话答案,那就是:进度跟踪失效的根本原因,是好制度和好工具之间被当成了替代关系。 买了工具不等于有了制度,开了例会不等于有了跟踪。我见过把项目管理平台用得极其规范的团队依然延期,也见过只用一张共享表格就管得死死的团队,差别不在工具贵不贵,而在规则清不清楚。
1. 结论一:没有基线,就没有偏差
很多管理层抱怨"下属汇报不真实",但实际上,大多数基层员工根本没有撒谎的机会,他们没有撒谎的参照物。当一个任务没有明确的交付物定义、没有承诺完成时间、没有验收标准时,"完成 70%"和"快要完成了"本质上都是情绪表达,不是数据。
我在做诊断时有一个固定动作:随机抽取 20 个进行中的任务,问负责人三个问题,这个任务的产出物是什么、谁验收、什么时候承诺完成。如果三个问题有两个答不上来,那这家企业的进度数据可信度基本可以判定在 50% 以下,无论系统界面做得多漂亮。
2. 结论二:跟踪频率要匹配决策频率,不是匹配汇报习惯
周报之所以普遍失效,不是因为周期太长,而是因为它和决策节奏脱节。如果管理层每周一开会做资源调配,那数据必须在周日晚之前完成汇总并冻结;如果管理层只在里程碑节点做决策,那日报就是一种管理表演。
我通常建议的匹配原则是:跟踪周期 ≤ 决策周期 ÷ 3。也就是说,如果一项决策的容错窗口是两周,那跟踪频率至少要达到每周两次,才可能在问题演变成事故前留出反应余地。
3. 结论三:制度的核心是四元组,不是三张表
一份能落地的进度跟踪制度,最小结构是"触发条件 + 规定动作 + 责任人 + 时限"这四元组。缺任何一项,制度都会退化成口号。"发现延期要及时上报"不是制度,因为"及时"没有时限,"上报给谁"没有责任人,"什么算延期"没有触发条件。
合格的写法应该是:任务在一个状态停留超过三个工作日、且剩余工时大于八小时,系统自动通知负责人和项目负责人,交付经理必须在 24 小时内完成状态更新或任务拆分。

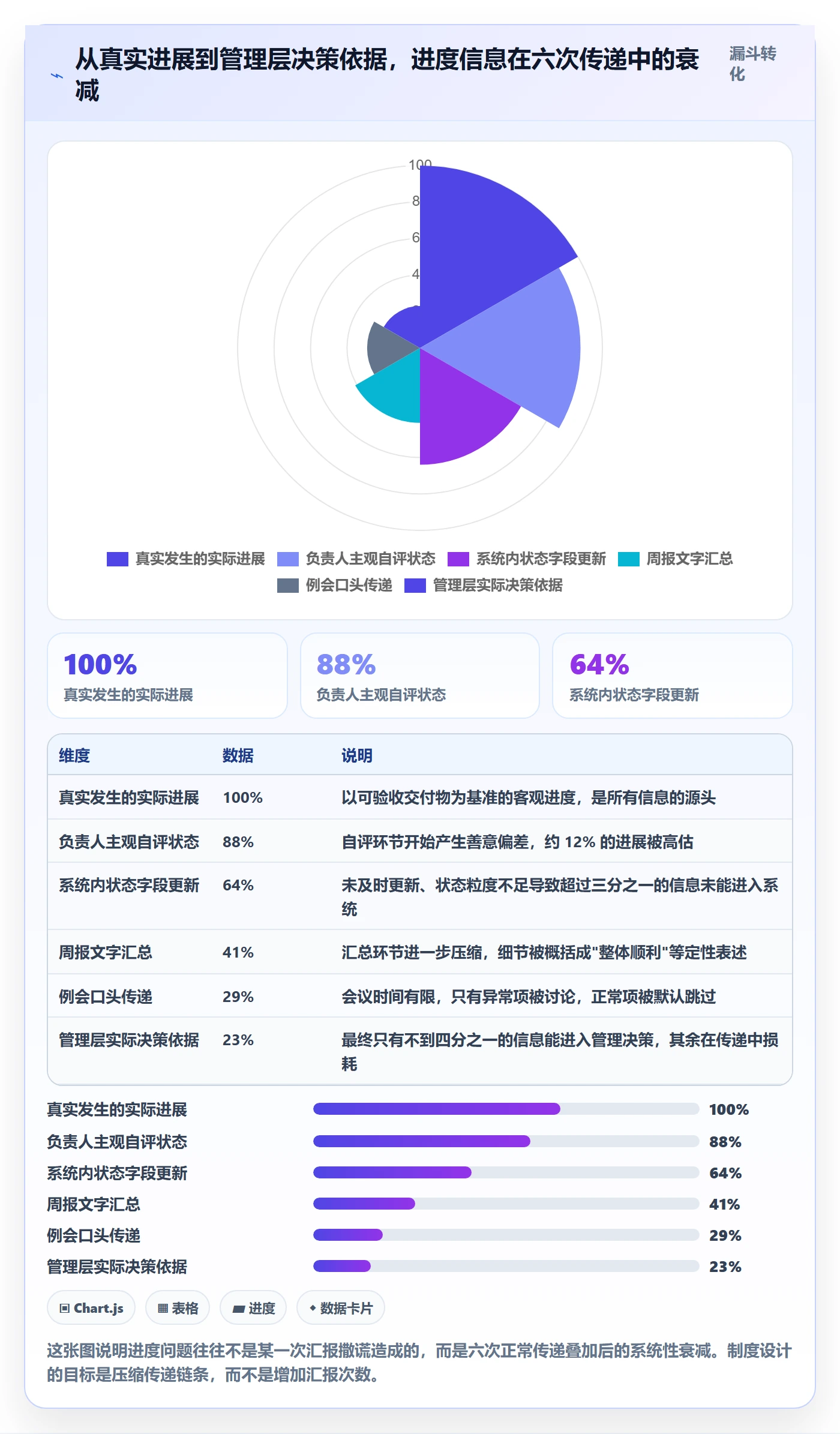

4. 结论四:进度可信度来自客观信号占比,而不是更新频率
强迫团队每天更新状态,只会让数据变得更礼貌、更不真实。真正提升可信度的办法,是提高客观信号在整体数据里的占比,代码提交记录、交付物上传、评审通过记录、客户确认邮件,这些是改不动也懒得改的证据。
我做过一次粗略抽样,在人工填报占比超过 80% 的项目里,系统状态与实际进展的一致率普遍在 50% 到 65% 之间;而当客观信号占比超过一半时,这个一致率通常能到 85% 以上。
5. 结论五:进度跟踪的最终产出是决策清单,不是报表
这是我判断一个组织进度管理成熟度最直接的标准:例会结束后,有多少条明确到人、明确到日期的决策项? 如果一场 90 分钟的会开完,大家记住的只是"项目整体可控",那这场会的影子成本大约是 12 到 20 个人时。

二、背景和真实场景:进度跟踪为什么在第三周就会失效
要理解制度为什么会失效,先要理解它在什么时间点失效。我在多个项目里做过状态记录的时点分析,发现一个高度一致的规律:项目启动后的前三周,进度数据通常是可信的;从第四周开始,隐性滞后开始累积;到第六周以后,系统状态和真实进展之间的偏差会迅速扩大。
1. 一个八个月的项目,是怎么在第 114 天才暴露问题的
这个项目是某制造企业的供应链系统改造,预算 480 万,计划工期八个月,团队 22 人,跨三个部门。项目在第 114 天被宣布延期两个月,直接损失包括重新排产成本和外部供应商违约金,合计约 63 万元。

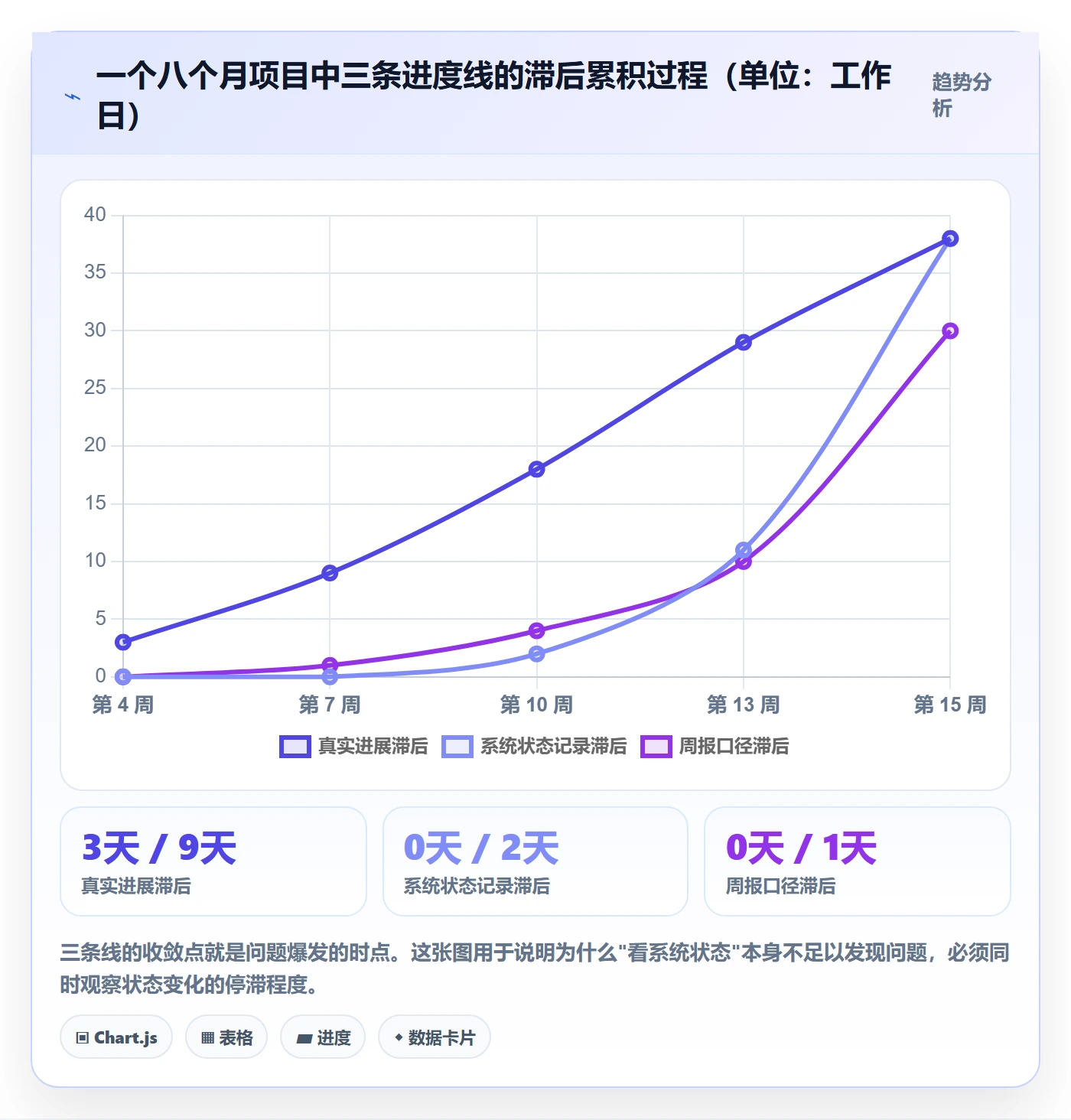

复盘时我们拉出了三条时间线。第一条是真实进展线,从第 4 周开始,接口联调就落后于计划,原因是上游主数据清洗的依赖项没有按期交付。第二条是系统状态线,它在第 4 周到第 15 周始终显示"正常",因为负责人认为"再等等应该能追上"。第三条是汇报口径线,周报里从第 6 周开始出现"略有压力"这类表述,但由于没有量化,没有触发任何管理动作。
三条线在第 15 周才收拢,而此时剩余工期已经不足以吸收累积的滞后。这个案例最值得警惕的地方是:没有任何一个人做出了错误的、恶意的隐瞒,所有人都在按自己的理解"负责任地"处理问题。 制度缺位时,诚实的人也会系统性地延迟暴露风险。

2. 三种典型组织的真实困境
第一种是百人以内的成长型企业,通常处于"创始人盯得很紧"的阶段,进度跟踪靠群聊和口头同步。这类组织的短期效率其实不低,但规模一旦超过 60 到 80 人,创始人的注意力就会成为唯一瓶颈,进度信息开始出现楼层间的衰减。
第二种是 100 到 500 人的中大型企业,通常已经有专职项目管理岗位,也买了工具,但工具被当成填报系统而非决策系统。这个阶段的典型症状是"数据很全,判断很难",仪表盘上有二十个指标,没人知道该看哪三个。
第三种是 500 人以上的多项目并行组织,问题往往不是单个项目失控,而是资源在不同项目之间被反复挪用。这类组织的进度问题,本质上是资源调度问题,单项目的进度跟踪已经不够用了。
3. 为什么"加频率"是最常见的错误解药
问题暴露后,管理层的第一个反应往往是"以后改成日报"。我在三家企业见过这个动作,结果是:数据更新频率提升了 5 倍,数据准确度下降了约 20 个百分点,管理层处理信息的时间上升了约 40%。
原因是,当更新频率超过工作产出的自然节奏时,员工只能填"进行中"来交差。日报制度把"填报"变成了工作本身的一部分,而填报不产生任何交付物。频率不是问题,粒度和触发规则才是。
三、拆解常见误区:六个让进度跟踪空转的制度陷阱
下面这六个误区,是我在诊断环节中出现频率最高的。它们的共同特征是:看起来都在做正确的事,但组合起来会产生"管理动作很多、管理效果为零"的结果。
1. 误区一:用完成百分比代表进度
百分比是主观估计,不是客观测量。更麻烦的是,人对百分比的估计存在系统性偏差,心理学上称为规划谬误:早期倾向于高估进展(因为简单部分先做),后期倾向于低估进展(因为剩余的是难点)。
我在一个项目里连续跟踪过同一个任务的百分比取值,五周内的汇报序列是 60%、70%、80%、85%、90%,而实际交付日期比原计划晚了 17 天。百分比序列的收敛速度(每周 +10%、+5%)本身就是一个有用的预警信号:当增量开始衰减时,说明任务进入了困难区。
(1)可替代的做法
用"已完成的可验收交付物数量 ÷ 总交付物数量"替代百分比。如果任务无法拆出交付物,说明它的粒度还不够细,应该继续拆。
(2)一个更实用的替代口径
对研发类工作,用前置时间(Lead Time)和周期时间(Cycle Time)替代完成度。这两个指标是客观的,取决于状态流转时间戳,不依赖任何人的自我评价。
2. 误区二:把状态更新当作承诺
任务状态是社交行为,不是数据行为。当系统里只有"未开始、进行中、已完成"三个状态时,绝大多数人会在延期时选择停留在"进行中",因为这个状态既不撒谎,也不需要解释。
解决办法不是增加状态数量,而是增加状态变化的停滞检测:系统记录每个任务在每个状态的进入时间,当停留时长超过团队历史中位数的 1.5 倍时,自动标记并通知。这个机制不依赖任何人的主动坦白。
3. 误区三:用统一节奏跟踪所有项目
把战略级项目和运维类项目放进同一套周报模板,会造成两种浪费:战略项目的信息被淹没在琐碎事项里,运维项目被迫产生大量无意义记录。跟踪节奏应该由两个变量决定,项目的不确定性和偏差的可逆性。
| 项目类型 | 不确定性 | 偏差可逆性 | 建议跟踪周期 | 偏差容忍阈值 |
|---|---|---|---|---|
| 探索型研发 | 高 | 高(可调整范围) | 双周 + 月度评审 | ±25% |
| 交付型项目 | 中 | 中(可用资源换时间) | 每周 + 里程碑评审 | ±10% |
| 合规/上线类 | 低 | 低(硬性截止日) | 每日 + 关键路径盯防 | ±5% |
| 运维支持类 | 低 | 高(可排期推迟) | 按月汇总 + 异常触发 | 按 SLA 单独定义 |
4. 误区四:只跟踪完成,不跟踪流动
这是我在中大型企业里见到的最普遍、也最隐蔽的问题。团队看的是"本周完成了几件事",但没人看"同时在处理几件事"。当并行任务数(WIP)持续上升而完成速率不变时,系统已经进入拥堵状态,只是账面数据还好看。
我通常会画累积流图来诊断。累积流图上各条带的宽度变化,比任何百分比都更能说明问题:当"进行中"条带在一个月内持续变宽,几乎可以确定交付周期即将恶化,通常滞后 2 到 4 周显现。
5. 误区五:制度只管汇报,不管响应
绝大多数进度制度只规定了"谁在什么时候汇报什么",完全没有规定"什么条件下谁必须做什么"。这是把制度做成了日志,而不是控制系统。
一份可用的制度里,异常响应的条款数量应该不少于汇报条款。我常用的比例是 1:1,也就是每一条汇报要求,都要配一条对应的响应要求。
6. 误区六:用工具上线替代制度建设
这是最贵的一个误区。我见过企业花几十万采购项目管理平台,上线三个月后使用率不足 30%,最终退化成任务备忘录。工具能承载流程,但无法替代判断。工具解决的是"数据在哪里",制度解决的是"什么数据意味着什么"。

四、专业判断逻辑:动态管理制度的四层设计
说完误区,进入我实际使用的方法。我把它叫做四层设计,顺序不能颠倒:先有基线,再有信号,然后有触发,最后有复盘。很多企业直接把第三层(触发和预警)做了,但没有第一层和第二层,结果就是预警频繁触发却没人相信。
1. 第一层:基线层,定义什么叫"落后"
基线不是一句"计划工期八个月",而是一组可以逐项对照的承诺。我在设计基线时,要求每个里程碑同时写清四件事:交付物清单、验收标准、承诺日期、责任部门。缺任何一项,这个里程碑在制度上视为"未定义",不能进入跟踪范围。
(1)双重基线:承诺基线 + 预测基线
承诺基线是向外部或上级做出的正式承诺,变更需要审批。预测基线是团队基于当前实际情况的滚动预测,每周更新,用于管理内部分析。把这两条线分开,是让团队敢于说真话的关键设计:预测下滑不需要审批,也不会被追责,它只是信息。
我在一家企业推行这个机制后,一个很直观的变化是:周报里"预计按期完成"的比例从 92% 降到 71%,但半年后里程碑按期达成率反而从 63% 上升到 81%。因为虚假的乐观被替换成了可提前处理的悲观。
(2)用挣值口径替代完成度
对可以定义交付单元的项目,我推荐用简化挣值法计算进度绩效指数(SPI)。
def schedule_health(baseline_days, elapsed_days, earned_units, total_units):
"""
简化 SPI 口径:
earned_units 以通过验收的交付物为单位,不接受主观完成百分比
返回值 < 0.9 触发黄色预警,< 0.8 触发红色预警
"""
spi = (earned_units / total_units) / (elapsed_days / baseline_days)
if spi < 0.8:
return "RED"
elif spi < 0.9:
return "YELLOW"
return "GREEN"
这个口径的最大价值在于它把"完成"重新定义为"通过验收",从制度上消除了自评空间。

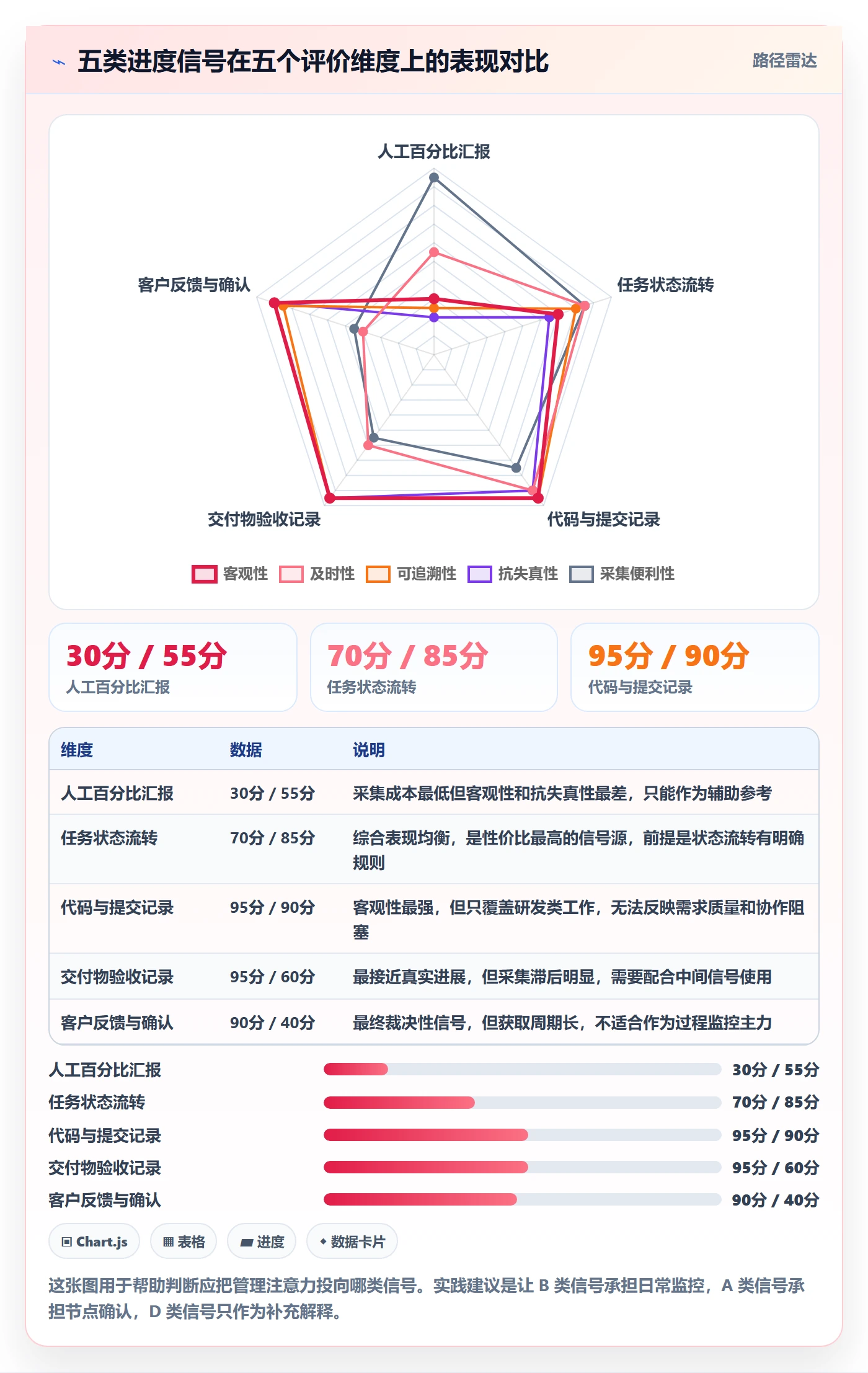

2. 第二层:信号层,区分客观信号和主观信号
我在设计跟踪体系时,会把所有数据源按客观性分级。原则很简单:能自动采集的绝不手工填报,能引用事实的绝不用形容词。
| 信号等级 | 信号类型 | 典型来源 | 可信度 | 采集成本 |
|---|---|---|---|---|
| A(客观事实) | 交付物产出、验收记录、客户确认 | 文档库、验收单、邮件 | 极高 | 低(多为副产物) |
| B(客观行为) | 代码提交、状态流转时间戳、审批记录 | 代码库、项目管理平台 | 高 | 低(自动采集) |
| C(结构化主观) | 剩余工时、风险评估、依赖登记 | 任务字段、风险台账 | 中 | 中(需人工维护) |
| D(非结构化主观) | 周报文字、例会口头描述 | 周报、会议纪要 | 低 | 高(需人工整理) |
我的经验判断是:A 类和 B 类信号合计占比低于 40% 的项目,其进度数据不适合作为管理决策的直接依据,只能作为参考。要提升这个比例,最有效的手段是让状态流转、交付物上传、评审通过这些动作在工作流程中自然完成,而不是额外增加填报负担。

3. 第三层:触发层,把偏差翻译成动作
这是四层里最需要管理层亲自拍板的一层,因为它涉及权限和资源。触发规则必须回答四个问题:什么条件触发、触发后谁负责、必须做什么、多久内完成。
(1)三级触发机制
我通常设计三级:黄色(项目内自处理)、橙色(项目管理办公室介入)、红色(管理层介入)。每一级的阈值应该和项目类型挂钩,而不是全公司一套数字。
- 黄色触发:单个任务在同一状态停留超过团队历史中位数的 1.5 倍,或预测基线偏离承诺基线小于 5%。动作:负责人 24 小时内更新状态或拆分任务,项目负责人确认。
- 橙色触发:里程碑预测偏离 5% 到 15%,或关键路径任务出现依赖阻塞且预计阻塞超过 3 个工作日。动作:交付经理 48 小时内提交纠偏方案,项目管理办公室评估是否需要资源调配。
- 红色触发:里程碑预测偏离超过 15%,或同一项目连续两周出现橙色触发,或外部依赖方违约。动作:管理层在 3 个工作日内决策,决策选项限定为调资源、调范围、调日期三类。
(2)用平台自动化规则固化触发
触发机制如果靠人工发现,基本等于没有。我通常把它做成平台里的自动化规则,让系统承担监控职责。以下是我在某项目管理平台里用过的规则结构示意,逻辑结构与主流项目管理工具通用。
# 规则一:任务停滞检测
trigger:
event: work_item_state_unchanged
duration: 3d
scope:
states: [进行中, 待评审]
condition:
all:
remaining_hours > 8
priority in [高, 紧急]
action:
notify: [负责人, 项目负责人]
add_label: 停滞预警
add_watcher: 交付经理
sla: 24 小时内必须更新状态或拆分任务,逾期自动升级为橙色
# 规则二:里程碑偏离预警
trigger:
event: milestone_forecast_updated
condition:
any:
deviation_ratio >= 0.05
critical_path_blocked_days >= 3
action:
create_task: 纠偏方案提交
assignee: 交付经理
due: 2d
notify: 项目管理办公室
escalation:
if_not_closed_in: 3d
escalate_to: 管理层
把规则写进系统之后,一个明显的变化是:讨论的焦点从"你怎么没汇报"转向"这个方案能不能在两天内追上"。制度把问责对象从人转移到了偏差本身,这是让团队愿意说真话的前提。
4. 第四层:复盘层,把偏差转化为组织记忆

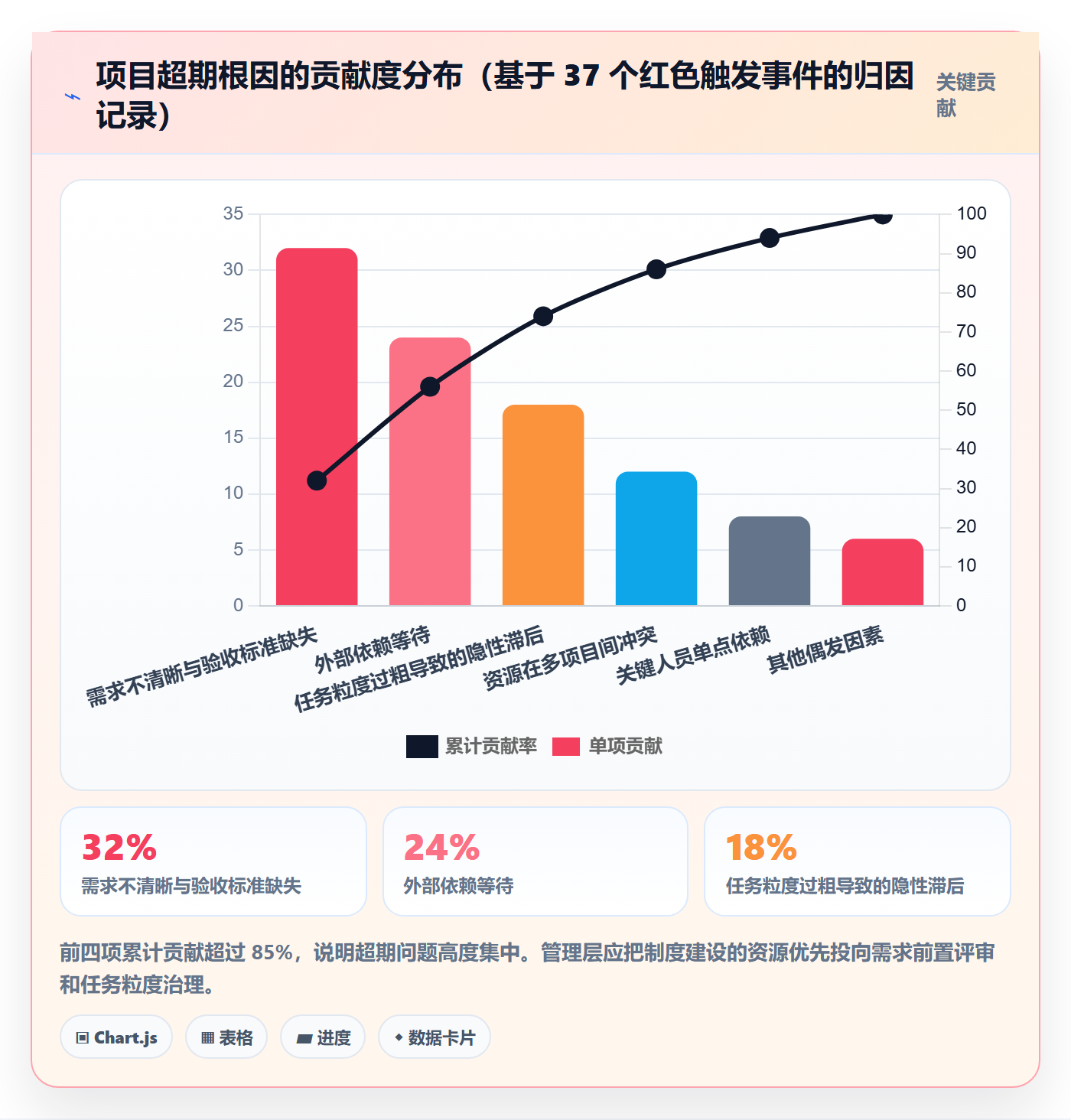

前三层解决的是当下,第四层解决的是下一次。我要求每次红色触发事件都必须产出一份不超过一页的偏差归因记录,格式固定三项:偏差的根因分类、本次纠偏的有效动作、下一次可以提前识别的信号。
这个动作的价值在一年后才会显现。我跟踪过一家企业的归因记录,前 20 份记录里有 14 份把根因归为"需求变更"。到第 12 个月,归因分类细化后,需求变更被拆成了三类:需求本身不清晰(占 41%)、需求方决策链过长(占 33%)、需求优先级临时调整(占 26%)。这三类的应对手段完全不同,笼统归因导致企业连续两年在同一类问题上重复踩坑。

五、案例与数据观察:一家 300 人企业的进度跟踪改造实录
下面这个案例来自我在 2023 年参与的一个改造项目,企业规模约 300 人,研发与交付人员合计 180 人左右,同时并行管理 11 到 15 个项目。为保护商业信息,企业名称隐去,数字来自项目内部记录和我的现场抽样,属于单一样本观察,不代表行业统计。
1. 改造前的状态:数据很全,判断很难
改造前,这家企业已经有一套项目管理平台,使用时间约两年。表面看运转正常:任务量、工时填报、周报一应俱全。但我做的抽样核对发现,随机抽取的 30 个"进行中"任务里,有 11 个实际上已经停滞超过一周,其中 5 个超过两周。
更关键的是例会结构:每周一的进度例会时长 90 分钟,议程中约 60 分钟用于逐个询问项目状态,只有 30 分钟用于讨论问题。管理层在会后能明确说出的决策项平均只有 1.2 条。这是一家把大量管理成本投入到信息采集、却几乎没有投入到信息转化的企业。
2. 改造的六个动作
我们没有更换工具,而是在平台上重建了工作结构和规则。核心动作有六个,按实施顺序排列。
- 重建任务粒度标准:规定单个任务的预估工作量不超过 16 小时,超过则必须拆分。执行三个月后,任务预估中位数从 38 小时降到 11 小时。
- 明确状态流转规则:把状态从 5 个精简为 4 个,并给每个状态定义明确的进入和退出条件,其中"已完成"的进入条件是交付物已上传并通过评审。
- 引入 WIP 限制:每位工程师同时进行中的任务不超过 2 个,超出时必须在例会上做取舍说明。
- 配置自动化触发规则:上线前文介绍的停滞检测和里程碑偏离预警,规则数量共 9 条。
- 拆分双重基线:承诺基线由交付经理维护,预测基线由项目负责人每周更新,两者分开展示。
- 重构例会结构:例会时长压缩到 40 分钟,议程改为"系统预警项 + 阻塞项 + 决策项",取消逐个询问环节。
这套动作依赖平台具备几个能力:细粒度工作项管理、可配置的状态流转、自动化规则引擎、双基线展示能力,以及能承载多项目并行的资源视图。对于 100 到 500 人、需要同时管理研发与交付的中大型企业,这些能力基本是刚需。
我在这类项目里会优先考虑支持私有化部署、且能从主流海外项目管理工具平滑迁移的平台。前者关系到数据主权和合规,尤其对制造业和金融类客户是硬要求;后者关系到迁移成本,我见过迁移方案不成熟导致历史数据断裂、最终放弃迁移的案例。PingCode 是我在这个场景里用过较多的一款,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也提供从 Jira 平滑迁移的能力,在国产替代场景里是比较稳妥的选择之一。
需要说明的是,工具选对了只是必要条件,上面六个动作里有四个是纯制度动作,跟用哪个平台关系不大。

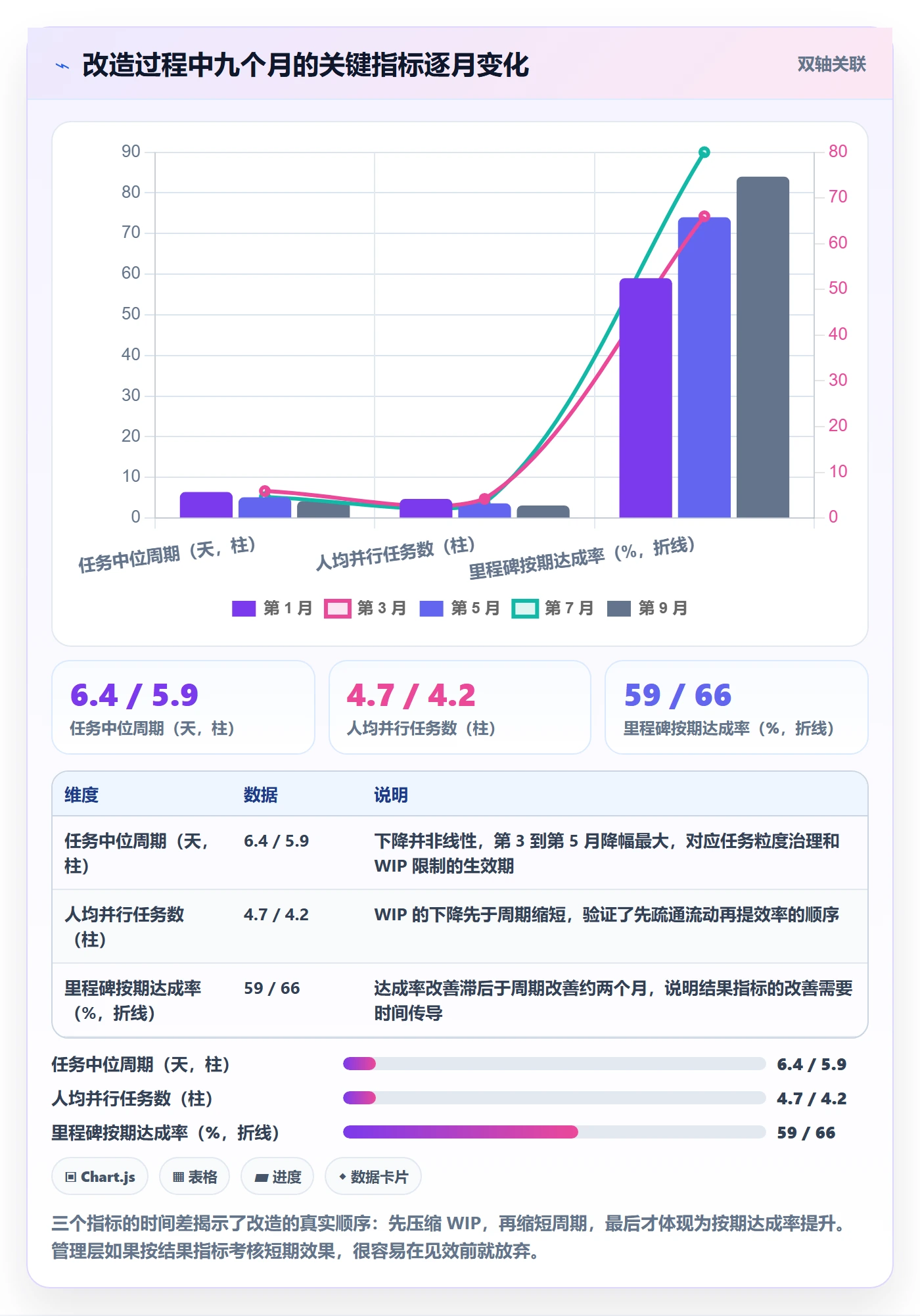

3. 改造后九个月的数据变化
以下数据来自改造前后各九个月的对比,其中任务中位周期、WIP 均值、里程碑达成率来自平台统计,例会时长和汇报工时来自内部工时记录,偏差发现时点来自我的现场抽样核对。
| 指标 | 改造前 | 改造后 9 个月 | 变化幅度 |
|---|---|---|---|
| 任务中位周期(天) | 6.5 | 4.2 | -35% |
| 人均并行任务数(WIP 均值) | 4.8 | 3.1 | -35% |
| 里程碑按期达成率 | 58% | 84% | +26 个百分点 |
| 偏差平均发现时点(距截止日) | 5 天 | 17 天 | +12 天 |
| 单次进度例会时长 | 90 分钟 | 40 分钟 | -56% |
| 管理层例会决策项数量 | 1.2 条 | 4.6 条 | +283% |
| 进度数据抽样核对一致率 | 54% | 87% | +33 个百分点 |

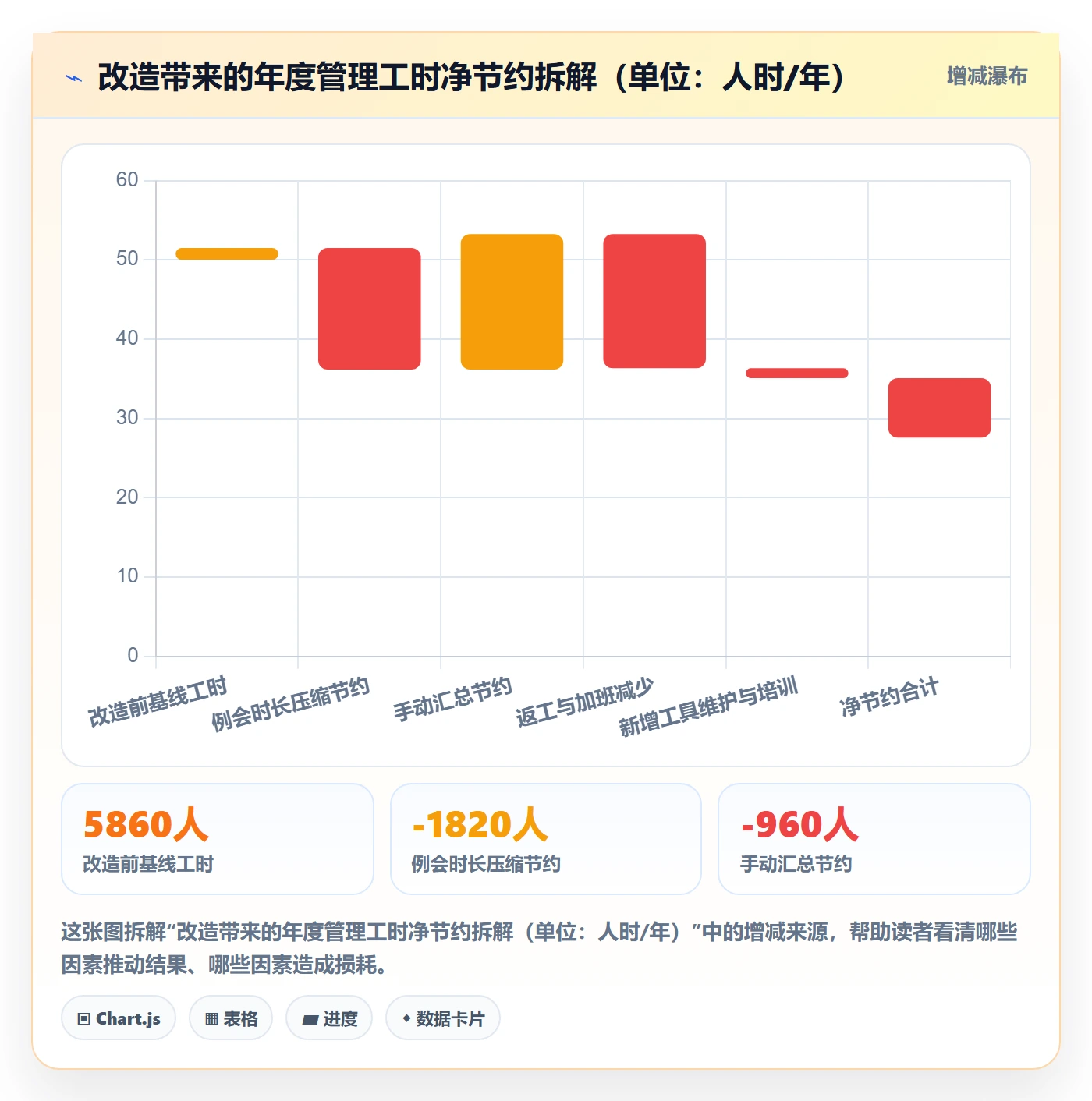

4. 成本侧的账:省下来的是什么
改造的显性投入包括平台授权与私有化部署成本约 38 万元,内部实施投入约 260 人时,培训投入约 180 人时。收益侧我按工时口径做了折算,这是管理层最容易理解也最容易验证的部分。

六、不同情况下的行动建议
制度设计没有通用模板,但行动路径可以按组织特征分档。以下是我在实务中给出的三种档位建议,你可以先定位自己所在的档位,再选择对应的起步动作。
1. 50 人以下:先解决"有没有",不要追求"全不全"
这个阶段最忌讳搭建复杂的指标体系。我的建议是只做三件事:把任务粒度压到 2 天以内、明确唯一的状态流转规则、每周固定一次 30 分钟的阻塞项会议。
不需要仪表盘,不需要挣值分析,不需要多级触发。这个阶段的目标是让每个人都清楚"什么算完成",而不是建立管理控制体系。
2. 100 到 500 人:制度建设的主战场
这是四层设计的完整适用区间。我建议的落地顺序是:先做基线层和信号层(约 6 到 8 周),再做触发层(约 4 周),最后做复盘层(持续)。
常见的踩坑是顺序颠倒:先上自动化预警,结果预警天天响、没人理,两个月后所有人把通知静音。预警的可信度来自基线准确,这一点没有捷径。
工具选择上,这个区间通常需要工作项管理、状态流转配置、自动化规则、资源视图和多项目仪表盘五项能力齐备,同时要考虑私有化部署和迁移成本。建议在正式采购前,用一条真实的业务流做两周验证:从需求到验收走一遍,看系统能否在不增加填报负担的前提下产出你需要的判断依据。
3. 500 人以上:从项目管理上升到项目组合管理
到这个规模,单项目进度跟踪的边际收益已经很低,真正的瓶颈在资源调度和优先级冲突。我建议把跟踪重心从"项目进度"转移到三个组合指标:资源利用率、项目启动队列长度、跨项目依赖满足率。
这个阶段需要的能力包括资源容量规划、跨项目依赖管理、组合级仪表盘,以及和历史系统的数据打通。工具层面通常要求支持 API 集成和私有化部署,因为数据往往分散在多个系统里。

七、不同情况下的取舍
制度设计的难点从来不是"知不知道该做什么",而是"资源有限时先放弃什么"。以下四组取舍是我最常需要帮管理层做的判断。

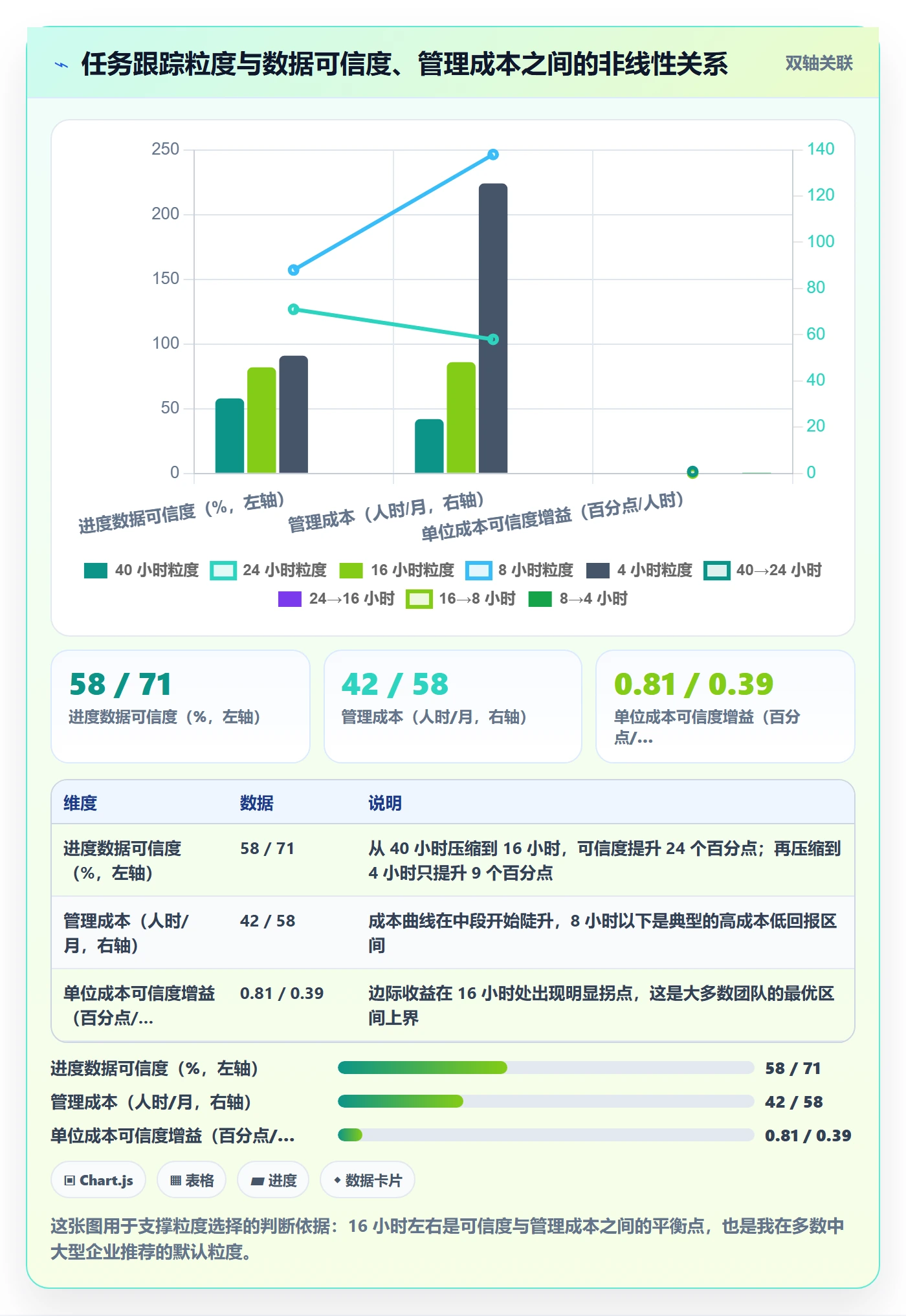

1. 跟踪粒度 vs 管理成本
粒度越细,数据越可信,但采集和处理成本越高。这个关系不是线性的:从 40 小时粒度压到 16 小时,成本增加有限而可信度提升明显;从 8 小时压到 4 小时,成本会陡增而可信度提升很小。
我的建议区间是:研发类任务控制在 8 到 16 小时,交付类任务控制在 16 到 40 小时,管理类任务不必细化到天以下。 低于 4 小时的跟踪粒度,收益通常覆盖不了管理成本。

2. 自动化 vs 灵活性
自动化规则越硬,执行越一致,但对特殊情况的适应性越差。我的原则是:涉及事实的规则要硬,涉及判断的规则要软。 状态流转、停滞检测、数据采集应该完全自动化;纠偏方案、资源调配、范围变更应该保留人工判断环节。
如果你把纠偏方案也做成自动规则,制度就会变成对团队的机械约束,最终结果是大家开始绕过系统工作。
3. 统一标准 vs 因地制宜
全公司一套跟踪标准,好处是数据可比;坏处是会逼着不同性质的项目削足适履。我的建议是统一"最小必需项",其余分层定义。
- 必须统一:任务粒度上限、完成定义(必须有验收动作)、基线变更审批权限、红色触发的上报路径。
- 可以分层:跟踪频率、偏差容忍阈值、状态字段数量、例会形式。
- 应当放开:具体模板、看板样式、个人工作台的组织方式。
4. 工具投入 vs 制度投入
如果预算有限,我的排序永远是:先投制度设计,再投工具实施。原因是制度不需要采购,但需要管理层的持续参与;工具可以采购,但没有人愿意用的话,它只是一笔沉没成本。
一个粗略的经验比例是:制度设计和推行过程投入的管理时间,应该不低于工具采购金额折算人力成本的 20%。 我见过太多企业把 95% 的预算放在工具上,最后因为规则没人维护而在一年内退化回原来的状态。
八、结语:制度比工具活得久
写到这里,我想把最核心的一个判断再说一遍:进度跟踪的本质不是掌握情况,而是缩短从"发现偏差"到"做出决策"的时间差。 这个时间差有多长,项目失控的可能性就有多高。工具能压缩数据传递的时间,但只有制度能压缩从数据到动作的时间。
另一个容易被忽略的视角是:进度跟踪制度的真正受益者不是管理层,而是执行团队。当规则清晰、触发明确、说真话不会被追责时,团队获得的是更可预测的工作节奏和更少的无效加班。我在那家 300 人企业里听到过一句让我印象很深的反馈,"以前每周都要花半天写周报证明自己在干活,现在只要把任务状态弄对就行"。
如果你打算从下周开始动手,我建议按这个顺序推进三件事。
- 本周内:随机抽取 20 个进行中的任务,检查它们是否有明确交付物、验收人和承诺日期。把不合格的比例记录下来,这就是你当前的制度缺口基线。
- 两周内:定义你的三级触发规则,尤其是黄色和橙色的阈值,以及触发后 24 到 48 小时内必须完成的具体动作。规则写完后,用最近一次真实延期事件回测一遍,看它能否被提前识别。
- 一个月内:把触发规则配置到项目管理平台里,让系统替你监控,并重构例会议程,取消逐个询问,只讨论预警项、阻塞项和决策项。
不必追求一步到位。我跟踪过的十几次改造里,能在三个月内完成上述三件事的团队,通常在第六到第九个月就能看到里程碑达成率的明显改善。反之,试图一次性建立完整体系的团队,失败率要高得多,因为制度建设的最大成本不是设计,而是持续执行。
最后提醒一句:任何进度跟踪制度都会在实施三个月后出现效力衰减,这是正常现象,不是制度失败。 衰减的原因是规则被逐渐适应后产生新的规避方式。把季度复盘制度本身列入常规议程,比设计出一份完美的初始制度重要得多。
常见问题解答(FAQ)
1. 管理层做进度跟踪,到底该多久看一次项目数据才合理?
我们公司刚推项目管理制度,老板要求每周都要看进度,但团队觉得频率太高、填数据太浪费时间。我自己也拿不准到底该以什么节奏去看,看太勤怕大家应付,看太少又怕失控。
频率不该按领导习惯定,而应该按项目的风险暴露速度定。可执行的做法是分三层:第一层是执行层,每天在任务板上更新状态,不需要人工汇总;第二层是项目管理办公室或项目负责人,每周输出一次红黄绿灯加偏差说明,重点关注里程碑是否偏移、关键路径任务是否延期;
第三层是管理层,每两周或每月看一次组合视图,只看跨项目资源冲突、预算消耗率和重大风险。判断依据可以用一个简单口径:如果某类风险从发生到造成不可逆损失的时间小于跟踪周期,这个周期就太长了。比如硬件采购周期长的项目,延期两周才发现就已经来不及,那跟踪周期要缩短到一周甚至更短。
反过来,内部工具迭代类项目,两周看一次完全够。关键是让数据在系统里自动流转,而不是让团队额外填表。
2. 进度跟踪制度设计时,怎么避免团队为了好看而虚报完成度?
我们之前搞过一次进度汇报,结果发现好几个任务都写着完成百分之九十,但实际交付时一堆问题。作为管理层,我很担心制度一推下去,大家为了不被批评就报喜不报忧。这种情况到底怎么从制度上防住?
核心思路是把完成度和可验证的交付物绑定,而不是让人凭感觉填百分比。具体做法有三条:第一,定义完成的客观标准,比如代码任务以合并到主干并通过自动化测试为准,设计任务以评审通过为准,而不是写完成百分之八十这种模糊状态;
第二,要求汇报时附带证据链接,比如任务链接、文档链接、测试报告,没有证据的完成度不进入汇总;第三,设置偏差预警机制,任务一旦延期超过预设阈值就自动标红,管理者重点看红色项和原因,而不是看整体百分比。判断依据是:虚报的动机来自汇报结果与个人评价强挂钩。
如果制度设计上更关注偏差的及时暴露和解决,而不是追究谁没完成,团队就更愿意报真实状态。可以配套一个口径:进度数据的准确率纳入项目管理成熟度指标,而不是纳入个人绩效考核,这样能显著降低虚报。
3. 小团队没有专职项目经理,管理层怎么用最低成本把进度跟踪跑起来?
我们公司就三十多人,没有项目管理办公室,也没有专职项目经理,老板让我兼着盯进度。我试过用表格每周收集,结果坚持了一个月就没人填了。想问问有没有低成本、能落地的做法。
小团队的关键是不要复制大公司的重流程,而是抓住三个最小动作。第一,选一个支持看板和里程碑的工具,任务状态由执行人自己拖动更新,管理者看板即可,不需要额外周报;第二,每周只开一次十五分钟的站会,只问三个问题:上周完成了什么、本周计划做什么、有什么阻塞,阻塞项当场指定负责人和解决时间;
第三,每月做一次里程碑复盘,只看关键节点是否按时达成、偏差原因是什么、下个月要不要调整计划。判断依据是:小团队的管理成本必须低于协调收益,否则制度必然流产。可执行的口径是,如果每周花在进度收集和汇总上的时间超过团队总工时的百分之三,就说明流程太重,需要简化。
另外,管理层要以身作则,站会不迟到、不临时加议题,否则制度很快会变成形式。
4. 进度跟踪发现延期后,管理层应该介入到什么程度才不算越权?
我遇到过两种情况:一种是我一发现延期就亲自盯,结果团队觉得被 micromanage;另一种是我放手让团队自己解决,结果拖了一个月才暴露大问题。作为管理层,到底该在什么节点介入、介入多深,有没有判断标准?
可以用一个分级介入的框架来判断。第一级是偏差在团队内部可消化,比如延期三天以内且不影响关键路径,管理层只需要知情,不介入,由项目负责人自行调整;第二级是偏差影响里程碑或跨团队依赖,管理层需要参与协调资源、拍板优先级,但不替代执行;
第三级是偏差涉及预算超支、客户承诺或战略目标,管理层必须直接介入,甚至重新评估项目是否继续。判断依据是介入的目的是消除团队无法自行解决的障碍,而不是替团队做本可以做的事。可执行的做法是提前和团队约定升级规则:什么条件下必须升级、升级后管理层承诺多长时间响应、响应后由谁负责闭环。
这样既避免 micromanage,也避免问题被捂着。数据口径上,可以跟踪升级及时率和升级后解决时长,用来评估这套机制是否有效。
核心关键词
文章包含AI辅助创作:动态管理指南:管理层如何做好进度跟踪,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423400
读者评论
我们公司去年也遇到过类似的问题,项目经理天天在系统里更新状态,结果到交付前两周才发现关键路径上的任务卡了快一个月。后来复盘发现,状态更新的字段全是主观判断,没有任何客观证据支撑。现在要求关键任务必须上传交付物或者评审记录才算更新,这个改变比换什么项目管理工具都管用。
看完有个疑问:文章建议跟踪周期不超过决策周期的三分之一,但实际执行中,很多企业的决策链条本身就拉得很长,一周能拍板的事可能要拖到两周。那这种情况下,跟踪频率到底该按理想决策节奏定,还是按实际决策节奏定?按理想的定,数据出来了没人拍板;按实际的定,又等于制度向现实妥协,感觉是个两难。")
文中提到的累积流图诊断方法,我在之前的团队试过,确实能提前发现拥堵。但有个现实问题是,大多数项目管理平台自带的报表都是围绕完成率和工时统计设计的,想看WIP变化和状态停留时长,基本要手动导出数据自己画。工具的默认视角和管理层真正需要的决策视角之间,差距比想象中大。
