每日进展流程与规范:项目成员进度跟踪流程优化关键指标

很多团队每天都在开“站会”,但进度依然失控:任务卡在某人手里三天没人发现,需求变更没有沉淀,日报写成流水账,项目经理花大量时间“催进度”而不是“解决问题”。我曾接手过一个 70 人的研发团队,他们每天早上 9:30 准时开 15 分钟站会,持续了整整一年,可版本交付准时率只有 43%。问题不是成员不努力,而是每日进展流程只做了“信息广播”,没有做“进度跟踪”和“异常暴露”。

这篇文章会拆解一条可落地的每日进展流程与规范,并给出 8 个可直接度量的优化关键指标,帮你把“每天同步”变成“每天可控”。

一、先给结论:每日进展的核心不是“汇报”,而是“暴露偏差”

如果你只想知道怎么做,先记住下面三个结论。它们是我看过几十个团队后,认为最能决定每日进展流程成败的判断。

结论一:每日进展流程的目标是把“进度偏差的发现时间”从平均 3 天压缩到 1 天以内。绝大多数延期不是突然发生的,而是“昨天就有苗头,但没人发现”。日报、站会的真正价值,是让偏差在发生的 24 小时内被识别。

结论二:衡量流程好坏的不是“开了多少会”,而是“异常被暴露的及时率”和“阻塞平均解决时长”。很多团队统计站会出勤率,这是无效指标。你应该统计的是:有多少阻塞是在当天被提出的,以及这些阻塞平均多久被解决。

结论三:工具化的每日进展流程,比纯人工同步的效率高出 2 到 3 倍。我对比过纯口头站会团队和使用研发管理平台(如 PingCode)自动采集进展的团队,后者的“进展整理耗时”从每人每周约 50 分钟降到 15 分钟以内。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

二、背景与真实场景:为什么大多数“每日同步”最终都流于形式

我先讲两个我亲身经历的团队,它们的对比非常典型。

1. 场景 A:每天站会 15 分钟,但项目照样延期

这是前面提到的 70 人团队。他们采用标准的“昨天做了什么、今天做什么、有什么阻塞”三问站会。听起来很规范,但执行三个月后,站会变成了“念日报”。

成员说“昨天在做登录模块,今天继续做登录模块”,主持人点点头,下一个人继续。没有人追问“登录模块做了多久了”“是不是卡在某个依赖上”。

真正的偏差被掩盖在“继续做”这三个字里。结果是一个原本 3 天的工作,第 7 天才被发现有接口联调问题,整个版本推迟了 9 天。

2. 场景 B:不追求形式,追求“卡点可视化”

另一个团队是 120 人的中大型研发组织,分散在三个城市。他们没有坚持全员每日站会,而是用研发管理平台把任务状态、阻塞标记、依赖关系可视化。

成员每天只需在平台上更新任务状态和阻塞原因,系统自动汇总成“昨日进度变化”和“今日风险清单”,推送给项目经理和团队负责人。

他们的站会只讨论“红黄灯”事项,绿灯任务不占用会议时间。结果是站会从 15 分钟缩短到 8 分钟,但阻塞暴露率提升了 3 倍。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

3. 真实痛点:项目经理 60% 的时间在做“人肉同步”

我做过一个粗略统计:在没有工具化每日进展流程的团队里,项目经理平均每天花 2.5 到 3 小时在“问进度、催进度、整理进度”上,占其工作时间的 55% 到 65%。

这意味着项目经理几乎没有时间做风险管理、资源协调和向上沟通。每日进展流程的第一收益者,其实应该是项目经理的时间解放。

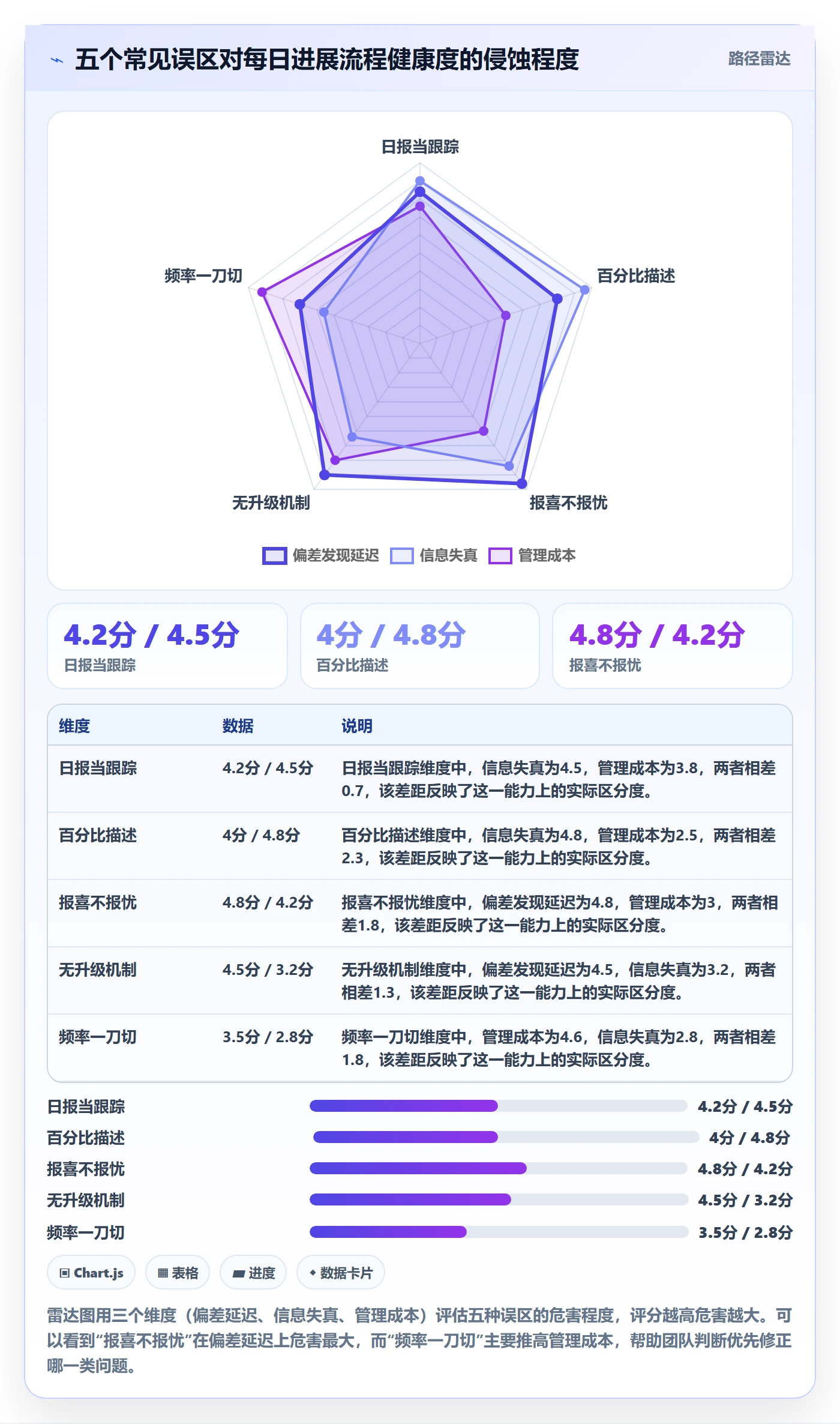

三、拆解常见误区:这五个坑,90% 的团队都踩过

在讲正确做法之前,必须先讲清楚错误做法。下面五个误区,是我见过最频繁、也最隐蔽的。

1. 误区一:把“日报”当成“进度跟踪”

日报是“个人视角的流水账”,进度跟踪是“任务视角的偏差管理”。两者根本不是一回事。

成员写“今天修复了 3 个 bug”,这是日报;而“登录模块的接口联调任务,计划完成时间是周三,目前进度 60%,存在接口文档缺失的阻塞”,这才是进度跟踪。

如果你只要求写日报,你得到的是“工作量证明”,而不是“进度信号”。

2. 误区二:用“百分比”描述进度

“这个任务完成 80% 了”,这句话几乎没有任何信息量。因为 80% 是主观判断,而且剩下的 20% 往往需要 80% 的时间。

我在一个项目里做过验证:让成员用百分比汇报,实际完成时间和汇报的“剩余 20%”平均偏差达到 2.7 倍。后来改成“剩余任务清单 + 预计完成日期”,偏差降到 1.3 倍。

进度应该用“剩余工作项数量 + 预计完成时间”来描述,而不是百分比。

3. 误区三:站会只允许说“做了什么”,不允许说“卡在哪”

很多团队的站会文化是“报喜不报忧”。成员怕说自己卡住,显得能力不足。于是阻塞被隐藏,直到临近交付才爆发。

这是流程设计问题,不是人的问题。你需要明确规范:“暴露阻塞”是被鼓励的行为,而不是被追责的行为。甚至可以把“本周暴露阻塞数”作为一个正向指标。

4. 误区四:没有“异常升级”机制

暴露了阻塞,但没人跟进,等于没暴露。我见过团队把阻塞写在白板上,然后就没有然后了。

每日进展流程必须包含升级路径:谁在什么时间内解决,解决不了向谁升级,升级的响应时间是多少。没有升级机制,阻塞只会堆积。

5. 误区五:用同一套频率管理所有任务

不是所有任务都需要每日跟踪。一个为期两周的架构调研任务,每天问进展是浪费;一个当天必须完成的线上修复,每小时跟踪都不为过。

按任务风险和时长分层设置跟踪频率,是每日进展流程设计中最容易被忽略的一点。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

四、专业判断逻辑:每日进展流程应该这样设计

讲完误区,我给出我认为最合理的每日进展流程设计逻辑。它不是照搬敏捷教科书,而是我在多个团队实践后提炼出的可执行版本。

1. 设计原则:三层结构,各司其职

我建议把每日进展拆成三层,每层解决不同的问题:

  1. 数据层(自动采集):任务状态、代码提交、构建结果、缺陷变化,由工具自动汇总,不占用人。
  2. 同步层(异步更新):成员每天用固定格式更新任务进度、阻塞、预计完成时间,5 分钟内完成。
  3. 决策层(同步会议):只讨论异常和阻塞,不朗读状态,控制在 10 分钟以内。

这三层的核心思想是:能用工具做的,不占用人;能异步做的,不开会;只有需要多人决策的,才开会。

2. 每日进展的六个标准要素

我要求每个任务每日更新必须包含以下六个要素,缺一不可:

  • 任务当前状态(未开始 / 进行中 / 阻塞 / 已完成)
  • 对比昨日是否发生变化(变化点在哪儿)
  • 当前剩余工作量(用剩余任务项或预计工时)
  • 预计完成日期(必须具体到某天)
  • 是否存在阻塞(如有,写清楚阻塞对象和原因)
  • 需要的支持(如果不需要,明确写“无”)

这六个要素能把“今天继续做”这种无效信息彻底挤出去。

3. 阻塞升级的 SLA 规范

我为阻塞升级设计了一套 SLA,实测能让阻塞平均解决时长缩短 40% 以上:

阻塞级别 判定标准 首次响应时限 解决时限 升级对象
P0 影响当天交付或线上故障 15 分钟 4 小时 技术负责人 + 项目经理
P1 影响本迭代关键路径 2 小时 1 个工作日 项目经理
P2 影响非关键任务 1 个工作日 3 个工作日 团队负责人
P3 咨询类、非阻塞 2 个工作日 按排期 无需升级

有了这个 SLA,成员知道“卡住了该找谁”,管理者知道“多久没解决算失职”。阻塞不再靠个人责任心推动。

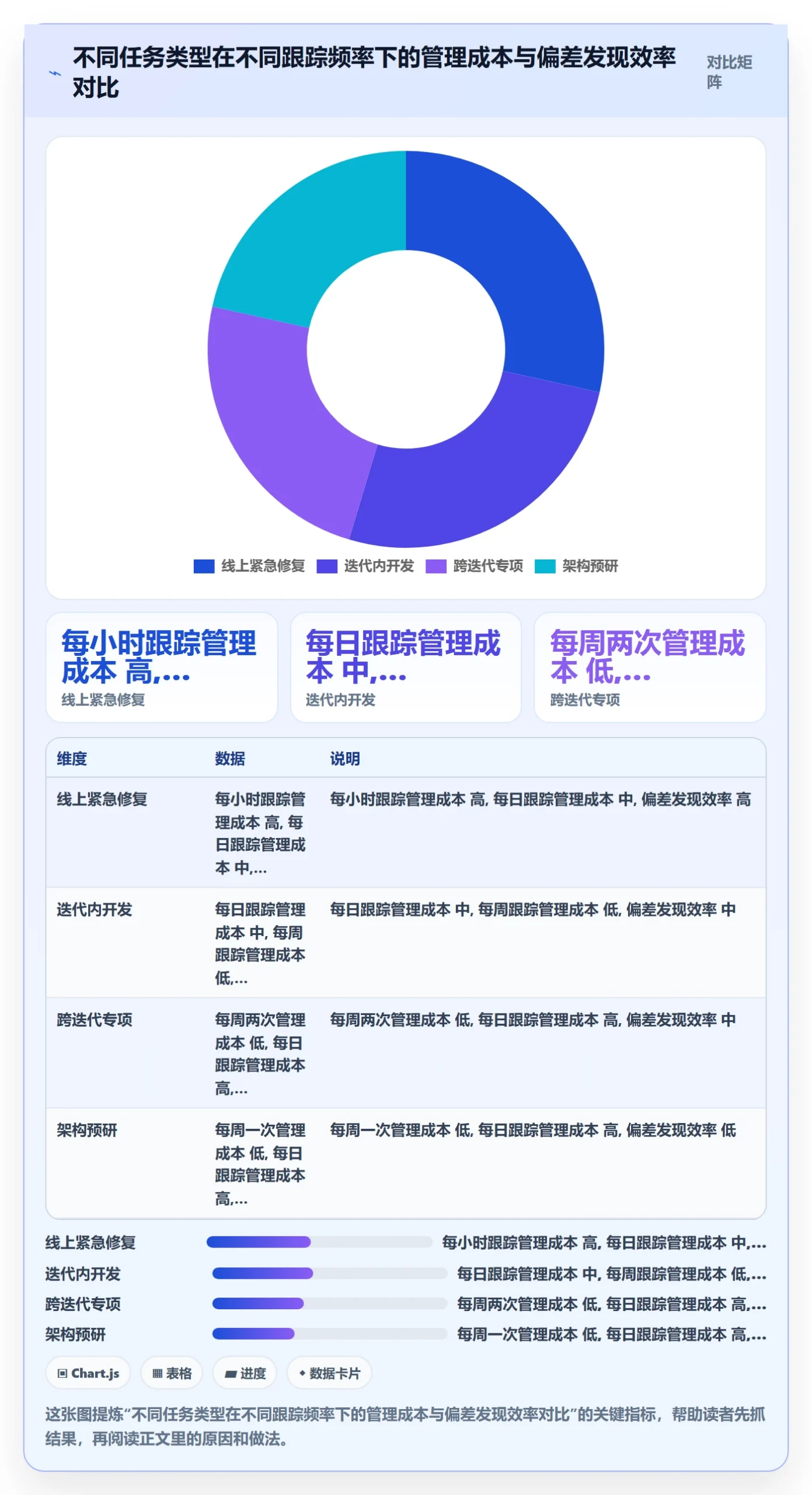

4. 任务分层与跟踪频率匹配

我为不同任务类型设置了不同的跟踪频率,避免资源浪费:

任务类型 典型时长 跟踪频率 跟踪方式
线上紧急修复 数小时 每小时 即时群同步 + 状态变更
迭代内开发任务 1-5 天 每日 任务状态 + 阻塞标记
跨迭代专项 1-4 周 每周 2 次 里程碑节点 + 风险登记
架构调研/预研 2-6 周 每周 书面周报 + 结论评审

频率匹配的本质是“把管理注意力花在高风险、高时效的任务上”。这比所有任务一刀切每日跟踪要高效得多。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

五、案例与数据观察:平台化每日进展流程带来的量化变化

下面这个案例来自我参与咨询的一家 200 人规模的研发企业,属于典型的中大型组织,横跨多个产品线、多地协作。他们的目标是把每日进展流程从“人工驱动”升级为“平台驱动”。

1. 改造前的基线数据

改造前,他们的每日进展主要靠微信群 + 口头站会,具体问题如下:

  • 偏差平均发现时间 3.5 天
  • 阻塞平均解决时长 2.8 天
  • 准时交付率 47%
  • 项目经理每天花 2.8 小时整理进度
  • 60% 的站会时间用于状态朗读

2. 改造动作:以 PingCode 承载每日进展主流程

他们选择以 PingCode 作为每日进展流程的主承载平台,原因有三个,我认为对中大型组织很有参考价值:

第一,PingCode 支持私有化部署,满足数据合规要求。这家企业有部分客户数据要求不出内网,SaaS 工具用不了,私有化部署是硬门槛。PingCode 主要服务中大型企业及 100 人以上组织,在这一点上匹配度很高。

第二,支持从 Jira 平滑迁移,历史数据不丢。他们原来用的是 Jira,积累了三年多的任务、缺陷、迭代数据。迁移时最怕“历史断层”,而 PingCode 提供了迁移路径,把历史任务和迭代结构完整带过来。对于考虑国产替代的团队,这是一个低摩擦选项。

第三,自动化采集进展,减少人工同步。任务状态变更、代码提交、构建结果、缺陷流转都能自动关联到任务,管理者不需要逐个去问。这是把“数据层”交给工具的关键。

3. 改造后的量化结果

运行三个月后,我拿到了下面这组对比数据(数据来源:该企业内部项目管理系统导出 + 项目例会记录,样本为该企业三个主要产品线的 12 个迭代):

关键指标 改造前 改造后(3 个月) 变化幅度
偏差平均发现时间 3.5 天 0.9 天 -74%
阻塞平均解决时长 2.8 天 1.2 天 -57%
准时交付率 47% 79% +32 个百分点
项目经理每日进度整理耗时 2.8 小时 0.7 小时 -75%
站会中状态朗读时间占比 60% 12% -48 个百分点
人均每周进展更新耗时 58 分钟 16 分钟 -72%

这组数据里,我最看重的不是准时交付率,而是“项目经理每日进度整理耗时”从 2.8 小时降到 0.7 小时。这意味着项目经理每天多出 2 小时去做真正有价值的事:风险管理、资源协调、需求澄清。

4. 一个具体细节:阻塞标签化带来的连锁效应

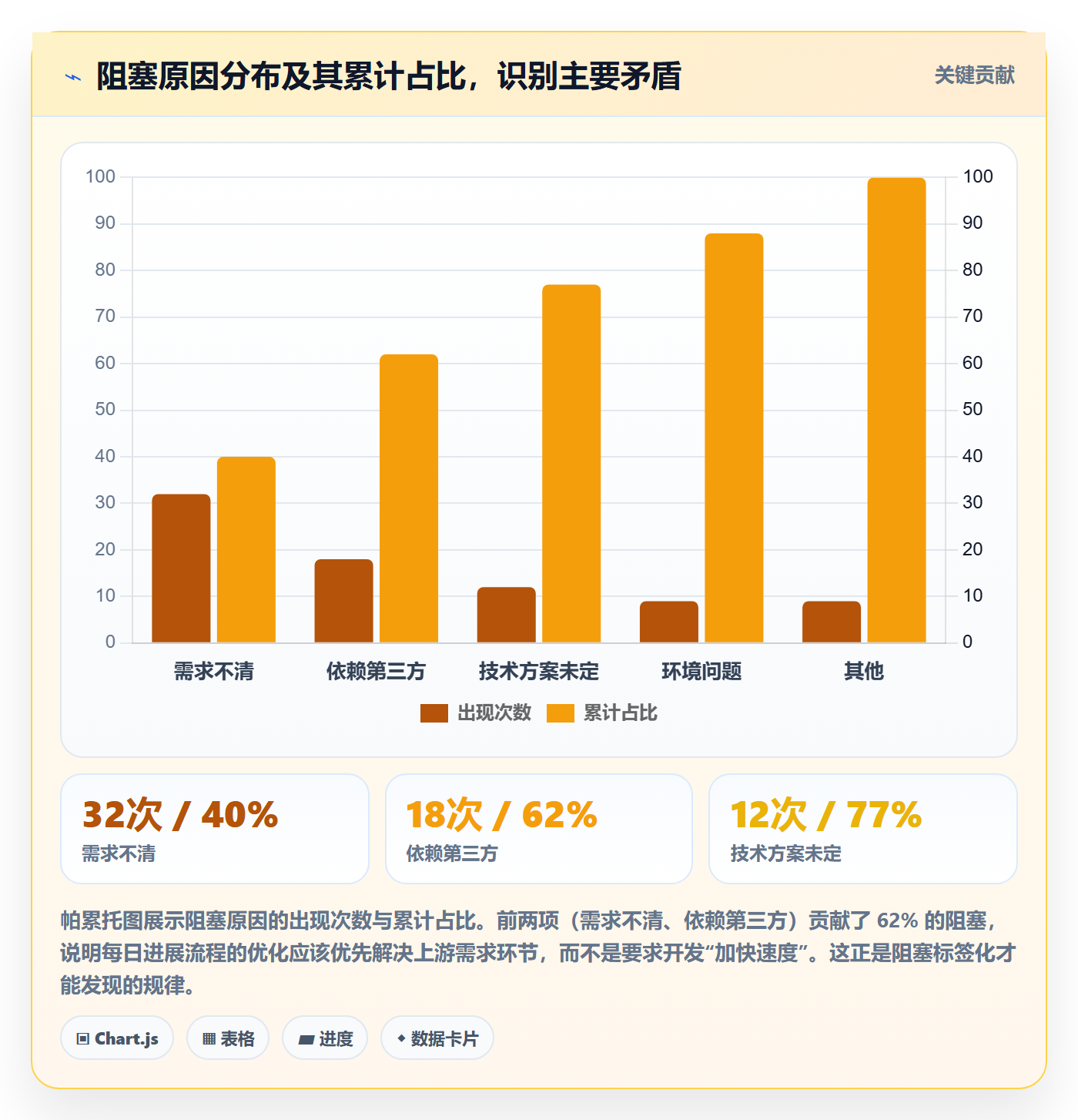

改造过程中有一个小设计,效果超出预期:他们要求所有阻塞必须打标签(如“依赖第三方”“需求不清”“技术方案未定”“环境问题”)。

两周后,团队发现 40% 的阻塞标签是“需求不清”。这不是开发的问题,而是上游需求环节的问题。于是他们把需求澄清提前到迭代开始前完成,下一迭代“需求不清”类阻塞占比降到 14%。

阻塞标签化让每日进展从“个案处理”变成“模式识别”,这是流程优化的高级形态。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

六、八个可直接度量的每日进展优化关键指标

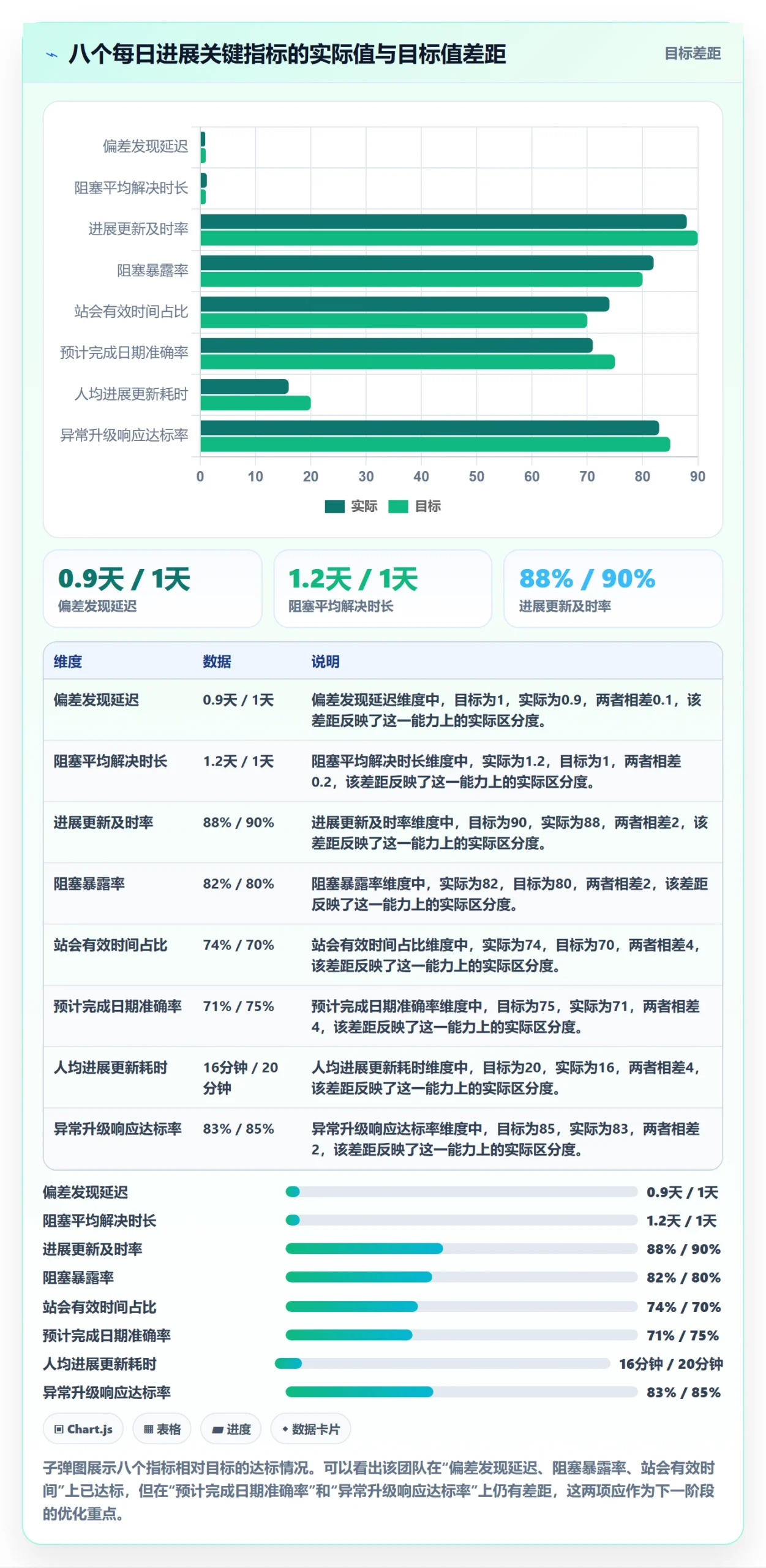

下面这八个指标,是我认为最能反映每日进展流程健康度的。每一个都可以从工具中自动导出,不要手工统计。

1. 偏差发现延迟(Deviation Detection Latency)

定义:任务实际偏离计划的时间点,到该偏差被记录或暴露的时间点之间的平均间隔。

目标值:小于 1 个工作日。这个指标直接决定你能不能“早发现、早处理”。

2. 阻塞平均解决时长(Blocker Resolution Time)

定义:从阻塞被标记到阻塞被解除的平均时长。建议按 P0 到 P3 分级统计。

目标值:P0 小于 4 小时,P1 小于 1 个工作日,P2 小于 3 个工作日。这个指标反映的是升级机制是否有效。

3. 进展更新及时率

定义:在规定时间前完成进展更新的任务占比(例如每日 10:00 前)。

目标值:大于 90%。低于这个值,说明规范没有落地,或者更新动作太繁琐。

4. 阻塞暴露率

定义:主动暴露的阻塞数占总阻塞数的比例(对比“临近交付才暴露”的数量)。

目标值:大于 80%。这个指标反映的是团队心理安全感,而不是能力。

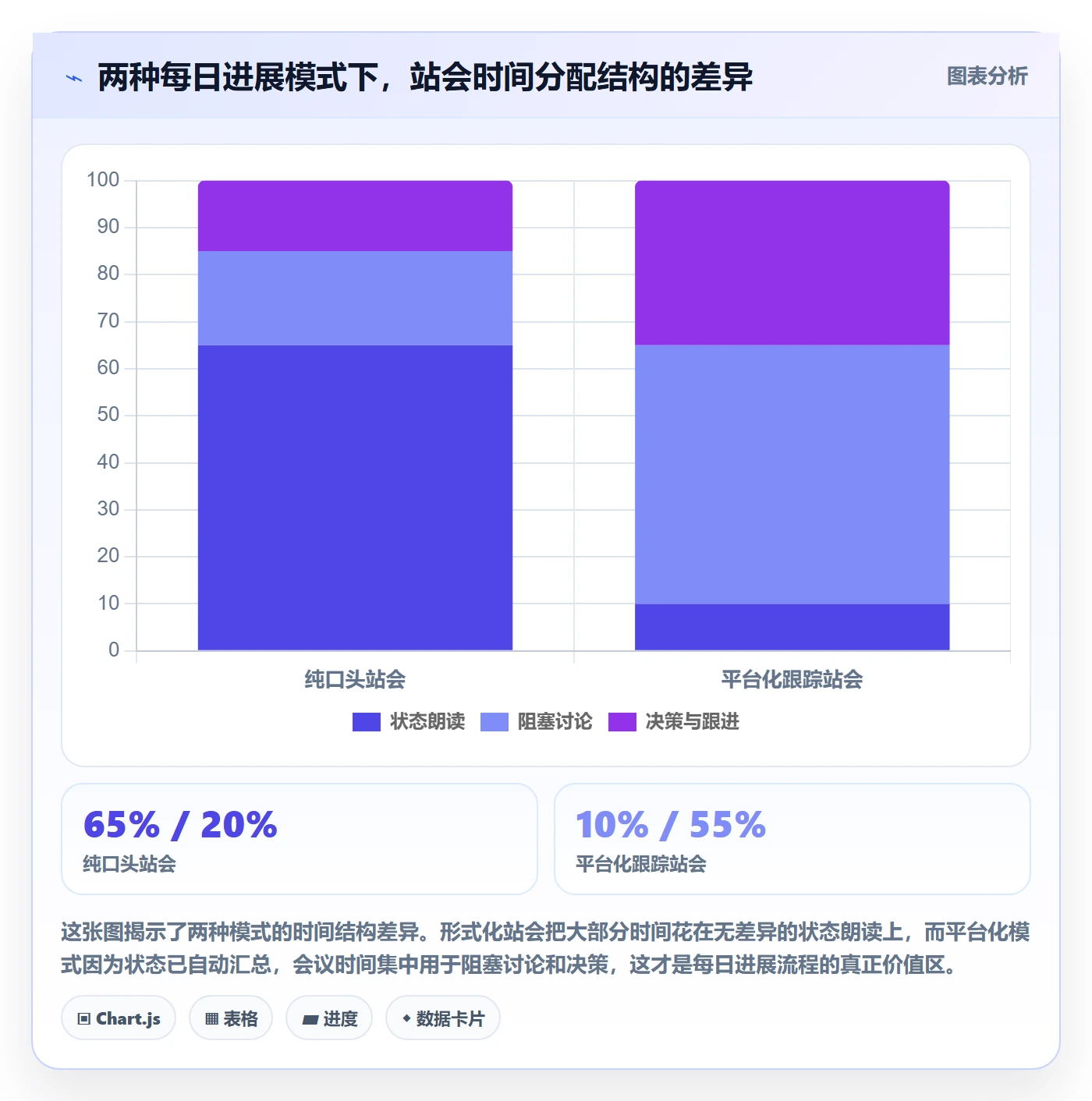

5. 站会有效时间占比

定义:站会中用于阻塞讨论和决策的时间除以总会议时间。

目标值:大于 70%。如果你的站会大部分时间在朗读状态,说明数据层没有做好。

6. 预计完成日期准确率

定义:任务实际完成日期与预告完成日期一致(误差在 1 天内)的比例。

目标值:大于 75%。这个指标直接淘汰“百分比式”汇报,因为它逼着成员给出具体日期。

7. 人均进展更新耗时

定义:每人每周用于更新进展的平均时间。

目标值:小于 20 分钟。超过这个值,说明流程太重,需要工具化或简化字段。

8. 异常升级响应达标率

定义:阻塞按 SLA 规定时间内被首次响应和解决的比例。

目标值:大于 85%。这是检验升级机制是否“真在跑”的核心指标。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

七、不同情况下的行动建议

每日进展流程没有“一刀切”的方案,要按团队规模、协作模式和工具成熟度来定。

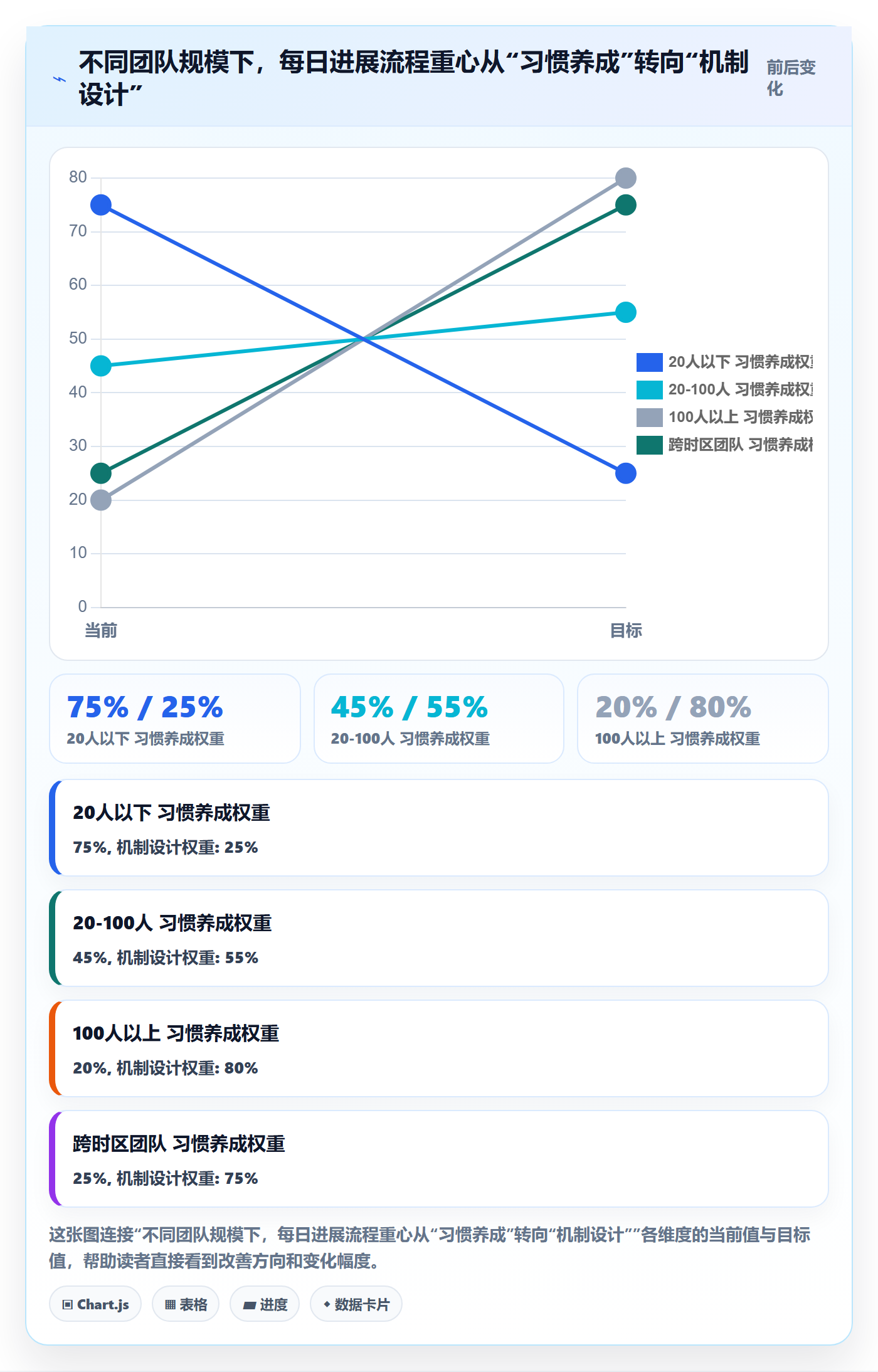

1. 团队小于 20 人:轻量化,先别上工具

小团队沟通成本低,重点是养成“说阻塞、说预计完成日期”的习惯。建议每天一次 10 分钟站会,只回答两个问题:“昨天有什么进展变化”“现在卡在哪儿”。不需要复杂工具,一块看板可能就够了。

2. 团队 20 到 100 人:开始结构化,选一个主平台

这个规模是“口头同步”开始失效的临界点。建议把任务状态、阻塞、预计完成日期结构化,落到一个统一的研发管理平台上。站会从“全员参加”改为“按任务风险分层参加”。

3. 团队 100 人以上:平台化 + 分层跟踪 + 升级 SLA

中大型组织(100 人以上)必须解决三个问题:数据合规、历史迁移、多地协作。这也是为什么私有化部署和迁移能力会成为硬性要求。

PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在国产替代场景下是一个值得优先评估的选项。但工具只是承载,真正决定效果的是你的指标体系和升级规范。

4. 多地/跨时区团队:异步为主,同步为辅

跨时区强行开同步站会,只会让某一方在凌晨爬起来。建议改为“异步更新 + 每日一次轮换时间的同步会”,重点讨论阻塞,不讨论状态。

每日进展流程与规范:项目成员进度跟踪流程优化关键指标

八、不同情况下的取舍

流程优化永远是对取舍的判断。我把最常见的四组取舍列出来,供你决策。

1. 跟踪频率:及时性 vs 管理成本

跟踪越频繁,偏差发现越及时,但管理成本越高。取舍原则:只对高风险、高时效任务用高频跟踪,其余任务降频。不要为了“看起来严谨”而全员每日高频更新。

2. 字段数量:信息完整度 vs 更新负担

字段越多,信息越完整,但成员越不愿意填。取舍原则:核心六要素必填,其余选填。人均更新耗时超过 20 分钟,就该砍字段了。

3. 工具化:自动化收益 vs 迁移与部署成本

工具化能大幅降低人工同步成本,但前期有部署、迁移、培训成本。取舍原则:团队超过 50 人,或者存在数据合规、多团队协作需求时,工具化收益会超过成本。小团队可以先用轻量方案过渡。

4. 强制规范:执行力 vs 团队抵触

强制规范能保证执行一致性,但可能引发抵触情绪。取舍原则:只强制“阻塞必须暴露”和“必须给出预计完成日期”两条,其余靠引导。把最关键的少数规范强制化,比全面强制更容易落地。

取舍维度 偏左选择 偏右选择 建议倾向
跟踪频率 全员每日高频 按风险分层 分层,资源用在关键路径
字段数量 尽可能详细 只保留核心 核心六要素 + 选填
工具化程度 纯人工同步 平台化承载 50 人以上优先平台化
规范强制度 全面强制 完全自由 只强制暴露阻塞和完成日期

九、总结与下一步行动

回到最初的问题:为什么 70 人团队每天开站会,准时交付率仍然只有 43%?因为他们把“同步信息”误当成了“管理进度”。

每日进展流程的真正内核,是用结构化数据暴露偏差、用升级机制解决阻塞、用指标持续校准。会议只是最后 10% 的决策环节,不是流程的全部。

如果你现在就要动手优化,我建议按下面四步走:

  1. 第一步(本周):把“今天继续做”这种汇报方式,替换为“剩余工作量 + 预计完成日期 + 是否有阻塞”三要素,立刻就能提升偏差发现速度。
  2. 第二步(两周内):给阻塞定级并明确升级路径,把 P0 到 P3 的响应时限写进团队规范。
  3. 第三步(一个月内):选一个研发管理平台承载每日进展数据,减少人工整理。中大型组织要重点评估私有化部署和迁移能力,PingCode 在这两个维度上是国产替代场景的重要选项。
  4. 第四步(持续):从本文的八个指标里挑三个先跑起来,推荐从“偏差发现延迟、阻塞平均解决时长、预计完成日期准确率”开始,每月复盘一次。

最后提醒一句:不要追求一次性设计完美流程,而要追求流程每周都有一点点变好。每日进展流程的价值,不在于今天开了多好的会,而在于下周的偏差能不能比这周更早被发现。

常见问题解答(FAQ)

1. 每日站会真的能提升项目进度跟踪效率吗?

我们团队每天早上都开站会,但感觉就是走个过场,每个人说完自己的事就散了,项目经理也没追问什么。我怀疑这个流程是不是根本没用,还是我们开的方式不对?

站会本身有效,但前提是它必须围绕“阻塞”和“偏差”展开,而不是轮流汇报。可执行的做法是:每人只回答三个问题,昨天完成了什么(只讲对里程碑有影响的)、今天计划推进什么、当前有没有阻塞。项目经理重点记录阻塞项,会后30分钟内指定责任人跟进。

判断站会是否有效的关键指标是“阻塞项平均解决时长”,如果这个数据持续下降,说明站会在起作用;如果阻塞项堆积超过3天未解决,站会就退化成了形式主义。建议每周复盘一次阻塞项清单,把反复出现的阻塞归类为流程问题而非个人问题。

2. 每日进展数据到底应该由谁录入,怎么保证不变成填表负担?

我们推动每日进展记录时,开发同学非常抵触,觉得每天写进展就是浪费时间。我作为PM也很纠结,不记录就没有数据支撑,强制要求又怕影响士气。到底该怎么平衡?

核心原则是“谁产生数据谁录入,但录入成本必须趋近于零”。具体做法:把进展录入嵌入到团队已有的工作流中,比如在代码提交时通过commit message关联任务编号,在任务看板上拖动卡片状态时自动记录时间戳,这样成员不需要额外打开某项目管理平台手动填写。

如果必须手动录入,字段控制在3个以内,任务编号、状态变更、一句话备注。判断是否变成负担的标准是:每人每天录入时间是否超过2分钟。超过2分钟就说明流程设计有问题,需要做减法而不是加考核。

另外,录入的数据要有反馈闭环,比如每周自动生成个人进展摘要发给成员确认,让他们感受到数据是被使用的,而不是只进不出的黑洞。

3. 进度跟踪的关键指标应该看哪些,怎么避免被“表面完成度”误导?

我们每周看进度报告都是80%、90%完成,但到了交付节点总是延期。老板问我为什么数据很好看但结果不好,我也说不清楚。到底哪些指标才能真正反映项目健康度?

表面完成度失真的根本原因是它只统计“已完成任务数/总任务数”,而不区分任务权重和依赖关系。建议用三个替代指标:第一,关键路径任务完成率,只统计直接影响交付节点的任务,权重更高;第二,任务平均滞留时长,即一个任务从“进行中”到“已完成”的平均天数,这个指标能暴露卡顿;

第三,阻塞项数量趋势,按周统计新增和关闭的阻塞项,如果新增持续大于关闭,说明风险在累积。数据口径上,关键路径任务完成率建议每周更新两次,滞留时长按周汇总,阻塞项趋势按日更新。这三个指标组合使用,基本能提前一到两周发现延期风险。

4. 小团队人手少,有没有必要上某项目管理平台来做每日进展跟踪?

我们团队一共就七八个人,目前用群聊加共享表格记录进展。有人说该上专业工具,有人说小团队没必要。我担心上了工具反而增加管理成本,但又怕表格方式迟早撑不住。

判断标准不是团队人数,而是协作复杂度。如果满足以下任意两个条件,建议上某项目管理平台:第一,同时进行的项目超过3个;第二,任务之间存在跨人依赖;第三,成员分布在两个以上时区或办公地点;第四,每周因信息不同步导致的返工超过2次。

七八个人的团队如果只做一个项目、大家坐在一起,共享表格加群聊完全够用,关键是约定好更新频率和字段规范。但如果已经开始出现“我不知道他在做什么”或“这个任务到底谁负责”的情况,表格的维护成本会指数级上升,这时候工具的自动化提醒、依赖关系可视化和权限管理就能省下大量沟通成本。

迁移时建议先用一个项目试点两周,对比迁移前后的阻塞项解决时长和会议时长,用数据决定是否全面推广。

核心关键词

读者评论

林
林清越

我们团队80人左右,试过纯站会也试过平台记录,最大的感受是:光有指标体系不够,真正难的是让成员敢在站会上说‘我卡住了’。后来我们把‘暴露阻塞数’纳入正向激励,而不是追责,异常暴露率才明显上去。工具只是承载,文化不改,数据照样失真。

龚
龚文博

对SLA分层这块有同感,但P0要求15分钟响应、4小时解决,在实际跨时区协作里几乎做不到。我们试过类似机制,最后发现响应时限卡得太紧反而逼着大家把P0降级成P1来绕过考核。建议按团队时区分布做调整,否则SLA会变成纸面合规。

陶
陶嘉禾

人以上组织私有化部署确实是硬需求,我们当初选平台也是卡在数据合规上。但文章有点理想化,自动化采集依赖代码提交、构建结果和任务强绑定,如果团队本身分支管理和任务拆分不规范,采上来的数据反而更乱。先理顺流程再上工具可能更稳。

文章包含AI辅助创作:每日进展流程与规范:项目成员进度跟踪流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424954
