进度跟踪跟踪教程:项目经理落地方案,避坑指南

去年第三季度,我接手了一个已经延期六周的中台重构项目。打开进度表,上面齐刷刷标着85%完成度;可跟五个小组逐一核对后,真实完成度不到52%。那消失的33个百分点,全部藏在"进行中"这个状态里,前端说接口没好,后端说联调没排期,测试说用例还没写。这张看起来很美的进度表,实际上已经失效了三周,只是没人愿意第一个说破。

进度跟踪这件事,绝大多数项目经理以为自己会做,但真正做到"能预警、能决策、能追溯"的,比例远低于想象。这篇文章不讲甘特图画法,也不复述项目管理知识体系里的定义,而是把这几年我在中大型项目里踩过的坑、验证过的方法、以及不同规模团队该怎么取舍,一次性讲清楚。

一、先给结论:进度跟踪的本质是信息校准,不是画表

如果你只能从这篇文章带走一句话,那就是:进度跟踪的核心不是记录完成了多少,而是持续校准"你以为的进度"和"实际发生的进度"之间的偏差。记录是静态的,校准是动态的。大多数失效的进度跟踪,都死在了"只记录不校准"上。

1. 进度跟踪的三个层次

我把进度跟踪分成三个层次,绝大多数团队卡在第一层就以为自己做完了。

第一层:状态记录。把任务标记为未开始、进行中、已完成。这是最基础的,也是最容易造假的,因为"进行中"是一个筐,什么都能往里装。

第二层:偏差识别。不仅知道任务在什么状态,还知道它相对计划偏离了多少、偏离是否触及关键路径、偏离是否在可接受阈值内。

第三层:决策触发。当偏差超过阈值时,系统或流程能自动触发资源调整、范围裁剪、排期重估等动作,而不是等到周会上才被"汇报"出来。

只有到了第三层,进度跟踪才真正对项目产生价值。停在前两层的团队,进度表本质上是一份"事后讣告"。

2. 为什么大多数进度表会失真

进度表失真有三个结构性原因,和团队努力程度无关。

  • 汇报者与执行者利益不一致。执行者倾向于把状态往乐观了报,因为报"卡住了"意味着要解释、要背锅。
  • 颗粒度错配。用两周一个的里程碑去跟踪一周内就该暴露的问题,信息必然滞后。
  • 缺少客观信号。如果进度只靠人填,就永远存在主观修饰的空间;如果进度能挂钩代码提交、构建结果、测试通过率等客观数据,失真空间就小得多。

理解了这三个原因,后面的方法才有落点。

二、真实场景:为什么你的进度会"看起来很好,实际很糟"

我服务过的团队里,中大型组织的进度失真问题尤其突出,因为层级多、信息传递链条长、每个环节都有微小的乐观偏差,累积到项目经理这里就成了系统性失真。

1. 一个典型的三层失真链路

以我参与过的一个百人规模研发组织为例,进度信息要经过"执行者→组长→项目经理→管理层"四级传递。每一级都会做一次"向上翻译"。

执行者说的是"这个模块主逻辑写完了,还差边界处理",组长翻译成"基本完成,收尾中",项目经理汇报成"完成度90%",到管理层眼里就是"下周能交付"。而实际上,边界处理恰恰是最容易出问题、最耗时的部分,可能还需要一周。

每一级都在做无意识的"美化",因为没有人愿意向上传递坏消息。这不是道德问题,是组织结构带来的信息衰减。

进度跟踪跟踪教程:项目经理落地方案,避坑指南

2. "进行中"是个黑洞

我做过一个统计:在某项目的看板上,长期处于"进行中"状态超过计划工期1.5倍的任务,占了所有任务的28%。这些任务既没完成,也没人主动标记为阻塞,就这么挂着。

原因很简单,标记为"阻塞"需要说明卡在哪,需要找人协调,而"进行中"什么都不用做,看起来还在推进。于是"进行中"变成了逃避责任的避风港。

我的解决方案是:任何任务不允许无限期停留在"进行中",超过计划工期一定比例(我通常设50%)自动进入"疑似阻塞"队列,必须由负责人给出说明或更新状态,否则在周会上自动列为风险项。这个机制一上,28%的隐形黑洞里有超过一半被逼出了真实状态。

3. 客观信号比人工汇报可靠得多

我现在的原则是:能在系统里自动获取的信号,绝不依赖人工填写。代码提交频率、构建成功率、自动化测试通过率、缺陷关闭速度,这些都是难以修饰的客观数据。

当人工汇报的进度和客观信号出现背离时,我优先相信客观信号。比如某模块声称完成80%,但已连续三天没有代码提交,自动化测试覆盖率不升反降,这就是明显的预警信号。

三、拆解六个常见误区,看看你中了几个

下面这六个误区,我在不同项目里反复见到,排名不分先后,但每一个都会单独毁掉进度跟踪的有效性。

1. 误区一:把完成百分比当成精确量

"这个任务完成了70%",这个70%是怎么来的?大多数时候是拍脑袋。任务完成度在软件开发里几乎不可能是线性的,往往是前90%花30%时间,最后10%花70%时间。

我的做法是放弃连续百分比,改用离散状态加客观阈值。比如用"已开发/已自测/已联调/已验收"四个离散节点,每个节点有明确的通过标准,而不是含糊的"完成70%"。

2. 误区二:进度会上"逐个汇报"

我参加过最糟糕的进度会,八个人轮流念自己的任务状态,念完四十分钟过去了,没有产生任何决策。这种会把进度跟踪变成了朗读比赛。

正确做法是:会前所有人异步更新状态,会上只讨论偏差超过阈值的任务。状态正常的任务不进会议议程。这样能把会议时间压缩一半以上,且讨论的都是真正需要决策的事。

3. 误区三:只跟踪任务,不跟踪依赖

任务本身按时完成,但因为它依赖的另一个任务延期了,整体还是延期。只跟踪单个任务状态的团队,会漏掉依赖这条隐形的关键链。

我要求所有跨人、跨组的依赖必须显式登记,并指定一个明确的交付时间点。依赖方和被依赖方都要能看到这个时间点,任何一方变更都要触发通知。

4. 误区四:里程碑设得太粗

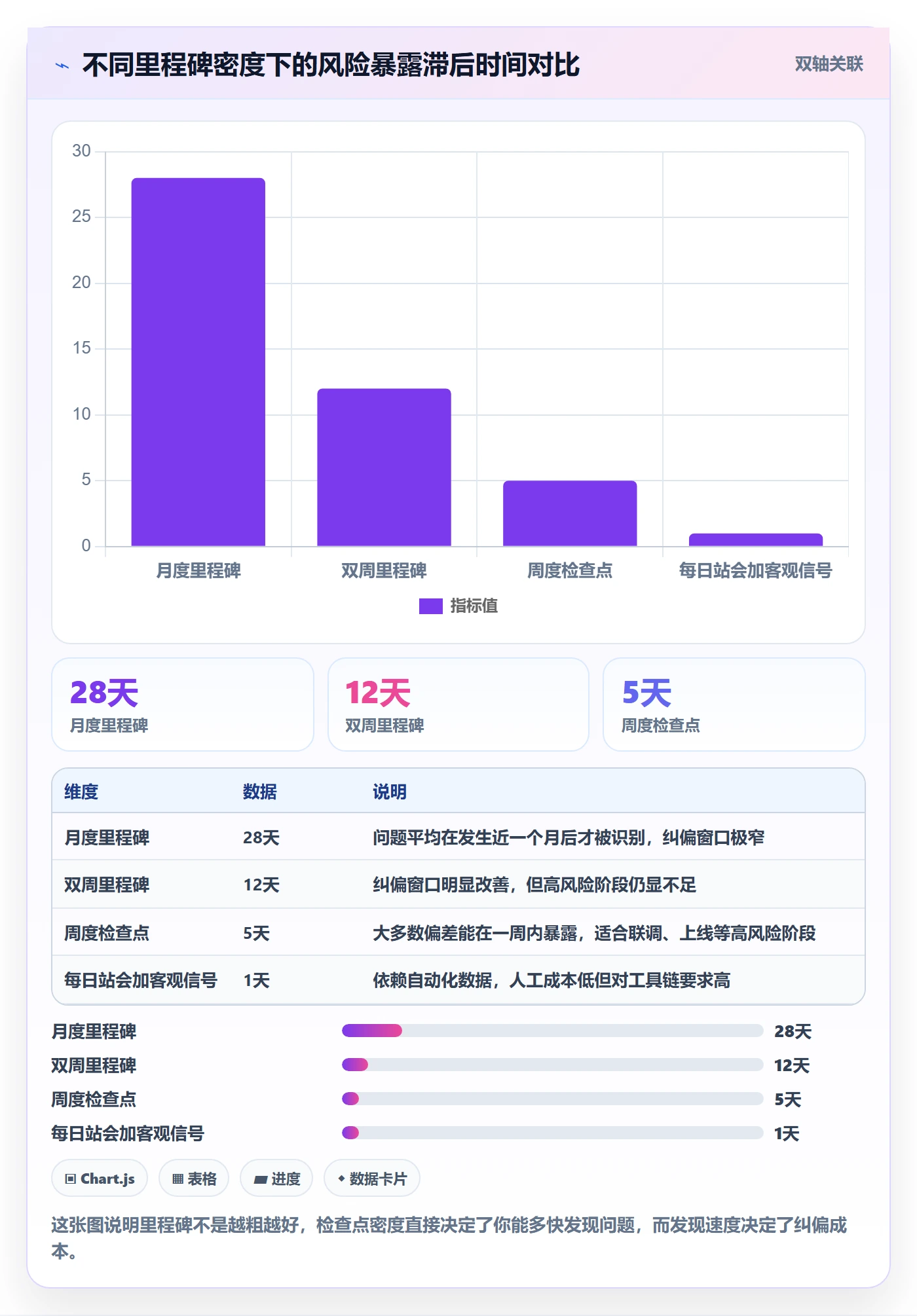

如果里程碑是"三个月后上线",那么前两个半月你都不知道项目是否健康,等发现问题时已经来不及了。里程碑的密度应该和风险成正比,高风险阶段应该设更密的检查点。

进度跟踪跟踪教程:项目经理落地方案,避坑指南

5. 误区五:没有"进度健康度"的统一口径

不同的人对"这个任务健康不健康"判断标准不一样,导致讨论时各说各话。我建议团队提前定义好统一口径,比如:进度偏差小于10%为绿色,10%到25%为黄色,超过25%或触及关键路径为红色。

口径一旦统一,沟通成本会大幅下降,因为大家看的是同一套语言。

6. 误区六:进度跟踪只对上级负责

最致命的误区。如果进度表只是用来向上汇报的,执行者就没有动力维护它的真实性。进度跟踪必须同时对执行者有用,让他们看到自己的工作量、看到依赖的上下游、看到自己卡在哪里。只有执行者觉得有用,数据才会真实。

四、专业判断:一套可落地的进度跟踪逻辑

讲完误区,说说我自己在用的判断逻辑。这套逻辑不是理论,是在多个百人以上规模项目里磨出来的。

1. 用"健康度三色加趋势"替代单一状态

我不用"完成/未完成"这种二元判断,而用三色加趋势。一个任务不仅要有当前颜色,还要有趋势箭头,是变好了还是变差了。

颜色告诉你现在怎么样,趋势告诉你未来会怎么样。一个黄色但趋势向好的任务,和一个黄色但趋势恶化的任务,处理方式完全不同。前者可以观察,后者必须立即介入。

2. 关键路径单独跟踪

不是所有任务都值得同等关注。我会先识别关键路径,关键路径上的任务偏差阈值设得更严,比如超过10%就报警,而非关键路径可以放宽到25%。资源永远有限,必须用在最要命的地方。

3. 客观信号与人工汇报交叉验证

每个关键任务我都尽量配一个客观信号。开发任务配代码提交和构建状态,测试任务配用例执行和缺陷趋势,集成任务配接口联调通过率。当主观汇报和客观信号一致时放心,不一致时深挖。

4. 偏差必须触发动作,而不是记录

记录偏差没有任何意义,除非它能触发动作。我的规则是:任何红色任务必须在24小时内有一个明确的应对动作,要么调整资源,要么裁剪范围,要么重估排期,不允许"继续保持关注"这种无效动作。很多团队的问题不是发现不了偏差,而是发现了之后没有下文。

进度跟踪跟踪教程:项目经理落地方案,避坑指南

五、案例与数据:工具和流程怎么配合

方法论必须落到工具上才有意义。这一节我用具体案例说明工具链怎么支撑进度跟踪,以及我观察到的数据变化。

1. 工具选型的一个真实考量

我参与过的一个中大型企业项目,团队规模在150人左右,同时有多个产品线并行。这类组织的进度跟踪难点在于:跨团队依赖多、数据要能按不同层级聚合、还要满足私有化部署和审计要求。

当时团队评估了几个方向。其中PingCode是纳入考察的选项之一,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,在国产替代场景里是常见选择。对这类规模的组织来说,进度数据能不能本地留存、权限能不能精细控制、能不能和已有研发工具链打通,往往比界面好不好看重要得多。

不过我要强调:工具只解决"数据采集和呈现"的问题,不解决"愿不愿意说真话"的问题。再好的工具,如果团队文化鼓励报喜不报忧,数据照样失真。工具是必要条件,不是充分条件。

2. 迁移期最容易忽略的进度断层

从旧工具迁移到新工具,很多团队只关注数据能不能搬过去,却忽略了迁移期的进度断层。旧系统里的历史状态、字段口径、工作流定义,和新系统往往不一致,如果直接映射,会出现"看起来数据都在,但含义变了"的问题。

我的建议是迁移期设一个双轨运行窗口,一般两到四周。期间新旧系统并行记录关键任务的进度,等确认新系统口径准确后再切换。这四周的额外成本,远比切换后数据错乱带来的返工便宜。

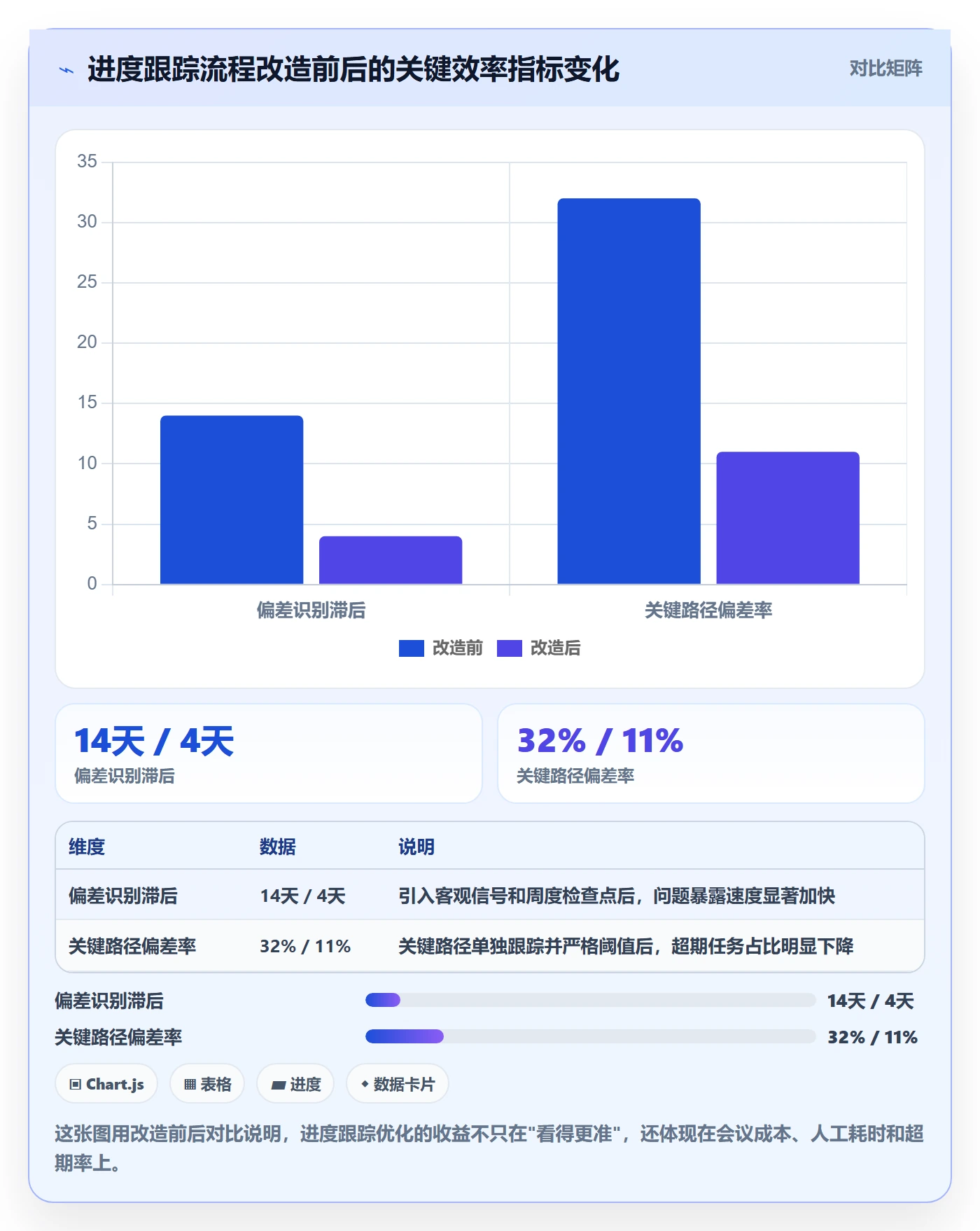

3. 我观察到的效率变化

在一个完成进度跟踪流程改造的项目里,我记录了几个可以量化的变化。需要说明的是,这些是特定项目样本的观察,不是普适结论,仅供参照。

进度跟踪跟踪教程:项目经理落地方案,避坑指南

4. 一个反例:工具买对了,流程没跟上

我还见过一个反面案例。某团队花了大价钱上了功能很全的项目管理平台,结果半年后进度照样失真。原因很简单:工具里的字段没人认真填,工作流定义和实际执行脱节,客观信号没有接入,最后工具退化成了一个昂贵的任务清单。

这印证了前面的判断:工具的上限由流程决定,流程的上限由文化决定。三者缺一不可。

六、不同情况下的行动建议

没有一套方案适合所有团队。下面按团队规模和项目特征给出建议,你可以对号入座。

1. 十人以下小团队

不需要复杂工具。每天十五分钟站会,配合一块共享看板就够了。重点是把"进行中"的任务定期清理,超过三天没动的任务必须说明情况。小团队的优势是沟通链路短,不要用重流程把自己的优势毁掉。

2. 十到五十人团队

开始需要轻量工具支撑。建议固定一套统一的状态口径,把关键路径识别出来,每周做一次偏差复盘。这个阶段的核心是建立纪律,让所有人知道进度数据的填写规则和更新频率。

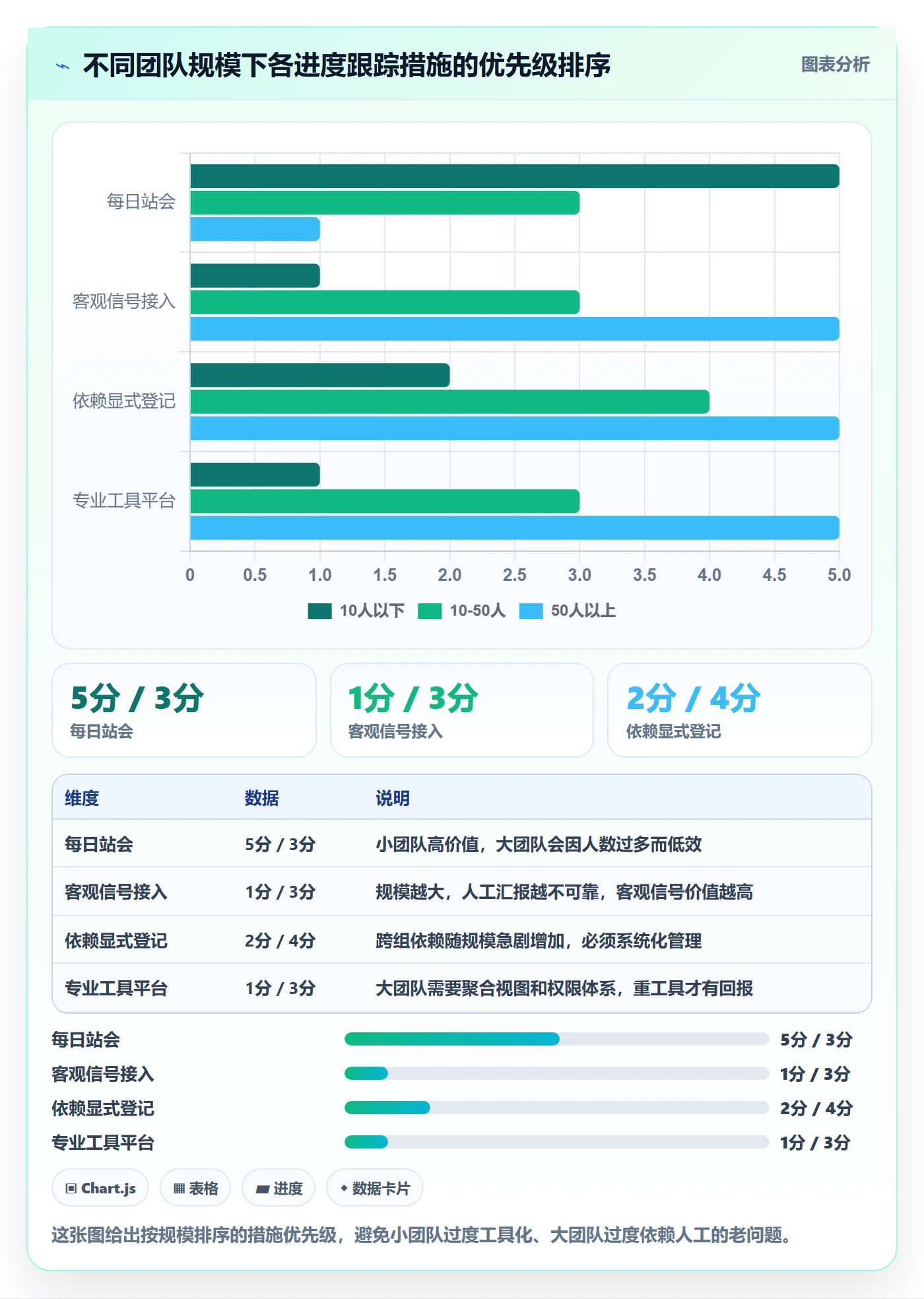

3. 五十到一百五十人团队

必须引入能跨团队聚合数据的工具平台,同时开始接入客观信号。依赖管理要从此刻真正重视起来,跨组依赖要有显式的登记和通知机制。会议要改革成"只讨论异常"的模式。

4. 一百五十人以上或强合规要求组织

这个规模下,工具的私有化部署能力、权限体系、审计日志、以及与既有研发工具链的集成能力,权重会上升。像PingCode这类面向中大型企业、支持私有化部署和Jira迁移的方案会进入候选。但记住,选型时要拉上实际使用者一起评估,而不是只听采购和IT的意见。

进度跟踪跟踪教程:项目经理落地方案,避坑指南

七、不同情况下的取舍

进度跟踪充满了取舍,想全都要,往往什么都得不到。下面是我认为最需要提前想清楚的几组取舍。

1. 精度与成本的取舍

进度跟踪越精确,维护成本越高。每天更新一次的精度,代价是每天都要有人填数据。你要问自己:这个项目的失败代价,是否支持这么高的跟踪成本?高风险、高投入的项目值得高精度;探索性的小项目,粗颗粒度反而更划算。

2. 透明度与心理安全的取舍

进度完全透明很好,但如果透明意味着犯错就被公开批评,团队就会开始修饰数据。透明必须配合心理安全,允许暴露问题而不被惩罚,进度数据才可能真实。先建心理安全,再推透明度,顺序不能反。

3. 工具的通用性与贴合度的取舍

通用工具上手快、维护成本低,但可能不完全贴合你的流程;定制化工具贴合度高,但要投入开发和维护。我的判断标准是:如果通用工具能满足80%的需求,就用通用工具,剩下的20%用流程约定补足,不要为了20%去搞一套定制系统。

4. 实时性与噪声的取舍

数据更新越实时越好吗?不一定。过于频繁的更新会制造噪声,让真正的问题淹没在大量正常波动里。我倾向于按风险等级设置不同的更新频率,高风险任务高频更新,正常任务低频更新,把注意力留给真正重要的信号。

5. 裁剪范围与延长工期的取舍

当进度严重滞后时,只有两条路:裁剪范围或延长工期。我的经验是,优先裁剪范围。因为延长工期往往只是把问题往后推,成本持续累积;而裁剪范围能立刻让项目回到可控状态,且对交付价值的损害通常小于无限延期。当然,前提是你能清楚地判断哪些范围可以裁。

八、把进度跟踪变成团队的肌肉记忆

写到这里,我想回到开头的那个项目。那次延期六周的项目,最后是怎么挽回的?不是靠加班,而是靠重新校准了进度口径,清理了"进行中"黑洞,接入了客观信号,然后发现真正卡住整个项目的是三个被长期忽视的依赖项。

解决这三个依赖项之后,项目在四周内回到了正轨。整个过程没有任何神奇的方法,只是把进度从"大家一起维护的幻觉"变成了"大家一起校准的事实"。

进度跟踪这件事,方法论已经足够成熟,工具也已经足够强大,真正的瓶颈从来不是知识,而是执行纪律和文化。一个好的项目经理,不是掌握了多少跟踪技巧,而是有勇气持续暴露真实进度,并让团队相信暴露问题是安全的。

下一步你可以做的第一件事,不是去买工具,也不是去学新方法,而是打开你现在的进度表,找出所有停留超过计划工期1.5倍的任务,逐个问负责人一句:"它现在到底卡在哪里?"你大概率会像我当年一样,发现几个意想不到的黑洞。

从清理这几个黑洞开始,进度跟踪才真正开始。

常见问题解答(FAQ)

1. 进度跟踪到底该盯哪些指标,才不会变成只更新百分比的形式主义?

我们团队每周都让成员更新任务进度,但填的都是“已完成80%”这类数字,到了周五一看还是延期。我自己也疑惑,是不是指标选错了,才导致跟踪变成走过场?

先区分三类指标:交付里程碑(阶段/版本是否按期通过验收)、流动指标(每周新增、完成、积压任务数的变化)、风险指标(阻塞项数量、平均阻塞时长、返工率)。百分比只作为个人自评,不作为汇报口径。

可执行做法:每个任务必须绑定一个可验证的完成定义,比如“接口联调通过并附测试报告”,进度值只允许填0/50/100三档,避免虚假精度;周会只看积压任务数是否下降、阻塞项是否清零。判断依据:如果连续两周里程碑无变化但百分比在涨,说明口径失真,需要回到完成定义重校。

2. 任务粒度拆到多细,进度跟踪才不会失真又不增加管理成本?

我之前把任务拆得很细,结果成员每天花半小时更新状态,怨声载道;后来拆粗了,又发现延期到最后一刻才暴露。到底有没有一个可落地的粒度标准?

经验口径是“单人3到5天能交付一个可验证产物”。具体判断:如果一个任务无法在5天内产出可演示、可验收的东西,就继续拆;如果拆到半天以内、且需要每天更新状态,就合并。配套做法是分层跟踪:里程碑按周跟踪,任务按状态变更(未开始/进行中/阻塞/完成)触发更新,而不是按天催填。

数据口径上,可统计“任务状态变更次数”和“平均在途时长”,如果某任务在途超过其估算工期的1.5倍且无状态变更,就自动进入风险清单。这样既保留预警能力,又不用每天写日报。

3. 跨部门或外包协作时,进度数据对不上,该以谁的口径为准?

我们自研团队和外包团队各有一套进度表,联调阶段经常出现他们说完成了、我们这边还没收到交付物的情况。每次对齐都要吵一轮,我想知道有没有统一的裁决规则。

以“可验收交付物”为唯一口径,不以任何一方的状态字段为准。落地做法:在协作开始前定义交付物清单和验收标准,例如代码合并到指定分支、接口文档更新、测试用例通过率达标;每项交付物指定一名验收人,只有验收人确认后才计入完成。进度对齐会议只核对交付物是否签收,不讨论百分比。

数据上可记录“声明完成到验收通过的平均时差”,如果超过2个工作日,说明验收流程本身是瓶颈,需要增加验收人力或提前介入,而不是继续争论谁对谁错。

4. 项目已经明显延期了,进度跟踪还有意义吗,怎么调整才不至于全盘失控?

我手上的项目已经延期两周,领导还在要周报,团队也觉得跟踪没用了,不如埋头干活。但完全不跟踪又怕最后彻底失控,我想知道延期后跟踪重点该换成什么。

延期后跟踪目标从“预测完成时间”切换为“控制剩余范围和恢复节奏”。具体做法:第一,冻结新增需求,把剩余任务按必须交付和可裁剪两类重排;第二,重新估算只针对必须交付项,并给出乐观、悲观两个日期;第三,跟踪频率从每周改为每两天一次,但只盯阻塞项和关键路径任务。

判断依据:如果连续两次跟踪中关键路径任务没有推进,就不是进度问题而是资源或决策问题,需要升级处理。周报内容也应改为“本周清除了哪些阻塞、剩余必须交付项还有多少”,而不是继续汇报一个已经不可信的完成百分比。

核心关键词

读者评论

向
向嘉宁

进行中”是黑洞这个说法太真实了。我们团队看板上挂了三个月的任务不少,但说实话,设自动预警也未必管用,有人会卡着阈值改状态。关键还是得让执行者觉得填进度对自己有好处,不然再好的机制都能被绕过去。

曾
曾欣然

客观信号交叉验证的思路我认同,但落地有个前提:代码提交、构建成功率这些得能跟任务粒度对应上。我们试过,很多任务跨多个仓库,信号聚合起来很乱,最后还是要靠人判断。想知道作者怎么解决信号和任务映射的问题。

黄
黄思妍

离散状态替代百分比这点很实用。我们现在就是“已开发/已联调/已验收”四个节点,确实比“完成70%”清楚多了。不过依赖显式登记在我们跨部门项目里推得很吃力,强势部门不愿意被登记成被依赖方,这个更多是组织问题,不是流程能解决的。

文章包含AI辅助创作:进度跟踪跟踪教程:项目经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419859
