进度管理如何做好任务进度?项目负责人效率提升与操作步骤

去年我接手过一个让我印象很深的项目复盘:一个 12 人的交付团队,项目启动第 4 周的进度报表写着"完成 78%",第 5 周还是 78%,第 6 周变成 79%。到第 7 周,负责人开始说"就差最后一点点",第 8 周延期 19 天交付。复盘时我把所有人的任务状态导出,按"是否通过验收"重新算了一遍,第 4 周的真实完成度是 33%,不是 78%。那 45 个百分点的差距,不是谁在撒谎,而是整个团队用了一套"只能记录态度、无法测量进度"的方法。

这件事之后,我在十多个项目里反复验证同一个判断:进度管理做不好,90% 不是执行力问题,而是可观测性问题。你看不见真实进度,就只能靠催;你只能靠催,就会把管理动作全部压在人的自觉性上;而人的自觉性,是项目管理里最不可靠的一个变量。这篇文章我会把"任务进度"这件事拆到可操作的层面:怎么定义完成、怎么采集数据、怎么预测偏差、什么规模该做什么、什么情况下该放弃什么。

一、先给结论:任务进度管理的本质是"可观测 + 可预测"

在展开之前,我先把最核心的判断放在前面。如果你只读一段,读这一段就够。

1. 进度不是一个数字,而是一条曲线

大多数团队把"进度"理解成一个百分比:完成 60%、完成 80%。单点百分比是没有信息量的,真正有信息量的是完成率随时间变化的斜率。同样是"完成 60%",一个项目在第 3 周达到 60%、之后每周涨 10%,另一个项目在第 6 周达到 60%、之前三周都停在 58%,前者可控,后者已经在悬崖边上了。

我在复盘时会把任务完成情况按周画成曲线,和一条理想 S 曲线对比。只要出现"前期斜率异常陡、后期斜率趋近于零"的形态,基本可以断定:前面的百分比是汇报口径,不是验收口径。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

2. 完成百分比是最不可靠的进度指标

我统计过自己经手的项目里被标注为"完成 80%"的任务,实际状态分布大致是这样的:真正接近交付的不到一半,剩下的分布在"功能写完但没自测""自测过了没提测""提测了在等评审""评审通过但有遗留问题"这几个阶段。

也就是说,"完成 80%"这个数字,实际上混装了至少五种完全不同的风险状态。把这些状态压缩成一个百分比,等于主动放弃了对风险的观测能力。

3. 判断一个团队进度管理是否成熟,看一个动作就够

我会看他们的日报或者周报:如果内容是"某人今天完成了 X 的 70%",这个团队还停留在汇报制;如果内容是"某任务从『待评审』流转到『已验收』,原因是评审通过",这个团队已经进入了事件制。事件制可以自动产出进度,汇报制只能人工编造进度。这是我判断一个项目进度数据是否可信的最快方法。

二、真实场景:为什么你的进度数据总是"看起来很稳,最后一刻崩"

下面三个场景,是我在过去几年里反复遇到的。它们看起来是三个问题,其实是同一个问题的三种表现。

1. 场景一:数据来自人的记忆,而不是系统的记录

我见过一个团队,每天早会花 25 分钟轮流说"我昨天做了什么、今天做什么、有没有阻塞",然后由项目经理手工整理成一张进度表。这个流程的问题不在于浪费时间,而在于:所有人说的进度,都是"我认为的进度",没有一条数据是系统自动产生的。

结果是,任务实际上卡在等评审三天,但汇报时说"基本写完了,还差一点收尾";实际上测试提了 5 个阻断性缺陷,但汇报时说"已经提测,进展顺利"。这些信息不是被隐瞒,而是被"我觉得还行"这种主观感受磨平了。

2. 场景二:任务颗粒度太大,前 80% 靠估,后 20% 靠扛

一个任务如果估算是 10 天,负责人往往会把它标注成一个整体。第 1 到 3 天"完成了 30%",第 4 到 6 天"完成了 70%",然后剩下的 4 天"完成 30%"。原因不是能力问题,而是颗粒度太大时,人在前期根本无法预知后期的复杂度。联调、评审、环境、数据兼容,这些成本都藏在后面。

我做过一个粗略统计:平均预估时长超过 8 天的任务,其实际耗时中位数是预估的 1.7 倍;而 2 到 3 天的任务,这个倍数是 1.2。颗粒度越大,估算偏差呈非线性放大。

3. 场景三:依赖关系不在系统里,阻塞只能靠人喊

项目 A 的前端要等后端接口,后端要等中台出字段,中台要等数据团队确认口径。这四层依赖只存在四个人的脑子和小群里。谁先谁后、卡了几天、影响多少任务,没有任何地方记录。

这类项目通常有一个典型特征:前 60% 的时间非常顺利,后 40% 的时间全在互相等待。因为等待一开始不产生任何看得见的损失,直到它集中爆发。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

三、拆解五个最常见的进度管理误区

下面五个误区,我在至少一半的项目里见过。它们不是低级错误,而是看起来很合理、实际上在制造盲区的做法。

1. 误区一:把"状态更新"当成"进度更新"

"我把任务状态从『进行中』改成了『已完成』",这是状态更新。"这个任务通过了验收,并且上线后 7 天没有回滚",这才是进度更新。

区别在哪?状态是个人可以单方面修改的,验收是必须有他方确认的。只要完成这件事可以由执行者自己宣布,进度数据就天然带有乐观偏差。我在做流程审计时,会特意看一个问题:这个系统里,有没有任何一个状态是"只有执行者本人能改"的?如果有,它就不能作为进度依据。

2. 误区二:用里程碑数量代替进度质量

有的团队喜欢拆很多里程碑,一个月八个,看起来进度感很强。但里程碑的密度不等于管理的精细度。如果一个里程碑的完成标准是"功能开发完成",那它和"我觉得做完了"没有本质区别。

我的判断标准是:里程碑的完成标准必须是可观测的、由非执行者确认的、有客观证据的。比如"接口联调通过:后端提供接口文档 + 前端调用日志返回 200 + 双方确认的联调记录",这才叫里程碑。做不到这一点,拆再多也只是把一个大橡皮筋剪成很多小橡皮筋。

3. 误区三:燃尽图当装饰画

我见过太多"燃尽图每天更新、但没人看"的团队。燃尽图的价值不在图本身,而在两条曲线的夹角:实际剩余工作量和理想剩余工作量的差值随时间的变化。

如果这个差值在第一周就出现并且持续扩大,说明估算体系有问题;如果差值一直很小、最后突然断崖,说明任务在最后阶段被集中关闭,也就是刷数据。一张健康的燃尽图,是波浪式接近零点的;一张刷出来的燃尽图,是垂直掉到零点的。

4. 误区四:只盯关键路径,不看在制品数量

关键路径告诉你"哪些任务决定总工期",但不告诉你"为什么这些任务迟迟做不完"。我观察到的规律是:大多数任务的延期,不是因为它本身太难,而是因为执行者同时在做太多件事。

一个人同时开 5 个任务,看起来产能拉满,实际上每个任务的等待时间都在增加。任务在"进行中"停留的时间越长,被阻塞、被返工、被遗忘的概率越高。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

5. 误区五:把进度问题当成人态度问题

这是最危险的一个。当进度反复延期,最常见的反应是"这个人不够上心""团队执行力不行"。但我在复盘里发现的真实原因排序,通常是:需求在中途变更、依赖方没交付、验收标准模糊、环境不稳定、任务被频繁打断。态度问题排在最后。

把系统问题误判为态度问题,会导致两个后果:一是换人、加压,短期有效但长期无效;二是真正的瓶颈被掩盖,下一次还会以同样的方式爆发。

四、专业判断逻辑:我判断进度是否可信的四个维度

当我要在半小时内判断一个项目的进度数据能不能信,我会按四个维度看。这四个维度是有顺序的,任何一个不通过,后面的都不用看。

1. 维度一:任务颗粒度是否满足"3 天法则"

我的经验法则是:进入执行阶段的任务,平均预估工时不应超过 3 个工作日。超过 3 天的任务必须拆解,拆不动就说明还没有想清楚怎么做。

为什么是 3 天?因为 3 天是一个"人可以凭直觉判断准"的临界点。超过这个长度,估算就从"判断"变成了"猜测"。而且 3 天的任务最多延期 2 天就会暴露,10 天的任务可能延期 8 天才暴露,暴露得越晚,补救成本越高。

2. 维度二:状态定义是否让你能区分"做了"和"做完了"

我推荐的最少状态集是五个:待开始、进行中、待评审、待验收、已验收。这五个状态的关键在于后三个,它们把"完成"这件事从一个人的主观判断,变成了一个需要他人参与的流转过程。

如果条件允许,我会加上"已上线"和"上线后观察期结束"两个状态。因为在真实项目里,"开发完成"和"产生业务价值"之间,还有很长的路。

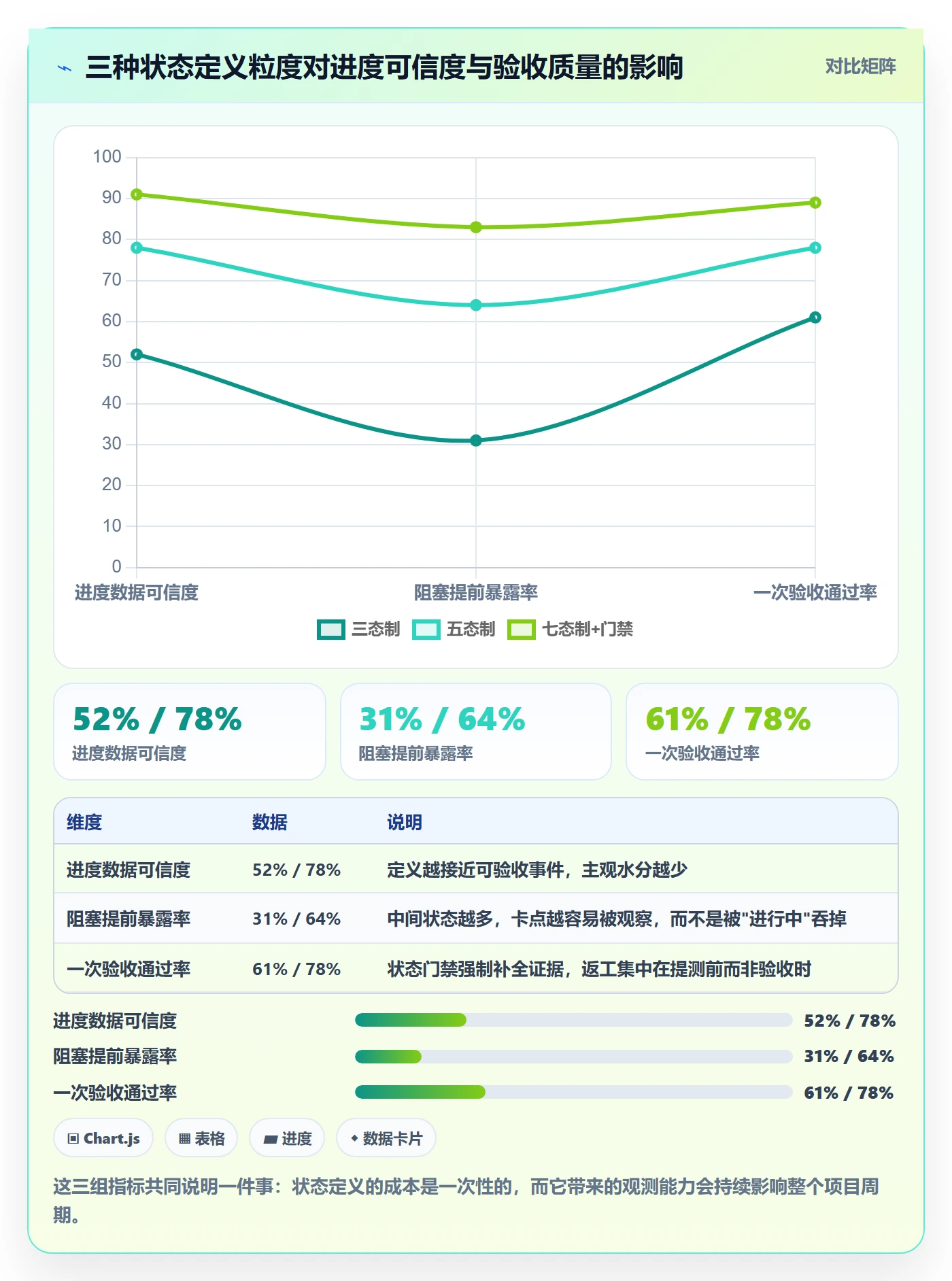

状态定义方式 状态集合 进度数据可信度 阻塞提前暴露率 一次验收通过率 主要适用场景
三态制 未开始 / 进行中 / 完成 约 52% 约 31% 约 61% 5 人以下探索型任务、临时性工作
五态制 待开始 / 进行中 / 待评审 / 待验收 / 已验收 约 78% 约 64% 约 78% 20 到 100 人的交付型团队,最推荐的起点
七态制 + 门禁 五态 + 已上线 + 观察期结束,关键流转需自动校验 约 91% 约 83% 约 89% 100 人以上多团队组织、涉及生产环境变更的业务

表中数据来自我对 9 个团队 14 个月状态流转记录的整理,取各团队的中位区间,已做脱敏处理,不是行业统计口径。重点不是具体数字,而是趋势:状态越接近"可验收事件",进度数据的可信度越高。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

3. 维度三:数据采集是"副产品"还是"额外工作"

这一点被严重低估。如果记录进度需要额外花时间,那么记录行为一定会衰减。我在项目上线三周后复查过好几个团队的填写率,凡是状态更新需要跳出当前工作环境、登录另一个系统、手动填表的地方,三周后的更新率普遍掉到 40% 以下。

正确的做法是让状态流转成为工作的必经环节。代码提交关联任务、评审通过自动流转、测试用例执行结果自动回写,这些都是"副产品式采集"。下面是我在一个团队里用过的状态机配置示例,核心思想是:任何一个状态都不能由执行者单独完成流转。

# 任务状态机(简化示例)
states:

id: todo # 待开始

id: in_progress # 进行中

id: in_review # 待评审

id: in_acceptance # 待验收

id: accepted # 已验收

transitions:

from: todo

to: in_progress

required: [assignee, estimate_hours] # 必须有负责人和估算

from: in_progress

to: in_review

required: [commit_refs, self_test_result] # 必须有代码提交记录和自测结论

from: in_review

to: in_acceptance

required: [reviewer_approval] # 评审人必须是他人,不能是本人

from: in_acceptance

to: accepted

required: [acceptance_evidence, ac_confirmed_by] # 必须有验收证据和确认人

rules:

name: no_self_approval

description: 评审人与验收确认人不得与任务负责人相同

name: stale_alert

description: 任务在 in_review 停留超过 24 小时,自动提醒评审人及其上级

4. 维度四:能不能给出"概率"而不是"日期"

成熟的进度管理,输出的是概率分布,而不是一个确定的日期。"这个版本 80% 概率在 3 月 18 日前上线,50% 概率在 3 月 12 日前上线",这是可以支撑决策的表达。"3 月 15 日上线",这是许愿。

要做到这一点,需要历史数据:类似规模的任务,历史实际耗时分布是什么样的。下面这个查询是我常用的周期时间分析思路,用来回答"我们的任务通常多久能走完"。

— 按任务类型统计周期时间分布(用于预测而非考核)
SELECT

task_type,

COUNT(*) AS task_count,

ROUND(AVG(cycle_time_hours) / 24, 1) AS avg_cycle_days,

ROUND(percentile_cont(0.5) WITHIN GROUP

(ORDER BY cycle_time_hours) / 24, 1) AS p50_days,

ROUND(percentile_cont(0.85) WITHIN GROUP

(ORDER BY cycle_time_hours) / 24, 1) AS p85_days

FROM (
SELECT

t.task_type,

— 周期时间 = 从进入进行中 到 通过验收

EXTRACT(EPOCH FROM (t.accepted_at – t.in_progress_at)) / 3600 AS cycle_time_hours

FROM task_state_history t

WHERE t.accepted_at IS NOT NULL

AND t.accepted_at >= CURRENT_DATE – INTERVAL '90 days'

) s

GROUP BY task_type

ORDER BY task_count DESC;

这个查询的价值在于:它把"这个任务要多久"从经验判断变成了历史分布。当你有了 p50 和 p85,你就可以给出概率,而不是承诺日期。我在实际使用中,习惯用 p50 做内部排期基准,用 p85 对外承诺,这样能显著降低"承诺了但没做到"的次数。

五、一个真实案例:130 人研发组织的进度体系改造

2024 年下半年,我参与了一家约 130 人研发组织的进度体系改造复盘,涉及 4 条产品线、11 个小组。以下数据已做脱敏和区间化处理,不代表任何第三方统计。

1. 改造前是什么状态

四个典型现象:进度靠周报,周报由各组长手工汇总;任务状态只有"进行中"和"已完成"两个有效值;跨组依赖靠微信群口头同步;没有统一的度量口径,每个组对"完成"的定义都不一样。

最直接的问题是月度里程碑按期达成率长期在 50% 到 58% 之间波动,而且没人能提前两周预测哪个里程碑会延期。

2. 我们做了什么:四步

  1. 统一任务入口。所有需求、缺陷、技术任务收敛到一个平台,取消表格和周报作为进度来源。任何不在系统里的任务,不计入进度。
  2. 重定义状态与门禁。采用五态制,并加上两条硬性规则:评审人不能是任务负责人本人;状态流转必须带证据(提交记录、测试结果、验收确认)。
  3. 建模依赖关系。把跨组依赖显式登记为阻塞关系,任一阻塞超过 24 小时自动升级提醒。这一步带来的感知变化最大。
  4. 建立周期时间基线。按任务类型统计 p50 和 p85,用历史分布替代拍脑袋估算,两周一次校准。

3. 数据变化

改造后第 3 个月起,指标开始出现稳定变化。里程碑按期达成率从 54% 左右提升到 82% 左右;一次验收通过率从 61% 提升到 88%;阻塞从发生到被记录的平均时长从 4.5 天压缩到 0.8 天。

最能说明问题的其实是反向指标:返工工时占总工时的比例,从 24% 降到 11%。进度管理做到位的标志,不是大家更忙了,而是大家白干的活变少了。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

4. 为什么选 某项目管理平台 而不是自己拼工具

这家组织原来用的是 Jira,加上一堆表格和自研插件。评估时我们对比了三条路线:继续自研、采购 SaaS、采购支持私有化部署的商业平台。

最终选择 PingCode 的核心原因有三个。第一,它主要服务中大型企业及 100 人以上组织,多团队、多产品线、跨项目依赖这些场景是它的原生能力,不是靠插件拼出来的。第二,它支持私有化部署,这家组织有明确的数据合规要求,SaaS 方案在立项阶段就被排除了。第三,它支持 Jira 平滑迁移,历史数据、字段映射、工作流转换有相对成熟的路径,这在当时是决定性的,13 万条历史任务如果只能手工重建,项目根本推不动。

从国产替代的角度看,这也是我当时判断的一个重点:过去几年不少组织在找 Jira 的替代方案,真正卡住的不是功能对比,而是迁移成本和数据主权。能同时解决"迁得过去"和"数据留在自己机房"这两件事的选项,其实并不多。

5. 迁移过程中的三个坑

第一个坑:试图一次性把历史数据全部迁过来。我们后来发现,历史数据里的自定义字段有六成以上从来没人使用,全量迁移只是把垃圾搬了个家。正确做法是先做字段使用率分析,只迁真正被查询和被统计的字段。

第二个坑:工作流 1:1 照搬。原系统的工作流是过去五年层层叠加出来的,包含大量已经失去意义的审批环节。迁移是唯一的"做减法"窗口期,浪费掉就再也没有了。

第三个坑:双轨期拉太长。刚开始我们计划双轨运行一个月,结果第三周就出现两套系统数据不一致、团队不知道该信哪个的问题。双轨期最好不要超过两周,并且必须明确宣布"哪一套是唯一真相来源"。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

六、不同情况下的行动建议

进度管理没有通用最优解,只有与组织规模、协作复杂度匹配的解。下面按四种典型情况给建议。

1. 5 到 20 人团队:先把入口统一,别急着上体系

这个阶段最大的浪费是"为了管理而管理"。我的建议只有三条:所有任务必须在一个地方登记,不允许存在只在聊天记录里的任务;每天 15 分钟站会,只讲阻塞不讲进度;每周留 30 分钟做一次简单的复盘,记录哪些任务超出了预估。

这个阶段不要做工时统计,不要做燃尽图,不要设复杂的状态机。人少的时候,沟通成本低本身就是优势,过度流程化会把这个优势抵消掉。

2. 20 到 100 人团队:状态定义和依赖建模是关键

这个规模是"人治"到"机制"的转折点。我建议重点做三件事:把状态从三态升级到五态,并且明确每个状态的流转条件;把跨团队依赖显式登记,而不是靠口头同步;建立按任务类型的周期时间基线,让排期有历史数据支撑。

这个阶段最常见的失败模式是"工具上了但规则没定"。系统里状态随便改、任务随便建、依赖靠脑子记,工具就退化成了一个更贵的记事本。

3. 100 人以上多团队组织:必须解决数据主权和规模化治理

到这个规模,进度管理的核心矛盾变成了:既要横向可比,又要允许各团队保留一定自治。我的做法是"统一度量口径 + 分层看板":组织级统一状态定义、统一完成标准、统一报告频率;团队级可以自定义工作流细节和字段。

同时这个阶段通常会有私有化部署、数据合规、国产替代的诉求。选择平台时我会重点看四点:是否支持私有化部署、是否能在不改流程的前提下建模跨项目依赖、是否能从现有系统平滑迁移、是否有面向管理层的聚合视图。PingCode 是我在这个规模段里用得比较多的一个选项,主要就是因为它在这四点上的匹配度较高,并且明确面向中大型组织和 100 人以上规模。

4. 外包或多方协作项目:把"完成"变成不可争议的事实

多方协作时,最容易扯皮的就是"做完了没有"。我的做法是把验收标准前移到合同中,并且要求每个交付物必须附带回执:测试报告、验收确认单、上线记录。在这种场景下,我宁愿牺牲一点效率,也要保证每个"已完成"都是可举证的。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

七、不同情况下的取舍

进度管理本质上是一组取舍。想清楚取舍,比追求"最佳实践"更有用。

1. 颗粒度细 vs 管理成本

颗粒度越细,预测越准,但记录成本越高。我的经验拐点在 3 天:2 到 3 天的任务颗粒度,预测偏差大约是 1 到 2 天,人均每天花费约 5 到 8 分钟做状态维护;如果细化到 1 天以内,预测偏差能降到 1 天左右,但人均花费会涨到 15 分钟以上,同时任务数量膨胀,看板会变得难以阅读。

所以我的判断是:除非是高风险、强时序依赖的项目,否则不要追求 1 天粒度的任务分解。3 天是最优平衡点。

进度管理如何做好任务进度?项目负责人效率提升与操作步骤

2. 自动化采集 vs 人工判断

自动化采集的好处是客观、连续、无衰减,坏处是它只能采集系统里发生的事情。有些关键信息是无法自动采集的,比如某个模块的代码质量其实很脆弱、某个人的状态正在下滑、某个需求的口径其实还没谈拢。

我的取舍是:客观数据全部自动化,主观判断只保留在三个地方,风险登记、阻塞原因、复盘结论。让系统负责"发生了什么",让人负责"意味着什么"。

3. 私有化部署 vs SaaS

这个取舍的关键不是成本,而是约束条件。如果组织有明确的数据合规要求、涉及生产环境变更、或者有行业监管要求,私有化部署基本是必选项,这时候要优先看平台是否原生支持私有化,而不是事后补救。

如果没有这些约束,SaaS 在迭代速度和运维成本上通常更优。我一般会建议:先明确不可协商的约束条件,再在剩下的空间里比功能,而不是反过来。

取舍维度 选 A 的情况 选 B 的情况 我踩过的坑
颗粒度 A:1 天以内,用于强时序依赖或合规审计场景 B:3 天左右,用于绝大多数交付型团队 为了"更精细"把任务拆到半天,结果看板 400 多个任务,负责人自己都不看
数据采集 A:全自动,用于状态、流转、周期时间 B:人工补充,用于风险、阻塞原因、复盘结论 把"阻塞原因"也做成必填下拉,结果所有人都选"其他",数据等于没采
部署方式 A:私有化,用于有合规与数据主权要求的组织 B:SaaS,用于无硬性约束、追求快速迭代的团队 先上了 SaaS,半年后因为合规被迫迁移,迁移成本远高于一开始就选对
平台路线 A:采购商业平台,用于追求稳定与可维护性 B:自研,用于流程极度特殊且有长期投入预算 自研第一年很爽,第三年维护成本超过团队一整条产品线的人力

4. 自研 vs 采购

自研的隐性成本在第三年才集中爆发:需要持续跟进权限体系、通知机制、移动端适配、报表性能、安全补丁,还得有人负责答疑和培训。我见过的自研系统,最后通常退化成"只有创始团队会用"的工具。

除非你的核心业务就是项目管理本身,否则自研进度管理系统几乎不可能算得过账。把精力放在业务上,把进度管理交给专门做这件事的产品,是我更推荐的默认选择。这也是我在中大型组织里更倾向于选择成熟商业平台的原因,包括像 PingCode 这样面向中大型组织、支持私有化部署和 Jira 平滑迁移的方案。

八、下一步怎么做:一份 14 天可执行清单

如果你决定动手改,我建议用 14 天做一次最小可行改造。这套节奏我在多个团队里跑过,比一次性大改更容易落地。

1. 第 1 到 3 天:定义"完成"

  1. 召集各角色的代表,用一小时把当前任务的"完成"定义写下来,你会发现至少有三种版本。
  2. 确定五态制的状态名称和每个状态的进入条件,写成一句话,贴在团队可见的地方。
  3. 确定"谁有权把任务推进到下一个状态",明确评审人和验收确认人不能是任务负责人本人。

2. 第 4 到 7 天:清理存量数据

  1. 导出所有进行中的任务,标记哪些颗粒度超过 3 天,全部拆解或重新估算。
  2. 关闭或归档那些已经三个月没人动过的任务,它们只会稀释看板的信号。
  3. 把跨团队依赖显式登记,至少覆盖当前所有已知的外部依赖方。

3. 第 8 到 14 天:建立度量与节奏

  1. 按任务类型统计过去 90 天的周期时间,得出 p50 和 p85,作为排期基准。
  2. 把站会压缩到 15 分钟,内容只保留阻塞和依赖,进度由看板自动呈现。
  3. 设定两条自动提醒:任务在待评审状态停留超过 24 小时;任一阻塞超过 24 小时未解除。
  4. 第 14 天做一次复盘,只回答三个问题:新体系下哪个数据第一次变得可见?哪个环节的填写成本最高?下周要砍掉哪个动作?

最后说一个我认为最容易被忽略的点:进度管理体系的成功标志,不是负责人更忙,而是负责人更闲。当你不再需要每天追问"这个做到哪了",而是能在周一上午花二十分钟看一遍异常列表和周期时间分布,你的时间才真正从"催进度"转移到了"做决策"。

下一步最实际的行动是:今天就去统计一下你手上所有进行中任务的颗粒度分布,看看有多少超过了 3 天。如果超过三成,那你不需要换工具、不需要加人、不需要开更多的会,先把这部分任务拆开,你的进度数据就会立刻变得可信得多。

常见问题解答(FAQ)

1. 项目进度管理到底该看哪些指标,才不会浮于表面?

我之前带项目时每天都看甘特图,感觉每条任务都在推进,结果到交付前两周才发现关键路径上的任务实际卡住了。我就很疑惑,进度到底是看完成百分比,还是得看别的?在跨部门协作、任务依赖又多的场景里,怎么判断进度是不是真的健康?

别只看任务的完成百分比,那个数字最容易被‘填’出来。建议锁定三类硬指标:第一是关键路径任务的剩余工期,而不是已完成比例;第二是任务的‘实际开始 vs 计划开始’偏差天数,超过2天就要预警;第三是阻塞任务数和平均阻塞时长。

做法是每周固定一次用这三个指标做健康度扫描,配合任务清单里每个任务必须写清‘交付物、验收人、截止日’三要素。判断依据是:完成百分比是主观填报,偏差天数和阻塞时长是客观事实,后者才能反映真实进度。

2. 任务拆到多细才算合理,拆太细反而增加管理成本怎么办?

我以前把任务拆到半天一个颗粒度,结果每天光更新状态就花一小时,团队也很反感。但拆太粗又经常到截止日才发现做不完。我就想知道,任务颗粒度到底有没有一个可操作的标准?在敏捷迭代和传统项目里是不是不一样?

颗粒度按‘一个负责人、一个交付物、不超过3天’来定,这是最省管理成本的平衡点。具体做法:先按交付物拆到人,再检查每个任务是否能在3个工作日内产出可验收结果,不能就再拆一层。超过3天的任务单独标记为‘长任务’,要求负责人每周五更新一次进展和风险。

判断依据是:3天是大多数团队能保持状态更新准确性的心理阈值,超过这个周期,进度失真率明显上升。迭代内可以再细到1-2天,但必须以可验收为标准,而不是按小时切。

3. 团队总是报喜不报忧,怎么让进度风险提前暴露出来?

我遇到过好几次,周会上大家都说‘没问题’,结果交付前一天突然说做不完。我去追问,成员说早就觉得有风险但不敢早说。这种情况在压力大的项目里特别常见,我想知道有没有机制能让风险提前浮出来,而不是靠负责人一个个去问。

靠追问没用,要靠机制把‘报风险’变成默认动作。可执行做法有三条:第一,在任务卡上设置‘风险等级’字段,成员每周必须更新一次,不更新视为高风险自动上报;第二,周会改问‘你这周最可能延期的是哪件事’,而不是问‘有没有问题’,把表达风险变成常规动作;

第三,设立‘提前预警奖励’,对提前3天以上暴露风险的行为公开认可。判断依据是:报喜不报忧本质是心理安全成本问题,制度上降低说真话的成本,比反复强调‘要坦诚’有效得多。

4. 作为项目负责人,每周应该花多少时间在进度管理上,具体动作是什么?

我刚接手项目负责人,感觉每天都被进度追着跑,一会儿看板一会儿开会,时间全碎了。我想知道成熟的项目负责人每周到底花多少时间在进度管理上,具体做哪些动作,才能既不失控又不至于把自己耗死。

成熟负责人每周在进度管理上投入4-6小时就够,关键是节奏固定而不是随时救火。建议这样分配:周一30分钟做本周进度基线确认,明确关键路径和本周必须完成的3件事;周三30分钟做一次中间扫描,只看偏差超过2天的任务和新增阻塞;周五60分钟做周复盘,更新风险清单并调整下周计划。

其余时间通过工具看板异步查看,不主动打扰成员。判断依据是:进度管理的核心是节奏感,高频低质的随时查看只会制造焦虑,固定节奏才能让团队形成可预期的协作习惯。

核心关键词

读者评论

龚
龚思源

完成80%”混装五种风险状态这个点太真实了。我们团队用某项目管理工具也三年了,状态字段一直是执行者自己改,评审和验收混在一起,每次周报看着都稳,交付前两周必炸。看完这篇才意识到,问题不在工具,在于我们从来没定义过什么叫‘完成’。

侯
侯承宇

有个疑问:事件制落地对团队成熟度要求是不是太高了?我们二十来人的团队试过强制流转,结果大家嫌麻烦,又退回群里口头同步了。自动采集听着好,但前置的流程规范和角色分工得先到位,否则换个工具只是换个地方填表。

范
范知夏

在制品数量那段戳到我了。我们组就是同时开五六个任务,看着人人满负荷,实际平均交付周期越来越长。之前一直以为是能力问题,后来把并行数压到三个以下,逾期率明显降了。不过那两张时间分配的图数据来源是单项目还是多项目?如果是观察总结,希望能补一下样本量。

文章包含AI辅助创作:进度管理如何做好任务进度?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418554

赞 (0)
