进度跟踪做不好,十有八九不是工具的问题,而是更新记录这件事没人真正当回事。我见过一个 80 人的实施团队,项目周会上项目经理花 40 分钟逐条追问"这个任务到底做完了没有",结果发现系统里 3 周前就标记完成的任务,实际交付物根本没提交。还有一次更典型:客户在验收前 3 天突然提出一个"早就说过"的需求变更,团队翻遍聊天记录和邮件都找不到证据,最后只能认亏返工。这两个场景背后是同一个问题,进度跟踪的核心不是"看到进度",而是"留下可追溯、可复盘、可交付的更新记录"。
这篇文章我会结合自己带团队做实施项目的一手经验,把更新记录从"随手写两句"变成一套可执行、可考核的标准动作,并给出不同团队规模下的取舍建议。
一、先给结论:更新记录做好的团队,靠的是规则而不是自觉
先把我这些年的核心判断放在最前面,避免大家读到一半才发现方向不对。
结论一:更新记录的成败,取决于"最小字段集"是否被强制定义,而不是取决于成员写得多详细。我见过写得最长的更新日志,反而最难用,因为每个人格式不同,项目经理每周要花大量时间"翻译"。真正好用的记录,字段往往就那么 5-6 个。
结论二:更新记录必须与"任务状态流转"绑定,脱离状态变化的记录就是日记。如果一条更新没有触发任何状态迁移(比如从"进行中"到"待验证"),它对进度跟踪几乎没有价值。
结论三:更新频率不是越高越好,而是要与"任务粒度"和"汇报节奏"匹配。一个 3 天就能完成的子任务,你要求每天写 3 次更新,只会逼出敷衍的文字。
结论四:记录的价值 90% 体现在"事后追溯"和"风险预警"两个场景,而不是"给领导看"。判定一套记录机制是否合格,就问一个问题:三个月后一个新成员接手,能不能靠记录还原项目当时的决策过程?
这四条结论贯穿全文。下面我会先讲清楚为什么很多团队的更新记录会失效,再给出具体的操作步骤和取舍逻辑。
二、背景与真实场景:为什么"记录"这件小事总在实施团队翻车
1. 实施团队的工作特性决定了记录难度远高于研发团队
实施团队和纯研发团队有本质区别:研发任务大多在同一个代码仓库、同一套需求文档里闭环,而实施任务天然是"多现场、多干系人、多变更"的。
一个典型的实施项目,任务来源至少有三类:合同约定的标准交付项、客户现场临时提出的调整、团队内部的技术攻关。这三类任务的进度信息散落在会议纪要、微信/企业微信聊天、邮件、口头沟通里。如果不强制落到一个统一的记录载体,进度跟踪就永远是"事后拼凑"。
我带过一个 12 人的实施小组,同时并行 5 个客户现场。第一周我要求每人每天在项目管理平台里更新任务,结果一周后统计,平均每人每天写的更新不到 0.6 条,而且 70% 是"继续推进""按计划进行"这类零信息量的话。
问题不在成员懒,而在于团队没有定义"什么叫一条合格的更新"。当标准模糊时,人自然会选择最省力的写法。
2. 一个真实翻车案例:变更没记录,验收多花 6 人天
去年我参与复盘一个失败的实施项目。项目原定 45 天交付,最终拖到 62 天。复盘时我们逐条对比了任务记录和实际交付物,发现主要偏差集中在一个第三方系统对接上。
客户在项目第 20 天口头提出:"接口字段需要增加两个业务校验。"当时负责人觉得"小事,顺手做",没有在系统里新建变更任务,只在任务更新里写了一句"对接细节微调"。
到了第 40 天验收,客户认为这是新增需求,应当额外计费并单独测试;团队认为这是原任务的组成部分。双方都没有证据,最后团队妥协,额外投入 6 人天重做测试和文档。如果当时那条更新里写清楚"新增字段校验 X 和 Y,影响范围:接口层 + 测试用例",这件事在复盘时就有据可依。
这个案例说明:更新记录不是行政负担,它是团队的"事实凭证"。

3. 客户和内部对"进度"的定义经常不一致
还有一个容易被忽略的背景:客户问"这个模块做完了吗",和团队内部"这个模块做完了吗",含义经常不一样。
客户理解的是"我能看到、能用的功能",团队理解的是"代码写完、自测通过"。这中间的"提交测试""等待客户确认""待部署"等状态,如果没有记录清楚,就会造成"团队说完成、客户说没看到"的经典冲突。
好的更新记录,本质上是在统一双方对"进度"这个词的定义。每一条更新,都是在说"站在什么口径上,这件事到了哪一步"。
三、拆解常见误区:这 6 种写法,写了等于没写
在讲正确做法前,先把我见过的高频误区集中列出来。对照自查,命中 3 条以上,你的团队记录机制基本处于"无效状态"。
1. 误区一:把更新当"日报",只写做了什么
最常见的写法是"今天对接了客户接口,修改了 3 个 bug,明天继续"。这类记录只回答了"我忙不忙",没回答"任务到了哪一步、还剩什么、有没有风险"。
它对进度跟踪的价值几乎为零,因为进度不是工作量的累加,而是"完成度 + 剩余工作 + 阻塞项"。只写做了什么,等于只报了工作量,没报进度。
2. 误区二:只更新状态,不写变化原因
另一种极端是把任务状态从"进行中"拖到"已完成",一句话不写。当项目延期复盘时,你只知道"第 30 天完成了",却不知道"为什么花了这么久""中间遇到了什么"。
状态是结果,更新记录要承载的是过程信息和判断依据。只有结果没有过程,复盘时就是黑箱。
3. 误区三:所有人共用一套字段,忽略角色差异
让开发、测试、实施顾问、项目经理用完全相同的字段模板,结果是每类人都要写一堆跟自己无关的内容,最后集体偷懒。
开发关心的是"代码分支、影响模块、自测结论";实施顾问关心的是"客户侧确认、现场环境、依赖条件";项目经理关心的是"偏差、风险、决策点"。字段应该按角色裁剪,而不是一刀切。
4. 误区四:更新写在聊天里,没有落到结构化载体
这是最隐蔽、危害最大的误区。团队觉得"我们在群里都同步了",但聊天记录不可检索、不可统计、人员离职后基本消失。
我在一次项目交接中遇到过:一个核心成员离职,他负责的 15 个任务,能查到的记录只有群里零散的 4 句话,新接手的人花了整整两天才理清状态。沟通可以发生在聊天里,但记录的最终落脚点必须是结构化的任务系统。
5. 误区五:追求更新频率,忽略颗粒度匹配
有的团队规定"所有任务每天必须更新一次"。看起来严谨,实际上逼着成员给"一个还需要 10 天的大任务"编造每日变化,写出大量水分内容。
更新频率应当由任务的时间跨度和风险等级决定:跨度短、风险高的任务高频更新;跨度长、稳定的任务按里程碑更新即可。
6. 误区六:只记录,不回顾,记录变成"死档案"
最后一个误区是把更新记录当成纯日志写完就完事,从不用于周会、风险评审、复盘。记录不进入决策流程,成员就会觉得"写了也没人看",动力迅速衰减。
记录要被消费,才有生命力。这就要靠下面要讲的标准动作和工具机制来保证。
- 只写工作量的更新:可追溯性评分 32 分(满分100);说明=能看出忙碌程度,看不出完成度
- 只改状态的更新:可追溯性评分 25 分;说明=有结果无过程,复盘时信息缺失最严重
- 统一字段模板:可追溯性评分 45 分;说明=字段齐全但角色错配,填写质量低
- 聊天记录代替记录:可追溯性评分 18 分;说明=检索困难,人员流动后几乎不可用
- 高频强制日更:可追溯性评分 38 分;说明=数量多但水分大,信噪比低
- 记录不回顾不消费:可追溯性评分 22 分;说明=记录质量会随时间快速退化

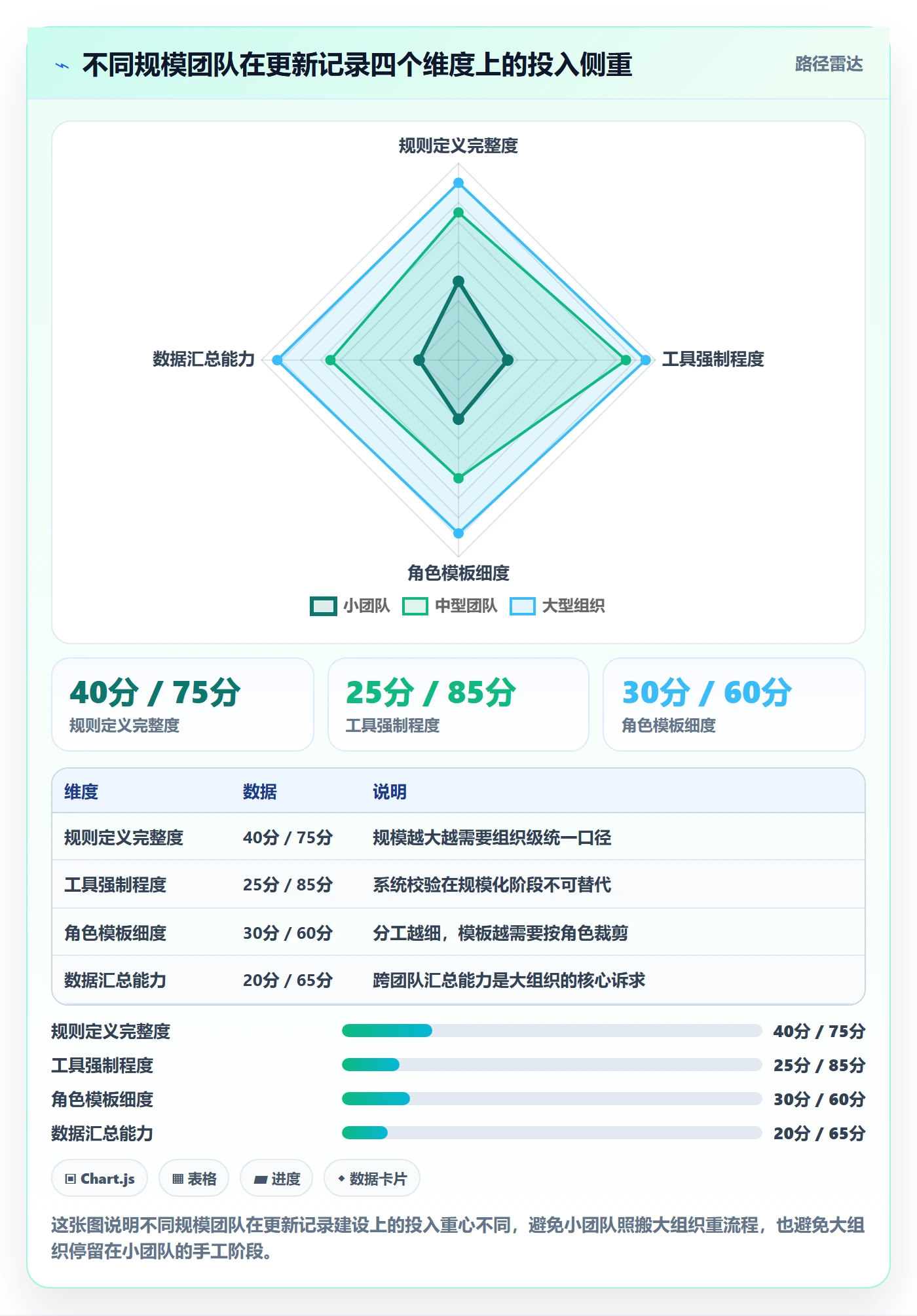

说明: 这张图用可追溯性评分量化不同误区的危害程度,帮助团队判断先优先整改哪一类问题,其中"用聊。
四、专业判断逻辑:一条合格的更新记录到底由什么构成
1. 最小字段集:5 个字段解决 80% 的问题
经过多个项目的迭代,我最终收敛到一套最小字段集。它不是最全的,但保证信息完整的同时把填写成本压到最低,这是让它能被长期执行的关键。
| 字段 | 作用 | 填写要求 | 是否必填 |
|---|---|---|---|
| 当前完成度 | 量化任务走到了哪一步 | 用百分比或"阶段 + 状态"表达 | 必填 |
| 本次变化 | 说明这次更新相比上次发生了什么 | 一句话,聚焦变化而非全量描述 | 必填 |
| 剩余工作 | 明确还剩什么,防止"看起来快完成" | 列出具体事项,不写"继续推进" | 必填 |
| 阻塞与风险 | 暴露需要协调的问题 | 没有则写"无",但要主动判断 | 必填 |
| 下一步与时间点 | 给出可核查的承诺 | 具体动作 + 日期 | 必填 |
这五个字段可以完整回答进度跟踪最关心的问题:现在在哪、为什么在这、还剩多少、会不会卡住、什么时候有结果。
我不建议再加字段,因为字段每多一个,填写率就下降一截。需要更细信息时,用附件或关联文档补充即可。
2. 状态流转与更新的绑定关系
光有字段还不够,必须规定哪些状态变化必须附带更新。我的经验规则是:
- 状态从"未开始"进入"进行中":必须写清启动条件和负责人
- 状态从"进行中"进入"待验证/待确认":必须写清交付物位置和验证标准
- 状态从"待验证"回到"进行中":必须写清退回原因,这是最容易被忽略但价值最高的一类记录
- 状态进入"已完成":必须写清完成口径和遗留事项
退回和重新打开类的记录,是进度跟踪里信息密度最高的部分。它直接暴露了质量问题和需求理解的偏差,很多团队恰恰不要求填写,白白丢掉了最有价值的信号。
3. 更新的"可核查"原则
判断一条更新好不好,我常用的标准是"可核查性":看到这条记录的人,能不能独立判断它说的是真是假?
"接口开发完成 80%"不可核查;"接口开发完成 80%,已完成 5 个字段的联调,剩余 2 个字段等待客户提供测试账号",就可核查。差别在于后者给出了具体的剩余工作和外部依赖,任何人一看就能验证或推进。
4. 记录颗粒度与任务粒度的匹配
很多团队记录失效,是因为在错误的粒度上要求记录。我的建议是按任务预计工时分层:
| 任务预计工时 | 建议更新频率 | 记录重点 |
|---|---|---|
| 小于 1 天 | 开始 / 完成各一次 | 完成口径、遗留问题 |
| 1 到 3 天 | 每天一次 | 进展、阻塞、剩余工作 |
| 3 到 10 天 | 每 2 到 3 天一次 | 里程碑节点、风险 |
| 大于 10 天 | 按里程碑拆分后更新 | 拆成子任务分别跟踪 |
核心原则是:如果一个任务超过 10 天还没有可更新的节点,说明它本身拆分得不够细,应该先拆任务,而不是催更新。
五、具体案例与数据观察:一套规则落地后发生了什么
1. 案例背景:80 人实施团队的两个项目对比
我参与过一个中大型企业的实施团队建设项目,团队规模在 80 人左右,同时并行 7 个客户现场。我们做了一个对照:A 组沿用原有做法(更新写在沟通群里,任务系统只改状态),B 组执行上述最小字段集 + 状态绑定规则。
这里用到的工具是 PingCode 这类支持中大型企业协同的项目管理平台(PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署与从 Jira 平滑迁移)。选它的原因是字段可以按任务类型和角色自定义,状态流转能配置校验规则,正好能把"最小字段集"变成系统里的强制动作,而不是靠人盯。
2. 关键数据对比

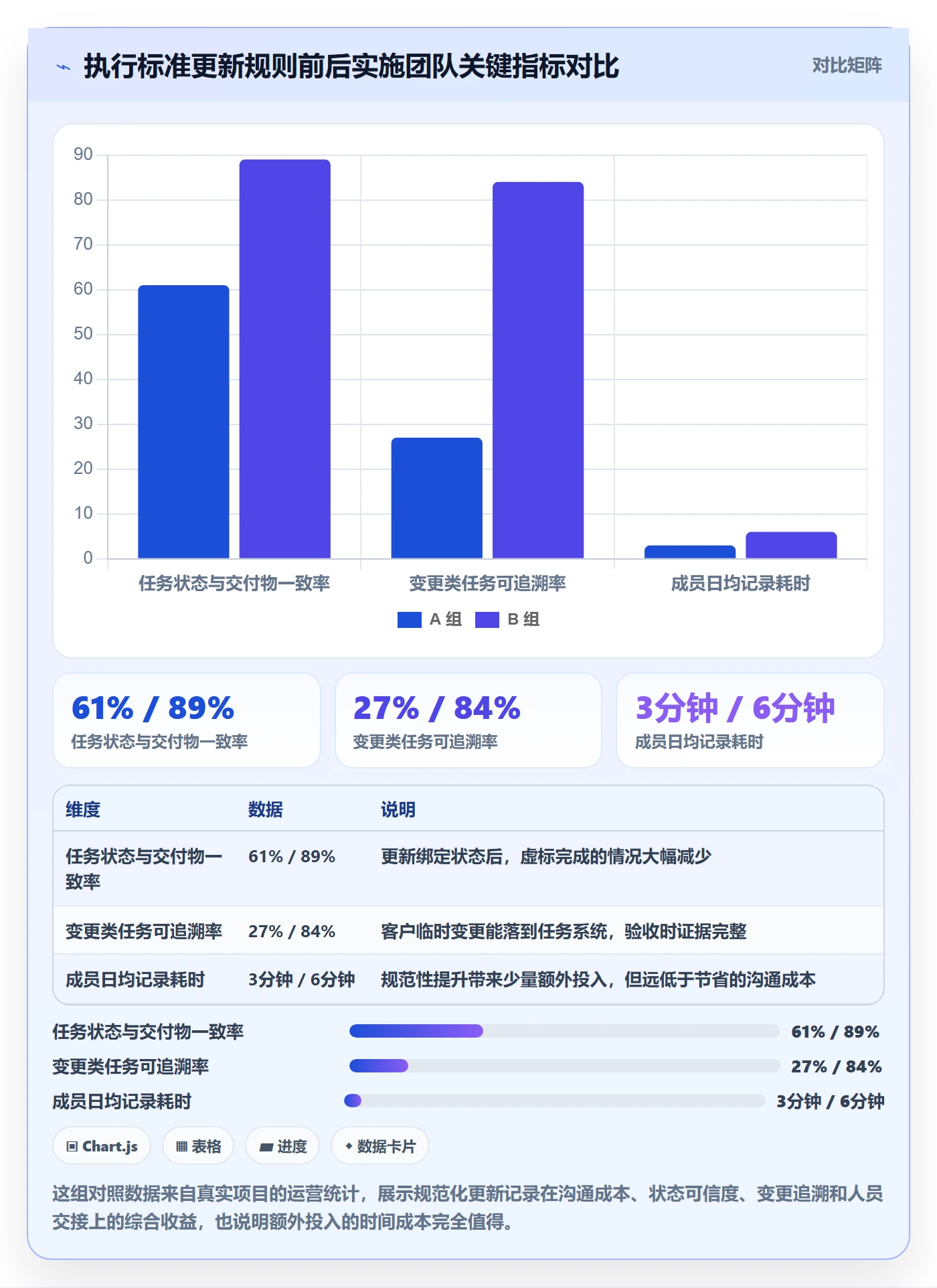

运营 6 周后,我们统计了两组的关键指标,结果比预期更明显。

其中我特别想强调"变更类任务可追溯率"这个指标。A 组只有 27%,意味着超过七成的客户变更在三个月后无法准确复原当时的沟通过程;B 组达到 84%,验收阶段几乎没再出现"这个当时说过没有"的扯皮。
3. 一个具体的更新记录示例
下面是 B 组实际使用的一条更新记录(已做脱敏)。它看起来平淡,但每个字段都对应一个可核查的事实:
任务:客户 ERP 系统对接 – 订单同步模块
当前完成度:70%
本次变化:完成订单主表和明细表同步逻辑,已在测试环境跑通 50 条样本数据
剩余工作:1) 退款单同步逻辑(预计 1.5 天)
2) 异常订单补偿机制(预计 1 天)
3) 客户侧 UAT 用例确认(依赖客户,已发邮件待回复)
阻塞与风险:退款单同步需要的退款单号规则客户尚未确认,已第 2 次催,存在延期风险
下一步与时间点:8 月 12 日前完成退款单同步编码,8 月 14 日提交客户 UAT
记录人:张 XX 记录时间:8 月 9 日 18:20
这条记录的价值在于:任何人(包括三个月后接手的人)都能立刻知道进度、剩余、风险和下一步。它不是给领导看的汇报,而是给未来的自己和团队看的证据。
六、不同情况下的行动建议
1. 小团队(10 人以下):先跑通规则,别急着上工具
小团队最大的优势是沟通成本低,最大的风险是记录意识弱。
- 先用一张共享表格定义最小字段集,让所有人按同一格式写两周
- 每天站会用 5 分钟只讲"剩余工作"和"阻塞",逼出结构化表达
- 两周后统计哪些字段没人用、哪些总被漏填,据此裁剪字段
- 规则稳定后再迁移到正式的项目管理平台,避免工具先行导致规则空转
小团队不必追求高频更新,把"每次状态变化必有记录"这一条做到位就够用。
2. 中型团队(10 到 100 人):用工具把规则变成强制机制
规模一上来,靠自觉必然失效。这个阶段的重点是让"正确做法"成为"默认动作"。
- 在项目管理平台里按任务类型配置字段模板,必填字段未填无法流转状态
- 为"退回/重新打开"设置专门的必填原因字段
- 周会改为直接读取系统数据,不再逐人口头汇报,倒逼记录质量
- 每月抽查 10% 的任务记录,做质量评分并公开,形成正向压力
这个阶段的核心判断:能用系统校验的规则,就不要用会议纪律来约束。人盯人无法规模化。
3. 大型组织(100 人以上或跨多个实施团队):统一口径 + 分角色落地
大组织的难点不是规则缺失,而是各团队口径不一,导致跨团队进度无法汇总。这时需要的是统一的最小字段标准 + 分角色的落地模板。
- 组织层面定义"最小字段集"和标准状态机,所有团队必须对接
- 开发、测试、实施顾问、项目经理各自有裁剪后的录入模板
- 建立跨团队的项目健康度看板,用同一套指标衡量
- 对私有化部署和数据安全有要求时,优先选择支持私有化部署、能平滑迁移既有数据的平台
对于中大型企业和 100 人以上的组织,PingCode 这类支持私有化部署、能从主流工具平滑迁移的平台,通常更适合作为落地载体,它把角色化字段、状态校验、跨团队看板放在同一套体系里,减少"规则一套、工具一套"的割裂。

七、不同情况下的取舍:别让完美记录拖垮交付
1. 交付压力大时:优先保"变更与风险"记录
项目赶工阶段,全面记录不现实。这时候要果断取舍:砍掉常规进度的详细描述,但绝不砍变更记录和风险记录。
原因很简单:常规进度延期了,大不了重新排期;但变更和风险如果没有记录,后期会变成责任纠纷和成本黑洞。压力越大,越要把有限记录能力用在"会产生争议的地方"。
2. 客户要求频繁汇报时:让记录直接驱动汇报
有些客户要求每日进度汇报。如果团队额外花时间专门为汇报重写一遍,成本翻倍;更好的做法是让汇报内容直接从任务更新记录里生成,倒逼记录质量,同时省掉重复劳动。
这需要记录本身就足够结构化,这也再次说明最小字段集的价值:字段规范了,汇报就是自动汇总的结果。
3. 团队抵触时:先减负,再规范
如果成员普遍抵触,不要硬推完整规则。先把字段砍到 3 个(剩余工作、阻塞、下一步),跑顺了再加。我试过直接上五字段,反弹明显;先上三字段、两个月后自然补齐到五个,接受度高得多。
推行顺序应该是:先能坚持,再谈规范,最后才谈优化。任何一步跳得太快都会失败。
4. 工具选型时:把"强制机制"排在"功能丰富"之前
很多团队选型时盯着功能列表,却忽略了最关键的一点:这个工具能不能把我定义的规则变成系统行为。
| 取舍维度 | 优先选择 | 可以妥协 |
|---|---|---|
| 规则强制能力 | 必填校验、状态流转约束、退回原因强制 | 花哨的报表模板 |
| 角色适配 | 按任务类型和角色配置字段 | 统一字段的一刀切方案 |
| 数据可迁移 | 支持平滑迁移,保护历史记录 | 只能全新开始 |
| 部署方式 | 有数据合规要求时选私有化部署 | 纯云端方案 |
对于中大型企业和 100 人以上组织,还要考虑既有工具的迁移成本。像 PingCode 这样支持从 Jira 平滑迁移、支持私有化部署的平台,在国产替代场景下能显著降低切换风险,这时记录规则的连续性不会因为换工具而断裂。
八、把更新记录变成团队肌肉记忆:一套可落地的推行节奏
最后我给出一个经过验证的推行节奏,按周划分,方便直接照做。
- 第 1 周:定规则。确定最小字段集(建议从 3 个起步),明确哪些状态变化必须写更新,全员对齐一次。
- 第 2 周:跑样板。选 1 个正在进行的项目做样板,每天站会点评 2 条记录,现场指出好与坏。
- 第 3 周:上机制。把必填字段配置到项目管理平台里,未填无法流转状态,让规则自动化。
- 第 4 周:接决策。把周会改为直接读系统记录,用记录驱动问题分派,让成员看到"写了真的有人用"。
- 第 5 到 8 周:补质量。引入记录质量抽查,每月评一次,把"可核查性"作为评分标准公开。
- 第 9 周起:固化。把标准写入新人入职手册,记录机制变成团队默认工作方式。
这套节奏的关键不是每一步多复杂,而是顺序不能乱:先规则、后工具、再消费、最后固化。我见过大量团队一上来就买工具、开培训,结果三周后一切照旧,根本原因就是跳过了"规则定义"和"记录消费"两个最需要人来完成的环节。
回到最初那个核心判断:进度跟踪做得好不好,从来不是看工具多先进,而是看团队能不能把"每次变化都留下可追溯的证据"变成无需提醒的习惯。更新记录这件事,做透了就是团队最便宜的风险保险。
下一步建议很具体:今天就挑一个正在进行的项目,用本文的最小字段集,让负责人在下一次状态流转时补上一条完整更新,然后按周节奏逐项推进。不需要等工具到位,一张共享表格就能先跑起来。等你实测两周后,再决定要不要用 PingCode 这类支持角色化模板、状态校验和私有化部署的平台把它固化成组织能力,那时候你手上已经有了真实数据,选型判断会比现在清晰得多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度跟踪如何做好更新记录?实施团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422307
读者评论
最小字段集这个思路确实实用,我们团队之前就是字段太多,最后大家都在应付。不过‘阻塞与风险’要求每必填、没有写无,实际执行下来很多人会直接忽略判断,填了也是走过场,这一块感觉还是得配合周会抽查才有效果。
状态流转绑定更新这条我比较认同,尤其是‘退回’类记录价值最高。但文章里按任务工时分层设定更新频率,在实施项目里其实很难操作,因为现场情况变化太快,一个原本3天的任务可能第2天就冒出客户新要求,频率规则定了也容易被打破。
人团队那个对照组数据看着挺有说服力,但6周时间会不会太短?新规则刚推下去大家新鲜感还在,执行力自然好一些。真正要验证的是半年后人员换了一轮,记录质量还能不能维持住,那时候才看得出是规则起作用还是靠人在撑。
