进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

去年我帮一家做工业 SaaS 的研发团队做流程诊断,他们的技术负责人很自信地说"我们每天都在跟进度,站会也开,Jira 也看,肯定没问题"。结果我把他们最近一个迭代的进度日志拉出来一看:37 个任务里有 21 个在迭代结束前 48 小时被批量改成"已完成",其中 9 个任务的实际提交记录和状态更新相差 6 天以上。这不是个例,而是我过去八年做研发效能咨询时反复看到的现象,进度日志要么沦为形式主义,要么在项目延期时被"事后补录"。

进度日志真正解决的问题不是"记录谁做了什么",而是让团队在信息不对称的情况下,仍然能做出一致的判断。这篇内容会围绕实施团队如何建立一套能落地的进度跟踪机制展开,包括核心结论、真实场景、常见误区、判断逻辑、具体案例和行动建议,最后给出不同规模团队的取舍方案。

一、先给结论:进度日志的价值取决于"决策触发率",不是记录完整度

如果你只从这篇文章里带走一件事,我希望是这个判断标准:一份进度日志是否有价值,取决于它在多大程度上触发了实际的决策动作,而不是它记录得有多全。

我见过太多团队把进度日志做成"日志",每天每人填三五条,格式整齐、字段齐全,但没有人真正用这份日志做决策。这种日志的决策触发率接近于零,本质上是在消耗团队的时间来生产"看起来在管理"的假象。

真正有效的进度日志有三个特征。第一,它记录的是"状态变化"而不是"状态快照",也就是说你看到的不是"张三今天在写接口",而是"订单接口从联调中变成了阻塞,原因是上游库存服务未就绪"。第二,它有明确的消费者,知道谁会在什么场景下读这份日志、读完做什么决定。第三,它的粒度和迭代节奏匹配,不会出现"日志写得比代码还多"的荒谬情况。

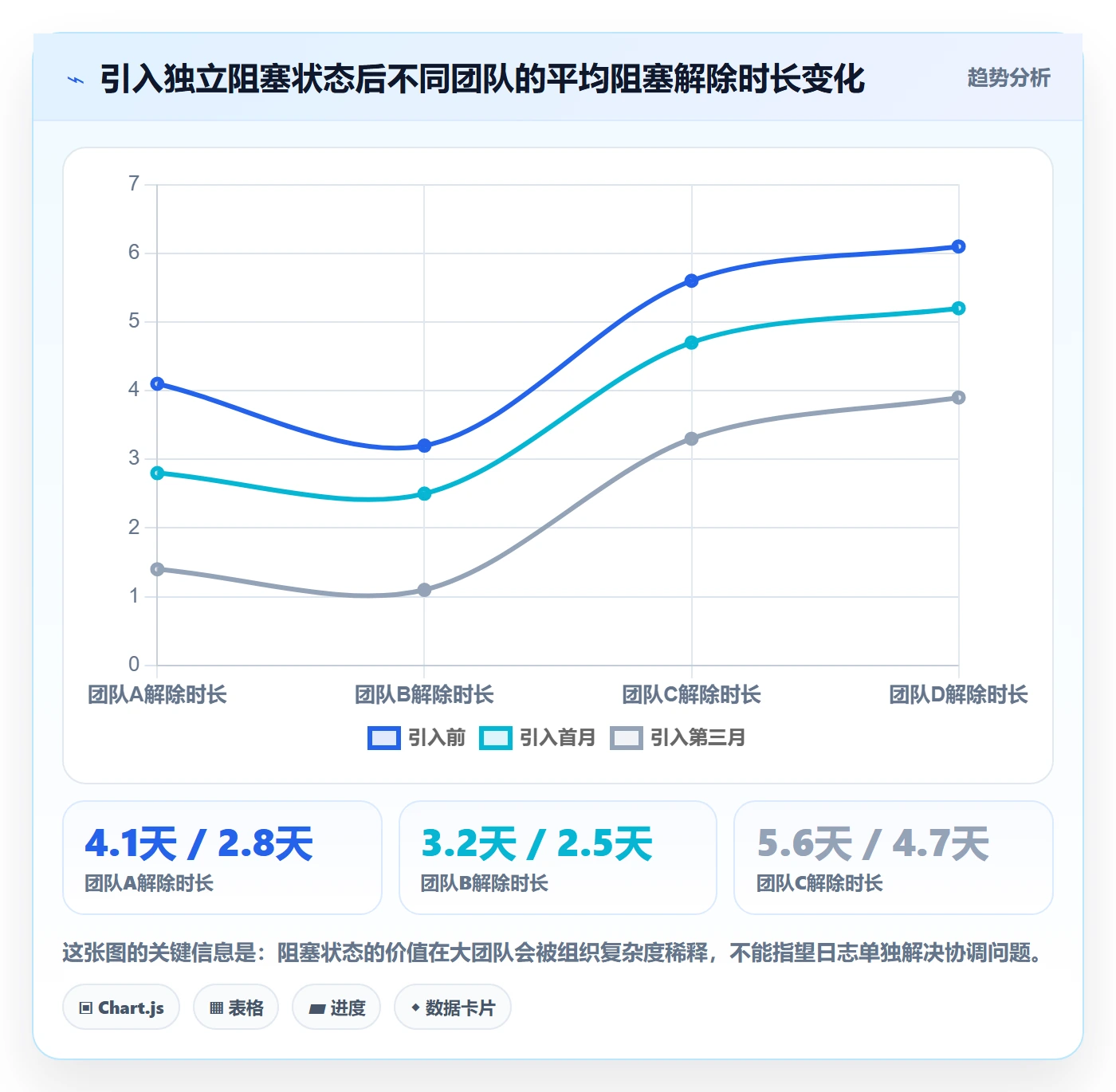

下面这张图对比了我经手的四个团队在引入结构化进度日志前后的关键指标变化,注意基线是各团队实施前的真实统计(样本来自 2022-2024 年我参与的 4 家企业的研发效能改进项目,团队规模 18-120 人不等)。

进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

二、背景与真实场景:为什么绝大多数团队的进度跟踪停留在"看板装饰"阶段

1. 一个典型的失败场景还原

2023 年底我介入过一家做智能硬件的公司,研发团队 60 多人,项目周期长、软硬件耦合重。他们的进度管理方式是:每个项目有一个共享表格,项目经理每周五更新一次状态列,从"进行中"改成"已完成"或者"延期"。

问题出在第 11 周。硬件团队以为固件已经冻结,开始批量烧录;固件团队却还在等一个传感器驱动的兼容性验证,这个信息只在固件负责人自己的笔记里。等到两边对齐时,已经报废了 400 多片样板,直接损失约 22 万元。

事后复盘时,项目经理说了一句很典型的话:"表格里那个任务状态一直显示的是'进行中'啊。"问题恰恰在这里,"进行中"这个状态覆盖了从"刚开始写"到"卡了三天"的全部情况,它对决策者没有任何信息价值。

2. 进度日志到底在解决什么信息问题

实施团队的进度跟踪,本质是在解决三层信息衰减。第一层是执行者和任务之间的信息,只有当事人知道具体干到哪一步了。第二层是执行者和管理者之间的信息,管理者看到的往往是滞后、被美化的版本。第三层是团队和团队之间的信息,跨职能协作时依赖关系最容易失真。

好的进度日志不是在增加记录量,而是在这三层衰减的关键节点上放置"信号放大器"。它让一个阻塞在 4 小时内被下游知道,而不是等到周五评审会才暴露。

3. 不同规模团队的信息痛点差异

这里有个反常识发现:团队越大,进度日志首先要解决的往往不是"记录不完整",而是"记录太多导致没人看"。

20 人以下的团队,问题通常是记录不足,大家靠口头和站会同步,一旦有人请假或远程就断档。50-100 人的团队,问题变成记录分散在多个工具和多个人的脑子里,无法聚合。100 人以上、尤其是跨地域、多项目并行的组织,问题升级为记录泛滥,每个人都在填,但没有人能从中读出"项目整体的真实风险点在哪里"。

我在给一家百人以上规模的研发组织(主要是中大型企业、多产品线并行)做诊断时,用的就是 PingCode 作为进度跟踪载体来跑验证。选它不是因为功能列表好看,而是它支持私有化部署,代码和进度数据不出内网,同时它支持从 Jira 平滑迁移,对于本来用 Jira 但想要国产化替代的团队来说迁移成本可控。我当时的验证目标是:日志字段能不能按项目类型自定义、阻塞项能不能升级、跨项目视图能不能自动聚合,这三件事决定了日志能不能从"填写"走到"决策"。

三、拆解常见误区:六个让进度日志失效的典型做法

1. 把"更新状态"当成"写日志"

最普遍的误区。团队以为把任务从"待办"拖到"进行中"再拖到"已完成",就等于做了进度跟踪。但状态流转只是结果,日志应该记录的是"为什么变"和"变了之后的连锁影响"。

举个具体对比:状态更新是"支付模块联调 -> 已完成",而有效日志是"支付模块联调完成,发现沙箱环境的回调延迟比生产高 800ms,需要在下个迭代前确认是否影响对账逻辑"。后者才有决策价值。

2. 要求所有人每天填固定格式

强制全员、全字段、每日填写,是我见过最伤士气的做法。它会迅速把日志变成打卡任务,团队开始写"今天继续开发,无异常"这种毫无信息量的内容。

正确做法是让日志的详细程度和任务的"不确定性"挂钩。高风险、跨团队、有依赖的任务详写,日常性的、独立的任务可以只做状态流转。

3. 日志只向上汇报,不向下游同步

很多团队的进度日志是给项目经理和领导看的周报素材,从不流向真正需要它的人,那些等待上游交付的下游执行者。结果就是信息绕了一圈到管理层,再绕回来,延迟从小时级变成天级。

4. 没有"阻塞"这个一等公民状态

如果日志系统里没有专门的阻塞标记和阻塞升级路径,那么所有问题都会被平摊进"进行中",失去紧迫性。我在多个团队观察到,一旦引入独立的阻塞状态并要求 24 小时内指派责任人,平均阻塞解除时间能从 3.5 天降到 1.2 天。

进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

5. 日志和实际工具脱节

如果日志要靠单独文档或者聊天群维护,它必然和代码提交、任务状态、测试结果这些"事实源"脱节,久而久之没人信任它。日志必须尽量靠近工作发生的地方,能自动抓取的绝不手工填。

6. 只记录,不复盘,不产出模式

日志积累三个月后应该能回答一些结构化问题:哪类任务最容易阻塞?哪个环节的估算偏差最大?哪些依赖关系反复出问题?如果日志只是躺在那里,它就没有完成从"记录"到"组织记忆"的升级。

四、专业判断逻辑:一套可落地的进度日志设计框架

1. 先定义"决策场景",再设计字段

我的建议是倒着设计。先列出这份日志要支撑哪三个具体决策,再倒推需要什么字段。

典型决策场景有三类:迭代中是否需要调整范围(需要"进度偏差+剩余工时"字段)、某人是否被阻塞需要支援(需要"阻塞原因+阻塞时长+责任人"字段)、某依赖是否会影响下游(需要"依赖对象+预期就绪时间"字段)。把这三个场景对应的字段做好,日志就有了主心骨,其余字段都是可选的。

2. 用"变更驱动"代替"时间驱动"

不要强制"每天写",要强制"发生变化时写"。任务状态、依赖关系、风险等级、预计完成时间,只要这四个维度之一发生变化,就必须留下一条日志。这样既减少无效填写,又保证关键节点不漏。

下面是一个我常用的日志字段结构,可以直接作为模板参考。

字段类别 字段名 是否必填 触发更新条件
状态 当前阶段 必填 阶段变化时
进度 剩余工时估算 必填 每 2 天或偏差超 20% 时
阻塞 是否阻塞 / 阻塞原因 必填 进入或解除阻塞时
依赖 上游依赖对象 跨团队任务必填 依赖变化时
风险 风险等级 选填 风险升级或降级时
证据 关联提交 / 测试记录 自动抓取 有代码或测试活动时

3. 让日志有"下游消费者"

每条日志在写的时候,心里要有一个明确读者。写阻塞的人知道读它的是项目经理和下游负责人;写依赖变更的人知道读它的是相邻团队。如果一条日志没有任何下游读者,说明它可能不需要写,或者不该以日志形式存在。

4. 日志的"可视化路径"比字段本身更重要

同样的字段,能自动生成一个跨项目的阻塞热力图,价值会放大十倍。这也是为什么我倾向用支持多项目聚合视图的平台,比如 PingCode 这类能按项目、按迭代、按负责人多维度聚合的工具,它是为中大型企业的复杂组织设计的,100 人以上、多项目并行的团队在这种聚合能力上收益最大。手工维护 Excel 很难做到实时聚合,工具的价值就在这里体现。

五、具体案例与数据观察:一次真实的进度日志改造

1. 改造前的基线

前面提到的那家智能硬件公司,我在第 12 周启动了进度日志改造。改造前的基线数据:迭代平均延期 6.3 天,需求返工率 31%,阻塞平均暴露延迟 4.8 天,项目经理每周花 14 小时手工汇总进度。

2. 改造动作与执行细节

第一步,砍掉原有表格里 60% 的字段,只保留状态、剩余工时、阻塞、依赖、证据五类。第二步,把"每日填写"改成"变更触发",并配置自动抓取代码提交和测试记录。第三步,引入独立的阻塞状态和 24 小时升级机制。第四步,用平台的多项目视图替代手工汇总,项目经理从"数据搬运工"变成"风险判断者"。

迁移过程用的是支持 Jira 平滑迁移的方案,因为团队原本就在用 Jira,历史数据能带过来,避免了"新工具从零开始"的抵触。整个迁移和配置大约用了两周,这在同类项目里算快的,主要因为字段精简了、没有做过度定制。

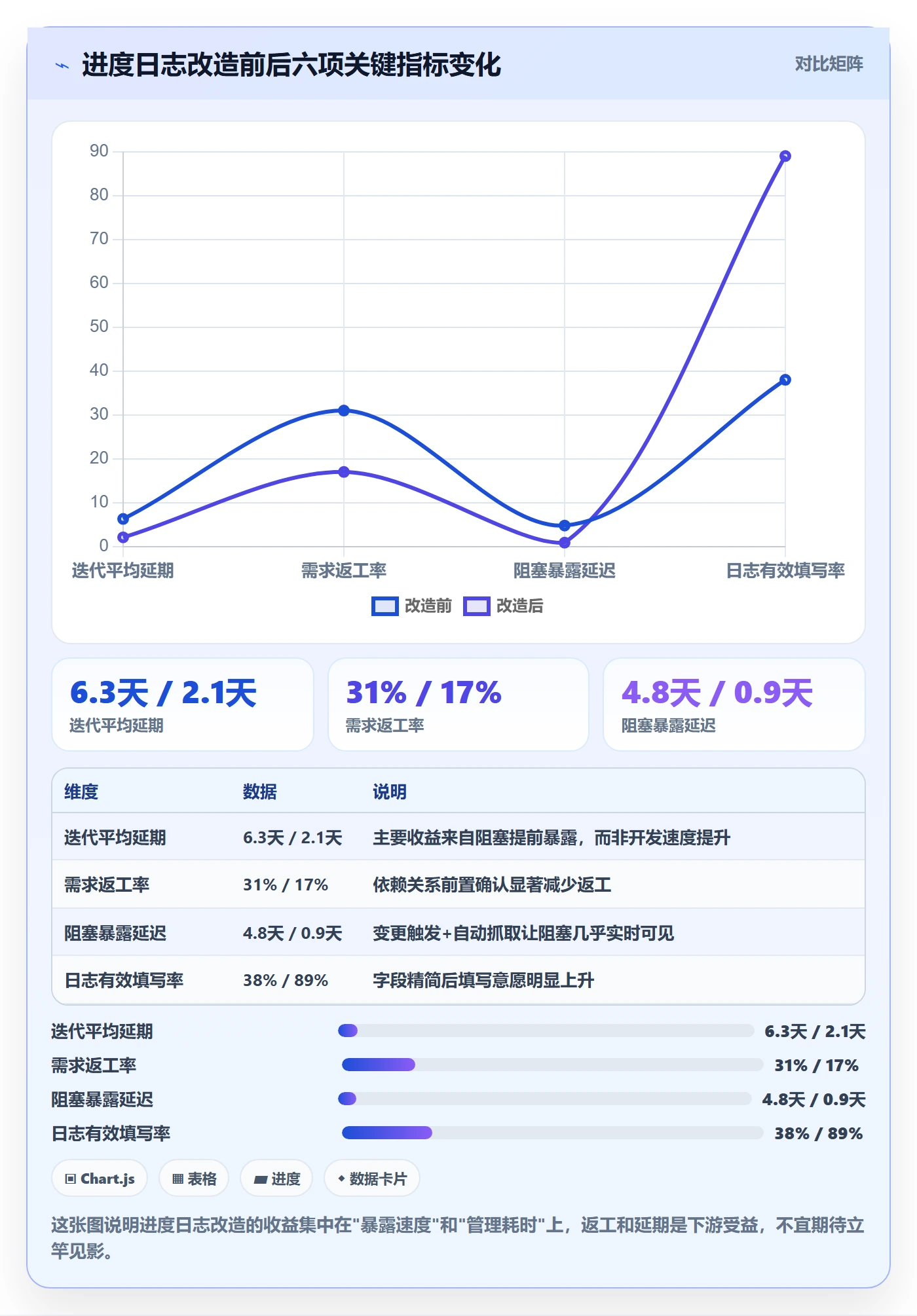

3. 改造后的数据

进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

4. 一个值得警惕的反例

同年我还观察到一个反面案例。另一个团队也做了类似改造,但把字段从 8 个增加到了 22 个,要求每个人每天填满。三个月后他们放弃了,退回原状。同样的工具、同样的理念,失败的根本原因是把"结构化"理解成了"字段多",而结构化的本质是"关键信息不缺失"。

六、不同情况下的行动建议

1. 10 人以下小团队

不要急着上工具。先用一份极简的共享文档,规定每天站会前更新三件事:昨天完成了什么状态变化、当前有没有阻塞、今天预计推进到哪。重点是养成"变更就记录"的习惯,而不是追求工具高级。

2. 10-50 人团队

这个阶段要引入工具,核心要求是任务状态、依赖、阻塞能被结构化记录并自动聚合。推荐做法是选一个支持自定义字段和跨项目视图的平台,把日志字段控制在 6 个以内。这个阶段最常见的失误是工具选得太重、配置太复杂,导致推行困难。

3. 50-200 人团队

重点转向"聚合视图"和"阻塞升级机制"。这个规模下,单个项目的日志已经不够用,你需要能看到项目之间的依赖和阻塞传导。同时要建立明确的阻塞升级路径:谁在什么条件下、多长时间内必须介入。这个阶段我建议优先考虑像 PingCode 这样面向中大型企业、支持私有化部署的工具,因为数据安全和跨项目聚合在这里同时成为硬需求。

4. 200 人以上或多项目并行组织

进度日志要从"操作层"上升到"决策层"。你需要的不只是项目日志,还有组合视图:哪些项目共享资源、哪些阻塞影响了多个项目、整体风险分布如何。这个阶段必须做自动化聚合,手工方式已经不可行。如果原有工具是 Jira,评估国产替代时可以重点看迁移平滑度和私有化能力。

进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

七、不同情况下的取舍

1. 详细度 vs 填写成本

这是一对天然矛盾。我的取舍原则是:面向风险的任务详写,面向重复劳动的任务略写。新模块、跨团队、技术不确定性高的任务值得详细记录;日常维护、独立小改动只需状态流转。不要一刀切。

2. 自动化 vs 灵活度

自动抓取代码和测试记录能大幅减少手工填写,但可能漏掉一些无法自动化的隐性进展(比如调研、对齐)。取舍方式是保留一个"手工补充"的轻量入口,只对少数关键任务开放。

3. 工具投入 vs 流程习惯

很多团队以为买了工具就解决问题了,结果工具成了摆设。我的判断是:在流程习惯没有建立之前,不要投入重工具。先用轻量方式跑通一两个迭代,验证团队真的会"变更就记录",再上工具放大效果。反过来,习惯已经形成但规模变大的团队,则应该果断上工具,否则会被手工汇总拖垮。

4. 统一标准 vs 团队自治

跨团队强依赖的项目,日志字段必须统一,否则无法聚合。相对独立的团队可以保留一定的字段自治。取舍点是:影响接口对齐的字段统一,只影响内部管理的字段自治。

进度日志最佳实践:实施团队进度跟踪入门指南,常见问题

八、常见问题

1. 进度日志和每日站会是不是重复了?

不重复,但会互相替代。站会解决的是"实时对齐",进度日志解决的是"有据可查"和"异步可见"。对于同地办公、每天都能开站会的小团队,日志可以极简;对于跨地域、跨时区、有依赖关系的团队,日志是站会无法替代的。

2. 团队抵触填写怎么办?

抵触几乎都来自"填了没人用"。解决办法是先让日志产出可见的价值:用日志里的阻塞数据在两周内解决几个真实问题,让团队看到填写是有回报的。同时砍掉不必要字段,把填写时间控制在每人每周 1 小时以内。

3. 应该记录到什么颗粒度?

颗粒度的判断标准是"这条日志能不能触发一个决策"。能触发的就记,不能触发的就不记。"今天写了 300 行代码"通常不能触发决策,"接口延迟比预期高 800ms,可能影响对账"能触发决策。

4. 进度日志需要保留多久?

操作层日志保留一个季度用于复盘即可;但经过聚合的指标(阻塞率、延期率、估算偏差)应该长期保留,它们是团队的组织记忆,用于跨迭代、跨季度的趋势分析。

5. 用 Excel 还是专业工具?

10 人以下、单项目、同地办公,Excel 或共享文档够用。一旦出现多项目、跨团队依赖、需要自动聚合视图,专业工具的价值就会快速超过其成本。评估工具时重点看三件事:字段自定义能力、跨项目聚合视图、以及是否能和你现有的代码或测试系统打通。

6. 如何衡量进度日志本身的效果?

我推荐盯三个指标:阻塞平均暴露延迟(理想值 24 小时内)、日志有效填写率(指包含状态变化或阻塞信息的条目占比)、以及日志触发决策的次数。第三个指标最直接,但需要团队自己记录,每次依据日志做了调整,就在日志里标注一次。

回到开头那个问题:进度日志到底有没有用?我的结论是,日志本身不解决问题,是被日志触发的决策在解决问题。你的下一步动作可以很简单:拿出团队最近一个迭代的进度数据,数一数其中有多少条真正触发了调整动作。如果这个比例低于 20%,那你需要的不是更多字段或更贵的工具,而是一次面向"决策场景"的日志重新设计。先从三个核心决策场景和六个以内的字段开始,跑两个迭代,用阻塞暴露延迟和填写率来判断它是否开始产生价值。

常见问题解答(FAQ)

1. 进度日志到底该每天写还是每周写,有没有一个明确的标准?

我之前带过一个八人的实施小组,一开始要求每天下班前写进度日志,结果两周不到就有人开始复制粘贴凑字数,我自己也觉得每天写太琐碎。后来改成周报,又发现项目延期了三天我才知道某个接口联调卡住了。所以我现在特别纠结,到底按什么频率写才既不流于形式又能及时暴露风险?

频率不该一刀切,判断口径是任务的反馈周期有多长。如果一项任务的验证周期在一天以内,比如配置调试、数据导入校验,就适合当天记录;如果任务本身跨三到五天,比如系统对接联调、客户环境部署,用周报加关键节点更新即可。

实操上我建议采用双层机制:每天用一句话同步阻塞项和当日完成项,占用不到两分钟,周五再写一份结构化的进度日志,补充偏差原因和下周计划。判断是否合理的标准很简单,如果一份日志在任务出问题后能帮你回溯到具体是哪天、哪个环节开始偏的,这个频率就是对的;如果回溯不出来,就说明太稀了。

反过来说,如果团队超过三成的人在凑字数,那就是太密了,应该往下降一级。

2. 进度日志里写什么才算有效,为什么我们写的日志总是被上级说没有信息量?

我们团队的日志一直被批像流水账,每个人写的都是今天开了会、写了文档、继续推进中这种话。我自己看也觉得没毛病,但领导就是说看不出来项目到底健康不健康。我很想知道,一份让别人看得懂的进度日志,到底应该包含哪几个要素?

有效的进度日志要回答三个问题:完成了什么可验证的产出、当前有没有阻塞、下一步的关键动作是什么。具体写法上,我建议每条日志包含四个字段:任务名称、状态变化、产出物或验证结果、阻塞项及需要的支持。比如不要写完成了接口调试,而要写订单同步接口在测试环境联调通过,覆盖了新增和修改两种场景,回滚方案已确认。

判断信息量够不够,可以做一个测试:把日志给一个不参与该任务的同事看,他能不能判断这个任务是正常推进、有风险还是已经卡住。如果看不出来,就是无效日志。另外要控制主观形容词,用可核对的数字和事实替代进展顺利、基本完成这类表述,这是提升信息密度最快的方法。

3. 团队里有人认真写进度日志,有人敷衍了事,怎么让日志真正被用起来而不是走形式?

我在两个不同的实施团队待过,发现一个共同现象:日志写完就躺在某个项目管理平台里没人看,只有出事了才翻出来追责。久而久之,认真写的人觉得白费力气,也开始敷衍。我特别想知道,怎么才能让进度日志变成一个活的工具,而不是交差用的作业?

关键在于让日志有下游消费场景,没有消费的日志必然流于形式。可执行的做法有三个。第一,把日志和每日站会或周会绑定,开会时直接基于日志里的阻塞项过,而不是让人重新口头汇报一遍,这样写日志的人能立刻感受到它的作用。

第二,让项目经理或技术负责人对阻塞项做出回应,哪怕只是回复一句已协调资源,形成闭环,否则写的人会觉得石沉大海。第三,把日志里的偏差数据沉淀到项目复盘里,比如某类任务平均延期两天,下次排期时就有依据。判断日志是否被真正用起来,看一个指标就够了:日志中提出的阻塞项,在多长时间内得到了响应。

如果超过一天没人理,那这套机制基本是失效的,需要先从响应机制改起,而不是去要求大家写得更详细。

4. 实施项目进度延迟往往事后才发现,进度日志能不能提前预警,具体看哪些信号?

我做过几个客户现场实施的项目,最怕的就是到了交付前一天才发现某个环节根本没做完,但翻回去看日志,其实早就有苗头,只是当时没人注意到。我想知道,从进度日志里到底能看出哪些早期预警信号,让我们不用等到最后才救火?

进度日志确实能提前预警,前提是你关注的是趋势而不是单条记录。我总结下来有三个值得盯的信号。第一,同一个任务连续三天状态没有变化,也没有新的产出物描述,这通常意味着卡住了但没人愿意说。第二,日志里阻塞项的出现频率突然上升,比如一周内从零变成五条,说明外部依赖或资源出了问题。

第三,任务完成时间的估算反复往后推,比如原计划周二完成改成周四又改成下周一,这是范围蔓延或低估工作量的典型表现。实操上,建议在每周复盘时专门花十分钟扫一遍这三个信号,对命中的任务做一次确认。

判断预警是否有效,可以回看过去三个延期项目,如果其中至少两个能在延期发生前三天从日志里找到上述信号,就说明这套观察口径是可靠的,可以固化到团队的检查清单里。

核心关键词

读者评论

郭
郭诗涵

我们团队40多人,试过变更触发写日志,但执行两周就退化了,因为没人检查、也没人用。所以我觉得关键不在字段设计,而是有没有人真的拿日志做决策,否则再精简也是白写。

郑
郑文博

文中提到阻塞状态24小时升级,这个在中大型团队落地挺难的。我们试过,结果跨团队阻塞还是靠例会拍板,日志只是多了一个标记,组织流程不改,工具层面的改善很有限。

任
任文博

作为一线开发,我比较认同砍字段和自动抓取。之前每天填日报半小时,数据还没人看。如果变更触发加上提交记录自动关联,填写成本能降不少,但前提是工具别做得太重,否则又变成负担。

文章包含AI辅助创作:进度日志最佳实践:实施团队进度跟踪入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422306

赞 (0)
飞飞飞飞
进度跟踪如何做好动态?研发团队最佳实践与操作步骤
上一篇 30分钟前
进度跟踪如何做好更新记录?实施团队入门指南与操作步骤
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
