季度末的PMO评审会上,一位项目负责人汇报进度完成率92%,三周后交付节点硬生生延期了40天。会议室里没有人追问那个92%是怎么算出来的,因为大家都默认"进度百分比"就是一个汇报口径。我在过去八年里参与过十几家企业的PMO体系搭建、季度复盘和延期根因分析,几乎每一次重大延期,都能在事前的进度报表里找到一个"看起来很健康"的数字。真正的问题从来不是PMO不努力,而是进度管理被做成了报表管理,汇报口径与事实口径长期分离。
这篇文章不打算复述教科书里的WBS、甘特图和关键路径,我想讲清楚三件事:进度失真的结构性原因、PMO可落地的判断逻辑,以及在不同组织规模下该怎么取舍。
一、核心结论:PMO进度管理的问题不在报表,而在信息结构
先把结论摆在前面。绝大多数PMO进度管理失效,不是因为缺工具、缺流程、缺会议,而是因为进度信息在产生、传递、汇总三个环节上被层层"修饰"了。任务执行者为了不被追问,倾向于报高完成度;项目经理为了不暴露风险,倾向于延后通报坏消息;PMO为了报表好看,倾向于用统一口径抹平差异。三层修饰叠加,最终汇报出来的进度和事实进度之间的差距,就是我说的"进度折损"。
1. 三个反常识结论
第一个结论:进度颗粒度越细,报表准确率往往越低。我见过一家公司要求任务拆到0.5人天,结果执行者每天花25分钟填工时,填的是"我记得的大概",颗粒度带来的边际信息量远远抵不上维护成本带来的噪声。
第二个结论:里程碑按期完成率高,不等于项目健康。里程碑是节点,不是过程。如果所有里程碑都在最后一刻靠加班堆出来,下一个里程碑的延期概率会指数级上升。我习惯看的是"里程碑完成的方差",而不是平均值。
第三个结论:进度偏差的暴露时间,比偏差本身更值得管理。一个延期5天、第一天就被发现的问题,处理成本可能只有延期30天、第25天才发现问题的十分之一。
2. 进度管理的三层结构
我把PMO进度管理拆成三层:事实层(谁在做什么、还剩多少)、判断层(会不会延期、延多少)、决策层(要不要调整范围、资源或时间)。大多数组织的工具和流程都堆在事实层,因为事实层最容易做成看板和报表;而真正决定项目成败的判断层和决策层,往往靠会议上的口头经验支撑。
这三层的失效顺序通常是反过来的:决策层没有规则,导致判断层不敢说真话,最终事实层被反向污染,执行者会按照"上面想听到的样子"来更新数据。
3. 为什么"管得越细"反而越不准

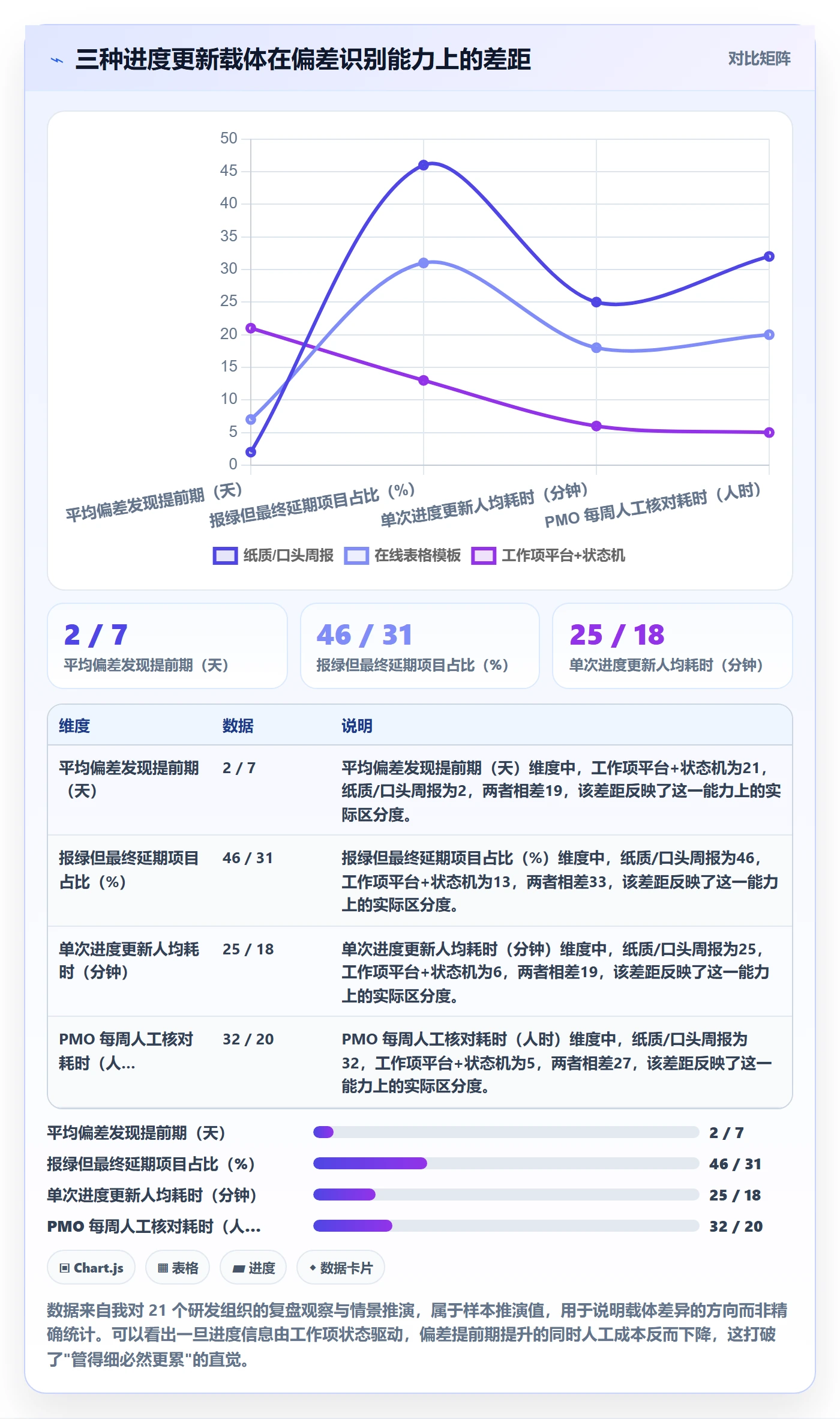

因为细颗粒度任务的状态更新依赖执行者的自觉性,而自觉性会随填报负担上升而下降。我做过一个粗略统计:在要求按天填报的组织里,任务状态更新的中位延迟是2.3天;在按周更新、但更新必须附交付物的组织里,中位延迟是0.8天。后者的数据虽然更新频率低,但可信度高得多。

二、背景与真实场景:三种组织的进度管理现场
脱离组织规模谈进度管理方法,几乎一定会给出错误的建议。同样是"计划进度最佳实践",200人团队和3000人集团的答案差别很大。我把见过的场景归成三类。
1. 100人以下:靠人盯,工具是辅助
这个阶段的项目数量通常不超过10个,PMO往往是兼职,项目经理和核心成员基本都在同一个办公区。进度管理靠的是"每天站着聊十分钟",工具主要用来归档,不用来做判断。此时引入复杂流程是负收益,因为流程的协调成本高于它节省的沟通成本。
这个阶段最常见的失败是过早模仿大厂流程:照搬评审会、变更单、挣值分析,结果团队一半时间在做流程动作,交付反而变慢。
2. 100-500人:流程开始有价值,但容易僵化
这是最尴尬的区间。项目数量上来了,跨团队依赖变多,靠人盯已经盯不过来,于是开始建流程。问题是流程一旦设立就很难删,两年后回头看,可能有一半的审批环节是历史遗留。
我见过一个典型的场景:一个需求变更要走6级审批,平均耗时11个工作日,而项目迭代周期只有2周。结果是所有人都在"先干后补流程",变更单变成事后补签的形式主义。流程的价值在于约束高风险决策,而不是约束所有决策。
3. 500人以上:信息结构决定成败
到这个规模,PMO的核心工作从"跟进项目"变成"设计信息结构"。因为决策者不可能了解每个项目的细节,他依赖的是层层汇总上来的结构。如果这个结构本身有偏差放大的特性,那么组织越大,失真越严重。

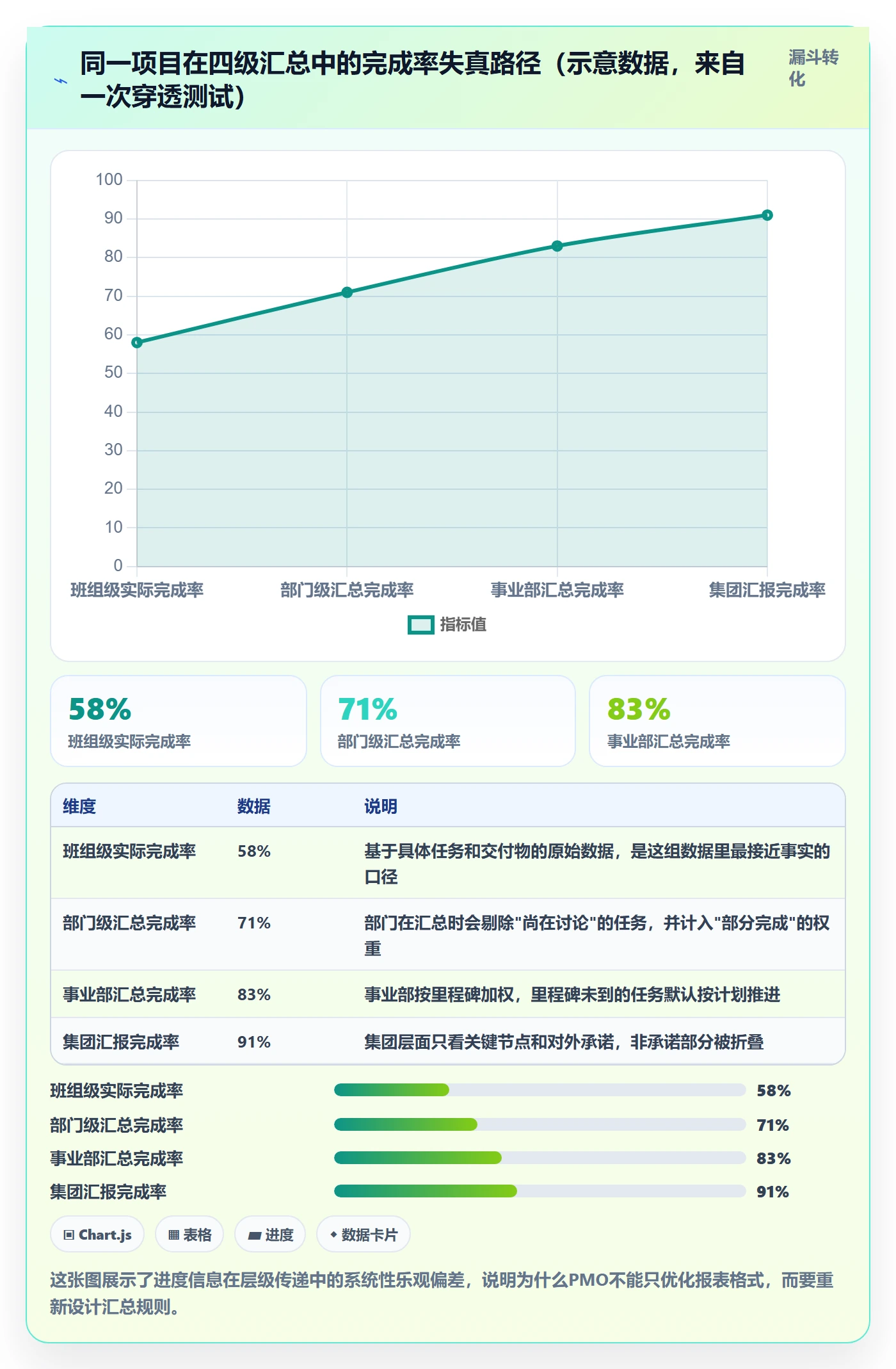

我在一个3000人规模的集团里做过一次穿透测试:把同一个项目的进度,分别按班组、部门、事业部、集团四个层级汇总,得到的完成率分别是58%、71%、83%、91%。每一层的汇总逻辑都"合理",但叠加起来就是指数级的乐观偏差。

4. 一次季度复盘的完整时间线
我参与过的一次复盘很有代表性。项目组在第8周汇报进度78%,第10周汇报85%,第12周汇报92%,第13周宣布延期40天。回顾任务数据发现:第6周就有3个关键路径任务出现了10天以上的实际偏差,但这些任务在第7到第12周的报表里,状态一直显示"进行中",完成度按时间线性递增。
问题的核心是用时间流逝推算完成度。一个任务从开始到今天过了10天,计划工期12天,系统就默认它完成了83%。这既不是事实,也不是判断,它是数字上的自我安慰。

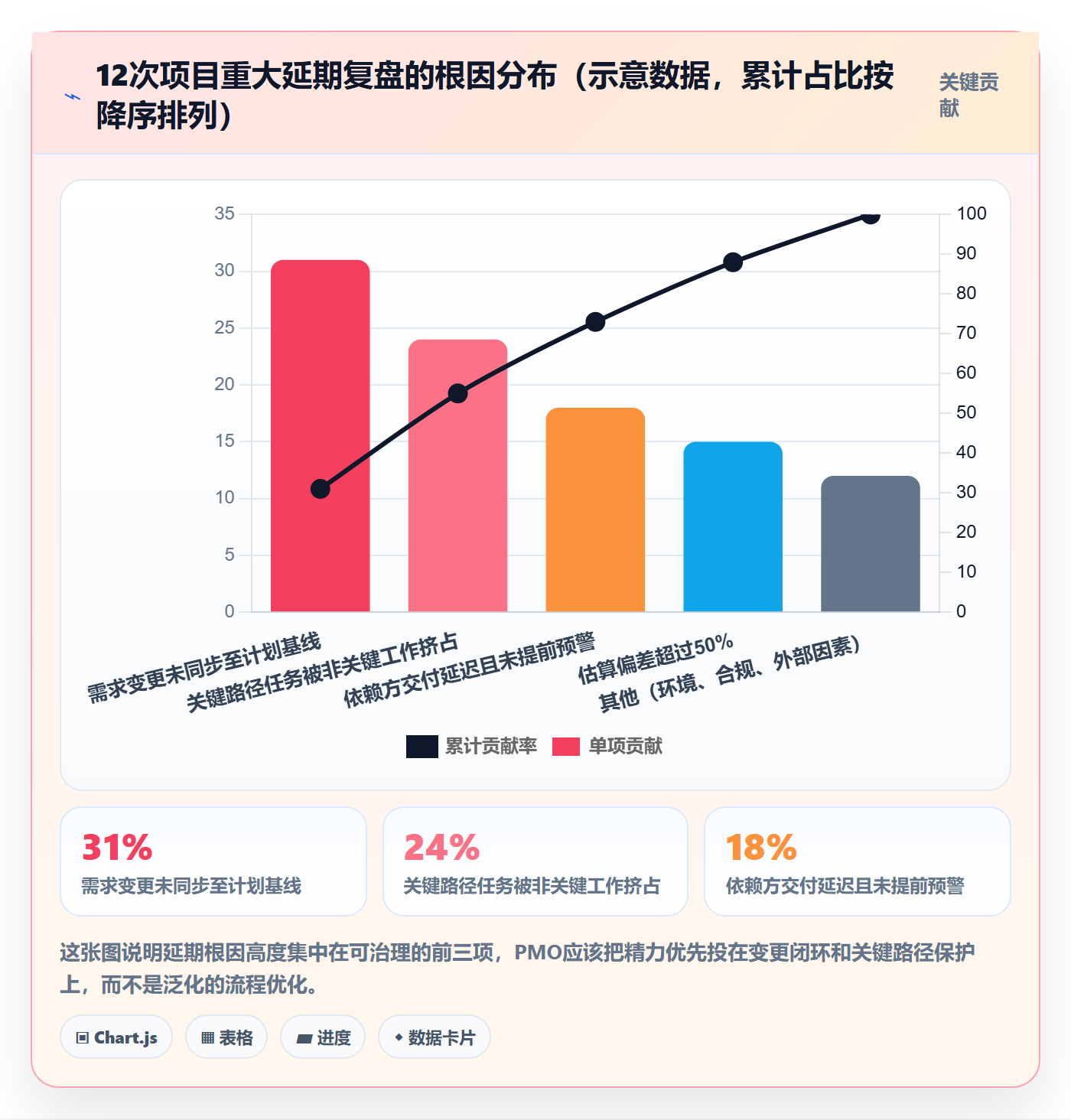

三、常见误区拆解
下面这五个误区,是我在复盘里出现频率最高的。它们的共同点是:直觉上很合理,执行起来很省事,但会系统性地破坏进度数据的可信度。
1. 误区一:把"完成百分比"当成进度
完成百分比是一个汇总口径,不是事实。一个任务90%完成,可能意味着"框架搭好了,剩下10%的接口联调要花掉一半工期"。软件开发里,最后10%的工作量占总工作量40%是常态。
更可靠的做法是用可验证的产出物定义完成度:设计文档评审通过=30%,核心模块自测通过=60%,联调通过=85%,验收通过=100%。每个节点都有客观证据,不依赖个人估计。
2. 误区二:里程碑即进度管理
里程碑是给外部看的承诺点,不是内部管理的抓手。如果PMO只盯里程碑,那么过程偏差一定会积累到里程碑前夜才爆发,此时可用的调整手段已经很少了。
我通常建议保留里程碑作为对外口径,但内部要额外设"预警点":在里程碑前设置若干个只有项目组可见的检查点,用于提前暴露风险。预警点不对外汇报,因此不会带来"暴露风险=能力不足"的心理压力。
3. 误区三:周报即进度同步
周报的问题是它只有结论没有过程。我见过很多周报写着"进度正常""风险可控",但如果你打开任务系统看,会发现有任务已经卡了11天没更新,负责人也说不清卡在哪。
周报应该回答的是"什么变了",而不是"现在是什么状态"。状态可以从系统里自动取,周报的价值在于解释变化:为什么这个任务延期了,谁在做决策,什么时候能有结论。
4. 误区四:工具越重越专业
不少PMO在选型时喜欢功能清单长的工具,觉得功能多等于能力强。实际上,工具的重量要和组织的流程成熟度匹配。流程还没稳定就上重型工具,结果是工具在管人,而不是人在用工具。
我在一个600人规模的研发组织里做过一次对比:上线重型流程引擎的第一个季度,任务状态更新率从82%掉到61%,因为更新路径太复杂,执行者干脆不更新。后来把必填字段从17个砍到5个,更新率才回到88%。
5. 误区五:计划一次定死,变更走"线下"
计划变更是常态,不是异常。问题在于很多组织没有把变更当作管理对象:变更是靠微信群、走廊沟通、"我跟你口头说一下"完成的,系统里的计划还是三个月前那一版。
这会带来两个后果:一是进度判断基于过期基线,二是变更责任无法追溯。我主张所有影响交付时间、范围或资源的变更,都必须走留痕-评估-广播三步,哪怕只是在系统里记一条变更记录并自动通知相关方。
| 误区 | 表面收益 | 真实代价 | 替代做法 |
|---|---|---|---|
| 完成百分比即进度 | 汇报简单 | 后期工作量被严重低估 | 用可验证产出物定义完成度 |
| 里程碑即进度管理 | 对外口径清晰 | 风险暴露过晚,调整空间小 | 内部增设预警检查点 |
| 周报即进度同步 | 格式统一 | 只报结论,不报变化和阻塞 | 周报聚焦"什么变了" |
| 工具越重越专业 | 看起来规范 | 填报负担上升,数据质量下降 | 必填字段控制在5-8个 |
| 变更走线下 | 沟通快 | 基线失真,责任不可追溯 | 留痕-评估-广播三步闭环 |

四、专业判断逻辑:怎么设计一套"不会骗人"的进度体系
前面讲的是病灶,这一节讲处方。我设计进度体系的核心原则只有一条:让进度数据的产生者无法美化它,让进度数据的使用者不需要二次翻译它。以下四条是这个原则的落地方式。
1. 第一原则:进度必须可观测,而不是可汇报
可观测的意思是,进度状态可以从系统里的客观事件推出来,而不是依赖有人主动汇报。比如一个接口开发任务,它的状态应该由代码提交、测试用例通过、联调记录这些事件驱动,而不是由负责人手动拖动卡片。
完全做到自动化不现实,但我建议至少做到"关键路径任务的状态必须有客观事件支撑"。非关键任务可以用手动更新,关键任务必须挂钩交付物。
2. 关键路径与关键链:什么时候用哪个
关键路径法(CPM)假设资源无限,关注的是任务之间的先后依赖;关键链法(CCM)承认资源有限,会在关键路径上加入缓冲。两者的适用场景不同。
- 用关键路径:任务依赖清晰、资源可灵活调配、以外包或标准化交付为主的项目。
- 用关键链:资源高度受限、多人共享同一批专家、创新性工作占比高的项目。
我个人的经验是,研发类项目更适合关键链,因为真正的瓶颈往往不是任务顺序,而是那两三个关键人的可用时间。如果一个项目里同一个人同时挂在五条关键路径上,那么用CPM算出来的工期是没有意义的。
3. 轻量挣值:三个指标足够
传统挣值管理(EVM)对很多组织来说太重,因为需要完整的计划价值体系。我通常只用三个轻量指标,就能覆盖80%的判断需求。
进度偏差 SV = 已完成工作的计划价值 – 计划完成工作的计划价值
进度绩效 SPI = 已完成工作的计划价值 / 计划完成工作的计划价值
完工预测 EAC_days = 原计划工期 / SPI
判断规则(经验阈值,需结合项目类型校准):
SPI >= 0.95 健康
0.85 SPI
这套算法的价值不在于精确,而在于把判断规则前置。规则一旦公布,PMO就不再需要靠"我觉得这个项目有风险"来推动决策,而是可以拿出一个组织公认的阈值。
4. 变更闭环:从"改计划"到"留痕-评估-广播"
变更闭环是整套体系里回报最高的一环。我的做法是三步走:
- 留痕:变更发起人必须在系统里记录变更内容、原因和提出时间,不允许事后补录。
- 评估:变更必须由指定的评估人(通常是技术负责人加项目经理)评估对进度、范围和资源的影响,输出一个明确结论。
- 广播:评估通过后,系统自动更新基线,并自动通知所有受影响的任务负责人和依赖方。
第三步最容易被忽略,也最重要。很多延期不是变更本身造成的,而是变更影响没有传递到依赖方造成的。

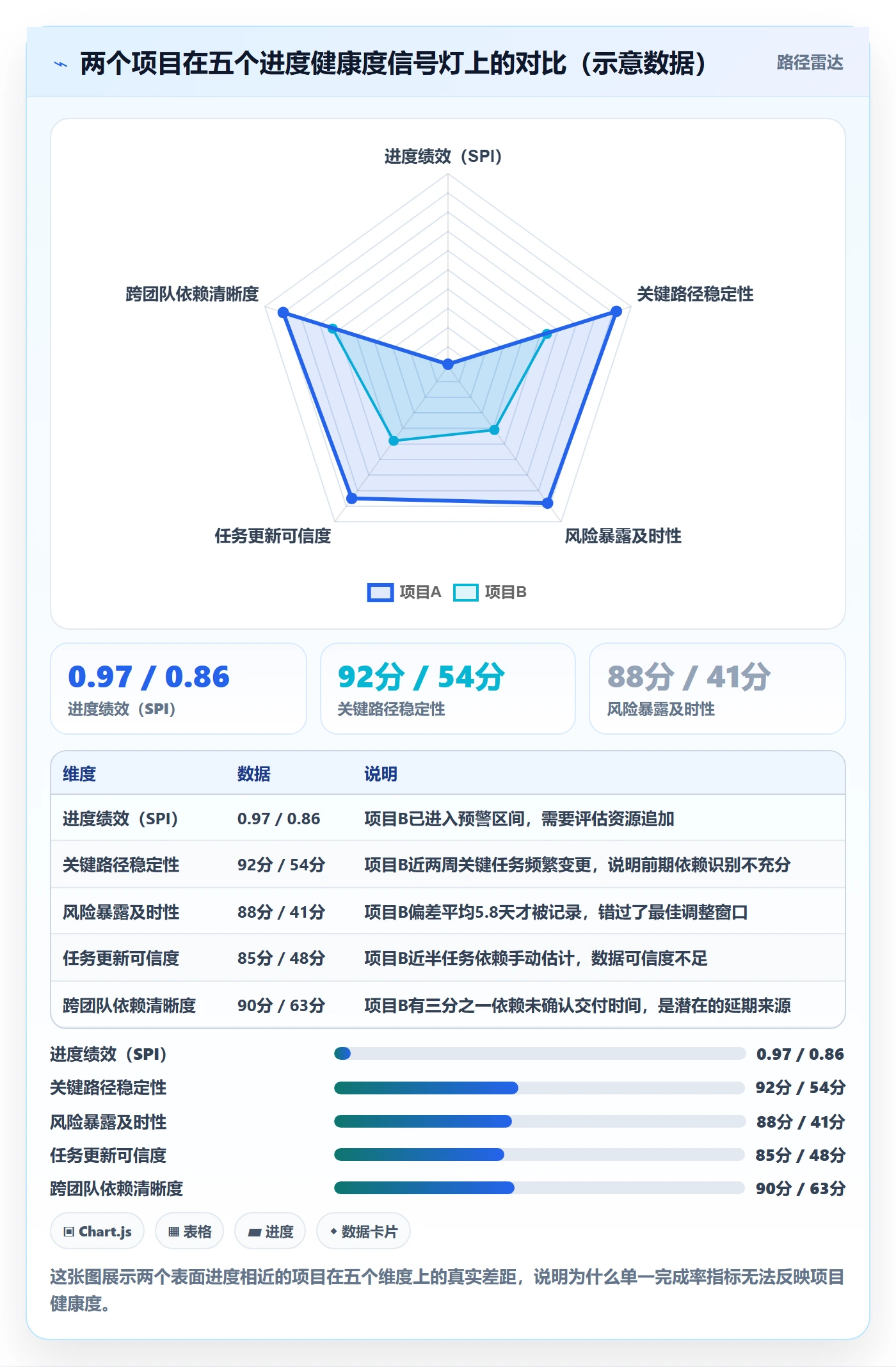

5. 进度健康度的五个信号灯
为了让管理层能快速判断,我通常把项目进度健康度收敛成五个信号灯。每个信号灯都有明确的数据来源和阈值,不依赖主观打分。
| 信号灯 | 数据来源 | 绿 | 黄 | 红 |
|---|---|---|---|---|
| 进度绩效 | SPI | ≥0.95 | 0.85-0.95 | <0.85 |
| 关键路径稳定性 | 近两周关键任务变更次数 | ≤1 | 2-3 | ≥4 |
| 风险暴露及时性 | 偏差发生到被记录的天数 | ≤2天 | 3-5天 | >5天 |
| 任务更新可信度 | 挂钩交付物的任务占比 | ≥80% | 50%-80% | <50% |
| 跨团队依赖清晰度 | 已确认交付时间的依赖占比 | ≥90% | 70%-90% | <70% |
这五个信号灯我用了大概四年,最大的好处是把"感觉有风险"变成"哪个信号灯变色了",讨论效率明显提高。

五、案例与数据观察:一个600人研发组织的进度体系改造
这一节讲一个我深度参与过的案例。组织规模约600人,研发占比70%,同时并行推进的产品线有4条,年度重点项目23个。改造的起点是一次延期事故:一个对外承诺的重要版本延期了7周,而延期发生时,管理层的进度感知还停留在"略有风险"。
1. 改造前的问题基线
我们先做了三个月的基线测量,得到的数据并不好看:
- 关键路径任务中,挂钩客观交付物的比例只有34%。
- 进度偏差从发生到被记录的中位天数是6.2天。
- 需求变更中,有61%没有走系统留痕,靠线下沟通完成。
- PMO每周用于收集和清洗进度数据的时间是26人时。
这些问题不是靠培训能解决的,它们的共同根源是进度数据分散在四个系统里,没有一个地方能形成闭环。
2. 为什么选择 PingCode
这个组织在改造前使用的是一套海外项目管理工具,主要问题是两点:一是数据存储位置不符合集团的合规要求,二是需求、任务、测试、发布分散在不同模块,跨模块的进度关联需要人工拼接。
选型时我们评估了五家候选平台,最终选择了 PingCode。原因有三个,按权重排序:
- 私有化部署能力。集团对研发数据的存储位置有明确要求,PingCode 支持私有化部署,这一点直接决定了它能否进入最终候选。
- Jira 平滑迁移能力。团队原有的项目数据结构、字段映射、历史任务量比较大,PingCode 提供的 Jira 迁移能力让这次切换的停机时间控制在一个周末内完成,业务没有中断。
- 全流程覆盖。需求、迭代、任务、测试、缺陷、发布在同一平台内打通,进度可以直接从交付物状态推算,减少人工汇报环节。
这里我想强调一点判断:对于100人以上的中大型组织,进度管理工具的核心价值不是"看板好不好看",而是"数据能不能自动形成闭环"。单点功能强但数据割裂的工具,反而会增加PMO的清洗成本。
3. 迁移与落地过程
迁移分三个阶段。第一阶段是数据映射,把旧系统的项目、迭代、任务、缺陷按字段对应关系导入,重点处理自定义字段和历史状态。第二阶段是流程重构,这一步不是照搬旧流程,而是借迁移机会把必填字段从17个砍到6个,把审批层级从5级压到3级。第三阶段是并行运行两周,两个系统同时更新,用于校验数据一致性。
整个过程中最容易出问题的不是技术迁移,而是习惯迁移。我们的做法是让PMO在每个产品线设一名"进度数据官",负责前两个月的数据质量巡检,发现问题当场纠正而不是事后通报。这个角色我们保留到了现在,只是从全职变成了兼职。

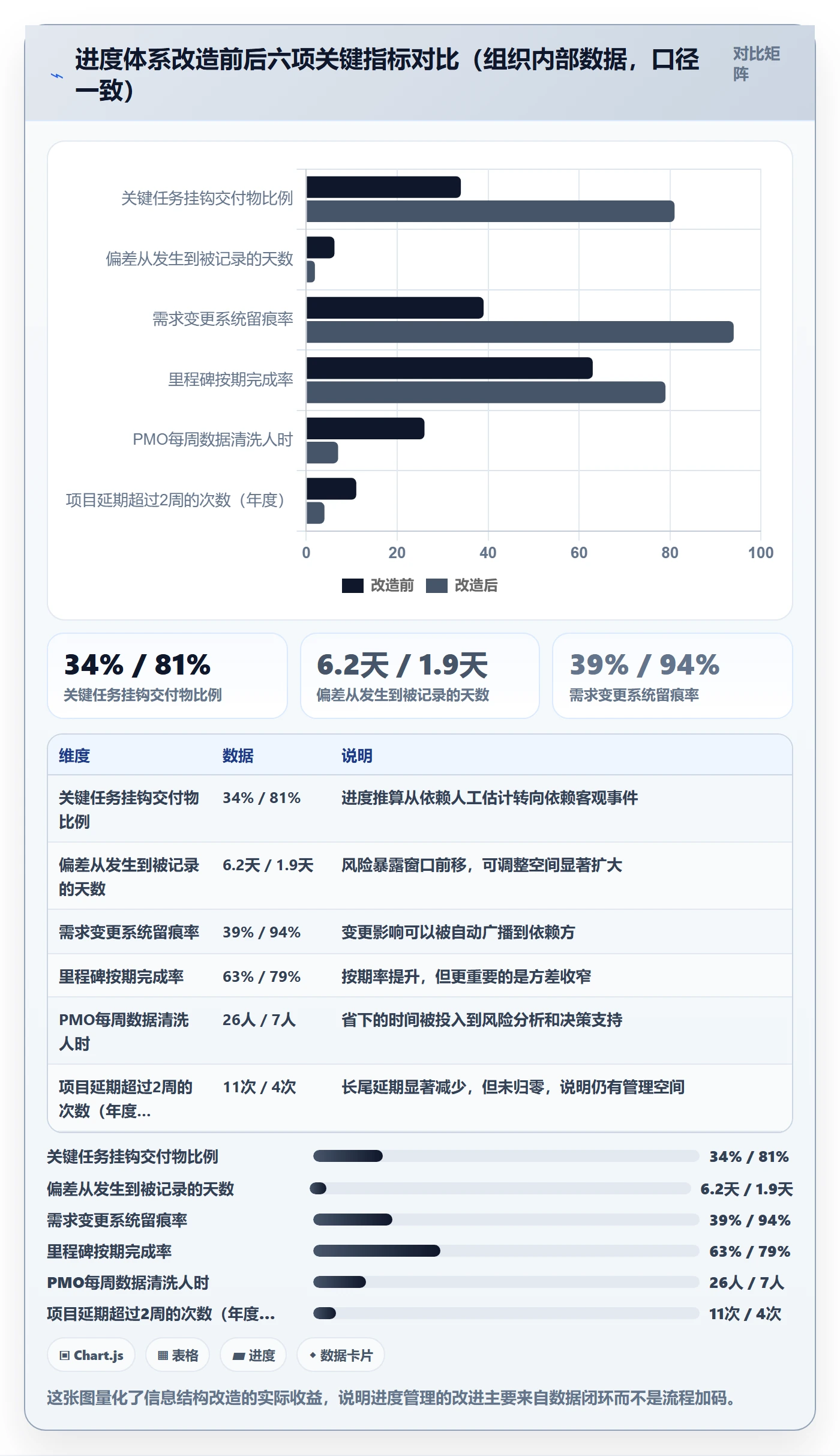

4. 上线6个月后的数据变化
我把改造前后的关键指标做了对比,数据来自组织内部的项目管理系统导出记录,口径保持一致。

有一点需要诚实说明:里程碑按期完成率从63%提升到79%,并不意味着剩下21%的项目管理不力。其中有相当一部分是主动延期,团队在发现范围超载后,选择延期而不是降低质量。这种"主动延期"和"被动延期"是两回事,我在复盘时会把它们分开统计。
5. 私有化部署与国产替代的实际考量
很多中大型组织在这两年都在做工具的国产化替换,我想讲几个容易被忽略的实操点。
第一,私有化部署的评估重点不是能不能部署,而是运维成本。需要提前确认版本升级频率、备份策略、以及是否有内部团队能承接日常运维。我的建议是在选型阶段就要求供应商提供升级和回滚的完整文档,而不是上线后再补。
第二,迁移的核心难点是历史数据的状态映射。旧系统里的自定义状态往往和新系统不一致,需要制定明确的映射表并抽样验证。我们当时抽了5%的历史任务做人工核对,发现了3处映射错误,避免了后续数据口径混乱。
第三,别指望迁移解决流程问题。迁移只是换容器,如果流程本身有问题,换个系统只会让问题以新的形式出现。这也是为什么我们把流程精简放在迁移同期做。
六、不同情况下的行动建议

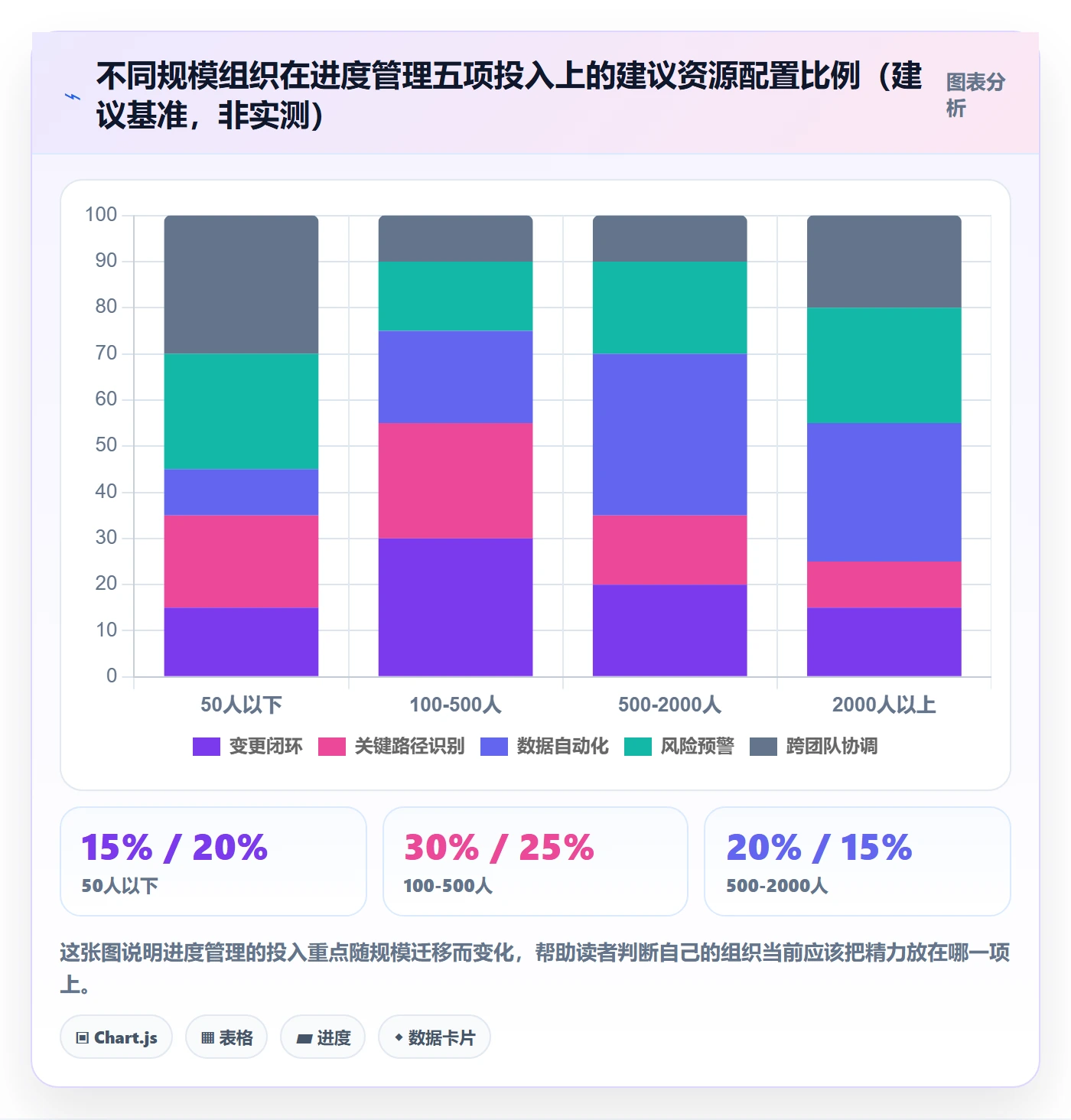

下面按组织规模给出可执行的建议。这些建议的前提是"从现状出发",不是"从理想状态出发",所以有些建议会显得保守,但落地成功率更高。
1. 50人以下团队
不要建复杂流程。核心动作只有三个:一是把任务列到系统里,二是每周固定一次15分钟的进度同步,三是所有影响交付时间的变更必须在群里说明并记录。
工具选型上,优先选轻量、上手快的方案。这个阶段的目标是让数据集中,而不是让流程规范。流程规范可以等到团队规模翻倍后再做。
2. 100-500人团队
这个阶段最值得投入的是变更闭环和关键路径识别。具体动作:
- 建立变更登记机制,所有影响基线的变更必须留痕,哪怕只有一句话。
- 每个项目明确标出关键路径任务,关键任务的状态更新必须附交付物。
- 把必填字段控制在6个以内,宁可少收数据,也不要收假数据。
- 设立月度数据质量巡检,由PMO或指定角色执行。
工具上,这个规模已经可以考虑支持私有化部署和 Jira 迁移的平台,因为数据量和合规要求会逐渐上升,早做规划比后期重迁移成本低。
3. 500-2000人团队
重点转向信息结构设计。这个规模下,PMO不可能了解每个项目细节,必须靠结构判断。
- 统一进度口径:明确完成度按什么定义,禁止用时间流逝推算。
- 建立五信号灯看板,每周自动生成,不需要人工汇总。
- 跨团队依赖必须显式登记,包括依赖内容、承诺交付时间、责任人。
- 把数据清洗工作自动化,把PMO的时间投到风险分析和决策支持上。
4. 2000人以上集团
核心工作变成防止层级传递中的乐观偏差放大。我的建议是:
- 建立穿透抽查机制,随机选取项目,从班组数据一路核对到集团报表,看每一层的汇总规则是否引入了系统性偏差。
- 对汇总规则做显式定义,比如"部分完成"的权重怎么算,禁止各部门自行解释。
- 关键项目直接向PMO报送原始数据,不经过中间层汇总。

七、不同情况下的取舍
所有进度管理方案都是权衡的结果,没有全能解。这一节讲四组我经常遇到的取舍,以及我在不同场景下的选择倾向。
1. 颗粒度 vs 维护成本
颗粒度越细,理论上信息越丰富,但维护成本呈非线性上升。我的经验阈值是:单个任务的计划工期不低于1天,单个任务的状态更新不超过每周2次。低于这个颗粒度,数据的边际价值会被噪声淹没。
例外情况是关键路径上高不确定性的任务,这类任务可以加密到按天更新,但数量应该控制在项目总任务数的10%以内。
2. 自动化 vs 灵活性
自动化程度越高,规则越刚性。对于一个流程高度标准化的组织,自动化收益很大;但对于业务变化快的组织,过度自动化会导致"系统跟不上业务,大家绕过系统"。
我的选择倾向是:核心流程自动化,边缘流程保留人工。比如变更审批、依赖提醒、进度汇总自动化,而任务拆分方式和风险评级保留人工判断空间。
3. 私有化 vs SaaS
这不是技术问题,是合规和成本问题。数据敏感度高、有明确合规要求的组织应该优先考虑私有化部署;数据不敏感、团队分布广、希望快速上线的组织可以优先考虑SaaS。
一个容易被忽略的点是:私有化部署的总成本不只是软件费用,还包括服务器、运维人力和升级停机时间。在做决策时应该按三年周期做总成本测算,而不是比较第一年的采购价。
4. 自研 vs 采购
自研的诱惑在于"完全贴合自己的流程",但代价是持续的研发和维护投入。我的判断标准是:如果进度管理系统不是你的核心竞争力,就不要自研。
我见过一家公司投入8人团队自研项目管理系统,两年后核心功能仍然不如成熟产品,而且因为人员流动,系统维护成了负担。这类投入的机会成本往往被严重低估。
| 取舍维度 | 倾向A | 适合场景A | 倾向B | 适合场景B |
|---|---|---|---|---|
| 颗粒度 | 粗颗粒(≥1天) | 任务类型成熟、变更少 | 细颗粒(<1天) | 关键路径高不确定性任务 |
| 自动化 | 核心流程全自动 | 流程稳定、业务规则清晰 | 保留人工判断 | 业务变化快、规则频繁调整 |
| 部署方式 | 私有化部署 | 数据合规要求高、有运维能力 | SaaS | 团队分散、追求快速上线 |
| 建设方式 | 采购成熟平台 | 进度管理非核心能力 | 自研 | 流程极度特殊且有长期投入预算 |
八、总结:进度管理的终局是"信任基础设施"
回到开头那个92%的故事。如果进度数据是可信的,92%就是一个有价值的信号;如果数据本身被层层修饰过,92%就只是一句话。PMO进度管理的本质工作,不是把报表做漂亮,而是让组织里的每个人相信系统里的数字,并且愿意基于这个数字做决策。
这件事的难度在于它需要长期投入,而且收益不明显,你不会因为上线了一套可信的进度体系就立刻少延期一个项目,但你会在半年后发现自己能更早地看到风险,更从容地调整资源。
我的独特判断有三点,也是这篇文章最想留给你的:
- 进度失真是结构问题,不是态度问题。指责执行者不认真没有意义,要改的是让美化数据变得困难、让真实数据变得安全的机制。
- 判断规则必须前置。把SPI阈值、信号灯定义、变更评估责任写下来并公布,PMO才能从"催进度的人"变成"提供决策依据的人"。
- 工具的价值在于形成数据闭环。对中大型组织而言,支持私有化部署、支持平滑迁移、能把需求到发布全流程打通的平台,比功能列表更长的平台更值得选择。
如果你想开始行动,我建议的顺序是:先用两周时间做一次进度数据可信度体检(对照第三节的五个误区),再用一个月建立变更闭环和关键路径识别,最后再考虑工具层面的升级或替换。顺序反了的话,换系统只会带来新的形式主义。
下一步,你可以先做一件很小的事:打开当前项目的任务列表,随机抽20个任务,检查其中有几个的完成度有客观交付物支撑。如果低于50%,那么优先要解决的不是工具,而是完成度的定义方式。
常见问题解答(FAQ)
1. PMO如何统一多项目的进度口径,避免各部门报上来的完成率没法横向比较?
我在PMO岗位上最头疼的就是月度经营会前收进度表,研发说按故事点算完成了60%,市场说按里程碑算只完成30%,最后领导问我整体进度到底怎样,我只能硬着头皮拼一个数字。更麻烦的是同一项目这个月比上个月还倒退了,我根本解释不清是口径变了还是真延期。
统一口径的核心是先定三层结构:里程碑层只看关键交付物是否通过验收,任务层只看是否进入已完成状态,工作量层用统一的估算单位(建议全公司只用一种,故事点或人天二选一)。
给每个项目定义一条基线,基线一旦冻结,后续所有进度百分比都按同一公式计算:已完成工作量除以基线总工作量,新增需求全部进变更池,不计入分母。这样跨项目可比,也能解释清楚倒退是变更导致的而非执行问题。
落地时建议在项目管理工具里把完成率设为自动字段,禁止手工填报百分比,PMO每两周做一次数据稽核,抽查完成状态与实际交付物是否一致。判断依据很简单:如果两个项目经理用同样输入算出不同结果,说明口径没统一;如果他们算出的结果一致但和现场访谈差距大,说明状态更新纪律有问题,要抓的是更新频率而不是公式。
2. 进度计划做得很细但总是失控,PMO应该抓哪些关键控制点而不是天天催人更新?
我以前也信奉计划越细越好,WBS拆到三天一个任务,结果项目经理光更新状态就花掉半天,真正延期的时候谁也说不清卡在哪。后来我发现催更新没用,大家填的都是自己看着办的状态,真正的问题是没人管那些一旦晚了就必然拖垮整个项目的节点。
PMO要抓的是关键路径上的交付物评审、外部依赖的交付承诺、以及资源冲突的排他性安排这三类控制点。具体做法是先跑一遍网络图找出关键路径,把非关键路径上的任务从周报里删掉,只保留浮动时间小于五天的高风险项。
对每个关键节点设定明确的准入准出标准,比如需求评审通过的定义是签字确认加无未决问题,而不是开完会就算完。外部依赖要让对方给出具体日期并写入双方确认的文档,而不是口头说尽快。资源冲突方面,同一个人不能同时出现在两条关键路径上,PMO要在排期阶段做资源直方图检查,提前两周发现过载。
判断某个控制点该不该管的依据是:它延迟一天,项目整体交付日期是否跟着变;如果不变,就不值得纳入PMO的周度跟踪清单。
3. PMO做的进度报告领导不爱看,怎样让进度汇报真正影响决策而不是沦为形式?
我每个月辛苦做的进度报告,二十页PPT,红黄绿灯加甘特图,领导翻两页就问所以到底能不能按期上线,要不要加人。我特别挫败,明明数据都写了,为什么还是答不上他的问题。后来我才明白,领导要的不是进度快照,而是未来会不会出事、需要他现在做什么决定。
进度报告要从描述状态转向预测和请求。一份有效的PMO报告建议只保留四块:整体健康度用一句话结论加一个数字(比如按期交付概率70%),偏差分析只写影响交付日期或成本的偏差并说明根因,风险预警列出未来四周内可能触发的问题及触发条件,决策请求明确写出需要领导在什么时间前拍板什么事项,不拍板会有什么后果。
数据口径上,按期交付概率不要拍脑袋,用关键路径剩余浮动时间和历史同类项目延期率估算,哪怕是粗略区间也比红黄绿灯有信息量。红灯要配一个具体的恢复方案和所需资源,否则只是把焦虑转嫁给领导。
判断报告是否合格的标准是:领导读完能做出至少一个决定,如果读完只能说知道了,这份报告就是失败的,需要重做成决策导向的结构。
4. 进度偏差已经发生了,PMO该先压缩工期还是先走变更流程,怎么判断优先级?
项目延期两周的时候,团队第一反应是加班赶回来,业务方又跑来加需求,我夹在中间不知道先处理哪头。我也见过硬压工期结果质量崩了、上线后返工更多的案例,所以不敢轻易拍板说加班。但走变更流程又慢,等审批完黄花菜都凉了。
判断顺序是先把偏差定性,再决定动作。偏差分两类:一类是执行效率问题,实际投入和计划一致但产出慢,这类可以靠调整方法、消除阻塞、短期集中攻坚来追回;另一类是范围或外部条件变化,比如需求增加、依赖方延期,这类必须走变更,压缩工期只会把问题推到下游。
分类方法是对比基线工作量和剩余工作量,如果剩余工作量比基线时点应剩的多,说明是范围变了,不是效率问题。确属效率问题的,优先追关键路径上的任务,追回上限建议不超过原工期的百分之十五,超过这个比例通常意味着估算本身失真,应重排计划而不是硬压。
走变更时要同步给出三个选项:延期、减范围、加资源,并写明每个选项对成本和质量的代价,让业务方选而不是PMO自己扛。判断优先级的一个实用原则是:能改变事实的(范围、日期、资源)先谈,改变不了的(已发生的工时)不要纠缠。不管理由多充分,永远不要在没有书面确认的情况下承诺新的交付日期。
核心关键词
文章包含AI辅助创作:计划进度最佳实践:PMO进度管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412211
读者评论
在小团队待过,对“过早模仿大厂流程”这段有同感。但文章建议的“按周填报+必须附交付物”,放到非研发场景就有点勉强:我们做实施交付,很多任务交付物就是一份会议纪要或客户口头确认,为了满足规则经常硬凑材料,结果又变成另一种形式主义。感觉这套方法对产出物边界清晰的研发任务更适用。
作为PMO,进度按时间线性递增这件事我们也踩过,后来把自动推算关掉了,但业务方又反过来要求给个百分比,因为向上汇报必须要数字。所以问题不只在工具和填报,还在上级对“一个确定数字”的需求。另外想问,像供应商协调、外部审批这类等别人动作的关键任务,没有系统事件可挂钩,怎么做到可观测?
对数据部分保留一点看法:12个组织的样本量偏小,58%到91%的四级汇总差异,我在自己公司见过类似情况,但更多是因为各级统计口径和范围不同,而不是刻意美化。把口径差异全归为“失真”可能有点重。还有变更三步闭环,如果小变更也要走全流程,评审成本未必比现在低。
