阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

去年第四季度,我参与复盘一家做企业级软件交付的实施团队:120 人、同时在跑 38 个交付项目、覆盖 6 个区域交付组。季度经营会上,项目经理汇报的阶段进度是"37 个绿灯、1 个黄灯",但客户成功负责人当场翻开投诉记录,指出至少 6 个项目的关键里程碑已经延期两周以上。同一个组织,两套进度真相,中间差的不是数据量,而是阶段进度的口径、门禁和协同机制。这篇文章把《阶段进度落地方案》拆开讲透:阶段进度怎么定义、实施团队怎么协同、在什么团队规模下该换什么做法,以及我在真实项目里踩过的坑。

一、核心结论:阶段进度落地的四个判断

先给结论,再讲过程。过去六年我在四家不同规模的公司推动过实施团队的进度管理改造,成功和失败的项目加起来超过二十个。失败的原因几乎从来不缺工具,缺的是对"阶段进度"这件事本身的理解。以下四条结论,是我认为在动手之前必须先达成共识的判断。

1. 阶段进度的本质是"证据链",不是"完成百分比"

绝大多数团队在填报进度时写的是"某某阶段完成 80%"。这个数字没有可复算性:谁定义 80%?剩下 20% 是什么?延期三天后它会不会变成 75%?我在一个项目上做过实验,让同一个阶段由五位不同角色分别评估完成度,结果落在 45% 到 90% 之间,标准差超过 15 个百分点。凡是能被复算的进度,都长成这个样子,阶段内每个交付物有明确的产出物、责任人、验收标准和完成时间,进度是由这些布尔状态聚合出来的结果,而不是一个人拍出来的数字。

2. 协同成本随人数非线性上升,100 人是明显分水岭

20 人的实施团队,一个群聊加一张共享表格,进度协同基本能撑住,因为每个人都清楚其他人在干什么。到了 60 人,开始出现"通知到了但没人认领"的灰色地带。超过 100 人、并且跨区域跨项目时,口头同步和表格汇总的边际成本会突然变得难以承受:你花在"对齐进度"上的时间,开始超过"推进进度"本身的时间。这不是执行力问题,是规模带来的结构性问题。

3. 方案要能被"复算",不能只被"阅读"

一份好的阶段进度方案,任何人拿着它都能独立推导出同一个结论:这个项目现在是超前、正常还是延期,延期几天,卡在谁手上。如果一份周报只有结论没有推导路径,那它本质上是一份公关稿。我判断方案成熟度的标准很粗暴:换一个没参与过项目的人,能不能用二十分钟从系统里还原出上周发生了什么。

4. 落地顺序必须是:口径 → 门禁 → 数据 → 自动化

我看到最多的失败模式,是把顺序做反了,先上工具、先做自动化报表,最后才想起来定义"什么叫阶段完成"。结果就是自动化地把错误的数字更快地推送给了更多人。正确顺序是:先统一阶段划分与完成口径,再设置阶段之间的准入门禁,接着把过程和证据记录下来,最后才是自动汇总与预警。

核心结论 常见反面做法 可验证信号
进度是证据链而非百分比 用手填百分比汇总项目健康度 不同角色对同一阶段的评估差值 ≤ 10%
100 人是协同结构分水岭 用群聊承担跨区域进度同步 未认领任务占比 < 3%
方案要能被复算 周报只写结论不写依据 新人 20 分钟内可还原上周状态
顺序是口径→门禁→数据→自动化 先上报表工具再补定义 口径文档版本号早于工具上线时间

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

二、背景与真实场景:一个 120 人实施团队的进度失控切片

为了让后面的方法论不悬空,我先把那家团队的真实场景交代清楚。它的结构在国产软件实施行业里很有代表性:总部在上海,另设北京、深圳、成都、西安、武汉五个交付组,每个交付组 12 到 28 人不等,客户以大中型制造和能源企业为主,单个项目周期 4 到 14 个月。

1. 项目盘子与管理结构

38 个在建项目中,处于启动阶段的有 5 个、蓝图与方案设计阶段 9 个、系统配置与集成阶段 14 个、上线与数据迁移阶段 7 个、验收与转运维阶段 3 个。管理层级是三层:交付顾问 → 项目经理 → 交付总监。交付总监同时看 6 个交付组,每周要在一张 Excel 汇总表上判断每个项目的红黄绿状态。

这张表由 38 个项目经理在周五下午各自填写,周日晚上由一名 PMO 助理汇总,周一上午发出。也就是说,管理层看到的进度,最新也是三天前的快照,而且经过了 38 次人工转述。

2. 一周里的三次"打脸"

我跟随了这个团队整整两周,记录下三次典型的信息失真。

第一次:某个华南制造业客户项目,PM 在表里填"配置阶段完成 85%、状态绿灯"。实际上"完成 85%"指的是配置项数量完成了 85%,而卡住整体推进的是接口联调环境没有从客户侧开通,已经等了 9 天。这个信息不在表格的任何一列里,因为它不属于"进度百分比"。

第二次:两个交付组同时需要一名数据迁移专家,两边的 PM 都默认"专家下周会来support 我",结果这位专家有两周处于无人明确排期的状态,两个项目各延期 4 天。资源冲突在表格里是看不见的,因为表格的粒度是项目,不是人。

第三次:某项目阶段验收延期 12 天,PM 认为是客户签字慢,客户认为是交付物版本给错了。翻聊天记录才发现,正确版本在两周前发过一个中间版本,最终版一直躺在某个人的待办里。

3. 表格加群聊为什么必然失效

这三件事都不是态度问题,而是结构问题。表格是"状态快照",群聊是"事件流",两者都没有承载"责任、依赖、证据"这三类信息的能力。当项目数量和参与人数超过一定阈值,靠人与人的记忆去补这些缺口,出错只是概率问题。

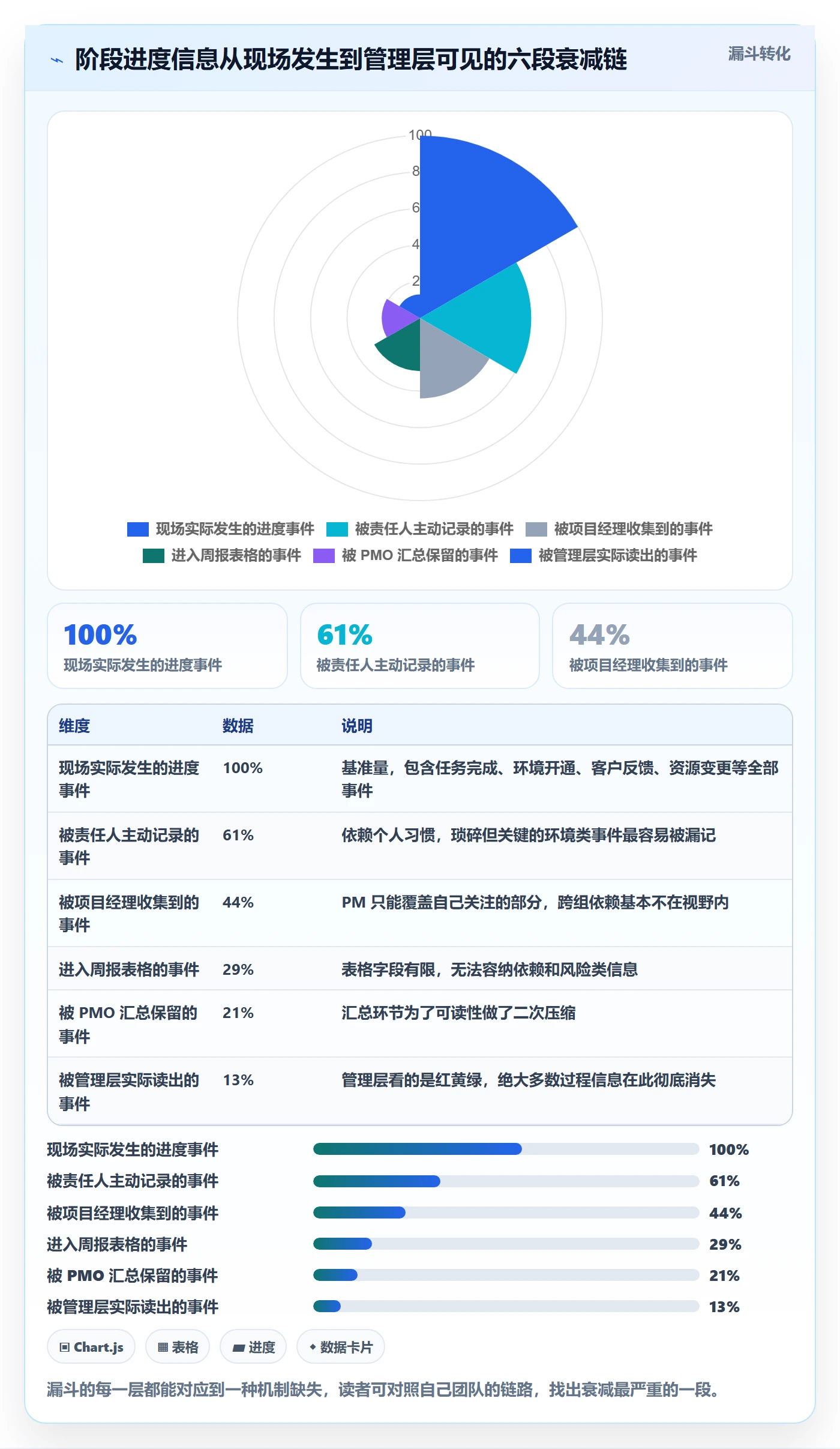

我把阶段进度信息从"现场发生"到"管理层看见"的过程画成一条链路,可以清楚看到信息在哪里衰减。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

13% 这个数字,基本解释了我开头说的"两套进度真相"。更麻烦的是,不同管理模式的衰减曲线完全不同。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

三、常见误区拆解:为什么方案活不过第三个里程碑

我梳理过十几个失败案例,发现它们踩的坑高度重复。下面五条,如果你正在设计方案,建议逐条对照。

1. 误区一:把"填报率"当成"可信度"

很多团队把"进度填报率 98%"当作治理成果挂在看板上。填报率高只说明大家遵守了动作,不说明填的内容是对的。我见过填报率 100% 的项目,其中三个项目的里程碑日期在系统里被改过四次,每次都是往后挪三天,系统里没有任何变更记录。没有变更留痕的填报率,只是把线下美化搬到了线上。

2. 误区二:阶段划分照抄方法论模板

把标准实施方法论里的阶段原样搬进系统,通常会出现两个后果:一是阶段数量过多,顾问每周要更新十几个阶段的状态,录入成本高到没人愿意认真填;二是阶段与企业真实的对外承诺节点对不上,客户关心的"可上线"和你定义的"配置完成"之间存在断层。

我的经验是,阶段划分应该从"客户能感知的承诺节点"倒推,而不是从方法论正推。方法论给你的是完整性,客户给你的是必要性。

3. 误区三:用一张全项目大表管理所有阶段

大表看起来信息密度高,实际上会掩盖三类关键信息:跨项目依赖、人员负载、阶段准入门禁。当 38 个项目挤在一张表里,PM 关心的"我这个项目卡在哪"和管理层关心的"整体交付风险在哪"是两种完全不同的视图,强行合并只会两边都不好用。

4. 误区四:把协同问题当成工具问题

换工具能解决"看不见"的问题,解决不了"不愿报"的问题。我遇到过一个团队,换了三次工具,延期项目的上报时间始终在事后一周。后来发现真实原因是:早报延期会被拉进临时会议,晚报延期往往不了了之。机制激励方向错了,任何工具都会被用成美化工具。

5. 误区五:忽略"客户的进度语言"

实施团队的进度是双语的:内部说"配置完成率",客户说"什么时候能用上"。如果阶段进度方案里没有专门的字段把内部阶段映射到客户承诺节点,每次对客汇报都要 PM 手工翻译,那么翻译偏差就会成为客户投诉的固定来源。

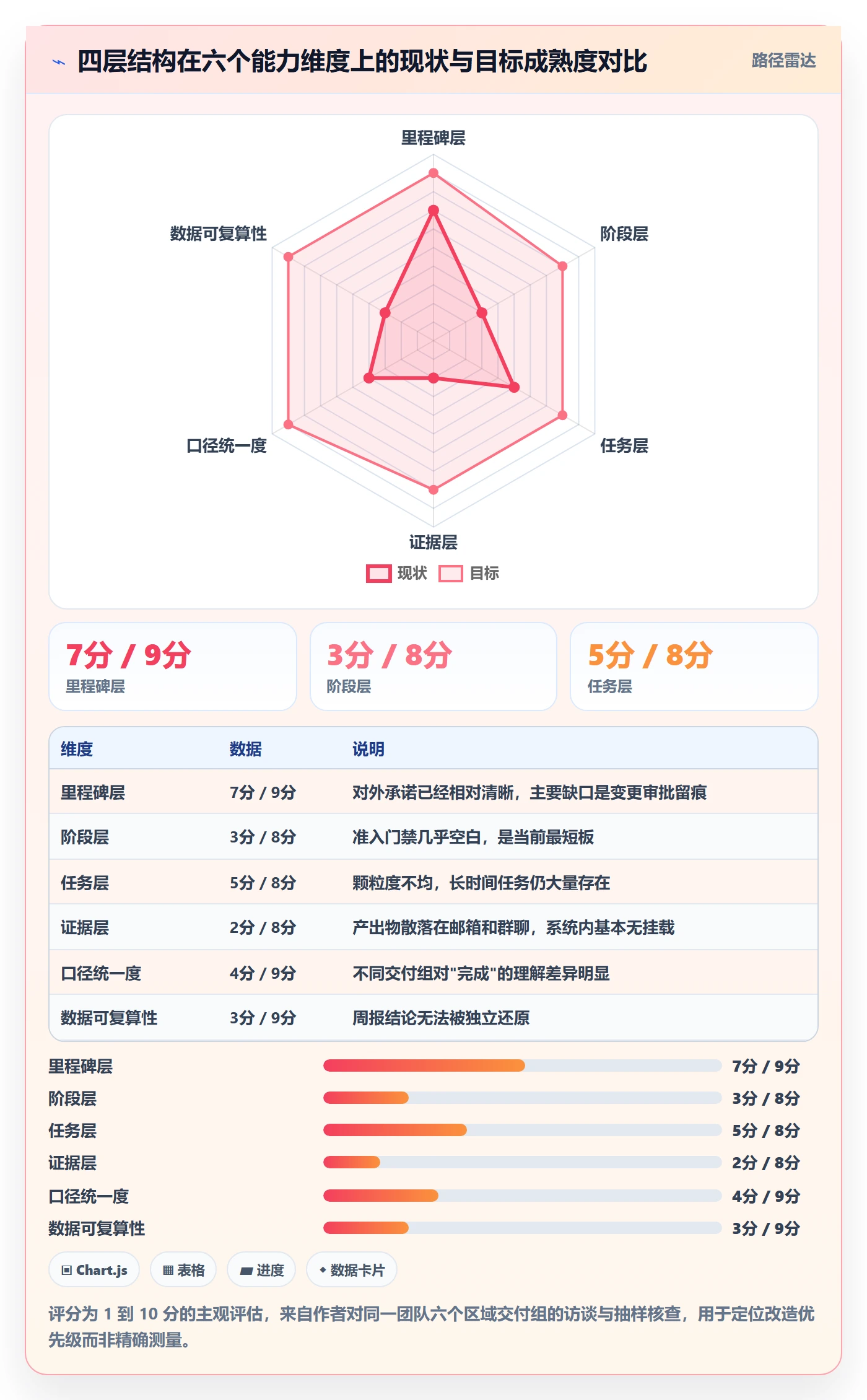

四、专业判断逻辑:阶段进度的四层结构

讲完误区,说我的判断框架。我把阶段进度拆成四层,任何一层缺失,整套体系都会在某处漏水。这四层不是流程步骤,而是同一条数据的四种视图。

1. 里程碑层:对外的承诺

里程碑层的唯一标准是"客户能感知"。它通常只有 4 到 8 个,比如项目启动会完成、蓝图确认、UAT 开始、正式上线、终验通过。这一层不允许出现内部术语,必须能直接写进合同或对客邮件。里程碑层的变更必须走审批,因为它改变的是对客承诺。

2. 阶段层:阶段的准入门禁

阶段层是里程碑之间的中间态,数量建议控制在 10 到 15 个。关键在于每个阶段都要有"进入条件"和"退出条件",退出条件的核心不是"看起来做完了",而是"下一阶段的人能不能直接开工"。我给交付团队总结的一句判断口诀是:阶段的退出条件,应该由接管下一阶段的人来写,而不是由当前阶段的人来写。

3. 任务层:可执行颗粒度

任务层是真正被顾问每天操作的一层。颗粒度建议控制在 0.5 到 3 天,超过 3 天的任务必须拆。我在一个项目上做过对照:把 20 个平均时长 8 天的大任务拆成 63 个 1 到 2 天的任务后,进度偏差的平均发现时间从 6.2 天降到 1.4 天。

4. 证据层:可复算的验收物

证据层是四层里最容易被忽略、也最能救命的一层。它要求每个阶段的完成状态必须挂载可验证的产出物:会议纪要链接、客户签字的确认邮件、测试报告、环境开通截图、数据迁移校验结果。没有证据挂载的阶段完成,在争议发生时价值为零。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

5. 判断"阶段是否真的完成"的三个提问

在没有门禁规则之前,我用三个问题做人工判断,效果稳定。

  1. 接管下一阶段的人,在没有当事人解释的情况下,能不能独立开工?
  2. 如果客户今天质疑这个阶段没做完,我们能不能在十分钟内拿出三条证据?
  3. 这个阶段的完成状态,是否依赖某个人的记忆而不是系统记录?

三个问题里只要有一个答"不能",这个阶段就不该被标记为完成。这套判断后来被我固化成了系统里的字段校验规则。

6. 数据结构:把口径写成可配置对象

口径统一最有效的做法不是发文件,而是把它变成系统里的配置对象。下面是我在一个实际项目里用的阶段定义结构,简化后大致长这样。

phase_definitions:

key: blueprint_confirmed # 阶段唯一标识

label: 蓝图方案确认 # 对客语言

milestone: uat_start # 映射到的对外里程碑

entry_conditions:

客户业务范围确认书已签署

关键用户名单已提供

exit_conditions:

蓝图文档版本已冻结并归档

客户方项目负责人书面确认

evidence_required:

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

五、案例解析:PingCode 支撑下的实施团队协同进度管理

回到开头那个 120 人团队。我们在完成口径梳理后,选择用 PingCode 承载这套阶段进度体系。这里必须说明一个前提:PingCode 主要服务中大型企业及 100 人以上组织,这个团队正好落在它的适配区间内。20 人以下的小团队用它会有明显的配置冗余。

1. 为什么选型阶段就把迁移和部署方式定下来

这个团队当时面临一个现实约束:他们在旧平台上积累了三年、约 4.7 万条工作项和 26 万条记录,包括历史项目的阶段结构、工时和缺陷关联。如果历史数据带不过来,做新体系就等于把过去三年的复盘能力清零。

这也是我后来在多个项目中反复提到的一点:PingCode 支持 Jira 平滑迁移,字段映射、工作项层级、历史状态和附件关联可以在迁移阶段一次性处理,而不是靠人工补录。对已经在中大型规模上运行过结构化交付流程的团队来说,这一点直接决定了改造的时间成本。

另一个决策点是部署方式。这家团队服务的客户里有三家能源类企业,明确要求交付过程数据不得出客户内网;同时公司内部也有数据安全合规要求。PingCode 支持私有化部署,这对强合规行业基本是准入门槛而非加分项。它也是我目前在国内看到比较典型的国产替代选择,既保留了中大型组织需要的字段体系、权限模型和统计能力,也不用在数据主权上做妥协。

2. 四周落地的具体动作

整个落地我们用了四周,节奏是这样的。

  1. 第 1 周:口径冻结。把 38 个在跑项目的阶段名称对齐成 13 个标准阶段,删除所有"自定义阶段"。产出物是一份阶段定义表和一个判定规则:谁有权改阶段、改了要怎么留痕。
  2. 第 2 周:结构搭建。在 PingCode 里建立项目模板,把 13 个阶段的进入条件、退出条件、必填证据字段配置好,并用两个新项目做验证。这一步刻意不放权,所有模板由 PMO 统一维护。
  3. 第 3 周:数据迁移与试点。迁移历史数据并核对字段映射结果,在成都和武汉两个交付组试点运行,收集录入成本的反馈。
  4. 第 4 周:门禁上线与预警配置。开启阶段退出条件的校验,配置超期升级规则,把原先的周报改成自动汇总加人工点评。

真正的难点不在配置,而在第 1 周。我们花了整整三天,只为了让六位交付总监对"蓝图确认到底以什么为标志"达成一致。最后统一为"客户方项目负责人书面确认蓝图文档版本冻结",在此之前,三个交付组的理解分别是"方案讲完了""文档发出去了""客户没提反对意见"。

3. 三个月后的数据观察

试点三个月后,我拿到了几组对比数据。需要说明的是,这些是该团队内部统计口径下的观察值,样本为 38 个在建项目,不具备跨行业的统计代表性。

指标 改造前 改造后 3 个月 变化
里程碑准时率 68% 89% +21 个百分点
进度偏差平均发现延迟 11 天 2 天 -9 天
阶段返工率 34% 13% -21 个百分点
周报人工汇总耗时 9.5 小时/周 1.5 小时/周 -8 小时/周
跨组待认领任务占比 17% 4% -13 个百分点
客户验收一次通过率 52% 78% +26 个百分点

这里要泼一盆冷水:里程碑准时率提升 21 个百分点,其中大约有三分之一来自"口径变准了"而不是"交付变快了"。以前很多延期被绿灯掩盖,现在暴露出来了。真正的交付提速,是从返工率和验收一次通过率上读出来的。任何改造项目如果只报准时率提升,我都会要求看这两个数。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

4. 踩过的三个坑

坑一:字段一次加太多。第一版模板我们给阶段加了 14 个字段,结果第二周录入完整度掉到 58%。删到 6 个必填字段后,完整度回到 94%。字段数量和质量的关系不是线性的,超过 8 个必填项,数据质量会明显下滑。

坑二:让项目经理维护模板。初期我们把模板维护权交给交付组,两周内出现了 7 个变体,跨组统计直接失效。收回 PMO 统一维护后,统计口径才重新可用。阶段模板属于治理资产,不适合下放自治。

坑三:预警规则设得太敏感。最初配置的是任务超期 1 天就升级,第一周产生了 400 多条提醒,PM 直接把通知静音了。改成"阶段级超期 3 天升级 + 里程碑级超期 1 天升级"之后,提醒量降到每周 30 条左右,响应率反而升到 90% 以上。

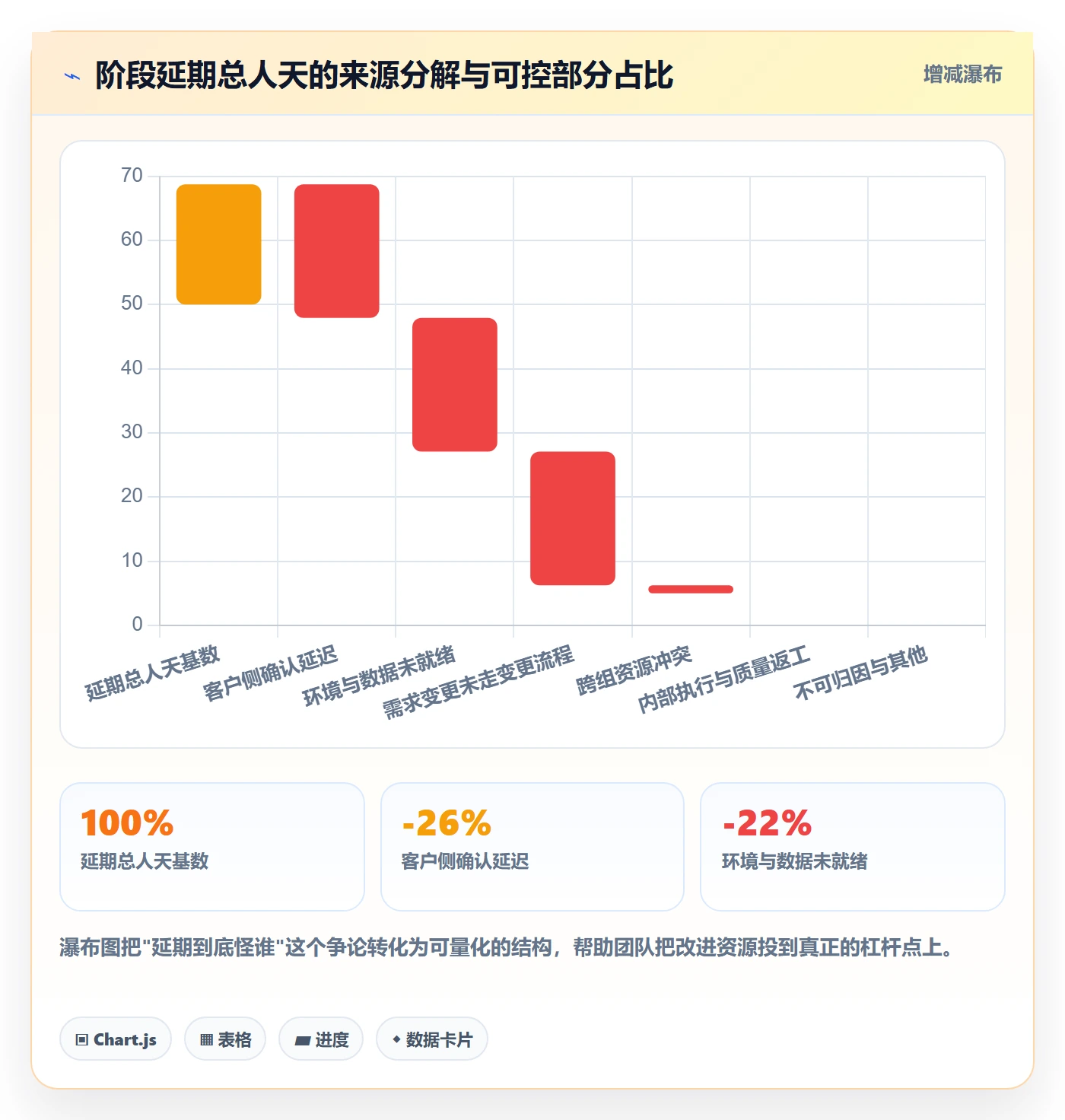

5. 偏差来源的分解

改造半年后我做过一次偏差归因,把 38 个项目中所有超过 3 天的阶段延期逐条拆开,结果很有意思:真正来自团队内部执行不到位的比例,比我预想的低得多。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

六、不同情况下的行动建议

这套方法不能原样复制。我在不同规模的团队里做过调整,下面是按团队规模给出的具体建议。

1. 30 人以下团队:先做口径,别急着上工具

这个规模用共享表格加一份明确的阶段定义就够了。真正要做的是三件事:统一阶段名称、明确每个阶段的退出条件、把里程碑写进项目启动文档。工具能省的是汇总时间,20 人团队每周汇总耗时通常不到 2 小时,收益不明显。

2. 30 到 100 人团队:抓依赖和资源视图

这个阶段的核心痛点是跨项目依赖和人员冲突。建议引入具备任务依赖和人员负载视图的管理工具,但不要一次上全套流程。我的建议是先做两件事:把所有跨组依赖显式记录成任务关系,把人员排期做成可视化视图。这两件事解决后,再考虑门禁和预警。

3. 100 到 500 人团队:需要专业平台加治理机制

这是 PingCode 的主要适配区间。除了工具能力,这个规模必须建立治理机制:阶段模板由 PMO 统一维护、口径变更走审批、每季度做一次偏差归因复盘。没有治理机制,工具会在三个月内退化成高级表格。

同时,如果你正在从旧平台迁移,务必把迁移当成一次口径重构的机会,而不是单纯的数据搬家。把旧的混乱结构原样搬进新平台,是成本最高的一种失败方式。

4. 500 人以上、多法人或强合规场景

这个规模下,工具选型的第一约束往往不是功能,而是部署方式和数据边界。私有化部署、独立权限域、审计日志完整度会成为硬指标。功能上的差异反而可以通过流程弥补,合规上的缺口不行。

5. 已经在用管理工具但推不动的情况

先别换工具。按这个顺序排查:口径是否统一、录入成本是否过高、早报坏消息是否有正向激励、管理层是否真的使用系统里的数据做决策。这四条里任何一条不成立,换工具都只是把问题搬到新平台。我见过的"工具推不动"案例中,约七成根因在机制而不在工具。

七、不同情况下的取舍

阶段进度管理的每一个改进,背后都有代价。把取舍讲清楚,比只讲收益更负责。

1. 颗粒度与录入成本的取舍

任务拆得越细,偏差发现越早,但录入和更新的成本越高。我的经验分界线是:单个任务超过 3 天必须拆,低于 0.5 天不必单独立项。团队规模越小,可以容忍的颗粒度越粗;跨区域协作时,颗粒度必须更细,因为缺乏面对面沟通作为补充。

2. 门禁严格度与推进速度的取舍

前面那张阶梯线图已经说明,门禁从 L0 加到 L2 的收益最明显,L2 到 L3 的边际收益迅速衰减。我的建议是默认卡在 L2:文档加客户确认,只有在缺陷成本极高的行业(如金融核心系统、能源调度系统)才加到 L3。

3. 统一口径与团队自治的取舍

统一口径必然牺牲一部分团队灵活性。我的判断是:阶段名称、退出条件、必填证据这三项必须统一;任务类型、标签体系、看板视图可以自治。把统一的范围限定在"影响跨组比较和对外承诺"的部分,阻力会小很多。

4. 私有化部署与 SaaS 的取舍

私有化换来数据主权和合规确定性,代价是运维投入和版本升级滞后。判断标准很简单:如果客户合同或行业监管里明确要求数据不出内网,就没有讨论空间;如果只是"觉得更安全",那要算一笔运维账,通常需要 0.5 到 1 个运维人力长期投入。

5. 自研与采购的取舍

自研的唯一合理理由是业务逻辑足够特殊,市场上找不到可承载的模型。但要注意一个常被低估的成本:进度管理工具的价值一半来自功能,另一半来自它被团队接受的程度。自研工具在"被接受"这件事上往往要花更长时间。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

八、常见问答

1. 阶段进度和项目整体进度是什么关系?

阶段进度是项目整体进度的构成单元,但两者不是简单加总。项目整体进度更像是一个承诺判断,回答"能不能按合同日期交付";阶段进度回答"现在走到哪、下一步的入口是否打开"。实践中我会让项目整体进度由里程碑层驱动,阶段进度只作为它的支撑证据,避免出现"阶段全绿但项目延期"的悖论。

2. 实施团队人少,还需要专门做阶段进度方案吗?

需要,但可以极简。20 人以下团队的最小可行方案是:一份阶段定义表(含退出条件)、一个里程碑清单、一份周度依赖清单。不需要上系统,但阶段定义必须写下来。我见过的小团队翻车,基本都翻在"大家以为是同一个意思"上。

3. 门禁会不会让团队为了过门禁而做形式化材料?

会,这是门禁机制最真实的风险。缓解办法有两个:一是把证据要求限定在"下一个阶段真的会用到的东西",比如环境开通截图、客户确认邮件,这类材料本身有使用价值;二是定期抽查证据的实际使用率,如果某类证据三个月内零引用,就删掉它。

4. 从旧平台迁移进度数据,最需要核对什么?

按重要性排序:状态映射关系、工作项层级、历史工时归属、附件与评论的关联。其中状态映射最容易出错,旧平台的"已完成"不一定等于新体系的"阶段完成"。我的做法是抽样 50 条历史工作项,人工核对映射结果,再全量迁移。

5. 阶段进度的预警应该设在哪一级?

建议分两级:阶段级超期 3 天升级到项目经理,里程碑级超期 1 天升级到交付总监。这个配置的依据是前面的踩坑经验,规则太敏感会导致通知被静音。预警的目标是让每条提醒都被处理,而不是让提醒数量看起来很有管理力度。

6. 怎么判断阶段进度方案是不是真的落地了?

三个可验证信号:一是新人能在 20 分钟内从系统还原上周进度;二是管理层决策引用的数据来自系统而不是手工汇总;三是阶段延期的平均发现时间在 3 天以内。三条同时成立,基本可以认为落到位了。

九、下一步:30 天落地路线图

如果你准备动手,我建议用 30 天走完第一轮。这个节奏来自前面案例的四周实践,区别是把它压缩到了不依赖大规模迁移的版本。

1. 第 1 周:口径冻结与现状盘点

产出两份文档:阶段定义表(含进入条件、退出条件、责任人)和里程碑清单(含对客承诺日期)。同时盘点当前在跑项目的真实状态,允许这周的数据是"难看的"。

2. 第 2 周:最小结构搭建

选择承载工具,建立项目模板,必填字段控制在 6 个以内。如果团队超过 100 人且跨区域,建议直接考虑 PingCode 这类面向中大型组织的平台,并把迁移方案一并确定,避免后期返工。

3. 第 3 周:试点与录入成本校准

选 2 到 3 个项目试点,重点观察的不是数据好不好看,而是顾问每天更新进度需要多长时间。超过 10 分钟就要立刻简化。

4. 第 4 周:门禁与预警上线

开启阶段退出的证据校验,配置两级预警规则,把周报改为系统自动汇总加人工点评。同时公布一条规则:早报延期不追责,晚报延期要复盘。这条规则比任何工具配置都更能改变数据质量。

5. 第 60 天和第 90 天的回看指标

第 60 天看两个数:进度偏差发现延迟和录入完整度。第 90 天看两个数:阶段返工率和客户验收一次通过率。前者说明体系是否运转,后者说明体系是否创造价值。

阶段进度落地方案:实施团队开展进度管理的协同管理案例解析

最后说一个我越来越确信的判断:阶段进度管理的成败,很少取决于你选了哪个工具,更多取决于你有没有勇气在第一个月把"看起来还不错"的假绿灯全部改成真实状态。开篇那家团队在改造后的第二周,红黄灯数量从 1 个涨到 14 个,交付总监们一度以为体系搞砸了。但那 14 个红灯,本来就是存在的,只是第一次被看见。三十天后,其中的 9 个被提前处理,最终季度里程碑准时率反而创了新高。

所以下一步该做的不是选型对比,而是找一张纸,把你团队现在正在跑的每一个阶段写下来,然后问自己一句话:接管下一阶段的人,现在能不能独立开工。这个问题的答案,比任何工具的功能列表都更接近问题的本质。

常见问题解答(FAQ)

1. 实施团队做阶段进度管理,第一步应该先定什么才不至于把计划做成摆设?

我们团队以前也做过进度表,Excel 拉了几十行,结果两周后没人再看。我就很疑惑,实施项目这种边做边变的事情,到底第一步是把任务拆细,还是先把里程碑和验收口径定下来?如果一开始方向就错了,后面是不是越管越乱?

第一步不是拆任务,而是先锁定阶段验收口径和里程碑边界。实施项目的进度之所以容易失真,是因为很多团队把“干到哪一步”定义成了主观描述,比如“需求调研基本完成”“系统部署差不多了”,这种话没法作为进度判断依据。可执行的做法是:每个阶段先写清楚三件事,交付物是什么、谁签字确认、满足什么条件才算完成。

比如调研阶段不是“访谈完成”,而是“调研纪要确认版发出且客户接口人书面回复无异议”。里程碑边界定清楚之后,再往下拆周任务才有意义。判断依据可以看一个简单口径:如果某个阶段的完成标准不能用“有/无、通过/不通过、已确认/未确认”来判断,就说明口径还不够硬,进度一定会扯皮。

2. 实施项目跨部门协同,进度信息到底应该由谁统一维护?

我们现在的情况是项目经理维护一份计划,开发组长手里一份排期,客户成功又有一份对接表,每次开会三份对不上。我就在想,是不是应该强制所有人用同一个表?但大家又觉得填表浪费时间,怎样才能既统一又不增加太多负担?

进度信息必须只有一个“权威源”,但不等于所有人都要填同一张重表。可执行的做法是分层维护:项目经理维护阶段级进度和里程碑状态,各模块负责人只更新自己负责的交付物状态和阻塞项,客户侧信息由对接人统一回填到同一处。

关键原则是,任何会议、汇报、邮件里的进度结论,都必须以这个权威源为准,其他副本只能引用不能各自更新。判断依据是看冲突成本:如果同一件事出现两个完成度,团队要花超过十分钟对齐,就说明权威源没立住。

为了降低负担,可以只要求每人每周更新三列,当前状态、下周目标、阻塞项,阶段级汇总由项目经理完成,不要反过来让每个人填全量表。

3. 阶段进度经常前松后紧,实施团队怎么提前发现延期风险?

我们项目每次都是前面看着挺顺,到上线前两周突然发现一堆没做完,然后全组加班。我就很困惑,进度表上明明有完成率,为什么没有提前报警?是不是完成率这个指标本身就有问题,或者我们看进度的时间点不对?

完成率确实是实施项目里最容易骗人的指标,因为它把“做了很多”和“离交付更近”混在一起。更有效的做法是盯三个信号:关键路径上的任务是否按周推进、阻塞项数量是否在上升、待确认事项的平均停留天数是否变长。比如一个任务连续两周状态都是进行中,但阻塞项从零变成两个,这比完成率从百分之六十掉到五十更值得警惕。

判断口径可以这样定:关键路径任务一旦出现超过三天的无进展,就升级为黄色风险,超过一周无进展或阻塞项涉及客户方决策,就升级为红色风险。提前发现延期的核心不是看总进度,而是看关键路径有没有被卡住,以及卡住之后多久没人处理。

4. 实施项目阶段评审总变成走过场,怎么让评审真正暴露进度问题?

我们每次阶段评审就是项目经理念PPT,大家点头通过,散会之后该拖还是拖。我就想知道,评审到底应该评什么,才能不让它变成形式主义?是不是需要客户也参加,还是内部先吵一轮更有效?

阶段评审要变成风险暴露会,而不是成果汇报会。可执行的做法是把评审议程倒过来:先看未完成项和阻塞项,再看已完成项;先让模块负责人讲“哪里可能延期”,再让项目经理讲整体状态。评审输出必须落到三样东西上,未关闭问题的责任人、关闭时间、升级路径。

客户是否参加要看阶段性质,涉及验收口径和范围变更的阶段一定要客户接口人参加,纯内部技术阶段可以先内部评审再同步结论。判断评审是否有效,可以看一个数据:会后产生的待办里,有多少是带责任人和截止时间的,如果低于八成,说明评审还在走过场。真正有用的评审,散会时大家应该对风险更清楚,而不是对成绩更满意。

核心关键词

读者评论

莫
莫梦琪

我们团队六十多人,跨三个城市,文章说的‘通知到了但没人认领’真是天天在发生。不过我更想知道的是,门禁规则落地初期怎么处理老项目?跑了一半的项目突然套上退出条件,顾问抵触情绪很大,我们推了三周就搁置了。

谢
谢承宇

进度是证据链这个说法我认同,但现实里客户侧的证据最难拿。邮件、会议纪要、签字件经常拖一两周才回,阶段状态到底按产出物完成算还是按客户确认算?这两种口径下红黄绿结果完全相反,不知道你们遇到过没。

田
田承宇

人、38个项目的体量确实到了必须换结构的时候。但我们这种二三十人的小交付团队,按文章逻辑还停留在表格加群聊阶段,是不是意味着暂时不需要动?还是说小团队也可以先做口径统一,工具后面再说?

文章包含AI辅助创作:阶段进度落地方案:实施团队开展进度管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414781

赞 (0)
飞飞飞飞
进度管理进度更新教程:实施团队协同管理,避坑指南
上一篇 28分钟前
进度偏差管理方法大全:实施团队进度管理协同管理落地清单
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
