任务属性分类教程:PMO协同管理,避坑指南

2023年夏天,我帮一家做工业设备的客户做PMO年中复盘,会议室里两拨人吵了四十分钟。研发负责人说PMO的月度资源报表从来没准过,PMO负责人说研发填的任务属性一半是空的、一半是瞎填的。我当场打开他们协作工具的后台,任务属性面板一共31个字段,其中9个是三年前某个项目临时加上去、项目结束后再也没人清理的。这不是工具问题,也不是态度问题,是任务属性分类从来没有被当作一件"治理工作"来做。

这篇文章把我这些年在这件事上踩过的坑、形成的判断逻辑和可以直接抄走的落地清单,一次讲清楚。

一、先给结论:任务属性分类是PMO的数据契约,不是字段美化

很多人把任务属性分类当成"配置工作",在工具里加几个下拉框、给几个选项就完事了。我做了十几年的项目治理,越来越确定一件事:任务属性分类本质上是PMO和交付团队之间的一份数据契约。这份契约规定了"什么信息在什么时点、由谁、以什么粒度被记录下来",它决定了PMO后面所有的报表、度量、资源调配、风险预警能不能成立。

所以在这篇文章里,我不会先讲"怎么建字段",而是先给出五条我在实践中反复验证过的结论。如果这五条你不认同,后面的操作细节抄过去也会变形。

1. 结论一:唯一验收标准是"能不能被聚合"

判断一个任务属性该不该存在,不要问"这个信息有没有用",而要问"这个信息我打算按什么维度聚合、聚合出来的数字要给谁看"。不能被聚合的属性,就是噪声。

举个我见过的最典型的反例:某团队加了一个"任务难度"字段,1到5分,让执行人自己打。半年后PMO想用它做资源负载分析,发现同一个需求,A打的3分,B打的5分,标准完全不一样。这个字段"有用吗"?看起来有用。能聚合吗?不能,因为它没有统一的判定基准。

反过来,"任务类型""所属项目集""需求来源""是否跨部门"这些字段,看起来平平无奇,但每一个都能直接切出报表维度,这就是合格的属性。

2. 结论二:属性数量和协同效率是倒U型,不是越多越好

很多PMO的第一反应是"信息越全越好",于是一路加字段。但我在自己参与过的项目复盘记录里做过一个粗略统计(样本是2021,2024年我深度参与的17个PMO治理场景,样本量不大,只能看趋势),当必填属性从12个增加到24个,一线填写完整率会从接近九成掉到五成左右。

更麻烦的是,字段一多,一线就会开始"应付式填写",全部选默认值、全部选第一个选项、备注里写"见群聊"。这种数据比没有数据更危险,因为它会给你一个虚假的确定性。

任务属性分类教程:PMO协同管理,避坑指南

3. 结论三:标准必须在任务发起端统一,收口端只能清洗不能重塑

我见过太多PMO把精力花在月末"洗数据"上:导出一张Excel,人工把"移动端""APP""手机端"三个写法合并成"移动端"。这种做法在字段少的时候勉强可行,字段一多就会崩。

正确的顺序是:在任务被创建的那一刻,属性就已经是规范的。这意味着属性选项必须是受控枚举,而不是自由文本;意味着模板要前置到创建入口;意味着PMO要做的是"设计入口",而不是"清理出口"。

4. 结论四:属性必须和权限、自动化、报表三件套绑定,否则活不过三个月

一个属性如果只是"填了放在那儿",它一定会被放弃。我在实践中总结出一个判断标准:任何一个新增属性,如果它不能触发一条自动化规则、不能进入至少一张固定报表、或者不能约束某类人员的可见范围,那它就不该被加进去。

比如"是否涉及客户现场"这个属性,如果填了之后会自动给现场支持组派单、并且在"现场风险周报"里出现,那它就是活的。如果填了只是躺在字段列表里,三个月后你会看到它90%是空值。

5. 结论五:从别的平台迁移过来时,你做的是语义重建,不是字段复制

这是最容易被低估的一条。很多团队从海外工具迁到国产平台时,第一反应是"字段一对一搬过去"。但老系统里的字段往往是三年里被不同项目各自加出来的,语义重叠、命名混乱、依赖已经废弃的工作流状态。迁移是一次难得的重置机会,把31个字段搬成31个字段,等于把技术债一起搬过去。

后面我会用一个真实的中大型企业迁移案例,讲清楚这个"重建"具体怎么做。

二、真实场景:任务属性失控,通常从这三个地方开始

抽象的道理讲完了,接下来讲我实际遇到的三类场景。这三类场景覆盖了绝大多数中大型组织的处境,你可以对照看自己更像哪一种。

1. 场景一:多事业部并行的制造集团,120人研发组织

这家客户的研发体系分三个事业部,共用一套协作平台,但每个事业部有自己的项目流程。问题出在"项目集"和"所属产品线"这两个字段上:A事业部用项目集表示产品大版本,B事业部用项目集表示客户交付批次,C事业部干脆不用。结果集团层面想拉一张"全研发资源投入分布"的报表,做了两个月没做出来。

我进去之后做的第一件事不是改字段,而是画了一张"集团-事业部-项目-任务"的四层结构图,然后强制规定:项目集只表达"投资口径的归类",产品线只表达"技术资产的归类",其余语义一律不许借用这两个字段。字段还是两个,但语义被锁死了。

这件事给我的启发是:属性混乱往往不是字段不够,而是同一个字段被赋予了多重语义。

2. 场景二:职能型PMO横跨20个部门,靠Excel收口

第二类场景更常见:PMO本身没有强推工具的能力,各部门用自己的方式记录任务,PMO每月收20份Excel再合并。这种模式下,任务属性分类基本上等于"每个部门一套方言"。

我在这种场景里通常会先做一件反直觉的事:不要一上来就统一字段,而是先统一"必须回答的三个问题",这件事为谁做、什么时候要、卡在谁手上。三个问题对应到属性上,就是"需求方/受益方""承诺完成时间""当前阻塞方"。

先把这三个字段在所有部门推齐,再逐步扩展。我在一个跨20个部门的场景里用这个方法,第一个月只推三个字段,第二个月加到七个,第四个月加到十一个,比一次性推十五个字段的成功率高得多。

3. 场景三:从海外工具迁移到国产平台时的属性翻译

第三类场景这几年越来越多。中大型企业出于私有化部署、数据合规、国产替代的考虑,开始把研发管理平台从Jira迁移到国产工具。迁移过程中,任务属性是最容易出问题的一环。

因为老系统里的字段往往和工作流状态、权限方案、自动化规则深度耦合。你搬走了字段,没搬走规则,字段就是死的;你搬走了规则,没理清语义,规则就会误伤。我参与过的一个迁移项目里,光是"状态字段与任务属性的映射表"就来回改了三版。

任务属性分类教程:PMO协同管理,避坑指南

三、拆解六个常见误区:每一条我都见过有人踩

下面这六个误区,是我在这些年复盘里出现频率最高的。我把它们按"危害程度"从高到低排列,你可以先看前三条。

1. 误区一:把所有能想到的信息都塞进任务属性

现象:一个任务面板上并排躺着一二十个字段,从"需求来源""客户等级""合同编号"到"是否经过法务评审"全都有。一线创建任务时,光是把表单填完就要花两三分钟。

后果:表单越长,一线越倾向于用默认值和空值交差。我在一个客户那里做过抽样,31个字段里有11个的填写率低于40%,其中4个字段的空值率达到80%以上。这些字段不仅没用,还污染了报表,你按它们做分组,会得到一个"未知"占了八成的大饼图。

正确做法:建立属性准入机制。任何新字段进入"必填区"之前,必须回答我在下一节给出的五个问题,回答不上来的字段只能进"选填区"或"备注区",并且每季度清理一次。

2. 误区二:用自由文本代替受控枚举

这是所有误区里最隐蔽、破坏力最大的一个。因为自由文本在创建时"感觉更灵活",但它在聚合时是灾难。

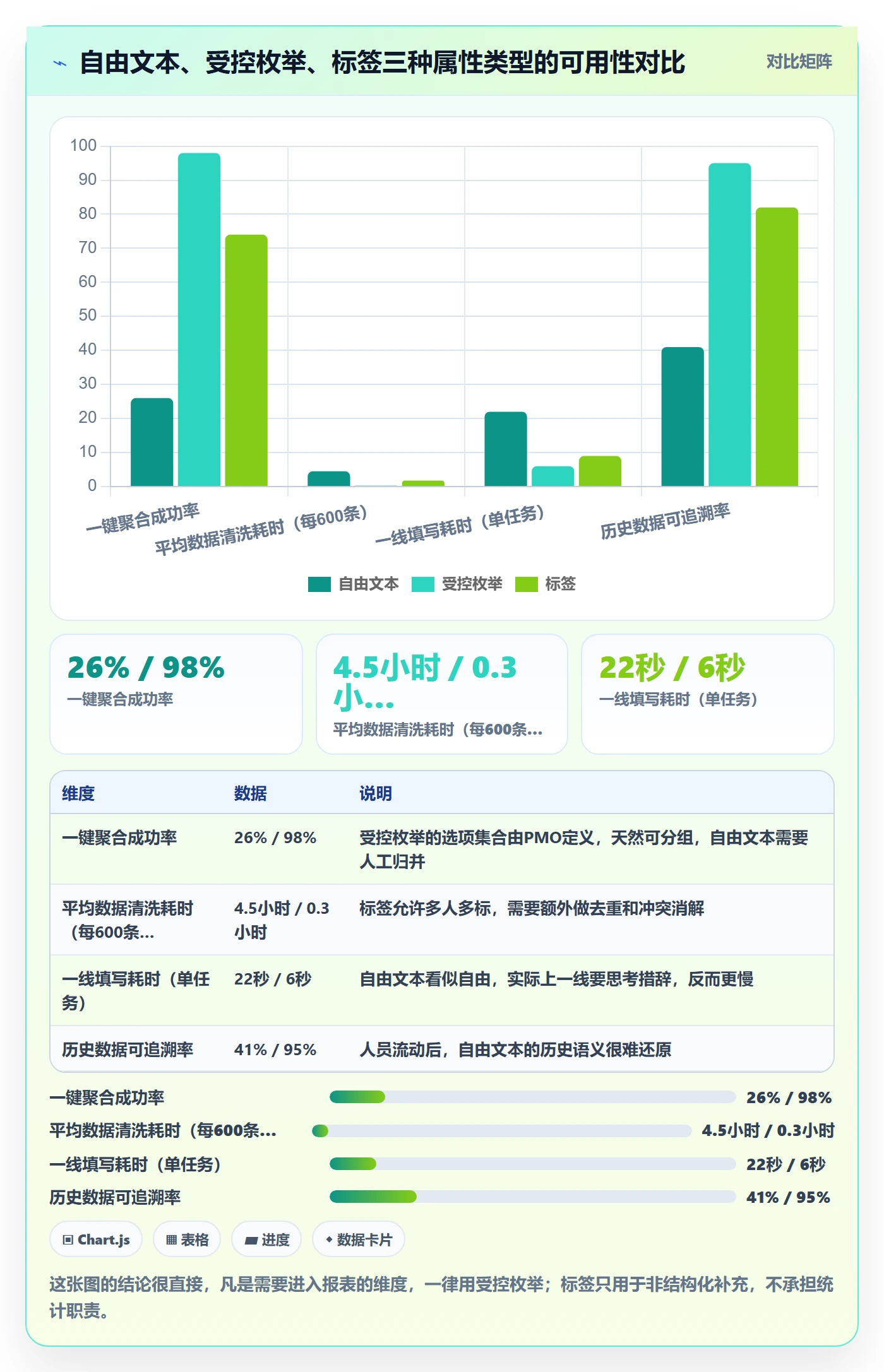

我做过一次小规模的对比观察,在同一批约600条任务上,把"来源渠道"分别用自由文本、受控枚举、标签三种方式记录,然后让PMO尝试做渠道分布分析,结果差异非常明显:受控枚举几乎可以一键出图,自由文本需要人工归并,标签则介于两者之间但容易出现一人多标。

任务属性分类教程:PMO协同管理,避坑指南

3. 误区三:分类维度交叉、层级过深

我见过一个很典型的错误设计:任务属性里同时有"项目阶段"(需求/设计/开发/测试/上线)和"任务状态"(未开始/进行中/已完成/已阻塞),两个字段各自独立。结果一线经常填出"阶段=上线、状态=未开始"这种自相矛盾的组合。

根因是这两个字段表达的是同一件事的两个侧面,却被设计成了两个独立维度。正确的做法是要么合并成一个状态机、要么明确各自职责,阶段由PMO按里程碑维护、状态由执行人维护,并且用自动化规则做一致性校验。

另一个常见问题是层级过深。三级分类(比如 业务域→子系统→模块)在字段设计上看起来优雅,但一线在创建任务时根本不知道自己属于哪个模块,于是统一选第一个选项。我的经验是:任务属性上的分类层级不要超过两级,更细的归类应该交给项目结构或组件结构去承载。

4. 误区四:只管让一线填,不管谁来读

这是PMO最容易犯的错。设计字段时站在"我要收集什么"的角度,而不是"谁在什么场景下会读这个字段"的角度。

我在设计属性方案时有个习惯动作:把每个字段对应的"下游消费者"写下来。如果某个字段找不到任何一个读它的人(包括PMO自己、项目经理、职能经理、财务、审计),这个字段就不该存在。这个动作看起来很笨,但能砍掉大概三成的新增需求。

5. 误区五:迁移时1:1照搬字段,把技术债一起搬走

前面提到过,这里展开讲。从旧平台迁移到新平台时,我建议的顺序是:先做字段清查,再做语义归并,最后才做映射。

字段清查要看三件事:哪些字段的填写率低于30%、哪些字段在过去12个月没有被任何报表引用过、哪些字段的选项集合里超过一半的选项从未被使用。这三类字段基本上可以直接砍掉。

语义归并则是把"看起来不同但实际同义"的字段合并。我在一个项目里发现旧系统同时存在"客户""甲方""最终用户"三个字段,实际上80%的情况下三者取值相同,剩下20%的差异来自填写人习惯。归并成一个字段后,字段总数直接少了两个。

6. 误区六:把"标签"当成"属性"用

标签(Tag)和属性(Property)经常被混用。它们的区别在于:属性是"每个任务必然有且只有一个取值"的维度,标签是"零到多个、非必备"的补充信息。

如果把"所属产品线"做成标签,你会得到一批没有产品线标签的孤儿任务;如果把"技术栈"做成必填属性,你会被非技术类任务投诉。判断标准很简单:这个维度是否每个任务都必须回答、且只有一个正确答案?是则属性,否则标签。

四、专业判断逻辑:任务属性分类的四层模型

讲完误区,该给方法了。我在多个PMO项目里反复用过一套"四层模型",它把任务属性按用途分成四层,每一层回答一个固定的问题。这套模型的好处是:任何新字段提出来,你都能立刻判断它属于哪一层、是否与已有字段重复。

1. 第一层:身份层,这件事是谁的、属于哪里

身份层回答"Who / Where"。它解决的是归属问题,是所有聚合分析的起点。

  • 所属项目 / 项目集:投资口径的归类,向上一层汇报的唯一入口。
  • 所属产品线 / 业务域:技术资产口径的归类,用于跨项目的能力复用分析。
  • 需求方 / 受益方:谁提出的、谁受益,用于价值回溯。
  • 责任人 / 责任团队:注意区分"执行人"和"责任人",很多组织在这里翻车。

身份层的字段有一个共同特征:它们通常不需要执行人填写,而是由任务创建时的入口自动带入。比如从某个项目的看板创建任务,项目字段自动填好。如果身份层字段需要人工填写,说明你的入口设计有问题。

2. 第二层:时间层,什么时候要、什么时候真的完成了

时间层回答"When"。它是PMO做进度健康度分析和交付预测的基础。

  • 承诺完成时间:对外的承诺,应该由需求方和责任人在创建时达成一致。
  • 计划完成时间:团队内部排期,可以随迭代调整。
  • 实际完成时间:由状态流转自动打点,不允许手工修改。
  • 阻塞起始时间:这个字段最容易被忽略,但它是做"阻塞时长分布"分析的前提。

时间层的一个硬性要求是:所有时间字段必须由系统自动打点,而不是人工填写。人工填的时间字段在三个月内一定会失真。这也是我为什么一直强调任务属性要和自动化绑定。

3. 第三层:价值层,为什么做、价值多大

价值层回答"Why / How much"。它决定资源该怎么分配、优先级该怎么排。

  • 任务类型:需求 / 缺陷 / 技术债 / 风险应对 / 变更,这是最基础也是最必要的一个属性。
  • 价值等级或优先级:注意要和组织实际的决策口径一致,不要自己发明一套。
  • 成本口径:人天估算或故事点,二选一,不要两套并行。
  • 合规或审计标记:在强监管行业(金融、医疗、汽车电子)必须单列,它会影响流程路径。

价值层是PMO最想加字段的地方,也是最容易加过量的地方。我的建议是这一层控制在3到5个字段以内,并且每一个都必须进入至少一张固定报表。

4. 第四层:状态层,现在卡在哪、卡在谁手上

状态层回答"How / How well"。它服务于日常协同和风险预警。

  • 工作流状态:由流程定义,不允许任意新增。
  • 阻塞标记与阻塞原因:阻塞原因必须是受控枚举,比如"等待外部依赖""等待评审""资源不足""需求不明确"。
  • 风险等级:用于识别需要PMO介入的任务。

状态层最常见的错误是把工作流状态当成属性字段自由编辑。状态应该由工作流驱动,属性只做补充描述。如果你发现有人能手动把状态从"开发中"直接改成"已上线",那你的状态机设计有漏洞。

任务属性分类教程:PMO协同管理,避坑指南

5. 四层模型的字段清单模板

下面这张表是我常用的字段清单模板。它不是一个必须照抄的标准答案,而是一个"起点",你可以用它来对照自己现有字段,快速找出缺什么、多什么。

层级 字段名 类型 是否必填 维护方 下游消费者
身份层 所属项目集 受控单选 是 系统带入 集团PMO、财务
身份层 所属产品线 受控单选 是 系统带入 产品委员会
身份层 需求方 人员选择 否 创建人 PMO价值回溯
时间层 承诺完成时间 日期 是 责任人+需求方 项目经理、PMO
时间层 实际完成时间 日期(自动) , 系统 所有人
时间层 阻塞起始时间 日期(自动) , 系统 PMO风险看板
价值层 任务类型 受控单选 是 创建人 所有人
价值层 优先级 受控单选 是 责任人+需求方 排期、资源调配
价值层 工作量估算 数值 否 责任人 PMO容量分析
价值层 合规标记 布尔 否 创建人 QA、审计
状态层 工作流状态 工作流 是 系统 所有人
状态层 阻塞原因 受控单选 条件必填 责任人 PMO、职能经理
状态层 风险等级 受控单选 否 责任人 PMO风险看板

注意表格里的"维护方"这一列。一个字段如果没有明确的维护方,它一定会烂掉。同样是必填字段,"任务类型"由创建人维护、"实际完成时间"由系统维护,责任边界完全不同。

6. 属性准入的五个问题

任何新字段进入体系之前,我会要求提出人回答下面五个问题。五个都答得上来,才能进入候选;有两个以上答不上来,直接驳回。

  1. 它属于四层模型中的哪一层?答不上来说明提出人自己没想清楚这个字段的用途。
  2. 它会不会和已有字段语义重叠?要具体列出对比过的字段名,不能只说"不重叠"。
  3. 它的取值集合你能完整列出来吗?如果列不出,说明这个字段还没到可以固化的阶段,先放备注区。
  4. 谁会读它?读它的频率是多少?找不到读者就不加。
  5. 它能不能触发一条自动化或进入一张固定报表?不能的话,说明它只是一个"未来可能有用"的字段,大概率会成为僵尸字段。

这五个问题执行起来会得罪人,尤其是那些级别比较高的提出人。但我在实践中发现,坚持这五个问题的PMO,半年后字段面板的整洁度明显高于不坚持的。这也是一种组织能力。

五、具体案例:一个120人研发组织的属性重构全过程

前面讲了方法,这一节用一个完整案例把它串起来。案例来自一家做智能硬件的企业,研发体系约120人,业务覆盖三条产品线、十几个在跑的项目。

1. 治理前的状态

他们原本用的是海外研发管理工具,任务属性一共28个,其中必填11个。问题有三个:

  • 字段命名不统一,"客户"和"最终用户"同时存在,销售人员填前者、售后填后者。
  • 状态字段和"任务类型"字段语义交叉,出现过"类型=缺陷、状态=已上线"但实际还在修的情况。
  • 约40%的任务没有任何产品线归属,导致跨产品的资源投入分析做不出来。

同时,他们有私有化部署和国产替代的硬性要求,所以决定整体迁移。迁移这件事本身给了他们一个非常好的重塑窗口。

2. 迁移过程中做的四件事

(1)字段清查与废弃判定

第一件事是把28个字段全部过一遍,按"过去12个月被报表引用次数""填写率""选项使用分布"三个指标打标。结果有6个字段被判定为直接废弃,3个字段被合并进其他字段。

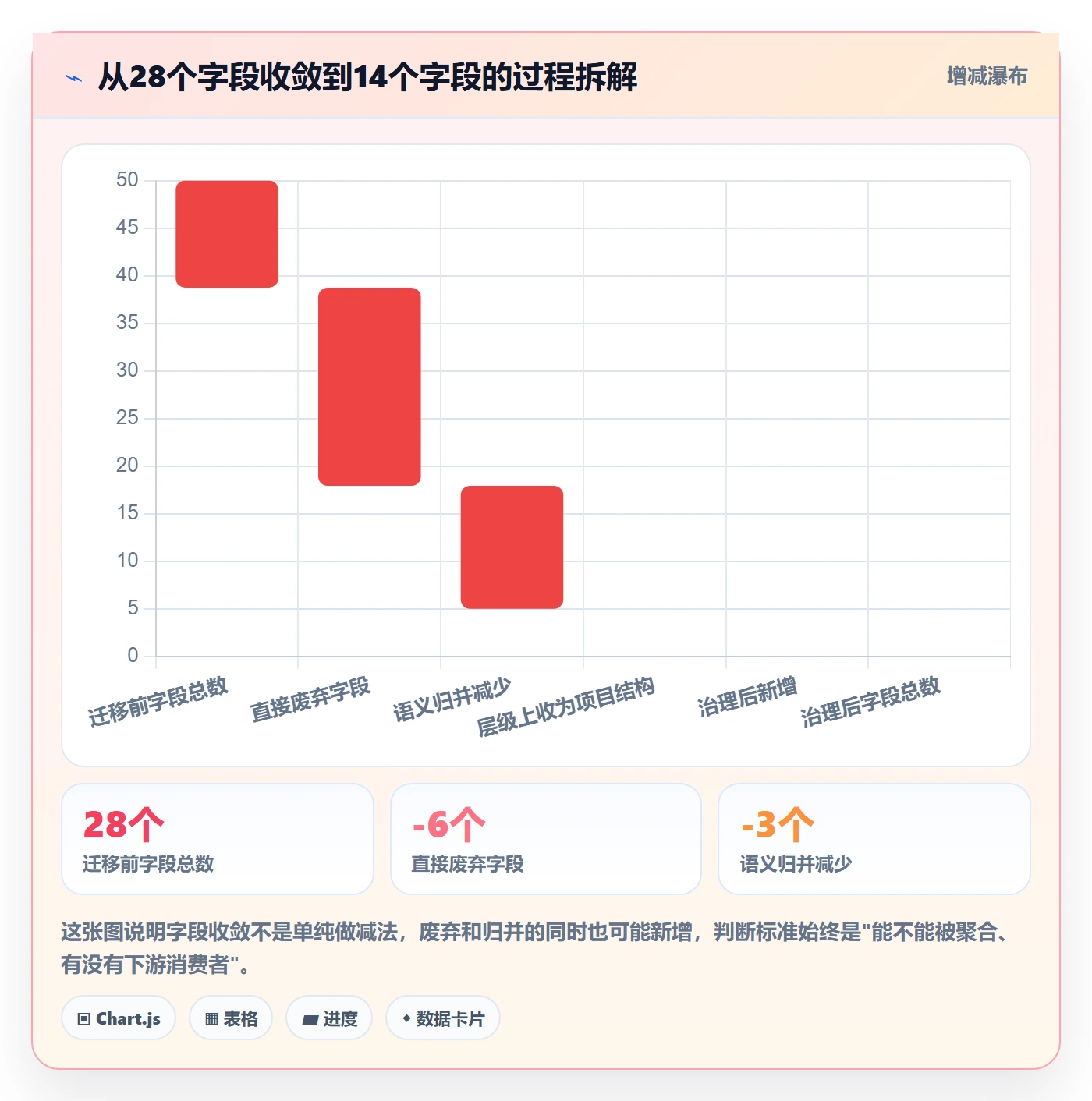

这一步大概花了3个人天,但它直接把字段基数从28降到19,后面所有工作的复杂度都下降了。

(2)语义归并与映射表设计

第二件事是设计映射表。这里最关键的不是"字段A映射到字段B",而是"取值A1映射到取值B1"。因为旧系统里大量存在自由文本和命名不一致的选项。

我们当时的做法是先做抽样,从每个字段里随机抽200条记录,人工标注"应该归到哪个新选项",然后再批量处理。这个过程看起来笨,但比"先上线再纠错"便宜得多。

(3)按四层模型重建字段结构

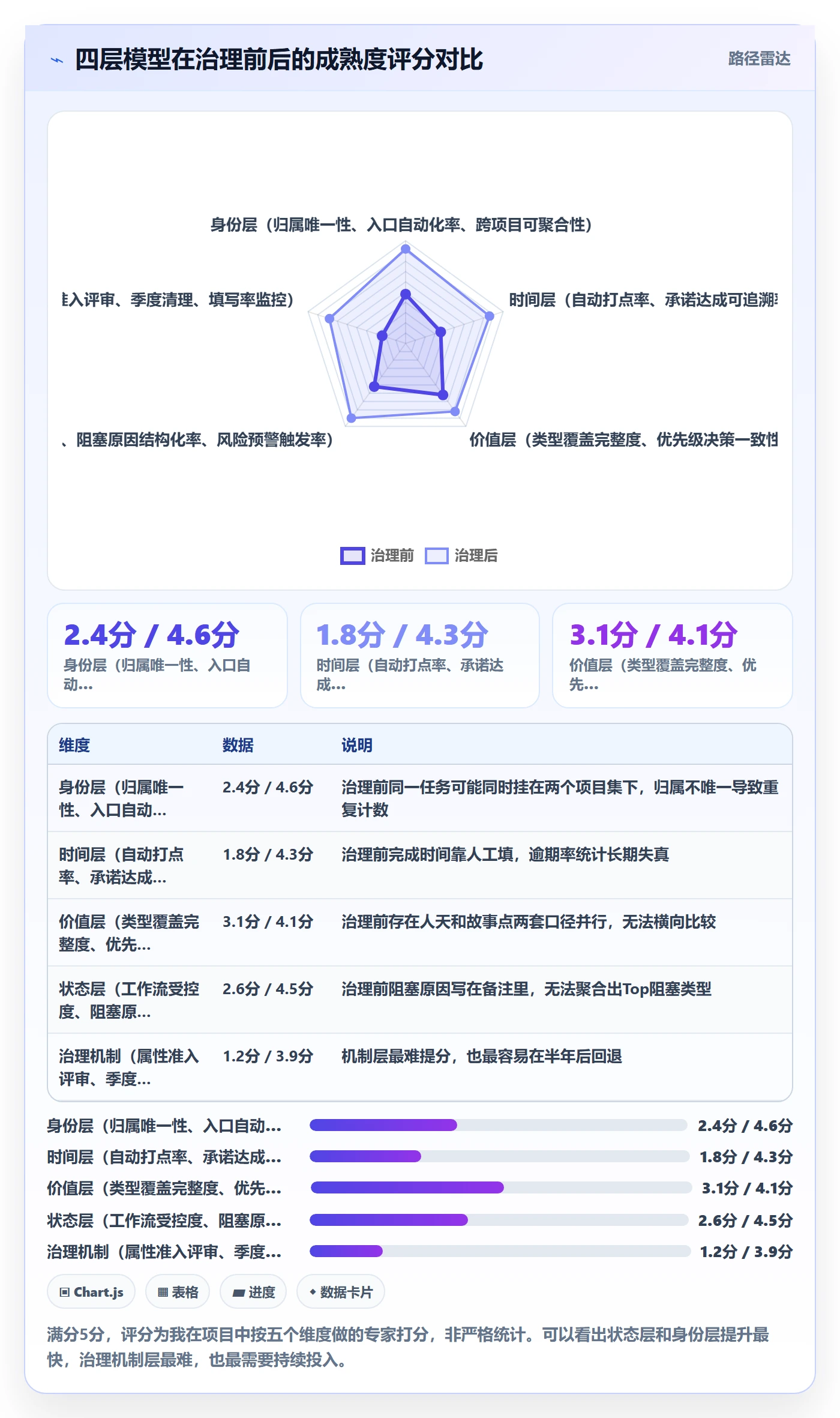

第三件事是把清理后的19个字段按四层模型重新归类,然后发现价值层挤了8个字段,状态层只有2个。这明显不合理,价值层过多会导致填写负担集中,状态层过少会导致风险看不见。

重新平衡后,最终确定的必填字段是9个,选填字段5个,总共14个。

(4)接入自动化与固定报表

第四件事是给每个保留字段找"下游"。"阻塞原因"接入了每周自动生成的阻塞Top5报表;"合规标记"接入了自动化规则,一旦打标自动给质量负责人加一个评审任务;"承诺完成时间"接入了逾期预警。

这一步是整个迁移里最关键的一步。没有这一步,前面三步的成果三个月内会全部回退。

任务属性分类教程:PMO协同管理,避坑指南

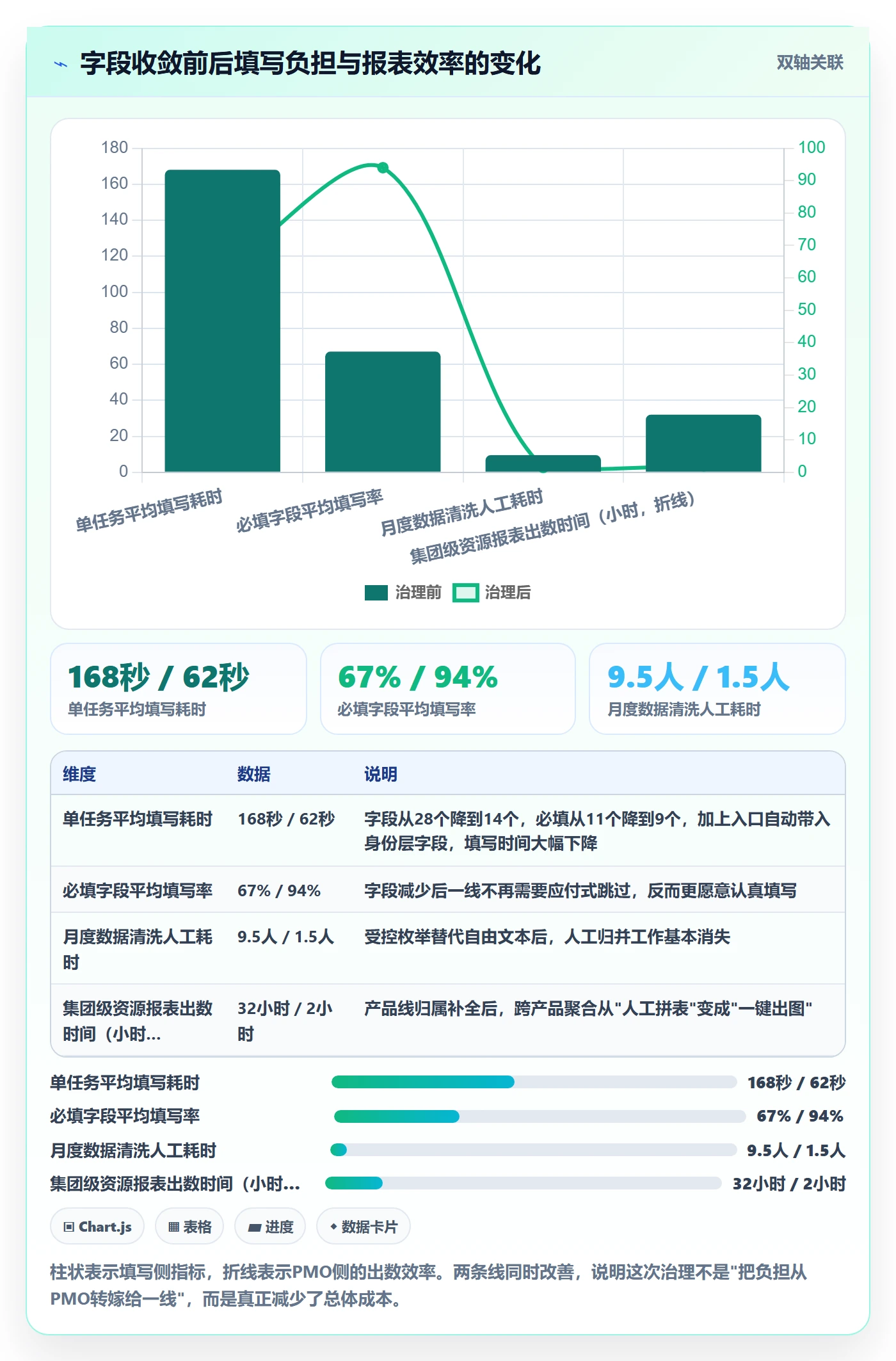

3. 治理后的数据变化

这次重构完成后,我们跟踪了三个月。以下是几个关键指标的变化(数据来自客户内部统计,我做了脱敏处理):

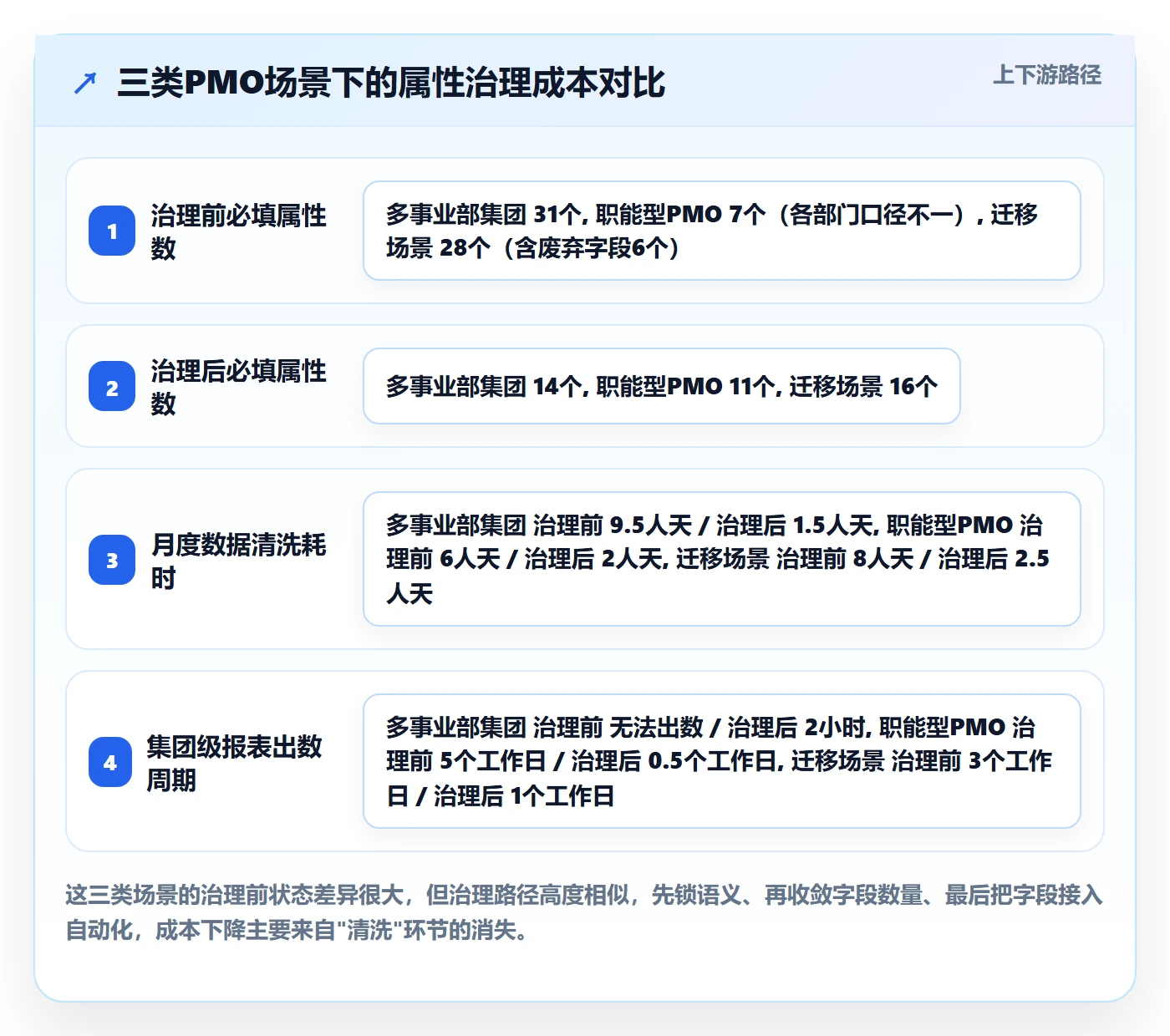

任务属性分类教程:PMO协同管理,避坑指南

这套流程走完,客户从立项到平稳运行用了大约十周。其中前四周全部花在字段清查和映射表设计上,真正切换平台只用了两天。这也是我一直强调的一点:迁移项目里,准备工作占的时间应该远大于切换本身。

这个案例还有一个细节值得说:他们选择的新平台支持私有化部署和从海外研发工具的平滑迁移,这对他们来说不是"加分项"而是"必要条件"。原因是他们的研发数据涉及客户图纸,不能出内网;同时十几个项目的三年历史数据需要保留,不能重头开始。像PingCode这类主要服务中大型企业及100人以上组织的国产研发管理平台,在这类场景里比较常见,私有化部署、历史数据迁移、字段级映射能力,这三项是中大型组织选型时的硬门槛,而不是可以妥协的软指标。

六、不同情况下的行动建议

方法和案例都讲完了,接下来给具体建议。我把常见情况分成四类,你可以直接对号入座。

1. 团队50人以下、单项目为主:先别做复杂分类

这个阶段最大的风险不是"分类不够细",而是"分类太重,没人愿意填"。我的建议是必填属性控制在5个以内:任务类型、优先级、责任人、承诺完成时间、状态。

其余信息一律放选填或备注区。等你发现"某个问题反复出现、每次都要靠翻记录才能回答"的时候,再考虑加字段。加字段的触发条件应该是"报表做不出来",而不是"感觉应该有"。

2. 团队50到200人、多项目并行:上四层模型,控制在12到16个字段

这是四层模型收益最明显的区间。这个规模的组织通常已经有专职或半专职PMO,跨项目资源冲突开始成为主要痛点,需要靠数据说话。

具体动作建议:

  1. 先用两周时间做一次字段清查,把填写率低于30%的字段全部标出来。
  2. 按四层模型给现有字段归类,找出哪一层过载、哪一层缺失。
  3. 把身份层字段全部改成"创建入口自动带入",取消人工填写。
  4. 把时间层的完成时间改成系统自动打点。
  5. 给每个保留字段指定一个下游,自动化规则或固定报表。

这五步做完,字段数量通常会降到原来的60%左右,而报表可用性反而提升。这也是我在前面案例里看到的变化。

3. 团队200人以上、多事业部:先统一语义,再统一字段

这个规模的组织,最大的障碍不是字段设计,而是"各事业部不愿意改自己的流程"。所以顺序要反过来:先推动语义共识,再落地字段。

具体做法是拉一个由各事业部代表组成的属性评审小组,用一页纸定义清楚每个核心字段的准确语义(包括"什么情况下选A不选B"),签字确认后再在平台里配置。这一步会花时间,但它能避免后面的反复返工。

另外,这个规模的组织强烈建议启用私有化部署,不是为了安全噱头,而是因为字段配置、权限方案、自动化规则都会深度定制,云端标准版往往撑不住。

4. 正在做平台迁移的组织:把属性重构当成迁移项目的第一阶段

如果你正在从海外工具迁到国产平台,我的建议是把整个项目切成两个阶段:

  • 第一阶段(占60%时间):字段清查、语义归并、映射表设计。这一阶段不碰平台,全部在Excel和会议室里完成。
  • 第二阶段(占40%时间):配置、试运行、修正。这一阶段才是真正在平台上操作。

我见过太多团队把90%的时间花在第二阶段,结果上线后天天在补映射关系。映射表做扎实了,切换本身只需要一两天。

七、不同情况下的取舍:这几组矛盾你必须做选择

前面讲的都是"怎么做",但现实中PMO经常面临的不是技术问题,而是取舍问题。下面四组矛盾,我给的都是"我自己的选择倾向",你可以不同意,但至少要意识到它们存在。

1. 字段精细化 vs 填写负担:我的倾向是宁可缺一点,不要多一堆

这在PMO内部争论最多。业务方希望字段越细越好,一线希望越少越好。我的立场很明确:在字段设计的早期阶段,宁可欠一点,也不要过一点。

原因是不对称性,字段少了的补救成本很低(下个季度加一个字段,历史数据留空即可),而字段多了的补救成本很高(已经存在大量垃圾数据,清洗成本高,而且一线已经形成应付式填写的习惯)。

唯一的例外是不可逆的时间字段。像"阻塞起始时间""首次响应时间"这类信息,一旦没记录就永远补不回来。所以时间层字段要一次设计到位,哪怕一开始没人用。

2. 集团统一 vs 业务自治:我的倾向是统一"必填核心",放开"选填扩展"

集团层面要求所有事业部用同一套字段,业务侧就会抱怨"不符合我们实际情况";完全放开,集团又拿不到数据。我的做法是划一条明确的线:

  • 集团统一区(必填,5到7个):身份层的归属字段、价值层的任务类型、时间层的承诺完成时间。这些字段的语义由集团定义,任何事业部不得修改选项。
  • 业务扩展区(选填,数量不限):各事业部可以加自己的字段,但必须满足两个条件,不影响集团报表的口径、在字段名上带事业部前缀。

这条线一旦划定,争论会少很多。因为双方都得到了自己想要的东西:集团拿到了一致性,业务拿到了灵活性。

3. 历史数据保留 vs 干净起点:我的倾向是"历史和未来分治"

迁移时总会有人提出"要不要把历史任务的属性补全"。我的答案通常是不要补,但要保留。

具体做法是:历史数据原样保留(包括原来那些不规范的取值),但在报表层面用筛选条件把"新数据"和"历史数据"分开。所有新报表只基于新数据生成,历史数据仅用于追溯和审计。

这样做的好处是双重的:既不用花大力气清洗历史数据,又不会让历史数据的噪声污染新的度量体系。我在实践中看到,试图把历史数据洗干净的项目,几乎没有一个按时完成。

4. 属性 vs 标签:我的分界线是"唯一性"

前面提过一次,这里给出我更完整的判断标准:

判断维度 应该做成属性 应该做成标签
取值唯一性 每个任务必然且仅有一个取值 一个任务可能有零到多个
是否必填 是,缺失会导致报表不可用 否,缺失不影响核心口径
选项是否封闭 封闭,由PMO定义 开放,允许新增
是否进入固定报表 是 通常否,只用于检索
典型例子 所属产品线、任务类型、优先级 技术栈、涉及模块、关联客户

按照这个标准,"技术栈"如果做成必填属性,会逼着非技术任务乱填;做成标签则很自然。"所属产品线"如果做成标签,就会出现大量无归属任务。这条分界线一旦清晰,很多字段争议会自动消失。

八、下一步:30天内你可以做的四件事

文章到这里,方法、案例、建议和取舍都讲完了。我最后想强调一个可能有点反直觉的观点:任务属性分类这件事,做得好的组织往往是"看起来没什么特别"的组织。

你不会在他们的后台看到花哨的字段设计,也不会看到复杂的三级分类,看到的就是十几个老老实实的受控枚举,每个都有人维护、每个都有下游报表。这种"平淡"才是治理成熟的标志。

反过来,那些字段面板花里胡哨的组织,通常正处在一个反复折腾的阶段。我在前面提到的那个31个字段的客户,两年内做过三次"字段大整理",每次整理完不到半年就恢复原状。原因很简单,他们每次都在改字段,从来没改机制。

机制才是这件事的核心。所以如果你读完之后想做点什么,我建议按下面的顺序来,不要跳步:

  1. 第一周:做一次字段盘点。把当前所有任务属性列出来,标注填写率(如果平台支持统计)和被报表引用次数。这一步不需要任何决策,只需要数据。
  2. 第二周:做一次归类。用四层模型把现有字段分到身份层、时间层、价值层、状态层。看看哪一层明显过载,哪一层几乎空白。
  3. 第三周:定一条准入规则。把这篇里的五个问题改写成你们组织的版本,形成一份一页纸的《任务属性准入清单》,并且拿到管理层背书。这一步是机制建立的关键,也是最容易被跳过的一步。
  4. 第四周:砍掉第一批字段。从填写率最低的3到5个字段开始,先归档、观察一个月,确认没有报表依赖后再彻底删除。

这四件事加起来不到20个人天,但它带来的变化通常能持续一年以上。相比之下,一次性的"字段大整理"可能只撑三个月。

最后提醒一句:不要试图一次做完。我见过太多PMO雄心勃勃地要在两周内重建整套属性体系,结果因为推得太急、业务方反弹太大,最后不了了之。任务属性分类是一场需要按季度迭代的长期工作,不是一次配置任务。慢慢来,但每一步都要留下机制。

常见问题解答(FAQ)

1. 任务属性分类到底该按什么维度设计,才能让PMO协同不混乱?

我们PMO刚接手多项目协同,之前每个项目经理在表格里自己加列,有人按阶段、有人按部门,合并汇报时完全对不上。我也试过在工具里一口气建了十几个自定义字段,结果一线同事嫌麻烦,填得乱七八糟。

先区分“任务固有属性”和“管理属性”。固有属性是任务本身客观存在的,如所属项目、负责人、起止日期、优先级;管理属性是PMO为了协同分析额外要求的,如任务类型(需求/设计/开发/测试/采购/审批)、协同部门、交付物层级、里程碑关联、成本归属。建议初期只加3-5个管理属性,且必须能回答一个具体管理问题。

判断依据:如果某个属性不能被用来过滤、分组、统计或触发流程,就不要建。落地时用“字段必要性三问”:谁填?什么时候填?不填会影响哪个报表或决策?三个答案缺一个就砍掉。PMO先在一个试点项目跑两周,统计字段填写完整率,低于85%就简化或改为系统自动带出。

2. PMO协同中,任务属性分类的权限和变更流程怎么定,才能避免“谁都能改、改完就乱”?

我们之前遇到过,任务属性里的“任务类型”被项目经理随手改成“其他”,导致月度统计里需求类任务突然少了30%。还有跨部门同事把“协同部门”改成自己部门,责任就说不清了。我作为PMO,既不想卡太死影响效率,又怕数据失真。

按“属性敏感度”分层授权。低敏感属性如标签、备注,项目成员可改;中敏感属性如任务类型、协同部门,项目负责人可改但需记录变更日志;高敏感属性如成本归属、合规等级、里程碑关联,只有PMO或指定管理员可改。变更流程上,不要用口头或聊天记录,要求在任务详情页填写变更原因,系统自动留痕。

判断依据:任何影响跨项目报表口径的属性,都必须有审批或至少事后可追溯。落地时设置“锁定规则”:任务进入“已完成”或“已验收”状态后,除PMO外禁止修改分类属性;如果确需修改,走变更单并同步给下游报表负责人。每周抽查10条变更记录,看原因是否合理,连续两周异常就收紧权限。

3. 任务属性分类做完后,为什么看板和报表还是对不上?怎么让分类真正驱动PMO协同?

我们把任务属性分类建好了,字段也填了,但每次给领导看跨项目看板,总有人问“为什么这个项目的需求数对不上”。后来发现有人用“任务类型=需求”,有人用“工作项类型=需求”,还有人在标题里写需求但属性选开发。我作为PMO,感觉白忙一场。

分类必须和“数据口径”绑定,不能只建字段。第一步,定义每个属性的枚举值字典,比如任务类型只能从“需求、设计、开发、测试、缺陷、采购、审批、其他”中选,禁止自由文本;

第二步,在报表和看板中固定使用同一套过滤条件,并写成文档,比如“需求完成率=任务类型为需求且状态为已完成的任务数/任务类型为需求的任务总数”;第三步,设置校验规则:如果任务标题包含“需求”但任务类型不是需求,系统提示或自动修正。判断依据:看板和报表的数字差异超过5%,就说明分类口径没统一。

落地时每月做一次“口径对账”,随机抽20条任务,人工核对属性与标题/描述是否一致,准确率低于90%就组织培训并收紧枚举值。

4. 跨部门、多项目协同,任务属性分类如何统一又不失灵活?有哪些常见坑要避开?

我们公司有研发、市场、供应链三个部门,每个部门都有自己的项目管理习惯。PMO想统一任务属性分类,但研发说他们的任务类型和市场的完全不一样,强行统一就没人用。我也纠结,到底是全公司一套模板,还是允许各项目自己扩展。

采用“核心属性全公司统一+扩展属性按项目类型限定”的混合模式。核心属性只保留跨部门协同必须的5个左右,如任务类型、所属项目、负责人、协同部门、计划完成时间;扩展属性由PMO维护一个受控清单,项目只能从清单里选,不能自己新建。

常见坑有三个:一是把“状态”和“任务类型”混在一起,比如用“进行中”当类型,导致无法统计;二是枚举值太多,超过10个后填写准确率会明显下降;三是没有定期清理僵尸字段,两年后字段上百个,没人知道哪个有用。判断依据:如果某个扩展属性连续两个月使用率低于10%,就归档或删除。

落地时每季度做一次字段审计,让项目负责人投票保留或删除,PMO最终拍板。

核心关键词

读者评论

付
付静怡

倒U型那条曲线我信趋势,但峰值位置可能比文章说的更低。我们组织里8个必填就开始有人填“见群聊”了,不是字段数量的问题,是填的人对这件事有没有决策权,执行人自己都不清楚客户等级,你让他填,他只能瞎选。所以比起控制字段总数,我更关心每个字段的实际填写人是不是信息的最先掌握者。

雷
雷雅楠

迁移那部分想问个实操问题:废弃字段到底能不能直接删?我们上次清理一个看似没人用的属性,结果两张月度巡检报表还引用着它,删完报表直接报错,只能先冻结选项再慢慢下线。所以语义重建的顺序上,是不是应该先拉一份下游依赖清单,再决定字段是删、是并、还是留着只读?

尹
尹承宇

找不到读这个字段的人就不该存在”这条我基本认同,但对审计和合规类属性不太适用。这类字段往往半年才被读一次,平时谁都不看,真出事的时候又要靠它回捞。按常规标准很容易被当成噪音砍掉,砍完再补就来不及了。是不是该给这类低频高权重的字段单独设一套准入门槛,而不是和日常报表字段共用一把尺子?

文章包含AI辅助创作:任务属性分类教程:PMO协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355566
