任务属性开始时间全流程:PMO落地方案与一文讲清

去年 Q3,我参加了一家 800 人规模研发组织的 PMO 季度复盘。28 个在建项目里有 19 个在周报上写着"整体进度正常",而同一季度的交付准时率只有 54%。两个数字放在一起看了整整一个下午,最后发现问题既不在排期方法,也不在人力投入,而是卡在一个几乎没人认真对待的字段上,任务属性里的开始时间。

很多团队把"开始时间"当成甘特图上一个可以随手拖拽的数字:今天拖两天,明天拖三天,状态照样是绿色。可一旦进入复盘,你会发现偏差算不出来、归因找不到锚点、预警全是"狼来了"。这篇文章我想把这件事讲透:开始时间到底该有几个、谁在什么时候写、改动怎么管、工具里怎么配、PMO 怎么落地、什么情况下可以少做一点。

一、先把结论说死:关于开始时间,我现在坚持的七个判断

1. 开始时间是一族字段,不是一个字段

如果你的任务属性里只有一个"开始时间",它同时承担计划、承诺、执行、考核四种含义,最后一定是谁都能改、谁都不认。我现在的标准做法是至少拆成四个:基线开始时间、计划开始时间、预测开始时间、实际开始时间。关键路径排期场景再补最早开始时间与最晚开始时间。

2. 开始时间的第一价值是偏差归因,不是排期

排期的核心变量是结束时间和工期,开始时间更多是计算产物。真正需要开始时间的地方,是回答"任务为什么晚":是压根没启动,还是启动了但做得慢。前者要治的是资源到位率和前置依赖,后者要治的是工作量评估和能力匹配。这两个问题用结束时间永远分不开。

3. 实际开始时间必须由状态机自动打戳,不能靠人填

我做过横向对比:手填的实际开始时间,填写率长期在 40%,60% 区间徘徊,且明显集中在月末补录,时间戳真实度很低。改成"任务状态首次流转到进行中时自动写入时间戳"之后,填报率直接变成 100%。代价是,你必须先保证状态流转本身是真实的,否则自动打戳只会把错误数据固化。

4. 开始时间的改动要分级:调期和改基线是两件事

PM 把计划开始时间从 3 月 3 日挪到 3 月 5 日,这是调期,属于日常执行;把基线开始时间从 3 月 3 日改成 3 月 5 日,这是变更,属于承诺调整。前者不需要审批,后者必须留痕并触发影响评估。很多组织的进度数据混乱,本质是把这两件事混成了一件事。

5. 开始时间治理的收益,七成出现在复盘,三成出现在预警

很多 PMO 上开始时间字段,是奔着"提前预警"去的。但从我参与的项目看,预警价值的兑现率不高,因为开始时间延后往往不产生外部可见后果。真正稳的收益在复盘:有了基线开始时间和实际开始时间的对照,你能把"延期"切成"启动延迟"和"执行超期"两段,归因清晰度是数量级的提升。

6. 治理强度必须跟项目分级挂钩

给一个内部工具类需求配六个开始时间字段,只会制造填写疲劳和假数据。我的建议是:A 类项目(对外交付、有合同或监管约束)上全套字段;B 类项目只保留计划与实际;C 类项目只有实际。字段数量应该随项目风险等级变化,而不是全组织一刀切。

7. 工具能不能扛住,只看三件事

字段级权限(谁可以改哪些字段)、状态自动打戳(流转即写时间)、依赖级联重算(改一个开始时间能自动推算下游)。三者缺一,PMO 的开始时间治理方案就只能活在 PPT 里,落不到系统里。

任务属性开始时间全流程:PMO落地方案与一文讲清

二、为什么"开始时间"是全项目最难治理的字段

先说明数据来源:以下数据来自我在 2023,2025 年间参与的 11 个研发组织的 PMO 治理项目复盘记录,样本口径为项目级任务,属于经验观察数据,不是行业普查结果。这也是我做判断的基础,你可以按自己组织的量级做等比参考。

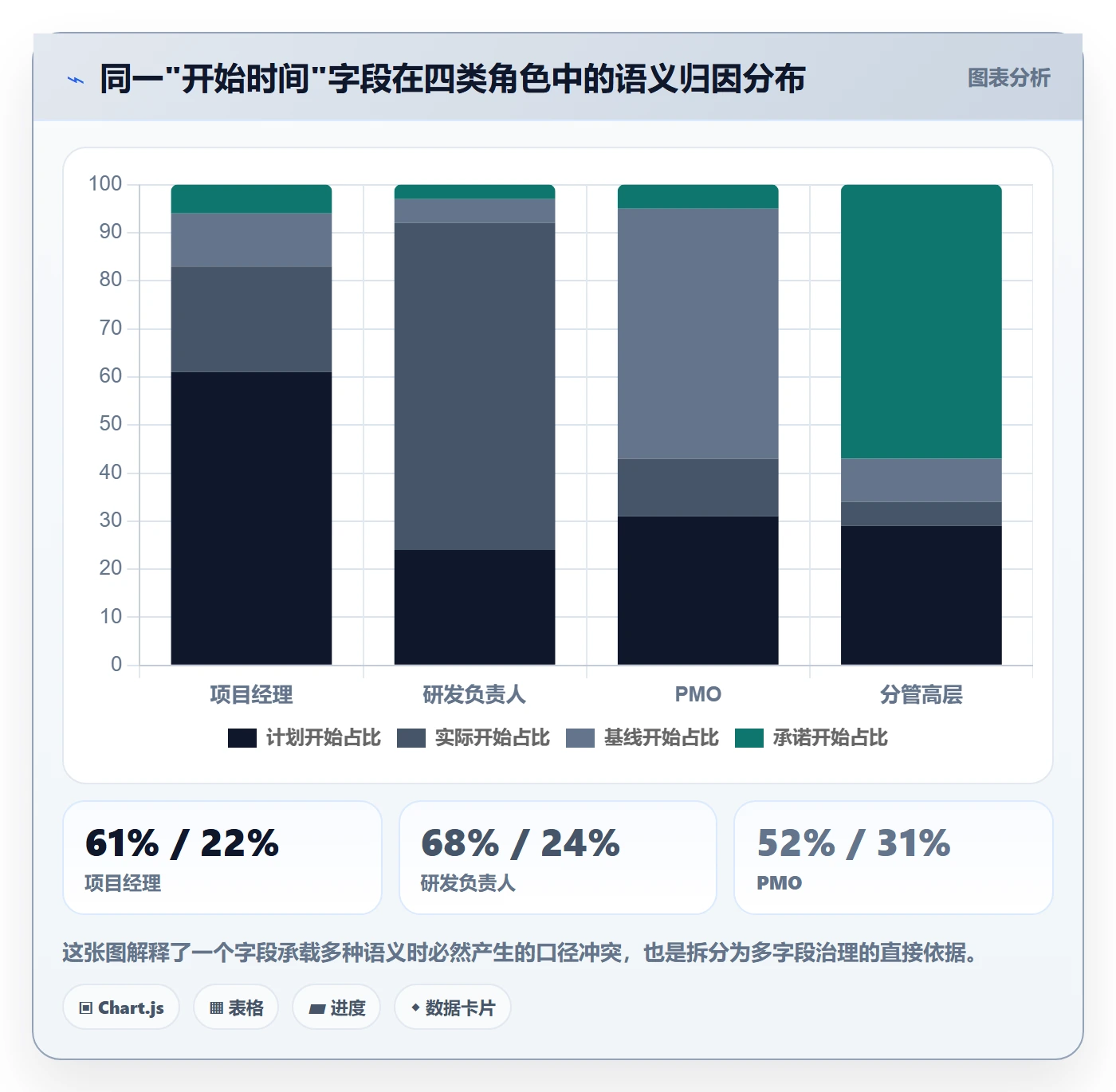

1. 同一个字段,四种角色四种理解

我在多个组织做过同一个现场实验:把"任务的开始时间"这几个字写在白板上,分别问项目经理、研发负责人、PMO、分管高层同一个问题,这个日期代表什么。答案几乎没有重合过。

项目经理说的"开始时间"是计划开始,即我打算什么时候动工;研发负责人说的是实际开始,即谁在哪天真的写了第一行代码;PMO 说的是基线开始,即用来算偏差的锚点;高层说的是承诺开始,即我在月度会上报出去的那天。

这四种理解如果在同一个字段上共存,结果就是:PM 改了计划开始,PMO 的偏差计算失真,高层的承诺日期没变,三份口径互相打架。

任务属性开始时间全流程:PMO落地方案与一文讲清

2. 我观察到的三组真实数据

第一组:开始时间字段的填报率。在尚未做治理的组织里,计划开始时间填报率约 41%,实际开始时间填报率约 33%;治理后分别达到 94% 和 100%(实际时间由状态机自动写入)。

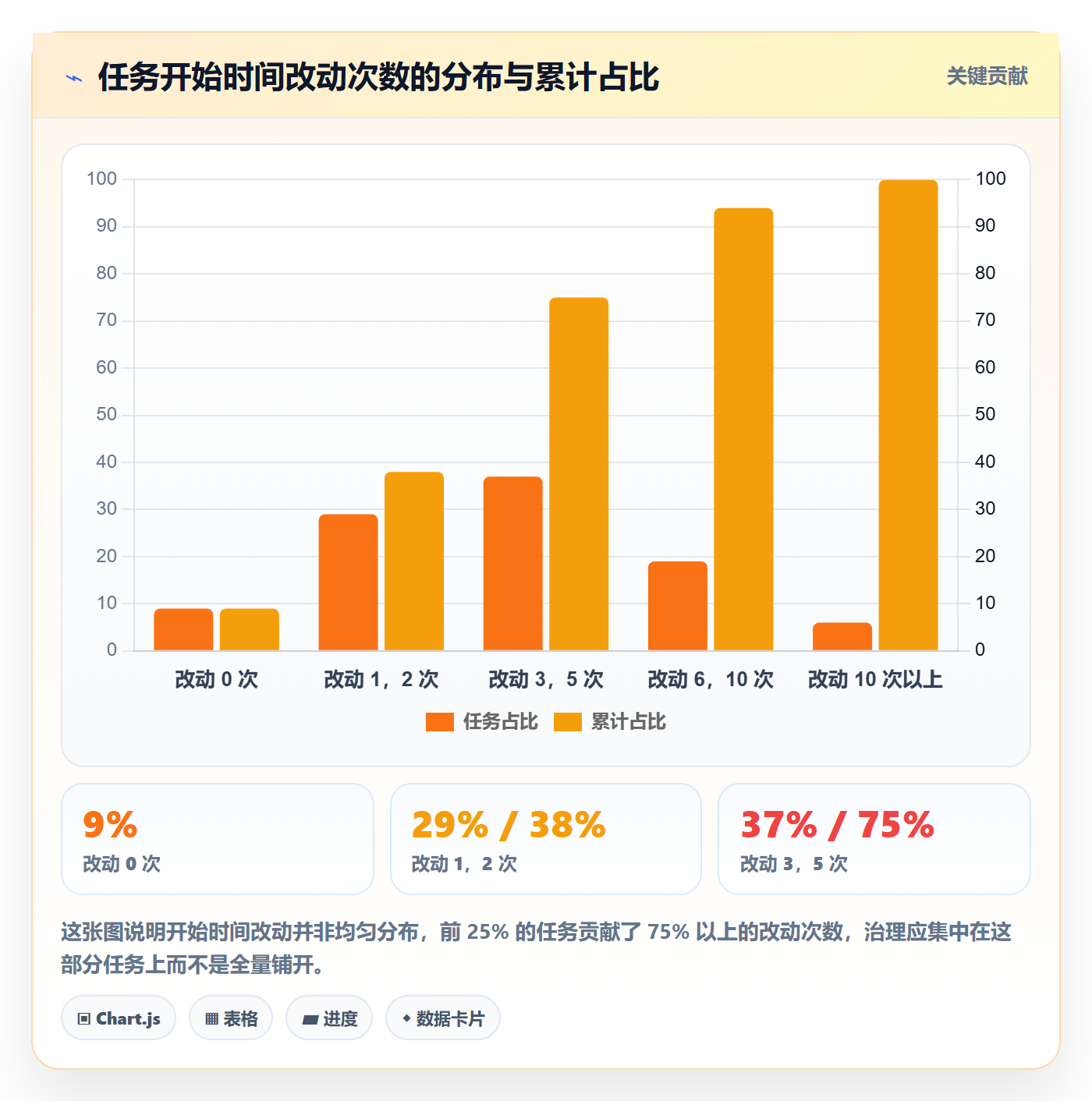

第二组:开始时间的改动频次。在一个 28 个项目的季度样本里,被修改 3 次以上的任务占 62%,其中只有 8% 的修改留下了变更说明。也就是说,超过一半的排期变动是无痕的。

第三组:开始偏差与最终延期的相关性。我们把任务的启动偏差(实际开始减基线开始)和最终交付偏差做了对照,发现启动偏差大于 5 个自然日的任务,最终延期概率是准时启动任务的 2.7 倍。这个数字说明,开始时间不是排期的附属品,它本身就是延期的早期信号。

任务属性开始时间全流程:PMO落地方案与一文讲清

3. 开始时间为什么比结束时间难管

结束时间有外部约束。交付物要验收,版本要发布,客户要看结果,所以结束时间的可信度有天然兜底。开始时间不一样,它几乎没有外部约束,推迟一周开工,当天不会有任何人报警。

更麻烦的是,开始时间的改动成本极低但影响面极大。在存在前置依赖的排期里,改动一个上游任务的开始时间,可能需要重算整条链路。这也是我在第四章要重点讲的依赖级联问题。

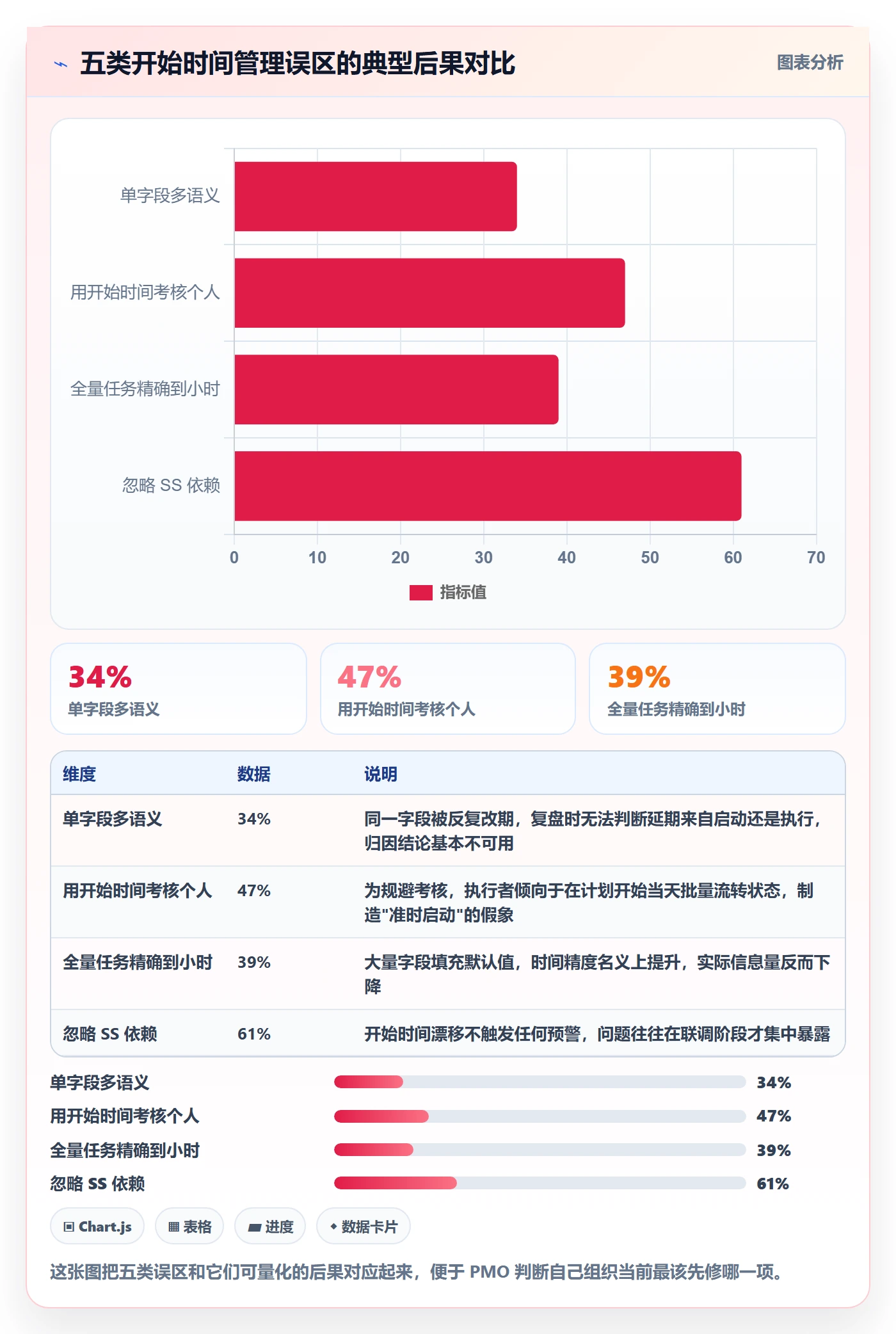

三、拆解五个高频误区

1. 只建一个开始时间字段,并允许所有人随便改

这是最普遍的起点状态。字段少不是问题,问题是它承担了互相冲突的职责。判断方法很简单:如果这个字段既出现在甘特图的排期计算里,又出现在项目周报的进度描述里,还出现在复盘的偏差归因里,它一定已经在打架了。

正确的做法是拆字段,不是加规则。规则管不住人,字段职责才管得住人。

2. 用"开始时间准时率"考核执行者

我在一个组织见过这个指标,实施一个季度后得到的结果是:实际开始时间填报准确率显著下降,大量任务在计划开始当天被"状态流转"到进行中,然后闲置两三天才真正动工。

原因是考核方向错了。开始时间是否准时,很大程度上不取决于执行者,而取决于前置依赖是否按时交付、资源是否按时到位。把不可控的东西考核到个人头上,只会逼出数据美化。

我的建议是:开始时间偏差只用于分析和复盘,不进入个人绩效;如果要考核,考核前置任务的按时完成率。

3. 精度陷阱:要求所有任务精确到小时

精度是有成本的。对一个工期两周的任务,开始时间精确到小时没有意义;但对一个 4 小时窗口的发布任务,精确到小时是必须的。我见过一个组织要求全量任务精确到小时,结果三个月后,字段里充斥着 09:00 和 18:00 两个值,因为默认值就是这两个。

我的经验规则:任务工期大于 5 个工作日的,开始时间精确到天;小于等于 2 个工作日的,精确到半天;有硬窗口约束的发布、割接、上线类任务,精确到小时。精度要求写在任务类型模板里,而不是组织级统一规定。

4. 忽略依赖类型差异,尤其 SS 依赖

大多数团队默认所有依赖都是 FS(完成,开始),也就是"上一步做完,下一步才能开始"。但实际研发过程中,SS(开始,开始)依赖非常常见,比如联调任务和接口开发任务可以同时启动,只是需要保持一定的滞后量。

在 SS 依赖下,开始时间就是这条链路上的主控字段。如果团队只配置了结束时间相关的预警规则,SS 依赖的任务一旦开始时间漂移,整个链路会静默错位,没有任何提示。

5. Excel 和工具双轨并行

PMO 用 Excel 维护一份排期表,团队在工具里更新任务,两边靠人工同步。这种模式在 3 个团队以内还能撑住,超过 5 个团队就会彻底失控。我更倾向于单一数据源:要么工具往 Excel 导,要么 Excel 往工具导,绝不允许双向手工维护。

任务属性开始时间全流程:PMO落地方案与一文讲清

四、专业判断逻辑:六字段、三规则、两口径

1. 六个开始时间字段的定义与用途

下面这张表是我目前最常用的字段定义模板。它不追求字段数量多,而是让每个字段职责唯一、写入者唯一、生命周期唯一。

字段 写入者 写入时机 是否可改 主要用途
基线开始时间 PMO 项目基线冻结时 仅通过变更流程 偏差计算的锚点
计划开始时间 项目经理 排期编制与调整时 可日常调整 日常排期与资源协调
预测开始时间 系统计算 依赖或产能变化时 不可手工修改 滚动预测与实际对比
实际开始时间 状态机自动 状态首次流转到进行中 不可修改 偏差归因与复盘
最早开始时间 系统计算 关键路径重算时 不可手工修改 浮时分析与关键链识别
最晚开始时间 系统计算 关键路径重算时 不可手工修改 确定不延误的最迟启动点

其中最容易忽视的是预测开始时间。它的价值在于:当上游任务延期时,下游任务的预测开始时间会自动顺延,而这个变化可以提前触发讨论。计划开始时间是"我希望的",预测开始时间是"照现在这样下去会发生的",两者的差值是管理动作的信号灯。

2. 三规则之一:写入时机与权限矩阵

权限设计的原则是"谁承担后果,谁有权修改"。基线开始时间的修改要产生变更记录并通知干系人;计划开始时间允许 PM 自主调整,但每次修改要留痕;实际开始时间任何人不允许手工编辑。

还有一条经验:把"修改开始时间"和"状态流转"绑在一起验证。如果一个任务的计划开始时间是下个月,但状态已经流转到进行中,系统应该给出提示。这个交叉校验能过滤掉相当一部分虚假流转。

3. 三规则之二:依赖级联与 SS 特例

依赖级联的配置要区分类型。FS 依赖下,上游结束时间变化驱动下游开始时间重算;SS 依赖下,上游开始时间变化才驱动下游重算;FF 和 SF 在实际使用中极少,除非有明确的工艺约束,否则不建议开放给团队自行配置。

下面是一段我在 PingCode 里做依赖规则配置时的思路示意,字段名和结构做了简化,方便你迁移到自己的工具里。

task_attributes:
baseline_start: # 基线开始时间

editable_by: [pmo_role]

requires_change_request: true

audit_log: true

planned_start: # 计划开始时间

editable_by: [project_manager]

requires_change_request: false

audit_log: true

forecast_start: # 预测开始时间

editable_by: []

computed: true

rule: "max(planned_start, upstream_forecast_finish + lag)"

dependency_rules:

type: FS

driver_field: upstream_finish

affected_field: downstream_start

lag_unit: workday

type: SS

driver_field: upstream_start

affected_field: downstream_start

lag_unit: workday

alert_on_drift: true # SS 依赖必须开启开始时间漂移预警

status_transition:

on_enter_in_progress:

write_field: actual_start

overwrite: false # 只写首次,不允许覆盖

注意最后一行 overwrite: false。实际开始时间只写首次,后续状态反复流转不再覆盖。这一条能避免大量因为状态回退导致的时间戳污染。

4. 两口径:启动偏差率与启动准时率

我把开始时间的度量收敛成两个口径,其他衍生指标都从这两个推。

  • 启动偏差率 = (实际开始时间 − 基线开始时间)的平均值,单位用自然日。它衡量的是"平均晚了多久"。
  • 启动准时率 = 启动偏差绝对值不超过阈值的任务数 ÷ 已启动任务数。它衡量的是"多少任务是按期启动的"。

这两个指标必须一起看。平均值可能被少数极端值拉偏,而准时率掩盖了偏差的幅度。我曾经见过一个项目组平均启动偏差 1.2 天,看起来很健康,但准时率只有 43%,因为少数任务晚了 20 天以上,把平均数拉平了。

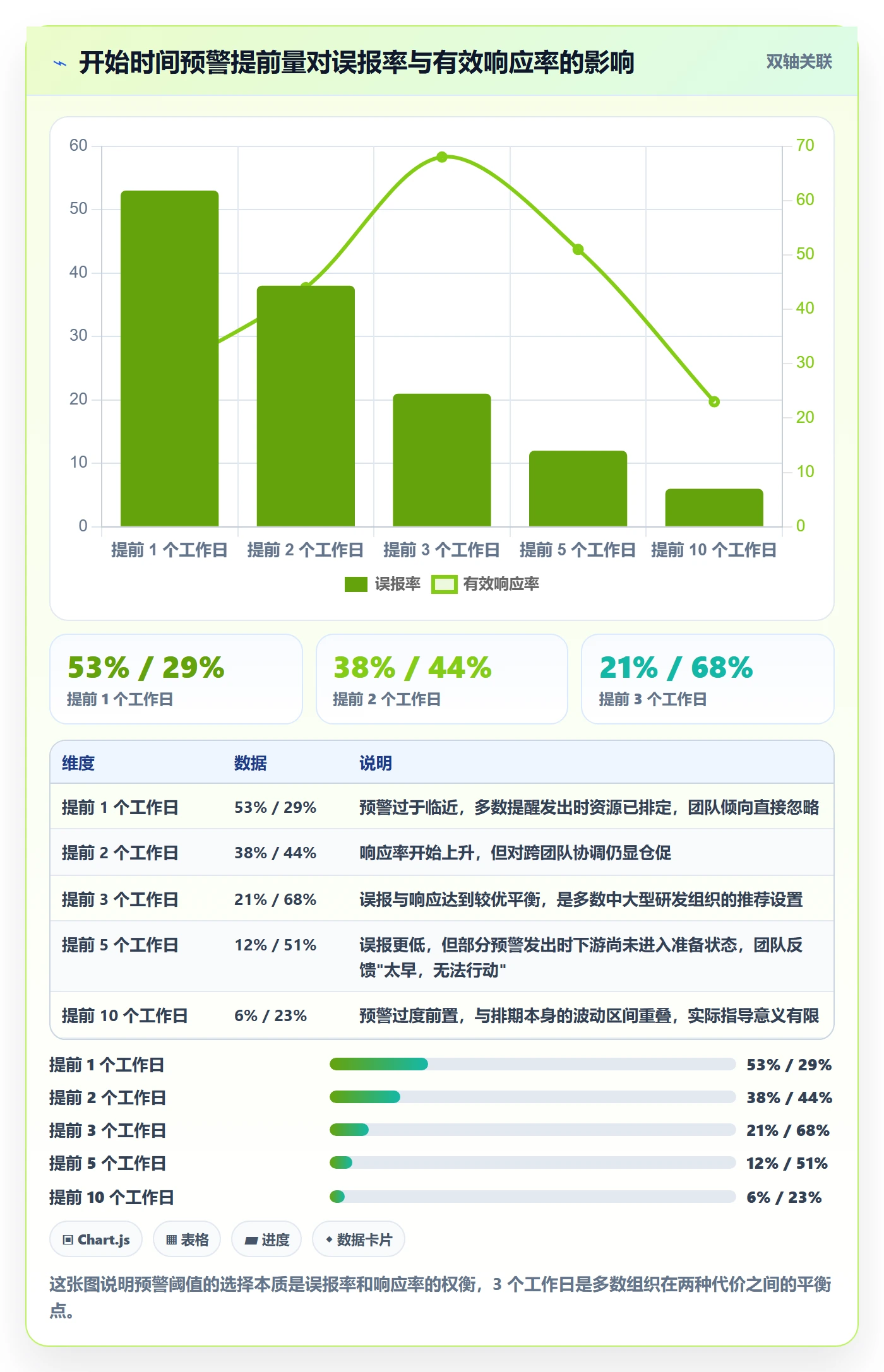

5. 预警阈值怎么定

阈值不是越严越好。我把同一个组织的开始时间预警阈值做了三档对比:提前 1 天预警、提前 3 天预警、提前 5 天预警,观察误报率和管理响应率的变化。

结论是:提前 3 个工作日是比较平衡的位置。提前 1 天预警的误报率超过 50%,团队很快会忽略;提前 5 天预警虽然误报少,但留给团队的调整窗口和 3 天差别不大,反而增加了 PMO 的确认工作量。

任务属性开始时间全流程:PMO落地方案与一文讲清

6. 字段覆盖不必求全

不是每个任务都要六个开始时间字段。我的分级建议是:A 类项目上的关键路径任务、跨团队交付任务、对外承诺任务,配置全套六个字段;B 类项目配置基线、计划、实际三个;C 类项目只配置实际开始时间,由状态机自动写入即可。

这里有个容易忽略的细节:字段越多,字段间的数据一致性风险越高。六个字段意味着五组需要校验的关系,如果没有自动校验,PMO 的核对工作量会陡增。

五、落地案例:一个 800 人研发组织在 PingCode 上的 90 天

1. 治理前的基线

这家组织的背景是:800 人研发规模,分布在 6 个产品线,长期使用某海外项目管理工具做需求与任务管理,PMO 用 Excel 做跨项目排期。触发治理的原因是年度审计时发现,三个对外交付项目的延期归因无法给出可信解释。

治理前的关键数据:计划开始时间字段填报率 41%,实际开始时间填报率 33%,基线变更留痕率 9%,月度排期核对耗时 16 人时/月,季度复盘的延期归因可解释率 38%。

2. 六步改造动作

  1. 把原来单一的"开始时间"字段拆成基线开始、计划开始、预测开始、实际开始四个字段,并按项目分级决定覆盖范围。
  2. 配置字段级权限:基线开始时间仅 PMO 可改,且必须关联变更单;计划开始时间 PM 可改但留痕;实际开始时间全只读。
  3. 把实际开始时间绑定到状态机,任务首次流转到"进行中"时自动写入时间戳,并设置为不可覆盖。
  4. 配置 FS 与 SS 两类依赖规则,SS 依赖强制开启开始时间漂移预警。
  5. 设置提前 3 个工作日的开始时间预警,预警只发给任务负责人和项目经理,不抄送管理层。
  6. 建立双周度启动偏差复盘机制,只讨论启动偏差超过 5 个自然日的任务。

迁移环节是这次改造的一个关键决策点。这家组织此前用某海外项目管理工具承载了大约 12 万个历史任务,其中大量自定义字段与开始时间逻辑耦合。他们最终选择了 PingCode 的私有化部署方案,并使用了 Jira 平滑迁移能力,把历史数据、字段映射和依赖关系一次性迁过来,避免了"新老系统并行半年"这种最常见的拖延模式。

从我的观察看,PingCode 主要服务中大型企业及 100 人以上组织,这类组织在开始时间治理上的典型诉求正好是三点:字段级权限要足够细、状态流转要能触发自动写值、依赖关系要支持级联重算。这也是我在方案设计阶段优先验证的三项能力。

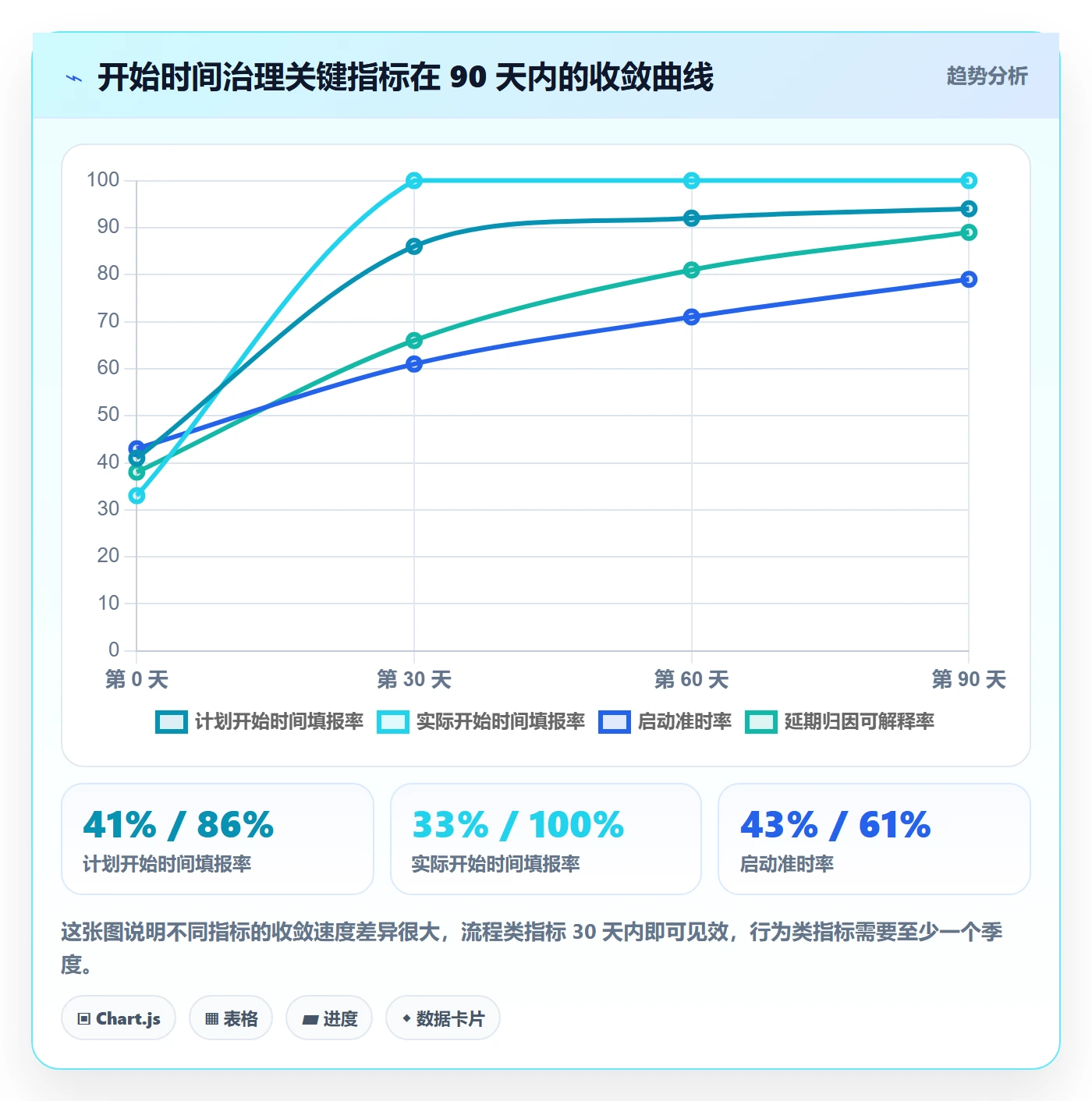

3. 90 天后的数据变化

指标 治理前 治理后 30 天 治理后 90 天
计划开始时间填报率 41% 86% 94%
实际开始时间填报率 33% 100% 100%
基线变更留痕率 9% 78% 96%
启动准时率(±3 工作日) 43% 61% 79%
延期归因可解释率 38% 66% 89%
月度排期核对耗时 16 人时/月 7 人时/月 3 人时/月

最值得注意的是启动准时率这条线。它在 30 天时只提升到 61%,90 天才到 79%。原因不是治理无效,而是前期数据暴露后团队需要一个适应周期,尤其在跨团队依赖的协调方式上。如果你的组织期望一个月内看到启动准时率大幅提升,这个预期大概率会落空。

任务属性开始时间全流程:PMO落地方案与一文讲清

4. 踩过的三个坑

(1)一开始把实际开始时间做成了手填

第一阶段我们保留了手填,理由是"怕自动打戳不准"。结果 30 天后统计发现,手填时间戳集中在每月最后两天,明显是批量补录。改成自动打戳后,真实度问题当场解决,但我们也付出了代价,需要回头清理一个月的脏数据。

(2)基线开始时间允许项目经理自行修改

最初为了减少流程阻力,我们开放了 PM 修改基线的权限。两个月后审计发现,基线变更留痕率虽然上去了,但变更内容大多是"把基线改成实际",等于把偏差抹平。基线字段一旦能被执行方修改,它作为度量锚点的价值就归零了。后来我们把权限收回 PMO,并要求变更单必须说明外部原因。

(3)一开始全量任务上全套字段

最初的配置是六个字段全量覆盖,结果 B、C 类项目的团队反馈极差,填写疲劳明显。调整成分级覆盖后,整体填报质量反而上升。这个教训很直接:字段治理的敌人不是字段太少,而是字段太多且没有区分度。

六、不同情况下的行动建议

1. 50 人以下、单一团队

不要上多字段体系。只保留计划开始时间和实际开始时间两个字段,实际开始时间由状态机自动写入。每两周看一次启动偏差,超过 3 个自然日的任务在站会上口头过一遍就够了。

这个阶段的核心目标是建立"开始时间会被看到"的习惯,而不是建立度量体系。

2. 100,500 人、多团队协作

这是开始时间治理收益最明显的区间。建议配置四个字段:基线、计划、预测、实际。启动准时率作为团队级观测指标(不落到个人),基线变更走轻量审批。

依赖规则必须上,尤其是 SS 依赖的漂移预警。跨团队任务建议强制要求填写计划开始时间,否则无法做资源冲突检测。

3. 500 人以上、有硬交付或监管约束

在这个区间,我建议直接用支持私有化部署、具备字段级权限与依赖级联能力的平台作为底座。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对有数据不出内网要求的企业比较合适。

方案上要配齐六个字段,建立变更单与基线的强制关联,并把启动偏差纳入项目健康度模型。同时建议保留季度级的字段审计,检查是否存在"基线被改成实际"这类数据美化行为。

4. 准备从其他工具迁移的团队

迁移时最容易被忽略的是开始时间的历史数据映射。老系统里的"开始时间"往往语义混杂,直接平移会把这笔糊涂账带进新系统。我的建议是:只迁移实际开始时间,历史计划与基线不迁移,新体系从切换日开始重新建立基线。

如果历史数据必须保留,至少要做一次语义拆分。像 PingCode 提供的 Jira 平滑迁移能力,可以在映射阶段处理字段对应关系,减少人工清洗量,这也是国产替代场景下比较实际的一个考虑点。

任务属性开始时间全流程:PMO落地方案与一文讲清

七、不同情况下的取舍

1. 精度 vs 填写成本

精度提升的边际成本上升很快。从"精确到天"提升到"精确到半天",填写成本大约增加 20%;再提升到"精确到小时",成本增加 60% 以上,但决策质量的提升远不到这个比例。

我的取舍原则是:精度只用在有硬约束的地方。发布、割接、对外交付节点精确到小时;其余任务精确到天,允许有 ±1 天的容差。

2. 强治理 vs 团队接受度

治理强度和团队抵触几乎总是同步上升。我的经验是分两步走:第一个季度只上"自动写入"的部分,也就是实际开始时间由状态机打戳,这一步几乎不增加团队负担;第二个季度再上"需要人工填写"的部分,比如计划开始时间的强制校验。

一次性全上,往往在第三周就会收到"字段太多、影响效率"的反馈,然后治理方案被搁置。

3. 自动化 vs 灵活性

依赖级联重算带来的最大争议是:系统自动改了计划开始时间,PM 觉得失去控制权。我倾向于采用"自动计算预测开始时间,但不自动修改计划开始时间"的方案,把变化暴露给 PM,由人决定是否调整。

自动化负责让问题可见,人负责做决策。界限画在这里,接受度会高很多。

4. 自建字段 vs 平台原生能力

我的立场很明确:优先用平台原生的能力。因为开始时间治理涉及权限、状态机、依赖计算、审计日志四套机制的耦合,自建或二次开发带来的维护成本会随时间快速累积。这也是为什么在选型时,我会把"字段级权限"和"状态触发写值"当作硬性筛选条件。

取舍维度 轻治理方案 标准治理方案 强治理方案
字段数量 2 个 4 个 6 个
基线变更 不留痕 留痕不审批 留痕 + 变更单
预警提前量 不设预警 3 个工作日 3 个工作日 + 分级升级
适用范围 50 人以下、单团队 100,500 人、多团队 500 人以上、硬交付
主要风险 偏差无法归因 字段一致性依赖自动校验 流程负担重、易被绕过
见效周期 1 个月 1 个季度 2 个季度以上

任务属性开始时间全流程:PMO落地方案与一文讲清

结语:开始时间管住的不是日期,是归因能力

写完这篇之后,我最想强调的一个观点是:开始时间治理的终点,不是让每个任务都在计划当天开工,而是让每一次延期都能被拆解成"没启动"和"做得慢"两件事。这个能力一旦具备,PMO 和团队之间的对话会从"为什么又延期了"变成"这次延迟发生在哪一段、下一段怎么补"。

还有一个可能和主流建议不太一样的判断:不要一开始就追求数据准确。先让数据完整,再谈准确。完整度靠系统约束就能解决,准确度需要行为改变,两者混在一起推,通常会同时失败。

下一步,我建议你按这个顺序做三件事。

  1. 先做一次现状盘点:把当前任务里所有和开始时间相关的字段列出来,标注每个字段的写入者和修改者,看看有几个字段是"所有人都能改"的。
  2. 再做一次依赖盘点:找出所有 SS 依赖的任务,检查这些任务的开始时间变化是否会触发下游重算。如果没有,这是优先级最高的修复项。
  3. 最后定阈值:把预警提前量设为 3 个工作日,跑一个季度,统计误报率和有效响应率,再决定是否收紧或放宽。

这三件事加起来,一个 PMO 大概需要 10 到 15 个人日。相对于它带来的归因能力提升,这笔投入在我的经验里是值得的。

常见问题解答(FAQ)

1. 任务属性里的“开始时间”到底填计划开始、实际开始还是基线开始?PMO该怎么统一口径?

我们团队最近在推项目管理工具,结果每个人填的开始时间都不一样,有人填计划,有人填实际,还有人填合同日期。我作为PMO想统一,但不知道标准应该怎么定,怕一刀切又影响执行。到底这几个开始时间该怎么区分和使用?

要拆成三类:计划开始时间(排期时承诺的日期)、实际开始时间(任务真正动手的日期)、基线开始时间(批准后的冻结基准)。

PMO落地时,建议在任务属性里至少保留三个字段,并规定:计划开始时间由任务负责人在排期会上填写,实际开始时间在任务状态变为“进行中”时自动记录或手工回填,基线开始时间只在项目基线审批通过时写入且后续变更需走变更单。判断依据是:计划用于协同,实际用于偏差分析,基线用于考核和复盘。

数据口径上,计划开始时间和实际开始时间允许有偏差,但偏差超过阈值(如3个工作日)要触发预警。

2. PMO如何设计“开始时间”的填报流程,才能既不让大家反感,又能保证数据准确?

我们公司以前让项目经理每天手动填开始时间,结果大家要么忘填,要么统一填周一,数据根本没法用。现在我想重新设计流程,但怕流程太重被骂,太轻又没效果。有没有一套可落地的填报机制?

核心原则是“自动优先、必填最少、校验前置”。具体做法:任务创建时只强制填写计划开始时间,实际开始时间不要让人手动填,而是通过状态流转自动打时间戳;如果工具不支持,就设置每日一次批量确认,而不是逐条填。PMO要定义填报粒度:比如任务级开始时间精确到天,里程碑精确到小时。

然后加校验规则:实际开始时间不能早于任务创建时间,不能晚于当前日期;计划开始时间变更必须留痕。数据准确率可以用两个指标衡量:实际开始时间填报覆盖率(有实际开始时间的进行中任务占比)和计划偏差率(实际与计划开始时间差值的绝对值均值)。初期目标覆盖率到90%即可,不必追求100%。

3. 任务开始时间频繁变更,PMO应该怎么管?是卡死还是放权?

我们项目里任务开始时间几乎每周都在变,项目经理说客户需求变了、资源没到位,我也理解,但变到最后基线完全失效,老板问进度我都不敢回答。作为PMO,我到底该不该严格控制开始时间变更?怎么控制才合理?

不要卡死,要分层控制。把开始时间变更分为两类:一类是计划开始时间变更,一类是基线开始时间变更。计划开始时间变更由项目经理审批即可,但必须填写变更原因和影响范围;基线开始时间变更必须走PMO和项目发起人审批,且要评估对关键路径和里程碑的影响。

落地时建议设置“变更预算”:比如每个任务计划开始时间允许有2次免审批调整,第3次起需要PMO介入;基线开始时间变更每月不超过1次。判断依据是变更是否影响关键路径、是否影响外部依赖、是否导致里程碑延期。数据口径上,可以统计“开始时间变更率”=发生变更的任务数/总任务数,以及“基线偏差天数”。

如果变更率超过30%,说明排期质量有问题,要回头优化估算流程,而不是继续批变更。

4. 如何利用任务开始时间做进度预警和绩效分析?PMO应该看哪些指标?

我们收集了一堆开始时间数据,但除了看甘特图,好像没什么用。老板问我项目健康度,我也只能拍脑袋说“还行”。我想知道,开始时间这个属性到底能挖出什么有价值的信息,怎么变成预警和决策依据?

开始时间最有价值的用法是算“启动偏差”和“启动延迟预警”。具体可做三个指标:第一,计划开始时间达成率=按计划开始时间启动的任务数/应启动任务数,低于85%就要预警;第二,平均启动延迟天数=实际开始时间与计划开始时间差值的平均值,只统计已启动任务,超过2天说明资源或前置条件有问题;

第三,未来7天待启动任务数,用来提前检查资源冲突。落地时,在项目管理工具里设置自动规则:任务计划开始时间前1天提醒负责人确认,计划开始时间当天未启动则标黄,延迟超过3天标红并通知PMO。绩效分析不要直接用开始时间考核个人,因为很多延迟是前置任务导致的;

应该按项目或团队分析,结合前置依赖完成率一起看,避免误伤。

核心关键词

读者评论

孟
孟嘉宁

我们团队去年也试着把开始时间拆成基线和计划两个字段,结果两个月就退回一个了。卡点不在方法,在于基线变更这个动作没人愿意走变更单,PM 觉得走流程比自己重排还慢。文章里说分级改动是对的,但前提是变更审批本身要足够轻,否则拆字段只是把混乱从字段层搬到流程层。

罗
罗安

实际开始时间自动打戳这条我保留意见。我们上了状态机打戳后,填报率确实到 100%,但开始时间反而更不准了,因为大家习惯先建任务再慢慢干,状态流转和真实动工之间本来就隔着几天。自动打戳固化的是流转时间,不是动工时间,这点和手填的偏差只是换了个方向。

文章包含AI辅助创作:任务属性开始时间全流程:PMO落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355573
