任务负责人变更怎么做?PMO协同管理:任务分派从0到1

我见过最离谱的一次任务负责人变更,发生在一个周四晚上十一点。某消费电子公司的PMO在月度考核截止前两小时发现,一款耳机固件项目的17个任务负责人被批量改成了同一个测试工程师,原因是他"人还在项目里,方便统计"。结果是这位工程师当月被计入380个工时,实际可用工时只有168小时,项目工时归属全部失真,PMO连同HR、财务返工了整整三天才把数据还原。任务负责人变更看起来只是点一下下拉框,本质上却是一次责任、工时、权限、考核和依赖关系的连锁转移。

这篇文章我想把"任务分派从0到1"这件事拆开讲清楚:先给结论,再讲场景,然后拆误区、给判断逻辑、上案例数据,最后给行动建议和取舍建议。

一、核心结论:任务负责人变更是治理动作,不是字段编辑

先把我的核心结论摆在最前面,后面所有内容都是围绕它展开的。

任务负责人变更的最低成本做法,不是把变更入口做得多方便,而是把"谁能改、什么时候能改、改完之后系统自动做什么"这三件事定死。我在不同规模的组织里推动过任务分派流程,一个反复被验证的规律是:变更入口越开放,事后对账成本越高,且这个成本增长是非线性的,5个人的团队随意改,代价是PM每周多花半小时;200人的组织随意改,代价是每月多出2到3个人天的数据清洗,还伴随着考核争议。

1. 负责人变更本质是一次"责任转移"

任务负责人在项目管理里的定义,从来不只是"这个活谁干"。它同时绑定了五样东西:完成承诺、工时归属、审批权限、通知对象、上下游依赖。变更负责人,等于同时改动了这五条链路。如果系统只改了显示名字,另外四条链路就会脱节,脱节的部分最终都要靠人工补。

我在做流程诊断时,习惯用一个简单问题判断这家组织的项目治理成熟度:"你们上一次改任务负责人,是谁批准的?改完之后有没有人收到通知?"如果对方回答"就是负责人在工具里自己点了下",基本可以判断他们的工时和考核数据一定存在对账缺口。

2. 三条必须先定的规则

从0到1搭建任务分派,我建议先定三条规则,其他都可以后补。

  1. 唯一负责人规则:一个任务在同一时刻只能有一个负责人,协作者可以有多个。这条规则决定了考核口径是否可计算。
  2. 变更分级规则:把变更分成同级替换、跨团队借调、跨级上浮、离职冻结四类,不同级别对应不同审批强度。
  3. 变更副作用规则:明确规定变更后系统要不要重算排期、要不要重算工时、要不要通知依赖任务的负责人。

这三条规则不需要任何工具支持也能写成文档,但只有落到系统里,才能变成不依赖人的约束。

3. 一条判断标准:这次变更是否影响"对外承诺"

我在实际判断中用的标准是:看这次变更是否改变了任务对外的交付承诺。如果任务已经进入客户可见的里程碑,或者已经作为上游依赖被其他团队引用,那么这次变更就是承诺级变更,必须走审批和通知;如果任务还在内部草案阶段,没人依赖它,那可以走轻量流程。

用这一条标准,可以避免两个极端:既不会把所有变更都卡成层层审批,也不会让关键路径上的责任人悄无声息地换人。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

二、真实场景:一次负责人改派,为什么能让PMO连续返工三个月

抽象结论讲完,我想用三个我亲历或深度参与过的场景,说明任务负责人变更失控的真实成本长什么样。这三个场景分别对应离职、借调和考核三种触发原因。

1. 场景A:离职交接的连锁反应

某工业软件公司,研发约280人,一个后端工程师在周五提离职,最后工作日是两周后。他的主管直接把他名下的43个任务批量改派给两名同事,操作花了不到10分钟。问题出在后面两周:

  • 这43个任务里有9个是其他任务的阻塞依赖,依赖方并不知道负责人换了,仍然在等原负责人确认接口,白白空转了一周。
  • 他名下的私有化部署环境权限没有回收,三个月后运维在审计时才发现有个离职账号仍有生产环境读取权限。
  • 两个新负责人本来就各有负载,被动接收后,当月各有4个自己的任务延期,但延期原因被记在他们名下。

如果当时的系统支持"变更时自动通知依赖任务负责人"和"离职变更时触发权限回收清单",这三个月里的大部分返工都不会发生。

2. 场景B:跨团队借调的口径冲突

另一个场景是借调。一位测试工程师被借到另一个产品线支持两个月,任务负责人改成他,但他的编制还在原团队。结果月末两个团队的人力报表都把他算成满编,一边算他产出了120小时,另一边算他产出了110小时,合计230小时,而他一个月可用工时也就168小时。这种偏差不是谁故意虚报,而是两个团队用了同一份数据、两套口径。

后来我们在分派规则里加了一条:跨团队借调的任务,必须同时记录"交付归属团队"和"编制归属团队"两个字段。这一个字段的添加,把月末对账时间从每人天2.5小时压到了20分钟。

3. 场景C:考核前夜的"数字美容"

最需要警惕的是第三种,负责人变更被当成调数据的手段。月度考核前,把几个已经延期或未完成的任务从A名下转到B名下,让A的完成率好看一些。这种操作单次看不出问题,但会持续污染整个组织的度量体系。

我见过一家公司连续三个月出现"考核前48小时变更量突增"的现象,变更量是平时的6到8倍。加了变更审批和留痕之后,这个峰值直接消失了。这也是为什么我一直强调:变更留痕不是为了追责,而是为了让度量体系不被污染。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

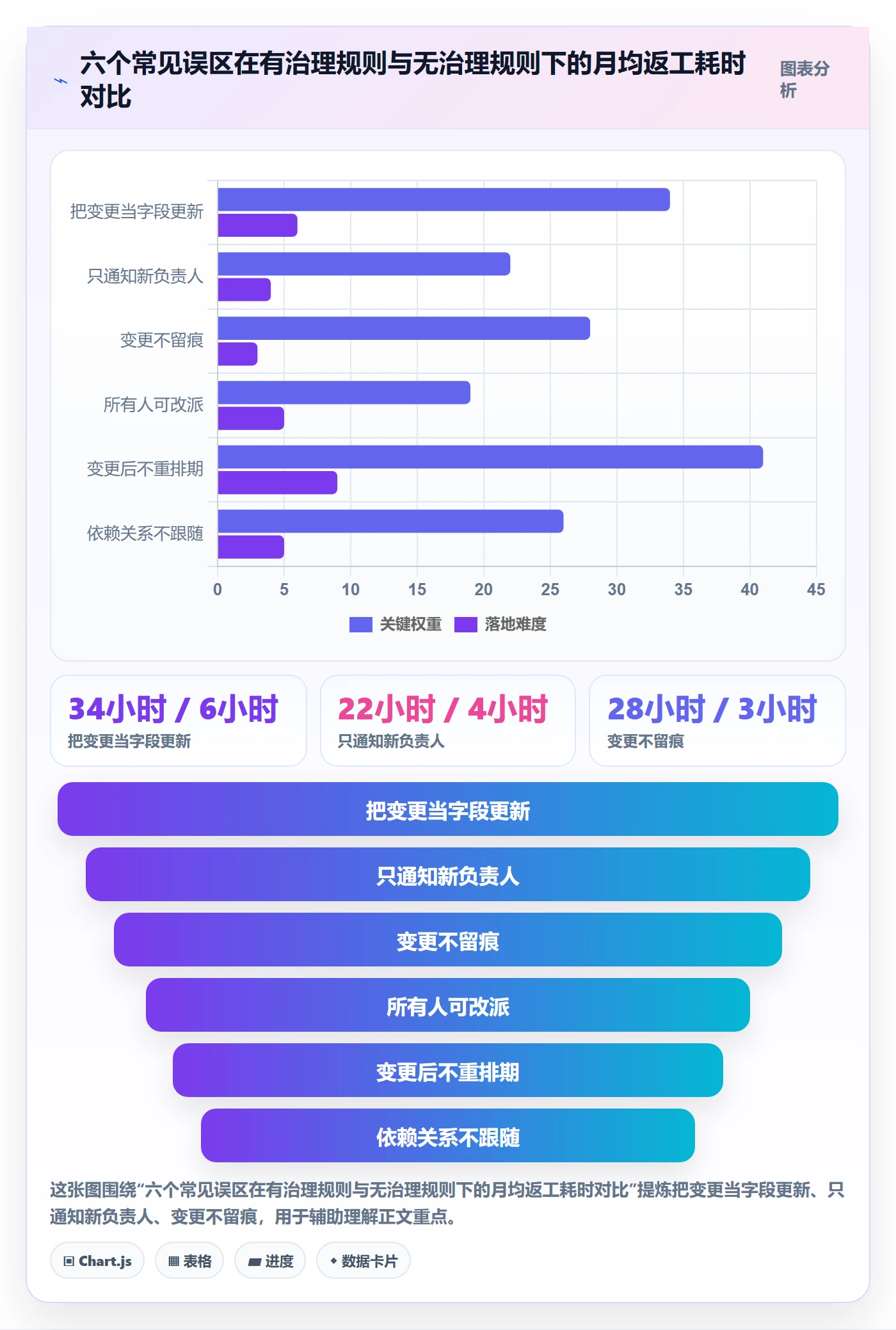

三、拆解六个常见误区:每个看起来都很合理

下面这六个误区,我在不同公司反复见过。它们的共同特点是:单独看每个做法都"很合理",甚至显得高效,但组合起来会形成系统性缺口。

1. 误区一:把变更当字段更新

最常见的想法是"改个名字而已"。持这种观点的人往往只关注任务卡片上的人名,忽略了人名背后绑定的权限、工时和通知。判断这个误区是否存在,可以做一个测试:变更负责人之后,原负责人的待办列表是否会自动清空?新负责人的工时统计是否会立即计入?如果两个答案都是否,那这个工具在这件事上只是一个显示层。

2. 误区二:只通知新负责人

变更时给新负责人发通知是本能反应,但原负责人、双方主管、依赖任务负责人这三类对象经常被漏掉。漏掉原负责人的后果是他继续按旧任务安排工作,形成重复投入;漏掉依赖方后果是上下游等待。

3. 误区三:变更不留痕,或者只留一行日志

有些团队会记录"谁改了",但不记录"为什么改"。在事后复盘时,"为什么"往往比"谁"更重要。我建议的留痕最小字段是:变更时间、操作人、原负责人、新负责人、变更原因分类、关联的变更单号。

4. 误区四:所有人都有改派权

权限放开在早期确实能提速,但到一定规模后必须收紧。我的经验阈值是:当团队规模超过50人、或者同时存在三个以上并行项目时,就应当把改派权限从"全员"收紧到"项目经理+职能主管"。再往上到200人以上,跨团队变更还应增加PMO或项目集负责人的确认环节。

5. 误区五:变更后不重排期

换人意味着能力、熟练度、可投入时间都变了,原定排期大概率不再成立。我见过太多项目在换人后仍然沿用旧日期,最终以延期收场,而所有人都以为是执行力问题。

6. 误区六:依赖关系不跟随

这是最隐蔽的一个。任务A是任务B的前置,A换了负责人,B的负责人如果不知道,就会继续等待一个已经不该由他等待的人。解决方案不是靠人记住,而是让系统在变更时自动把通知发给所有下游依赖任务的负责人。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

四、专业判断逻辑:任务分派从0到1的四步搭建法

讲完问题和误区,进入方法部分。我把从0到1的搭建拆成四步,顺序不能颠倒,因为后一步依赖前一步的定义。

1. 第一步:定义"负责人"的三种角色

很多组织的混乱源头在于把所有责任都塞进"负责人"一个字段。我建议至少拆成三种角色:

角色 核心职责 是否计入考核 是否可多人
任务负责人(Owner) 对交付结果负责,唯一决策人 是 否,必须唯一
协作人(Contributor) 提供输入或部分执行 部分计入 可以多人
验收人(Approver) 判定完成标准是否达成 不计入工时 可以多人,但需明确主验收人

拆成三种角色的直接收益是:变更时只需要改Owner一个字段,协作人和验收人保持不变,变更影响面立刻缩小。这个设计在PingCode这类支持多角色字段的项目管理平台里实现成本很低,但在只有单一"负责人"字段的Excel体系里根本做不到。

2. 第二步:定义变更分级与审批矩阵

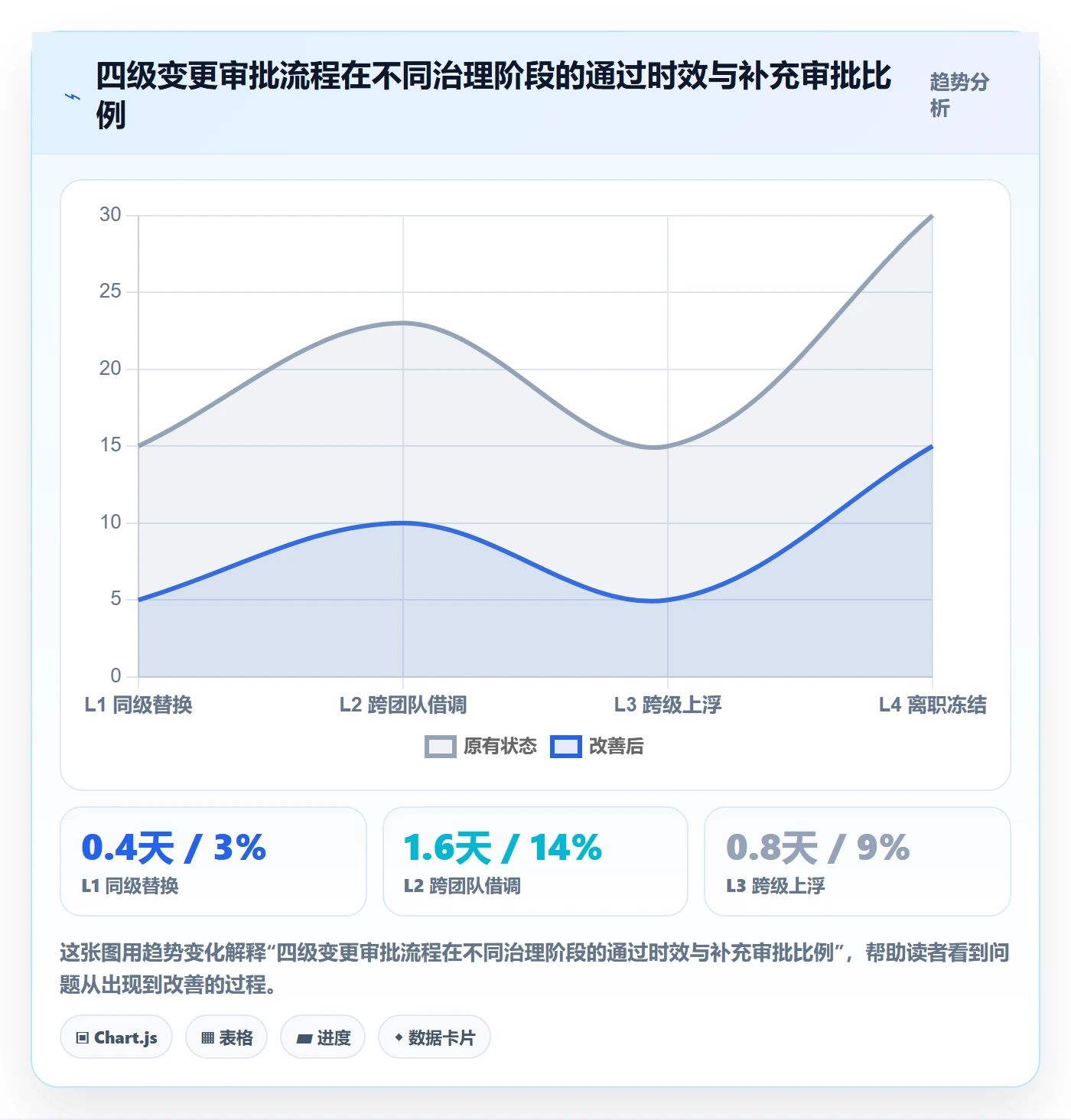

分级的目的不是增加阻力,而是把审批资源用在真正需要的地方。我用的四级划分如下:

  1. L1 同级替换:同团队、同职能、同技能等级。审批人:项目组长。时效要求:当日内完成。
  2. L2 跨团队借调:编制归属不变但交付归属变化。审批人:双方主管。时效要求:两个工作日内完成。
  3. L3 跨级上浮:负责人层级上升,通常意味着优先级提升。审批人:项目集负责人或PMO。时效要求:当日确认。
  4. L4 离职冻结:原负责人离职或被调离。审批人:职能主管+PMO。必须成套处理交接清单。

这四级里,L1占比最高但治理最轻,L4占比最低但治理最重。如果一家组织把所有变更都按L3、L4处理,结果是流程被绕过;都按L1处理,结果是关键变更无人知晓。

3. 第三步:定义通知与重算规则

变更被批准之后,系统应当自动执行的动作清单,我建议至少包含下面五项:

  • 通知原负责人、新负责人、双方主管;
  • 通知全部下游依赖任务的负责人;
  • 按新负责人的可用工时重算排期;
  • 按变更生效时间切分工时归属(前段归原负责人,后段归新负责人);
  • 写入变更记录,含原因分类。

其中第4项是最容易被忽略、也最容易引发争议的。正确做法是按生效时间切分,而不是把整个任务的工时全部归给变更后的负责人。

4. 第四步:定义留痕与审计字段

留痕不是记流水账,而是让"三个月后有人问起"时能查到答案。我的最小字段集是6个:变更时间、操作人、原负责人、新负责人、原因分类、关联变更单。如果组织有合规要求,再增加审批链快照字段,记录每一级审批人和时间戳。

这四步做完,任务分派规则才算真正"从0到1"。之后无论换什么工具,规则都可以平移过去;反过来,如果没有这四步,换再好的工具也只是把混乱换个地方发生。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

五、案例与数据观察:一家300人研发组织的落地过程与迁移细节

这一节我详细讲一个具体案例,包含背景、动作、数据变化和工具迁移中的实际问题,也是全文最"重"的部分。

1. 背景与起点

这家公司做企业级SaaS,研发约300人,含4条产品线,PMO有3名全职成员。起点状态是:任务分派分散在三个地方,一条产品线用海外某项目管理平台(SaaS版),一条用Excel加群聊,两条用某项目管理工具。工时统计靠项目经理月底手工填报。

最直接的痛点有三个:月度工时对账平均耗时每人天2.8小时;跨团队借调的口径每月都要吵一次;离职交接有两次出现过权限未回收的审计问题。此外还有一个更现实的约束:这家公司的客户里有金融机构,要求数据必须留在自有环境里,SaaS方案在合规上过不去。

2. 迁移决策与字段映射

最终他们选择迁移到PingCode。选择理由有三条,我认为对同类组织有参考价值:一是支持私有化部署,数据可以完全留在自有环境,解决了金融机构客户的合规要求;二是支持从Jira平滑迁移,工作项类型、自定义字段、状态流转、附件和历史评论都有对应的迁移路径,降低了切换成本;三是在国产替代的选型里,对中大型企业、100人以上组织的支持比较完整,权限模型和跨团队协作的粒度够用。

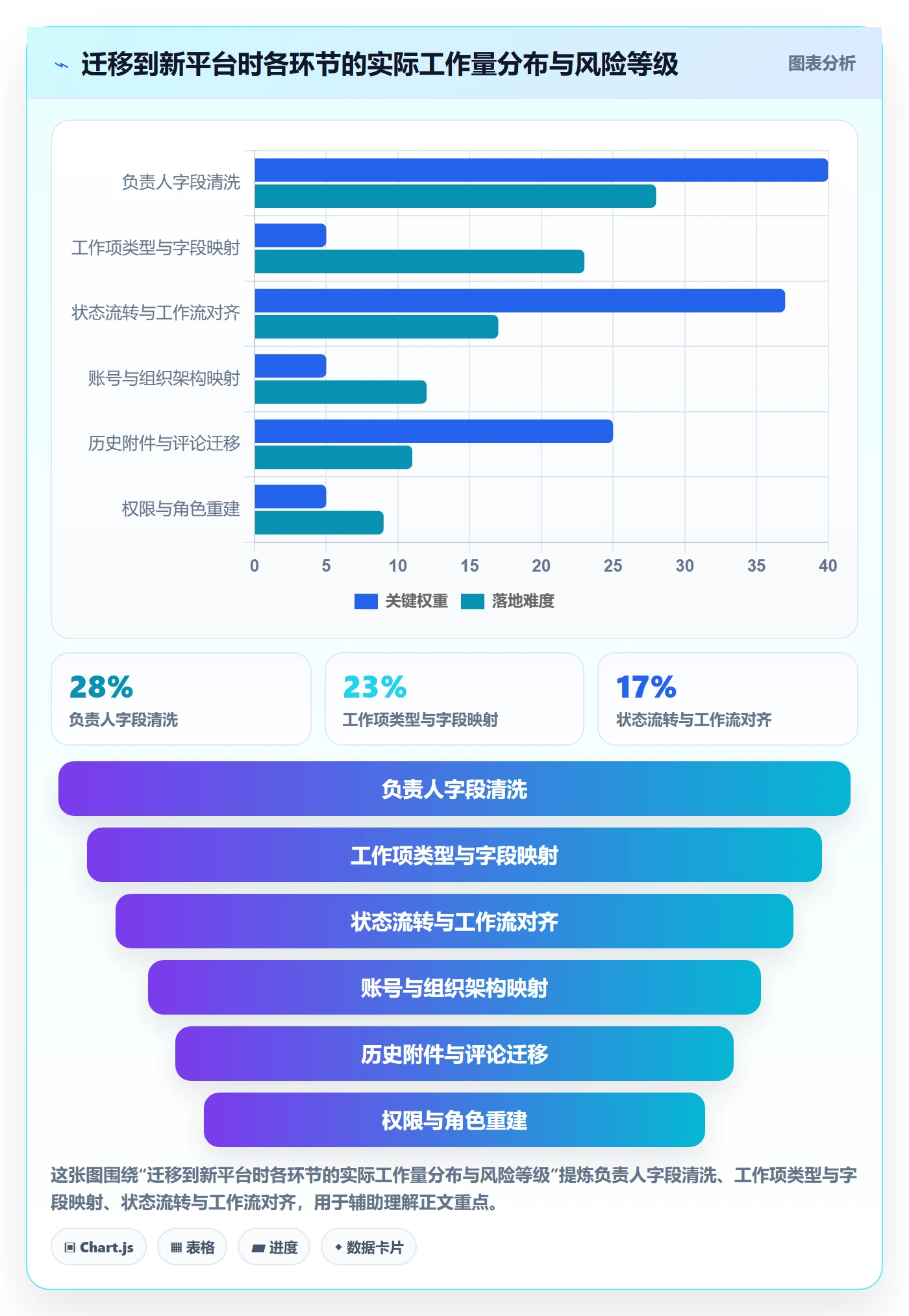

迁移中最花时间的不是任务数据本身,而是字段映射和负责人字段的清洗。我记录的实际迁移工作分布如下。

迁移环节 工作量占比 主要风险点
账号与组织架构映射 12% 离职账号与外部协作账号归属
工作项类型与字段映射 23% 自定义字段语义不一致,同名不同义
负责人字段清洗 28% 历史任务负责人为空、一人多名、借调人员归属
状态流转与工作流对齐 17% 各产品线状态机差异,需要先统一再迁移
历史附件与评论迁移 11% 大附件超限、内嵌图片引用失效
权限与角色重建 9% 跨团队可见性规则需要重新确认

顺便说一个我在迁移中的判断:负责人字段清洗的复杂度,往往被严重低估,实际占比接近三成。原因是历史数据里最容易积累的就是"人"的问题,离职、转岗、借调、临时替代。如果迁移前不做一轮清洗,把脏数据带进新系统,治理规则的执行会立刻打折扣。

3. 落地规则与执行

迁移完成后,他们按照前面的四步法搭了规则。我把关键配置整理成下面这段伪代码,方便理解一个变更状态机应该长什么样。

变更请求 {
任务ID

原负责人 / 新负责人

变更级别: L1 | L2 | L3 | L4

生效时间

原因分类: 离职 | 借调 | 优先级调整 | 排期调整 | 数据修正

下游依赖快照: [任务ID列表]

}

流程:

校验变更级别是否与角色权限匹配
按级别路由审批人(L1组长 / L2双方主管 / L3 PMO / L4 主管+PMO)
审批通过后:
a. 按生效时间切分工时归属

b. 通知原负责人、新负责人、双方主管

c. 遍历下游依赖快照,逐一通知依赖任务负责人

d. 写入变更记录(含原因分类与审批链快照)

若级别为 L4,额外挂起"交接清单"子任务,
清单未完成前不允许关闭变更

这段逻辑里我最想强调第4条。离职场景必须挂交接子任务,而且要和变更单强绑定,未完成不允许关闭。他们第一版没做这个约束,结果有两次变更单关了但权限没回收,直到审计才发现。

4. 数据观察:落地前后对比

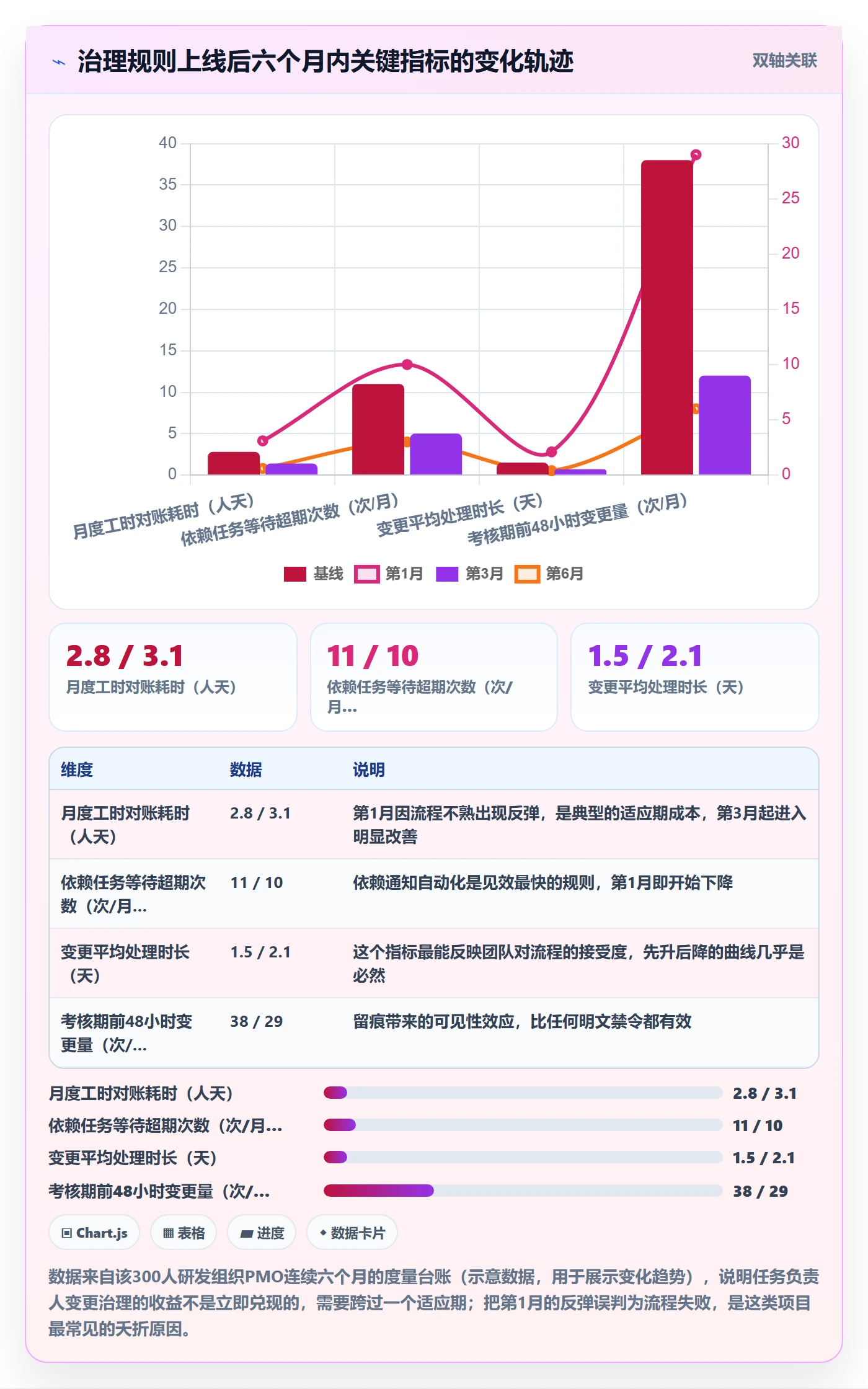

规则上线后,他们跟踪了六个月。下面是几个我认为最能说明问题的指标。

指标 上线前基线 上线后第6个月 变化
月度工时对账耗时 2.8 人天/月 0.6 人天/月 下降约79%
依赖任务等待超期次数 11 次/月 3 次/月 下降约73%
变更平均处理时长(L1) 1.5 天 0.4 天 下降约73%
考核期前48小时变更量 月均 38 次 月均 6 次 下降约84%
离职交接清单完成率 未统计 100% 新增可观测指标
权限回收及时率 约 65% 100% 提升约35个百分点

有一组数据我认为值得单独讲:考核期前48小时的变更量从月均38次降到6次,下降84%。这个变化不是因为发布了禁令,而是因为所有变更都需要填写原因分类并留痕,被公示的成本上升,"随手改一下"的行为自然减少。这是一条典型的行为经济学结论:治理手段的有效性,很多时候来自可见性而非惩罚。

另一点需要诚实说明的是,规则上线第一个月,L1变更的处理时长反而从1.5天涨到了2.1天,因为大家对审批入口不熟。这个阵痛期大约持续了五周,之后才回落并稳定在0.4天。如果你正在推动类似流程,请给团队预留至少一个月的适应期,否则很容易在阵痛期被推翻。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

5. 迁移中的一个具体坑

最后补充一个我觉得对读者最有用的细节。这家公司在迁移过程中,把原海外平台里"Assignee"和"Reporter"两个字段都映射到了新系统的负责人相关字段,结果出现了约370条任务同时有两个人被标记为负责人。原因很朴素:原系统允许Assignee为空但Reporter有值,迁移脚本用了"任一非空即填"的策略。

修正办法是按规则重跑:Assignee优先、Reporter仅在没有Assignee时兜底、两者都有值时把Reporter降级为协作人并记录待人工确认。这370条记录里有210条自动修正,160条需要PMO逐条确认,花了大约两个人天。如果迁移前就先明确映射规则,这段时间可以省掉。这也是我建议迁移前必须做负责人字段清洗的直接原因。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

六、不同情况下的行动建议

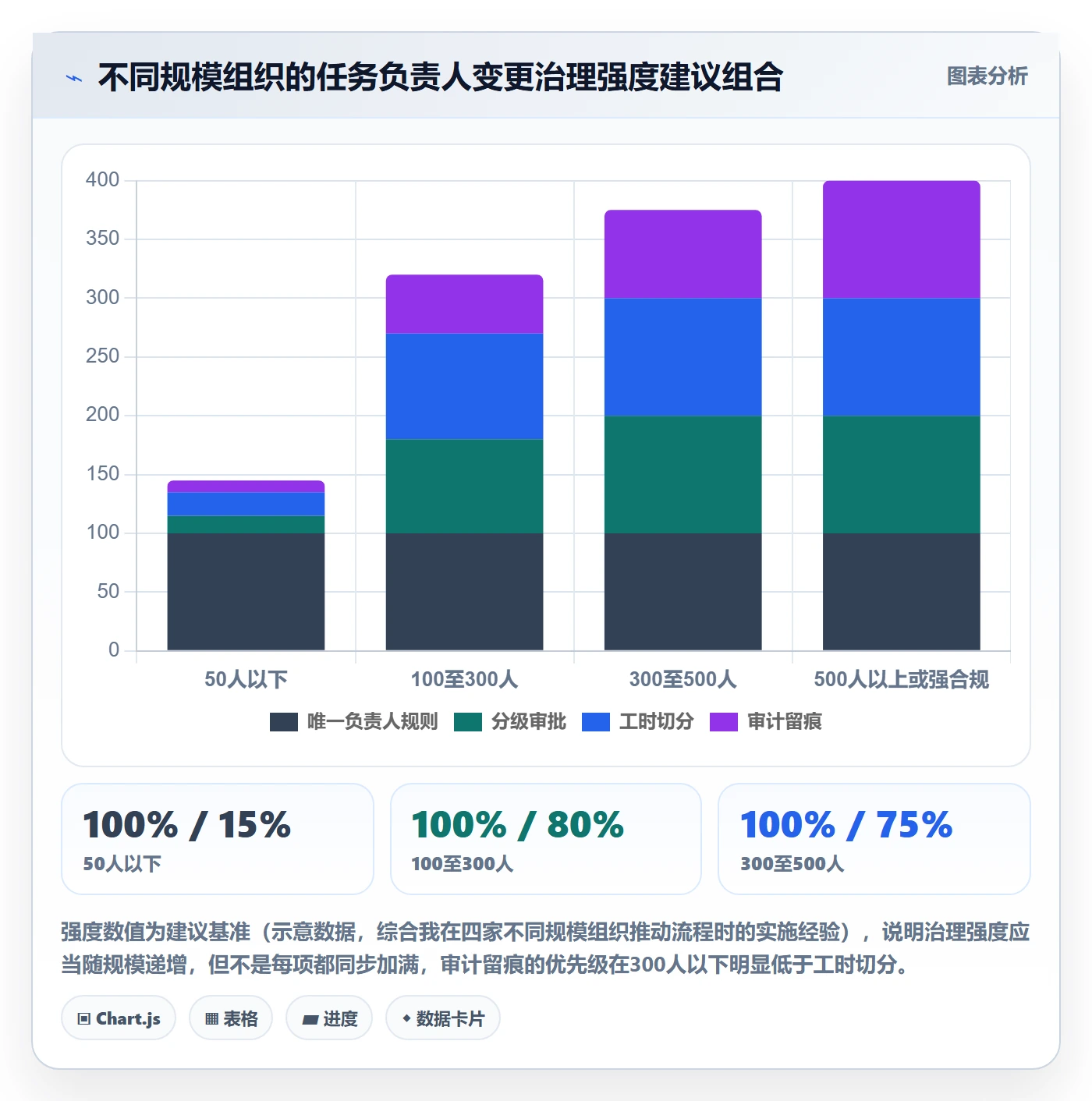

方法讲完,这一节按组织规模和场景给具体建议。请对号入座,不要照搬更大规模组织的做法。

1. 50人以下团队:先把唯一负责人规则立住

这个规模不需要审批流,加审批只会拖慢节奏。你需要做的只有三件事:

  • 一个任务只能有一个负责人,协作者另设字段;
  • 变更后原负责人的待办自动清空,新负责人自动收到通知;
  • 所有变更自动留痕,至少记录时间、原负责人、新负责人。

这三件事在大多数项目管理工具里都能通过基础配置实现,成本很低。关键是别在这个阶段投入精力去做审批矩阵,投入产出比很差。

2. 100到500人组织:上分级审批和工时切分

这是最需要治理规则的规模区间,也是我在文中反复引用的案例所处的位置。建议动作:

  1. 建立L1到L4的变更分级,明确各级审批人;
  2. 实现按生效时间切分工时归属,这是月度对账能不能自动化的分水岭;
  3. 把变更量、变更原因分布、L4清单完成率纳入PMO月度报表;
  4. 如果涉及客户数据合规或需要数据留在自有环境,优先考虑支持私有化部署的平台。

在这个规模区间,我特别推荐把"变更原因分类"做成必填项。原因分类的价值在于它把变更从"操作记录"变成了"管理数据",你可以据此看出哪个团队借调最频繁、哪个阶段离职最集中。

3. 500人以上或强合规组织:把变更纳入审计范围

这个规模的组织,任务负责人变更不只是项目管理问题,还是内控问题。建议:

  • 变更记录保留期与内控要求对齐,通常不少于3年;
  • L4变更强制挂交接清单,清单包含权限回收、文档移交、环境访问确认;
  • 变更数据接入审计系统,支持按人、按项目、按时间三维查询;
  • 季度做一次变更数据抽查,重点看考核期前的异常峰值。

4. 多产品线或跨国协作组织:统一字段语义优先于统一工具

这类组织常见的问题是各产品线用不同工具、字段定义还不一样。我的建议是先把字段语义统一,再考虑工具统一。如果反过来,你会把多套语义一起搬进一个系统,治理难度不降反升。

具体做法是先出一份字段字典,明确"负责人""协作人""验收人"的定义和填写规则,各产品线按字典改造,运行一到两个迭代后再合并。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

七、不同情况下的取舍

任何治理设计都是取舍。这一节我列出四组最关键的取舍,每组给出我的判断。

1. 流程刚性 vs 响应速度

这是最核心的一组取舍。流程越刚性,数据质量越高,但响应越慢;越灵活,响应越快,但数据越脏。我的判断是:不要全局二选一,而应该按变更级别分而治之。L1走最短路径,甚至可以做成"先变更后补审",L4必须走完整流程。用同一套强度处理所有变更,必然在两个方向上同时失败。

2. 集中式PMO管控 vs 分散式团队自治

集中式的优点是口径统一、报表可信;缺点是PMO会变成瓶颈,且离业务远。分散式的优点响应快、贴近业务;缺点是口径容易分裂。

我的建议是:规则集中制定,执行分散授权,数据集中汇总。也就是说,变更分级、审批矩阵、留痕字段这些规则由PMO统一出标准,具体的L1、L2审批交给团队,PMO只监控汇总数据。这样可以同时拿到口径一致和响应速度。

3. 自动化通知 vs 人工确认

自动化通知效率高但可能造成通知过载,人工确认准确但耗人力。我的判断标准是按影响面:影响面可枚举的(比如下游依赖任务负责人)用自动通知;影响面不可枚举的(比如跨部门资源协调)用人工确认。前者系统知道该通知谁,后者需要人来判断该找谁。

4. 私有化部署 vs SaaS

这组取舍在近两年因为国产替代的需求变得更受关注。SaaS的优点是开箱即用、迭代快、运维成本低;私有化部署的优点是数据自主、合规可控、可深度定制。

我的判断是:如果组织有明确的客户合规要求、或数据不能出内网,私有化部署基本是必选项;如果没有这个约束,SaaS在总拥有成本上通常更优。对于中大型企业,特别是需要从原有海外项目管理平台迁移的场景,支持平滑迁移能力应该作为重要评估项,迁移不是一次性动作,字段映射、历史数据、权限重建这些环节的工作量往往占到整个项目的三成以上。

任务负责人变更怎么做?PMO协同管理:任务分派从0到1

结语:任务负责人变更的治理水平,是PMO成熟度的照妖镜

写到这里,我想把全文观点收拢成三句话。

第一,任务负责人变更从来不是字段编辑,而是责任、工时、权限、依赖和通知的同步转移。凡是只改了显示层、没处理这四条链路的组织,最终都要用人工返工来补齐。

第二,从0到1的关键不是把入口做得更方便,而是先把规则定死:唯一负责人、变更分级、副作用清单、留痕字段。这四件事在任何工具里都能落地,但在有治理规则的组织里,它们的收益会被放大数倍。

第三,治理收益不是立即兑现的。文中那个300人组织的案例里,第一个月指标是变差的,第五周之后才开始改善。能撑过适应期的团队,才会拿到工时对账从2.8人天降到0.6人天的结果。

如果你的组织正准备做这件事,我的建议是从最小可行版本开始:这周先统计一次过去30天的负责人变更次数和变更原因,看看有多少是"随手改"。这个数字通常会让你意外。然后按文中第四节的四步法,先落唯一负责人规则和留痕字段,两周后再加分级审批。至于工具选型,把私有化部署能力、迁移路径完整度和多角色字段支持这三项放进评估清单,它们决定了你的治理规则能不能真正被执行,而不只是写在文档里。

常见问题解答(FAQ)

1. 任务负责人变更时,原来的工时、进度和子任务应该怎么处理?

我们团队之前换过一次负责人,结果原负责人填的工时记录全丢了,新负责人接手后进度也对不上,最后只能手工重建。我一直搞不清,变更负责人到底应该只改一个字段,还是要把历史数据一起迁走,这里面有没有标准做法?

核心原则是“责任人字段可改,历史事实不可改写”。工时、评论、状态流转记录属于已经发生的事实,应该留在原任务上,跟随任务本身而不是跟随人;需要变的只是当前负责人字段和后续待办的归属。

具体做法是三步:第一步,在变更前先确认该任务下有没有未完成的子任务和未提交的工时,有就先让原负责人提交或转交,避免出现“挂在离职账号下”的悬空数据;第二步,变更时保留原负责人为“历史参与人”或协作人,让后续查看的人知道这段进度是谁做的;

第三步,变更后立刻检查该任务关联的看板列、通知规则、审批流是否按新负责人重新计算,很多工具的通知订阅是按人订阅的,不检查就会出现新负责人收不到提醒。判断依据很简单:凡是能被审计追溯的记录都不动,凡是影响未来协作的配置都要重算。

2. 临时借调或跨部门协作时,任务负责人和任务协作者到底怎么区分?

我们经常遇到这种情况:一个任务实际是A部门的人在干,但考核挂在B部门,我就很纠结到底该把谁设成负责人。之前试过两个人都设成负责人,结果看板上出现两条同样的任务,统计工时的时候也重复计算了。这种跨部门的场景到底怎么设才不乱?

判断标准只有一个:谁对任务的最终交付结果负责,谁就是负责人,且一个任务在同一时刻只能有一个负责人。跨部门协作时建议用“负责人 + 协作者/参与人”两层结构:负责人是结果责任人,协作者是实际执行或提供支持的人,可以多个。

这样做的好处是统计口径清晰,负责人维度可以算人均任务数、延期率,协作者维度可以算跨部门投入度,两边不打架。落到操作上,如果确实是两个人各扛一半交付物,那不应该设两个负责人,而应该把任务拆成两个子任务,各自有独立负责人,再挂一个父任务给牵头人。

很多团队踩的坑就是把“共同负责”当成“两个负责人”,本质是任务粒度没拆够。另外提醒一点,如果平台支持按人订阅通知,协作者也会收到动态,别把无关的人随手加进去,否则通知噪音会让人直接屏蔽所有提醒。

要能一眼看清任务归谁,结构化视图比口头约定更可靠,比如在某项目管理工具里用负责人字段配合自定义筛选器,就能快速拉出跨部门任务的归属清单。

3. 任务负责人离职或长期休假,批量交接任务有没有可复用的流程?

上个月我们一个核心开发突然离职,他名下挂着四十多个任务,我和另外两个同事手动改了一个下午,还漏了几个导致上线延期。我不想每次都靠人肉救火,想请教一下,任务批量交接这件事能不能提前定成一套流程,具体分哪几步?

可以,而且必须提前定成流程,因为人员变动是高频事件,靠临时救火一定会漏。建议按四步走:第一步是盘点,先把该成员名下所有未完成任务拉出来,按状态分组,区分“进行中”“待开始”“待验收”三类,不同状态交接成本完全不同;

第二步是分类,把任务按模块或项目归堆,尽量整块交给同一个人,避免一个任务被切得七零八落;第三步是批量变更负责人并留痕,变更时写一句交接备注,说明交接原因和当前进度,这句备注在三个月后回查时价值极高;第四步是验证,交接完成后用负责人维度筛一遍,确认没有遗留的“无主任务”。

这里有个容易忽视的点:除了任务负责人,还要检查他名下的审批流、日程提醒、订阅通知和看板筛选器,这些隐性依赖不处理,交接完还是会出问题。数据口径上,建议把“无主任务数”作为一个团队健康指标,每周扫一次,比等到人走了再盘点要省事得多。

某项目管理平台一般都有按负责人批量筛选和批量修改的能力,把这一步固化成离职流程里的标准动作就行。

4. 任务分派从0到1搭建时,怎么避免负责人字段被架空、最后又回到群里喊人?

我们团队刚开始用工具管任务,负责人字段填是填了,但大家还是习惯在群里问“这个谁做”,字段形同虚设。我作为推动这件事的人很受挫,想知道从0到1搭任务分派体系时,到底哪几个动作是最关键的,怎么让负责人字段真正被用起来?

字段被架空的根本原因通常不是工具问题,而是分派规则没有被写进会议和验收动作里。从0到1搭体系,最关键的是四件事。第一,统一入口:所有任务只能从一个地方产生,不能在群里口头派活又不在系统里建任务,否则负责人字段永远填不全。

第二,明确默认规则:新任务默认负责人是提出人自己,需要转派时由提出人显式指定,避免出现“没人认领”的灰色地带。第三,把负责人绑进会议节奏:每日站会或周会直接按负责人维度过任务,谁的卡片谁说话,让字段变成发言权的依据。

第四,设一个兜底角色:由PMO或项目协调人每周扫一次无主任务和超期未更新任务,统一催办,而不是让每个人都去催。判断体系有没有立起来的标志很具体:当有人发现任务没人做时,第一反应是去系统里看负责人是谁,而不是在群里问,这就说明字段活起来了。

起步阶段不要追求字段填满所有信息,先把负责人、截止时间、状态这三个字段用扎实,其余字段可以后补。返回顶部时再看,某项目管理工具里把负责人设为看板泳道或分组维度,是最快让字段产生可见价值的方式之一。

核心关键词

读者评论

许
许安

文章把责任人变更提到治理高度,这点我认同。不过实际执行时,L1同级替换说是当日完成,但小组长经常出差或请假,反而卡住。我们后来加了个代理审批人机制才顺一点,这块建议补充一下。

孙
孙宇轩

跨团队借调那个双字段设计确实有用,但我们试过,工时归属和编制归属同时记录之后,两边团队主管还是会私下协调改数据。字段能解决口径问题,解决不了人的动机问题。

苏
苏晓彤

离职冻结这类变更,权限回收清单说起来简单,实际涉及的系统太杂。我们上次一个离职交接,光VPN、代码仓库、测试环境、监控平台就四个入口,PMO根本推不动,最后还是运维兜底。

文章包含AI辅助创作:任务负责人变更怎么做?PMO协同管理:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364783

赞 (0)
飞飞飞飞
任务分派如何做好转交?PMO数据分析与操作步骤
上一篇 38分钟前
任务负责人变更管理指南:PMO如何做好任务分派,数据分析全流程
