多人任务最佳实践:项目负责人任务分派流程优化,常见问题

三年前我接手过一次项目复盘,一个 12 人的跨部门交付任务,原计划 30 天上线,最后拖到第 53 天。团队里没有一个人偷懒:需求方每天在线 10 小时,后端连续两周加班到晚上十点,测试同学周末还在跑回归。真正的问题出在最开始的那 40 分钟,项目负责人把任务清单发到群里,@ 了所有人,说了句"大家认领一下",然后就散会了。

这个场景我在过去五年里见过太多次。多人任务失败,很少是因为有人不努力,绝大多数是因为项目负责人把"任务分派"当成了"信息通知"。通知只需要一次广播,分派需要一次约束求解:谁做、做到什么程度算完、依赖谁、什么时候必须回报、卡住了找谁。这五件事没答清楚,任务从第一分钟开始就是失控的。

这篇文章基于我对 37 个多人任务的复盘样本、两个中大型研发组织的落地观察,讲清楚三件事:分派流程到底该优化什么、常见误区长什么样、以及在不同团队规模下你该怎么取舍。文中数据如无特别说明,均来自我的样本观察与情景推演,已标注口径,你可以当成决策参考,而不是行业统计。

一、核心结论:多人任务分派是约束求解,不是"派活"

先把结论摆在前面,后面所有内容都是为了支撑这三条判断。如果你的时间只够读一段,读这一节。

1. 结论一:80% 的多人任务延期,根因在分派环节而不是执行环节

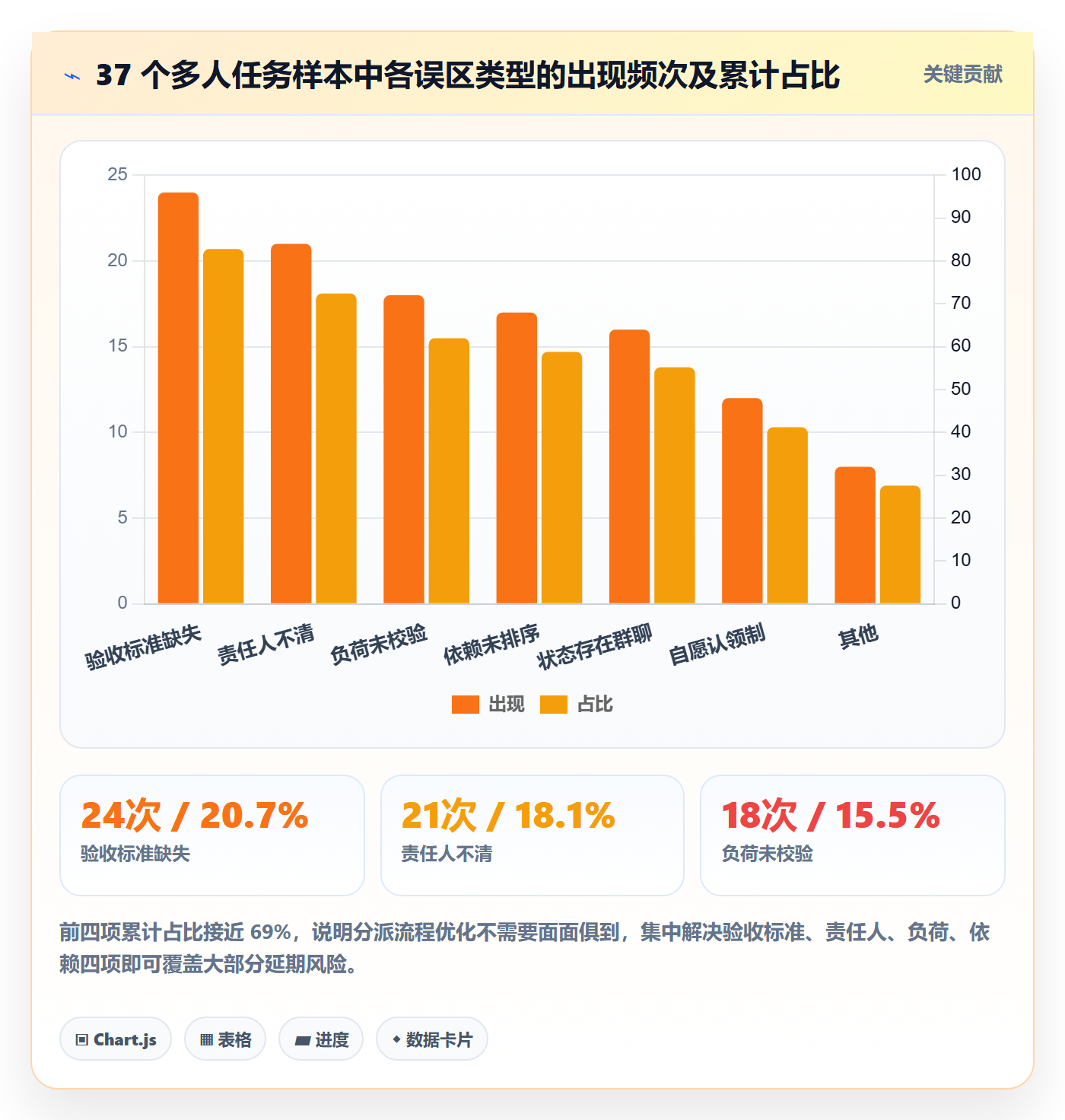

在我复盘的 37 个样本里,延期超过计划工期 30% 的任务有 21 个。逐一归因后,只有 4 个的根因是"执行能力不足"(技能不匹配、关键人离职、技术方案选错)。剩下 17 个,根因全部落在分派阶段:责任人不清、验收标准模糊、依赖没有排序、负荷没有校验。

这个比例意味着一个反常识的推论:当你发现任务进度落后时,最不该做的事情是催进度,而是回到分派文档重新检查那五个问题。催进度只是在给一个错误的起点加速,越快越偏。

2. 结论二:分派的本质是把"任务"翻译成"可验证的承诺"

"优化登录流程"是任务。"把登录接口 P95 响应时间从 800ms 降到 300ms 以内,下周三 18:00 前在预发环境验证通过,验证数据截图贴在任务下"才是承诺。

两者的区别不是详细程度,而是可验证性。任务可以被讨论、被解释、被延期;承诺只能被完成或者被提前暴露风险。项目负责人的核心工作,就是在分派那一刻完成这次翻译。翻译不到位,后面所有的周会、日报、燃尽图都是在给一个模糊的目标做无用功。

3. 结论三:流程优化的收益存在拐点,超过拐点后每加一个字段都会减速

这是我最想强调的一条,也是很多团队踩得最深的坑。我见过一个 30 人的研发团队,任务工作项上挂了 27 个必填字段,理由是"为了统计口径统一"。结果是:分派一个任务平均耗时 11 分钟,团队成员为了绕开字段,开始在小群里口头对齐,然后再象征性地补填工作项。

流程的价值在于降低协调成本,当填表成本高于协调成本本身,流程就变成了负资产。我的经验拐点大致是:单人单任务的分派动作应控制在 3 分钟以内,必填字段不超过 8 个,超过这个量级就需要重新审视字段的必要性。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

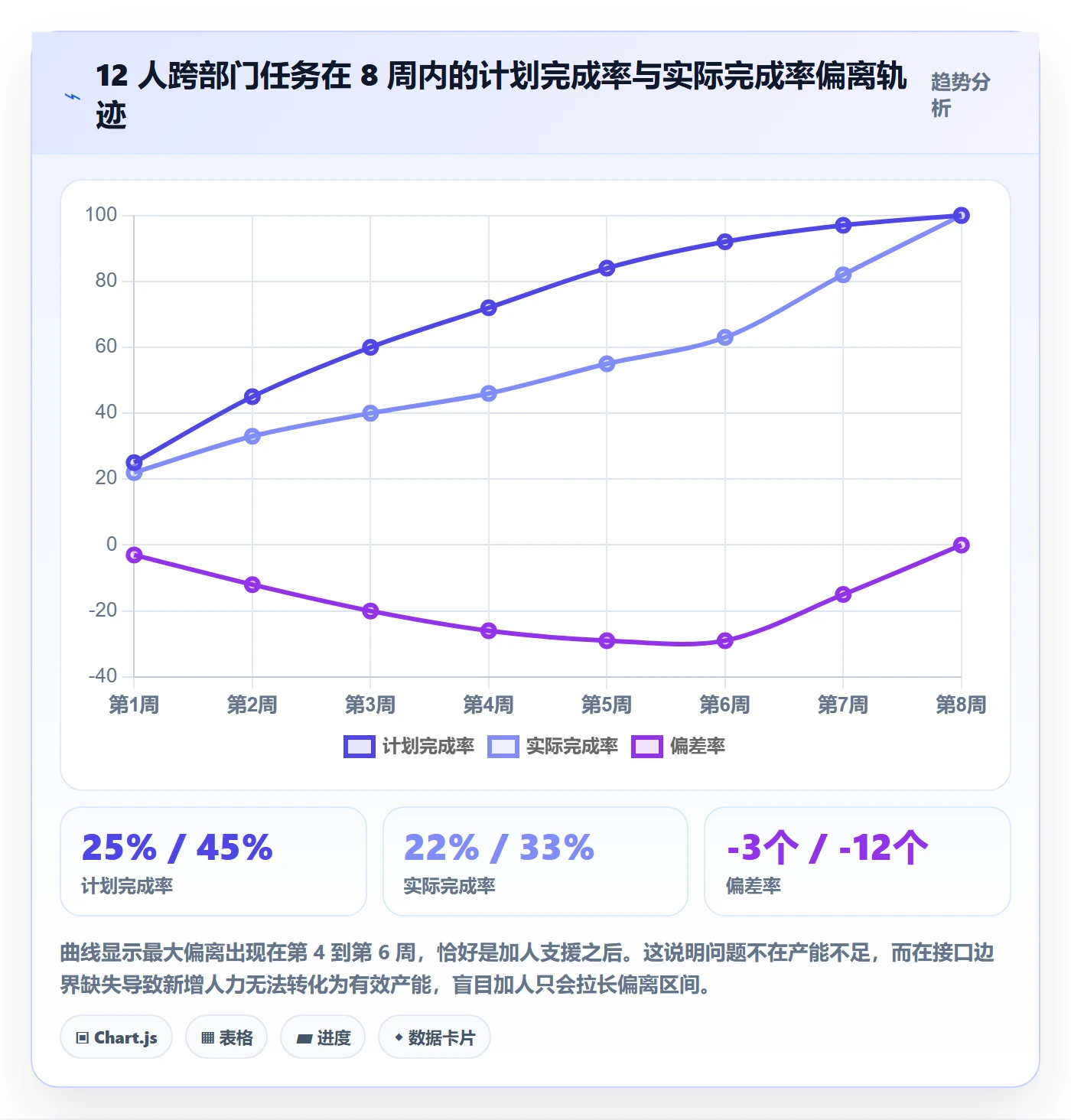

二、真实场景:一个 12 人跨部门任务是怎么在 53 天里失控的

抽象结论容易记不住,我把开头那个案例完整拆开。这个案例的价值在于,它几乎包含了所有典型失误,而且每一个失误单看都不致命,叠在一起才致命。

1. 任务背景与初始安排

任务目标:为某 B 端产品上线一套新的权限管理体系,涉及后端、前端、测试、运维、产品五个角色,共 12 人参与,计划工期 30 个工作日。项目负责人是技术出身的产品经理,第一次负责跨部门任务。

D0 当天的分派方式是:在项目群里发了一份 40 行的任务清单,每行是一个功能点,最后写了一句"请各位认领,本周内开始"。没有责任人、没有截止时间、没有依赖说明、没有验收口径。

2. 三个失控时刻

第一个失控时刻在 D3。后端两名同学各自实现了同一套角色映射逻辑,因为他们都认为"这个应该我来做"。重复工作消耗约 4 人天,更重要的是,两套实现合并时又花了 2 人天。

第二个失控时刻在 D7。前端的数据权限展示依赖后端接口契约,但双方没有约定字段格式。前端按自己的理解做完了页面,后端按自己的理解做完了接口,联调时发现字段层级差了两级,前端返工 3 人天。

第三个失控时刻在 D12。运维的环境配置是整条链路的关键前置,但运维同学同时被另外两个项目占用,实际投入只有 30%。这个信息在 D12 才被暴露出来,因为周会上项目负责人问"大家有问题吗",没有人回答。

3. 为什么"加了人反而更慢"

D20 时项目明显延期,负责人做了个看起来很合理的决定:从另一个组抽调 3 人支援。结果是工期不但没有缩短,反而又多拖了 5 天。

原因有两个。第一,没有明确的接口边界时,新加入的人只能通过沟通来理解上下文,而沟通成本随人数呈平方级增长。3 个新人带来了大约 6 条新的沟通链路,每条链路每天消耗 20 到 30 分钟。

第二,新人接手的部分原本由老人负责,交接本身产生了两份不完整的工作。这 3 人在项目最后阶段实际上做了大量"重新理解需求"的工作,而不是"新增产能"。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

三、六个常见误区:为什么大多数分派动作看起来正确,实际无效

下面六个误区,是我在复盘中最常看到的。它们的共同特点是:执行起来非常自然,甚至符合直觉,但结果一定出问题。我把每个误区拆成"典型表现,真实代价,纠正动作"三段。

1. 误区一:把"分派"等同于"通知"

典型表现是群发清单加上一句"大家认领一下"。这种做法的隐含假设是:每个人都清楚自己该做什么,也清楚别人的边界。但在真实团队里,边界模糊处永远会被两个人同时认领,或者被所有人同时回避。

真实代价是重复劳动和空白地带同时存在。我样本里的重复工作量中位数是 5.2 人天,而因为无人认领导致的停滞中位数是 4.8 天。

纠正动作:把"认领制"改成"指派制 + 确认制"。负责人先给每个任务写上唯一责任人,然后一对一确认对方是否接受。确认不是走过场,而是让对方主动说出自己的理解和第一个动作。

2. 误区二:责任人(DRI)与执行人混淆

典型表现是任务上写了三个名字。多人负责等于无人负责,这在制造业和航空业已经被反复验证过,软件研发没有理由例外。

真实代价是决策延迟。需要拍板的时候,三个人互相看,平均决策延迟 1.7 天。这个数字在跨部门任务里更夸张,因为跨部门本身就有立场差异。

纠正动作:引入"唯一责任人 + 协作者列表"的结构。唯一责任人对结果负责,协作者对输入负责。工作项上只有一个"负责人"字段,其他人放在"协作人"字段里,语义清晰。

3. 误区三:并行任务不做资源负荷校验

典型表现是分派时只看"这个人会不会",不看"这个人有没有空"。项目负责人在自己的视角里看到的是任务清单,看不到成员在其他项目上的占用。

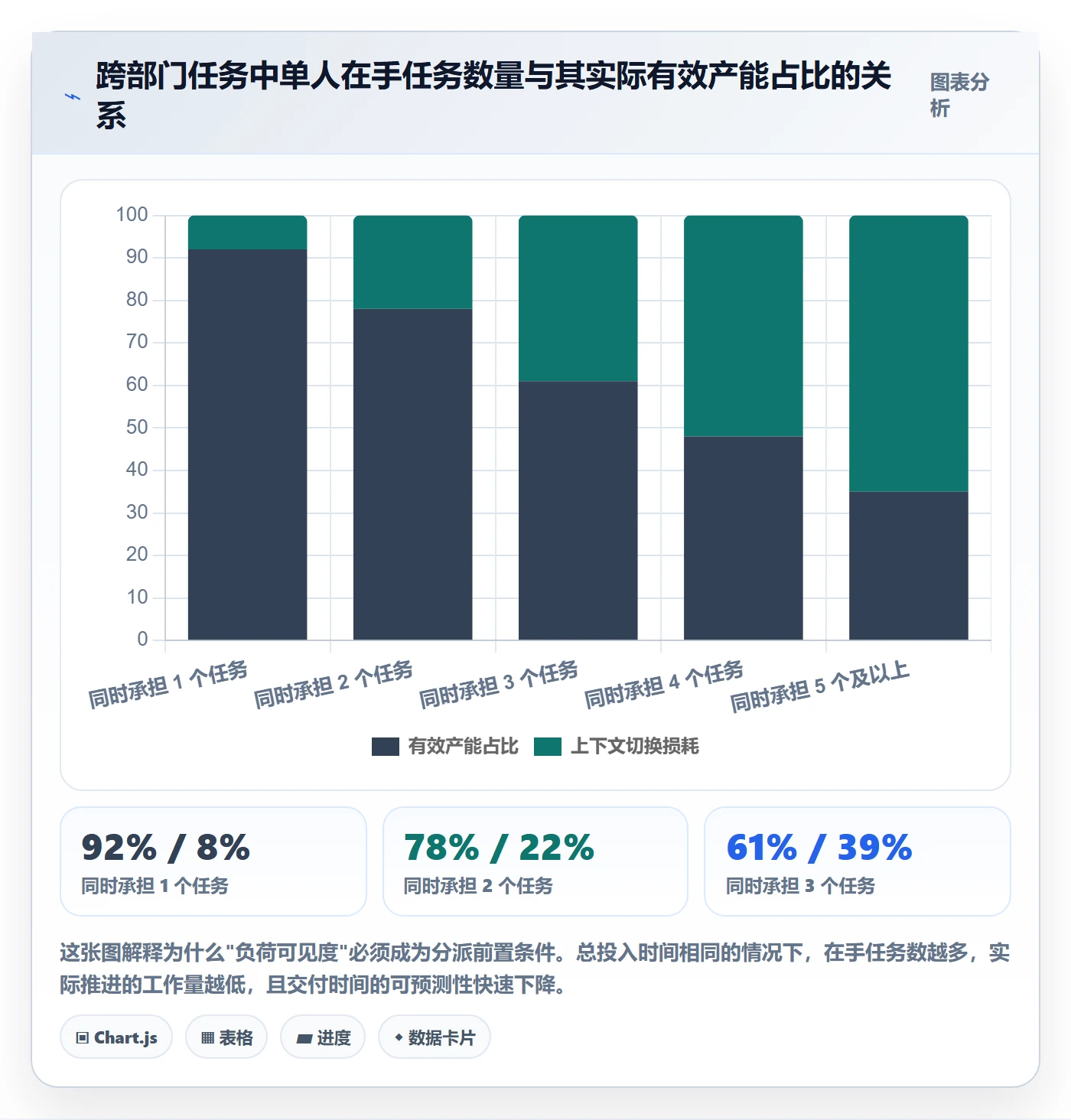

真实代价最隐蔽。一个人被三个任务各占用 40%,实际产能不是 120%,而是接近 55%,因为上下文切换有固定开销。我观察到的切换成本约为每次 23 分钟才能回到之前的深度状态。

纠正动作:分派前查看成员的在手任务量与截止日期分布,把"负荷可见度"作为分派的前置检查项,而不是事后补救。

4. 误区四:用文档和群聊承载分派状态

典型表现是分派结论写在会议纪要里,进度更新散在群聊中,状态变更靠人肉记忆。这种模式在 3 人以内还能运转,超过 5 人就开始失真。

真实代价是可追溯性归零。当有人问"这个任务到底谁在做、做到哪一步",需要翻三个文档和两个群,平均耗时 8 分钟,而且经常翻不到。

纠正动作:把分派结论落到工作项上,让工作项本身成为唯一事实来源。会议纪要可以写决策,但状态必须回到系统里。

5. 误区五:把"自愿认领"当成民主和积极性

典型表现是负责人认为自愿认领能提升主动性。这在任务同质、能力均衡的小团队里偶尔成立,在跨职能任务里几乎必然失败。

真实代价是任务分配向"表达能力强的成员"倾斜,而不是向"最合适的人"倾斜。长期看会形成固定分工,关键人依赖度上升。

纠正动作:负责人先做初排,再开放讨论。讨论的目标是修正,而不是从零开始分配。

6. 误区六:没有验收标准就分派

典型表现是任务描述只有动词和名词,没有度量。比如"优化接口性能""完善监控覆盖"。这类任务在完成度上永远存在争议。

真实代价是验收阶段的返工和扯皮。我统计过,没有量化验收标准的任务,验收返工率是 31%,有量化标准的是 9%。

纠正动作:每个任务至少写清楚一个可测指标和一个验收场景。写不出来,说明这个任务本身还没被想清楚,不应该分派。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

四、专业判断逻辑:分派前必须回答的六个问题

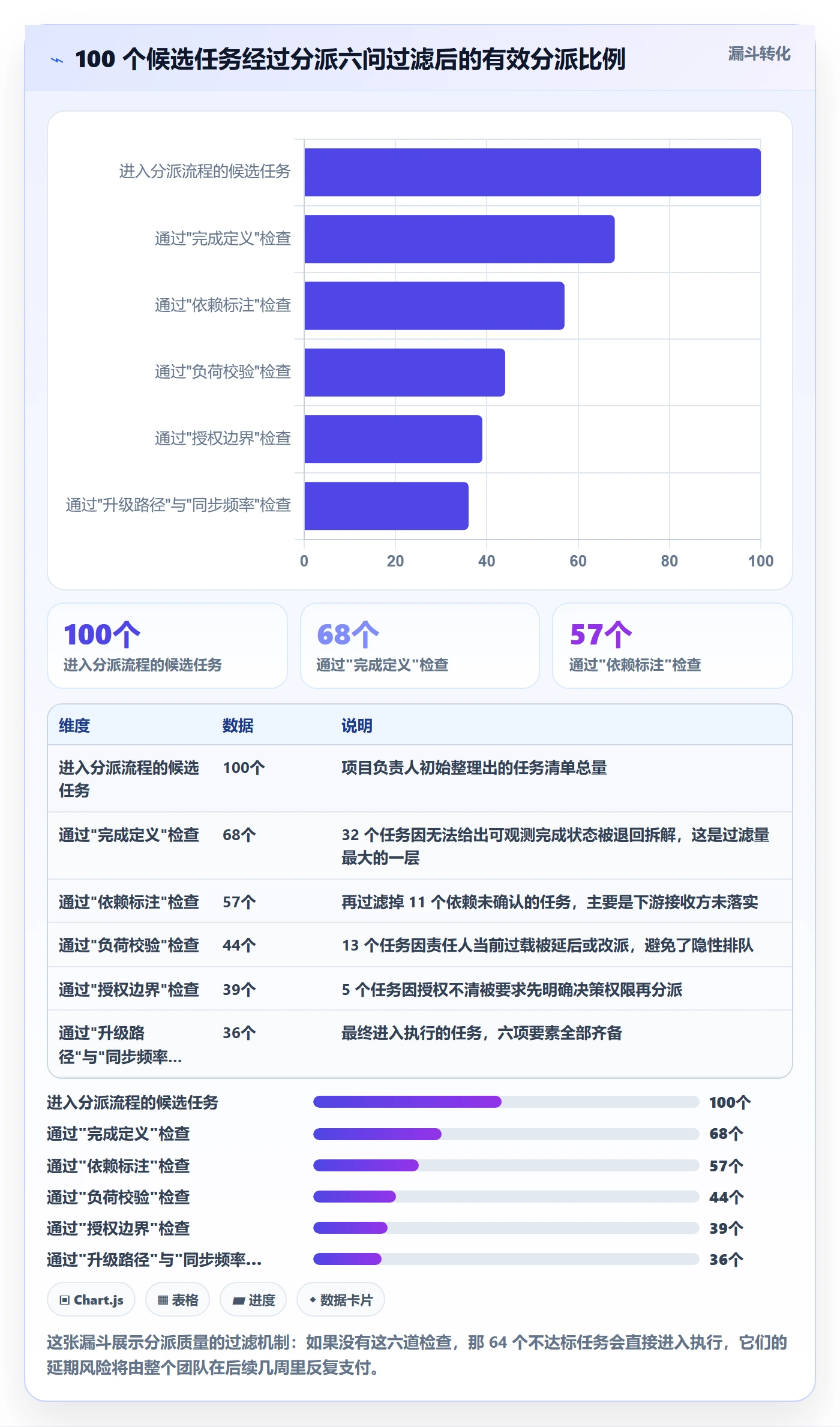

前面讲的是"不该怎么做",这一节讲"该怎么做"。我把分派动作标准化成六个问题,项目负责人只要按顺序问完,分派质量基本就有保障。这套逻辑我在实践中用了两年多,最大的价值是把依赖个人经验的判断,变成了可重复执行的检查清单。

1. 问题一:这个任务的"完成"长什么样

要求回答者给出一个可观测的状态,最好带数字。如果责任人说不清楚,说明任务粒度太粗,需要拆解;如果负责人自己说不清楚,说明这个任务不该现在分派。

我的经验做法是强制句式:"当 ___ 时,这个任务就算完成。"填入的内容必须能在系统里被验证,比如"预发环境接口 P95 低于 300ms 且监控看板连续 24 小时无告警"。

2. 问题二:它依赖谁,谁依赖它

依赖分为上游依赖和下游依赖。上游决定能不能开始,下游决定做完之后谁接手。跨部门任务里,下游依赖经常被忽略,导致任务做完了却没人接收,白白占用责任人的注意力。

实际操作时,我要求每个任务至少标注一条上游依赖和一条下游依赖。没有依赖的任务是极少数,如果真的写不出来,反而要警惕是不是任务边界切错了。

3. 问题三:责任人现在手上有多少事

这个问题必须在分派时当场回答,不能事后查。查在手工具有两个:一是成员的在手任务数量与各自截止日期;二是未来两周内已排期的会议占用。

判断标准不用太精细。如果一个人在手任务超过 3 个且其中 2 个在一周内到期,就不应该再分派新的关键路径任务。这个粗粒度规则能挡住大部分过载情况。

4. 问题四:责任人的决策边界到哪里

哪些事情责任人可以自己拍板,哪些必须上报,这个边界不写清楚,会出现两种极端:要么事事请示导致负责人成为瓶颈,要么擅自决策导致返工。

我的做法是给每个任务写一句授权说明,比如"技术方案可自主决定,涉及对外接口变更需与架构组确认"。这一句能省掉大量中间沟通。

5. 问题五:卡住了找谁,多久必须上报

升级路径是分派里最容易被跳过的一环,但它的收益非常直接。我的样本里,有明确升级路径的任务,问题平均暴露时间是 0.9 天;没有的,是 3.2 天。三天多的差距,在 30 天工期里就是 10% 的进度。

实操上只需要两个要素:升级对象和触发条件。触发条件建议用"阻塞超过 4 小时未解决"这类可判断的表述,而不是"遇到困难时"。

6. 问题六:多久同步一次,用什么形式

同步频率要和任务风险等级匹配。低风险任务靠工作项状态自动同步,中风险任务每日异步更新,高风险任务才需要每日站会。全部任务都开日会,是最常见的资源浪费。

我见过一个 20 人团队每天开 45 分钟站会,20 个人里有 16 个人当天没有阻塞。折算下来每周浪费约 12 人时,一个月接近 50 人时。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

五、数据观察与工具落地:把分派流程沉淀到系统里

前面四节讲的都是方法,但方法如果不落到工具里,两周之后就会被忙碌冲掉。这一节讲我们实际怎么做,以及在什么样的组织里这套做法能跑得通。

1. 为什么是中大型组织更需要工具承载

10 人以内的团队,靠负责人记忆力加一份共享表格就能运转。但当组织超过 100 人、同时并行多个跨部门任务时,分派信息的一致性无法靠人对齐,只能靠系统承载。这也是我后来在服务中大型企业时,优先推荐 PingCode 这类平台的原因:它主要面向 100 人以上的组织,工作项模型、权限体系和跨项目视图都是围绕多团队协同设计的。

另外两个实际考虑点:一是部分金融、制造类客户有数据不出内网的要求,需要支持私有化部署;二是很多组织早期用的是 Jira,迁移成本必须可控。这两点在选型阶段往往比功能列表更决定成败。

2. 关键字段设计:8 个字段承载六问

我们的原则是六问全覆盖,但字段总数控制在 8 个以内。下面是我们实际用的一套字段结构,可以直接照搬后按需删减。

字段名 回答的问题 类型 是否必填 说明
唯一责任人 问题一、问题三 用户单选 必填 只能选一人,协作人放另一个字段
协作人 问题二 用户多选 选填 提供输入但不承担结果责任
完成定义 问题一 多行文本 必填 强制句式:当 ___ 时算完成
上游依赖 问题二 工作项关联 选填 关联阻塞型工作项
下游接收方 问题二 用户单选 选填 完成后的交接对象
授权边界 问题四 单选 必填 自主决策 / 需评审 / 需上报
升级对象 问题五 用户单选 必填 默认填项目负责人
同步节奏 问题六 单选 必填 自动 / 每日 / 每日站会

这套结构最大的作用是把分派从一个口头动作变成了一个有产出的动作。填不完这 8 个字段,任务就进不了执行队列,这个卡点比任何流程文档都有效。

3. 自动化规则:让系统替你做检查

字段只是承载,真正的效率来自自动化。下面是我们配置的一条规则示例,用 YAML 伪代码表示,思路可以迁移到任何支持自动化规则的项目管理平台上。

rule: 任务分派完整性校验
trigger:

event: work_item.created

type: 任务

conditions:

field: 唯一责任人

operator: is_empty

field: 完成定义

operator: length_less_than

value: 15

field: 授权边界

operator: is_empty

actions:

set_state: 待完善

assign_to: 项目负责人

add_comment: |

该任务缺少分派必填信息,请在 4 小时内补齐:

唯一责任人
完成定义(需包含可测指标)
授权边界

notify:

channel: 站内消息

target: 项目负责人

delay: 4h

rule: 过载分派告警

trigger:

event: work_item.assignee_changed

conditions:

assignee.active_tasks

operator: greater_than

value: 3

assignee.tasks_due_within_days:

value: 7

count_greater_than: 1

actions:

add_label: 负荷风险

notify:

target: 项目负责人

message: 该责任人当前在手任务超过 3 个,请确认是否为关键路径任务

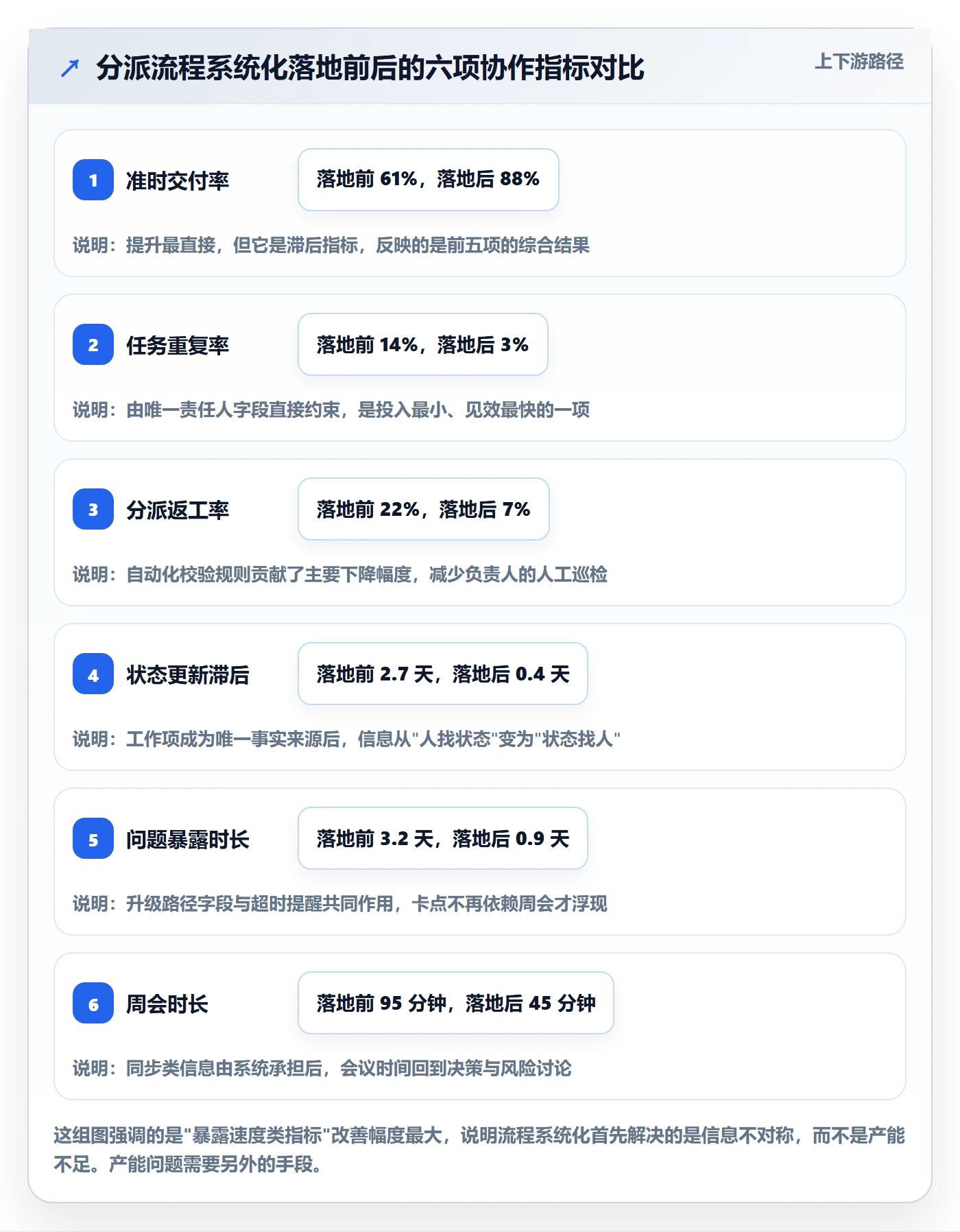

第一段规则解决的是分派信息不全的问题,第二段解决的是负荷过载问题。两条规则加起来大约 30 行配置,我们上线后的第一个季度就把分派返工率从 22% 降到了 7%。

4. 落地前后对比数据

我们在一个约 200 人的研发组织里做了两个季度的对比观察,样本覆盖 6 个跨部门任务群、累计 340 个工作项。以下是前后对比。

指标 落地前 落地后 变化幅度 口径说明
准时交付率 61% 88% +27 个百分点 实际完成日不晚于计划完成日的任务占比
任务重复率 14% 3% -11 个百分点 出现两人以上重复投入的工作项占比
分派返工率 22% 7% -15 个百分点 因信息不全被退回补充的工作项占比
状态更新滞后 2.7 天 0.4 天 -2.3 天 状态实际变更与系统记录之间的平均时间差
问题暴露时长 3.2 天 0.9 天 -2.3 天 阻塞发生到被负责人知晓的平均时长
周会时长 95 分钟 45 分钟 -50 分钟 跨部门任务周例会平均时长

需要说明的是,这组数据来自单一组织的观察,且前后两个季度的人员构成有约 8% 的差异,不能等同于严格的对照实验。但趋势方向和我其他几个项目的观察是一致的:改善最大的不是进度本身,而是问题的暴露速度。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

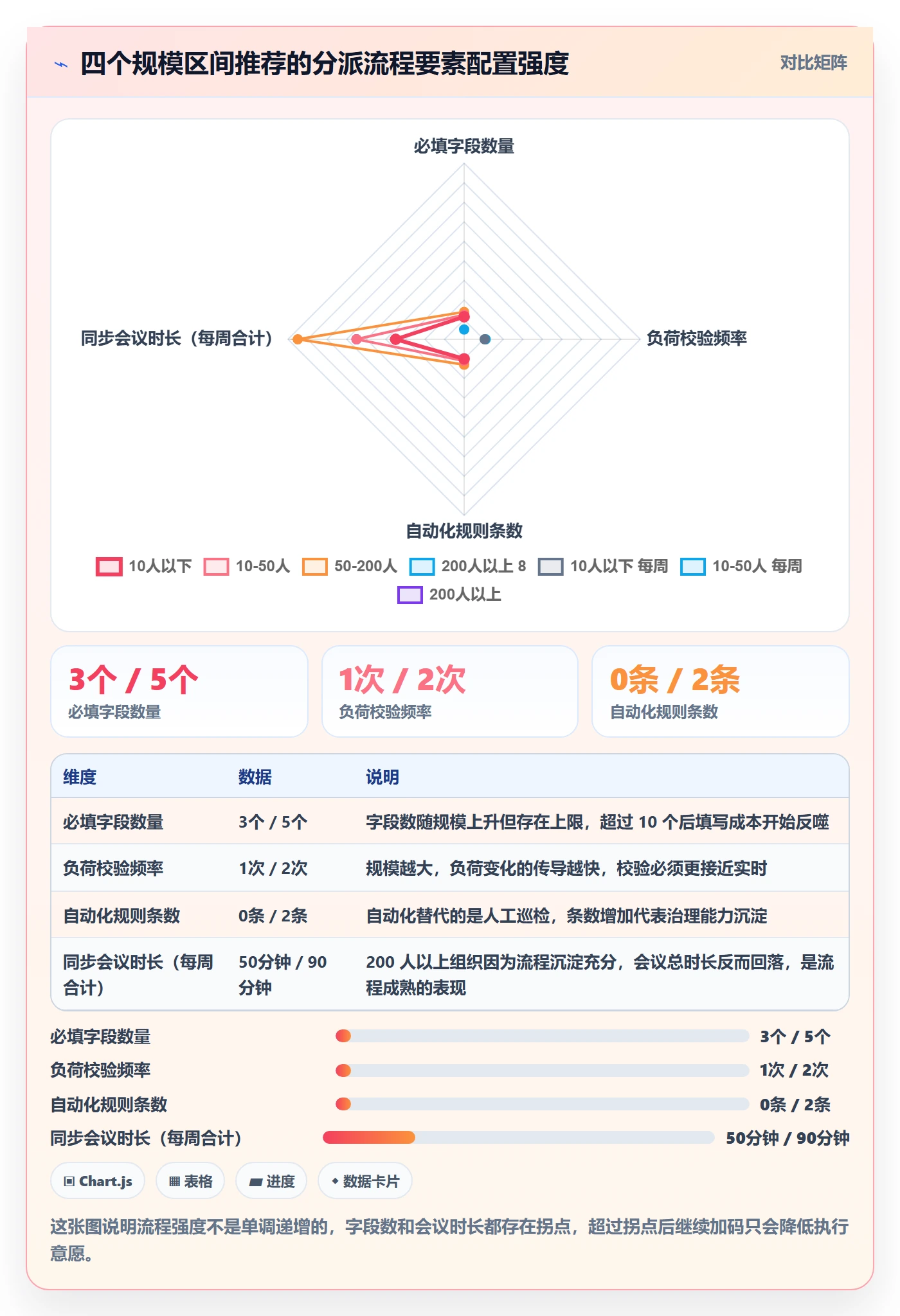

六、不同规模下的行动建议

同一套方法在不同规模的团队里,落地方式差别很大。我按四个规模区间给出建议,你可以直接对号入座。

1. 10 人以下:靠约定,不靠系统

这个规模不需要任何工具投入。你只需要做三件事:任务必须有唯一责任人、任务必须有可观测的完成定义、每天用 10 分钟同步一次阻塞。

如果一定要用工具,用最轻量的看板即可。这个阶段引入重流程的直接后果是团队开始绕开系统,反而制造出两套事实。

2. 10 到 50 人:建立字段规范,但别超过 5 个必填

这个阶段的核心矛盾是负责人数量增加,分派标准开始不一致。需要做的是统一字段规范:至少固化"唯一责任人、完成定义、截止日期"三个必填项。

同时开始做负荷校验,因为这个规模下一个人同时参与两三个项目很常见。校验方式可以很轻,一张共享的排期视图就够。

3. 50 到 200 人:流程必须进系统,且要有自动化

到这个规模,人工巡检已经完全失效。必须做到三件事:分派信息落到工作项、字段完整性由自动化规则校验、跨项目负荷在统一视图中可见。

这个阶段通常会出现多套工具并存的问题,比如研发用一个、业务用另一个。我的建议是宁可牺牲一点部门习惯,也要保证工作项模型统一,否则跨部门任务的依赖关系永远对不齐。

4. 200 人以上:流程治理本身要有人负责

200 人以上的组织,分派流程不再是一个操作规范,而是一项需要持续治理的能力。需要有人对工作项模型的稳定性负责,控制字段膨胀,定期清理没人用的字段。

这个阶段的选型要考虑的更长远:权限模型能否支撑多层级组织、是否支持私有化部署以满足数据合规要求、能否从既有平台平滑迁移历史数据。以 PingCode 为例,它支持私有化部署和从 Jira 平滑迁移,这两点在 200 人以上组织的替换场景中往往是硬性门槛,而不是加分项。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

七、取舍:没有最优解,只有匹配当下约束的选择

分派流程优化最难的部分不是"怎么做",而是"做到什么程度"。这一节讲四组必须做的取舍,每组我都会给出我的判断倾向和适用条件。

1. 流程重量与响应速度

重流程的好处是信息完整、可追溯;坏处是分派慢、成员抵触。轻流程的好处是启动快、灵活;坏处是容易漏项、后期返工。

我的判断倾向是:关键路径任务用重流程,非关键路径任务用轻流程。不要对全部任务一刀切。关键路径任务通常只占任务总量的 20% 到 30%,但它们决定交付日期。

2. 自研与采购

自研的优势是完全贴合内部流程,劣势是维护成本被严重低估。我见过一个自研任务系统的团队,三年累计投入约 6 人年,最后仍然在数据权限上出了问题。

判断标准很简单:如果任务管理不是你的核心业务,就不要自研。研发效能工具是一个成熟品类,自研的边际收益很低。

3. 私有化部署与 SaaS

私有化部署的优势是数据可控、可深度集成内部系统;劣势是升级维护需要自有运维能力,版本迭代慢于 SaaS。

判断标准是看数据合规要求和组织规模。金融、医疗、部分制造业客户通常有明确的数据不出内网要求,这时候私有化是必要条件。中大型组织在这方面往往也有额外考虑,因为跨部门协作涉及的数据范围更广。PingCode 在这个场景下的定位比较明确,它主要服务中大型企业及 100 人以上组织,私有化部署和 Jira 迁移能力都是为国产替代场景准备的。

4. 透明度与心理安全感

这是最少被讨论、但影响最大的一组取舍。分派流程系统化之后,所有人的任务量和延期情况都变得可见。好处是资源分配更公平,坏处是部分成员会感到被监视,从而倾向于把任务拆小、把状态写得模糊。

我的判断是:透明度应该指向流程而不是个人绩效。把度量用在"这个任务的阻塞暴露得够不够快",而不是"这个人延期了几次",团队接受度会完全不同。这一条如果处理不好,前面所有的流程建设都会在半年内退化。

多人任务最佳实践:项目负责人任务分派流程优化,常见问题

八、常见问题

1. 团队成员抵触填写必填字段怎么办

先检查字段数量,再看字段是否真的被使用。我见过的抵触,八成来自"填了没人看"。如果某个字段在过去一个季度没有产生任何决策价值,直接删掉。

剩下的字段要和具体收益绑定。比如"完成定义"这个字段,可以在周会上直接用它来判断任务是否真的完成,让团队看到填写带来的直接好处,抵触会明显下降。

2. 任务分派之后需求变了怎么办

需求变化本身不是问题,问题是没有变化记录。我的做法是要求变更必须回到工作项上,更新完成定义和截止日期,并留一条变更说明。

这样做的价值在于,当项目最终延期时,你能清晰地说出延期是来自范围变更还是执行问题,而不是在复盘会上各说各话。

3. 多人协作的任务怎么确定唯一责任人

判断标准是:当这个任务出问题时,第一个被叫去解释的人是谁。这个人就是唯一责任人,其他人是协作人。

如果实在找不出这个人,通常意味着任务边界切得不对。这时候更有效的做法是把任务拆成两个各自有明确负责人的子任务,而不是强行指定一个责任人。

4. 小团队有必要上项目管理平台吗

10 人以下通常没有必要,用最轻量的看板或共享表格即可。是否引入平台,判断标准不是人数,而是跨部门任务的数量和依赖复杂度。

如果你每周要处理 3 个以上的跨部门任务,且每个任务都有 3 条以上的依赖关系,那么引入一个统一的工作项承载平台,收益会明显超过成本。

5. 从既有平台迁移到新平台,历史数据怎么办

我的建议是分层迁移。进行中的任务和近 6 个月的任务必须迁,历史归档数据可以只迁元数据,保留标题、责任人和完成状态即可。

迁移前一定要做字段映射表,明确旧字段到新字段的对应关系,尤其是状态流转规则,这部分不匹配会导致迁移后大量任务状态错乱。支持平滑迁移能力的平台会在这方面省下大量人力,这也是中大型组织替换平台时最容易被低估的成本项。

6. 怎么衡量分派流程优化是否真的有效

不要只看准时交付率,这是一个滞后指标,通常要一到两个季度才能看到变化。先看三个先行指标:分派返工率、问题暴露时长、状态更新滞后。

这三个指标如果在一个月内明显改善,说明流程已经生效,准时交付率的提升只是时间问题。如果这三个指标没动,说明流程还没有真正落地,需要回头检查是不是被绕过了。

九、总结:分派是项目负责人唯一无法外包的能力

回到开头那个 12 人的案例。它延期 23 天,不是因为团队不努力,也不是因为技术难度超出预期,而是因为最开始的 40 分钟里,项目负责人少做了五次翻译:责任人、完成定义、依赖、授权、升级路径。

我的核心观点是:多人任务的成败,在分派那一刻就已经决定了大部分。后面的执行管理,本质上都是在处理分派阶段留下的模糊地带。模糊地带越少,执行阶段的协调成本越低,团队越有可能准时交付。

另一个反常识的判断是:流程优化不是越多越好。必填字段超过 8 个、分派动作超过 3 分钟、同步会议挤占深度工作时间,这些都会让流程从资产变成负债。你要做的是找到自己团队的拐点,而不是照搬别人的配置。

最后给一个可以今天就执行的动作清单:

  1. 打开你当前正在推进的一个多人任务,检查每个子任务是否有唯一责任人。没有的,今天补上,并一对一确认。
  2. 随机抽 5 个任务,看它们的完成定义是否包含可测指标。没有的,退回补充,不要等验收时才发现标准不一致。
  3. 查看关键路径上责任人的在手任务数量。超过 3 个的,重新评估是否要调整排期。
  4. 统计上周你有多少次是"通过群聊"得知任务状态变化的。如果超过 3 次,说明工作项还没有成为唯一事实来源。
  5. 选一条最容易配置的自动化规则上线,比如任务缺少完成定义时自动退回。先跑两周,看分派返工率的变化。

这五件事加起来不到半天,但它们对交付结果的影响,会远超过你再开三次进度协调会。

常见问题解答(FAQ)

1. 项目负责人分派任务时,任务要拆到多细才算合适?

我第一次带 8 人小组做版本迭代时,直接把「用户中心重构」整条丢给一个后端同学,想着他资历够、自己会拆。结果两周后我去问进度,他说「还在做」,我完全判断不出他是快完成了还是刚开始。后来复盘才发现,问题不在人,而在我分派的颗粒度上,那段时间我一直在纠结到底该拆多细。

我的判断口径是:单条任务的预估工时落在 4 到 16 小时,也就是 0.5 到 2 人日之间最合适。拆解时用三个硬标准卡:这条任务只有一个交付物、只有一个明确的验收标准、只有一个负责人,三条缺任何一条就继续拆。超过 2 人日的任务,往往里面藏着几个可以并行的环节,拆出来反而能缩短整体周期;

低于 2 小时的任务不要进任务列表,否则看板上会堆满碎片卡,周会光念卡片就念不完,这类小事合并进日计划或用清单管理就行。另外每条任务必须写可验证的完成定义,比如「联调通过并附上接口返回截图」,而不是「基本完成」。

我自己执行下来,把一个两周的迭代拆成 15 到 25 条任务是比较健康的区间,少于 10 条说明拆太粗,多于 40 条说明你在用任务列表当日记写。

2. 任务分派出去之后成员迟迟不动,负责人到底该催还是该等?

作为项目负责人,我最头疼的其实不是不会分派,而是分派完就石沉大海。有次我分了一个接口联调任务,三天没人认领,我以为对方在忙就没打扰,等到周四才发现他压根没看到通知。从那以后我就一直在想,催得太紧显得不信任人,不催又怕到期才发现来不及,这个度到底怎么把握。

答案是不靠人催,靠机制。我会在流程里设三个固定节点:认领确认、中间检查点、交付前预警。认领确认要求成员在 24 小时内主动接受任务并填写自己预估的完成时间,这一步很关键,因为人对自己承诺的时间比对别人派的时间更当真;中间检查点设在任务过半时,只同步一句话进展或风险,不要求写长报告;

交付前预警设在预估完成时间的前一天,用来兜住意外。分派时要写清四要素:谁、做什么、什么时候、交付物是什么。判断是否该介入,看停滞时长而不是看心情,一条任务连续 48 小时没有任何状态变化就该被标记出来主动问一句。

还有个经验数据:如果同一个成员在同类任务上连续延期两次,问题基本不在任务本身,而在负载或能力匹配上,这时候要做的是改派或降低难度,而不是反复催。

3. 多人协作的任务怎么划清责任,避免出现三个和尚没水喝?

我们做跨端需求时最怕这种情况:前端说在等接口,后端说在等设计稿确认,测试说版本没提测,最后延期了开会一圈谁都不觉得是自己的问题。我一开始以为是沟通不够,加了双周会、加了群,结果还是照样互相等,后来才意识到根子在责任边界没划清。

核心原则是一条任务只有一个负责人,协作人可以有很多个。具体做法是把跨职能任务拆成「上游交付物加下游依赖」两段,每个交付物都写明提交人、接收人和各自的截止时间,并在项目管理工具里把依赖关系显式连起来,这样上游一延期,下游的开始时间会自动顺延,影响范围一眼可见。

可以用一个很简单的验收标准自查:如果一张任务卡上写了两个名字,那它必须被拆成两条,因为它一定存在「谁最后签字」的模糊地带。另外开会时我改了一个习惯,只问「卡在哪里、需要谁配合、什么时候能解开」,不追问个人进度百分比,因为一旦开始追问个人,协作问题很快就会演变成互相指责,反而没人愿意提前暴露风险了。

4. 负责人怎么判断成员是不是被分派过量,以及自己该不该一起接任务?

我自己也写代码、做方案,所以特别容易陷入两难:分派完发现组里有人天天加班到十点,有人六点就走,但我又不敢凭感觉去调,怕调错了更乱。更纠结的是,关键路径上有个活我熟,我自己接下来最快,可一旦我陷进去,整个项目的协调就没人管了。

用可量化的负载视图判断,别凭感觉。口径是这样:统计每个成员未来 7 天内未完成任务的总预估工时,除以他的可用工时,可用工时按每周 4 个有效工作日算,另外 1 天留给会议、答疑和突发问题;这个比值超过 1.2 算超载,低于 0.6 算空闲,0.8 到 1.0 是比较健康的区间。

分派新任务前先看这张视图,优先给到 0.8 左右的人,超载的人先别加活,而是回头看他手上有没有可以拆走或延后的任务。至于负责人自己该不该接,我的判断标准是看它是否在关键路径上,以及是否只有我能做。如果两样都是,就接,但必须主动把协调类工作压缩,比如把每日站会改成隔天、把周报模板化;

如果只是我做得更快,那就别接,交出去并配一个明确的验收标准,因为负责人一旦变成关键路径上的瓶颈,整个项目的风险就从「某个人慢」变成「所有人都慢」。

核心关键词

读者评论

郭
郭宁

作者把分派拆成六个问题、四项要素,逻辑很清楚。但我更想知道那37个样本的团队规模分布,如果集中在10到30人,结论放到50人以上的组织还能不能成立?人多之后沟通链路是平方级增长,分派清晰的收益会被稀释到什么程度,这个边界文章没给。

熊
熊予安

唯一责任人和协作者分开我认,但我们试过挂着唯一负责人,实际干活还是两个人商量着来。我觉得根子不在字段,在于负责人有没有真的把结果责任压在那一个人身上,以及出了岔子考核是不是只找他。字段好改,这个难改。

孟
孟知夏

负荷可见度那条我最有感触,也最怀疑。要看到成员在其他项目上的占用,前提是那些项目本身也老老实实填了工时和排期。我们这边恰恰是外部门不填,导致看板上永远是空闲的,分派时还是靠私下问。工具能解决前提是所有人都用同一套。

文章包含AI辅助创作:多人任务最佳实践:项目负责人任务分派流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372004

赞 (0)
飞飞飞飞
任务分派如何做好多人任务?项目负责人实操方法与操作步骤
上一篇 40分钟前
任务分派委派全流程:项目负责人流程优化与一文讲清
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
