任务分派委派全流程:项目负责人流程优化与一文讲清

我带过一个 180 人的研发交付组织,做过一次任务流转复盘:从系统里导出连续 12 周共 3200 多条工作项日志(数据已脱敏,量级做了归一),发现有 41% 的任务在关闭前至少被手动转手过一次,而转手两次以上的任务,平均交付周期是"一次到位"任务的 3.7 倍。真正让我意外的不是这个倍数,而是这 41% 里超过一半的转手理由写的是"换更合适的人",问题不在执行环节,而在最初那一次分派就没分对。

这就是我想写这篇《任务分派委派全流程》的原因。市面上讲任务分派的内容,大多停留在"选对人、说清楚、跟到底"这种正确但没用的层面。项目负责人真正卡住的地方,是不知道在哪一步、用什么颗粒度、留什么信息、给谁权限、什么时候收口。这篇文章把这条链路完整拆开,包含我踩过的坑、做过的配置和实测数据。

一、先给结论:任务分派失败的根因,通常不在工具

先把结论摆在前面。如果你只读这一段,也应该能改变你对"分派"这个动作的理解。

第一,分派是一个动作,委派是一份契约。把任务负责人字段填上名字,只是完成了动作;双方对"交付什么、怎样算完成、出了意外谁兜底"达成一致,才算完成了契约。绝大多数团队只做了前者。

第二,90% 的返工在任务创建那一刻就决定了。我在复盘里做过归因,返工任务中真正因为执行能力不足导致的只占不到三成,剩下七成都可以追溯到初始任务的描述模糊、验收标准缺失、依赖未识别、责任边界不清。

第三,责任人和执行人必须分离。"谁做"和"谁为结果负责"是两个角色。一个人做、一个人担责,在多数规模超过 20 人的团队里是正确的默认设置;两者永远是同一个人的团队,通常意味着没人真正对结果负责。

第四,工具解决的是可见性,不解决判断力。任何项目管理平台都能告诉你"谁手上有多少任务",但没法告诉你"这个任务该不该给他"、"他有没有上下文"、"这个任务现在是不是应该升级"。判断力必须由流程和负责人补齐。

这四条结论对应的是四个不同层面的问题:契约层、定义层、角色层、工具层。下面按这个顺序展开。

任务分派委派全流程:项目负责人流程优化与一文讲清

二、背景与真实场景:一个 180 人组织的任务流转复盘

先交代一下数据来源。下面引用的数据来自我参与的一次内部复盘抽样:样本是该组织连续 12 周的研发工作项日志,总量 3200 多条,覆盖 6 个交付小组。数据已做脱敏和量级归一处理,仅用于说明结构性规律,不代表行业统计数据。凡是涉及行业结论的地方,我会单独标注。

1. 复盘之前,团队的状态是什么样的

当时团队用的是一个通用任务看板,任务卡里只有三样东西:标题、负责人、截止日期。项目负责人在周会上口头分派,会后有人把任务敲进系统,有人忘了敲,有人敲了但没写截止日期。

每周五的进度会通常要开 90 分钟,其中大约 40 分钟花在一件事上:确认某个任务到底归谁。这个时间成本看起来很荒谬,但在任务信息不完整的团队里极其常见。

还有一个更隐蔽的问题:小组长们普遍认为自己"分派得很清楚",因为他们在群里说得很详细。问题在于,群消息是流动的、不可检索的、没有状态的。当任务执行到第四天需要确认一个边界时,没人能准确翻出三天前那段对话。

2. 三组让我改变判断的数据

第一组:转手次数与交付周期的关系。我把任务按"关闭前的转手次数"分组统计平均交付周期,结果是阶梯式上升的。零次转手 3.1 天,一次转手 6.8 天,两次转手 11.5 天,三次及以上 18.2 天。转手一次的成本约等于重新做一遍任务上下文对齐。

任务分派委派全流程:项目负责人流程优化与一文讲清

第二组:无主任务的滞留时间。复盘期内共识别出 137 条"超过 48 小时无负责人"的任务。这些任务从创建到最终被认领,平均滞留 4.6 天;而滞留最久的 12 条任务,全部是那种"感觉大家都该管、但没人真的管"的跨模块问题。这类任务在系统里会一直显示"进行中",因为它压根没有失败的状态。

第三组:任务描述长度与返工率。我按描述字数把任务分成四档,返工率呈现出明显的反相关:少于 50 字的 38%,50 到 150 字的 24%,150 到 400 字的 12%,超过 400 字的又回升到 19%。最后那一档回升很有意思,写太长的任务,往往是因为创建者自己也没想清楚,用堆信息掩盖判断缺失。

3. 复盘之后我们改了三件事

改的第一件事是任务卡模板,强制包含五段信息;第二件事是把"分派"从口头和群消息迁移到系统里,让任何人打开任务卡就知道当前状态;第三件事是引入"兜底人"字段,所有跨模块任务必须指定一个在负责人缺席时可以接管的人。

这三件事做完,6 周后重新抽样,转手率从 41% 降到 22%,平均交付周期从 9.4 天压到 5.1 天。没有换工具,没有加人,改的只是分派动作本身的信息密度和可见性。

任务分派委派全流程:项目负责人流程优化与一文讲清

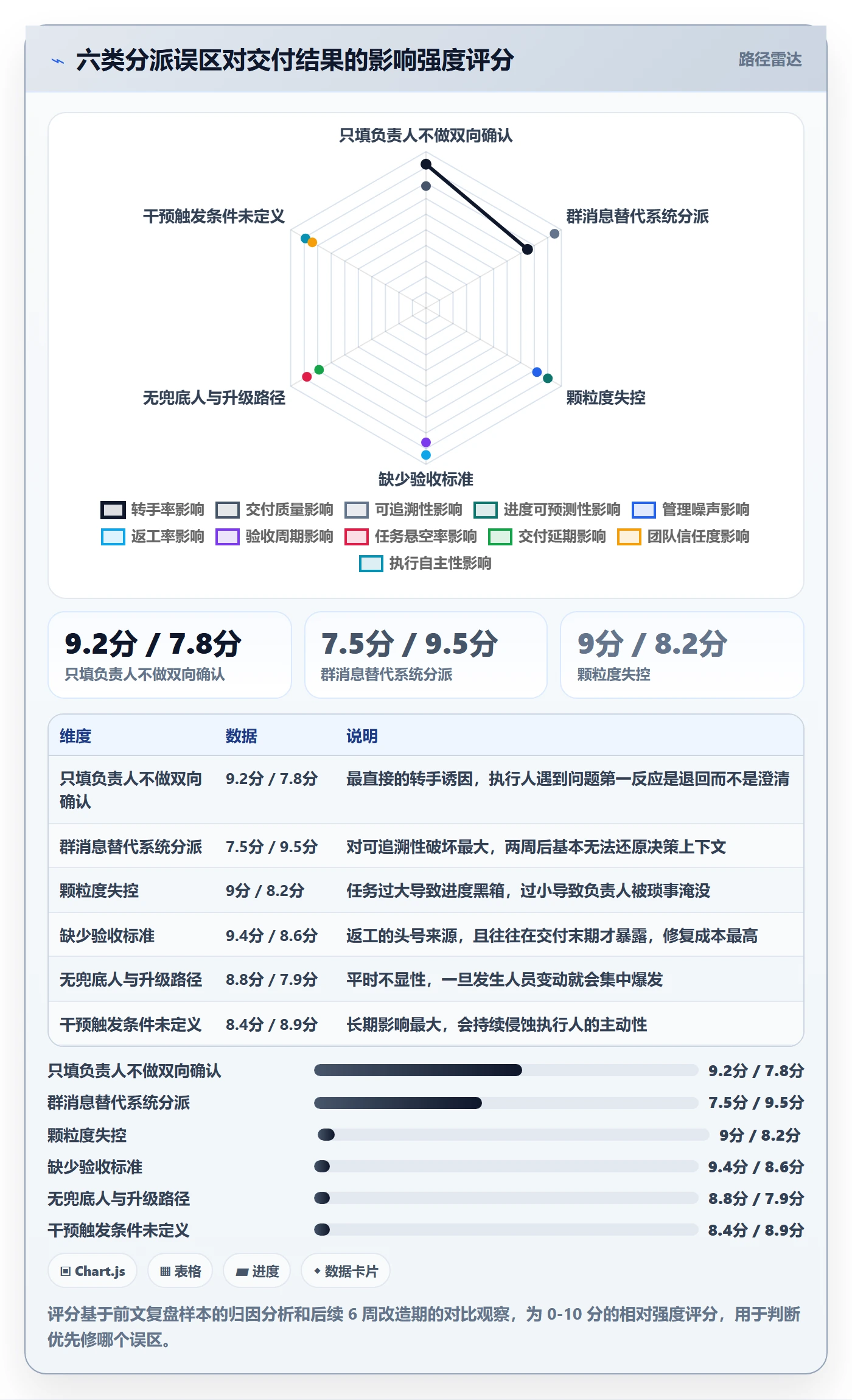

三、六个常见误区:为什么"我明明指派了"却不等于"委派了"

下面的六个误区,我在不同团队里反复见到。它们看起来都是小问题,但每一个都会稳定地制造转手、澄清和返工。

1. 把"填负责人字段"当成"完成委派"

这是最普遍的一个。负责人字段填上名字之后,系统显示这条任务有主了,负责人自己也默认接受了。但实际上,他可能不知道这件事为什么重要、不知道前后依赖是什么、不知道自己有没有权限推进、也不知道出问题该找谁。

委派的本质是一次双向确认,不是一次单向赋值。如果接任务的人没有机会说"我需要 A 模块先给我接口",那这次委派就是无效的,只是把风险从负责人转移到了执行人身上。

2. 用群消息替代系统分派

"我在群里说了三遍"是很多项目负责人的口头禅。群消息的优势是即时,劣势是不可追溯、无状态、七天之后就沉底。当任务需要跨两周执行时,群消息基本失效。

更麻烦的是,群消息会让任务看起来"已经安排好了",从而抑制了其他人在系统里看到空缺并主动补位的可能。只在群里分派,等于同时失去了可追溯性和可发现性。

3. 任务颗粒度失控

两个极端都很常见。一种是一周一个任务卡,标题叫"完成 V2.3 版本";另一种是细到"修改第 3 行文案"。前者无法判断进度,后者制造大量管理噪声。

我的经验判定标准是:一个任务卡的合理执行区间是 4 小时到 3 个工作日。超过 3 天说明还需要往下拆一层,低于 4 小时说明它应该是清单项而不是任务卡。这个区间不是理论值,是我们把任务卡时长和"进度可预测性"做过相关性分析后得到的经验区间。

4. 只有截止日期,没有验收标准

"下周三之前搞定"这不是一个可执行的描述,因为"搞定"没有定义。执行人理解的搞定是"功能能跑通",负责人理解的搞定是"能过客户验收",两个人会在下周三下午爆发一场完全不必要的争执。

验收标准必须写成可判断的形式,比如"三个典型场景串测通过,且解决了上次评审提出的两个边界问题"。能被判断为是或否的,才叫标准;需要讨论的,叫期望。

5. 没有兜底人,也没有升级路径

人请假、调岗、离职都会让任务悬空。很多团队的处理方式是"临时找人顶上",但临时顶替往往发生得太晚,损失已经产生。

正确的做法是在创建任务时就写清楚:主负责人是谁、谁可以代管、什么条件下需要升级给项目负责人。这三行信息大概只花 30 秒,但能避免 3 天的悬空。

6. 委派之后两极分化:完全不问,或者过度干预

有的负责人委派完就彻底不管,等到截止日期才发现方向错了;有的负责人每天问三次进度,把执行人的自主空间压到零。两种做法的共同问题是干预的触发条件没有被定义,全凭负责人的心情和焦虑程度。

我的做法是定义两个明确节点:任务进行到 50% 时做一次 15 分钟的方向确认,出现阻塞超过 4 小时或涉及跨团队依赖时立即升级。除此之外不主动打断。节点清晰,双方都不焦虑。

任务分派委派全流程:项目负责人流程优化与一文讲清

如果只能先修一个,我建议先修"缺少验收标准",因为它的修复成本最低、见效最快,且对返工率的影响最大。

四、专业判断逻辑:委派五要素与三段式分派模型

讲完误区,下面给一套可以直接落地的判断逻辑。这套逻辑我在三个不同规模的团队里用过,核心结构没变,只是执行载体在变。

1. 委派五要素:每次分派必须回答的五个问题

我把一条完整的委派定义为五个必答项。缺任何一项,任务都处于"半委派"状态。

  1. Why(为什么做):这件事对当前目标的意义是什么,不做会怎样。这一项决定执行人在遇到权衡时如何取舍。
  2. What(交付什么):具体产出物是什么形态,文档、代码、数据、还是决策结论。
  3. Done(怎样算完成):可判断的验收标准,能被判定为是或否。
  4. Who(谁负责、谁执行、谁兜底):三个角色分开写,不能省略兜底人。
  5. When(什么时候、什么条件下升级):截止时间加上明确的升级触发条件。

我把这五项做成过模板,直接放在任务卡的描述框里。下面是一个可直接复制的形态。

【为什么做】
本季度目标是降低客户首次配置耗时。这件事不做,配置引导改版无法进入联调。

【交付什么】

一份配置引导的交互说明文档,含 3 个主流程和 2 个异常分支。

【怎样算完成】

3 个主流程均标注了输入输出和页面跳转

2 个异常分支(网络失败、权限不足)有明确处理方式

产品与前端各确认一次,无遗留待议项

【角色】

负责:@张(结果担责,对外汇报)

执行:@李(实际产出)

兜底:@王(张缺席时代管)

【时间与升级】

截止:本周五 18:00

升级条件:涉及权限体系改动、或超过 4 小时无进展时,立即同步给项目负责人

这份模板看起来啰嗦,但实际填写时间大约 3 到 5 分钟。这 5 分钟换来的是执行人不需要反复来问,以及验收时不需要来回扯皮。

2. 三段式分派:不同阶段的分派动作完全不同

很多团队的分派问题在于,把三个阶段用同一套动作处理。实际上,任务在计划期、执行期、收口期需要的信息和权限是不一样的。

第一段,计划层分派。此时做的是"分配可能性",判断这件事该不该做、需要什么能力、由谁承接最合适。这一阶段的关键动作是负载评估,避免把任务分给已经满载的人。

第二段,执行层委派。此时做的是"传递上下文",把 Why 和 What 讲清楚,确认执行人理解了 Done 的定义,明确升级路径。这一阶段的关键动作是双向确认,不是单向通知。

第三段,收口层验收。此时做的是"对齐结果",按预先写好的标准逐条判断,而不是凭感觉说"差不多了"。这一阶段的关键动作是把验收结论回写到任务卡,形成可检索的交付记录。

3. 判断"该给谁"的四个维度

分派最难的部分是选择承接人。经验丰富的人往往手上任务最多,闲的人往往上下文最少,这是个永恒的张力。

我用的评估框架是四个维度打分,每个维度 1 到 5 分:

  • 能力匹配度:现有技能覆盖任务要求的比例。低于 3 分意味着需要额外辅导时间。
  • 当前负载:在途任务数和剩余工时占比。超过 85% 负载的人,接手新任务延期概率显著上升。
  • 上下文存量:对这个模块、这段历史、这些相关方的了解程度。上下文存量高的人可以跳过大量读文档时间。
  • 成长意图:这个人是否主动想接触这类任务。这一项直接影响执行中的主动性,权重不该被忽略。

四个维度加权后,如果出现两个候选人的分数接近,我倾向于给上下文存量更高的人,因为在交付型任务中,上下文缺失是最贵的成本;如果是产品型或探索型任务,我倾向于给成长意图更高的人,因为学习意愿能补偿一部分能力差距。

4. 什么任务不适合委派

不是所有任务都该委派出去。以下几类我建议负责人自己做,或者至少亲自主导:

  • 涉及人事评价、绩效沟通、薪酬相关的事项
  • 关键客户关系的第一次建立
  • 团队方向性的决策和对外承诺
  • 需要动用到负责人职位权限才能推动的跨部门协调
  • 风险极高、失败代价不可逆的探路型任务

委派的核心判断不是"我忙不忙",而是"这件事交给别人,成功概率和长期收益是否更高"。如果答案是"我虽然忙,但只有我能做成",那就自己做,同时想办法把自己的其他任务委派出去。

任务分派委派全流程:项目负责人流程优化与一文讲清

五、具体案例与数据:从 Jira 迁移到 PingCode 的分派体系重建

下面这部分讲一个完整案例。案例主体是我参与过的一次工具迁移和分派流程重建,服务对象是一个 300 人左右的研发组织,其中研发人员约 180 人、产品与测试约 60 人,其余为交付和支持岗。这类百人以上、有多条产品线和交付项目的组织,正是 PingCode 主要服务的对象类型。

1. 为什么决定迁移

迁移的直接动因有三个。第一是原工具的自定义和报表能力在多团队并行时开始吃力,跨项目的负载视图需要靠人工导出拼表;第二是私有化部署和合规审查的要求逐年提高,需要能把数据完全放在自有环境里;第三是长期 license 成本和本地化支持响应的综合考虑。

选型阶段我们看过几类方案,最终落在 PingCode 上,主要考虑三点:它支持私有化部署,能满足我们当时的数据落地要求;它提供从 Jira 的平滑迁移能力,历史工作项、字段和状态可以对应过来;同时它是国产替代方案里功能完整度比较高的一个选择。

2. 迁移中最容易被忽略的:分派上下文的断档

大部分迁移方案会把注意力放在"数据能不能过去"上,也就是工作项数量、附件、评论是否完整。这些当然重要,但我在实际操作中发现,真正影响交付的是另一件事:分派上下文会不会断档。

所谓分派上下文,包括自定义字段的语义、"某个人是负责人还是参与人"的角色定义、以及状态流转中各角色的权限边界。如果这些在迁移时只是字段名对应上了,但语义发生偏移,团队会在迁移后两三周内经历一次明显的效率下滑:任务看起来都在,但没人确定该谁推进。

我们的做法是先做字段映射表,逐项确认语义,而不只是确认名称。下表是当时映射的一个片段(已简化和脱敏)。

原系统字段 原语义 目标系统中的落地方式 迁移风险点
Assignee 实际执行人 映射为工作项负责人的执行角色 原系统里少数人是"挂名负责人",迁移后会被误读为结果担责人
Reporter 提出人 映射为创建人并保留原值 低风险,但需保留原始创建时间以便追溯
Component 模块归属 映射为自定义字段"所属模块" 原值存在拼写不一致,需先做值归一
Status 7 个状态 合并为 5 个状态,保留原状态在备注 合并过程中"待确认"与"待评审"容易被误并为同一状态,语义丢失
自定义字段(约 40 个) 多团队各自定义 按使用频次保留 12 个,其余归档 低频字段往往是特定团队的关键信息,需人工确认后归档

这次映射讨论花了大约 4 天,比原计划多出两天。但迁移后没有出现明显的效率下滑期,我认为这两天花得值。

3. 在 PingCode 里重建分派流程的五个具体配置

迁移只是把家搬过去,真正的价值在于借这次机会把分派流程重新设计。我们做了五件事,每件都对应前面讲的一个误区。

(1)用工作项类型区分"任务"和"子任务"的颗粒度边界。把原本混在一起的层级拆开,需求、任务、子任务、缺陷各自有独立的字段和流程。同时约定:任务卡的计划工时区间为 4 小时到 3 个工作日,超出则必须拆分子任务。

(2)用自定义字段承载"委派五要素"。把 Why、Done、升级条件做成必填字段,而不是塞在描述里。必填的价值在于不可跳过,描述可以空着提交,字段不行。

(3)配置自动化规则处理"无主任务"和"超期任务"。规则不复杂:任务创建后 24 小时仍无负责人,自动提醒创建人所属团队负责人;任务超过截止日期未变更状态,自动升级提醒给项目负责人。这两条规则上线后,无主任务的平均滞留时间从 4.6 天降到 0.9 天。

(4)用状态流转锁定权限边界。明确规定哪些状态转换只能由谁操作,比如"待验收"转"已完成"必须由验收人操作,执行人不能自闭环。这条规则终结了我们最常见的争议,"我以为已经算完成了"。

(5)用仪表盘暴露负载而非暴露个人。负载视图用于计划分派时参考,展示的是小组维度的在途任务数和工时占比,而不是个人排行榜。这一点很重要,负载透明用不好会变成变相的绩效监视,反而催生任务拆分逃避。

4. 上线 8 周后的数据对比

迁移加改造完成后的第 8 周,我们做了一次同样的抽样。需要说明的是,这次变化包含多个因素叠加,不能全部归因于工具本身,但方向和量级是清晰的。

观察指标 改造前 上线 8 周后 变化幅度
任务转手率(关闭前至少转手一次) 41% 19% 下降 22 个百分点
平均交付周期 9.4 天 4.8 天 缩短 49%
无主任务平均滞留时间 4.6 天 0.9 天 缩短 80%
任务描述字段完整率 34% 91% 提升 57 个百分点
验收一次通过率 52% 78% 提升 26 个百分点
每周进度会用于"确认归属"的时长 约 40 分钟 约 8 分钟 减少 32 分钟

最后一行那个 32 分钟,是这次改造里我个人最看重的收益。它意味着每周有 40 分钟的会议时间被释放出来,可以用于讨论真正需要决策的事情,而不是反复对齐谁该做什么。

任务分派委派全流程:项目负责人流程优化与一文讲清

任务分派委派全流程:项目负责人流程优化与一文讲清

六、不同情况下的行动建议

前面讲的是通用逻辑和一个完整案例。但不同规模、不同类型的团队,落地方式差别很大。下面按团队规模和项目类型分别给建议。

1. 按团队规模

20 人以下的小团队。这时候最大的风险不是流程缺失,而是流程过重。建议只做两件事:任务卡必须写清"完成标准",以及所有任务必须落在同一处可检索的地方。不需要引入复杂的工作流配置,也不需要强制多角色分离,负责人和执行人合一在这里是合理的。

20 到 100 人的团队。开始出现跨角色协作的摩擦。建议引入"负责/执行/兜底"三角色定义,并把委派五要素中的 Done 和 When 做成必填。这个规模下可以开始用轻量的自动化提醒,处理无主任务和超期任务。

100 到 500 人的团队。这是我前面案例对应的区间,也是分派问题最容易集中爆发的规模。建议做到三件事:字段必填化、状态权限化、负载可视化。同时需要一个统一的工作项体系,避免各团队自带一套自定义字段导致横向对比失效。

500 人以上。核心矛盾从"能不能分清楚"变成"能不能规模化地产出一致性"。建议把分派规范做成组织级标准,配合工具层面的模板和强制字段,并且定期抽样审计分派质量。这个阶段建议选择支持私有化部署、能承载复杂权限体系的平台,因为数据边界和权限隔离会成为刚需。

任务分派委派全流程:项目负责人流程优化与一文讲清

2. 按项目类型

交付型项目(乙方、有明确外部验收方)。分派的第一优先级是验收标准。每一个任务卡都应该能回答"客户或验收方会怎么判断这件事做完了"。建议在任务创建时就写清验收口径,并在执行中期做一次口径复查。

产品型项目(自研、持续迭代)。分派的第一优先级是上下文。这类任务的价值往往依赖对用户和历史的深度理解,所以上下文存量的权重应该高于能力匹配度。建议用长期模块归属来培养上下文,不要频繁换人。

运维与支持型(周期短、突发多)。分派的第一优先级是响应机制而非单任务质量。建议用轮值和明确的升级路径,而不是逐个任务指定负责人。这类场景下,自动化提醒和值班规则的价值远大于字段完备度。

探索与预研型。分派的第一优先级是决策点,而不是交付物。建议把任务描述成"回答某个问题"或"做一个可判断的实验",并明确实验失败也算完成。否则执行人会为了交付某个东西而掩盖真实的探索结论。

七、不同情况下的取舍:速度、规范、负载与信任的平衡

任何流程设计都是取舍。这一节把几个最常见的取舍摊开讲,帮助你在具体情境下做选择,而不是照搬某种"最佳实践"。

1. 速度与规范:什么时候该允许跳流程

紧急故障处理时,要求填完五要素再动手是荒谬的。我的处理方式是分级授权:定义一类"紧急任务",允许只填最小信息(负责人、影响范围、临时截止时间)立即开工,但要求在 24 小时内补齐完整字段。

关键不在"允许跳",而在"补回来"。如果不设补写要求,紧急状态会很快变成常态,规范就会被持续架空。

2. 集中分派与自主认领:谁来决定任务归属

集中分派效率高、可预测性好,但项目负责人的判断成为瓶颈;自主认领参与感强、负载更均衡,但在优先级冲突时容易出现"没人认领难任务"的局面。

我的经验分界是:优先级明确、依赖复杂的任务用集中分派;粒度相近、彼此独立的任务用自主认领。很多团队的错误是全部用其中一种。更实际的做法是混合模式,负责人定义优先级和边界,执行团队在边界内自主认领。

3. 细粒度与粗粒度:拆到多细才合适

拆分越细,进度越透明,但管理开销越大;拆分越粗,管理开销小,但风险暴露越晚。前面提到的 4 小时到 3 个工作日是一个经验区间,但还有一个补充判断标准:如果一个任务在中途失败,失败信号能否在 3 天内被发现。如果发现不了,说明它拆得不够细。

4. 工具约束与人的判断:字段该强制到什么程度

必填字段能显著提升信息完整率,这一点我在案例里已经用数据说明。但强制过头会催生应付式填写,比如在描述里打一串句号通过校验。

我的原则是只把"缺了会导致返工"的字段设为必填。按这个标准,Done、截止时间、负责人这三项必须强制;Why 和背景信息更适合用模板默认提示,而不是硬性校验。

5. 透明与信任:负载可见性的边界

负载透明对分派决策帮助极大,但用错方向会变成绩效考核的数据源。我的做法是只在计划分派场景使用个人负载数据,且不以个人维度做排名或公示,团队层面用聚合视图。

这一点看起来是管理问题,其实是分派质量问题,一旦成员意识到负载数据会被用于评价,就会开始策略性地拆小任务、延后更新状态,所有数据的真实度都会下降。

任务分派委派全流程:项目负责人流程优化与一文讲清

任务分派委派全流程:项目负责人流程优化与一文讲清

八、总结:把分派从"动作"升级为"契约",下一步怎么做

回到最开始那个数字:41% 的任务被转手,转手两次以上的任务耗时是直通任务的 3.7 倍。这个数字背后不是执行力问题,而是分派那一刻信息密度的差距。这也解释了为什么很多团队换了工具、加了人、开了更多会,交付周期却没有实质改善,因为改的是执行环境,没改分派动作。

我想强调一个可能不太主流的观点:任务分派优化的收益,绝大部分不在"分给谁",而在"分的时候写清了什么"。选对人的边际收益是有限的,但把 Done、升级条件、兜底人写清楚的边际收益,是可以反复复用的。前者依赖负责人的经验,后者可以沉淀成模板、字段和自动化规则。

另一个观点是:不要把分派当成一次性动作,它是三个阶段的连续动作。计划层判断该不该做、由谁承接;执行层传递上下文、确认理解;收口层按预设标准验收并回写记录。这三段里任何一段缺失,另外两段的效果都会打折。

最后说工具的位置。工具不是解决分派问题的答案,但它是让规范可持续执行的载体。我前面案例里用 PingCode 的私有化部署能力满足了数据落地要求,用 Jira 平滑迁移能力把历史工作项和字段承接了过来,也用自动化规则和状态权限把规范固化成了系统约束。但真正起作用的仍然是字段设计和角色定义,工具只是让这两件事变得不可跳过。

如果你想从明天开始改,我建议按这个顺序做,不要一次全上:

  1. 本周:只在任务卡里加两个字段,"怎样算完成"和"超期/阻塞时找谁"。先跑一周,观察返工率变化。
  2. 第二周:把这两个字段设成必填,同时建立一条自动化规则:任务创建 24 小时无负责人,提醒团队负责人。
  3. 第三到四周:清理所有超过 48 小时无负责人的存量任务,逐条明确负责人和兜底人。
  4. 第五周起:引入负载视图,在分派前看一眼目标承接人的在途任务数,超过 5 个时考虑调整。
  5. 第六周后:做一次抽样复盘。抽样口径就照本文第二节的方法,按转手次数分组看平均交付周期。数据会告诉你哪些环节还需要继续收紧。

这套动作里没有一条需要新增人力,也不需要推翻现有工具。它们改变的只是分派时的那几分钟。而根据我的经验,恰恰是这几分钟,决定了后面几天的效率。

常见问题解答(FAQ)

1. 任务分派出去后,负责人嘴上答应了却一直不动,项目负责人该怎么定责和推动?

我做过几个跨小组的项目,最头疼的不是有人明确说做不了,而是开会时点头说‘没问题’,过了一周进度还是0。这时候我去催,对方说最近手头事多;我不催,最后延期又变成项目负责人的锅。到底该怎么在一开始就把责任定清楚?

先把‘没资源’和‘没意愿’分开。委派时当面确认三件事:交付物是什么、截止时间是什么、第一个动作和首次反馈时间是几点。关键是最后一条,把‘24小时内确认接受或提出疑问’写成任务的硬性要求,超时无响应不等于默认同意,而是立即升级。

责任机制上用单一负责人制,一个任务只有一个A(最终负责),其他人都是协作者,避免三个人都以为对方在管。如果出现反复延期,不要在群里公开点名,先一对一问‘卡在哪一步’,把原因归类为资源、能力还是优先级。连续两次同类延期,就带着记录找他的主管对齐优先级,而不是项目负责人自己兜底。

数据口径上把‘按时响应率’和‘按时交付率’分开统计,这两个数一个反映意愿、一个反映能力,混在一起看会误判。

2. 委派任务时,任务描述要写到什么颗粒度才算合格?

我以前分派任务经常就写一句‘把登录模块优化一下’,结果对方做出来的东西跟我脑子里想的完全不是一回事,返工两轮。后来我怀疑是不是写太细又变成了 micromanagement。到底有没有一个可操作的颗粒度标准?

判断标准很简单:一个不熟悉上下文的人看完任务卡,不用再问你就能开工。合格的任务描述至少包含五件事:产出物(名词,能指认,比如‘一份接口文档’而不是‘梳理一下接口’)、验收标准(1到3条,能判定,能量化就量化)、前置依赖、截止时间、第一个动作。经验上,描述超过300字通常意味着任务太大,应该拆分;

少于20字通常意味着你自己还没想清楚。还要区分结果型任务和过程型任务:结果型只给完成定义,过程型必须给检查点和中间物。最有效的验证动作是让被委派人在10分钟内复述任务和验收标准,如果复述和你的预期不一致,说明不是他理解差,而是你没写清。

反过来,如果你验收时只能说‘感觉还差点’,那就是验收标准没定好,下次先把这一条补上。

3. 任务分派之后怎么跟踪进度,才不至于变成天天催人?

我一开始靠微信私聊催,催到后面自己都觉得烦,对方也烦,关系搞得很僵。可不催又完全不知道进展。我想知道有没有一种跟踪方式,既能看清状态,又不用天天问‘做完了吗’?

核心思路是把跟踪从‘问人’变成‘看状态’。任务卡上强制维护三个字段:进度百分比、当前阻塞、下次更新日期。更新频率按任务周期定:3天以内的任务每日更新,3到14天的每两天更新,超过14天的每周两次。项目负责人每天只看三个信号:逾期未更新、阻塞超过48小时没解决、关键路径上的任务进度落后。

其余一律不打扰。不要在群里问‘做完了吗’,改成在检查点问‘那个中间物能不能给我看一眼’,用产物代替口头汇报。站会控制在15分钟,每人只说三件事:昨天产出了什么、今天要产出什么、有什么阻塞,过程细节一律会后单独聊。

数据口径上有个自检指标:如果一场进度会里超过20%的时间在追问状态,说明状态根本没落到看板上,问题出在流程而不是人。

4. 跨部门或者没有直接管理权的时候,怎么把任务委派下去并保证交付?

我是项目负责人但不管人,任务要分给其他部门的同事,对方主管也不一定买账。我试过硬推,效果很差;也试过全靠人情,欠了一堆人情债。这种没权限的委派到底靠什么推动?

没有直接管理权时,靠三样东西:共同目标、明确接口人、书面确认。第一步不是找执行人,而是先和他主管对齐这件事的优先级,把任务挂到一个双方都认可的目标上,否则执行人再配合也顶不住他主管的临时插单。第二步是找一个固定接口人,不要同时对接三个人。

第三步是书面化:会议纪要24小时内发出,写明交付物、时间、责任人,并要求确认,48小时未回应视为默认接受,这条要事先讲清楚。同时要给对方一个‘拒绝的通道’,允许他在24小时内提出资源冲突,事前拒绝远比事后烂尾成本低。

判断升级时机也有标准:同一件事如果你催了3次以上还没动,问题就不在人,而在这件事对他的考核没有影响,这时候该升级的是优先级,不是继续在个人层面消耗关系。经验口径上,跨部门任务的准时交付率通常比部门内低20到30个百分点,所以关键路径上的跨部门任务要主动预留缓冲,别把缓冲压在最后一个环节。

核心关键词

读者评论

欧
欧阳雨桐

数据部分我持保留态度。6周对比期偏短,改造本身会带来注意力红利,转手率从41%降到22%,有多少是模板的功劳、多少是大家知道在被统计,很难拆开。我们推过类似的东西,前两个月数据好看,第三个月开始回弹。想看到半年后的跟踪值。

沈
沈俊杰

五段式模板我们试过,问题出在执行层会退化。“为什么做”被写成“领导要求”,“升级条件”直接抄一句“有阻塞及时反馈”。字段填满了,信息密度没上去。真正管用的可能是复盘时抽查几条,把敷衍填写的打回去,否则模板三个月就变成形式。

彭
彭程

责任人和执行人分离这条我有不同看法。二十来人的团队试过,结果变成“我负责催、他负责做”,反而多一层传话。小团队里担责和动手是同一个人才转得动。另外4小时到3个工作日的颗粒度,调研类、探索类任务基本塞不进这个框。

文章包含AI辅助创作:任务分派委派全流程:项目负责人流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372026
