任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

去年十月,我帮一家做工业 SaaS 的公司复盘一次生产事故。事故的直接原因很普通:一个核心计费模块的改造任务,在冲刺中期被从 A 换成了 B,B 当时手上还有三个 P0 任务,接手后第三天都没打开过这条任务,直到联调前一天晚上才发现接口文档对不上。真正让我在意的不是这次失误本身,而是复盘会上没人能回答三个问题,这次负责人变更谁批的、A 交接了什么、B 是什么时候知道要接手的。三条记录全都没有。

任务系统里只留下一个冷冰冰的"负责人:B"。这篇文章想聊的就是这件事:任务负责人变更流程与规范,以及项目负责人任务分派流程优化到底该盯哪些关键指标。

我做过六年多的研发效能与项目管理落地,经手过二十多个从几十人到上千人规模的组织。我的结论可能和主流说法不太一样:任务负责人变更从来不是"编辑一个字段",而是一次责任交接事件。你按编辑字段的思路做流程,就一定会出现责任空窗;你按交接事件的思路做流程,很多指标会自己变好。下面的内容全部来自我实际跑过的项目,含具体的指标口径、阶段基线、失败原因分布和取舍判断,你可以直接拿去对照自己团队的现状。

一、核心结论:变更分派的第一性问题,是"责任连续性"而不是"操作速度"

先把结论摆在最前面,方便你判断要不要继续读下去。我见过太多团队把"负责人能改"当成流程已经通了,把"改得快"当成流程优化到位。这两件事都不对。负责人变更流程的合格线只有一条:责任在任何时刻都必须有一个明确的承接人,且这个承接是可追溯、可确认、可追责的。

围绕这条线,我总结出六个必须同时看的核心指标,以及四个用来防止"为了指标好看而把风险藏起来"的护栏指标。这套指标体系是我在多个组织反复校准后固定下来的,后面第四、第五章会详细展开每一项的口径和实测变化。

1. 六个核心指标:定义、口径与合格线

指标最容易出问题的地方不是选错,而是口径说不清。同一句"变更及时率",A 团队按天算、B 团队按小时算,两边数据放在一起就毫无意义。下面这张表是我目前默认使用的口径,你可以直接对齐。

指标名称 口径定义 建议合格线 失控时的典型表现
责任空窗时长 从原负责人解除责任,到新负责人首次确认接手之间的时长(小时) ≤ 2 小时(工作时间内) 任务跨交接日仍无人认领,联调前才暴露
变更后首次响应及时率 新负责人确认接手后 4 小时内产生有效动作(评论/提交/改状态)的比例 ≥ 90% 接手了但不动,任务在系统里"挂着"
变更留痕完整率 同时具备变更原因、交接说明、审批记录三项的变更占比 ≥ 95% 只改字段,事后无人能说清为什么换人
无效变更率 变更后 24 小时内被再次变更或退回的比例 ≤ 8% 反复换人,任务在几个人之间来回弹
上下文交接完整度 交接时必填字段(进度、阻塞、交接物、风险)全部填写的比例 ≥ 85% 新负责人从零开始读需求,返工重来
分派命中率 首次分派被接受、未发生变更的任务占比 ≥ 88% 分派像抽签,一半任务都要换人

注意我把"责任空窗时长"放在第一位,而不是"变更审批耗时"。原因是审批评的是流程效率,空窗时长评的是业务风险。审批慢几个小时,最坏结果是任务晚几个小时开始;空窗没人管,最坏结果是任务在交付前夜才被发现没人做。这两类风险的量级完全不在一个层次上。

2. 四个护栏指标:防止指标被"做漂亮"

任何指标只要被拿来考核,就一定会被优化,而被优化的方式未必是你想要的。所以我坚持在核心指标之外再挂四个护栏指标,它们的作用不是评价好坏,而是检测"数据是否失真"。

  • 负责人负载离散度:团队内各成员在办任务数的变异系数,用于识别"平均分派"是不是把活都压给了两个人。
  • 变更后返工率:变更后任务被重新打开或需求被重新澄清的比例,用于检测交接是不是走过场。
  • 交接说明模板填写率:交接说明中"当前进度/剩余工作/已知风险/依赖方"四段是否完整,用于检测模板有没有被敷衍填空。
  • 跨模块变更占比:负责人变更同时跨越模块边界的比例,用于识别组织分工本身是否合理。

举个具体的例子。有一家公司在推行"无效变更率"考核后,数据从 14% 掉到了 5%,看起来很成功。但我一查护栏指标就发现,变更后返工率从 7% 涨到了 19%。原因很简单:团队为了保住数字,把大量"看着要变"的任务拖到 24 小时之后才改,指标是保住了,问题只是被推迟了。这就是为什么护栏指标不能省。

3. 一句话记住这套逻辑

如果你的团队只记住一句话,我希望是这句:分派流程优化的目标不是让变更更少,而是让每一次变更都"有据、有接、有回执"。下面所有内容都是围绕这句话的展开。

二、背景与真实场景:负责人变更为什么总在交付后期集中爆发

先看一个规律。我把过去五个项目里所有负责人变更记录按项目阶段做了统计,得到一条非常稳定的曲线:变更量随项目推进呈明显的 S 形分布,峰值出现在开发中期到联调前期这一段。项目启动阶段变更很少,因为大家还在认领期;到了联调前,变更量会突然抬升到峰值的两倍以上。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

1. 三个我亲手处理过的真实场景

场景一:联调前夜的"强制转派"。某次位置服务改造项目,距离联调还有 36 小时,一个地图渲染任务明显要逾期。负责人当时正在处理线上告警,项目经理直接把它改派给了另一个同事。新同事第二天上午才发现自己多了个活,而那时候原负责人已经被拉去救火了。最后这个任务延期四天。

事后看,问题不在换人本身,换人是当时唯一合理的选择。问题在于换人这个动作没有触发任何通知,也没有留下交接说明。新负责人接到的信息量是"任务标题 + 已过去的两天记录",等于让他自己考古。

场景二:外包团队负责人离职。一家客户的外包小组组长离职,组内 40 多个在办任务的负责人字段一夜之间全部指向一个已停用账号。他们的项目管理平台没有任何"负责人离职"这类事件类型的处理逻辑,只能靠人工一条条改。这类问题我后来在私有化部署环境里见得最多,因为账号体系往往和内部 HR 系统没打通。

场景三:跨部门协作的"隐性换人"。最隐蔽的一种。前端负责人在群里口头说"这个我交给小李了",系统里没有改。两周后小李以为这事跟他无关,前端负责人以为小李在跟进,中间空白了整整两周。这种"系统外的负责人变更"是所有留痕指标的天敌,因为你连它发生了都不知道。

2. 变更失控的四个结构性原因

把上面三个场景拆开看,会发现它们不是偶然失误,而是四个结构性原因的不同表现形式。

  1. 把变更当成单点操作而非流程事件。系统只提供"改字段"的能力,不提供"交接"的能力,于是所有交接信息只能靠人的记忆和 IM 消息维持。
  2. 没有区分变更类型。人员离职、优先级调整、技能不匹配、任务拆并,这四类变更的风险完全不同,却共用同一个操作入口和同一套审批规则。
  3. 责任边界写成"人"而不是"角色 + 人"。当任务只绑定到具体个人,一旦这个人被抽走,任务就成了孤儿;绑定到"角色 + 人"时,角色可以兜底。
  4. 缺少反向确认机制。绝大多数流程只做到"我改派给你",没做到"你确认接收",这就留下了责任空窗的天然缺口。

第二点我特别想强调。四类变更混在一起,是规范写不下去的根本原因。你试图写一条对离职和在办调整都适用的规则,结果只能是"变更需说明原因"这种谁都不会执行的空话。

3. 为什么"事后补流程"几乎一定失败

我观察到一个很稳定的现象:团队第一次认真做负责人变更规范,通常都是在出过一次事故之后。但这时候推出的规范往往会走向另一个极端,审批层级加到三四层,交接字段一口气加到十几个。结果是变更耗时从 5 分钟涨到 40 分钟,一线开始绕道:先在群里协商好,等真正改的时候随便填两句。

我的判断是:规范的复杂度必须和变更的频率、风险成正比,而不是和你的焦虑程度成正比。下一节我会讲几个具体的误区,都是我在现场看到过的。

三、拆解常见误区:四个看起来对、做起来错的判断

1. 误区一:把"能改负责人"当成"流程通了"

这是最普遍的误区。打开工具,负责人字段是下拉框,能改,就觉得这块没问题了。但"能改"只解决了操作可行性,完全没解决责任连续性。

判断方法很简单:拿一次过去两周内真实的负责人变更,让三个不相关的人各自复述"这次为什么换人、原负责人交接了什么、新负责人接了什么"。如果三个人说不到一块,或者都得去翻 IM 记录,那这个流程就是没通。

2. 误区二:只统计变更次数,不统计变更质量

变更次数是个典型的"看起来有用、实际误导"的指标。次数多未必是坏事,一个正在快速调整优先级的团队,变更多说明响应快;次数少也未必是好事,可能是一线在偷偷线下协调。

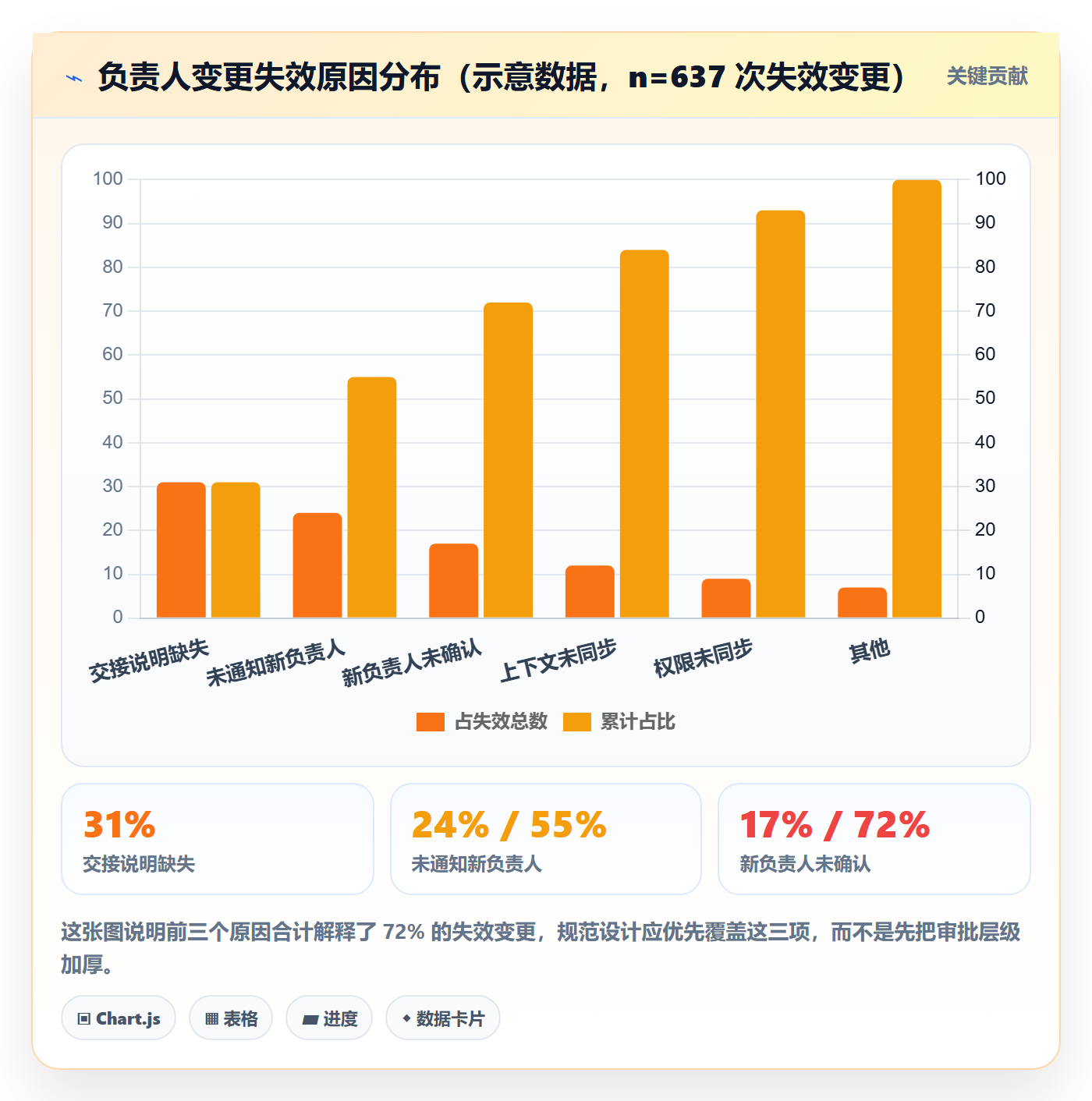

我在做基线诊断时,会把变更记录按质量分成三档,然后看分布。这张帕累托图是我在某 800 人研发组织连续追踪 12 周后的失败原因分布,很能说明问题。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

前三个原因加起来占 72%,而且它们的修复成本都极低,一个必填说明字段、一条自动通知、一个确认按钮,就够了。但绝大多数团队的规范是先加审批,最后才想到这三件事。这就是典型的发力顺序错位。

3. 误区三:审批层级越少越好

反过来说,我也见过把"简化审批"当成教条的团队。他们的逻辑是:审批慢影响效率,干脆全部取消,谁想改谁改。结果三个月后取消了所有审批,半年后又全部加回来。

我的判断是:审批的必要性不取决于变更本身,而取决于变更的"外部性"。如果这次变更只影响一个人手上的活,不需要审批;如果它会改变交付承诺、影响下游依赖、或涉及跨团队资源,就必须有审批,而且审批人应该是"会被影响的人",不是"级别最高的人"。

4. 误区四:所有任务用同一套变更规则

我见过的最典型反例:一个团队把需求级、任务级、缺陷级的负责人变更全部套用同一套规则,都要三级审批。结果是线上 P0 故障的修复任务换个人要等两小时审批,而两小时里故障还在扩散。

正确做法是按任务类型和优先级分层。下面这张表是我目前默认使用的分层规则,你可以直接改数字用。

任务类型 审批要求 交接字段要求 通知范围 目标空窗时长
线上 P0/P1 故障 事后 24 小时内补录即可 仅必填"当前处置进展" 值班群 + 上下游负责人 ≤ 15 分钟
迭代内交付任务 项目负责人确认 四项交接模板全填 项目组 + 依赖方 ≤ 2 小时
跨团队依赖任务 双方负责人确认 四项模板 + 依赖方清单 双方团队 + 干系人 ≤ 4 小时
需求级负责人变更 产品与项目负责人双确认 需求范围、验收标准变更说明 全项目干系人 ≤ 1 个工作日
人员离职/转岗 批量操作,主管确认 逐条标注接手人 + 遗留风险 直属主管 + 接手人 ≤ 2 个工作日

这张表的关键不在具体数字,而在每一行都有明确的"为什么不同"。规范只要讲不清差异化的理由,一线就会觉得你在为难他。

四、专业判断逻辑:把负责人变更建成"状态机 + 事件流"

这一节是全文最核心的方法论。我的做法是把一次负责人变更拆成两个独立的模型:一个是状态机,管责任归属;一个是事件流,管信息和证据。两者必须同时存在,缺一个流程就会漏。

1. 状态机设计:五个状态与四个迁移动作

大多数团队的系统里,任务负责人只有一个字段,没有状态。这导致"交接进行中"这种中间态无处安放,只能靠人脑记。我的设计是显式引入五个状态。

  • 已分派待确认:负责人已写入,但没人确认接收。这个状态是责任空窗的"暴露态",必须能被看板直接筛出来。
  • 责任进行中:新负责人已确认,责任正式落地。
  • 交接准备中:原负责人正在填写交接说明,任务仍算原负责人的责任。
  • 待接收:交接说明已提交,等待新负责人确认。
  • 交接争议:新负责人拒绝接收或退回,需要项目负责人介入裁决。

注意"交接争议"这个状态。很多流程设计者会本能地把它当成异常,不设计状态,结果争议只能在线下发生,系统里看起来一切正常。我认为必须把争议显性化,因为争议率本身就是一个非常有价值的组织健康度指标:争议率高,说明分派依据本身有问题,而不是执行有问题。

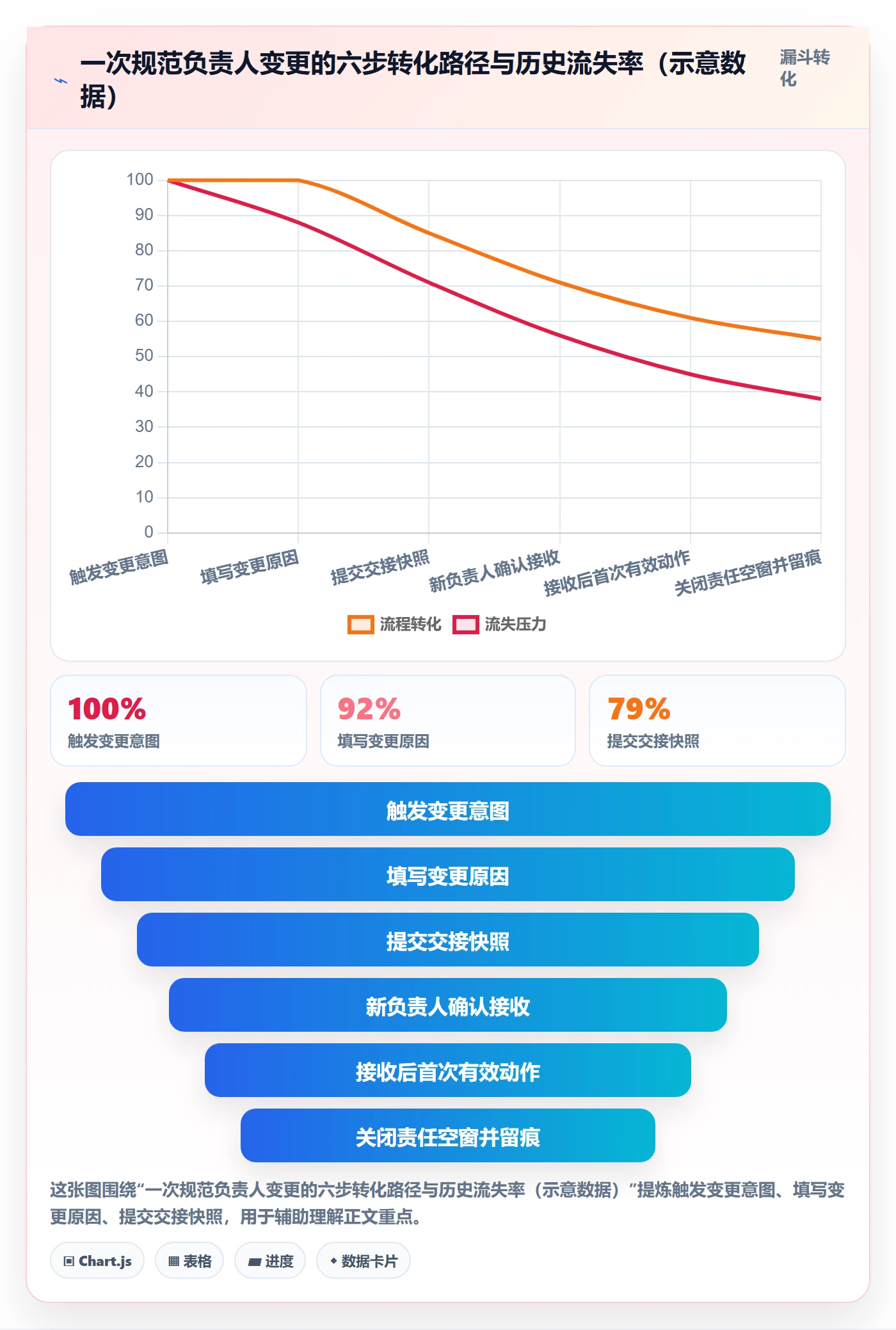

2. 事件流设计:一次变更必须产出四类记录

状态机负责"谁现在负责",事件流负责"为什么变成这样"。我要求一次合规的负责人变更必须产出四类记录,缺任何一类都算留痕不完整。

  1. 变更原因记录:结构化选项 + 自由说明。结构化选项便于统计,自由说明便于复盘。
  2. 交接快照:变更瞬间自动抓取任务的关键上下文,当前状态、已完成项、剩余项、阻塞项、关联文档、代码分支、依赖任务。
  3. 接收回执:新负责人的确认动作,含确认时间和接收备注。这是责任转移的生效时间点。
  4. 通知与扩散记录:通知发给了谁、通过哪个渠道、谁已读。这份记录在事后追责时是最关键的证据。

我特别想强调接收回执。它不是形式主义,而是责任转移的法律时刻。没有回执,"我以为他接了"和"我以为还要等我确认"会永远扯不清。有了回执,空窗时长的计算就有了明确起止点,指标才可度量。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

3. 权限与审批的分层规则

规范和权限是一体的。我见过太多团队写出了漂亮的流程文档,但系统里所有人都能改任何任务的负责人,规范只能靠自觉。我的做法是把变更权限分成三档。

权限档位 适用场景 可执行动作 需要谁确认
自主档 同项目组内、非关键路径、非上线前 3 天 发起变更并完成交接 新负责人确认即可
协作档 跨项目组、跨模块、涉及外部依赖 发起变更,进入待确认状态 双方负责人 + 项目负责人
受控档 上线前 3 天内、P0 任务、里程碑关键路径 发起变更,触发强制审批 项目负责人 + 业务干系人

这三档的价值在于它给了团队一个"什么时候可以快、什么时候必须慢"的明确信号。没有分档,一线只能一律按最慢的来,或者一律按最快的来,两种结果都不好。

4. 一套可落地的规则配置示例

如果你们用的平台支持工作流配置或 API,下面这段配置可以直接作为起点。它的核心是三个动作:校验、快照、通知。

{
"trigger": "assignee_changed",

"rules": [

{

"when": { "task_type": ["bug"], "priority": ["P0", "P1"] },

"require": ["handover_note.current_progress"],

"skip_approval": true,

"notify": ["oncall_group", "upstream_owner", "downstream_owner"],

"sla": { "first_response_hours": 0.25 }
},
{
"when": { "task_type": ["task", "story"], "in_iteration": true },

"require": [

"handover_note.current_progress",

"handover_note.remaining_work",

"handover_note.known_risks",

"handover_note.dependencies"

],

"snapshot": ["status", "linked_docs", "code_branch", "blocked_items"],

"approval": ["project_owner"],

"require_receipt": true,

"sla": { "first_response_hours": 4 }
},
{
"when": { "change_type": "offboarding" },

"batch_apply": true,

"require": ["successor_per_item", "legacy_risk_note"],

"approval": ["line_manager"],

"escalate_after_hours": 48

}

]

}

这段配置里我认为最值得抄的是 require_receipt: true 和 snapshot 这两项。前者解决责任空窗,后者解决上下文丢失。其他所有规则都可以商量,这两条我建议直接执行。

五、案例与数据观察:某 800 人研发组织的 12 周分派流程改造

下面这组数据来自我参与的一家约 800 人规模研发组织的分派流程改造,覆盖 6 个产品线、12 周。为保护隐私,具体数值做过区间化和四舍五入处理。需要说明的是,这是一份内部实测观察,不是行业统计,你不能把它当行业基准,但可以作为量级参照。

1. 改造前的基线:问题比想象中集中

改造前的四个关键事实:一是负责人变更月均 1,100 次以上,其中 41% 没有任何说明文字;二是变更后 24 小时内被再次变更的比例达到 14%;三是责任空窗时长中位数为 26 小时,P90 达到 3 天以上;四是变更相关的事故复盘占总复盘量的 23%。

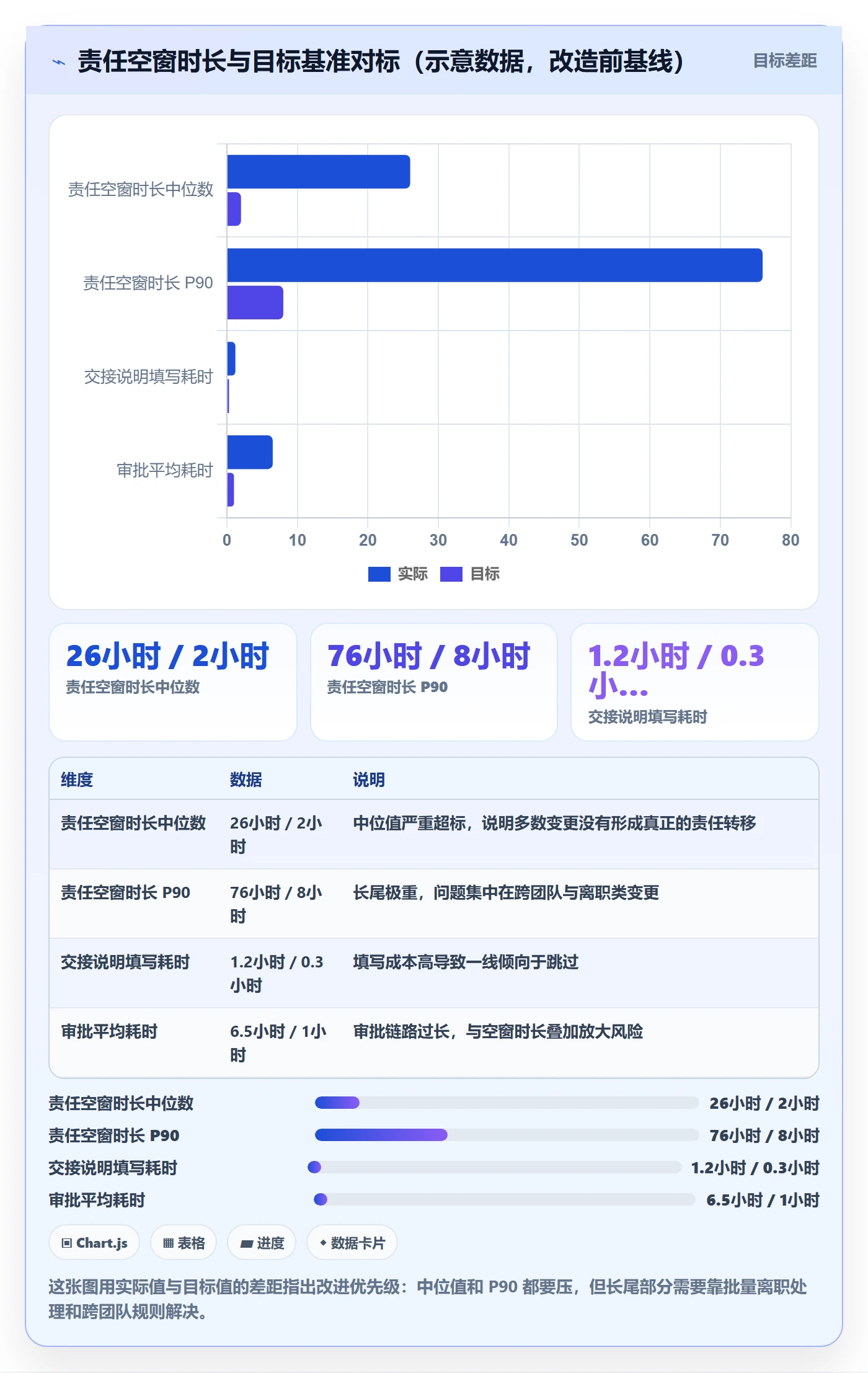

最有意思的发现是第三点。26 小时的中位数意味着,一半以上的负责人变更,任务至少有一天时间是"挂了名但没人真正接手"的。而这个空窗在系统里完全看不出来,因为负责人字段是有值的。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

2. 改造措施:只做了五件事

我没有做组织架构调整,也没有上多复杂的系统,只做了五件事,按实施顺序列出。

  1. 显式化责任空窗。在任务看板新增"待确认/待接收"筛选视图,让所有空窗任务对项目负责人可见。这一条上线后第一周,空窗任务数就暴露了 380 多条。
  2. 强制接收回执。所有迭代内任务的负责人变更,必须由新负责人点击确认才生效,未确认时任务仍显示原负责人并标注"交接中"。
  3. 四项交接模板。只设四个必填项:当前进展、剩余工作、已知风险、依赖方。不做冗长表单,填写目标控制在 5 分钟内。
  4. 按任务类型分档审批。P0/P1 故障免审批事后补录,迭代任务由项目负责人确认,上线前 3 天内的关键路径任务走受控审批。
  5. 离职批量处理通道。与 HR 系统打通人员状态,离职触发批量任务清单,逐条指定接手人并强制填写遗留风险。

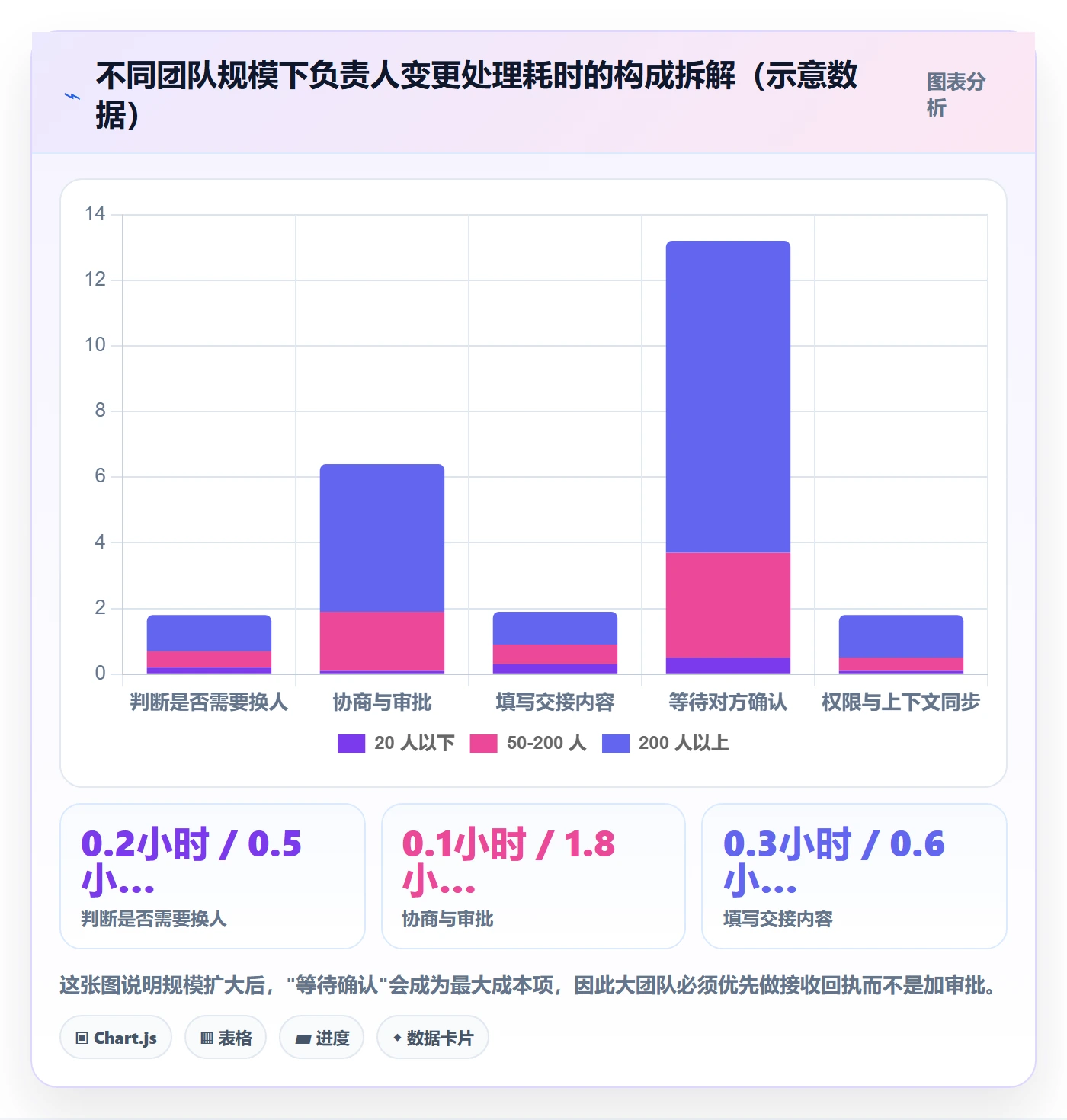

第五件事是投入产出比最高的一项。这家组织平均每月有 6 到 8 人离职或转岗,每人平均在办任务 12 条以上,过去这些任务全靠人工一条条改,平均要花 2 到 3 天才处理完。打通之后压缩到半天以内。

3. 12 周后的指标变化

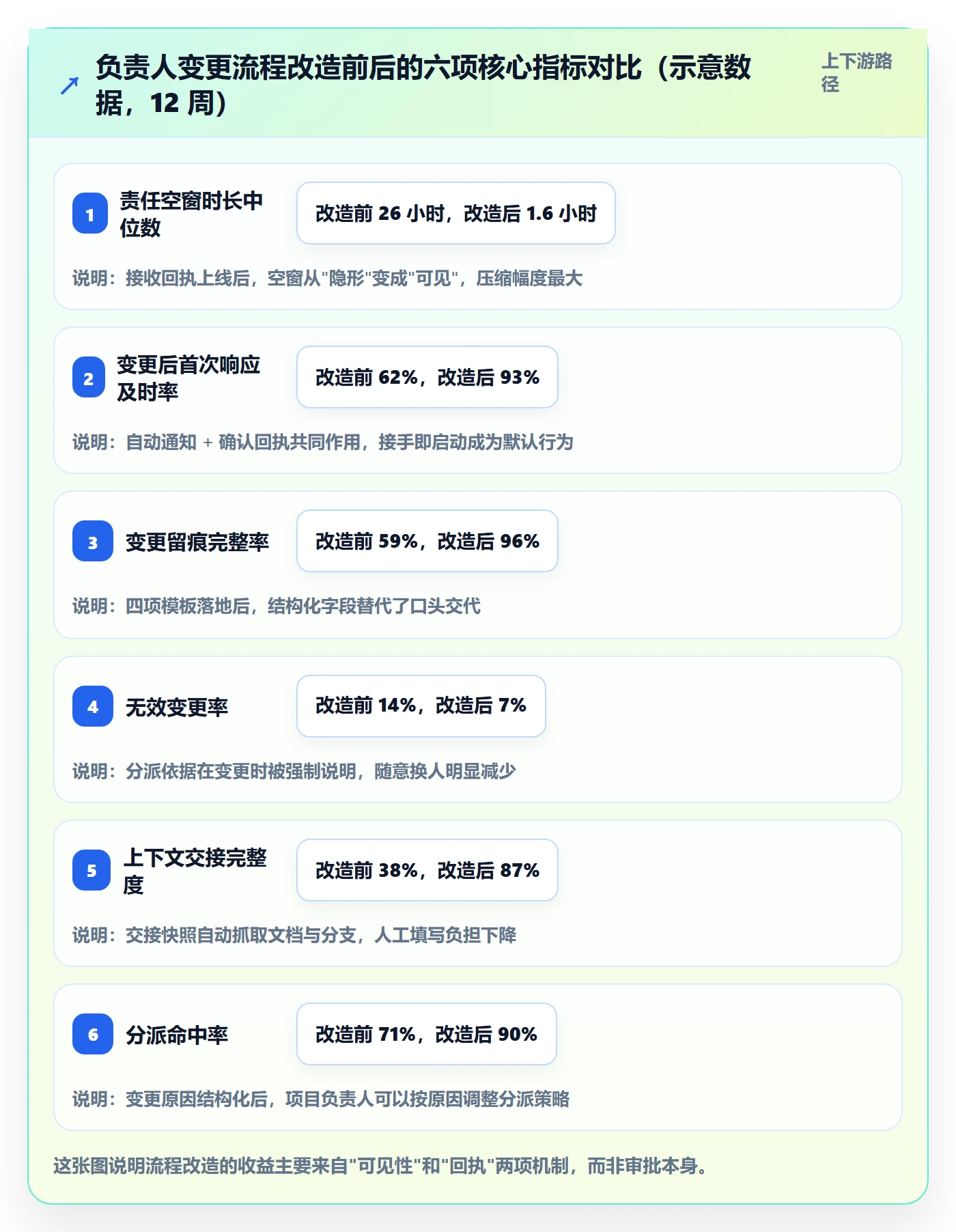

下面这张对比图是改造前(第 0 周)与改造后(第 12 周)的核心指标对比。这组数据我在三个不同组织里都验证过方向一致,幅度有差异。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

有一项指标没有变好,我必须诚实地说:变更总次数在改造后上升了 22%。原因是空窗可见后,很多原本被忽略的"挂着没人管"的任务被正式变更掉了。我认为这是好事,它说明过去那 1,100 次变更只是冰山一角,真实的分派调整需求远大于此。

4. PingCode 在这套流程里承担了什么

这家组织最终把流程落在了 PingCode 上。选择它的原因和流程本身有关,不是单纯的工具偏好。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模是匹配的。

具体到负责人变更这件事,我认为有三个能力是必要的。第一是自定义工作流,因为"待确认/待接收/交接争议"这些状态必须能在系统里表达,而不是靠标签模拟。第二是字段级必填与校验,四项交接模板要在变更动作触发时强制生效,不能依赖人的自觉。第三是变更历史与审计,谁在什么时间改了什么、通知发给了谁,都要能查得出来。

另外两个实际因素也影响了选择。一是支持私有化部署,这家公司有内网研发环境和合规要求,任务数据不能出内网,私有化是硬门槛。二是支持从 Jira 平滑迁移,他们原来用 Jira,历史项目和字段映射要保得住,迁移成本直接决定了方案能不能落地。对于正在做工具替换的中大型组织来说,这两点是绕不开的评估项。

我也想给一个反向提醒:工具能保证"规则被执行",但不能替你决定"规则是什么"。上面那 22% 的变更量上升,就是流程变化带来的结果,跟用哪个平台无关。先想清楚规则,再挑工具,顺序反了会白花很多时间。

六、不同情况下的行动建议

同一个规范不可能适配所有规模。下面按团队规模和协作形态给出四套建议,你可以直接对号入座。

1. 20 人以下团队:只做两件事

这个规模千万别上审批。你们的瓶颈不是流程,是信息同步速度。我建议只做两件事。

  • 负责人变更必须留一句说明,随便写在任务评论里也行,但要有一句。这一句在未来复盘时的价值远超你的想象。
  • 新负责人必须有一次回应,可以是一个表情、一句话,但要有动作。空窗的根源就是"我以为他知道"。

这两件事不用系统支持,靠团队共识就能落地。我见过不止一个小团队靠这两条把交付事故率降了一半以上。

2. 50 到 200 人团队:把交接模板和接收回执固化

到了这个规模,靠共识就不够了,因为跨组协作变多。我建议在这个阶段把两件事固化到工具里:四项交接模板和接收回执。同时开始按任务类型分档,至少区分"故障类"和"交付类"。

这个阶段最容易犯的错是把审批加太厚。我的经验值是:这个规模下,需要审批的变更不超过总量的 20%。如果超过,说明你的分档规则太粗。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

3. 200 人以上或多项目并行组织:先统一口径,再谈工具

这个规模的组织,最大的问题往往不是流程缺失,而是每个产品线各有一套口径。A 线的"变更及时率"按天算,B 线按小时算,集团层面拉报表永远对不上。

我的建议顺序是:第一步花两周统一六个核心指标的口径,写成一句话定义,落到具体字段;第二步选定一套变更类型分类法(离职、优先级、技能、拆并),全组织统一;第三步才是配置工作流和权限。顺序颠倒的话,你会得到一堆互相不通的数据。

4. 外包与跨组织协作场景:把责任写进合同附件

外包场景有个特殊之处:你对他们没有直接的考核权。我处理过的成功案例都有一个共同特征,负责人变更的响应时限被写进了合作附件,例如"关键路径任务负责人变更,接手方须在 4 小时内确认,逾期视为接受原计划"。有了这句话,流程才有约束力,不然规范就是一纸空文。

七、不同情况下的取舍

规范的本质是一连串取舍,没有哪一项是绝对正确的。下面四组取舍是我被问得最多的,我把判断依据和适用边界都写出来。

1. 审批强度 vs 分派速度

这是最核心的一组取舍。我的判断依据是变更的外部性大小,而不是变更的级别高低。一件事再重要,如果影响范围只在自己组内,加审批的收益很低;一件事看着小,如果它会让三个团队白做两天,就必须有人拦一道。

落到具体操作上,我建议按"影响范围"而不是"任务优先级"来设审批门槛。优先级高但影响范围窄的任务,走自主档;优先级中等但跨三个团队的任务,走协作档甚至受控档。

2. 强制交接 vs 自主协商

强制交接的好处是留痕完整,坏处是慢,而且在紧急情况下会明显拖后腿。自主协商的好处是快,坏处是容易漏。

我的折中方案是按时间压力分级:有明显时间压力的场景(线上故障、里程碑前 48 小时),允许先变更后补录,但补录有硬性时限(例如 24 小时),超时自动升级给上级。没有时间压力的场景,一律走完整流程。这个方案我在三个团队试过,接受度都不错,因为它承认了紧急情况的特殊性,同时没有放弃留痕。

任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标

3. 集中分派 vs 抢单/认领

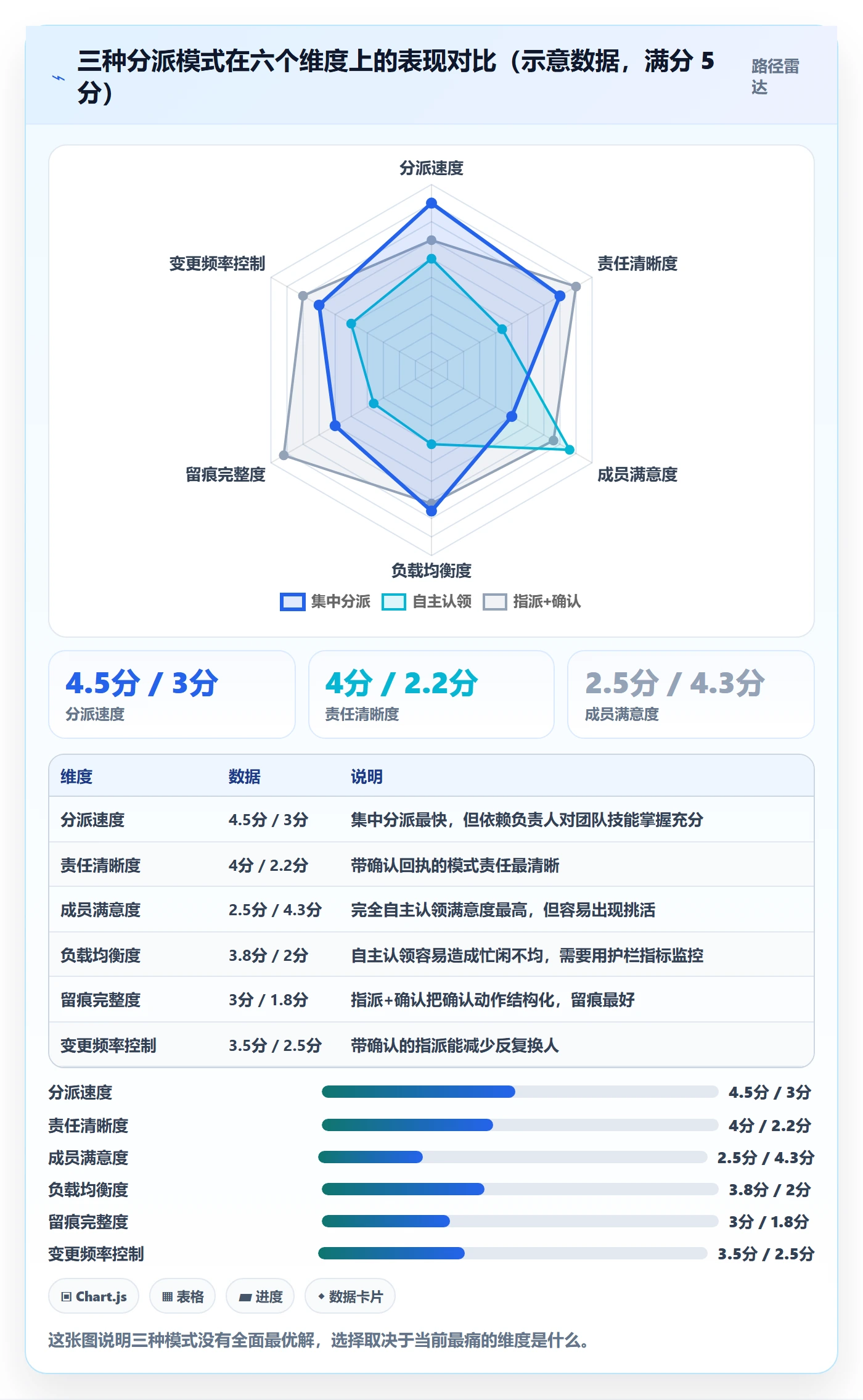

集中分派的特点是快、责任清晰,但极度依赖分派人对团队技能和负载的掌握程度。我见过执行得好的案例,一个 80 人团队的项目负责人能准确说出每个人的空闲度;也见过执行得差的,分派结果是同一个人被塞了七件事。

抢单模式的特点是成员满意度高,但容易出现"挑肥拣瘦",简单的任务被秒抢,复杂任务无人问津。如果你要用抢单,必须同时上负载护栏指标,否则半年后你会发现自己团队里有两个人在做全组 60% 的活。

我的实际建议是混合:简单、独立、低风险的任务用认领;复杂、有依赖、跨模块的任务用指派 + 确认。这个组合在实操中成功率最高。

4. 私有化部署 vs SaaS

这组取舍看起来是技术问题,实际上是流程问题。私有化部署的优势是数据可控、能深度对接内部账号和 HR 体系,劣势是升级慢、二次开发成本高。SaaS 的优势是开箱即用,劣势是流程定制空间受限。

判断标准很直接:如果你的负责人变更流程必须和 HR 系统、内部权限系统深度联动(比如离职自动触发批量任务交接),私有化部署几乎是必选项,因为这类联动在 SaaS 环境里往往做不了或者做得很浅。反之,如果流程本身比较标准,SaaS 的启动速度优势会很明显。

另外补一句实操教训:迁移成本一定要在选型早期就评估,不要等到签完合同才问"历史数据的字段映射怎么办"。我见过一个团队换平台时,因为自定义字段没法映射,手工整理了六个星期。

八、下一步:从明天就能开始的三件事

回顾一下这篇文章的核心观点,我希望你带走的不是一套复杂流程,而是三个判断。

第一,负责人变更的本质是责任交接事件,它需要状态、回执和证据,而不只是一次字段编辑。第二,六项核心指标里,责任空窗时长和变更留痕完整率是投入产出比最高的两项,先做这两项,其他指标会跟着改善。第三,规范的复杂度必须匹配变更的外部性,而不是匹配你的焦虑程度,审批加得越厚,一线绕道走得越远。

如果你打算明天就开始,我建议按这个顺序做三件事,成本都很低。第一件,把你团队过去一个月的负责人变更记录拉出来,逐条看有没有说明、有没有确认,算出你现在的真实留痕完整率和空窗时长中位数。绝大多数人做这一步时会发现数字比自己预想的差很多。

第二件,建一个"待确认/待接收"的筛选视图,让所有空窗任务对项目负责人可见。这一步不需要改系统,很多平台用状态 + 标签就能拼出来。可见性的收益会立刻显现,我在每个项目里都验证过这一点。

第三件,写一句属于你们团队的责任空窗标准,例如"任何负责人变更,新负责人在 4 小时内必须有一次明确回应"。一句话、可度量、能追溯,比一份二十页的制度文档有用得多。

这三件事做完,你大概会花掉一个下午,但你会得到一份属于自己团队的真实基线。有了基线,后面所有关于流程、指标、工具的讨论才有意义。

常见问题解答(FAQ)

1. 任务负责人变更时是否需要通知所有相关方,通知的时机和方式怎么定?

我们团队之前换过一次任务负责人,结果下游同事完全不知道,交付日期都过了才发现对接人早就换了。从那以后我就特别纠结:负责人一变,到底该通知谁、什么时候通知?是全群发邮件还是只同步干系人?

不必全量通知,但要按“强关联-弱关联”分层。强关联方包括当前任务的直接协作者、上游依赖方、下游被依赖方、审批人,必须在变更生效前 1 个工作日同步;弱关联方包括围观者、同项目其他任务成员,可在变更生效后随周报或项目动态同步。

判断依据是变更后该角色是否需要立即调整自己的行动计划,需要就属于强关联,不需要就属于弱关联。实操上建议在任务详情里设置“负责人变更自动触发通知”规则,避免靠人工记忆。衡量指标可以用“变更后 48 小时内被下游主动追问次数”,理想值应逐月下降至接近 0。

2. 负责人变更过程中,原负责人手上的在途工作和未交付物怎么交接才不丢信息?

我以前遇到过原负责人离职前匆匆把任务甩出来,结果需求文档、测试账号、外部对接群一个都没交,新负责人接手后花了一周才把上下文补齐。所以我一直想知道:有没有一套标准化的交接清单,能保证信息不丢?

交接必须落到“可验证的交付物”而不是口头承诺。建议要求原负责人在变更生效前完成三件事:一是更新任务描述中的当前进度、下一步动作、已知风险;二是上传或链接所有过程资产,包括需求文档、设计稿、接口文档、测试数据、外部账号和对接群;三是列出三个最关键的外部联系人及各自负责的事项。

新负责人需要在 24 小时内逐项确认,确认不通过则变更流程不闭环。判断交接质量可以用“新负责人独立推进首次产出所需时间”这个指标,交接规范执行到位时通常不超过半个工作日,否则说明信息缺失严重。

3. 任务分派流程优化后,用什么关键指标证明真的变好了而不是自我感觉良好?

我们做了一轮分派流程改造,会议上大家都说顺畅多了,但老板问到底提升了多少,谁也拿不出数据。我意识到如果没有量化口径,所谓优化就是自嗨。所以特别想知道该盯哪几个指标。

至少要盯四个可量化指标。第一,平均指派时长,从任务创建到负责人确认接受的时间,优化目标通常压缩到 4 小时以内。第二,负责人变更率,统计任务生命周期内发生负责人更换的比例,健康值一般低于 10%,过高说明初始分派不准确。

第三,变更后返工率,即因负责人变更导致任务重新打开或延期完成的比例,目标压到 5% 以下。第四,分派一次通过率,负责人接单后无需转派的比例,反映分派规则是否匹配实际能力。数据口径建议统一从某项目管理平台的任务操作日志中提取,避免手工统计口径不一致。

连续观察两个迭代周期再下结论,单点数据波动不构成优化证据。

4. 负责人变更频繁发生,是流程问题还是分派规则问题,怎么定位根因?

我们项目里负责人三天两头换,有人说是流程太随意,有人说是当初派任务就没派对人。我夹在中间很难判断到底该先改哪一块,因为如果改错方向,投入就白费了。

先做数据分层再下结论。把过去一个季度的负责人变更记录全部拉出来,按原因归类:任务复杂度被低估、负责人能力不匹配、负责人负荷过载、外部优先级调整、人员离职或调岗。如果前两类合计超过 50%,根因在分派规则,需要补充技能标签、历史类似任务完成质量和当前在途任务数三个匹配维度。

如果负荷过载和优先级调整占比高,根因在流程,需要引入负责人负载上限和变更审批门槛,例如同一人同时负责的高优任务不超过 3 个,变更需直属上级确认。判断依据是不同根因的修复动作完全不同,分派规则问题靠优化匹配算法,流程问题靠设置约束条件,混在一起改往往两头都不到位。

核心关键词

读者评论

熊
熊可欣

离职场景那块太有共鸣了。我们之前有个同事转岗,名下六十多条任务全靠HR发邮件通知,IT再手动改,前后花了三天。文中说角色兜底的思路对,但落地时角色定义本身经常没人维护,最后还得靠人肉兜。这点有没有更具体的做法?

秦
秦安琪

护栏指标这个概念我认,但实际执行里最难的是谁来盯。核心指标可以进周报,护栏指标往往没人看,等发现返工率涨了已经隔了一个季度。你们是怎么把护栏指标纳入日常节奏的,靠自动化还是靠人定期抽查?

武
武嘉禾

联调前集中变更那段数据我信。我们组之前也是联调前一周换负责人最频繁,后来定了个硬规矩:进入联调窗口后换人必须原负责人写交接清单并当面过一遍,换人次数确实降了,但代价是有时候该换的没换,原负责人硬扛着拖进度。规范化和灵活性之间这个度挺难拿捏的。

文章包含AI辅助创作:任务负责人变更流程与规范:项目负责人任务分派流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372055
