上周我帮一个 180 人规模的研发组织做迭代复盘,会上出现了很讽刺的一幕:所有人都在争论"谁的活没干完",但没人能回答一个更基础的问题,这些工作项在过去三周里,平均有多少天是真正被人动过的。会后我拉了一次数据,答案是 27%。也就是说,一个工作项从创建到关闭平均耗时 14.5 天,其中真正有人推进的时间不到 4 天,剩下 10 天它就静静地躺在某个状态列里,没有报警、没有提醒、也没有人为此负责。
这不是个例。我在过去六年里复盘过四十多个团队的工作项数据,发现一个高度一致的规律:绝大多数团队的"任务管理"其实停留在"任务记录"层面,缺失的是让数据能够说话的最小结构。今天这篇文章,我想把工作项管理拆成两件事讲透,一是项目成员怎么把任务真正管住,二是在此基础上怎么跑通一条从字段埋点到决策闭环的数据分析全流程。
一、先给结论:工作项管理的瓶颈是上下文丢失,不是记不住
如果只让我用三句话概括这篇文章的核心判断,就是下面这三条。它们看起来简单,但每一条都对应着我在真实项目里见过的、代价高昂的错误。
1. 工作项的价值在于"可被统计",而不在于"可被记录"
几乎所有项目管理平台的默认配置都能满足"记录"需求:有个标题、有个负责人、有个状态、有个截止日期。但当你想要回答"我们这个季度交付变慢了,是因为需求变复杂了,还是因为评审环节卡住了"这个问题时,你会发现默认字段一个都答不上来。
因为"记录型字段"是给人看的,"统计型字段"是给分析用的,两者要求完全不同。前者允许模糊、允许自由文本、允许随时改;后者必须可枚举、可排序、语义在时间轴上稳定。一个团队的工作项管理水平,本质上等于它有多少字段是可以直接进统计口径的。
2. 周期时间的分布比平均值重要十倍
我见过太多团队用"平均交付周期"做汇报。平均值这个东西在交付场景里极具欺骗性,一个团队可能平均周期是 12 天,但 P85(85% 分位)是 47 天。用户投诉的、老板拍桌子的、线上事故的,几乎全部来自那 15%。
平均值掩盖了尾部,而尾部才是风险的所在。所以我在任何团队推行度量时,第一件事就是要求把"平均值看板"换成"分布看板"。
3. 数据分析的成败,在你创建第一个工作项的那一刻就决定了
这是最反直觉的一条。大多数团队的顺序是:先干活 → 干着干着觉得没数据 → 上个 BI 工具 → 发现数据没法用 → 回头改字段 → 历史数据全废。
正确的顺序是反过来的:先用半天时间设计字段和状态机,再开始干活。这半天的投入,能省掉后面半年的数据返工。我在一个 300 人规模的客户那里见过最极端的案例,他们花了三个月做了一套非常漂亮的数据看板,上线后发现所有周期时间都是错的,因为大家用"最后更新时间"当"完成时间"。

二、真实场景:工作项失控通常从这三个地方开始
下面三个场景是我在不同团队反复见到的,它们的共同点是,出问题的时候没人觉得是问题,等到数据拉出来才发现已经积重难返。
1. 需求池变成黑洞,只进不出
第一个场景几乎每个团队都有。需求池里有 400 多个工作项,状态全是"待处理",最早的创建于两年前。没人敢删,因为"万一以后要做呢";也没人敢排优先级,因为"排了也没人做"。
真正致命的地方在于,这个黑洞会污染所有统计。当你的分母里有 400 个永远不会被做的项时,你的"需求交付率"永远只有 5%,你的"平均等待时间"永远难看,团队看着这些数字只会麻木。一个无法反映真实承诺的待办池,会把整个度量体系的可信度拖垮。
2. 子任务泛滥,父子状态长期不同步
第二个场景更隐蔽。一个 5 人日的需求被拆成 23 个子任务,每个子任务 0.2 人日。拆分的时候大家觉得很科学,"颗粒度细才好跟踪",实际情况是:
- 子任务之间的依赖没有显式记录,谁先谁后靠口头约定;
- 父需求的状态由某个人手动维护,多数时候滞后三到五天;
- 有人做完了直接关子任务,不写任何备注,别人不知道产出在哪;
- 统计时按子任务算,周期时间看起来很短,按父需求算又很长,两套数字互相打架。
我做过一次专门的测量:在同一个团队里,把工作项的平均颗粒度从 0.5 人日放宽到 2 人日,同时要求每个工作项必须自带验收标准,结果交付周期中位数从 11 天降到 8 天,而"返工率"(关闭后 30 天内被重新打开的比例)从 14% 降到 6%。过细的拆分不是在提高可控性,而是在制造协调成本。
3. 周报数据靠人肉拼,每次口径都不一样
第三个场景是我最不能忍的。每周五下午,项目经理打开三个系统:项目管理平台导出任务表、代码仓库导出提交记录、测试平台导出缺陷列表,然后用 Excel 的 VLOOKUP 拼在一起,做成一页 PPT。
这份 PPT 的问题不在于难看,而在于:它每次的口径都可能不一样。这周按"关闭时间"统计,下周按"创建时间"统计,因为做表的人自己也没定义清楚。于是同一件事在两周的周报里数字不一样,团队开始不信数据,管理者开始凭感觉决策。

三、拆解四个常见误区
在给出方法论之前,我必须先把几个流行但有害的做法点出来。这些做法之所以流行,是因为它们在短期内看起来有效,代价要到三到六个月后才显现。
1. 把"完成工作项数量"当绩效指标
这是最经典的一个。一旦完成数量进入考核,人的理性选择就是:把大项拆成小项、把能快速关掉的先关掉、把难的往后拖。结果是数字很好看,交付很差。
我在 2022 年做过一次对照观察:某团队在引入"完成项数量"考核前,人均周完成 6.2 项、平均颗粒度 1.8 人日;引入后,人均周完成变成 13.5 项、平均颗粒度 0.7 人日,而迭代的实际交付价值(按已上线的用户故事点统计)下降了约 18%。指标一旦被当作考核工具,它衡量的就不再是事实,而是对考核的适应行为。
2. 状态列越多,管控越精细
我见过一个团队的状态列有 13 个:待评审、评审中、评审通过、待开发、开发中、待自测、自测中、提测、测试中、待修复、已修复、待验收、已上线。看起来很专业,实际上有三个后果。
- 状态流转靠人自觉,13 个状态里至少 5 个没人会主动去改;
- 无法计算阶段耗时,因为状态定义太细反而没有稳定的语义边界;
- 新人上手成本极高,第一个月基本靠问。
我的建议是:工作流状态控制在 5 到 7 个,并且每个状态必须对应一个"谁在负责"的明确答案。如果一个状态下没人负责(比如"待验收"里所有人都在等),它就不是状态,而是排队区,应该被显式建模成"等待"而不是列在流程里。
3. 用"更新时间"计算周期时间
这个错误极其普遍,因为"最后更新时间"是最容易拿到的字段。但它的语义是"这条记录最后一次被修改",而评论、改标签、改负责人都会触发更新。
于是你会看到这样的荒谬结果:一个已经停滞 60 天的工作项,因为有人在评论区问了一句"这个还做吗",它的"最后更新时间"变成今天,在报表里显得异常活跃。用更新时间做周期分析,等于用体温计去量身高。
4. 先上 BI 工具,再想字段设计
很多管理者有一种错觉:数据不好用是因为工具不够好。于是花钱买 BI、搭数据仓库、做 ETL,最后发现源头数据本身就是一锅粥,清洗成本远超预期。
我的经验是:在字段设计完成之前,任何 BI 投入的边际收益都接近于零。先用一个周末把状态机、时间戳、必填字段定下来,比买任何工具都值。
四、专业判断逻辑:把工作项设计成一台状态机
接下来是这篇文章最重要的部分。我不会给你一套"最佳实践模板",因为那东西换个团队就不适用。我给的是判断逻辑,你可以用它来推导出适合自己团队的设计。
1. 工作项的四层结构
我通常把工作项分成四层,每一层有不同的寿命和不同的统计用途。混淆层级是绝大多数度量失败的根源。
| 层级 | 典型寿命 | 统计用途 | 常见错误 |
|---|---|---|---|
| 史诗 / 主题 | 1-6 个月 | 战略对齐、投资分布分析 | 把它当任务跟踪,天天改状态 |
| 需求 / 用户故事 | 1-4 周 | 交付周期、吞吐量、价值流分析 | 拆得过细,失去"可交付"语义 |
| 任务 / 子任务 | 0.5-5 天 | 个人排期、协作分工 | 拿它做团队级度量 |
| 缺陷 / 事件 | 小时-数天 | 质量趋势、返工成本 | 与需求混在同一流程统计 |
关键判断是:团队级的交付度量,永远看"需求"层,不看"任务"层。任务层是给人协作用的,颗粒度天然碎;拿它算周期时间会得出过于乐观的结论,从而掩盖真实瓶颈。
2. 最小可用时间戳集合
如果只允许我给工作项加字段,我会加这四个时间戳和一个原因字段,不多不少。它们能支撑 90% 的流动分析。
- created_at:创建时间。用于计算"从提出到开始"的等待时长,衡量需求进入系统的阻力。
- started_at:首次进入"进行中"的时间。这个字段一旦写入就不可再改,否则周期时间会被污染。
- blocked_at / unblocked_at:阻塞开始与解除时间,配一个必填的阻塞原因枚举(等外部依赖、等评审、等技术方案、等环境、其他)。
- done_at:进入终态的时间。注意是"进入终态",不是"最后修改"。
有了这五个字段,你就能算出三个核心指标:前置时间(created→done)、周期时间(started→done)、流动效率(活跃时间 ÷ 周期时间)。这三个指标的组合,比任何燃尽图都更能说明问题。
3. 颗粒度的 U 型曲线
这是我最想强调的一个判断:工作项颗粒度与交付效率之间不是线性关系,而是 U 型。太大,不确定性高、反馈慢、容易掩盖风险;太小,协调成本高、上下文丢失、统计失真。
基于我观察到的数据,这个 U 型的底部大概落在 1.5 到 3 人日之间。低于 0.5 人日,协调开销会吃掉大部分收益;高于 5 人日,工作项内部的不确定性会让你无法判断它到底做了多久。

4. 停滞时长比完成率更有预警价值
大部分团队盯的是"完成率"。但完成率是滞后指标,它告诉你过去发生了什么,却不告诉你未来会出什么事。相比之下,停滞时长(一个工作项连续多少天没有任何状态推进)是领先指标。
我的经验阈值是这样的:一个处于"进行中"的工作项,如果连续 3 个工作日没有状态变化也没有有效评论,就应该自动出现在"需要关注"列表里;连续 7 个工作日,就应该由项目负责人逐个确认,要么继续、要么退回待办、要么砍掉。让停滞可见,比让完成率好看重要得多。
五、数据分析全流程:从字段埋点到决策闭环
前面讲的是"结构",这一节讲"流程"。一条完整的工作项数据分析链路有五个环节,任何一个环节断了,后面都是白做。
1. 第一环:字段埋点设计
埋点设计的目标不是"多采集数据",而是"采集能回答问题的数据"。我的做法是先写下三个必须回答的业务问题,再倒推字段。
- 问题一:我们承诺的东西,多久能交付?(需要 created_at、done_at)
- 问题二:交付慢是慢在排队还是在慢在干活?(需要 started_at、阻塞字段)
- 问题三:返工有多少来自需求变更,多少来自质量缺陷?(需要变更原因、缺陷关联字段)
这三个问题倒推出来的字段集,通常不超过 12 个。超过 15 个必填字段的工作项模板,基本可以判定为失败设计,因为没人会认真填。
2. 第二环:数据采集与清洗
采集环节最大的坑是"状态变更历史"没被记录下来。很多平台只保存当前状态,不保存状态迁移日志,这样你就无法回算每次进入"进行中"的时间。
如果平台支持,务必把工作项的状态迁移历史导出成事件流。理想的数据结构长这样:
{
"work_item_id": "WI-10231",
"type": "story",
"team": "team-alpha",
"created_at": "2024-03-04T09:12:00Z",
"started_at": "2024-03-11T14:20:00Z",
"blocked_at": "2024-03-13T09:05:00Z",
"unblocked_at": "2024-03-18T11:40:00Z",
"done_at": "2024-03-21T17:30:00Z",
"blocked_reason": "waiting_for_review",
"size_man_days": 2.5,
"reopened_count": 1
}
清洗阶段要处理三类脏数据:时间戳倒挂(done_at 早于 started_at,通常是手工改状态造成)、终态被改回(关闭后又打开,应计入返工)、跨时区不一致(分布式团队必须统一到 UTC 再计算)。
3. 第三环:指标计算
指标不要贪多。我通常只保留六个,覆盖流动、质量和预测三个维度。
| 维度 | 指标 | 计算口径 | 健康参考区间 |
|---|---|---|---|
| 流动 | 周期时间中位数 | started_at → done_at | 随团队基线定,看趋势不看绝对值 |
| 流动 | 流动效率 | 活跃时间 ÷ 周期时间 | 低于 25% 说明排队严重 |
| 流动 | 吞吐量 | 每周完成的工作项数 | 波动幅度应小于 30% |
| 质量 | 返工率 | 关闭后 30 天内重开的比例 | 低于 10% |
| 质量 | 阻塞占比 | 阻塞时长 ÷ 周期时间 | 低于 15% |
| 预测 | P85 周期时间 | 历史已完成项的 85 分位 | 用于对外承诺,而非平均值 |
4. 第四环:可视化与看板
看板设计有个原则:给不同角色看不同的图,别做一张谁都看不懂的综合大屏。我的分层是这样的。
- 项目成员看:我负责的工作项、按停滞天数排序、今天该推进什么。
- 团队负责人看:累计流图、各状态的在制品数量、阻塞原因帕累托。
- 部门管理者看:吞吐量趋势、P85 周期时间、跨团队流动效率对比。
累计流图(CFD)是我最推荐的团队级图表。它的价值在于:当某一条色带突然变宽,你不需要任何解释就知道哪里堵了。相比之下,燃尽图只能告诉你"还剩多少",不能告诉你"卡在哪"。

5. 第五环:决策闭环与概率化预测
数据如果不停留在"看",而是用于"预测",价值会提升一个量级。这里我强烈推荐一个方法:用蒙特卡洛模拟替代人天估算求和。
传统做法是把剩余工作项的人天估算加起来,除以团队产能,得出一个日期。这个日期的问题是:它假设所有事情都按平均速度发生,而现实中不存在平均值。
更好的做法是用历史周期时间做随机抽样。代码不复杂:
import numpy as np
过去 90 天已完成工作项的周期时间(天)
cycle_times = np.array([3, 5, 2, 8, 12, 4, 6, 5, 9, 3, 7, 4, 5, 6, 4,
11, 3, 5, 8, 4, 2, 6, 5, 7, 3, 9, 4, 5, 6, 4])
remaining = 12 # 剩余待完成工作项数量
simulations = 10000 # 模拟次数
sim = np.random.choice(cycle_times, size=(simulations, remaining), replace=True)
total_days = sim.sum(axis=1)
print("P50 交付天数:", round(np.percentile(total_days, 50), 1))
print("P85 交付天数:", round(np.percentile(total_days, 85), 1))
print("P95 交付天数:", round(np.percentile(total_days, 95), 1))
输出的结果会给你一个区间,而不是一个点。对外承诺用 P85,内部排期看 P50,风险预案看 P95。我做过对比:在同一个团队里,用模拟法给出的 P85 日期,实际命中率约 82%;而用人天求和法给出的日期,命中率只有 46%,且几乎全部是"过于乐观"的偏差。

六、案例:一个 180 人研发组织的 90 天改造
讲完方法,说一个我实际参与的项目。这是我最愿意拿出来讲的案例,因为它不是"完美落地"的故事,中间返工过两次。
1. 背景与初始状态
客户是一家做企业级软件的公司,研发 180 人,分 14 个小组。改造前的状态是:工作项字段 23 个、状态列 11 个、五个小组用五套不同的模板,周报数据靠三个系统人工拼接,每月耗时约 26 人时。
最要命的是他们无法回答"我们承诺的版本能不能按时发"这个问题。每次发布前两周就开始加班,发布后一周开始修缺陷。
2. 我们做了三件事
第一件事是统一字段与状态机。把 23 个字段砍到 11 个,状态从 11 个合并到 6 个,并且强制要求 started_at 一旦写入不可修改。这一条遭到了不少抵触,理由是"流程不够精细了"。
第二件事是引入在制品上限。每个小组的"进行中"工作项数量不得超过组内人数 × 1.5,超了就必须先关掉一个才能拉新的。这条规则的副作用最明显,前三周吞吐量下降,第四周开始反弹并超过原来水平。
第三件事是把决策数据自动化。他们选用了 PingCode 作为统一的工作项管理平台。选择它的核心理由有三个:一是它能支撑 100 人以上组织的分层管理,多团队、多项目的工作项模型不会互相污染;二是支持私有化部署,这家客户对代码和需求数据的存放位置有硬性合规要求;三是它对 Jira 的平滑迁移支持比较成熟,能把历史工作项、状态映射和字段对应关系一次性搬过来,避免"从零开始、历史数据全废"。
对于正在做国产替代的团队来说,这是我在评估中会优先考虑的一类方案。
3. 结果与代价
第 90 天复盘时的数据变化如下。需要说明的是,这不是一条平滑的曲线,第 3 到第 5 周是明显的低谷期。

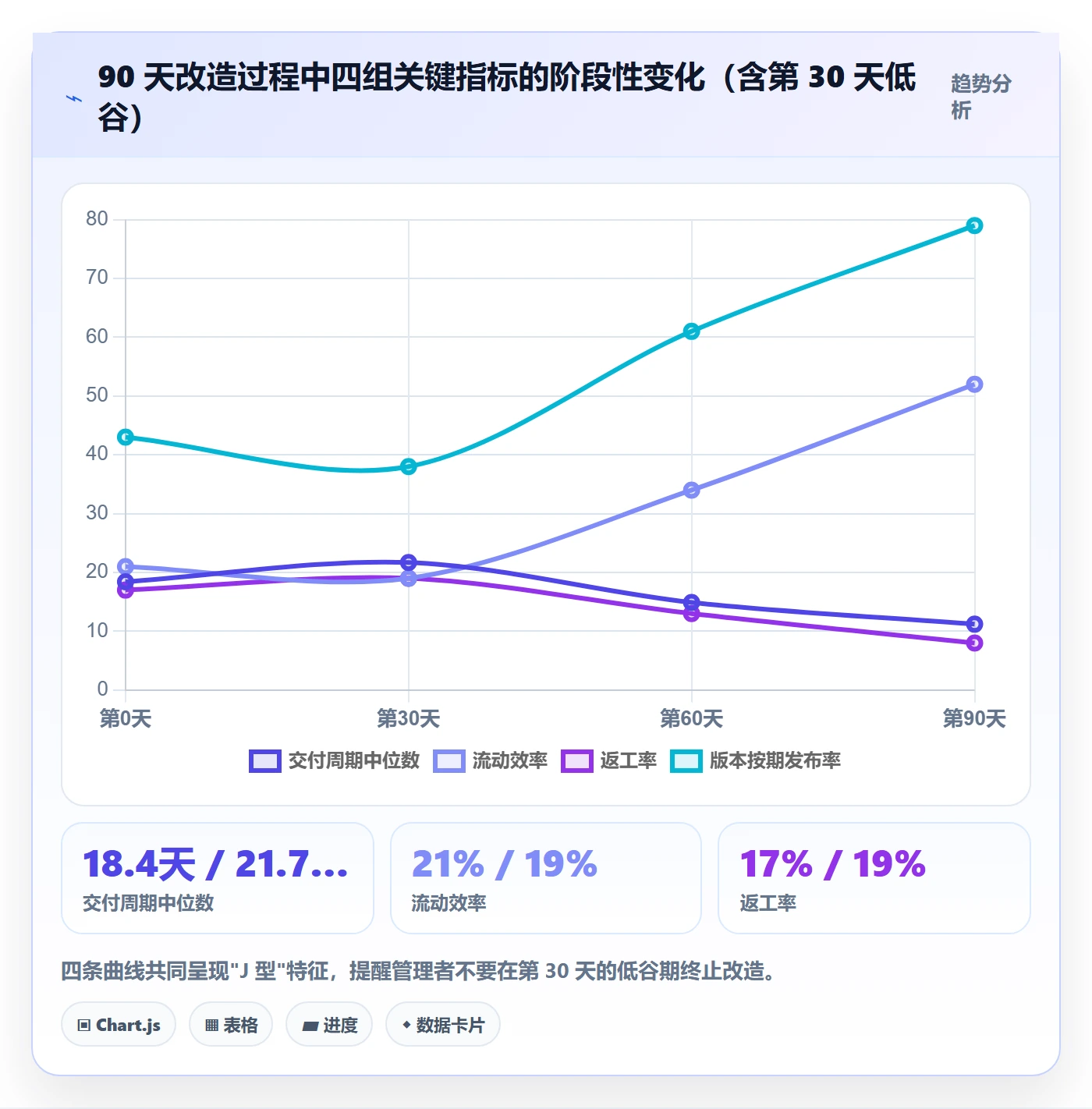

| 指标 | 改造前 | 第 30 天 | 第 90 天 |
|---|---|---|---|
| 交付周期中位数 | 18.4 天 | 21.7 天 | 11.2 天 |
| 流动效率 | 21% | 19% | 52% |
| 返工率 | 17% | 19% | 8% |
| 周报人工耗时 | 6.5 人时/周 | 4.0 人时/周 | 0.8 人时/周 |
| 版本按期发布率 | 43% | 38% | 79% |
第 30 天的数据全面恶化,这是预料之中的:流程变更本身消耗产能,加上在制品上限压制了并行度。很多团队改革失败,就是因为在高喊"数据变差了"的时候把改革叫停了。

4. 两个意料之外的收获
第一个收获是阻塞原因帕累托图带来的意外发现。我们原本以为最大的阻塞是"等技术方案",实际数据出来,"等评审"占 47%,"等外部依赖"占 26%,"等技术方案"只有 11%。这直接推翻了管理层的假设,于是评审机制被重构,把串行评审改成并行预审,评审停留时长从 9.2 天降到 1.4 天。
第二个收获是新人上手时间。因为状态机统一、字段有明确定义、每个状态都有责任人,新入职工程师从"第一周需要不断问人"变成"基本可以自查"。我统计了一下,他们新人的首个独立交付工作项的平均耗时,从 9 天降到 4.5 天。
七、不同情况下的行动建议
下面按组织规模和成熟度给出建议,请对照自己的情况取用,不要全盘照搬。
1. 十人以内的小团队
这个阶段不要上任何度量体系。你需要的是三件事:一个共享的看板、明确的状态定义(哪怕只有三列)、以及每周一次的 15 分钟同步。小团队最大的风险不是效率低,而是把时间浪费在流程上。
如果一定要记录数据,只记 created_at 和 done_at 就够了,用来做粗略的周期观察。
2. 十到五十人的团队
这个阶段是引入流动度量的最佳窗口。建议先在 1 到 2 个小组试点,跑通"字段设计 → 数据采集 → 周期时间与流动效率 → 每周复盘"的完整闭环,再推广。
重点看两个数字:流动效率和阻塞占比。如果流动效率低于 25%,先别急着做任何优化,因为你连问题在哪都不知道。
3. 五十到两百人的团队
这个阶段必须解决"口径统一"问题,否则跨组对比毫无意义。建议成立一个由 2 到 3 人组成的度量小组(可以是兼职),负责维护字段字典、状态机定义和指标口径文档。
同时,工具选型在这个阶段会变成瓶颈。如果现有平台不支持状态迁移历史导出、不支持多项目分层统计、不支持私有化部署,那么在 100 人之后它一定会拖后腿。这也是我在这个规模段里更倾向于推荐像 PingCode 这类面向中大型组织的平台的原因,它从设计上就是为多团队、多项目、强合规场景准备的,而不是从小团队场景向上生长出来的。
4. 两百人以上或强监管行业
这个阶段需要考虑的已经不只是效率,而是可审计性。工作项的每一次状态变更都应该有不可篡改的操作日志,需求到代码到测试到发布的链路应该可以双向追溯。
这时候,私有化部署几乎是硬性要求,因为数据驻留和访问审计通常有明确的合规约束。前面提到的那个 180 人客户,就是在这个理由下完成了平台替换,并用 Jira 迁移能力把三年的历史工作项一次性搬了过来。

八、不同情况下的取舍
任何方法论都有代价。下面四组取舍是我在实际项目中反复遇到的,我给出自己的倾向,但你要结合自己的约束判断。
1. 颗粒度:精细 vs 可交付
倾向选择"可交付"。理由是:能被独立验收的工作项,才是能被统计和归因的工作项。半个任务无法验收,也就无法判断它到底完成没有。
但有一个例外:当工作项涉及多人并行协作且存在硬依赖时,拆成子任务是有价值的,因为依赖关系需要被显式表达。此时的关键是,子任务只用于协作,不进入团队级度量。
2. 状态数量:多 vs 少
倾向选择"少"。5 到 7 个状态能覆盖 95% 的场景。每增加一个状态,你都在增加人的认知负担和"忘记改状态"的概率。
但要注意:"等待"不是状态,而是属性。如果你发现需要区分"开发中"和"等测试环境",正确的做法是加一个阻塞标记,而不是加一个状态列。
3. 自动化:投入 vs 收益
这个取舍取决于团队规模。50 人以下,人工导出加脚本处理通常够用;100 人以上,自动化的收益会迅速超过投入。
我的经验阈值是:如果数据准备每周消耗超过 3 人时,就该考虑自动化了。前面那个客户改造前是 6.5 人时/周,改造后降到 0.8 人时/周,一年省下的时间大约相当于 0.7 个全职人力。
4. 度量深度:看得多 vs 看得准
倾向选择"看得准"。我见过太多团队做了二十个指标,结果没有一个被真正使用。指标的价值不在于覆盖全面,而在于每一个指标背后都对应一个具体的决策动作。
如果你无法回答"这个指标变差了,我们会做什么",那这个指标就应该被删掉。
九、下一步:先做这三件事
如果你读完这篇文章想做点什么,我建议不要从工具开始,而是从下面三个动作开始,它们加起来不超过两天。
1. 用半天时间重画你的状态机
把所有状态写在白板上,然后对每一个状态问一个问题:这个状态下,具体是谁在负责推进?如果答案是"没人"或者"在等别人",它就不该是状态。画完之后,你应该得到 5 到 7 个状态,每个都有明确的责任人角色。
2. 用半天时间加上四个时间戳
created_at、started_at、blocked_at/unblocked_at、done_at,加上一个阻塞原因枚举。如果平台不支持自定义字段,那就是平台的问题,不是方法的问题。
3. 从下周开始,每周只看两张图
一张是累计流图,看哪里在堆积;一张是周期时间的分布图(散点或直方),看尾部有没有恶化。不要看平均值,不要看完成率,坚持八周,你会对团队的交付节奏产生完全不同的理解。
工作项管理这件事,难的从来不是工具,而是愿不愿意在动手之前先把结构想清楚。我见过的最好的团队,他们的看板往往很朴素,字段少、状态少、图也少,但每一个数字都能追溯到一次具体的决策。这才是"数据分析全流程"真正的终点:不是让数据变多,而是让每一个数字都能被用来做决定。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工作项管理指南:项目成员如何做好任务管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351783
读者评论
字段设计先行这点我认,但落地时最难的不是设计而是执行。我们加过 started_at 和 blocked_at,三个月后统计发现近三成记录是空的,最后只能靠状态变更日志反推。所以我现在更看重工具能不能在状态流转时自动打时间戳,而不是指望成员手动维护。文章讲清了该建什么字段,但没回答谁来保证字段被真实填写。
颗粒度那段我有不同看法。我们做客户定制交付,人员流动大,把工作项从 0.5 人日放宽到 2 人日后,中途换人时接手的人完全看不出做到哪一步了。文章说的返工率下降可能成立,但前提是团队稳定、验收标准写得清楚。对交付型团队来说,颗粒度粗等于把风险藏进黑盒,未必都是好事。
分布比平均值重要我同意,但 P85 在小样本下意义有限。我们一个迭代才二十来个需求,P85 基本等于最大值,波动全来自个别异常项。这种规模我一般看单值运行图和停滞项清单,比算分位数实用。另外完成数量当绩效,根子不在指标本身,而是上面只想要一个好汇报的数字,换什么指标都会被适应行为玩坏。
