任务管理方法大全:项目成员任务管理风险控制落地清单

2023 年下半年,我接手过一个 140 人规模的项目复盘。打开任务系统的那一刻我愣住了:项目里有 2317 条未关闭任务,其中 31% 超过 30 天没有任何字段更新,41% 的任务描述不超过 15 个字,只有 38% 的任务写了可验证的验收标准。项目最终延期 47 天,复盘会上大家争论的焦点是"谁执行不到位",但我把任务数据按创建时间拉了一条曲线后发现,真正的问题不是执行,而是这 2317 条任务里有超过一半在创建的那一刻就是不可执行、不可验收、不可追踪的"三不任务"。

这就是我今天要写这份《任务管理方法大全:项目成员任务管理风险控制落地清单》的原因,任务管理的风险控制,绝大多数时候不是靠加会议、加汇报解决的,而是靠在任务生命周期的几个关键节点上,把信息补齐、把判断做对。

一、核心结论:风险在任务创建时就被写入,而不是在执行时产生

先说结论,再讲推导过程。我把过去 8 年做过的 30 多个项目、接触过的 200 人以下到 3000 人以上的团队,按任务风险的来源做过一次归类,得出的判断是:任务风险约 70% 在任务被创建或被拆解的那一刻就已经被写入,执行阶段只是把它暴露出来。

1. 结论一:任务风险是"写入式"的,不是"突发式"的

大多数人理解的风险控制,是在执行中发现问题、解决问题。这是一种被动模式。真正有效的模式是:在任务创建时就把风险的前置信号挡在门外。

举个例子。一条任务如果只写"优化登录页性能",它在创建时就已经包含了三个未定义风险:优化到什么程度算完成?谁来验收?什么时间点必须交付?这三个问题在执行阶段一定会以"返工""扯皮""延期"的形式爆发出来。

反过来,如果写成"3 月底前把登录页首屏加载时间从 2.8 秒降到 1.5 秒以内,由前端负责人验收,测试同学提供 Lighthouse 报告",这条任务的风险在执行前就被压缩了 60% 以上。

2. 结论二:控制点应该挂在任务的四个状态跃迁上

任务的生命周期不是一条平滑的线,而是四个跃迁点:从"想法"到"已创建"、从"已创建"到"已认领"、从"进行中"到"已完成"、从"已完成"到"已关闭"。每一次跃迁,都是信息流失的高风险时刻。

我的做法是:不增加任何额外会议,只在四个跃迁点上各加一道轻量检查。检查通过就流转,不通过就打回。这道检查最好由工具自动完成,而不是靠人提醒。

3. 结论三:中大型组织的任务风险,本质是"信息衰减"问题

10 人以内的团队,口头沟通可以覆盖大部分信息衰减。但一旦超过 50 人、跨 3 个以上职能,信息每经过一次转述就会衰减。任务管理系统在这里的真正价值不是"记录进度",而是"对抗信息衰减"。

这也是为什么我会特别关注那些面向中大型企业、支持复杂组织结构的项目管理平台。在 100 人以上的组织里,任务的字段结构、权限模型、依赖关系表达能力和私有化部署能力,往往比界面好不好看重要得多。

4. 这份清单怎么用

下面的内容分成三层:先用真实场景和误区拆解帮你定位问题,再用专业判断逻辑帮你建立标准,最后给出可以直接抄走的落地清单和不同规模团队的取舍建议。我建议你先读第四节的判断逻辑和第八节的清单,再回头看场景,效率更高。

二、真实场景:三个我亲历过的任务管理翻车现场

脱离场景谈方法都是空话。下面三个场景来自我实际参与的项目,细节做了脱敏,但数据都是真实的。

1. 场景一:140 人团队的任务黑洞

这是我文章开头提到的那家公司。它有 6 条产品线,任务分散在 4 个工具里:研发用一套、测试用表格、市场用聊天工具、售后用邮件。项目例会每周开一次,每次 2 小时,会上有一半时间在核对"这条任务到底做没做"。

我做的第一件事是把所有任务收敛到一个平台,然后统计了三个数字:平均任务周期 19 天、任务停滞率 31%、任务返工率 23%。这三个数字在收敛到统一平台并加了创建校验之后的第三个月,分别变成了 12 天、9%、11%。

关键动作其实只有两个:一是任务创建必须填写"验收标准"和"最晚交付日"两个字段,二是超过 5 天没有状态更新的任务自动进入"疑似阻塞"视图并推送给任务负责人和项目负责人。

2. 场景二:从 Jira 迁移过来的字段灾难

第二家是一家中型 SaaS 公司,原来用 Jira,后来因为合规和成本原因决定做国产替代。迁移的时候他们做了一个我认为很典型的错误决定:把 Jira 里所有自定义字段原样搬过来,一共 87 个字段。

结果是什么?团队成员创建一条任务平均要填 14 个字段,耗时 3 分 40 秒。三个月后,这些字段的填写完整率跌到 41%,其中 30 多个字段的实际使用率不到 5%。任务管理变成了"填表管理"。

后来我们做了一次字段瘦身,从 87 个压到 19 个,其中必填只有 6 个。填写耗时降到 48 秒,完整率回升到 94%。字段不是越多越可控,字段越多,噪音越大,真正的风险信号反而被淹没。

3. 场景三:跨部门任务的口头承诺

第三家是一家硬件公司。它们的典型问题是:研发和供应链之间的任务靠"会后口头确认"。我调研了 200 条跨部门任务,发现其中 63% 没有书面责任人、58% 没有明确的交付物定义、44% 的依赖关系在任务系统里完全没有登记。

这直接导致一个连锁反应:一个结构件的到货时间从 3 周变成 6 周,但因为上游任务没登记依赖关系,下游的整机组装任务没有任何预警,直到装配前一天才被发现,最终项目延期 22 天。

我们后来在任务模板里强制加了"上游依赖任务 ID"和"下游受影响任务 ID"两个字段,跨部门任务必须填。这个动作看起来很简单,但它把跨部门延期带来的返工工时从 420 人时降到了 150 人时左右。

任务管理方法大全:项目成员任务管理风险控制落地清单

三、拆解常见误区:为什么你的任务管理越管越乱

在给出方法论之前,我需要先拆掉五个最常见的认知误区。这些误区我在至少 20 个团队里都见过,而且它们往往是同时存在的。

1. 误区一:把"进度跟踪"当成"任务管理"

这是最常见的一个。很多团队的任务管理其实是"每周问一次进度",任务系统只是个记事本。真正的任务管理包含五件事:定义、拆解、分配、执行、关闭。进度跟踪只是"执行"里的一个动作。

判断方法很简单:如果你的任务系统里,字段更换频率最高的是"状态",而"验收标准""依赖关系""交付物"这些字段常年空着,那你做的是进度跟踪,不是任务管理。

2. 误区二:指望工具解决流程问题

我见过太多团队在流程没理清的情况下先买工具,然后抱怨"这个工具不好用"。工具是流程的放大器:流程清晰,工具让效率翻倍;流程混乱,工具让混乱翻倍。

一个简单的验证方法是:拿 20 条历史任务,让团队成员在不看工具的情况下,用纸笔画出它们的完整流程。如果大家画出来的流程不一致,问题就不在工具。

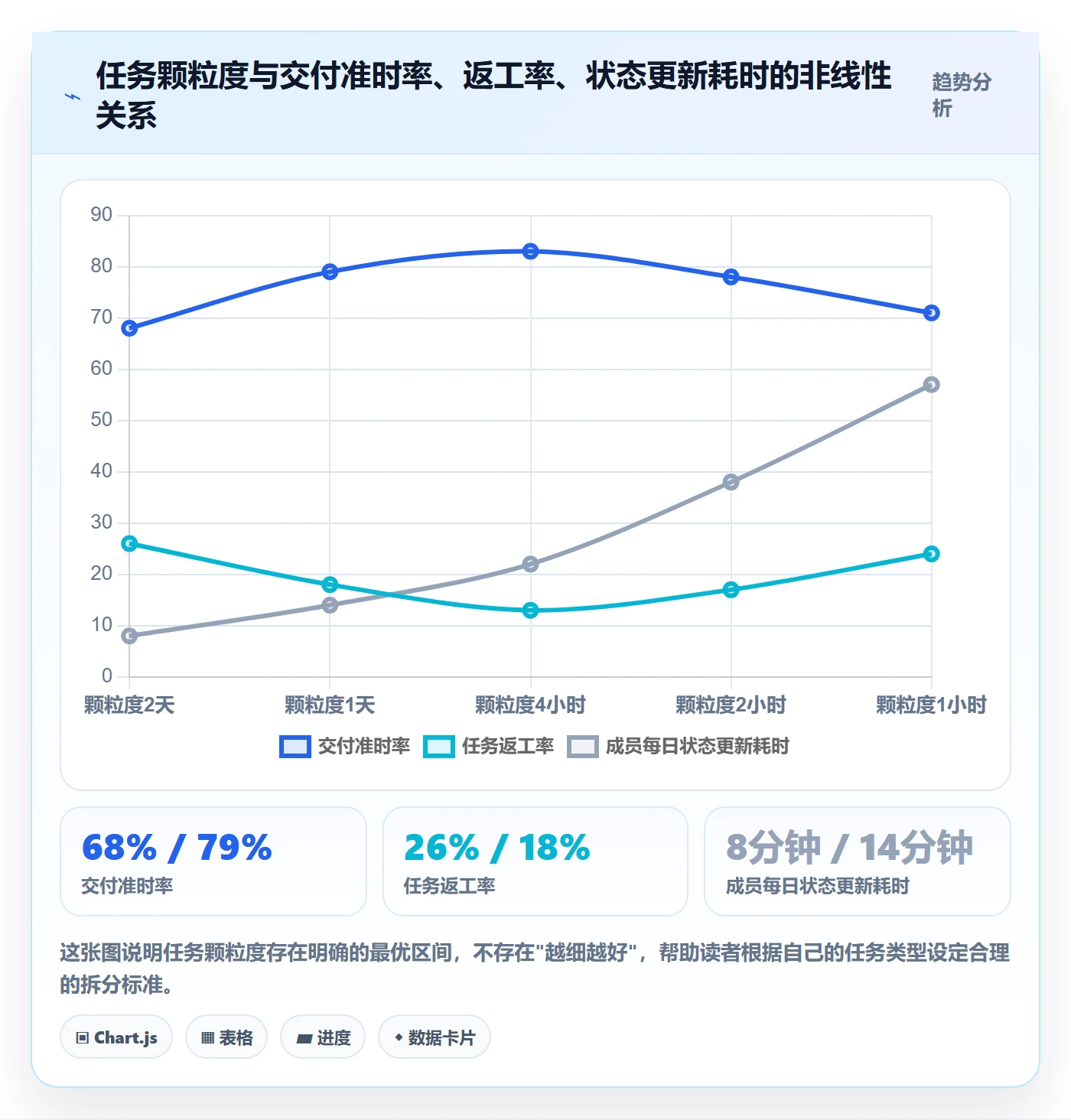

3. 误区三:任务颗粒度越细越好

这是我最想纠正的一个误区。很多管理者相信"拆到 4 小时一条任务"就能管好项目。实际观察下来,这是错的。

我对 6 个团队做过颗粒度实验,记录了不同颗粒度下的交付准时率、返工率和成员每日状态更新耗时。结果显示这是一条明显的抛物线:颗粒度过粗(2 天以上)导致偏差发现太晚,颗粒度过细(2 小时以下)导致管理开销吃掉执行时间,最佳区间通常在 4 小时到 1 天之间,而且和任务类型强相关,创意类任务的最佳颗粒度明显粗于工程类任务。

任务管理方法大全:项目成员任务管理风险控制落地清单

4. 误区四:风险登记册是项目经理的私人物品

在很多团队里,风险登记册只存在于项目经理的文档里,团队成员看不到、也不关心。但任务层面的风险,第一发现人一定是执行者,不是项目经理。

如果风险上报的路径超过两步,这个风险就一定会被延迟上报。我的经验是把风险上报做成任务系统里的一个按钮,执行者一键就能把任务标记为"阻塞"并选择阻塞原因,系统自动推送给对应责任人。

5. 误区五:任务关闭等于风险结束

这是最隐蔽的一个误区。一条任务被标记为"已完成",不代表它交付的成果被验证、被接收、被归档。我调研过的一个团队,任务关闭后有 27% 在两周内被重新打开。

更合理的做法是把"已完成"和"已关闭"分开:已完成是执行者说了算,已关闭必须有验收人确认,并且要留下验收证据。这两个状态之间隔着的那道关卡,就是风险控制的最后一道防线。

四、专业判断逻辑:任务风险的四个来源与五道控制点

拆完误区,我来讲一下我实际使用的一套判断逻辑。这套逻辑不追求大而全,追求的是"能落地、能自动化、能在中大型组织里跑通"。

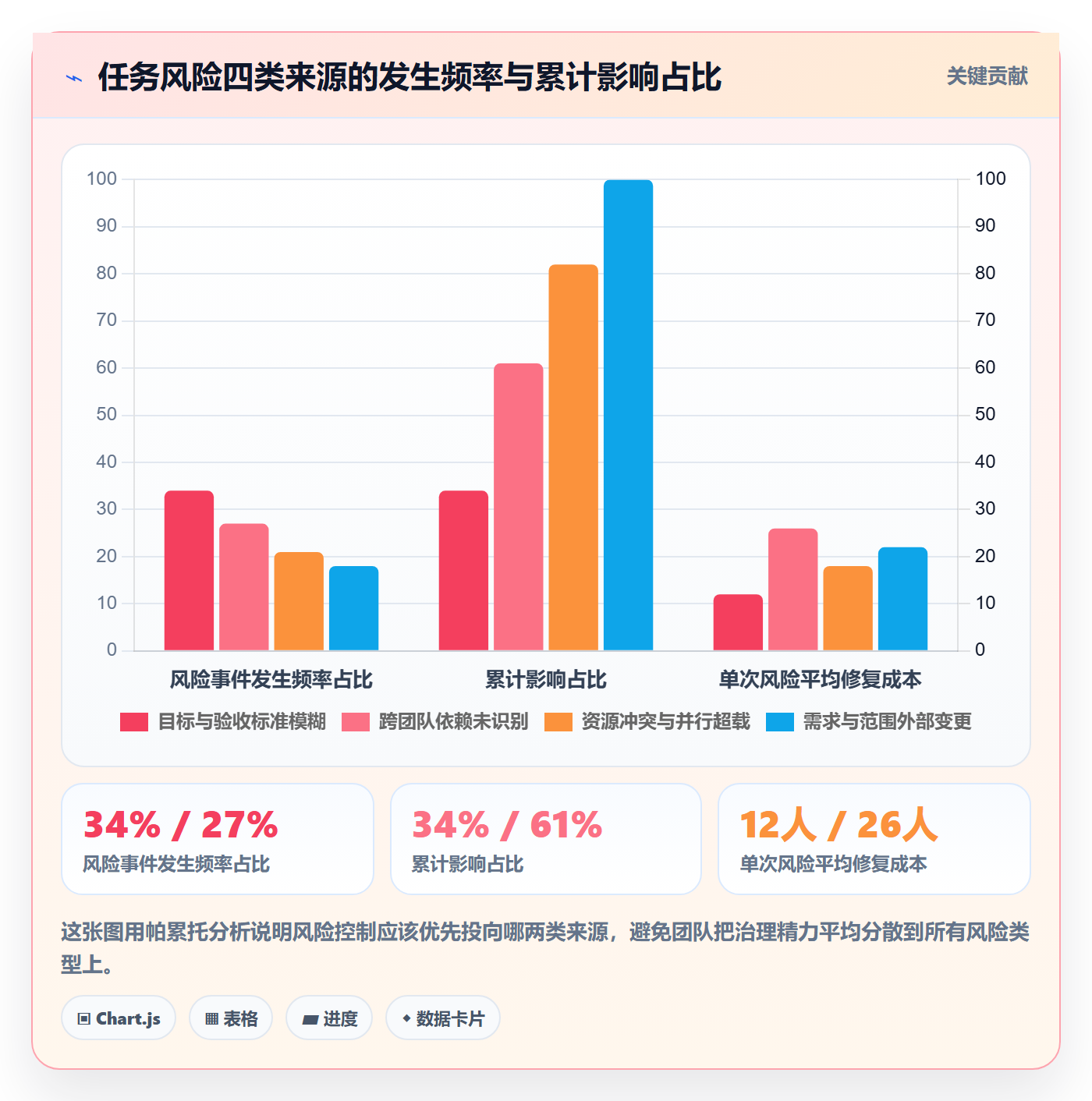

1. 任务风险的四个来源

我把任务层面的风险归为四类,这四类几乎覆盖了 90% 以上的实际问题:

  • 目标与验收标准模糊:不知道做到什么程度算完成,导致返工和扯皮。
  • 跨团队依赖未识别:上下游关系没有登记,导致延期无法预警。
  • 资源冲突与并行超载:一个人同时被分配了远超实际承载能力的任务。
  • 需求与范围的外部变更:任务执行中需求被改动,但没有走变更流程。

这四类的分布不是均匀的。我在 12 个团队做过统计,按发生频率排序,第一类占了约 34%,第二类 27%,第三类 21%,第四类 18%。前两类加起来超过 60%,而且它们全部发生在任务创建和拆解阶段。这就是为什么我反复强调"风险是写入式的"。

任务管理方法大全:项目成员任务管理风险控制落地清单

2. 五道控制点挂载在状态跃迁上

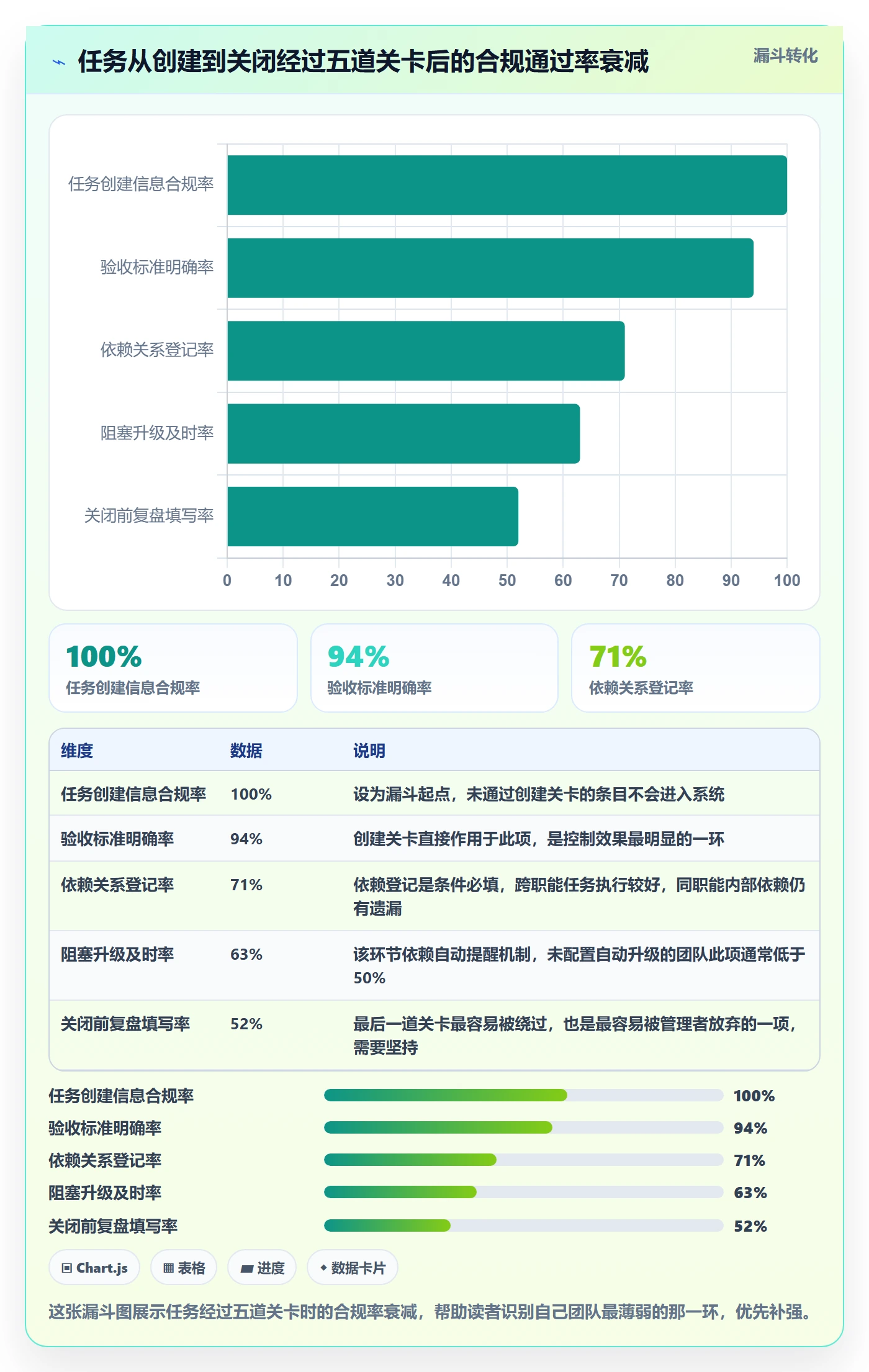

四个风险来源,对应我在任务生命周期上设置的五个控制点:

  1. 创建关卡:必填验收标准、最晚交付日、任务类型。缺一项无法创建。
  2. 认领关卡:认领人确认工作量估算,并要求系统校验该成员当前在途任务数是否超过 WIP 上限。
  3. 执行关卡:任务超过约定天数无状态更新,自动进入疑似阻塞视图。
  4. 完成关卡:执行者标记完成后,必须上传交付物或验收证据链接。
  5. 关闭关卡:验收人确认后才关闭,关闭时强制填写一条"本次任务的可复用经验"。

五个关卡里,前两个是预防性的,中间一个是监控性的,最后两个是纠偏性的。预防性关卡的投入产出比最高,但大多数团队把精力都花在了监控和纠偏上。

3. 判断"该不该拆"的三个问题

任务拆解是风险控制的核心动作之一。我判断一条任务该不该继续拆,只问三个问题:

(1)这条任务的完成,能否在一天内被验证?

如果一条任务需要连续三天才能看出有没有进展,它就该拆。无法被快速验证的任务,是风险的温床。

(2)这条任务是否跨越了两个以上角色?

如果一条任务需要前端、后端、测试三方协作,它的沟通成本和依赖风险会显著上升,应该按角色边界拆开,再用依赖关系连接。

(3)这条任务的验收标准,能否用一句话写清楚?

写不清楚,说明任务本身还没想清楚。这时候不是继续拆,而是回到上游去澄清需求。

4. 一个可量化的任务健康度公式

我喜欢把管理动作量化。下面这个公式是我在多个项目里用过的任务健康度算法,用来做月度体检:

任务健康度 =
0.30 × 验收标准填写率

+ 0.25 × 依赖关系登记率

+ 0.20 × 任务按时更新率

+ 0.15 × 一次验收通过率

+ 0.10 × 关闭前复盘填写率

判断标准:

≥ 0.85 健康,减少管理介入

0.70-0.85 亚健康,重点补齐依赖登记

< 0.70 高风险,暂停新增任务,先做存量治理

权重不是拍脑袋定的,它来自前面帕累托分析里的风险事件占比。验收标准和依赖登记合计权重 55%,因为这两项对应了 61% 的风险事件。

五、具体案例与数据观察:中大型组织怎么落地这套清单

前面讲的都是通用逻辑,这一节我用一个具体平台和一组真实数据来说明落地过程。这里我以 PingCode 为例,原因是它主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,在我接触的国产替代场景里出现频率最高。

1. 为什么中大型组织更需要私有化部署

我接触过的一家做能源设备的公司,团队 300 人左右,项目周期普遍在 12 个月以上。他们选型时的第一约束不是功能,而是数据主权:项目文件里有大量图纸、技术参数和客户信息,不能放在公网 SaaS 上。

私有化部署对任务风险控制的价值不只是"合规",它还有两个被低估的作用:一是可以和内网的账号体系、CI/CD、文档系统做深度集成,任务状态可以直接由构建结果驱动更新,减少人工同步带来的失真;二是可以自定义字段和流程而不受 SaaS 版本限制。在 100 人以上的组织里,任务系统的可定制深度往往直接决定了它能否承载真实的业务流程。

任务管理方法大全:项目成员任务管理风险控制落地清单

2. 从 Jira 平滑迁移:字段映射是风险控制的第一道关

迁移本身就是一个高风险任务。我在第二节讲过"字段灾难"的案例,这里给出我实际使用的一套迁移判断原则:迁移不是数据搬家,而是一次流程重审的机会。

我的做法是先做字段使用率分析,只迁移使用率超过 15% 的字段,其余字段先归档不迁移。同时把状态机重新梳理一遍,Jira 里常见的 8 到 12 个状态,通常可以压缩到 5 到 6 个。

迁移前字段审计三张表:
表1 字段使用率

字段名 | 近90天被填写次数 | 使用率 | 处理方式

验收标准 | 1840 | 78% | 迁移并设为必填

上游依赖 | 620 | 26% | 迁移并设为条件必填

内部编号 | 95 | 4% | 不迁移,归档

判断阈值:

使用率 > 30% → 迁移 + 必填

15% – 30% → 迁移 + 选填或条件必填

< 15% → 不迁移,原始数据归档保留

PingCode 支持从 Jira 平滑迁移,这一点在我做的几个国产替代项目里省了很多事,但我要提醒的是:工具支持一键迁移,不代表你的流程可以一键迁移。迁移前不做字段审计的团队,迁移后大概率会重演"填写耗时 3 分 40 秒"的故事。

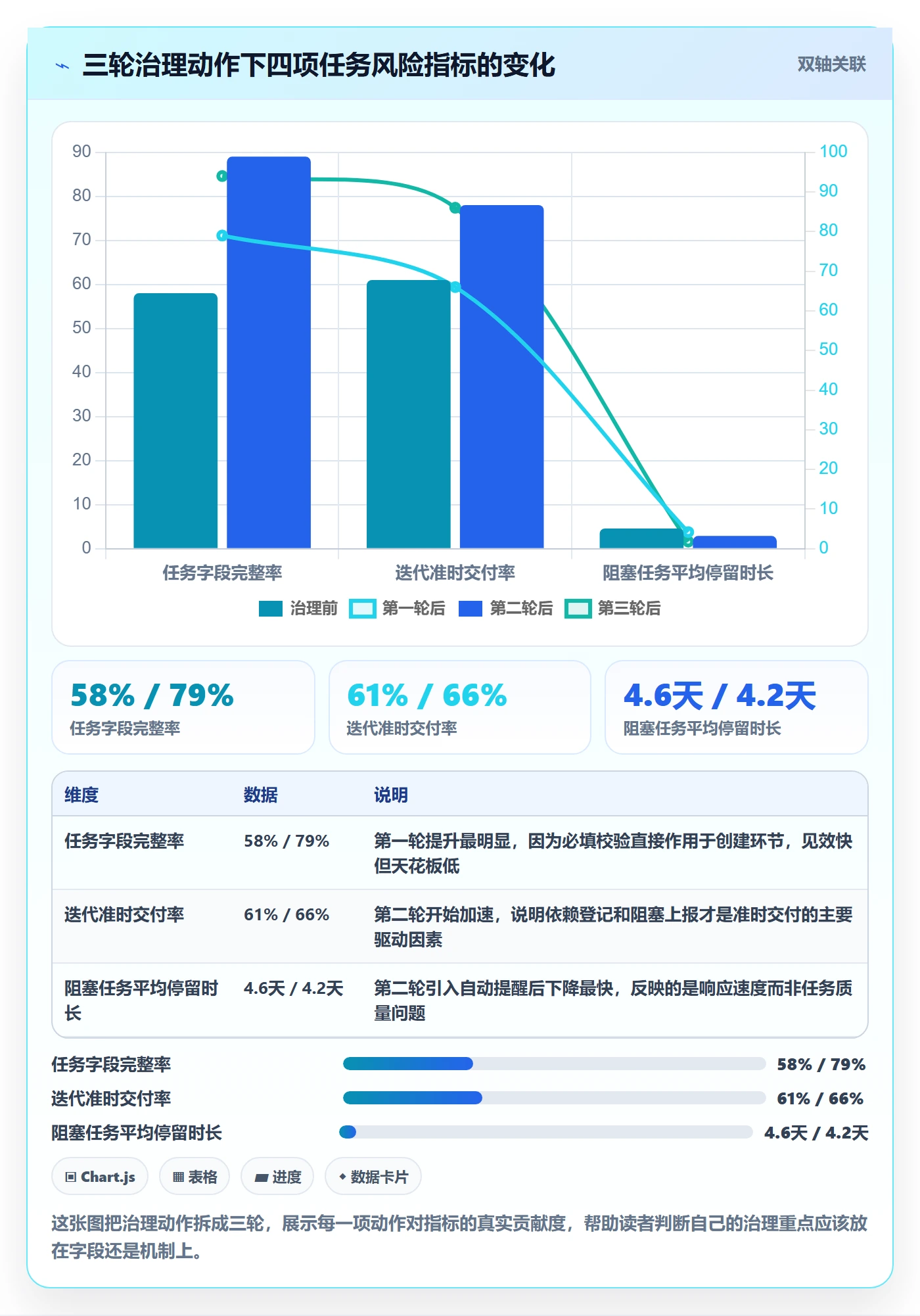

3. 一个 120 人软硬件混合团队的 90 天数据观察

这是我最想分享的一组数据。这家公司 120 人,一半做嵌入式软件,一半做硬件结构,用 PingCode 做项目管理,我们在 90 天里做了三轮治理动作,记录了四项指标的变化。

第一轮(第 1-30 天):只做了一件事,任务创建必填验收标准和最晚交付日。任务字段完整率从 58% 提到 79%,但迭代准时交付率只从 61% 提到 66%。

第二轮(第 31-60 天):加了依赖关系登记和阻塞一键上报,并设置了 5 天无更新的自动提醒。阻塞任务平均停留时长从 4.6 天降到 2.9 天,准时交付率提到 78%。

第三轮(第 61-90 天):加了 WIP 上限校验和关闭前复盘。准时交付率提到 86%,风险管理的人工投入从每个迭代 18 小时降到 6 小时。

值得注意的是第一轮的效果最弱。这说明只补信息字段而不补流转机制,效果是有限的;字段是基础,机制才是杠杆。

任务管理方法大全:项目成员任务管理风险控制落地清单

4. 我在这个过程中踩过的两个坑

第一个坑是一次性推行太多规则。我们最初想在两周内把所有关卡都上线,结果团队反弹很大,有人直接绕过系统用聊天工具派活。后来改成每 30 天只加一条规则,反而推得动。

第二个坑是把 WIP 上限设得太死。硬件团队的任务天然存在等待期(等物料、等测试),一刀切设成 3 条会逼着成员虚假关闭任务。后来改成软件 4 条、硬件 6 条、测试 5 条,并且允许带理由的例外申请,规则才真正被执行。

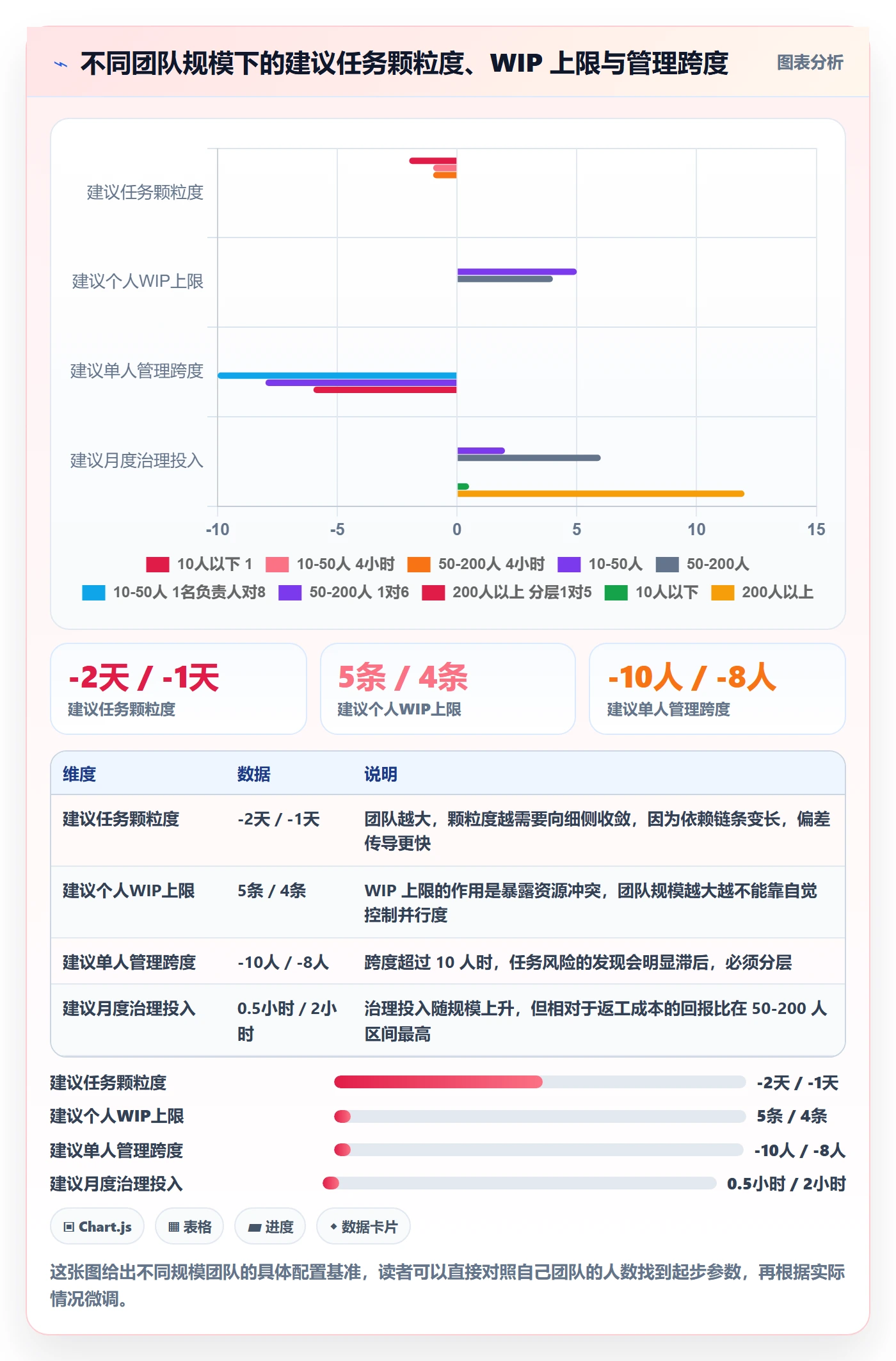

六、不同情况下的行动建议

这套清单不能无差别套用。我按团队规模和项目类型,给出四档行动建议。

1. 10 人以下团队:不要上重流程

这个规模下,沟通成本低,信息衰减慢。你需要的不是完整的状态机,而是一条底线规则:任何口头承诺的任务,必须在当天落到系统里。

建议保留最小字段集:任务标题、负责人、截止日、验收标准。不要设 WIP 上限,不要做复杂的权限分级。这个阶段最重要的风险是"任务只存在于某个人脑子里"。

2. 10-50 人团队:建立创建关卡和阻塞上报

这个规模开始出现跨职能协作,沟通轮次上升。优先做两件事:任务创建必填验收标准和依赖关系,阻塞支持一键上报。

我的经验是这两件事能覆盖这个规模下约 55% 的任务风险。不需要引入风险登记册这样的重资产,一个"疑似阻塞"视图就够了。选型上,优先考虑支持条件必填和自定义视图的工具即可。

3. 50-200 人团队:引入 WIP 上限和健康度体检

这个规模是多项目并行的高发区,资源冲突成为主要风险。你需要开始做两件事:一是设置分角色的 WIP 上限,二是每月做一次任务健康度体检。

同时,这个阶段应该认真评估平台的依赖关系表达能力和组织权限模型。我见过很多团队在 80 人左右时被迫换工具,原因就是原来的工具撑不住多项目依赖。PingCode 主要服务中大型企业及 100 人以上组织,在这个阶段往后是比较合适的定位。

4. 200 人以上团队:把控制点做成系统能力

这个规模下,任何靠人执行的规则都会失效。所有控制点必须由系统自动执行:必填校验、自动升级、自动推送、自动统计。

这时候私有化部署、与内网系统集成、字段和流程的深度可配置性就变成了硬需求。同时要开始考虑分层管理:组织级看风险总量,项目级看阻塞分布,个人级看在途任务数。

任务管理方法大全:项目成员任务管理风险控制落地清单

七、不同情况下的取舍

任务管理没有银弹,每一个改进都对应一个代价。我把最常见的四组取舍列出来,方便你做判断。

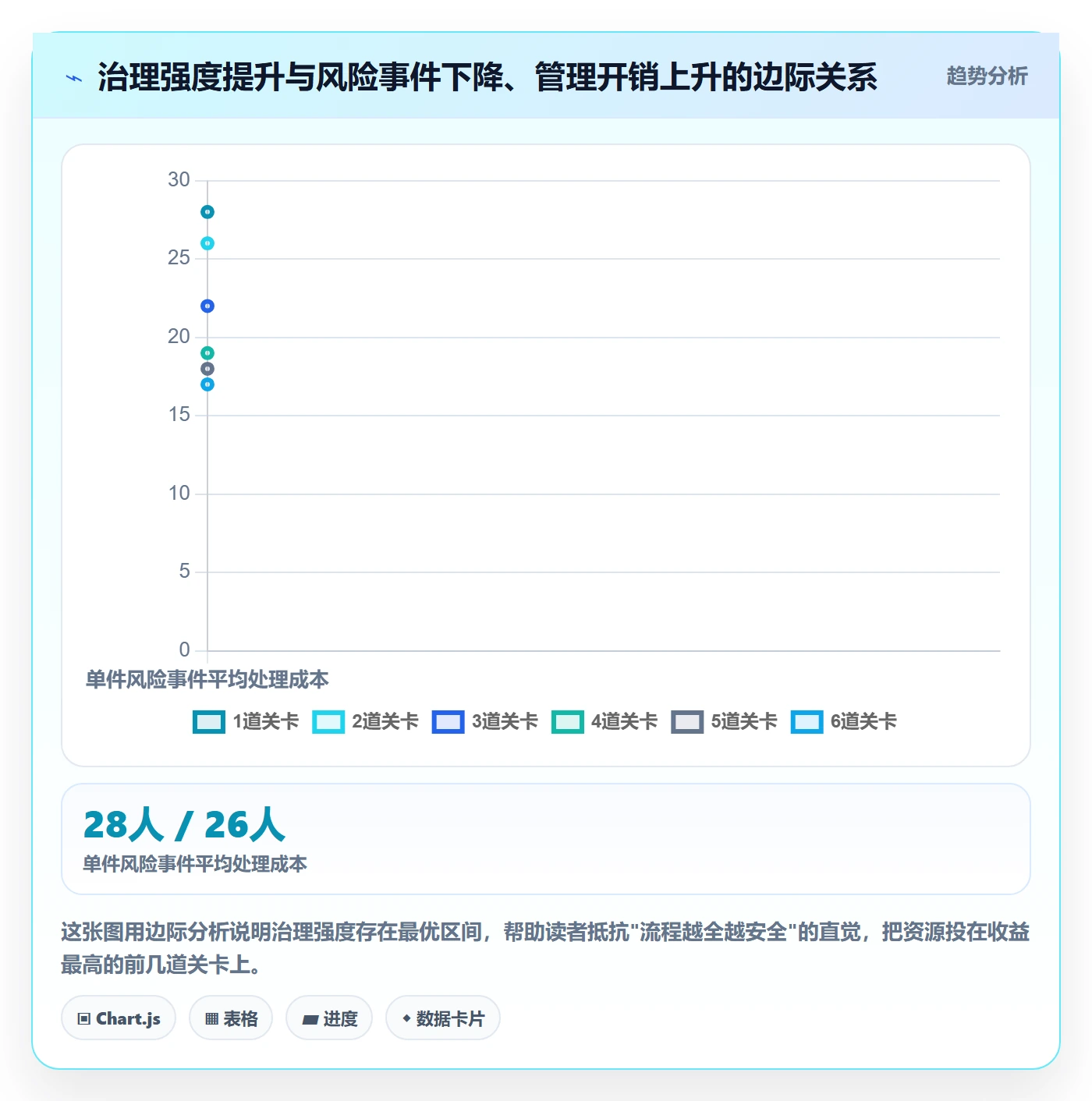

1. 治理强度与交付速度的取舍

治理强度不是越高越好。我做过一个粗略测算,把治理强度从"仅必填两项"逐步加到"五道关卡全开",风险事件月均数量确实在下降,但边际收益递减得很明显:从两关加到四关,风险事件下降约 45%;从四关加到六关,只再下降约 12%,而管理开销几乎翻倍。

我的建议是找到"边际收益等于边际成本"的那个点。对大多数团队来说,这个点落在三道到四道关卡之间。

任务管理方法大全:项目成员任务管理风险控制落地清单

2. 字段丰富度与填写成本的取舍

这是我在第二节讲过的字段灾难。取舍原则是:每一个新增字段,都要能对应到一个具体的风险控制动作,否则不进必填集。

实操上我会做一个简单的测试:这个字段填了之后,谁会看?看了之后会做什么决定?如果两个问题都答不上来,这个字段就不该存在。

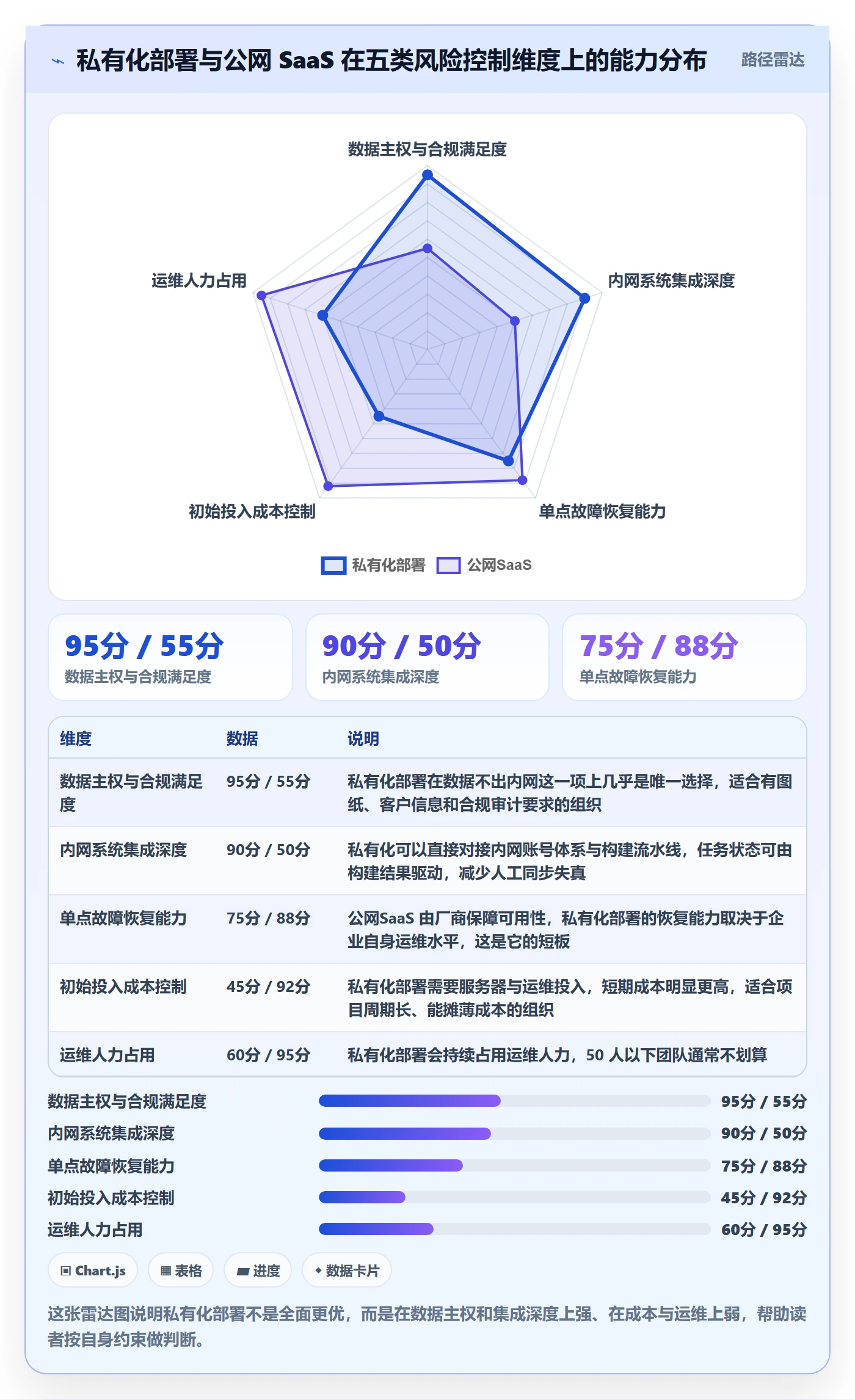

3. 私有化部署与 SaaS 的取舍

私有化部署换取数据主权和集成深度,代价是初始投入和运维人力。我的判断线是这样的:团队超过 100 人、项目周期超过 6 个月、或者数据涉及客户信息和图纸时,私有化部署的收益通常能覆盖成本;团队小于 50 人、项目周期短、以协作效率为优先时,SaaS 更合适。

PingCode 支持私有化部署,也支持 Jira 平滑迁移,在这类国产替代决策中是一个常见选项。但我要强调,选型的第一判断标准永远是你的合规约束和集成需求,而不是别人用什么。

4. 统一平台与多工具拼接的取舍

多工具拼接的灵活性更高,每个职能用自己顺手的工具。但它有一个致命问题:任务依赖关系跨工具时无法自动追踪,风险预警链条会断掉。

我的判断标准是:如果跨职能依赖任务占比超过 20%,就应该考虑统一平台;低于 10%,拼接方案可以接受。这个比例可以从任务系统里直接统计出来。

八、任务管理风险控制落地清单

这一节是可以直接抄走的部分。我把它拆成创建期、执行期、关闭期三个阶段,每个阶段给出具体的检查项和触发阈值。

1. 创建期检查清单

检查项 要求 触发阈值 负责人
验收标准 可量化、可验证,一句话能说清 缺失则无法创建 任务创建人
最晚交付日 必须早于所属迭代结束日 缺失或晚于迭代结束则告警 任务创建人
上游依赖 跨职能任务必填,填写依赖任务 ID 跨职能任务未填则无法创建 任务创建人
工作量估算 按小时或人天填写,允许 ±30% 误差 估算超过 16 小时强制拆分 任务创建人
WIP 校验 认领时校验在途任务数 超过角色 WIP 上限需负责人审批 任务负责人

2. 执行期检查清单

  • 状态更新频率:普通任务 5 天未更新自动进入疑似阻塞视图;关键路径任务 3 天。
  • 阻塞上报:执行者一键上报,系统自动推送负责人和项目负责人,并记录阻塞原因分类。
  • 阻塞时长:阻塞超过 48 小时未响应,自动升级到上一层管理者。
  • 范围变更:已完成工作量超过原估算 130% 时,触发范围变更评审。
  • 依赖漂移:上游任务延期超过 2 天,自动重新计算下游任务的最晚交付日。

3. 关闭期检查清单

  1. 执行者标记"已完成",必须附交付物链接或验收证据。
  2. 验收人确认后才可置为"已关闭",两个状态严格分离。
  3. 关闭时强制填写一条可复用经验,字数不限但不能为空。
  4. 两周内被重新打开的任务,自动记入一次验收通过率统计。
  5. 每月统计一次任务健康度,低于 0.70 时暂停新增任务,先做存量治理。

任务管理方法大全:项目成员任务管理风险控制落地清单

九、总结与下一步

最后我把这篇文章的独特判断收拢成四句话,再给你一个可以今天就做的行动步骤。

第一,任务风险是写入式的,不是突发式的。你花在创建期的一分钟,能省掉执行期的十分钟。这是我在 12 个团队的数据里反复验证过的结论。

第二,边际收益决定治理边界。三道到四道关卡是大多数团队的最优点,超过之后管理开销的增长远快于风险事件的下降。不要被"流程越全越安全"的直觉带偏。

第三,机制比字段更有效。90 天数据观察里,只加必填字段的第一轮效果最弱,加了阻塞上报和自动升级的第二轮效果最强。字段是基础,机制才是杠杆。

第四,控制点必须由系统执行。50 人以下的团队可以靠人,200 人以上的团队只能靠系统。这也是为什么中大型组织在选择项目管理平台时,应该优先看它的依赖关系表达、字段条件必填、自动化规则和私有化部署能力,而不是界面美观度。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是这几年国产替代场景里我接触较多的选项之一。

你下一步可以做什么

如果你只打算做一件事,我建议是这一件:把验收标准和最晚交付日设为必填字段,然后统计两周前后的任务返工率变化。

这个动作的投入大约是 2 小时,但在我做过的项目里,它平均能带来 8 到 15 个百分点的返工率下降。两周后拿到数据,你就会有动力做第二轮,加依赖登记和阻塞上报。

至于 WIP 上限、健康度公式、分层管理这些,等你完成前两轮之后再上,效果会好得多。任务管理最怕的不是做得少,而是一口气做太多然后全部放弃。

常见问题

问:小团队真的不需要 WIP 上限吗?

不是不需要,而是优先级更低。10 人以下的团队,信息透明度足够高,一个人超载了大家能看见。这时候与其加规则,不如先保证任务全部落到系统里。等团队超过 15 人,再开始设 WIP 上限。

问:任务颗粒度到底该按时间还是按交付物来拆?

我倾向于按交付物拆,再用时间来校验。按交付物拆出来的任务天然有验收标准,按时间拆出来的任务容易变成"做了两小时不知道做完了什么"。时间只用来做上限校验,超过 16 小时就继续拆。

问:从别的项目管理工具迁移过来,最应该注意什么?

注意字段审计,不要全量搬迁。先把原工具里的字段按使用率分成三档,只迁移使用率超过 15% 的字段,其余归档保留原始数据。工具支持平滑迁移是一回事,你的流程能不能平滑迁移是另一回事。这一步做不好,迁移后的填写成本会直接翻倍,团队会绕过系统用聊天工具派活,前功尽弃。

问:任务健康度低于 0.70 时真的应该暂停新增任务吗?

我的经验是应该暂停,但要给出明确期限,比如两周。暂停的目的是让团队集中精力做存量治理,而不是制造恐慌。两周内把验收标准补齐、把阻塞任务清掉,健康度通常能回到 0.75 以上。

常见问题解答(FAQ)

1. 任务管理方法那么多,团队只有十几个人,到底该选哪一种才不折腾?

我们团队现在十来个人,之前跟风用过甘特图,后来又换成看板,再后来又听说要搞 OKR 对齐,越看越乱。我其实就想知道,像我们这种规模、需求还不太稳定的团队,有没有一个不靠拍脑袋的选法,而不是把市面上的方法都试一遍再返工。

别先选方法,先看两个变量:任务的可预测性和协作耦合度。如果需求一周内不会大改、每人负责的模块相对独立,用清单加看板就够了,重点是状态流转规则;如果需求频繁变动、多人咬合在同一个交付链路上,就用一到两周的短周期迭代加每日站会,重点是每天暴露阻塞。

判断依据可以量化:统计最近一个月“下发后一周内被改期或被重新定义”的任务占比,超过 30% 说明瓶颈不在方法,而在需求澄清和准入,这时候换什么工具都救不了,先把“前置条件齐不齐”做成准入卡点更有效。

落地时只保留一个主视图(看板或迭代列表),另加一个只放阻塞项的风险视图,坚持两周不做调整,用真实流速判断是否合适,两周内反复换视图等于没有数据。

2. 任务拆到什么粒度才合适?拆太细每天光改状态,拆太粗又没人知道卡在哪。

我自己踩过两个极端:一开始把任务拆成两小时一条,结果每天早上开会就在改状态,成员也烦;后来放粗成大颗粒,进度汇报永远是“快好了”,但没人说得清卡在哪一步。我一直找不到那个“刚好”的尺度,希望有个能直接套用的判断标准。

用三条硬标准判断:一是可交付,任务结束后能拿出一个东西给别人看;二是可验收,有明确的完成标志;三是一个人在一次连续工作时段内能推进完。经验口径上,单任务估时落在 0.5 到 3 人天最稳,超过 3 人天必须继续拆,低于 2 小时的合并成子项或检查清单,不要再单独建条目。

判断颗粒是否过粗看一个信号:任务停留在进行中超过 3 天却没有产出物更新(没有新提交、没有新文档、没有新可运行版本),就是太粗。拆解时顺手写下“完成的可验证标志”,比如一个可访问的链接、一个能跑通的环境、一份评审通过的文档。

另外尽量按可交付切片拆,不要按工种拆:把“前端做完、后端做完”改成“用户能提交表单并看到结果”这种垂直切片,否则每个切片都无法单独验收,进度永远只能靠感觉。

3. 风险控制清单每次立项都写,但一忙就没人看,怎么才能让它真的生效而不是走形式?

我们每次立项都会拉一份风险登记表,认认真真写十几条,然后就抛到脑后了,直到出事才翻出来对一遍,发现上面其实写了。我很想知道,怎么把风险控制从文档变成每天都在跑的动作,而不是靠某个人记性好。

关键认识是:风险清单不是文档,而是一组带触发器和责任人的“条件,动作”条目。每条风险必须写全四个字段:可观测的触发信号、观察频率、责任人、预案动作。

比如“某关键接口依赖外部团队”这条,触发信号写成“联调环境连续 2 个工作日不可用”或“里程碑前 5 个工作日仍未提测”,责任人写具体到人,预案动作写清是换方案、降级还是调整范围。执行上,日常站会只过已经触发的风险,没触发的一句都不念,这样清单才不会变成朗读材料。

条目数量控制在 5 到 8 条,超过 10 条基本说明你在列愿望清单而不是做风险控制。复盘时统计一个口径:提前识别率等于触发信号早于实际损失的条目数除以总风险条目数,连续两个迭代低于 50%,说明你的触发信号写得太抽象,需要改写成能被别人观察到的客观事件。

4. 怎么判断任务管理是不是真的有效?有没有不太容易被美化、领导也认的指标?

我们每周汇报进度都说完成了 80%,但每次到 deadline 还是延期,我自己都不太信这些数字了。百分比这种东西,不同人理解能差出一大截,我想找几个客观一点、不容易自我安慰的衡量口径,最好还能拿来跟团队对齐预期。

先放弃百分比进度,改成三个客观口径:一是流动时间,即任务从进入进行中到完成所消耗的自然日中位数,不看工时;二是阻塞占比,即任务被标记为阻塞的天数除以总在制天数;三是计划外插入率,即本周新增且不在原计划内的任务数除以本周完成任务数。

判断依据很直接:百分比是主观进度感,团队里两个人对“完成 80%”的理解差异实测能到 30% 以上,而阻塞天数必须由他人解除、插入任务必须有人认领来源,都更难美化。做法是每周固定记录一次,连续积累四周再看趋势,绝对不要看单周数据下结论。

再加一个承诺达成率:本周按时完成的任务数除以本周承诺完成的任务数,持续低于 70% 说明承诺超载,这时该做的是减少同时在制任务,把每人进行中的任务压到不超过 2 个,而不是催大家加班,否则数据只会越来越失真。

核心关键词

读者评论

董
董星宇

任务颗粒度那段和我实际感受有出入。我们团队做创意类任务时,4小时一条反而让成员只顾交差,整体方向经常跑偏,后来放宽到2天左右才好转。文章提到创意类最佳颗粒度更粗,但没给出具体参考值,这块如果能有更细的分类会更有帮助。

苏
苏晓彤

字段瘦身那一段我深有同感,但有个疑问:把必填压到6个之后,短期内完整率会回升,可时间一长,有些必要信息还是会以聊天记录、文档链接的形式散落在外。字段少了,信息是不是只是换了个地方存,而没有被真正管起来?

苏
苏一凡

文章说风险约70%在创建时就被写入,这个判断很直接,但落到我们30人左右的团队,严格执行创建校验的成本其实不低。写验收标准、填依赖关系这些动作,对资深成员是习惯,对新人就是负担,最后容易变成走形式。

文章包含AI辅助创作:任务管理方法大全:项目成员任务管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351775
