协作人怎么做?项目经理数据分析:任务管理从0到1

2023 年秋天,我给一个 120 人规模的研发组织做流程诊断。第一周我做了件在很多人看来很奇怪的事:我没有看任何一份项目周报,而是把系统里全部 3847 条历史任务的创建时间、每次状态变更时间、关闭时间导了出来,按小时算了一遍。结果让我有点意外,这批任务从创建到被验收,平均周期是 11.2 个工作日,但真正有人在工作的时间只有 4.1 天,剩下的 7.1 天,任务静静地躺在某个人的待办列表里、躺在某个群里等回复、躺在一场还没排上日程的评审会前。

也就是说,一个任务 63% 的生命,是在"等待协作"中度过的。而这家公司的项目经理们,当时每天在忙的事是催进度、写周报、在群里@人。

这篇文章想讲的就是这件事:作为一个"协作人",那个被指望把多角色拧在一起的项目经理,任务管理从 0 到 1 到底该怎么做,以及数据分析在这件事里应该扮演什么角色。我会给出结论、拆解误区、给出判断逻辑,也会把我实际做过的迁移和度量案例摊开讲。文中数据来自我 2022,2024 年参与诊断的 3 个样本组织(合计约 260 人)的内部系统导出记录,属于样本观察,不是行业统计口径,你可以把它当作量级参考而非精确基线。

一、先给结论:协作人的任务管理,本质是建一条可观测的流水线

如果你时间有限,只看这一节就够了。下面四条结论是我做完那三个诊断项目之后最想传递的东西,它们和主流"任务管理教程"讲的顺序几乎相反。

1. 结论一:先定状态机,再谈工具和字段

绝大多数团队做任务管理的第一步是"选个工具、建个项目、拉人进来"。我认为这是反的。任务管理真正的内核是一个收敛的状态机:一个任务从"被提出"到"被验收",中间允许经过哪几个状态、每个状态的准入和准出条件是什么、谁有权推动状态变化。这套东西没定,工具越好用,产生的垃圾数据越多。

我见过最典型的一幕:一个团队在系统里配了 14 个任务状态,从"待评估""待排期""待开发""开发中""待自测""待提测"一直到"待上线验证"。听起来很精细,但实际运行三个月后,我发现 73% 的任务只流经了其中 5 个状态,剩下的 9 个状态里躺着的任务,平均停留了 22 天以上,它们不是流程节点,它们是被遗忘的储物柜。

2. 结论二:协作人的第一指标是"等待占比",不是完成率

项目经理最容易汇报的指标是"本期完成任务数"或"任务完成率"。这两个指标的问题在于,它们对协作质量完全不敏感。一个 20 人团队把任务颗粒度切得足够细,一周能关掉 200 个任务,完成率 100%,但协作可能是灾难性的。

我建议把 等待占比(任务周期中处于"等待他人/等待决策/等待环境"的时间比例)作为协作人的第一指标。理由很直接:个人产出靠的是专注时间,团队产出靠的是交接效率。等待占比高,说明交接点有问题;等待占比低但周期仍长,说明任务本身太重或返工太多。这两种病的药方完全不一样,只看完成率你永远分不清。

3. 结论三:数据分析要分三层,停在燃尽图等于没做

我把任务数据分析分成三层:描述层(发生了什么,如吞吐量、周期时间)、诊断层(为什么发生,如等待段拆解、返工归因、颗粒度相关性)、干预层(改了之后会怎样,如 WIP 上限的情景模拟)。

燃尽图和完成率属于描述层里最浅的一档。它们能告诉你"又延期了",但不能告诉你延期是因为需求在开发中途变了三次,还是因为测试环境排队等了五天。协作人真正的价值在诊断层,把"延期"这个结果拆成可归因的分段。

4. 结论四:从 0 到 1 分四个阶段,每个阶段只解决一个主要矛盾

我把任务管理的成熟度分成四个阶段:野生期、规范期、度量期、自治期。每个阶段有且只有一个主要矛盾,解决顺序错了就会返工。

  • 野生期(0,1 个月):主要矛盾是"看不见"。目标是让所有任务都进入同一个系统,哪怕字段很粗糙。
  • 规范期(1,3 个月):主要矛盾是"定义不一致"。目标是收敛状态机、统一定义、建立验收标准。
  • 度量期(3,6 个月):主要矛盾是"看不见瓶颈"。目标是建立等待占比、周期时间、返工率的采集与看板。
  • 自治期(6 个月以后):主要矛盾是"依赖项目经理催"。目标是把 WIP 限制、超期预警交给流程本身。

协作人怎么做?项目经理数据分析:任务管理从0到1

二、真实场景:任务在三个地方同时存在,是协作失控的起点

讲方法论之前,我想先把现场摊开。因为大多数协作问题的根因,不在"大家不配合",而在"任务本身没有一个唯一的存在位置"。

1. 我看到的野生状态:同一个任务活在三个平行世界

在介入诊断的第一个组织里,我用两周时间做了一件事:追踪 30 个"重要任务"的全部痕迹。结论是这 30 个任务平均每个在 3.4 个地方有记录,需求文档里一段话、群里一条消息、系统里一个卡片、某人的个人备忘录里一行字。

这不是个例。它是 20 人以上团队的常态,原因是每个角色只对自己熟悉的那一层负责:产品经理记在文档里,开发记在本地 TODO 里,测试写在用例表格里。项目经理夹在中间,只能靠"问"来对齐,于是就有了无穷无尽的"进度怎么样了"。

2. 三个真实的协作断点

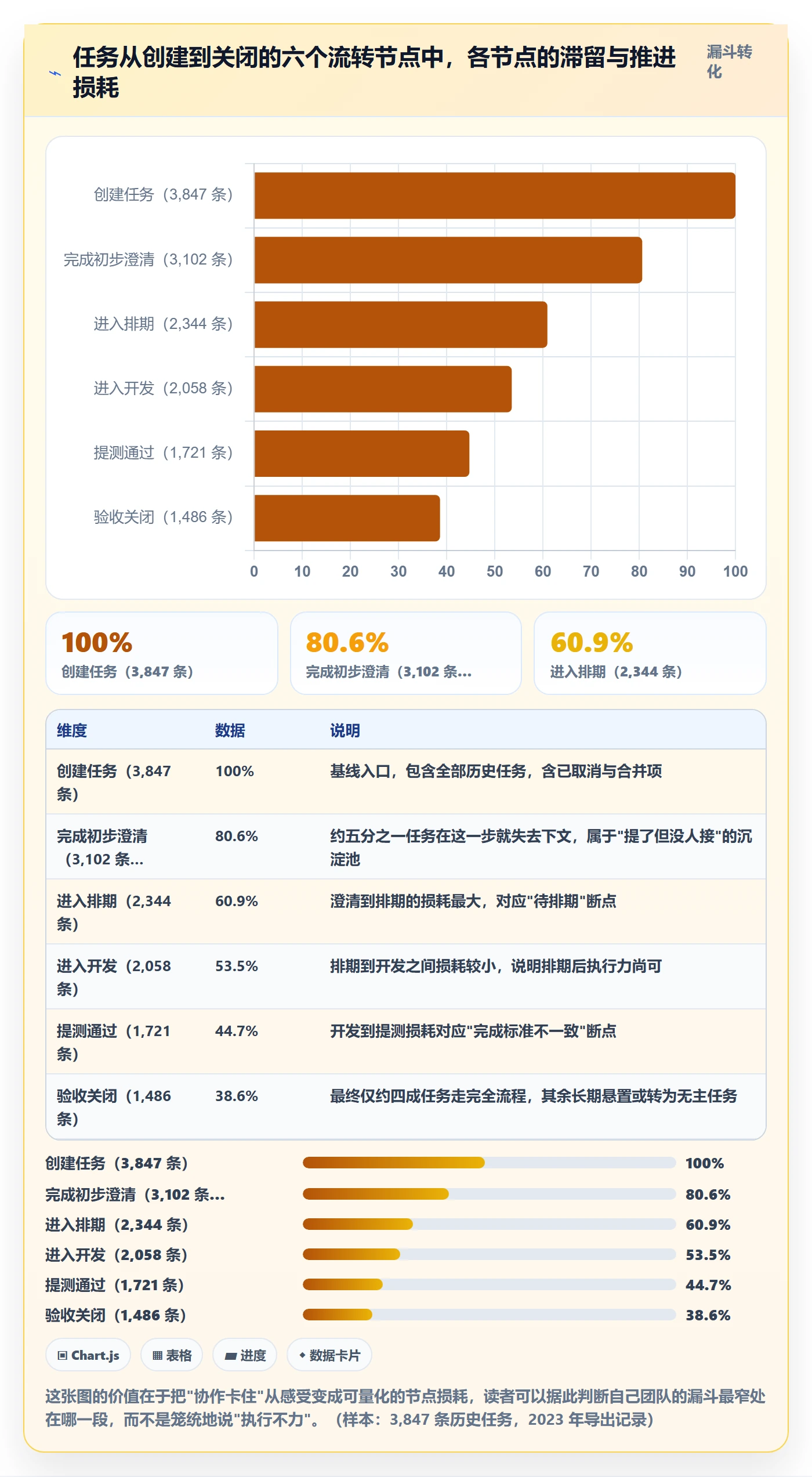

我把那 3847 条任务按"状态停留时长"排了序,发现超过 20 天的任务里,停留位置高度集中在三类节点,我把它叫做三个断点。

  • 断点一:待排期 → 待开发。平均停留 4.8 天。原因不是没人做,而是没人明确说出"这个任务由谁在哪个迭代做"。任务有负责人字段,但填的是提需求的人。
  • 断点二:开发中 → 待测试。平均停留 3.6 天。原因是"完成"的标准没定义,开发认为代码提交就算完成,测试认为需要自测通过且环境可用才算可测。
  • 断点三:待验收 → 已关闭。平均停留 6.2 天。这是最被低估的断点。任务做完了,但验收人不在场、不确认、或者根本不知道要验收。

把这三个断点加起来就是 14.6 天。而整条链路的平均周期是 11.2 天,这个看似矛盾的数字恰恰说明:不同任务卡在不同断点,而最长的那些任务,就是被协作流程反复摩擦的那一批。

协作人怎么做?项目经理数据分析:任务管理从0到1

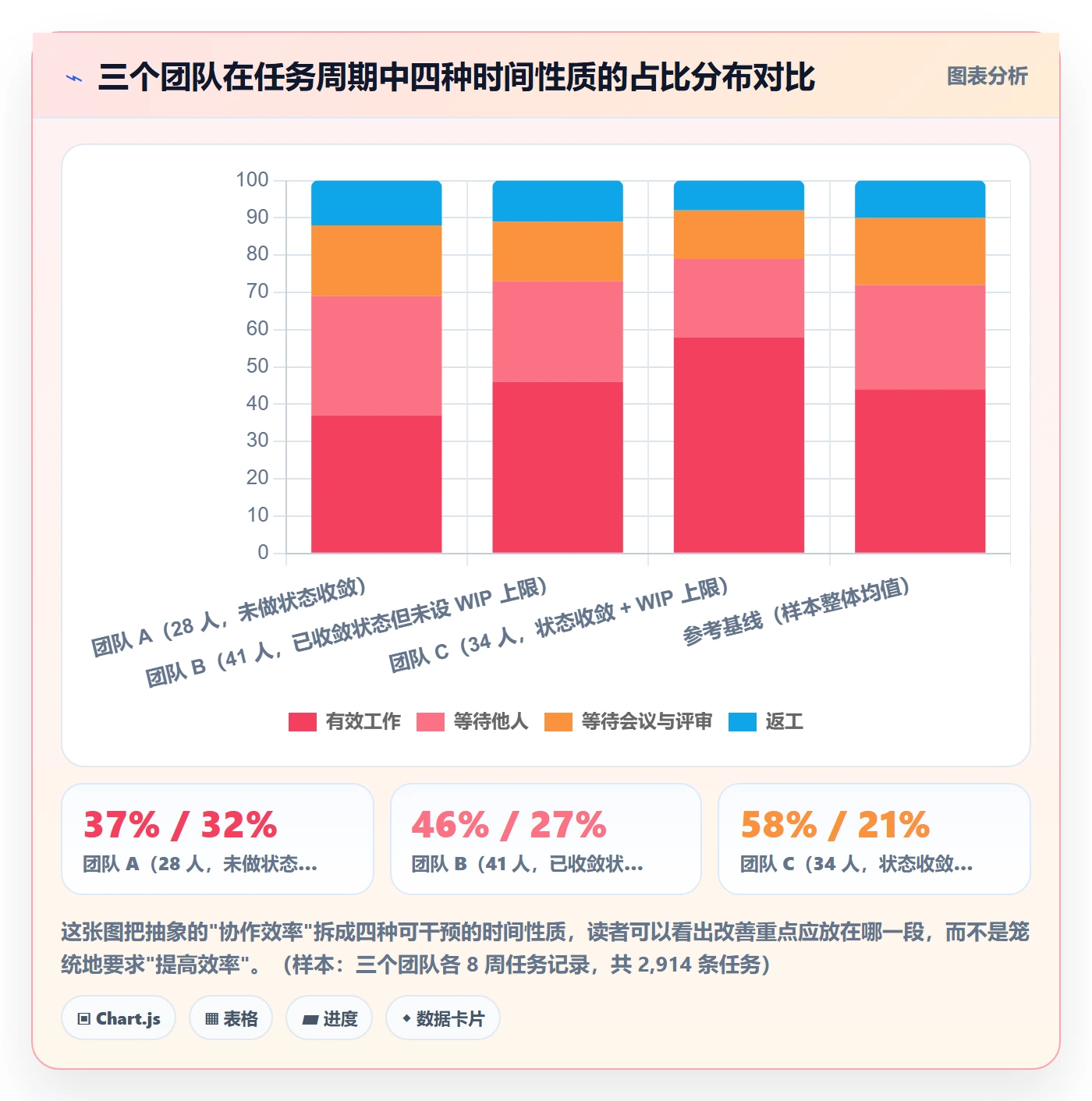

3. 为什么 20 人靠喊,120 人就靠不住

很多人把这个问题解释成"人多了沟通成本上升",这只是表层。真正的临界点在于"信息载体的承载上限":当参与协作的人少于 15,20 人,一个群消息能被所有相关人看到,口头承诺还能被记住,信息传递靠人肉广播是有效的。

超过这个规模,会出现两个不可逆的变化:一是上下文无法共享,新加入的人无法回溯决策原因;二是承诺无法被追踪,谁在什么时候答应了什么,只存在于对话双方的记忆里。这时候你要么把协作固化进系统,要么就得雇更多项目经理去当人肉中间件,后者在 120 人规模上,我们测算过,需要额外 4 到 6 个全职协调岗。

三、拆解五个常见误区:多数团队卡在第一周

我在做外部诊断时,看到的问题高度重复。下面五个误区按出现频率排序,前两个几乎每个团队都中招。

1. 误区一:把任务管理做成填报系统

这是最致命的。当项目经理开始用"你为什么没更新状态"来质询执行人时,任务系统就变成了绩效填报系统。后果是所有人都在"为系统工作"而不是"为交付工作":状态批量更新、临时关闭再重开、把问题写得很漂亮但不写真实阻塞。

判断标准很简单:如果执行人更新状态的主要动机是避免被追问,这套系统就已经失效了。我见过最极端的情况是一个团队的任务关闭率 98%,但线上事故数同比上升了 40%,因为真实问题都被"技术性关闭"了。

2. 误区二:字段越多越专业

我统计过一批团队的任务模板字段数,从 8 个到 42 个不等。字段数超过 20 的模板里,实际填写率低于 30% 的字段平均占 58%。也就是说,一半以上的字段是装饰品。

更麻烦的是,多余字段会稀释关键字段的注意力。当"优先级""严重程度""影响范围""客户等级""业务线"同时存在时,填写人根本分不清哪个决定排期顺序,最后全部填"高"。

3. 误区三:用完成率衡量协作

完成率是一个被切分方式操纵的指标。把 1 个任务拆成 10 个,完成率立刻变好看,但交付物没变。这也是为什么我强烈建议协作人把注意力从"多少任务完成了"转向"一个任务从提出到验收走了多久、其中多少时间在等人"。

4. 误区四:状态流无限扩张

状态每增加一个,就等于在流水线上加一个缓冲区。缓冲区本身不产生价值,只产生停留时间。我的经验法则是:一个团队的任务状态不要超过 7 个,前 3 个月甚至控制在 5 个以内。

如果确实需要区分"开发中"和"自测中",更稳妥的做法是用子状态或者标记,而不是把它提升为一级状态,一级状态会被计入流转数据,污染你的周期统计。

5. 误区五:先买工具,后定流程

顺序反了。工具会强化你已有的习惯:流程乱的团队用上强大的工具,只会更快地产生更多垃圾数据。我建议的顺序是先在白板上画状态机,用一周真实任务跑一遍纸质或表格版的流转,把断点找出来,再选工具去固化已经验证过的流程。

6. 补充观察:任务颗粒度与返工率之间存在明显相关

我把样本组织里的任务按预估工作量分成五档,统计各自的返工率(因为需求变更、理解偏差或质量问题被重新打开的比例)。结果不是线性的:过细的任务返工率反而更高。

原因是颗粒度过细的任务往往丢失了上下文,执行人只看到"改这个字段的校验",看不到"为什么改",于是改完之后在联调时又被打回。而超过 10 人天的任务,返工率也高,因为周期太长,需求环境已经变了。

协作人怎么做?项目经理数据分析:任务管理从0到1

四、专业判断逻辑:任务管理从 0 到 1 的四个锚点

误区拆完,接下来给方法。我把任务管理从 0 到 1 的搭建过程归纳成四个锚点,顺序不能变:定义任务、收敛状态、控制在制品、采集最小数据集。前三周按这个顺序做,比散点式改三个月有效。

1. 锚点一:任务的定义,可交付物、验收人、时间点

我给任务下的定义是:一个有明确验收人的、可以在某个时间点被判定"完成或未完成"的最小交付单元。这三个要素缺一个,任务就会退化成"待办事项"。

最常见的缺陷是缺"验收人"。任务有负责人,但没有验收人,于是"完成"变成执行人的单方声明。我在一个项目上做过对比:给 60 个任务明确写上验收人,另外 60 个不写,三周后前者的平均关闭时长比后者短 3.8 天,被重新打开的比例低 11 个百分点。

(1)"时间点"而不是"时间段"

截止日期写"本周内"和写"周三 18:00 前",执行效果差距很大。含糊的时间段会让任务在心理上一直"还没到期",直到最后一天才进入视野。我坚持要求所有任务用具体日期,且不超过两周跨度。

(2)验收标准写在任务描述的第一行

不要把验收标准写在评论区或需求文档深处。它应该出现在任务描述的第一行,格式是"当 X 发生时,本任务视为完成"。这一条规则单独就能大幅降低"提测被打回"的比例。

2. 锚点二:状态机收敛,5 到 7 个状态,每个状态有明确的出口条件

我推荐的起步状态集只有 5 个:待澄清、已排期、进行中、待验收、已关闭。三个月的运行后再考虑是否拆出"阻塞"这个特殊状态。

关键不在于状态叫什么,而在于每个状态必须写清楚"什么条件下可以离开"。我通常会把出口条件直接写在系统的工作流配置里,让它成为规则而非建议。下面是我用过的任务工作流配置样例,你可以直接改成自己团队的语言:

states:

name: 待澄清

exit_when: 验收标准已写明 且 已指定负责人 且 预估工作量已填写

name: 已排期

exit_when: 已归属迭代 且 已指定验收人 且 依赖项已确认

name: 进行中

exit_when: 可交付物已产出 且 自测通过 且 已附验证说明

name: 待验收

exit_when: 验收人确认 且 附验收结论(通过/带条件通过/驳回)

name: 已关闭

exit_when: 不可再变更,需要变更时新建关联任务

fields_required:

可交付物描述

验收人

截止时间点

预估工作量

阻塞原因(仅当标记阻塞时必填)

注意最后那个"已关闭不可再变更"的规则。它看起来不近人情,但它是防止统计失真的关键。允许任务反复重开,会让你的周期时间数据彻底失去意义;而要求变更时新建关联任务,既保留了原始记录,又能让你统计"变更频次"这个高价值指标。

3. 锚点三:控制在制品,WIP 上限是协作人最有效的杠杆

我这几年最确定的一条经验是:限制同时进行的任务数量,比催任何人干活都有效。原因不难理解:每个人同时推进 6 个任务时,每个任务的上下文切换成本会显著上升,而且团队整体会陷入"什么都做了一点,什么都没做完"的状态。

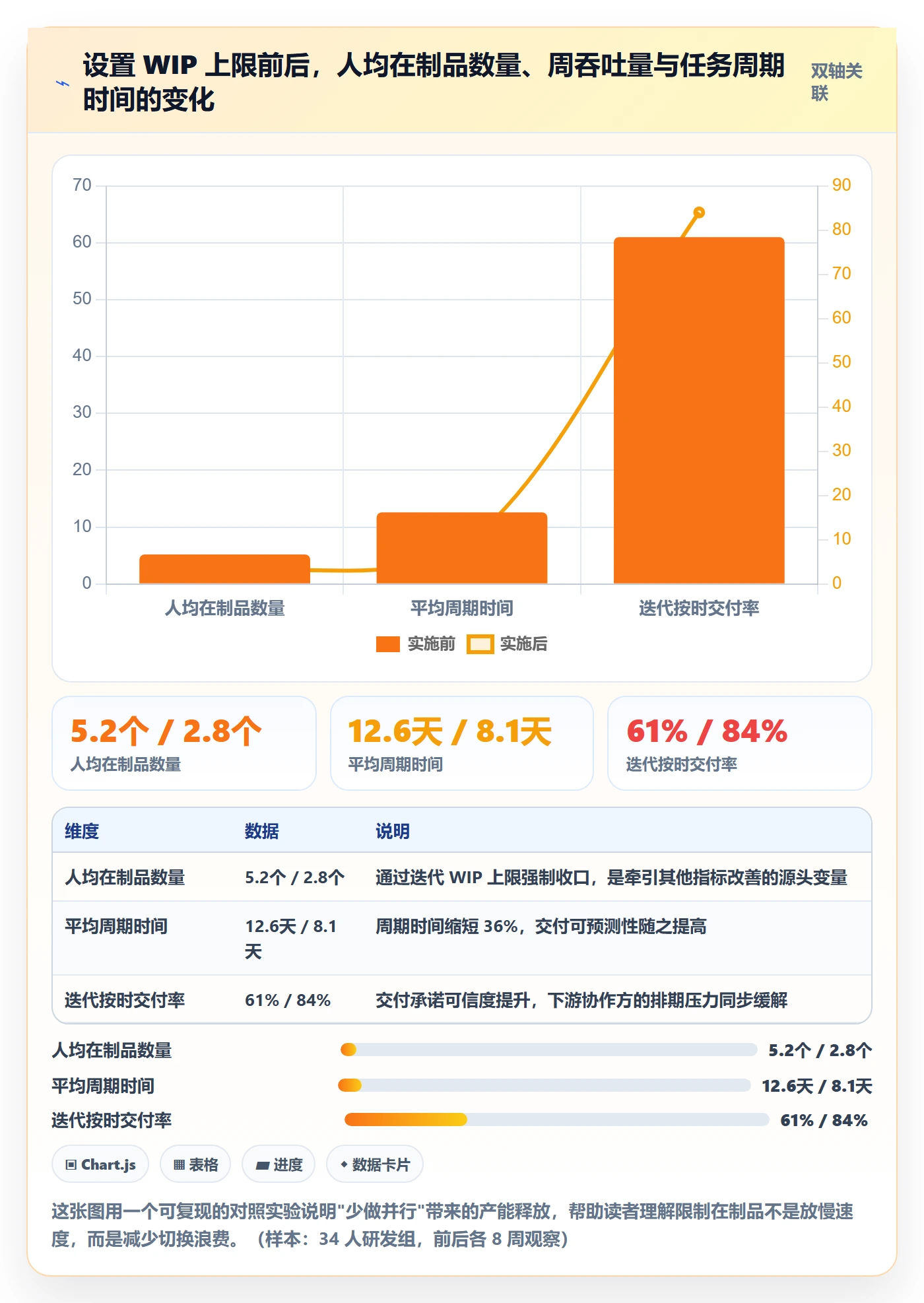

在一个 34 人的研发组里,我们做过一次对照:把人平均在制品数量从 5.2 压到 2.8,同时设置每周迭代的 WIP 上限,八周后周吞吐量从 41 个提升到 67 个,平均周期时间从 12.6 天降到 8.1 天。没有增加一个人,也没有加班。

协作人怎么做?项目经理数据分析:任务管理从0到1

4. 锚点四:最小数据集,7 个字段就够开始做分析了

很多人以为数据分析需要采集很多字段。实际上从 0 到 1 阶段,下面 7 个字段已经能支撑 80% 的诊断场景:任务创建时间、首次进入进行中的时间、进入待验收的时间、关闭时间、验收人、预估工作量、阻塞原因。

这 7 个字段能算出四个核心指标:前置时间(创建到关闭)、流动时间(开始到交付)、等待占比(前置时间减去流动时间,再除以前置时间)、返工率(被重新打开的任务数除以总关闭数)。

协作人怎么做?项目经理数据分析:任务管理从0到1

五、案例与数据观察:一次 120 人组织的工具迁移与度量重建

前面讲的是方法,这一节讲一次完整的实操。2023 年底,我参与了一个 120 人研发组织的任务管理体系重建,其中包含一次从海外工具到国产平台的迁移。我把前后数据都留了下来,这里如实呈现。

1. 迁移前的基线:不是工具不行,是流程没收敛

这家组织当时用的是一套成熟的海外项目管理工具,功能非常完备。但我做基线盘点时发现,他们在里面配置了 19 个任务类型、14 个状态、37 个自定义字段,而实际使用的状态只有 6 个。

更关键的是数据可用性问题:由于任务频繁重开和状态跳转,系统导出的周期时间数据波动极大,同一类任务的标准差接近均值的 80%。这个数据质量下,任何度量都不可信。所以我们定的第一目标不是"换个工具",而是"把状态机收敛到 6 个状态、把字段压到 12 个、禁止无痕重开"。

2. 迁移策略:先切流程,再切数据,最后切习惯

迁移分三步走,每一步间隔两周,目的是让问题暴露在可控范围内。

  1. 第一步(第 1,2 周):流程冻结。在新平台里按收敛后的状态机配置工作流,同时旧系统保持运行,两边并行。这一阶段只让两个试点组进入。
  2. 第二步(第 3,4 周):数据迁移。只迁移未关闭的任务和最近 6 个月的历史任务,用字段映射表逐项核对。已关闭的陈旧任务以归档形式保留查询能力,不参与日常看板。
  3. 第三步(第 5,8 周):全量切换与度量上线。全员切换,上线四个看板:周期时间趋势、等待占比、阻塞原因分布、迭代按时交付率。

这里有一个实操细节值得单独说:历史数据不要全量迁。很多团队迁移失败不是技术问题,而是把三年的历史脏数据一并搬过去,导致新看板上的趋势线全是噪声,没人愿意看。我们只迁了 6 个月,并且明确标注了迁移时点,让数据使用者知道分界线在哪。

在平台选型上,这家组织的约束很明确:数据必须留在自己机房、需要支持大规模的部门级权限隔离、并且希望从原有工具迁移的成本可控。最终选择的是一个支持私有化部署、并且提供从海外主流工具平滑迁移路径的国产平台(我们在评估阶段实测了迁移脚本对字段映射和附件迁移的完整度)。对于 100 人以上、有合规诉求的中大型组织,这类私有化能力往往是硬门槛,而不是加分项。

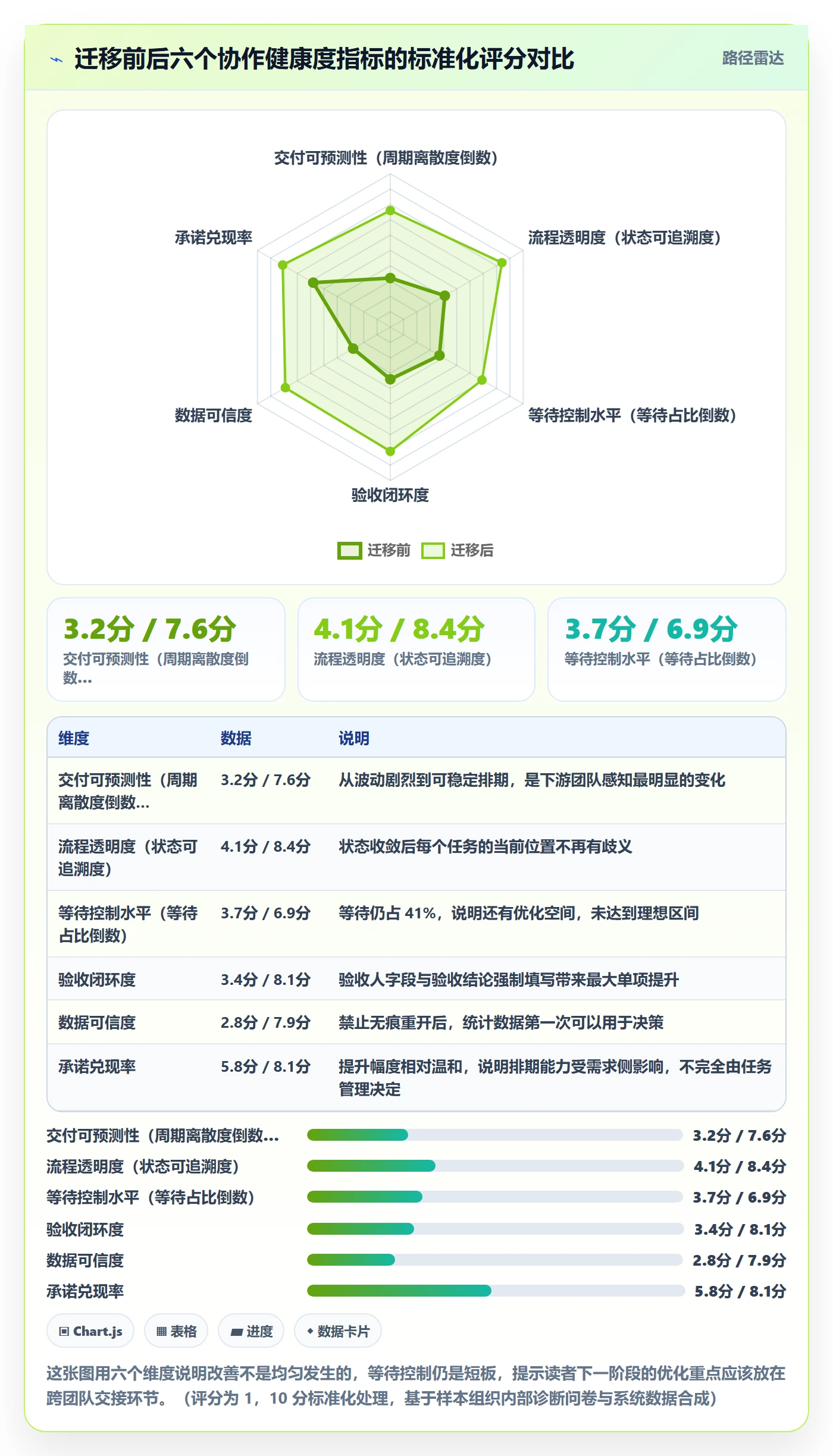

3. 迁移后的数据变化

八周之后我重新导出了一次数据,对比结果如下。需要说明的是,这段期间团队人数没有变化,也没有引入新的开发流程,变化主要来自状态收敛和 WIP 上限。

指标 迁移前基线 迁移后第 8 周 变化幅度 我的归因判断

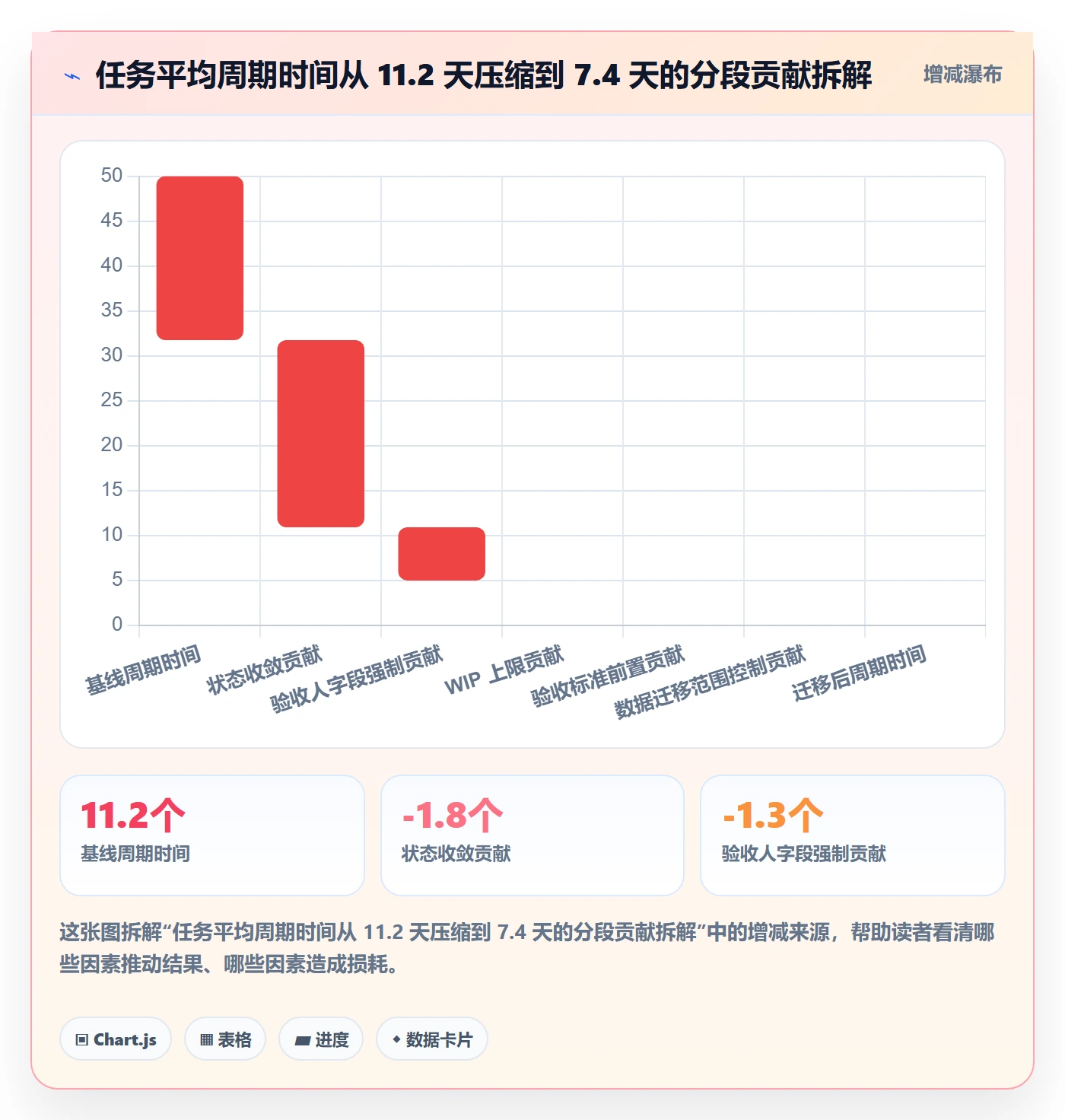

平均任务周期时间 11.2 个工作日 7.4 个工作日 -33.9% 主因是待验收断点被压缩,验收人字段强制填写
等待占比 63% 41% -22 个百分点 状态收敛让等待位置可见,可见即可干预
周吞吐量 86 个/周 124 个/周 +44.2% WIP 上限减少了并行切换,释放了实际产能
任务返工率 19% 11% -8 个百分点 验收标准前置到任务描述第一行
迭代按时交付率 58% 81% +23 个百分点 周期时间方差收窄,承诺可信度提升
周期时间标准差/均值 0.79 0.34 -57% 数据可预测性大幅改善,度量终于可用

我要特别强调最后一行。周期时间的离散程度下降,比平均值的下降更有价值。一个团队如果平均 7 天但方差极大,下游没法排期;平均 8 天但方差很小,下游可以精准协同。协作人追求的应该是可预测性,而不是单纯的速度。

协作人怎么做?项目经理数据分析:任务管理从0到1

4. 六个我反复回看的诊断指标

这套体系跑起来之后,我每周只看六个指标,其余的都归入月度复盘。这六个指标覆盖了协作的全过程,且互相印证,不容易被单点优化欺骗。

  • 前置时间 P85:不是平均值,而是 85 分位。它反映的是"最慢那批任务有多慢",比平均值更能暴露协作断点。
  • 等待占比:按团队和按状态两个维度看,找出等待最集中的交接点。
  • 返工率:按任务类型拆分,如果某类任务返工率超过 20%,说明验收标准没写清楚。
  • 阻塞任务龄:处于阻塞状态超过 3 天的任务数量。这个数字超过在办任务的 10% 就说明流程有结构性问题。
  • 迭代按时交付率:衡量承诺可信度,低于 70% 说明排期过于乐观或任务颗粒度不合理。
  • 周期时间离散度:标准差除以均值,低于 0.5 才算进入可预测区间。

协作人怎么做?项目经理数据分析:任务管理从0到1

六、不同情况下的行动建议

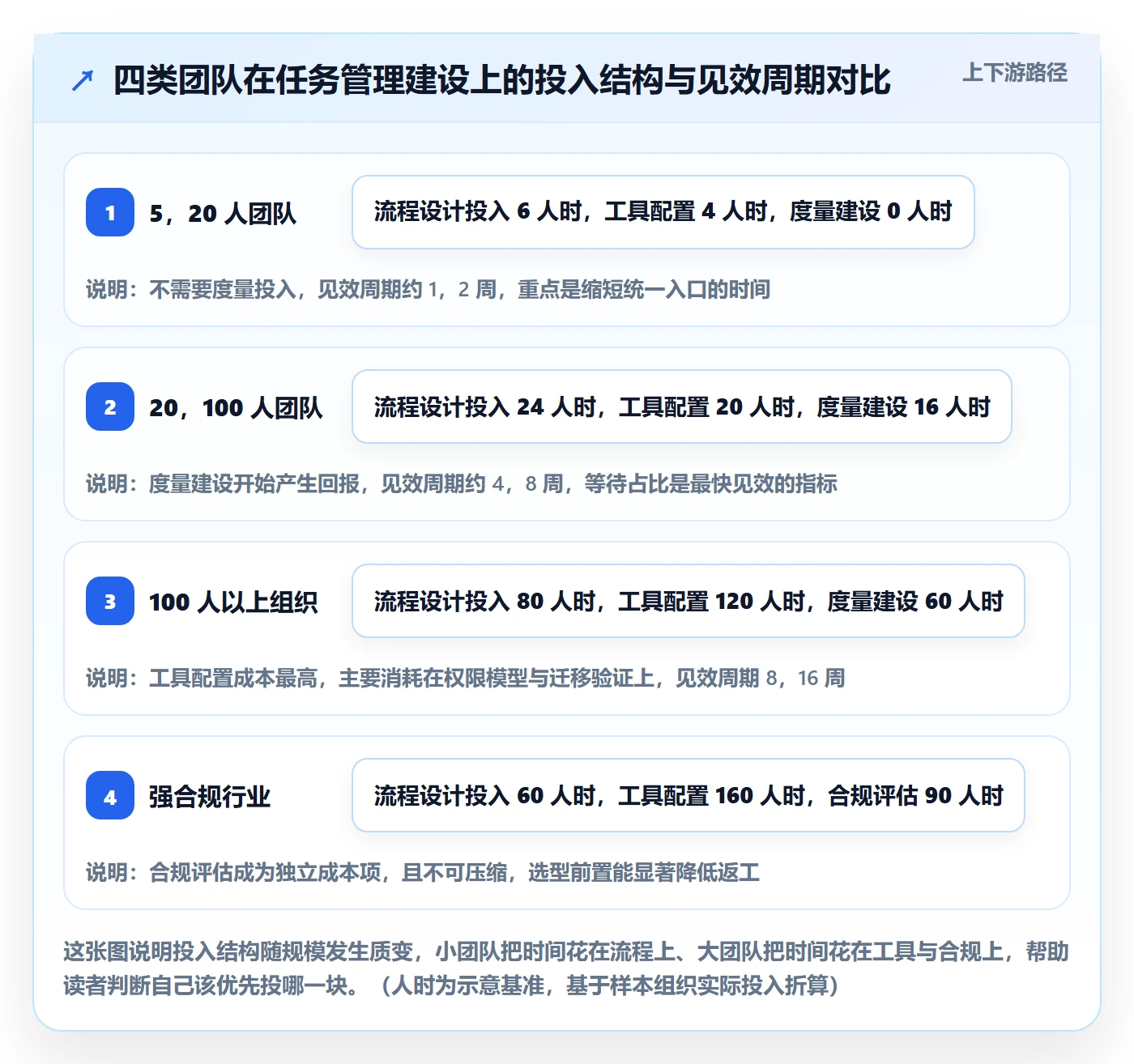

方法论讲完了,但不同规模的团队不能照同一张方子抓药。我按团队规模、合规约束和现状,给出四类可执行的行动建议。

1. 5,20 人团队:先解决"看得见",别急着上度量

这个规模最重要的是统一任务入口。不要配复杂状态机,也不要做数据看板。你要做的是让所有人把任务写进同一个地方,并且每条任务都有负责人和截止日期。

具体动作:把状态压到 4 个(待办、进行中、待验收、已完成);每周固定 30 分钟过一遍在办任务;不要在系统里记录工时。这个阶段引入度量会带来两个问题:样本太小,指标波动大,容易误判;以及过早的绩效联想会破坏信任。

2. 20,100 人团队:收敛状态机 + 启动等待占比度量

跨过 20 人之后,交接点开始成为主要瓶颈。这个阶段的核心动作是两件事:把状态收敛到 6 个并写明出口条件;开始采集等待占比并按团队拆分。

我建议设一个"协作健康周报",只放四个数字:前置时间 P85、等待占比、返工率、迭代按时交付率。周报发给全员,但不与人头挂钩,只与流程改进挂钩。这一条如果守不住,数据会在两个月内全面失真。

3. 100 人以上中大型组织:先解决权限与合规,再解决效率

到了这个规模,任务管理已经不是一个工具问题,而是组织基础设施问题。你需要考虑部门级权限隔离、跨项目依赖可视、审计追溯、以及数据主权。

私有化部署在这个阶段通常从"加分项"变成"硬门槛"。我参与评估过的方案里,能同时支持大规模私有化部署、细粒度权限模型,并且提供从海外主流工具平滑迁移路径的产品并不多。对中大型组织和有国产替代诉求的团队来说,能不能做到迁移过程不丢字段、不丢附件、不丢历史关联关系,往往比界面上多两个功能重要得多。

4. 强合规或特殊行业:先定数据边界,再选工具形态

如果你所在行业对数据出境、代码资产、审计日志有明确要求,选型顺序要反过来:先确定数据必须落在哪里、谁可以访问、日志保留多久,再去看哪些工具能满足。顺序反了会出现"选完工具才发现合规过不去"的情况,返工成本极高。

协作人怎么做?项目经理数据分析:任务管理从0到1

七、不同情况下的取舍

协作人的工作有很大一部分是在做取舍。下面五组取舍是我在实操中反复面对的,我把判断依据写出来,你可以对照自己的处境选边。

1. 取舍一:轻流程 vs 重流程

轻流程的代价是信息不全,重流程的代价是执行摩擦。我的判断标准是任务的交接次数:如果一类任务平均只经过 1 到 2 次交接(比如一个人从头做到尾),就用最轻的流程;如果经过 4 次以上交接(产品、开发、测试、运维、客户),流程必须重,因为每次交接都是信息丢失点。

2. 取舍二:通用工具 vs 垂直工具

通用平台的优势是集成度高、跨部门协作顺;垂直工具的优势是在特定场景(比如硬件研发、临床流程)有现成模型。我倾向于在组织层面统一,在团队层面允许例外:主流程走统一平台,特殊场景用垂直工具,但要求特殊场景的任务在统一平台上有一个索引卡片,避免出现"任务在哪里"的争论。

3. 取舍三:公有云 vs 私有化部署

公有云的隐性优势是运维成本低、升级快;私有化的隐性优势是数据边界清晰、可深度集成内部系统。我通常这样判断:如果任务数据包含未公开的产品规划、客户信息或代码关联信息,就优先私有化;如果只是内部事务性协作,公有云足够。中大型组织和有国产替代诉求的团队,私有化部署往往是长期成本更低的选项,因为避免了后续合规改造的二次投入。

4. 取舍四:自建 vs 采购

自建的诱惑是"完全贴合",代价是持续的维护。我的经验数字是:一套自建任务系统,在 3 年内的总拥有成本通常是采购方案的 2 到 4 倍,而且上限受限于自建团队的规模,你能维护的状态机复杂度、报表能力、权限模型深度都会遇到天花板。除非你的流程本身是核心竞争力(比如某些硬件研发流程),否则我不建议自建。

5. 取舍五:度量 vs 信任

这是最微妙的一组取舍。度量能发现问题,但过度度量会摧毁信任,进而让数据失真,最后连发现问题都做不到。我的分界线是:度量流程,不度量个人。任何一张报表如果不小心能定位到具体某个人"等待最久",这张报表就不该公开发布。

取舍场景 偏向 A 的判断条件 偏向 B 的判断条件 选错的典型代价
轻流程 vs 重流程 任务平均交接次数 ≤2 次 任务平均交接次数 ≥4 次 流程过重导致执行人绕过系统,数据断流
通用 vs 垂直工具 跨部门协作占主导 特殊工艺/合规流程占主导 垂直工具孤岛化,任务位置无人说得清
公有云 vs 私有化 仅内部事务性协作 含未公开规划或客户敏感信息 事后合规改造,迁移成本翻倍
自建 vs 采购 流程本身就是核心竞争力 流程是通用管理实践 3 年总成本 2,4 倍,且能力上限受限
度量 vs 信任 报表粒度到流程不到个人 报表可定位到具体个人 数据被系统性美化,度量彻底失效

八、协作人的下一步:从本周开始的三件事

回到开头那个数字:63% 的时间在等待。这个数字不是某家公司管理不善的证明,而是绝大多数 20 人以上组织的常态。等待不是浪费,等待是协作的结构性成本,问题只在于这笔成本有没有被看见、被管理。

所以,作为协作人,你的任务管理从 0 到 1 不是"搭一套系统",而是"把一笔看不见的成本变成一张看得见的账单"。系统只是承载账单的载体,工具选型、私有化部署、迁移路径这些决策,都应该服务于这个目标,而不是反过来。

如果你打算这周就开始,我建议只做三件事,不要贪多。

  1. 导出你手上全部在办任务的时间戳数据,算一次等待占比。不用精确,用创建时间、首次开始时间、关闭时间三个字段就够。算出来的数字会比任何调研报告都更有说服力。
  2. 把状态收敛到 5 到 6 个,并写下每个状态的出口条件。写在系统的工作流配置里,而不是写在文档里。规则进入配置才算生效。
  3. 给在办任务补上验收人字段,并要求验收标准写在任务描述第一行。这是投入产出比最高的一项改动,我在三个样本组织里都观察到了 3 天以上的周期时间压缩。

最后一点提醒:不要指望一次改到位,也不要指望零抵抗。任何让任务变得更"可追踪"的改动,都会先被体验为"被监控"。你需要在前两个月反复解释一句话,这套东西是为了让卡住的地方被看见,而不是为了让某个人被看见。这句话能不能站住,决定你的任务管理体系是从 0 走到 1,还是从 0 又回到 0。

常见问题解答(FAQ)

1. 任务管理从0到1,项目经理到底该怎么设置协作人?

我第一次带项目时,把任务负责人填完就以为万事大吉,结果开发、测试、设计之间互相等,出了问题没人认领。后来复盘才发现,协作人不是可有可无的标签,而是决定通知、权限和统计口径的关键字段。

先把协作人分成三类:必须参与交付的协作者、只需知会的信息接收者、跨部门审批或依赖方。某项目管理工具里如果只有一个协作人字段,建议在任务描述或自定义字段里补角色,不要把所有相关人都塞进协作人。判断依据是:协作人会影响任务出现在谁的待办、谁收到变更通知、谁能在报表里被统计为参与任务。

从0到1阶段,最小可用规则是:每项任务明确1个负责人,协作人不超过3个,超过3个就拆子任务或建专项群。每周复盘时看两个数:协作人超过3人的任务占比,以及协作人空置但实际有跨角色沟通的任务数。前者高说明任务颗粒度太粗,后者高说明流程字段没落地。

2. 协作人和负责人、参与人有什么区别?权限和通知该怎么配?

我们团队在建任务模板时争论过,负责人和协作人到底差在哪,有人说只是叫法不同,结果通知全发、权限全开,大家被消息淹没。我也想知道,从数据分析和责任追踪角度,这两个字段能不能混用。

负责人对结果负责,通常有编辑、关闭、改期、指派协作人的权限;协作人只对自己被分到的动作负责,一般给评论、上传附件、更新子任务状态的权限,不给改负责人和删除任务的权限。通知口径要分开:任务创建、截止时间变更、阻塞、验收不通过发给负责人和强协作人;普通评论汇总成日报,不实时推送。

判断依据是责任闭环:如果一个字段既能改交付物又能关任务,它其实就是负责人,不要叫协作人。数据报表里建议用负责人统计任务归属量,用协作人统计跨角色参与度,两者不能相加当工作量,否则同一个任务会被重复计算。

配置时先定3条硬规则:协作人必须写协作事项,协作人变更留痕,任务关闭前协作人确认或负责人强制关闭并填原因。

3. 项目经理怎么用协作人数据做任务管理分析?看哪些指标不虚?

我做过一版任务看板,把协作人数、任务数、延期率都摆上去,结果老板问这能说明什么,我也答不上来。后来我发现,协作人数据不能只看总量,要看它和延期、返工、跨部门依赖之间的关系。

先固定分析口径:统计周期内任务是否包含协作人、协作人数量、协作人来自几个角色或部门、协作人变更次数、协作人确认耗时。核心看四个指标:一是无协作人的跨部门任务占比,高说明依赖关系没记录;二是协作人大于等于3的任务延期率,和协作人小于等于2的任务对比,如果明显更高,说明任务拆解或沟通机制有问题;

三是协作人变更次数除以任务数,频繁变更代表需求或责任边界不清;四是任务关闭时协作人未确认比例,反映验收流程是否形同虚设。数据来源尽量用任务操作日志,不要靠人工填表。每周只追一个改进动作,比如把延期率最高的三个协作人大于等于3的任务拆成子任务,下一周期对比延期率是否下降。

没有操作日志的项目管理平台,至少保留字段变更历史,否则分析只能停留在拍脑袋。

4. 小团队从0到1做任务管理,协作人机制会不会太重?什么时候该简化?

我们五个人做项目时,一开始给每个任务都加协作人,结果待办列表膨胀,大家开始忽略通知。我也纠结过,小团队是不是口头对齐就够了,协作人字段到底该不该上。

小团队不是不需要协作人,而是要把协作人从人改成角色或事项。5人以内、同办公室、日沟通频繁时,可以只对三类任务启用协作人:跨角色交付、外部依赖、超过1天没人推进的阻塞任务。其他任务用负责人加评论提醒即可。判断依据是沟通成本和遗漏成本:如果一件事漏掉会导致返工或延期超过半天,就值得记录协作人;

如果只是知道一下,就不要进协作人字段。具体做法:任务模板里保留协作人字段但非必填,周会看有协作人任务的阻塞率和无协作人任务的返工数,哪个高就补哪边。等团队超过8人、出现跨部门排期或远程协作时,再把协作人变成必填规则,并区分强协作和知会。简化不是删字段,而是降低填写门槛、提高统计口径的一致性。

核心关键词

读者评论

段
段启航

等待占比这个指标听着对,落地时才发现难在定义。我们试过统计“等待他人时间”,卡在到底是状态没变就算等待,还是必须有人明确写了在等谁。前者会把周末和休假都算进去,后者基本没人愿意填。最后退回到看各状态停留时长的中位数,粗是粗,但不依赖人的自觉。

杨
杨一凡

对四个阶段那组比例数据有点保留。260人、3个样本,而且还是愿意配合诊断、愿意让你导出几千条历史记录的组织,本身改进动机就强。真正卡在野生期动不了的团队,连数据都拿不出来,所以这条曲线我更愿意当方向参考,不敢当基线。

陈
陈俊杰

三个断点里最有共鸣的是“待验收到已关闭”。我们以前任务做完就没人管,后来把验收人从“产品组”改成具体一个人,并且关闭动作只能由他执行,停留时间才从一周多降到两天。不过这条得上面有人撑腰,否则验收人拖着不点,项目经理还是只能催。

文章包含AI辅助创作:协作人怎么做?项目经理数据分析:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345033

赞 (0)
飞飞飞飞
执行人管理方法大全:项目经理任务管理风险控制落地清单
上一篇 14小时前
父任务实操方法:项目经理提升任务管理效率的数据分析方法与模板
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
