去年第四季度,我把手上 27 个延期项目的复盘记录重新拉了一遍,逐条追问"到底是哪一步开始偏的"。结果有点反常识:被归因为"执行人能力不足"的只有 4 个,占 15%;而真正的根因是"执行人对任务边界的理解与项目经理不一致",21 个,占 78%。也就是说,我们花了大量时间在挑人、换人、培训人,但真正吃掉进度的,是那些从来没被写清楚、也没被核对过的"任务接口"。这篇文章不谈鸡汤式的"如何激励团队",只谈一套我实际用过的、能落到清单上的执行人管理方法:怎么定义任务、怎么设检查点、怎么让风险在爆发前 2 周就被看见、以及在不同团队规模下该做哪些取舍。
需要先说明我的样本边界:这 27 个项目来自 3 家客户,两家是 300 人以上的研发组织,一家是 40 人的创业团队,覆盖自研产品和交付型项目。样本不算大,但足够让我形成几个稳定的判断,后面我会把每个判断对应的数据口径讲清楚,方便你判断能不能迁移到你的场景。
一、先给结论:执行人管理的 3 个反直觉判断
如果你只想要一份能立刻改的东西,先看这三条。它们是我踩过坑之后才敢下的结论,每一条都和主流培训里讲的"加强沟通、提升执行力"不太一样。
1. 执行人管理失效,八成不是人不行,是接口没定义清
项目经理想的是"我派了活,你去做";执行人想的是"我先把手头这个 bug 修完再说"。两边都没错,但两边对"这件事什么时候算开始、什么时候算完成、完成的标准是什么"的理解完全不同。这种不一致,在任务下达的那一刻就已经产生,但它通常要到交付前一周才会暴露。
所以我的第一个判断是:执行人管理的本质不是管人,而是管接口。接口包括三件事,交付物定义、验收标准、依赖清单。这三件事只要有一件是模糊的,后面所有的跟进、催办、加班都是在补这个洞,而不是在创造价值。
2. 风险控制的主战场在"承诺时刻",不在"交付时刻"
大多数项目经理的风险动作发生在交付前两周:发现不对,开始救火。但真正能改变结果的干预点,是执行人第一次说"这个我能做"的那一刻。那一刻他给出的时间、范围、依赖假设,就是整个任务的风险基线。
我在 27 个项目里做过一个粗略回溯:凡是执行人在承诺时就明确写出"依赖谁、什么时候要到、如果拿不到会怎样"的任务,延期率明显低于没写的。这不是因为写了就一定能做到,而是因为写清楚的人会提前 5 到 10 天发现自己做不到,而没写清楚的人会一直以为自己做得到。
3. 清单的价值不在"写了什么",而在"能拿出什么证据核对"
我见过太多团队的风险登记册,40 条风险,格式漂亮,字段齐全,但交付时一条都没触发过预警。原因很简单:登记册里写的是"存在延期风险",而不是"如果 3 月 12 日前 A 接口联调未通过,则 B 任务延期 5 天,触发动作是拆分 B 任务并冻结非核心范围"。
前者是描述,后者是可被证伪的触发器。清单只有变成触发器,才有风险控制价值。
| 维度 | 传统做法 | 清单化做法 | 差异的实际影响 |
|---|---|---|---|
| 任务定义 | 写"完成登录模块优化" | 写"完成登录模块接口响应时间从 800ms 降到 300ms,附压测报告" | 验收争议减少,返工工时下降 |
| 进度跟进 | 每天站会问"进度怎么样" | 每周检查固定证据(提交记录、测试报告、依赖确认邮件) | 进度判断从主观变客观 |
| 风险登记 | 记录"存在延期风险" | 记录触发条件、触发后动作、责任人 | 风险从"知道"变"可响应" |
| 变更处理 | 加需求,让执行人"尽量挤一挤" | 变更必须回流,重签承诺基线 | 范围蔓延被量化而非被忍受 |
| 复盘归因 | 归到"执行人沟通不及时" | 区分人的原因、流程原因、系统原因 | 改进动作可复用 |

二、真实场景:执行人管理失控的五个高频现场
抽象的方法论不好记,我把这些年反复看到的失控现场写下来。你可以对照一下,自己的项目里现在有几个正在发生。
1. 现场一:站会上说"快好了",交付前一天说"还差一个依赖"
这种情况我见得最多。执行人不是故意隐瞒,而是他心里的"快好了"指的是"我这条线快好了",而项目经理理解的"快好了"是"整个任务快好了"。中间差的是联调、是上游接口、是测试环境。
我后来做了一个小改动:站会只说三件事,昨天产出了什么可被看见的东西、今天要产出什么可被看见的东西、目前卡在谁那里。禁止说"快好了""基本完成""差不多了"。这个词一被禁掉,隐藏依赖平均提前 6 天暴露。
2. 现场二:任务卡写着"完成登录模块优化",没人知道什么叫完成
这是我见过最贵的六个字。执行人做了 3 天重构,项目经理看到代码提交以为完成了,测试同学在等接口文档,产品在等演示。三个角色对"完成"的定义完全不同,最后损失的是 3 个人周的重复劳动。
3. 现场三:风险登记册写了 40 条,交付时一条也没触发预警
我审计过一份 40 条的风险登记册,其中有 34 条写的是"XX 模块可能存在延期风险",没有触发条件、没有触发后动作、没有责任人。这种登记册的唯一作用是让项目经理在评审会上显得很专业。
4. 现场四:跨部门依赖靠"我去催一下"
"催"是一种人力消耗极大的协调方式,而且不可复制、不可追踪、不可度量。当项目里有 8 个跨部门依赖时,项目经理的一天基本就被催办填满了,而真正需要他做的判断反而没时间做。
5. 现场五:变更来了,范围加了,执行人的承诺没改
产品临时加一个"很简单的小功能",项目经理评估"影响不大",直接转给执行人。执行人没说不行,但原来的 5 天变成了 8 天,而这个变化从来没有被记录。等到交付延期,所有人回头看,发现计划表上还是 5 天。
这五个现场的共同点是:问题都不是在执行环节产生的,而是在定义、承诺、变更这三个环节就已经埋下了。执行环节只是把它暴露出来而已。

三、拆解五个常见误区
下面这五个误区,我在不同客户那里反复讲过,但每次讲完还是有人照做。我把它们写下来,不是为了批评,而是因为它们看起来都很"正确"。
1. 误区一:把"高频跟进"当成"风险管理"
每天站会 15 分钟,每周周报一次,双周评审一次,看起来管控密度很高。但高频跟进只能提高信息的更新频率,不能提高信息的质量。如果执行人每天说"正常",你得到的是 15 条"正常",而不是 15 个风险信号。
真正有效的做法是降低频率、提高证据密度:每周一次,但必须看到具体的产出物或阻塞点。我做过对比,从每日站会改为每周证据检查后,项目经理的协调工时下降了约 40%,而风险发现时间反而提前了。
2. 误区二:以为换一个项目管理平台就能解决执行人问题
工具解决的是"信息在哪里、谁能看到、能不能追溯",解决不了"任务定义是否清晰"。我见过团队把工具从 A 换到 B,流程字段配得漂漂亮亮,结果任务描述栏里还是写着"优化一下性能"。工具只是放大器:流程清晰时它放大效率,流程模糊时它放大混乱。
3. 误区三:用"我信任他"替代"我验证过"
这是很多资深项目经理容易犯的错。因为和某个执行人合作久了,就默认他说"没问题"就是没问题。但信任解决的是动机问题,不解决信息不对称问题。执行人可能确实想做好,只是他自己也没意识到上游依赖没到位。
我的处理方式是:信任照给,验证照做。检查点不是对人品的质疑,而是对信息完整性的补全。
4. 误区四:任务颗粒度越细越好
我见过把任务拆到 2 小时一个颗粒度的计划表,结果是执行人每天花 40 分钟更新状态,项目经理花 1 小时看板,而真正产出时间被挤压。颗粒度过细还会带来一个问题:执行人失去对整体的判断能力,只会盯着自己那一格,看不到自己在链条中的位置。
我的经验值是:单个任务 0.5 到 5 人天比较合理。低于 0.5 人天的任务合并到上层,高于 5 人天的任务必须拆,因为它已经超出一个人能可靠估计的范围。
5. 误区五:风险登记册只登记不关闭
登记册不是档案,是行动队列。一个风险如果没有负责人、没有触发条件、没有处置动作、没有关闭标准,它就不应该出现在登记册里,应该出现在"待澄清事项"里,这两者是不同的东西,混在一起会让登记册彻底失效。

四、专业判断逻辑:执行人风险的四象限
前面讲的都是"不该怎么做"。接下来讲我实际用的判断框架。它的目标只有一个:在有限的管控精力下,决定把注意力放在谁身上、以什么方式放。
1. 两个判断维度:可观测性 × 承诺兑现历史
我不用"能力"和"态度"来分类执行人,因为这两者很难客观测量,而且项目经理很难改变它们。我用两个可观察的维度:
- 可观测性:这个人的工作过程能不能被低成本看见?比如有没有代码提交、有没有测试报告、有没有独立的产出物。如果一个执行人的工作三周都没有任何中间产出物,可观测性就是低。
- 承诺兑现历史:过去 10 次承诺,实际兑现了几次?注意是"承诺兑现",不是"任务完成"。一个人可以在原定日期前完成,但把范围悄悄砍掉,这不算兑现。
2. 四象限对应的四种管理策略
把这两个维度交叉,会得到四种完全不同的管理策略。我用这套框架带过一个 60 人的交付团队,最大的收获是:不是所有人都需要同等强度的管控,把精力从高信任区抽出来,投到高风险区,项目整体的可控性提升明显。
(1)高可观测 + 高兑现:授权型
这类执行人只需要给目标和边界,检查点可以拉到两周一次。过度管控反而会消耗他们的积极性,也浪费你的时间。对他们的管理动作是"帮他扫清障碍",而不是"检查他做了什么"。
(2)高可观测 + 低兑现:归因型
过程看得见,但承诺总是达不成。这类情况通常不是态度问题,而是估算能力或依赖管理能力不足。管理动作是和他一起做一次估算回顾:哪一类任务他容易低估?是不是习惯性忽略联调时间?把归因做出来,问题往往就解决了一半。
(3)低可观测 + 高兑现:约定产出型
这类执行人可能是做调研、做架构设计、做客户沟通的,过程本来就不容易被看见。管理动作是把"过程不可见"转换成"节点产出物可见":每两周必须有一份可以被别人阅读的产出物,哪怕是一页文档、一次评审记录。
(4)低可观测 + 低兑现:前置干预型
这是风险最高的一类,也是最容易被"我再给他一次机会"拖延的一类。管理动作是把检查点压到每周一次,并且检查的是具体证据而不是口头汇报;同时提前准备 Plan B,明确如果两周内没有改善,任务如何转移。
3. 用"承诺密度"代替"工时估算"
很多团队卡在估算上:让执行人估工时,他估 3 天,实际 6 天,反复几次之后项目经理就不信任估算了。我的做法是换一个指标,承诺密度:这个执行人在过去 30 天里,主动做出的可验证承诺有多少条,兑现了多少条。
承诺密度的价值在于,它衡量的是"这个人对自己说的话有多负责",而不是"这个人估得准不准"。一个承诺密度高的人,即使第一次估错,第二次也会主动修正;而承诺密度低的人,你即使给他最准的估算,他也不会按承诺交付。


五、落地清单:任务管理风险控制的 7 个动作
这一节是全文最可操作的部分。我把它们按执行顺序排列,你可以直接拿去改自己的流程模板。
1. 动作一:把任务拆到"可验证交付物"
判断标准很简单:如果这个任务完成了,别人能拿出什么东西来看?如果答案是"代码提交",那不够,因为代码提交不代表功能可用。如果答案是"压测报告显示 P95 响应时间 300ms 以内",这就是可验证交付物。
我通常要求每个任务至少绑定一个交付物类型:文档、可运行版本、测试报告、评审记录、数据截图。没有交付物类型的任务,不允许进入执行状态。
2. 动作二:建立承诺基线
承诺基线是执行人主动确认的时间、范围、依赖三件套。它必须在任务开始前记录,并且由执行人自己填写,而不是项目经理代填。代填的承诺不是承诺,是通知。
承诺基线模板(可直接复制到任务卡)
【交付物】
主交付物:登录接口 P95 响应时间 ≤300ms(附压测报告链接)
附带交付物:接口文档更新 / 异常码清单
【时间承诺】
承诺完成日:3 月 22 日
中途证据节点:3 月 12 日(联调完成)、3 月 17 日(压测初版)
【依赖清单】(每项必须写"如果拿不到会怎样")
上游鉴权接口 v2 冻结 , 需要方:@张工 , 需要时间:3 月 11 日
如果 3 月 11 日未冻结:任务延后 3 天,触发动作=先做本地 mock 联调
测试环境独立账号 , 需要方:@运维 , 需要时间:3 月 10 日
如果 3 月 10 日未到位:任务不阻塞,但压测节点顺延
【已知风险】
历史版本存在缓存穿透问题,修复方案未定,可能增加 2 人天
【承诺人签字】执行人:______ 项目经理:______ 日期:______
这个模板看起来啰嗦,但它把三件事一次性锁死了:什么叫完成、什么时候能看到中间证据、如果依赖掉链子谁来负责触发动作。
3. 动作三:设置"查证据"而不是"问进度"的检查点
检查点必须绑定证据,而不是绑定问题。差的做法是"这个任务进度怎么样了",好的做法是"3 月 12 日的联调证据在哪里,我看一下"。前者只能得到主观描述,后者能得到客观事实。
| 检查点类型 | 检查内容 | 推荐频率 | 适用场景 |
|---|---|---|---|
| 证据型检查 | 具体产出物、提交记录、测试结果 | 每周 1 次 | 绝大多数常规任务 |
| 依赖型检查 | 上游交付物是否按时到位 | 依赖到期前 2 天 | 跨部门、跨团队协作 |
| 边界型检查 | 范围是否发生变化、是否需要重估 | 每次变更后 24 小时内 | 需求频繁调整的项目 |
| 承诺型检查 | 原承诺是否仍然成立 | 项目中期 1 次 | 周期超过 6 周的任务 |
| 兜底型检查 | Plan B 是否仍然可行 | 高风险任务每两周 1 次 | 前置干预型执行人负责的任务 |
4. 动作四:定义偏差阈值与升级路径
没有阈值的风险管控等于没有管控。我的做法是给每个关键任务设三级阈值:
- 绿色:证据节点按时产出,偏差在 1 天以内,不干预。
- 黄色:证据节点延迟 1 到 3 天,或依赖延迟超过 2 天。触发动作:项目经理与执行人 30 分钟内对齐,判断是否需要调整承诺基线。
- 红色:证据节点延迟超过 3 天,或依赖缺失导致任务无法推进。触发动作:48 小时内召开范围裁剪会议,明确砍掉什么、保住什么。
关键点在于:阈值必须在任务开始前就定义好,而不是出问题之后再讨论。事后再讨论,所有人都会倾向于"再挤一挤",因为裁剪范围意味着有人要承认失败。
5. 动作五:风险登记册必须绑定触发条件
一条合格的风险记录包含五个字段:风险描述、触发条件、影响量化、响应动作、责任人。缺任何一个,这条记录都只是备忘录,不是风险项。
我见过最有效的一条风险记录是这样写的:"如果 3 月 12 日上游鉴权接口未冻结,登录模块将延期 3 天,响应动作是切换 mock 联调并在 3 月 15 日重新评估,责任人:项目经理。"这条记录后来真的触发了,而且因为提前写了动作,实际只延期了 1 天。
6. 动作六:变更回流机制
变更本身不是问题,变更不回流才是问题。我的规则是:任何影响执行人工作时间超过 4 小时的变更,必须重新签署承诺基线。不到 4 小时的变更,允许执行人自行吸收,但要在周报里注明。
这条规则的价值不在于流程严谨,而在于它给执行人一个"说不"的正式渠道。很多时候执行人不是不想说,而是没有合适的方式说。
7. 动作七:复盘区分人的原因和系统的原因
复盘最常见的失败是归因到人:某某沟通不及时、某某责任心不足。这类结论无法复用,因为下个项目换一批人,同样的问题还会发生。
我要求复盘必须把原因分到三类:人的原因(能力、意愿)、流程的原因(定义、检查点、变更机制)、系统的原因(工具、环境、依赖)。只有流程和系统类原因才能形成改进项,人的原因只能形成辅导计划,不能形成流程改动。

六、案例与数据观察:一个 300 人研发组织的改造过程
讲一个我深度参与的案例。客户是一家 300 人左右的研发组织,两条产品线,同时并行的项目大约 15 个,之前用的是一套海外项目管理平台,团队规模扩大之后,许可成本和数据合规要求都成了问题。
1. 改造前的状态
项目经理想看到跨团队的执行人视角,但工具里的权限模型和数据视图都不支持;执行人的任务定义普遍模糊,验收靠口头沟通;风险登记册分散在 20 多个文档里,没人维护。
他们的直接诉求是"换一个能落地的平台"。但我给的第一个建议是:先改流程模板,再谈工具。因为如果任务定义规则不变,换到任何平台都会得到同样的模糊任务。
2. 平台选择与迁移过程
他们最终评估后选择了 PingCode。选择的理由有几条比较务实:一是 PingCode 主要服务中大型企业及 100 人以上组织,权限模型和跨项目视图的设计更贴近他们这种多产品线并行的结构;二是支持私有化部署,满足他们对代码和数据不出内网的合规要求;三是支持从 Jira 平滑迁移,历史工作项、状态机、自定义字段可以批量带过来,不用手工重建几年的项目档案。
迁移过程里,我建议他们做了一个"历史不完美迁移"的取舍:只迁移近 12 个月的工作项和全部缺陷记录,更早的项目只保留归档附件。理由是历史数据的字段质量很差,强行清洗的成本会超过迁移本身的价值。
3. 改造后的数据观察
落地 6 个月之后,我拿到了几个对比数据。需要说明,这些数据是在客户内部统计口径下得到的观察值,不是行业基准,我列在这里是为了说明改造方向,而不是给任何人一个承诺值。

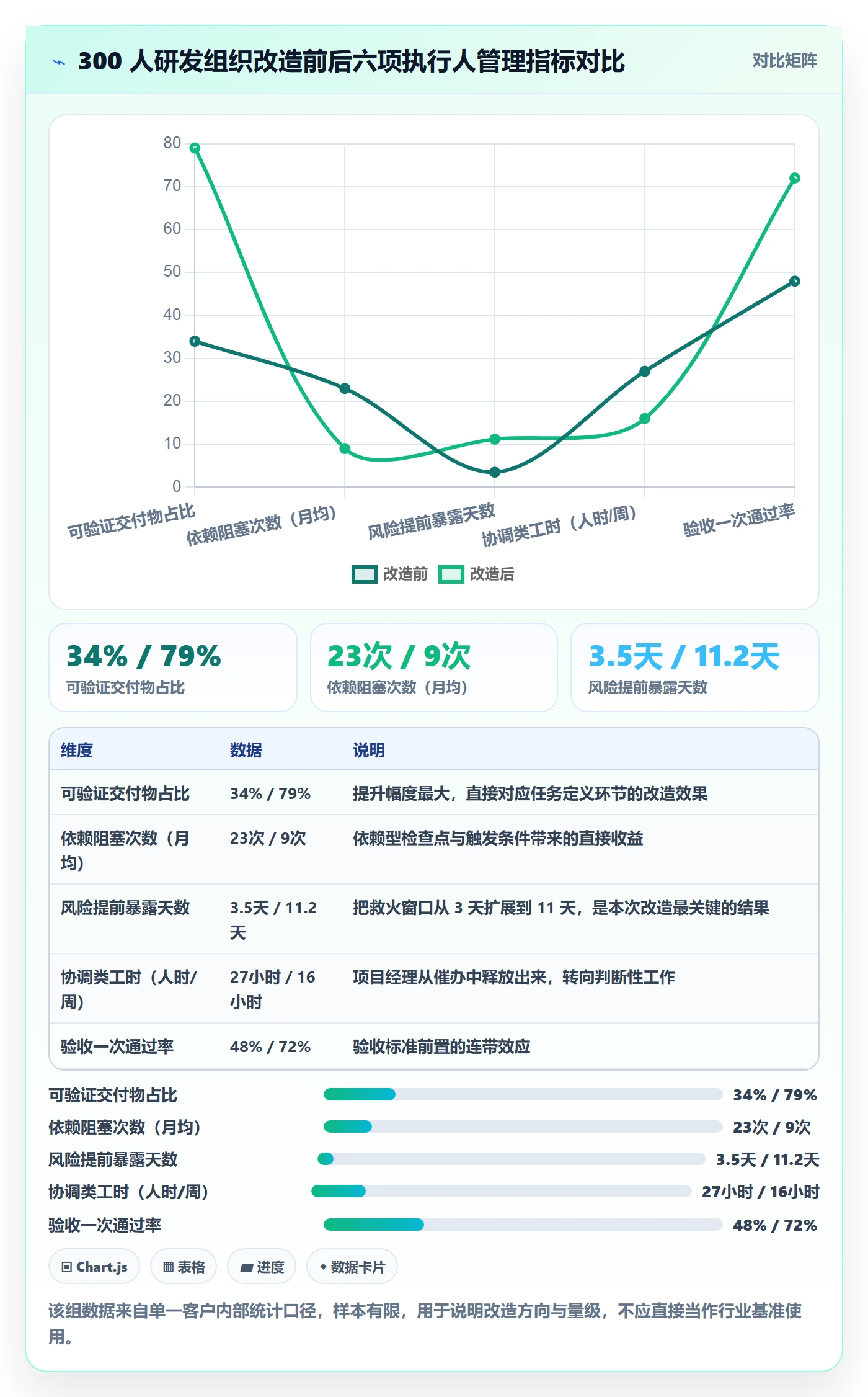

| 指标 | 改造前基线 | 改造 6 个月后 | 变化 |
|---|---|---|---|
| 具备可验证交付物定义的任务占比 | 34% | 79% | +45 个百分点 |
| 依赖延迟导致的任务阻塞次数(月均) | 23 次 | 9 次 | -61% |
| 项目风险提前暴露的平均天数 | 3.5 天 | 11.2 天 | +7.7 天 |
| 项目经理协调类工时(人时/周) | 27 小时 | 16 小时 | -41% |
| 验收一次通过率 | 48% | 72% | +24 个百分点 |
| 跨项目执行人负载可见度 | 无统一视图 | 每周可查 | 从不可见变可查 |
其中我认为最有价值的不是验收通过率,而是风险提前暴露天数从 3.5 天变成 11.2 天。因为 11 天意味着你有足够时间做范围裁剪、依赖协调或资源调整;而 3.5 天只够开会和加班。
4. 一个反面观察
同一时期,我也观察到几个副作用。上线前三个月,项目经理的模板填写工时上升了约 30%,因为新增了承诺基线和风险触发条件字段。部分执行人一开始抵触,觉得"填表比干活累"。
我的处理方式是把模板字段从 14 个砍到 6 个,砍掉了所有"看起来专业但没人看"的字段。这件事让我确认了一个判断:清单的字段数量应该由"谁来消费这个字段"决定,而不是由"这个字段标不标准"决定。

七、不同情况下的行动建议
同一套方法,在不同规模和不同项目类型下的落地方式差别很大。下面按四种常见情况给建议,你可以直接对号入座。
1. 情况一:10 到 20 人的小团队
这个规模下不要上重流程。只做三件事:任务必须有可验证交付物、每周一次证据检查、变更超过 4 小时必须重新确认时间。风险登记册可以简化成一张表格,甚至可以直接写在项目群的固定话题里。这个阶段最大的风险是流程压过产出,而不是管控不足。
2. 情况二:20 到 100 人的中型团队
这个规模是执行人管理最容易失控的区间:人已经多到项目经理记不住每个人的状态,但还没多到必须建 PMO。我建议做四件事:建立承诺基线模板、设置红黄绿三级阈值、把风险登记册集中到一个地方、每月做一次归因复盘。关键是把"靠人记"变成"靠表查"。
3. 情况三:100 人以上的组织中大型项目
这个规模下,执行人管理必须和平台能力结合,否则信息量会直接压垮项目经理。核心要求是:跨项目视角能看到同一个执行人在几个项目上的负载;任务、缺陷、风险能关联到同一个人和同一个目标;权限和数据能满足合规要求。这也是为什么这类组织在选型时通常会优先考虑支持私有化部署、支持从 Jira 平滑迁移、且面向 100 人以上组织设计的项目管理平台。
4. 情况四:外包与自有团队混合
混合团队的执行人管理有一个特殊难点:你对承包商执行人的可观测性天然更低,而且激励结构不同。我的建议是把承诺基线做得更硬:交付物定义必须可量化、验收标准必须书面化、变更必须走书面回流。同时对这类执行人的检查点频率提高一档,因为你的纠错窗口更短。

八、不同情况下的取舍
方法讲完,最后讲取舍。因为执行人管理里没有免费午餐,每一个动作都有代价。
1. 取舍一:管控强度 vs 执行成本
管控越强,执行人的自主空间越小,短期确定性越高,但长期会削弱执行人的判断能力和主动性。我的建议是分人分场景:前置干预型执行人承受高强度管控,授权型执行人几乎不设检查点。一刀切的高强度管控,最终会让最好的人先离开。
2. 取舍二:工具自动化 vs 人工判断
工具可以自动算偏差、自动预警、自动生成周报,但工具判断不了"这个延期是不是因为执行人在做一件更有价值的事"。我的原则是:阈值触发交给工具,阈值的解释权留给人。不要试图用规则引擎替代判断,否则会出现大量无效预警,最后没人看预警。
3. 取舍三:私有化部署 vs 云端 SaaS
私有化部署换来的是数据可控、可深度集成内部系统,代价是运维成本和升级节奏。如果团队在 100 人以上、有明确的数据合规要求、或者需要和内部代码仓库、CI 系统深度打通,私有化的收益通常大于成本。反之,如果只是 20 人团队做常规 Web 项目,云端的迭代速度和免运维价值更高。
4. 取舍四:清单完备 vs 清单可用
我前面提到把字段从 14 个砍到 6 个,就是一次典型的取舍。完备的清单看起来更专业,但任何一个字段,只要没人消费,它就是纯成本。判断标准是:这个字段有没有人会因为它的值而改变行动?如果没有,删掉。
5. 取舍五:短期效率 vs 长期可复制
写在任务卡里的承诺基线,短期看是增加负担;但它让下一个接手的人能在 10 分钟内理解上下文。如果你的团队人员流动率低、项目高度重复,可以适度简化;如果流动率高或者项目差异大,这笔投入的回报会非常明显。

最后给一个可以今天就做的下一步。不要试图一次性把所有清单建起来,选当前最痛的一个环节先改:如果延期反复出现在验收阶段,就先做"可验证交付物";如果总是最后一周才发现问题,就先做"承诺基线 + 红黄绿阈值";如果项目经理整天在催办,就先做"依赖型检查点"。
改完一个环节,观察两周,看两个数据:风险提前暴露天数有没有增加、项目经理的协调工时有没有下降。这两个数据只要有一个改善,说明方向是对的,再推下一个环节。执行人管理不是一场运动,而是一组可以逐个验证的小改动,这也是我在 27 个延期项目复盘里得到的最实用的一条结论。
常见问题解答(FAQ)
1. 执行人管理方法那么多,小团队该从哪几个开始,怎么判断有没有效?
我做项目经理第三年,RACI、每日站会、看板、SBI 反馈、OKR 对齐这些方法都看过一遍,每个都说自己有用,可真全上又没人配合,执行人还会觉得是在给我填表。我就想知道,一个 20 人以内的团队,最小起步集到底是什么。
先只上三个动作,别的都往后放:一是任务颗粒度切到 3 天以内,超过 3 天的任务必须再拆;二是每个任务只有一个唯一负责人(对应 RACI 里的 A),协作者可以多个,责任人只能一个;三是每天 15 分钟站会,每人只回答三句,昨天完成了什么、今天要做什么、卡在哪里,不问细节、不现场解决。
判断有没有效只看三个数:任务在途时长中位数(从开始到完成)、周计划承诺完成率、跨人等待时长。承诺完成率稳定在 70%-85% 说明颗粒度和估算都合理;低于 60% 通常不是执行人不行,而是任务切得太粗或并行任务太多。
连续跑满 4 周再考虑加 RACI 矩阵、复盘会这类更重的机制,顺序反了很容易一上来就形式化。
2. 任务派下去执行人进度不透明,总是最后才发现延期,怎么提前预警?
我最怕的场景就是周会上问进度,执行人说“快了快了”,结果截止前一天告诉我有依赖没打通。等我自己发现的时候,已经没有调整空间了,只能陪着加班或者去跟老板解释。
核心思路是把“进度”翻译成可观察的事件,不依赖执行人的自我汇报。具体做法:每个任务必须写清“下一个交付物 + 时间点”,比如“周三前给出接口文档初稿”,而不是“推进中”;超过 24 小时(跨周末按一个工作日算)没有任何状态变更或产出物更新,自动标黄;超过原定里程碑 1 天标红。
用某项目管理工具把这些规则设成自动提醒,判断权交给规则,而不是靠项目经理挨个去催,人去催会消耗关系,规则去催不消耗。每周固定看一次“停滞任务清单”,只问一个问题:卡在谁那里。
我的经验是,80% 的延期在真正爆发前 3-5 天就已经表现为“任务静默”,静默比燃尽图更早报警,因为燃尽图只反映总量,静默反映的是具体哪一环断了。
3. 风险控制落地清单到底该写什么,多久复盘一次才不流于形式?
我们团队也做过风险登记表,立项的时候认认真真填了一遍,之后半年再没打开过,等到出事才想起来还有这么个东西。我不想再做一张只能给领导看的表,想知道真正能被用起来的清单长什么样。
清单只需要 6 个字段:风险描述、触发信号、影响范围、概率与影响打分、应对动作(规避/转移/减轻/接受)、责任人和下次检查日期。
最关键的是“触发信号”必须写成能被看到的事实,比如“核心接口联调延后 2 天”“关键供应商报价超过预算 15%”,而不是“技术风险较高”这种无法验证的表述,写不成事实的风险条目,等于没写。复盘节奏按等级走:分值高的每周看一次,中等的每两周,低的每月,每次只做一件事,就是核对触发信号有没有出现。
判断这张表是死是活有个简单口径:连续两周所有字段零变化,说明它已经失效,要么删掉要么重写触发信号。再补一条硬规则:每次里程碑评审必须留 10 分钟专门读这张表,不放进固定议程的风险清单,100% 会被忽略。
4. 执行人反复出同类问题,是能力问题还是意愿问题,除了催和换人还能怎么办?
有个执行人已经第三次在同一个环节出错了,我一边想是不是该给他补培训,一边又觉得他可能就是不上心。直接谈怕伤感情,换人又担心招来的人踩同一个坑,一直拖着。
先设一个判断起点:同一类问题连续发生 2 次以上,才值得当成模式问题去处理,偶尔一次大概率是信息不对称。然后做二分测试,给他一个带明确验收标准的任务,让他自己说清“做对的标志是什么”。说不清标准,是能力或信息问题;说得清却做不对,是流程或标准问题;说得清、流程也没问题却仍然不做,才是意愿问题。
三种情况对应三种动作:能力问题配模板和检查清单,把正确做法固化成可复制的步骤,而不是靠口头叮嘱;流程问题改流程、改验收口径,不要改人;意愿问题必须做一次一对一谈话,讲清三件事,具体行为、造成的影响、你的期望,然后约定一个 2 周内可观察的改进目标,比如“下次评审前 1 天主动同步进度”。
换人放在最后,因为换人只解决个案,标准没沉淀下来,下一个人还会踩同一个坑。判断改进是否有效,看 2 周内同类问题的复发次数,而不是看他态度好不好。
核心关键词
文章包含AI辅助创作:执行人管理方法大全:项目经理任务管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345032
读者评论
禁说“快好了”这条我试过,两周就反弹了。因为执行人回答不出“卡在谁那里”时会很尴尬,尤其卡的是上级。后来我改成让他写当前阻塞项、以及自己能推进的下一步,才稳定下来。这套动作其实能落到某项目管理平台的看板字段里,但前提是项目经理别把阻塞项记录当成告状。
个样本里21个归到“边界理解不一致”,我怀疑归因本身有偏差。复盘是项目经理自己做的,而“边界不清”恰好是最体面、最容易认领的原因,比承认自己没在承诺时刻核对要舒服。要验证的话得看返工工时占比和变更次数,光看复盘记录里的标签说服力不够。
四象限里我最不认同“承诺兑现历史”这个维度。新项目、跨部门协作、外包团队根本没有十次历史可查,等于默认放行,风险最高的那批人反而筛不出来。我现在的替代做法是看第一次承诺时有没有主动写依赖、假设和失败后果,这个信号第一次交互就能拿到,比攒历史快得多。
