去年第四季度,我参与复盘过一个跨 5 个团队、共 137 个节点的项目:周报上连续 7 周显示“整体完成度 70%”,最终里程碑延期 19 天。复盘时我把 137 个节点的状态变更记录全部导出,发现 43% 的节点在“进行中”这个状态里停留超过 10 天,19% 的节点发生过回退却从未在任何周会上被提及。更关键的是,23 个被标记为“已完成”的节点里,有 9 个拿不出可验证的产出物。
问题不在于团队不努力,而在于“节点状态”这件事被当成了描述词,而不是测量值。这篇文章我会把自己在两家中大型研发组织里实际用过的节点状态方法完整拆开:
- 节点状态的数据模型长什么样,为什么“进行中”根本不能算一个状态;
- 哪 6 个指标能真正反映里程碑效率,哪些是自我安慰;
- 可直接复用的状态定义卡片、登记表、看板指标与计算脚本;
- 不同规模团队该怎么取舍,以及我踩过的两个坑。
一、核心结论:里程碑效率的上限,由节点状态的可测量性决定
先给结论,后面再讲推导过程。我在两个组织做过同一件事,把节点状态从“人工口述”改成“带证据的状态机”,两次都出现了同一个规律:里程碑效率的改善,90% 来自状态定义和状态采集方式的改变,只有 10% 来自执行层面的加力。
1. 结论一:状态是测量值,不是形容词
“基本完成”“差不多了”“还差一点点”,这些不是状态,是情绪。可测量的状态必须同时具备三个要素:明确的进入条件(Entry Criteria)、明确的退出条件(Exit Criteria)、以及可追溯的证据(Evidence)。缺任何一个,这个状态在数据上就是无效的。
我通常用一个简单判断来筛选状态名:如果两个人对同一个节点是否处于该状态会得出不同结论,这个状态名就该被删掉。“进行中”是典型反例,“已通过评审且交付物已归档”才是合格的表述。
2. 结论二:看六个指标就够,多了反而是噪音
里程碑效率不是单一维度。我最终固定下来的指标只有六个,分为速度、质量、可信度三组。这六个指标互相牵制,能防止团队用“刷指标”的方式作假。
| 分组 | 指标 | 定义 | 健康参考区间(100 人以上研发组织,样本推演) |
|---|---|---|---|
| 速度 | 节点准时率 OTR | 在承诺日期内到达“已验证”状态的节点占比 | 75% 至 88% |
| 速度 | 状态滞留时长 Dwell | 节点停留在同一状态的平均日历天 | 单状态不超过 4 天 |
| 速度 | 里程碑偏差指数 MSI | 按节点权重加权的延期天数 | 小于 5 天 |
| 质量 | 状态回退率 | 节点从后置状态退回前置状态的次数占比 | 低于 15% |
| 质量 | 准出证据完整率 | 标记完成时附带可验证产出物的节点占比 | 高于 95% |
| 可信度 | 状态更新延迟中位数 | 真实状态变化到系统记录之间的时间差 | 低于 1 天 |
注意“状态更新延迟”这一项。它是我见过最被低估的指标。当这个中位数超过 3 天时,你在周会上看到的所有进度数据其实都是历史数据,而基于历史数据做的资源决策大概率是错的。
3. 结论三:状态失真的成本,远高于状态填报的成本
很多负责人的直觉是“填报太费时间”,所以宁愿保持模糊。但算一下账:一个 120 人的研发组织,每周因为状态失真导致的重复沟通、无效会议、错误排期,保守估计在 30 至 50 人时。而规范化填报的成本,人均每周约 12 分钟,全组织约 24 人时。换句话说,你为了省 24 人时,付出了 30 至 50 人时的代价。

二、背景与真实场景:为什么“看起来在推进”的项目最容易延期
大多数里程碑翻车的项目,翻车前的周报都是好看的。原因不是有人撒谎,而是状态的采集方式天然会让坏消息延迟浮出。
1. 多数团队里节点状态的真实样子
我做过一次小范围统计,在 6 个不同组织的项目管理工具里,节点状态字段的使用情况高度相似:状态选项平均有 5 到 7 个,但实际被用到的通常只有 3 个,未开始、进行中、已完成。其中“进行中”承载了 60% 到 75% 的节点。
这意味着什么?“进行中”变成了一个垃圾桶状态。刚拆解完还没人认领的、已经写了代码但没测的、卡在等外部接口的、做完了但没人验收的,全部堆在里面。你在看板上看到的是同一片颜色,但风险等级相差十倍。
2. 一个真实的周会切片
去年 8 月的一次周会,我记录了 50 分钟的对话分布:其中 31 分钟用于确认“某个节点到底算不算完成”,9 分钟用于讨论技术方案,只有 10 分钟真正用于决策和资源协调。
更麻烦的是,会议结束时那个节点仍然没有定性,因为双方对“完成”的定义不同,执行人认为“代码合并即完成”,下游团队认为“联调通过才算完成”。这种分歧不是沟通问题,是定义缺失问题。
3. 中大型组织的复杂度从哪里来
100 人以下的团队,靠沟通可以覆盖大部分状态模糊。但组织一旦超过 100 人、进入多项目并行阶段,复杂度会非线性上升。主要来自三个方向:
- 依赖链变长。一个节点可能被 4 到 6 个下游节点依赖,上游状态模糊会沿链条指数级放大。
- 决策频率与信息频率错配。管理层按周决策,但状态变化按天发生,中间存在信息断层。
- 跨部门语义差异。研发、测试、运维、业务对“完成”的默认定义往往不同,且没人主动澄清。
这也是为什么中大型组织更倾向于使用具备状态机配置能力的项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持自定义节点状态、状态流转规则与准出条件校验,同时支持私有化部署和从 Jira 平滑迁移,这两点对已经把研发流程沉淀在旧平台上的组织非常重要。但工具只是载体,真正决定成败的仍是状态定义本身,这一点我在第五节会用具体数据说明。

三、拆解四个常见误区
下面四个误区,我在至少三个组织里同时见过。它们的共同点是:单看都很合理,合起来就会让状态数据彻底失效。
1. 误区一:把“进行中”当成一个状态
“进行中”描述的是人的活动,不是节点的状态。一个节点是否推进,取决于它的退出条件是否满足,而不是取决于有没有人在做。
正确的做法是把“进行中”拆成至少三个语义独立的状态:就绪(等待开工)、执行中(有人在做且无阻塞)、阻塞(有明确阻塞项未解除)。这三个状态的风险等级完全不同:就绪是好的,执行中是正常的,阻塞是需要立刻干预的。
拆开之后你会立刻发现,“进行中”里堆积的阻塞节点数量,往往占总节点数的 10% 到 20%。这部分风险以前是隐形的。
2. 误区二:用百分比进度替代状态
进度百分比是数字领域最有欺骗性的一个字段。它有三个致命问题:
- 不可验证。没有人能证明一个节点是 70% 而不是 65%。
- 不可汇总。两个 50% 的节点加在一起不等于一个 100% 的节点,进度平均在数学上无意义。
- 天然乐观。我统计过的数据里,节点自报进度在最后 10% 阶段的停留时长,平均占整个节点周期的 35%。
我现在基本不用百分比,只用一个字段:剩余关闭距离,即“还有几个准出条件未满足”。这是可数、可验证、可汇总的。
3. 误区三:只统计完成,不统计时间
大多数团队的里程碑报表只回答“完成了没有”,不回答“什么时候完成的”。这会导致一个隐蔽后果:延期被平摊掉了。一个 5 月 10 日完成的节点和一个 6 月 2 日完成的节点,在“已完成”这个口径下没有区别。
我坚持在任何报表里保留三个时间戳:计划完成日、实际完成日、状态最后变更日。有了这三个时间戳,你才能在项目还活着的时候算出偏差,而不是在复盘的时候才知道。
4. 误区四:状态更新频率与决策频率错配

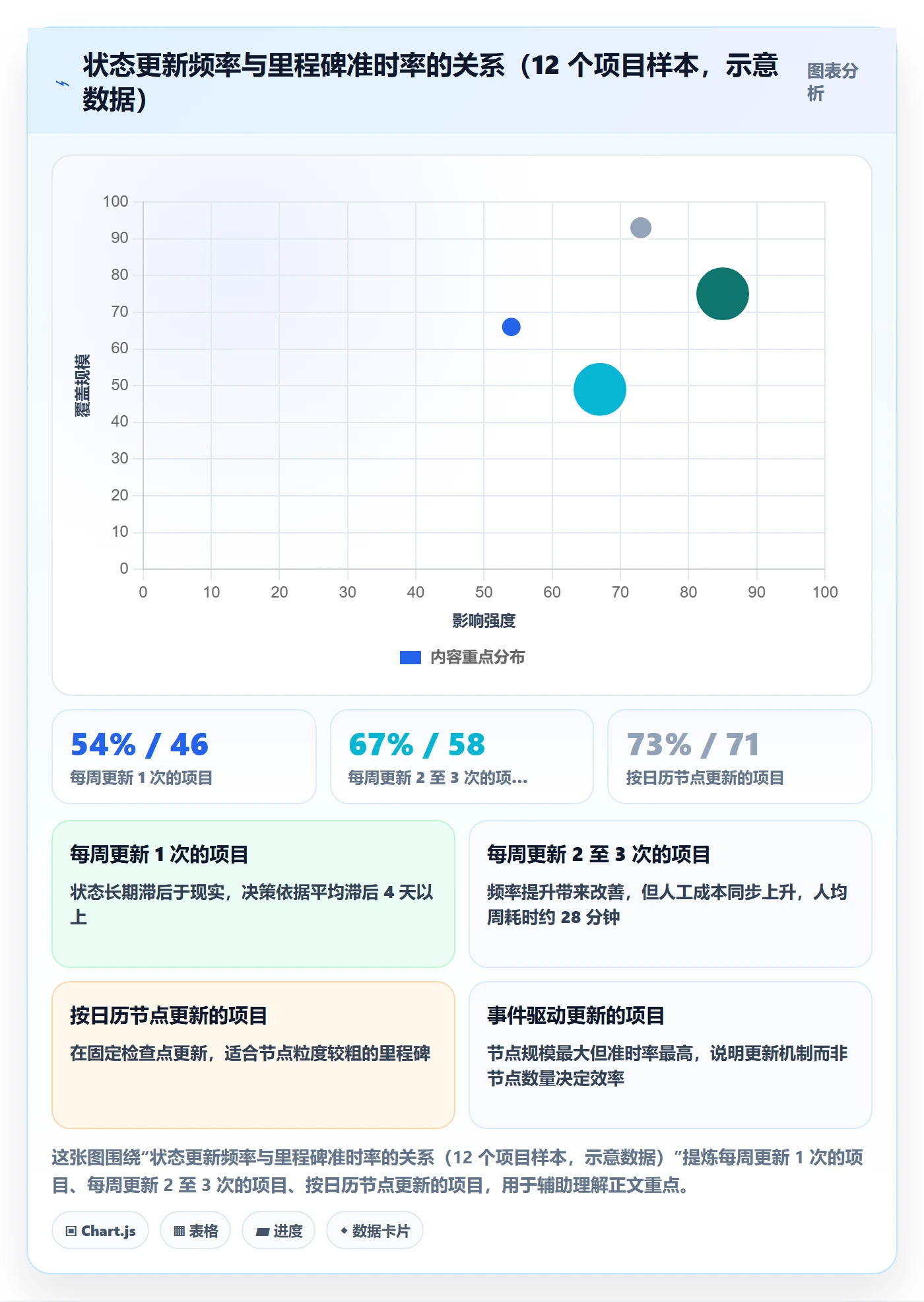

如果管理层每周一开会决策,而状态数据每周五才更新,那么决策依据永远是 3 天前的快照。更糟的情况是按里程碑更新,一个 6 周的里程碑,等于连续 6 周只有一次快照。
我的建议是:状态更新由事件驱动,不由日历驱动。节点跨状态时自动触发记录,评审通过时自动触发记录,而不是靠人每周想起来去点一下。这一点必须由工具支撑,靠制度约束基本会失败。

四、专业判断逻辑:节点状态四层模型
下面这套四层模型是我目前稳定使用的版本。它从状态定义开始,逐层加上约束、可信度和预测能力。
1. 第一层:状态机设计
我不主张节点状态越多越好。超过 8 个状态,填报成本会迅速吃掉收益。我固定的结构是 6 个主状态加 1 个阻塞子状态:
| 状态 | 进入条件 | 退出条件 | 责任角色 |
|---|---|---|---|
| 未就绪 | 节点已创建,前置依赖未满足 | 全部前置依赖达到“已验证” | 项目负责人 |
| 就绪 | 依赖就绪,责任人已认领 | 责任人开工并记录开始时间 | 节点责任人 |
| 执行中 | 已开工,无未解除阻塞项 | 准出条件全部满足 | 节点责任人 |
| 待验证 | 已提交产出物并附证据链接 | 评审人给出通过结论 | 评审人 |
| 已验证 | 评审通过,证据归档 | 下游节点成功消费且未回退 | 下游责任人 |
| 已关闭 | 集成验证通过 | 不可回退,仅可通过变更流程重开 | 项目负责人 |
| 阻塞(子状态) | 存在明确阻塞项且已登记责任人与解除日期 | 阻塞项被标记解除 | 阻塞项责任人 |
阻塞作为子状态而不是主状态,是我特意设计的。因为阻塞可以叠加在任何主状态之上,一个节点可以“执行中被阻塞”,也可以“待验证被阻塞”。如果做成主状态,就会丢失原本的阶段信息。
2. 第二层:准出条件的量化
“满足准出条件”这句话必须可计算,否则又会退回到主观判断。我用一个四维就绪度公式,把定性条件转成 0 到 1 之间的数值:
节点就绪度 R = 0.40 * 依赖就绪率
+ 0.30 * 交付物完整度
+ 0.20 * 评审通过率
+ 0.10 * 资源到位率
各分项计算口径:
依赖就绪率 = 已达"已验证"的上游节点数 / 全部上游节点数
交付物完整度 = 已提交的必需产出物数 / 约定的必需产出物总数
评审通过率 = 最近一次评审的通过票数 / 参与评审人数
资源到位率 = 实际投入人天 / 计划投入人天(超过 1.0 按 1.0 计)
判定规则:
R 在 0.85 及以上 -> 就绪
R 在 0.60 至 0.85 之间 -> 执行中
R 在 0.60 以下 -> 未就绪
附带条件:materials 中任一必需产出物缺失时,R 强制上限为 0.50

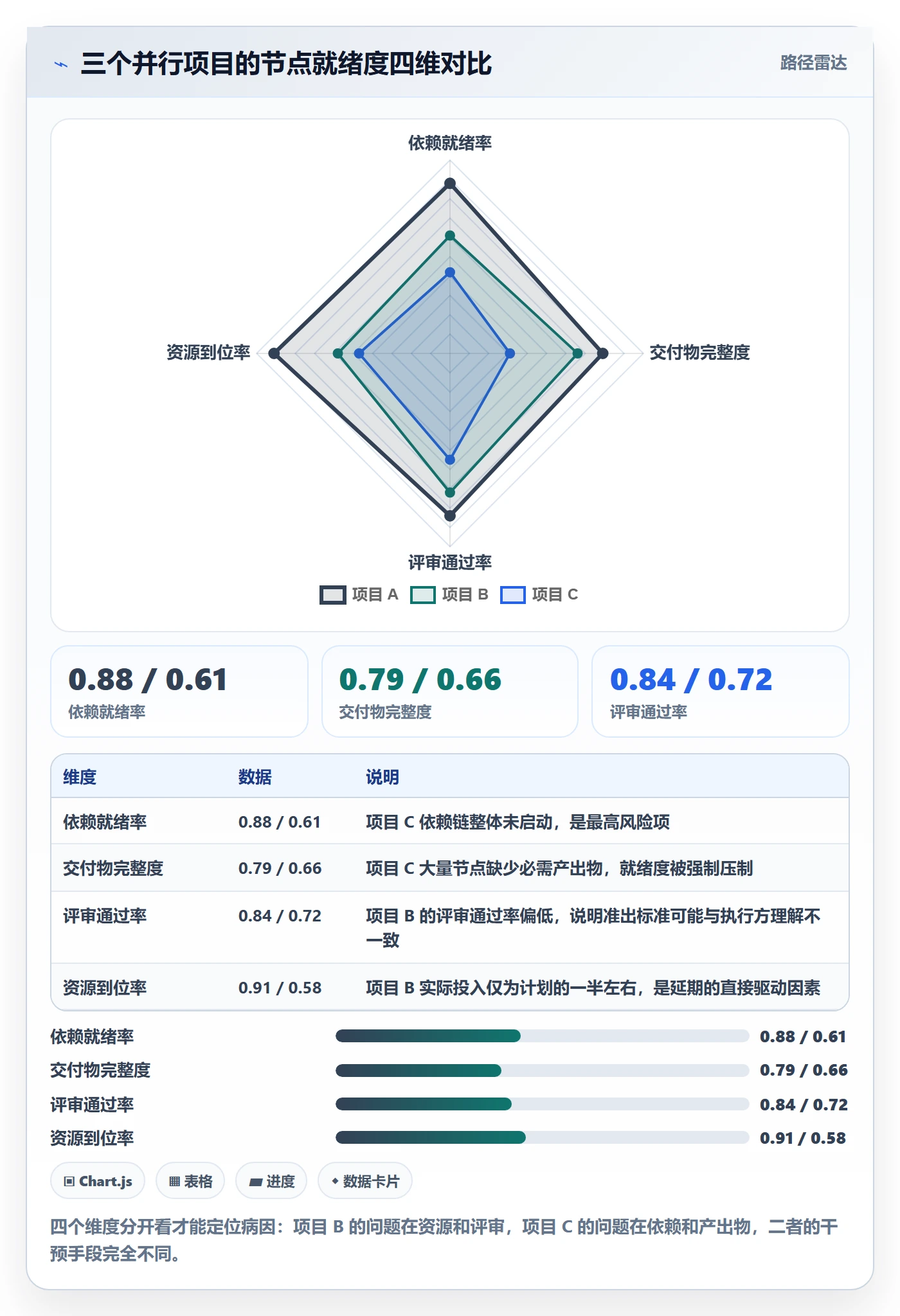

权重是我按经验设定的,0.40 给依赖是因为在跨团队项目里,依赖未就绪是最大的单一风险源。不同组织可以调整,但建议保持依赖项权重不低于 0.35,否则预警会失效。
3. 第三层:状态可信度评分
状态数据本身也需要被信任度打分。我用的口径很简单:状态可信度 CS = 在截止日仍保持原状态的节点数 / 曾经声明过完成的节点数。
举例:某团队本季度声明完成 60 个节点,到季度末仍保持“已验证”及以上状态的有 47 个,那么 CS ≈ 0.78。这个数字低于 0.85 时,我会在报表里给该团队的所有数据加一个“可信度折扣”,提醒决策者不要直接采信。
4. 第四层:里程碑偏差预测
最后一层才是预测。我用的里程碑偏差指数 MSI 是加权平均,而不是简单平均,因为里程碑下挂的节点重要性差异很大:
里程碑偏差指数 MSI = Σ(节点权重 w_i * 节点延期天数 slip_i) / Σ(w_i)
其中:
w_i : 节点权重,建议按关键路径取值 3、重要节点取值 2、普通节点取值 1
slip_i: 实际完成日 – 计划完成日(单位:天,未完成节点取当前日期)
预警阈值(经验值):
MSI 小于 3 天 -> 绿色,按原计划推进
MSI 在 3 至 7 天之间 -> 黄色,需在下一次评审会提交纠偏方案
MSI 大于 7 天 -> 红色,需触发里程碑范围或日期变更决策
MSI 相比“完成百分比”的最大优势是:它对关键路径上的延期极度敏感,而对边缘节点的延期不敏感。这正是负责人真正需要的信号。


五、案例与数据观察:一家 300 人研发组织 4 个月的状态改造
下面这个案例来自我参与过的一次流程改造,数据经过脱敏处理,涉及一家约 300 人的研发组织,同时并行 6 个里程碑、约 120 个活跃节点。
1. 改造前的基线
改造前的状况很有代表性:状态字段只有 5 个(未开始、进行中、待测试、已完成、已关闭),其中“进行中”占了 71% 的节点;节点完成由执行人自行标记,不强制附证据;周报的进度数字由各组长口头汇总。

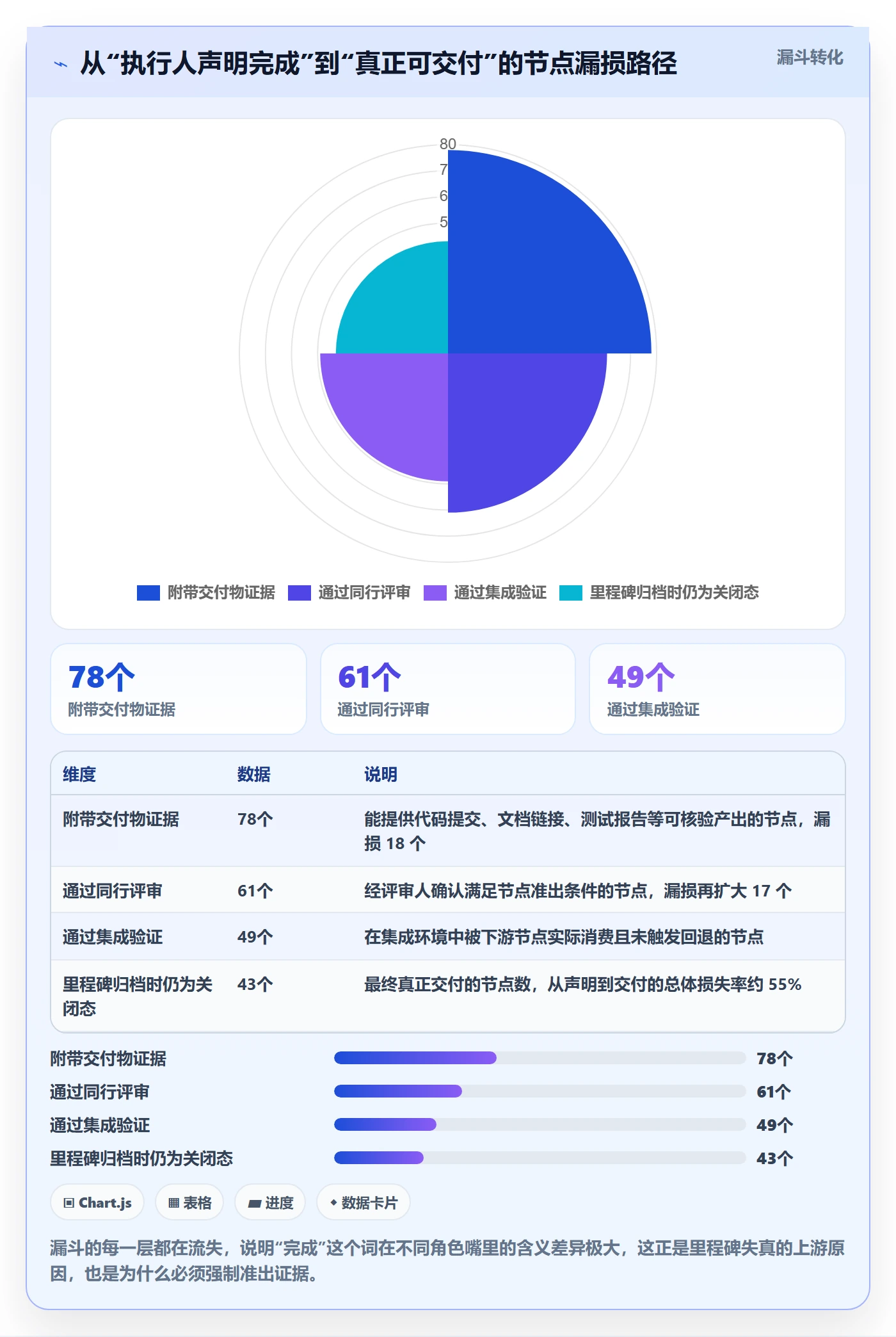

我们做了一次状态审计,抽取 40 个已标记完成的节点回溯验证,发现 其中 13 个在两周内发生了隐性回退,占总量的 32.5%。也就是说,周报上每三个“已完成”,就有一个其实是虚的。
2. 我们做了什么
改造动作只有五项,没有任何一项涉及加班或增加人力:
- 把状态从 5 个扩展为 6 主状态加 1 阻塞子状态,每个状态写清进入和退出条件;
- 完成节点必须附证据链接,否则系统不允许流转到“待验证”;
- 把每周一次的人工更新改为事件驱动更新,跨状态时自动记录时间戳;
- 新增三个阻塞项必填字段:阻塞描述、责任人、预计解除日期;
- 周会前自动生成 MSI 与状态滞留 TOP 10 报表,会议只讨论报表上的异常项。
在工具层面,这家组织最终选择了支持私有化部署、可从 Jira 平滑迁移的方案(具体落地用的是 PingCode)。原因很实际:他们的代码仓库、制品库、审批流都在内网,数据不能出域;同时历史项目积累了大量 Jira 工作项,迁移成本必须可控。私有化部署解决了合规约束,平滑迁移解决了历史数据资产的连续性问题,这两条在中大型组织里往往是选型的硬门槛,而不是加分项。

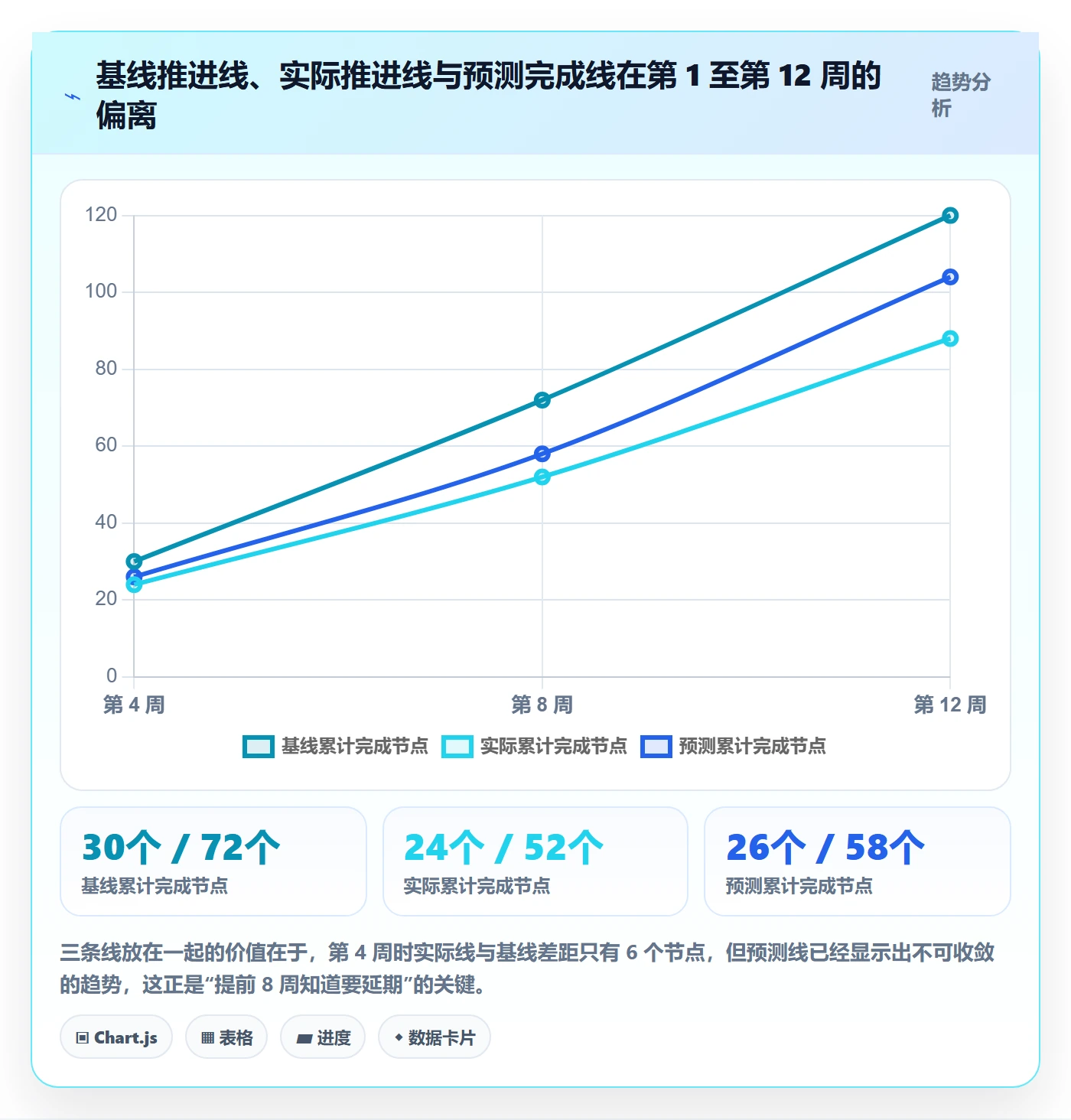

3. 四个月后的数据
改造不是一次上线的,是分三个阶段推的。下面是关键节点上的数据变化。我特意保留了第一个月的数据恶化,因为它很说明问题。
| 指标 | 改造前 | 第 1 个月 | 第 2 个月 | 第 4 个月 |
|---|---|---|---|---|
| 节点准时率 OTR | 58% | 49% | 71% | 82% |
| 状态回退率 | 27% | 31% | 18% | 11% |

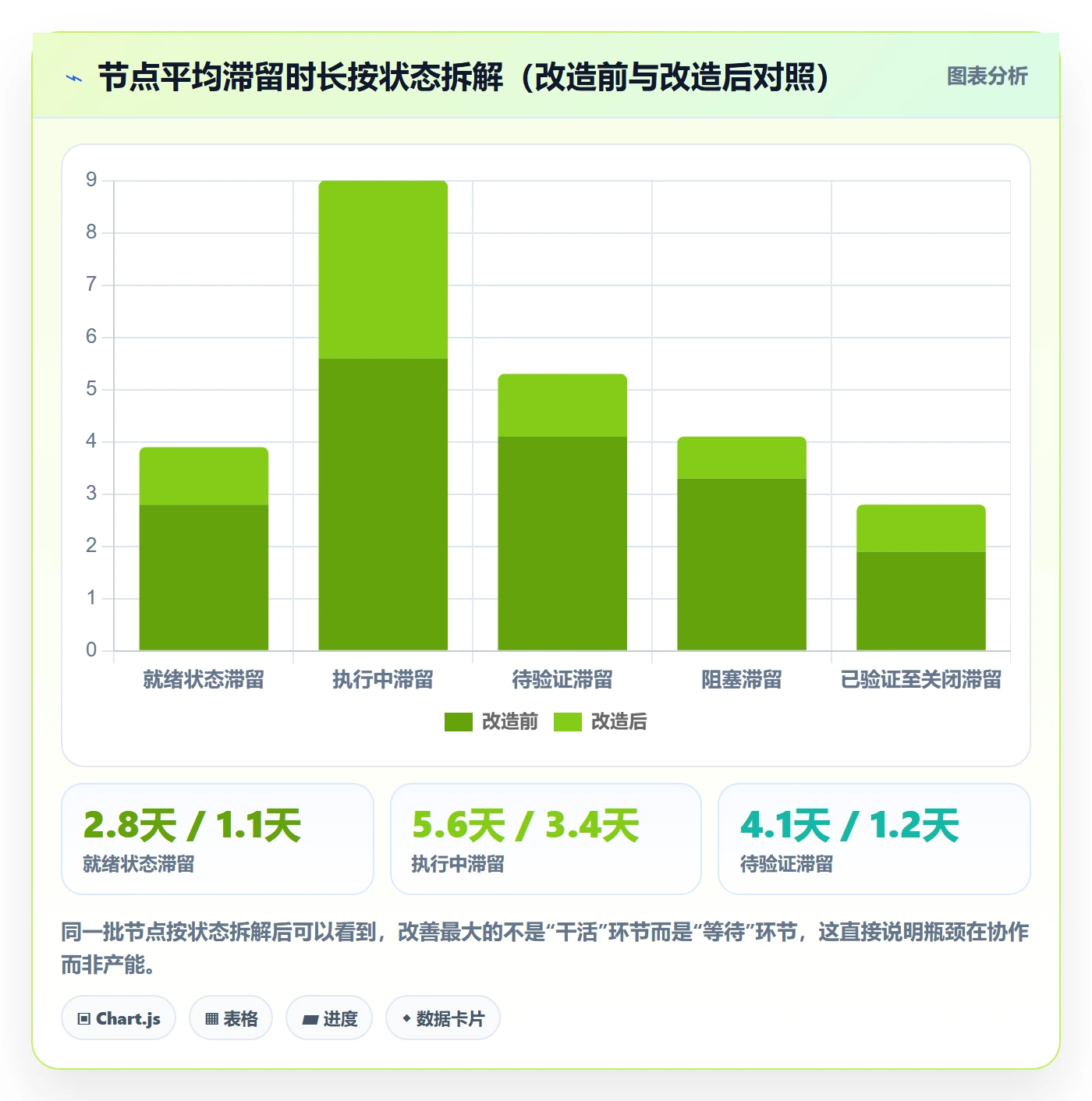

| 节点平均滞留时长 | 6.4 天 | 7.1 天 | 4.6 天 | 3.1 天 |
| 状态更新延迟中位数 | 4.2 天 | 1.8 天 | 0.9 天 | 0.6 天 |
| 里程碑平均偏差 MSI | 9.8 天 | 11.2 天 | 5.4 天 | 3.2 天 |
| 单次评审会时长 | 3.0 小时 | 3.4 小时 | 2.1 小时 | 1.5 小时 |
第一个月的普通指标全部恶化,这是我想强调的最重要观察。原因不复杂:强制附证据之后,过去被隐藏的“未真正完成”全部暴露出来,OTR 掉到 49%,回退率升到 31%。如果管理层在这个阶段因为“数据变差了”而叫停改造,就永远拿不到后面的结果。
我通常把这个阶段称为“真相暴露期”,一般持续 3 到 6 周。判断是否进入下一阶段的信号不是指标好转,而是数据可信度提升,具体表现为状态更新延迟中位数下降、准出证据完整率上升。
4. 一个失败的对照:过度自动化
同一个组织在另一个事业部尝试了另一种方案:全部状态由工具自动推断,代码提交即认为进入“执行中”,合并请求关闭即认为“已验证”,完全不设人工确认。
结果很讽刺:填报耗时降到人均每周 4 分钟,但状态可信度只有 0.79。问题出在边界情况,代码合并后因为配置问题被回滚的节点,系统仍然标记为已验证;只有文档产出的节点,因为没有代码提交,一直停留在未开始。
这次对照让我得到一个明确结论:状态的“事实采集”应该自动化,“语义判定”必须保留人工确认。工具能准确告诉你发生了什么事件,但只有人知道这个事件是否意味着节点可以进入下一个状态。


六、不同情况下的行动建议
下面按组织规模分四种情况。我的建议原则是一致的:先保证状态定义正确,再考虑采集自动化;先覆盖关键路径节点,再考虑全量节点。
1. 情况一:50 人以下的团队
不建议引入复杂状态机。我的建议是保留 5 个状态即可:未开始、进行中、待验证、已验证、已关闭,外加一个“被阻塞”标签而不是状态。
关键动作只有两个:第一,强制每个节点有一个准出证据字段,哪怕只是填一个链接;第二,每周固定一次 15 分钟的状态对齐,只对 MSI 超过 5 天的节点展开讨论。
这个规模的团队,沟通带宽足够覆盖语义差异,不需要靠工具约束。过度设计反而会消耗小团队最稀缺的注意力。
2. 情况二:100 至 500 人、多项目并行
这是状态方法收益最大的区间,也是我建议投入最多的区间。核心动作是三件事:
- 建立统一的状态字典,跨项目强制一致,避免各项目自造状态名;
- 把状态更新改为事件驱动,跨状态自动记录时间戳,人工只负责确认语义;
- 建立里程碑健康度看板,固定展示 OTR、MSI、状态滞留 TOP 10、阻塞项清单四项。
这个规模的组织通常已经开始出现“管理信息时差”,也就是决策层看到的信息和一线实际状态存在明显延迟。事件驱动更新是解决这个问题最直接的手段,也是我认为优先级最高的一项。
如果你正在评估平台能力,重点看三个点:状态机是否可自定义且能配置准出条件校验、是否支持事件驱动的自动化规则、是否支持私有化部署与历史数据迁移。以 PingCode 为例,这三点恰好是它面向中大型组织时的核心能力,也是我从旧平台迁移项目时最看重的部分。
3. 情况三:500 人以上或有强合规要求
这个规模下,状态方法本身已经不够,需要叠加两样东西:权重的组合管理和审计轨迹。
权重要按里程碑对业务目标的影响来定,而不是按工作量。一个 3 天完成的合规审批节点,权重可能高于一个 20 天完成的内部工具节点。审计轨迹则要求任何状态变更都留痕,包括变更人、变更时间、变更前后状态和变更理由。
合规场景还有一个容易被忽略的要求:状态数据必须可导出、可离线归档。这也是私有化部署在这个规模下几乎是刚需的原因。
4. 情况四:正在从其他平台迁移
迁移场景下,最容易出问题的不是数据搬运,而是状态语义的映射。旧平台的 5 个状态映射到新平台的 6 个状态,往往不是一对一关系,而是多对多。
我的做法是:先做一次语义映射表,明确每个旧状态映射到哪个新状态,以及映射不确定的节点如何处理(通常是统一落到“待验证”由人工复核)。映射表确定之前不启动数据迁移,否则迁移完成后会得到一堆语义混乱的历史数据。
七、不同情况下的取舍
任何状态方法都有代价,关键是想清楚你愿意付哪一份。下面是我自己在不同项目里做过的取舍,以及事后评价。
1. 取舍一:状态粒度 vs 填报成本
状态越细,风险越可见,但填报成本越高。我做过一个粗略测算:状态数从 4 个增加到 7 个,人均每周填报时间从约 6 分钟上升到约 14 分钟,但状态更新延迟中位数从 2.8 天降到 0.7 天。

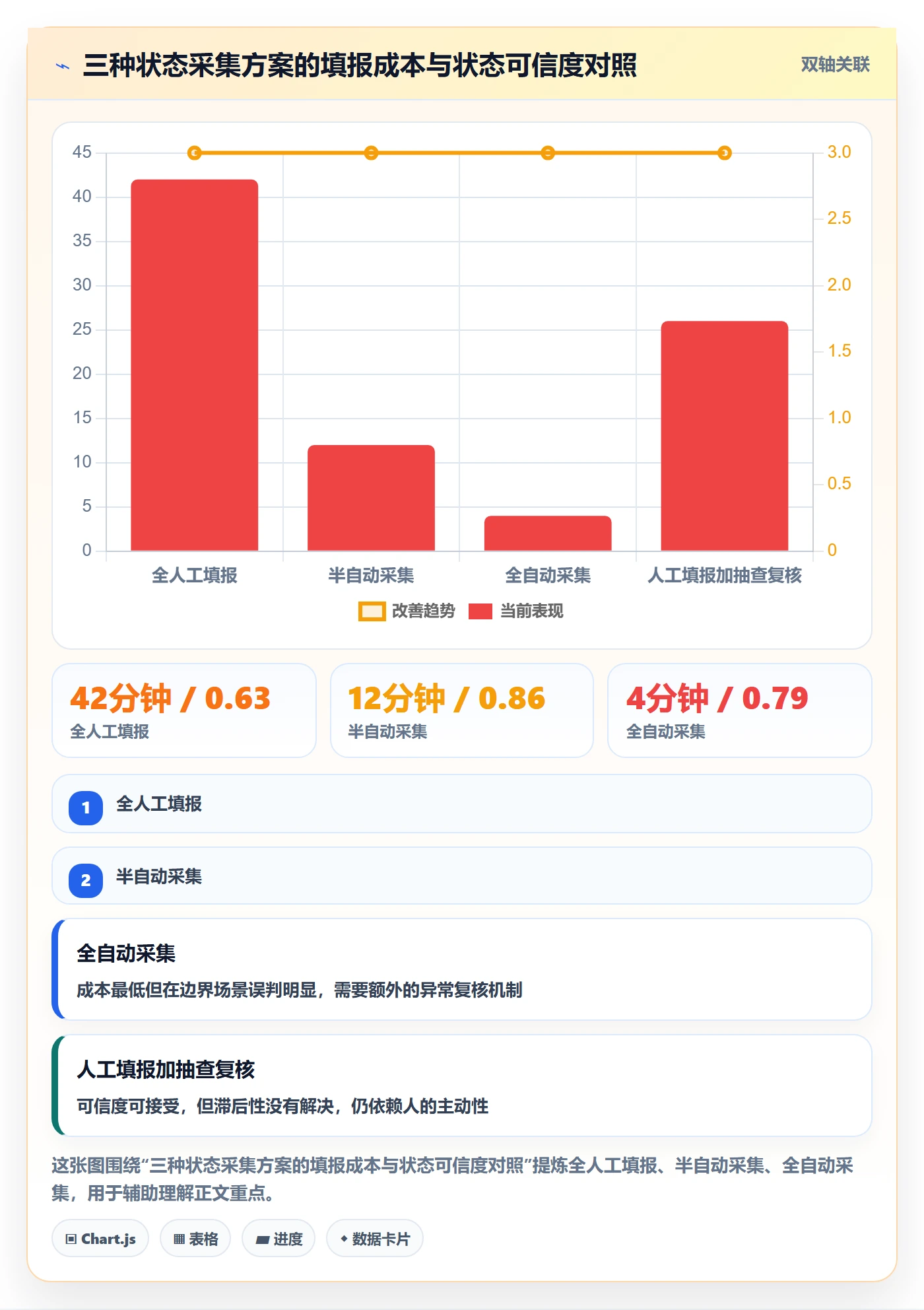

我的判断是:在 100 人以上的组织里,这笔交换几乎总是划算的。因为填报成本的绝对值很小(人均每周 14 分钟),而信息延迟带来的是会议成本和错误排期成本,量级完全不同。
2. 取舍二:自动化 vs 人工确认
我前面提过全自动化失败的案例。这里给出更精确的取舍建议:把状态流转拆成“事实层”和“判定层”。事实层(代码提交、构建成功、审批通过、文档更新)全部自动化采集;判定层(是否满足准出条件)保留人工确认,但把确认动作压缩到一次点击。
这样既拿到了数据的实时性,又保留了语义的准确性。代价是需要在工具里配置事件与状态的映射规则,一次性投入大约 2 到 3 人天。
3. 取舍三:统一标准 vs 团队自治
不同团队的业务性质差异很大,比如研发团队和交付团队的“完成”含义确实不同。我尝试过两种极端,结论是:状态名必须统一,准出条件的判定细则可以下沉。
也就是说,全组织都用“已验证”这个状态名,但研发团队可以把准出条件定义为“单元测试覆盖率达标且评审通过”,交付团队可以定义为“客户现场验收签字”。状态名统一保证了数据可汇总,细则下沉保证了贴合实际。
4. 取舍四:高频更新 vs 会议负担
高频更新不等于高频开会。我见过一些团队把状态更新频率提上去之后,会议也同步变多,结果净收益被抵消。正确做法是:数据高频更新,会议频率保持不变或降低,只讨论异常。
具体做法是把周会议程固定为三段:MSI 异常项(15 分钟)、阻塞项清单(20 分钟)、需要跨部门协调的事项(15 分钟)。没有异常的指标不进入议程。
5. 取舍五:私有化部署 vs SaaS
这是中大型组织绕不开的一次取舍。私有化部署意味着更高的初始投入和运维责任,但换来了数据可控、可审计、可与内网系统深度集成。SaaS 上线快、维护成本低,但数据出域和定制能力是硬约束。
我的经验判断是:当组织规模超过 300 人、或涉及金融、医疗、政企等强合规行业时,私有化部署基本是默认选项。低于这个规模,除非有明确合规要求,否则不必为此付出额外成本。

八、可直接复用的模板
这一节是可以直接拿去用的部分。我把自己在用的四个模板整理出来,包括定义卡片、登记表、看板指标和计算脚本。
1. 节点状态定义卡片模板
每个状态一张卡片,贴在项目协作空间里。卡片内容固定为六项,缺一项这个状态就不算定义完成。
状态名称:待验证
所属阶段:交付后、验收前
进入条件:节点责任人已提交全部必需产出物,并附可访问的证据链接
退出条件:至少一名指定评审人给出"通过"结论,且无未处理的高优先级评审意见
责任角色:评审人(默认由下游节点责任人担任)
证据要求:产出物链接、评审记录、如有变更需附变更单编号
超时规则:进入该状态超过 3 个自然日未给出结论,自动标记为异常并在看板置顶
2. 节点状态登记表模板
如果暂时没有工具支撑,用表格也能跑起来。下面是我早期用过的最小字段集,关键是不能省掉时间戳和证据两列。
| 字段 | 填写要求 | 是否必填 |
|---|---|---|
| 节点编号与名称 | 全局唯一编号,便于跨项目引用 | 必填 |
| 里程碑归属与权重 | 权重取 1、2、3,关键路径节点必须为 3 | 必填 |
| 当前状态 | 从统一状态字典中选择,不允许自由填写 | 必填 |
| 状态进入时间 | 自动记录,不接受手工补录 | 必填 |
| 准出证据链接 | 完成后必填,校验链接可访问 | 流转至待验证时必填 |
| 阻塞项描述 | 出现阻塞时填写,且必须同时填责任人与预计解除日期 | 条件必填 |
| 计划完成日 | 立项时确定,变更需走变更流程 | 必填 |
| 实际完成日 | 进入已验证状态时自动写入 | 自动 |
3. 周度里程碑健康度看板指标
看板只放四项,多了没人看。每周自动生成,会议前 30 分钟推送给所有参会人。
- 里程碑偏差指数 MSI,带红色、黄色、绿色三档标识,并列出贡献偏差最大的 3 个节点;
- 节点状态滞留 TOP 10,按当前状态停留天数降序,标注责任人;
- 阻塞项清单,含阻塞描述、责任人、预计解除日期、已阻塞天数;
- 状态可信度 CS,按团队维度展示,低于 0.85 时自动附加提示。
4. 滞留时长计算脚本(示意)
如果用的是支持数据导出的平台,下面这段伪 SQL 可以直接用来算状态滞留:
-- 计算每个节点在每一状态上的滞留天数(示意 SQL)
SELECT
node_id,
status,
MIN(enter_time) AS status_enter,
MAX(exit_time) AS status_exit,
DATEDIFF('day', MIN(enter_time), MAX(exit_time)) AS dwell_days,
COUNT(*) AS transition_count
FROM node_status_history
WHERE project_id = :project_id
AND enter_time 在 本季度范围内
GROUP BY node_id, status
HAVING dwell_days 大于 5
ORDER BY dwell_days DESC;
-- 输出结果用于定位"长时间不动"的节点,
-- 并区分是工作在推进但未流转,还是确实处于停滞。
5. 会议议程模板
最后是议程模板。我把它固定成三段,总时长控制在 50 分钟以内:
- 异常指标确认(15 分钟):只看 MSI 红色和黄色标记的里程碑,逐项确认偏差原因;
- 阻塞项处理(20 分钟):逐项过阻塞清单,每个阻塞项必须当场给出解除日期或升级路径;
- 跨部门协调(15 分钟):仅处理需要其他部门配合的事项,其他内容会后单独沟通。
一个明确的规则是:已经处于正常状态的节点不上会。这条规则单独就砍掉了过去 60% 以上的会议时间。
九、高频问题答疑
1. 团队抗拒填报怎么办?
抗拒的根源通常是“填了没人用”。我的做法是先让数据产生可见价值:第一次用 MSI 提前预警了一个里程碑延期,并因此调整了资源,团队就会开始相信这套东西。反过来,如果填了两周数据但没人在会上引用,那抗拒是完全合理的。
2. 小团队有必要做这么细吗?
没必要。50 人以下,保持 5 个状态加一个证据字段就够了。状态机的复杂度应该和组织规模、并行项目数、跨团队依赖数成正比。小团队过早引入复杂状态机,收益基本为负。
3. 状态数据和绩效考核挂钩会不会导致造假?
会,而且几乎必然。我的原则是:状态数据用于资源配置和风险预警,不用于个人考核。一旦和绩效绑定,你会立刻得到“全部准时”的漂亮报表和真实的延期。让数据保持真实的最好方式,是让说真话的人得到资源而不是惩罚。
4. 节点数量太多,怎么控制填报成本?
两条路径同时走。第一条是减少节点数量,只把关键路径和跨团队依赖设成节点,团队内部的细碎任务不进入节点层。第二条是降低单节点填报成本,用事件驱动自动记录时间戳,人工只做语义确认。
5. 状态回退率高是不是说明团队能力不行?
不一定。回退率高通常先说明准出条件太松。我自己经历的改造中,回退率从 27% 降到 11%,团队人员没有变化,变化的只是准出条件的严格程度和证据要求。先检查定义,再检查执行。
6. 旧的进度百分比字段要不要保留?
我的建议是保留但降权。可以作为参考字段存在,但不要用它做任何决策。真正进入决策链的应该只有状态、时间戳和证据三样东西。如果只能留一个,留状态。
7. 怎么判断改造进入了“真相暴露期”?
典型信号是:状态更新延迟下降但 OTR 和回退率同时恶化。这说明数据变准了而不是项目变差了。这个阶段一般持续 3 到 6 周,判断标准不是指标好转,而是数据完整性提升。管理层如果在这个阶段叫停,前面所有投入都会白费。
8. 什么情况下应该放弃状态方法论?
两种情况下不必强推。第一种是探索性研究项目,目标本身在变化,定义不出稳定的准出条件;第二种是周期短于两周的小项目,状态流转次数太少,统计不出有意义的规律。这两种场景用简单的任务清单加口头对齐更高效。
十、总结与下一步
这套方法里最反直觉的一点是:里程碑效率问题的解法不在“加速”,而在“让坏消息早点出现”。我见过的所有成功改造,第一阶段的指标都是变差的,因为它们终于开始说真话了。
第二个独特判断是:状态的价值不在状态本身,而在状态之间的流转过程。真正有信息量的不是“这个节点现在是什么状态”,而是“它在这个状态上待了多久、为什么、谁负责解除”。把关注点从状态名转移到滞留时长和阻塞清单上,是我认为收益最高的一次视角切换。
第三个判断关于工具边界。工具能做好的是事实采集、时间戳记录、异常自动上报和权限控制;工具做不好的是语义判定和准出条件的合理性。所以选型时,我不看状态字段有多少个,我看的是状态流转规则能不能配置、事件触发能不能自动化、数据能不能导出和离线归档。对于 100 人以上、有内网合规要求、且需要从旧平台迁移历史数据的组织,支持私有化部署和 Jira 平滑迁移的平台(例如 PingCode)在这一层上更有优势,这也是我在中大型项目里更常推荐的方向。
下一步,我建议你按这个顺序做三件事:
- 本周内做一次状态审计。随机抽 20 个已标记完成的节点,回溯验证是否真的满足准出条件。算出你的 CS 值,这就是你的起点基线。
- 两周内建立状态字典和准出条件卡片。先覆盖关键路径节点,不要全量铺开。每个状态卡片必须写清进入条件、退出条件、责任角色、证据要求、超时规则五项。
- 一个月内把状态更新改成事件驱动,并上线第一个健康度看板。看板只放 MSI、滞留 TOP 10、阻塞清单、可信度四项,每周自动生成,会议只讨论异常项。
如果你只能先做一件事,那就做第一件。因为不知道基线在哪,后面所有的改善都无法被证明,也无法被坚持。
常见问题解答(FAQ)
1. 项目节点状态到底该怎么定义,才能不被“进行中”糊弄过去?
我带过几个跨部门项目,每次周会上大家都说“在推进中”,结果到里程碑前两天才发现卡住了。我一直在想,节点状态是不是应该有一套更硬的口径,而不是靠人随口报?
我的做法是把状态从“人报”改成“由规则判定”,只留五档:未开始、进行中、风险、延期、已完成,每档都有触发条件。未开始=尚无实际工时和交付物;进行中=已开工且剩余天数≥剩余工作所需天数;风险=剩余天数小于剩余工作量,或前置依赖未闭环;延期=计划完成日已过且未通过验收;
已完成=交付物通过验收人签字或系统验收。这样“进行中”只在有把握达成时才成立。判断依据是剩余工期与剩余工作量的比值,而不是百分比进度,百分比是主观的,工期余量是客观的。落地时我会在某项目管理平台里把“风险”设为需要填写风险原因和补救日期的必填项,一旦变成风险就自动进周报,逼负责人给出动作。
经验值是:某节点连续两次周会都停在“风险”,基本可以按延期预判,提前启动资源协调。
2. 想量化“里程碑效率”,应该看哪几个指标,具体怎么算?
老板总问我项目效率怎么样,我一开始只能回答“还行”。后来发现没有统一口径,说什么都像拍脑袋。我想知道有没有一套能直接算出来、又能解释得清的指标。
我一般只抓四个指标,够用且能解释。一,里程碑准时率=按期或提前完成的里程碑数÷到期里程碑总数,口径上“按期”指在计划完成日当天或之前通过验收,晚一天也算延期,不要用“接近完成”折算。二,平均延期天数=所有延期里程碑的延期天数总和÷延期里程碑数量,只统计延期项,避免被大量准时项稀释。
三,节点状态翻转率=统计周期内由“正常/进行中”跳变到“风险/延期”的节点数÷在办节点总数,这个指标反映前兆洞察力,翻转率越低说明早期预警越有效。四,计划偏差=实际完成日与基线完成日差值的中位数,用中位数而不是平均数,因为极端延期会把平均数拉爆。统计口径建议固定为自然周或双周;
样本小于5个里程碑时不看比率、只看清单,否则结论不稳。
3. 节点状态跟踪模板到底该放哪些字段,才不会变成一张没人看的表?
我之前做过一个几十列的跟踪表,字段填得满满当当,结果两周后就没人维护了。现在想重新设计一个模板,但不确定哪些字段是真正必要的,哪些只是自我感动。
我的原则是“状态表只放能触发动作的字段”,控制在10列以内。
必要字段:节点名称、负责人(唯一责任人,不写部门)、里程碑类型(交付型/决策型/评审型)、计划开始与计划完成、基线完成日(用于算偏差,一旦锁定不随计划变更而改)、当前状态、剩余工作量(人天或百分比,二选一但全员统一)、依赖项(前置节点编号)、风险说明与补救日期、最后更新时间。
其中基线完成日和最后更新时间最容易被省掉,却恰恰最关键:没有基线就算不出偏差,没有更新时间就判断不了数据是否可信。模板落地时我要求最后更新时间超过7天自动标黄、超过14天标红,让“没更新”本身成为可见的风险信号。决策型和评审型节点还要加一列“决策人”,否则会一直卡在“等反馈”。
4. 团队不及时更新节点状态、甚至报喜不报忧,作为项目负责人怎么用数据机制解决?
我遇到过最难受的情况是所有人都说没问题,结果里程碑当天集体延期。事后复盘发现状态早就该标红,只是没人愿意第一个说出来。我想知道有没有机制上的办法,而不是靠开会喊话。
靠喊话没用,得让“说真话”的成本低于“隐瞒”。我做三件事。第一,把状态更新从人工汇报改成自动采集+人工确认:在某项目管理平台里让任务流转、提交记录自动带出最后活动时间,负责人只需确认状态,减少填写负担,人越省事越愿意填。

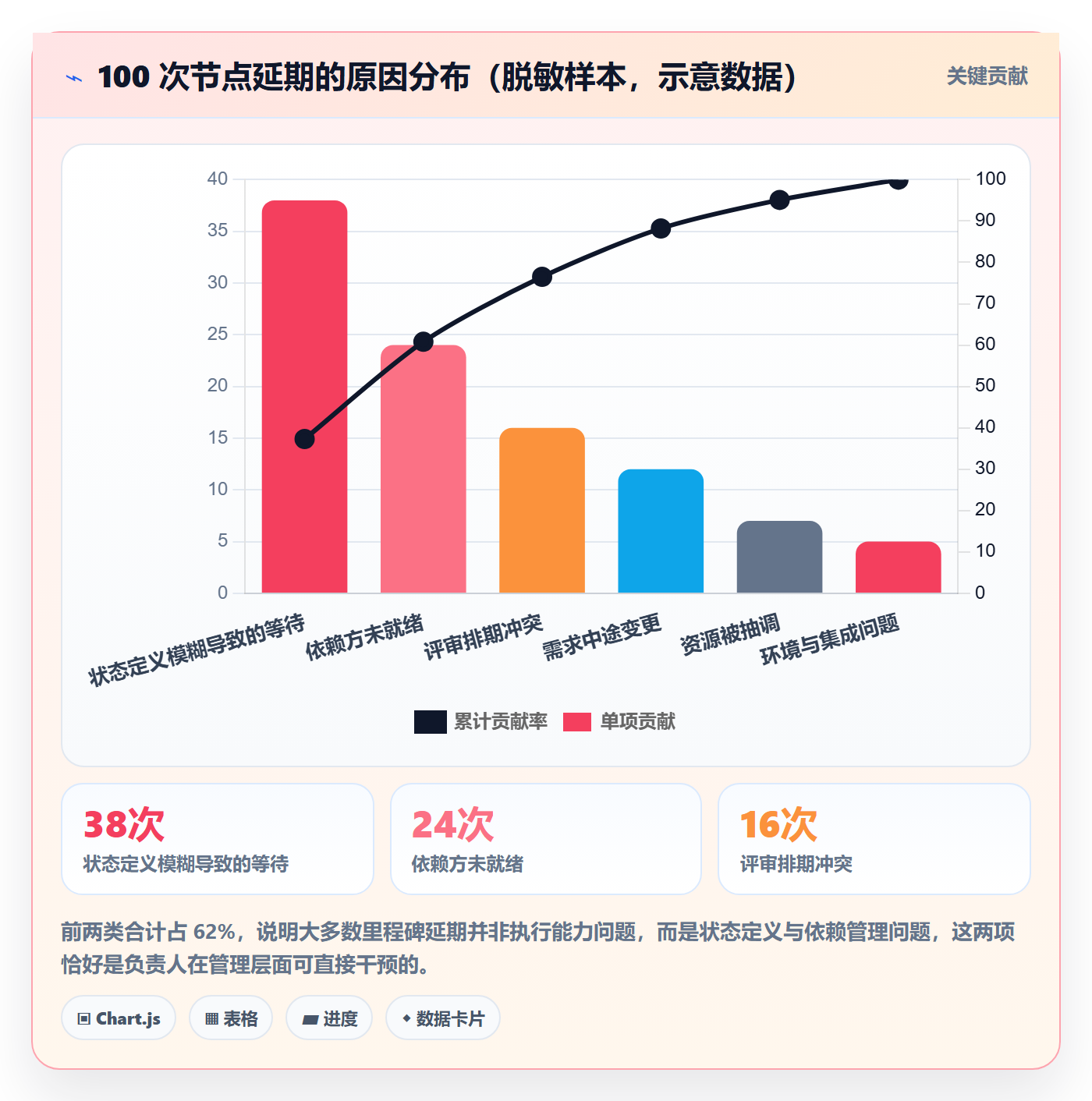

第二,区分“预测”和“实绩”两套数据:每周让负责人填一次预计完成日,系统记录预测变化轨迹,某节点的预计完成日连续两次往后推就自动进入风险清单,这比一次性汇报延期更容易被接受。第三,复盘时只追口径不追人,把延期原因归类为需求变更、依赖未到、资源不足、估算偏差四类并统计分布,用分布去改流程。
数据口径上我会看更新及时率=7天内更新过的在办节点数÷在办节点总数,健康项目经验值在90%以上,低于70%基本可判定这张状态表不可信,此时先修机制,再谈效率分析。
核心关键词
文章包含AI辅助创作:节点状态实操方法:项目负责人提升里程碑效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344006
读者评论
把“进行中”拆成就绪、执行中、阻塞这三态我试过,两周就退回原样了。问题不在定义,而在谁来改:执行人忙着干活,认为改状态是额外负担,阻塞又往往涉及别的部门,得对方先承认卡住。后来我们只强制保留“阻塞”一个额外状态,反而填得比较实。
六个指标里我对状态更新延迟中位数低于 1 天有点怀疑。评审本身就有排期,很多节点的真实变化发生在评审会上,如果评审一周一次,再怎么事件驱动也压不到一天,除非把评审也拆成日常小批。另外节点少的团队,准时率这种百分比波动很大,参考区间不太适用。
用“剩余关闭距离”替代百分比这个思路我认同,但它成立的前提是准出条件本身写得可数。我们之前把条件写成“性能达标”“文档齐全”这种,最后数出来的距离还是靠感觉。所以真正花时间的是先把每个节点的退出条件吵一遍,工具只能帮你锁住结论,锁不住定义。
