计划调整流程与规范:跨部门团队项目规划制度设计关键指标

我在 2023 年做过一次跨部门项目的复盘诊断:一个 47 人、横跨研发/硬件/供应链/市场四个部门的项目,12 个月里正式记录的计划调整申请有 118 份,平均每 3 天一次;项目最终仍然延期 11 周,交付范围只做到原基线的 68%。更刺眼的数字在后面,这 118 次调整里,只有 23 次留下了完整的影响评估记录,其余 95 次基本都是"在群里@一下负责人,对方回个'行'就执行了"。

这不是"没有流程"的问题。他们有一份 32 页的计划变更管理制度,写得比很多公司的都厚。问题在于这套制度只回答了"谁来签字",没有回答另外三个更要命的问题:什么算调整、谁在什么阈值内有权拍板、拍完板之后用什么指标验证这次调整是对的。这篇文章就是围绕这三个问题展开的。

一、核心结论:计划调整的本质是资源再分配,不是文档修改

先说我的判断。绝大多数跨部门项目的计划失控,不是因为变更太多,而是因为变更管理的对象搞错了。团队把"改计划"当成一次文档更新(改甘特图、改排期表、发个通知),而它本质上是一次范围、进度、成本、人力、风险和跨部门承诺的再分配。

既然是再分配,它就必须回答分配的三要素:谁有权分配、依据什么分配、分配完之后谁承担后果。只做第一层的制度,会退化成"签字仪式";做到三层的制度,才能把救火式的临时拍板变成可决策、可追踪、可复盘的治理机制。

我把这个判断拆成四条可以直接拿去对照的结论:

  • 没有冻结基线的组织,不存在"计划调整",只有"计划重写"。如果基线随时可以被改,那所有调整都是等效的,分级、审批、复盘全部失去锚点。
  • 流程的长度应该由影响半径决定,而不是由风险厌恶程度决定。一个 3 人天、不影响里程碑的调整走 5 级审批,结果只会是绕过流程。
  • 指标必须能防作弊。只考核"变更次数"的组织,一定会得到更少的变更记录和更多的隐性变更,而不是更稳的计划。
  • 制度的目标从来不是"零变更",而是降低非预期变更比例、缩短决策周期、提高调整后的达成率。这三者才是可被治理的目标。

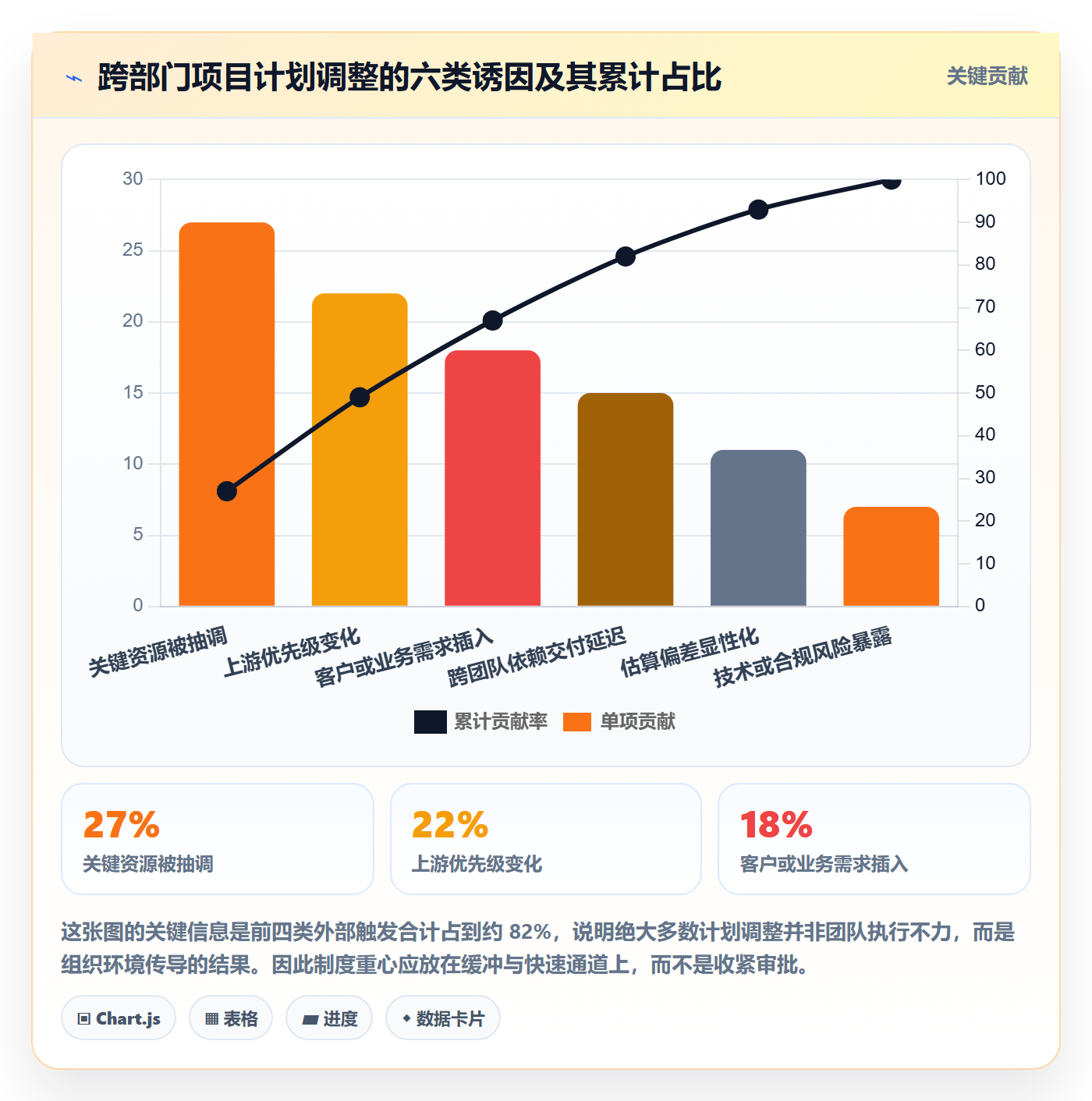

这三种组织状态的差距,比大多数人想象的大。下面这张图是我在三个不同类型的团队里观察到的典型分布(示意数据,样本推演)。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

二、背景与真实场景:跨部门项目失控的六类诱因

要设计制度,先要看清楚"计划到底是被什么推动着改的"。我把过去几年经手的项目调整申请做过一次归类,绝大部分可以归到六类诱因里。这个分类的价值在于:不同诱因对应完全不同的治理手段,如果混在一起处理,制度一定会过重或者过松。

1. 外部触发:资源被抽调、优先级变化、需求插入、依赖延迟

这四类诱因的共同点是,它们不是项目团队自己造成的,而是组织环境变化传导进来的。资源被抽调通常是更高优先级的项目插队;优先级变化往往来自季度战略调整;需求插入多发生在离客户更近的业务线;依赖延迟则来自上下游团队。

对这些诱因,正确的治理手段是缓冲和快速通道,而不是加强审批。因为审批拦不住资源被抽调,只会让团队花更多时间走流程,把损失从"进度损失"扩大到"进度损失 + 协调成本"。

2. 内部暴露:估算偏差显性化、技术或合规风险显性化

另外两类诱因性质完全不同。估算偏差在项目推进到 30%-50% 时会集中暴露;技术风险和合规风险也通常在方案细化后才看清。这两类是项目团队自己的认知更新,它们的正确治理手段是复盘和估算能力建设,而不是缓冲。

如果对这两类诱因也用"加缓冲"处理,组织会持续补贴自己的能力缺陷,每次估算不准都能靠缓冲兜住,估算能力永远不会提升。这是很多公司缓冲越加越厚、项目却越做越慢的根本原因。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

三、常见误区拆解:七个把制度做死的陷阱

下面这些误区,我几乎在每个"制度写得很厚但没人执行"的组织里都能看到至少三个。它们的共同特征是:看起来是在加强管理,实际上是在削弱管理的可信度。

1. 误区一:流程越重越安全

我见过一个项目要求所有计划调整,包括把某个任务从周三挪到周四,都必须经过项目经理、部门经理、PMO 三级会签。结果是:小调整全部口头执行,系统里只留下大调整记录。三个月后,管理层拿到的变更数据完全失真,因为 70% 以上的实际调整从未进入系统。

流程的重量必须匹配影响半径。超过这个匹配度,多出来的每一级审批都在生产"数据黑洞",而不是在生产控制力。

2. 误区二:只考核变更次数

"今年变更次数要下降 30%",这是我听过最危险的一类 KPI。它直接激励三种作弊行为:把大变更拆成多个小变更、把变更改名叫"优化"或"细化"、把变更推迟到季度末一次性补录。

更麻烦的是,它会让真正需要调整的项目不敢调。团队明知方向错了,也要硬着头皮做完再在复盘里承认,代价是几周甚至几个月的沉没成本。

3. 误区三:没有基线就谈变更

很多团队在系统里根本没有"基线"这个概念,任务和日期随手可改。这种情况下讨论"变更率"是没有意义的,因为分母不存在。你无法区分一次调整是"重大偏离"还是"日常排期微调"。

基线的价值不在于不可改变,而在于改变必须是一次显式事件。它让所有人知道"从这一刻起,计划发生了一次正式偏移"。

4. 误区四:把沟通当审批

"我已经跟相关部门沟通过了",这句话在跨部门项目里经常被当作变更获批的证据。但沟通和审批是两件事:沟通解决的是"知情",审批解决的是"承担"。

一个部门知道你要延期,不等于它愿意替你的延期承担它自己的交付责任。把两者混同,结果是项目延期后没人认账。

5. 误区五:只在上线前管,不在执行中管

很多组织的变更管理制度只覆盖"需求变更"这一个场景,一旦进入开发或交付执行阶段就不管了。但实际上,执行期才是资源被抽调、依赖延迟、风险暴露的高发期。

制度只覆盖前半段,等于只在最不容易出问题的地方装了监控。

6. 误区六:审批通过就等于变更关闭

审批通过只是"决策完成",不是"调整完成"。完整的闭环必须包括执行确认和效果验证:调整后的计划是否真的落地了?原计划里被替换掉的工作是否正式废弃了?相关方的承诺是否更新了?

我在审计中经常发现一种情况:变更被批准了,新任务建了,旧任务还挂在系统里,最后项目看起来"完成了 130% 的工作量"。

7. 误区七:把阈值写成行业标准

"预算变动超过 5% 必须上报 CCB",这个 5% 是怎么来的?很多制度是抄来的。阈值必须由组织自己的项目规模分布、决策成本和风险承受度反推,抄来的阈值几乎一定错配。

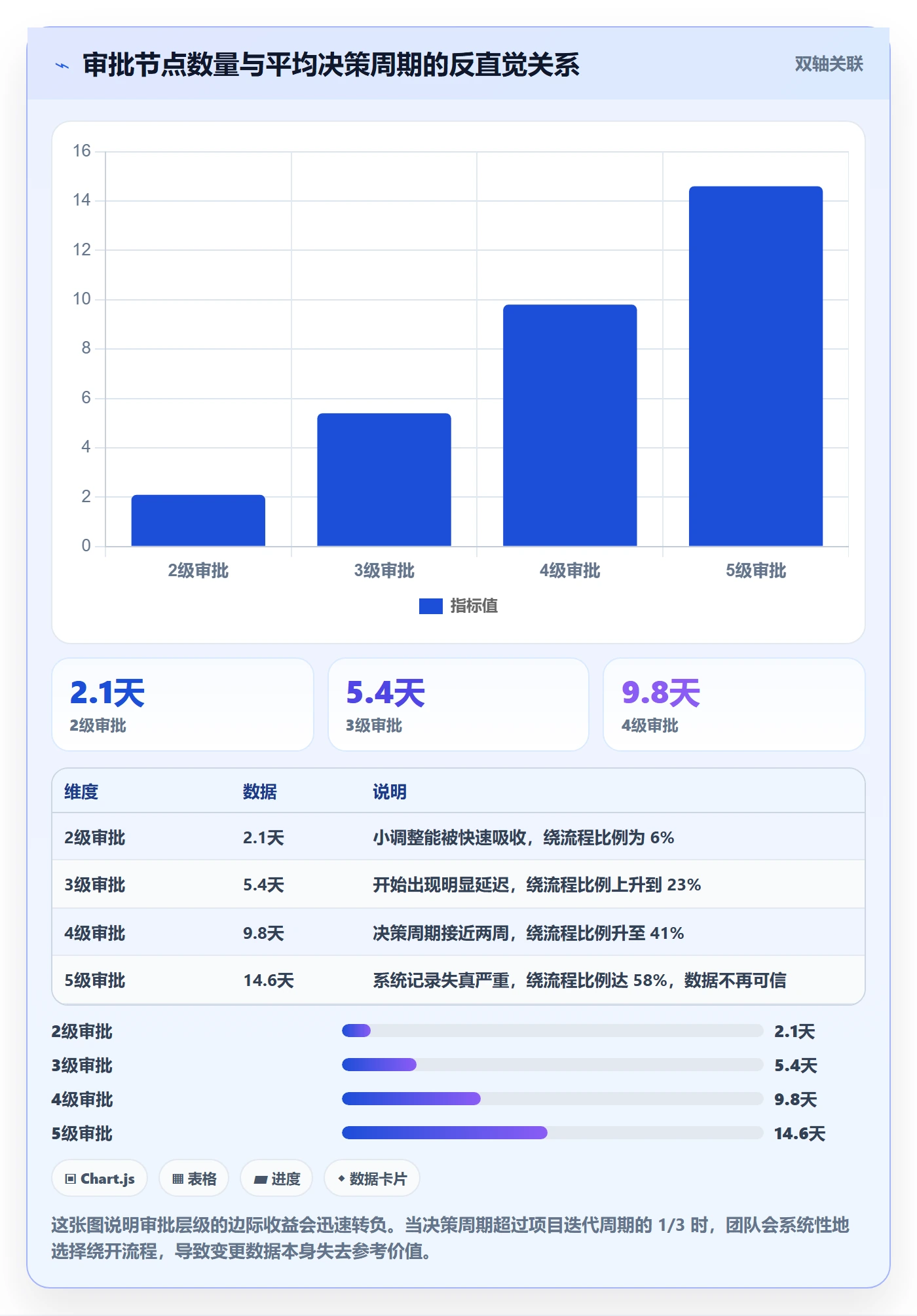

这张图展示了流程节点数量与审批效率之间的反直觉关系(示意数据)。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

四、专业判断逻辑:三个决策支点

把上面的误区反过来,就是制度设计的三个支点:基线定义、分级授权、影响评估的最小充分集。这三件事做好了,制度就不会跑偏;这三件事没做好,模板做得再漂亮也是空的。

1. 支点一:定义"调整"的边界

我建议在制度里明确区分四类动作,不要全部叫"变更":

  • 执行纠偏:在既有基线内调整任务顺序、内部资源分配,不改变里程碑、不改变交付范围。项目经理自决,留痕即可。
  • 计划调整:影响单个里程碑或部门内资源承诺,但不改变项目目标和总体预算。
  • 重大变更:影响关键路径、跨两个以上部门、影响预算或交付范围。
  • 重基线:项目目标、上线时间、合同金额或核心范围发生实质变化,需要重建基线。

把这四类混为一谈,是制度失效的首要原因。执行纠偏被当成变更,会增加 3 倍以上的无效工作量;重基线被当成普通变更,会让项目在错误方向上跑很久。

2. 支点二:分级授权与阈值设计

阈值不是拍脑袋定的,我一般建议按四个维度综合判定:人天影响、里程碑影响、跨部门数量、外部承诺影响。任一维度超限就升级,而不是取平均值。

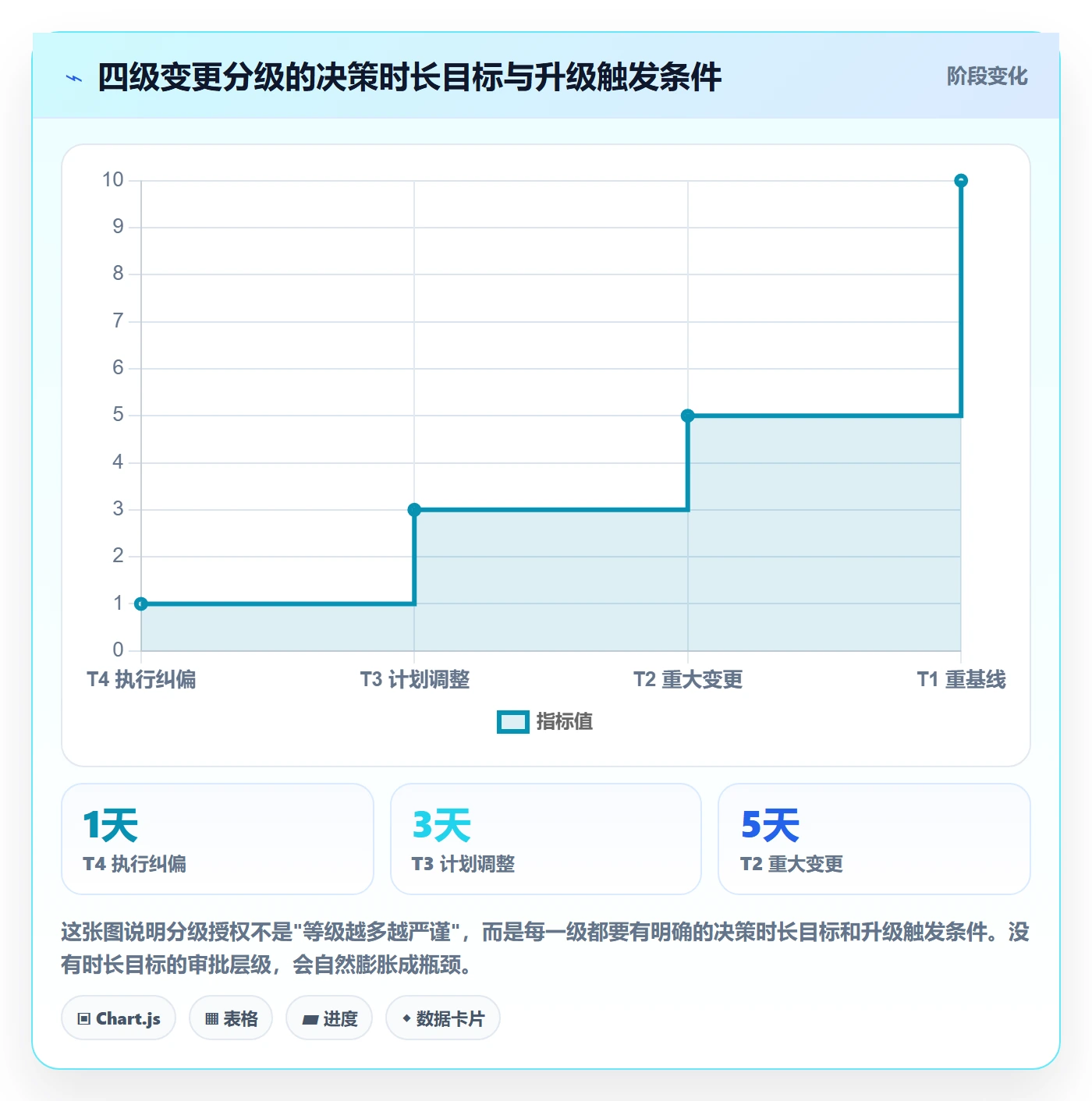

下面这张表是我给中大型组织做制度设计时常用的分级框架(示例阈值,需按组织实际校准,不是行业标准)。

等级 典型判据 审批层级 目标决策时长 是否重基线
T4 执行纠偏 不影响里程碑,工作量 ≤ 3 人天 项目经理自决,事后备案 24 小时内 否
T3 计划调整 影响单个里程碑或 3-15 人天 项目经理 + 职能部门接口人 3 个工作日 否
T2 重大变更 影响关键路径、跨 2 个以上部门、预算变动明显 项目发起人 / 变更控制委员会 5 个工作日 通常否
T1 重基线 目标、上线时间、合同金额或核心范围变化 发起人 + 业务负责人 + 财务/合规 10 个工作日 是

这套分级最关键的设计不是等级数量,而是 T4 快速通道。我观察到,只要 T4 通道足够顺畅,进入正式审批的变更量通常会下降 40% 以上,因为它把大量噪音从正式流程里剥离出去了。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

3. 支点三:影响评估的"最小充分集"

影响评估最常见的失败模式是两个极端:要么什么都不评估,要么要求填 40 个字段的表格。前者让决策变成拍脑袋,后者让所有人绕开流程。

我的经验是,一份可执行的影响评估只需要回答六个问题:动了什么、影响谁、影响多少、什么时候能补回来、如果不做会怎样、需要谁确认。这六问能覆盖 90% 的决策所需信息,额外字段应该按 T2/T1 等级才展开。

五、关键指标体系:不要只数变更次数

指标体系是这篇文章里我最想强调的部分,因为它是绝大多数制度的空白区。很多公司能拿出一份漂亮的变更流程,但拿不出一份说得清口径的变更指标表。

我把指标分成四类,外加一类"反指标"。这个结构的设计逻辑是:结果指标看效果,过程指标看效率,风险指标看隐患,协作指标看组织成本,反指标看有没有作弊。

1. 结果指标:这次调整之后,项目是更好还是更差

  • 基线稳定度:统计周期内未发生重基线的里程碑数量 / 总里程碑数量。越高说明计划越可靠。
  • 调整后达成率:变更批准后,新计划的实际达成比例。这个指标比"按时完成率"更能反映变更质量。
  • 范围蔓延指数:统计周期内累计新增范围工作量 / 原基线总工作量,通常以百分比呈现。
  • 成本偏差率:(实际成本 − 基线成本) / 基线成本。

2. 过程指标:决策链路是不是在正常运转

  • 变更审批周期:从申请提交到决策完成的中位天数。注意用中位数而不是平均数,因为极端值会严重扭曲判断。
  • 影响评估完整率:包含完整六问的申请数 / 总申请数。
  • 变更关闭率:已执行确认并关闭的变更数 / 已批准的变更数。这个指标低于 80% 通常意味着系统里堆积大量"僵尸变更"。
  • 决策留痕率:有明确决策记录(谁批的、依据什么、附加了什么条件)的变更比例。

3. 风险指标:隐患有没有在被看见

  • 高风险变更占比:T1/T2 等级变更在总量中的比例。这个比例持续上升,通常意味着前期规划质量在下降。
  • 返工率:因变更导致的返工工作量 / 总工作量。
  • 依赖冲突数:统计周期内因变更引发的跨团队依赖冲突次数。

4. 协作指标:跨部门的组织成本有多高

  • 跨部门争议仲裁时长:从出现优先级争议到形成决议的中位天数。
  • 变更通知到达确认率:受影响方确认收到变更通知的比例。
  • 接口人对齐满意度:建议用季度问卷采集,评分口径固定为 1-5 分。

5. 反指标:用来发现制度被玩坏的方式

这是我认为最容易被忽略、也最有价值的一类。反指标不进入考核,只进入审计和复盘。它的作用是让管理者能看到"数据好看"背后的真实状态。

  • 变更拆分率:同一工作包在 7 天内被拆成多次申请的比例。异常升高说明团队在规避审批阈值。
  • 补录率:变更实际执行时间早于申请提交时间的比例。这个数字是"先做后补"的直接证据。
  • 口头变更比:通过非正式渠道确认的调整数量 / 系统内正式变更数量。
  • 变更频次集中度:季度末变更数量的占比。异常集中通常说明存在集中补录。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

6. 指标口径表:没有口径的指标等于没有指标

我坚持每个指标都必须写清五件事:定义公式、数据来源、统计频率、责任人、典型失真方式。下面这张表是我常用的最小口径模板。

指标 定义/公式 数据来源 频率 责任人 典型失真
变更审批周期 决策完成时间 − 申请提交时间,取中位数 变更申请单时间戳 周 PMO 只统计已批准项,忽略被驳回项会低估周期
影响评估完整率 六问字段全部填写的申请数 / 总申请数 申请单必填字段校验 周 PMO 字段填了但内容空洞,需抽样复核
范围蔓延指数 累计新增范围工作量 / 原基线工作量 工作项基线对比 月 项目经理 拆细工作项导致新增量被低估
补录率 实际执行时间早于提交时间的申请数 / 总申请数 系统操作日志 月 PMO 审计 执行时间被手动改写,需比对日志
变更关闭率 已执行确认并关闭的变更数 / 已批准变更数 变更单状态流转 月 项目经理 只改状态不做执行确认,导致虚高

7. 用代码固化口径,而不是靠人记忆

指标口径最容易失守的地方是"人"。同一个指标,不同 PM 算出来不一样,三个月后大家就都不信了。我的做法是把关键口径写成可执行的规则配置,放进项目管理工具的自动化规则或数据看板里。

# 计划调整指标口径配置(示例结构,非特定工具语法)
metrics:

change_approval_cycle:

formula: median(decision_time – submit_time)

scope: all_change_requests # 注意:包含被驳回项,避免低估

granularity: week

owner: PMO

guardrail: exclude_invalid_records # 仅剔除重复提交,不剔除驳回

backfill_rate:

formula: count(executed_at < submitted_at) / count(all_change_requests)

scope: all_change_requests

granularity: month

owner: PMO_AUDIT

guardrail: compare_with_operation_log # 与系统日志交叉验证

scope_creep_index:

formula: sum(added_scope_effort) / sum(baseline_scope_effort)

scope: approved_and_executed_changes

granularity: month

owner: PROJECT_MANAGER

guardrail: flag_split_requests # 标注疑似拆分的工作项

change_close_rate:

formula: count(executed_confirmed) / count(approved)

scope: approved_changes

granularity: month

owner: PROJECT_MANAGER

guardrail: require_execution_evidence # 关闭必须附执行确认

把口径写进规则里的好处是:指标从"需要解释的东西"变成"自动产出的东西"。这直接降低了 PMO 每个月做数据校对的人力消耗,也让争议从"你算错了"变成"规则要不要改"。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

六、落地案例与数据观察:一个 100 人以上组织的改造过程

下面这个案例来自一家 400 人规模的制造企业,做智能装备研发,项目团队常年维持在 100-180 人之间,跨研发、工艺、供应链、质量、客户交付五个部门。他们找我时的问题是:项目计划在系统里几乎每周都变,但管理层看不到可信的变更数据。

1. 改造前:三个数据说明问题严重程度

我先做了两周的基线诊断。发现三个事实:第一,系统里 12 个月内记录的正式变更只有 61 条,但通过会议纪要和工作群回溯出的实际调整超过 300 次,口头变更比接近 4:1。第二,变更单的平均审批周期是 11.3 个工作日,最长的走了 34 天。第三,系统里已经批准但从未关闭的变更单有 47 条,占比超过 70%。

这三个数字放在一起,指向的其实是同一件事:流程不被信任。团队不是不想记录,而是记录的成本远高于收益,填完那张 40 多字段的表、等 11 天、还可能被驳回,不如直接干。

2. 改造动作:四级分级 + 六问评估 + 指标看板

改造分三步,总共用了 6 周。第一步是重做分级:把原来的一刀切审批改成 T4-T1 四级,T4 走事后备案,T3 由项目经理和接口人双签,只有 T2/T1 才需要上委员会。这一步直接把进入正式审批的变更量从每周 15 单降到了每周 4-6 单。

第二步是把变更申请单从 40 多个字段砍到 6 个核心字段(动了什么、影响谁、影响多少、何时补回、不做的后果、需要谁确认),并按等级动态展开。申请单平均填写时间从 25 分钟降到 7 分钟。

第三步是建指标看板,把审批周期中位数、评估完整率、变更关闭率、补录率四个指标做成周视图,PMO 每周一发布,不再做月度汇总。

在工具层面,他们当时面临的现实问题是:原有的项目管理工具是海外产品,成本高、数据出境存在合规顾虑,而变更流程和基线管理又需要在同一套系统里落地。对于 100 人以上的中大型组织,如果要同时满足基线管理、变更流程自动化和数据合规要求,支持私有化部署的国产平台通常是更现实的选择,同时还要能承接原有系统的历史数据。他们最终选择了 PingCode,主要考虑三点:支持私有化部署满足数据合规、支持从 Jira 平滑迁移避免历史数据丢失、以及变更流程和基线可以在同一套工作项体系里打通。

迁移和流程配置合计用了 5 周(其中历史数据迁移 2 周)。配置的核心不是界面,而是把上面那张指标口径表变成系统里的自动规则,这是"制度能否持续"的分水岭。

3. 改造后:12 个月的数据变化

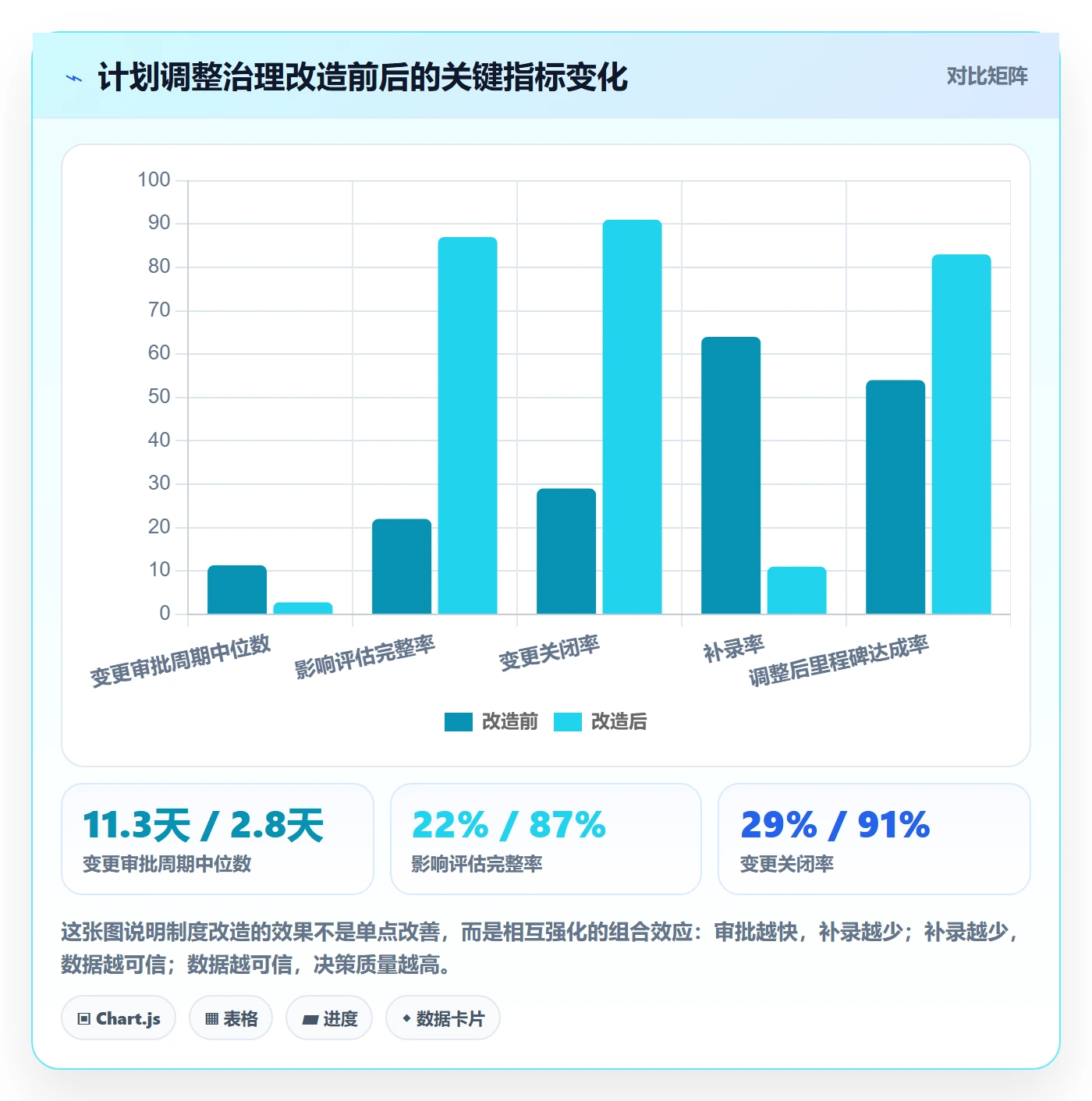

下面是我跟踪到的前后对比数据(企业实际数据,经脱敏处理)。需要说明的是,这些改善并非全部来自工具,分级授权和字段精简的贡献同样大,工具的作用是让制度可执行、可留痕、可度量。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

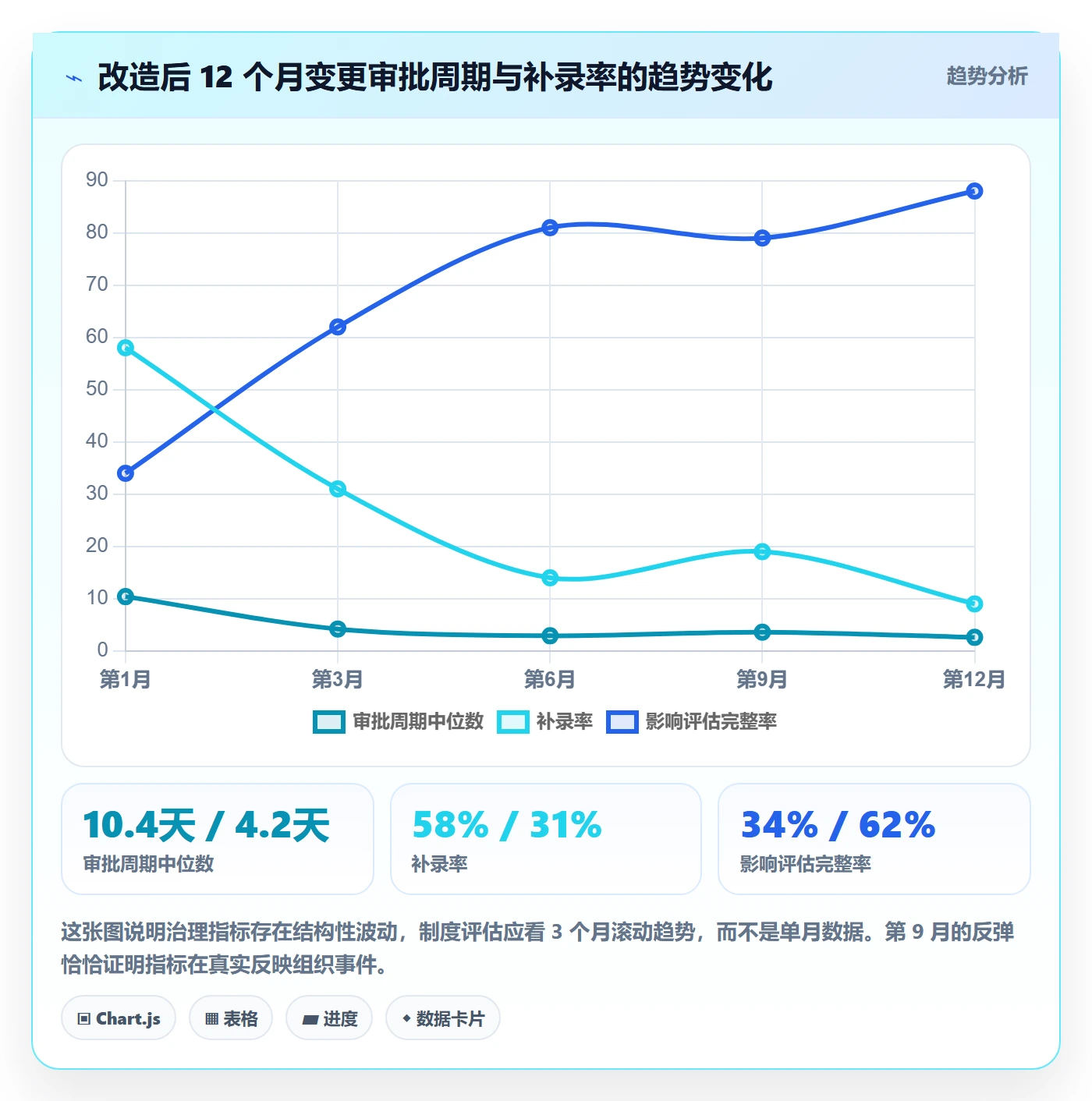

我还跟踪了 12 个月的审批周期趋势。前 3 个月下降最快,中间有两次小幅反弹,分别对应一次重大范围变更和一次组织架构调整。这说明指标不是单向变好的,它会随组织事件波动,看趋势比看单点更有意义。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

七、不同情况下的行动建议

制度没有通用解,只有匹配解。我按组织规模和项目特征分了四类场景,给出不同的起点建议。

1. 场景一:50 人以下、单一项目为主的团队

这个阶段不要做分级授权,做了也是负担。我的建议是:先把基线冻结做好,每周固定一个时点确认基线,任何改动都在这个时点统一处理。同时只保留两个指标:影响评估完整率和变更关闭率。这两个指标最能反映"记录是否真实"和"执行是否闭环"。

审批层级建议控制在两级以内。50 人以下的团队,跨部门问题靠沟通解决的成本远低于靠流程解决。

2. 场景二:100-300 人、多项目并行的组织

这是最需要分级授权的区间。建议建立 T4-T2 三级(T1 重基线可并入 T2 加发起人确认),并设立一个轻量的变更控制委员会,成员 5-7 人,每周固定 30 分钟例会,只处理 T2 事项。

指标上,建议全量上四类指标,其中反指标至少保留补录率和变更拆分率两个。同时要开始考虑工具承载能力:这个规模下,靠表格管理变更流程基本会在 6 个月内崩掉,因为数据无法交叉验证。

3. 场景三:300 人以上、跨地域或多产品线的组织

这个规模下,制度的重点从"分级授权"转向"标准统一"。多产品线各自定阈值是必然的,但指标口径必须统一,否则集团层面无法比较。

我建议的做法是:定义集团级指标字典,各产品线只能在字典里选指标,不能自创口径。同时建立季度制度审计:抽查 20-30 份变更申请,验证补录率、拆分率、评估质量。审计结果不进考核,只做改进输入。

4. 场景四:强合规行业(医疗、金融、汽车等)

合规行业的特殊之处在于,某些变更的审批不是管理选择,而是监管要求。建议做法是把变更分成"合规相关"和"非合规相关"两条通道:合规相关的走完整留痕和独立审批,非合规相关的走快速通道。

这样做的目的是避免合规要求把所有变更都拖成重流程,一旦全员重流程,团队就会在合规通道外偷偷执行,风险反而更高。

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

八、不同情况下的取舍

制度设计的难点从来不是"哪个方案更好",而是"在两个都有代价的方案里选哪个"。下面是我在处理跨部门计划调整时最常遇到的四组取舍。

1. 取舍一:审批速度 vs 决策质量

如果你把审批周期目标压到 1 天,代价一定是决策依据变薄。反过来,如果要求每次都做完整影响评估,周期必然拉长。我的判断是:按等级分开取舍,而不是全局选一个。T4 优先速度,T2/T1 优先质量;T3 两者兼顾,用"六问必填但可简答"的方式平衡。

关键在于,这个取舍必须在制度里写清楚,而不是让每个项目经理自己猜。制度里没写清楚的地方,团队一定会选择最省事的那条路。

2. 取舍二:缓冲预留 vs 资源效率

预留缓冲能吸收环境波动,但会降低资源利用率;不预留缓冲效率高,但一次资源抽调就能打乱整个计划。我的经验值是:跨部门依赖超过 3 个的项目,进度缓冲建议预留 10%-15%,且必须显式记录在基线里,不能藏在估算里。

藏在估算里的缓冲是最糟的选择:它既降低了透明度,又无法在真正需要时被管理层看见和调配。

3. 取舍三:指标数量 vs 数据可信度

指标越多,采集成本越高,失真概率越大。我见过一个团队上了 18 个变更指标,结果所有指标都没人看。我的一般建议是:进入考核的指标不超过 5 个,进入审计的反指标不超过 4 个。

如果一定要扩,扩审计指标而不是考核指标,因为审计不直接产生激励扭曲。

4. 取舍四:统一制度 vs 项目自治

统一制度便于比较和管理,但会误伤特殊项目;项目自治更贴合实际,但会让集团层面失去可见性。我倾向的做法是"骨架统一、阈值自治":流程阶段、指标口径、留痕要求由组织统一规定;分级阈值、审批层级、会议频率由各项目集根据自身情况校准,并报 PMO 备案。

这样既保证了横向可比,又给了一线调整空间。彻底的统一或彻底的自治,都会在 12 个月内暴露明显问题。

取舍维度 选 A 的代价 选 B 的代价 我的默认建议
审批速度 vs 决策质量 依据变薄,调整后返工率上升 周期拉长,绕流程比例上升 按等级分裂取舍,T4 优先速度,T2/T1 优先质量
缓冲预留 vs 资源效率 资源利用率下降 5%-10% 一次抽调即打乱全局计划 跨部门依赖 ≥3 个时预留 10%-15% 显式缓冲
指标数量 vs 数据可信度 采集成本高,指标无人看 无法发现隐性变更 考核 ≤5 个,审计反指标 ≤4 个
统一制度 vs 项目自治 误伤特殊项目,团队绕行 集团层面失去可见性 骨架统一、阈值自治、报备管理

计划调整流程与规范:跨部门团队项目规划制度设计关键指标

九、结语:把"改计划"从一次事故变成一次决策

回到开头那个 118 次调整的项目。他们真正缺的不是审批表,而是一套能让调整变得可解释、可决策、可追踪、可复盘的机制。可解释,是指每次调整都能说清动因和影响;可决策,是指有明确的人在明确时限内做出明确结论;可追踪,是指调整后的执行和关闭都能被看到;可复盘,是指能从历史调整里提炼出规划改进的输入。

我在这篇文章里最想传递的一个独特判断是:计划调整制度的核心竞争力不在于流程有多严谨,而在于它能否持续生产可信的数据。一个能被信任的、有两级审批、数据真实的轻流程,价值远高于一个五级审批、数据失真的重流程。因为前者能支撑决策,后者只能支撑汇报。

另一个我认为被严重低估的点是反指标。任何一个只考核变更数量的组织,都会在 6 个月内收到一份漂亮但虚假的变更数据。补录率、变更拆分率、口头变更比这三个指标,比任何一张审批表都更能告诉你制度的真实运行状态。

如果你准备推进这件事,我建议下一步按这个顺序做,不要跳步:

  1. 本周内完成基线定义:明确哪些字段进入基线、基线在什么条件下冻结、重基线的审批人是谁。这一步不做,后面全是空中楼阁。
  2. 两周内跑一次数据基线盘点:抽取过去 3 个月的变更记录,算出口头变更比、补录率、审批周期中位数。这三个数字会告诉你真实起点。
  3. 一个月内落地 T4 快速通道:只做一件事,把不影响里程碑、工作量在阈值以内的小调整改为事后备案。这是投入产出比最高的单点动作。
  4. 两个月内建立指标口径表:先做 4 个考核指标 + 3 个反指标,每个指标写清公式、数据源、频率、责任人。
  5. 三个月内完成第一次制度审计:抽查 20 份变更申请,验证数据真实性,然后根据发现调整阈值。制度的第一版一定是错的,关键是让它能被修正。

最后提醒一句:如果你所在的组织规模已经超过 100 人、跨部门依赖超过 3 个,靠表格和邮件管理计划调整基本不可能持续超过半年。这个阶段需要的是能把基线、变更流程、审批留痕和指标口径放在同一套数据模型里的工具支撑,这不只是效率问题,而是数据能否交叉验证、制度能否被审计的问题。选型时优先看三件事:能否支持私有化部署满足数据合规、能否承接历史数据避免断档、能否把变更流程和基线管理打通。

这三点决定了你的制度能不能真正跑起来,而不是停在文档里。

常见问题解答(FAQ)

1. 跨部门项目的计划调整,分级授权的阈值到底该怎么定?小团队是不是不用分级?

我第一次写这套制度的时候,把审批阈值定得特别细,结果要么所有人都跑来找我签字,要么干脆没人走流程,两边都不讨好。后来换了个项目又发现,同样一套阈值放在研发主导的项目上够用,放在要对外交付的项目上就完全失控。我就想知道,这个阈值到底有没有一个可推演的定法,而不是各处抄一套数字。

阈值不要先抄数字,先划两条硬边界:第一,这次调整是否需要重新分配其他部门的资源;第二,是否影响对外承诺(交付日期、验收标准、合规要求)。只要碰到其中一条,就不能由项目经理单方决定。在这两条硬边界之上,再叠加量化阈值,比如工期变动幅度、成本变动金额、占用关键资源的人天、是否触及关键路径里程碑。

量化部分的数字,用自己组织的历史数据反推:把过去半年到一年所有计划调整记录拉出来按影响面排序,标出哪些是真需要高层或变更委员会拍板的,找出这批案例的共同特征(比如都涉及两个以上部门、或都改了对外承诺),把阈值卡在这批案例的下沿,而不是卡在平均数上。

定完之后做一次回归测试,拿最近十次调整套一遍新规则,看有没有该上的没上、或者明显不该上的被卡住;如果超过两成的案例判错,说明阈值定偏了。小团队可以只保留两级,项目经理加部门接口人、项目发起人,但两条硬边界不能省,否则跨部门调整会变成谁嗓门大谁说了算。

2. 计划调整的关键指标,如果只统计变更数量会出什么问题?应该看哪些指标?

我们季度复盘的时候,领导盯着变更数量问为什么这么多,我解释了半天影响面,还是被要求下季度把数量降下来。结果下个季度数字确实好看了,但我知道团队是把大改动拆成小改动分批报,还有几次干脆先做了再补单。这让我怀疑,指标本身是不是设计错了。

只统计变更数量一定会引出反指标:隐瞒不报、把一个变更拆成几个小变更、先执行后补流程、或者把调整拖到项目结束一起算。所以指标必须成对设计,结果指标配过程指标。可用的口径大致四类。结果类:基线稳定度等于统计周期内影响关键路径的调整数除以原计划关键路径里程碑数,再用一减;

范围蔓延指数等于未经流程确认的新增工作量除以期间总交付工作量;另有成本偏差率和关键路径偏移天数。过程类:决策周期取从申请提交到决策完成的自然日中位数,关闭率等于已执行并验证关闭的调整数除以已批准调整数,影响评估完整率和决策留痕率按抽查比例算。风险类:高风险调整占比、返工率、依赖冲突数。

协作类:受影响部门的确认及时率、跨部门满意度评分,用统一问卷在每次调整关闭后采集。每个指标都要写成一张口径表,字段至少包括定义、计算公式、数据来源系统、统计频率、责任人、异常阈值,没有口径表的指标不要上仪表盘。

判断指标是否健康的标准是:当你把某个指标设成考核项之后,团队的行为有没有朝反方向变化,如果有,就要立刻补一个对冲指标。

3. 跨部门计划调整流程怎么设计,才不会变成谁都要签字、签完项目已经延期了?

我们现在的调整单要跑六个部门会签,最快的记录是九天,最慢的一次跨了三周,期间项目组只能先干着。我能理解要留痕、要控风险,但每次小调整都走完整流程,实际结果就是大家都在绕流程,反而更难追踪。所以我很想知道,流程的重心到底应该放在哪一步。

流程的重心不是审批,而是影响评估和决策分级,完整的闭环应该是触发、影响评估、分级决策、沟通、执行、关闭、复盘。真正的提速点在三个地方。第一,申请单只保留必要字段,谁提、改什么、为什么改、不改会怎样、影响哪些部门和里程碑,超过一页的表格基本没人认真填。

第二,给影响评估设服务时限,比如接口人若干工作日内必须返回评估意见,超时视为默认同意且风险由该部门承担,这一条写进制度才有人按时响应。第三,把调整按影响面分级,低影响的小调整走快速通道,由项目经理和直接受影响的接口人确认后执行、事后备案;涉及跨部门资源重新分配或对外承诺的才上到发起人或变更委员会。

另外建议设两条缓冲,一是在关键资源和进度上预留一定冗余,具体比例按项目不确定性定,不确定性越高留得越多;二是设定固定的决策节奏加一条紧急通道,紧急通道要有明确的启用条件和使用记录,否则很快会被滥用。

检验流程是否合理,看两个数就够了:决策周期中位数有没有随项目规模线性膨胀,以及调整导致的关键路径偏移天数在总偏移里占多大比例。

4. 制度文档写好了但推不动,跨部门没人愿意配合,应该从哪里开始落地?

我拿着流程图去开宣贯会,各部门负责人都说支持、都说很好,第二周该补的申请单还是没人补。后来我意识到可能不是大家不认可,而是这套制度跟项目里已有的排期表、周会、资源协调方式全都对不上,等于多了一套并行系统。想请教一下,这种情况下最现实的切入顺序是什么。

推不动通常不是意愿问题,而是顺序问题:多数团队根本没有可谈的基线,你却先上了流程。建议按四周推进。第一周只做盘点,不做制度:把在建的跨部门项目列出来,确认每个项目有没有可识别的范围边界、里程碑日期和资源承诺,同时把过去半年所有计划调整记录尽量还原出来做分类。

第二周定分级和模板,产出一页调整申请单加一页影响评估表,同时把授权层级和阈值写成一张对照表,让任何人拿到就能判断自己的事该找谁。第三周定指标口径和看板,先只上三个指标,决策周期、基线稳定度、关闭率,多了没人看。

第四周挑一个正在进行的、跨部门程度中等的项目做试点,双周复盘一次,重点看两件事:哪些调整本可以在规划阶段就纳入,以及哪些审批环节被证明是空转。判断制度是否真的落地,不要看申请单数量涨了多少,看三个硬信号:所有调整是否都有版本留痕,重大调整是否都附了影响评估,复盘是否真的产出了下一轮规划的改进项。

如果第三个月这三个信号里还有两个不成立,通常意味着你在做的不是制度,而是一份没人使用的文档。

核心关键词

读者评论

李
李书瑶

次调整只有 23 次留下影响评估,这个比例很有代表性。很多团队不是不记录,而是记录口径太宽,把执行纠偏和重基线混在一起填,最后数据既不可比也不可用。先分类再统计,比多填字段更重要。

谢
谢依诺

T4 快速通道那段说到点子上。小调整走三级以上会签,结果一定是口头执行、系统失真,管理层看到的变更数据反而更少。把噪音从正式流程里剥出去,正式审批量下降四成以上是合理的。

何
何子涵

只考核变更次数会激励三种作弊,这个判断很准。指标设计上还得补一条:非预期变更占比和调整后达成率要成对看,否则团队完全可以把变更改名叫优化,把数字做漂亮。

胡
胡安琪

分级阈值按人天、里程碑、跨部门数、外部承诺四个维度判定,任一超限就升级,比统一按预算比例更贴近实际。抄来的 5% 阈值确实经常错配,建议先统计自己过去一年的调整分布再定档。

文章包含AI辅助创作:计划调整流程与规范:跨部门团队项目规划制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304261
