2023 年我接手一个 5 个月交付周期的系统集成项目,团队 8 个人,分前端、后端、测试三个小组。项目上线前两周,集成测试撞出 17 个接口对不上的问题,追查下去发现:后端组用的是 3 周前的计划版本,前端组用的是上周刚改过排期的版本,测试组的用例还是按最初基线写的。共享盘里躺着 23 个计划文件,最新那个叫《项目计划_final_v3_改_最终版(2).xlsx》。
事后我做了一次工时复盘,整个项目 5 个月里,与"版本不一致"直接相关的返工和对齐工时是 386 人时,占总交付工时的 11.4%。而真正花在"排计划"这件事上的时间,满打满算不到 60 人时。也就是说,管计划的成本,2/3 花在了版本上,而不是花在计划本身。
这篇文章不讲甘特图怎么画,也不讲 WBS 怎么拆。它只回答一个问题:项目负责人在"计划版本"这件事上,到底该怎么做,才能把规划效率提上去,并且有一套可以直接套用的模板。我把自己在 4 个组织、7 个项目里的踩坑记录、治理前后数据、模板字段设计全部摊开讲,包括哪些做法看起来正确但实际是坑。
一、先给结论:计划版本管理是规划效率最容易忽略的杠杆
如果你只想记住四句话,记住这四句就够了。后面的所有内容,都是在解释这四句话为什么成立、以及怎么落地。
1. 版本混乱的成本,远高于排计划本身的成本
绝大多数项目负责人把精力投向"怎么把计划排得更准",但排得再准,只要版本分发出错,准确性就归零。计划版本的错误是乘法错误,不是加法错误,它会把前面所有努力一次性抹掉。
我接触过的项目里,计划编制本身的返工率通常只有 10%~15%,但版本相关的返工、对齐、等待确认加起来,能占到规划总耗时的 40%~60%。这两者不在一个量级上。
2. 版本管理不是文档管理,是信息分发问题
很多人一提高版本管理就想到"文件命名规范""文件夹分层"。这是文档管理思维。真正的问题在于:在某个具体时刻,某个具体角色,能不能拿到"当前对他有效"的那一版计划。
一个计划文件命名再规范,如果它躺在共享盘第三层目录里,而现场工程师习惯从微信群里点开一个三个月前的附件,这个规范就是无效的。版本管理解决的是"分发",不是"归档"。
3. 模板的价值不在格式漂亮,在于强制字段
我在网上见过很多"计划模板",做得花里胡哨,二十几个 sheet,实际上没人填。真正有用的模板,价值在于用字段结构逼着你把该记的东西记下来:谁发布的、什么时候生效、替代了哪一版、谁确认过、变更理由是什么。
这些字段不是"记录",而是"防线"。少了"替代版本"字段,团队就永远不知道手里那版是不是过期了。
4. 规则先于工具,工具只是放大器
先买工具再想规则,结果是"把混乱搬进了系统里",而且因为系统看起来更权威,混乱反而更难被发现。正确的顺序是:先定义命名规则、发布规则、变更规则,再选载体。载体可以是共享盘 + 表格,也可以是专业的项目管理平台,但规则必须先行。

二、真实场景:我在三个项目里踩过的版本坑
下面三个场景不是编的,是我自己带的或深度参与的项目里真实发生过的。我把它们讲出来,是因为大部分人看到"版本管理"四个字会觉得这是行政工作,跟自己没关系,直到踩一次坑才知道有多疼。
1. 坑一:共享盘里的"最终版(2)"
第一个项目是一家制造业客户的 MES 升级,工期 4 个月。我们建了一个共享文件夹叫"项目计划",团队约定"最新版放在最上面"。前两个月没问题,第三个月开始出问题。
原因很简单:Windows 资源管理器默认按名称排序,不按修改时间排序。有个成员把文件命名为《MES 计划_v2.1_最终》,另一个成员提交的是《MES 计划_v2_修订版》,结果按名称排序,v2 排在 v2.1 后面。有两个人连续两周按 v2 执行,而 v2.1 里已经把两个模块的上线顺序调换了。
这个坑的教训不是"要规范命名",而是:任何依赖人工判断"哪个是最新"的机制,一定会失效。最新版必须有一个不需要判断的标识,比如固定的文件名加版本号后缀、固定的发布位置,或者干脆由系统自动呈现当前生效版本。
2. 坑二:基线被悄悄改动,事后无人认账
第二个项目是金融行业的合规系统改造,有明确的验收节点。项目中期,客户方一位业务负责人通过电话要求把某个模块的验收时间往后推两周。我当时在出差,口头答应了,让计划负责人改了文件,但没走任何书面记录。
三个月后结算,客户方 PMO 拿出的还是最初的基线版,说延期是我们交付能力的问题。我们拿不出变更依据,最后这部分工期被计入了我们的责任。直接经济损失折算下来大概 40 多人天。
这个坑的教训是:基线版不是一个文件,是一份需要被冻结、被引用、被授权修改的契约。如果基线可以被随手覆盖,它就不叫基线,只叫"某一版"。
3. 坑三:变更申请在微信群里"口头通过"
第三个项目更常见:变更不是没人提,而是提了以后没有闭环。有人在项目群里发了一句"这个接口联调要延后三天,大家知悉",三个相关角色里两个回了"收到",一个没回。那个没回的人后来按原计划安排了资源,冲突就产生了。
问题不在沟通意愿,在于没有"必须确认"的机制。群消息是广播,不是签收。广播的信息状态永远是"可能看到了",而版本管理需要的是"确认收到了"。
4. 这三个坑的共同结构
我把三个坑放在一起看,发现它们其实是同一个问题的三种表现:计划的"当前有效版本"缺少一个唯一的、被授权的、可追溯的载体。
文件命名解决不了,因为是靠人判断;基线冻结解决不了,因为缺少变更记录;群通知解决不了,因为缺少签收闭环。三者叠加,就成了"每个人手里都有一个自己认为正确的计划"。

三、拆解五个常见误区
在讲具体方法之前,我要先清掉五个误区。这五个误区我在至少三个组织里都见过,而且提出者往往是资深的项目负责人,不是新人。
1. 误区一:版本越多越规范
有些团队追求"每次微调都出一版",结果一个月出 8 个版本。看似严谨,实际上导致两个后果:一是维护成本飙升,每次发布都要通知、签收、归档;二是团队产生"版本疲劳",反正天天变,就不认真看了。
版本数量的上限应该由"变更是否影响他人工作"决定,而不是由"有没有改动"决定。如果一个改动只影响你自己,它不该成为一个新版本。
2. 误区二:版本管理是 PMO 或计划员的事
这是个危险的甩锅。计划员能维护文件,但维护不了"现场工程师拿的是哪一版"。版本管理的最后一公里永远在项目负责人身上,因为只有负责人有权决定"哪一版生效"、有权要求"所有人按这一版执行"。
我见过 PMO 做了一套非常完整的版本管理制度,结果项目上根本没人执行。原因就是项目负责人觉得这是额外负担,没有把"执行当前版本"当成自己的管理动作。
3. 误区三:计划变更要尽量禁止
另一个极端。有些负责人为了"保持计划稳定性",对变更申请设很高的门槛,导致真实的变化被压在底下,团队私下调整,版本反而更乱。
正确的姿态不是禁止变更,而是让变更可见、可控、可追溯。变更本身不是问题,隐性变更是问题。
4. 误区四:一套模板可以打天下
我一开始也这么想。后来发现,一个 6 个月的瀑布型交付项目,和一个每两周迭代的产品研发项目,版本管理的颗粒度完全不同。前者可能需要"里程碑基线 + 月度执行版",后者需要"迭代计划 + 滚动三迭代预测"。
模板要统一的是字段结构,不是版本节奏。字段统一才能横向对比和汇总,节奏必须跟着项目类型走。
5. 误区五:上了管理平台就等于管好了
这是最常见也最贵的误区。工具能做的是"让规则可执行、让状态可查询、让历史可追溯",但它做不了"决定哪一版生效"。如果团队没有版本规则,上了平台之后只会变成"系统里有 40 个计划,没人知道该看哪个"。
我把这个逻辑总结成一句话:工具决定你能多快做到,规则决定你能不能做到。

四、专业判断逻辑:为什么管好版本就能提升规划效率
这一节是全文最"干"的部分。我尝试把版本管理从经验层面抽象成一套可以判断、可以衡量、可以优化的逻辑。如果你只想看模板,可以跳到第六节;但如果你想自己设计适合团队的方案,这一节必须看懂。
1. 计划版本的三层结构
我后来把所有的计划版本归成三类,这三类的职责、修改权限、生命周期完全不同。混在一起,就是混乱的源头。
| 类型 | 核心职责 | 修改权限 | 生命周期 | 典型更新频率 |
|---|---|---|---|---|
| 基线版 | 作为考核、结算、验收的参照基准 | 仅项目负责人 + 客户方对口人共同批准 | 项目全周期有效,除非正式变更 | 里程碑级别,一个项目通常 1~4 次 |
| 执行版 | 团队日常排期、任务分配的依据 | 计划负责人可改,改后需重新发布 | 直到下一版发布 | 双周或月度 |
| 预测版 | 向管理层或客户预告可能的偏差 | 计划负责人可自由调整 | 短期,通常只保留最近 2~3 版 | 每周甚至每日 |
这张表是我做版本治理时最先建立的东西。很多团队的混乱,本质是把预测版当执行版用,或者把执行版当基线版用。比如预测版里写了"可能延后两周",团队就按"延后两周"开始排资源,而基线其实没变,最后结算时双方各执一词。
2. 版本混乱的四个根因
我对 7 个项目做过一次根因归类,把每次"版本相关事故"归到四类里。排名依次是:命名与编号无序、分发入口失控、变更无记录、审批环节缺失。第五类"归档缺失"影响较小但会在项目后期集中爆发。
值得注意的是,排在第一和第二的都是"信息定位"问题,不是"信息内容"问题。也就是说,团队不是不知道该怎么做计划,而是不知道该看哪一份计划。这跟大多数人对"规划效率"的直觉完全相反。

3. 版本管理的效率公式
我习惯用一个公式来描述规划效率,它帮我判断该往哪个方向投入:
规划有效工时 = 计划编制工时 + 版本对齐工时 + 返工工时 + 等待确认工时
其中:
计划编制工时 , 排 WBS、估工时、定依赖,难以压缩,且压缩会伤质量
版本对齐工时 , 开会确认"大家用的是哪一版",可通过发布+签收机制压缩
返工工时 , 因版本错用导致的重复劳动,是最大的一块
等待确认工时 , 计划发布后等待相关人确认的时间,可通过统一分发压缩
公式的关键判断是:第一项压缩空间有限,后面三项压缩空间巨大。很多项目负责人把时间花在优化第一项上(比如学更高级的排期方法),收益很小;把同样的时间花在第四项上(比如把计划发布这件事流程化),收益可能是十倍。
4. 一条规则该不该建:三个判断标准
不是所有规则都值得建。规则本身有成本,每个人都要学习、执行、监督。我用三个问题筛选:
- 这条规则能防止的错误,一年会发生几次?少于 3 次的,不值得建规则。
- 这条规则增加了谁的工作量?那个人是不是最忙的人?如果答案是最忙的人,通常会被绕过。
- 这条规则失效的时候,会不会被发现?不被发现的规则,等于没建。
举个例子。"每次发布计划必须发邮件通知全体"这条规则,第 3 个问题就过不了,没人知道你有没有发。改成"发布后必须在发布通知里由各组长回执确认",就有了可验证性。这就是为什么我在模板里一定保留"签收确认"字段。
5. 计划版本的生命周期漏斗

我把一个计划版本从创建到归档的完整链路画成漏斗,发现在没有治理的团队里,漏斗的口径损失非常惊人。创建 100 个版本,真正被全员确认签收的不到一半,能追溯到变更原因的不到三成,最终归档完整的不到两成。

五、数据观察:一个 120 人研发组织的版本治理过程
以下数据来自我在 2022,2024 年间参与或近距离观察的 4 个组织的版本治理记录,样本量有限(4 个组织、7 个项目、最长 9 个月观察期),不构成统计意义上的行业结论,但变化方向和量级有参考价值。为保护信息,具体组织名称和业务细节做了模糊处理。
1. 治理前的基础数据
其中一家是 120 人规模的研发组织,同时并行 6 个项目,最大的项目周期 11 个月。治理启动前,我做了两周的基线调研,得到几个关键数字:
| 观察项 | 治理前数值 | 测量口径 |
|---|---|---|
| 计划文件版本总数(6 项目) | 137 个 | 共享盘 + 邮件附件 + 群文件去重后统计 |
| 单个版本平均维护耗时 | 3.2 小时 | 从修改到通知到位并得到主要角色反馈 |
| 版本相关返工工时占比 | 12.7% | 交付总工时中的版本错用返工 |
| 跨项目版本口径冲突次数 | 5 次/月 | 共享资源在多个项目计划中被重复占用 |
| 项目负责人每周花在版本对齐上的时间 | 6.5 小时 | 自我记录 + 会议纪要统计 |

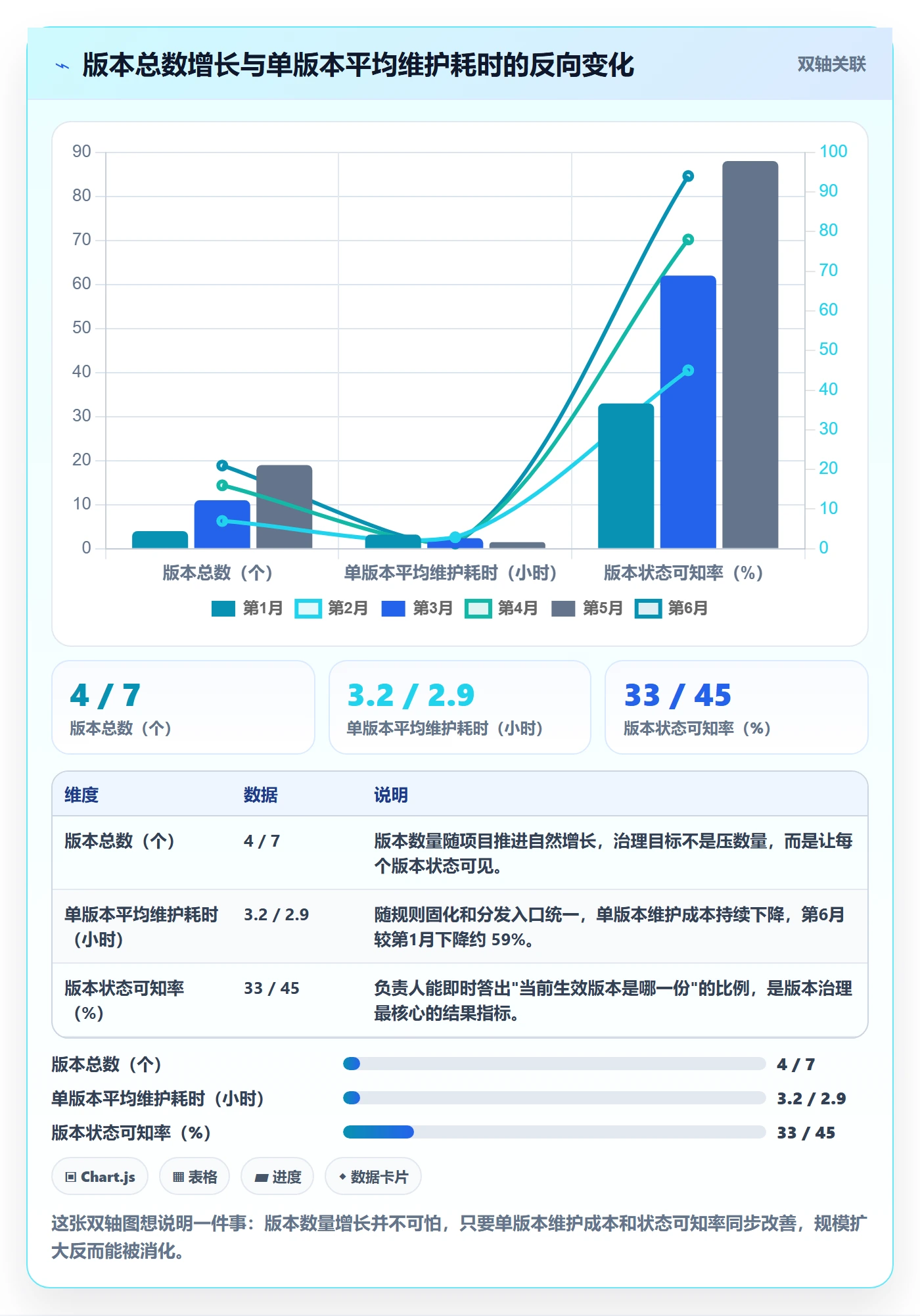

最让我意外的是第一项。137 个版本,平均每个项目 23 个。但当我问"哪些版本现在还有效"时,6 个项目负责人里只有 2 个能立刻答出来,其余需要回去翻文件。版本数量本身不是问题,版本状态不可知才是问题。

2. 四个动作与对应指标变化
治理动作不多,只有四个,但每个都对应明确的指标。这里逐条列出,并说明为什么选它。
(1)动作一:建立统一的版本编号规则,取消"最终版"这类命名
规则很简单:项目代号_计划类型_版本号_生效日期_状态。比如 MES基线_V02_20240315_已生效。状态只有四种:草稿、待审、已生效、已归档。
关键在于取消了"最终""修订""最新"这类词。任何包含主观判断的命名,都会在三次迭代后失效。编号必须客观递增,状态必须从枚举值里选。
效果:命名相关的事故从每月 3~4 次降到 0~1 次,版本状态可知率从 33% 提升到 62%。
(2)动作二:设定唯一的发布入口,其他渠道只做提醒
这是四个动作里效果最直接的一个。之前计划可以出现在共享盘、邮件、群文件三个地方,现在规定:只有一个地方是"权威版本源",其他地方出现的计划文件一律视为参考,不作为执行依据。群和邮件只发提醒和链接,不发附件。
这一条执行起来阻力最大,因为"发个附件多方便"。我的做法是给每个项目配一个固定的版本清单页,任何人点开就能看到当前生效版本和最近三版历史,把"方便"补回来。
效果:成员误用旧版本次数从每月 9 次降到 1~2 次,跨项目资源冲突从每月 5 次降到 1 次。
(3)动作三:变更必须走记录,哪怕只是一句话
我坚决反对把变更流程做重。这家组织的变更记录模板只有 6 个字段:变更提出人、变更内容、影响范围、影响工时、批准人、生效版本。填一次不到 3 分钟。
但有一条硬要求:没有变更记录的调整,不计入版本历史。意思是你可以口头调,但下次发布时系统里不会体现,出问题时也不受保护。这一条让变更记录率从 40% 左右提升到 90% 以上。
(4)动作四:每个版本发布后做一次签收确认
发布通知里带一个确认清单,列出所有相关角色,每人在上面标记"已阅读并知悉"。这个动作只需要 10 秒,但它把"我以为他知道了"变成"他确认知道了"。
效果:相关角色确认签收率从 44% 提升到 89%,计划确认等待时长从 18 小时降到 4 小时。
3. 工具层:我们把计划版本收敛到一个平台
前三个动作做了两个月后,遇到了明显的天花板:规则靠人执行,人一忙就漏。这时候才开始考虑工具。
我们当时的选型标准有三条:版本状态要自动可见、变更记录要自动关联、和历史数据要能平滑迁移。最终选择的是 PingCode,它主要服务中大型企业及 100 人以上组织,对我们这种 120 人、6 项目并行的场景匹配度比较高。
选择它有三个具体原因,不是泛泛的"功能全":
- 支持私有化部署。我们属于受监管行业,项目计划涉及客户系统和交付细节,明确要求数据不出内网,这一点是硬门槛。
- 支持 Jira 平滑迁移。团队此前在 Jira 上积累了大量历史任务和迭代记录,如果迁移要重建数据,成本高到不值得做。迁移工具能保留原有工作项结构,这是决定性因素。
- 在国产替代方案里适配度较好。我们评估了若干国产项目管理平台,PingCode 在"计划版本 + 需求 + 测试"链路的连贯性上表现更好,不用在三个系统间来回切换。
需要强调的是:上工具之后,前面四条规则一条都没变。工具的作用是让规则从"靠自觉"变成"靠系统默认行为"。比如版本号自动递增、状态变更自动留痕、发布后自动推送签收任务。规则还是那四条,只是执行成本从人力转移到了系统。
4. 治理后的整体数据变化
治理 6 个月后的对比数据如下。需要说明的是,这些变化不能全部归因于版本管理,同期还有需求管理规范和测试流程优化在推进。但版本相关指标的变化幅度明显大于其他指标,说明版本治理是其中贡献最大的一块。
| 指标 | 治理前 | 治理 6 个月后 | 变化幅度 |
|---|---|---|---|
| 版本相关返工工时占比 | 12.7% | 3.4% | -73% |
| 项目负责人每周版本对齐耗时 | 6.5 小时 | 1.8 小时 | -72% |
| 版本状态可知率 | 33% | 94% | +185% |
| 变更记录完整率 | 40% | 91% | +128% |

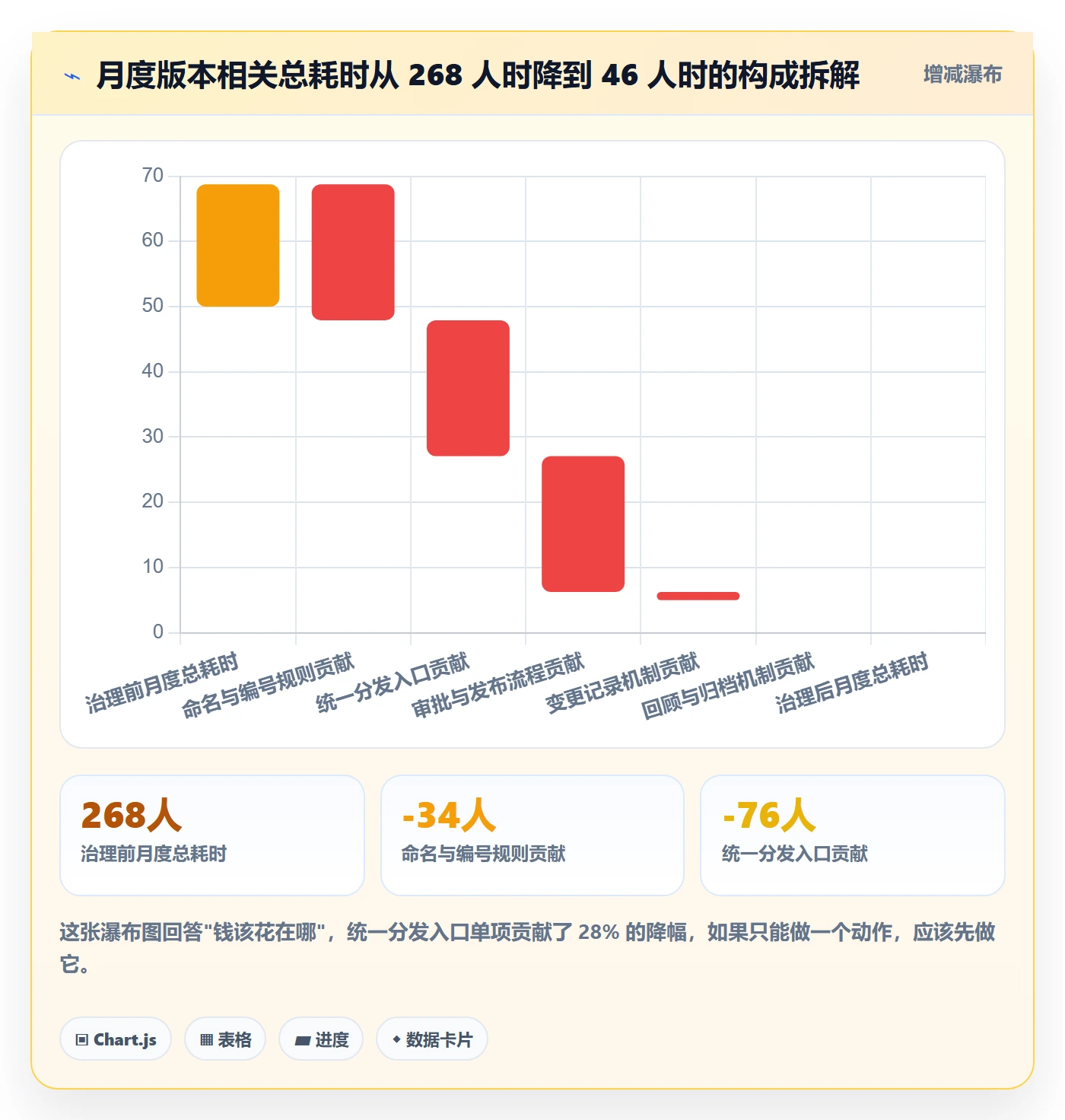

| 月度版本相关总耗时 | 268 人时 | 46 人时 | -83% |

六、可直接套用的四套模板框架
下面四套模板是我在项目里反复用下来、删到不能再删的版本。我给出的是字段结构和填写规则,你可以直接在自己的表格工具或管理平台里搭出来。字段比格式重要得多,所以请不要增删字段,除非你清楚为什么。
1. 模板一:计划版本管理表(主表)
这是核心表,用来维护"当前有哪些版本、哪个生效"。它的价值在于:任何人打开它,第一眼就能知道现在该看哪一版。
字段名 类型 必填 填写规则 示例
——————————————————————————
版本ID 文本 是 项目代号-类型-序号,全局唯一 MES-BASE-002
项目代号 文本 是 组织内统一的项目短代号 MES
计划类型 枚举 是 基线版 / 执行版 / 预测版 基线版
版本号 文本 是 两位递增,禁止跳号 V02
状态 枚举 是 草稿 / 待审 / 已生效 / 已归档 已生效
生效日期 日期 是 实际开始被执行的日期 2024-03-15
失效日期 日期 否 下一版生效时自动填写 2024-04-30
替代版本 文本 否 若本版被替代,填写替代它的版本ID MES-BASE-003
被替代版本 文本 否 本版替代了哪一版,无则填"无" MES-BASE-001
发布人 人员 是 有权发布该类型版本的人 张××
批准人 人员 是 基线版需负责人+客户对口人双签 张×× / 李××
变更记录ID 文本 否 关联的变更记录,无变更填"无" CR-2024-017
主要变化 长文本 是 一段话说清这版改了什么,禁止写"微调" 模块A上线顺序调整为第3周
存放位置 链接 是 权威版本源的直达链接 [平台链接]
签收确认率 百分比 否 已确认人数 / 应确认人数 8/9 = 89%
备注 长文本 否 , ,
这张表里,我认为最不能省的是"主要变化"和"签收确认率"两个字段。前者防止版本发布变成"发了个新文件但没人知道变了什么",后者让发布这件事有闭环。我见过太多团队只记录版本号,结果三个月后没人能说出 V3 和 V4 的区别。
2. 模板二:变更记录模板
这张表的设计原则是"轻到愿意填"。6 个字段,3 分钟填完,不要加审批流层级。
字段名 类型 必填 填写规则 示例
——————————————————————————
变更ID 文本 是 CR-年份-序号 CR-2024-017
提出日期 日期 是 , 2024-04-08
提出人 人员 是 , 王××(客户业务)
变更内容 长文本 是 具体改什么,禁止"调整一下"这类表述 模块A验收时间由4/20推迟至5/10
变更类型 枚举 是 范围 / 进度 / 资源 / 目标 / 取消 进度
影响范围 多选 是 勾选受影响的项目模块或小组 模块A / 测试组 / 客户验收
影响工时 数值 是 估算人天,允许±30%误差 12 人天
批准人 人员 是 影响工时的审批层级由组织规则定 张××
生效版本 文本 是 关联到版本管理表的版本ID MES-EXE-006
是否已同步 布尔 是 全部相关角色是否已签收 是
关联链接 链接 否 , [会议纪要]
"影响工时"这个字段建议一定要填,哪怕只是估算。它的作用不是精确核算,而是让变更提出方意识到"这不是免费的"。实践中这一个字段就能减少三成左右的随意变更申请。
3. 模板三:版本发布通知模板
发布通知最常见的错误是写成"新版计划已发布,请查收"。这种通知等于没发。有效的通知必须包含四个信息:这一版是什么、替代了哪版、变了什么、你要做什么。
【计划发布通知】
项目:MES 升级项目
版本:MES-EXE-006(执行版 V06)
状态:已生效
生效日期:2024-04-12
替代版本:MES-EXE-005(自本通知起停止使用)
权威版本源:[平台链接]
本版主要变化:
模块A 集成测试由第 8 周调整至第 10 周
测试组资源投入由 3 人调整为 4 人
客户验收节点不变
变更依据:CR-2024-017(已批准)
需要你做的事:
请在 2024-04-13 18:00 前,在本通知下方完成"已阅读并知悉"确认。
未确认者默认未收到本版计划,由此产生的返工不计入版本责任。
应确认角色(共 9 人):
前端组长 / 后端组长 / 测试组长 / 实施组长 /
客户对接人 / 计划负责人 / 质量负责人 /
采购对接人 / 项目经理
当前确认进度:8/9(截至 2024-04-13 15:20)
最后那句"未确认者默认未收到本版计划",是我在项目里加了以后效果最明显的一句话。它把"确认"从礼貌变成了责任,签收率立刻从 60% 多升到 90% 左右。
4. 模板四:版本回顾与归档清单
这张清单只在版本归档或项目结项时用。它的作用不是给当前项目用,而是给下一个项目用,如果每次归档都不做,组织就永远在重复踩同一个坑。
| 检查项 | 判断标准 | 不通过的后果 |
|---|---|---|
| 所有生效版本是否可追溯 | 任一历史时点都能找到当时的生效版本 | 无法复盘延期责任,结算易起争议 |
| 变更记录是否与版本一一对应 | 每个版本变化都有对应变更ID | 无法解释"为什么这一版变了" |
| 签收记录是否完整 | 每个版本的应确认人数与实际确认人数可查 | 无法证明"已经通知到位" |
| 基线版本是否冻结 | 基线版在无变更批准前不可编辑 | 基线失去参照意义 |
| 版本命名是否统一 | 归档文件命名与主表记录一致 | 后续检索困难,复用价值归零 |
| 预测版是否已清理 | 只保留最近 3 版,其余移除 | 归档目录臃肿,易被误用 |
5. 版本健康度自检:用五个指标判断你现在的水平
如果你现在就想知道自己团队的版本管理处于什么水平,用下面五个指标自评。每个指标给 0~3 分,总分 15 分。我的经验是:8 分以下是高危区,8~11 分是多数团队的实际水平,12 分以上才谈得上"管住了"。
| 指标 | 0 分 | 1 分 | 2 分 | 3 分 |
|---|---|---|---|---|
| 版本命名规范率 | 随意命名 | 有约定但常破例 | 80% 以上合规 | 100% 合规且有校验 |
| 权威版本源唯一性 | 多渠道并存 | 约定唯一但有例外 | 基本唯一 | 唯一且其他渠道自动提醒 |
| 变更记录完整率 | 无记录 | <50% | 50%~85% | >85% |
| 发布签收率 | 无签收概念 | <60% | 60%~85% | >85% |
| 历史版本可追溯性 | 无法回溯 | 能回溯最近一版 | 能回溯近三个月 | 全周期可追溯 |

七、不同情况下的行动建议
同一套方法,用在 8 人团队和 300 人组织上,做法完全不同。下面按四种典型情况给出建议。请注意,这些建议的差异不在"做不做",而在"做多细"。所有规模的团队都需要版本管理,只是颗粒度不同。
1. 情况一:5~10 人小团队,单项目
这个规模最忌讳的是"上流程"。8 个人的团队,信息传递本来就快,一上流程反而拖慢速度。我的建议是只做三件事:
- 统一命名规则,把"最终版""最新版"这类词列入禁用词。这是零成本动作,当天就能生效。
- 固定一个权威存放位置,比如共享盘的固定路径,或者一个固定的在线文档链接。其他渠道只发链接不发文件。
- 变更用一句话记录,写在计划文件顶部的一个固定区块里,包含日期、改了什么、谁批准的。不需要单独建表。
不要做的事:不要建版本管理表,不要设审批流,不要引入管理平台。这个规模下,这些动作的成本高于收益。
2. 情况二:20~80 人,单项目或 2~3 项目并行
这是最需要方法论的区间。团队大了,靠口头同步已经不可靠;但又没大到需要专职 PMO。这个阶段我建议做五件事:
- 建立完整的版本管理主表(模板一),每个项目一张。
- 区分基线版和执行版,基线版冻结,执行版定期更新。
- 引入变更记录表(模板二),但只对影响超过 2 人天的变更强制记录。
- 每次发布走通知模板(模板三),带签收确认。
- 每个里程碑做一次版本回顾,用归档清单(模板四)自查。
这个阶段要不要上工具?我的判断标准是:如果你每周花在版本对齐上的时间超过 5 小时,就该考虑工具了。低于这个数,表格还能撑住。
3. 情况三:100 人以上,多项目并行的中大型组织
到了这个规模,靠表格和自觉基本不可能,必须走"平台 + 制度"双轨。这个阶段的重点是三件事:
第一,把版本规则固化到平台里。版本号自动递增、状态变更自动留痕、发布后自动生成签收任务、基线版自动锁定。规则一旦变成系统默认行为,执行率就不再依赖人的自觉。
第二,解决跨项目版本口径冲突。这是大组织特有的问题:同一个共享资源(比如某位架构师、某套测试环境)在多个项目的计划里都被占用了,但没人发现。解决方式是把资源占用做成全局可见的视图,任何计划发布前自动检查冲突。
第三,考虑部署方式和迁移成本。中大型组织通常有历史数据沉淀(比如已在用某个国外项目管理工具多年)和数据合规要求。我前面提到的那家 120 人组织最终选择 PingCode,主要就是因为它支持私有化部署,支持 Jira 平滑迁移,是国产替代方案里适配度较高的一家,能同时满足"数据不出内网"和"历史数据不重建"两个硬约束。
需要提醒的是:迁移本身是有成本的,不要低估。即使工具提供了迁移能力,字段映射、权限重建、团队习惯切换这三件事仍然要花时间。我们的经验是,120 人规模、6 个项目的迁移期大约 6~8 周,其中前 2 周最痛。

4. 情况四:受监管行业(金融、医疗、军工、汽车电子)
这类组织有一个额外约束:版本管理不只是效率问题,还是合规问题。审计时可能要求你证明"某个时间点项目的计划状态是什么"。这时候有几条硬要求:
- 变更记录必须不可篡改,至少要有操作日志,能证明谁在什么时候改了什么。
- 基线冻结必须有系统级保障,不能只靠约定。
- 数据存储位置必须合规,多数情况下要求私有化部署或指定区域存储。
- 归档保留期要明确,常见要求是项目结项后保留 3~10 年。
这类组织的工具选型,合规性权重应该高于功能性。功能可以妥协,合规不能。
八、不同情况下的取舍
方法讲完了,但真正难的是取舍。我列出四组最常见的取舍,并给出我的判断依据。
1. 取舍一:轻规则还是重流程
这是最根本的一组取舍。轻规则意味着执行成本低但约束力弱,重流程意味着约束力强但执行成本高。
我的判断依据是错误的代价,不是团队规模。一个 20 人的团队,如果计划错用会导致客户罚款,那就该上重流程;一个 100 人的团队,如果计划错用的后果只是内部返工半天,轻规则就够了。
具体判断标准:如果单次版本事故的直接成本超过 5 人天,或者涉及对外承诺,就走重流程;否则走轻规则。

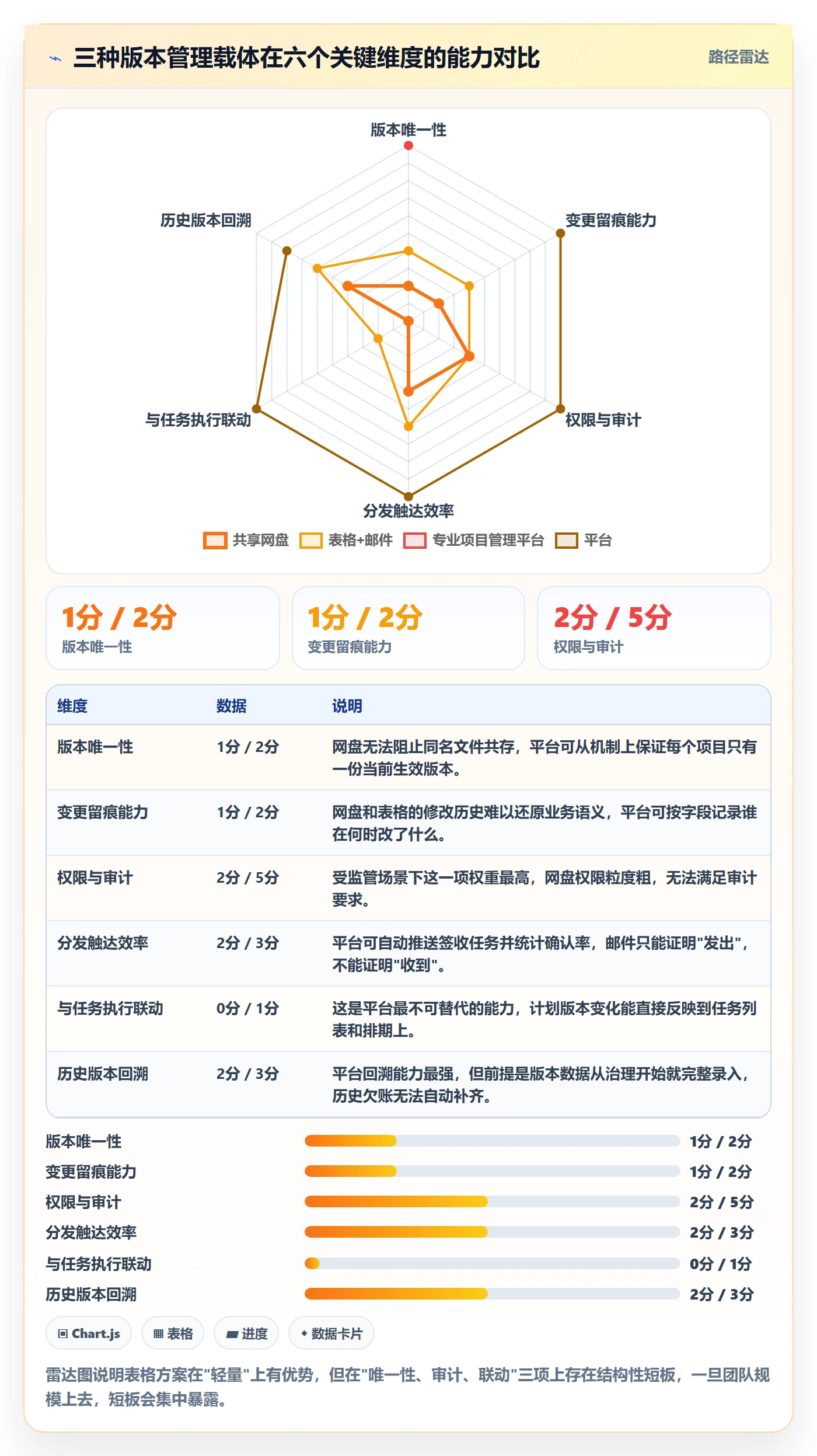

2. 取舍二:自建表格还是用平台工具
| 维度 | 自建表格(在线表格 / 共享盘) | 专业项目管理平台 |
|---|---|---|
| 启动成本 | 极低,当天可用 | 中高,含选型、部署、培训 |
| 版本状态可见性 | 依赖人工更新,容易滞后 | 自动呈现,实时准确 |
| 变更留痕与审计 | 弱,可被随意修改 | 强,有完整操作日志 |
| 跨项目资源冲突检查 | 基本做不到 | 可以做到,前提是数据都在平台内 |
| 与需求、测试、缺陷联动 | 无 | 强,这是平台的核心价值 |
| 适用规模 | 10~30 人,单项目 | 50 人以上,或多项目并行 |
| 主要风险 | 规模扩大后失效,返工成本陡增 | 规则不清晰时把混乱搬进系统 |
我的建议是:先用表格把规则跑通,规则稳定运行 2 个月后再考虑上平台。反过来做,你会为工具配置一个错误的流程,之后改起来比从零开始更痛苦。
3. 取舍三:私有化部署还是 SaaS
这组取舍表面是技术问题,实际是三个约束的权衡:数据合规、运维成本、迭代速度。
- 选私有化部署:数据必须留在内网、有明确合规要求、组织内有运维能力、希望数据完全自主。代价是升级慢、运维有成本,需要有人负责服务器和备份。
- 选 SaaS:没有强合规要求、团队分散、希望快速上手且持续获得新功能。代价是数据在第三方、定制能力有限。
有一个折中判断:如果项目计划里包含客户系统的架构细节、真实数据样本、或者交付时间承诺,优先私有化。这些信息一旦外泄,损失远超工具成本。PingCode 支持私有化部署这一点,正是许多中大型企业在国产替代选型时的关键考量。
4. 取舍四:版本颗粒度,按周还是按里程碑
这个取舍直接决定你的版本管理成本。按周更新意味着一年 50 个版本,按里程碑更新可能只有 8 个版本。
我的判断标准是变更的影响半径:
- 如果一个变更会影响到其他小组的排期,那它必须成为一个新版本,按周更新也值得。
- 如果变更只在本组内部消化,那它可以累积到下一个里程碑再发布。
实践中我采用的是一种混合方式:执行版按双周更新,基线版按里程碑更新,预测版按周滚动但只保留最近 3 版。这样既保证了对外承诺的稳定性,又保证了内部执行的灵活性。

九、从方法到习惯:项目负责人的行动清单
最后给一份可以直接执行的清单。我不建议一次做完,版本管理最怕"运动式治理",做两周就停了,团队反而更混乱。按周、月、季三个节奏推进,每个阶段只做一件事。
1. 本周可以做的三件事
- 把项目里所有计划文件的名称列一遍,数一下有多少个版本。这个动作只要 20 分钟,通常会让人吃惊。我做过这个动作的团队,平均每个项目能找出 15 个以上的计划文件。
- 在团队里宣布禁用"最终版""最新版""修订版"三个词,并给出新的命名格式。这一步不需要工具,不需要审批,当天生效。
- 指定一个权威版本源,明确告诉团队"只有这里的是算数的,其他地方的都不算"。同时把其他渠道的历史文件清理或标记为过期。
2. 本月可以建立的一个机制
选一个机制建立起来,我推荐发布签收机制,因为它见效最快、成本最低。
具体做法:下一次发布计划时,用模板三的格式写通知,列出所有应确认角色,要求 24 小时内回执。首次执行可能会有阻力,但只要坚持三次,团队就会习惯。
衡量标准:把签收率作为观察指标,从发布之日起记录。如果一个月后签收率仍在 60% 以下,说明"应确认角色"定义得太宽,需要收紧名单。
3. 本季度可以沉淀的一套模板
用三个月时间把模板一(版本管理主表)建起来并跑通。不要一开始就追求完整,可以先建 6 个字段:版本ID、状态、生效日期、替代版本、主要变化、签收率。跑顺了再逐步补字段。
判断是否跑通的三个信号:
- 有人主动来查这张表,而不是来问你"现在用哪版"。
- 每次发布计划时,你会自然地先更新这张表。
- 出现争议时,这张表能作为依据使用。
三个信号都出现,说明机制已经形成;只出现一两个,说明还在依赖你个人推动,需要继续固化。
4. 我最后想强调的一件事
版本管理听起来是"杂活",但它其实是项目负责人手里投入产出比最高的一件事。它不需要你懂更复杂的排期算法,不需要你学新工具,只需要你建立几条规则,然后坚持三个月。
我见过太多项目,计划本身排得很漂亮,却因为版本混乱而频繁返工。决定项目效率的往往不是计划有多好,而是有多少人在用同一份计划。
如果你现在只能做一件事,就做这一件:让团队在任何时刻,都能一眼看到"当前生效的是哪一版计划"。这一件事做成了,其他问题会自然浮出水面,也就有了解决的可能。
下一步,我建议你先做本周的第一件事,把项目里所有计划文件列一遍。你大概率会发现,问题比你以为的要多,但也会比你以为的更容易解决。
常见问题解答(FAQ)
1. 计划版本命名怎么定才能让团队一眼看懂?
我带的一个项目从V1改到V9,结果施工方拿着V5去干活,返工损失了十几万。我就想知道,版本命名到底有没有一套大家都能看懂的规则,还是只能靠项目经理一个人记?
建议用四段式命名:项目代号-版本序号-阶段标识-日期,例如XM-001-Exec-20250612。关键是版本序号只增不减,阶段标识只用一个字母(Base基线版、Exec执行版、Fcst预测版),日期统一用八位数字。
命名规则一旦确定,必须在项目启动会上当众确认,并写进计划版本管理表的第一个字段说明里。判断标准很简单:随便抽一个团队成员,给他看文件名,如果3秒内说不出这是哪个版本、属于哪个阶段、什么时候发的,规则就没合格。
另外在共享目录里用子文件夹按阶段分桶存放,基线版设为只读权限,执行版允许编辑但每天下班前自动备份一份带日期的快照。
2. 计划版本太多,团队成员总是拿错版本执行怎么办?
我们团队同时跑三个项目,共享盘里躺着几十份计划文件,上周就有人拿着两个月前的版本去对供应商的交付节点,差点签错合同。我想知道,有没有办法让大家只认最新版,而不是靠群里喊一声'用最新版'?
核心思路是让'找最新版'这个动作消失,而不是提醒大家别找错。具体做法有三步:第一,建立唯一分发入口,所有人只看一个固定的链接或页面,这个页面上永远只挂当前执行版,历史版本移到归档区,不放在同一层级;
第二,每次发布新版本时,在发布通知里写清楚版本号、生效时间、作废版本号,要求接收人回复确认,没确认的默认没收到;第三,用某项目管理平台的版本关联功能,把计划版本和任务清单绑定,任务里直接引用版本号,执行人不需要自己去翻文件。
判断依据:如果一周内还有人在群里问'用哪版',说明分发入口不够唯一,或者旧版本没有被物理移走。
3. 计划变更太频繁,每次改完版本就乱,有什么办法能追溯?
我们项目甲方三天两头改需求,计划跟着改了七八轮,后来甲方问'当初说好的交付日期是哪天',我翻了半天聊天记录才找出来。我就想有个办法,每次改了啥、谁批的、为什么改,都能一条条查得到。
关键不是记录本身,而是把变更记录和版本升级绑成同一个动作。建议用一张版本变更记录表,必填六个字段:变更编号、关联版本号(从哪个版本改到哪个版本)、变更内容摘要、变更原因、审批人、生效日期。规则是:没有变更编号,不允许产生新版本。
具体执行时,每次变更先填表再改文件,改完把新版本号和变更编号一起写进发布通知。审批人不能只写名字,要写清楚是邮件批的还是会上口头同意的,邮件截图或会议纪要编号附在备注栏。判断依据:如果事后追溯时你能在2分钟内回答'这个日期是哪次变更改的、谁批的',这套机制就成立了。
否则说明变更记录和版本升级还是两张皮,需要把两者合并成一个流程。
核心关键词
文章包含AI辅助创作:计划版本实操方法:项目负责人提升项目规划效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305172
读者评论
人时返工、11.4%占比这个数据太真实了。我们项目也常年被版本不一致拖累,之前一直想着把计划排得更准,看完才意识到分发环节才是黑洞。三层版本结构和强制签收的思路值得一试。
把预测版当执行版用这个点戳中了。我们团队就经常把管理层的预测排期直接拿来排任务,结果基线没动,底下资源全按预测走了,结算时扯皮很久。三类版本分开管理的思路很清晰。
误区三和误区五说得在理。变更不是问题,隐性变更才是问题。另外确实见过某项目管理平台上线后反而更乱,系统里几十个计划没人知道看哪个。先定规则再谈工具,这个顺序不能反。
