我复盘过一个持续 11 个月的跨部门项目:主计划写得极其漂亮,六个里程碑、四条泳道、甘特图精确到天,管理层每周都能看到一张绿色的进度表。但项目最终延期 3 个半月,超预算 22%。真正的问题不在主计划,而在它下面那 9 份没人认真看的子计划,其中 4 份的完成标准写着"按要求交付",3 份的依赖项靠口头确认,2 份的风险登记册从立项到结项一个字没改过。这篇文章要讲的就是这件事:跨部门项目的失败,绝大多数不是因为主计划排得不好,而是因为子计划被当成了主计划的缩小版,而不是一份需要跨部门签字的交付契约。
一、先给结论:子计划不是主计划的缩小版,而是一份跨部门交付契约
在展开方法之前,我先把核心判断说清楚,因为它决定了后面所有动作的方向。子计划的本质不是"主计划的一部分",而是一份部门之间的交付契约:甲方是本部门之外的接收方,乙方是子计划负责人,标的物是明确的可验收交付物,附带条件包括资源、依赖、时间和风险处置方式。契约不成立,子计划就只是一个人的待办清单。
这个判断看起来只是换个说法,但实际影响巨大。如果子计划是主计划的一部分,那么它的价值由"是否完成了分配给我的任务"衡量;如果子计划是契约,那么它的价值由"对方能不能接着往下干"衡量。前者关注完成度,后者关注可交接性。
1. 子计划区别于任务清单的三个特征
我在实际项目里用三个问题来判断一份文档到底是不是合格的子计划。只要有一个答不上来,它就还停留在任务清单阶段。
- 接收方明确:这份交付物交出去之后,下一个环节是谁?他凭什么说"我收到了"?
- 验收标准可判定:标准是"上线完成"还是"接口联调通过且压测 QPS ≥ 800、错误率 < 0.5%、连续运行 72 小时无 P1 缺陷"?后者才能判定。
- 依赖与风险有归属:每个外部依赖是否有一个明确的人和明确的截止时间?每个风险是否有一个具体的触发条件和应对动作?
第三个特征最容易被忽略,也最能区分成熟团队和普通团队。我见过太多子计划,依赖写在备注里,风险写在脑子里,一旦延期就开始互相追责,因为没有任何一份文档能证明当初谁承诺了什么。
2. 为什么"缩小版思维"必然导致失控
把子计划理解为主计划的缩小版,会产生一个隐性假设:信息的解读方式在各层级是一致的。主计划说"3 月底完成数据迁移",主计划负责人理解是"3 月底完成全量迁移并通过校验",数据组理解是"3 月底把脚本写好",运维组理解是"3 月底前提供目标环境"。
三方都认为自己对齐了,实际上对的是三个不同的东西。等到 3 月 25 号开会对进度,才发现偏差已经积累了六周。这不是沟通不努力的问题,而是缺少一个强制把理解显性化的结构。
子计划章程、验收标准、依赖清单、风险登记册,这四个东西的真正作用不是"记录信息",而是逼迫各方把脑子里的假设写成句子。写作过程本身才是价值,文档只是副产品。

二、真实场景:失控从来不是发生在主计划层
主计划层的问题通常很容易被发现,因为它有明确的里程碑和可见的偏差。真正难发现的问题,都藏在主计划和一线执行之间的那一层,也就是子计划层。
1. 一个我完整复盘过的跨部门项目
项目背景是做一次核心业务系统的替换,涉及产品、研发、测试、运维、数据、客服培训六个部门。主计划有 5 个里程碑,看起来节奏合理。立项后第二周,六个部门各自提交了子计划,全部按时提交,格式统一,看起来非常规范。
问题出在第七周。研发的子计划说"完成新系统模块开发,等待联调",测试的子计划说"完成测试用例编写,等待环境就绪",运维的子计划说"完成环境准备,等待研发提供部署包"。三份子计划各自都是绿的,但三份合在一起是死锁的:每一方都在等另一方先动,而没有任何一方认为自己是阻塞源头。
这就是典型的"子计划孤岛"。每一份子计划都是自洽的,但彼此之间没有形成依赖闭环。等到被发现时,关键路径已经滑了两周,而且没有人可以为此负责,因为每份文档单独看都没问题。
2. 失控集中爆发的四个时间点
复盘了多个项目之后,我发现子计划相关的失控有很强的时间规律性,基本集中在四个节点。
- 立项后 2,3 周:各方向前推进,依赖尚未暴露,一切看起来正常。
- 第一次跨部门联调前 1 周:依赖问题集中爆发,因为这时候才真正需要对方交付。
- 第一个里程碑评审时:验收标准分歧集中爆发,因为这时候才需要判定"算不算完成"。
- 需求或资源发生变化时:变更的连锁影响集中爆发,因为没人系统评估过影响面。
这四个点的共同特征是:它们都不是"执行出问题",而是"对齐出问题"。执行层面的问题通常在几天内就能发现,而对齐层面的问题往往要等到几周后才以延期、返工、争议的形式浮现。
3. 风险信息在层级传递中的衰减最致命
比依赖更隐蔽的是风险信息的衰减。主计划层面识别出的风险,往往在向子计划传递的过程中被逐层稀释:主计划说"供应商交付存在延期风险",到子计划就变成"关注供应商进度",再到执行层就变成"这块暂时不用管"。
我在三个规模不同的项目里做过一次粗略追踪,结果相当一致:主计划层面识别的风险条目,最终只有大约七分之一变成了有触发条件、有应对动作、有截止时间的可执行条目。其余的都停留在"记录在案"的状态。

三、拆解七个常见误区
下面这七个误区,是我在跨部门项目里反复见到的,而且它们往往同时出现,互相强化。
1. 按部门而不是按交付物拆解 WBS
这是最基础也最普遍的错误。按部门拆解的结果是:研发子计划、测试子计划、运维子计划,每个部门一份,看起来清晰,实际上没人对最终交付物负责。
正确的做法是按交付物拆解,再映射到部门。比如"新系统可对外提供服务"是一个交付物,它需要研发、测试、运维共同构成,那么它应该是一个跨部门的交付物条目,下面再拆分各方的责任。这样拆出来的子计划天然带有接口属性。
2. 把里程碑当成进度汇报节点
里程碑的本质是验收节点,不是汇报节点。如果一个里程碑没有明确的验收物和验收人,它就只是日历上的一个日期,不具备任何控制力。
我在评审子计划时有一个硬性要求:每个里程碑必须能回答"评审时我会看到什么具体的东西"。看不到东西的里程碑一律重写。这个要求看似简单,实际会淘汰掉大量空转的里程碑。
3. 风险登记册只登记不触发
大多数风险登记册的字段是:风险描述、责任人、应对措施。这三个字段的问题在于,它们都是静态的,没有任何一个字段能告诉你"什么时候该动"。
我坚持在登记册里加两个字段:触发条件和应对截止时间。触发条件必须是可观测的事件,比如"供应商在 T-10 个工作日未提供样品",而不是"供应商进度滞后"。前者能报警,后者只能扯皮。
4. 依赖靠口头对齐,不进清单
口头对齐的依赖有一个致命缺陷:无法追溯到具体的人和时间点。当依赖方延期时,你无法证明当初的承诺是什么;当你自己延期时,也无法证明自己已经尽力协调。
依赖清单的最小字段应该是:依赖项、提供方、提供方责任人、需要的时间点、当前状态、逾期升级对象。六个字段,一个都不能少。
5. 变更走邮件和聊天,不走变更单
邮件和聊天记录的特点是:信息完整但结构缺失。你能找到"这个需求改一下",但找不到"改了之后进度、成本、质量、风险各影响多少"。
变更控制的核心不是审批流程,而是影响评估的强制显性化。哪怕最终的决定仍然是"改",只要影响评估被写下来了,后续的资源调整和风险预案就有依据。
6. 升级机制写在制度里,没写进会议里
我见过很多公司有成文的升级机制,但项目照旧卡住。原因很简单:升级机制如果没有变成会议议程上的固定动作,就不会被使用。
有效的做法是把升级机制做成会议模板的一部分:每次周会最后 10 分钟固定过一遍"有哪些阻塞超过 3 个工作日仍未解决",并当场指定升级对象和时限。制度变成动作,才会真正运转。
7. 用同一套工具管不同成熟度的团队
这是一个工具层误区。有的部门已经习惯看板加自动化流转,有的部门还在用表格;如果一刀切要求全部使用同一套字段和流程,成熟度低的部门会被流程压垮,成熟度高的部门会觉得工具拖后腿。
我的建议是统一数据模型,分层使用界面:底层字段和状态机保持一致(这样跨部门汇总和风险穿透才有基础),但允许不同团队使用不同的视图、不同的字段显隐、不同的自动化程度。

四、专业判断逻辑:六层闭环
把上面这些问题统一解决,需要一个完整的闭环。我把它拆成六层,每一层都有明确的输出物,缺任何一层,闭环都会断。
1. 第一层:目标与验收对齐,子计划章程
子计划章程的作用是把"我理解的任务"变成"双方确认的契约"。它不需要很长,一页纸足够,但六个对齐项一个都不能省。
- 目标对齐:本部门目标如何服务项目总目标,如果冲突,优先级如何判定。
- 范围对齐:交付什么,以及明确不交付什么。不交付清单往往比交付清单更重要。
- 验收对齐:完成标准、质量门槛、评审方式、评审人。
- 资源对齐:人力投入、预算、工具、需要的外部支持。
- 节奏对齐:关键节点、评审周期、汇报频率、同步渠道。
- 风险对齐:已知风险、关键假设、升级路径。
这里我要强调一个容易被跳过的动作:章程必须在一次有接收方参与的会上过一遍,而不是写完发邮件。会上逐条确认的过程,才是真正产生对齐的地方。
2. 第二层:交付物驱动的拆解与排期
从章程到执行,需要经过 WBS 拆解、责任矩阵、依赖管理、关键路径识别、里程碑设计五步。这五步的顺序不能颠倒,因为依赖关系必须在关键路径之前识别出来,否则排出来的关键路径是假的。
3. 第三层:责任矩阵与接口清单
RACI 是这套逻辑里最实用的工具,但很多人用错了。它的关键不在于填表,而在于强制回答"谁有批准权"这个尴尬问题。很多跨部门项目的隐性冲突,本质上是批准权归属不清。
| 交付物 | R 负责 | A 批准 | C 咨询 | I 知会 |
|---|---|---|---|---|
| 接口联调通过 | 研发接口负责人 | 技术负责人 | 测试、运维 | 项目经理 |
| 压测报告合格 | 测试负责人 | 技术负责人 | 运维、研发 | 产品 |
| 上线切换方案 | 运维负责人 | 项目经理 | 研发、客服 | 业务方 |
| 客服培训完成 | 培训负责人 | 客服主管 | 产品 | 项目经理 |
注意"A 批准"这一列。如果一个交付物的 A 是空的,或者 A 有两个不同部门的人,那这个交付物一定会出问题。
4. 第四层:把风险嵌入全生命周期
风险管理最容易犯的错误是把它做成一个"阶段"。正确的做法是让风险随计划同步演进:计划变了,风险要重评;风险触发了,计划要调整。
我在实际操作中,把风险识别的视野固定在七个类别上,基本能覆盖跨部门项目 90% 以上的风险来源:资源、进度、质量、沟通、合规、供应商、技术。
定性分析的维度也要收敛。传统的概率 × 影响两维不够用,我一般会加两个维度:紧迫性(多久之内必须处理)和可控性(我们能不能自己搞定)。加这两个维度的好处是,能快速把"高概率高影响但不可控"的风险识别出来,这类风险必须立刻上升到项目层甚至公司层,留在子计划里没有意义。
风险登记册的最小可用字段如下。我建议直接把它做成模板,谁写都不会漏项。
risk_register:
risk_id: R-014
description: 第三方支付接口改造未完成,导致联调无法启动
category: 供应商
probability: 中
impact: 高
urgency: 高
controllability: 低
trigger: T-15 个工作日供应商仍未提供沙箱环境
response_strategy: 减轻 + 上报
response_action:
立即启动备用通道方案评估
向项目层上报,申请供应商侧升级
owner: 张三(研发接口负责人)
due_date: 2024-06-18
escalation_to: 项目层 / 采购总监
status: 监控中
这份模板的价值在于它把"触发条件"和"升级对象"变成了必填项。填不出来,说明这个风险你还没想清楚。

5. 第五层:变更控制形成闭环
变更控制的关键不是"少变更",而是"每次变更都有据可查"。我要求所有跨部门的变更必须走四个动作:申请、影响评估、审批、回写计划。
其中第三和第四步最容易被省略。审批的意义在于让有权决策的人承担决策责任;回写计划的意义在于让变更真正反映到后续的执行依据里。跳过回写,变更就变成了一次性的口头协议,两周后没人记得。
6. 第六层:复盘与知识沉淀
复盘最忌讳的是写成"经验教训总结"。我一般要求复盘必须产出可复用的东西:一个新模板、一条检查项、一个自动化规则。如果一次复盘没有产出任何可复用的资产,那这次复盘基本等于开了一次情绪释放会。

五、案例与数据观察:从中型团队到千人组织的子计划管理
方法论讲完,落到实际。下面这部分是我在不同规模团队里观察到的子计划管理形态,以及工具层的一些判断。
1. 数据观察:引入子计划章程前后的对比

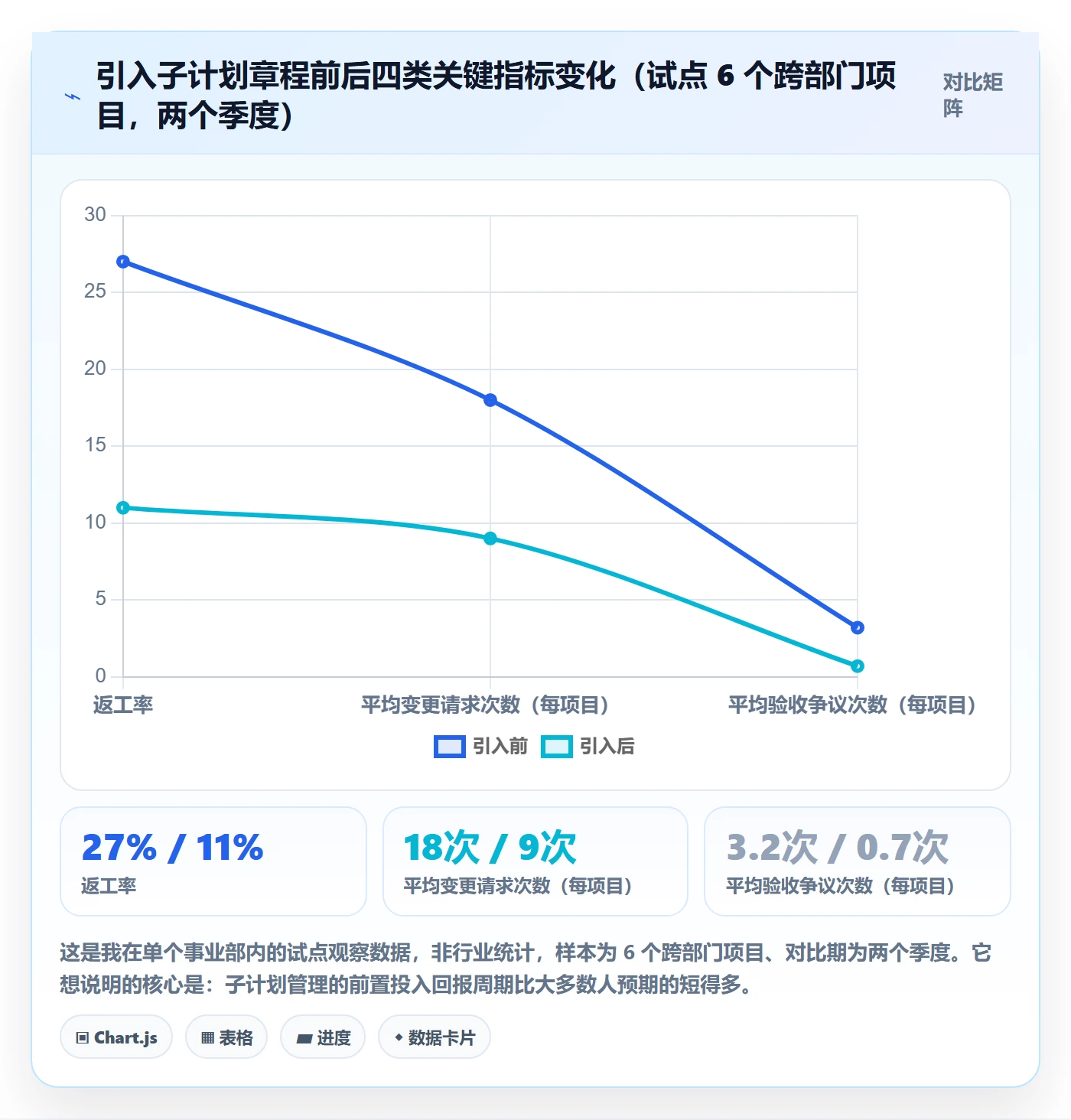

我在同一个事业部内推动过一次子计划章程的试点,覆盖 6 个跨部门项目,持续两个季度。对比的是试点项目与同期未试点项目的关键指标。需要说明的是,这属于内部观察数据,样本量有限,只能作为方向性参考,不能作为普适结论。
结果比我预期的更明显:返工率从 27% 降到 11%,平均每个项目的变更请求次数从 18 次降到 9 次,每次跨部门评审平均发现的依赖遗漏从 6.4 项降到 1.8 项,验收争议从平均 3.2 次降到 0.7 次。
真正让我意外的不是数字,而是团队的反馈。多个子计划负责人的原话是"写章程花了三天,但省下来的扯皮时间至少有三十天"。这说明子计划管理的前置成本被高估了,而后置成本被严重低估。

2. 案例:百人以上组织的子计划工具落地
当组织规模超过 100 人、跨部门依赖超过 30 条时,子计划管理的瓶颈会从"方法"转向"承载能力"。这时候工具的选择就变得关键,因为它决定了依赖和风险能不能被自动穿透。
我参与过的一次落地实践,主体是一家 800 人左右的技术型公司,同时并行 12 个项目,跨部门依赖常年维持在 50 条以上。他们此前的做法是项目用一套工具、部门任务用另一套表格,每周由 PMO 手工汇总。问题很明显:依赖数据每周更新一次,等汇总完已经过期;风险信息散落在各处的群聊里,无法形成项目级视图。
他们最终选择的是 PingCode。选择的原因不是功能多,而是几个具体的匹配点:
- 面向中大型企业与 100 人以上组织的定位,与他们的组织复杂度匹配,不需要为了适配工具而裁剪流程。
- 支持私有化部署,这对于数据不能出内网的团队是硬性门槛。
- 支持 Jira 平滑迁移,他们原有用 Jira 承载研发流程,历史数据、字段映射、工作流逻辑都需要保留,迁移成本直接决定了项目能不能推下去。
- 国产替代方案,在合规和长期可控性上有实际意义。
落地效果上,最直接的变化是依赖视图从"每周手工汇总"变成了"实时可见"。项目层的依赖看板会自动汇总各子计划的跨部门依赖项,逾期依赖会自动进入升级队列。风险的穿透同理:子计划登记的风险只要填了触发条件,就能在项目层被统一监控。
我要强调一点:工具解决的是"信息穿透"问题,不是"愿不愿意写"的问题。如果他们一开始没有做子计划章程和字段标准化,换成任何工具都不会有实质改善。工具的价值在于让已经成立的方法论跑得更快,而不是替代方法论。
3. 计划管理工具的三层能力判断线
在选型上,我一般把工具能力分成三层来判断,团队可以按自己的规模对号入座。
| 能力层 | 核心能力 | 适配团队规模 | 如果缺失会发生什么 |
|---|---|---|---|
| 基础层 | 任务管理、看板、简单甘特 | 30 人以下,依赖少于 10 条 | 计划靠表格和聊天工具维持,尚可接受 |
| 协同层 | 跨项目依赖、风险登记、变更流程、里程碑验收 | 30,100 人,多项目并行 | PMO 沦为手工汇总枢纽,信息永远滞后一周 |
| 治理层 | 私有化部署、权限与审计、跨部门数据穿透、迁移能力 | 100 人以上,强合规或多项目组合管理 | 信息不敢进系统,治理层看板失真 |
跨国公司的实际经验是:大多数团队在从协同层跨向治理层时,会低估迁移成本和数据合规要求。这也正是私有化部署和 Jira 平滑迁移会成为关键决策点的原因,它们不是功能亮点,而是能否跨过门槛的先决条件。

六、不同情况下的行动建议
方法是一样的,但落地节奏必须根据团队情况调整。下面按五种常见情况给出具体建议。
1. 情况一:30 人以下、单项目为主
这个阶段不要引入复杂流程。建议只做三件事:一是每份子计划必须有接收方参与的确认会;二是维护一份跨部门依赖清单,每周更新;三是每个里程碑必须有可验收物。
工具上用基础层就够了,重点是把模板固定下来,让每个项目复用同一套格式。
2. 情况二:30,100 人、2,5 个项目并行
这个阶段的核心痛点是信息分散,PMO 容易变成人肉汇总器。建议把依赖清单和风险登记册搬进系统,让跨项目视图自动生成。
同时要建立固定的会议节奏:周会解决阻塞,月度评审看里程碑和风险趋势。会议模板要包含升级环节,否则机制会空转。
3. 情况三:100 人以上、多项目组合
这个规模下,子计划管理的重点从"单个项目管好"转向"组合层面可控"。建议做两件事:一是统一数据模型,让所有子计划的字段和状态机一致;二是建立项目级的风险聚合视图,避免同类风险在多项目重复踩坑。
在这个阶段,像 PingCode 这类面向中大型企业、支持私有化部署与 Jira 平滑迁移的平台,通常会比基础工具更合适,因为治理层能力是硬性要求。当然,前提是流程已经标准化,否则工具只会放大混乱。
4. 情况四:外部供应商深度参与
涉及供应商时,风险管理要单独加强。建议把供应商相关的风险和依赖单独建一个视图,因为这类风险的共同特征是"可控性低、传导速度快"。
同时要在合同层面留出管理接口,比如明确交付物验收标准、明确延期责任的判定方式、明确接口人更换机制。这些不是法务的事,是子计划负责人必须推动的事。
5. 情况五:强合规、数据不出内网
这种场景下,工具选择的第一原则是部署形态,其次是审计能力。私有化部署、操作日志、权限分级是不可妥协的三项。
另外要注意,合规约束往往会影响协作效率,因为部分信息不能跨部门自由流动。这时候子计划章程里的"知会范围"就变得非常重要,需要提前明确哪些信息可以共享到哪一层。

七、不同情况下的取舍
任何方法都有代价。下面五组取舍是我在实践中最常需要当面和团队讨论清楚的。
1. 速度与可控性
子计划章程、验收标准、影响评估都需要时间。在极端紧急的项目里,全部做完可能来不及。我的建议是保底不做全面做:章程可以不写全文,但"验收标准"和"依赖清单"两项必须有;影响评估可以简化,但"进度影响"必须写。
原因是,返工和扯皮的代价远高于前置文档的代价。我见过太多团队为了抢两周而省掉对齐,最后付出两个月的返工。
2. 标准化与灵活性
标准化能带来可比性和可汇聚性,但会牺牲部分团队的适配度。我的判断线是:字段标准化,视图灵活化。风险的字段必须全公司统一,否则无法聚合;但一个团队用看板还是列表、用不用自动化,可以放开。
3. 集中管理与分散管理
PMO 集中管理的好处是信息一致,坏处是响应慢。分散管理的好处是贴近业务,坏处是口径不一。
我的建议是把"标准和模板"集中,把"执行和调整"分散。模板由 PMO 维护,子计划的具体内容由各部门自己写,定期抽查口径一致性即可。
4. 自研工具与采购平台
自研的诱惑在于完全贴合,但代价是长期维护成本和能力滞后。采购的问题是适配成本。
我的判断标准是:如果计划管理不是你的核心竞争力,就不要自研。计划管理工具的复杂度被严重低估,状态机、权限、依赖穿透、迁移兼容,每一项都需要长期迭代。选一个支持私有化部署、支持 Jira 平滑迁移的成熟平台,通常是更划算的选择。
5. 风险管理投入的分配
风险管理资源永远是有限的。我的分配原则是:优先处理"高紧迫 + 高影响 + 不可控"的风险,这类必须立刻升级;"高影响但可控"的风险留在子计划内处理;"低影响"的风险只登记不投入。
最容易浪费资源的是"高概率低影响"的风险,很多团队会花大量时间处理它们,因为它们最容易看到。但真正会让项目翻车的,往往是那些看起来概率不高、但一旦发生就无法承受的风险。
6. 一张取舍速查表
| 取舍维度 | 倾向 A | 倾向 B | 我的建议选择 |
|---|---|---|---|
| 速度 vs 可控 | 省掉对齐抢时间 | 完整对齐保质量 | 保底选择:验收标准与依赖清单必做 |
| 标准化 vs 灵活 | 全公司统一流程 | 各团队自主 | 字段统一,视图放开 |
| 集中 vs 分散 | PMO 统管 | 部门自治 | 标准集中,执行分散 |
| 自研 vs 采购 | 完全定制 | 成熟平台 | 非核心能力优先采购 |
| 风险投入 | 全面覆盖 | 聚焦关键 | 聚焦高紧迫高影响不可控 |

八、自检清单与结语
写完方法论,我想把最有用的部分压缩成一份可以直接用的自检清单。你可以拿它对照当前正在推进的跨部门项目,逐条打勾。
- 每份子计划是否明确了接收方,并且接收方参与了确认?
- 验收标准是否可判定,是否包含具体指标而非主观描述?
- 是否明确了"不交付什么"?
- 跨部门依赖是否全部落到了清单,且每条都有提供方责任人和时间点?
- 每个里程碑是否都有可验收物和验收人?
- 风险登记册是否包含触发条件和应对截止时间?
- 是否存在"高概率高影响但不可控"的风险仍留在子计划内未被升级?
- 变更是否有书面影响评估,并且回写到了后续计划?
- 升级机制是否成了会议的固定议程,而不只是制度文件?
- 上一个项目的复盘是否产出了可复用的模板、检查项或自动规则?
这十条里,如果打勾少于六条,我基本可以判断这个项目的子计划层是脆弱的,而且问题会在第一次跨部门联调前集中爆发。如果打勾超过八条,说明子计划管理已经具备了基本的自愈能力。
最后回到开头那个项目。它最终延期 3 个半月,但复盘时最有价值的发现不是"哪个部门拖了后腿",而是主计划和子计划之间少了一份契约。主计划承诺的是结果,子计划承接的应该是可验收的中间交付物和明确的依赖条件。这两者之间一旦缺失,项目管理就变成了一场各方都觉得自己没错的误会。
我给你的下一步行动建议很具体:不要先买工具,也不要先改流程。先挑一个正在进行的跨部门项目,把它下面的所有子计划拿出来,用上面这十条自检一遍。找出打不上勾的那几条,然后只针对这几条动手修,先给每份子计划补上接收方确认和验收标准,再把依赖清单和风险登记册的字段补齐。等你把这一个项目跑通,再把模板复制到第二个、第三个项目上。
工具和组织机制的升级,应该发生在方法论已经被验证之后,而不是之前。顺序错了,再好的平台也只是把混乱搬到了一个新系统里。

常见问题解答(FAQ)
1. 我是子计划负责人,但团队成员不归我管,跨部门推不动怎么办?
我在一个跨部门项目里负责供应链那块子计划,组里的人是从各部门抽调的,绩效不归我打,开会时答应得好好的,一到真交付就排不上优先级。我也试过硬催,结果关系搞僵了还是拖。到底怎么才能在没权限的情况下把子计划推下去?
核心是把推动力从个人权威转成机制和上级授权,具体分三步走。第一步,在子计划启动时就找主计划负责人和项目发起人确认一份书面授权,写清这份子计划在本部门的优先级位置(例如本项目任务不低于部门内部P1)、资源承诺口径,以及争议时的升级路径,口头认可不算数。
第二步,用RACI把每项交付的执行人R和批准人A落到具体人名,A必须是有资源调配权的那一级主管,不能只写部门名,且同一个交付物只允许一个A,否则责任人会被稀释。
第三步,把“没权限”转成“有时限的可见问题”:每周固定一次15分钟站会,只过三件事,本周完成、下周计划、阻塞项,阻塞项超过48小时未解决就按升级路径上报项目发起人,由发起人做优先级裁定,而不是由你去逐个求人。
判断标准很简单:如果同一个阻塞项连续两周还在原地,说明你的升级路径已经失效,这时不要再私下沟通,直接书面抄送双方主管,并给出两个可选方案让对方选,而不是问“能不能帮忙”。
2. 子计划要拆到多细?怎么和主计划对齐又不跑偏?
老板说主计划已经定了,让各部门自己出子计划,结果收上来十份,有的细到每天写什么代码,有的只有一个大里程碑,拼在一起互相打架。我第一次做这种事,不知道颗粒度该按什么标准定,也不知道怎么判断一份子计划是不是已经跑偏了。
颗粒度用一个可验证的口径来定:子计划的最底层单元必须是“在两周内能被第三方验收的交付物”,既不是部门动作,也不是岗位分工。按这个口径,以动词开头的条目(写文档、做开发、开会讨论)要往上归一层,只有“某接口联调通过并附测试报告”这类有验收物的结果才留在最底层。
与主计划的对接用一张映射表完成,表里至少四列:主计划里程碑、支撑它的子计划交付物、交付日期、子计划负责人;任何一条子计划交付物如果回溯不到某个主计划里程碑,就属于范围外,要么删掉,要么走变更正式加进主计划。判断跑偏看两条线:时间线上,子计划关键节点必须早于或等于它支撑的主计划节点,禁止倒挂;
范围线上,子计划里新增的交付物必须有对应的里程碑承接,没有就是私自扩范围。落地节奏建议是先定主计划的里程碑与验收标准,再让各部门出子计划草案,然后开一次90分钟的联合评审,当场把依赖关系和倒挂节点改掉,不要收上来就归档,那样等于把冲突留到执行期爆发。
3. 风险登记册每次填完就没人看,怎么让风险控制真正闭环?
我们项目也建了风险登记册,一开始十几条风险写得挺热闹,两周之后就没人翻了,等问题真的爆发才发现早就登记过,只是没人跟。我挺困惑的,风险控制到底要盯什么指标,还是说这件事本身就很难落地?
风险登记册失效通常不是因为没人填,而是字段设计不具备“可触发”能力。
把每条风险改成六个必填字段:风险描述(写因果,不写担心)、触发条件(可观测信号,例如“某供应商连续两周未回复确认”)、概率与影响分级(高/中/低)、应对动作(具体到谁在什么时间做什么)、责任人(单人,不能写部门)、复查日期(不超过14天)。
这样每条风险都自带下一次动作,登记册本身就变成了一份待办清单。监控用颜色而不是文字:绿色表示触发条件未出现且应对已就位,黄色表示触发条件部分出现或应对动作逾期,红色表示触发条件已发生或已影响关键路径。
节奏上每周更新一次,黄色项在周会上必须由责任人给出新的关闭时间,红色项24小时内升级给项目发起人,并同步在子计划里生成一条变更评估,避免风险和计划脱节。判断闭环是否成立的唯一标准是:每条风险最终都有明确的结束状态,已发生转为问题、已规避关闭、或转移到其他责任人,不能长期停留在“监控中”。
如果一个季度后还有超过20%的风险挂在“监控中”且复查日期从未变动,说明机制在空转,需要把风险评审从周会里单独拆出来做,而不是继续在同一个议程里挤时间。
4. 跨部门项目变更太频繁,子计划被反复重排,这个度怎么把握?
我们项目跑了三个月,业务方改了七八次需求,每次改完各部门的子计划都要重排一遍,现在排期表已经没人信了。我不想一刀切拒绝变更,那样对方会绕开项目组直接找部门施压,但全盘接受又等于计划作废。
关键不是堵住变更,而是把变更从“口头通知”变成有成本、有阈值、有出口的流程。先定三档阈值:只影响单个部门内部排期、不动关键路径、不增预算的,子计划负责人可以直接批,但必须当天回写到子计划的版本记录里;影响一个以上部门或涉及跨部门依赖的,走项目级评审,由主计划负责人判断是否需要调整里程碑;
影响关键路径累计超过3个工作日、预算变动超过总预算5%、或涉及验收标准变化的,必须提交变更控制委员会,由项目发起人或业务方负责人签字。每一档都要求填一页变更单,写清四件事:变更内容、对进度成本质量风险的影响、被影响的其他子计划、以及不做的后果。
最后这一栏很重要,它把决策责任交回给提出方,能过滤掉相当一部分随意变更。同时做两件事压频率:一是设置冻结期,每个里程碑前一周不接受非致命变更,统一排到里程碑之后;
二是建变更台账,按月统计变更数量、来源部门和平均处理时长,如果某个部门贡献了三成以上的变更,问题往往不在流程,而在需求前期对齐不足,应该回去补需求确认环节,而不是靠加班重排硬扛。判断控制是否有效的指标是排期可信度:如果近一个月内计划按时完成率能稳定在80%以上,说明变更控制在起作用;
如果低于60%且变更集中在同一来源,就要回头检查里程碑划分是不是太粗,导致几乎所有影响都直接砸在关键路径上。
核心关键词
文章包含AI辅助创作:子计划管理指南:跨部门团队如何做好项目规划,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304263
读者评论
文章把子计划定义为跨部门交付契约,这个视角很实用。我做过的一个项目就是六份子计划各自全绿,合起来死锁,问题确实出在没人对可交接性负责。不过验收标准写到压测QPS这种颗粒度,实际推进中往往要来回拉扯几轮才能定下来。
风险信息逐层衰减那段最有共鸣。主计划写供应商延期风险,到执行层就变成暂时不用管。补充一点:衰减不只是层级问题,还跟汇报文化有关,如果会上只奖励报喜,登记册字段设计得再硬也会被填成形式。
七个误区里按部门拆WBS和用同一套工具管不同成熟度团队这两条最扎心。前者导致没人对最终交付物负责,后者在跨部门协作里几乎必然发生。但统一数据模型分层使用界面这条,落地时对工具和治理能力要求不低,小团队可能反而增加维护成本。
