项目规划阶段计划教程:跨部门团队风险控制,避坑指南

很多项目不是死在技术难题上,而是死在规划阶段一句“这个到时候再说”。我复盘过近三年参与和旁听的 27 个跨部门项目,其中 19 个出现明显延期,有 14 个的延期根因可以追溯到规划阶段没有定义清楚跨部门接口,不是执行团队不努力,是计划文件里压根没写“谁在什么时候把什么东西交给谁,交不出来怎么办”。这篇文章不讲风险管理的教科书定义,只讲一件事:项目规划阶段,跨部门团队怎么把风险控制写进计划文件,让执行期少扯皮、少甩锅、少返工。

我会给出 6 类接口风险、8 个高频坑、可直接套用的模板字段,以及一条 7 天落地路线。如果你正在准备启动会或规划评审,这篇可以当成操作手册直接用。

一、核心结论:跨部门风险控制的主战场在规划阶段,而不是执行阶段

先给结论,再解释为什么这么判断。跨部门项目的风险,80% 以上不是“发生意外”,而是“规划阶段没有定义清楚接口”。执行期暴露出来的扯皮、等待、返工、互相甩锅,绝大多数是规划阶段的欠债在还利息。

我在一个涉及市场、产品、研发、财务四个部门的项目中做过一次事后归因:项目原计划 16 周上线,实际用了 27 周,超期 11 周。把 11 周的延期拆开看,真正因为技术难点导致的不超过 2 周,剩下 9 周全部来自跨部门协作问题,需求口径不一致导致返工 3 周,资源承诺没兑现导致等待 2.5 周,决策卡在中层没人拍板 2 周,变更没记录导致重复确认 1.5 周。这 9 周,如果有规划阶段的接口定义和升级机制,至少可以压掉 6 周。

1. 跨部门风险的本质是“接口风险”,不是“技术风险”

单部门项目的风险,很大程度上是能力风险和资源风险。跨部门项目的风险,核心是接口风险。接口风险的意思是:两个部门之间的交接处没有定义清楚,导致信息、责任、资源、决策在交界处失真或停滞。

接口风险一共六类,我在实践中反复验证过这个分类是够用的:目标接口、职责接口、资源接口、信息接口、决策接口、节奏接口。后面会逐类拆解。这里先记住一个判断:凡是跨部门合作出问题,先回到这六类接口里找,几乎都能对上。

2. 规划阶段是风险控制成本最低的窗口

风险控制有一个残酷的成本曲线:越晚发现,修复成本越高。规划阶段改一个责任归属,成本是开一次会、改一页文档;执行期再改,成本是几个人停滞、一次返工、一次信任损耗;上线后再改,成本是客户的耐心和团队的士气。

我按自己的项目样本做过一个粗略估算(样本量 27 个,属于经验观察,不是严格统计):规划阶段识别并处理一个跨部门风险的平均成本约为 0.5 人天;执行阶段处理同一个风险平均约 4 人天;上线后处理平均约 12 人天。差距在 8 倍到 24 倍之间。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

3. 规划阶段必须产出的四类风险控制文件

很多团队的规划产出只有一份排期表和一份需求文档,这是远远不够的。跨部门项目在规划阶段至少要产出四类文件,才有资格进入执行:

  • 目标对齐契约:项目目标拆解到每个部门的目标和接口交付物。
  • 责任矩阵:谁负责、谁批准、谁咨询、谁知会,写清楚每一个关键交付物。
  • 跨部门风险登记册:不只记技术风险,协作风险、资源冲突、决策延迟、变更失控都要登记。
  • 沟通与升级机制:例会、评审会、决策会怎么开,问题卡住了怎么升级。

这四类文件是本文后半部分模板的基础。缺任何一类,执行期都会出现对应的扯皮场景。

二、背景和真实场景:跨部门项目是怎么一步步走向失控的

我见过太多项目,启动会开得很热闹,会后群里一片“收到、支持、全力配合”,三个月后开始互相指责。这一节我把失控的典型路径还原出来,你在自己的项目里对照一下,看是不是似曾相识。

1. 典型场景:启动会热闹,执行期互相等

一个新产品上线项目,参与方有市场、产品、研发、财务。启动会上,市场说“我们负责推广”,产品说“我们负责需求”,研发说“我们负责实现”,财务说“我们负责预算”。听起来分工明确,实际上没有一个人说清楚了“交给下一个部门的东西长什么样、什么时候交、交到什么标准算合格”。

三周后,研发等产品给完整需求,产品等市场给用户调研结论,市场等财务确认推广预算,财务等产品给投放测算。四个部门互相等待,每个部门都觉得自己没卡别人。这就是典型的节奏接口失效。

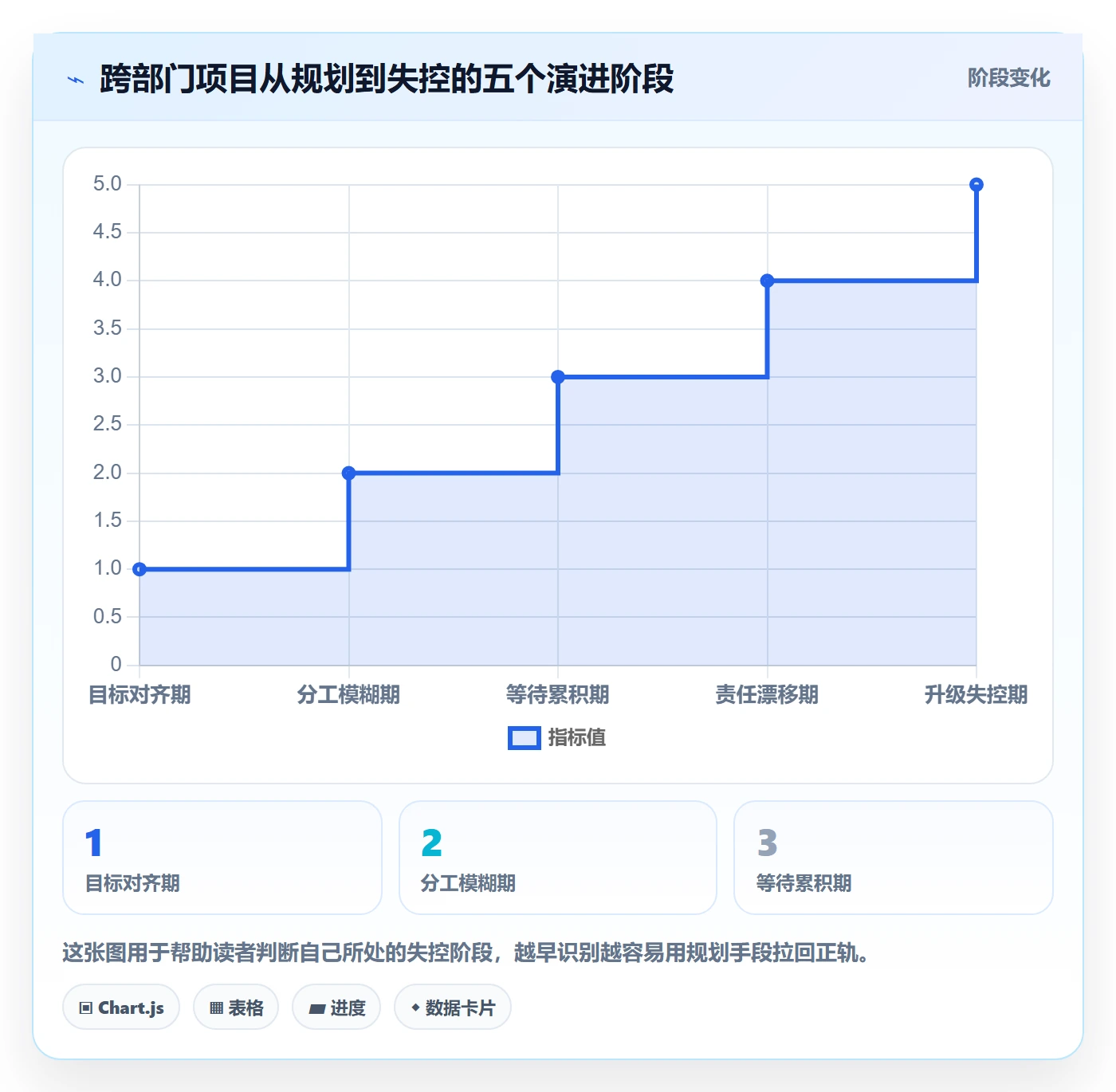

2. 失控的五个阶段

从我的观察看,跨部门项目的失控不是突然发生的,而是分阶段演进的。识别自己在哪个阶段,比事后追责有用得多。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

3. 为什么跨部门风险比单部门风险更难控

有三个结构性原因,导致跨部门风险天生更难控制:

  • 责任分散:一件事涉及三个部门,出问题时每个部门都能证明自己“已经尽力”,但没有人对结果负责。
  • 信息不对称:各部门看到的是自己那部分信息,对整体的理解天然不一致,导致对同一件事的判断差异很大。
  • 决策链长:跨部门决策往往要经过多个层级,而每个层级都有自己的优先级和顾虑,决策速度远低于单部门。

这三个原因没法靠“加强沟通意识”解决,只能靠规划阶段的机制设计去对冲。这也是我一直强调规划阶段是主战场的原因。

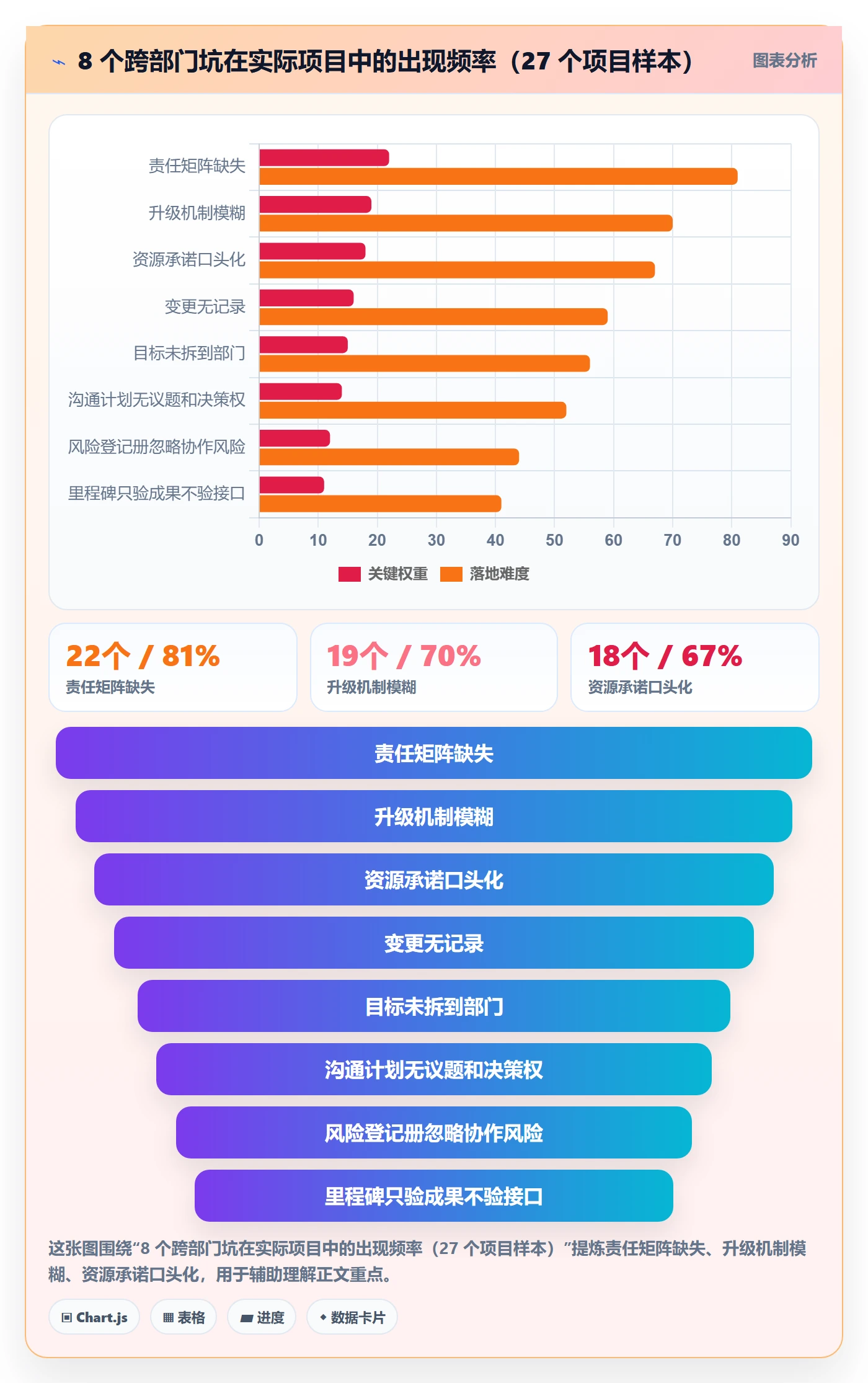

三、拆解常见误区:规划阶段最容易踩的 8 个坑

这一节是全篇最实用的部分。我把 8 个高频坑按“表现,后果,规避动作,检查问题”统一结构写出来,你可以逐条对照自己的项目计划文件做自检。

1. 目标只到项目层,没拆到部门

表现:项目目标写的是“三个月内上线新版本”,但没有写“市场部要在这个目标里贡献什么、产品部贡献什么、研发部贡献什么”。

后果:每个部门按自己的理解排优先级,市场在做品牌活动,产品在优化老功能,研发在还技术债,表面上都在为项目努力,实际上没有形成合力。

规避动作:把项目目标翻译成每个部门的接口交付物,并用一句话说明“这个交付物对项目目标的贡献是什么”。

检查问题:把这个部门的交付物拿掉,项目目标还成立吗?如果不成立,说明它是关键接口;如果成立,说明它可能不是优先级最高的。

2. 责任矩阵缺失,谁都负责等于没人负责

表现:计划里写“产品部负责需求,研发部负责开发”,但没写具体谁是第一责任人、谁有批准权、谁需要被咨询、谁需要被知会。

后果:出问题时,部门内部再推一次,最终没人认领。跨部门会议上经常出现“我们以为这个是他们做的”。

规避动作:对每个关键交付物建立 RACI 或 DACI 责任矩阵,细化到具体的人,而不是部门。

检查问题:每个关键交付物,能不能在 10 秒内说出第一责任人的名字?说不出就是没定义清楚。

3. 资源承诺口头化,没写进计划

表现:启动会上某个部门负责人说“我们出两个人支持这个项目”,然后就没有然后了。

后果:执行期需要人的时候,对方说“最近我们也很忙,只能抽一个人,而且还是兼职”。

规避动作:资源承诺必须写进计划,包括人数、投入比例、起止时间、负责人姓名。

检查问题:这些承诺过的资源,有没有明确到人、到时间、到比例?口头承诺等于没有承诺。

4. 沟通计划只有频率,没有议题和决策权

表现:沟通计划写的是“每周开一次项目例会”,但没写这个例会解决什么问题、谁必须到场、能不能做决策。

后果:例会开成了汇报会,每周同步一次进度,但真正的问题在会上不动,因为到场的人没有决策权。

规避动作:把例会、评审会、决策会分开定义,每类会议写清楚目标、参与人、输出物和决策权限。

检查问题:这个会议能不能当场做出决定?如果不能,那它只是同步会,不要指望它解决问题。

5. 风险登记册只记技术风险,忽略协作风险

表现:风险登记册里全是“接口性能不足”“第三方依赖延迟”这类技术风险,没有一条是跨部门协作风险。

后果:真正的杀手级风险,资源冲突、决策延迟、变更失控,完全没有被识别,更谈不上应对。

规避动作:在风险登记册里明确开辟协作风险分类,强制每个部门提交至少两条跨部门风险。

检查问题:风险登记册里,跨部门协作风险占比有没有超过 30%?如果没有,大概率漏了。

6. 升级机制模糊,问题卡在中层

表现:计划里没有写“问题卡住超过多久、卡在什么层级时,应该升级给谁”。

后果:问题在两个部门的中层之间来回踢皮球,谁都不想先升级,因为升级显得自己没能力解决问题。

规避动作:设置明确的升级阈值和升级路径,比如“接口问题超过 2 个工作日未解决,自动升级到项目负责人”。

检查问题:现在有一个跨部门问题卡住了,你知道它在第几天应该升级、升级给谁吗?

7. 里程碑只验成果,不验协作接口

表现:里程碑评审只看“功能做出来没有”,不看“跨部门接口是不是顺畅”。

后果:功能交付了,但下一个部门拿到的输入不合规,导致返工,里程碑实际上是假通过。

规避动作:里程碑评审同时验证成果和接口,明确“这个里程碑通过了,下一个部门能不能直接开始工作”。

检查问题:里程碑通过的标准里,有没有包含“下游部门确认可以接手”?

8. 变更无记录,跨部门互相甩锅

表现:需求变了、范围扩了、时间调了,但都在群聊里口头确认,没有正式记录。

后果:出问题时,各方对“当时到底怎么说的”记忆不一致,变成一场罗生门。

规避动作:所有跨部门变更必须走变更申请、影响评估、批准、记录四个步骤,哪怕是很小的变更。

检查问题:把最近三次跨部门变更翻出来,能不能找到完整的变更记录?

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

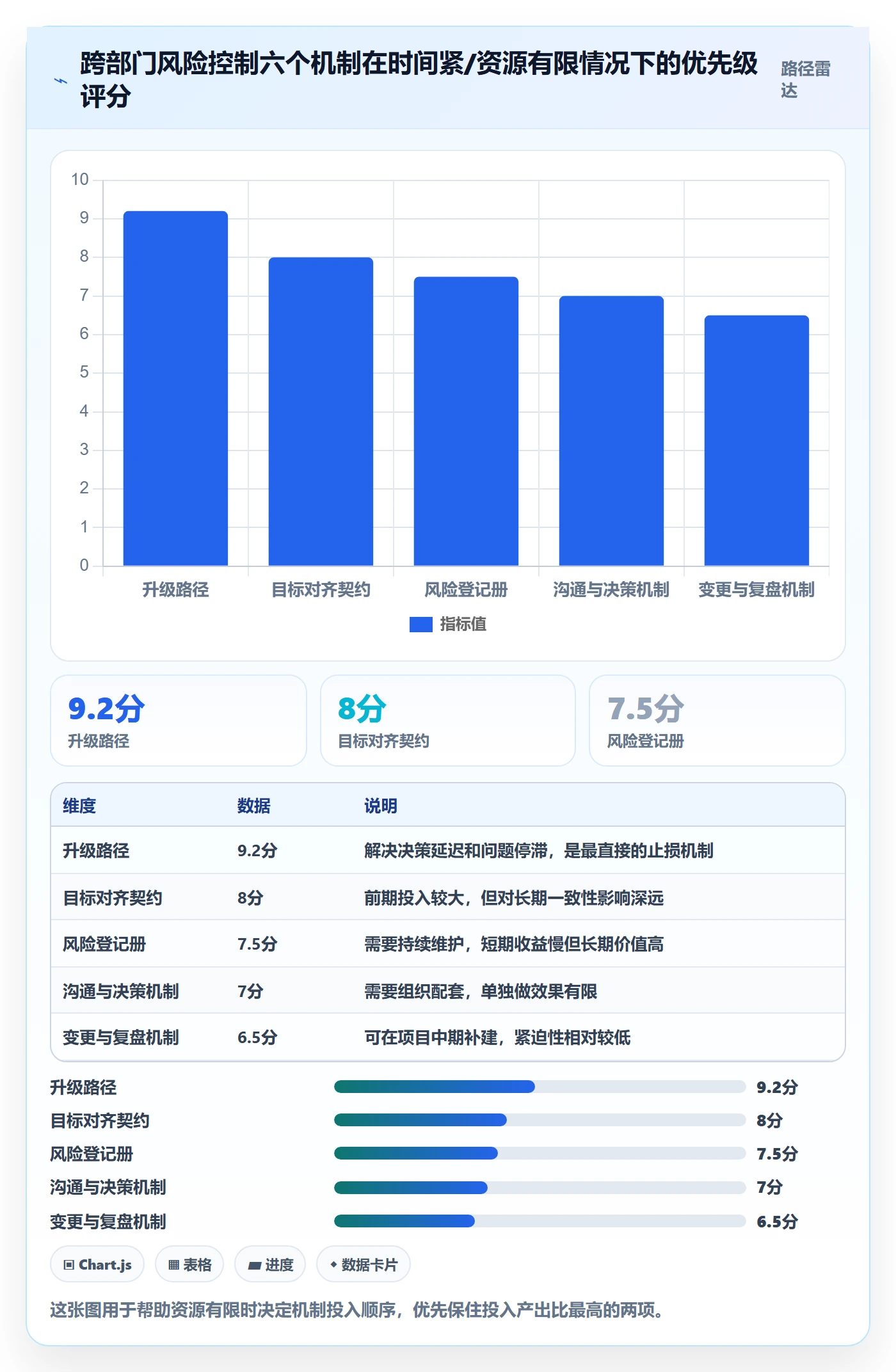

四、专业判断逻辑:把风险控制写进计划的六件套

光知道坑在哪还不够,关键是把规避动作翻译成可落地的计划内容。这一节给出六个机制,每个机制我都会讲清楚“没有它会怎样”和“有了它怎么用”。

1. 目标对齐契约:项目目标到部门目标的翻译层

没有目标对齐契约,跨部门的目标就只是口号。目标对齐契约的核心是三列:项目目标、部门目标、接口交付物。每一行都要能回答“这个部门为了项目目标,具体交付什么”。

用法上,我建议在启动会上当场对齐,不要会后发文档让各部门自己填。会后填的结果通常是互相推诿,当场对齐才能逼出真实承诺。

2. 责任矩阵:RACI 还是 DACI,怎么选

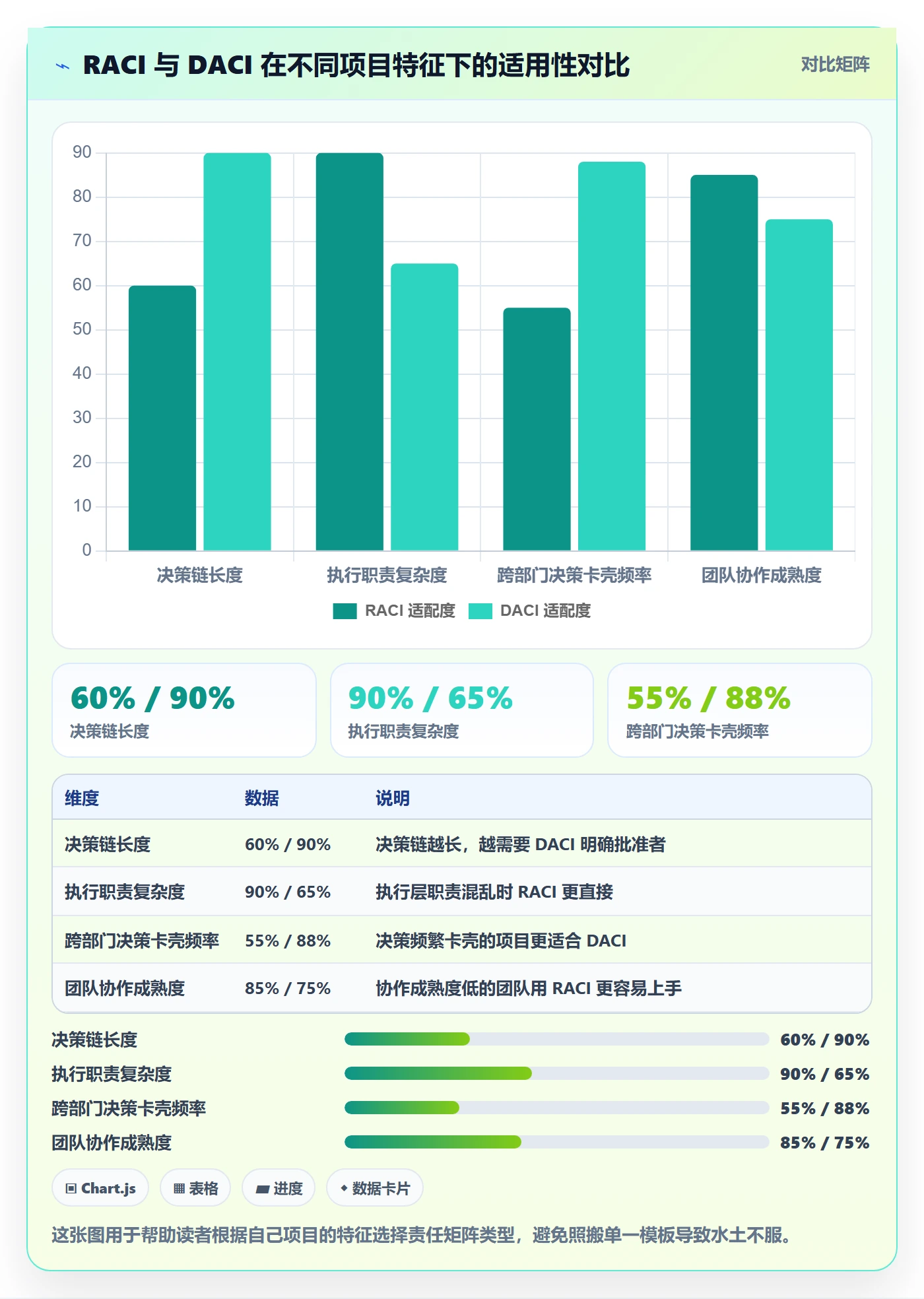

RACI 是最通用的责任矩阵,适合大多数跨部门项目:R 是执行者,A 是最终负责人,C 是被咨询者,I 是被知会者。DACI 更强调决策,适合决策链复杂、需要明确“谁来拍板”的项目:D 是推动者,A 是批准者,C 是贡献者,I 是被知会者。

我的判断标准是:如果一个项目的跨部门决策经常卡壳,用 DACI;如果主要问题是执行职责不清,用 RACI。不要两个一起用,会失控。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

3. 跨部门风险登记册:字段设计比数量更重要

风险登记册不是列得越多越好,而是字段设计得对不对。我常用的字段有九个:风险描述、类别、触发信号、发生概率、影响程度、责任人、应对措施、应对截止时间、当前状态。

其中最关键的是触发信号和应对截止时间。很多风险登记册只写“风险描述 + 应对措施”,结果风险真的发生时没人知道该在什么时候启动应对。触发信号解决的是“什么时候该行动”,截止时间解决的是“必须行动到什么程度”。

4. 沟通与决策机制:三类会议必须分开

跨部门项目最常见的会议问题是把三类会议混在一起开。我的建议是明确分开:

  • 例会:同步进度、暴露问题,不追求当场决策,但必须有清晰的行动清单输出。
  • 评审会:评审交付物是否符合接口标准,输出通过/不通过结论。
  • 决策会:有决策权的人到场,针对争议问题当场拍板,输出决议、owner、deadline。

三类会议分开后,最大的收益是决策效率。例会不用等决策者,决策会不用听进度汇报,各自专注。

5. 升级路径:设置阈值,而不是靠感觉

升级机制失效的根本原因是靠感觉升级。有人觉得“再等等可能就好了”,结果等了十天。我的做法是设置明确的升级阈值,比如:

  • 接口交付延迟超过 1 个工作日:接口人之间直接沟通。
  • 延迟超过 2 个工作日未解决:升级到项目负责人。
  • 延迟超过 5 个工作日或影响关键路径:升级到 PMO / 高管。

有了阈值,升级就不再是“打小报告”,而是流程动作,心理负担会小很多。

6. 变更与复盘机制:让变更可追溯

变更管理的核心是四个步骤:变更申请、影响评估、批准、记录。其中影响评估最容易被跳过,也最重要。没有影响评估的变更批准,等于闭着眼睛承诺工期。

复盘机制不用太复杂,每个里程碑后花 30 分钟做一次小复盘,重点看接口是不是顺畅,问题是不是在预期之内。

五、案例与数据观察:PingCode 类工具如何承载跨部门风险控制

机制讲完了,接下来讲承载机制的工具。这一节我用 PingCode 作为主要观察对象,因为它在跨部门项目管理和研发协作场景上的设计比较有代表性,而且它主要服务中大型企业及 100 人以上组织,正好对应跨部门协作复杂度高的场景。

1. 为什么工具承载不了机制,机制就会空转

我见过不少团队,机制设计得很完整,但全在文档里,执行时还是靠群聊和口头。原因是机制没有落到日常工作的工具里。机制只有在工具里变成默认动作,才可能被真正执行。

举个具体例子:责任矩阵如果只写在文档里,执行时没人会去翻。如果责任矩阵嵌入到任务的负责人字段和审批流里,问题卡住时系统自动提醒下一步该找谁,机制就活了。

2. PingCode 在跨部门风险控制中的几个典型用法

PingCode 支持从需求、任务、缺陷到迭代、里程碑的全流程管理,跨部门项目的接口可以在同一套体系里定义和追踪。我观察到几个对跨部门风险控制特别有用的点:

  • 需求与任务的跨部门归属:每个需求可以明确关联到具体负责人和协作部门,避免责任悬空。
  • 迭代与里程碑的接口校验:里程碑不只看完成度,还可以配置验收标准,把接口校验前置。
  • 工作流自定义:不同部门的流程可以按需配置,同时保持数据在同一平台内流转。
  • 私有化部署支持:对有数据合规要求的中大型企业,这一点很关键。
  • Jira 平滑迁移:对已经在用 Jira 的团队,迁移成本是国产替代决策中的重要考量,PingCode 在这里的平滑迁移能力是比较突出的优势。

3. 一个真实场景的还原(已脱敏)

我参与过一个 300 人规模的企业的项目平台迁移。原平台是 Jira,团队分布在四个业务线,跨部门协作问题集中在这几点:需求归属不清、迭代交付标准不统一、变更记录散落在不同地方。

迁移过程中的关键动作是:先把跨部门接口定义清楚,包括需求责任人、迭代验收标准、变更审批路径,然后把这些定义配置到 PingCode 的工作流里。迁移本身用了约 6 周,其中前 2 周是接口梳理,后 4 周是数据迁移和配置。

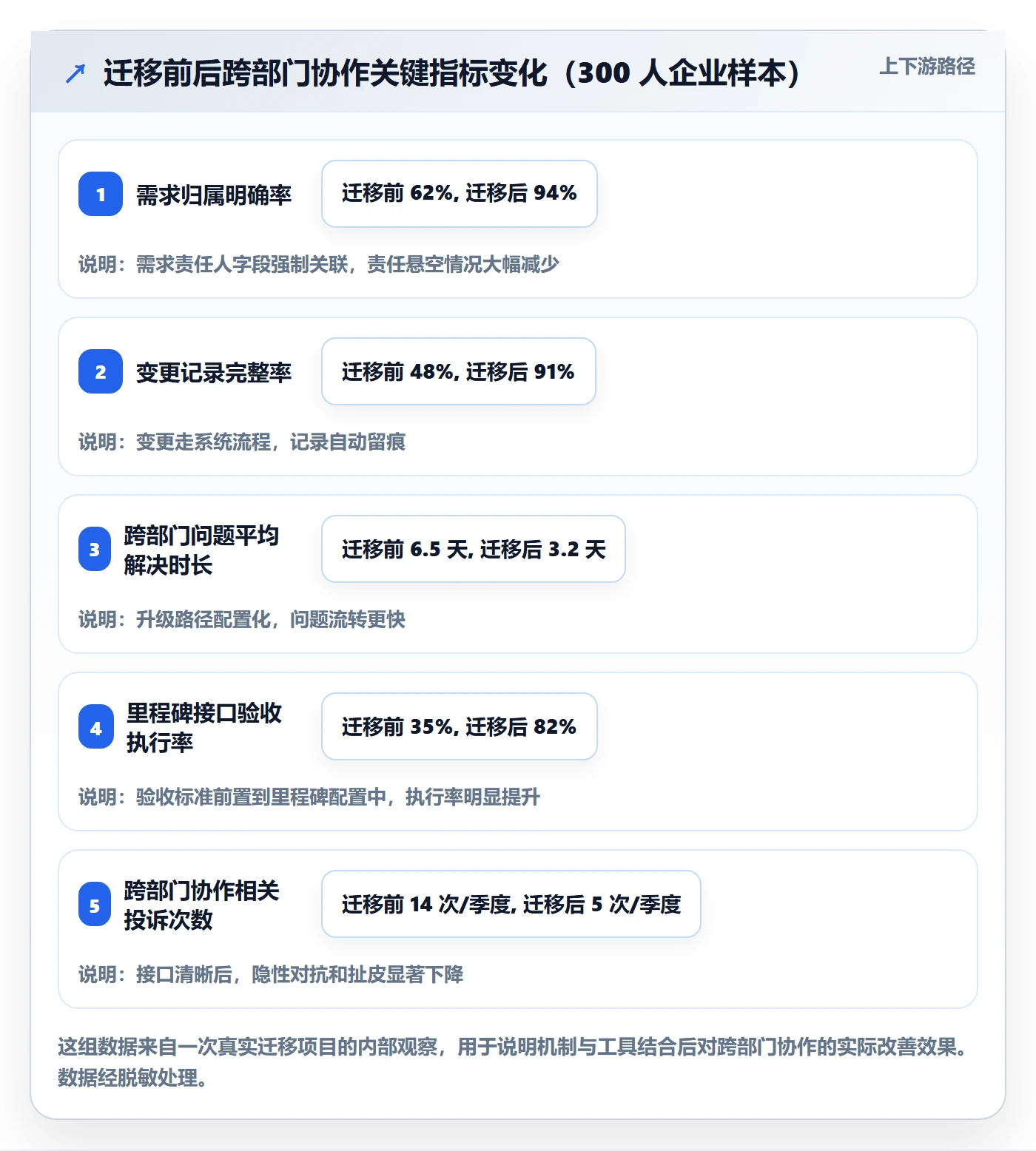

迁移完成后做了一次对比观察:

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

4. 工具选型的判断逻辑:不要只看功能清单

很多团队选项目工具时对着功能清单打勾,这是最容易踩坑的方式。我的判断逻辑是:先看你的跨部门风险主要在哪一类,再看工具能不能承载对应的机制。

如果主要风险是职责不清,重点看责任矩阵和任务归属能力;如果主要风险是决策延迟,重点看审批流和工作流配置;如果主要风险是变更失控,重点看变更管理流程;如果是数据合规要求高的中大型企业,私有化部署就是硬门槛。PingCode 在中大型企业场景下的私有化部署和 Jira 平滑迁移,是国产替代决策里比较有分量的两个点。

六、不同情况下的行动建议

机制和工具都讲了,这一节给行动建议。不同规模、不同阶段的团队,优先级不一样,不要平均用力。

1. 项目还没启动:先对齐,再排期

如果你正处在项目启动前,最重要的事不是排期,而是目标对齐。排期是结果,对齐是前提。我建议的顺序是:

  1. 先做干系人地图,识别所有需要参与的部门和关键人。
  2. 开目标对齐会,把项目目标拆到部门目标和接口交付物。
  3. 建立责任矩阵,明确每个关键交付物的第一责任人。
  4. 做完这三步再排期,排出来的计划才是有承重墙的。

2. 项目已经启动但还没失控:补机制,别重排期

很多项目一发现问题就重排期,这是治标不治本。已经启动的项目,如果还没明显失控,优先补的是机制,不是新计划。先补责任矩阵,再补升级路径,最后补风险登记册。重排期放在机制补齐之后做,否则新计划照样执行不下去。

3. 项目已经明显延期:先止损,再复盘

如果项目已经明显延期,第一步是止损:把关键路径上的跨部门阻塞点全部列出来,按影响大小排序,逐个升级到有决策权的人那里解决。止损之后再复盘,重点看规划阶段哪几类接口没定义清楚,把教训写进下一版计划模板。

4. 团队规模不同,机制复杂度不同

100 人以下的团队,机制可以轻量,责任矩阵和升级路径两件事做好就够。100 人以上、多业务线的中大型组织,需要完整六件套,并且最好用工具承载,否则机制会随人员变动而失效。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

七、不同情况下的取舍

行动建议讲的是该做什么,取舍讲的是该放弃什么。资源永远有限,什么都做等于什么都没做。

1. 时间紧 vs 机制全:保责任矩阵和升级路径

如果项目时间特别紧,没时间做完整六件套,我的取舍是:保责任矩阵和升级路径,其他可以简化。这两件事的投入产出比最高:责任矩阵解决“谁负责”,升级路径解决“卡住了怎么办”。没有这两条,其他机制都撑不起来。

2. 文档详 vs 执行快:简模板 + 强制填写

有的团队喜欢把模板做得非常详细,结果没人愿意填。我的取舍是:模板简化到最少必要字段,但强制填写。一个只有五个字段但每天都更新的风险登记册,远比一个二十字段但没人维护的风险登记册有价值。

3. 工具重 vs 工具轻:看组织规模和数据合规

小团队用轻量工具足够了,不要为了“专业”上一套重型平台,反而增加负担。中大型组织、尤其是有数据合规要求的,工具选型要考虑私有化部署能力。Jira 迁移成本也是重要取舍点,如果团队已经在 Jira 上积累了大量数据,迁移成本和迁移风险必须提前评估,PingCode 在这里的平滑迁移能力是取舍时值得纳入比较的因素。

4. 升级快 vs 关系稳:阈值化,去掉人情压力

很多人不愿意升级问题,是怕影响跨部门关系。我的取舍是:把升级阈值写进计划,让升级变成流程动作而不是人际动作。阈值化之后,升级不再是谁对谁不满,而是规则被触发。关系反而更稳。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

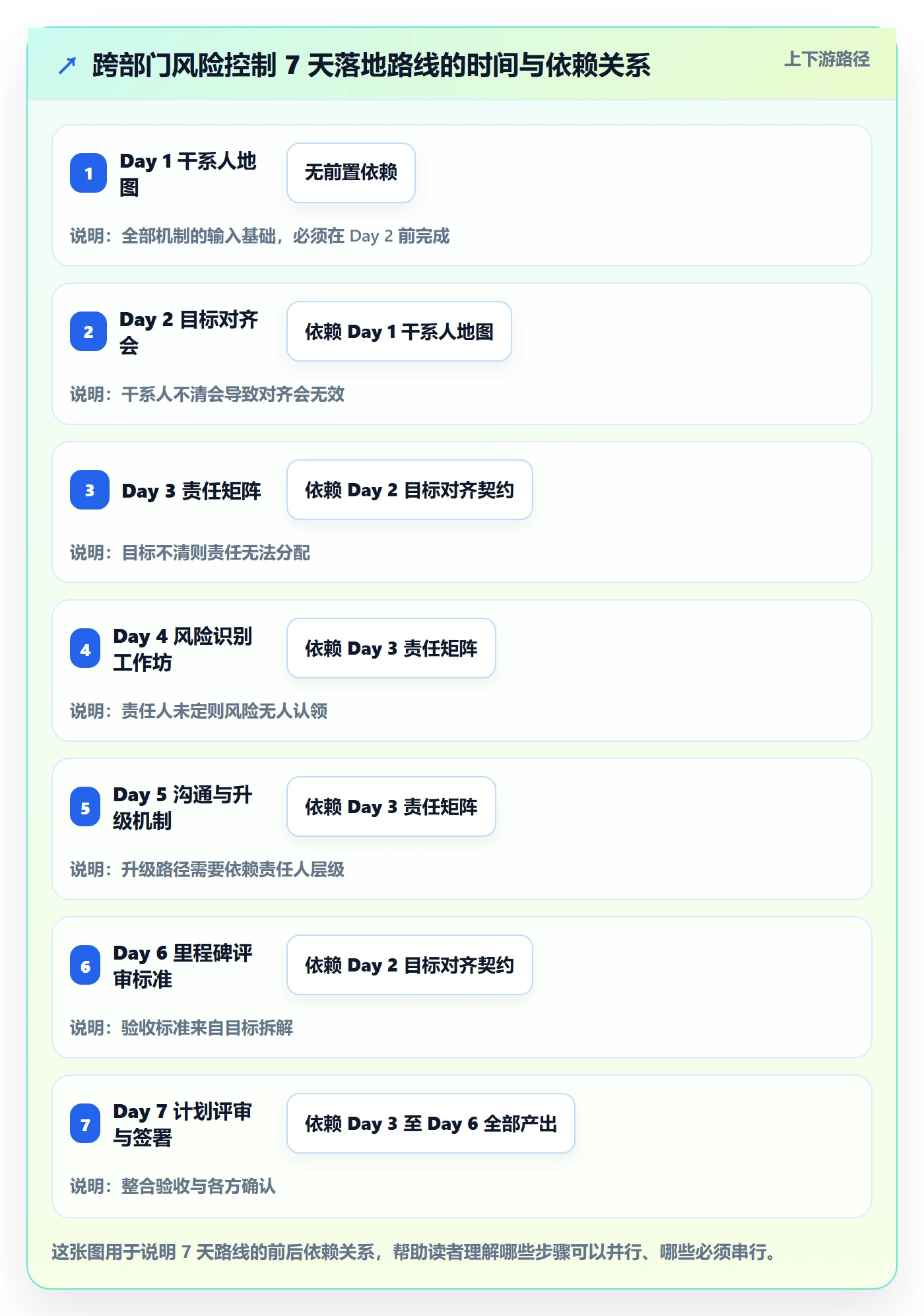

八、7 天落地路线图

最后给一条可以直接执行的 7 天路线。不要指望一次做完所有机制,按天推进,每天产出一个可交付物。

1. Day 1:干系人地图

列出所有需要参与的部门、关键人和他们的关注点。重点关注两类人:有决策权的人,和掌握关键信息的人。产出物是一张干系人地图,标注影响力和关注度。

2. Day 2:目标对齐会

召集各部门关键人,把项目目标拆到部门目标和接口交付物。会议必须有输出:一份填好的目标对齐契约。会前把模板发出去,让大家带着初步答案来。

3. Day 3:责任矩阵

针对每个关键交付物,确定 RACI 或 DACI。原则是每个交付物只有一个 A(最终负责人),R 可以是多人但要有主次。产出物是一份填满的责任矩阵。

4. Day 4:风险识别工作坊

召集各部门,强制每个部门提交至少两条跨部门协作风险。现场分类、评估概率和影响、确定责任人和触发信号。产出物是一份初版跨部门风险登记册。

5. Day 5:沟通与升级机制

定义例会、评审会、决策会的频率、参与人、输出物。设置升级阈值和升级路径。产出物是一页纸的沟通与升级机制说明。

6. Day 6:里程碑评审标准

为每个里程碑定义验收标准,特别要包含接口校验项。明确“这个里程碑通过后,下一个部门能不能直接开始工作”。产出物是里程碑评审表。

7. Day 7:计划评审与签署

把前六天的产出整合成计划文件,开一次评审会,各部门负责人签署确认。签署不是为了形式,而是为了让承诺显性化。产出物是一份各方确认的计划文件。

项目规划阶段计划教程:跨部门团队风险控制,避坑指南

九、结语:避坑的本质是让风险提前暴露、有人负责、有路径解决

最后收一下核心观点。跨部门项目的风险控制,不是消灭所有风险,那不可能。它的本质是三件事:让风险提前暴露、让每个风险有人负责、让每个问题有路径解决。

规划阶段做得好,执行期就不需要靠英雄救火。责任矩阵负责“有人负责”,风险登记册和触发信号负责“提前暴露”,升级路径负责“有路径解决”。这三件事做到了,跨部门项目至少不会死得不明不白。

1. 三个不要

  • 不要用“加强沟通、提高意识”这类空话替代具体机制。
  • 不要指望靠一次启动会解决所有对齐问题。
  • 不要等执行期出问题了才补机制,那时成本已经是规划阶段的数倍。

2. 三个立刻可做的动作

  1. 今天就把你手上项目的关键交付物列出来,为每一个指定第一责任人。如果指定不出来,说明责任矩阵缺失。
  2. 这周开一次目标对齐会,把项目目标拆到每个部门。会后形成一份目标对齐契约。
  3. 设置升级阈值并写进计划,比如“接口延迟超过 2 个工作日自动升级到项目负责人”。

3. 下一步怎么用这篇文章

这篇文章里的六件套、8 个坑和 7 天路线,可以直接作为你项目的规划清单使用。如果你的组织规模在 100 人以上,建议把机制落到工具体系里,让责任矩阵、里程碑验收和变更流程变成系统里的默认动作,而不是依靠人的自觉。如果你正在做国产替代选型,PingCode 的私有化部署能力和 Jira 平滑迁移支持值得纳入比较范围,但最终决策仍要看你的跨部门风险主战场在哪一类接口上。

跨部门项目的胜负,往往在规划阶段就已经写好了大半。把功夫花在前面,执行期才能少救火。

常见问题解答(FAQ)

1. 项目规划阶段做跨部门风险控制,是不是把技术风险和进度风险列进风险登记册就够了?

我第一次带跨部门项目的时候,把风险登记册填得满满当当,全是技术难点和排期风险,自己还挺得意。结果执行期真正让我熬夜的,是市场部不认产品部定的需求优先级、财务卡预算口径、两个部门为一份数据互相等。后来我才意识到,我控的是事,不是部门之间的接口。

不够。跨部门项目里更高频、破坏力更大的是接口风险,我一般按六类拆:目标接口,项目目标有没有拆到各部门能承接的部门目标;职责接口,每个交付物谁干活谁拍板;资源接口,人力和预算是书面承诺还是口头答应;信息接口,谁能拿到什么数据、什么时候拿到;决策接口,谁有权拍板、多久给答复;

节奏接口,各部门节点是否互相咬合。判断依据很直接:把六类逐条过一遍,凡是回答不出“由谁、在什么时间、交付什么、给谁”的,就是规划阶段的风险点。

风险登记册里技术风险占三分之一左右就够了,剩下三分之二应该是协作和接口风险,而且每条要写可观察的触发信号,比如“需求评审超过两次仍未签字”,而不是“沟通不畅”这种没法监控的描述,否则登记册只能事后追责,不能事前预警。

2. 责任矩阵我们也做了,为什么执行期还是互相推责任?

我在一个四部门项目里画过一张特别漂亮的 RACI 表,放在启动会 PPT 里,老板点头通过,我当时觉得这事稳了。两个月后两个部门为一个数据口径吵到要升级,我翻出那张表,发现那一行写的是“A:项目组”,等于什么都没说。

问题基本都出在颗粒度和唯一性上。一张能用的责任矩阵,纵向是具体交付物或关键活动,粒度至少到“需求评审结论签字”“接口文档冻结”这种级别,横向是具体岗位或人,不是部门名。每一行有且仅有一个 A,也就是最终拍板人,R 建议不超过两个,C 要写清咨询什么内容,I 要写明知会方式。

要避开“A:项目组”“相关方:各部门”这类写法。判断这张表能不能用,就问三个问题:随便挑一行,能不能立刻说出一个具体的人名;这个人有没有权限否掉别人的方案;出现分歧时谁能在约定时间内拍板。三个里有一个答不上来,这张表就只是装饰。

另外 A 和 R 不要长期由同一个部门兼任,否则一线干活的人会误以为争议已经解决。

3. 跨部门借的人力和预算只是负责人口头答应,规划阶段怎么把它锁进计划里?

我吃过最大的亏是排期时各部门负责人都说“人没问题”,到执行期才发现市场部那位同事同时挂着三个项目,一周只能给我半天。工期一拖,谁都不认账,因为当时确实只是口头说法,没有任何可核对的东西。

核心做法是把资源承诺从“表态”变成“可核对的数据”。第一,用“人天+占用比例+起止日期”三件套写进计划,例如“市场部李某,3 月 1 日至 3 月 20 日,每周 2 人天,参与需求评审与验收”,而不是“市场部支持”。

第二,让资源提供方在自己部门的排期表里同步占位,两边对得上才算确认,我通常让接口人在启动会上现场填本部门那一行,填不出来就说明并没有真确认。第三,约定资源变更的触发条件,比如人力变动超过 20%、核心接口人换人、关键节点前两周内调整,必须走变更申请并重估里程碑,不能微信上说一声就算。

第四,留缓冲,别把排期排到 100%,跨部门项目的有效工时通常要按 60% 到 70% 折算,把一人多项目的情况算进去,否则你的时间表从第一天起就是假的。

4. 跨部门问题卡在中层,规划阶段怎么设升级机制才不会得罪人?

我最怕的不是问题出现,而是问题在两个部门之间来回传了十天没人拍板,等我发现时已经吃掉一个里程碑。硬催吧,显得我不信任人家;不催吧,工期是实打实的。所以我后来宁可提前把规则定死,也不想靠人情去推。

升级机制要在规划阶段约定,别事到临头才用。三个要点:一是分级,一级是接口人对接口人,二级是双方负责人,三级是项目负责人或 PMO,四级才到高管或决策会,每一级写清适用哪类问题。

二是阈值,用可量化的触发条件替代主观判断,比如同一问题两次沟通未达成一致、超过两个工作日未回复、影响关键路径超过一天、涉及预算调整超过约定比例,触发就自动升级,规则对事不对人,自然不伤关系。三是升级要带材料,我一般要求一页纸:问题描述、已尝试方案、各方立场、可选方案及影响、需要的决策和时间点。

这样升级不是打小报告,而是把决策交给有权限的人。最后把决策周期写进计划,比如二级问题两个工作日内给结论、三级问题五个工作日内进决策会、超时视为默认升级,这条比任何沟通技巧都管用。

核心关键词

读者评论

尹
尹承宇

作为PM,最有共鸣的是成本曲线那段。规划阶段改一页文档和执行期停工返工完全不是一个量级。以前总觉得接口问题靠沟通能解决,现在看必须写进计划文件,尤其责任矩阵和升级阈值,不然会上一团和气,执行期互相等。

潘
潘可欣

跨部门项目里资源承诺口头化太常见了。启动会上说支持,真到用人时变成兼职和延期。文章要求写清人数、比例、起止时间、负责人,这点很关键。没有量化承诺,项目计划只是愿望清单。

梁
梁佳宁

文章把风险登记册只记技术风险这个坑说透了。实际项目里协作风险、决策延迟、变更失控才是大坑,但很难被量化,所以容易被忽略。建议把跨部门风险占比当检查项,能逼团队提前暴露问题。

贾
贾舒然

个样本的经验估算不一定严谨,但8个坑的自检清单很实用,尤其里程碑只验成果不验接口。很多返工就是上游交付不合格,下游却已经宣布里程碑通过。评审时加一条下游确认可接手,能省很多扯皮。

文章包含AI辅助创作:项目规划阶段计划教程:跨部门团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304240

赞 (0)
飞飞飞飞
阶段计划管理方法大全:跨部门团队项目规划效率提升落地清单
上一篇 30分钟前
计划调整流程与规范:跨部门团队项目规划制度设计关键指标
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
