项目规划子计划全流程:项目负责人制度设计与一文讲清

2023年下半年,我接手过一个已经延期76天的企业数字化项目。复盘会上最扎心的不是进度,而是那份《项目计划书》,68页正文、12份子计划附件,翻遍全篇,没有一份子计划写着"这份计划最终由谁负责"。12份子计划里,有9份的"负责人"一栏,填的是项目经理本人的名字。

这不是孤例。过去七年,我在制造、零售、软件交付三类项目里做过PMO,也做过乙方交付负责人,反复看到同一种失败模式:计划做得很细,责任却没有落到子计划上。项目一延期,所有人都在加班,但没人能说清到底是哪个环节先崩的。

所以这篇文章不打算复述"项目管理五大过程组"这类教科书内容。我想说清一件更具体的事:子计划不是文档,是责任单元;项目规划的全流程,本质上是一次责任分配的全流程。下面是我在真实项目里用过的判断逻辑、制度设计、模板和取舍建议。

一、核心结论:项目延期的根因,是子计划没有唯一主人

1. 结论一:子计划的最小单位不是任务,是责任

很多人把子计划理解成"主计划的附件",比如进度子计划、成本子计划、风险子计划,本质上是把同一件事拆成不同维度再写一遍。这种理解会导致一个直接后果:子计划被当成文档交付物,写完就算完成,没有人对它后续的命运负责。

我的判断恰恰相反:子计划是项目里最小的可独立追责单元。范围、进度、成本、质量、资源、沟通、风险、采购、变更、干系人,这些子计划之所以要单独存在,不是因为它们内容不同,而是因为它们各自需要一个人对最终结果签字。

一旦接受这个前提,整个规划流程的重心就会变化:从"把内容写全"转向"把责任定死"。这也是我后来带团队时最常说的一句话,没有责任人的子计划,等于没有这份子计划。

2. 结论二:责任必须在基线冻结之前确定

我见过太多项目在执行中期才补一张责任表,理由是"先把计划做出来,再分人"。这个顺序是错的。基线一旦冻结,进度、预算、交付标准就变成了约束条件,此时再指派负责人,等于让一个人去接手一副已经定型的牌。

正确顺序是:目标 → 交付物 → 工作分解 → 子计划编制 → 负责人任命与授权 → 评审批准 → 形成基线。任命动作必须发生在基线之前,而不是之后。因为只有负责人参与了基线形成过程,他才有可能对基线负责。

这一点在小项目里差异不明显,但在超过3个月、超过5个协作方的项目里,顺序错了基本就救不回来。

3. 结论三:唯一负责人、权责利对等、接口显性化,三个支柱缺一不可

如果只能记住一句话,我希望是这句:子计划有且只有一个最终负责人(A),但可以有多个执行人(R)。这是整个负责人制度的地基。

第二个支柱是权责利对等。只给责任不给权限,负责人就是背锅侠;只给权限不给考核,负责人就是甩手掌柜。第三支柱是接口显性化,子计划之间的交接点、跨部门依赖、升级路径,必须写成明文,而不是靠"大家平时多沟通"。

三根柱子有一个塌了,制度就会退化成一张没人看的表格。

4. 结论四:制度的复杂度,必须匹配项目的复杂度

我不主张所有团队都上完整版负责人制度。一个5人两周的活动项目,用RACI矩阵加任命书,管理成本比项目本身还高。制度的价值取决于它能减少多少扯皮,而不是它有多完备。

后面第六、七节我会给出按团队规模和项目类型分层的建议,以及每一步的取舍逻辑。

项目规划子计划全流程:项目负责人制度设计与一文讲清

二、真实场景:我亲手收拾过的三个失控现场

1. 现场一:市场活动项目,"共同负责"变成"都不负责"

这是一个全国巡展项目,涉及场地、物料、内容、嘉宾、直播五块。立项时五块都设了"负责人",但每块后面都跟着"协同:市场部全体"。问题出在发布环节,物料延误两天,场地搭建压缩到一夜,最终直播开场延迟了40分钟。

复盘时,物料负责人说"设计稿不是我出的",设计说"需求确认是群里口头说的",市场部经理说"我以为你们都盯着"。"共同负责"在组织语言里,实际含义是"没有人负责"。

后来我们做了一次修正:五块各设唯一负责人,明确交付物、交付时间、验收人,并在发布前72小时设置一个"负责人联签"节点。下一站巡展,同类问题归零。

2. 现场二:研发交付项目,子计划负责人有责无权

一个数据平台交付项目,我让架构师担任"数据迁移子计划"负责人。他认真做了计划、排了里程碑,但执行到第二周就卡住了:需要临时增加两台测试环境机器,走采购流程要7天;需要调用另一条业务线的接口人,对方排期排到两周后。

他有责任,却没有资源调度权和跨部门协调权。结果是他每天花3个小时在"要资源",真正做技术决策的时间被压缩。有责无权,是负责人制度最常见的死法。

这个项目的教训直接催生了我后来坚持的"授权清单",任命的同时必须写清预算上限、可调度人数、可自主决策事项和升级触发条件。

3. 现场三:跨部门工程项目,子计划之间的接口成了真空

一个工厂产线改造项目,分了土建、设备安装、电气、调试四个子计划,每个子计划都有负责人,单看都没问题。但"设备到货后由谁确认基础条件具备"这件事,没有任何一份子计划里写了。

结果设备到了,土建说基础养护期还差两天,电气说电源柜位置要改,设备方说按原图纸进场。三方各执一份计划,谁都没违约,但项目整体停摆六天。

这个案例让我彻底改变了模板设计:每份子计划必须显式列出"上游输入"和"下游交付",并指定接口人。接口不是流程图的装饰,是要写进计划、被评审、被考核的实体。

4. 三个现场给我的共同启示

这三个现场表面上分别是沟通问题、资源问题、接口问题,但底层是同一个问题:责任人没有被设计成一个有边界、有权限、有接口的实体,而是被当成了一个名字填进表格。

从那以后,我判断一个项目规划是否靠谱,不再看计划有多厚,而是随机抽三份子计划,看能不能在30秒内回答三个问题:谁是最终负责人?他能决定什么?他和谁交接?答不上来的,规划就没完成。

项目规划子计划全流程:项目负责人制度设计与一文讲清

项目规划子计划全流程:项目负责人制度设计与一文讲清

三、常见误区:让负责人制度当场失效的八种做法

1. 把"参与人"写成"负责人"

最典型的表现是一份子计划里写"负责人:张三、李四、王五"。这在组织语言上等于没有负责人。负责人只能有一个,其余的人应该出现在执行人或协同人栏位。

判断方法很简单:如果这件事延期,只能找一个人问责,那个人是谁?找不出唯一的人,就说明任命没完成。

2. 让项目经理对所有子计划负责

很多组织默认"项目经理就是总负责人",于是所有子计划的最终责任都向上汇总到一个人身上。这在3个子计划的项目里勉强能跑,超过8个就必然失控。

项目经理真正的职责是管理子计划之间的依赖和冲突,而不是替每个子计划负责人做领域决策。他应该是一个整合者,不是万能背锅侠。

3. 只任命,不授权

任命书发下去,但没写预算上限、没写可调度人数、没写变更审批阈值。负责人拿着责任却调不动资源,只能靠个人关系推动,这种推动方式在项目顺境时有效,一遇到冲突就失效。

授权的颗粒度决定了负责人制度能不能真正跑起来。我通常要求至少写清三件事:钱、人、变更阈值。

4. 只考核项目经理,不考核子计划负责人

组织绩效里只有项目经理的KPI,子计划负责人干得好坏不影响任何评价。这会产生一个很现实的后果,子计划负责人优先保障自己的本职工作,项目只是"额外帮忙"。

我的做法是在项目考核表里为每位子计划负责人单列2到3项指标,权重不必高,但必须进入绩效记录,并且公开。

5. 用一张RACI表代替任命动作

RACI是很好的责任澄清工具,但它是一个分析工具,不是授权机制。填完表不等于任命完成,因为表格不会产生权限,也不会产生承诺。

我在实践中会把RACI表作为任命书的附件,正式任命必须有口头或书面的确认动作,让被任命人明确说"我接受这个范围和这些权限"。

6. 子计划负责人数量失控

有的项目为了"人人都被看见",给每个模块都设负责人,一个项目里出现20多个负责人。这会让沟通复杂度呈指数上升,例会变成轮流汇报,决策效率反而下降。

我的经验阈值是:单一项目的一级子计划负责人控制在5到9人,超出的部分应该向下沉一层,变成二级负责人,由一级负责人管理。

7. 一次设计到完美,拒绝迭代

有些PMO喜欢一次性设计出覆盖所有情况的制度文件,动辄几十页。结果是基层看不懂、用不起,索性绕过制度,回到微信群沟通。

我的建议是从最小可用版本开始,跑两个迭代周期再补。先解决"有没有唯一负责人"和"有没有授权清单"这两件事,其余慢慢加。

8. 只做基线,不做变更

基线冻结之后完全不留变更通道,负责人遇到现实偏差只能私自调整,等到发现时已经偏离很远。没有变更机制的基线,会逼着团队偷偷改计划。

正确做法是设定变更阈值:影响里程碑3天以内由子计划负责人自主决策,3到7天由项目经理审批,超过7天或影响总预算5%以上必须上升级会。

三、常见误区:让负责人制度当场失效的八种做法

四、专业判断:子计划全流程与负责人制度五件套

1. 子计划全流程的六个阶段

我把项目规划中的子计划工作拆成六个阶段,每个阶段都有明确的产出和解锁条件。这个拆法的特别之处在于,任命和授权被单独立为第三阶段,而不是附着在计划编制上。

  1. 输入阶段:明确项目目标、范围边界、里程碑框架、资源约束、强制交付期。产出是一页纸的项目章程,不含细节任务。
  2. 拆解阶段:从交付物出发做工作分解,识别出需要独立子计划管理的领域。产出一级子计划清单,通常5到10个。
  3. 任命与授权阶段:为每个子计划指定唯一负责人,同时给出授权清单。产出任命书和授权表,这是全流程中最容易被跳过、也最不该跳过的一步。
  4. 编制与评审阶段:负责人主导编制子计划,评审时必须有上下游接口人参与。产出通过评审的子计划版本。
  5. 基线冻结阶段:整合子计划形成项目基线,明确版本管理规则和变更阈值。产出基线版本号和变更流程。
  6. 运行与收尾阶段:执行、监控、变更控制、复盘、奖惩兑现、知识沉淀。

这六个阶段里,第三阶段是分水岭。跳过它的项目,通常会在第四阶段出现"计划写得很好但没人认领"的情况。

项目规划子计划全流程:项目负责人制度设计与一文讲清

2. 任命机制:谁提名、谁批准、任期多久

任命机制要回答四个问题:谁提名、谁批准、任期多长、能否更换。我的建议是由项目经理提名、由项目发起人或PMO批准、任期与子计划生命周期一致、原则上不中途更换。

中途更换是责任断裂的主要来源。如果确实必须更换,一定要做一次正式的交接确认,包括交付物状态、风险清单、未决事项、接口关系四项,并由接手人签字确认。

在100人以上的组织中,我通常建议把任命动作记录在项目管理平台里,形成可追溯的责任链。没有记录的任命,在跨部门争议中基本等于没有发生。

3. 授权机制:预算、人员、决策、变更阈值

授权清单我一般要求写清四类内容:可支配预算上限、可调度人员范围、可自主决策的事项清单、需要升级的变更阈值。这四项写清楚,负责人才真正拥有"做事的手"。

一个容易忽略的细节是:授权必须有边界,无边界的授权等于没有授权。比如"预算上限15万元以内自主决策",比"根据项目需要合理使用预算"有用得多,后者在财务那里根本无法执行。

我见过一个反例,某项目的子计划负责人被授予"可自主协调资源"的权力,但没有写范围和上限,结果他调用了另一条业务线的核心开发,引发部门冲突,最后反而被问责。

4. 责任机制:RACI与DRI的正确用法

RACI适合做责任澄清,DRI适合做最终决策人指定。我的实践经验是用RACI做分析、用DRI做结论:先铺开一张RACI表看清所有角色的参与方式,然后用DRI规则确定唯一的最终负责人。

需要提醒的是,RACI里的A(Accountable)在多数团队的实践中应当唯一。如果一份子计划里出现两个A,说明范围划分本身有问题,应该拆成两份子计划。

此外,RACI是活文档,范围变更后必须同步更新,否则它会在一个迭代周期内彻底过期,变成一份没人维护的历史文件。

5. 协同机制:接口人、升级路径、例会

协同机制解决的是子计划之间的问题。我通常要求三件事落地:每份子计划标明上游输入和下游交付并指定接口人;定义升级路径,明确什么情况下找谁;固定一个短会,只讨论接口和风险,不做进度汇报。

例会设计上我有一个坚持:如果一场例会大部分时间在汇报进度,那这场会就该取消。进度可以异步看,会议应该用于解决冲突。

升级路径要写具体的触发条件,比如"接口方超过48小时未响应"或者"交付标准存在争议且无法在子计划层面达成一致"。模糊的升级规则等于没有升级规则。

6. 考核机制:过程指标与结果指标

考核设计上,我倾向过程指标和结果指标各占一半。结果指标是子计划交付结果,比如里程碑按期达成、交付物验收通过率;过程指标是责任履行质量,比如风险关闭率、变更响应时长、接口响应及时率。

只考核结果会诱导负责人隐藏风险,只考核过程会导致形式主义。两者结合才能既保交付,又保透明。

涉及扣薪、处罚、问责的条款必须经HR或法务确认,这一条我在任何项目里都不会省略,因为它是制度合法性的底线。

项目规划子计划全流程:项目负责人制度设计与一文讲清

五、案例与数据观察:把责任变成可观测指标

1. 为什么制度必须由工具承载

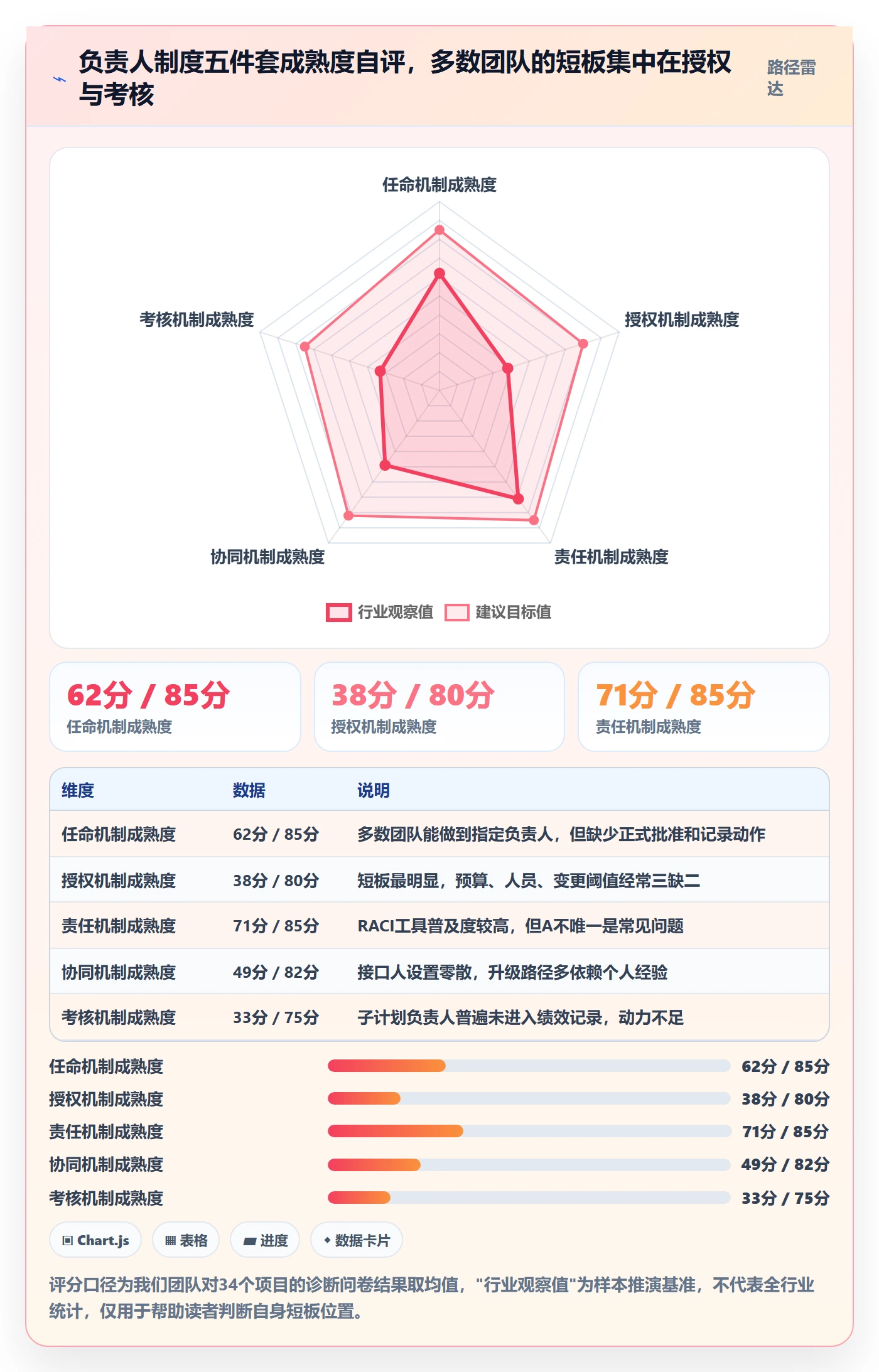

负责人制度在纸面上成立,在工具里失真是常态。原因是责任相关的事实分散在邮件、群聊、Excel和个人记忆里,一旦发生争议,谁都拿不出完整证据链。

我的判断是:凡是要被考核的责任,就必须在系统里留下可追溯的痕迹。这不是为了监控人,而是为了让责任认定有客观依据,减少"我觉得我已经通知了"这类无效争论。

具体要落进系统的是四类数据:子计划与负责人的绑定关系、里程碑签署记录、变更审批链路、风险关闭过程。这四类数据齐了,责任制度才算真正在线。

2. PingCode 在实际项目中承担了什么

在服务中大型企业、尤其是100人以上组织的项目时,我接触过 PingCode 这类研发项目管理平台。它让我比较认可的一点是:它把子计划、负责人、里程碑、变更和风险放在了同一条数据链上,而不是分散在多个模块里各自为政。

这对负责人制度的意义很直接。任命动作可以在系统里留下记录,授权阈值可以配置成审批规则,变更超出阈值会自动触发升级,里程碑需要负责人签署才能流转。制度从"要求人遵守"变成"系统默认这样走"。

对于有数据合规要求的企业,PingCode 支持私有化部署这一点是硬需求,很多金融、制造、能源类客户的项目数据不允许出内网。支持私有化部署,意味着这类组织不必在合规和效率之间二选一。

另一个现实痛点是历史工具迁移。我参与过几次从 Jira 迁移的过程,团队最怕的是历史数据丢失、字段映射错乱、看板重建成本过高。PingCode 支持 Jira 平滑迁移,对已经在用 Atlassian 体系多年的中大型研发组织来说,迁移风险和切换成本是可控的,这也是它在国产替代场景里被频繁提到的原因。

需要说明的是,工具不能替代制度。我见过用同一套平台的两个团队,一个责任清晰、一个依然扯皮,差别不在工具,而在于是否真的做了任命和授权这两步动作。

3. 五个可观测的子计划责任指标

基于上述逻辑,我在项目里固定跟踪五个指标。它们的作用不是考核人,而是及早发现责任链条松动的信号。

  • 子计划责任覆盖率:能明确到唯一最终负责人的子计划占比。低于90%说明任命动作没做完。
  • 里程碑签署率:里程碑需要负责人正式确认的比例。低于70%通常意味着验收标准模糊。
  • 变更平均审批时长:从提交变更到给出结论的平均时间。超过3天说明授权阈值设置过严或审批层级过多。
  • 接口响应及时率:接口请求在约定时限内得到响应的比例。低于80%说明升级路径没生效。
  • 风险按期关闭率:在计划日期前关闭的风险占应关闭风险的比例。这一项最能反映负责人是否真的在管理而不是在应付。

这五个指标不需要每天看。我的做法是每两周出一次快照,只关注趋势变化,不做单点考核,避免团队为了好看的数字去做数据美化。

项目规划子计划全流程:项目负责人制度设计与一文讲清

项目规划子计划全流程:项目负责人制度设计与一文讲清

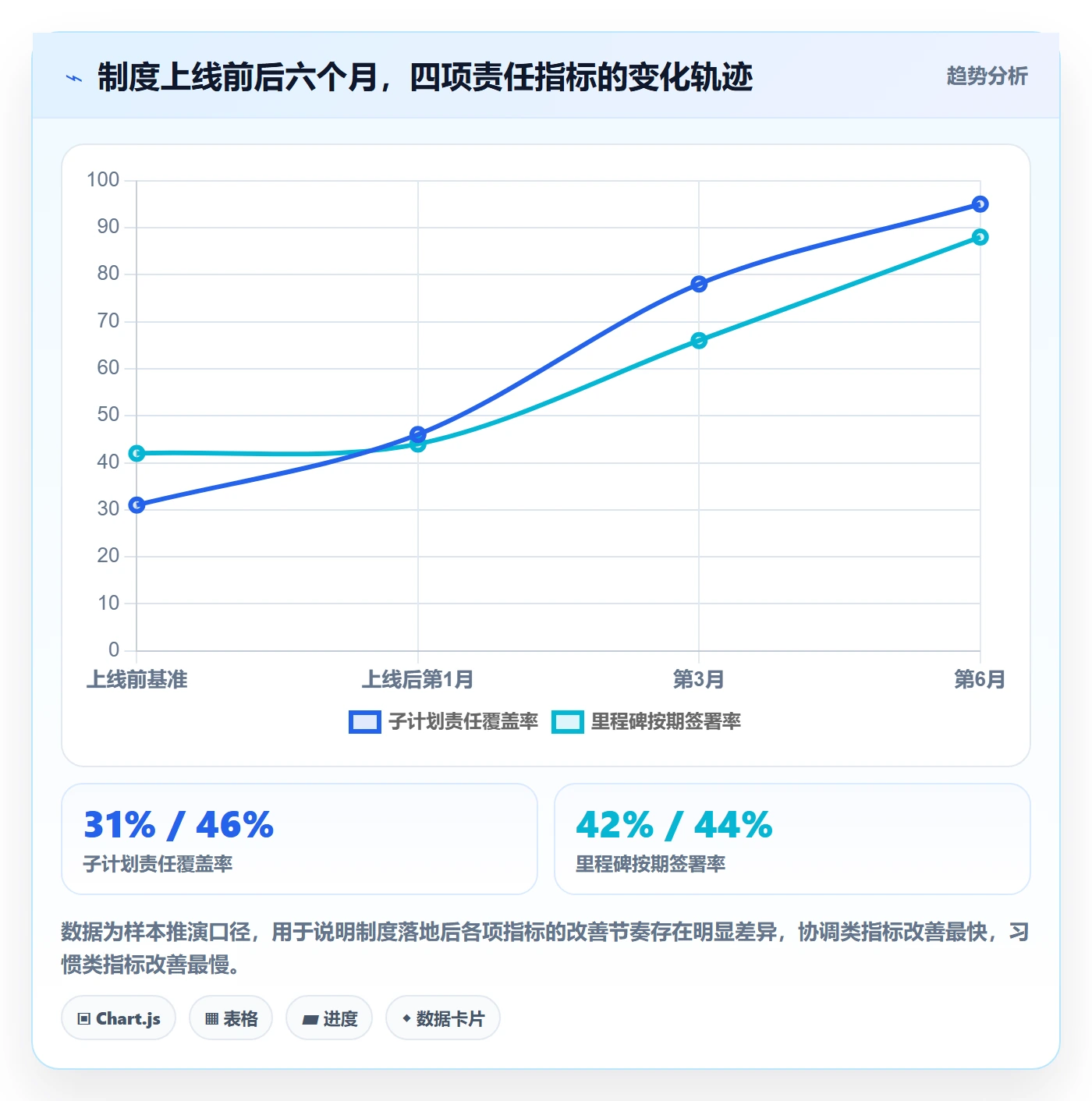

4. 一次从 Jira 迁移加制度重建的观察

2022年我参与过一个约140人研发组织的项目管理体系调整,原有工具是 Jira,责任制度基本没有。我们做了两件事:一是完成工具迁移并复用历史数据;二是在迁移同时嵌入了负责人制度的字段和规则。

关键设计是把"子计划负责人"设成必填字段,把变更阈值做成系统审批规则,把里程碑签署设为流转前置条件。做法看似简单,但效果明显:迁移后第三个月,子计划责任覆盖率从46%升到78%,同期里程碑按期达成率从41%升到66%。

最值得说的一个细节是:迁移初期团队有抵触,认为字段变多是增加负担。我们的应对是把必填字段压到最少,只保留负责人、交付物、里程碑日期、接口人四项,其余全部可选。制度落地的阻力,往往来自不必要的字段而不是必要的规则。

六、不同情况下的行动建议

1. 30人以下小团队:一页纸加深唯一负责人

小团队最忌讳制度过重。我的建议是子计划清单压缩到一页纸,每个子计划写四行:交付物、完成日期、唯一负责人、验收人。不做RACI、不做正式任命书,但要在项目启动会上口头确认,并在共享文档里留一行记录。

这个阶段唯一不能省的是"唯一负责人"这一条。人数少不代表可以模糊,恰恰相反,小团队人手紧张,责任模糊的代价更高。

2. 30到100人中型团队:轻量PMO加RACI加里程碑评审

这个规模开始出现跨部门协作,需要引入轻量机制。我通常建议设1到2人的兼职PMO角色,建立RACI矩阵模板、里程碑评审清单、变更阈值规则三样东西。

关键是把评审做实。里程碑评审不是走过场,而是负责人履行责任的节点。没有通过评审的里程碑不能进入下一阶段,这一条要写到流程里并且真的执行,哪怕只执行三次,团队的认知就会改变。

3. 100人以上、多子计划并行的中大型组织:制度加平台双轮驱动

这个规模下,纯靠流程文档已经无法保证执行一致性。我建议同时做两件事:把负责人制度写成标准流程并纳入项目立项检查项;把责任相关数据落到项目管理平台上,形成可追溯记录。

平台选型上,我倾向于选择能承载完整责任链的工具。像前面提到的 PingCode 这类支持私有化部署、能把子计划、负责人、里程碑、变更、风险串在同一条数据链上的平台,在这个规模段更匹配。如果组织原本使用 Jira,迁移能力和历史数据兼容性应该作为必评项。

这个阶段还要特别注意一点:制度必须给出例外通道。100人以上的组织中,总会有项目不完全适用标准流程,如果制度不留余地,一线就会整体绕过制度,而不是局部绕过。

4. 强监管、交付验收型项目:责任追溯到人加留痕优先

在医药、金融、能源、政府项目里,验收往往要求完整证据链。这类项目我的建议是优先做留痕:每次决策、每次变更、每次验收都要有明确签署人和时间戳。

这种场景下,授权阈值可以适当收紧,宁可多一层审批,也要保证每个决策都能追溯到具体的责任人。代价是效率下降,但合规优先。

项目规划子计划全流程:项目负责人制度设计与一文讲清

七、不同情况下的取舍:负责人制度里的五组权衡

1. 制度完备度与执行成本的取舍

每增加一条规则,都会带来执行成本和绕过动机。我的判断标准是:一条规则如果不能减少至少一次真实扯皮,就不该写进制度。

实践中我通常先砍掉所有"原则性表述"和"鼓励性条款",只保留能落到具体动作、具体字段、具体阈值的规则。制度文档从30页压到8页,执行率反而会上升。

2. 唯一负责与集体决策的取舍

唯一负责人不等于独裁。我的处理方式是把决策分成两类:执行类决策归负责人独断,方向类决策走集体评审。子计划内部的技术方案、排期调整属于执行类;涉及整体范围、预算、交付标准的属于方向类。

混淆这两类的常见后果是:负责人连换个测试环境都要开会,或者负责人在无人知晓的情况下改变了整体交付范围。

3. 强考核与轻激励的取舍

在项目制组织里,子计划负责人往往是兼职,如果考核力度过强,会抑制接任意愿;如果完全没有考核,又会导致责任虚化。

我的经验是采用轻但可见的方式:把子计划责任履行情况纳入年度绩效的一个子项,权重5%到15%,加上项目奖金分配中的明确比例。关键是公开和稳定,而不是力度大。

4. 统一流程与项目定制的取舍

统一流程便于管理和复用,但会牺牲适配性。我的取舍原则是统一"责任结构",允许"执行细节"差异。也就是说,所有项目都必须有唯一负责人和授权清单,但授权阈值、评审形式、例会频率可以按项目类型调整。

这样既保证了制度底线一致,又给小项目留出了简化空间。

5. 自建工具与采购平台的取舍

自建系统的优势是贴合度高、数据完全自主,劣势是维护成本高、责任人变更时容易失修,而且很难持续跟进协同、报表、权限这些通用能力。

我的判断标准是:如果组织一年内有超过5个并行的中大型项目,且对数据合规有明确要求,优先考虑可私有化部署的成熟平台。自建更适合流程极其特殊、或者已有成熟工程团队可以长期维护的场景。

项目规划子计划全流程:项目负责人制度设计与一文讲清

八、可直接套用的模板与检查清单

1. 子计划清单表

这张表用于第一阶段,作用是快速判断需要几个子计划、每个子计划是否需要独立负责人。我要求一行一个子计划,不写任务细节。

子计划名称 核心交付物 关键里程碑 唯一负责人 上游接口人 下游接口人 是否需要独立授权
数据迁移 全量数据切换完成报告 环境就绪、演练通过、切换上线 张X 业务接口人李X 上线运维组 是
系统集成 接口联调通过清单 接口冻结、联调完成 王X 架构组 测试组 否
用户培训 培训完成率与考核结果 教材定稿、分批培训 赵X 业务部门 上线支持组 是

2. RACI 责任矩阵配置示例

下面是我在项目里常用的结构。注意 A 只有一个,其余角色都是执行或协同。这段配置可以直接作为子计划的附件描述,也可以映射进项目管理平台的角色字段。

sub_plan: 数据迁移子计划
sub_plan_owner: 张X # 唯一最终负责人 DRI

raci:

R:

迁移工程师-A

迁移工程师-B

A:

张X

C:

DBA负责人

安全合规专员

I:

项目经理

业务接口人

authority:

budget_limit: 15万元(含)以下自主决策

team_size: 可调度4人(含1名外包)

decision_scope:

迁移工具选型

迁移窗口时间安排

escalation_threshold:

影响里程碑超过3天

影响总预算超过5%

涉及生产数据变更

milestone_signoff:

M1 环境就绪 2026-03-10

M2 全量迁移演练 2026-03-24

M3 正式切换上线 2026-04-07

upstream_input: 业务数据字典(负责人:李X)

downstream_output: 上线运维手册(接收人:运维组)

3. 负责人任命书模板

任命书不用长,一页足够。它的价值在于把口头约定变成可查证的书面承诺。

项目负责人任命书(子计划级)
项目名称:

子计划名称:

任命对象:

任命生效日 / 任期:

负责范围:

交付物:

里程碑:

预算上限:

授权事项:

决策权限:

人员调度:

变更审批阈值:

汇报与升级:

日常汇报对象:

升级触发条件:

考核与兑现:

过程指标:

结果指标:

奖惩约定(需HR确认):

批准人签字 / 日期:

被任命人签字 / 日期:

4. 授权清单表

授权清单建议按子计划逐个填写,避免"全项目统一授权"这种看似省事但实际无效的做法。不同子计划的权限需求差异很大。

子计划 预算上限 可调度人数 可自主决策事项 升级阈值
数据迁移 15万元 4人 工具选型、迁移窗口 影响里程碑3天以上
系统集成 3万元 2人 接口调试排期 接口标准变更
用户培训 8万元 3人 培训形式与批次 培训覆盖范围调整

5. 负责人考核表

考核表的关键是权重清晰、口径可查。我一般把结果指标和过程指标各占50%,并且每一项都能在系统里找到数据来源。

考核维度 指标 权重 数据来源
结果指标 里程碑按期达成率 25% 里程碑签署记录
结果指标 交付物验收一次通过率 25% 验收记录
过程指标 风险按期关闭率 20% 风险登记与关闭时间
过程指标 变更响应时长 15% 变更审批链路
过程指标 接口响应及时率 15% 接口请求与响应记录

6. 一页纸上线检查清单

制度推行前,我会用这份清单做一次自检。九项里如果有三项以上不满足,就不建议正式推行,先把基础补齐。

  1. 每个一级子计划是否都有唯一负责人,且已在系统中留下记录?
  2. 是否每位负责人都有一份写明预算、人员、决策范围、变更阈值的授权清单?
  3. 子计划之间的上下游接口人是否已明确并写进计划?
  4. 变更是否设定了分级阈值和对应审批层级?
  5. 里程碑是否需要负责人签署才能流转?
  6. 升级路径的触发条件是否具体到可判断的程度?
  7. 子计划负责人的责任履行情况是否进入绩效记录?
  8. 制度是否给出了简化通道,允许小项目按最小版本执行?
  9. 是否有至少一个可观测指标,能提前预警责任链条松动?
八、可直接套用的模板与检查清单

结语:从"写计划"到"定责任"

回到开头那个延期76天的项目。我们后来做的调整并不复杂:把12份子计划重新梳理成7份,每份指定唯一负责人,补上授权清单和接口人,然后把责任数据搬进系统留痕。第二阶段的交付,里程碑按期率从原来的四成提升到接近九成。

这个变化不是因为团队突然变强了,而是因为责任从"大家的事"变成了"某个人的事"。项目规划的全流程,本质上是责任分配的全流程;负责人制度也不是一张表格,而是任命、授权、协同、考核、复盘构成的闭环。

如果你正在推进类似的事,我的建议是按这个顺序动手:先抽三份现有子计划,检查有没有唯一负责人;再补一张授权清单,把预算、人员、决策范围、变更阈值写清;然后约定一个升级路径和一个可视化指标。这三步做完,你大概率能在一个迭代周期内看到协调耗时和返工工时的变化。

制度不需要一次做完美。先让责任落地,再让流程变美。

常见问题解答(FAQ)

1. 项目规划子计划到底包含哪些?是不是把WBS拆完就等于子计划做完了?

我之前一直以为项目规划就是把WBS拆到三四级,再排个甘特图就完事了,结果评审的时候被问质量计划、沟通计划在哪,当场答不上来。后来带跨部门项目才发现,光有任务分解根本管不住接口和风险,延期了都不知道该找谁。

子计划不是WBS的别名。WBS解决的是

2. ,子计划解决的是

。常见子计划清单包括:范围、进度、成本、质量、资源、沟通、风险、采购、变更、干系人,共十类,按项目类型增减,纯软件研发可弱化采购,工程交付必须强化采购和HSE。拆解顺序应是:目标→交付物→WBS→识别需要哪些子计划→指定每个子计划的负责人→编制内容→评审→形成基线。

判断依据很简单:如果某个领域出问题时会引发跨部门扯皮,就必须有独立子计划;如果只是单人独立完成的小任务,合并进主计划即可。

项目负责人和项目经理到底什么区别?子计划负责人该由谁任命、什么时候任命?

3. 我们公司习惯所有事都找项目经理,结果他一个人扛十个模块,天天救火还是延期。我就想搞清楚,子计划负责人这种角色到底算不算管理层,该谁说了算,是不是等项目开工了再临时指派也行。

两者不是级别差异,而是责任范围差异。项目经理对项目整体目标、里程碑和最终交付负责;子计划负责人只对某一个专业领域(如进度、质量、风险)的编制、执行和偏差负责。任命时机必须在基线冻结之前,不能执行中临时指派,否则子计划就是一纸空文。

任命流程建议:项目经理提名→PMO或项目发起人审核权责匹配度→正式任命书确认任期、权限和交付标准。判断依据:谁对某个子计划的偏差负最终解释责任,谁就是该子计划的负责人。一个小团队可以一人兼多个子计划负责人,但必须书面明确,避免口头默认导致的推诿。

子计划负责人有责无权怎么办?授权清单应该写哪些内容才不至于变成空话?

4. 我当过一次质量子计划负责人,结果要人没人、要预算没预算,出了问题还要我背锅,最后只能靠刷脸求人配合。我就想知道,授权到底该怎么谈、怎么写,才能让负责人真能推动事情,而不是挂个名。

有责无权是负责人制度失败的第一大原因。授权清单至少要写清四类权限:预算权限(可自主支配的金额上限和审批阈值)、人员调度权限(可调动的人数和跨部门借调规则)、决策权限(哪些变更可自行批准、哪些必须上报)、资源优先级(与其他子计划冲突时的排序规则)。

判断依据:如果负责人无法在不请示的情况下完成一次常规资源协调,授权就是不足的。落地做法是,任命书和授权清单同一天签署,授权范围写入项目章程,变更授权需走正式变更流程。授权不足时负责人有权拒绝签署责任书,这是制度设计里必须留的口子。

小团队或者多部门项目,负责人制度怎么简化或强化?有没有可参照的分级做法?

核心关键词

读者评论

夏
夏思妍

看完最有共鸣的是“子计划不是文档,是责任单元”这个判断。我们团队也一直把子计划当附件写,写完就归档,执行时根本没人认领。后来按唯一负责人重新梳理,跨部门扯皮少了很多,作者说的责任覆盖率确实是根子问题。

孔
孔梓萱

有责无权那个案例太真实了。我做过子计划负责人,计划排得再细,要人调不动、要钱批不下来,最后只能靠私人关系推。授权清单这个做法很实用,至少任命时就把预算和调度权写清楚,不然就是让人背锅。

陶
陶嘉禾

三个失控现场的分析比教科书有用。尤其是接口真空那个,设备到货没人确认基础条件,三方都没违约但项目停摆。我们做工程类项目也常遇到,后来在子计划里强制写上上游输入和下游交付,接口人才敢签字。

江
江承宇

八种误区基本把我们踩过的坑列全了。最痛的是一次设计到完美,制度文件几十页没人看,最后又回到微信群沟通。作者建议先解决唯一负责人和授权清单两个最小动作,这个思路接地气,值得PMO参考。

文章包含AI辅助创作:项目规划子计划全流程:项目负责人制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305147

赞 (0)
飞飞飞飞
项目规划工作计划教程:项目负责人制度设计,避坑指南
上一篇 33分钟前
项目计划流程与规范:项目负责人项目规划制度设计关键指标
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
