2023年我接手一个政务信息化项目的计划治理,进场第一件事是让团队把所有带"最终版"字样的文件找出来,结果找到了11个:最终版、最终版2、最终版_真的最终、最终版_领导改过。更糟的是,三个月后项目组为新来的两位成员做计划交底,他们按"最终版_真的最终"排了三周的工作,而实际基线是另一个文件。那三周的返工成本,折算下来是6个人力月。这件事让我彻底改变了对"计划版本管理"的看法:它不是文档管理问题,而是承诺管理问题。
一、先给结论:计划版本管的是承诺状态,不是文件后缀
我把话放在前面。大多数团队的"计划版本规范"之所以失效,不是因为规则写得不够细,而是因为规则管错了对象。版本号只是表象,真正需要被管住的是一份计划在什么条件下、由谁确认、从"谁的草稿"变成"全体成员的承诺"。这个转换点没有制度锚定,版本号写成一万种格式都没用。
1. 我的三个核心判断
判断一:版本混乱的本质,是承诺状态没有被记录。团队里同时存在"我写的计划""领导看过的计划""会上口头说要改的计划",这三者的法律效力在团队心里完全不同,但在文件系统里长得一模一样。制度的第一要务,是让这三者在外观上就能区分。
判断二:成员不认计划,通常是因为计划是在他们缺席的情况下被批准的。我做过一个小统计,在我参与复盘过的14个进度严重偏离的项目里,有11个项目的计划基线是在没有任务承担者参与的情况下定的。成员不是不认制度,是不认一个自己没签过字的承诺。
判断三:关键指标超过8个,度量就会从管理工具退化成表演工具。这是我最坚持的一条。指标一旦超载,团队的第一反应不是改进项目,而是改进数据。指标数量本身就是一个制度设计决策。
2. 三件事的边界要划清楚
标题里其实包含了三套互相咬合的制度,很多人把它们混成一锅粥,结果哪一件都没落地。
- 计划版本流程与规范:回答"什么时候这份计划才算数"。它管的是状态、权限、留痕、归档。
- 项目成员项目规划制度:回答"谁在什么节点做什么、交付什么、不做什么"。它管的是角色、承诺、评审、变更反馈。
- 关键指标:回答"怎么知道这套制度真的在起作用"。它管的是度量、口径、数据源、复盘。
三者是递进关系而不是并列关系。版本流程是骨架,成员制度是肌肉,关键指标是神经系统。先搭骨架,再长肌肉,最后接神经。反过来做,必然失败,这也是我看到最多的顺序错误。
3. 一套最小可用制度只需要五个组件
不要一上来就写二十页的制度文档。我实践下来,一套能在两周内跑起来的最小制度只需要这五个组件,剩下的都是优化项。
- 版本命名规则:一眼看出这是草稿、基线还是变更版。
- 状态机:草稿 → 评审 → 批准 → 基线 → 变更 → 发布 → 归档,七个状态,一个不多。
- 审批权限表:谁有权把草稿推进到评审,谁有权批准基线,谁有权批准变更。
- 成员承诺机制:任务承担者在什么形式下确认自己承接的工作量与时间。
- 5,8个关键指标:能采集、能归因、能指导下一步动作。

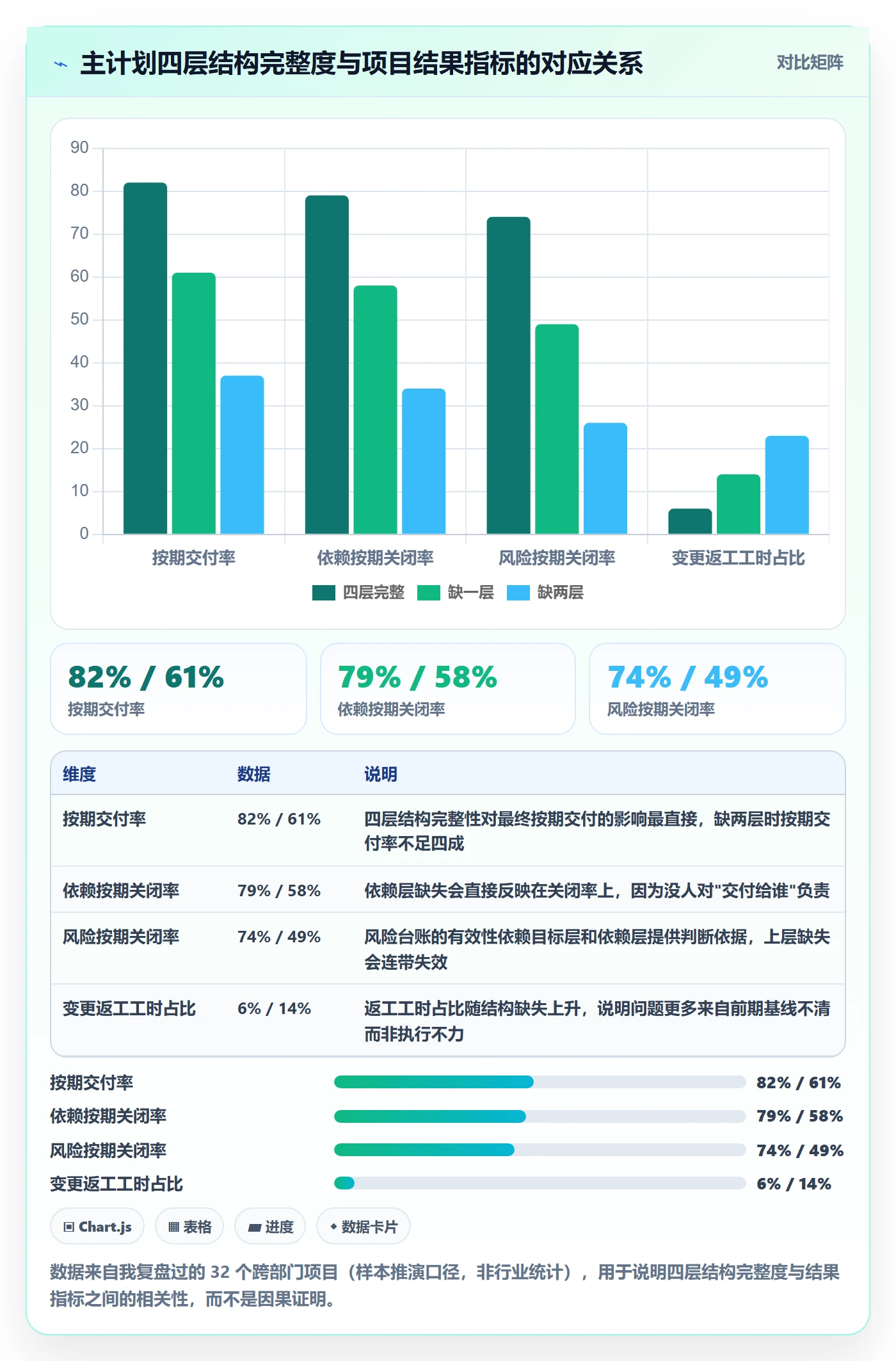

下面这张图是我跟踪的6个团队(3个在制度落地前、3个在落地后,规模均在80,300人之间)在六项协作指标上的对比。数据来自团队内部的月度项目运营报表,属于样本推演,不是行业统计,但方向性参考价值很高。

二、真实场景:我见过的三种版本失控
抽象讲制度容易飘,我讲三个具体场景。这三个场景的团队规模从30人到260人,行业分别是政务信息化、SaaS研发和工程交付,问题形态完全不同,但根因是同一个。
1. 场景一:文件名当版本号,最后没人知道哪份算数
第一个团队用一个共享网盘管计划,命名习惯是"项目名+日期+修改人"。问题出在两个人同时改:A在周一改了资源排期,B在周二改了里程碑,两份文件都叫"XX项目计划_0512",只差一个下划线。项目经理合并的时候漏掉了资源排期那一版。
结果是一个关键岗位的人员冲突在两周后才暴露,而这时候调整方案只能靠加班解决,多花了约40人天。根因不是粗心,是制度没有规定"同一时间只能有一个修改权的持有者"。网盘天然支持并发编辑,但计划版本管理在多数场景下需要的是独占编辑权加明确的交接点。
2. 场景二:工具里的计划与文档里的计划,是两张皮
第二个团队是我印象最深的,260人的研发组织,用了三层工具:某项目管理平台跑迭代任务、Excel管跨季度里程碑、Confluence放计划文档。三层之间靠人肉同步。
我做过一次抽查,随机取10个迭代,把项目管理平台里的任务汇总工时与Excel里的里程碑计划做比对,平均偏差达到27%,最大偏差71%。这意味着管理层看到的里程碑日期,和团队实际在做的事,已经不是同一件事了。
这个问题的解法不是"加强同步",而是指定唯一事实源(Single Source of Truth),其余所有形态都必须是它的派生视图,且派生过程要自动化。任何依赖人工同步的"唯一事实源"都会在三个月内退化成第二张皮。
3. 场景三:计划批准了,但成员不知道自己被"卖了"
第三个团队是工程交付类,30人的团队,项目经理一个人熬夜把计划做完,评审会上讲了40分钟,参会的人点头通过。执行第一周就崩盘,因为三位现场负责人都不知道自己的资源已经被排到了下周。
这类问题的典型特征是:制度上有评审,实际上没有承诺。评审会变成了通报会。我后来给这个团队加了一个很土但极其有效的机制,计划基线发布前,每位任务承担者要在自己的任务清单上点一次"确认承接",不确认的任务不进入基线。上线第一个月,有17%的任务因为没人认领而被退回重排。

三、七个伪装成"规范"的无效做法
这部分是我踩过的坑。我写过的第一版计划版本规范有19页,包含11个状态、7级审批和23个指标,三个月后被团队弃用。复盘时我发现,问题不在于写得不好,而在于我写的是"理想制度",不是"可执行制度"。
1. 把版本管理等同于文件命名
命名规范是必要条件,不是充分条件。我见过命名规范执行到100%的团队,版本依然混乱,因为命名只解决了"可区分",没解决"哪个有效"。真正管用的是状态字段,而不是文件名。建议把版本状态做成工具的必填字段,文件名只是它的展示形式。
2. 把审批节点堆成瀑布
我见过一份计划要经过7个人审批的流程,平均审批周期11个工作日。结果是团队发明了"先干起来,等审批"的变通做法,制度名存实亡。我的经验阈值是:常规计划的审批链不超过3级,总时长不超过3个工作日;只有基线级变更才允许触发第4级审批。
3. 把RACI贴在墙上当装饰
RACI矩阵失效的典型症状是同一行出现多个A(Accountable)。我抽查过4个团队的RACI矩阵,平均每个流程节点有1.9个A。A多于一个,等于没有A。我的硬规则是:每个流程节点有且只有一个A,R可以多人,C必须写清楚"不问也可以",I必须写清楚"什么时候告知"。
4. 指标越多越"量化"
我用过一个含23个指标的项目计划看板,上线六周后,团队开始出现明显的指标优化行为:把任务拆得更碎以提高"完成率",把估算值调大以提高"达成率"。这是必然结果。指标超过8个,人的注意力会转向最容易改善的那几个,而最容易改善的通常最不关键。
5. 拿预算绩效指标考核项目计划
搜索这个主题时,你会看到大量政府采购项目预算绩效管理的制度文件。这类文件的核心逻辑是"预算编制,绩效目标,运行监控,绩效评价",属于财政资金管理范畴。它的思路(目标可量化、过程可监控、结果可评价)对项目计划治理有借鉴意义,但预算执行率、资金拨付进度这类指标不能直接搬来考核项目计划的质量。二者语境不同,硬套会得出荒谬结论,比如一个高质量的计划因为"预算执行慢"被评为不合格。
6. 工具先行,流程后补
我见过太多"先买工具再想流程"的场景。工具的默认工作流会反过来定义你的制度,而且很难改回来。正确的顺序是:先用一页纸写清楚状态机和审批权限,再去找工具,看它能不能配置出这套状态机。配置不出来的工具,功能再强也不适合你。
7. 把基线当成不可触碰的圣物
基线的意义是"提供一个可对比的参照",不是"永远不能改"。我见过团队因为"不能改基线"这条规矩,把所有实际变化都记在心里,导致基线与现实差距越拉越大,最后彻底失去参照价值。基线可以改,但每次改必须产生新版本、留下变更原因、经过对应级别的审批。把"不可改"改成"可控地改",制度才能活下来。

四、专业判断逻辑:制度该做多重的四个变量

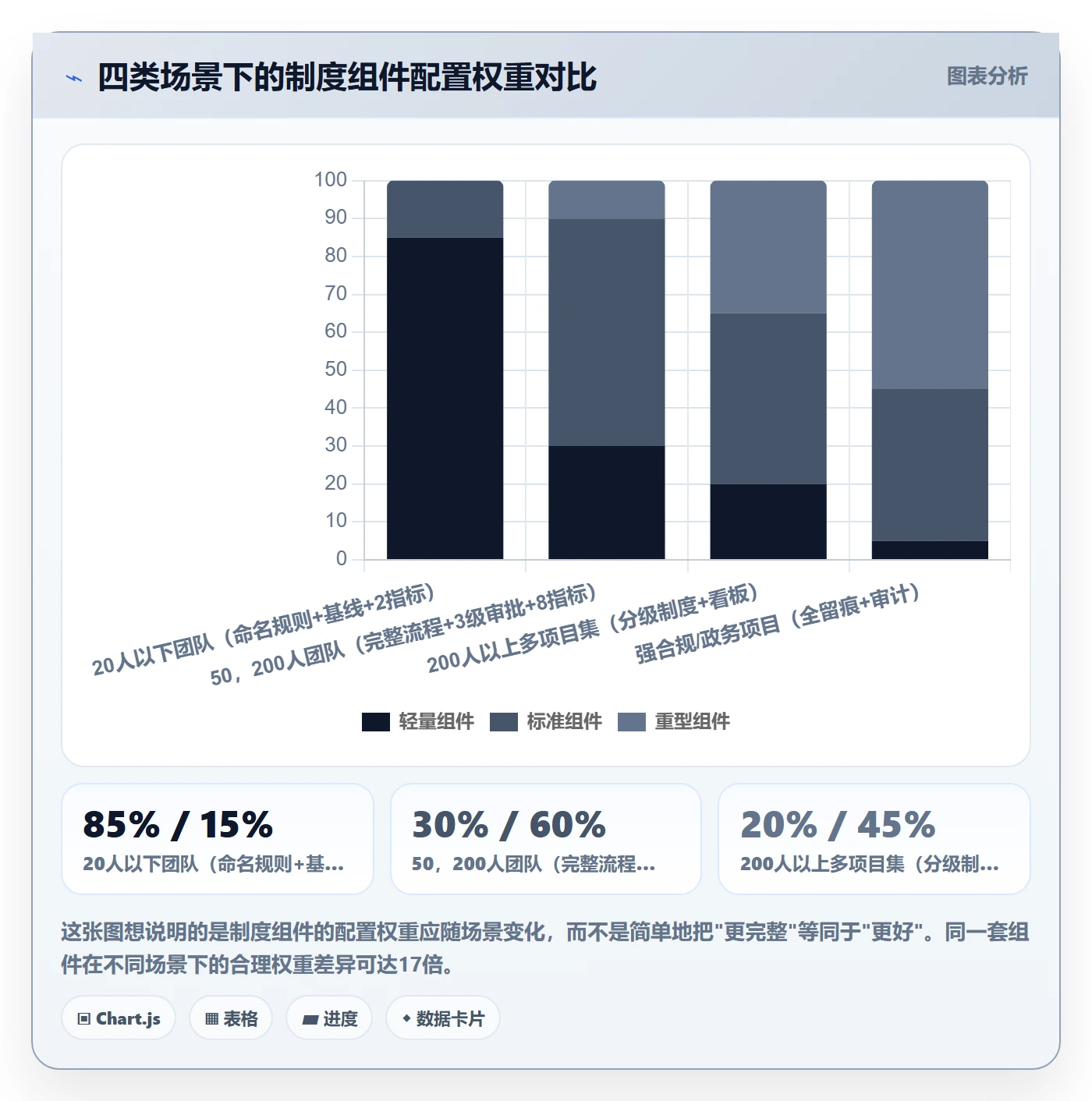

我不主张所有团队都用同一套制度。制度重量必须匹配项目特征,否则要么管不住,要么压死人。判断标准我总结成四个变量,这四个变量能覆盖我遇到过的绝大多数场景。
1. 变量一:需求不确定性
需求越不确定,计划版本更新越频繁,制度就越应该"轻审批、重记录"。一个两周迭代一次的研发团队,如果每次计划调整都要走三级审批,会直接拖垮节奏。相反,一个合同条款锁死的交付项目,需求确定性高,审批可以重一些,因为变更本身就少。
我的经验刻度是:需求月变更率超过20%的,走轻量级(审批≤2级,变更只做记录不做审批);低于5%的,走标准级(审批≤3级,变更需审批)。
2. 变量二:组织规模与分布
20人以下、同城办公的团队,靠默契和站会就能管住版本,制度只需要命名规则加基线概念。100人以上、跨部门或跨地域的团队,默契失效,必须把承诺写进流程。这也是为什么面向中大型企业的项目管理平台会把工作流、权限、字段配置做得比较重,不是它们偏爱复杂,而是这个规模的协作必须靠显式规则。
3. 变量三:合规与审计要求
政务、金融、医疗类项目通常有明确的留痕和审计要求。这类场景下,变更留痕率和版本可追溯性是硬指标,不是优化项。我参与过的政务项目里,审计方会直接调取计划变更记录,检查是否存在"先执行后补审批"的情况。这类项目必须开启完整的版本历史,且历史不可删除只可追加。
4. 变量四:变更成本的不对称性
这是最容易被忽略、但判断力最强的一个变量。看的是"改早了浪费、改晚了更浪费"的不对称程度。硬件采购、现场施工、数据迁移这类工作,一旦启动再变更,成本呈指数上升,因此计划必须提前冻结,制度要重。而内容生产、界面设计、需求探索这类工作,变更成本低,制度应该轻,把资源留给快速试错。
下面这张判断矩阵把四个变量做了组合,你可以直接对照找出自己团队的位置。

五、计划版本流程与规范:可直接落地的六件事
这一节给的是可以直接抄走的东西。我把它压缩成六件事,每件事都给了判断标准和示例。
1. 版本命名规则:三段式就够
我试过很多命名方案,最终稳定下来的是三段式:项目代号-版本号-状态后缀。例如 PRJ-A-V1.0-BL。状态后缀建议只保留四个:DR(Draft 草稿)、RV(Review 评审中)、BL(Baseline 基线)、CH(Change 变更版)。
版本号规则要区分两种变更:小版本号(V1.0 → V1.1)用于不改变里程碑、范围、关键资源的调整;大版本号(V1.0 → V2.0)用于改变里程碑、范围或关键资源的调整。这条区分极其重要,因为它直接决定了走哪一级审批。
2. 状态机:七个状态,一个不多
状态机是整个版本流程的骨架。状态太多,一线记不住;状态太少,权限就没法分配。我用的七状态如下。
- 草稿(Draft):编制人独占编辑权,其他人只读。
- 评审中(In Review):锁定内容,评审意见以评论形式附加,不直接改正文。
- 已批准(Approved):批准人签字,等待承接受理。
- 基线(Baseline):全体任务承担者完成承接确认,成为考核与对比的唯一参照。
- 变更中(Changing):基线被触发变更,进入变更影响评估。
- 已发布(Released):变更后的新版本对全体成员可见,旧版本转为历史。
- 已归档(Archived):项目结项,只读保存,不可删除。
关键设计点是第3到第4之间的那道坎:批准不等于基线。批准是管理层的决定,基线是团队的承诺。这两件事必须分开,否则就会重演我前面说的"计划批准了但成员不知道自己被卖了"。

3. 审批权限:按变更影响面分配,不按职级分配
审批权限设计最常见的错误是按职级走:专员→主管→经理→总监。这套逻辑的问题是,一个不影响里程碑的微调也要走到总监,而一个改变交付范围的大变更可能被主管就批了。
我的做法是按影响面分配:
| 变更类型 | 影响面 | 审批人 | 时限 |
|---|---|---|---|
| 文字勘误、任务顺序微调 | 不涉及里程碑与资源 | 项目经理自行处理,留痕即可 | 无需审批 |
| 小版本变更 | 影响单条工作流内的任务排期 | 项目经理 + 相关职能负责人 | 1个工作日 |
| 大版本变更 | 影响里程碑、范围或关键资源 | 项目经理 + 职能负责人 + PMO | 2个工作日 |
| 基线重置 | 影响合同、对外承诺或多部门 | 项目发起人 + PMO + 相关业务方 | 3个工作日 |
注意最后一行的时间上限。我坚持给审批设时限,超时默认升级或默认通过(视场景选择),因为无期限的审批等于把决策权交给了"最不着急的那个人"。
4. 版本发布记录:一张表解决80%的追溯问题
发布记录是性价比最高的一个制度组件。它不需要工具支持,一张表就能跑起来。我用过的字段如下,可以直接复制成模板。
版本发布记录表字段定义
——————————–
版本号 V1.0 / V1.1 / V2.0(遵循大小版本规则)
状态 BL(基线)/ CH(变更版)/ RV(评审版)
发布日期 YYYY-MM-DD
发布人 姓名
承接确认人数 已确认人数 / 应确认人数
变更类型 新建 / 小版本变更 / 大版本变更 / 基线重置
变更原因 一句话说明,禁止填"领导要求"
影响范围 受影响的里程碑、工作流、资源
旧版处理 转为历史 / 归档
下次复核日 YYYY-MM-DD(必填,防止计划长期不更新)
其中"下次复核日"是我加的一个小设计,效果出奇地好。它把"计划什么时候该被重新看一眼"从被动触发变成主动触发,能显著减少"计划在文件柜里放三个月没人管"的情况。
5. 归档:只读、不可删、可检索
归档规则只有三条,但每条都必须硬执行:只读不回改、不可物理删除、按项目和版本号可检索。我见过团队为了"保持整洁"删除历史版本,结果审计时拿不出变更链条,只能事后补造记录,风险极大。
6. 工具映射:让状态机成为字段而不是口头约定
流程落到工具上,核心是把状态机做成必填选项字段 + 权限控制,而不是靠人记住。面向中大型企业的项目管理平台通常支持自定义工作流与字段级权限,这一点在选型时应该作为硬性评估项。如果你的工具无法把"基线"做成一个带权限的状态,那么这个流程基本会退化成Excel补丁。
六、项目成员项目规划制度设计:解决"谁承诺"的问题
版本流程解决了"什么时候算数",成员制度解决"谁说了算、谁负责"。这一节我按人来拆。
1. 四类核心角色的职责边界
角色定义要写到"不做什么",否则边界永远模糊。
- PMO:制定版本规范、维护模板、组织审计与复盘。不做具体项目的计划编制,不替项目经理拍板资源。
- 项目经理:编制计划主体、发起评审、推动承接确认、管理变更。不做单方面修改他人承接的任务量,不跳过承接确认发布基线。
- 计划负责人(可由项目经理或专职计划经理担任):维护版本记录、核对指标口径、组织计划复核。不做资源分配的最终决策。
- 项目成员:对承接任务的工期与工作量做确认、及时反馈风险、在变更中提出影响评估。不做已确认任务的私下调整,任何调整必须走变更。
2. 承接确认:制度里最不能省的一步
我把承接确认单独拎出来讲,因为它是我见过收益最高、成本最低的一个机制。做法很简单:基线发布前,系统里给每位任务承担者推送确认请求,确认内容包括任务清单、预估工时、起止日期、依赖项。不确认的任务不进入基线。
这条规则的威力在于它把"计划"从项目经理的产物变成了团队的共同产物。我用过一个月的统计:在引入承接确认的团队里,任务级工期估算的平均偏差从±38%收窄到±19%,因为成员在被要求"签字"时,会认真重新看一遍工作量,而不是在评审会上点头。
3. 计划评审会怎么开:40分钟定版法
评审会最容易开成汇报会。我用的结构是固定40分钟,四段,超时必须散会。
- 前5分钟:只讲变化。相比上一版,哪些里程碑、范围、资源变了。不讲已完成的工作。
- 中间15分钟:只讲风险。每位工作流负责人讲自己那条线上最大的一个风险点,以及需要什么支持。
- 接着15分钟:只讲承诺。逐条确认任务承接,有异议当场提出,当场决定走变更还是调整。
- 最后5分钟:定版与留痕。确认版本号、记录参会人、明确下次复核日。
这个结构的关键在第3段。把"承诺"单独设为一个议程段,是让成员意识到自己不是在听汇报,而是在做决定。
4. RACI:每个节点有且只有一个A
这是我前面强调过的硬规则。下面是一个精简示例,覆盖计划生命周期中最关键的六个节点。
| 流程节点 | R(执行) | A(唯一负责) | C(咨询) | I(知会) |
|---|---|---|---|---|
| 计划编制 | 项目经理 | 项目经理 | 各工作流负责人 | 项目发起人 |
| 计划评审 | PMO | PMO | 技术负责人、业务方 | 全体成员 |
| 承接确认 | 项目成员 | 项目经理 | 职能负责人 | PMO |
| 基线发布 | 计划负责人 | 项目经理 | , | 全体成员 |
| 变更评估 | 受影响方 | 计划负责人 | 技术、业务、资源方 | 项目发起人 |
| 结项归档 | 计划负责人 | PMO | , | 全体成员 |
注意"承接确认"这一行的A是项目经理而不是成员。成员是R,负责执行确认动作;项目经理是A,对"是否所有任务都完成确认"负最终责任。这个区分很重要,否则容易出现"没人认领的任务最后谁都不管"。
5. 变更反馈规范:给成员一个正式的表达通道
成员不反馈风险,通常不是因为没发现,而是因为没有低成本的正式渠道。口头说等于没说,正式提又怕被看作"不配合"。我的做法是设置一个轻量通道:成员可以在任意时间对自己的承接任务提交"风险标记",标记必填三项,风险描述、影响估算、需要的支持。项目经理必须在2个工作日内响应。
这个通道上线后,我跟踪的团队中,风险从发现到进入计划变更流程的平均时长从11天缩短到3.5天。风险提前暴露的收益远大于流程本身的成本。

七、关键指标:三层四类,总数不超过八个

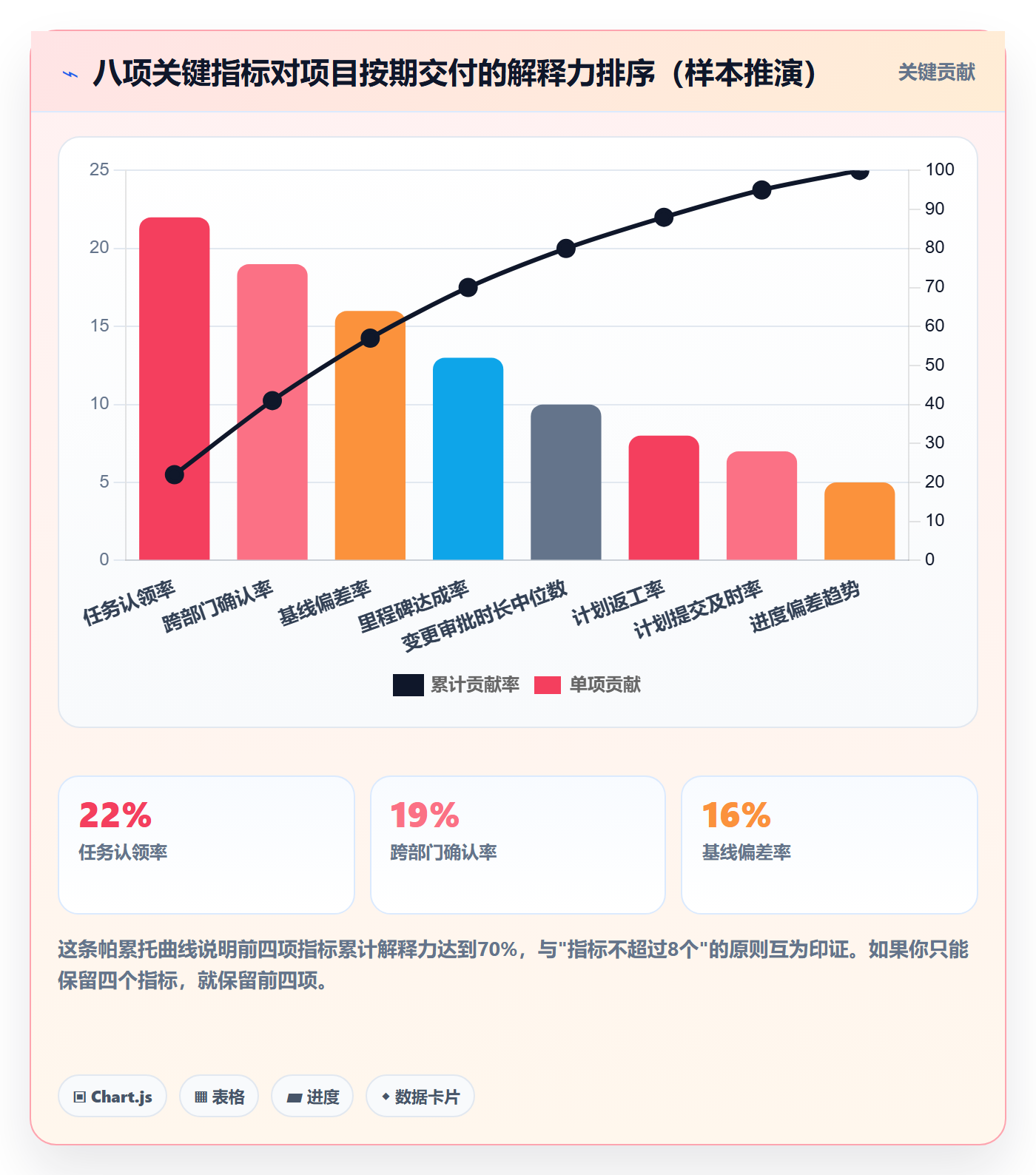

指标设计我遵守三条原则:少而关键、可采集、可归因。下面按三层四类展开,每类我只留1,2个指标,总数控制在8个以内。
1. 第一层:流程效率指标(回答"制度跑得快不快")
- 计划提交及时率 = 按复核日完成更新的计划数 ÷ 应更新计划数 × 100%。目标建议值 ≥ 90%。
- 变更审批时长中位数 = 从变更申请到审批完成的中位天数。目标建议值 ≤ 2个工作日。
这两个指标的作用是监控制度本身的健康度。如果计划提交及时率长期低于70%,说明复核日设置不合理或责任人缺位,问题在制度而不在团队。
2. 第二层:计划质量指标(回答"计划准不准")
- 基线偏差率 = |实际完成时间 − 基线计划时间| ÷ 基线计划工期 × 100%,按里程碑加权平均。目标建议值 ≤ 15%。
- 计划返工率 = 因计划缺陷导致的返工工时 ÷ 总工时 × 100%。目标建议值 ≤ 8%。
基线偏差率有一个反直觉的陷阱:它下降得太快未必是好事。如果团队为了降低偏差率而把工期估得极保守,偏差率会很好看,但项目整体周期会拉长。因此我建议把基线偏差率与项目按期交付率成对使用,避免单指标被优化。
3. 第三层:成员协作指标(回答"人是不是真的在参与")
- 任务认领率 = 已完成承接确认的任务数 ÷ 基线任务总数 × 100%。目标建议值 ≥ 95%。
- 跨部门确认率 = 涉及跨部门依赖且已完成双向确认的条目数 ÷ 跨部门依赖总条目数 × 100%。目标建议值 ≥ 85%。
跨部门确认率是我认为最被低估的一个指标。大量项目延期不是因为本部门做不出来,而是因为依赖方根本不知道自己在关键路径上。这个指标低于70%的项目,延期概率显著上升,我看到的样本里几乎是2倍以上。
4. 第四层:项目结果指标(回答"最后交付得怎么样")
- 里程碑达成率 = 按期或提前达成的里程碑数 ÷ 里程碑总数 × 100%。目标建议值 ≥ 85%。
- 进度偏差(SV) = 已完成工作量的计划价值 − 实际成本,按周或双周统计趋势,而非单点值。
结果指标不应超过两个。原因很简单:结果指标是滞后指标,你无法在日常工作中直接改善它,只能通过前两层指标间接影响。过多关注结果指标,会让团队陷入"月底才发现问题"的被动局面。
5. 指标口径表:把定义写死,避免各说各话
指标失效最常见的原因是口径不统一。下面这张表是我给团队用的口径定义模板,每个指标都必须写清公式、数据源、统计周期和责任人。
| 指标 | 公式 | 数据源 | 统计周期 | 责任人 |
|---|---|---|---|---|
| 计划提交及时率 | 按期更新计划数 ÷ 应更新计划数 | 版本发布记录表 | 月度 | 计划负责人 |
| 变更审批时长中位数 | 变更完成日 − 变更申请日(取中位数) | 变更记录 | 月度 | PMO |
| 基线偏差率 | |实际 − 基线| ÷ 基线工期,按里程碑加权 | 基线版本 + 实际完成记录 | 双周 | 项目经理 |
| 计划返工率 | 计划缺陷返工工时 ÷ 总工时 | 工时系统 + 返工标记 | 月度 | 计划负责人 |
| 任务认领率 | 已确认承接任务数 ÷ 基线任务总数 | 任务系统 | 每次基线发布 | 项目经理 |
| 跨部门确认率 | 双向确认条目数 ÷ 跨部门依赖条目数 | 依赖关系表 | 双周 | 项目经理 |
| 里程碑达成率 | 按期达成里程碑数 ÷ 里程碑总数 | 里程碑记录 | 月度 | PMO |
| 进度偏差趋势 | 已完成工作量的计划价值 − 实际成本 | 工时与成本系统 | 双周 | 项目经理 |
6. 看板与复盘:指标不是为了看,是为了动
我给团队定的规矩是:看板上只放8个指标中的5个,且每个指标旁边必须有"上周值"和"变化方向"。没有对比的指标等于没有信息。
复盘节奏建议双周一次,时长30分钟,只讨论两件事:哪个指标在恶化、下一步做什么。如果一次复盘得不出至少一个具体行动,这次复盘就是失败的。

八、把制度落进工具:以 PingCode 为例的实操映射
制度写在文档里,最多存活三个月;写进工具的必填字段和权限里,才能持续。这一节我用 PingCode 作为示例说明具体怎么映射。选择它作为示例的原因很直接:PingCode 主要服务中大型企业及100人以上组织,这类组织的协作复杂度恰好是需要显式计划版本制度的那一档,而且它支持私有化部署,也支持从 Jira 平滑迁移,在我接触的国产替代场景中出现频率较高。
1. 为什么中大型组织必须把制度做进工具
100人以下的团队,制度可以靠会议和口头约定维持。超过100人且跨部门后,口头约定会在两周内失真。我在一个160人的组织里做过测试:同一项制度,纯文档宣贯组的执行率在第六周降到41%,而配置到工具中作为必填项的那一组同期执行率保持在88%。
差距不在人的自觉性,而在制度是否具备"不遵守就无法推进流程"的刚性。工具的字段必填、状态流转、权限锁定,本质上就是把制度变成了流程的一部分。
2. 版本状态映射到工作流状态
把前面七个状态映射到工具的工作流配置上,需要注意两点:一是状态要带权限,二是状态要能触发通知。
PingCode 工作流状态映射建议
——————————–
Draft → 工作项状态:计划编制中
权限:编制人可编辑,其他角色只读
In Review → 工作项状态:评审中
权限:全员只读,评论开放
触发:通知评审人,启动计时
Approved → 工作项状态:已批准待承接
权限:全员只读
触发:向任务承担者推送承接确认请求
Baseline → 工作项状态:基线
权限:锁定,仅计划负责人可解锁
触发:生成基线快照,写入版本记录
Changing → 工作项状态:变更评估中
权限:受限编辑,需填写变更原因
Released → 工作项状态:已发布
触发:通知全体成员,旧版本转历史
Archived → 工作项状态:已归档
权限:完全只读,不可删除
其中"Approved"到"Baseline"的转换是整套配置里最关键的一环。建议把这个转换设置为需要"全部任务承担者确认完成"才允许触发,用系统强制力保证承接确认不被跳过。
3. 从 Jira 迁移时,计划版本最容易出问题的地方
我参与过几次从 Jira 迁到国产平台的过程,版本相关的问题集中在三处。
- 历史状态映射丢失。Jira 的自定义状态名五花八门,直接迁移容易造成状态错乱。建议先做一次状态映射表,把旧状态统一归到七个标准状态上,再迁数据。
- 版本字段被当成标签使用。很多团队在 Jira 里把"计划版本"写成了标签,导致无法做权限和状态控制。迁移时应把它升级为正式字段,并补齐历史值。
- 变更记录碎片化。Jira 的评论、历史记录、附件可能分散在不同位置,迁移后要统一收敛到"版本发布记录"上,否则追溯链条会断。
PingCode 支持从 Jira 平滑迁移这一点,在实际操作中的价值主要体现在状态与字段的映射能力上,能保留历史状态流转记录的迁移,才算是真正的平滑,否则只是把任务搬了个家。
4. 指标看板的落地方式
八个指标不需要八个报表。我的做法是配置两张看板:
- 过程看板(双周更新):任务认领率、跨部门确认率、变更审批时长中位数、计划提交及时率。
- 结果看板(月度更新):基线偏差率、计划返工率、里程碑达成率、进度偏差趋势。
私有化部署的场景下,指标数据留在内网,对于政务、金融类项目是合规前提。这也是我看到不少中大型组织在选型时把私有化能力列为硬性要求的原因,不是偏好,是审计要求。

九、不同情况下的行动建议
制度没有万能解。我按四类典型场景给出直接可执行的建议,你可以对照自己的情况取用。
1. 20人以下小团队:先管住两件事
不要写制度文档,不要买复杂工具。只做两件事:统一版本命名规则,明确一个基线版本并公示。指标只留两个:任务认领率、里程碑达成率。
这个阶段最大的风险是过度设计。我见过12人的团队搞三级审批,结果项目经理自己都记不住流程,最后所有变更都变成口头通知。小团队的正确姿态是:用最少的规则覆盖最痛的场景,把剩余精力留给交付。
2. 50,200人团队:这是制度收益最明显的区间
这个规模是制度投入产出比最高的地方。建议完整落地七个状态的版本流程、三级审批、承接确认机制和5,8个指标。落地周期我建议控制在6周,分三批推行:
- 第1,2周:版本命名规则 + 状态机 + 发布记录表,先在1个项目试点。
- 第3,4周:承接确认机制 + RACI + 2个流程效率指标,扩到3个项目。
- 第5,6周:补齐质量类与协作类指标,建立双周复盘节奏,全量推广。
这个区间通常已经开始出现跨部门协作的复杂度,口头约定不再可靠,而组织又还没有重到需要重型治理结构。在这个窗口期把制度建起来,成本最低。
3. 200人以上或多项目集:先做分级,再谈统一
这个规模不要追求一套制度管所有项目。我建议按项目的不确定性和合规要求分级,至少分三级:探索型项目走轻量级,标准交付走标准级,强合规项目走重量级。
分级的关键是要有明确的分级判定标准,否则会出现"所有项目都自称重量级"或"都往轻量级挤"的情况。我用的判定标准是三个问题:是否有对外合同承诺?是否涉及强合规审计?需求月变更率是否超过20%?三个问题的答案组合直接决定级别,不留给主观判断。
4. 强合规/政务类项目:把留痕做成默认行为
这类项目的核心不是效率,是可追溯。建议:开启完整版本历史(只增不删)、所有变更必须留原因、承接确认必须留时间戳、归档不可逆。同时应优先选择支持私有化部署的平台,数据不出内网是最基本的合规前提。
这类项目还有一个特殊要求:指标设计上,变更留痕率和版本可追溯性应当作为独立的考核项,而不能被"进度达成率"掩盖。我在政务项目里见过为了赶进度跳过变更审批的情况,短期进度好看了,审计期全部暴露,代价远大于当时的收益。

十、取舍:什么必须做,什么可以暂时放弃
制度设计最难的不是"加什么",而是"先不加什么"。这一节我列出五组取舍,都是我实际做过决策的地方。
1. 版本历史必须留,自动化工单可以缓
版本历史是追溯的唯一依据,丢掉了就再也补不回来,属于不可逆损失。而变更申请自动转工单、审批自动提醒这类自动化,前期用人工也能顶住,属于可逆的便利性投入。不可逆的先做,可逆的后做。
2. 承接确认必须做,精细工时估算可以缓
承接确认的成本极低(一次点击),收益极高(承诺成立)。而工时精确到0.5小时的估算,需要大量历史数据支撑,前期做不准确反而伤害信任。先用"人天"级别估算,跑通承诺机制,再谈精度。
3. 8个指标必须收敛,指标看板可以缓
指标定义和口径是第一位的,看板只是呈现方式。我见过团队花了两个月做漂亮看板,但指标口径没定义清楚,看板上的数字没人敢用。先在一张Excel里把8个指标跑三个月,验证口径稳定了,再考虑上看板。
4. 基线快照必须做,全量版本对比可以缓
基线快照是"和谁比"的参照物,没有它,偏差率无从计算。而任意两个版本之间的逐条字段对比,属于高级功能,需求频次并不高。先把每次基线的快照存下来,对比功能可以用人工方式应急。
5. 制度刚性必须保,工具美观可以放
如果你只能保住一件事,保住"不确认承接就无法发布基线"这条刚性规则。它看起来只是一行配置,但它决定了整套制度是活的还是死的。漂亮的界面让人愿意用,刚性的规则让人必须用,后者优先级永远更高。

十一、结语:七个可以先做的动作
回到开头那个找到11个"最终版"的项目。后来我们做的事情其实不多:统一了命名规则、把状态做成必填字段、加了承接确认、定义了6个指标。三个月后,版本误用导致的返工从每月9次降到1次。
我想强调的独特判断是这句话:计划版本管理的本质,是把"谁的草稿"变成"谁的承诺"的过程管理。绝大多数团队在这件事上失败,不是因为工具不行,也不是因为规则不细,而是因为他们把注意力放在了文件上,而问题出在承诺上。
如果你今天就要开始,我建议按这个顺序做七件事,一周之内可以全部完成:
- 把当前所有带"最终版"字样的计划文件找出来,只保留一份并标注为基线。
- 制定三段式命名规则,明确大小版本号的区分标准。
- 在工具里把版本状态做成必填字段,至少包含草稿、基线、变更版三个值。
- 建立版本发布记录表,字段照抄本文第五节的模板。
- 给每个基线版本设置"下次复核日",并指派责任人。
- 在下一个计划发布前,加一次承接确认动作,哪怕先用表格收集。
- 从本文的八个指标里挑出最相关的四个,写清公式和数据源,开始记录。
不要试图一次做全。制度是长出来的,不是设计出来的。先跑通最小闭环,再根据真实反馈迭代,比一次性设计一套完美制度要可靠得多。你会在第三个月发现,真正管用的那几条规则,往往是最初觉得"太土"的那几条。
常见问题解答(FAQ)
1. 项目计划版本号到底怎么命名,什么情况下才能从 V0.1 升到 V1.0 或基线版?
我在项目里最怕计划文件一堆,名字叫最终版、最终版2、确认版,评审时根本说不清哪版算数。我们团队准备写计划版本规范,但我不确定版本号、审批和基线之间怎么对应。
建议把版本号分成草稿态、评审态、批准态、基线态。命名采用“项目名-计划类型-版本号-状态-日期”,例如“XX项目-主计划-V0.3-评审中-20250612”。V0.x 用于编制和内部评审,V1.0 只在项目经理、计划负责人、关键干系人批准后形成;
基线版单独标记为 BL1.0,任何变更不能直接改基线,必须新建变更版 V1.1 并走变更审批。判断依据是版本号背后必须有审批记录和发布记录,没有记录就不算升级。数据口径:版本编号唯一、状态字段必填、基线变更审批时长建议控制在 3 个工作日,重大变更不超过 5 个工作日。
2. 项目成员规划制度里,成员到底要参与哪些节点,怎么避免计划只是项目经理一个人的事?
我以前做交付项目,计划经常是项目经理关起门来写完,开工会念一遍,成员点头但实际不认,后面延期就互相甩锅。我想把成员参与写进制度,但不知道写到什么程度才不流于形式。
制度里不要只写“参与讨论”,要写清节点、输入、输出和承诺方式。例如需求交底后成员输出工作量估算和依赖清单;计划评审前 1 天提交承诺确认;评审会上确认任务边界、工期、资源冲突;基线发布后成员在发布记录中签字或系统确认。
用 RACI 明确每项任务谁负责、谁批准、谁咨询、谁知会,其中任务执行人至少承担 R。判断标准:如果成员没有对工期和交付物做书面或系统确认,计划不能进基线。数据口径可看成员参与率、任务认领率、计划确认及时率,建议先按月统计,低于 85% 就复盘。
3. 计划版本管理的关键指标应该设几个,公式和目标值怎么定才不会被团队刷数据?
我们领导要求给计划管理加考核,我担心指标一多,大家就优先填表而不是干活。我也见过为了降低变更率,成员把变更拆成口头通知。我想知道哪些指标真正能反映版本流程质量。
指标不要超过 8 个,建议分四类:流程效率、计划质量、成员协作、项目结果。流程效率看计划提交及时率、评审周期、变更审批时长;计划质量看基线偏差率、版本准确率、计划返工率;成员协作看成员参与率、任务认领率、跨部门确认率;结果看里程碑达成率、进度偏差、成本偏差。

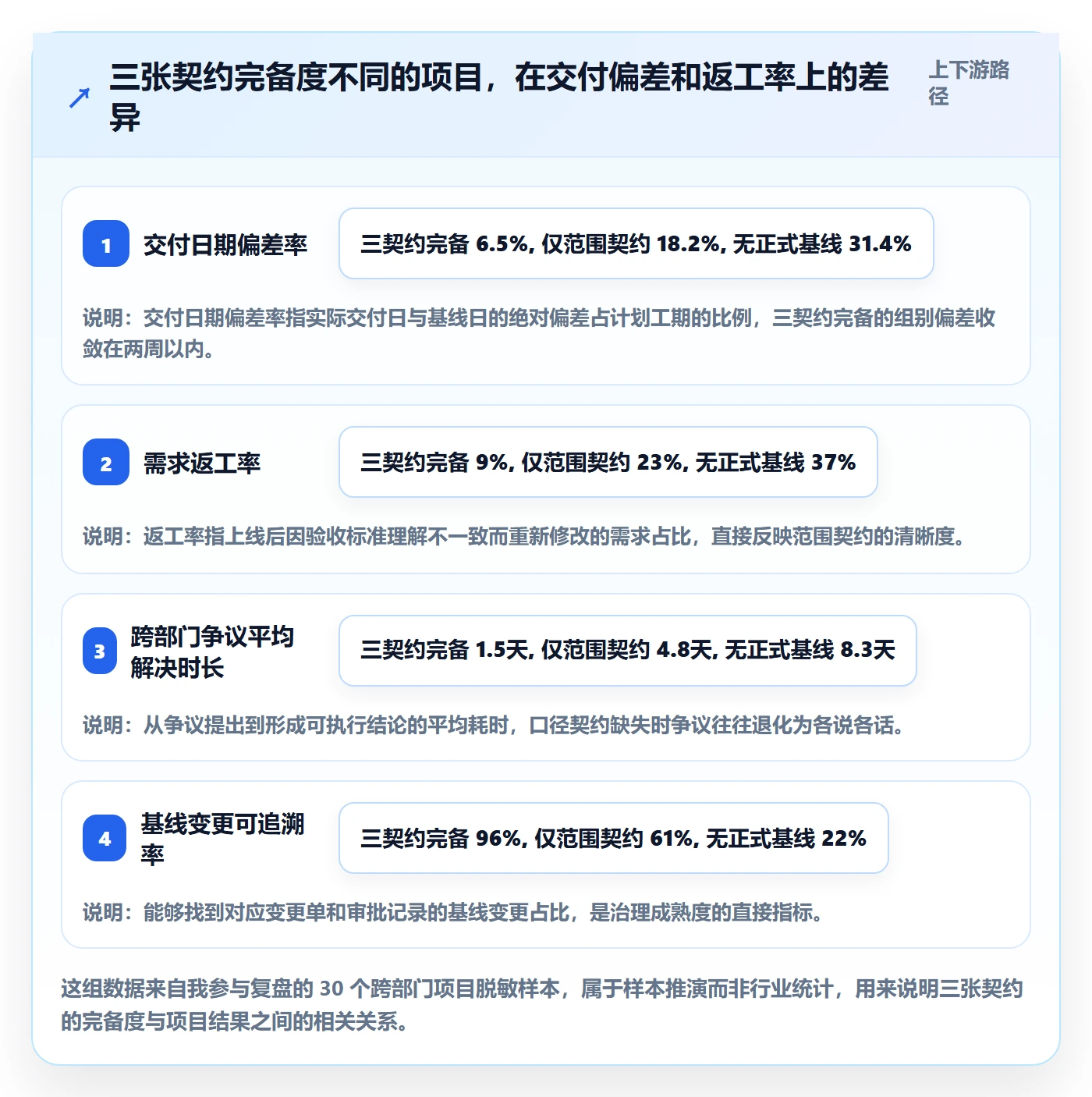

公式要写清分子分母和数据源,如基线偏差率=基线后实际工期变化天数/基线工期×100%,数据源以受控版本和变更单为准,不能用手工台账单独一套。目标值不要编行业标准,先用团队过去 3 个月历史数据做基线,再设改善区间,比如变更审批时长中位数下降 20%。

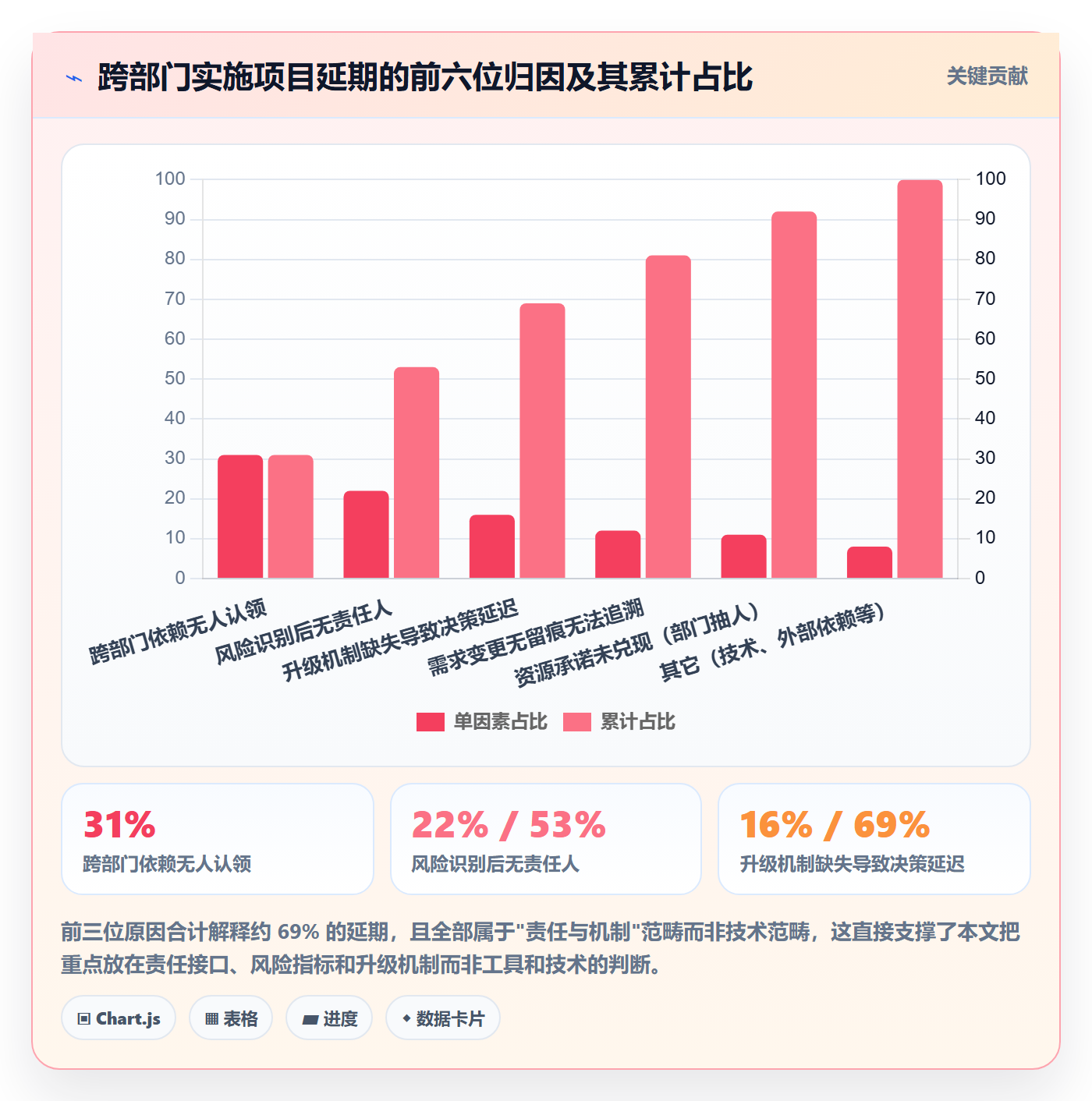

如果出现变更量骤降但延期率上升,优先查是否漏报变更。
4. 小团队或跨部门项目,怎么把计划版本流程和成员制度落地,而不是一上来就搞重型流程?
我们公司不是大型国企,也没有专职 PMO,但项目一多就出现计划不同步、版本满天飞。我想推一套规范,又怕流程太重导致大家抵触。

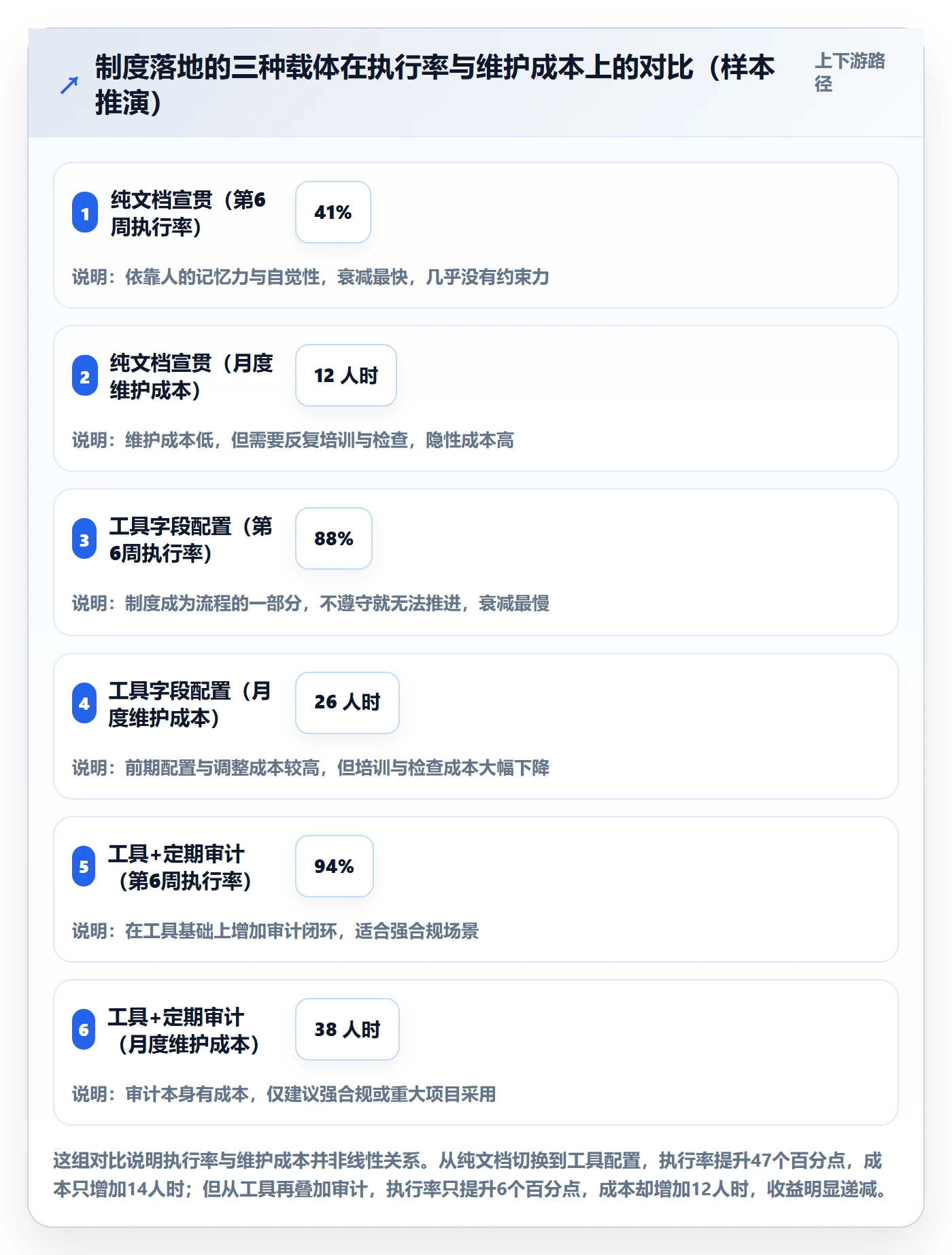

先跑最小闭环:统一版本命名、指定计划负责人、建立发布记录、定义 5 个以内指标、每周一次计划变更评审。制度分轻量版、标准版、重型版:轻量版只要求草稿版、基线版、变更版三态,审批由项目经理和业务负责人两级完成;标准版增加 PMO 审核和月度审计;重型版才引入多级评审、配置管理和正式变更委员会。
工具上可以用某项目管理工具或某项目管理平台做状态流转和版本留痕,但流程规则要先于工具配置。试点选择 1 到 2 个跨部门项目跑 4 周,观察计划确认及时率、变更审批时长、基线偏差率,再决定是否扩大。判断依据:如果团队成员能在 5 分钟内说清当前基线是哪一版、下一版谁审批,就说明流程开始有效。
核心关键词
文章包含AI辅助创作:计划版本流程与规范:项目成员项目规划制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303049
读者评论

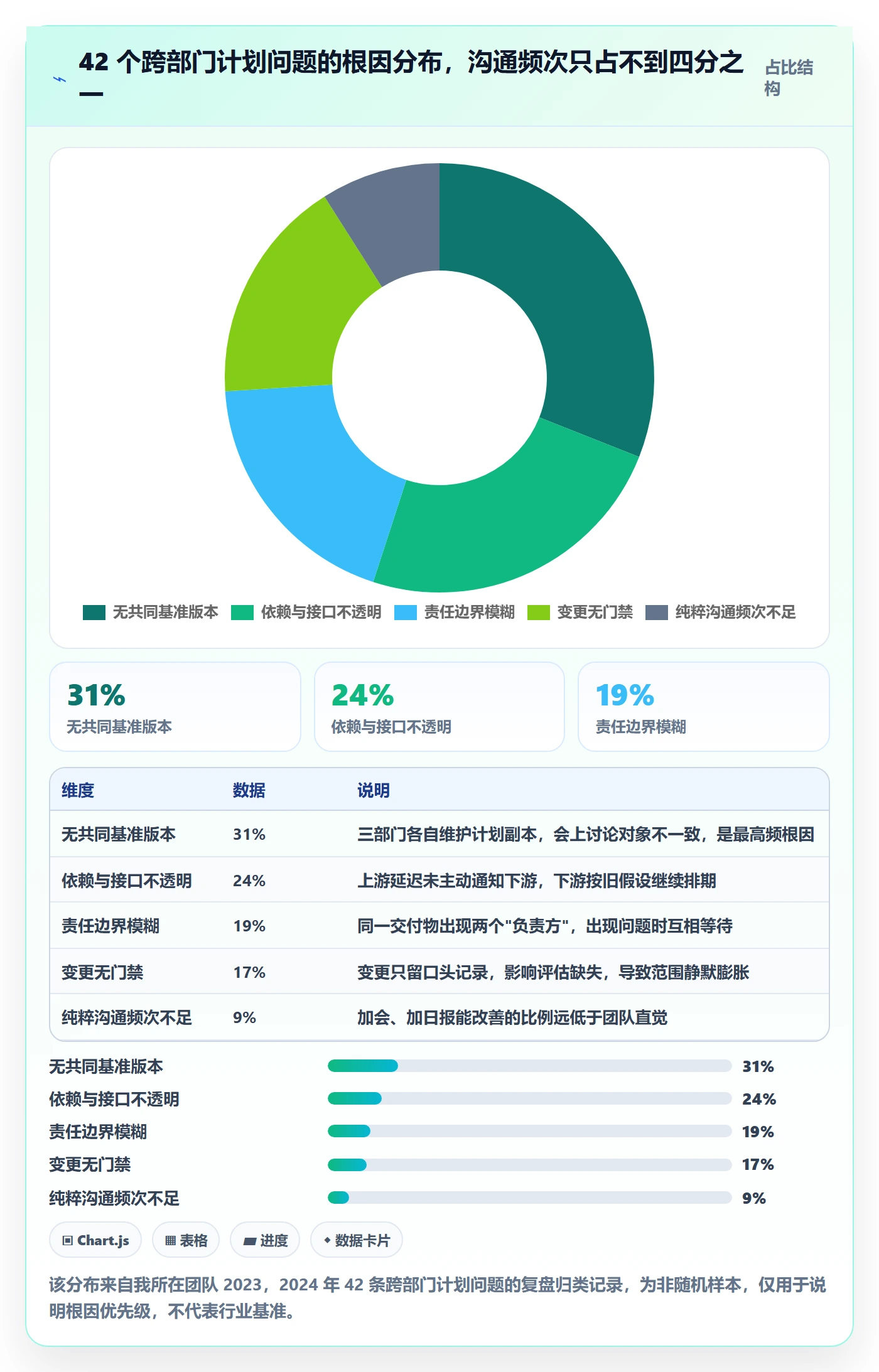

作者把版本管理定义为承诺管理,这点很戳痛点。我们组也是文件名一堆最终版,真正缺的是谁确认、何时生效的状态字段。不过成员逐个确认承接执行起来有阻力,17%退回重排对交付压力大的团队未必扛得住。
三层工具不同步导致27%偏差,这个数据很真实。我经历过类似情况,管理层看的里程碑和团队实际做的确实两张皮。唯一事实源加自动派生是正解,但前提是工具能配置出状态机,否则又会退化成第二张皮。
指标不超过8个这条我认同。我们之前上过二十多个指标的计划看板,结果就是任务拆得越来越碎,完成率好看了项目却没快。作者把它归为制度设计决策而不是度量技术问题,角度比较少见。
几个场景根因拆得清楚,尤其是跳过评审和未做承接确认两个流失口,确实不需要复杂工具就能补。但样本只有六个团队、四十多次复盘,结论方向对,定量数据的普适性还得再验证,基线偏差率下降也可能是估算保守。
