我参与过一次跨部门复盘,把当年 17 个已结项的子项目翻出来当样本:其中 11 个在立项后 30 天内改过基线,6 个出现过“负责人不知道自己被写成了负责人”,真正留存完整变更记录的只有 3 个。这些数字本身不算惊人,真正值得琢磨的是它们的分布方式,出问题的子计划,几乎都不是模板写得不好,而是没人真正为它做过承诺。
所以这篇文章我不打算从“子项目计划书范文”这种角度切入。我想讲的核心判断是:子计划的质量,主要由制度设计决定,而不是由模板完整度决定。下面会按照结论、场景、误区、判断逻辑、工具配合、行动建议和取舍的顺序,把这件事拆开讲透,让读完的人能直接回去改自己团队的规划制度。
一、核心结论:子计划不是任务清单,而是项目成员之间的协作契约
1. 子计划的真正身份是协作契约
大多数团队对子计划的理解停留在“把主计划拆成任务,再分给成员”。这样做的直接后果是,子计划天然缺少两样东西:成员对交付口径的确认,以及成员对时间和资源的承诺。
这两样东西一旦缺失,后面所有的延期、返工、扯皮都只是结果。我见过一个交付团队,子计划文档写得非常规范,WBS 拆到四级,每个任务都有人名和日期。但执行到第四周,三个模块同时延期,原因是所有人都以为“别人会先完成接口”。
子计划的本质不是文档,而是一份写清楚“谁在什么时间、交付什么、依赖谁、出问题找谁”的协作契约。文档只是契约的载体,不是契约本身。
2. 制度缺陷比模板缺陷更致命
我见过不少团队花几周时间打磨子计划模板,字段从 8 个加到 30 个,结果执行率反而下降。原因很简单:模板解决的是“写什么”,制度解决的是“谁写、谁认、谁改、谁复盘”。前者是文档问题,后者是权责问题。
一个字段齐全但没有归属人签字的子计划,和一个字段粗糙但每个日期都有人公开承诺的子计划,后者的存活率通常更高。这不是经验直觉,是我在不同团队里反复看到的同一规律。
3. 成员参与深度决定子计划的有效期
我把成员参与分成四层:被告知、被咨询、共同决策、共同承诺。多数团队停在第二层,开会问一句“大家有没有问题”,没人反对就算通过。
但“没人反对”和“我愿意为这个日期负责”完全是两件事。前者不承担后果,后者要在资源冲突时优先保证。两者的差别,会直接体现在子计划第一次被迫变更的时间点上。

二、真实场景:子计划是怎么一步步失控的
抽象地谈“制度重要”没有说服力。我更愿意把四个高频场景摊开,因为绝大多数团队能在其中找到自己。
1. 场景一:主计划通过,子计划三周后集体延期
主计划评审会上,各部门负责人都点头同意。散会后,项目经理把主计划拆成 6 份子计划发给对应负责人,要求三天内回传。三天后,6 份子计划都回来了,格式规范,日期漂亮。
问题出在三周后:三个子计划的里程碑同时延期,而且理由高度雷同,“等上游接口”。因为子计划是各自关起门写的,没有人核对过跨子计划的依赖关系,主计划里那句“接口对齐”在子计划层面没有对应任务。
2. 场景二:估算拍脑袋,成员不认账
另一个常见情况是估算。负责人根据自己的经验给出一个人天数字,成员拿到后第一反应是“这个时间根本做不完”,但会上没说。到了执行阶段,延期就成了必然。
这类问题的根因不在估算方法,而在估算过程。成员没有参与估算,就不会对估算结果负责。别人替你定的工期,你天然有理由不认。
3. 场景三:变更没人管,版本满天飞
我见过一个项目,同一个子计划在共享盘里有 7 个版本,文件名从 v1 到 v7 再到“v3-最终-真的最终”。没有人知道哪个是当前基线,成员各自按手里的版本干活。
这种混乱不是文件管理问题,是变更控制缺失。没有变更申请、没有审批记录、没有同步动作,基线就形同虚设。到最后,项目经理只能靠开会口头对齐,成本极高。
4. 场景四:模板越加越重,填表的人越来越少
还有一种反向失控:为了管住前面三种问题,制度不断加码,模板字段越来越多,审批层级越来越长。结果是填表时间挤占了干活时间,成员开始敷衍填写,数据质量下降,制度反而失去可信度。

三、六个常见误区:看起来在规范,实际在削弱子计划
下面六个误区,我在不同团队里几乎都见过至少一次。它们的共同特征是:出发点是好的,但落地方式把责任从“共识”推向了“流程”。
1. 误区一:子计划是主计划的复制粘贴
有些团队把主计划按模块切开,直接当成子计划下发。这样做省事,但忽略了子计划的独特价值,它要补充主计划不可能写清的内容:具体交付物边界、内部依赖顺序、资源冲突和风险预案。
子计划不是主计划的子集,而是主计划在执行层的展开与补充。凡是主计划里没写清楚、但又会影响交付的部分,都应该在子计划里被明确。
2. 误区二:成员参与等于开会
“我们开过评审会了”是项目经理最常说的辩护词。但会议和参与是两回事。成员在会上没有具体输入义务,也没被要求对某个日期表态,这场会就只是信息通报。

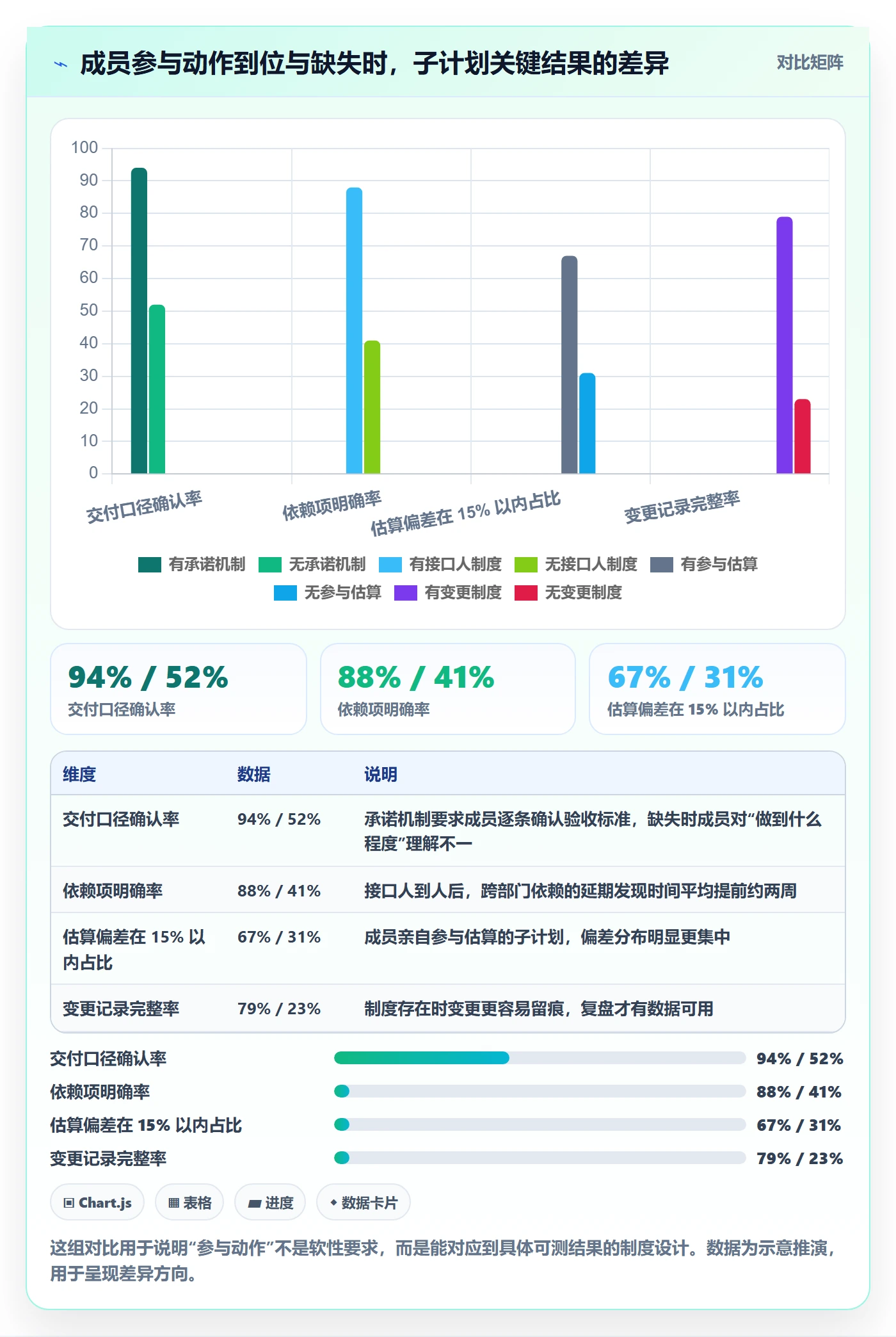

真正的参与需要制度化的动作:成员对交付物口径签字确认、对估算区间给出依据、对依赖项给出对方接口人。没有这些动作,会议记录只是一份名单。
3. 误区三:审批层级越多越可靠
审批越多,责任越模糊。五个人签字和一个人签字,在心理上是不一样的,前者容易产生“反正还有别人把关”的心态。
我更推荐的做法是明确唯一责任人,其余角色只做专业意见输入,审批链控制在三级以内,并且每一级都要写明具体看什么。
4. 误区四:模板越细越好
模板的边际收益递减非常明显。字段从 8 个加到 15 个,信息完整度可能提升明显;从 15 个加到 30 个,成员开始复制粘贴凑字数。
我通常建议先定 9 到 12 个必填字段,其余按项目复杂度选填。必填字段必须每条都能被追问,否则就不该必填。
5. 误区五:基线一旦冻结就不能动
过度冻结会逼出“隐形变更”,大家嘴上说按基线,实际按自己的判断调整。真正的基线管理不是禁止变更,而是让每次变更都留下痕迹、都经过判断。
6. 误区六:只考核按时提交率
如果考核只看到“提交是否按时”,团队就会用最省事的方式达标:填得快、填得浅。我见过提交率 100% 但子计划与执行完全脱节的团队。
更有意义的指标是:估算偏差率、基线变更次数、变更后同步及时率、结项时的计划达成率。这些指标才能反映制度是否真的在起作用。

四、专业判断逻辑:一主三线五机制
讲完问题和误区,需要给一个能落地的框架。我在实践中用“一主三线五机制”来组织子计划的制度设计,它的好处是每个部分都能对应到具体的制度条款,而不是停留在口号。
1. 一主:主计划目标基线
一主指的是主计划确定的目标基线,包括项目总目标、关键里程碑、总预算与总资源约束。子计划必须在这些约束下展开,任何偏离都要回到主计划层面确认。
这条要求的落地方式是:每份子计划首页必须写明它与主计划哪几个里程碑对齐、占用多少资源、在哪个时间窗口内完成。没有这几项,子计划就不算完成对齐。
2. 三线:范围线、时间线、责任线
范围线解决“交付什么”,要求每个子计划明确交付物清单及验收标准,边界之外的内容必须显式排除。
时间线解决“什么时候交”,要求里程碑、关键交付日期和缓冲设置都写清楚,并且说明缓冲归谁管理。
责任线解决“谁负责”,不只是写一个名字,而是写清角色、权限、接口人和升级路径。三线缺一,子计划都会在某一类问题上反复出错。
3. 五机制:编制、评审、承诺、变更、复盘
五种机制构成子计划的完整生命周期:编制机制说明谁来写、按什么顺序写;评审机制说明评什么、谁参加、什么标准算通过;承诺机制说明成员如何确认日期与资源;变更机制说明什么算变更、谁批、怎么同步;复盘机制说明结项后回看哪些数据。
五机制的设计原则是:每一环都要有明确的输出物和责任人,不能只写动作不写结果。
4. 判断子计划是否健康的五个信号
在没有成熟度量体系时,我通常用五个信号快速判断:成员能否复述自己交付物的验收标准;能否说出自己依赖谁、谁依赖自己;日期是否由本人确认;变更记录是否可查;结项时是否有人愿意回看自己的估算偏差。这五条全中,子计划制度基本是健康的。

五、成员参与机制:从“被通知”到“共同承诺”
1. RACI 在子计划中的具体用法
RACI 被用得很滥,很多时候只是多了一张表。在子计划场景里,我建议把它的颗粒度收到“交付物”级别,而不是“任务”级别。因为交付物才是成员真正要承诺的东西。
具体做法是:每个交付物必须有一个 A(最终负责),一个或多个 R(执行),至少一个 C(需要咨询),并且明确哪些角色属于 I(知情)。关键要求是:A 不能是挂名领导,必须是能对交付结果拍板的人。
2. 成员必须提供的四类输入
参与不能靠自觉,要写成制度要求。我通常要求成员在子计划编制阶段提供四类输入:工作量估算及依据、外部依赖及对方接口人、关键风险及应对预案、资源冲突时的优先级建议。
这四类输入都有明确的输出格式,缺一项子计划不予通过评审。这条规则一执行,会议质量会立刻变化,因为大家知道空手来是过不了的。
3. 承诺会议怎么开才有约束力
承诺会议不是评审会的重复。我的做法是分开:评审会解决技术可行性和方案合理性,承诺会解决“人、时间、资源”三件事,而且只让实际执行的成员参加。
承诺会上,每位成员要当面确认两件事:交付日期是否可承诺、遇到冲突时的处理优先级。确认完成后记录在案,后续变更都以此为基础。没有承诺会议的子计划,只能在纸面上存在。
4. 跨职能接口人的设置
跨部门依赖是子计划失控的重灾区。制度上要明确:每个跨职能依赖都要有一个接口人,接口人负责本侧交付,同时负责在延期时第一时间通知对方。
接口人要有名字,不能写“技术部”。这一条看似琐碎,但能省掉大量“我以为是他们那边负责”的争论。
5. 一条可写入制度的条款示例
下面这段是我在实际项目中用过的子计划字段定义,可以直接作为制度附件的一部分。它的作用是让“成员参与”从口号变成可检查的配置项。
subplan:
id: SP-2024-017
name: 支付网关重构 – 子计划
owner: 张工 # A:唯一最终责任人
aligned_milestones: # 与主计划对齐的里程碑
M3 接口联调完成
M4 灰度上线
deliverables:
name: 支付路由模块
acceptance: 通过 200 笔混沌测试,P99 延迟 < 120ms
responsible: 李工
consultant: 架构组-王工
interface_person: 风控组-陈工
estimate:
person_days: 46
confidence: 中 # 高/中/低,低置信度需附加说明
basis: 参考上一版本实际投入 41 人天,本次新增两项兼容改造
dependencies:
target: 风控规则引擎 v2
owner: 风控组-陈工
needed_by: 第 5 周
risks:
desc: 上游接口延迟
plan: 第 3 周前完成 mock 联调,降低等待成本
commitment:
confirmed_by: 李工
confirmed_at: 2024-03-11
priority_rule: 与灰度上线冲突时,优先保证支付主链路
change_rule: 超过 3 人天或影响里程碑的变更,需子计划负责人 + PMO 双签
这段配置的价值在于:每一条都能在评审会上被追问,每一条都能在执行期被检查。字段不多,但每一个都对应一个具体的责任动作。

六、子计划编制最佳实践:九个字段与一套对齐检查
1. 以交付物为导向拆解,而不是以任务为导向
任务导向的拆解会产生大量“参与讨论”“配合联调”这类无法验收的条目。交付物导向的拆解,每一条都能对应一个可检查的结果,评审和验收才有依据。
我的做法是先列交付物清单,再往下拆活动。这样拆出来的子计划,条目数通常比任务导向少 30% 左右,但可执行性更高。

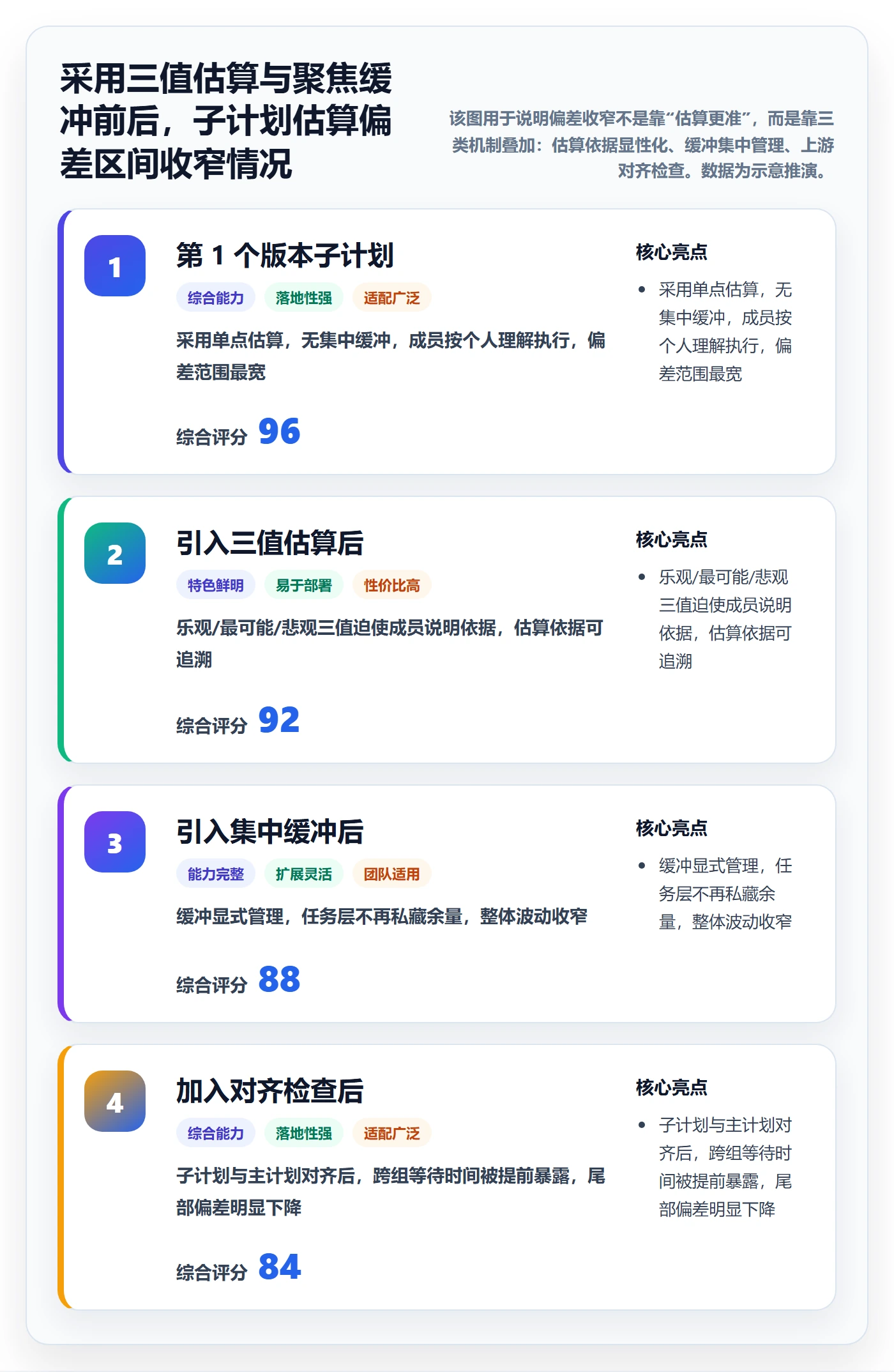

2. 估算与资源平衡
估算要给区间而不是单点。单点估算会让评审失去判断空间,也会让成员在偏差出现时不敢说。我要求子计划中的关键交付物估算必须写成“乐观,最可能,悲观”三值,并标明置信度。
资源平衡则要在子计划层面做,不能只放在主计划。因为同一个成员参与多个子计划时,冲突往往在子计划之间发生。
3. 里程碑与缓冲设置
缓冲要显式写在子计划里,并说明归谁管理。常见的错误是把缓冲藏在每个任务的估算里,最后谁也不知道还剩多少余量。
我通常建议在子计划末尾设置一段集中缓冲,占总工期 10% 到 15%,由子计划负责人统一调配。这样既保留了应对空间,又不至于让缓冲被悄悄消耗。
4. 子计划模板的九个必填字段
| 字段 | 作用 | 检查要点 |
|---|---|---|
| 子计划目标 | 说明本子计划支撑主计划哪个目标 | 必须能对应到主计划里程碑编号 |
| 交付物清单 | 明确交付范围与验收标准 | 每条交付物都要有可验证的验收条件 |
| 范围外说明 | 显式排除不属于本子计划的内容 | 至少列出两项,防止后期扯皮 |
| 里程碑与日期 | 确定关键时间节点 | 日期须由执行成员本人确认 |
| 依赖关系 | 写清对内对外的输入输出 | 每个依赖都要有人名和需要时间 |
| 资源需求 | 说明人力、环境、外部支持 | 标注资源冲突时的优先级 |
| 风险与预案 | 提前识别可能影响交付的因素 | 每条风险都要有应对动作和时间点 |
| 责任矩阵 | 明确 A、R、C、I 角色 | A 必须唯一且非挂名 |
| 变更规则 | 说明什么情况需要走变更 | 写清阈值、审批人和同步方式 |
5. 与主计划对齐的检查清单
子计划写完不等于对齐完成。我通常用四项检查做最后确认:里程碑是否能映射到主计划节点;资源占用是否与主计划资源表一致;跨子计划依赖是否双向确认;子计划总工期与主计划窗口是否留有缓冲。
这四项里任何一项对不上,都不应该进入基线冻结,而应该回到编制阶段修正。很多团队跳过这一步,代价是在执行期用更高的成本去补。

七、评审、基线与变更控制:让子计划活得比第一周更久
1. 哪些子计划必须评审
不是所有子计划都需要同等强度的评审。我的判断标准有三条:是否跨两个以上部门;是否占用关键资源超过 20%;是否影响主计划关键路径。满足任意一条,就必须完整评审。
不满足的子计划可以走简化评审,但至少要有人确认交付物和日期,不能完全跳过。
2. 基线冻结与版本管理
基线冻结的含义是:这一版成为后续比较的参照。冻结之后不是不能改,而是每次改都要记录改动内容和原因,并保留历史版本可查。
版本命名上,我建议统一格式:子计划编号加版本号加冻结日期。命名统一之后,团队在工具里检索“当前基线”的成本会大幅下降。
3. 变更的三级分类与审批
把所有变更都拉到同一个审批层级,是制度失效的常见原因。我通常按影响程度分三级:一级变更影响主计划里程碑,需 PMO 与主计划负责人共同审批;二级变更影响子计划内部里程碑,由子计划负责人审批;三级变更只影响任务安排,由成员自行调整并同步。
分级的好处是显而易见的:让 80% 的小变更快速通过,才能让团队愿意认真对待剩下 20% 的大变更。
4. 变更后如何同步成员
变更审批完成不等于变更生效。同步动作要写进制度:受影响成员在约定时间内确认收到新版本;依赖方接口人同步更新自己的计划;项目周报里体现本次变更对整体进度的影响。
这三步做完,变更才算真正落地。否则就是一次纸面上的审批,执行层依旧按旧版本干活。

八、常见问题诊断:现象、根因与制度对策
下面八个问题是我在不同团队里被问得最多的。每一条我都尽量给出可以直接写进制度的对策,而不是停留在建议层面。
1. 问题一:成员不参与编制
现象是子计划由负责人一人写完,评审会上无人提问。根因是参与没有强制动作,也没有输出物要求。对策是把四类输入写成评审门槛,并与个人计划挂钩。
2. 问题二:子计划与主计划脱节
现象是主计划变更后子计划未同步,执行时出现矛盾。根因是缺少对齐检查和对齐责任人。对策是设置对齐检查项,并指定 PMO 或子计划负责人为对齐责任人。
3. 问题三:估算拍脑袋
现象是估算偏差大,成员执行中发现时间不够。根因是估算单点化、无依据说明、无历史参考。对策是引入三值估算和估算依据字段,并保存历史数据供下次参考。
4. 问题四:变更随意
现象是日期一改再改,但没人记得原始基线。根因是没有变更阈值和记录要求。对策是明确三级变更分类,规定哪些必须留档、哪些可以自行调整但需同步。
5. 问题五:模板过重
现象是成员填写时间过长,数据质量下降。根因是必填字段过多且缺少区分。对策是按项目复杂度分级模板,只保留 9 到 12 个必填项。
6. 问题六:跨部门依赖扯皮
现象是延期时双方互相推责。根因是依赖没有落到具体接口人。对策是每个依赖必须填写对方接口人姓名和需要时间,并在子计划间做双向确认。
7. 问题七:会议多但决策少
现象是评审会开完没有结论。根因是会议缺少决策项和责任人。对策是每次评审会必须输出通过、有条件通过或退回三种结论之一,并写明后续动作和责任人。
8. 问题八:子计划不更新
现象是执行到中期,子计划文档已无人查看。根因是子计划没有与日常执行绑定。对策是把子计划字段作为工作项的属性来源,让更新变成执行动作的一部分,而不是额外负担。

九、工具与制度如何配合:以 PingCode 的落地场景为例
1. 工具能解决什么,不能解决什么
工具能解决的是承载、可见和追溯:子计划与主计划的层级关系、工作项字段、基线版本、变更记录、度量看板,这些靠人工维护成本极高,靠工具则是天然能力。
工具不能解决的是责任归属:谁对交付物负责、谁在冲突时优先让路、谁有权批准变更。这些问题必须在制度里写清楚,工具只是把它们记录下来。
制度决定规则,工具决定规则的执行成本。只买工具不定制度,通常只会在三个月后多出一堆没人维护的字段。
2. PingCode 在中大型团队子计划管理中的实际用法
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的典型特征就是子计划数量多、跨部门依赖密、角色边界复杂。它的价值在子计划场景里体现得比较直接。
具体来说,我通常会把第九章提到的九个必填字段映射为工作项的自定义属性,把主计划与子计划建成父子层级,这样对齐检查就可以做成筛选视图,而不是靠人工翻文档。
变更控制上,可以把三级变更分类固化成不同的审批流:二级变更自动走子计划负责人审批,一级变更自动加签 PMO。每一步都留有记录,复盘时可以直接按子计划维度导出估算偏差和变更原因。
3. 私有化部署与迁移场景
对于金融、制造、政企类组织,数据不出内网是硬要求。PingCode 支持私有化部署,这一点在子计划涉及成本、客户信息、技术方案细节时尤其关键,因为子计划往往比主计划包含更敏感的执行信息。
另一个现实问题是迁移。很多团队原来在用海外工具,已经积累了大量历史项目数据。PingCode 支持 Jira 平滑迁移,这一点对不希望“换工具等于重来一遍”的团队很重要,也能让历史子计划数据在复盘机制里继续发挥作用,属于国产替代的不错选择。
4. 工具指标与制度指标的对应
工具产生的数据如果没有对应到制度指标,就只是噪音。我建议至少建立四组对应:子计划提交及时率对应编制机制,评审通过率对应评审机制,日期确认率对应承诺机制,变更记录完整率对应变更机制。
这样每个季度看一次看板,就能知道是哪一环节的制度在退化。度量的目的不是考核,而是发现制度哪一环先松了。

十、不同情况下的行动建议
1. 三十人以下的团队
这个规模不建议上重制度。核心动作只有三个:交付物和验收标准必须写清;日期由执行人本人确认;跨人依赖必须有接口人。
可以不上审批流,但必须有一个统一的子计划文档位置,避免多个版本并存。制度成本控制在一次会议加一份模板即可。
2. 三十到一百人的团队
这个规模开始出现跨部门依赖和资源冲突,建议引入五机制中的编制、评审、承诺三环,变更机制做简化版本(只分两级),复盘机制按季度做。
关键是明确 PMO 或项目管理专员的角色,否则评审会在没有主持人时很容易变成通报会。
3. 一百人以上的组织
这个规模需要完整制度加平台承载。子计划数量多到一定程度后,人工维护版本和状态几乎不可能准确。这时应考虑把字段、审批流、基线版本和度量看板迁移到统一平台。
PingCode 这类面向中大型组织的平台在这类场景下比较合适,尤其是需要私有化部署、且对历史数据迁移有要求的团队,可以减少制度落地的摩擦成本。
4. 多供应商与外包协同
涉及外部团队时,子计划要额外增加两块内容:接口交付物和协作责任边界。我的做法是让外包方也提交子计划,但字段可以简化,只要求交付物、日期、依赖和联系人。
同时要明确一点:外部团队的子计划变更必须提前通知,通知周期写进合同或合作约定,否则跨组织变更会变成不可控因素。
十一、不同情况下的取舍
1. 规范化与灵活度
规范化程度越高,前期成本越高,但后期返工越少。判断标准是项目的可预测性:如果需求稳定、交付标准清晰,规范化收益明显;如果需求高频变化,过度规范反而会拖慢响应。
2. 自研工具与采购平台
自研的优势是贴合内部流程,劣势是维护成本和演进速度。采购平台的优势是成熟度和可迁移性,劣势是需要把制度对齐到平台能力。多数中大型组织更适合采购加配置,而不是从零自研。
3. 强基线与滚动式规划
强基线适合对交付承诺要求高的场景,如对外合同项目。滚动式规划适合探索性强的项目。两者并不冲突,可以在同一个项目里对不同子计划用不同策略,关键是要在子计划里显式说明采用哪种。
4. 数据度量与管理成本
度量项越多,管理成本越高,数据质量越难保证。我的建议是先上四个指标,稳定运行两个季度后再考虑增加。指标不是越多越好,能驱动改进的才有价值。

十二、三六九十天落地路线与自检清单
1. 第一个三十天:定字段、定门槛、跑试点
这个阶段的目标是把九到十二个必填字段定下来,选两个正在执行的子项目做试点。同时明确评审门槛:跨两个部门、占用关键资源超过两成、影响关键路径,满足任意一条必须完整评审。
试点期间不要急着全员推广,先把字段的可用性验证清楚,避免制度一上来就被认为“填表负担”。
2. 第二个三十天:跑承诺会、建变更记录
第二阶段重点是承诺机制和变更机制。把承诺会与评审会分开开,让实际执行成员当面确认日期与优先级;同时建立变更记录,任何超过阈值的变更都要留档。
这个阶段会暴露出一些原有问题,比如日期根本没人敢确认。这不是坏事,正好说明制度在起作用。
3. 第三个三十天:上度量、做复盘
第三阶段开始看数据:估算偏差率、基线变更次数、变更同步及时率、子计划计划达成率。四个指标按月看一次即可,不要一开始就做成实时大屏。
同时做第一次子计划维度复盘,重点不是追责,而是找出退化最明显的环节。这一步做完,整套制度就有了自我修正能力。
4. 子计划制度设计十二问自检
- 每份子计划是否明确对应主计划的具体里程碑?
- 交付物是否都有可验证的验收标准?
- 是否显式列出了范围外内容?
- 日期是否由执行成员本人确认过?
- 每个外部依赖是否都有具体接口人姓名?
- 估算是否给出了区间和依据?
- 缓冲是否集中管理并指定了调配人?
- 责任矩阵中的 A 是否唯一且非挂名?
- 变更阈值和审批权限是否写清楚?
- 变更后是否有强制的同步动作?
- 结项时是否有子计划维度的估算偏差回看?
- 度量指标是否控制在四个以内并且每月可稳定获取?
这十二问里,只要有四问以上答不上来,就说明子计划制度还有明显缺口,建议优先补前三问和后三问,因为它们决定的是方向正确性和制度可持续性。

十三、总结:子计划的竞争力来自制度,不来自文档
回到我最初那 17 个子项目的复盘。真正拉开差距的,不是谁的模板更漂亮,而是谁的子计划在被写完之后还活着,有人认账、有人更新、有人复盘。
如果你只记住一句话,我希望是这句:子计划不是给上级看的文档,而是项目成员之间的协作契约;契约不会自己生效,必须靠制度让它生效。
下一步我的建议很具体。先拿上面十二问自检一遍,找出你团队最短的两问;再挑一个正在执行的子项目做试点,把交付物验收标准、日期本人确认和接口人三件事补上;最后把变更记录建立起来,让下一次复盘有据可依。
如果你们团队已经过了一百人,子计划数量和跨部门依赖已经超出人工维护能力,那就同步评估一下平台承载方案。私有化部署、历史数据迁移、子计划与主计划层级这些能力,会直接决定你的制度能不能低成本跑下去。制度定方向,工具降摩擦,两者缺一,子计划都会回到“写完就没人看”的老路上。
常见问题解答(FAQ)
1. 项目成员到底该参与子计划里的哪些环节,而不是只签字确认?
我之前带一个交付子项目时,计划是几个负责人关起门来排的,排完发到群里让大家确认,结果执行时问题全冒出来了:有人说工期根本不可能,有人说依赖的系统还没上线。我就很困惑,成员参与规划到底应该参与到什么程度,是开个会通知一下,还是真的要让他们动手写?
成员参与不能只停在通知和签字,至少要实质参与四个环节:一是范围与交付物确认,由成员说清自己这块到底交付什么、验收标准是什么;二是工作量与工期估算,具体干活的人给估算值,负责人只能校准不能替代;三是依赖与接口识别,成员要列出自己依赖谁、谁依赖自己、卡点在哪;
四是风险与假设,成员要写出最担心的三件事和对应预案。判断是否做到位,有个简单口径:如果子计划里每一条任务都能追溯到某个具体成员给出的估算或承诺,并且他能说出自己这条的前置依赖,就算实质参与;如果任务工期都是负责人拍完让成员认领,那就是形式参与。
制度上可以把这四项做成子计划模板的必填字段,绑定到评审门槛,缺项不允许进入基线。
2. 子计划和主计划总是对不齐,编制时应该按什么顺序和口径对齐?
我们团队经常出现这种情况:主计划已经定了一个大里程碑,子计划各自编各自的,编完发现有的子计划关键节点比主计划晚两周,有的子计划之间还互相打架。我作为子项目负责人特别纠结,到底应该先编主计划再拆子计划,还是子计划编完再汇总?对齐又该对齐哪些东西?
顺序上建议主计划先定三层约束,再让子计划编制:第一层是最终交付日期和关键里程碑,第二层是跨子项目的接口节点和交付物,第三层是总资源和预算上限。主计划不需要把子计划的任务拆细,但必须把这三层锁死,子计划在这三层约束内做细化。
对齐口径建议只查四个点:里程碑日期是否晚于主计划要求、交付物是否与上下游子计划的接口定义一致、资源占用是否超出分配上限、关键依赖是否双方都认可。做法上可以设一道对齐检查,用一张跨子计划接口表,每个接口写清提供方、接收方、交付物、日期、责任人,双方签字确认后才允许基线冻结。
判断标准很简单:任意一个子计划出现延期,能否通过这张接口表快速定位它影响哪些子计划,如果能,说明对齐做到位了。
3. 子计划基线冻结之后,成员提出变更,制度上怎么设计才不至于失控又不僵化?
我经历过两个极端:一个项目是基线冻结后谁都不能改,结果遇到真实阻塞只能私下绕过流程,计划变成了摆设;另一个项目是谁说改就改,一个月改了十几次,最后没人知道当前版本是什么。我就想知道,变更控制到底该设计成什么样,既能让成员合理调整,又不至于让子计划失去约束力。
建议按影响程度分级,而不是一刀切。可以把变更分成三级:一级是不影响里程碑、不影响其他子计划、不超预算的调整,由子项目负责人审批,记入变更日志即可;二级是影响本子计划里程碑或资源的,需要子项目负责人加项目负责人共同审批,并同步更新接口表;
三级是影响主计划里程碑、跨子计划交付或总预算的,必须走变更评审,经项目负责人或变更委员会批准后更新主计划基线。判断口径可以量化:是否影响对外承诺日期、是否影响其他子计划的输入、是否超出已分配资源上限,命中任意一条就升级审批。
制度上还要配两样东西,一是版本管理,每个被批准的版本有编号和生效日期,成员只能引用当前生效版本;二是变更同步机制,批准后由负责人通知所有受影响的接口人,不是只通知提出人。这样既保留了调整通道,又保证每个人看到的是同一个版本。
4. 子计划总是写了不更新、过期没人管,怎么用制度保证它持续有效?
我们团队的子计划基本都是立项时认真写一版,之后就成了存档文件,实际执行看的是聊天记录和个人待办。等到复盘的时候才发现,子计划里写的东西和实际做的差得很远,也没人说得清是哪天开始偏的。我想知道,有没有办法让子计划保持更新,而不是写完就废。
关键是把更新动作嵌入既有节奏,而不是额外要求成员主动维护。可以设三个固定触发点:一是每周或每双周的进度同步会上,只做一件事,核对里程碑日期、关键依赖、风险三项是否与子计划一致,不一致就当场登记更新;二是每次变更被批准后,由负责人当天更新子计划并通知受影响成员;
三是每个里程碑完成时做一次小结,检查下一阶段的任务、资源和依赖是否需要调整。判断子计划是否还有效,可以用三个信号:里程碑日期与子计划记录是否一致、风险清单里的条目是否还在被跟踪、成员执行的任务是否能对应到子计划里的条目。如果三项里有两项对不上,说明子计划已经脱节,需要重新对齐而不是继续沿用。
另外建议在制度里明确一条:子计划更新由子项目负责人负责,更新频率和变更记录纳入项目健康度检查,而不是靠成员自觉。
核心关键词
文章包含AI辅助创作:子计划最佳实践:项目成员项目规划制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303048
读者评论
文章说子计划是协作契约而不是任务清单,这点很戳。我们团队模板字段很全,但日期多是负责人代填,成员没承诺,延期后自然互相推。后来要求执行人确认验收口径和日期,基线变更才降下来。制度比模板重要,这个判断我认同。
从成员视角看,估算不参与却要背延期责任,确实不公平。文章里“被告知型”和“共同承诺型”的差异很有解释力。不过公开承诺也有前提:资源冲突时管理层要真给优先级,否则承诺会变成形式主义。
漏斗图显示评审到承诺再到复盘逐级流失,尤其复盘只有7%,这可能是多数团队的盲区。没有结项后按子计划维度回看估算偏差和变更原因,制度确实无法自我修正。建议先补复盘数据,再谈优化模板。
一主三线五机制”框架比较完整,但落地难点在承诺机制。如果只要求成员签字,却不给对应资源和优先级,承诺会流于表面。雷达图里两个团队复盘都弱,说明很多组织擅长立项和审批,不擅长事后学习。
