团队把 12 人都排到“满负荷”,不代表 12 人都能按期交付。需求评审、线上故障、跨团队依赖和请假会不断侵蚀可用时间;如果产品经理只按人数乘工作日排计划,表格看起来饱满,交付却常常延期。Capacity(容量)管理真正要解决的,不是把每个人排满,而是识别团队在既定周期内能稳定承诺多少工作,并把有限资源投向最有价值、最能完成的事项。
我更愿意把 Capacity 看成一套“承诺校准方法”,而不是某个软件里的容量字段。本文以两周迭代为例,拆解从净可用工时、工作负载、任务不确定性,到优先级和复盘的完整操作过程,并给出可复制的模板。文中的案例数字均为情景模拟,用于演示计算与判断,不代表行业统计或任何企业的实际结果。
一、先讲核心结论:Capacity不是把人排满
1. 先区分“有多少人”和“能承诺多少工作”
人数是组织配置,Capacity 是团队在特定周期、特定技能结构和已知约束下,能够稳定完成的工作量。两者不能直接画等号。一个 8 人团队,如果其中 2 人承担线上值班、1 人处于入职培养期、另有 2 人要处理跨团队支持,那么它的有效产能显然不是“8 人乘以 10 个工作日”。
我在排期讨论中常先问三个问题:这个周期里每个人真正可用于交付的时间是多少?工作需要哪些技能,是否存在稀缺角色?计划中预留了多少空间应对突发事项?这三个问题如果没有答案,所谓容量通常只是一个看起来精确的估算值。
2. Capacity的目标是稳定兑现,不是利用率最大化
高利用率不等于高产出。若团队每个人都被安排到 100%,一项需求多花半天,后续任务就会连锁延迟;若测试、设计或架构评审只有一个人能做,其他成员即使空闲,也无法替代这段瓶颈工作。对产品经理而言,最重要的结果不是“日历没有空白”,而是承诺的工作能按预期完成,且变更发生时有可调整空间。
Capacity 管理的核心判断是:计划工作量要低于可用容量,缓冲要根据不确定性设置,承诺要受关键技能瓶颈约束。这三个条件分别解决过载、突发和角色不可替代的问题。
3. 用“净容量,计划负载,缓冲空间”建立共同语言
我建议团队至少区分三个数字:净容量是扣除休假、固定会议、值班等已知占用后的可用时间;计划负载是已承诺事项预计消耗的容量;缓冲空间则是净容量中没有提前分配给具体任务的部分。团队可以用人天、小时、故事点或团队自有估算单位管理,但同一个周期里不要混用。
例如,团队净容量为 72 人天,计划承诺 58 人天,剩余 14 人天并不必然是浪费。它可能用于处理线上问题、完成评审反馈、解决依赖阻塞,或吸收估算偏差。若过去多个周期都能稳定交付,团队才有依据讨论是否调整缓冲,而不是先把空余全部填满。

二、背景和真实场景:为什么产品经理需要做容量管理
1. 需求数量增长时,优先级表不能替代资源计划
产品经理通常会维护需求池、路线图和优先级排序,但排序只回答“先做什么”,不回答“这个周期能做多少”。如果一个需求需要产品、设计、后端、前端、测试和数据分析共同参与,单看开发工作量会漏掉多个角色的等待与排队。结果往往是需求顺序排得很清楚,交付日期却并不可信。
容量管理让优先级与实际交付条件发生联系。比如两项需求价值接近,一项依赖当前最稀缺的测试资源,另一项由空闲较多的工程角色完成。产品经理可以据此调整批次、缩小范围或协调资源,而不是把“高优先级”误读成“马上能完成”。
2. 中大型组织的难点常在依赖和共享资源
在 100 人以上的组织里,团队往往共享平台、数据、测试环境、安全评审或架构支持。一个小组的排期如果没有记录这些共享资源的占用,就会出现“开发已完成,等评审两周”或“功能能测,但环境窗口已被其他团队占用”的情况。此时,团队内部还有余量,也不等于端到端交付还有余量。
如果组织使用 PingCode 等项目管理平台,可以把迭代、事项、负责人、状态和依赖关系放到统一视图中,便于比较计划负载与实际进展。但平台能提高信息可见性,不会自动替团队判断容量口径、工作优先级或风险缓冲。配置字段之前,先统一“哪些工作算占用容量”,通常比增加更多报表更重要。
3. 容量口径不一致,会让同一张计划表产生不同结论
我见过最容易引发争论的情形,不是团队没有数字,而是每个人对数字的解释不同。工程师把估算理解为专注开发时间,产品经理把它当作从开始到完成的总周期,测试则可能把它理解为执行用例的工时。三个数字都可能有道理,却不能直接相加。
因此,在计算前要先明确单位和范围。若团队用人天估算,就要说清楚包含不包含评审、返工、测试和上线支持;若用故事点,就只在同一团队、同一估算规则下观察完成趋势,不把故事点换算成跨团队的绝对工时。
4. 容量管理要围绕交付系统,而不是围绕个人忙闲
个人日历上的空档不一定能转化为团队产出。某位后端工程师可能有时间,但如果关键接口决策尚未完成,他就无法开始;测试人员可能暂时没有待测事项,却会在多个需求同时进入测试时形成队列。产品经理要观察工作从需求准备到上线的整体流动,而不只是统计每个人的忙碌程度。

三、常见误区:看似精确的排期为什么经常失效
1. 把名义工作日当成可交付工时
“团队 10 人,迭代 10 个工作日,所以有 100 人天”是最常见的错误起点。它没有扣除假期、团队会议、值班、招聘面试、培训和跨团队支持。更重要的是,它把每天都当成可连续投入的完整工作日,忽略了任务切换和协作成本。
实际操作时,我会先按已确认事项扣减,再用历史记录校准剩余时间,而不是给每个人武断地套一个固定的“有效工时系数”。不同团队的会议密度、支持职责和工作性质不同,直接复制别人的折算比例没有意义。
2. 把每个人的容量简单相加
总人天足够,不意味着角色匹配。若 40 人天的工作中有 15 人天需要资深测试,而唯一的资深测试本周期只有 8 人天可用,团队就不能靠其他成员的空闲时间补齐这 7 人天。容量计划必须至少分角色查看,必要时再细分到技能或关键资源。
但也不要把管理细化到每半小时都要解释。容量视图的精度应该服务决策:团队要判断能否承诺、哪里有瓶颈、何时需要调整。若记录成本超过判断价值,说明拆分粒度过细。
3. 把过去的速度当成下一周期的保证
上一周期完成 60 个故事点,不代表下一周期必然能完成 60 个。历史速度会受到需求大小、熟悉程度、线上事件、人员变化、评审等待等因素影响。它是校准计划的参考,不是给团队下达的配额。
如果团队只挑“完成得多”的周期作为基准,就会产生选择偏差。我更倾向于看最近多个相对可比周期的中位数,同时标记异常事件,解释波动原因。出现人员变化或工作类型明显改变时,应该重新校准,而非机械沿用旧值。
4. 把利用率越高理解为效率越高
当每个人都被排到 95% 以上,等待、返工和突发的空间几乎不存在。团队可能短时间内显得很忙,却会因为一个依赖迟到而让多项工作同时停滞。容量计划要给系统留出缓冲,尤其是在故障频繁、需求边界不清或外部依赖多的团队中。
这不意味着每个周期都固定留出同一比例的空闲。缓冲应该有依据:过去突发工作占比、计划完成偏差、依赖等待和工作不确定性都可以作为输入。稳定团队可以逐步减少缓冲;波动大的团队则应先找原因,再讨论是否提高承诺。
5. 用故事点换算个人绩效或跨团队排名
故事点是团队内部估算相对复杂度的工具,不是通用工时,也不适合直接用于个人绩效比较。不同团队对“3 点”的理解可能完全不同;一旦把它变成排名指标,团队就有动机拆分、抬高或压低估算,数据很快失真。
我会把故事点用于团队自己的计划校准,把人天用于已知活动和角色可用性核算,并在必要时用事项数量、周期时间和完成率补充观察。不同指标各有边界,不必强行合成一个“效率分数”。
四、专业判断逻辑:从净容量算到可信承诺
1. 第一步:计算净容量,而非名义容量
先确定周期长度,再逐人记录明确的不可用时间。一个简化公式是:净容量=周期名义工作日-休假及培训-固定职责占用-已经确认的支持工作。团队可以使用人天或工时,关键是所有输入使用同一口径。
例如,某成员在 10 个工作日的周期中有 1 天休假,固定会议折合 0.8 天,值班预计占用 1 天,则其净容量约为 7.2 人天。这只是计划用的初始估算;若其工作高度依赖他人,或需要大量评审协作,还要进一步考虑实际投入是否能转化为可交付进展。
2. 第二步:按角色核对瓶颈
将需求拆到足以识别角色投入的程度,例如设计、前端、后端、测试、数据和发布支持。这里不需要一开始就追求精确到小时,而要先查出是否有角色负载明显超过可用容量、是否有关键事项只有单一责任人能完成,以及交付顺序是否会造成资源排队。
如果某项需求跨多个角色,估算时要把不同角色的工作量分别写出。总计 8 人天可能由前端 2 天、后端 3 天、测试 2 天、产品验收 1 天构成;总量本身看不出测试是否会成为瓶颈,角色拆分才能暴露问题。
3. 第三步:把需求准备度纳入容量判断
未澄清的需求会消耗讨论和返工时间,甚至让团队在开发中途等待决策。容量计划不应只给“开发任务”计量,还要评估验收标准是否清晰、外部依赖是否确认、设计和数据方案是否到位。准备不足的事项可以进入候选池,但不一定适合成为本周期承诺。
我会把“准备就绪”设为一个轻量门槛:目标明确、范围有边界、验收条件可验证、关键依赖有负责人和时间。它不要求所有细节提前冻结,而是确保团队开工后能够连续推进。
4. 第四步:用历史交付校准,而不是按公式盲算
人天核算适合发现可用时间和角色瓶颈,历史交付数据适合检查团队是否过度乐观。两者是互补关系:如果计算出 70 人天可用,但最近多个相似周期通常只完成 50 人天左右,就要查明差异来自估算、支持工作还是等待时间。

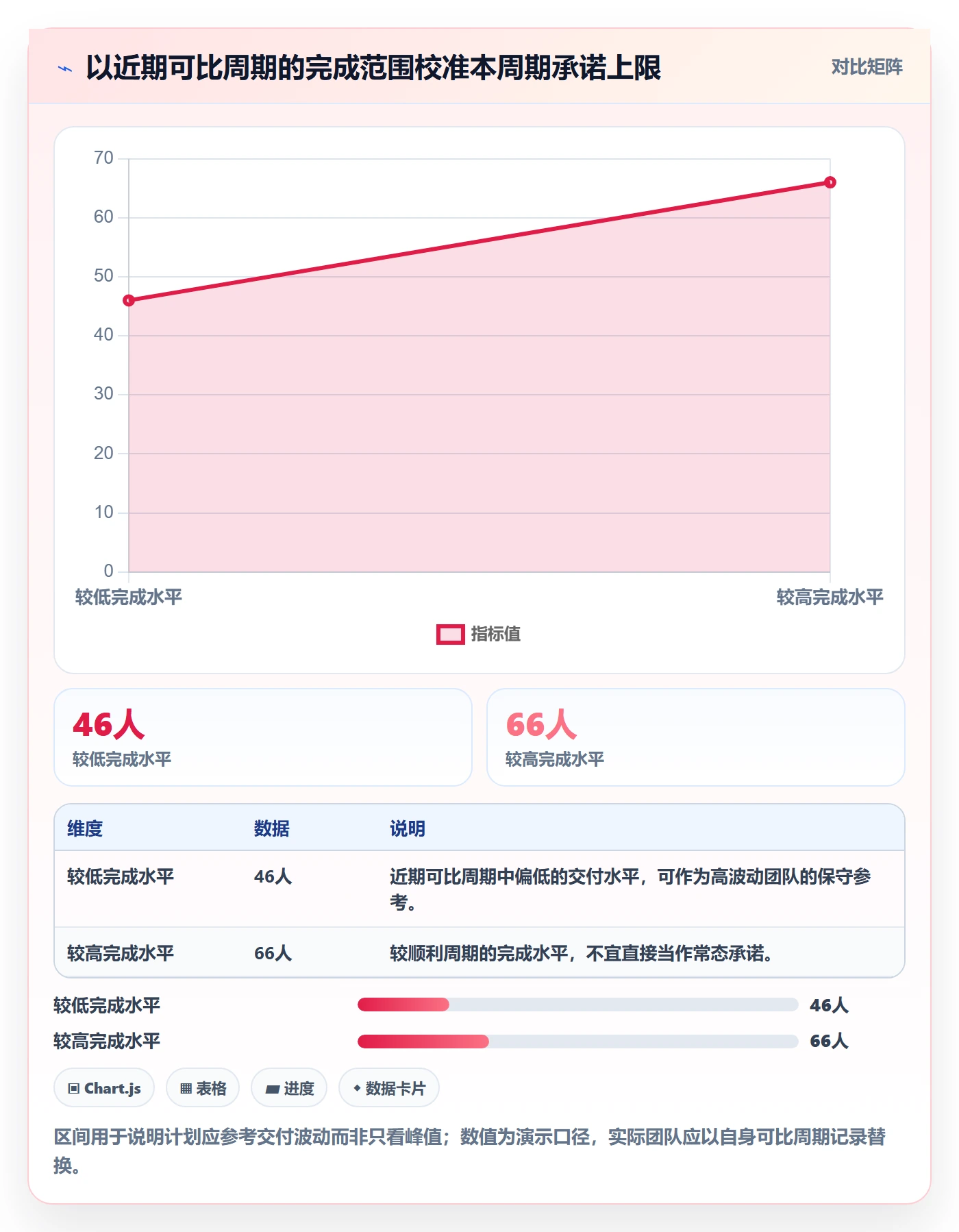

我通常优先比较最近 4 至 6 个可比周期,记录完成工作量、未完成原因、突发事项和人员变动。这个窗口不是标准答案,而是足以看出近期波动、又不会被过久以前的工作方式主导的实用起点。
5. 第五步:根据不确定性设置缓冲
缓冲并非固定税率。团队可先统计若干周期内计划外工作占净容量的比例,再观察其波动范围。若故障支持和紧急需求经常发生,缓冲应相应提高;若工作稳定、需求准备充分、依赖可控,才有理由逐步降低。
需要注意,缓冲不能同时被算作“已承诺工作”和“应急余量”。如果团队把所有可用容量都分配给需求,又在口头上声称留了缓冲,那只是没有在计划里体现风险。
6. 第六步:建立承诺上限和变更规则
计划不是冻结一切,而是规定变化怎样进入。团队可以约定:新紧急事项进入时,要由产品负责人说明价值和时效,由团队评估容量影响,并明确移出、延期或缩小哪项原工作。没有替换规则的“顺手加一个”,最终通常会变成隐性加班或未完成事项堆积。
如果团队使用 PingCode 等平台,可以通过迭代计划、事项状态、负责人和关联依赖记录决策结果。平台记录应该服务于共同理解:谁承诺了什么、什么条件发生变化、因此调整了哪些范围,而不是为了制造更复杂的填报流程。

五、具体案例:一个两周迭代如何从“排满”变成“可兑现”
1. 场景设定:先把模拟边界说清楚
以下是情景模拟:某产品团队有 8 人,计划开展为期 10 个工作日的迭代。团队包含产品、设计、前端、后端和测试角色。周期内有成员休假、固定会议、线上值班和一个外部接口依赖。团队过去多个相似周期的交付水平大致在 52 至 60 人天之间,波动原因主要是支持工作和测试排队。
这里的“人天”仅用于演示净容量核算,不把它解释成精确的生产率。对实际团队来说,若任务具有强协作和长等待特征,单纯相加人天会低估端到端周期时间,因此还要观察工作流和瓶颈。
2. 先从 80 人天名义容量扣除已知占用

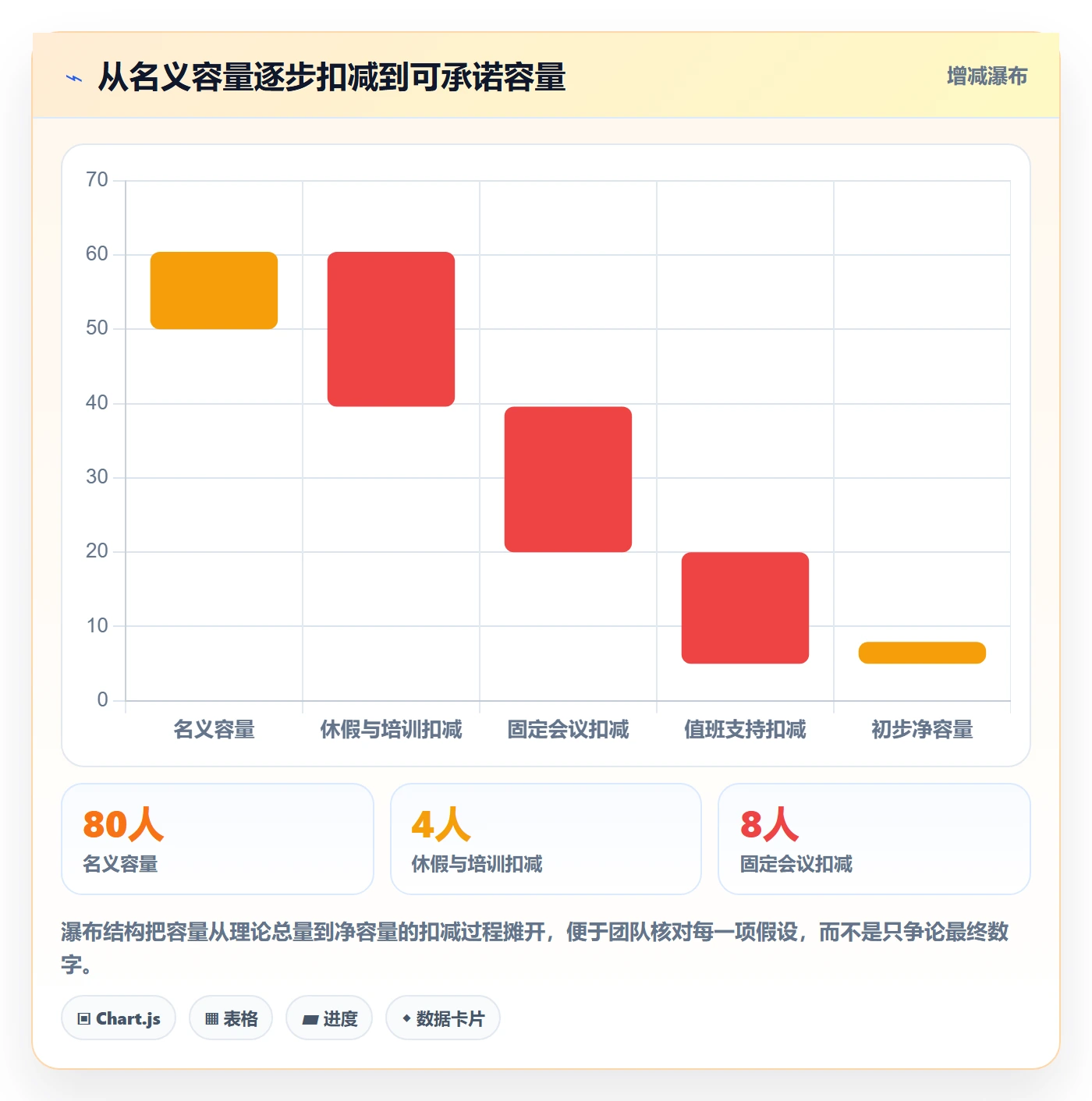

8 人乘以 10 个工作日,得到 80 人天名义容量。团队进一步扣除休假与培训 4 人天、固定会议 8 人天、值班和支持 6 人天,得到 62 人天的初步净容量。随后按角色分配检查,发现测试可用容量只有 8 人天,而候选需求需要 12 人天测试工作。
这时不能因为团队总容量还有空间,就假设 4 人天的测试缺口会自然消失。团队可以选择减少本周期需求范围、调整测试时序、安排有经验的开发人员协助自动化验证,或协调其他测试资源;每个选择都需要明确成本和风险。
3. 以角色负载决定需求组合,而不是按总点数硬塞
候选池里有 6 项需求,按总工作量看似能放进 62 人天,但其中两项依赖同一位测试人员,且都要求在迭代后半段集中验收。若两项同时推进,测试队列会堆积,开发完成时间并不能转化为可上线时间。
团队最终把一项低时效需求移出本周期,将另一项需求拆成可独立验收的最小范围,并将接口依赖确认安排在周期前段。调整后,计划承诺约 54 人天,留出 8 人天作为计划内余量。这个结果并不意味着一定完成,而是让承诺与团队近期交付能力、角色瓶颈更接近。
4. 周中变更时,容量表要能支持取舍
周期第 4 天,线上出现一个需要尽快修复的问题,团队估计处理和回归共需 3 人天。若直接把它加入计划,原本 54 人天的承诺就会被挤压。产品经理需要判断它是否高于当前低优先级事项,并让团队共同确认替换方案,而不是只更新一个总数字。
在模拟情境中,团队将 2 人天的低优先级体验优化移到后续周期,并把 1 人天的测试余量用于回归。变更后,原计划承诺由 54 人天调整为 52 人天左右,紧急修复进入当前周期。更重要的是,团队同步记录了变更原因、被移出事项和新的验收安排。
5. 复盘要追问偏差来自哪里

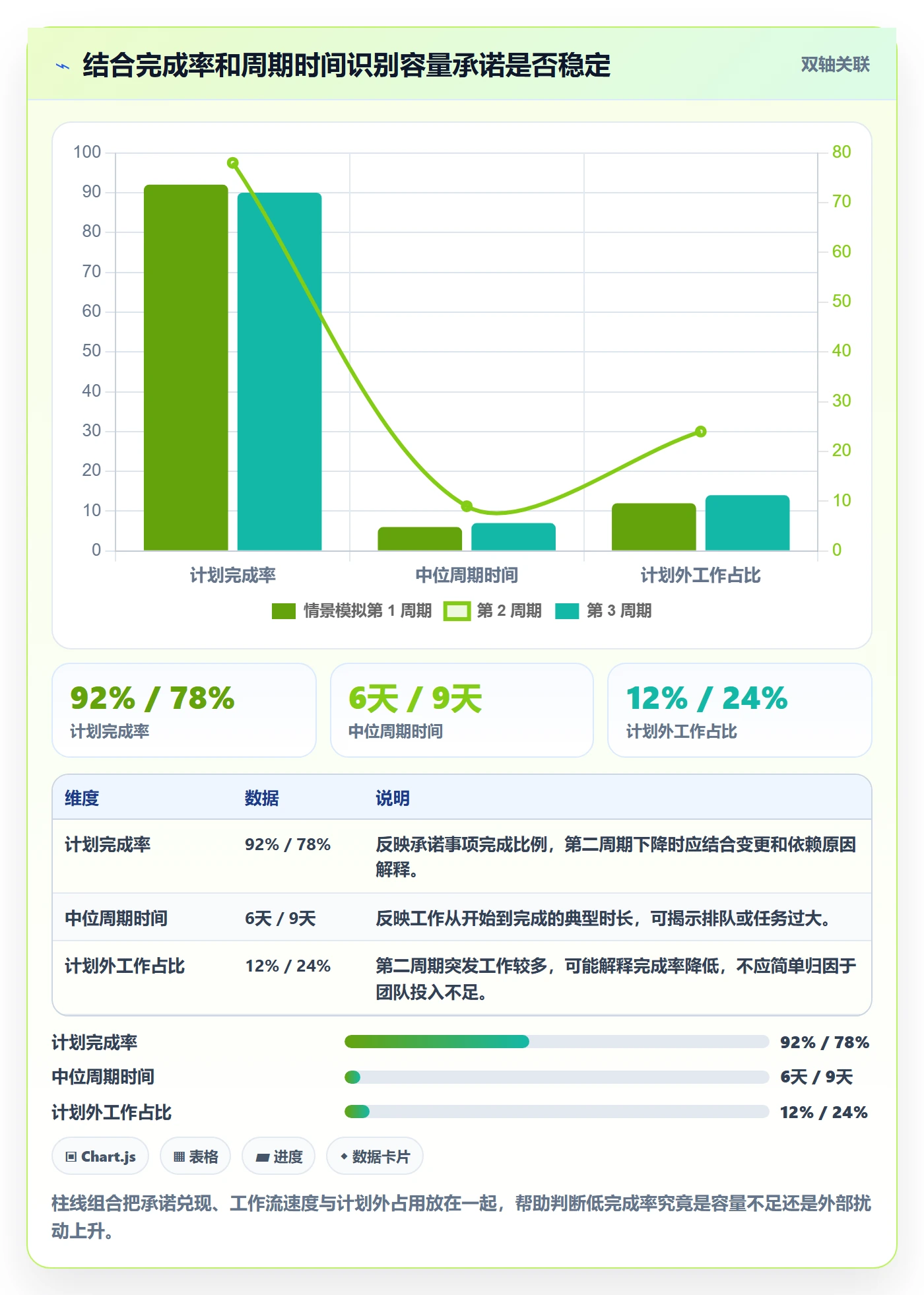

周期结束后,团队完成约 51 人天,未完成 1 项因外部接口验收延迟。只看“完成率”容易得出一个模糊结论;更有用的问题是:接口确认是否有明确负责人?等待时间是否被记录?需求准备是否达标?测试容量是否仍然不足?这些答案决定下个周期应该改变计划、流程还是资源。
若未完成事项主要由估算偏差造成,就校准拆分与估算方式;若是外部等待,就改善依赖管理和提前确认;若是突发支持频繁,就调整缓冲和职责安排。容量复盘不是追责“谁没做完”,而是让下一轮承诺更可信。
| 计划阶段 | 总量观察 | 角色与风险观察 | 产品经理动作 |
|---|---|---|---|
| 初始候选 | 候选需求看似低于名义容量 | 测试工作集中,外部接口未确认 | 不按总量直接承诺,先查角色瓶颈 |
| 计划校准 | 净容量约 62 人天,承诺约 54 人天 | 测试容量约 8 人天,拆分需求并调整顺序 | 缩小范围,确认依赖,保留余量 |
| 周期变更 | 新增问题约 3 人天 | 紧急修复需要回归测试 | 说明替换项并同步调整承诺 |
| 周期复盘 | 完成约 51 人天 | 一项工作受接口验收延迟影响 | 改善依赖确认,不把外部等待归为个人效率问题 |

六、可直接复用的Capacity模板与操作步骤
1. 迭代容量核算模板
下面的模板可放入电子表格、迭代计划或项目管理平台。建议先用最少字段跑通两个周期,再根据实际决策需要扩展,不要一开始就要求成员维护大量细项。
| 字段 | 填写内容 | 判断用途 |
|---|---|---|
| 周期范围 | 开始日期、结束日期、工作日数 | 确保容量计算对应同一时间窗口 |
| 成员与角色 | 成员、主要技能、可替代角色 | 识别单点依赖和技能瓶颈 |
| 名义容量 | 工作日数或标准人天 | 作为扣减前的计算起点 |
| 已知占用 | 休假、培训、值班、固定会议 | 计算净容量并保留假设依据 |
| 净容量 | 名义容量减去已知占用 | 观察团队可投入范围,不直接等于承诺 |
| 需求角色负载 | 按设计、开发、测试等角色拆分 | 检查局部过载和排队风险 |
| 依赖与准备度 | 依赖方、确认状态、验收条件 | 识别工作无法连续推进的原因 |
| 缓冲与承诺 | 计划余量、承诺事项及调整规则 | 明确突发情况如何进入计划 |
| 周期结果 | 完成、未完成、计划外工作及原因 | 为下周期校准提供可追溯记录 |
2. 需求容量评估卡片
每项准备进入计划的需求,建议使用一张简短评估卡。它的用途不是制造审批,而是让产品、设计、开发和测试在开工前对范围、角色投入和风险形成一致理解。
- 目标:这项工作要改善什么用户或业务结果?
- 范围边界:本次包含什么,明确不包含什么?
- 验收条件:完成后如何验证,谁负责验收?
- 角色估算:设计、开发、测试、数据和发布分别需要多少投入?
- 关键依赖:依赖谁、何时确认、延迟时有什么替代方案?
- 不确定性:最大的未知是什么,是否需要先做技术验证或用户调研?
- 容量决策:纳入、拆分、暂缓或移出,理由是什么?
3. 每周容量检查的轻量流程
每周检查不需要重新做一次完整迭代规划。它主要确认原有假设是否变化,以及计划是否仍然可兑现。若团队周期为两周,可在周期开始时完成完整核算,在中途进行一次短检查;突发事项则按约定规则即时处理。
- 更新人员可用性,记录请假、值班和新出现的固定支持工作。
- 查看各角色已承诺工作、在制品和等待事项,识别拥堵位置。
- 核对外部依赖是否按计划确认,评估延迟对交付顺序的影响。
- 对新增工作明确优先级、容量来源和被替换事项。
- 记录计划变化及决策理由,避免周期末才发现承诺已经失真。
4. 指标组合:不要让单一利用率决定一切
建议同时观察计划完成情况、周期时间、计划外工作占比、在制品数量和角色等待时间。完成率告诉我们承诺兑现程度;周期时间反映工作从开始到完成的流动速度;计划外工作占比提示缓冲是否合适;在制品和等待时间则帮助发现系统瓶颈。
指标要配合解释。例如,完成率下降可能是需求范围变更,也可能是外部依赖阻塞;周期时间变长可能与任务拆分过大有关,也可能是测试队列积压。若把这些差异压缩成一个团队效率分数,往往会丢掉最需要采取行动的信息。

七、不同情况下的行动建议
1. 新团队或历史数据不足时
刚组建的团队通常没有可靠的历史交付基线,不宜用别的团队的速度或行业平均值替代。先从净容量和角色负载出发,选择少量准备充分的工作,记录实际完成、等待、支持和返工情况。前两个周期的目标是建立可解释的基线,而非证明团队能达到某个高产出数字。
在这种情况下,计划应偏保守,并对估算范围保持开放。团队可以同时记录计划值和实际值,但不要因为一轮偏差就频繁改规则。连续几个周期出现类似原因后,再调整容量口径或需求准备流程。
2. 稳定团队,需求类型相对可比时
稳定团队可以利用最近多个可比周期的完成水平,辅助制定承诺区间。这里的重点是“可比”:人员构成、工作类型、周期长度和支持职责大体相近。若本周期有人长期休假、集中做技术改造或承担重大线上迁移,历史数据就要加注条件,不能机械套用。
对稳定团队来说,持续缩短周期时间、减少未完成工作,往往比盲目增加每周期承诺更有价值。若交付波动变小,团队可以逐步尝试提高承诺;若只是峰值提升而低谷依旧明显,就应先检查系统性阻塞。
3. 线上支持频繁或工作高度不确定时
支持工作多的团队不适合把全部容量预先分配给路线图需求。可以把支持职责单独建模,依据近期记录设置容量范围,并明确什么级别的问题可以打断当前计划。若值班负担集中在少数人身上,还要检查他们是否同时承担关键交付任务。
高不确定性项目适合分阶段承诺。先承诺发现问题、验证方案或完成最小可用范围,再根据验证结果决定下一阶段投入。把未知项提前包装成完整需求,会让估算看似完整、实际返工更大。
4. 多团队共享资源或依赖较多时
先把共享资源的可用窗口、责任人和确认时间放进计划,而不是把它们当作隐含条件。对于跨团队依赖,可将“对方已回复”与“交付物已验收”区分开来;前者不代表后者已经满足本团队开工条件。
如果依赖长期成为瓶颈,可以比较几种方案:提前完成接口契约、建设模拟环境、拆分不依赖部分先行交付,或正式协调共享资源。每种方案都有成本,不要只在计划表里把等待时间删掉。
5. 管理层要求提高产能或缩短交付时间时
先问目标指的是增加吞吐量、缩短周期时间,还是提高某项业务结果的交付频率。这些目标不是一回事。增加并行项目可能提高局部忙碌程度,却会增加切换和等待;缩小单次交付范围则可能更快获得反馈,但不一定让总需求消失。
我会把容量数据用于提出可验证的选项:减少范围、降低并行度、改善测试等待、补齐稀缺技能、减少临时支持,或调整交付目标。给出选择与后果,比单纯回答“团队已经满了”更能支持管理决策。
八、不同情况下的取舍:容量效率不是一个数字能解决的
1. 多承诺还是多留缓冲
多承诺的优势是短期内覆盖更多需求,适用于需求准备充分、工作稳定、依赖少且团队交付波动较小的周期。代价是突发情况出现时更容易延期,团队也可能通过压缩测试和文档来维持表面完成。
多留缓冲适用于故障频繁、外部依赖多、人员变动大或任务不确定性高的环境。代价是短期承诺数可能较少。判断时不要只比较承诺数量,应同时看实际完成、未完成后续成本和业务机会窗口。
2. 细化到个人还是按团队整体管理
个人级容量有助于发现休假、值班和关键技能单点,但如果用于逐人考核,很容易把协作性工作误解为个人产出。团队级容量更适合做整体承诺,却可能掩盖稀缺角色过载。较稳妥的做法是:以团队为承诺单位,以角色为瓶颈分析单位,个人信息只用于可用性和责任安排。
只有在需要协调明确资源时,才进一步查看个人分配。不要让容量表变成每天追问“为什么这个人还有空”的工具;空闲可能意味着依赖未满足,也可能是有意保留的应急能力。
3. 追求高利用率还是缩短交付周期
如果业务要求稳定、连续地交付,缩短等待和减少在制品通常比提高每个人的忙碌比例更关键。过多并行事项会让团队频繁切换,任务看似都已开始,却很少真正完成。此时应优先限制在制品、拆小工作和处理瓶颈。
在短期高峰或明确交付窗口下,提高利用率可能有必要,但必须设置时间边界和恢复安排。若高负载成为常态,计划就会系统性依赖加班,估算和容量机制也会失去可信度。
4. 用人天还是故事点
人天适合计算已知不可用时间、固定职责和角色投入,容易理解,但可能给人一种精确到小时的错觉。故事点适合团队内部比较相对复杂度,能容纳不确定性,却不能天然换算成时间,也不适合跨团队对标。
我的建议是按用途选择:核算资源可用性时用人天或工时;校准团队相对工作量时可用团队自己的估算单位;评估交付是否稳定时再看完成趋势和周期时间。不要为了让报表统一,把不同概念硬转成同一单位。
5. 采购平台还是先改管理习惯
平台适合解决信息分散、状态不透明、依赖难追踪和跨团队协作成本高的问题。像 PingCode 这类项目管理平台,可作为中大型组织承载需求、迭代和协作信息的示例;是否适合某个团队,要看现有流程、权限、集成和治理要求,不能仅凭功能列表判断。
如果团队连容量口径、需求准备标准和变更规则都没有统一,先采购或配置工具往往只是把混乱搬进系统。先用简单模板验证字段和决策流程,再决定哪些信息值得自动化;当重复录入和信息查找确实成为成本时,再评估平台价值。

九、常见问题与最后的执行清单
1. Capacity应该按小时、人天还是故事点计算
没有唯一正确单位。若要扣除休假、会议和值班,用小时或人天更直观;若团队使用故事点,可以把它用于自身历史计划校准,但不要换算成个人工时。无论选哪一种,都要先统一定义,并确保同一张计划表里不混算。
2. 团队每个周期都完成不了计划,应该怎样处理
先拆解未完成原因,而不是立刻降低所有任务估算或追究个人速度。区分计划外工作、依赖等待、需求变更、测试排队、范围膨胀和估算偏差,再针对出现频率最高的原因采取措施。若多个周期都无法解释偏差,说明记录口径本身需要改善。
3. 留出缓冲会不会被认为团队效率低
只要缓冲有历史依据、明确用途,并且周期结束后能说明实际消耗情况,它就是风险管理的一部分。若缓冲长期没有被使用、交付水平稳定且外部变化少,可以逐步调整;若缓冲经常被临时工作消耗,就应把这种工作纳入容量模型,而不是把余量误认为浪费。
4. Capacity管理是否适合所有类型的团队
需要稳定承诺、共享资源协调或跨角色交付的团队通常更受益。探索性研究、紧急响应或高度定制服务团队,也可以使用容量视角,但不能照搬固定迭代容量公式。对于变化极快的工作,可能更适合按队列、在制品和服务等级管理,而不是提前承诺大量具体事项。
5. 下一步怎么做
如果团队尚未建立容量管理,下一周期先做四件事:统计净可用时间;按角色标出主要负载;只承诺准备充分的事项;周期结束后记录计划外工作和未完成原因。先用真实数据积累两至三个周期,再决定是否增加更精细的预测和工具配置。
如果团队已经有报表,就检查它能否回答三个问题:本周期承诺是否匹配净容量?最可能造成延期的瓶颈在哪里?新增工作进入后,哪些事项需要替换?若报表回答不了这些问题,优先调整口径和决策流程,而不是继续增加图表数量。
我对 Capacity 的独特判断是:它不是衡量人有多忙的尺子,而是让团队在不确定环境里做出可解释承诺的边界。先把容量算清,再把瓶颈看见,最后用透明的取舍管理变化。下一步不必从复杂系统开始,拿一个迭代、一个共享表和一次诚实复盘,就能检验团队的计划究竟是在描述现实,还是只是在填满日历。
常见问题解答(FAQ)
1. 产品经理做 Capacity 规划时,应该先统计什么?
我每周都在排需求,但经常到迭代中途才发现设计或测试已经排满了。想做资源负载规划时,我不确定应该先看团队人数、工时,还是每个人手上的任务。
先统计可用产能,而不是直接把团队人数乘以工作日。建议按角色和迭代周期记录每个人的工作日,扣除休假、会议、值班及固定支持工作,再用近期实际交付数据校准。例如,5 人团队每人每两周有 10 个工作日,账面是 50 人日;若会议与支持占约 20%,实际可用于项目的时间约为 40 人日。
规划时还要按产品、研发、设计、测试等角色拆分,因为总产能充足并不代表关键角色没有瓶颈。
2. 如何用 Capacity 表判断一个迭代是否超载?
我曾经按任务总工时判断迭代能不能接需求,结果研发看起来有余量,测试却在最后几天集中积压。除了看总数,我还应该怎么发现这种隐藏的超载?
把工作量按角色和时间分布,而不是只比较团队总人日。一个简单模板可以包含成员、角色、可用工时、已承诺工作、支持任务、剩余产能和风险备注。假设某迭代测试可用 24 人日,已有任务与回归预计占 21 人日,剩余 3 人日;若新需求预计需要 6 人日测试,即使研发尚有余量,整体也不应直接承诺。
可把超出部分标为待取舍项,优先调整范围、顺序或交付时间。
3. Capacity 估算和任务工时估算有什么区别?
我给需求拆了工时,也让负责人逐项确认过,但计划还是经常延期。现在我怀疑问题不是估算不够细,而是把估算结果直接当成了承诺产能。
任务工时估算回答的是“这项工作大约需要多少投入”,Capacity 估算回答的是“这个周期里团队实际能投入多少”。两者必须分开:先用历史交付和日历约束计算可用产能,再把任务估算放入其中校验。比如任务合计 32 人日,不代表一个 4 人团队两周内一定能完成 32 人日的项目工作;
若每人要承担会议、代码评审和线上支持,团队净产能可能只有 25 人日。出现差距时,应重新排优先级或缩小范围,而不是通过压缩质量活动来填平数字。
4. Capacity 模板多久更新一次,才能避免变成形式表格?
我担心每个迭代都维护资源表会增加行政工作,最后大家随手填个数字应付。有没有一种更新频率,既能反映变化,也不会让规划成本高过它带来的价值?
建议在迭代承诺前更新一次,并在发生人员变动、紧急支持任务或需求范围变化时只调整受影响的角色与周期,不必每天重填整张表。每个迭代结束后,对比计划产能、实际投入和完成情况,重点记录偏差原因,例如临时故障支持、依赖等待或估算遗漏。连续几个周期后,如果某角色的实际可投入时间稳定低于计划值,就应调整基线;
若偏差主要来自偶发事件,则保留风险缓冲,不要把单次异常永久写进团队产能。
核心关键词
文章包含AI辅助创作:Capacity实操方法:产品经理提升资源负载效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553568
读者评论
我们团队之前只算开发人天,后来把测试和评审也按角色拆开,才发现瓶颈不在开发。文章提到按角色核容量很实用,不过共享人员的投入每周会变,实际维护时怎么避免反复改表?
用最近几个周期的中位数校准,比拿单次速度当承诺靠谱。我们遇到的问题是周期之间工作类型差异很大,单看完成量还是容易误判;复盘时最好把支持工单和需求交付分开看。
缓冲确实不能一边算作承诺、一边口头保留。我们通常先记录计划外工作,再根据几轮数据调整余量;但突发事项如果长期占用缓冲,也应该单独评估值班或支持职责,不能只靠排期消化。
