资源负载负荷教程:产品经理实操方法,避坑指南

资源负载表里每个人都只有 80% 负荷,项目却还是连续延期,这通常不是团队“不够努力”,而是负荷计算把不确定性、并行任务和关键技能瓶颈压成了一个看似精确的百分比。做资源负载分析时,我更关心的不是某人是不是满载,而是:在具体时间窗口内,团队有没有能力按承诺完成最重要的工作。

一、先讲结论:资源负荷不是排满日历,而是识别交付风险

1. 先看交付能力,再看个人利用率

产品经理做资源负荷分析,最容易从“每个人有多少小时”开始,最后得到一张数字齐全、决策价值不高的表。工时可以帮助解释资源占用,但不能单独回答项目能否按期交付。排进日历的工时,不等于有效产能;计划投入,也不等于工作已经完成。

我建议把负荷分析的核心问题定为:在未来一段时间内,团队已有承诺和新增工作之间是否存在能力缺口;如果存在,缺口会影响哪些里程碑、哪些依赖,哪些工作可以调整。资源负荷分析的输出应该是取舍方案,而不是一张“谁最忙”的排行榜。

因此,分析时至少要同时看四类信息:可用产能、已承诺工作、工作不确定性、关键技能供给。只有把这四类信息放在同一时间轴上,才能区分“表面排满”和“真正无法交付”。

2. 负荷计算要区分三个概念

可用产能是扣除休假、固定会议、值班、支持任务等之后,团队能够投入项目工作的时间。它不是合同工时,也不是把每周五个工作日全部乘以八小时。

计划负荷是已经分配给某个项目或任务的预计工作量。它通常来自估算、历史记录或团队共识,仍然有误差。计划负荷高,不一定代表工作一定会发生,也不一定代表计划本身准确。

有效产能是团队在当前协作方式、任务切换、依赖等待和质量要求下,实际能够稳定交付的工作量。它往往低于理论可用工时。把理论工时直接当作有效产能,是资源计划高估的常见源头。

3. 用负荷率做报警,不要用它替代判断

一个常见计算方式是:负荷率等于计划工作量除以可用产能。这个比例可以作为筛查信号,但不是项目成败的直接预测器。比如同样是 90% 负荷,如果工作内容明确、依赖少、估算稳定,风险可能可控;如果包含跨团队审批、临时需求和未知技术验证,风险就可能很高。

实际使用时,我会将负荷率与任务不确定性、技能稀缺程度、依赖数量和截止日期共同判断。团队内部可以先设定一个试运行阈值,例如把连续两周超过 85% 作为复核信号;这只是管理用的建议基准,不是适用于所有组织的行业标准。

观察项 它回答的问题 单独使用的风险
可用产能 这段时间实际能投入多少时间 忽略技能差异和任务切换
计划负荷 已经承诺了多少工作 估算偏差会直接传导到结论
负荷率 计划工作相对产能有多紧张 掩盖依赖、风险和工作类型差异
关键技能覆盖 关键任务是否有足够合格的人选 不关注时,团队总工时充足也可能卡住

二、背景和真实场景:为什么产品经理会需要负荷分析

1. 需求排期变成了多人、多项目的资源冲突

在早期小团队里,产品经理经常靠口头协调:设计师先做哪个页面,开发先修哪个问题,测试本周能否支援上线。这种方式在项目少、团队稳定时成本不高。但当多个产品线共用研发、测试、设计、数据分析或运维资源时,口头协调容易让每个项目都认为“自己已经排进计划”。

冲突通常不会在排期会上立即暴露,而会在几周后以延期、质量回退、加班或临时借人等形式出现。产品经理看到的是单个项目的进度,团队负责人看到的是资源总量,职能负责人看到的是技能供给。缺少统一口径时,各方说的“忙”并不是同一件事。

资源负荷分析的作用,是把这些不同视角放到一张可讨论的图景中:工作由谁承担、在哪个时间段发生、占用什么技能、与哪些里程碑关联,以及一旦超载应该如何调整。

2. 不同工作类型不能简单折算成同一种工时

计划任务通常比较容易估算,例如完成一个已有设计规范的功能开发。探索型工作则不同,需求澄清、技术验证、用户研究和跨部门决策可能需要多轮往返。若只记录最终执行时间,前面的等待和返工会被隐藏,后续估算也容易继续偏低。

我会把工作至少拆成四类:交付型任务、探索型任务、运营支持、不可预期工作。交付型任务适合按任务或故事点进行估算;探索型任务适合设置时间盒和阶段性决策点;运营支持适合用历史占比或值班安排做容量预留;不可预期工作则要通过缓冲或明确的变更机制处理。

把所有任务都塞进“预计工时”一列,看起来方便,实际上会让估算误差和风险来源失去区分。产品经理不一定需要追求更细的小时数,而应该先让不同性质的工作有可识别的标记。

3. 负荷分析的时间窗口要与决策周期匹配

看未来两周,可以帮助团队调整迭代承诺;看未来一到三个月,可以帮助产品经理判断里程碑、跨团队依赖和资源缺口;看半年以上,通常更适合讨论能力规划、招聘或项目组合,而不是承诺精确到人的任务排期。

窗口越长,预测误差越大。把六个月后的每个人都排到 100%,并不会让计划更可信,只会让团队过早把不确定性包装成确定承诺。我的做法是近端看具体任务,中期看技能和里程碑,远端看容量区间和情景,而不是逐人逐日锁定。

4. 工具的价值在于形成可追溯的决策链

对于 100 人以上、多个团队共享资源的组织,表格可以完成初步盘点,但当需求、任务、负责人、迭代、风险分散在不同文档中时,维护成本会迅速上升。此时,工具应帮助团队把需求承诺、任务状态、负责人、时间窗口和风险记录关联起来,而不是只提供一张漂亮的负荷图。

例如,在以 PingCode 为例的项目管理平台实践中,可以先按团队和项目维护工作项、责任人、迭代或里程碑,再用统一字段记录估算、优先级、依赖和状态。具体能否支持某种视图或自动化,应以组织采用的版本及实际配置为准;关键不是工具名称,而是数据能否从任务源头更新,并能追溯到当初的资源取舍。

三、常见误区:数字越精细,不代表计划越可靠

1. 把每周工作时间当作可用产能

如果把每人每周 40 小时直接当作项目产能,资源表从一开始就高估了。固定会议、招聘面试、代码评审、团队支持、文档和突发问题都要占用时间。某些岗位还有轮值、客户沟通或合规工作,这些活动不一定出现在项目任务里,却真实消耗了团队容量。

我通常先用近六到十二周的记录,估算团队的常规支持和协作占比,再与负责人核对。若没有历史数据,可以先用明确标注的试算比例,例如预留 15% 至 25% 作为非项目工作,再用一个月后观察结果修正。这个区间是规划起点,不应冒充通用定律。

避坑原则:不要用“理想状态下能工作多少小时”回答“现实中能交付多少工作”。前者是日历算术,后者是组织经验。

2. 把人员数量当作可互换的资源池

六名开发并不等于六份完全可互换的开发能力。某项工作可能需要特定系统知识、行业经验、权限或审核资格。团队总负荷看起来尚有余量,但关键技能只有一人掌握时,单点瓶颈依然存在。

我会把“总产能”和“关键技能覆盖”分开看。前者回答整体是否超载,后者回答具体工作是否有合格承担者。如果关键技能只有一人拥有,还要记录其并行任务、休假窗口、交接成本和替补方案。

3. 用一个平均值掩盖任务不确定性

任务估算不是精确测量。把一个探索任务估成 20 小时,并不意味着它有 20 小时的确定性。更稳妥的方式是记录估算区间或置信等级,例如“预计 2 至 4 人天,主要不确定性是外部接口验证”。

对不确定任务,我会把“工作量”与“信心”分开记录。工作量表示当前的最佳估计;信心表示估计可能偏离的程度。若任务影响关键路径且信心低,优先安排验证,而不是把估算细化到小数点后再假装风险已经消失。

4. 看到高负荷就要求加人

高负荷的原因可能是需求过多、优先级冲突、工作切换严重、等待依赖、返工率高,也可能确实是人手不足。若问题是需求没有被筛选,加人只会让更多工作同时启动;若问题是关键技能单点,加一名不具备相应经验的人也未必能立刻缓解。

在讨论新增资源之前,我会先问:是否能延后低优先级工作?是否能减少并行项目?是否可以拆小交付范围?是否能清除依赖或减少审批等待?只有当可调整的需求和流程因素已经检视,且瓶颈仍稳定存在,才把招聘、借调或外部支持作为主要方案。

5. 以利用率作为个人绩效指标

资源负荷表如果被用于比较谁“更忙”,团队很快就会学会填满计划、拆分任务或隐藏支持工作。高利用率不等于高产出,长期没有缓冲的团队也更难应对线上事故、需求变更和技术风险。

我更愿意把负荷率用于团队级风险讨论,而不是个人绩效排名。个人层面重点看责任清晰度、工作阻塞、交付质量和协作情况。若必须看个人分布,也要先排除假期、岗位职责和非项目工作的差异。

6. 只看月度平均数,不看周度峰值

一个月平均负荷 75%,可能由前两周 50%、后两周 100% 构成。平均数掩盖了峰值,也可能掩盖关键交付日的技能冲突。对接近上线、验收或合规节点的项目,周度甚至日级的关键资源视图往往更有用。

但反过来,把所有任务都按天精确排到每个人,也会带来维护负担和虚假确定性。我的原则是:近端、强依赖、临近里程碑的工作看细;远端、低确定性的工作看区间和角色容量。

四、专业判断逻辑:从原始工作清单到可执行的负荷结论

1. 先统一口径:谁的时间、什么工作、哪个窗口

正式计算之前,先确认分析对象是个人、岗位、团队还是跨部门资源池。团队级问题不需要一开始就拆到每个人;个人级排期也不能用团队平均值替代。时间窗口建议与迭代、版本或里程碑对齐,并明确起止日期。

工作清单要有唯一记录来源。需求和任务不要在多个表格里分别维护不同的负责人和状态,否则计算出来的总量无法核对。若组织采用项目管理平台,可以先确定哪些字段是资源分析的必需字段,再定义负责人和项目团队维护责任。

最低限度可以要求每条工作记录具备:名称、项目、负责人或技能角色、时间窗口、估算、优先级、状态、依赖、估算信心。并非每条记录都要精准到小时,但重要程度越高、越接近承诺,数据要求就应越严格。

2. 计算可用产能:从日历工时扣除真实约束

对个人或团队的时间窗口,先从可工作天数出发,再扣除休假、法定假日、固定职责和已知支持安排。随后再考虑团队实际的协作损耗或非项目工作。不同岗位的扣减方式应不同,不宜用一个统一折扣强行套用给所有人。

示例:某工程师未来两周有 10 个工作日,每天按 8 小时计算为 80 小时;已知休假 8 小时,固定值班和支持预计 10 小时,团队会议及评审预计 8 小时,那么项目工作可用时间约为 54 小时。这里的 54 小时仍是容量估算,不是承诺一定产出 54 小时的可交付工作。

若无法可靠统计非项目工作,可以先做区间估算。例如按每周约 28 至 34 小时项目时间做容量规划,再通过实际记录持续校正。区间比伪精确数字更诚实,也更容易在复盘时解释误差来源。

3. 计算计划负荷:把工作拆到可判断的粒度

任务过大时,估算偏差难以发现;任务过细时,维护成本会吞掉计划收益。通常一个任务要小到足以在一个迭代或短时间窗口内完成,同时仍能表达可验收结果。若跨多个角色,应拆出各角色需要承担的部分,而不是把整项任务只挂在一个负责人名下。

计划负荷可以按估算工作量汇总,也可以按故事点、相对规模或角色容量比较,但前提是口径稳定。不同团队的故事点不能简单相加,也不应把一个团队的速度当作另一个团队的承诺产能。

要避免重复计数:一项任务若同时出现在项目计划和个人待办中,只能被算一次。对已经完成、取消或尚未批准的工作,也要通过状态和纳入规则明确处理。

4. 计算负荷率,并把风险拆成可解释的来源

对一个明确时间窗口,可以先用计划负荷除以可用产能,得到基础负荷率。随后识别四类放大因素:估算信心低、依赖等待多、技能不可替代、工作切换频繁。必要时将风险单独做等级标记,而不是把所有风险都压进一个“风险系数”。

例如,团队负荷率为 82%,但关键接口依赖另一部门确认,且只有一名熟悉旧系统的工程师能处理,那么结论不应是“尚有 18% 余量”,而应是“总量未超线,但关键路径存在单点风险”。这个判断才会指导行动:先安排替补交接或提前完成接口验证。

5. 找到瓶颈:从总量转向技能、时间和依赖

资源冲突通常有三种形态。第一种是总量不足,多个工作同时占用同一团队;第二种是技能不足,总量还有空间但合格人选不够;第三种是时间冲突,同一关键人员在同一周承担多个不可移动的任务。

第四种常被忽视,是依赖造成的“虚假负荷”:任务虽然分配给团队,但实际工作在等待外部决定或环境准备。此时继续加人不一定提升吞吐,优先清理依赖、明确响应时限或调整交付边界更有效。

6. 给出情景,而不是只报一个预测值

对重要里程碑,我会至少准备基准、乐观和保守三种情景。基准情景使用当前估算和已知安排;乐观情景假设关键依赖按期完成、返工较少;保守情景则纳入估算偏差、支持任务和已知风险。

情景不是为了制造更多数字,而是为了回答“如果条件变化,我们怎么做”。若保守情景下无法满足发布日期,应该提前准备缩小范围、分批发布或调整日期,而不是等到计划失守之后才临时讨论。

7. 把资源讨论落到明确决策

资源评审结束时,不要只记录“某团队偏忙”。应至少记录:冲突发生在哪个时间窗口、受影响的里程碑、冲突对应的技能、可选方案、方案成本、责任人和复核日期。

可选方案通常包括四种:降低范围、调整优先级、改变时间安排、增加或借用能力。每种方案都要说明代价,例如功能延期、其他项目受影响、交接成本增加或质量验证时间缩短。没有代价说明的方案,往往不是方案,只是愿望。

资源负载负荷教程:产品经理实操方法,避坑指南

五、案例与数据观察:一个跨团队版本计划如何暴露隐性超载

1. 案例背景:三条产品线共用一组关键角色

下面是一个用于演示方法的情景模拟,不是某家企业的真实统计,也不代表行业平均值。某中型产品团队准备在六周内推进一个重要版本,同时还要维护两个既有产品。团队共 18 人,其中研发 9 人、测试 3 人、设计 2 人、产品 2 人、数据与运维支持 2 人。

初始计划把所有人按工作日工时排入项目,表面上看每周可安排约 720 小时。团队负责人复核后发现,固定会议、值班、问题支持、休假和交接会占去一部分时间,版本可用于项目工作的有效容量约为每周 500 至 560 小时。区间来自该案例的情景假设,正式计划应以团队历史记录替换。

更重要的是,几个版本需求都依赖同一名熟悉数据迁移流程的工程师。总工时表显示团队还留有余量,按技能和时间窗口展开后,该工程师在第三、第四周已经承担了三项关键任务,任何一项延期都会影响上线验证。

2. 第一轮观察:总量不超线,关键角色先超线

团队把工作按周、按角色汇总后,发现研发和设计总体负荷并非每周都超限。测试在第五周和第六周明显偏紧,数据迁移技能则在第三周形成单点冲突。单纯看月平均,问题不突出;按周和技能拆开后,冲突出现得很清楚。

这里的关键教训是,资源视图至少要能够按时间窗口和技能角色切换。若工具只能显示组织总量,或者只能显示个人待办,不便于看清“哪一周、哪种能力、因哪个依赖”形成瓶颈。

3. 第二轮调整:先改变并行度,再讨论加人

项目团队把低优先级的后台报表功能延后一个迭代,并提前安排数据迁移方案评审。这样做没有减少核心版本目标,却把关键工程师在第三周的并行工作从三项降到两项,也给测试团队腾出了更早介入的时间。

测试负责人同时提出,将一部分回归检查前移到第四周,并把高风险路径优先覆盖。调整后,测试峰值有所缓解,但并没有彻底消失;团队仍需在第五周减少非必要的维护需求,确保上线验证窗口。

4. 用数据呈现调整前后的变化

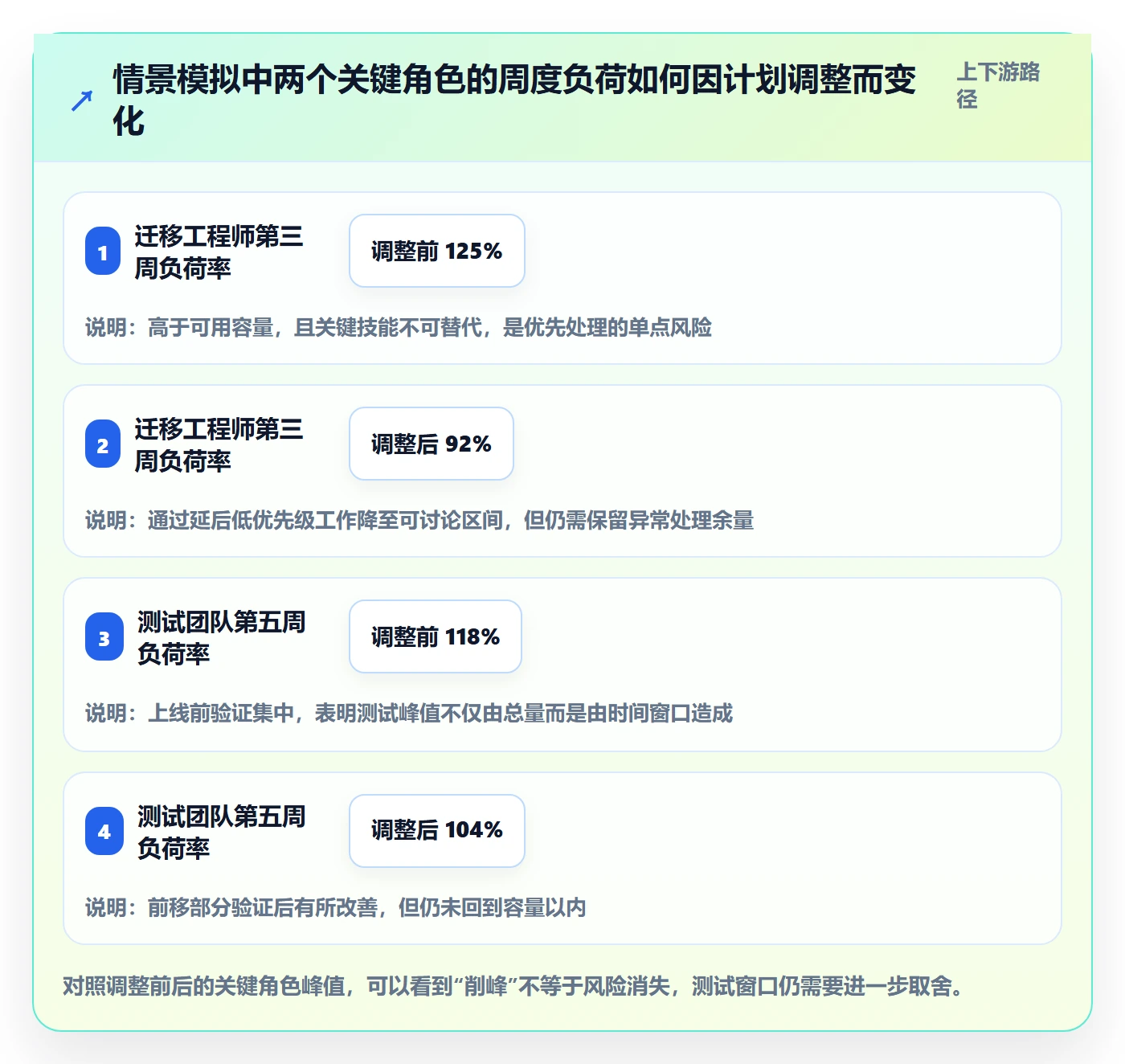

下表使用情景模拟数据,目的是示范如何比较资源方案。这里的“负荷率”用计划工作量除以估算可用产能计算;“峰值”指案例中最紧张的周。它不是对真实组织的绩效结论。

观察维度 调整前 调整后 管理含义
关键迁移工程师第三周负荷率 约 125% 约 92% 并行任务减少,但仍需确认风险缓冲
测试团队第五周负荷率 约 118% 约 104% 仍有峰值,需削减低优先级验证范围或调整窗口
低优先级报表功能计划时间 第六周发布 延后一个迭代 通过范围取舍释放关键路径容量
迁移方案评审时间 第四周 第二周 提前暴露依赖,降低后段返工风险

资源负载负荷教程:产品经理实操方法,避坑指南

5. 为什么不直接把两组百分比当成精确事实

负荷率依赖可用产能和工作量估算。如果估算误差是正负 20%,125% 可能并不代表精确超载 25 个百分点,但它足以提示需要复核。更可靠的管理做法,是检查高风险任务的估算区间、依赖状态和技能替代性,而不是争论 118% 和 121% 谁更准确。

案例复盘时,我会关注结果指标和过程指标。结果指标包括里程碑是否按期、缺陷是否集中在上线后;过程指标包括关键任务等待时间、计划变更次数、临时插入工作量和估算偏差。只看“是否按期”会漏掉团队是靠可持续流程完成,还是靠透支人员完成。

6. 用工具记录“为什么调整”,不只记录“调整了什么”

如果使用 PingCode 这类项目管理平台,可以把需求、任务、责任人、迭代、依赖和风险记录在同一工作链路中,再通过团队约定的字段或视图观察不同角色的时间窗口。工具配置应尽量贴近实际工作流,例如将“估算信心”“关键技能”“风险原因”设为必要信息,而不是要求每个任务都填一长串没人维护的字段。

每次资源调整最好留下决策记录:原方案是什么,出现了什么冲突,选择了哪个替代方案,谁负责验证,何时复查。这样下次估算同类版本时,团队可以比较历史峰值和实际结果,而不是从头争论“我们是不是总是这么忙”。

六、不同情况下的行动建议:先诊断问题,再选应对动作

1. 团队总量超载:先收敛承诺和并行工作

当多个角色都在同一时间窗口超过可用产能,通常说明项目组合或承诺总量需要调整。第一步不是让所有项目加班,而是由产品负责人和业务负责人共同确认优先级,把必须同时做的工作和可以延后的工作分开。

  • 把需求按业务价值、时效和风险重新排序,明确本窗口必须交付的范围。
  • 暂停低优先级的新工作,减少“每个项目都启动、每个项目都缺最后一点”的情况。
  • 评估拆分交付、灰度发布或分阶段验收,避免完整功能包成为唯一交付方式。
  • 若高峰持续多个周期且业务价值明确,再讨论招聘、外包或跨团队借调。

适用判断:如果超载横跨多个技能角色,并且连续多个周期出现,需求总量或组织容量可能确实不匹配。如果只有某一周尖峰,先考虑时间调整和范围拆分,不必立即启动长期补员决策。

2. 总量不高但关键技能超载:先处理单点依赖

如果总负荷正常,只有少数技能角色超载,重点是减少单点依赖,而不是平均分摊所有任务。短期可以安排结对、评审、知识交接或将部分工作转化为明确接口;中期则考虑培养替补人员,降低关键知识集中在单人手里的风险。

技能替补不是简单把任务名转给另一位同事。还要计算学习成本、质量验证成本和交接时间。若关键任务临近发布,强行换人可能比延后任务更慢;若系统维护周期长,投入时间培养第二人可能长期收益更高。

3. 估算信心低:用验证任务换取更可靠的计划

需求范围还在变化、技术路径未知或外部接口不稳定时,不宜把整个工作当作普通交付任务排满。可以先设一个有截止日期的探索阶段,明确需要回答的问题、验证标准和决策负责人。

例如,不要只写“调研接口 16 小时”,而应写清“在两天内确认接口是否支持目标数据量,若不支持则比较缓存方案和分批方案”。这使不确定性有了边界,也能避免探索任务无限延长。

4. 负荷表有数据,但团队不信任:先修复数据治理

如果负责人经常不更新任务,估算口径各自不同,或支持工作没有记录,那么继续做更复杂的仪表盘不会提升可信度。先缩小数据范围,选一支团队和一个短周期试运行,验证哪些字段对决策真的有用,再逐步扩展。

  • 指定工作项的维护责任人,明确何时更新状态和估算。
  • 统一工作量单位与纳入规则,避免小时、故事点和人天混在一列比较。
  • 定期核对计划值与实际值,但不把估算偏差用于惩罚个人。
  • 删除长期无人维护、对决策无帮助的字段和报表。

数据治理的目标不是让每个数字看起来完整,而是让关键数字可以解释、可以复核,并且有人愿意据此调整计划。

5. 需求频繁插入:为变更设入口和容量机制

支持型团队和运营团队常有无法提前预测的工作。若计划中完全没有预留,临时任务就会不断挤占承诺;若预留太多,又可能让项目容量看起来被低估。可以按历史周期统计突发工作占比,设置一个团队级缓冲,并规定超过阈值时由谁决定替换哪项承诺。

没有变更规则时,新增需求会被默认叠加到旧计划上;有了变更规则,团队才可能讨论“新工作进来,哪项工作退出或延后”。这条规则比把计划精确到小时更能改善现实中的资源冲突。

6. 临近上线但负荷过高:优先保护关键路径和质量门槛

越接近上线,临时加人和大范围换人越可能产生额外交接成本。此时应先识别关键路径、必要验证、不可接受的质量风险和可延后范围。不能因为想按期发布,就把测试和安全验证当作可随意压缩的余量。

必要时采取分阶段发布、关闭非核心功能、缩小首发范围或调整发布日期。产品经理的责任不是让排期图维持绿色,而是让交付承诺与可验证质量相匹配。

七、不同情况下的取舍:没有零成本方案,只有显性的代价

1. 加人、减范围、延期,分别牺牲什么

方案 主要收益 主要成本 更适合的情形
新增人员或外部支持 长期容量可能增加 招聘、培训、权限、沟通和交接成本 瓶颈长期存在,工作可拆分,且知识转移可行
缩小交付范围 更快释放关键路径容量 部分用户价值延后,需要重新管理预期 功能可分批,核心价值不依赖完整范围
调整发布日期 保留范围和质量空间 市场时机、业务计划或外部承诺受影响 关键工作不可压缩,质量风险不能接受
降低并行项目数 减少切换和协调成本 部分项目启动或交付顺序改变 多个项目都在进行,但团队完成率持续偏低
改善流程与依赖 有机会提升现有团队有效产能 需要跨团队协作,短期效果不一定立刻出现 等待、返工和审批明显占据交付周期

取舍时要把成本放在同一个讨论里。新增人员并不是“没有代价的加速器”;延期也不一定比范围调整更差。关键是明确哪种代价可以接受,哪种风险不能转嫁给用户或团队。

2. 什么时候优先加人,什么时候不应该加人

当工作量持续超过容量、任务能够并行拆分、工作边界清晰、人员到位后仍有足够时间产生贡献时,加人可能有效。还应确认瓶颈确实是人力数量,而非审批、环境、需求变更或关键技能单点。

如果工作高度耦合、剩余时间很短、交接成本大,新增人员未必能带来相应的短期产出。若项目的主要问题是优先级冲突,加人还可能使多个项目同时获得“继续做”的理由,导致并行度更高、完成率更低。

3. 什么时候用个人级视图,什么时候看团队级容量

个人级视图适合处理具体冲突,例如同一位设计师在相邻两周承担多个上线任务,或关键工程师休假与迁移窗口重叠。它需要有明确的实际用途,并注意避免把负荷数值变成员工排名。

团队级容量更适合项目组合、季度目标和跨职能协调。高层规划通常应看角色与团队的容量区间,不必过早锁定具体个人。这样既能看出技能缺口,也能保留执行层重新分工的空间。

4. 什么时候需要专门工具,什么时候表格足够

单一团队、短周期、项目数量少、任务状态稳定时,结构清楚的表格足够使用。建立工具的收益不在于摆脱表格,而在于减少重复录入、统一任务状态、保留决策记录,并让不同角色共享同一份工作事实。

当多个团队共享资源、工作项变化频繁、要追踪多层依赖或需要审计决策时,项目管理平台更容易提供持续更新的协作基础。以 PingCode 作为企业项目管理场景示例时,组织应先明确需要统一的是需求、任务、迭代、风险还是跨团队依赖,再验证实际配置能否支持这些流程;不要因为平台提供某种看板或报表,就把它当成负荷管理方法本身。

5. 什么时候应该降低负荷目标,而不是逼近满载

当团队承担突发支持、线上故障或高不确定性工作时,计划不应追求每个周期都排满。预留空间可以用于处理变化、完成评审、修复缺陷和协助队友。缓冲比例要根据历史波动校正,而不是为了显得保守随意留空。

若团队交付稳定、需求边界清楚、突发工作很少,可以使用更紧凑的计划;但仍要保留处理异常的机制。利用率越高,计划对估算偏差和临时变化越敏感,管理者应明确知道自己用什么来换取这份效率。

八、避坑指南:让负荷管理形成闭环,而不是增加填表工作

1. 建立轻量级的每周复核节奏

每周复核不必召开很长的会议。重点检查未来两到四周的关键工作是否有负责人、估算是否变化、依赖是否阻塞、计划外工作是否挤占容量。远期计划则按月或里程碑复核,避免把同样的精度要求套在所有时间窗口。

会议的主问题可以固定为三条:哪些承诺可能失守?失守的原因是什么?需要哪项取舍或外部决策?如果一张表不能帮助回答这三条问题,就先简化表格,而不是继续增加字段。

2. 用实际结果校正估算,但不追求个人时间监控

团队可以定期对比计划工作量与实际交付,观察不同任务类型的估算偏差。例如,探索任务平均比计划多花时间,或某类审批等待远超预期。这些信息用于改进未来计划,不是用来证明某个人“估得不准”或“效率低”。

需要采集多少数据,要看决策问题。若只想改进迭代容量,记录团队完成情况和突发工作即可;若要分析关键技能瓶颈,再增加角色或技能维度。数据应遵循最小必要原则,避免把每个人每小时的活动都变成管理对象。

3. 明确计划的冻结点和变更规则

没有冻结点的计划,容易变成不断向团队叠加承诺的容器。可以约定迭代开始后,紧急需求必须由指定责任人判断,并说明将替换或延后哪项工作。项目经理或产品经理不应只记录“新增了什么”,还要同步更新容量影响和交付预期。

冻结点不是禁止变化,而是让变化有成本、有责任、有记录。真正紧急的事情仍可以进入,但团队需要知道它会影响什么,而不是被迫在原承诺不变的前提下默默吸收。

4. 不要把模拟数据伪装成组织事实

刚开始做资源分析时,历史记录可能不足。可以用假设数据做情景演练,但必须标记为“模拟”“试算”或“建议基准”,并约定何时用实际记录替换。若将试算值包装成精确的部门统计,管理层可能会据此做出错误的招聘、延期或绩效决定。

面对不完整数据,最专业的表达不是给出更多小数,而是说明数据覆盖范围、关键假设和结论敏感点。例如:“本次计算没有纳入临时支持工时,因此对研发可用容量可能偏乐观;建议先按两周试运行结果复核。”

5. 让负荷表服务于团队对话

负荷表不是用来宣布谁不够努力,也不是用来证明管理者的原计划正确。它更适合帮助团队对齐事实:哪些工作被承诺、哪些时间无法移动、哪些技能不可替代、哪些需求可以调整。

如果团队成员担心记录负荷会被用于追责,数据质量会很快下降。产品经理要说明数据用途、访问范围和复核方式,并在发生估算偏差时先检查工作条件、需求变化与外部依赖,而不是先将问题归因于个人。

九、可直接落地的资源负荷教程:从第一次盘点到复盘

1. 第一天:选定范围和决策问题

先选一个项目组合、一支团队和一个明确时间窗口。写下本次分析要回答的问题,例如“下个迭代能否承接两个高优先级需求”,不要一开始就想建覆盖全公司的资源模型。

确定参与者,包括产品负责人、团队负责人和必要的职能代表。明确谁能调整需求优先级、谁能确认人员安排、谁负责更新工作记录。若决策权不清,数据再完整也无法转化为行动。

2. 第二天:汇总已承诺工作和真实可用时间

合并当前项目计划、待办、固定职责、休假和已知支持安排,先去重再估算。对每条工作标注时间窗口、责任角色、状态和依赖。对未批准需求不要直接计入承诺容量,可以单独放在候选池中。

计算可用产能时,把确定信息和估算信息分开。例如已批准休假是确定扣减,临时支持则可以根据历史记录做区间估算。这样后续复核时,团队知道哪些数字需要更新。

3. 第三天:找出总量峰值和关键技能冲突

按团队、角色、周次汇总工作量与容量,同时单独列出关键技能、不可移动里程碑和外部依赖。查看高负荷是否集中在特定周、特定人或特定类型的工作上。

不必一开始就给所有人设置红黄绿阈值。先把最明显的冲突列出来,询问负责人是否与实际执行情况一致。若图表显示超载、团队却认为工作可并行,检查任务拆分和估算口径;若图表显示正常、团队却持续加班,检查未记录的支持工作和返工。

4. 第四天:准备至少两个可比较的调整方案

对每个重大冲突,准备两个以上可执行方案,例如范围缩减与日期调整、任务前移与新增支持、暂停低优先级项目与延后上线。写清各方案影响的用户价值、成本、风险和责任人。

将“希望团队加快”排除在方案之外,除非能说明具体通过什么机制增加能力、减少工作或降低等待。压力本身不是资源方案,延长工作时间也不能作为默认的容量来源。

5. 第五天:做决策并记录复核日期

由有权决定范围、优先级和资源的人做出选择,并记录为何不选其他方案。将决定同步到项目计划和任务源头,避免资源表改了、实际工作系统没变。

设定复核点,例如下周检查关键依赖是否解除,或迭代中期检查测试峰值是否仍然存在。负荷计划是滚动预测,不是一次性审批后就不再变化的静态文件。

6. 结束后:用一次复盘提高下一轮计划质量

里程碑结束后,把计划与实际对照,关注误差来自哪里:产能扣减不足、估算偏差、需求变更、依赖等待、返工还是任务切换。每次复盘只选择最重要的两三项改进,避免把复盘变成新的流程负担。

如果团队发现负荷率与延期没有稳定关系,就不要盲目沿用现有阈值。可能是时间窗口不合适,也可能是技能和依赖比工时更重要。管理方法应该根据本组织的历史表现校正,而不是要求组织去适应一张通用模板。

十、结尾:好的负荷分析,敢于指出计划需要改变

资源负荷管理的难点不在公式,而在于承认计划有边界:工作量会变、估算会错、技能不能随意替换,团队也需要空间处理意外。负荷率可以提醒我们哪里值得检查,却不能替代产品判断、团队经验和业务取舍。

我更看重一张负荷视图能否回答四个问题:我们承诺了什么,真正的瓶颈在哪里,哪些假设最不稳,出现冲突后准备牺牲什么。若它只能显示谁排得最满,却不能支持任何取舍,那它只是另一种形式的忙碌记录。

下一步可以从一个团队、一个迭代、一个关键瓶颈开始:统一工作清单,扣除固定职责,按周和技能角色看峰值,再选一项范围、时间或依赖调整。先用真实结果校正容量假设,等团队信任数据后,再扩大到跨项目资源规划。好的计划不是把资源填满,而是让重要工作在可承受的风险下完成。

常见问题解答(FAQ)

1. 资源负载、资源负荷和工作量到底有什么区别?产品经理应该先看哪个指标?

我以前做版本排期时,看到某位前端工程师被分配了 80 小时任务,就直接判断他已经满负荷,结果执行两周后发现进度并没有明显落后。我想知道,资源负载到底应该按任务工时、可用工时,还是按实际投入时间来判断?

这三个概念不能混用。工作量是任务本身需要多少时间,例如一个需求预计需要 24 小时;资源容量是一个人在指定周期内真正可用于项目的时间;资源负载则是工作量除以资源容量后的占用比例。产品经理排期时应先看容量,再看负载,最后用实际投入校准估算。

我通常用这个公式:资源负载率 = 周期内已分配工时 ÷ 周期内有效可用工时 × 100%。例如,一名开发人员一周名义工时是 40 小时,但扣除例会 6 小时、需求澄清 3 小时、线上支持 5 小时、休假 4 小时后,有效可用工时只有 22 小时。

如果给他分配 20 小时开发任务,负载率不是 50%,而是 91%。实际判断可以按这个区间处理:负载率低于 70%,通常有一定缓冲;70% 至 85%,适合稳定交付;85% 至 100%,需要关注依赖、评审和返工;超过 100%,不是效率问题,而是排期本身已经透支。

最容易踩的坑是把 40 小时名义工时全部当成产能,这会让所有项目看起来都能按时完成,但风险会集中在测试、联调和上线阶段。我建议资源表至少拆成四列:名义工时、固定占用、有效可用工时、已分配工时。只有这样,产品经理才能区分某个人是真的没有空闲,还是只是任务估算过高。

2. 产品经理如何计算一周内每个角色的合理资源容量?

我曾经按团队人数乘以每周 40 小时来做排期,第一版计划看起来非常充裕,但第二周就出现测试堆积和开发等待。我想要一个能落到表格里的计算方法,而不是只凭经验说某个角色比较忙。

比较实用的做法是按角色计算有效容量,而不是按人数计算总工时。可以使用这个公式:有效容量 = 名义工时 − 固定会议 − 支持工作 − 休假 − 预留缓冲。对于产品、设计、开发、测试,扣减项通常不同,不能用同一个比例套所有人。

例如,某两周迭代周期的容量可以这样估算:角色|名义工时|固定占用|风险缓冲|有效容量。产品经理|80 小时|22 小时|10 小时|48 小时;开发人员|80 小时|14 小时|12 小时|54 小时;测试人员|80 小时|18 小时|12 小时|50 小时。

这里的风险缓冲不是浪费,而是用于处理需求变更、缺陷回归、环境问题和跨团队等待。我在实际排期中会先用过去 3 个迭代的实际完成工时校准容量。例如某开发小组名义上每两周有 320 小时,但过去 3 次迭代平均只完成 238 小时,那么规划容量应先按 238 小时附近估算,而不是继续使用 320 小时。

换算下来,历史有效率约为 74%,这个数字比成员主观填写的忙闲状态更可靠。还要注意个人容量和团队容量不能简单相加。测试只有 50 小时,但开发完成 90 小时任务,并不代表项目能完成 90 小时价值;如果测试是瓶颈,整体吞吐量仍会被测试环节限制。产品经理应先找出最小容量的关键角色,再决定需求范围。

3. 多个项目同时抢同一批开发和测试资源时,应该如何做优先级和负载调整?

我遇到过三个项目同时找同一名后端开发,其中一个项目说不做就影响合同交付,另一个项目是核心版本功能,还有一个项目只是业务部门临时提出的优化。我不想靠谁声音大就先安排谁,应该怎样用数据做取舍?

我会先建立资源冲突矩阵,把项目价值、截止日期、延误成本、依赖程度和替代方案放在同一张表里,再计算每个项目对关键资源的占用。一个简单的判断表可以是:项目 A,合同截止剩 10 天,延误成本高,后端占用 32 小时;项目 B,版本发布剩 18 天,延误成本中等,后端占用 24 小时;

项目 C,内部优化无硬性日期,后端占用 16 小时。若该开发在周期内只有 48 小时有效容量,就不能把 72 小时任务全部塞进去。我通常按三步处理。第一步,冻结没有明确收益或截止时间的任务,优先释放 16 小时容量。

第二步,把项目 A 拆成合同必需的最小交付范围,尽量从 32 小时压缩到 24 小时。第三步,让项目 B 延后非关键功能,保留 16 小时核心工作。这样总占用从 72 小时降到 40 小时,并保留约 8 小时处理突发问题。判断优先级时不要只看项目等级,还要看资源不可替代性。

如果某项任务只有一名熟悉系统的人能完成,即使任务量只有 8 小时,也可能成为关键路径;相反,一项 30 小时但可由两名成员接手的任务,风险未必更高。我的经验是,跨项目冲突最有效的解决方式不是要求成员加班,而是把选择成本公开化:如果项目 A 保持原范围,项目 B 必须推迟几天;

如果项目 B 不延期,项目 A 需要减少哪些功能。让业务负责人在明确代价后做选择,通常比产品经理独自协调更快,也更少产生事后争议。

4. 资源负载表应该更新到什么粒度?怎样避免表格看起来很精细,实际上却误导排期?

我曾经把团队任务拆到每天,表格里甚至精确到半小时,但实际执行时只要一个需求评审延期,后面所有数字都会变化。后来我发现,负载表越细不一定越准确,想请教怎样设置更新频率、预警线和例外处理规则。

资源负载表的粒度应服从决策周期,而不是追求数字精细。做季度规划时按周看,做两周迭代时按天或半天看,临近上线时才需要按小时看。过早使用小时级排期,会制造一种虚假的确定性,因为需求理解、评审往返和缺陷修复本身都存在波动。我更推荐设置三类数据:计划工时、实际工时、剩余工时。

计划工时用于判断资源是否被过度分配,实际工时用于校准估算偏差,剩余工时用于重新预测交付日期。例如某任务最初估算 16 小时,已投入 12 小时但仍剩 10 小时,那么它的最终工时可能达到 22 小时。此时如果仍按原计划表计算,项目负载一定会被低估。

预警线可以这样设置:单人周负载超过 85%时提醒,超过 100%时禁止继续新增任务;关键角色连续两周超过 90%时升级评审;计划工时与实际工时偏差超过 25%时回看估算依据;某任务连续 2 个工作日没有产出时检查等待依赖,而不是直接判断执行人效率低。

更新频率方面,我通常每天只更新状态变化,周中做一次资源重排,迭代结束后做一次偏差复盘。不要让所有成员每天重复填写大量字段,否则维护成本会超过信息价值。最重要的一个避坑点是,不要只做负载展示而没有行动规则。

表格显示某人 110% 负载并没有意义,真正有用的是同时写明处理动作:减少范围、调整截止时间、转移任务、增加协作人,或接受明确的延期风险。资源表不是报表,而是排期决策工具。

核心关键词

读者评论

闫
闫安琪

我们团队实际最难的不是算负荷,而是临时支持任务很难提前登记。后来按月统计线上问题、评审和沟通占比,再留出固定缓冲,预测确实比直接套八小时制靠谱一些。

崔
崔景行

文章提到按技能看瓶颈很有价值。不过小团队人员经常身兼多职,过度拆分角色会增加维护成本。我更倾向于先标出少数不可替代技能,再用周度复盘校正,不必一开始做得过细。

欧
欧阳安琪

资源表能否长期有效,关键还是谁负责更新。我们以前也做过很细的表,但任务状态和实际投入很快脱节。若接入某项目管理平台,最好先明确字段责任和更新频率,否则图表越完整,结论反而越滞后。

文章包含AI辅助创作:资源负载负荷教程:产品经理实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553546

赞 (0)
飞飞飞飞
资源负载如何做好超负荷?产品经理实操方法与操作步骤
上一篇 1小时前
Capacity实操方法:产品经理提升资源负载效率的实操方法方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
