预算执行偏差达到 20%,很多团队首先追问“是谁超支了”,但我更愿意先查预算从哪里失真:需求是否经过统一评估、预算是否绑定可交付成果、采购与合同是否及时回写、变更有没有重新测算。预算管理的难点不只是编制一张年度表,而是让每一笔钱从申请、审批、承诺、支付到复盘都能找到业务依据。对产品经理而言,真正有效的流程优化,不是增加审批,而是把决策节点前移,让预算成为产品组合和资源配置的依据。
一、先讲核心结论:预算执行要管的是决策链,不只是报销单
1. 把预算看成一条业务承诺链
我把预算执行拆成一条连续的承诺链:业务目标提出资金需求,评审判断是否值得投入,预算额度形成约束,采购或用工产生承诺,验收确认价值,付款完成资金流出,复盘决定下一轮资源配置。只盯着最后的付款记录,管理者看到的是结果;能追踪前面的承诺和变更,才有机会管理结果。
这条链上至少有三个金额容易被混为一谈。预算额是批准可用的上限,承诺额是已经签约、下单或正式占用的金额,实际发生额是按会计或管理口径确认的已发生费用。三者之间的差值,分别反映尚未承诺的空间、已承诺未发生的风险,以及发生但可能尚未支付的负债。
例如,一项 100 万元的年度预算,当前实际付款只有 35 万元,并不意味着还剩 65 万元可以自由调配。如果其中 45 万元已经签订合同,项目组实际上只剩 20 万元未承诺额度。忽略承诺额,是预算“看上去有余量、月底突然超支”的常见原因。
2. 预算执行的目标是提高资源决策质量
预算执行率高,不一定代表管理好。预算全部花完,可能是按计划交付,也可能是为了避免次年额度被削减而在年底突击采购。预算执行率低,也不必然是失败:如果关键假设被验证为错误,及时停止一个低价值项目,少花的钱可能恰恰是高质量决策的结果。
因此,我建议把评价目标从“钱花没花完”改成四个问题:资金是否投向了优先级最高的业务目标;承诺是否及时、透明地进入台账;变更是否在发生前评估影响;投入之后是否有证据说明结果。执行效率的核心不是消灭偏差,而是让偏差尽早出现、可解释、可决策。
产品经理参与预算流程,价值不在于替财务审批每一笔支出,而在于把需求、路线图、资源和业务结果连接起来。预算如果无法回答“为什么投、投到哪里、何时复核、什么条件下停止”,它就只是静态数字。

3. 先设一个能够执行的管理边界
预算制度不应试图把每一元钱都变成审批事项。金额小、重复性高、已在预算内的采购,可以采用标准规则和抽样复核;跨预算项目、重大合同、关键岗位新增等事项,则应该设置更强的论证与授权。管理强度应与风险、不可逆程度和信息不确定性匹配。
我通常先要求团队明确四项边界:预算的组织和项目归属、费用发生与承诺的定义、调剂和追加的授权层级、预算数据的更新时间。若这四件事没有先统一,系统配置得越细,争议反而越多。
二、背景与真实场景:预算为什么会在执行中失真
1. 年度预算和产品迭代节奏并不同步
年度预算往往在上一年第四季度形成,而产品需求、客户反馈、监管变化和技术风险会在全年持续变化。预算编制时,团队可能按“计划新增两个模块、上线三个版本”估算资源;执行到第二季度,客户验证却显示其中一个模块价值有限,另一个模块因合规要求必须提前。
如果预算被当成不可改变的承诺,团队会继续给低价值方向投入,或者通过零散采购绕开原预算。如果预算可以随意调整,年度目标又失去约束力。更合适的做法是:年度预算提供方向和上限,季度或月度滚动预测负责更新判断,授权机制负责控制调整范围。
2. 预算申请和业务计划常常没有共同的颗粒度
业务负责人提交的是“提升客户留存”“建设数据能力”,财务收到的却是软件订阅、外包开发、云资源和差旅费。两边说的不是同一种语言。预算一旦按费用科目分得很细,却没有项目、产品或业务目标维度,管理者就难以判断一项费用是否服务于优先事项。
反过来,如果预算只按项目归集,不区分费用性质,财务也无法完成核算、税务和成本分析。有效的预算模型需要同时保留业务维度与财务维度:一笔费用既能回答“属于哪个项目”,也能回答“属于哪类成本、由谁承担、在哪个期间发生”。

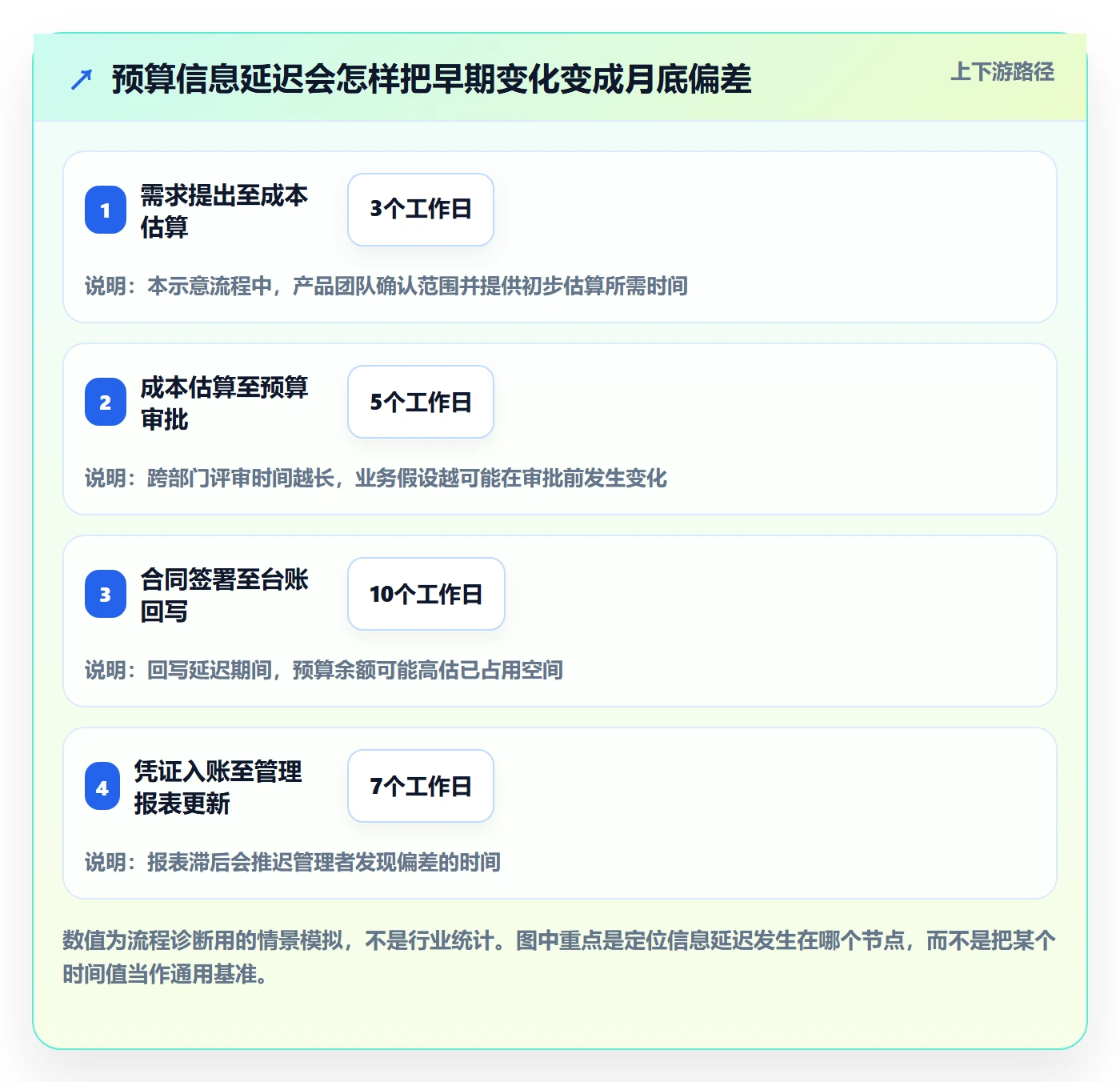

3. 预算偏差通常不是在付款时才产生
采购付款可能在合同签署数月后发生,外包费用可能按阶段验收,招聘计划可能在岗位批准后延迟到岗。若预算系统只接收财务凭证,管理者看到偏差时,业务承诺往往已经不可撤回。采购需求、合同审批、岗位申请和项目变更这些前置事件,才是预算控制的重要信号。
因此,执行闭环至少要采集四类状态:已申请、已批准、已承诺、已发生。对采购而言,申请单通过后未必构成正式承诺,但合同或订单通常意味着资源已经被占用;对人力预算而言,岗位获批与员工实际入职可能相隔数周或数月,应分别记录计划成本和实际成本。
4. 中大型组织还要处理跨部门依赖
在百人以上、存在多个产品线或职能部门的组织里,预算不是单一部门的表格问题。产品团队可能申请研发投入,信息安全团队要求补充控制措施,采购负责供应商流程,财务负责口径和结算,业务负责人决定优先级。任何一方的信息滞后,都可能让预算状态不准确。
这类组织更需要统一的项目、需求、任务和审批信息,并让关键状态可追溯。以 PingCode 这类项目管理平台为例,它可以用于承接需求、项目、任务和交付进度等协作信息;但它不应被默认当作财务总账或专业预算系统。预算金额、会计凭证、付款和科目核算仍应以企业认可的财务系统为准,通过明确接口或流程衔接,避免重复维护和口径冲突。

三、常见误区:看起来更严格,实际可能更失控
1. 把预算执行率当作唯一绩效指标
执行率可以用于观察计划进度,却不能单独判断资金使用质量。一个项目执行率 95%,但核心功能没有上线、用户没有采用,不能据此称为成功;另一个项目执行率只有 60%,如果它提前验证了关键假设并停止后续投入,结果可能更优。
我会把执行率与里程碑达成、业务结果、预测准确度和变更原因放在一起看。比如同样是预算执行 70%,如果项目已完成核心验证、剩余工作属于低优先级增强,和项目延期、供应商未交付、费用无法归属,管理含义完全不同。
2. 只控制费用科目,不控制业务承诺
科目控制有必要,但它回答的是“钱记在哪里”,未必回答“钱为什么花”。将一项外包支出从研发费用调整到咨询服务,可能改变统计视图,却不改变投入是否合理。若预算审批只检查科目余额,而不校验对应项目、范围、交付和负责人,团队容易出现账面合规、业务无效的情况。
比较稳妥的设计,是要求高风险或高金额事项同时填写业务归属和费用归属。低金额、标准化、重复发生的事项可以简化字段;跨项目或影响年度资源配置的支出,则必须说明收益假设、替代方案及退出条件。
3. 预算系统里设置越多审批层级,控制就越强
审批层级增加,确实可能提升某些高风险事项的监督,但也会拉长反馈周期,诱发线下沟通、拆单、先执行后补流程等绕行行为。审批人如果只点“同意”,没有清晰的判断标准,流程变长并没有带来更好的决策。
我倾向于按风险分层:预算内、低金额、标准采购走快速通道;跨项目调剂、预算外支出、长期合同或关键资源增加,进入专项评审。审批人需要看到的是变更前后预算、已承诺金额、交付影响和资金来源,而不是重复阅读一份没有比较信息的申请。
4. 把滚动预测理解成随时改预算
滚动预测是对未来可能发生金额的更新,不等同于正式修改授权额度。预测可以提醒团队“当前估计可能超出 12 万元”,但要增加预算,仍需按授权规则批准。若把预测和预算混成一个数字,管理者可能无法区分“计划变化”与“未经批准的额度扩张”。
建议在报表中并列呈现原始批准预算、已批准调整、最新预测和实际发生。这样既保留了决策历史,又能用最新信息讨论未来。对于项目组合管理,还可以把预测变化与里程碑、资源到岗和合同状态关联起来。
5. 用单一系统替代所有预算与项目管理工具
项目管理平台适合管理需求、任务、里程碑和协作过程;财务系统适合管理科目、凭证、付款及核算;采购或人力系统可能分别承接订单、合同、岗位和入职信息。强行把所有数据塞进一套系统,容易造成权限、口径和专业功能上的妥协。
对于中大型组织,我建议先定义“哪个系统是哪个字段的权威来源”,再决定集成范围。以 PingCode 为例,如果团队已用它管理项目和交付,可以将项目编号、负责人、里程碑状态用于预算分析;金额和实际付款则由财务系统提供。系统的作用是减少重复录入与信息延迟,而不是替代企业的财务治理。
6. 将所有偏差都归结为预算编制不准确
偏差有不同成因:需求变化、价格变化、工期延期、供应商交付、资源到岗时间、汇率或法规变化。把这些都记成“预算估算偏差”,会让复盘失去行动价值。产品经理需要判断:是估算方法有问题,还是业务假设变了;是可以预防,还是只能通过预警降低影响。
我会要求偏差记录至少包含发生时间、金额影响、原因分类、是否可控、决策动作和后续验证。连续几个周期出现相同类型偏差,才说明需要改变估算模型、审批规则或供应商策略。
四、专业判断逻辑:建立从申请到复盘的执行全流程
1. 先统一预算对象和编码规则
流程开始前,先明确预算按什么对象管理。常见对象包括组织部门、产品线、项目、成本中心、费用类别、期间和负责人。对象可以多维,但需要一个稳定的主键,例如项目编号或预算单元编号,供项目系统、采购流程和财务报表共同引用。
编码规则不应依赖自由文本。相同项目被写成简称、旧名称和新名称,报表就会拆成多个对象。对于跨年度项目,应明确预算年度与项目生命周期的关系;对于共用平台能力,应规定成本分摊方式,避免多个部门各自申请重复预算。
2. 需求申请:先说明业务结果,再说明资源
一份合格的预算申请,不应从“需要 3 名开发、采购 2 套工具”开始,而应先说明要解决什么问题、服务哪类用户、预计交付什么、如何验证效果。资源估算随后展开,包含人力、采购、云资源、服务费用、时间和关键依赖。
我建议申请单最少包含以下信息:
- 业务目标:对应的产品目标、客户问题或合规要求。
- 范围边界:本次包含与不包含的内容,以及关键假设。
- 交付证据:里程碑、验收标准、负责人和计划日期。
- 资源估算:按人员、采购、服务、云资源等类别列出金额与期间。
- 收益或风险:预期影响、成本避免、风险降低或验证价值。
- 退出条件:什么事实出现时应暂停、缩小范围或终止投入。
这些信息不需要每个小额申请都写成长篇商业论证。重点是让论证深度与金额、风险和不可逆程度成比例。低风险重复采购可使用标准模板;一次性重大投入需要展示方案比较、敏感性分析和不投入的后果。
3. 估算与评审:把不确定性显性化
预算估算不是把历史金额乘一个增长率。产品早期需求不确定时,团队可以用区间而不是单点值,例如开发成本估算为 80 至 110 万元,并说明区间来自哪些假设。评审时重点检查范围、单价、数量、期间和风险缓冲,不应只问“为什么比去年高”。
对于一次性项目,我会要求区分基准估算与风险准备金。基准估算对应已知工作,风险准备金用于已识别但金额不确定的风险;如果把所有不确定性都藏在一个总额里,后续就无法判断超支究竟来自新范围还是估算偏差。
评审会可按四类问题组织:这项投入是否符合战略优先级;是否存在更低成本的替代方案;关键依赖是否已经确认;如果假设不成立,损失能否限制在阶段性投入内。对需要技术验证的项目,分阶段批准通常比一次性批准全部预算更能控制风险。
4. 批准与授权:明确额度、期限和责任边界
预算批准不是一句“同意”。系统或记录中应明确批准额度、适用期间、预算单元、可调整范围、责任人和审批依据。超出金额、跨年度、跨部门、改变关键交付范围等情况,应规定何时需要重新审批。
授权矩阵既要防止负责人自行扩大承诺,也要避免所有小额变化都上升到最高层。常见做法是将预算内的细微调整授权给预算负责人,把跨部门调剂或预算外追加交给更高层级;具体金额阈值应根据组织规模、风险承受能力和内部控制要求制定,不能照抄其他公司的门槛。
5. 执行与承诺登记:在采购和用工前更新额度
团队确定采购、外包或招聘计划后,应在真正发生不可逆承诺前更新预算状态。采购订单、正式合同、岗位批准和外包阶段计划都可能成为预算占用信号。对于是否计入承诺额,企业应根据合同条款和会计管理口径定义规则,并保持前后一致。
执行台账至少要看得到批准额、已调增减、实际发生、已承诺未发生、剩余可用额度和预测完工成本。若采购系统无法及时回写,也应明确临时登记责任人和更新时限;没有责任人、没有更新时间,所谓实时预算只是界面上的承诺。
6. 变更控制:先算影响,再决定是否继续
产品范围变化时,不要只在路线图上更新需求。应同步评估新增人力、采购、合同、交付日期、维护成本和被挤出的其他工作。对于变更影响不大且在授权范围内的事项,可以由项目负责人快速处理;影响预算上限、关键里程碑或跨团队资源的事项,应启动正式变更评审。
变更申请最好呈现“原方案,变更方案,差额,原因,替代方案,不变更后果”。这比单独展示一个追加金额更有决策价值。若新增投入能够替代旧工作,应同步说明释放的资源,否则预算可能只增不减。
7. 监控与预警:关注预测完工成本而非月底余额
预算监控不是等凭证入账后才看余额。对项目负责人更有用的问题是:按当前范围和交付进度,预计最终要花多少?如果预测完工成本超过批准预算,差额来自哪里?是否还有措施可以改变结果?
建议至少设置三种预警:承诺额接近可用额度、实际发生速度显著高于计划、预测完工成本超过预算上限。阈值不必全公司统一;长期合同、固定成本和探索性产品项目的风险结构不同。预警触发后,应先验证数据是否完整,再决定冻结、调整、追加或缩减范围。
8. 验收、结算与复盘:把财务关闭和业务学习分开
结项时,财务关闭关注合同、发票、付款、应计和科目;业务复盘关注交付是否完成、目标是否实现、预测为何变化、哪些投入产生了可复用能力。两者需要关联,但不能互相替代。项目财务结清,不代表产品价值已经得到验证。
复盘结论要能够改变下一轮预算:供应商报价偏差反复出现,就更新采购估算;某类需求持续延期,就调整资源计划;实验数据不支持原假设,就减少后续投入。复盘如果只留下“加强管理”,没有对应的预算模型、流程规则或产品决策变化,价值有限。

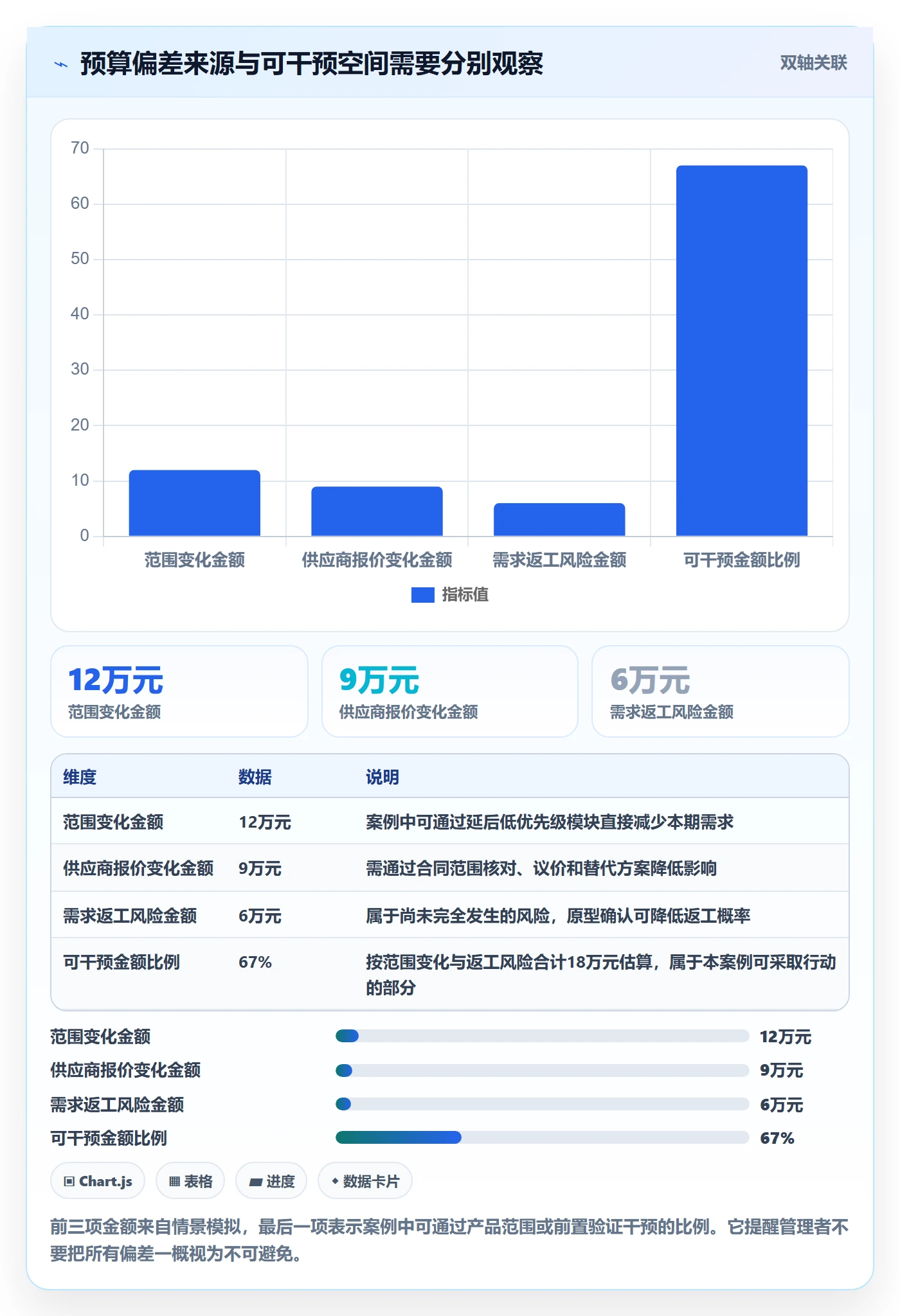

五、案例与数据观察:把“预算超支”拆成可处理的原因
1. 一个产品团队的季度预算情景

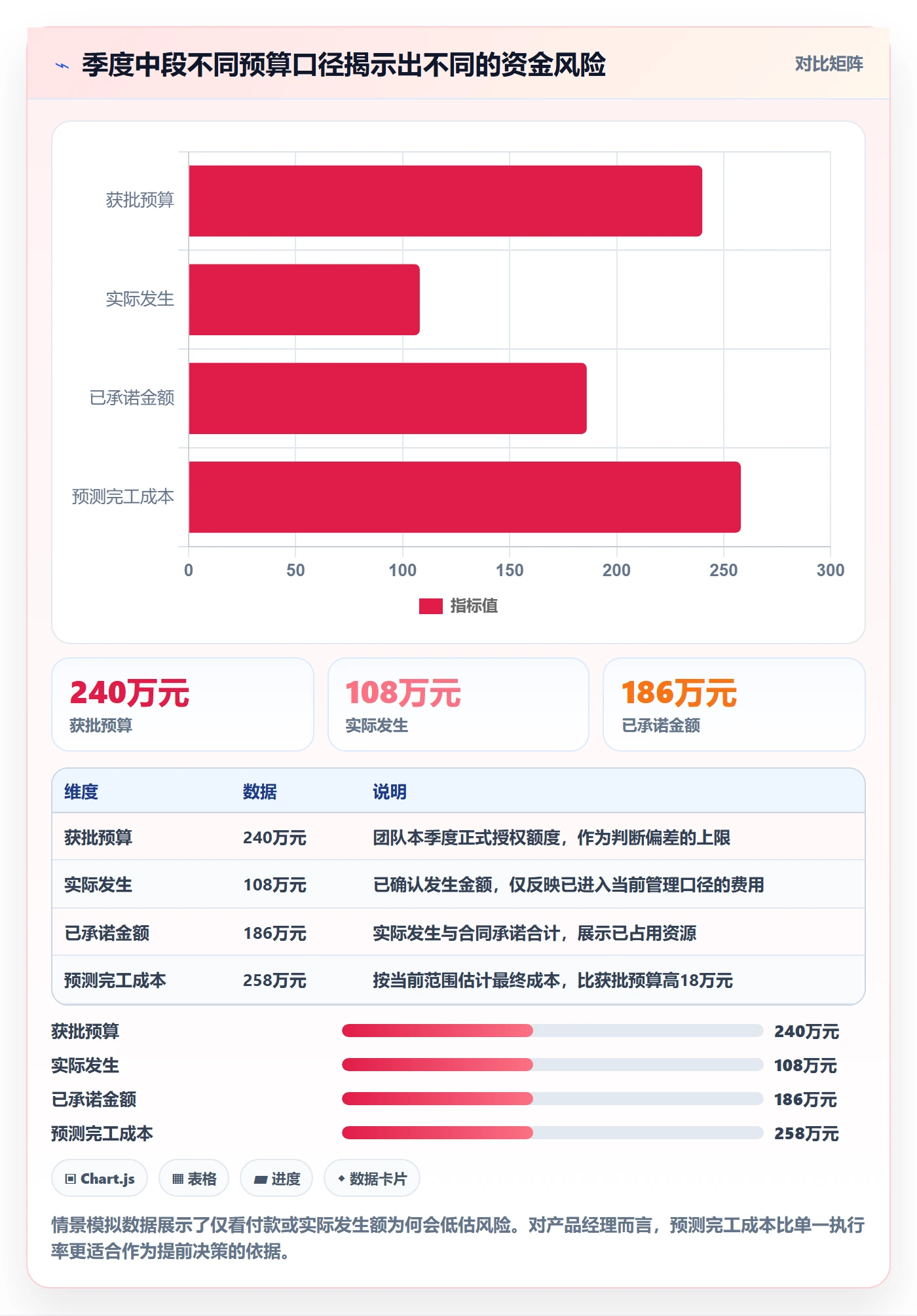

下面用一个明确标注为情景模拟的案例说明诊断方法。某产品团队获批季度预算 240 万元,计划完成客户权限改造、数据看板和基础设施迁移。到季度中段,财务报表显示实际发生 108 万元,按付款口径看起来仅消耗 45%;但项目台账另有已签合同 78 万元,招聘计划预计新增人力成本 36 万元,预测完工成本已达 258 万元。
如果管理者只看实际发生额,会以为预算充足;把承诺和预计成本纳入后,项目已经存在 18 万元的潜在缺口。进一步拆解发现,数据看板中的非核心分析模块增加了 12 万元,基础设施迁移因供应商报价变化增加 9 万元,权限改造有 6 万元工作因需求澄清不足可能返工。
这三个原因不能用同一种措施处理。非核心模块可以延后或缩减;供应商报价变化要比较替代方案与合同范围;返工风险应先补需求验收标准,而不是直接追加预算。最后团队决定将非核心模块移至下一季度,重新谈判迁移服务范围,并在权限改造完成原型确认后释放后续工作包。

2. 用偏差分类替代“费用超了”的笼统结论
我会把偏差分为五类,分别对应不同的管理动作。范围偏差要审查需求优先级和变更授权;单价偏差要核对市场价格、合同和采购方案;数量偏差要检查估算假设和实际用量;时间偏差要看延期是否带来人力、云资源或服务费延长;归属偏差则要确认费用是否挂错项目或期间。
还要区分可控与不可控。监管要求变化可能难以避免,但响应时间和方案成本仍可管理;供应商突然提价可能外部性较强,但是否提前锁价、是否准备替代方案属于组织可改进的部分。这个区分不是为了追责,而是为了避免把每次偏差都归咎于执行团队。
3. 观察指标要组合使用,不要追求一个万能分数
对产品预算执行,我通常建议建立“投入、过程、结果、质量”四层指标。投入层看批准额、承诺额、实际发生和预测完工成本;过程层看审批周期、预算回写延迟、变更处理时长;结果层看交付里程碑、用户采用或业务目标;质量层看返工、合同异常和估算偏差。
这些指标应按项目类型选择。探索性项目更需要阶段性验证和止损效率,成熟产品迭代更关注单位交付成本和计划准确度,基础设施项目则要看服务稳定性、资源利用率和长期维护费用。把所有项目压到一个综合评分,容易抹掉重要差异。

4. 用样本推演判断预警能否带来行动
预警本身不是成果。假设某团队每月触发 20 次预算预警,如果其中 15 次是数据同步延迟造成的假警报,负责人很快就会忽略提醒。系统设计时应记录触发原因、人工核实结果、采取的动作和最终影响,逐步调整规则,让预警既足够早,又不过度打扰。
评估预警质量,可以看从触发到确认的时间、有效预警比例、已承诺但未登记的金额、预警后实际减少的损失等。不要把“发送了多少提醒”当成管理成效。真正有价值的是,团队是否在成本变成不可逆之前改变了决策。

六、流程优化:产品经理怎样让预算管理更顺畅
1. 从年度计划转为“年度授权加滚动预测”
年度预算负责确定资源方向和授权边界,滚动预测负责根据实际信息更新未来判断。建议产品团队按月更新关键项目预测,至少每季度做一次资源组合复核。预测变更不应自动扩大预算,调整额度仍须经过授权;这样既能及时反映变化,也不至于让预算变成没有约束的动态数字。
在滚动预测中,重点更新未来数月的人员到岗、合同付款节点、云资源用量、验收计划和范围变化。对于高度不确定的项目,可以使用基准、乐观和压力情景,帮助管理者看到关键假设变化的影响,而不是只看一个精确到个位的金额。
2. 把审批材料改造成决策摘要
审批人真正需要的信息通常不是十几页预算明细,而是当前预算状态、申请原因、替代方案、影响范围和建议动作。产品经理可以把这些信息整理成一页决策摘要,详细明细作为附件保留,避免关键判断被表格淹没。
摘要应包括申请前后额度、已承诺与实际发生、预测完工成本、目标和验收标准、风险与退出条件。对于追加预算,必须说明“如果不追加会发生什么”;对于预算调剂,必须说明“从哪里释放、原项目会受到什么影响”。这能减少只看局部申请、不看机会成本的审批。
3. 将阶段门和产品验证结合
对新产品或高不确定性项目,一次性批准完整开发与推广预算,容易在假设失效后继续投入。可以把投入拆成发现、验证、建设、扩展几个阶段,每阶段规定交付证据和下一阶段的决策条件。阶段门不是为了反复走审批,而是把重大资源承诺放在信息更充分的时间点。
例如,发现阶段只批准用户研究和技术验证;验证阶段根据问题频率、付费意愿或关键技术结果决定是否进入规模化建设。每一阶段预先约定“继续、调整、暂停”的证据标准,避免项目负责人为了保住预算而不断扩大范围。
4. 自动化只用于稳定规则,不替代专业判断
预算流程中适合自动化的包括:按预算单元校验余额、提醒合同未回写、汇总项目实际与承诺、检测字段缺失、触发审批路由。较难完全自动化的是战略优先级、业务价值、风险接受度和跨项目机会成本,这些仍需要有权决策者判断。
若借助 PingCode 管理产品需求和项目进度,可以将需求状态、里程碑、负责人等信息作为执行侧数据,并与企业财务系统的预算和实际发生数据建立映射。上线前要先验证项目编码一致、字段归属清楚、同步失败有告警、历史变更可追溯。系统集成不是把两个页面连起来,而是确保数据语义一致。
5. 用管理节奏代替临时追数
预算管理更适合嵌入固定经营节奏,而不是每到季度末才找项目经理补表。可以设定月度预算快照、季度组合复盘和重大变更即时评审。每次会议都围绕需要决策的问题展开,避免把报表逐行朗读一遍。
月度检查关注数据完整性、承诺变化和预测风险;季度复盘关注项目优先级、资源重新配置和阶段成果;年度复盘则回看估算模型、组织策略与预算规则。不同节奏承担不同决策,不要把所有问题塞进一次会议。
七、不同情况下的行动建议与取舍
1. 小团队:先用最小可行台账,不急着上复杂系统
如果组织规模较小、项目数量有限、采购路径简单,先用一张结构清楚的台账就可能足够。台账应有项目编号、批准预算、调整记录、承诺金额、实际发生、预测完工成本、负责人和更新时间。重点是规定谁更新、何时更新、由谁复核。
小团队不必一开始就建设复杂的多级审批和多系统集成。可以先用一两个季度验证分类口径和管理动作,再根据重复问题逐步自动化。取舍是:手工方式启动快、成本低,但依赖纪律;若人员更替频繁或项目数量增长,数据维护和追溯成本会上升。
2. 百人以上组织:先统一数据对象,再做跨系统协同
中大型组织往往存在多个事业部、产品线和职能系统,首要问题不是挑选功能最多的平台,而是统一预算单元、项目编码、负责人、费用口径和授权规则。若编码不统一,集成只能更快地传递错误数据。
这类组织可以将项目管理平台用于需求、任务、里程碑和跨团队协作,将财务系统作为预算与实际金额的权威来源,再按业务需要对接采购、人力或资源管理系统。以 PingCode 为例,适合重点评估其项目协作信息能否与既有预算流程形成稳定映射,是否满足组织权限、审计追踪和协同要求;具体产品能力与集成方式应以实际评估和当前产品资料为准。
取舍在于,系统协同会带来实施、治理和维护成本。应先选择一个高价值场景试点,例如项目承诺与里程碑关联,验证字段质量和决策收益后再扩展,而不是一次性改造所有流程。
3. 需求高度不确定:采用分阶段预算,接受预测频繁变化
探索性产品、创新项目或技术验证项目的最大风险,是把早期假设包装成确定预算。更合适的方式是先批准小额验证资金,待关键证据出现后再决定后续投入。预测可以频繁变化,但正式授权应保持清晰。
取舍是,阶段化投入可能增加评审次数,也可能让团队担心资源不连续。可以通过预先约定阶段门、评审时间和决策负责人减少等待;如果关键技术或市场窗口不允许分阶段,则应提高风险准备金并明确止损条件。
4. 费用高度稳定:优先简化审批,强化异常监控
对固定订阅、常规云服务、长期维护等可预测费用,反复进行逐笔高层审批,通常成本高于风险收益。可以设置年度授权、合同上限、续约预警和用量异常监控,并对新增供应商、超量使用或续约涨价保留专项审批。
取舍是,流程变快后,管理者要接受一定范围内的自主执行,同时建立事后抽查和异常追溯。如果供应商集中度高、合同条款复杂或数据安全风险高,即使金额稳定,也不能仅按低风险处理。
5. 预算已明显超支:先控制新增承诺,再决定是否追加
一旦预测完工成本超过预算,第一步不是马上申请追加,也不是一刀切冻结全部工作,而是暂停新的不可逆承诺,重新核实预测和范围。随后区分已承诺成本、可取消成本、必要成本和可延后成本,评估追加预算的收益及不追加的损失。
如果超支由法规要求、关键安全风险或已验证的高价值机会引起,追加可能合理;如果源于范围蔓延、反复返工或低优先级功能,追加只会延长问题。决策记录应写清资金来源、被挤出的其他工作和新的验收条件。
6. 财务数据滞后:先治理回写责任,不要先追求实时大屏
如果合同、采购订单和实际费用无法及时进入预算视图,管理层通常会提出建设实时驾驶舱。但展示层无法弥补源数据延迟。先确定哪个岗位负责回写、什么事件触发更新、最长允许延迟多久、失败如何补录,再讨论是否需要自动集成。
取舍是,人工补录容易快速落地,但必须设计抽查和异常清单;系统自动同步提升一致性,却需要接口维护、字段映射和数据质量治理。对于高频、大额、决策敏感的数据,集成价值更高;低频、低额的数据可能用定期汇总更经济。
| 组织或业务情况 | 优先管理动作 | 适合的流程强度 | 主要取舍 |
|---|---|---|---|
| 小团队、项目少 | 统一台账字段与更新责任 | 少审批、定期复核 | 启动快,但依赖人工纪律 |
| 百人以上、多部门协作 | 统一编码、口径和系统权威来源 | 按风险分层授权 | 治理成本较高,协同收益也更大 |
| 探索性项目 | 阶段门、验证证据和止损条件 | 分段授权、滚动预测 | 资源更灵活,但评审次数增加 |
| 稳定重复支出 | 合同上限、续约与用量预警 | 年度授权、异常专项审批 | 执行更快,需要可靠的事后监控 |
| 预测成本超预算 | 暂停新增承诺并拆解原因 | 重大变更重新评估 | 可能延后交付,但能避免盲目追加 |
八、落地路线:用九十天建立可运行的闭环
1. 第一个月:盘点口径和流程断点
第一阶段不急于购买系统或重做所有制度。抽取近期项目,梳理预算从申请到付款的实际路径,记录每个节点使用的系统、数据字段、责任人和平均更新时间。重点找出批准预算、合同承诺、实际发生和预测之间的断层。
可以先选 5 至 10 个不同类型的项目做样本,覆盖常规迭代、采购型项目、跨部门项目和高不确定性项目。样本数量是实施建议,不是统计标准;重点是看得到不同流程形态,而非追求大规模采样。
2. 第二个月:选一个高价值场景试点
试点不要选择最复杂、最政治敏感的全部流程。可以从“合同签署后预算占用及时登记”或“项目预测完工成本月度更新”开始,先统一字段和责任,再观察预警是否提前、数据是否可信、负责人是否能据此调整范围。
试点成功的标准不只是系统上线,而是能够回答:预算状态更新时间是否缩短;已承诺金额是否更完整;超预算风险是否更早暴露;项目负责人是否采取了明确行动。若数据质量很差,先解决来源和责任,不要用仪表盘掩盖问题。
3. 第三个月:固化规则并决定是否扩展
完成一个或两个执行周期后,复盘哪些审批有真实决策价值、哪些只是等待,哪些预警有效、哪些噪声过多。将验证过的字段、权限、更新节奏和变更规则写入制度,再决定是否扩展到更多项目或系统。
如果考虑引入或扩展项目管理平台,应先列出业务场景、系统边界、数据权威来源、集成对象、权限要求和验收指标。平台功能匹配不等于管理流程已经匹配;先验证产品团队是否愿意持续更新项目状态,再扩大技术投入。
4. 用一组可验证指标检查优化效果
不要只以“审批时间缩短”作为成果。可以观察预算数据更新及时率、承诺登记完整率、预测偏差、审批等待时间、预算外支出比例、变更复评覆盖率和项目里程碑达成情况。每个指标都要明确计算口径、数据来源和统计周期,否则不同部门会各自解释。
例如,预测偏差可以定义为预测完工成本与最终实际成本的差额比例;但早期项目的不确定性通常高于成熟产品,因此应按项目类型分组。预算外支出比例也要说明是按金额还是按笔数计算,避免少数大额事项掩盖大量小额绕行。

九、最后的判断:预算流程的好坏,取决于它能否改变资源选择
1. 预算管理不是把不确定性消灭,而是让它可见
产品工作天然包含不确定性。预算制度如果要求每个金额都精确到个位,团队可能只是把不确定性藏进假设里;如果允许不断追加,却不要求解释变化,资源配置就失去边界。更成熟的方式是明确假设、呈现区间、分阶段承诺,并在信息变化时有规则地调整。
这也是我判断流程是否有效的第一条:团队能否在投入变成不可逆成本之前,知道哪些假设正在失效。若答案是否定的,优先优化需求评审、合同登记和预测更新,而不是继续增加审批人。
2. 最优流程不是最严,而是风险与管理成本平衡
每个控制点都有成本:申请字段需要维护,审批需要等待,系统集成需要建设和运营。控制带来的风险降低,必须大于这些成本。对高金额、长期、不可撤回的承诺,应投入更多审查;对低金额、标准化和已授权事项,应让团队快速执行。
因此,流程优化不是追求统一的“零偏差”,而是针对不同业务设计不同的决策速度和证据要求。组织越大,统一口径越重要;业务越不确定,阶段化授权越重要;费用越稳定,自动化和异常监控越有价值。
3. 下一步从一个具体偏差开始,而不是从系统选型开始
如果你正在推动预算管理优化,我建议先拿最近一次超支、延期或年底突击采购做复盘:它最早在什么时候已经可以被发现?当时缺少的是需求信息、承诺登记、成本预测,还是授权规则?找到一个具体断点后,再用小范围试点验证新流程。
当预算能够把产品目标、资源承诺、执行变化和结果证据连在一起,产品经理就不再只是“申请预算的人”,而是资源配置过程中的业务判断者。预算执行的最终目的不是把钱花得整齐,而是让有限资源更早投向值得做的事,并在证据改变时及时停下来或转向。
常见问题解答(FAQ)
1. 产品经理如何把预算管理拆成可执行的全流程?
我负责的产品项目常常要经过立项、采购、研发和验收,预算表却只在申请时填一次,后面很难看出钱花到了哪里。我想知道,怎样设计流程,才能让预算跟着项目推进,而不是变成一张没人更新的表?
可以把流程拆成六个节点:预算假设、需求评审、预算审批、执行承诺、实际入账、结项复盘。关键不是增加审批层级,而是让每笔支出都能关联到项目、需求或交付物。实际设计时,可先用一个中等规模项目试跑:立项时记录预算上限、测算依据和负责人;采购或外包确定后登记承诺金额;发票或付款发生后登记实际金额;
范围变化时同步更新预测。比如一个预算 50 万元的项目,采购已承诺 18 万元、实际支付 10 万元,不能把剩余预算误算成 40 万元,而应区分“未承诺 32 万元”和“已承诺未支付 8 万元”。这样产品经理能判断剩余空间是否真实可用。
2. 预算申请时,产品经理应该怎样避免低估或虚报?
我做需求规划时,常遇到业务希望尽快立项,预算就按一个总数先报上去,后续再补明细。可是这种做法要么审批时被追问,要么执行中不断追加,我该用什么方法把预算估得更可信?
不要先拍总数再补理由,建议按成本驱动因素拆分:人员投入按角色和人月估算,采购按报价或历史成交价估算,云资源按用量假设估算,测试和上线支持单独列项。每项同时标注数量、单价、依据和置信度。例如,开发 4 人投入 3 个月、按每人月 2.5 万元估算,则人员成本为 30 万元;
若外部服务报价尚未确认,可列出 6 万至 8 万元区间,并注明待询价,而不是伪装成精确数字。专家判断上,预算准确性不取决于小数点有几位,而取决于假设是否可追溯、变更时能否解释。
3. 预算执行偏差达到多少时,产品经理就应该触发调整?
我担心预算一旦偏差就频繁申请变更,会让流程变得很重;但等到快超支才处理,又可能已经没有补救空间。有没有一种兼顾及时性和管理成本的预警规则?
可以采用“金额门槛加趋势判断”,而不是只设一个统一百分比。示例规则是:单项预测超预算 10%,或预计总支出超过已批预算 5%,触发复核;若剩余周期不足三分之一、但已承诺预算超过总预算的 80%,即使当前付款不高,也提前预警。
假设项目预算 100 万元,已支付 55 万元、已承诺 30 万元,虽然账面支出只有 55%,实际可自由调整的空间仅剩 15 万元。预警时要求负责人说明偏差来源、对范围和交付日期的影响,以及不调整的后果;只有改变预算基线、交付范围或关键里程碑时,才走正式变更审批。
4. 产品经理如何用预算复盘改进下一次项目估算?
我做过项目结项,财务只告诉我最终花了多少,却没有说明为什么和原预算不同。下一次立项时我还是只能凭感觉估算,预算复盘应该记录哪些信息,才能真正帮助后续决策?
复盘不要只比较“预算数”和“实际数”,还要拆出原估算、已承诺金额、实际发生金额、范围变化和时间变化。建议逐项标记偏差原因,例如需求增加、报价变化、排期延长或资源闲置,并区分可控与不可控因素。
比如某项目预算 80 万元、实际支出 92 万元,若其中 8 万元来自新增需求、4 万元来自延期产生的外部服务费用,就不应简单得出“估算误差 15%”;应进一步确认新增需求是否经过变更审批、延期是否可提前预警。
连续复盘 3 至 5 个相似项目后,再调整人月单价、缓冲比例或采购估算区间,通常比给所有项目统一加一个安全系数更有用。
核心关键词
文章包含AI辅助创作:预算管理预算执行全流程:产品经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597439
