验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

企业管理者看Bug / 缺陷数据时,最容易被误导的不是某个数字不够准确,而是数字看起来很准确:本月缺陷数下降了30%,上线后问题却增加;团队关闭率达到95%,高优先级故障仍反复发生。我的判断是,缺陷数据首先是一个测量系统,其次才是绩效报表。若不先核对口径、分母、阶段和风险权重,缺陷数量越完整,管理决策反而可能越偏。

一、核心结论:不要用一个缺陷总数判断质量

1. 管理者真正需要回答的不是“有多少条”

缺陷总数适合回答一个有限的问题:在指定时间和口径下,系统里记录了多少缺陷。它不能单独回答产品质量是在变好还是变差,也不能直接说明哪个团队效率低、哪次发布风险高、缺陷是由需求变化还是测试不足造成。

我建议把管理问题拆成四层:输入是否可靠、过程是否有效、结果是否安全、改进是否持续。输入看缺陷如何被发现和记录;过程看从发现到修复的流转;结果看线上逃逸、严重度和用户影响;改进看同类问题是否再次出现。四层数据互相校验,比单看关闭数量更有解释力。

一句话原则:不看缺陷数的单点排名,先看同口径的趋势、严重度、逃逸阶段和复发情况。若只能向管理层展示三项指标,我会优先选择线上缺陷率或逃逸率、严重缺陷修复时长、重复缺陷占比,并同时说明统计口径与分母。

2. 指标必须带上口径、分母与时间边界

“本月有200个缺陷”还缺少关键信息:是新增、关闭还是当前未解决?是否包含重复项、需求变更和环境问题?覆盖几个版本、多少用户、多少次发布?如果版本规模翻倍,缺陷总数不变也可能意味着质量改善;如果只测了少量高风险路径,数量下降也可能只是覆盖不足。

我会要求每张管理图至少能回答五个问题:统计对象是什么,时间按发现还是解决计算,缺陷如何去重,严重度如何划分,分母是什么。无法回答这些问题的数据,可以用来提醒团队调查,但不应该直接用于考核和资源分配。

3. 先建立“诊断面板”,再建立“绩效面板”

诊断面板用于发现异常,允许指标暂时不完美,但必须标明局限;绩效面板则会影响评价、预算或人员决策,因此需要更严格的定义、审计和反作弊约束。把诊断指标直接拿来排名,团队很快就会优化数字,而不是优化产品。

在100人以上的研发组织中,产品线、服务端、客户端、测试、运维可能各有不同的工作流。此时先统一缺陷状态与严重度定义,比先做一张漂亮的跨团队排行榜重要得多。平台可以集中数据,但不能替管理者决定口径。

验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

二、背景与真实场景:缺陷数据为什么容易失真

1. 企业里的缺陷不是从同一条流水线产生的

小团队可能只有一个产品、一个发布节奏和一套问题流转规则。企业组织则可能同时维护多个版本、区域、终端和客户定制分支。一个“缺陷”可能来自自动化测试、客户支持、生产监控、验收测试或内部试用;同样的故障在不同渠道里,标题和字段也未必一致。

例如,客户支持记录“无法提交订单”,监控系统记录“接口超时”,研发团队又创建“结算服务重试异常”。如果三个记录指向同一根因,未关联前会被统计成三条;如果只保留一条主记录,其余两条没有关联,影响范围和发现渠道又会丢失。去重与关联不是数据清理的边角工作,而是质量解释的基础。

管理工具能帮组织沉淀记录、分派责任和跟踪状态,但流程配置本身也会制造偏差。以PingCode这类面向中大型团队的研发管理平台为例,团队可以按自身工作流配置缺陷字段、状态和项目视图;但若不同产品线对“已解决”“已验证”的定义不一致,汇总报表仍然无法直接横向比较。

2. 一次发布的缺陷数字会经历多个筛选关口

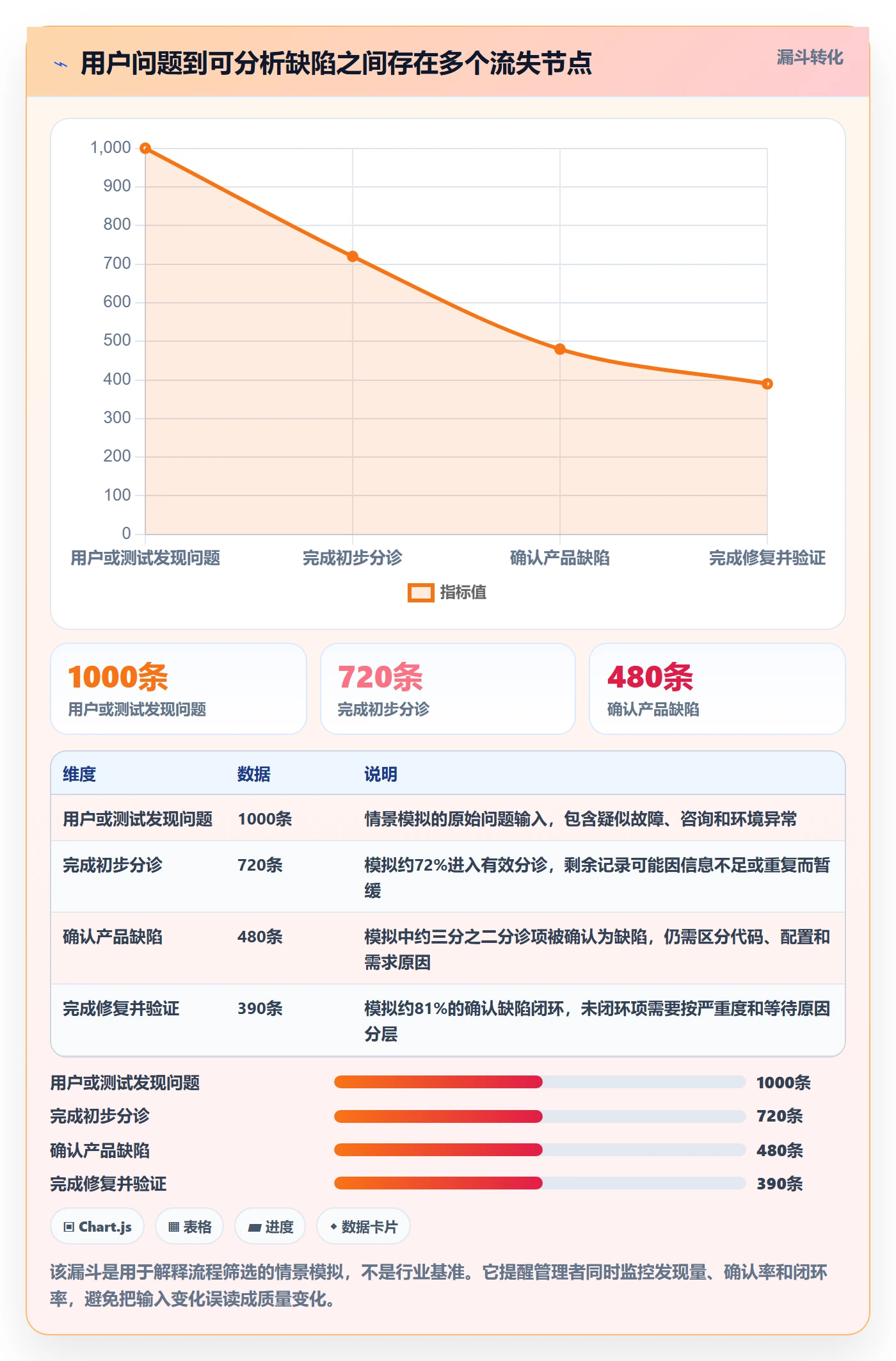

用户发现问题,不一定会报告;报告的问题,不一定被识别为缺陷;确认的缺陷,不一定被归入当前版本;已修复的问题,也不一定通过回归。最终进入统计表的数字,是用户暴露、发现渠道、记录习惯、分诊能力和测试范围共同作用的结果。

因此,缺陷数量上升并不必然代表质量变差。若新上线了客户反馈入口,或者自动化测试覆盖扩展,记录增加可能是可观测性改善。相反,缺陷数量下降也可能源于问题被归为“咨询”、测试资源被削减,或者团队开始少报问题。趋势要与流程变化一起读。

验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

3. 指标口径常在组织扩张时悄悄改变

团队从几十人扩展到数百人时,流程字段通常经历多轮调整:有人把“待验证”并入“已解决”,有人增加“待客户确认”,也有人把配置问题从缺陷改成运维事件。若报表仍把所有状态映射为“关闭”,不同阶段的关闭率就不再可比。

我会把口径变化视为数据中的“断点”。任何指标发生明显跃迁,都先查发布规模、团队边界、状态映射、数据迁移和自动化规则,再讨论质量变化。除非能证明定义一致,否则不能把断点两侧的数值直接连成趋势线。

三、常见误区:看起来合理,实际会误导决策

1. 误区一:缺陷越少,产品质量越好

缺陷少可能是质量改善,也可能是发现能力下降。要判断两者,需要同时观察测试覆盖、缺陷发现渠道、线上反馈量、发布频率和严重度结构。若测试投入缩减、回归范围变窄,而缺陷数量同步下降,这更像“少发现”,不是“少发生”。

管理者可以问一个反事实问题:假如产品质量没有变化,只是发现能力下降,当前指标会怎样?如果指标同样会变好,那么它就不能单独证明质量改善。把缺陷发现量与覆盖率、线上逃逸率配对,是排除这种误判的基本方法。

2. 误区二:关闭率高,说明团队交付效率高

关闭率容易被“拆小问题”“快速关闭低风险项”抬高。更重要的是,关闭并不等同于修复有效:问题可能在验证中重新打开,也可能通过临时规避而非根因修复。若团队为了提高关闭率优先处理容易完成的任务,严重缺陷反而会被排到后面。

我更愿意看“按严重度加权的未解决风险”“从确认到验证通过的时长”以及“重新打开率”。关闭率仍有用途,但只能描述队列处理情况,必须与未解决项的风险和重开情况一起解释。

3. 误区三:每个缺陷都可以按同等权重计算

输入框文案错别字与数据丢失,不能在管理汇总中各算一票。单纯计数会让低影响问题淹没少数高风险问题,也会把不同产品线、不同用户规模下的质量风险压成同一个数字。

严重度也不能只靠填表人主观选择。可以把影响用户数量、核心业务中断、数据完整性、安全与合规影响作为判定条件,并通过定期抽样校准。严重度分级越细不一定越好;如果一线人员无法稳定区分四级与五级,过细分级只会增加噪声。

4. 误区四:关闭日期就是缺陷修复周期

从创建到关闭的时长包含等待分诊、等待需求确认、排队开发、代码修复、回归测试和客户确认。把整个时长归因给开发人员,会把组织等待时间伪装成个人执行速度;只看修复开始后的时间,又可能忽略排队和优先级管理问题。

建议至少拆成发现到确认、确认到开始处理、开始处理到提交修复、提交修复到验证通过四段。长周期可能来自不同原因:分诊拥堵需要产品与测试协同,等待开发可能是优先级冲突,验证滞后可能是环境或回归资源瓶颈。改善措施必须对应实际卡点。

5. 误区五:跨团队排行榜能推动质量竞争

不同团队面对的代码规模、业务复杂度、用户暴露量、发布频率和历史包袱不同。按缺陷总数排名,相当于把输入机会不相同的团队放在同一把尺子上。被排名的团队很可能通过改变分类、限制问题录入或拆分团队边界来改善名次,数字好看了,信息质量却变差。

我通常建议把排行榜替换为同类团队的区间对标:相近业务风险、相近发布节奏、相近产品成熟度的团队互相比较,并优先比较改善幅度和异常原因。对管理者而言,找出可复制的实践,比宣布“谁最好、谁最差”更有价值。

6. 误区六:平均修复时长足以说明处理效率

平均值容易被少数长期挂起项拉高,也可能掩盖大量快速关闭项。若一个团队多数低优先级缺陷一天内关闭,但关键故障等待两周,平均数未必能清楚体现风险。修复时长至少应按严重度、状态阶段和问题来源分组,并补充中位数或高分位数。

对严重线上故障,我更关注从发现到缓解的时间,而不是最终关闭时间。先恢复服务、再完成根因修复,往往是合理的两步处理;如果把“缓解”与“彻底修复”混成一个终点,就会混淆客户风险控制和工程债务清理。

四、专业判断逻辑:把缺陷数据变成可行动的证据

1. 先定义“缺陷”,再开始比较

一个可执行的定义不必复杂,但至少要说明:缺陷是产品行为偏离已确认预期,还是也包括需求歧义、部署配置和数据问题?哪些情况作为独立缺陷,哪些作为重复项关联?一个根因影响多个模块时,按根因计数还是按受影响场景计数?这些选择没有唯一答案,关键是记录清楚并保持稳定。

我建议保留两个视角:按问题记录计数,反映处理负荷;按根因或事件聚合,反映质量成因。两者不能互相替代。比如一次接口故障影响三个客户环境,客服可能录入三条报告;管理者既要知道有三个客户受到影响,也要知道它们可能来自同一个根因。

2. 用“风险、暴露、发现能力”三轴判断质量

风险关注影响严重度和受影响范围;暴露关注发布次数、活跃用户、交易量或功能使用量;发现能力关注测试覆盖、监控灵敏度、反馈渠道和问题分诊质量。缺陷数量本身只处于这三轴交叉处,必须与上下文一起解释。

当线上缺陷增加时,我不会立即要求团队“减少缺陷”。我先看是否发布次数大幅增加,活跃用户是否扩张,是否新增了自动告警,严重度是否变重,以及高风险功能的测试覆盖是否下滑。这样能区分“暴露面扩大”“发现能力增强”和“质量退化”三种不同解释。

验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

3. 对严重度加权,但不把权重伪装成客观真理

组织可以计算风险分,例如把严重度、影响用户范围和线上暴露结合起来,形成管理筛查值。这个值用于排序调查优先级,不应冒充精确的质量分数。权重是管理选择:数据丢失是否比短时不可用更严重,取决于业务、合规和恢复能力。

实操中,我倾向于先使用可解释的分层规则,而不是复杂公式。比如严重故障直接进入管理视图;中等级别按受影响用户和持续时间分组;低严重度问题看复发、累积量和修复成本。只有当团队能稳定理解并执行分级后,才考虑跨维度合成风险指数。

4. 用趋势和队列分布替代孤立的月度数字

按发现月份看趋势,能观察问题输入的变化;按关闭月份看趋势,能观察处理产出;按首次上线版本看趋势,能观察逃逸质量。三种时间口径各自回答不同问题,不应混画成一个“本月缺陷数”。管理报告里应明确横轴代表发现日期、关闭日期还是发布版本。

对于修复周期,建议展示中位数和高分位数,并按严重度拆分。中位数说明典型问题的体验,高分位数暴露长尾阻塞;如果只用平均值,就会让管理者看不清少数关键风险。对存量缺陷,还要观察年龄分布,避免新增处理量掩盖老问题堆积。

5. 把根因分析与缺陷记录分开,但建立关联

缺陷是问题记录,根因是对问题为何发生的解释。一个缺陷可能有多个促成因素,例如需求验收标准模糊、测试数据不足和发布配置缺少校验。强行让一条缺陷只选一个根因,容易把复杂因果压扁;完全不做根因分类,又无法沉淀改进方向。

我会采用“主要根因加促成因素”的方式,并让根因分类在复盘后确认,而不是要求提交时就准确预测。对于重大线上问题,再单独记录预防措施、检测措施和恢复措施,后续检查这些措施是否真正落地。分类用于找系统性模式,不用于寻找替罪者。

6. 建立数据质量的最小校验

如果缺陷记录缺少版本、严重度、发现来源或关闭原因,报表中的空值比例本身就是管理信号。不要急着用默认值填满空字段;那会让数据表面完整、实际失真。应该先找出哪个流程节点没有提供信息,以及字段设计是否让填写成本过高。

建议每月抽样检查重复记录、严重度一致性、状态跳转、关闭原因和版本归属。抽样不必覆盖全部记录,但要记录检查范围和发现的问题比例。比起一次性清洗历史数据,持续的小样本审计更容易发现新流程引入的偏差。

五、案例与数据观察:从“数字好看”到定位真实问题

1. 一个跨产品线团队的情景模拟

以下案例为情景模拟,不代表某一家企业的真实统计。假设一家有约240名研发、测试和产品人员的企业,管理三个产品线,每月发布多个版本。管理层发现缺陷总数从一个季度的每月约480条降至约360条,于是初步认为质量明显改善。

进一步拆分后,变化并不简单:测试阶段记录的问题下降,但回归覆盖也有所缩小;线上确认缺陷数量略增;严重线上问题集中在一个订单服务;关闭数量提升,重新打开比例却从6%升到11%。初始总量的下降,无法证明产品质量改善,反而暴露出一个关键服务的风险和验证有效性问题。

团队随后把问题按来源、严重度、首次出现版本和根因进行关联。结果显示,约三分之一的线上问题与同一类配置校验缺失有关,另有一部分问题来自客户定制分支没有及时回归。管理动作因此从“要求所有团队少报缺陷”改为“补充配置校验、明确分支回归责任、追踪重开缺陷”。

验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

2. 重开率上升,往往是流程信号而不是个人失误

模拟数据中,重新打开比例从6%升到11%。进一步抽样发现,部分关闭发生在开发修复后、回归验证前;另一些问题因复现条件描述不足,测试人员在不同环境下无法稳定确认。若管理者只看到“关闭更多”,会奖励错误行为;加入重开原因与状态时间后,才看出验证门槛和复现信息不足。

这里的关键不是把重开率降到零。复杂系统中,合理的重新打开是质量控制的一部分。应区分修复无效、回归遗漏、环境差异、需求重新确认和原记录范围扩大,并观察哪些类别持续出现。只有“修复无效”长期偏高时,才有理由怀疑修复质量或测试策略。

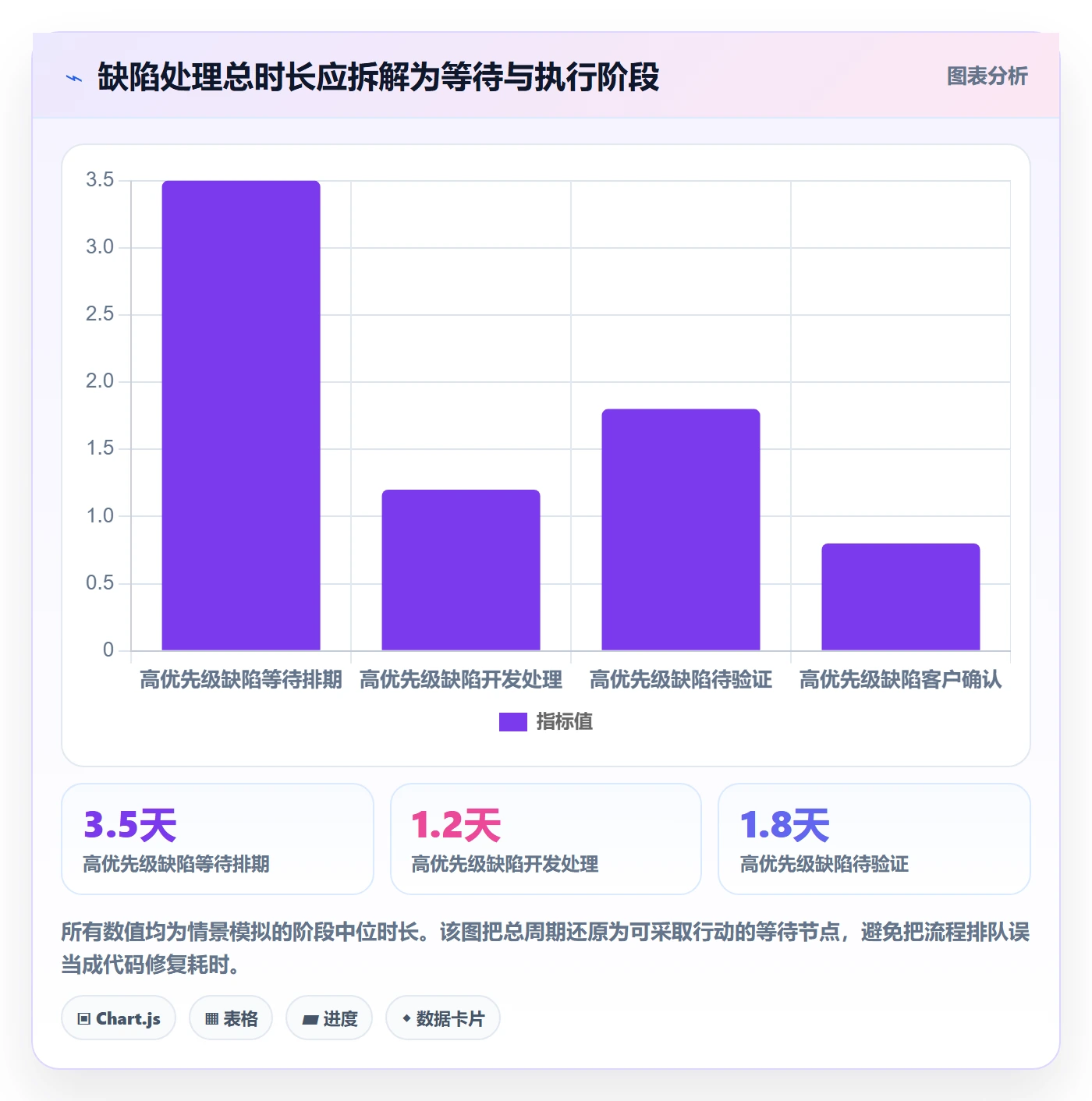

3. 用队列时长定位瓶颈,不把等待归咎于个人

同一模拟团队还把确认后的处理时长拆成阶段:等待排期、开发处理、待验证、客户确认。结果发现,严重缺陷从确认到开始处理的中位等待时间明显长于实际开发时间,主要原因是多个产品线共用少量关键模块维护人员。继续要求“开发提速”无法解决共享资源排队。

处理方式是为高风险故障建立明确的响应路径,为共享模块设定轮值与备份责任,并把低优先级工作与应急修复分开排期。衡量成效时,不只看总关闭数,而是看高严重度问题的等待时间、缓解时间和验证时间是否分别缩短。

验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题

4. 用归一化观察避免“规模变大就是质量变差”

在同一模拟场景中,一个产品线的发布次数增长约50%,活跃使用量也上升;若缺陷总数只增加15%,单看总数会判定退化,按发布次数或用户暴露量归一化后,单位暴露缺陷可能反而下降。归一化并不能自动消除复杂度差异,但可以避免把规模扩张直接当成质量恶化。

分母的选择要贴近问题机制。发布质量可以按发布次数或版本计算;用户体验问题可以按活跃用户、交易量或会话量观察;代码变更风险有时可参考变更规模,但代码行数并非质量的直接代理。任何比率都需要解释其分母代表什么,以及分母变化是否可比。

六、行动建议:按组织成熟度和问题类型分步推进

1. 如果刚开始做缺陷分析:先统一最小口径

不要第一周就搭建几十个指标。先选一个产品范围,明确缺陷定义、重复项处理、严重度、发现来源、发现版本、当前状态和关闭原因。挑选少量真实记录做一致性演练,让产品、研发、测试和支持人员对同一条案例给出分类,检查分歧在哪里。

可以按以下步骤启动:

  1. 选定一个发布节奏相对稳定的产品或服务,先不做全公司排名。

  2. 写出缺陷与非缺陷的边界,并提供重复、需求变化、环境故障等处理规则。

  3. 统一严重度判定条件,至少明确用户影响、业务中断和数据风险。

  4. 选取过去一个到两个发布周期的记录进行抽样校验,标记缺失、歧义和重复问题。

  5. 先发布趋势与风险视图,暂缓把指标用于团队绩效评价。

2. 如果线上问题频繁:先建逃逸链路

线上缺陷需要连回首次发现版本、影响范围、缓解时间、根因和预防措施。若只在生产系统中记录故障,却无法关联到需求、测试用例或发布变更,复盘就会变成一次性叙述,难以形成可验证的改进。

我会先区分三类措施:预防问题产生的设计或校验措施,提前发现问题的监控或测试措施,以及问题发生后的降级、回滚和恢复措施。每项措施都要有责任人、验证方式和复查日期。只写“加强测试”“提高质量意识”并不构成可执行的改进。

3. 如果关闭速度慢:按状态阶段查排队原因

先看未解决缺陷按年龄和严重度的分布,再拆解分诊、等待排期、开发、验证、外部确认各阶段时长。如果低优先级缺陷积压而严重问题响应及时,未必是坏事;若关键故障长期处于待处理,才是需要升级的资源配置问题。

团队可以设置基于风险的服务目标,例如高严重度问题在规定时间内完成分诊、缓解或给出处理计划。目标应写清开始计时点、暂停条件和升级机制。不要把所有缺陷设成同一时限,否则团队会为了时限关闭问题,或把等待状态人为改写。

4. 如果组织超过百人:用平台统一记录,用治理统一含义

多个团队共用研发管理平台时,适合先统一核心字段和统计映射,再允许各业务线保留必要的局部流程。核心字段包括严重度、来源、版本、关联事件、根因和验证状态;局部字段可以反映行业监管、客户环境或产品特性。

以PingCode为例,管理者可以考虑把项目、需求、缺陷和发布记录建立稳定关联,用统一视图观察趋势,同时保留产品线差异。但不能假设换了平台就自动获得高质量数据:字段越多,填报负担越高;流程越统一,越可能压平业务差异。应定期检查字段使用率、空值率和一线维护成本。

5. 如果准备把指标用于考核:先做抗博弈测试

任何与奖金、晋升或部门排名挂钩的指标,都会改变填写和处理行为。正式启用前,可以问团队:如果只为改善这项指标,最容易采取什么“表面动作”?例如减少问题录入、降低严重度、把关闭拆成多个小项、延后确认线上故障。若这些动作都能改善分数,就必须增加制衡指标或取消考核用途。

相较于绝对目标,我更建议观察团队自身连续多个周期的改善,并结合产品复杂度和用户风险解释。考核若不可避免,应把数据审计、严重缺陷复盘和反向指标放在一起,避免任何单项数字决定最终评价。

七、不同情况下的取舍:没有适合所有团队的一套指标

1. 新产品与成熟产品的指标重点不同

新产品需求变化快,前期缺陷数量可能较高,重点应放在高风险功能覆盖、关键路径稳定性、缺陷严重度和反馈闭环。此时按总量与成熟产品比较,容易惩罚探索性工作。更有用的问题是:核心用户任务是否稳定,重大问题是否被及时发现,变化是否被记录。

成熟产品则更适合观察长期趋势、老缺陷年龄、重复根因、发布回归和线上逃逸。成熟并不意味着缺陷应该归零;高使用量、长期兼容和复杂配置会持续产生问题。重点是降低可预防的重复问题,并让严重故障的影响范围可控。

2. 高频发布与低频发布的比较方式不同

高频发布产品适合按发布批次、变更范围和线上暴露量观察,特别要区分单次发布质量和长期累积问题。低频发布产品则可能一次变更集中且风险较高,需要关注版本冻结、验收覆盖、回滚准备和发布后观察窗口。

跨团队比较时,发布次数不能单独当作分母。一个小型文案调整版本与一次底层架构变更的风险并不相同。若组织希望建立横向比较,应先按变更规模、功能风险和用户暴露划分可比组,再讨论缺陷率差异。

3. 管理驾驶舱与工程工作台的展示方式不同

高管视图不需要展示每条缺陷的技术细节,应突出风险趋势、严重问题、业务影响和待决策事项。工程工作台则要能追踪问题记录、代码变更、验证证据和责任流转。把两类视图合并,容易让高层被细节淹没,也让工程团队看不到具体执行信息。

每个管理指标都应有“下一步动作”。如果线上严重缺陷上升,动作可能是暂停高风险发布或安排专项复盘;如果验证等待变长,动作可能是调整测试资源;如果重复根因增加,动作可能是制定平台级修复。无法触发任何决策的指标,通常不值得长期占据管理面板。

4. 标准化与灵活性需要有边界

完全统一流程,报表更容易汇总,却可能让不同业务线为了填表而绕流程;完全自由配置,则跨团队数据难以比较。我的取舍是:统一缺陷定义、核心状态映射、严重度原则和关键关联字段;允许各团队在本地增加与业务相关的字段和审批节点。

标准化还要保留变更记录。字段定义、状态映射或严重度规则发生变化时,标记生效日期,必要时对历史趋势做分段展示。宁愿承认两段数据不可直接比较,也不要通过静默改口径制造连续增长或下降的假象。

八、常见问题:管理者落地时最容易追问的事项

1. 缺陷率应该怎么计算

没有一个适用于所有业务的统一公式。可以根据决策问题选择“每次发布确认缺陷数”“每万次交易线上缺陷数”或“严重缺陷占比”等口径。关键是分子和分母都可解释、能稳定采集,并且不会因统计范围变化而失去可比性。

首次建立指标时,建议同时展示原始数量和归一化结果。比如原始线上缺陷数与每百万次交易的缺陷数并列,能避免归一化掩盖实际用户影响,也能避免流量增长造成的数量误读。

2. 重新打开率多少才算异常

不存在脱离流程和产品复杂度的普遍安全线。更有用的做法是先定义“重新打开”的原因,再看同一团队、同一严重度和相近发布周期的变化。若比率突然上升,抽样检查修复是否未生效、验证条件是否不足,以及状态关闭是否过早。

把重开率当成团队惩罚指标,可能导致团队不愿意重新打开问题,反而降低质量信号。它更适合作为修复有效性和验证流程的诊断指标,与重开原因分布共同使用。

3. 缺陷超过多少天算积压

应按严重度、业务风险和处理阶段定义,而不是给所有缺陷设同一个年龄阈值。高严重度问题即使只等待数小时也可能需要升级;低优先级兼容问题等待数周未必异常,只要影响和计划透明、风险已被接受。

管理面板可以展示年龄分布与最长等待原因,但不要只呈现“超过30天缺陷数”。一个长期挂起的低影响问题,与多个严重故障长期无人处理,虽然都属于逾期,决策含义完全不同。

4. 应该按团队还是按产品看缺陷

产品视角适合理解用户风险和版本质量,团队视角适合观察工作负荷、协作和流程瓶颈。很多缺陷跨越团队边界,如果强行指定单一归属,可能把系统性问题变成部门责任争议。可以保留发现团队、修复团队、所属产品和根因模块等多个维度。

进行管理比较时,先问问题需要谁采取行动。若需要产品负责人调整上线范围,按产品和版本观察;若需要测试平台团队改善工具能力,按根因模块和流程节点观察。统计维度应服务于行动对象,而不是沿组织架构机械切片。

5. 数据不完整时,是否应该暂停分析

不必等到数据完美才开始,但要明确哪些结论暂时不能下。缺少严重度时可以先分析状态流转,不宜对风险水平做精确判断;缺少发布关联时可以看队列处理,不宜推断版本质量;重复项未清理时,可以展示记录量,但应标注其不等于独立根因数量。

对不完整数据,最好的第一步通常不是补录全部历史,而是修好新数据入口,并对关键历史样本做抽查。让流程从今天开始稳定记录,往往比投入大量人力追溯多年旧记录更有长期价值。

九、结语:让缺陷数据成为组织学习机制

1. 管理者应追问“数字背后的过程”

缺陷数据最有价值的部分,不是给团队贴上好坏标签,而是帮助组织看见问题如何被发现、如何被筛选、如何被修复、为何会复发,以及哪些措施真正降低了风险。单个数字可以触发调查,却很少足以结束讨论。

我的实践判断是:先把口径稳定下来,再把严重度和暴露条件纳入解释;先找流程瓶颈和重复根因,再决定资源投向;先验证指标能否被合理解释,再考虑是否用于绩效。这样的顺序不如立刻做排行榜显眼,但更能避免错误激励。

2. 下一步先做一次小范围数据体检

管理者可以从最近一个发布周期开始,抽查30至50条缺陷记录,核对重复项、严重度、发现来源、版本关联、关闭原因和重开情况。这个样本不用于推断全公司质量水平,而是用来判断当前报表能否支持决策。

抽查完成后,选出一个最明显的系统性问题,指定责任人和验证周期。例如补齐高风险版本关联、拆解严重缺陷等待时间,或复盘重复根因。下一周期不只看缺陷总量是否下降,还要检查风险、流程与数据质量是否一起改善。

真正成熟的缺陷分析,不是把所有问题压成一个分数,而是让每一个重要数字都能追溯到口径、过程和行动。能帮助团队更早发现风险、坦诚报告问题并减少重复故障的数据体系,才值得称为管理工具。

常见问题解答(FAQ)

1. 企业管理者分析缺陷数据,应该优先看哪些指标?

我打开缺陷看板时,经常先看到累计缺陷数和本周新增数,但这两个数字似乎很难说明产品质量到底有没有改善。我想知道,管理者应该优先关注哪些指标,才能分辨团队是在稳定解决问题,还是只是把缺陷从一个状态挪到另一个状态?

不要用缺陷总数给团队排质量名次:它会随产品规模、测试力度和历史遗留问题一起增长。管理者更应同时看新增量、解决量、逾期未解决量、缺陷存量变化,以及从发现到解决的时间。举例来说,某版本一周新增 40 个、解决 52 个,存量减少 12 个;但若其中 8 个严重缺陷已超过约定处理时限,整体风险并不能算低。

建议按周看趋势、按严重级别拆分,并明确统计范围与状态口径。

2. 不同团队的缺陷数量可以直接横向比较吗?

我在月度复盘里看到两个团队的缺陷数差了一倍,直觉上会觉得缺陷多的团队质量更差。但他们负责的产品规模、测试覆盖和发布频率都不一样,我不确定怎样比较才公平,也担心指标一旦和考核绑定就会被人为改变分类。

通常不宜直接比较绝对数量。先统一缺陷定义、严重级别、统计周期和去重规则,再结合交付规模选择分母,例如每千个变更项的缺陷数,或每次发布的线上缺陷数;同时保留严重缺陷数和逃逸率,避免一个综合比率掩盖高风险问题。比如两个团队分别记录 30 个和 45 个缺陷,如果后者的发布频率是前者两倍,单看总数会误判。

分母必须稳定且可审计,不适合用来给团队简单打分。

3. 新版本发现的缺陷变多,能说明产品质量变差吗?

我遇到过发布后缺陷数突然上涨的情况,但那次团队也扩大了回归测试范围,新增了不少原本不会被发现的问题。我很难判断这是质量退步,还是检测能力变强了;如果只看一张趋势图,应该补充哪些信息?

缺陷新增数上升本身不足以证明质量变差,因为测试范围、用户量和记录习惯都可能变化。应将版本阶段、测试覆盖变化、发布规模和缺陷来源一起标注,并重点观察严重缺陷占比、线上逃逸缺陷率及同类问题是否重复出现。

举例而言,测试用例覆盖扩大后,测试阶段缺陷从 20 个升至 32 个,同时线上严重缺陷从 5 个降至 2 个,这可能代表发现前移,而非整体退步。判断时要比较相近发布阶段和相似口径的数据。

4. 如何用重开率和线上缺陷判断缺陷处理质量?

我看到缺陷关闭率很高,但业务同事仍反馈同一问题反复出现,有些线上问题也没有体现在测试阶段的报表里。我想知道,重开率和线上缺陷应该怎样一起看,才能识别“看起来关得快,实际上没解决”的情况?

关闭率只说明状态变化,不等于问题已被有效修复。建议同时追踪重开率、重复缺陷率、线上逃逸缺陷数,以及从首次发现到最终验证通过的周期;并按模块、版本和根因分类。假设某月关闭 100 个缺陷,其中 12 个重开,另有 6 个线上逃逸问题,就应抽查重开原因和修复验证记录,而不是只表扬关闭数量。

重开率升高也可能来自验收标准变严,因此要结合样本复核;统一“解决”的定义,并要求关闭时记录验证结果。

核心关键词

读者评论

方
方静怡

我们之前也遇到过状态口径不一致的问题,报表里“已关闭”有的代表修复完成,有的还没过回归。先统一字段定义确实比急着做跨团队对比更实际。

向
向思妍

按发布次数归一化能改善比较,但发布之间的用户量和功能风险差别也很大。实际做管理看板时,分母恐怕还得结合活跃用户或核心业务调用量。

田
田舒然

严重度分级要是依赖填单人判断,容易出现同类问题等级不同。定期抽样复核是必要的,不过也想知道怎样控制校准成本,避免分类流程变得太重。

文章包含AI辅助创作:验证最佳实践:企业管理者Bug / 缺陷数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513084

赞 (0)
飞飞飞飞
复现步骤管理指南:企业管理者如何做好Bug / 缺陷,协同管理全流程
上一篇 4小时前
Bug落地方案:企业管理者开展Bug / 缺陷的风险控制案例解析
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
