Bug怎么做?项目负责人入门指南:Bug / 缺陷从0到1
Bug做得好不好,不取决于团队一天新建多少条缺陷,而取决于一个问题从被发现到被验证关闭,是否一直有人负责、证据是否足够、风险是否被正确排序。项目负责人刚接手缺陷管理时,最容易遇到的不是“没有流程”,而是流程里每个人都更新状态,却没人能回答:这个问题影响谁、该不该马上修、修完怎样证明没引入新问题。
一、先讲结论:Bug管理的目标不是清零,而是控制风险
1. 先把缺陷管理看作决策系统
我会把Bug管理定义为一套风险决策系统,而不是一张待办清单。它至少要让团队连续回答四个问题:问题是否真实存在、影响有多大、由谁在什么期限内处理、怎样确认修复有效。任何一个问题没有答案,缺陷就仍处于管理风险中。
这一定义会改变项目负责人的工作重心。你不必亲自判断每个技术根因,却要确保业务影响被说清、优先级有依据、责任人明确、验证闭环可追溯。管理者不需要替开发者写修复方案,但必须能判断风险有没有被低估。
2. 把“严重程度”和“处理优先级”分开
严重程度描述缺陷造成的影响,优先级描述团队应该多快处理。两者经常相关,但不能画等号。例如,某个低频财务报表计算错误可能影响金额很大,严重程度高;但如果报表暂不对外发布,处理优先级可能低于正在阻断全部用户登录的问题。
我建议负责人要求团队分别记录影响等级和处理顺序,不要只留一个“高、中、低”。如果两者冲突,补一句理由:是影响范围、发生概率、修复窗口、替代方案,还是外部承诺导致顺序不同。
3. 先建立最小闭环,再逐步精细化
刚开始不要先设计十几种状态、七八级分类或复杂审批。一个能运行的最小闭环是:提交、分诊、处理中、待验证、关闭;必要时增加“暂缓”和“拒绝/非缺陷”,并记录原因。字段只保留能改变决策的信息。
启动阶段的核心目标不是流程看起来完整,而是减少“没人接、反复问、修了没测、关了又开”。等团队能稳定执行,再依据数据增加自动提醒、版本关联、风险看板和跨团队规则。
| 管理问题 | 负责人应确认的答案 | 缺少答案时的风险 |
|---|---|---|
| 问题是否成立 | 能否按步骤复现,是否有日志、截图或录屏 | 开发与测试围绕猜测往返沟通 |
| 影响有多大 | 影响用户、业务流程、数据与合规中的哪些部分 | 优先级可能被声音大小而非业务损失决定 |
| 谁负责处理 | 当前责任人、修复版本与预计处理时间是否明确 | 缺陷停留在团队共享队列中无人推进 |
| 何时可以关闭 | 验证环境、验证步骤、回归范围和结果是否记录 | 状态变成关闭,但用户问题仍可能存在 |

二、背景和真实场景:Bug为什么会变成项目风险
1. 缺陷通常跨越多个角色和时间点
一条缺陷从被发现到真正解决,常常要经过用户、客服、产品、测试、开发、发布和运维。每个角色掌握的信息不同:用户描述现象,客服补充影响范围,测试复现路径,开发定位原因,发布负责人确认版本,运维观察线上表现。缺少交接规则时,信息会在角色切换中变形。
举例来说,用户说“付款失败”,这句话并不能直接构成可执行缺陷。它可能是页面按钮无响应、支付服务超时、订单状态未更新、账户余额不足,也可能是用户取消后页面提示不准确。若团队把一句描述直接派给开发,开发只能先做侦查,真正修复时间反而被推迟。
2. 项目负责人面对的是组合风险,而非孤立票据

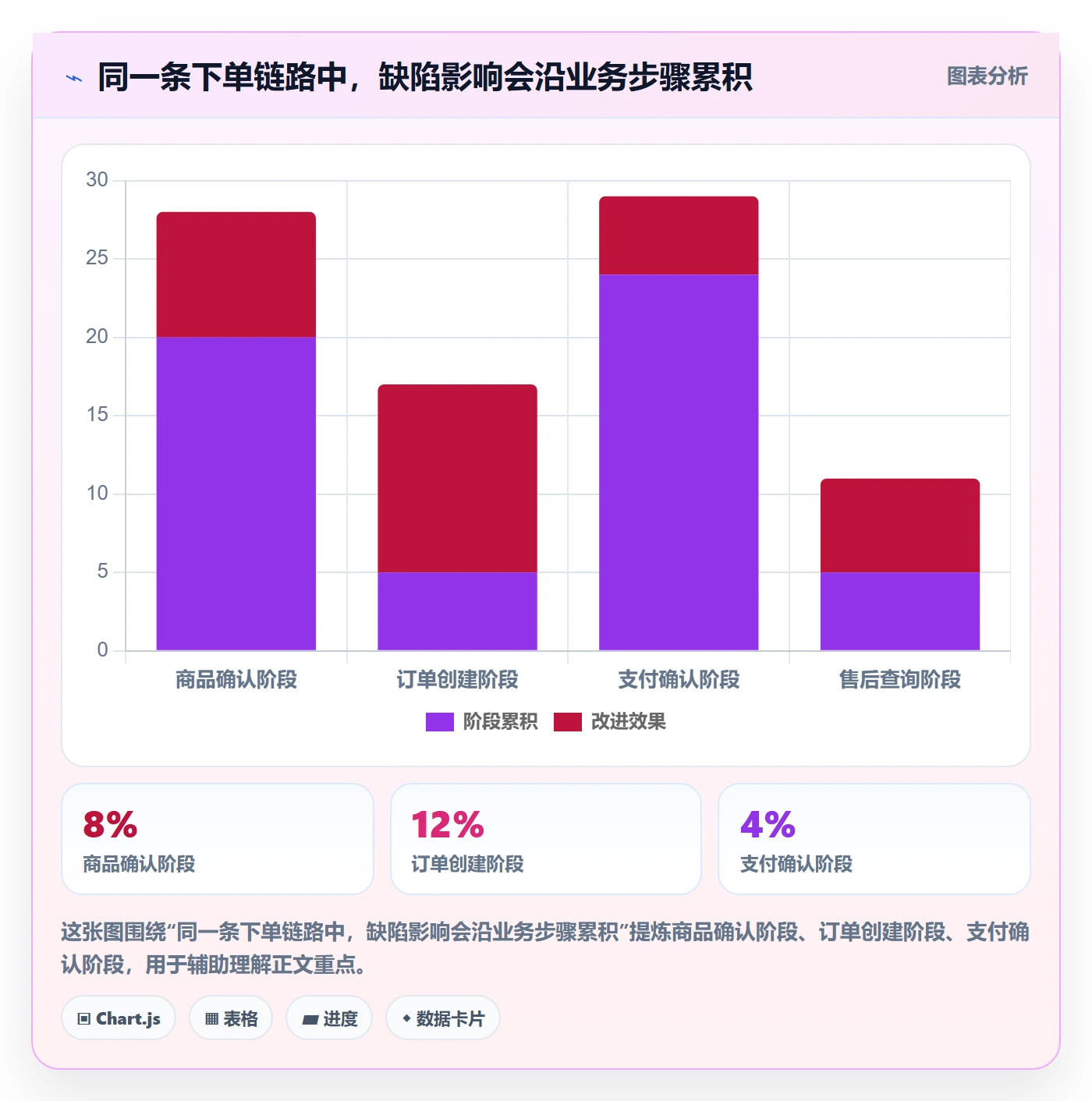

单条缺陷看起来可能不严重,但多条问题叠加后会影响发布判断。例如,结算页存在偶发卡顿,订单详情页偶发延迟,后台又没有可靠的失败重试。每个问题都被标成“中”,并不代表整条下单链路风险适中。
我会把缺陷放回业务路径中看:用户从哪里进入、经过哪些系统、在哪一步可能损失数据或放弃操作、有没有人工补救手段。尤其是核心交易、权限、数据写入、资金计算和隐私保护相关缺陷,不能只用界面影响来估计风险。
3. 速度和质量不是二选一,关键是暴露风险的时机
项目负责人经常被问:“这个Bug要不要挡版本?”真正需要判断的不是“有没有Bug”,而是缺陷是否触碰发布门槛。若问题影响核心流程、数据正确性或安全边界,即使只有少量复现,也可能需要阻断;若问题只影响低流量页面、存在稳定替代路径,团队可以评估带风险发布。
带风险发布不等于忽略问题。它需要明确受影响人群、监控信号、回滚条件、责任人和补救方式。没有这些条件的“先发再说”,本质上不是风险接受,而是把风险转移给用户。
| 场景 | 容易漏掉的管理信息 | 负责人应追问的问题 |
|---|---|---|
| 用户反馈无法付款 | 支付渠道、订单状态、发生时间、账户类型 | 失败后是否重复扣款?是否有可验证的失败订单样本? |
| 测试环境偶发报错 | 数据准备、环境版本、请求链路和频率 | 是否能用日志关联到具体请求?线上环境是否具备同一条件? |
| 修复后出现新异常 | 改动范围、依赖模块、回归路径 | 这是原缺陷未修复、回归缺陷,还是新需求预期差异? |
| 发布前集中发现问题 | 发现时间、测试覆盖、需求变更和版本差异 | 缺陷为何集中到末期?是测试太晚,还是变更控制失效? |

三、常见误区:看起来忙碌,不等于缺陷在被管理
1. 误区:所有问题都叫Bug
需求变化、配置错误、数据问题、环境故障、用户误操作和产品缺陷,不应全部塞进同一类。它们可能都需要处理,但解决路径不同。需求变化要经过评估与排期;环境故障要检查部署和依赖;数据问题可能需要修复数据并评估影响范围。
如果类别混在一起,缺陷统计会失去解释力。比如缺陷总量上升,可能不是产品质量变差,而是团队把历史需求欠账也纳入Bug。负责人至少要规定“缺陷”的判定口径,并让争议项有明确归类和决策记录。
2. 误区:严重程度高,就必须立即修
严重程度表示后果,不直接等于当前排期。一个影响范围有限但后果严重的问题,可能要立刻止损;另一个范围广、影响轻微的问题,可能适合排入近期版本。把两项合并,会让“高优先级”逐渐失去区分作用。
更有效的做法是分别判断影响与紧急程度,再由负责人结合发布窗口、修复成本和替代方案作出取舍。若决定暂缓严重缺陷,必须写明暂缓理由、接受风险的人、复查日期和触发升级的条件。
3. 误区:复现不了就可以关闭
“目前无法复现”不是“问题不存在”。问题可能依赖特定账号权限、浏览器版本、网络波动、数据状态、时间窗口或并发条件。关闭之前,应记录已经检查过的环境、日志范围、样本数据和复现尝试。
如果证据不足,可以转为观察或待补充信息,并设定再次检查的触发条件。例如,收集到更多请求日志后重开;同类问题再次出现时关联分析;发布后监控到相同错误码时升级处理。这样既避免无限挂起,也不会把不确定性伪装成解决。
4. 误区:缺陷越少,产品质量越好
缺陷数量受到测试覆盖、用户量、记录习惯和阶段影响。测试充分的版本可能记录更多问题;测试不足的版本可能票据很少,却在发布后暴露严重故障。因此,单看缺陷总数,很容易奖励“少记录”而非“少出错”。
我会同时看缺陷发现阶段、复发情况、逃逸到生产环境的问题、核心路径验证覆盖和修复后的回归结果。指标的意义在于提示要调查哪里,不是用一个数字给团队贴标签。
5. 误区:状态变成“已关闭”就代表闭环
状态只是流程记录,不能代替证据。关闭一条缺陷前,至少应能回答:在哪个版本修复、在哪个环境验证、用什么步骤验证、结果是什么、关联的回归范围是什么。关键问题还应关联提交、构建或发布记录,避免无法追溯。
如果验证失败,应退回处理中并说明失败条件;如果修复版本尚未发布,可以区分“修复完成”和“线上确认”,不要让“代码已合并”被误读为用户问题已解决。
| 容易误读的信号 | 更可靠的解释 | 需要补充的证据 |
|---|---|---|
| 本周关闭了很多缺陷 | 可能是积压清理,也可能是低质量关闭 | 复开率、验证记录率、问题影响范围 |
| 高优先级缺陷很少 | 可能风险低,也可能分级标准偏松 | 核心流程风险评审、线上事件与缺陷等级对照 |
| 平均修复时间很短 | 可能响应快,也可能只统计编码时长 | 从发现到确认解决的端到端时长及暂停原因 |
四、专业判断逻辑:如何定级、排优先级、判断是否挡版本
1. 先按影响维度收集事实
在定级之前,不要先问“你觉得严重吗”,而要先问事实。至少核对影响人群、核心流程、数据完整性、安全与权限、发生频率、可恢复性、是否存在替代路径,以及问题是否正在扩大。
这些维度不必机械地算分。评分表的价值是让讨论完整,而不是制造看似精确的数字。如果一个问题涉及资金、隐私、权限绕过或不可逆数据损坏,即使用户数量暂时不多,也应触发更严格的评估。
2. 用影响与紧急程度分开表达
可以用四档影响等级配合四档处理优先级,但要先统一含义。影响等级关注后果,处理优先级关注响应时间和资源顺序。具体名称可以按团队习惯设置,关键是同一等级在不同项目中不能含义相反。
| 影响等级 | 判断示例 | 初步处理动作 |
|---|---|---|
| 致命 | 核心业务大面积不可用、严重数据损坏、安全边界被突破 | 立即升级,评估止损、回滚或关闭受影响功能 |
| 高 | 关键流程无法完成,或关键数据结果不可信 | 优先安排修复,纳入发布阻断评估 |
| 中 | 部分用户受影响,存在可行替代操作 | 结合用户规模、修复成本和发布计划排序 |
| 低 | 体验瑕疵或边缘情况,不影响主要业务结果 | 进入常规计划,避免挤占高风险修复资源 |
处理优先级还要考虑时效。例如,一个影响等级为“中”的缺陷,如果即将参加大型活动、用户量将突然增加,处理优先级可能上调;同一缺陷若有明确替代路径且活动尚远,也可能进入常规版本。
3. 判断是否挡版本:看不可接受风险和可控措施
我通常先检查五项:核心业务是否中断、数据是否可能丢失或错误、权限与隐私是否受影响、是否存在可验证的绕行方案、团队能否监控并快速回滚。前三项触发时,应默认进入阻断评估,而不是先按票据等级放行。
“挡版本”也不是纯技术决定。负责人需要召集产品、测试、开发、运维及业务代表对齐影响与接受风险的主体。若业务方选择带风险发布,决策记录应包含已知影响、临时措施、回滚门槛和复查时间。
4. 对不确定性采用升级规则
缺陷影响不明确时,不要因为“还没证据证明很严重”就自动降级。更稳妥的规则是:先标记不确定性,指定补证责任人和截止时间;若涉及安全、数据或交易链路,则按较高风险暂时保护,直到证据支持下调。
升级条件可以包括:同类问题在短时间内重复出现、影响用户扩大、出现数据不一致、临时措施失效、错误率超过团队预设阈值。阈值应结合自身流量和系统能力设定,不要照搬别的团队的数字。

五、从0到1搭建Bug流程:让每一条问题都能向前走
1. 定义一条可执行的缺陷记录
好的缺陷描述不是长篇故事,而是能让另一个人不依赖提交者口头解释,尽量复现并判断影响。标准记录应包含标题、环境、前置条件、复现步骤、预期结果、实际结果、复现频率、影响范围、证据、发现版本和相关业务路径。
标题尽量写“对象、动作、异常结果”,例如“订单详情页在支付成功后仍显示待支付”,而不是“支付有问题”。标题要便于搜索、分派和统计,避免只写“异常”“不对”“需要看一下”。
| 字段 | 填写要求 | 常见遗漏 |
|---|---|---|
| 环境与版本 | 记录应用版本、设备或浏览器、测试环境及必要配置 | 只写“测试环境”,无法确认部署批次 |
| 前置条件 | 账号角色、数据状态、功能开关或依赖服务状态 | 复现者使用了不同权限或不同订单状态 |
| 复现步骤 | 按实际操作顺序编号,避免跳步 | 把多个动作写成一句,关键条件不清楚 |
| 预期与实际 | 分别说明应该发生什么、实际发生什么 | 只写“结果错误”,没有可比较标准 |
| 证据 | 附截图、录屏、日志编号或请求标识,并遵守隐私要求 | 截图缺少时间、页面上下文或关键字段 |
2. 设定少而清楚的状态流转
状态名称要表达当前事实,不要把团队职能、严重级别和处理动作混成状态。一个实用的基础流转如下:提交后待分诊;分诊后待处理或补充信息;处理后待验证;验证通过后关闭;验证失败则退回处理中。暂缓和拒绝需要记录原因。
- 新建:记录问题事实,尚未确认归属和优先级。
- 待分诊:由指定角色确认是否为缺陷、影响等级、处理团队和计划。
- 处理中:责任人已接手,正在分析或修复。
- 待验证:修复已进入可验证构建,等待测试或业务确认。
- 已关闭:验证通过,或明确记录了不处理的决策依据。
- 暂缓:暂不进入当前版本,但有责任人、复查日期和恢复条件。
团队规模较小,可以合并部分状态,但不要省掉“待分诊”和“待验证”两个责任交接点。大型项目可以增加“待发布”“线上观察”等状态,不过每多一个状态,就要明确进入条件、退出条件和责任角色。
3. 把责任交接写成明确动作
缺陷经常卡在“大家都看到了”的共享状态。每次交接应有接收人或接收团队、下一步动作和时限。比如测试提交后由分诊人确认归属;开发完成后标记修复版本并交给验证人;验证失败则退回原责任人,附上失败步骤和证据。
负责人与参与者也要区分。一个缺陷可以有多位协作者,但必须有一位当前责任人负责推动下一步。如果需要跨团队协作,应指定主责团队,避免多个团队互相等待。
4. 设计必要的提醒和升级机制
提醒应该针对“没有发生预期动作”,而不是把所有状态变化都推送给所有人。待分诊超时、严重问题无人接手、待验证积压、修复版本临近发布但未回归,都适合触发提醒。
提醒阈值没有通用答案。团队可以先试运行两周,记录提醒是否过多、是否漏掉风险,再调整时限。若大量提醒无人处理,问题通常不在提醒数量,而在责任人不清、优先级失真或流程动作没有进入日常节奏。
5. 用固定节奏做分诊,而不是全天候打断所有人
可以根据团队节奏设置每日短时分诊,或由值班角色实时处理紧急问题、常规问题集中评审。分诊会上只讨论需要决策的事项:真假难辨、影响等级争议、跨团队归属、版本取舍和超期风险。信息完整且归属明确的缺陷不必反复开会。
分诊不是把问题“派出去”就结束。分诊结果要包括等级、责任人、目标版本、所需补充信息、是否影响发布以及下一次检查时间。没有这些内容,会议只是把未完成的讨论留给会后。
六、具体案例和数据观察:一次结算流程缺陷如何被管理
1. 案例背景:问题不是“支付失败”四个字
下面用一个虚构的线上零售结算案例演示缺陷闭环。数字均为情景模拟,用于展示判断过程,不代表行业基准,也不应当被引用为真实团队绩效。场景是新版本发布后,少量用户反馈“支付完成,但订单页仍显示待支付”。
如果只按用户表述创建一条“支付失败”缺陷,团队可能误判支付服务本身。分诊时补充日志后发现:支付渠道回调成功,订单服务状态更新存在延迟;页面在短时间内读取到旧状态,用户可能重复点击支付或联系客服。
2. 从零散反馈到可执行记录
团队补齐了发生时间、订单号脱敏标识、客户端版本、支付渠道、页面操作步骤和请求关联号。随后确认问题在某一部署版本后更容易出现,在支付成功回调与页面查询之间的短时间窗口内触发;并非每个用户都能复现。
这一步的管理价值不是“收集更多字段”,而是把三个假设分开验证:支付是否真的成功、订单状态是否更新、前端显示是否及时。负责人据此要求先核对扣款和订单状态,避免只修页面提示,却遗漏潜在的重复扣款风险。
3. 分级与取舍:低发生率不等于低风险
情景模拟中,团队估计问题影响约占相关支付会话的2%,但受影响用户可能看到订单状态不一致。因为涉及交易状态,团队没有按“低频偶发”直接降为低优先级,而是将影响评估为高,处理顺序设为紧急,同时先部署一个可回退的状态刷新临时措施。
团队没有立即全量发布未验证的修复。开发先检查回调处理和页面查询路径,测试补充支付成功、回调延迟、重复刷新、用户退出后重进等场景。负责人记录了继续发布的条件:临时措施有效、订单与支付记录一致、回归测试通过,并保留异常率监控和回滚方案。
4. 情景模拟数据:从发现到确认解决
以下数据是同一虚构案例的示意推演。它展示的是管理过程可能观察的指标,不是行业平均值。真实项目应使用工单时间戳、发布记录、监控告警和验证结果进行计算,并明确统计起止时间和样本范围。
| 观察项目 | 处理前示意值 | 处理后示意值 | 负责人如何解读 |
|---|---|---|---|
| 从发现到责任人接手 | 约9小时 | 约1.5小时 | 分诊值班和责任规则降低了等待时间 |
| 复现关键信息完整率 | 约50% | 约90% | 模板改善了定位输入,但仍需抽查证据质量 |
| 关闭后再次打开比例 | 约25% | 约10% | 验证场景更完整,仍需检查低频条件是否覆盖 |
| 问题确认到修复验证完成 | 约3个工作日 | 约1.5个工作日 | 需结合问题复杂度判断,不应仅以缩短时长评价质量 |

5. 结果复盘:解决单条问题,也要检查系统性原因
单条缺陷关闭后,项目负责人还要问:为什么测试阶段没发现?是否缺少支付回调延迟场景?监控是否能区分支付成功与订单状态更新失败?同一类服务是否有其他页面依赖旧状态?如果只修当前页面,下次可能在另一个入口重现。
复盘不等于追责。重点是找到可以改变的机制:测试数据是否覆盖边界情况、接口契约是否清晰、回调重试是否幂等、告警是否缺失、发布检查是否有对应项。整改动作要有负责人和完成时间,否则复盘结论只是会议纪要。

七、不同情况下的行动建议与管理取舍
1. 小团队:先用轻流程换取可见性
小团队通常不需要独立的缺陷委员会,也不必引入复杂审批。可以由项目负责人或轮值人员每天检查新缺陷,确认归属、等级和下一步动作。字段控制在能复现、能判断、能追踪即可。
小团队的取舍是流程成本与管理透明度之间的平衡。过度细分状态会增加维护负担;完全依赖聊天记录则会造成决策不可追溯。建议把聊天讨论中形成的优先级和暂缓理由回填到缺陷记录中。
2. 中大型、多团队项目:先统一口径,再谈统一工具
多个团队协作时,最难的往往不是缺少工具,而是同一个“高优先级”在不同团队含义不同,缺陷归属和跨团队升级路径也不一致。应先统一术语、等级判定、责任交接和发布阻断条件,再决定哪些字段与流程需要跨团队统一。
中大型组织可以通过某项目管理平台集中管理需求、缺陷、迭代和发布关联,但平台不能替负责人判断风险。选择或配置平台时,我会重点检查权限边界、审计记录、字段可配置性、自动化能力、跨团队视图、数据导出能力和与代码仓库及测试流程的衔接。
如果组织已有多个系统,不要为了“统一”一次性迁移全部历史数据。先选一个新版本或一条业务链路试运行,核对状态映射、责任关系、附件权限和报表口径,再决定迁移范围。系统切换期最容易出现双重登记和统计口径断裂。
3. 线上紧急问题:先止损,再完整归档
生产环境出现重大故障时,不应要求一线人员先填完所有字段才允许响应。先建立事件编号、指定事件负责人、确认影响范围和临时措施,再由记录人补齐缺陷信息。处理过程要同步考虑用户沟通、数据保护、回滚和后续复盘。
紧急处理后,应把事件与具体缺陷区分但建立关联。事件关注服务影响和处置过程,缺陷关注根因、修复和回归。两者混成一张票,容易让事件关闭后根因修复被遗漏。
4. 需求持续变化的团队:区分缺陷修复和范围变更
有些“Bug”实际是双方对需求预期理解不同,或者新场景尚未定义。负责人应核对已确认的需求、验收标准和版本约定。如果实现符合当时的明确约定,而业务现在改变预期,更适合进入需求变更评估,而不是把工作伪装成缺陷修复。
这不是推卸责任。若需求文档存在歧义、验收标准缺失,团队仍要记录流程改进;只是工作类型要准确,因为缺陷修复与需求变更的排期、成本和质量责任不同。
5. 发布窗口很紧:明确可接受风险和回退条件
时间不足时,项目负责人可能需要在“延迟发布”和“带风险发布”之间取舍。判断时至少列出未修复缺陷、受影响用户、潜在损失、替代路径、监控能力、回滚时间和风险接受人。若无法监控或无法回退,所谓带风险发布通常缺少可控性。
发布决策要留下时间点和依据。风险评估不是永久豁免:新证据出现、影响范围扩大、临时方案失效或用户投诉达到预设条件时,应重新评估。
| 情境 | 建议做法 | 主要取舍 |
|---|---|---|
| 团队人数少、系统简单 | 少量状态、固定分诊人、轻量模板 | 减少维护成本,但需要负责人主动检查积压 |
| 多团队共享业务链路 | 统一等级、责任交接、发布门槛和升级规则 | 提升协作一致性,但初期需要投入对齐时间 |
| 线上重大故障 | 先止损和指挥,再补全缺陷记录与根因分析 | 优先恢复服务,但要防止应急结束后遗留项失联 |
| 版本发布临近 | 逐项评估影响、替代方案、监控和回滚能力 | 可能延迟交付,也可能在透明条件下接受有限风险 |
八、如何看指标和工具:用数据找瓶颈,不用数字惩罚人
1. 先把指标定义清楚
同一个“修复时长”可以从创建时间算到代码合并,也可以算到验证通过,甚至算到线上确认。统计口径不同,结论就不同。负责人做趋势对比时,应固定起止点、时间单位、缺陷范围和暂停规则,并注明未关闭问题如何处理。
不要直接比较不同复杂度、不同业务线或不同发布阶段的平均值。平均数容易被少数超长缺陷拉动,也可能掩盖大量问题集中在某一环节。可以同时看中位数、分位数、按等级拆分的时长和积压年龄。
2. 建议关注的指标组合
| 指标 | 回答的问题 | 使用时的限制 |
|---|---|---|
| 待分诊时间 | 新问题多久得到确认和归属 | 需要区分工作时间与自然时间 |
| 首次响应时间 | 责任团队何时开始处理 | 响应不等于解决,不能代表修复质量 |
| 端到端解决时长 | 提交到验证完成经历多久 | 应拆分等待、开发、验证和发布阶段 |
| 缺陷复开率 | 关闭后验证失败或问题重现的比例 | 需明确新问题和原问题复现的判定规则 |
| 生产逃逸缺陷数 | 发布后才发现的问题暴露情况 | 要按用户量、版本和影响等级解释 |

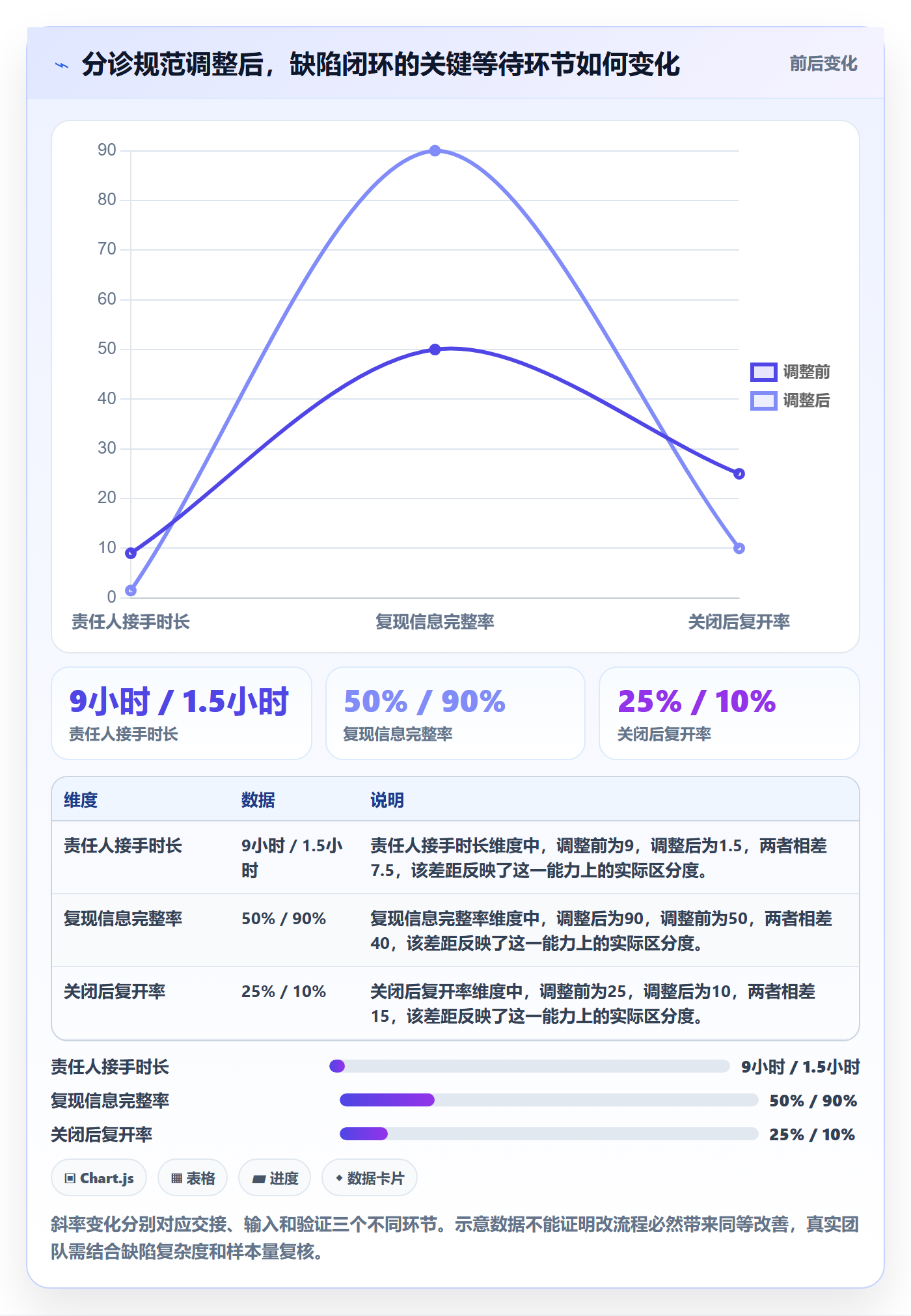

| 积压年龄分布 | 是否存在长期无人处理的问题 | 低优先级长期保留可能合理,但应有复查时间 |
| 信息完整率 | 提交记录能否支持复现与判断 | 字段填满不代表内容有用,应抽样检查质量 |
3. 用分布观察瓶颈,而不是只看总量
如果待分诊时间长,可能是缺少分诊责任人;如果开发处理很快但待验证堆积,可能是测试资源或构建交付有瓶颈;如果复开集中在某类问题,可能是验证场景不足或验收标准不清。指标只有和流程节点对应,才有改进价值。
建议每周看一次趋势,每个迭代或发布周期看一次结构性问题。对突然上升的指标,先核对口径、发布范围、用户量和记录变化,再讨论原因。指标变化不自动等于团队表现变化。

4. 选择工具时,优先验证工作流是否合适
工具选择不应从“功能列表最长”开始,而应从团队需要管理的对象和协作方式开始:缺陷是否要关联需求、测试用例、版本和发布;跨团队权限如何设置;哪些动作需要自动提醒;哪些指标必须导出复核;记录是否能满足审计和信息安全要求。
落地前可以用一条真实但已脱敏的缺陷做端到端试跑:提交、分诊、跨团队移交、修复版本关联、验证、关闭、报表导出。若过程中必须靠线下表格补记录,或者关键统计无法核验,就要先调整配置或流程,不能把系统上线等同于管理完成。
工具带来的自动化适合处理重复动作,例如超时提醒、状态触发、版本关联和报表汇总;影响判断、风险接受和发布取舍仍需要人作出。系统可以减少遗忘,但不能替负责人承担决策责任。
九、下一步怎么做:用两周跑通最小闭环
1. 第一天:统一定义与当前问题范围
先确定团队所说的Bug包含什么、不包含什么;明确影响等级、处理优先级和阻断条件。然后选一个业务模块、一个版本或一条关键链路作为试点,不要一上来要求所有项目同步改变。
2. 第一周:运行分诊和责任交接
给每条新缺陷指定分诊责任人,要求记录复现信息、影响、当前责任人和下一步动作。观察待分诊时间、信息补充次数和无人认领问题,先修正交接问题,而不是急于增加更多字段。
3. 第二周:加入验证与复盘
检查关闭记录是否包含修复版本、验证环境、步骤和结果;抽查已关闭缺陷是否出现复开或相同问题重现。对反复出现的缺陷,不只要求再次修复,还要追问需求、测试、发布、监控或数据治理环节是否存在共同原因。
4. 试点结束:依据证据决定扩展还是调整
比较试点前后的流程表现时,先核对样本范围和统计口径,再观察交接等待、验证积压、信息完整度、复开和线上影响。若某项指标没有改善,不要立刻给团队施压,先检查规则是否实际执行、责任人是否有资源、数据是否准确。
我的核心判断是:成熟的Bug管理,不是把每个问题都打上精确标签,而是让不确定性尽早暴露、让风险有人承担、让修复结果可以验证。项目负责人下一步可以先抽查最近20条缺陷,标出缺失的影响判断、责任交接和验证证据,再从最常断裂的一处开始改。流程从一个真实问题跑通,比先画一张完美流程图更有价值。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Bug怎么做?项目负责人入门指南:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514485
读者评论
我们以前也把严重程度和优先级混在一起,结果低频但涉及订单数据的问题总被往后排。分开记录后更容易讨论,不过最好再要求写清暂缓到什么时候复查。
无法复现”确实很容易变成直接关闭。我倾向于至少记下测试环境、账号条件和查过的日志;否则过几周同类问题再来,还是得从头排查。
文中的比例明确标注为情景模拟,这点有必要。团队如果照着这些数字设考核线,反而可能为了提高关闭率而少报缺陷,指标还是得结合自身记录口径看。
