缺陷管理最容易被误解成“把 Bug 录进系统、分给开发、修完关闭”。我见过更棘手的情况:缺陷单数量持续下降,版本上线后用户投诉却在增加;团队每天开分诊会,真正影响发布的问题反而被淹没在一百多条“待确认”记录里。缺陷管理方法大全的重点,不是把单子记得更细,而是让每个问题从发现、判断、修复、验证到复盘都有明确责任和可检查的出口。

一、先讲结论:缺陷管理不是单据管理,而是风险闭环

1. 一套能落地的方法要同时管住四件事

我判断一套缺陷管理流程是否有效,不先看字段有多少,而看它能否回答四个问题:问题是否真实且可复现;它对用户、业务和发布造成多大影响;谁负责在什么时间采取行动;修复后如何证明问题确实消失且没有引入新问题。

这四件事分别对应质量、优先级、责任和验证。缺少质量判断,团队会为重复、误报和环境问题浪费时间;缺少优先级,所有问题都在抢资源;缺少责任,缺陷会长期停留在“处理中”;缺少验证,状态关闭不等于风险解除。

因此,项目负责人不应该把“缺陷总数下降”当作唯一目标。更值得追踪的是:高风险问题是否及时处理、缺陷从发现到决策的等待是否缩短、修复是否一次通过、已关闭问题是否重复出现,以及发布后逃逸缺陷是否可控。

2. 把缺陷流程压缩成六个可检查的关口

实际执行时,我会把流程设计成六个关口,而不是堆叠一串状态名称。每个关口都要有进入条件和离开条件,避免团队只是在系统里移动状态,却没有完成实际判断。

  1. 记录:保留现象、环境、复现步骤、预期结果和实际结果。信息不足时先补齐,不急着分派。
  2. 确认:判断是否为产品问题,排除重复、配置错误、数据异常、使用误解和环境差异。
  3. 分级:分别评估影响程度和处理时机,不把“很严重”与“马上做”混为一谈。
  4. 分派:明确一个主责人、处理期限和必要协作方,避免多人负责等于无人负责。
  5. 修复与验证:开发提交修复说明和影响范围,测试按复现步骤验证,并检查相关回归范围。
  6. 关闭与复盘:记录关闭依据;对重复、逃逸、阻塞发布或影响客户的问题做原因复盘。

如果团队只能先改一件事,我建议先补齐“确认”和“关闭”两个关口。很多项目并不是缺少工具,而是缺陷还没被确认就进入排期,或者开发提交后没有人明确验证,导致看板看起来很忙,风险实际没有减少。

缺陷管理方法大全:项目负责人Bug / 缺陷实操方法落地清单

3. 状态名称少一点,出口条件硬一点

状态越多,流程不一定越清楚。常见状态可以是“新建、待确认、已确认、处理中、待验证、已关闭、重新打开、已拒绝”。真正重要的是每个状态要有进入条件,例如“待验证”必须有修复版本、代码或配置变更说明,以及可供测试执行的环境。

我不建议把“已解决”和“已关闭”完全等同。已解决说明责任方认为修复已经完成;已关闭则表示验证方确认问题消失,必要的回归检查也已通过。对轻微内部问题,团队可以简化流程;对支付、权限、数据一致性等高风险问题,应保留这两步的区分。

二、缺陷为什么会失控:真实项目里的复杂场景

1. 同一个现象背后可能是不同的问题

用户说“页面打不开”,并没有告诉团队缺陷原因。它可能是服务端异常,也可能是账号权限、浏览器缓存、数据状态、网络策略或操作路径问题。若项目负责人直接把这句话分配给开发,团队通常要在评论区反复追问,最后仍可能因为无法复现而搁置。

处理这类报告时,我先问三个问题:谁在什么环境中操作;从什么状态经过哪些步骤到达异常;影响范围是单个账号、某类设备,还是所有用户。先把现象变成可验证的条件,再讨论责任归属,沟通成本会低得多。

2. 版本临近发布时,缺陷数量会制造错觉

临近上线时,缺陷数量上升不一定代表质量突然变差。新增测试覆盖了更多路径、历史问题集中录入、同一根因拆成多个表现,都可能推高数量。相反,数量下降也可能只是团队停止报告、把问题归为需求变更,或把未解决项挪到下个版本。

所以我会同时看数量、严重程度、发现阶段、修复周期和来源。仅看一个总数,就像只看体温判断患者是否康复:它有参考价值,却不足以支持发布决策。

3. 跨团队交付会放大“边界缺陷”

接口字段、权限规则、异步任务、数据迁移和第三方依赖,是缺陷争议最常出现的区域。前端认为接口返回错误,服务端认为调用参数不符合约定;业务认为数据应当实时更新,技术团队认为异步延迟属于设计预期。没有共同约定时,缺陷会变成责任讨论,而不是用户影响讨论。

在这类场景中,我会先定位系统边界和契约:输入是什么、输出是什么、失败时如何表现、谁负责重试、多久算超时、哪些情况属于预期行为。缺陷单要描述可观察的事实,不要在标题里提前写“某团队造成”。

4. 百人以上组织需要把流程规则和协作边界一起设计

小团队可能靠口头沟通就能处理大多数问题;当组织跨多个产品线、测试团队、研发团队和业务部门后,问题不只是缺陷数量增多,还包括权限、通知、责任归属、版本关联和指标口径不一致。此时需要把缺陷流程嵌入团队实际协作,而不是要求所有人参加同一场会。

例如,中大型团队可以用某项目管理平台统一缺陷字段、状态和发布看板,再按产品线、服务模块或团队拆分视图。以 PingCode 作为此类平台的示例时,重点不应是工具名称,而是能否把需求、迭代、测试、缺陷和发布信息关联起来;平台配置也不能替代对严重度口径、处理时限和验证责任的约定。

三、常见误区:为什么流程看起来完整,结果还是不好

1. 把严重度和优先级当成同一个字段

严重度回答“坏到什么程度”,优先级回答“现在应该多快处理”。一个缺陷可能严重度高,但只影响极少数内部用户,且有安全替代方案;另一个缺陷严重度中等,却发生在发布当天的核心交易路径,影响大量用户。两者不能用一个字段代替。

我建议严重度由影响范围和后果决定,优先级由时间敏感性、业务窗口、风险暴露和资源约束决定。这样既能保留问题本身的客观影响,也能表达当前排期选择。

判断维度 要回答的问题 常见证据 不应被什么替代
严重度 如果不修复,用户或业务会受到什么损害? 受影响用户比例、数据损失、核心功能可用性、合规或安全风险 报告人的语气、职位或催促频率
优先级 在当前版本和资源条件下,何时处理最合理? 发布窗口、影响增长速度、临时绕行方案、修复成本 单纯按严重度自动排序
置信度 我们有多确定这是产品缺陷? 复现次数、日志、监控、用户录屏、环境一致性 未经验证的猜测

2. 用“待修复”掩盖没有做出的决策

“待修复”有时不是状态,而是一个没有期限的仓库。缺陷放进去后,既没有版本承诺,也没有责任人和复查日期,团队只是把“不知道怎么办”包装成了流程状态。

对于暂不处理的问题,我会要求至少记录四项:不修复的理由、接受的风险、替代方案、重新评估触发条件。比如“仅影响旧版浏览器,使用量低于团队设定阈值;暂不修复;若受影响会话连续两周上升则重新评估”。没有这些信息,未来的负责人很难理解当时为什么做出取舍。

3. 每个缺陷都要求同样多的字段

字段太少,报告无法复现;字段太多,提交人会用“无”“不适用”填满表单。对用户可见的报告页面,应优先收集现象、发生时间、环境、复现步骤、预期与实际结果、附件和影响范围。根因、代码模块、修复版本等信息,则适合在确认后由责任团队补充。

字段设计的原则不是“能不能记录”,而是“谁在什么时点有能力提供”。让一线报告人填写尚未确认的根因,会造成大量看似完整、实则是猜测的数据。

4. 只用缺陷关闭率衡量团队效率

关闭率可能被拆分缺陷、批量关闭、降低报告门槛或延后登记影响。一个团队把十条低风险问题关闭得很快,不能证明一个阻断发布的缺陷也被有效处理。

我会把关闭率放在上下文里看,同时核对重新打开率、修复后逃逸率、未决高风险缺陷、确认等待时长和修复验证周期。指标的作用是触发调查,而不是直接给团队排名或推导个人绩效。

5. 把开会当成分诊本身

如果每条新缺陷都必须等到全员会议才能确认,会议就成了流程瓶颈。另一方面,完全取消集中判断,也容易让各团队使用不同严重度标准,导致关键风险无人拍板。

我更倾向于分层分诊:报告人先补齐信息;模块负责人异步确认重复与归属;只有高风险、跨团队争议或影响发布的事项进入短会。会议只处理需要共同决策的问题,不逐条朗读系统里的内容。

四、专业判断逻辑:让每个缺陷都有一致的处理依据

1. 用“影响、范围、可绕行、紧迫度”判断严重度

严重度分级应能被不同角色重复使用,而不是依赖资深成员的个人直觉。对常见业务系统,我会从四个维度判断:核心功能是否不可用、影响多少用户或数据、是否存在安全与合规后果、是否有可靠替代方案。

下面是一套可调整的参考口径。它不是行业标准,也不适合直接照搬到医疗、金融或安全关键系统;项目负责人应结合业务损失、监管要求和服务承诺重新校准。

级别 判断线索 常见处理方式 负责人应确认的事项
阻断级 核心链路不可用;数据丢失或错账;存在重大安全、合规风险;无可靠绕行 立即止损,评估暂停发布或回滚 影响边界、业务负责人、应急联系人、恢复方案
高 关键功能严重受损;影响多个用户或重要客户;绕行成本高 进入当前发布决策,明确修复时限 受影响用户、临时方案、修复与验证资源
中 部分功能异常;存在可接受的临时绕行;影响范围有限 纳入迭代排期,跟踪风险是否扩大 发生频率、业务场景、是否影响关键任务
低 文案、布局或低频边缘行为问题,暂无实质业务损害 按维护窗口处理,避免挤占高风险工作 用户是否持续受困、是否存在累积影响

2. 再用独立的优先级逻辑决定处理顺序

严重度确定后,再讨论优先级。我的判断顺序是:先看是否存在正在扩大的用户或数据风险;再看问题是否阻塞发布、验收或客户承诺;接着看有无绕行方案;最后评估修复与回归成本。

处理顺序不等于谁声音最大。项目负责人应保留决策理由,尤其是“高严重度但暂缓”或“中严重度但插入当前版本”的例外。决策可追溯,才能避免下一次分诊会重复争论同一个问题。

3. 置信度不足时,先安排取证,不要直接派修复

低置信度的缺陷并不意味着不重要,而是团队还不知道问题是否真实、是否稳定复现、是否影响当前版本。对这类问题,合理的下一步可能是安排取证:补日志、收集网络请求、换环境复现、检查监控或联系报告人,而不是立刻承诺修复日期。

可以把“确认问题”和“修复问题”拆成两个工作项。前者有明确的调查负责人和时限;当证据达到约定标准后,再进入正式修复。这样能避免研发排期被模糊报告占满,也不至于把可能的重大风险直接拒绝。

4. 影响范围要用可核对的口径描述

“很多用户受影响”无法支持决策。更有用的描述是“过去两小时出现 37 次失败,涉及 21 个账号;失败集中在某一地区和某类设备;重试后约一半成功”。如果暂时拿不到精确数据,也应标明估算口径与不确定性。

影响范围可以按用户数、请求量、业务金额、关键客户、地域、版本或数据记录数描述。项目负责人不必一开始拥有所有数据,但要知道决策依赖哪类证据,并安排谁来补齐。

5. 复现质量决定修复效率

一条好的缺陷报告不需要很长,但要让另一个人能按步骤得到相近结果。最有效的复现说明通常包含起始数据、操作路径、发生概率、环境版本、账号权限、预期与实际结果,以及可供排查的截图、录屏或日志。

“偶现”不是无效描述。应进一步记录出现次数、尝试次数、时间段、并发条件、网络状态和是否与特定数据有关。对异步、并发或时序相关问题,准确记录发生条件往往比继续重复点击更有价值。

五、具体案例与数据观察:把模糊报告变成发布决策

1. 情景案例:支付成功但订单仍显示待支付

以下案例是为说明判断方法而构造的情景模拟,不是某个企业的真实生产数据。某线上服务在发布候选版本后收到报告:用户完成付款,返回订单页仍显示“待支付”;刷新后状态恢复,但有用户担心重复扣款。

如果只按缺陷标题分派,团队可能把它视作页面刷新问题。项目负责人需要先补齐支付流水、订单状态变更时间、回调记录、受影响订单数、重试行为和客户端版本,再判断这是显示延迟、回调丢失,还是订单与资金状态不一致。

2. 按证据推进,而不是按猜测推进

  1. 先保全证据:记录订单号、支付渠道、支付完成时间、客户端版本和状态变更日志;敏感信息按组织规则脱敏。
  2. 确认影响边界:查询近期同类订单,区分“页面状态滞后”和“服务端账务状态错误”。
  3. 设置临时保护:如果不能确认是否重复扣款,暂停自动重试或提示用户不要重复支付,并由业务人员核查账务。
  4. 判断发布风险:若核心支付状态无法保证一致,应优先考虑停止发布、回滚或关闭受影响入口,而不是只记录一个高优先级缺陷后继续上线。
  5. 修复后验证:覆盖正常支付、超时回调、重复回调、用户刷新、服务重试和订单查询等路径。
  6. 关闭前复盘:确认告警是否能识别状态不一致,排查测试数据和发布检查是否覆盖回调延迟。

这个案例体现一个重要判断:严重度不是由页面看起来多难看决定,而由潜在损失和状态一致性决定。即使最终证明只是客户端显示延迟,只要当时缺少证据排除资金风险,项目负责人就应先按风险控制,而不是按最乐观猜测处理。

3. 用一组示意数据看分诊的价值

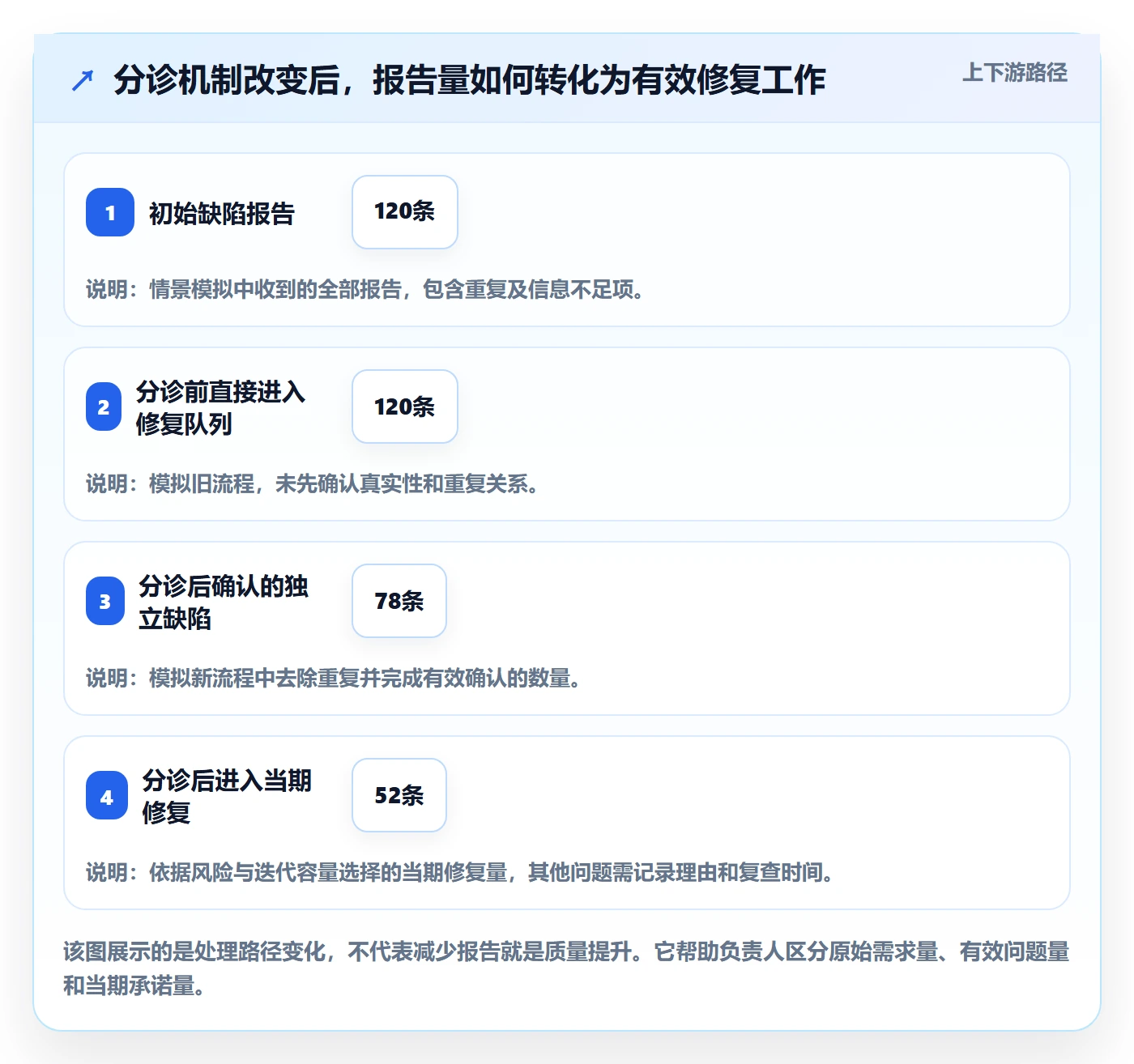

为了避免把示例数字误读成行业基准,下面的数值都是情景模拟。设想一个迭代中收到 120 条报告:分诊前,团队把所有新报告都放进开发待办;调整后,先用重复检查、复现信息和影响范围过滤,再把高风险问题送入快速决策。

示意中,分诊后进入修复队列的数量减少,不表示团队少做了工作。相反,团队把时间用于确认关键问题、合并重复报告和补足证据。评估是否成功,要看高风险问题的确认速度、无效修复投入和验证结果,而不是只看待办项减少了多少。

缺陷管理方法大全:项目负责人Bug / 缺陷实操方法落地清单

4. 观察分布比盯住平均值更能发现流程堵点

平均修复周期容易掩盖长尾问题。假设大多数低风险缺陷两天内关闭,但少数跨团队缺陷卡了三周,整体平均值可能仍然看起来尚可。更有用的做法是把周期拆为“报告到确认、确认到分派、分派到修复、修复到验证”,找出等待最长的环节。

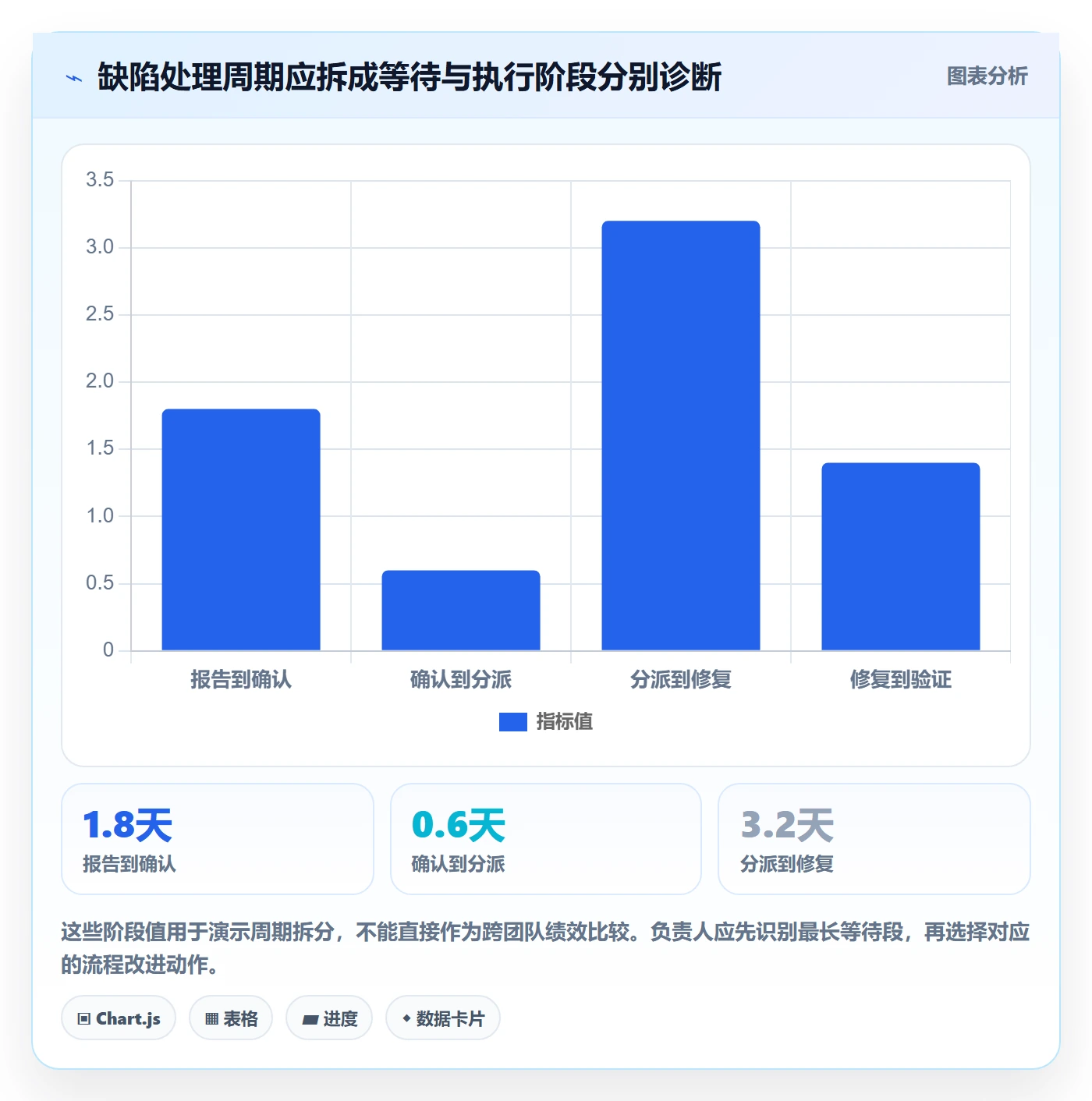

下图中的数值同样是情景模拟。它表达的是分析方法:如果确认阶段占用时间明显,优先改善报告质量与分诊责任;如果修复到验证时间偏长,则检查测试环境、回归资源和发布节奏,而不是简单要求开发写得更快。

缺陷管理方法大全:项目负责人Bug / 缺陷实操方法落地清单

5. 发布决策要看风险组合,不看单一缺陷总数

发布前,我会把未关闭缺陷按严重度、影响范围、置信度、绕行方案和修复风险放在一起评估。单个高风险问题可能足以阻断发布;一批低风险问题也可能因为集中在同一条核心路径而形成不可接受的组合风险。

如果问题涉及数据不可逆损失、安全、资金准确性或合规义务,不能用“只有一条”降低关注度。反过来,十条文案和布局问题也不必自动阻断发布。发布门槛应由后果和证据决定,并由有权承担业务风险的人确认。

六、从接收到关闭:项目负责人可直接使用的实操清单

1. 新缺陷进入时,先做信息质量检查

项目负责人或分诊人员应先判断报告是否能被理解,而不是第一时间寻找开发责任人。下列清单适合放在缺陷模板或团队操作说明中,字段可按产品类型删减。

  • 标题是否写明现象和对象,而不是只写“有问题”“页面异常”。
  • 是否说明发生环境:产品版本、设备、浏览器、系统、账号角色、地区或网络条件。
  • 是否提供从初始状态开始的复现步骤,以及问题出现的频率。
  • 是否明确预期结果与实际结果,两者不能只写“应该正常”。
  • 是否有截图、录屏、请求信息、日志或错误时间点;附件是否去除敏感信息。
  • 是否说明影响用户、业务、数据或客户承诺,未知时标明需要调查。
  • 是否搜索过相似报告,可能重复时关联已有记录而非另起单。

信息不完整时,不要简单退回并写“请补充”。应指出缺少什么、由谁补充、何时复查。对于可能涉及重大风险的报告,即使证据不完整,也应先安排快速确认,不能因为表单没填满就忽略。

2. 分诊时完成四个决策,而非只改优先级

每条确认后的缺陷至少需要形成四个决定:是否为产品缺陷;由哪个模块或团队负责;处理优先级和目标版本是什么;如果不在当前版本处理,何时以及因为什么重新评估。

如果负责人不能当场决定,也要给出下一步调查任务和时限。比如“由服务团队在今天 16:00 前核对回调日志;若发现订单状态不一致,升级为阻断级;若仅为页面缓存,进入当前迭代修复”。这比“先观察”更可执行。

3. 修复阶段要求留下可验证的信息

修复说明不应只有“已修复”。至少记录改动范围、修复版本、根因或当前假设、可能受影响的模块、验证方式,以及是否需要数据修复或配置调整。对于高风险问题,还应说明回滚策略和监控信号。

项目负责人不需要代替开发写技术方案,但要确保交付信息足以支持测试和发布判断。若问题根因尚未确认,应如实注明“暂定原因”,不要把推测写成定论。

4. 验证阶段区分“复现通过”和“回归通过”

复现通过表示原来的触发步骤不再出现问题;回归通过则表示相关功能没有因修复受到破坏。两者不是一回事。缺陷修复涉及接口、权限或共享组件时,测试范围应超出原始步骤,覆盖相邻角色、边界数据和失败路径。

验证失败时应重新打开原缺陷,并记录失败版本、执行环境和实际结果。只有当新问题确实不同、根因不同或影响范围明显独立时,才拆成新缺陷并建立关联,避免通过大量新单掩盖原问题未解决的事实。

5. 关闭时核对证据和风险接受记录

关闭前检查:测试是否使用正确版本;复现路径是否验证;必要回归是否完成;附件和日志是否能支持结论;是否存在待执行的数据修复、配置变更或用户沟通;不修复项是否有明确风险接受人和复查条件。

若缺陷因“无法复现”关闭,应记录尝试环境、次数和时间范围,并设置重新打开条件,例如用户提供新日志或监控再次出现同类错误。否则,“无法复现”很容易变成永久归档未知风险的借口。

6. 用固定节奏治理积压,不要等到发布前清仓

建议按风险安排节奏:高风险事项出现即处理;普通新缺陷按日或按工作日快速分诊;未决问题按迭代或每周复查;发布前集中核对阻断级、高优先级及风险接受项。节奏不是为了多开会,而是让不同类型的问题在合适的时间得到决策。

积压治理时,先清理重复项和信息不足项,再确认长期未动的问题是否仍有效,最后才讨论排期。不要为了让看板变干净而批量关闭旧问题;每次关闭都应留下原因,必要时转成需求、技术债或风险事项。

七、指标与看板:让数据帮助判断,不让数据替代判断

1. 建立少而有解释力的核心指标

项目初期不需要几十个质量指标。我通常先选能对应行动的指标:高风险未决数量、报告到确认时长、确认到分派时长、修复验证周期、重新打开率、发布后逃逸缺陷和重复缺陷比例。每项都要写清统计范围、时间窗口和分母。

例如,“重新打开率”要说明是重新打开的缺陷数除以已验证关闭数,还是除以所有关闭项;“逃逸缺陷”要说明是否只统计生产环境、是否按用户影响级别筛选。口径不清,图表再漂亮也无法支持决策。

指标 它能提示什么 需要配套检查什么 不要据此直接推断什么
报告到确认时长 信息补齐、重复识别或分诊排队是否缓慢 报告来源、复杂度、工作日口径 某个团队是否工作懈怠
修复验证周期 实现、环境准备和测试协作是否存在等待 问题复杂度、版本节奏、测试资源 开发编码速度的单一排名
重新打开率 修复质量、复现条件或验证覆盖是否不足 重新打开原因、严重度、责任边界 仅凭比例判断某个人能力
发布后逃逸缺陷 上线前检测与风险控制是否有盲区 用户影响、发现渠道、发生时间、版本范围 所有逃逸都能靠增加测试数量解决

2. 用分层看板替代一张拥挤的大表

缺陷看板至少可以分成四种视图:新报告与待确认;当前迭代处理中;发布阻断与高风险;长期未决及风险接受。不同角色只看与其决策相关的信息,既能减少噪声,也不必为了统一视图把所有工作塞进同一列。

对于跨多个产品线的组织,可以按服务、团队、版本和风险等级过滤,同时保留统一定义。像 PingCode 这类面向中大型组织的项目管理平台,可作为集中关联需求、迭代、测试和缺陷的示例;实际选型仍应检查权限隔离、通知能力、报表口径、数据导出、工作流配置成本和迁移方式。

3. 看趋势时,先控制变化因素

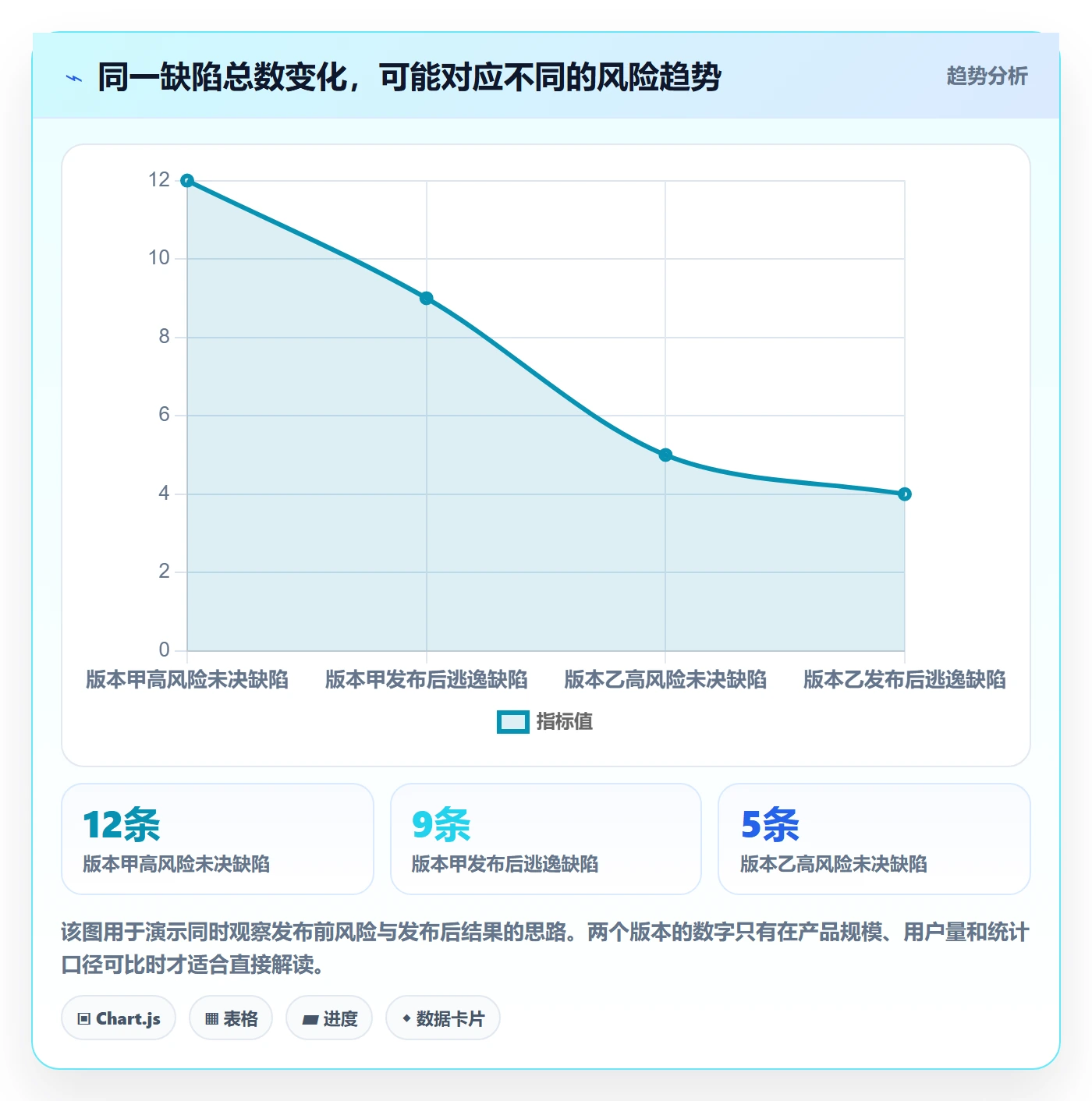

不同版本的测试范围、用户量、功能规模和报告渠道不同,不能简单比较缺陷总数。若要看趋势,可同时记录版本规模、测试执行量、活跃用户或请求量等背景条件,并把严重度分布、缺陷来源和发现阶段作为补充维度。

图中的示意数据用于说明趋势判断,不是行业基准。只有在统计口径相同的前提下,比较“每千次关键流程执行的缺陷数”或“每个版本逃逸的高风险缺陷数”才更有意义;如果分母变了,数量变化可能只是覆盖规模改变。

缺陷管理方法大全:项目负责人Bug / 缺陷实操方法落地清单

4. 指标要触发具体动作,才值得长期维护

如果某指标持续变差,却没有人负责调查或采取行动,它只是报表装饰。每个核心指标都应绑定一个触发条件和响应动作,例如高风险问题超过团队约定阈值时召开发布评估;确认等待超过目标时检查分诊排班;重新打开率上升时抽样复核修复说明和测试覆盖。

阈值不必照搬其他企业。团队可以先观察数个迭代的基线,再根据风险容忍度设定预警线。基线用于发现变化,不代表优秀标准;更不能把不同复杂度、不同业务责任的团队用一个目标值简单排名。

八、不同情况下的行动建议与取舍

1. 小团队:先保证责任明确,不要过度流程化

小团队通常沟通距离短,适合保持精简流程:一个负责人完成确认和分派,开发负责修复说明,测试或非修复者负责验证。优先级口径可以只有三档,但需要明确每档对应的行动和目标时间。

小团队的主要风险不是工具功能不足,而是关键决定只存在于聊天记录中。即使使用轻量表格或某项目管理工具,也要把复现步骤、处理结论、版本和验证结果沉淀下来。团队规模增长后,这些信息才能支持交接和趋势分析。

2. 多团队组织:统一口径,保留团队执行差异

百人以上组织需要统一的是定义、数据口径和跨团队升级机制,不一定要强制每个团队采用完全相同的操作步骤。统一严重度、重复缺陷处理、发布风险和关闭依据;团队可以根据研发模式决定分诊频次、自动化规则和内部状态。

采用平台时,应先梳理现有流程,再配置工具。先画出缺陷从报告到关闭的真实路径,标注跨团队交接点与等待时间,再决定哪些字段必填、哪些状态自动流转、哪些通知需要升级。反过来先开一堆字段,往往只会把混乱数字化。

3. 迭代型产品:重视容量与风险组合

采用迭代交付的团队,应在计划阶段留出缺陷处理容量,而不是把所有资源都承诺给新功能。预留比例不能照搬固定数字,应结合过去几个迭代的缺陷工作量、线上稳定性和交付不确定性确定,并持续复盘。

当缺陷工作量突然超过预留容量时,不应自动压缩测试时间。负责人应重新评估新功能范围、发布日期、风险级别和可接受的临时方案。短期按期上线但把验证砍掉,可能把成本推迟到生产事故、客户支持和数据修复阶段。

4. 受监管或高风险业务:验证与审计优先于流程速度

涉及资金、个人信息、医疗安全、关键基础设施或强监管要求的系统,应提高证据留存和审批要求。缺陷处理需要能追溯谁判断了风险、依据是什么、验证了哪些场景、是否做过回滚演练,以及接受剩余风险的人是谁。

这类团队可以接受更长的关闭周期,但不能接受“状态已关、证据缺失”。是否采用双人复核、独立验证、变更审批或专项回归,应基于潜在损害和组织要求决定,而不是为了流程形式一概增加步骤。

5. 发布前发现阻断级缺陷:先止损,再争论责任

当核心功能不可用、数据可能损坏或安全边界失守时,第一步是限制风险扩散:暂停发布、关闭入口、回滚、降级或启用人工核查。选择哪种动作取决于影响范围、恢复时间和回滚安全性。

止损后再确定根因和责任。上线窗口、团队绩效和已投入成本都不能改变风险本身。项目负责人应记录决策时间、证据、参与者和下一次检查点,避免多个团队在等待“谁来拍板”时让影响持续扩大。

6. 旧缺陷积压过多:分层清理,不要一次性关账

对长期积压,先按用户影响、重复关系、版本适用性和当前可复现性分组。已被新版本修复的、重复的、需求已变更的、仍影响用户的,处理方式各不相同。对无法确认的旧报告,可设定集中核查窗口,联系报告人或补查日志后再决定。

清理时至少保留原始报告、关闭理由、关联问题和判断日期。若为了美化看板把大量旧单改为关闭,却没有重新确认,历史数据会失去意义,之后也无法分析哪些问题反复逃逸。

7. 什么时候值得引入专门平台,什么时候先简化流程

当缺陷分散在多个系统、版本关联不清、跨团队通知依赖人工、报表口径反复争论,或权限审计和历史追溯无法满足要求时,专门的平台可能带来收益。评估时应做真实场景演示:一条缺陷能否关联需求、版本、测试记录和发布结果;变更权限后历史是否可追溯;数据能否导出和迁移。

如果团队只有少量项目、责任关系简单、记录质量尚未建立,先统一字段和处理约定可能比采购复杂系统更有效。工具能降低重复劳动,却不能自动替团队定义“什么算阻断”“谁接受风险”“何时可以关闭”。先把决策规则讲清楚,再让工具承载规则,通常比先配置工作流更省成本。

8. 流程速度与控制强度之间的取舍

更少的审批和字段可以提高低风险问题的处理速度,却可能让重要证据缺失;更严格的验证和复核能降低高风险问题遗漏,却会增加等待。合理做法不是选一个极端,而是按风险分层:低风险问题走轻流程,高风险问题增加证据、复核和发布控制。

取舍时我会问三个问题:出错后损失是否可逆;问题影响是否能快速发现;团队是否有可靠的绕行与回滚机制。损失越不可逆、发现越困难、回滚越不可靠,就越应该投入更强的验证与审批。

九、30天落地计划:从规则试运行到复盘改进

1. 第一周:统一定义和最小字段

先邀请产品、开发、测试、运维或业务代表,对严重度、优先级、重复缺陷、无法复现、关闭和风险接受达成统一定义。只保留能帮助判断与追溯的必要字段,并为每个字段指定填写角色和时点。

本周不要急着上线复杂自动化。先抽查近期 20 至 30 条缺陷,记录最常见的信息缺口、重复原因、等待环节和关闭争议。样本数量只是团队内部诊断用,不代表统计学上可以推断全组织情况。

2. 第二周:选一个团队或产品线试运行

选择问题类型较典型、负责人愿意参与的范围试行两周。明确分诊负责人、处理节奏、升级路径和发布门槛。试点的目标不是证明新流程完美,而是找出字段是否难填、状态是否多余、决策是否仍靠私聊。

每周抽样检查高风险和长期未决问题,观察记录是否有证据、期限和责任人。若团队为了填字段大量复制粘贴,应调整模板;若经常在状态之间来回移动,应重新定义出口条件。

3. 第三周:建立最小看板和指标口径

先上线少量看板:待确认、高风险未决、当前迭代、待验证和长期未决。对核心指标写清分子、分母、时间窗口和排除规则,确保不同团队讲的是同一种“周期”和“关闭”。

如果平台支持自动化,可以先做低风险规则,例如提交后提醒补充字段、待验证超时提醒责任人、阻断级变更通知发布负责人。涉及自动关闭、自动降级或自动排除的规则要谨慎,因为它们可能让风险在无人确认时消失。

4. 第四周:用复盘决定扩大、修改或停止

试点结束时,不只问“大家觉得方便吗”,还要检查:报告信息是否更完整;高风险问题是否更早确认;分诊等待是否缩短;验证失败是否更容易追溯;团队是否增加了不必要的录入时间。可用同一团队试点前后的数据做方向性比较,但要同时记录版本、工作量和用户规模变化。

如果新流程增加负担,却没有让决策更清楚,应删减规则;如果关键风险仍靠口头提醒,应补上责任和升级机制;如果单一团队有效但跨团队不适用,可以统一底线、保留局部差异。流程的目标是减少风险盲区,不是让所有看板长得一样。

十、总结:把缺陷管理做成可验证的判断系统

1. 项目负责人下一步可以立即做什么

缺陷管理真正的难点,不是缺少一个新的状态,而是团队经常在证据不足时承诺修复、在风险不清时决定发布、在没有验证时关闭问题。把这三个决策点管住,通常比增加更多字段和会议更有价值。

下一步可以从本周开始:抽查最近一轮缺陷,找出五条高风险或长期未决记录;检查它们是否有复现证据、明确责任人、处理期限、风险理由和验证结论;再选一个最常见的缺口,修改模板或分诊规则,连续观察两个迭代。

2. 最值得坚持的专业判断

我对缺陷管理的核心判断是:缺陷数量是输入,风险判断是过程,经过验证的关闭才是结果。任何只优化其中一段的做法,都可能把问题推到下游:报告越多但不确认,开发队列越拥挤;修复越快但不回归,线上风险越高;关闭越多但不留依据,历史数据越不可信。

好的方法不要求每个团队使用同一套复杂流程,而是让团队在风险变化时做出一致、可解释、可追溯的选择。先让每条重要缺陷有人判断、有证据、有时限、有验证;再根据真实数据调整流程和工具,缺陷管理才会从“记录问题”变成“降低损失”。

常见问题解答(FAQ)

1. 项目负责人如何把缺陷管理流程真正落地?

我负责的项目里,缺陷经常被提出来,却没人说得清接下来由谁处理、什么时候要处理。我想建立一套团队能坚持执行的流程,但不希望流程复杂到大家只是在填表。

先把流程压缩成六个状态:待确认、待修复、修复中、待验证、已关闭、暂不处理,并为每次状态变更指定负责人。新缺陷进入待确认后,由项目负责人或轮值人员在一个工作日内检查描述、复现条件和影响范围;确认有效后再分派开发,修复完成后由测试或提出者验证。

以一个两周迭代为例,可以约定每天处理新缺陷、每周至少一次清理积压,不必等到迭代结束才集中救火。流程是否有效,不看状态数量,而看缺陷是否长期无人认领、修复后是否有人验证,以及每个暂不处理项是否写明理由和复查时间。

2. Bug 的严重程度和处理优先级应该怎么区分?

我以前会把“影响很大”和“马上要修”当成一回事,结果有些影响面有限但卡住上线的问题被排在后面。现在我想知道,项目负责人该用什么依据定级,才能少一些凭感觉争论?

严重程度描述缺陷造成的损害,优先级描述团队何时处理;两者相关,但不能互相替代。可以分别评估功能影响、受影响用户范围、是否有绕行方案和修复风险:例如,核心支付流程完全不可用通常是高严重、高优先级;低频报表显示偏差可能是中低严重,但若影响当日结算,也可能需要立即处理。

分歧时要求提出者补充用户场景、发生频率和业务后果,再由产品、研发、测试共同确认;不要只凭“客户很急”或“代码改起来简单”决定优先级。定级规则应在团队内用真实案例校准,每个迭代复盘一次误判,避免级别逐渐失去区分度。

3. 缺陷描述至少要写哪些信息,才能减少来回追问?

我提交过一些问题,只写了“页面报错”或贴一张截图,开发同事往往还要再问设备、账号和操作步骤。我想知道怎样写才算足够复现,又不会把每张缺陷单都写成很长的报告?

让接手者能够按描述重现,是缺陷单的最低标准。建议至少写清环境与版本、前置条件、逐步操作、实际结果、预期结果;涉及偶发问题时,再补充发生时间、频率、日志或录屏,并对敏感信息脱敏。

比如不要只写“提交失败”,而应写“测试环境版本 2.4.1,使用已绑定地址的账号,在购物车将数量改为 3 后点击提交,页面提示失败;预期生成订单,连续复现 3 次”。如果暂时无法稳定复现,应标记为待补充或偶发问题,记录已排查范围,而不是直接判定无效;这样既节省追问时间,也避免凭猜测修改代码。

4. 项目负责人如何判断缺陷修复后可以关闭?

我遇到过缺陷单显示已修复,但用户第二天又报同样的问题;也遇到过测试只验证了一个入口,其他入口仍然出错。我想建立明确的关闭条件,同时避免为了追求形式把每个问题都做过度回归。

关闭不是开发提交代码的同义词,而是修复结果经过与风险相称的验证。低风险界面问题可以验证原复现步骤及相邻状态;涉及权限、金额、数据迁移或核心流程的问题,应覆盖关键边界条件,并确认没有破坏相关功能。缺陷单中保留验证版本、验证人、结果和必要证据;

若仍可复现,应退回修复并附上新证据,若无法验证则保持待验证,而不是提前关闭。项目负责人还应观察重开率:例如连续几个迭代中重开缺陷集中在同一模块,就应检查需求澄清、代码评审或测试覆盖,而不只是催促单个问题更快关闭。

核心关键词

读者评论

杜
杜书瑶

我们团队以前把“待确认”当缓冲区,结果不少单子几周没人碰。后来加了确认负责人和补充信息期限,积压确实少了;不过偶发问题仍很难定期限,通常还得安排专人取证。

白
白若宁

严重度和优先级分开后,争论少了一些,但跨部门时标准还是会漂。尤其客户催得急、实际影响却有限的情况,最好把插队理由和原排期影响一起记下来。

段
段思源

关闭率单独看容易失真,这点很有体会。我们还会抽查已关闭的问题是否能按原步骤复现;只是复开率也受测试覆盖影响,拿来横向比较团队时需要谨慎。

文章包含AI辅助创作:缺陷管理方法大全:项目负责人Bug / 缺陷实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514506

赞 (0)
飞飞飞飞
关闭管理方法大全:跨部门团队Bug / 缺陷最佳实践落地清单
上一篇 40分钟前
Bug / 缺陷问题全流程:项目负责人入门指南与一文讲清
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
