我做研发效能与项目治理咨询这些年,最难忘的一次复盘发生在两年前。一家 200 人规模的 SaaS 公司,季度末进度周报上写着「整体完成率 87%,风险可控」,两周后核心版本延期 23 天上线,三个下游业务方的排期全部被打乱。复盘会上我问了一句:你们的 87% 是怎么算出来的?会议室安静了十几秒,最后研发负责人说,任务系统里「已完成」的任务数除以总任务数。没有权重、没有完成定义、没有依赖关系,一个跨 6 个团队、包含 340 个任务的版本,进度被压缩成了一个由「谁记得点完成」决定的数字。
这件事之后,我逐渐形成一个判断:大多数团队的进度跟踪失真,问题既不在执行力,也不在工具,而在「进展流程与规范」这件事从来没被当成一件正经事来建。没有计划基线,就没有偏差可言;没有完成定义,完成率就只是一种情绪;没有分层指标,进度就只能靠一个百分比硬撑。这篇文章我会把这套东西拆开讲透,四层指标体系、指标字典、阈值设定方法、周会与复盘机制,以及不同规模组织该怎么取舍。
一、先给结论:进度跟踪的失真是规范问题,不是执行力问题
1. 一句话结论:口径先于数据,数据先于分析
我见过太多团队在「分析」这一步反复挣扎,却从没在「口径」这一步花过时间。他们买看板、配仪表盘、拉燃尽图,最后发现图上的线和现实完全是两回事。原因很简单:指标的可靠性上限,由口径的严谨程度决定,而不是由可视化工具的精美程度决定。
所以我的核心结论只有三句话:统一口径,分层看数,数据必须触发动作。这三句话是有顺序的,跳过任何一步,后面都是白做。统一口径解决「数字可不可信」,分层看数解决「数字够不够用」,触发动作解决「数字有没有用」。
2. 同一个项目,三种口径给出三个完全不同的结论
回到开头那个项目,我后来把它 340 个任务重新按三种口径算了一遍,结果差异大到让人不舒服。按任务数算是 87%,按人天加权算是 62%,而按关键路径上的任务完成度算,只有 41%。
更关键的是第四个数字:4 个对外承诺的里程碑,只有 1 个准时达成,准时率 25%。如果周报上放的是这一行,管理层的反应会完全不同。完成率高的项目可能正在失控,完成率低的项目可能一切正常,区别只在于你用哪个口径。

3. 指标体系要分四层,而不是列一张清单
市面上一谈进度指标,就是「产品经理必备的 10 个指标」,然后罗列定义。这种清单没有决策价值,因为它不回答「什么时候该看哪个」。我更推荐按四层来组织:结果层、过程层、风险层、质量层。
结果层回答「我们承诺的东西交付了吗」,过程层回答「我们流动得顺不顺」,风险层回答「什么时候会出事」,质量层回答「跑得快是不是在拿质量换的」。四层缺任何一层,进度跟踪都会退化,缺风险层,永远在救火;缺质量层,上线后开始还债。

二、背景与真实场景:为什么全绿的周报下面藏着延期的项目
1. 场景一:完成率在涨,关键路径在原地踏步
进度报表最容易骗人的地方,是它把「做了多少事」和「离交付还有多远」混为一谈。一个版本 340 个任务,其中 280 个是配置、文档、小优化,60 个是主流程开发。当那 280 个被清掉,完成率能冲到 82%,但真正决定上线的 60 个任务可能只完成了三分之一。
我在一家做企业协同产品的公司看到过极端版本:迭代第 8 天,完成率 76%,团队非常自信,结果最后 3 天有 4 个关键任务连续爆出技术方案返工,交付日推迟 11 天。事后统计,那 76% 里,78% 的工作量集中在对交付日期没有影响的低权重任务上。
2. 场景二:跨团队依赖是进度数据的黑洞
单团队内部的进度其实相对好管,真正吃掉排期的是跨团队依赖。典型情况是:A 团队的登录模块改造依赖 B 团队的统一鉴权服务,B 团队自己也有排期,两边在各自的任务系统里都是「进行中」,但在跨团队的视角下,这个依赖已经逾期 9 天了,没有人上报。
原因在于,传统的进度跟踪只跟踪「任务」,不跟踪「依赖」。依赖没有负责人、没有截止时间、没有老化提醒,它在两个团队的报表夹缝里消失了,直到上线前三天才被 QA 发现。
3. 场景三:质量债在最后一公里集中爆发
还有一个更隐蔽的场景:进度一切正常,直到 UAT 阶段突然发现 40 多个遗留缺陷,回归测试量翻了三倍,上线窗口被迫后移。这时候看进度数据已经没用了,因为问题不是「做慢了」,而是「做得不够对」。
这类项目的共同特征是:过程层指标健康(Cycle Time 稳定),结果层指标也健康(里程碑按计划推进),但质量层指标在悄悄恶化,返工率上升、缺陷逃逸增加、单元测试覆盖率下降。只有把四层指标放在一起看,才能提前 2-3 周看到这个风险。

三、拆解常见误区:六个把进度数据做废的习惯
1. 把完成百分比当成进度
完成百分比最大的问题是主观。同一件事,有人做到 70% 就说完成,有人做到 95% 还说没完成。更要命的是,它天然鼓励「拆小任务刷完成率」,把一个 5 天的开发拆成 10 个 0.5 天的小任务,完成率数字会好看得多。
我的处理方式是:要么用完成定义(DoD)强行约束什么叫完成,要么干脆不用百分比,改用「剩余待完成工作量」。后者是燃尽图的逻辑,也更符合实际,团队更容易判断「还剩多少」,而不是「已经做了百分之多少」。
2. 把故事点速度当产能指标
故事点是相对估算单位,它的意义只在同一个团队内部、同一段时间内做趋势对比。一旦跨团队比较,或者用它算「人均产能」,数据立刻失效。
我在一次跨团队复盘里见过两个团队被拉出来比较速度:A 团队每迭代 42 点,B 团队每迭代 26 点,管理层认为 A 效率更高。实际情况是 A 团队的 1 点大约等于 B 团队的 0.4 点,换算过来两边产出差不多。用故事点速度考核团队,等于逼团队把所有估算往上抬一倍。
3. 把挣值法和流动指标混在一起下结论
挣值法(EVM)里的 SPI、CPI 这类指标,前提是范围相对稳定、基线相对清晰。它在有合同约束的交付型项目里很好用,能提前预警成本和进度偏差。但把它套在需求频繁变动、每周都在调整范围的迭代型项目上,结果就是 SPI 永远小于 1,永远在报警,最后所有人都学会忽略它。
反过来,把 Cycle Time、吞吐量这类流动指标用在有严格里程碑承诺的交付项目上,也会失真,流动指标衡量的是「流动效率」,不衡量「这个月必须交的东西交了没有」。这两套指标服务的是两种不同的管理假设,不该在同一张报表里下同一个结论。

4. 指标越多越好,结果谁都不看
我见过一张包含 38 个字段的进度看板。上线三个月后,团队的实际用法是:只看第一行的燃尽图和最后一行的上线日期。中间 36 个字段全部沦为填报负担。
指标的边际价值是递减的,而边际成本是递增的。每增加一个指标,就增加一份填报动作、一次口径解释、一场口径争议。我的经验阈值是:单个团队的周度进度看板,核心指标控制在 8-12 个;跨团队汇总视图控制在 5-7 个。
5. 把指标直接用于绩效考核
这是最危险的一条。一旦 Cycle Time 或缺陷数进入个人绩效,数据就会立刻朝有利方向变化,而不是朝真实方向变化。Cycle Time 变短,可能是因为任务被拆得更碎;缺陷数下降,可能是因为缺陷被记到了别的分类里。
我的建议很明确:进度指标用于改善系统,不用于评价个人。要看人的表现,用目标达成、能力成长、协作反馈这些更综合的方式,别让一个自动采集的数字去承担它承担不了的责任。
6. 阈值照搬行业数字
「Cycle Time 超过 5 天就是红灯」这类说法听起来专业,实际上没有普适性。一个做底层 SDK 的团队,一个任务的 Cycle Time 天然就比做运营后台的团队长。阈值必须基于团队自己的历史数据来定。
可行的做法是:取过去 6-8 个迭代的同一指标,算中位数和 75 分位。中位数附近设为绿灯,75 分位设为黄灯起点,超过 90 分位设为红灯。阈值是相对的,它的作用是发现"这次和以往不一样",而不是去对齐某个外部标准。

四、专业判断逻辑:先立规范,再立指标,最后才是分析
1. 规范第一层:计划基线
基线是进度跟踪的参照系。没有基线,「偏差」这个词没有意义,因为你不知道原本应该在哪。基线至少要包含三样东西:范围(这个版本交付什么)、里程碑(每个节点哪天完成)、依赖关系(谁等谁)。
基线的关键纪律是版本化。变更不是问题,变更不留痕才是问题。每次调整范围或日期,都应该记录变更原因、影响天数和批准人。这样你才能回答那个最要命的问题:这个项目为什么延期了?是执行不力,还是范围被加了 40%?
2. 规范第二层:完成定义(DoD)
DoD 是解决完成率主观性的唯一办法。它是团队对「什么叫完成」的书面共识,通常按任务类型分别定义。开发任务的完成可能是「代码合并 + 单元测试通过 + 自测通过 + 无阻塞缺陷」,测试任务的完成可能是「用例执行完毕 + 缺陷已归档 + 报告已输出」。
我坚持一个原则:DoD 必须由团队自己写,而不是由 PM 单方面下发。下发的 DoD 会被执行成形式主义;团队自己写的 DoD,才会在站会上被真正用来质疑「你确定这个算完成了吗」。
3. 规范第三层:数据源与更新节奏
进度数据必须只有一个主数据源。如果任务状态在项目管理工具里,那么它以工具中的状态为准,日报里的口头描述不作为进度依据。多数据源并存是所有进度争议的根源。
更新节奏建议分级:任务状态由执行人实时更新(这是纪律,不是额外工作);迭代看板每日自动刷新;周度进度报告固定时间点生成;跨团队依赖状态每日评审一次。节奏定得太密会变成噪音,太稀会失去预警能力,日更状态 + 周度汇总是我验证过最平衡的组合。
4. 规范第四层:角色责任与升级机制
每一个进度数据都必须有明确的责任人。任务状态由执行人维护,阻塞必须由发现者当天上报,依赖逾期由依赖接收方负责跟进,里程碑风险由 PM 负责对外通报。没有责任人的指标,最后都不会有人维护。
升级机制要写清触发条件和时限。我常用的规则是:阻塞超过 2 个工作日未解决,升级到模块负责人;超过 4 个工作日,升级到项目负责人;影响关键路径的,直接进入周会议题。升级不是打小报告,它是组织的减压阀。没有明确的升级路径,问题会在基层积压到无法挽回。

5. 四层指标字典:每个指标回答什么问题
下面这张表是我在多个团队反复使用的指标字典模板。注意最后一列,如果一个指标没法对应到一个具体动作,它就不该出现在你的看板上。
| 层次 | 指标 | 计算口径 | 数据源与频率 | 阈值设定方向 | 触发动作 |
|---|---|---|---|---|---|
| 结果层 | 里程碑准时率 | 准时达成的里程碑数 / 计划里程碑数 | 里程碑表,周度 | 低于团队历史中位数即为关注 | 未准时里程碑进入周会议题,评估是否重设基线 |
| 结果层 | 计划偏差天数 | 实际完成日 – 基线完成日 | 里程碑表,周度 | 黄灯 +1~3 天,红灯 >3 天 | 红灯触发范围调整或资源协调 |
| 结果层 | 基线变更频率 | 周期内基线变更次数 / 周期长度 | 变更记录,周度 | 参照团队上一季度均值 | 连续上升时复盘变更来源与审批质量 |
| 过程层 | Cycle Time | 任务从开始到完成的中位耗时 | 任务系统流转日志,周度 | 以团队 6-8 迭代 75 分位为黄灯起点 | 上升时按状态拆解,定位在哪一段等待 |
| 过程层 | 吞吐量 | 单位周期完成任务数 | 任务系统,周度 | 看趋势不看绝对值 | 持续下降时检查 WIP 是否过高 |
| 过程层 | 在制品数量(WIP) | 处于进行中状态的任务数 | 看板实时 | 超过团队人数 ×1.5 需关注 | 超过上限时暂停拉入新任务 |
| 过程层 | 流动效率 | 有效工作时间 / 总前置时间 | 状态日志,月度 | 低于 30% 需结构性分析 | 识别等待环节并单独立项改善 |
| 风险层 | 阻塞任务数 | 当前标记为阻塞的任务数 | 任务系统,每日 | 较上周均值上升 50% | 当日站会逐个过,明确解阻负责人 |
| 风险层 | 平均阻塞时长 | 阻塞解除时间 – 阻塞开始时间 | 阻塞记录,周度 | 超过 2 个工作日为黄灯 | 按升级机制逐级上报 |
| 风险层 | 依赖逾期率 | 逾期依赖数 / 总依赖数 | 依赖台账,每日 | 超过 10% 为黄灯 | 逾期依赖进入跨团队同步会 |
| 风险层 | 风险老化天数 | 风险项从登记到关闭的天数 | 风险台账,周度 | 超过 10 个工作日未关闭 | 重新评估风险等级或调整应对策略 |
| 质量层 | 返工率 | 返工任务数 / 总完成任务数 | 任务系统标签,周度 | 超过 15% 为黄灯 | 分析返工来源,在源头改善需求或方案质量 |
| 质量层 | 缺陷逃逸数 | UAT 及生产阶段发现的缺陷数 | 测试系统,每版本 | 以上一版本为基准 | 连续两版本上升时强化准入检查 |
| 质量层 | UAT 通过率 | 一次通过用例数 / 执行用例数 | 测试系统,每版本 | 低于团队历史均值 10 个百分点 | 评估是否延后上线窗口 |
| 质量层 | 上线回滚率 | 回滚发布数 / 总发布数 | 发布系统,月度 | 任一版本回滚即复盘 | 回滚事件纳入发布前检查清单 |
这张表可以直接作为指标字典的起点。但要注意两件事:第一,口径里的每一个词都要和团队确认,比如「开始」是指认领任务还是指正式投入;第二,不要一次性启用全部 15 个指标,先选结果层 2 个 + 风险层 2 个 + 质量层 1 个,跑两个迭代再加。
6. 用配置化的方式管理指标口径
指标口径会变,而且应该变。问题在于口径一变,历史数据就要重新解释。我的做法是把指标定义写在配置里,和代码一起版本管理,每次口径调整都留下一条变更记录。
# 进度指标口径配置(示例,YAML 结构)
metric: cycle_time_median
level: process # result / process / risk / quality
definition: "任务从「进行中」状态首次进入,到「已完成」状态的时间中位数"
scope: "按团队 + 按任务类型分别统计,不跨团队合并"
data_source:
system: project_management_platform
field: status_transition_log
state_start: in_progress
state_end: done
exclusions: # 必须显式声明排除规则,否则口径会被反复质疑
task_type: "子任务"
flag: "会议/行政类"
period: "法定假期(按工作日历扣除)"
threshold:
baseline_window: 8 # 用过去 8 个迭代计算分位
yellow: p75
red: p90
owner: "研发负责人"
review_cycle: "monthly"
action_on_red: "按状态拆解定位等待环节,超 2 个迭代未改善则立项改善"
这段配置的价值不在于技术实现,而在于它把「口径」从口头共识变成了可追溯的文档。当两个人对同一个数字有不同理解时,你们可以打开这份配置,而不是开会争论一小时。
五、具体案例:一个 150 人研发组织的三个月进度治理改造
1. 改造前的基线数据
这是我前年深度参与的一个项目。客户是一家做企业级软件的公司,研发体系约 150 人,分为 7 个研发小组,产品线单一但模块耦合度高,同时要支持私有化交付。改造前我做了两周的数据摸底,问题非常典型:
- 进度报告靠各组长每周手工汇总,口径不统一,平均延迟 1.5 天。
- 没有统一的任务主数据源,三个组用工具 A,两个组用工具 B,两个组用表格。
- 跨团队依赖靠口头约定,没有台账,逾期率无法统计。
- 质量数据在测试系统里,和进度数据完全隔离,直到 UAT 才发现问题。
摸底期我们回溯了最近 6 个版本,算出的基线是:里程碑准时率 61%,平均阻塞时长 6.2 天,依赖逾期率约 34%(部分数据靠事后补录,属于估算),缺陷逃逸 18 个/版本,跨团队进度同步会平均 90 分钟。
2. 工具落地:从 Jira 到国产化平台的迁移过程
因为客户有私有化部署和国产化替代的硬性要求,我们评估后选择了 PingCode。这里我要说明一下选择逻辑,因为它直接影响了后面数据能不能算准。
客户原有的任务数据在 Jira 上积累了三四年,历史数据必须迁移过来,否则无法做趋势对比。PingCode 支持 Jira 平滑迁移,这一点在当时是决定性的,迁移不是把数据搬过去就完了,字段映射、状态机对齐、权限体系重建这三件事才是真正的难点。
同时,客户服务的是中大型企业及 100 人以上组织,数据不能出内网,私有化部署是刚需。这一点上,支持私有化部署的国产平台在合规和网络策略上确实更省事,不用花两周去跟安全团队解释数据流向。

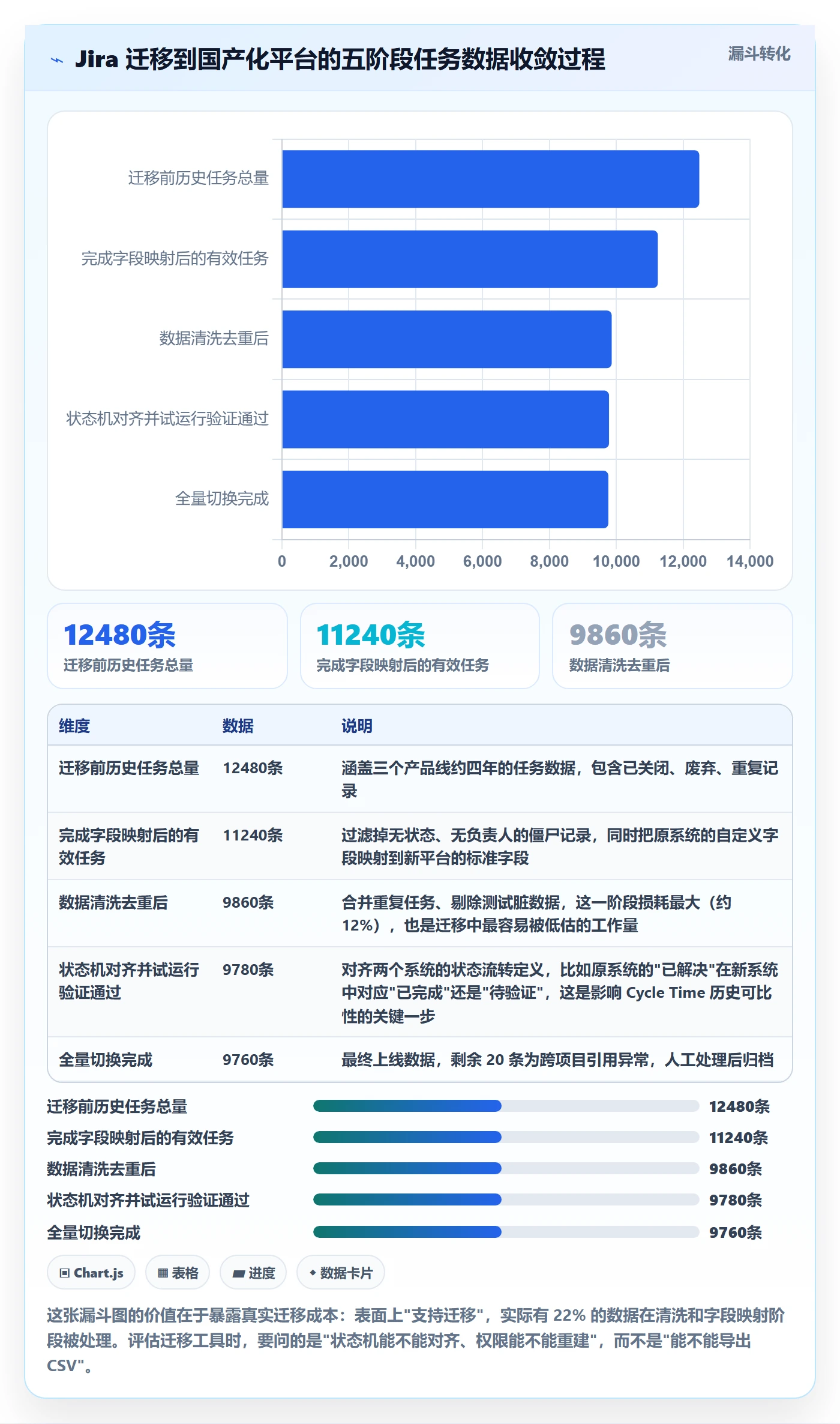

整个迁移分了五个阶段,历时 6 周。真实的任务量损耗如下,这个数据比任何宣传材料都更有参考价值:

迁移过程中我们踩过两个坑,值得单独说。第一个坑是状态机没对齐就切了数,导致前两周的 Cycle Time 数据虚高 40%,因为新系统里多了一个「待验证」中间态,任务在中间停留的时间被算进了周期。第二个坑是权限体系重建后,跨组查看任务的权限收紧了,导致依赖逾期率一度统计不出来。
这两个坑的教训是:工具迁移的核心不是数据搬运,是流程语义的对齐。迁移前一定要把状态定义、权限边界、字段含义这三张对照表写清楚,并且用一个小项目试跑两个迭代再全量切。

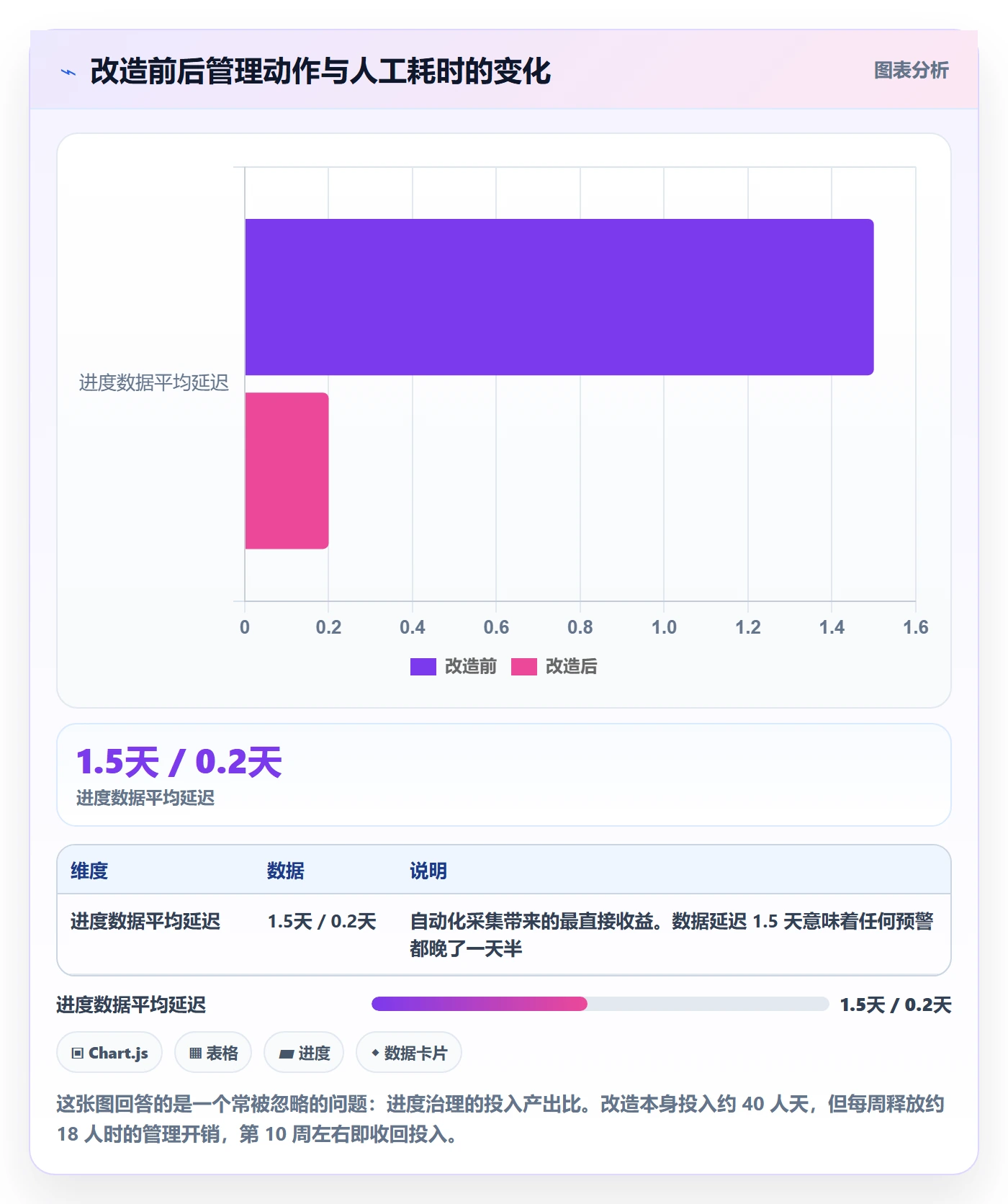

3. 三个月后的数据变化
迁移完成后,我们用两个迭代建立数据基线,从第三个月开始正式启用四层指标和预警机制。三个月后的对比数据如下。


4. 我们仍然没解决的问题
必须说清楚,这套改造不是万能的。有三个问题到项目结束都没有真正解决,我列出来供你参考,避免踩同样的坑。
第一,需求方临时插入的紧急需求仍然会打乱基线。虽然有变更审批,但来自高层的紧急需求通常走例外通道,三个月里发生了 4 次,每次平均造成 3.5 天的偏差。这不是流程问题,是决策机制问题,流程只能把它显性化,不能消灭它。
第二,质量层指标的数据仍然依赖测试手工录入,存在 1-2 天的滞后。缺陷在创建时被正确分类,这个习惯养成花了将近两个月。
第三,跨团队依赖的逾期率降到 12% 之后就平了,剩下的主要是对第三方供应商的依赖,内部流程改善无法覆盖。
六、从数据到决策:分析流程具体怎么跑
1. 采集与清洗:先排除掉会污染数据的几种情况
这一步是最枯燥但最不能省的。未清洗的数据会制造大量假警报,最终导致团队对整个指标体系失去信任。我用一份固定清单来清洗:
- 剔除「僵尸任务」,超过 30 天无任何状态变化且无更新的任务,单独统计,不纳入 WIP。
- 剔除跨周期任务,周期外的任务不纳入本周期吞吐量,避免口径混乱。
- 排除假期影响,按工作日历换算,长假周的数据不与其他周直接比较。
- 区分任务类型,子任务不单独计入吞吐量,否则会虚高。
- 标记异常任务,比如创建当天即完成的任务,需要判断是否为补录。
这份清单要固定下来,成为每次分析的默认动作。清洗规则一变,历史数据就不可比了,所以它同样需要版本管理。
2. 可视化选型:不同问题用不同图,别只用燃尽图
燃尽图的问题在于它把「剩余工作量」压成一条线,看不出过程。我常用四种图,各有明确用途:
- 燃尽图:判断整体趋势是否偏离,适合对管理层汇报,但不适合定位问题。
- 累积流图:定位瓶颈最有效,能看出哪个状态在持续堆积。
- Cycle Time 分布直方图:看波动而不是看平均值,长尾任务才是延期的元凶。
- 依赖台账视图:跨团队项目的必备视图,按逾期天数排序,每天过一遍。

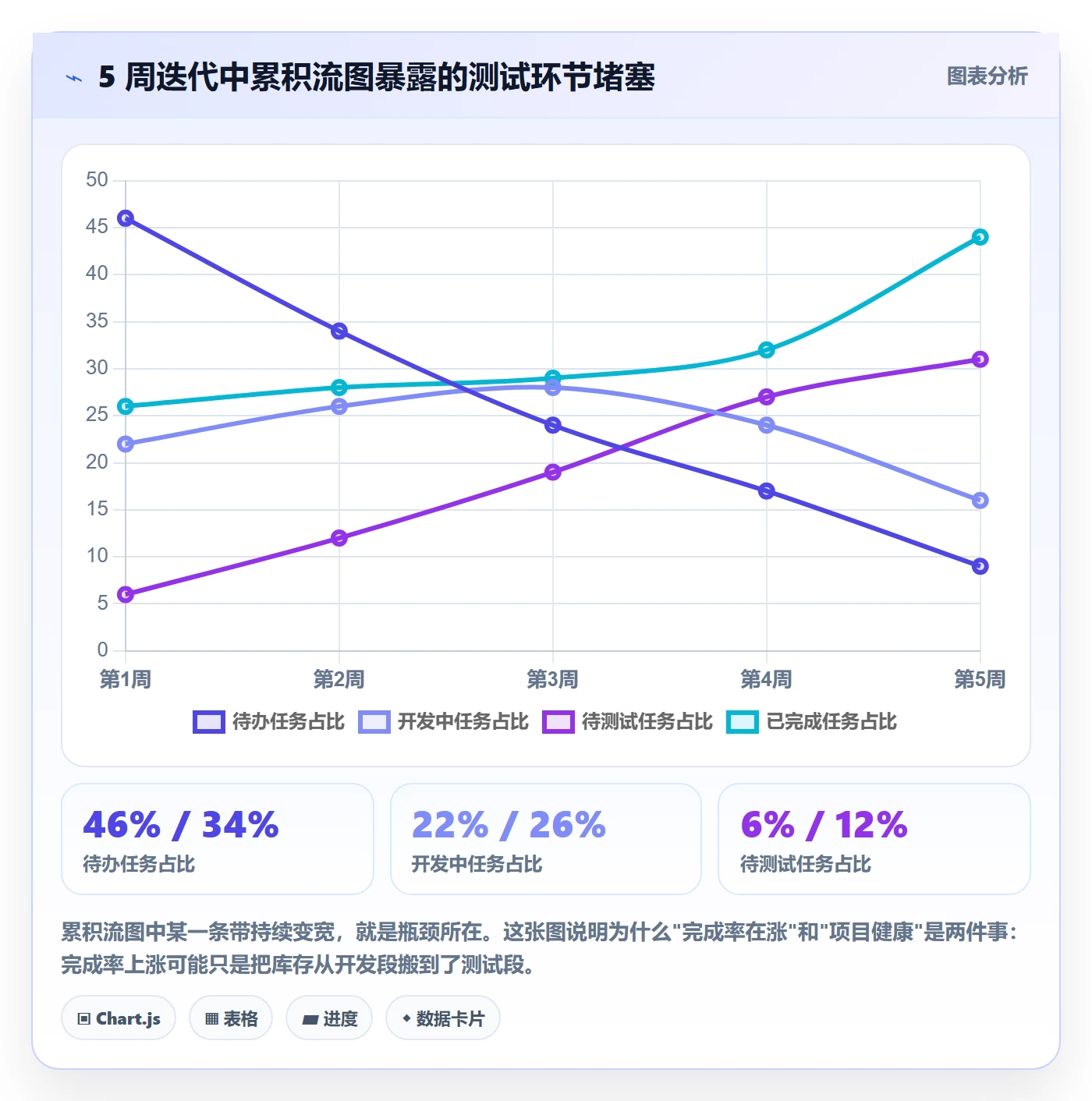

特别推荐累积流图。下面这个是我从一个 5 周迭代里整理出来的状态堆积数据,它直接暴露了「测试环节堵塞」这个结构性瓶颈。

3. 预警阈值:三级预警怎么定才不会被忽略
阈值设定有个悖论:定得太松没人理,定得太紧天天报警也会没人理。我的做法是每条指标只设两个界,黄灯代表「这周需要有人看一下」,红灯代表「这周必须有决策」。
关键是红灯必须有明确的决策动作。如果红灯的后果只是「记录一下」,团队很快就会学会忽略红灯。红灯意味着必须在周会上做出范围、时间或人力上的某个调整,不能只是知情。

4. 周会机制:只看偏差、根因、行动项
进度会最浪费时间的环节是「每人汇报本周做了什么」。这件事看板上有,不需要念。我推的议程固定为四段,总共 45 分钟:
- 偏差回顾(10 分钟):只看红灯和黄灯指标,说明与上周相比是改善还是恶化。
- 根因分析(15 分钟):每个红灯必须给出一个根因,不接受「资源不足」这种结论性描述,要具体到「哪个环节在等谁」。
- 行动项(15 分钟):每个根因对应一个行动项,必须有负责人和截止时间,当场确认。
- 风险预告(5 分钟):未来两周可能触发红灯的项,提前打招呼。
这里有个纪律特别重要:行动项必须在上次会议的行动项被回顾之后才新增。否则会议会变成行动项生产线,产出很多落实很少。我在一个团队见过连续 6 周的行动项清单,其中 40% 从来没有被跟进过。
5. 复盘闭环:从指标趋势到改进实验
复盘的目的是验证改进是否有效,而不是总结功劳和苦劳。我的复盘模板只问四个问题:这个周期哪个指标恶化最多?根因是什么?我们做了什么改进动作?下个周期的同一指标变化如何?
第四个问题最关键,也最容易被跳过。没有验证的改进等于没有改进。而且改进效果需要多个周期观察,一个周期的改善可能是随机波动,尤其是样本量小的团队。
七、不同情况下的行动建议
1. 10 人以下小团队:别上体系,先保真
小团队最大的风险是流程负担压垮效率。这个阶段的行动建议是:只保留结果层和风险层各一个指标,里程碑准时率 + 阻塞任务数,用最轻的方式维护。
DoD 还是要写,但可以只有半页纸。依赖台账可以是一张共享表格。周期可以是两周一次而不是每周。这个阶段的目标不是精准度量,而是让团队养成「说完成之前先对一下定义」的习惯。
2. 30-100 人单产品线团队:建立四层中的三层
这个规模已经跨过了「靠喊就能同步」的临界点,必须有工具支撑。建议建立结果层、风险层、质量层,过程层可以只启用 Cycle Time 一个指标。
这个阶段最容易犯的错是,工具上线了但状态更新不及时,导致所有指标都失真。解决办法是把「状态实时更新」写进团队工作协议,并且让状态更新变得尽可能简单,最好一次点击完成。
3. 100 人以上多团队组织:先统一口径,再统一工具
这是我服务最多的场景。这个规模的组织往往已经有多套工具并存,直接统一工具会引发大量阻力,我的建议是先统一口径再统一工具。
具体做法是:先出一份跨团队通用的指标字典(不超过 12 个指标),成立一个由 PM、研发负责人、测试负责人组成的小组负责口径裁定。然后选择支持私有化部署、能承接历史数据迁移的平台做统一承载。
前面提到的那个 150 人案例就是这个路径。选择平台时要特别关注两点:能否平滑迁移历史数据(否则趋势分析断档),以及能否私有化部署(中大型组织的数据合规要求通常是硬约束)。
在这个场景里,PingCode 这类主要服务中大型企业及 100 人以上组织的平台是常见选项。它的价值不只是功能覆盖,更在于支持私有化部署、支持从 Jira 平滑迁移,这对需要做国产化替代又不想丢掉历史数据的团队比较关键。

4. 强监管或私有化交付场景:把合规当成指标的一部分
如果你的产品要交付给金融、政务、能源类客户,进度跟踪里必须增加一类以前不常考虑的指标:交付物合规完备度、审计追溯完整性、环境适配验证通过率。
这类项目的延期往往不是开发慢,而是某个合规材料没准备好,或者某个环境适配在最后一刻失败。把合规交付物当成任务纳入进度看板,并且给它设定独立的里程碑,是这类项目最有效的预防手段。
八、不同情况下的取舍
1. 指标颗粒度与填报成本
这是一个几乎无法回避的取舍。指标越细,定位能力越强,但填报成本越高,数据造假动机也越强。我的判断标准是:如果某个指标的填报动作超过 2 分钟一次,它最终一定会被敷衍。
所以优先选可以自动采集的指标。任务状态流转、依赖关系、缺陷记录这些本来就在系统里产生的数据,采集成本接近于零;而工时、主观完成度、工作量评估这类需要人主动填报的,成本高且质量不稳定。
2. 预警灵敏度与警报疲劳
阈值调松,风险发现晚;调紧,天天报警,团队脱敏。我的经验是:红灯的数量应该控制在一个可持续处理的范围,单次周会不超过 3 个。如果周会上有 8 个红灯,那就等于没有红灯。
处理方式不是降低标准,而是拆解。把大指标拆成小指标分别看,或者改变评估周期,让每次评估只聚焦一两个维度。警报疲劳一旦形成,恢复成本极高。
3. 标准化与团队自治
统一口径一定要牺牲部分团队的特殊性。一个做底层组件的团队和一个做运营后台的团队,Cycle Time 天然差一个量级。硬性统一会让他们觉得指标不公平。
我的折中方案是:统计口径统一,阈值各自校准。什么叫 Cycle Time 全公司一个定义,但每个团队的红灯线可以不同,并且必须公开自己的校准依据和校准记录。这样既保证横向可比的基础,又尊重团队差异。
4. 数据透明与心理安全
进度数据全面透明会带来一个问题:团队开始隐藏问题,或者延迟上报坏消息。解决这个问题的唯一办法,是让「上报问题」这件事在组织里获得正反馈。
我在一个团队推过一个做法:每周统计「最早发现风险并上报」的人,在周会上公开致谢,而不是统计谁的问题最多。三个月后,阻塞上报的平均延迟从 2.1 天降到 0.4 天。指标改善的速度,取决于团队觉得讲真话安不安全。

5. 自研统计平台与采购成熟平台

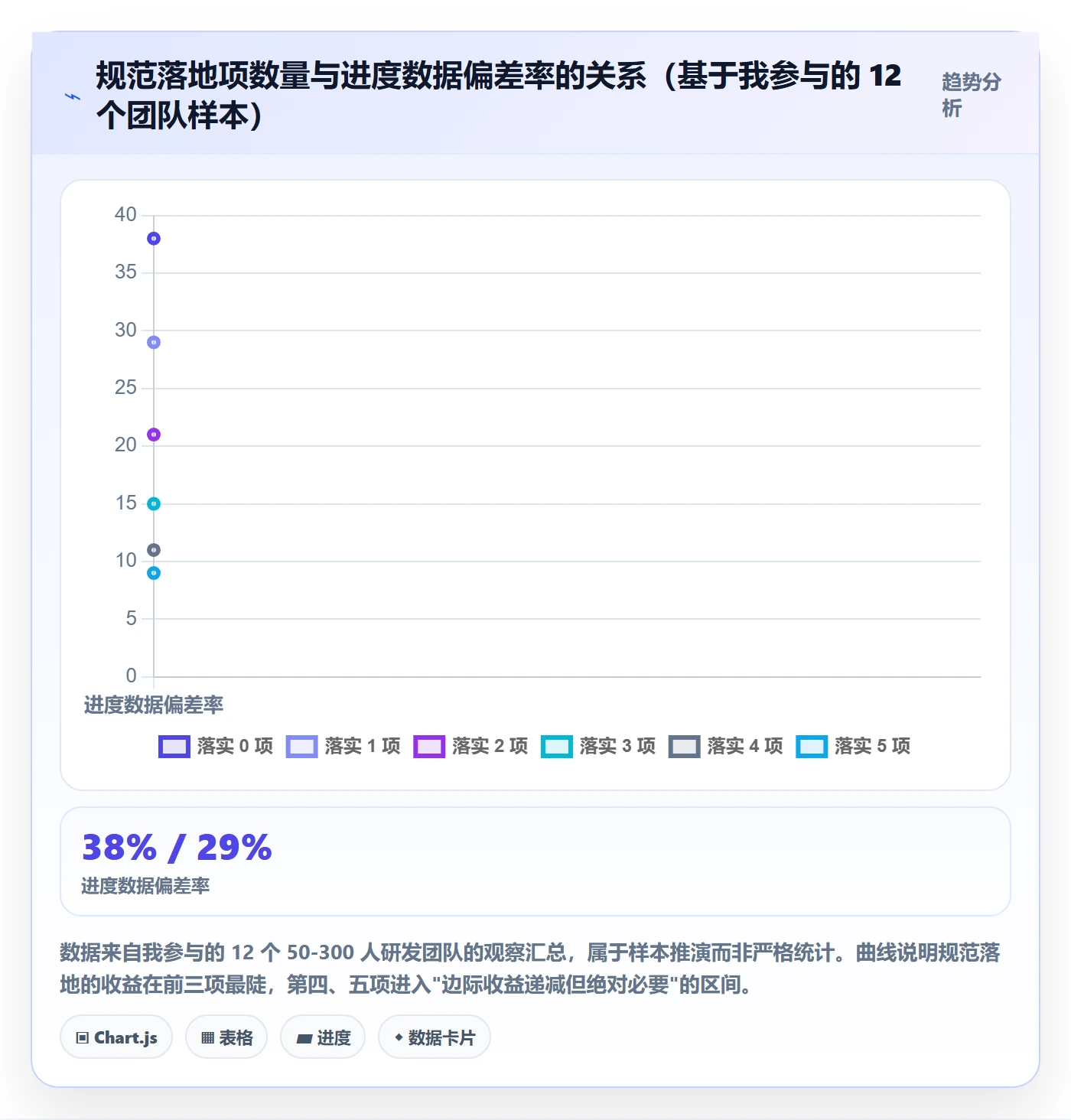

这是一个很多技术团队会纠结的问题。自研的优势是贴合自身流程,劣势是维护成本高、口径变更响应慢、数据迁移和权限体系都要自己实现。我见过三个团队自研进度看板,两年后有两个变成无人维护的历史遗留系统。
我的判断标准是:如果你的核心业务不是协作工具本身,就不要把研发资源投在进度统计平台的自研上。把精力花在流程规范和口径治理上,工具的边际收益远低于规范。
只有在两种情况下自研才合理:一是流程极其特殊,成熟平台确实无法表达;二是有明确的合规要求,必须完全自建。除此之外,采购成熟平台并把省下的资源投到流程建设上,通常是更好的选择。
九、上线前的检查清单与最小可用模板
1. 指标字典最小字段
如果你现在就要开始做,不要从 15 个指标起步。用下面这个最小模板,一行一个指标,每个指标必须回答六个问题:
- 它属于哪一层(结果 / 过程 / 风险 / 质量),保证四层不被某一层压倒。
- 它的计算口径是什么,写清楚分子分母、时间范围、排除规则。
- 数据从哪来、多久更新一次,优先自动采集。
- 阈值是多少、依据是什么,必须有历史数据支撑。
- 变红时谁负责、做什么动作,没有动作的指标直接删掉。
- 谁维护、多久校准一次,口径是会漂移的。
2. 周报最小字段
一份有决策价值的周报,字段可以少到 7 个:版本名称与周期、里程碑状态(含偏差天数)、本周新增与关闭的阻塞、前三位逾期依赖、返工率与 UAT 通过率、本周红灯指标及根因、下周行动计划项与负责人。
这 7 个字段覆盖了四层指标,也覆盖了「现在怎么样、为什么这样、接下来做什么」三个问题。如果一份周报读完之后没人知道下周要做什么,那它就是一份装饰品。
3. 风险台账最小字段
风险台账建议保留:风险描述、影响范围、概率等级、影响等级、应对策略、负责人、登记日期、老化天数、当前状态。其中老化天数是最容易被忽略但最有用的字段,一条挂了 20 天没动的风险,比一条新登记的高风险更值得处理。
4. 上线前检查清单
- 所有承诺的里程碑是否都已达成,未达成的是否已告知业务方。
- UAT 通过率是否达到团队历史均值,未达标的用例是否都已关闭或转需求。
- 是否有未关闭的高危缺陷,处置结论是什么。
- 回滚方案是否已准备,回滚判定条件是否明确。
- 跨团队依赖是否全部完成交付确认,有无口头承诺未落地的情况。
- 本次发布涉及的合规交付物是否齐备。
这份清单看起来简单,但我在复盘里见过最多的延期原因恰恰是第 5 条,某个依赖方口头说「没问题」,上线当天才发现对方也在赶自己的版本。
十、结语:从报进度到管风险
如果这篇文章只能留下一句话,我留下这句:进度跟踪的目标不是准确地描述过去,而是尽早地改变未来。一个准确的、每周延迟三天的进度报表,价值远不如一个不完美但当周就能触发一次范围调整的预警。
我见过太多团队把精力花在让数字更好看上,而不是让风险更早暴露。结果就是周报越来越精致,延期越来越突然。这两件事其实是一体两面,当你用完成百分比作为核心指标时,你实际上是在奖励「让数字变好看」的行为。
三个我认为最值得记住的判断:第一,口径先于数据,没有统一口径的指标体系只是更复杂的噪音;第二,四层指标缺一不可,缺风险层会一直救火,缺质量层会上线后还债;第三,指标必须触发动作,任何一个不能对应到具体责任人和具体动作的指标,都应该从看板上拿掉。
下一步你可以做的第一件事非常具体:把你们当前周报上的所有指标列出来,逐个问「如果这个数字变红,谁会做什么」。如果答不上来,就把它删掉,然后用腾出的空间补上「平均阻塞时长」这一个指标。
第二件事,用过去 6 到 8 个迭代的历史数据,给保留下来的每个指标算一次中位数和 75 分位,把阈值从「感觉」换成「数据」。这一步通常只需要半天,但它会让你的预警机制从「狼来了」变成「真的有事」。
第三件事,花两周时间把跨团队依赖做成台账,哪怕先用共享表格。依赖是大多数延期案例里真正的元凶,也是最少被系统跟踪的对象。你能提前 2 周看到一条依赖逾期,通常比你能提前 2 天发现一个任务延期有价值得多。
常见问题解答(FAQ)
1. 产品经理做进度跟踪,最少要盯哪几个关键指标?
我刚接手一个跨端项目时,把系统里能导出的指标全塞进周报,结果周会上没人看得下去,领导只问一句“到底能不能按时上”。后来我才意识到指标不是越多越好,但砍到只剩完成率又明显不够用,所以特别想知道有没有一套最小必要指标集。
按四层各留一到两个就够用,加起来控制在 6 个以内。结果层看里程碑准时率和计划偏差天数,回答“还来不来得及”;过程层看 Cycle Time 中位数和 WIP(在制品数量),回答“流动顺不顺”;风险层看阻塞任务数和平均阻塞时长,回答“卡在哪、卡多久”;
质量层看返工率和缺陷逃逸数,回答“赶出来的东西能不能用”。判断依据是每个指标必须能触发一个具体动作,触发不了动作的指标先不进周报。落地时把指标写成字典:名称、口径公式、数据来源(统一到某项目管理平台的任务状态字段)、统计频率、责任人、对应动作。
起步阶段宁可少而准,跑两个迭代后再按缺口补,顺序一般是先补风险层,再补过程层。
2. 为什么同一个项目,产品经理报的进度和研发说的进度总是对不上?
我们周报写需求完成 80%,研发却在群里说还有一半没动,测试说提测版本缺模块,业务方看到三个口径直接不信任何数字了。我复盘了很久,发现不是谁在撒谎,而是大家心里对“完成”和“进度”的定义根本不一样。
根因通常是缺三样东西:计划基线、完成定义、唯一数据源。先锁基线,立项或迭代启动时把范围、里程碑日期、关键依赖写成版本化的基线,之后任何范围调整都要走变更记录,不能悄悄加需求还沿用老进度。再定 DoD,明确什么算完成,比如代码已合并主干、自测通过、测试用例执行完毕、验收标准达成,缺一项就不计入完成。
最后统一数据源,所有状态只以某项目管理平台里的任务状态为准,周报不手工改数,且明确谁在什么时候更新。口径一旦变更必须版本化,历史曲线只能和同口径的数据比,否则趋势会假性上扬。做完这三步,报数差异通常会从“各说各话”收敛到可讨论的偏差范围。
3. 进度预警的黄灯红灯阈值,到底该按什么标准定?
我试过直接抄行业里流传的“偏差超过 10% 就红灯”,结果第一个迭代全红,团队直接麻木,第二个迭代没人再看预警。我也试过凭感觉拍,结果真出事的时候反而没亮灯,所以特别想知道阈值到底该怎么校准。
阈值必须用自己团队的历史数据校准,不能照搬外部数字。做法是拉过去三到六个月同类项目的计划偏差天数、阻塞时长、依赖逾期天数的分布,取中位数附近作黄灯、较高分位(比如 P90)作红灯,先跑一到两个迭代看误报率,再上下微调。
更关键的是阈值要绑定动作,否则亮灯没有意义:黄灯当天在站会上确认根因并给出恢复方案,红灯在 24 小时内升级到依赖方接口人或上级,同时重排剩余范围,而不是简单要求加班。另外要区分两类偏差,团队内部能自愈的偏差可以给缓冲期,需要外部介入的偏差应该更早亮灯。
最后提醒一句,阈值是管理工具不是考核工具,一旦用来追责,数据就会开始变好看而不是变真实。
4. Cycle Time、吞吐量、故事点速度这些指标,能不能拿来跨团队比较或者做考核?
公司层面要求各团队统一报效率指标,有人提议直接按吞吐量排名,做得慢的团队要写说明。我心里很别扭,因为不同团队估点习惯、任务颗粒度、需求复杂度都不一样,硬比好像只会逼大家把任务拆碎刷数量。
不建议跨团队比较,也不建议直接用于考核。这类指标受估点习惯、任务拆分颗粒度、DoD 宽严、需求复杂度影响极大,一旦进入排名,最理性的应对就是把任务拆得更碎、把估点压得更低,数据好看了但交付没变。
它们的正确用法是同一个团队、同一套 DoD、任务颗粒度稳定的前提下看自身趋势,用来发现流动问题,比如 WIP 持续偏高通常意味着并行过度,Cycle Time 尾部变长往往指向评审或测试环节积压。
传统挣值法和进度绩效指标则需要相对稳定的基线和范围控制,在范围频繁变更的敏捷场景里容易失真,不要和流动类指标混在一起下结论。涉及个人工时和效率排名的数据还要考虑隐私与合规风险,能不落到个人就不落到个人。
核心关键词
文章包含AI辅助创作:进展流程与规范:产品经理进度跟踪数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471076
读者评论
我们团队也遇到过周报完成率虚高,后来改成关键路径完成度加里程碑准时率,会议效率高很多。不过人天加权对初创团队维护成本偏高,得先有工时记录习惯,否则口径还是落不了地。
四层指标框架很清晰,但风险层最难落地。阻塞原因没人愿意填,依赖逾期也没有负责人,最后风险指标形同虚设。要先把依赖和阻塞变成有责任人的工作项,否则数据源就是空的。
把故事点速度跨团队比较确实坑人,我见过两个团队估算尺度差一倍,管理层却用速度排名。指标一旦进绩效,数据就会失真,这点文章点到要害,但没展开说怎么在考核和度量之间设防火墙。
小团队不一定能一次建四层指标。我们只有五个人,先把完成定义和里程碑准时率做扎实,比堆三十八个字段的看板有用。等有跨团队依赖了,再补风险层更现实。
