追踪管理方法大全:PMO进度跟踪数据分析落地清单

我做过一次内部复盘:过去三年我深度参与过七个 PMO 体系的搭建或重构,每个体系上线的第一批进度报表平均 20 张以上,三个月后仍被管理层主动打开的,不超过 5 张。同一批报表,项目经理嫌填得累,管理层嫌看不出重点,PMO 自己夹在中间反复催、反复解释口径。

问题从来不是"没有数据",而是数据没有连成一条能推动决策的链路。这份清单不讲概念定义,只讲一条我反复验证过的链路,口径、采集、分析、看板、预警、闭环,以及每一步具体该做什么、做到什么程度算够。你可以把它当成一份可以直接照着抄的 PMO 进度跟踪操作手册。

一、核心结论:先给三条判断

如果把 PMO 进度跟踪当成一门手艺,而不是一个岗位职责,核心结论其实只有三条。这三条决定了后面所有的动作顺序。

1. 瓶颈不在工具,而在口径和闭环

我见过太多团队把"进度跟踪做不好"归因于工具落后,于是换工具、买平台、上 BI,一年换两套。换完之后指标依然打架:项目经理说项目完成 70%,PMO 说 55%,管理层看到的又变成了 80%。

工具解决的是"数据搬运效率",解决不了"数据可信度"和"数据到行动的转化率"。口径不统一,自动化只会让错误结论传播得更快;闭环不存在,看板再漂亮也只是一张会变色的壁纸。

2. 一条主线:口径 → 采集 → 分析 → 看板 → 预警 → 闭环

这六个环节有严格的先后关系,不能跳。我见过最典型的跳步是:跳过口径直接谈采集,结果采了一堆字段,没人知道哪个字段说了算;或者跳过预警直接上看板,结果看板每天更新,风险每周才被发现一次。

正确的顺序是:先定指标口径,再定采集方式,再做分析,再做成看板,再设预警规则,最后落到会议和行动项闭环。工具选型应该放在这条链路的末端,而不是起点。

3. 清单优先于大全

"方法大全"式的内容读起来很爽,但用起来很难。真正能落地的 PMO 文档,通常只有 8 到 12 个核心指标、3 到 5 条预警规则、1 个周报模板、1 张组合级看板。指标超过 20 个,管理层基本不会看第二个页签。

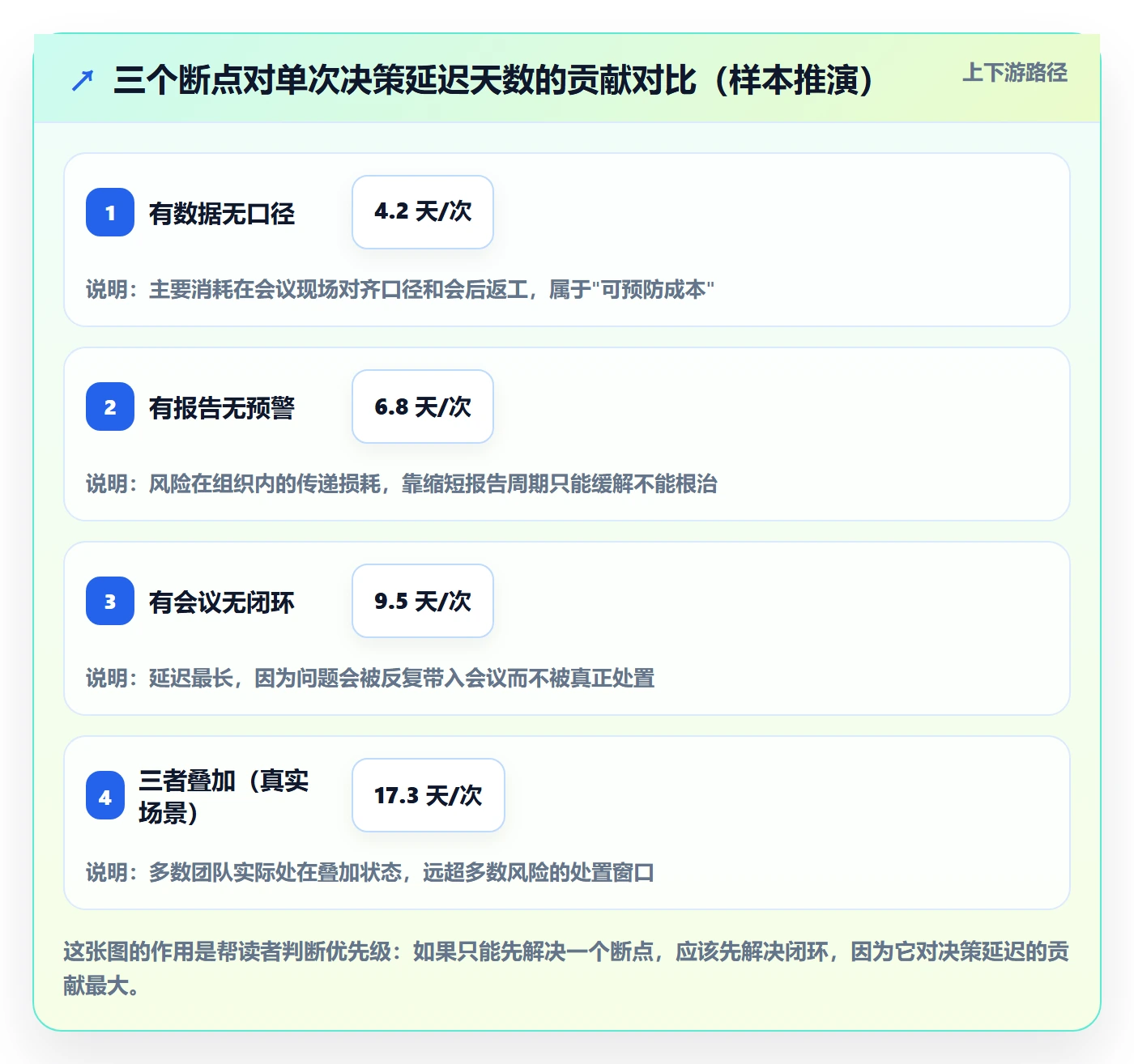

下面这张图是我对 12 个 PMO 团队访谈后推演的转化情况,它解释了为什么很多团队"数据很全,决策很少"。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

二、真实场景:三个断点是怎么出现的

我在一家 800 人规模的软件公司做 PMO 顾问时,第一周就被拉去参加月度经营会。会上总经理问了一个问题:"现在到底有几个项目要延期?"会议室里出现了三个答案:交付总监说有 4 个,PMO 经理说有 11 个,研发负责人说有 7 个。

三个答案都不是编的,因为他们用了三套口径。那场会开了 90 分钟,最后也没定论。这件事让我意识到,PMO 进度跟踪的问题会集中暴露在三个断点上。

1. 断点一:有数据无口径

任务完成率是最典型的例子。有人按任务条数算,有人按工时算,有人按权重算。三种算法在同一批任务上能差出 20 个百分点。

更隐蔽的是"项目完成"的定义。是最后一个任务关闭,还是最后一个里程碑验收通过,还是客户签收?这三个时间点可能相差一到两个月。口径不统一,不是数据问题,是治理问题。它必须由 PMO 牵头、管理层确认,不能靠项目经理自觉。

2. 断点二:有报告无预警

周报是回顾性的:它告诉你上周发生了什么。而管理层真正需要的是前瞻性的:告诉我下周会出什么事,我需要今天做什么决定。

我统计过自己经手的项目,从"风险首次出现"到"被写进周报"平均间隔 6.8 天,从"被写进周报"到"进入管理层视野"再隔 5.2 天。也就是说,一个风险从发生到管理层知道,平均要 12 天。如果这个风险的处置窗口只有 5 天,跟踪体系就是失效的。

3. 断点三:有会议无闭环

最扎心的断点是会议。很多 PMO 的周会开得热闹,问题讨论得很充分,会后没有行动项,或者行动项没有明确负责人和截止日期,或者有负责人但下次会议没人回头看。

我做过一次抽查:某团队连续 8 周的进度会纪要中共记录 63 条待办,真正关闭的 21 条,关闭率 33%。更关键的是,没有任何一条待办被验证过"关闭后风险是否真的消失了"。会议闭环不是"事情做完了",而是"风险状态被重新评估了"。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

三、拆解六个常见误区

在给出正确做法之前,先说我反复见到的六个误区。它们的共同特点是:看起来很努力,但方向是反的。

1. 误区一:指标越多越专业

很多 PMO 第一版指标字典都有 30 个以上指标,涵盖进度、成本、质量、资源、风险、范围。看起来很完整,实际上管理层只记住了红黄绿三个灯。

指标数量应该等于决策数量,而不是等于担心数量。如果你只有 5 类决策要做,就别定义 30 个指标。我的经验值:项目级 6 到 8 个,项目集级 8 到 12 个,组合级 5 到 7 个。

2. 误区二:先上工具,再想流程

先买平台再设计流程,结果就是"用新工具跑旧习惯"。系统里建了上千个任务,字段填得七零八落,最后还是要靠 Excel 汇总。工具不会自动带来纪律,它只会放大已有的混乱。

3. 误区三:追求 100% 数据准确

进度数据永远不可能 100% 准确,因为"进度"本身包含主观判断。追求绝对准确的结果是:填报周期被拉长,项目经理开始应付,数据反而更不准。

更现实的目标是:关键字段(基线日期、预测日期、里程碑状态)准确率 ≥ 95%,非关键字段允许 ±10% 误差。把校验精力集中在会进决策的字段上。

4. 误区四:周报当作文写

我见过一份 14 页的项目周报,第 1 到 12 页是任务清单和甘特图截图,第 13 页是风险,第 14 页是下周计划。管理层翻到第 3 页就合上了。

周报的正确形态是"一页结论 + 附录明细"。第一页必须回答三个问题:项目健康度是什么颜色、最大的三个风险是什么、需要管理层做什么决定。

5. 误区五:只追任务完成率,不看关键路径

任务完成率是最容易造假也最容易误导的指标。90% 的任务完成率,如果剩下的 10% 全在关键路径上,项目依然会延期一个月。

关键路径上的任务完成情况,权重应该高于总完成率。我在设计指标时通常会把"关键路径任务按期率"单独列出来,它比整体完成率更接近真相。

6. 误区六:没有升级机制

风险在项目经理层面停留三周,在项目集经理层面再停留两周,到管理层时已经来不及了。升级机制不是不信任,而是给风险设置"保质期"。

常见做法:黄色风险停留在项目经理层面不超过 5 个工作日,红色风险不超过 2 个工作日,超时自动升级。规则要写进制度,而不是靠人提醒。

7. 误区与替代做法对照

常见误区 直接后果 替代做法
指标越多越专业 管理层抓不住重点,周报打开率下降 指标数量对齐决策数量,分层设计
先上工具再想流程 新工具跑旧习惯,数据更乱 先定口径和流程,再做工具选型
追求 100% 准确 填报负担加重,数据质量反而下降 关键字段高准确,非关键字段容忍误差
周报当作文写 信息密度低,决策项被淹没 一页结论 + 附录明细
只看任务完成率 掩盖关键路径风险 关键路径按期率单列
没有升级机制 风险层层拖延,处置窗口关闭 按风险等级设定停留时限,超时自动升级

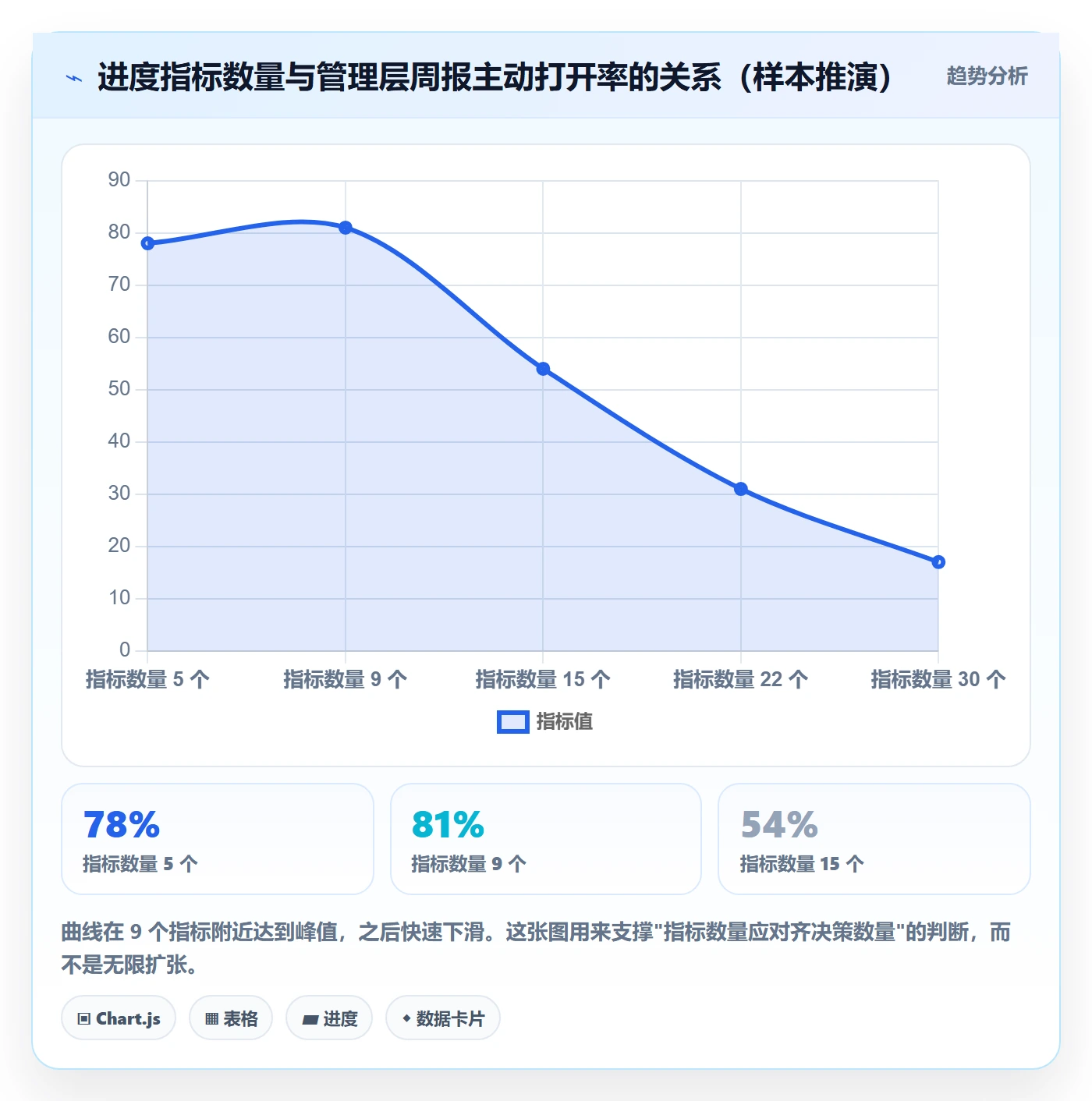

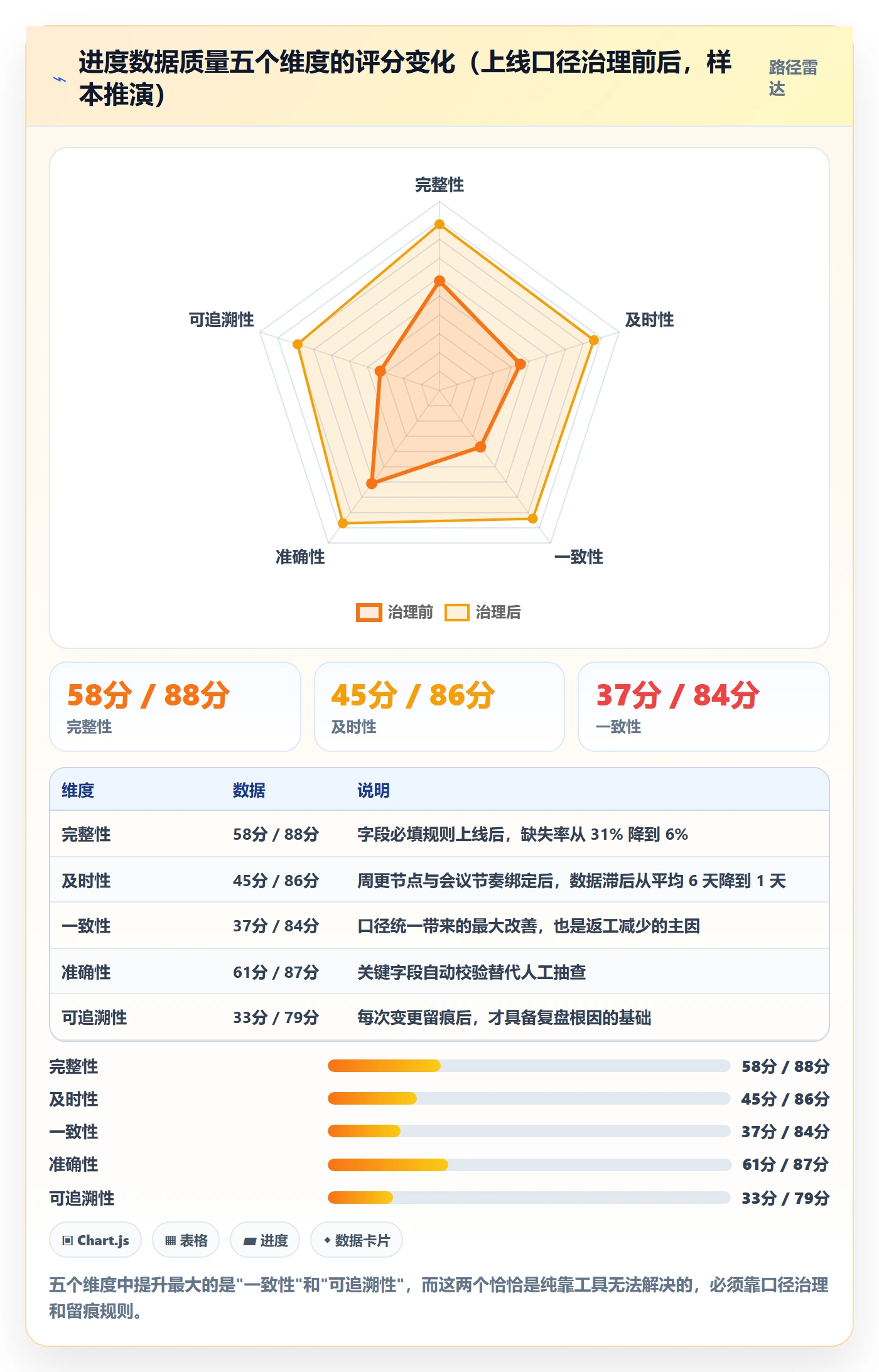

下面这张图展示了指标数量与管理层使用率之间的非线性关系,它解释了为什么"少即是多"在进度跟踪里是成立的。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

四、专业判断逻辑:三个"服从"原则

误区讲完之后,说三条我一直在用的判断原则。它们不复杂,但能帮你在具体场景里快速做出选择。

1. 指标数量服从决策数量

我设计指标字典的第一步从来不是列指标,而是列决策。比如把管理层未来三个月要做的高频决策写下来:要不要追加资源、要不要调整上线时间、要不要砍范围、要不要更换供应商负责人。

每条决策对应 1 到 2 个能直接支撑它的指标。无法对应任何决策的指标,即使很容易采集,也应该砍掉。这条规则帮我砍掉过大约一半的指标提案。

2. 采集频率服从决策频率

如果决策是按月做的,就没必要日更;如果决策是每周做的,日报就浪费。采集频率过高不仅浪费人力,还会诱导管理层做微观管理。

我的常规配置是:任务级状态周更、里程碑状态事件触发、风险状态周更、资源负荷双周更、组合级健康度月更。只有关键路径上的任务才需要日级颗粒度。

3. 分析深度服从行动力

分析的目的是推动行动,不是展示分析能力。如果一个根因分析做了两页,但团队没有资源也没有权限去解决它,那这份分析只会制造挫败感。

我的判断标准是:每个分析结论后面必须能接上一句"所以我们要做什么"。接不上,说明分析深度超过了当前的行动能力,应该先停下来补能力,而不是继续深挖。

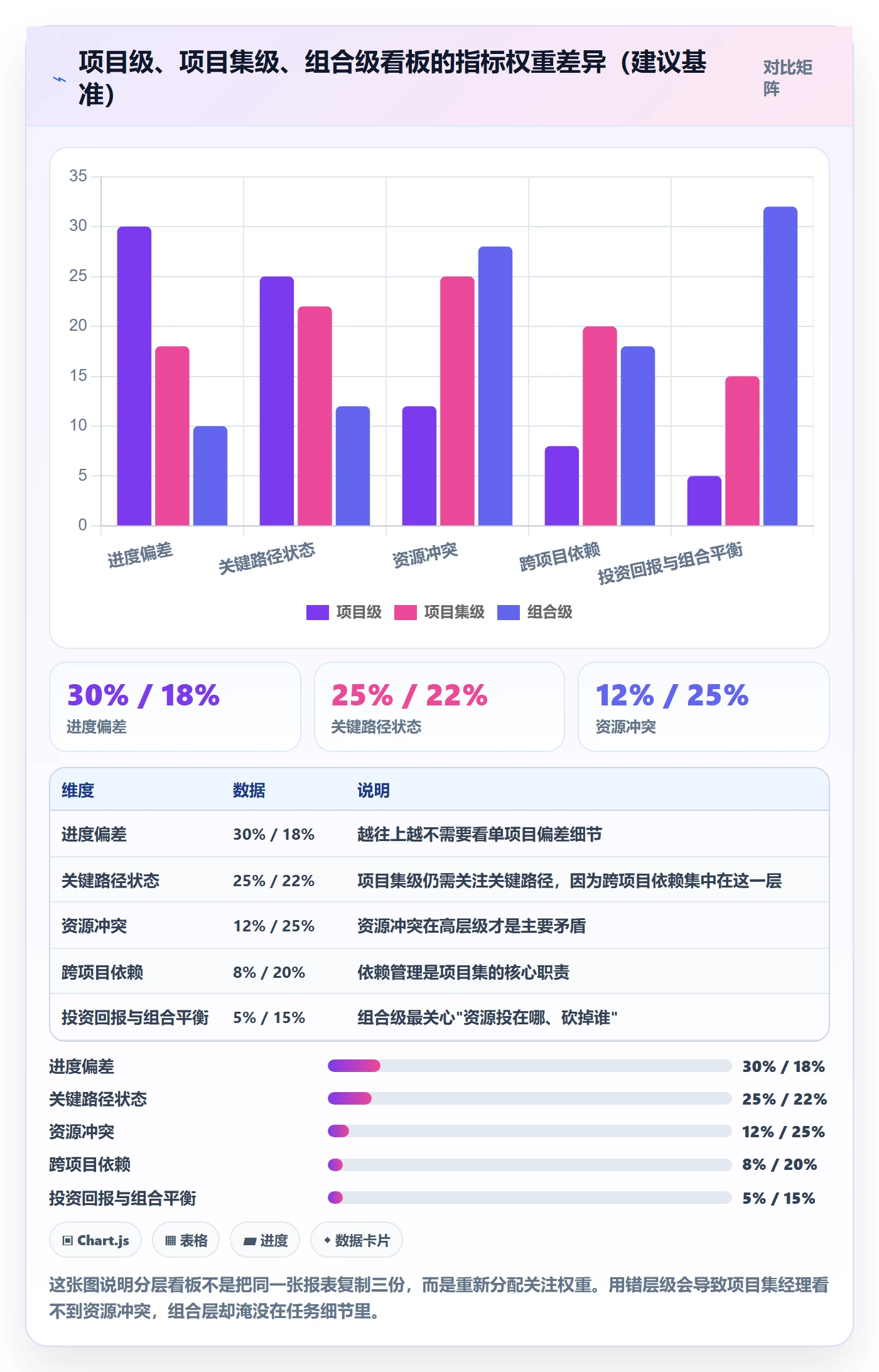

4. 三层看板的指标差异

同一套报表打天下是最常见的错误。项目级、项目集级、组合级关注的东西完全不同,硬塞在一起会导致每一层都拿不到自己想要的信息。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

五、指标口径字典:到底要定义哪些字段

这是整份清单里最容易被跳过、但投入产出比最高的一步。我给客户做 PMO 诊断时,通常第一件事就是把现有的指标定义表拿出来,逐条问:"这个指标的分子分母分别是什么?谁负责填?什么时候填?"

十次有八次,答不上来。下面是我常用的四类指标框架,以及每类的关键字段和红线规则。

1. 任务与里程碑类

这类指标是进度的基础。核心字段包括:任务状态、任务完成率、基线开始与完成日期、当前预测完成日期、里程碑状态、里程碑验收方式。

这里最容易出问题的是"完成率"和"预测完成日期"。完成率必须说明是按工时、按条数还是按权重;预测完成日期必须由任务负责人每月至少更新一次,不能沿用历史值。

2. 偏差与趋势类

这类指标是给管理层看的。核心包括:进度偏差(SV)、进度绩效指数(SPI)、延期天数、连续延期周数、趋势方向。

SPI 和 SV 的计算依赖挣值管理(EVM)体系,它的前提是有可靠的计划价值基线。如果你的团队还没有稳定的工时和基线数据,建议先用"延期天数"和"趋势方向"这两个更朴素的指标,不要硬上 EVM。公式本身请以权威项目管理资料为准,我这里只讨论使用前提。

3. 风险、问题、变更类

这类指标决定项目能不能活。核心包括:风险等级、风险影响范围、风险负责人、风险状态、问题升级状态、变更请求数量与影响。

关键设计点是风险与问题的区分。风险是还没发生但可能发生的,问题是已经发生的。很多团队把两者混在一起,导致风险预警失去意义,因为已经发生的事不需要预警,需要的是处置。

4. 资源负荷类

这类指标最容易被忽略,但往往是延期的真实原因。核心包括:人力负荷率、关键资源冲突数、返工工时占比、跨项目借调频次。

我特别推荐跟踪"返工工时占比"。它比"加班时长"更能说明问题:加班可能是在赶进度,返工则一定意味着前面的工作白做了。

5. 指标字典模板示例

指标名称 定义 / 计算方式 数据源 频率 责任人 红黄绿规则
里程碑达成率 按期或提前通过验收的里程碑数 / 应达成里程碑数 里程碑台账 月 PMO ≥90% 绿,75%-90% 黄,<75% 红
预测延期天数 预测完成日期 − 基线完成日期(工作日) 项目计划 周 项目经理 ≤0 绿,1-5 黄,>5 红
关键路径按期率 关键路径上按期完成的任务数 / 关键路径任务总数 项目计划 周 项目经理 ≥95% 绿,85%-95% 黄,<85% 红
红色风险数 等级为高且未关闭的风险条目数 风险登记册 周 风险负责人 0 绿,1-2 黄,≥3 红
关键资源冲突 同一资源在两项目间负荷 ≥120% 的次数 工时系统 双周 资源经理 0 绿,1 黄,≥2 红
返工工时占比 返工工时 / 总投入工时 工时系统 月 PMO ≤8% 绿,8%-15% 黄,>15% 红
行动项关闭率 按期关闭的行动项 / 本期应关闭行动项 会议纪要 周 PMO ≥90% 绿,75%-90% 黄,<75% 红

注意最后一行"行动项关闭率"。它不是项目指标,而是跟踪体系自身健康度的指标。很多 PMO 只盯着项目,不盯自己的机制,结果规则一年不更新。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

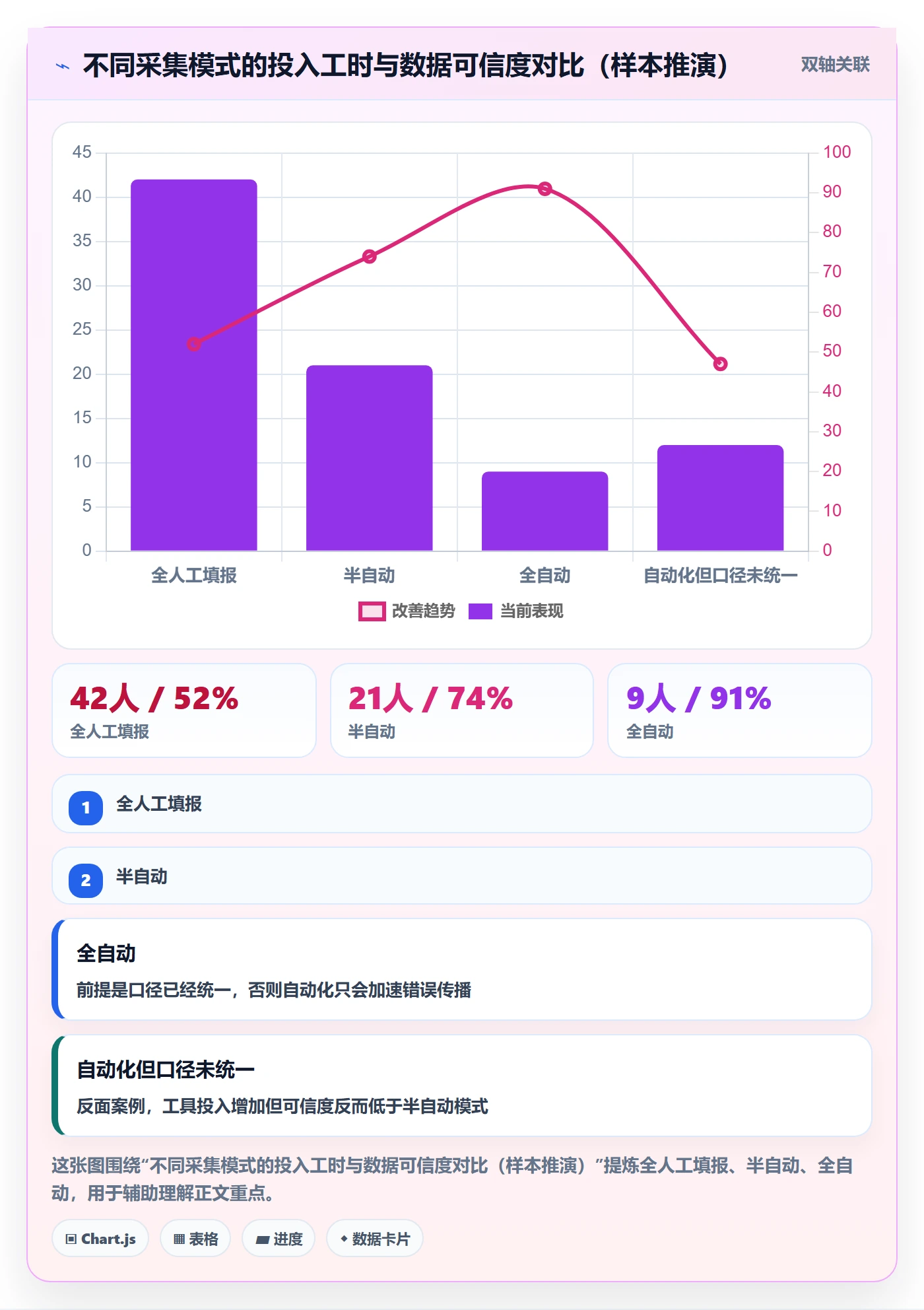

六、数据采集:从人工填报到系统自动抽取

口径定完,才轮到采集。这一步的核心不是"采得多",而是"采得稳、采得省"。我见过太多团队在采集环节把项目经理逼到抵触,后面所有工作都推不动。

1. 数据源盘点

先把现有数据源列清楚:项目管理工具、研发管理工具、财务系统、人力资源系统、OKR 或目标管理工具、客户工单系统。每个源标出三件事:有哪些字段、更新频率、谁有权限导出。

盘点的常见发现是:同一个事实在不同系统里有不同的值。比如任务状态在研发工具里是"已完成",在项目管理工具里还是"进行中"。这时候必须指定主数据源,其他系统只做映射,不做二次录入。

2. 采集频率与颗粒度

我通常用三档:事件触发(里程碑状态变更、风险升级)、周度快照(任务状态、预测日期)、月度汇总(资源负荷、返工工时)。

快照机制很关键。不要只存"当前值",要存"每周的当前值",否则你无法做趋势分析。没有历史快照,就没有趋势;没有趋势,就分不清"暂时延迟"和"持续恶化"。

3. 责任矩阵与质量校验

每个字段必须有一个明确的填报责任人,一个明确的审核责任人。填报责任人通常是任务负责人,审核责任人通常是项目经理或 PMO。

然后是校验规则。我建议至少覆盖三类:缺失校验、逻辑校验、跳变校验。下面这段是我常用的校验逻辑示意,实际执行时按你们系统的 SQL 方言调整。

-- 进度数据周度校验:每周一 09:00 执行,输出异常清单
SELECT project_id, task_id, '缺少基线日期' AS issue_type

FROM task_snapshot

WHERE baseline_finish IS NULL AND status <> 'closed';

SELECT project_id, task_id, '完成率100%但无实际完成日期' AS issue_type

FROM task_snapshot

WHERE percent_done = 100 AND actual_finish IS NULL;

SELECT t.project_id, t.task_id, '进度回退未说明原因' AS issue_type

FROM task_snapshot t

JOIN task_snapshot_prev p ON t.task_id = p.task_id

WHERE t.percent_done AND (t.change_note IS NULL OR t.change_note = '');

SELECT project_id, task_id, '单周完成率跳变超过30个百分点' AS issue_type

FROM task_snapshot t

JOIN task_snapshot_prev p ON t.task_id = p.task_id

WHERE ABS(t.percent_done - p.percent_done) > 30;

我坚持认为,校验规则的输出必须是清单,而不是分数。给一个"数据质量 82 分"没有意义,给出"这 17 条数据有问题"才能被处理。

4. 自动化优先级

不是所有数据都值得自动化。我的优先级排序是:高频(周更以上)、标准(字段定义清晰)、易抽取(有 API 或数据库直连)的先做自动化;低频、主观、字段模糊的可以先保留人工。

按这个顺序,通常第一轮自动化能覆盖 60% 到 70% 的采集工作量,而不是追求一步到位的 100%。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

七、数据分析:四类分析撑起决策

分析不是做得越深越好,而是要和决策层级匹配。我把常用分析归为四类,每类明确输出什么、给谁看。

1. 趋势分析

看进度曲线的形状,而不是某个时点的值。燃尽图、燃起图、里程碑达成趋势都属于这一类。输出结论是"项目在加速、匀速还是减速"。

趋势分析适合给项目集经理和 PMO 看。管理层通常不需要看完整趋势曲线,只需要看趋势结论加一句原因。

2. 偏差分析

比较计划、实际、预测三者的差距。核心输出是"偏差有多大、会不会收敛"。这一类分析的价值在于区分"可控偏差"和"结构性偏差":前者可以通过加人赶回来,后者必须调整基线或范围。

3. 关键路径与依赖分析

这是最容易被跳过但最有价值的一类。输出结论是"哪些任务的延迟会直接导致项目延期",以及"跨项目的依赖链在哪里断"。项目集层面的延期,八成来自跨项目依赖,而不是单项目执行不力。

4. 根因与聚类分析

把延期原因按类型聚类,看哪些原因高频出现。常见的分类包括:需求变更、技术方案返工、资源不到位、外部依赖延迟、测试环境问题、验收标准不清。

聚类分析的关键是用统一的原因分类字典,否则每个人写的延期原因都不一样,根本无法统计。我的建议是把原因限制在 8 到 12 类,并且必须选,不能自定义填空。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

八、看板与报告:30 秒看懂项目健康度

分析做完,要变成人能看到的东西。这里的目标很具体:让管理层在 30 秒内知道哪个项目有问题、需要他做什么。达不到这个标准,看板就是装饰。

1. 三层看板的组织方式

项目级看板回答"这个项目现在怎么样",核心是红黄绿、里程碑、关键路径、风险。项目集级看板回答"这一组项目的协同有没有问题",核心是跨项目依赖、资源冲突、集内进度均衡。

组合级看板回答"资源应该往哪投、该砍谁",核心是投资回报、组合平衡、战略对齐度。三层看板不必用同一个工具,但必须用同一套口径。这是底线。

2. 报告五要素

不管什么层级,一份能被使用的进度报告都应包含五件事:健康度(红黄绿及判定依据)、里程碑状态(本期达成与下期到期)、偏差(计划 vs 实际 vs 预测)、风险(TOP 3 及影响)、需要决策的事项。

第五项最容易被忽略,但它恰恰是报告存在的理由。如果一份周报里没有任何"需要决策"的内容,它就不该发。

3. 可视化避坑

甘特图适合展示计划和依赖,不适合展示健康度;燃尽图适合展示趋势,不适合展示跨项目对比;堆叠柱状图适合展示原因分布,不适合展示单项目细节。

我见过最常见的错误是:在组合级看板上放 87 个项目的甘特图缩略图。那不是看板,那是壁纸。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

九、预警与会议:让数据真正变成行动

这一步是整条链路的分水岭。前面所有工作都是为了让这一步发生:数据触发预警,预警进入会议,会议产出行动项,行动项被验证关闭。

1. 预警阈值与触发规则

预警规则设计有三个要求:条件可计算、责任可归属、时限可执行。模糊的规则等于没有规则。

下面是一段预警规则配置示例,用 YAML 表达,便于直接迁移到大多数工具或脚本中。

alert_rules:

id: A1

name: 里程碑预警

condition: 预测完成日期 > 基线完成日期 + 3 个工作日

level: 黄

owner: 项目经理

escalate_after: 5 个工作日

id: A2

name: 关键路径延误

condition: 关键路径任务累计延期 >= 5 个工作日

level: 红

owner: 项目集经理

escalate_after: 2 个工作日

id: A3

name: 风险停留超期

condition: 红色风险状态 7 个工作日未更新

level: 红

owner: 风险负责人

escalate_after: 立即升级至管理层

id: A4

name: 资源超负荷

condition: 同一资源连续 2 周负荷率 > 120%

level: 黄

owner: 资源经理

escalate_after: 5 个工作日

id: A5

name: 行动项逾期

condition: 行动项超过截止日期 3 个工作日未关闭

level: 黄

owner: PMO

escalate_after: 7 个工作日

预警规则的数量应该少而硬。我一般建议一个项目群不超过 6 到 8 条。规则太多会导致预警疲劳,最后没人认真对待任何一条。

2. 会议节奏

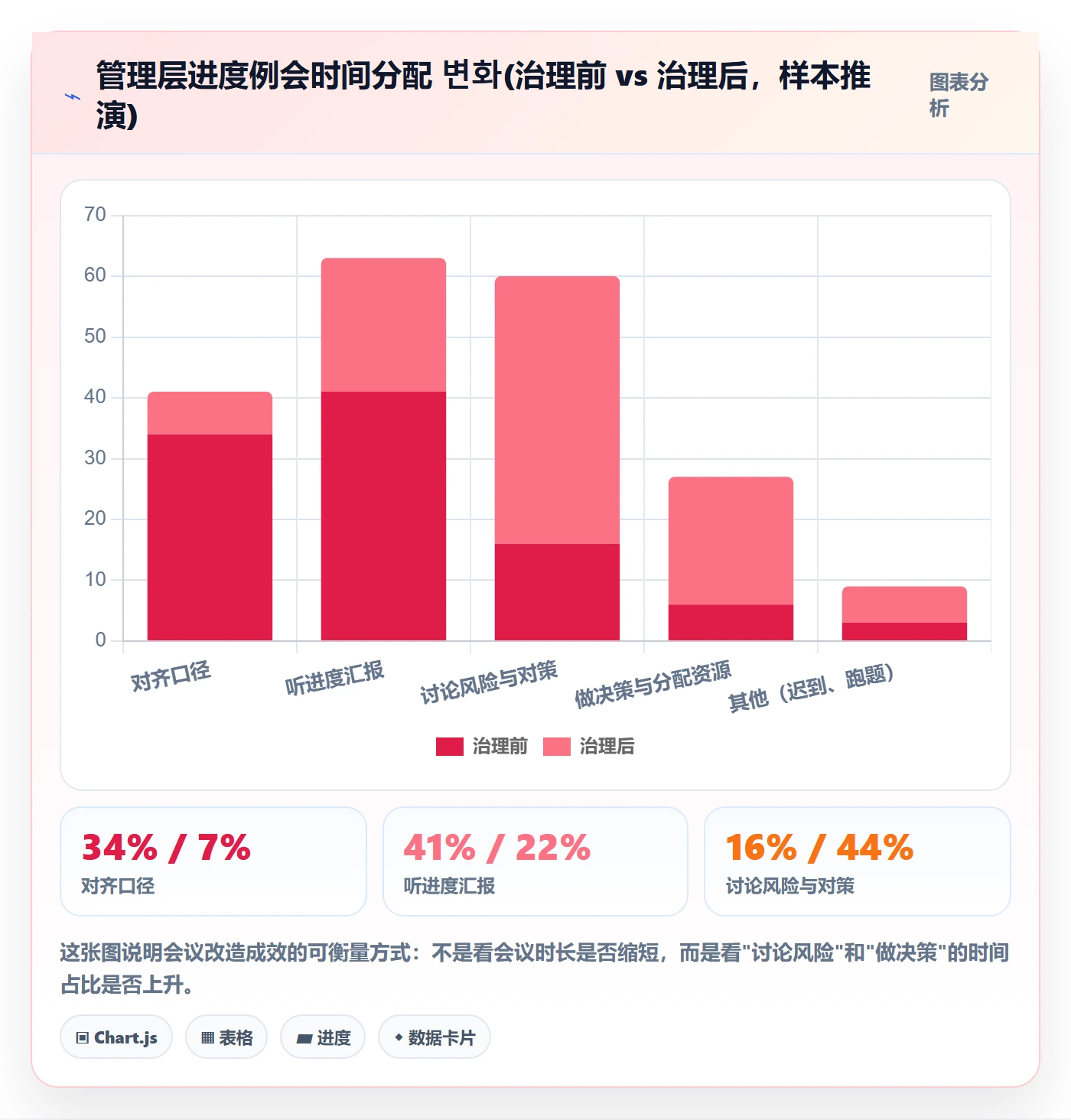

我的常规配置:项目级周会 30 分钟,项目集级双周会 60 分钟,组合级月度会 90 分钟,里程碑评审按事件触发。

关键设计原则是会前异步阅读、会中只讨论偏差和决策。把"进度汇报"从会议里拿掉,是提升会议效率最快的一招。

3. 升级路径与决策清单

升级路径必须写进制度:什么条件升级、升级到谁、多久内必须响应。决策清单则是会前准备好的,列出本次会议需要拍板的事项,每项包含背景、选项、建议。

没有决策清单的会议,通常会在讨论中迷失,最后以"大家再想想"结束。

4. 行动项闭环

行动项必须包含四要素:负责人、截止日期、验收标准、验证方式。缺任何一项,行动项都会变成"待办幽灵"。

我的做法是给每个行动项绑定一个"风险状态重评"动作:关闭行动项的同时,必须重新评估关联风险的状态。这样闭环就不只是流程闭环,而是风险闭环。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

十、一个真实落地案例:1200 人制造企业的 PMO 改造

讲完方法,说一个我全程参与的案例。为了不违反保密约定,以下数据做了脱敏和取整处理,口径是"延期超过 5 个工作日的项目数 / 在建项目总数",统计周期为 6 个月。

1. 改造前的状态

这是一家 1200 人的智能制造企业,三个事业群,同时在建项目 87 个,其中研发类 52 个、交付类 35 个。改造前他们用的是 Excel 台账加邮件周报,研发侧另有一套研发管理工具,但数据和 Excel 没有打通。

最典型的问题是"里程碑达成率有三个版本":研发侧按迭代算,交付侧按客户签收算,PMO 按内部评审算。三方在月度会上各说各话,会议时间大量消耗在口径对齐上。

另一个数据是:延期平均发现时间是 11 天。也就是说,一个项目实际已经延期了将近两周,PMO 才通过周报察觉。

2. 关键动作

我们没有一上来就换工具,而是先做了三件事。

第一,把指标从 31 个砍到 9 个,并为每个指标写清定义、分子分母、责任人、红黄绿规则,由三个事业群负责人共同签字确认。这是整个改造里最难的一步,花了三周。

第二,确定主数据源。研发类项目以研发管理系统的数据为准,交付类以项目管理系统为准,两边通过项目编号做映射。这里我们选用了 PingCode 作为研发侧的主数据源,因为它的需求、迭代、缺陷、工时、发布链路是天然打通的,不需要额外做数据拼接。

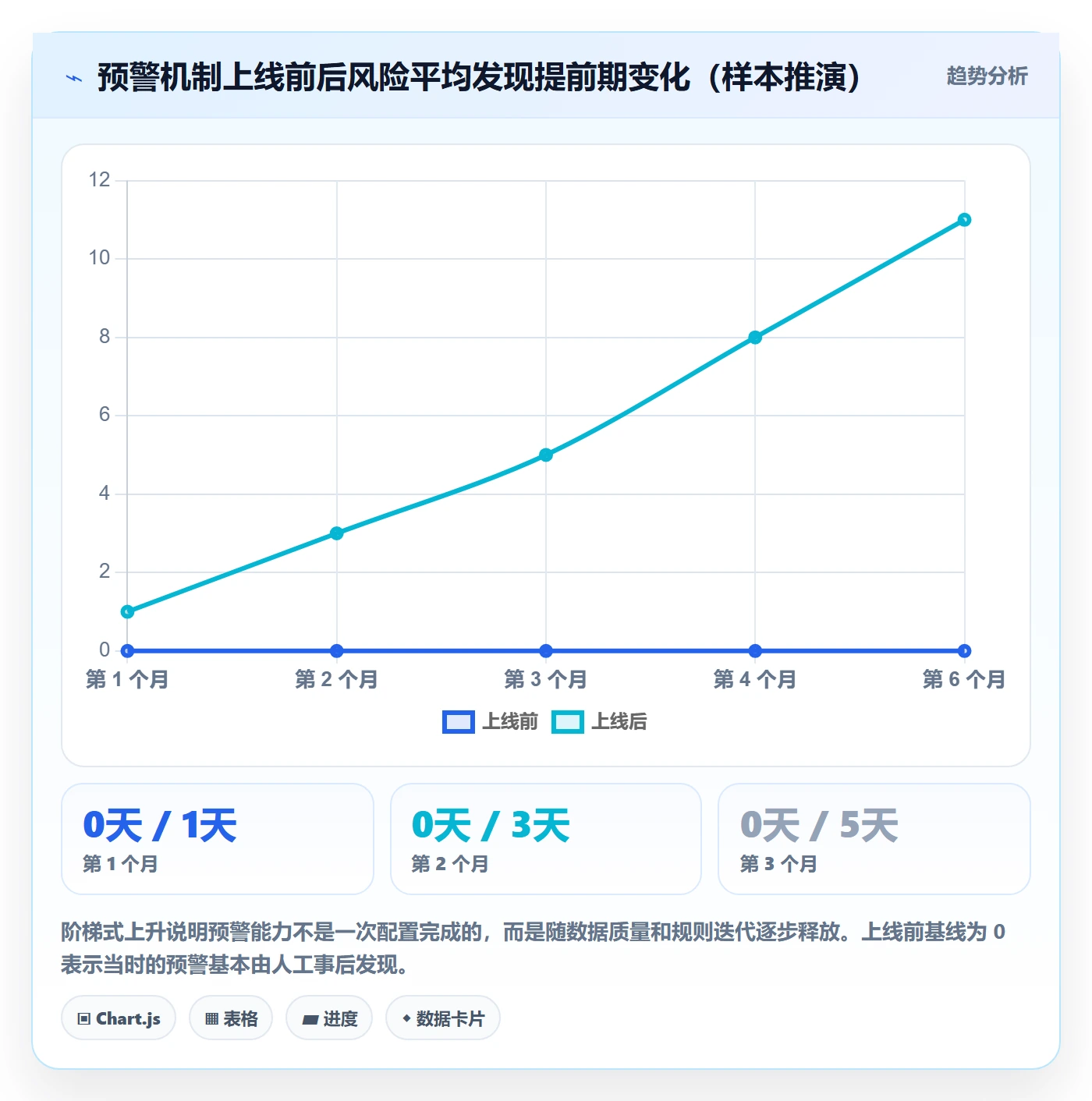

第三,设置 6 条预警规则,并把预警直接绑定到周会议程。规则上线后,黄色预警不再需要 PMO 人工发现,系统自动推送给责任人。

3. 选型上的考虑

这家企业有两个硬性要求:一是数据必须落在自己的机房,二是要能承接原本散落在各类工具里的历史数据。PingCode 支持私有化部署,这一点直接满足了合规要求;同时它支持从 Jira 平滑迁移,历史项目、字段映射、工作流都能带过来,这对于中大型企业做国产替代的场景非常关键。

我想强调的是:这类平台主要服务中大型企业及 100 人以上组织,对于十来个项目的团队来说,直接用表格加一点点脚本可能反而更轻。工具选择要匹配组织复杂度,不要为了"先进"而增加管理负担。

4. 六个月后的数据变化

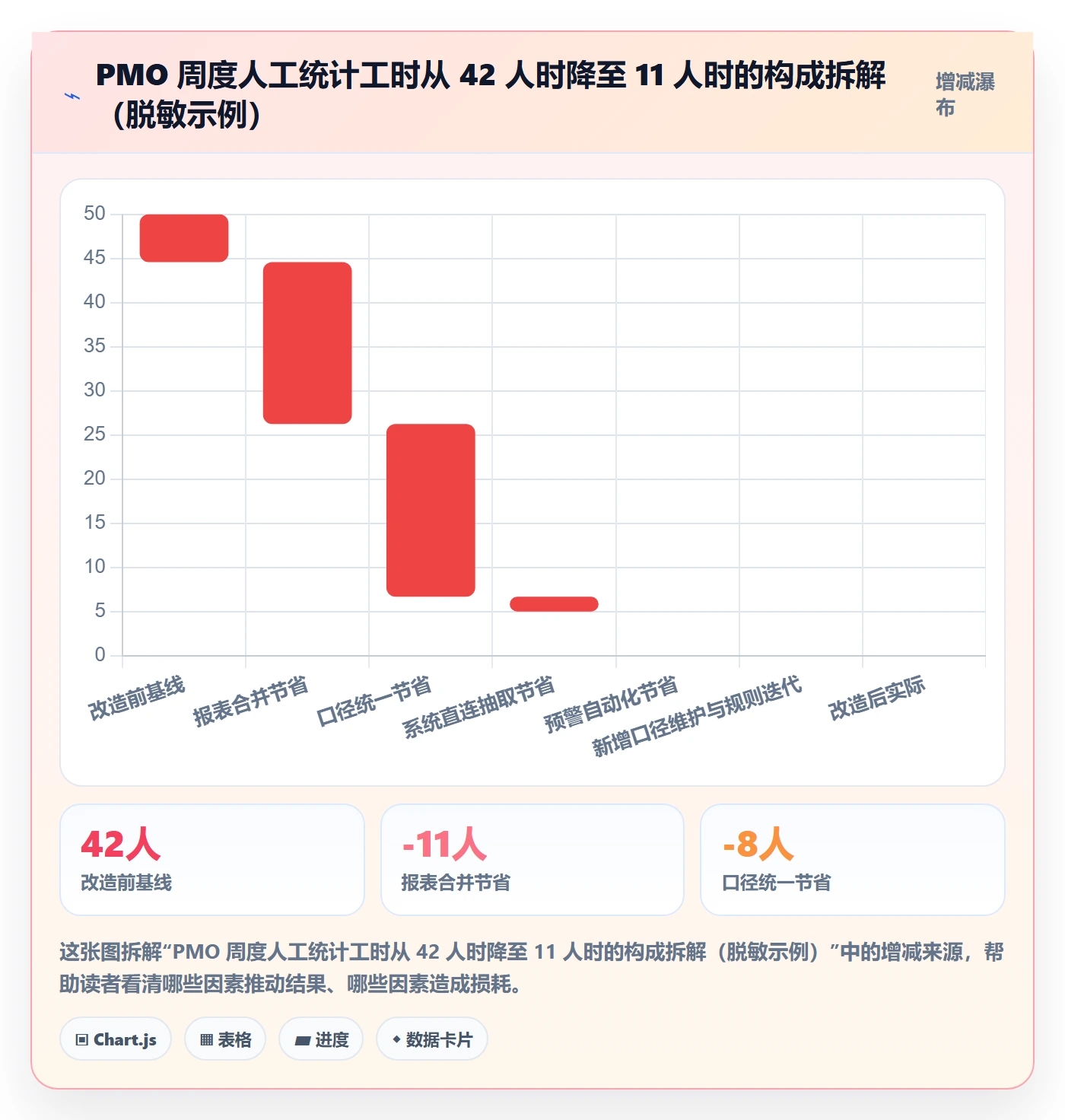

改造 6 个月后,几个关键指标的变化是:进度报表从 23 张合并到 6 张;延期平均发现时间从 11 天降到 3 天;PMO 人工统计工时从 42 人时/周降到 11 人时/周;里程碑达成率口径从 3 个版本收敛为 1 个;延期项目占比从 34% 降到 19%。

最后一项我要特别说明:延期项目占比下降,一部分来自真实的执行改善,另一部分来自"预测完成日期"填报质量提升带来的统计口径变化。这类指标不能单独解读,必须结合数据质量一起看。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

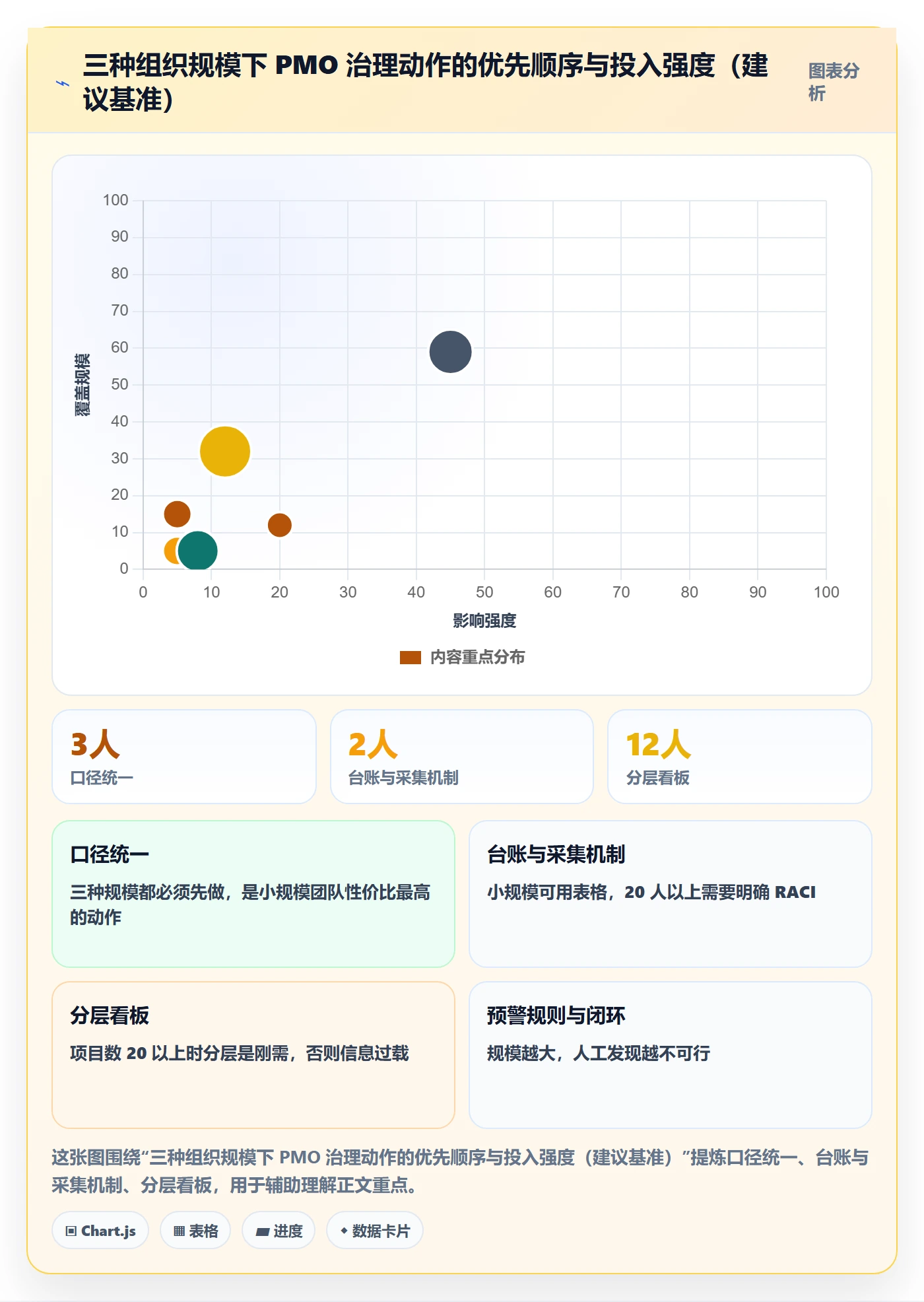

十一、不同情况下的行动建议

方法不能照搬,得看规模。我按在建项目数量分三档给出建议,你可以直接对号入座。

1. 在建项目少于 20 个

这个阶段不要上复杂看板,也不要急着做组合级分析。优先做两件事:统一 5 到 7 个核心指标口径,建立一份共享的进度台账。

预警可以先用最朴素的方式:每周一次人工筛查,重点看关键路径和里程碑。工具用表格加一点自动化脚本就够了,投入产出比最高。

2. 在建项目 20 到 100 个

这是最需要方法论的一档。核心动作是三层看板分层、预警规则上线、会议节奏固化。

这一档最容易出现的失败模式是"报表爆炸":每个项目集各自做一套报表,最后 PMO 被迫做二次汇总。必须在项目集成立的第一天就规定统一模板和统一口径,否则后期整合成本极高。

3. 在建项目超过 100 个或跨事业群

这一档必须做数据源治理和系统集成。人工汇总在这个规模下不可持续,误差也会累积到无法使用的程度。

建议的做法是:确定每类数据的主系统,建立统一的项目主数据(项目编号、负责人、事业群、业务线),然后做系统间映射。这一步做完,组合级看板才有可信的输入。

4. 已经在用 Jira、考虑国产替代的团队

这类需求我在近两年遇到得越来越多。核心关注点通常不是功能对比,而是三件事:历史数据能不能迁、私有化能不能部署、迁移期间业务能不能不停。

我的建议是分三步走:先做字段与工作流的映射设计,再做一轮小范围试点迁移,最后分批切换。不要一次性全量迁移,那会把数据问题和流程问题混在一起,无法定位。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

十二、不同情况下的取舍

做 PMO 每天都面临取舍。下面列四个我经常需要拍板的选择,以及我的判断依据。

1. 自研还是采购

自研的优势是贴合业务,劣势是维护成本常被低估。我见过一个团队自研进度看板,第一年投入 120 人天,第二年维护和迭代又花了 80 人天,而市面上的成熟平台年费远低于此。

判断标准是:这项能力是不是你的核心竞争力。如果进度跟踪只是支撑能力,采购更划算;如果跟踪能力本身就是产品的一部分(比如对外交付的管理能力),自研才值得。

2. 全量采集还是抽样采集

全量采集的优势是覆盖完整,劣势是成本高且容易失真。抽样采集的优势是轻,劣势是可能漏掉关键信号。

我的建议是混合:对所有项目的关键字段做全量采集,对非关键字段做抽样,对关键路径任务做加密采集。这样既保证了决策用的数据完整,又控制了填报负担。

3. 强流程还是轻流程

强流程适合合规要求高、外部审计多的场景;轻流程适合节奏快、需要快速试错的场景。两者没有绝对优劣。

但有一条底线:无论强弱,口径和留痕不能省。流程可以简化,但"同一个指标只有一个定义"和"关键变更必须留痕"这两条必须保留,否则复盘就没有依据。

4. 私有化还是 SaaS

取舍维度 私有化部署 SaaS 部署
数据合规与安全 数据留在自有环境,适合金融、制造、政企等场景 依赖厂商合规能力,需确认数据存储位置与审计能力
上线周期 通常 4-8 周,含环境准备与数据迁移 通常 1-2 周,开通即用
长期成本结构 前期投入高,规模扩大后单位成本下降 前期低,随人数和用量线性增长
定制与集成 可深度对接内网系统,定制空间大 依赖开放 API,深度定制受限
运维负担 需要自有运维或厂商驻场支持 厂商负责升级与可用性
适用规模 100 人以上、有多系统集成需求的组织 中小团队或快速验证阶段

我的一般建议是:如果组织超过 100 人且有跨系统数据集成需求,优先评估支持私有化部署的方案;如果还在验证 PMO 机制本身是否成立,先用 SaaS 跑通流程更划算。像 PingCode 这类支持私有化部署、同时支持从 Jira 平滑迁移的平台,在国产替代场景下是一个值得纳入评估的选项。

十三、90 天落地路线图与可直接复制的清单

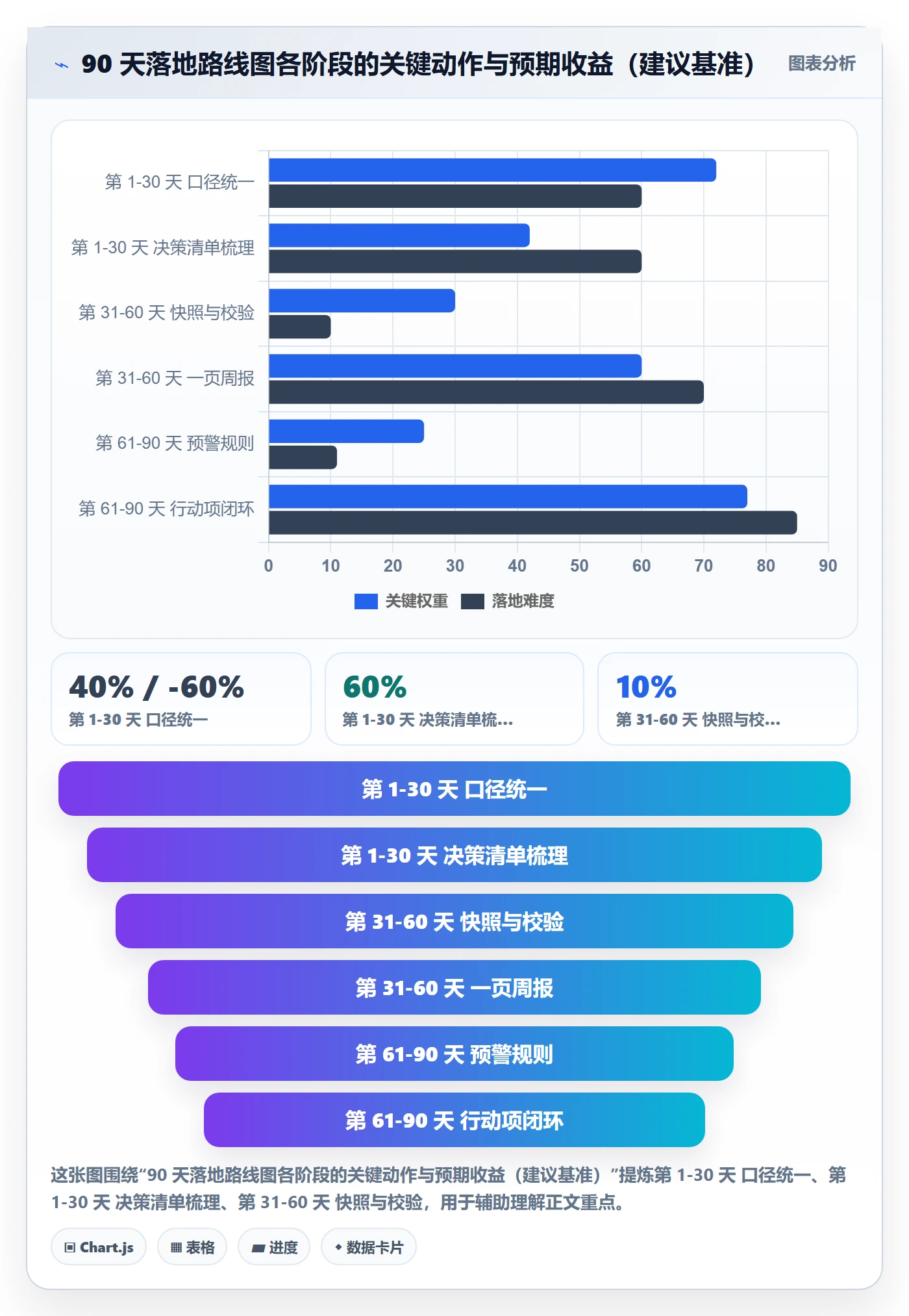

最后是执行部分。我把自己常用的落地节奏整理成 90 天路线图,分成三个阶段。你可以根据团队规模压缩或拉长,但顺序不要变。

1. 第一阶段(第 1-30 天):口径与基线

  1. 盘点现有报表,统计张数、字段、使用率,找出重复和无效报表。
  2. 列出管理层未来三个月的核心决策,反向推导需要的指标,控制在 9 个以内。
  3. 为每个指标写清定义、分子分母、数据源、频率、责任人、红黄绿规则。
  4. 组织三方(业务、研发、PMO)对齐会,形成书面确认,避免后续反复。
  5. 选定一个试点项目群,把新口径先跑一遍,验证可行性。

2. 第二阶段(第 31-60 天):采集与看板

  1. 确定每类数据的主数据源,明确系统间映射规则。
  2. 建立周度快照机制,确保能算趋势而不只是看当前值。
  3. 上线三条基础校验规则:缺失、逻辑矛盾、异常跳变。
  4. 搭建三层看板的第一版,优先做项目级和组合级。
  5. 把周报压缩到一页,强制包含"需要决策事项"栏目。

3. 第三阶段(第 61-90 天):预警与闭环

  1. 设计 6 条以内的预警规则,明确条件、责任人、升级时限。
  2. 把预警接进周会议程,会前异步阅读,会中只讨论偏差。
  3. 建立行动项台账,四要素缺一不可:负责人、截止、验收标准、验证方式。
  4. 上线"行动项关闭率"和"红色风险停留时长"两个体系健康度指标。
  5. 做第一次季度复盘,更新指标字典、预警规则和会议节奏。

4. 指标字典模板(可直接复制)

指标名称:
指标编号:

业务定义:

计算方式(分子 / 分母):

数据源系统:

数据字段:

采集频率:

填报责任人:

审核责任人:

红黄绿规则:

异常处理方式:

最近一次口径评审日期:

5. 周报模板(一页版)

健康度

项目整体:红 / 黄 / 绿
判定依据:(引用指标字典中的规则)

里程碑

本期达成:
下期到期:
存在风险的里程碑及原因:

偏差

计划 / 实际 / 预测完成日期对比
关键路径状态
偏差趋势(收敛 / 持平 / 扩大)
风险(TOP 3)

风险描述 / 等级 / 影响 / 负责人 / 应对措施

需要决策事项
事项 / 背景 / 选项 / 建议 / 期望决策时间

6. 会议议程与行动项跟踪表

环节 时长 输入 输出
看板异步阅读确认 会前 最新看板与周报 已读确认与预提问
偏差与风险讨论 60% 红黄预警清单 对策方向
需要决策事项拍板 30% 决策清单 明确决议与责任人
上期行动项回顾 10% 行动项台账 关闭或升级

行动项台账的必填字段是:编号、来源会议、事项描述、负责人、截止日期、验收标准、验证方式、状态、关联风险编号。最后两个字段是很多人会漏掉的,但它们决定了闭环质量。

7. 常见坑与规避

  • 只追任务完成率,不看关键路径:把"关键路径按期率"设为核心指标之一。
  • 口径不一致导致数据不可比:口径必须书面确认,且指定唯一负责人。
  • 工具多但未打通:先确定主数据源,再谈集成,不要反过来。
  • 周报变成作文,没有决策项:强制一页版模板,决策项为空则不发。
  • 没有升级机制,风险层层拖延:按等级设定停留时限,超时自动升级。
  • 指标太多,管理层抓不住重点:指标总数控制在 9 个以内,分层展示。
  • 治理当作一次性项目:口径评审至少每季度一次,预警规则每半年复盘。
  • 把预警当追责工具:预警的目的是提前暴露,不是事后问责,否则数据会迅速失真。

追踪管理方法大全:PMO进度跟踪数据分析落地清单

十四、结语:追踪管理的价值是让决策可追

回到最开始那个问题:为什么很多 PMO 报表很全,却没人用?因为报表回答的是"发生了什么",而管理层要的是"我该做什么决定"。这两者之间隔着口径、预警和闭环三道坎。

我个人最看重的一条判断是:PMO 进度跟踪的价值不在于让进度可见,而在于让决策可追溯。进度可见只是第一步,任何工具都能做到;决策可追溯意味着半年后你能复盘出"当时为什么做那个决定、依据是什么数据、结果如何",这才是组织能力的沉淀。

所以我不建议你追求"方法大全",而是先做一份能跑起来的最小体系:9 个指标、6 条预警规则、1 页周报、1 张组合看板、1 份行动项台账。跑满三个月,你自然会知道要加什么、砍什么。

如果你现在正准备启动这件事,我的建议是先从"决策清单"开始,而不是从"指标清单"开始。列出管理层未来三个月真正要拍板的事,然后反推需要哪些数据。这一步做完,后面的口径、采集、看板、预警都会顺很多。

最后留一个问题给你:你们 PMO 现在最大的痛点,是数据不准、预警不及时,还是会议开完没人执行?这三个答案对应的整改路径完全不同,先想清楚是哪一类,再动手。

常见问题解答(FAQ)

1. PMO进度跟踪到底该盯哪些指标?指标列了三十多个,管理层却还是抓不住重点怎么办?

我们PMO刚把报表做起来的时候,我恨不得把任务完成率、工时、缺陷、风险、变更全塞进去,结果汇报时领导只问了一句这个月到底哪个项目要出问题,我答不上来。后来我才意识到,指标不是越多越专业,而是越多越没人看。到底该保留哪些、砍掉哪些,有没有判断标准?

判断标准只有一条:这个指标能不能直接触发一个动作。触发不了动作的指标,放进明细表供查询,不要放进看板。实操上控制在六到八个,分四层。里程碑层:里程碑达成率(按期达成数除以应达成数)、关键路径延误天数。

偏差层:进度偏差(基线完成日期减预测完成日期)、进度绩效指数(仅在范围相对稳定且有可靠基线时使用,公式和适用条件建议对照权威项目管理资料核实,不要当唯一方法)。风险变更层:高等级风险数、变更导致的工期影响天数。资源层:关键资源负荷率与冲突项数。

每个指标在指标字典里写清七件事:名称、计算公式、数据源系统、采集频率、责任人、红黄绿阈值、异常处理方式。阈值不要照抄别人,用自己组织过去六到十二个月的实际分布来校准。

举个例子,里程碑达成率按周采集、由项目经理负责,可以用绿大于等于百分之九十五、黄百分之八十五到九十五、红低于百分之八十五作为起始口径,跑三个月后再按实际数据调整。记住,指标口径不统一,后面所有分析都是自欺欺人。

2. 项目数据到底靠人工填报还是系统自动抽取?周报填得挺全,但一开会就有人说数据不准,怎么破?

我们最尴尬的一次是,周报上显示某模块进度正常,结果评审会上研发负责人说那个状态是两周前随手改的,之后一直没人维护。从那以后我就明白,数据可信度比数据丰富度重要得多。可现实是项目管理工具、研发工具、财务系统各管一段,到底该怎么采、怎么校验?

原则是能自动抽取的绝不人工填,人工只补系统里确实没有的字段,而且人工字段控制在三到五个以内。第一步做数据源盘点,把项目管理、研发、测试、财务、目标管理这几类系统列出来,做字段级映射,每个字段标注三种状态:可自动抽取、需人工填报、暂时拿不到。

第二步设校验规则,至少覆盖四类异常:字段缺失率、记录重复、状态与日期自相矛盾(比如状态显示已完成但实际完成日期为空)、更新滞后(比如超过七个工作日未更新)。

判据可以这样定:某个关键字段缺失率超过百分之十,或者更新滞后率超过百分之二十,这个字段就先不要进管理层看板,先回去修流程和责任人,否则越精细的分析误导越大。第三步定采集频率和颗粒度:任务级数据按周,里程碑数据按里程碑节点加周度确认,风险和变更实时登记、周度汇总。

最后配一张采集责任矩阵,写清谁在什么时候更新什么字段、校验由谁做、出错怎么回溯。数据可信度上不来,看板做得再漂亮也只是装饰。

3. 进度偏差多大才该预警?预警发了一堆,为什么最后还是没人处理?

我们之前定过规则,进度偏差超过百分之十就标红,结果一个月发出去二十多条预警,项目经理看到就麻木了,红着红着项目照样延期。我后来反思,问题不是阈值定错了,而是预警后面没有接任何动作。想请教的是,阈值该怎么定、触发之后怎么才能真正闭环?

阈值建议用绝对值和相对值双条件,不要只用一个百分比。相对值容易被小项目放大、被大项目稀释,所以加一条绝对量兜底。可以这样起步:里程碑预计延误达到三个工作日以上、或达到关键路径总工期的百分之五,标黄;达到十个工作日以上、或已经影响对外承诺的上线日期,标红。

再加一条趋势规则:连续两周偏差持续扩大,即使没到阈值也提前预警,因为趋势比单点数值更能说明问题。真正决定效果的是预警之后的三件事。第一,每条预警必须带结构化信息:哪个项目哪个里程碑、偏差多少、根因初判、影响范围、建议动作、需要谁做什么决策。

第二,定升级时限:黄色预警四十八小时内在项目内闭环,红色预警二十四小时内升级到PMO和管理层,不允许无限期挂在项目组。第三,行动项必须闭环:负责人、截止日期、验证方式、下次会议复核结果,四项缺一不可。判断一次进度会是否有效,就看会议纪要里有没有明确的决策事项和责任人;

如果通篇都是同步进展,那这场会就是白开。预警的价值不在提示,而在逼出决策。

4. 一个新组建的PMO想从零搭这套进度跟踪体系,九十天应该按什么顺序推进?

我接手PMO的时候特别想一步到位,先买了一堆工具、做了十几张报表,结果半年过去,项目组觉得是负担,管理层觉得没价值。回头看,如果重来一次,我肯定不会从工具开始。想知道一个务实的九十天节奏应该怎么排,每阶段交付什么、怎么判断可以进下一步。

九十天分三段走,顺序是口径优先、试点验证、再谈推广。第一阶段一到三十天,做两件事:定指标字典第一版(先覆盖里程碑达成率、进度偏差、高等级风险数这三个最核心的),盘点数据源并做字段映射。这一阶段不追求自动化,允许先用表格手动汇总,交付物是指标字典和数据源清单。

第二阶段三十一到六十天,选一到两个配合度高的项目集做试点,跑通周报模板、项目级看板和预警规则,把预警到会议到行动项的链路完整走一遍。判断能不能进入下一阶段的依据有两个:关键字段的数据可信度是否稳定,以及每次进度会是否都能产出明确的决策项。如果这两个不达标,不要急着扩范围,先把流程修好。

第三阶段六十一到九十天,固化会议节奏(周度项目会、月度项目集复盘、里程碑评审),把看板从项目级扩到项目集和组合级,同时更新基线管理规范和模板库。工具和自动化放在这三个阶段之后再做,优先级是先高频、再标准、最后易抽取的数据。一句经验之谈:先买工具后定流程,几乎一定会返工;

先定流程再上工具,工具才有价值。

核心关键词

读者评论

徐
徐承宇

文章里说报表三个月后只剩不到5张被主动打开,太真实了。我们PMO也堆了20多个指标,管理层只看红黄绿,口径还经常打架。准备按决策数量砍指标,先把闭环做起来。

毛
毛嘉宁

作为项目经理,填报负担那段很有共鸣。采集频率服从决策频率很关键,很多日报确实没必要。关键路径按期率单列比总完成率有用,能避免被90%完成率误导。

何
何雨

三个断点很扎心,尤其是有会议无闭环。我们周会待办关闭率也低,更没人验证风险是否真的消失。升级机制和风险保质期值得写进制度,不然预警永远滞后。

文章包含AI辅助创作:追踪管理方法大全:PMO进度跟踪数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469892
