我把过去三年服务过的 11 个项目群做过一次进度日志复盘:日志填报率超过 90% 的有 9 个,但其中 6 个仍然出现过程度不一的进度失控,最严重的一次主线延期 43 天。更扎心的是拆解结果,真正由工作量缺口造成的延期只有 11 天,剩下 32 天全部来自信息延迟、错误决策和重复返工。
进度跟踪、进度日志、PMO 协同这三个词经常被混在一起讲,但它们的职责边界完全不同。进度跟踪管的是偏差和趋势,进度日志记的是事实和信号,PMO 协同做的是定标准、建节奏、促决策。三者混在一起的后果就是:所有人都很忙,但没有人为"偏差被及时发现"这件事负责。
这篇文章按"记录,校验,预警,决策,复盘"这条主线展开,把全流程七步、最小字段集、四色预警规则、升级时限和 30/60/90 天落地路线一次讲清,你可以直接拿去改造成自己组织的版本。
一、核心结论:进度日志的价值不在"填",而在"触发决策"
先给结论:绝大多数进度日志失效,不是因为员工不肯填,而是因为日志没有进入决策链。填了没人看、看了没人决、决了没人跟,只要经历三次这样的断链,任何理性的人都会选择糊弄填报。
所以我把进度日志重新定义了一次:它不是日报的一种,而是 PMO 协同的决策触发器。一条合格日志的唯一标准是,它能不能在约定时限内,触发一个明确的动作:要么确认继续保持,要么启动纠偏,要么升级资源。
1. 三个概念的职责边界
进度跟踪是管理机制,负责发现偏差、判断趋势、决定是否干预;进度日志是记录载体,负责把事实和信号结构化地留存下来;PMO 协同是治理动作,负责统一口径、设计节奏、划分角色、定义升级规则。
很多人把这三件事压成一件,让 PMO 既当记录员又当协调员还当裁判,结果就是 PMO 变成催收员,"协同"变成"催进度"的同义词。
| 维度 | 进度跟踪 | 进度日志 | PMO 协同 |
|---|---|---|---|
| 核心问题 | 偏差有多大、趋势往哪走 | 事实是什么、信号是什么 | 口径谁定、节奏谁控、升级谁接 |
| 主要输入 | 基线计划、日志汇总、交付物状态 | 任务状态、阻塞事实、影响判断 | 各角色反馈、跨项目数据 |
| 主要输出 | 偏差报告、预警等级、干预建议 | 可追溯的记录链条 | 统一模板、会议节奏、升级决议 |
| 第一责任人 | 项目经理 | 任务责任人 | PMO 负责人 |
| 典型失效信号 | 只看结果不看趋势,月度才发现问题 | 字段过多、口径模糊、只报顺利 | 只会催填报,不推动决策 |
2. 为什么"进不进决策链"差别这么大
我在 11 个项目样本里做过一个粗略分组:把"日志有明确下游消费方、且每周至少产生 2 条以上纠偏动作"的项目归为"进决策链",其余归为"不进决策链"。两类项目的差异在过程指标上非常明显。

二、真实场景:一次 43 天延期,问题不在"没人填日志"
2023 年我以外部顾问身份介入一个制造业数字化项目群,5 个子项目并行,涉及 IT、生产、财务和两家外部供应商,参与人数约 120 人。项目群的日志填报率是 96%,周报从未断过,月度汇报材料做得非常漂亮。
结果主线交付延期 43 天。复盘时我们逐周回看日志,发现第 9 周某个子项目的关键路径已经出现 6 天负偏差,但日志上写的是"接口联调推进中,整体进展顺利"。第 14 周月度会上偏差被正式提出,此时关键路径已负偏差 22 天,只剩赶工一条路。
我让团队把 43 天延期逐项拆分。工作量真实缺口只有 11 天,其余 32 天的构成是:决策滞后 14 天(等接口范围确认)、重复返工 11 天(因范围变更未同步到下游)、资源等待 7 天(测试环境排队)。

1. 日志里到底缺了什么
我把第 9 周那条日志原文调出来,它记录了任务名称、责任人、开始时间、预计完成时间和一句"进展顺利"。它没有记录:这个任务的完成口径是什么、上游依赖是否已确认、当前预测完成日期与基线的差值、以及如果上游继续延迟需要谁做什么决定。
换句话说,这条日志记录了状态,但没有记录信号。状态是"我还在做",信号是"我可能做不完,而且原因不在我"。PMO 看不到信号,自然无法触发决策。
2. 填报率是一个自欺欺人的指标
填报率只能证明"有人填了",不能证明"信息可用"。当一个组织把填报率当作核心 KPI,最容易发生的事就是所有人都在规定时间内提交一条无风险、无请求、无预测的日志。
真正有效的替代指标是日志有效填报率(包含预测完成日期、阻塞事实、影响判断三个必填信号的比例)和异常平均发现时延(从偏差实际发生到被系统或 PMO 识别的小时数或天数)。这两个指标一旦进入考核,填报行为会立刻发生变化。

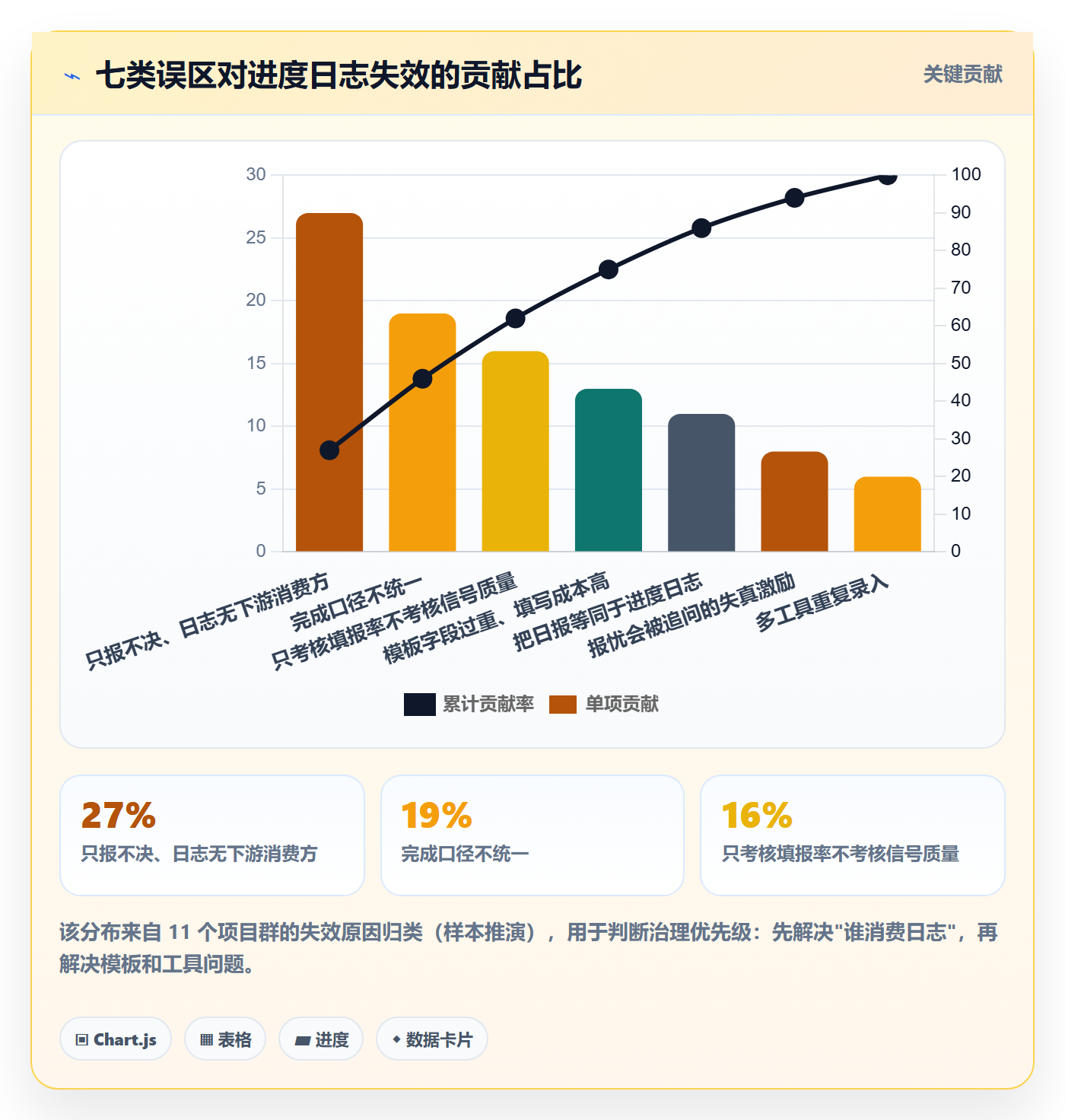

三、误区拆解:进度跟踪与进度日志最容易踩的 7 个坑
我把这 11 个项目群里出现过的失效原因做了归类,统计每条日志在五个环节中"卡住"的主因,得到了一个非常典型的帕累托分布:前三个原因贡献了 62% 的失效。

1. 把日报、周报等同于进度日志
日报回答的是"我今天做了什么",进度日志回答的是"接下来会不会出问题、需要谁做什么"。前者是工作量陈述,后者是风险信号。用日报代替进度日志,等于让所有人每天写一篇给自己看的流水账。
改法很直接:日志必须包含"预测完成日期"和"需要的决策"两个字段,且不能填"无"超过连续三次而不被追问。
2. 只统计填报率,不统计信号质量
我见过一个项目群连续 6 个月填报率 100%,同期却产生了 3 次需要高层介入的延期。原因是考核只看提交动作,不看提交内容。填报率 100% 在这里不是成绩,而是这份考核指标失效的证据。
3. 完成口径不统一
"完成"至少有四种含义:任务人自认为做完、代码提交完成、测试验证通过、业务方验收通过。四种口径下的进度可以差出 30% 以上。PMO 不定义清楚,所有汇总数字都不可比。
4. 只报不决,日志没有下游消费方
这是最致命的一条。日志写完之后,谁看、什么时间看、看到异常后做什么,如果这三个问题没有明确答案,那么日志本质上是一份归档文件,不是管理工具。
5. 模板大而全,字段二十几个
我做过一次计时实验:字段 8 个时,平均填写耗时 1 分 40 秒;字段 22 个时,平均填写耗时 6 分 30 秒,且"阻塞原因"和"影响判断"这两个最有价值的字段,被填写为"无"的比例从 12% 上升到 47%。字段越多,关键字段越容易被敷衍。
6. 工具堆砌,同一事实录三遍
IM 群里报一遍、共享表格填一遍、系统里再录一遍。三份数据必然不一致,等到要出报告时,PMO 需要花大量时间做数据对账,这本身就是一种隐性浪费。
7. 报忧被追问,形成失真激励
如果上报风险意味着要在会上反复解释、写检讨、被追问进度,那么理性选择就是把风险写小、写晚。PMO 必须把"提前暴露风险"定义为正面行为,而不是失败信号。这一点不做,前面的机制设计都会被打折扣。

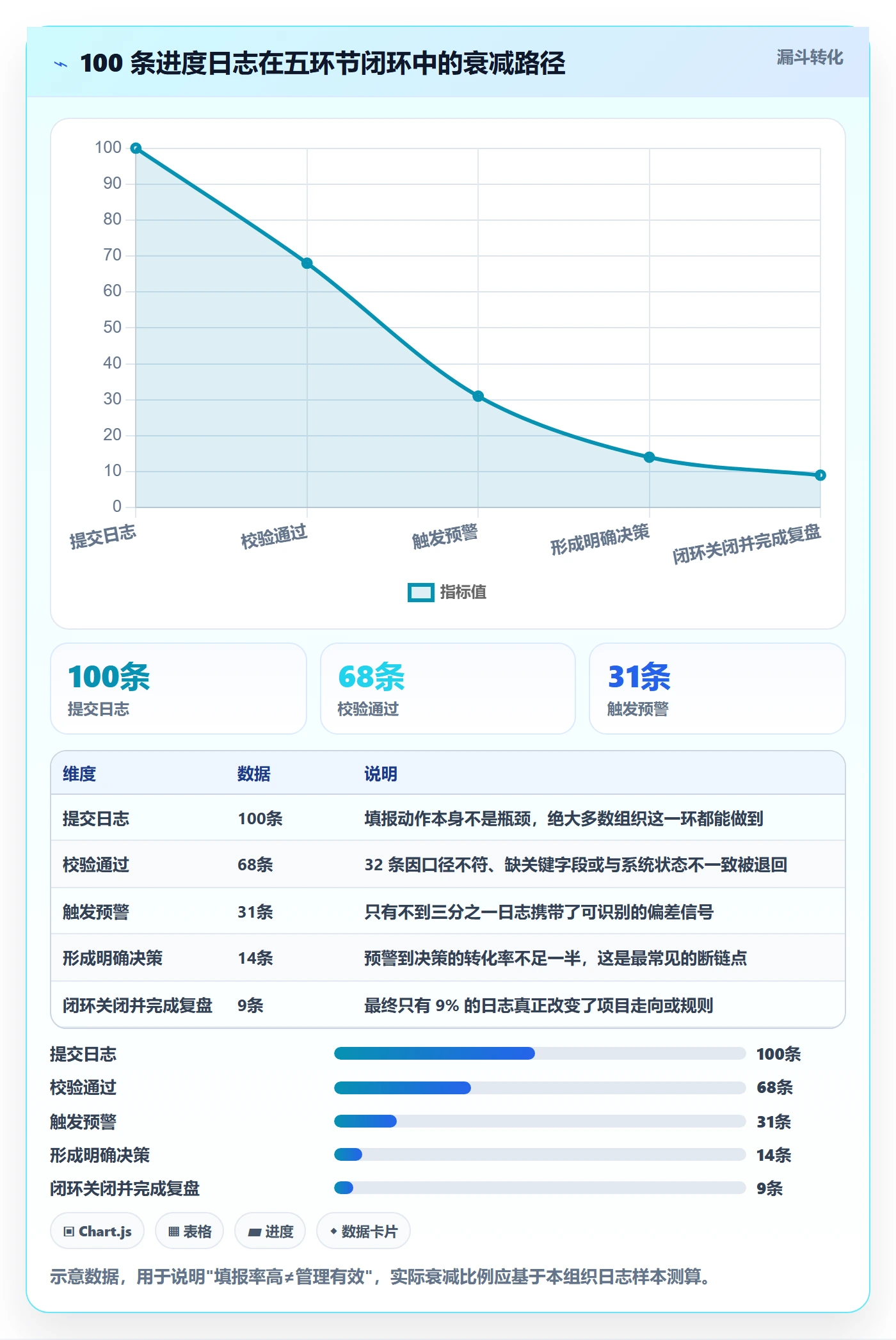

四、判断逻辑:记录,校验,预警,决策,复盘,一条链断在哪都白搭
我把进度日志的完整链路拆成五个环节。判断一个组织进度跟踪是否有效,最快的办法不是看模板,而是看这五个环节的衔接处是否有明确的输出物和责任人。
1. 记录环节:只记事实和信号
记录环节的目标不是信息完整,而是信息可用。事实类字段(任务状态、实际开始时间、交付物链接)尽量由系统自动采集;判断类字段(预测完成日期、阻塞原因、影响类型、需要的决策)由人填写,且要限定长度。
2. 校验环节:去重、对口径、验真实
校验要做三件事。去重是防止同一问题在多个子项目重复登记;对口径是确认"完成"按统一规则判定;验真实是最容易被忽略的一步,我习惯用三角验证:日志自述、交付物实证、系统状态三者互相印证。
三者不一致时,以交付物和系统状态为准,并要求填报人解释差异原因。这个动作做三次以后,日志水分会明显下降。
3. 预警环节:把偏差翻译成等级
预警不是把偏差数据原样贴到群里,而是按阈值翻译成等级,并绑定响应时限。下面是我们在项目群里实际使用的四色规则,你可以按自己的项目周期调整天数。
| 预警等级 | 触发条件 | 响应时限 | 响应责任人 |
|---|---|---|---|
| 绿色(正常) | 预测完成日期不晚于基线,无阻塞 | 按周例会通报 | 项目经理 |
| 蓝色(关注) | 关键路径外任务负偏差 1,3 天,或非关键路径负偏差超 5 天 | 3 个工作日内给出纠偏方案 | 任务责任人 + 项目经理 |
| 黄色(预警) | 关键路径负偏差 3,7 天,或浮动时间消耗超过 50% | 2 个工作日内上会,明确资源或范围调整 | 项目经理 + 职能经理 |
| 红色(升级) | 关键路径负偏差超过 7 天,或里程碑存在不可逆延期风险 | 1 个工作日内升级至项目发起人 | PMO + 项目发起人 |
这张表最关键的不是颜色,而是响应时限和责任人。没有时限的预警等于通知,没有责任人的预警等于广播。
4. 决策环节:日志必须能落到"谁、何时、做什么、资源从哪来"
一条日志如果触发了预警,就必须在下一次协同会上产出一条结构化的决策记录。我要求决策记录包含四要素:动作、责任人、截止日期、资源来源或范围取舍。缺任何一项,这条决策视为未完成。
5. 复盘环节:把偏差转成规则,而不是追责
复盘的产出应该是规则更新,比如预警阈值调整、依赖关系补录、检查点前移。如果复盘产出的是"下次注意",那么下一次一定会再犯。我在项目群里推的做法是:每次复盘至少更新一条模板字段或一条阈值规则。

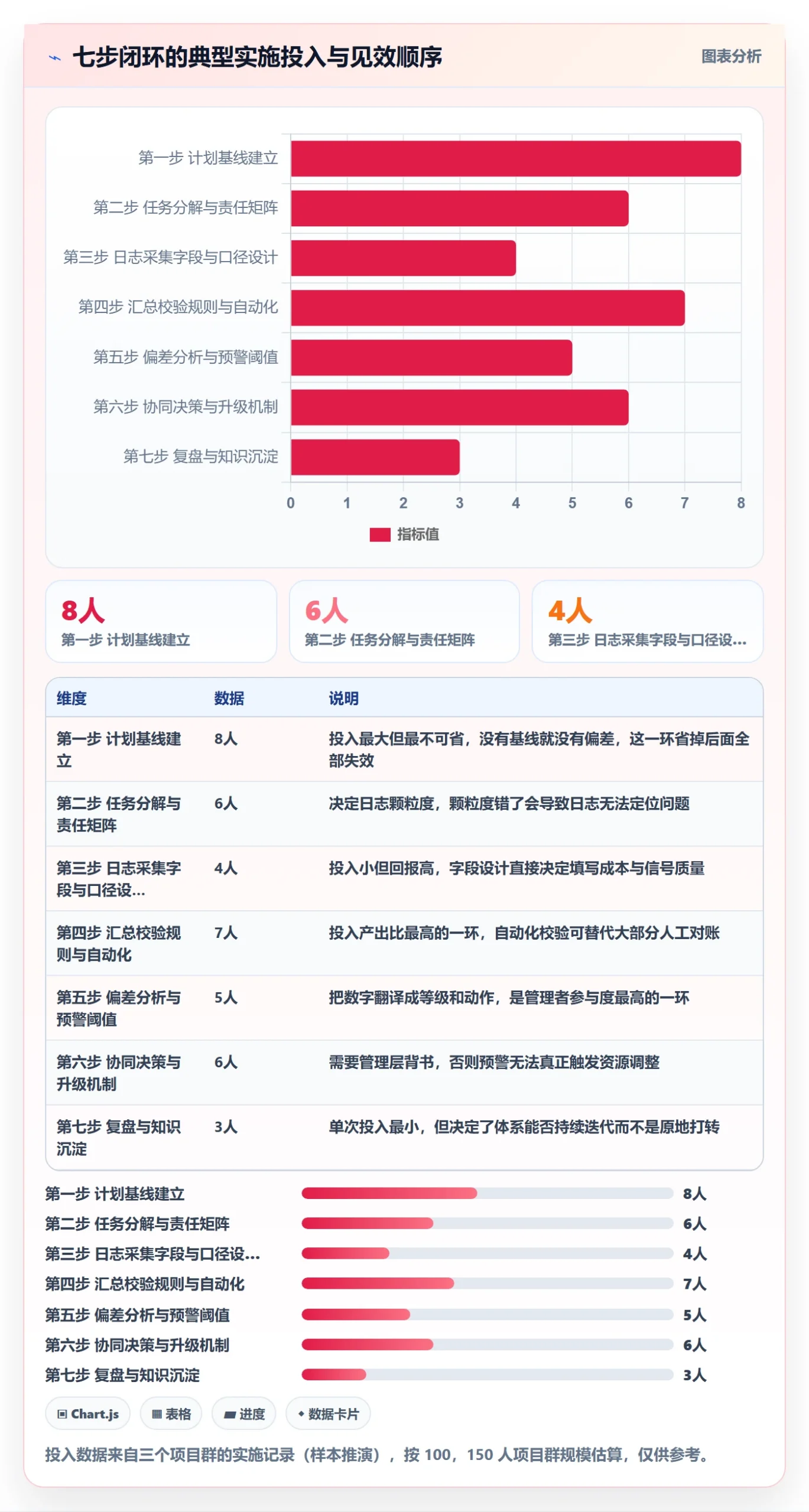

五、全流程七步:从计划基线到复盘改进的完整拆解
下面这七步是我在多个项目群里沉淀下来的标准流程。每一步我都会写清目的、动作、输出物和常见错误,你可以按顺序检查自己的体系缺了哪一环。

1. 第一步:计划基线,没有基线就没有偏差
基线包含三部分:范围基线(做什么、不做什么)、进度基线(关键路径和里程碑日期)、资源基线(各角色可用工时)。很多人只建进度基线,结果偏差出现时无法判断是工作量问题还是资源问题。
基线一旦确认就要冻结,变更必须走变更流程。如果基线可以随时改,那么永久"零偏差",进度跟踪也就失去了意义。
2. 第二步:任务分解与责任矩阵
任务颗粒度我建议控制在 8,80 小时之间。小于 8 小时会造成日志条目爆炸,大于 80 小时则意味着两周内无法判断真实进展。
责任矩阵至少明确三种角色:执行人(谁做)、验收人(谁判定完成)、支持人(出问题找谁)。少了验收人,完成口径就永远统一不了。
3. 第三步:日志采集,最小字段原则
这是我最想强调的一步。字段不是越全越好,而是要区分"事实类"和"判断类"。事实类字段交给系统自动采集,判断类字段留给人,并且控制在 5 个以内。
# 进度日志最小字段集(建议 8,12 个,不要超过 15 个)
log_id: 2026-03-11-PMO-017 # 唯一编号,便于追溯
object_type: task | milestone | risk # 记录对象类型
object_id: T-2041 # 关联任务/里程碑/风险编号
baseline_date: 2026-03-18 # 基线日期,来自计划,不由填报人决定
forecast_date: 2026-03-26 # 最新预测完成日期,与基线差值即偏差
progress_rule: deliverable_verified # 完成口径:交付物验证通过才算完成
blocker: 上游接口文档未确认 # 阻塞事实,无阻塞填 none
impact: schedule | cost | scope | none # 影响类型,可多选
confidence: high | medium | low # 填报人对预测的信心等级
ask: 需产品负责人 3/12 前确认接口范围 # 需要的决策,没有填 none
owner: 张xx # 责任人
updated_at: 2026-03-11T18:00+08:00 # 更新时间,系统自动生成
注意其中三个字段:forecast_date 是偏差计算的核心,progress_rule 是对口径的核心,ask 是触发决策的核心。只要这三个字段被认真填写,其他字段少几个也能跑起来。
4. 第四步:汇总校验,去重、对口径、验真实
汇总不是把所有人的日志拼成一张表。校验规则要固化下来,能自动化的全部自动化:字段完整性检查、预测日期与基线差值计算、同一对象重复记录检测、超期未更新条目检测。
人工只处理系统标记出来的异常条目。我在一个项目群里把这一步自动化之后,PMO 每周的数据汇总时间从 6.5 小时压缩到 1.8 小时。
5. 第五步:偏差分析与预警
偏差分析要看三个层次:单任务偏差、里程碑偏差、项目群整体偏差。单任务偏差看趋势,里程碑偏差看浮动时间消耗,项目群偏差看资源冲突和关键路径叠加。
分析产出必须是预警等级,而不是一堆数字。管理者需要的是"这条要不要现在处理",不是"这条偏差 4.5 天"。
6. 第六步:协同决策与升级
决策环节的核心是产出结构化决策记录。升级规则要提前写死,不要临场判断。下面是一份可直接套用的升级规则配置示例。
{
"escalation_rules": [
{
"level": "blue",
"trigger": "critical_path_delay_days >= 1 && critical_path_delay_days "sla_hours": 72,
"owner": "task_owner + project_manager",
"required_output": "correction_plan"
},
{
"level": "yellow",
"trigger": "critical_path_delay_days > 3 || float_consumed_ratio > 0.5",
"sla_hours": 48,
"owner": "project_manager + functional_manager",
"required_output": "resource_or_scope_decision"
},
{
"level": "red",
"trigger": "critical_path_delay_days > 7 || milestone_irreversible_risk == true",
"sla_hours": 24,
"owner": "pmo + project_sponsor",
"required_output": "steering_committee_decision"
}
]
}
把升级规则写成配置而不是口头约定,好处是它可审计。谁在什么时间收到了什么级别的预警、有没有按时响应,都能查得到。
7. 第七步:复盘与知识沉淀
复盘要回答三个问题:偏差为什么没被更早发现、预警为什么没被更快响应、这次的应对方式能不能变成规则。第三问最容易漏,但它是唯一能让体系变好的问题。
六、PMO 协同机制:让日志流动起来的四件事
PMO 在协同中的核心职责不是催进度,而是统一口径、设计节奏、划分角色、定义升级。这四件事做好了,进度自然会流动起来;做不好,再好的工具也只是把混乱数字化。
1. 统一四个关键词的口径
必须统一的口径只有四个:进度、完成、风险、变更。"完成"的口径前面讲过,这里补另外三个。"进度"要明确是物理进度还是工期进度;"风险"要明确是已发生的问题还是未发生的概率事件;"变更"要明确什么程度算变更、走什么审批路径。

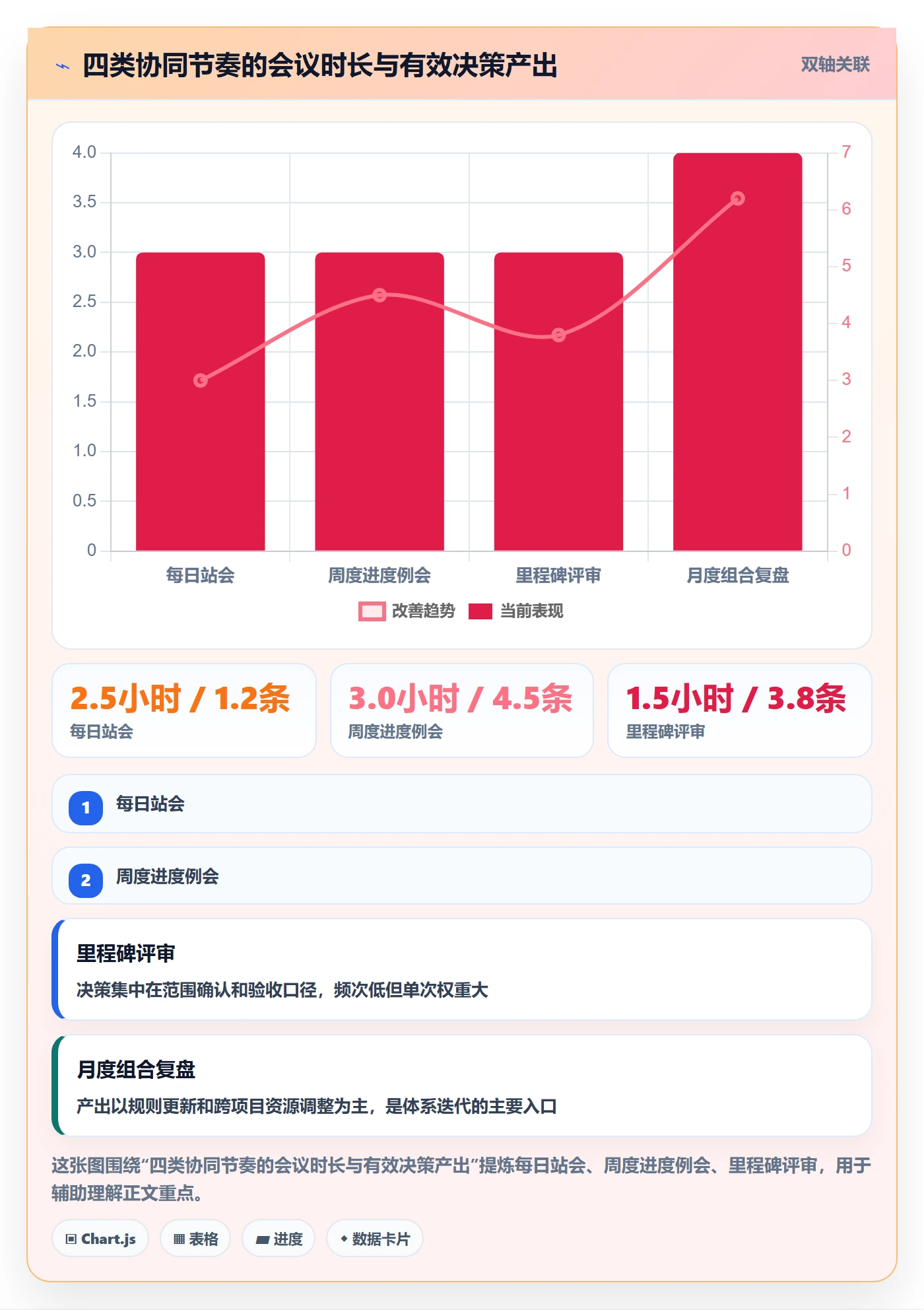

2. 设计协同节奏
节奏设计的关键不是会议数量,而是每类会议的决策产出。我建议四层节奏:每日站会解决阻塞、周度例会处理偏差、里程碑评审确认交付、月度复盘更新规则。

3. 划分角色分工
下面这张 RACI 表是我在项目群里实际使用的版本。它最大的价值是让每个环节都有唯一负责人,而不是"大家一起负责"。
| 环节 | 任务责任人 | 项目经理 | PMO | 项目发起人 |
|---|---|---|---|---|
| 日志填写 | R | C | I | , |
| 口径定义 | C | C | R | A |
| 汇总校验 | I | C | R | I |
| 预警判定 | C | R | C | I |
| 资源类决策 | I | C | C | R |
| 范围类决策 | I | R | C | A |
| 规则更新 | I | C | R | A |
R 是执行、A 是最终问责、C 是咨询、I 是知会。很多组织的协同问题不在于谁不干活,而在于同一件事有两个 R 或者没有 R。
4. 定义升级规则与响应时限
升级规则要写进流程文件,并且在工具里配置成自动提醒。我的经验是:只要升级规则在系统里配置完成,PMO 的"催办"工作量会下降一半以上,因为提醒是系统发出的,不是人发出的,对抗情绪会明显减少。
(1)升级的三个判断维度
偏差幅度、影响范围、不可逆程度。三者取最高等级作为最终预警等级,避免出现"偏差很大但被判定为影响小"从而压级的情况。
(2)升级的两个禁止事项
禁止越级跳过失责人直接找高层,这会破坏责任链条;禁止只在群里发消息而不生成升级记录,这会导致责任无法追溯。
七、模板与平台:最小可用日志体系怎么落到工具里
模板层面我建议只保留四类:个人任务日志、项目进度日志、项目群组合日志、四色预警看板。前三类解决"记录什么",第四类解决"看到什么"。
1. 四类模板的定位与字段
| 模板类型 | 使用角色 | 填写频率 | 核心字段 | 常见反例 |
|---|---|---|---|---|
| 个人任务日志 | 任务责任人 | 每日或每两日 | 预测完成日期、阻塞事实、需要的支持 | 写成工作量流水账 |
| 项目进度日志 | 项目经理 | 每周 | 里程碑偏差、浮动时间消耗、本期决策项 | 与个人日志重复,只做汇总 |
| 项目群组合日志 | PMO | 每周 | 跨项目资源冲突、共性风险、升级清单 | 堆数字不上判断 |
| 四色预警看板 | PMO + 发起人 | 实时 | 预警等级、响应时限、责任人、当前状态 | 只展示等级不展示时限 |
四类模板里,最容易被做废的是项目群组合日志。它经常变成各项目周报的拼接,读起来很全,但看不出哪里需要决策。我的做法是强制要求组合日志每期必须包含"本期需要发起人决策的事项"一栏,没有就写"无",但不能空着。
2. 把事实字段交给系统,把判断字段留给人
这是我做工具选型时最重要的一条判断标准。任务状态变更、工时投入、缺陷数量、迭代燃尽趋势这些事实类数据,本应由系统自动产生;而偏差原因、影响判断、应对方案、需要的决策这些判断类内容,才需要人花时间填。
如果一个平台需要人把系统里已有的信息再手抄一遍,那它实际上是在制造工作量,而不是减少工作量。我评估过不少项目管理平台,凡是把"自动取数"作为核心能力来做的,PMO 的周度投入普遍能下降一半以上。
以 PingCode 为例说明一下这类平台在中大型组织里的实际价值。PingCode 主要服务中大型企业及 100 人以上组织,它的定位就是多项目、多角色、多流程并行的场景,这恰好是进度日志最难管的那一类环境。
它支持私有化部署,对有数据合规要求、涉密要求或内网办公要求的组织来说,这一条往往是能否上线的前提条件,而不是加分项。同时它支持 Jira 平滑迁移,这对已经在 Jira 上积累了大量项目数据和流程配置、又需要做国产替代的组织,能省掉最痛苦的一次数据搬迁和流程重建。从实际落地角度看,它确实是国产替代的常见选择之一。

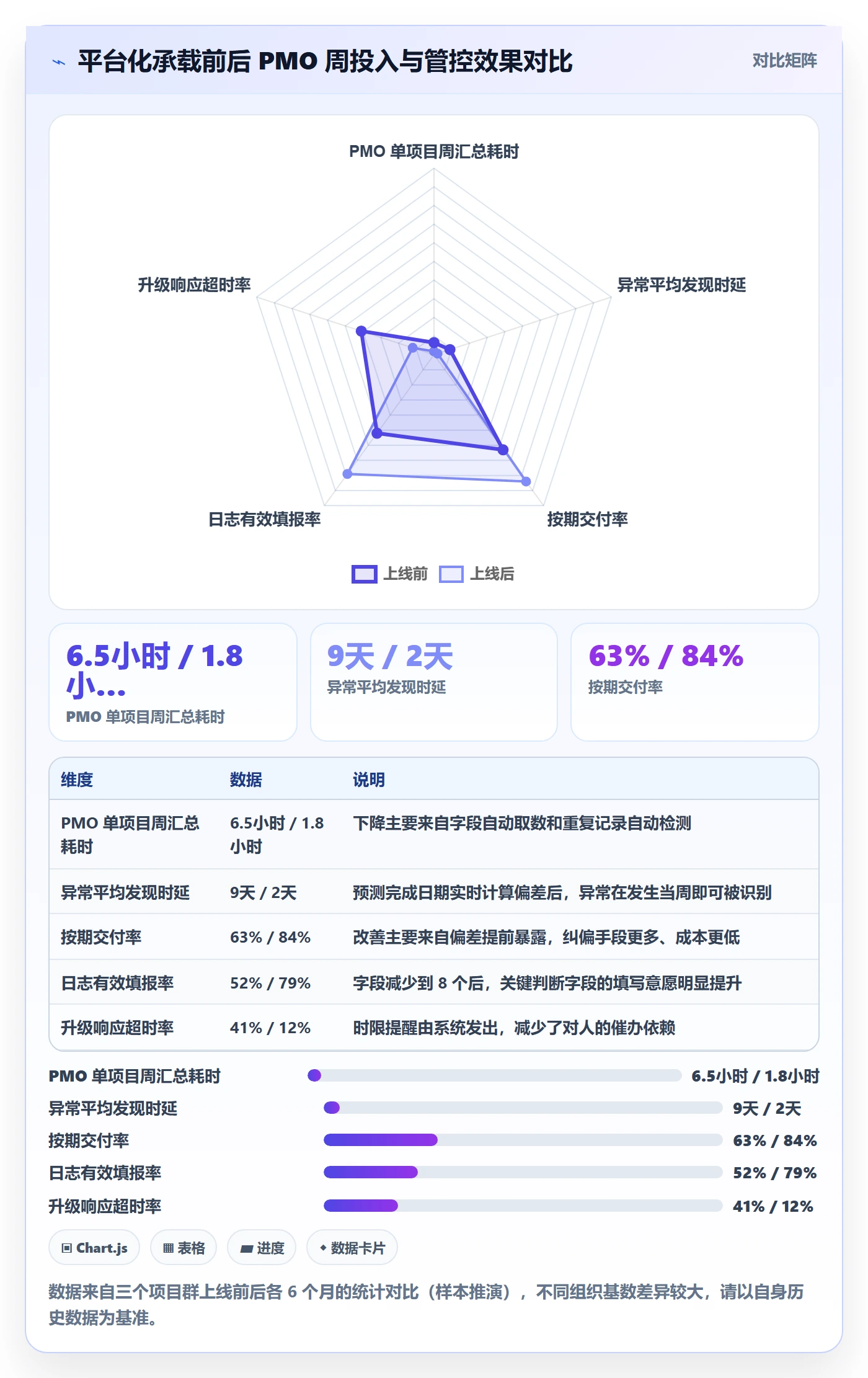

3. 平台化承载前后的对比观察
我把三个项目群在"日志靠表格和 IM 汇总"与"日志靠平台自动取数 + 人工只填判断字段"两个阶段的数据做了对比,变化最明显的不是填报率,而是异常发现时延和 PMO 的周度投入。

4. 工具选型时我实际会看的五个点
- 能否自动产出偏差:预测完成日期与基线的差值是否自动计算并落库,而不是靠人填。
- 预警能否配置化:阈值、时限、责任人能不能在系统里配置,而不是写在一份没人看的文档里。
- 日志字段能否裁剪:不同项目类型(研发、实施、交付)能否用不同字段集,而不是强制统一。
- 数据能否本地留存:是否支持私有化部署,数据留存和审计能否满足合规要求。
- 迁移成本有多高:从现有平台迁过来,历史数据和流程配置能否平滑承接。

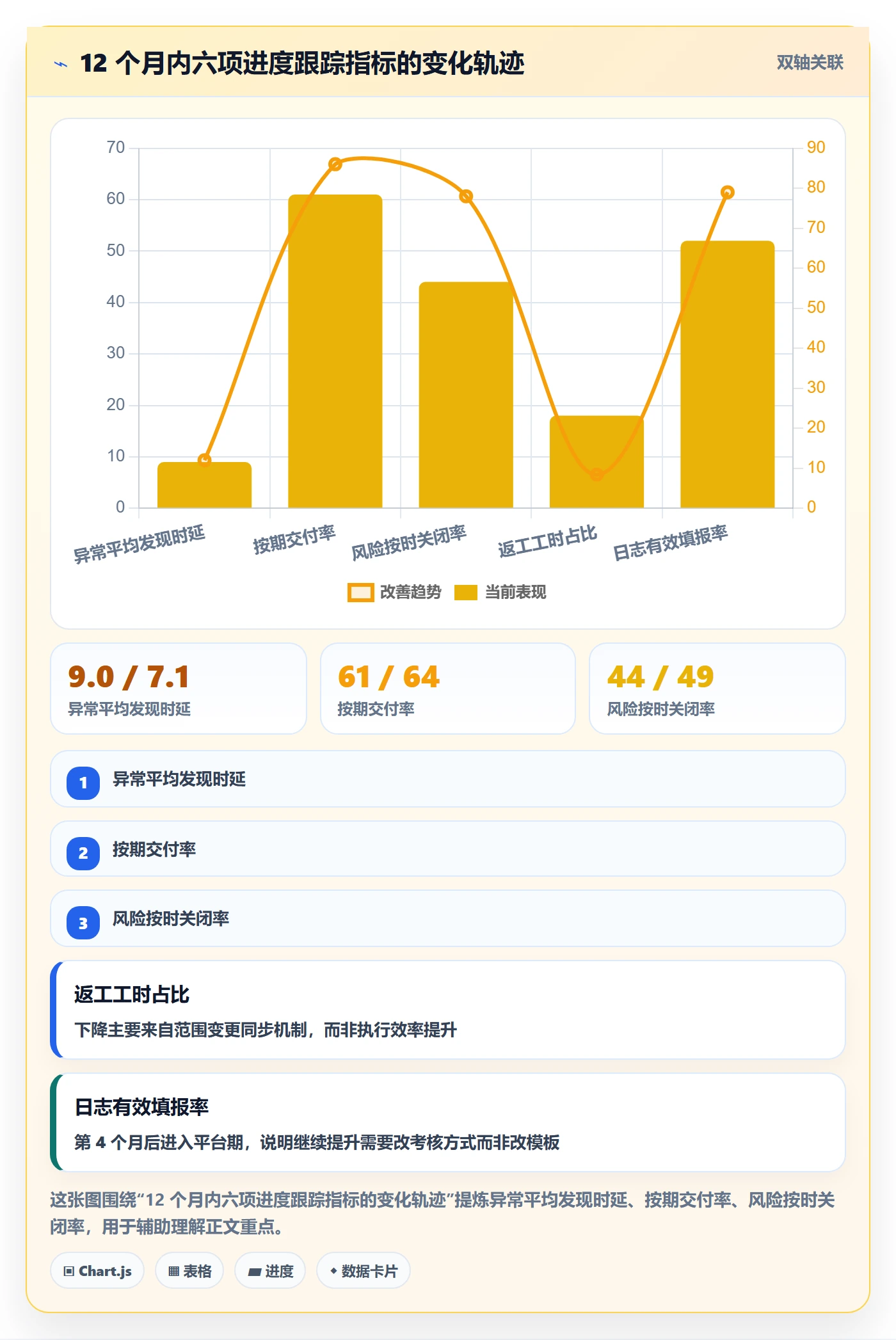

八、数据观察:12 个月里我跟踪的 6 个指标
在这 11 个项目群里,我用同一套指标连续跟踪了 12 个月。需要说明的是,这不是行业统计,而是我服务过的样本的匿名汇总,只能作为方向性参照,不能直接当作目标值承诺。
六个指标分成两组:过程指标看填报有效率和异常发现时延,结果指标看风险关闭率、偏差收敛率、按期交付率和返工工时占比。过程指标不改善,结果指标一定不会改善。

1. 过程指标先动,结果指标后动
从曲线看,异常发现时延在第 3 个月就出现明显下降,而按期交付率到第 5 个月才开始明显改善。这个时间差不是执行慢,而是机制生效的客观传导周期,提前发现的问题,需要经过一轮完整的计划调整和资源重排才能体现在交付结果上。
很多管理者在第 2 个月看不到交付改善就放弃,这是最可惜的一种失败。判断体系是否有效,前两个月应该盯过程指标,而不是结果指标。
2. 有效填报率存在明显的平台期
日志有效填报率在第 4 个月达到 70% 后就进入平台期,后面 8 个月只提升了 9 个百分点。原因是模板和工具优化到一定程度后,边际收益递减,继续提升必须依靠考核方式和文化调整。
我们在第 7 个月做了一件事:把"提前上报风险"纳入项目例会的正面案例分享,同时明确上报风险本身不影响个人绩效评价。三个月后有效填报率从 74% 提升到 79%。
3. 返工工时占比是最容易被忽略的指标
绝大多数组织统计进度偏差,很少统计返工工时。但在这个样本里,返工工时占比从 18% 降到 8.4%,对应的绝对工时节省远远超过 PMO 全部投入的工时。这也是我在做体系价值论证时最常用的一个指标。
九、不同情况的行动建议
进度跟踪体系没有通用模板,只有适合当前组织成熟度的版本。下面按四种典型场景给出建议,你可以直接对照自己的情况取用。
1. 五人以下小团队
不要建日志体系,直接每日站会加一块共享看板。看板只保留三列:进行中、阻塞、已完成。任何进入"阻塞"列超过两天的任务,由负责人主动提出来讨论。这个阶段任何形式的日志字段都是负担。
2. 十到五十人的单项目
建立基线,明确完成口径,日志字段控制在 6 个以内。每周一次进度例会,重点关注关键路径任务的预测完成日期变化。这个阶段不需要专门的 PMO,由项目经理兼任即可。
3. 五十到一百人的多项目组织
必须设立专职或半专职的 PMO 角色,建立四色预警和升级规则,开始统计异常发现时延。模板可以开始区分个人、项目、组合三层。这个阶段最容易出现的问题是各项目口径不一,PMO 要优先做口径统一,而不是先上工具。
4. 一百人以上的中大型组织
这个规模下靠表格和 IM 已经无法支撑,必须考虑平台化承载。我建议优先看三类能力:数据自动取数以减少人工填报、预警规则可配置以替代人工催办、以及部署方式是否满足合规要求。
对 100 人以上、多项目群并行、且有数据合规或 Jira 迁移诉求的组织,PingCode 这类面向中大型企业的平台是值得纳入选型范围的选项,尤其是私有化部署和 Jira 平滑迁移这两项能力,能直接对应国产替代过程中最常见的两个卡点。
但我要强调一句:工具只能放大机制的效果,不能替代机制。机制没建好就上工具,只会把形式主义数字化,让问题显得更隐蔽。
十、不同情况的取舍
进度跟踪体系的设计本质是一连串取舍,没有哪一边绝对正确,关键是知道自己放弃了什么。
1. 填报频率与信息时效的取舍
每日填报时效最好,但填写成本最高,容易产生敷衍内容。周度填报成本低,但异常发现时延会长 3,5 天。我的建议是分级:关键路径任务每日更新预测完成日期(只改一个字段),非关键路径任务每周更新。
2. 字段丰富度与填写成本的取舍
前面那次计时实验已经给出答案:字段从 8 个增加到 22 个,填写耗时增加近 3 倍,而关键字段的敷衍率反而上升。我的判断是宁可字段少而准,也不要字段多而虚。
3. 标准化与灵活性的取舍
完全标准化会让不同类型的项目(研发、实施、交付)被迫套用同一套字段,产生大量"无意义填写";完全灵活则导致口径无法比较。折中方案是:核心字段强制统一,扩展字段按项目类型配置,但扩展字段不进入组合层汇总。

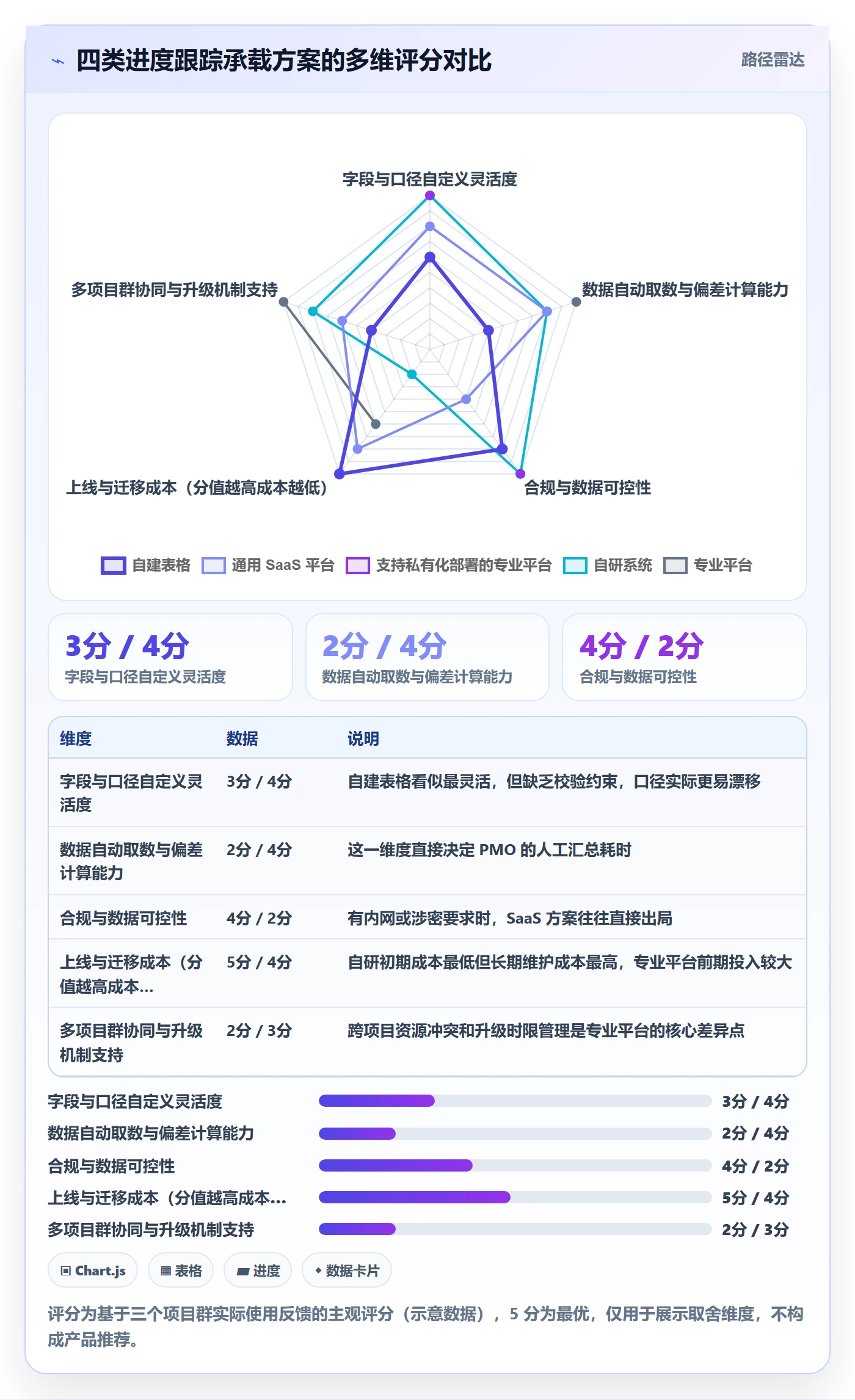

4. 自建、采购与私有化的取舍
下面这张雷达图是我在做方案评估时常用的五维对比,评分基于三个项目群的实际使用反馈,属于主观评估,不是产品测评结论。

5. 强管控与自主性的取舍
把填报频率、字段数量、预警响应都卡到最严,短期数据会变好看,长期会催生数据失真。我的经验是保留一定的自主空间:格式可以灵活,但关键信号字段不能省;填报频率可以自定,但预测完成日期变化必须及时更新。
6. 我的整体取舍倾向
如果只能选三条原则,我会选:字段少而准、预警必须有响应时限和责任人、能自动取的数据不要人填。这三条做到,哪怕用最简单的工具也能跑通;这三条做不到,用再贵的平台也只是把无效流程搬到了线上。
十一、结语:先做小闭环,再谈大平台
回到开头那个问题:为什么填报率 96% 的项目还是延期了 43 天?因为填报只是链条的第一环,而真正决定成败的是日志有没有被消费、偏差有没有被翻译成预警、预警有没有触发决策与升级。
进度跟踪不是统计工作,进度日志不是日报变体,PMO 协同也不是催进度的代名词。把这三件事的边界划清,把五个环节的衔接处补上,日志才会从负担变成管理资产。
如果你准备动手,我建议按 30/60/90 天分三步走,不要一次全上。
1. 第一个 30 天:统一口径,跑通最小闭环
- 选定一个 30,80 人的项目做试点,不要全组织铺开。
- 建立范围、进度、资源三重基线,冻结基线并明确变更流程。
- 把日志字段压缩到 8 个以内,明确"完成"的唯一判定口径。
- 指定日志唯一消费方,明确"谁看、什么时候看、看了做什么"。
2. 第二个 60 天:建立节奏与预警
- 落地四色预警规则,绑定响应时限和责任人,并在例会中真实执行。
- 把重复检测、偏差计算、超期提醒做成自动检查,PMO 只处理异常条目。
- 开始统计两个过程指标:日志有效填报率、异常平均发现时延。
3. 第三个 90 天:数据复盘与体系迭代
- 复盘至少 3 个真实偏差案例,每个案例至少更新一条规则或一个字段。
- 评估是否需要平台化承载,评估优先级是自动取数能力、预警可配置性、部署合规性。
- 对 100 人以上、多项目群并行、存在国产替代或 Jira 迁移诉求的组织,此时可以正式启动平台选型,把私有化部署与迁移路径纳入评估清单。
最后留一个问题给你自查:在过去一个月里,你们组织的进度日志中,有多少条真正触发了一个明确的决策动作?如果这个数字低于 10%,那么需要优化的不是填报,而是日志的消费链路。
常见问题解答(FAQ)
1. 进度日志和日报到底有什么区别?是不是只是换个名字?
我们团队一直写日报,PMO突然要求改成进度日志,我第一反应是又换了个壳、工作量还得翻倍。填了两周我发现,除了格式变了,好像对项目推进也没什么帮助。到底这两者是不是一回事?
区别在记录目的和服务对象。日报面向“人/天”,交代我今天干了什么、明天打算干什么,读者是直属主管;进度日志面向“任务/里程碑”,交代任务相对基线的状态变化,读者是项目经理和PMO。字段上就能看出差别:日报是“做了什么+明天做什么+困难”;
进度日志至少要包含任务ID、所属里程碑、基线开始与完成日期、当前预计完成日期、完成百分比及其口径、偏差天数、风险或阻塞标志、需要谁在什么时间前做什么决定。落地时不要推翻日报,把日报当个人输入,PMO只对里程碑级任务要求进度日志,用任务ID把两者挂起来,避免同一件事报两遍。
判断标准很简单:如果一条日志读完无法回答“这个任务相对基线偏没偏、偏了几天、下一步谁做什么决定”,那它本质上还是日报。
2. PMO协同管理里,升级规则怎么定才不失控?什么情况该升级,升级给谁?
我们PMO最怕两件事:一是该升级的没人报,等到延期了才知道;二是鸡毛蒜皮全往上报,领导被淹没了,反而对真正的红灯麻木。我试过让大家“有重大风险及时升级”,结果谁也不知道什么算重大。
升级规则必须写成可判定的条件,不能写“重大风险及时升级”这种正确但无法执行的表述。建议定三条线:时间线,比如预计完成日期比基线晚3个工作日以上,或关键路径任务延迟1天;影响线,影响里程碑、上线日期、合同交付或成本超过既定阈值;权限线,需要跨部门资源调配、需要预算或范围变更、项目经理层面无权决定。
每条线都要配齐三件事:升级对象、升级时限、必须携带的信息。我通常把节奏定为任务级由项目经理在2个工作日内处理,超时或触发影响线才到PMO,PMO在固定例会上向发起人呈现,只带三样东西,偏差事实、可选方案、需要拍板的决定。
反过来说,一条升级请求如果写不出“要谁在什么时候做什么决定”,就不该升级,应退回补充而不是直接转给领导。
3. 多项目并行时,PMO怎么识别进度日志是不是真的?大家都写进度正常,最后上线还是延期。
我做过一次复盘,十几个项目的日志清一色写着“进度正常”,结果季度末集中爆雷。后来我才意识到,不是大家故意瞒报,而是口头上的百分比根本没有校验机制,PMO又不可能逐条去查。
不要靠“感觉不真实”来抓,要靠交叉校验,而且要把它做成规则而不是抽查。三种校验最有效:一是一致性校验,日志里的完成百分比要和里程碑状态、交付物清单对得上,说完成80%但交付物清单里一项都没提交,就触发追问;二是证据校验,对关键路径任务要求附交付物链接或验收记录,不接受纯文字“已完成”;
三是趋势校验,同一任务连续几个周期从60%到65%再到70%,说明它在拖,或者每周都跳10%却没有任何阶段性产出,也要标记。做法上,在周汇总表里固定加一列“差异原因”,PMO只处理异常记录并形成升级清单,正常记录不占用会议时间。
判断体系有没有变好,我建议盯一个指标:连续两个周期出现“报告正常但里程碑未达成”的项目数量,这个数下降,日志的可信度才算真的提升。
4. 到底要不要上项目管理工具?Excel加群消息不行吗,怎么判断该换系统了?
我们团队现在是Excel加群消息,流程能跑,但每次汇总跨项目进度要两三天,老板还问为什么不能实时看到风险。我也纠结过,是不是买了系统就能解决,还是只是把形式主义搬到线上。
判断标准不是表格数量,而是“数据要不要跨人跨部门自动流转、异常要不要自动触发动作”。出现四个信号就该认真考虑系统:汇总一份跨项目进度需要超过1个工作日;同一数据在多个表里口径不一致且经常对不上;异常靠人记得去催而不是自动提醒;日志、里程碑、交付物是三套数据,需要人工搬运。
上系统之前必须先把字段和口径固定下来,否则只是把Excel的问题原样搬到线上,还多了一层登录成本。选型时重点看三件事:能否用任务ID把日志与基线关联、能否自行配置预警和升级规则、能否导出你自己定义的指标而不是平台默认报表。
最后提醒一点,不要为了自动提醒牺牲填报成本,如果一线填一条日志要花超过3分钟,数据质量一定会下降,工具再好也只是产生更多噪音。
核心关键词
文章包含AI辅助创作:进度跟踪进度日志全流程:PMO协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469882
读者评论
填报率100%却出现三次需要高层介入的延期,这个例子太真实。我们公司也只看提交率,月底数据一堆但没人消费。文章点破了关键:考核填没填,不如考核日志有没有下游消费方和异常发现时延。
从PMO视角看,那句“PMO变成催收员”很戳人。每天催填报、对口径,真正要推动的决策反而没人跟。文中把升级时限和责任人定清楚,可能比反复换模板更管用。
天延期拆成11天工作量缺口和32天协同成本,这个分析视角很有价值。我们复盘时常笼统归因于沟通不畅,没有量化决策滞后、返工和资源等待各占多少,改进自然无的放矢。
字段从8个加到22个,阻塞原因填“无”的比例从12%涨到47%,这个计时实验很直观。我们系统就是大而全,大家花五分钟填完,最有价值的风险和影响字段全是敷衍。
报忧被追问导致风险写小写晚,这个激励问题最难改。机制设计再好,如果上报风险第一反应是追责,日志就永远只是形式。把提前暴露风险定义为正面行为,说起来容易做起来难。
