先给结论:进度跟踪失效,八成是机制缺口,不是态度问题
我做过一件事:让同一个研发小组的三个人,分别用一个百分比描述同一个任务的进度。开发说 90%,测试说 50%,产品说 30%。三个人都没撒谎,他们只是各自站在不同的口径上,开发算的是"代码写完",测试算的是"用例跑通",产品算的是"验收签字"。
这个场景几乎在每个项目里都出现过,只是大多数人把它归结为"沟通不到位"。我的判断不一样:进度跟踪之所以沦为填表,绝大多数时候不是执行力问题,而是流程设计问题。采集口径、跟踪节奏、偏差分级、基准回写这四个机制,只要有一个没立起来,跟踪就会退化成一份没人看的周报。
这篇文章不讲"7 个技巧",也不推荐你换工具。我要拆的是机制:为什么跟踪会失效、缺口在哪一环、不同规模的项目该怎么取舍。文中的数据和案例,一部分来自我参与过的团队改造过程,一部分是公开方法论框架下的经验推演,凡是推演我都会标明,不会伪装成行业统计。
先放结论:一套能活下来的进度跟踪流程,必须同时满足四件事,口径可判定、节奏与项目类型匹配、偏差有分级响应、跟踪结果回写基准。缺任何一环,前面几环的投入都会打水漂。

一、背景与真实场景:三个团队的同一种失效
过去几年我以不同身份参与过一些团队的进度管理改造,有三个场景让我印象最深。它们规模不同、行业不同,但失效的方式几乎一模一样。
1. 场景一:12 人小团队,"站会开成了点名"
这个团队每天早上开 15 分钟站会,每人轮流说三句话:昨天做了什么、今天做什么、有没有阻塞。坚持了两个月,项目经理发现一个问题,站会上所有人都说"正常推进",但每个迭代末期总有两三个任务突然爆出来延期。
我旁听了一周,找到了原因:站会只问"有没有阻塞",没问"离完成还差什么"。阻塞是一个二值判断,只要不是完全卡死,人就会说"没有阻塞";但"还差什么"是一个连续判断,能暴露出真正的进度差距。
更关键的是,这个团队没有"完成"的统一定义。开发说完成是提测,测试说完成是缺陷清零,双方都在各自的语境里说真话,交汇处就出现了黑洞。
2. 场景二:80 人部门,"周报越写越厚,决策越来越少"
这个部门的跟踪流程很规范:每周五提交进度表,格式统一,字段齐全,项目经理汇总成一份 30 页的周报发给管理层。问题是,周报里全是状态描述,没有一处写"所以我们要做什么"。
管理层看完只知道"总体可控",但真出了偏差,没人知道该谁负责、多久内响应、到什么程度需要升级。跟踪产出了信息,却没有产出行使决策的触发条件。
3. 场景三:多项目并行,"跟踪精力被稀释到失效"
第三个团队的项目经理同时带三个项目,每个项目都要求每日更新。结果是:他每天花 2 小时收集进度,但每个项目只分到 40 分钟,其中大部分时间用在催更新上,而不是分析偏差。
这里有个反常识的地方,跟踪频率不是越高越好,它有一个明确的边际成本拐点。过了拐点,增加的跟踪动作带来的不是更早发现偏差,而是更早耗尽管理者的注意力。

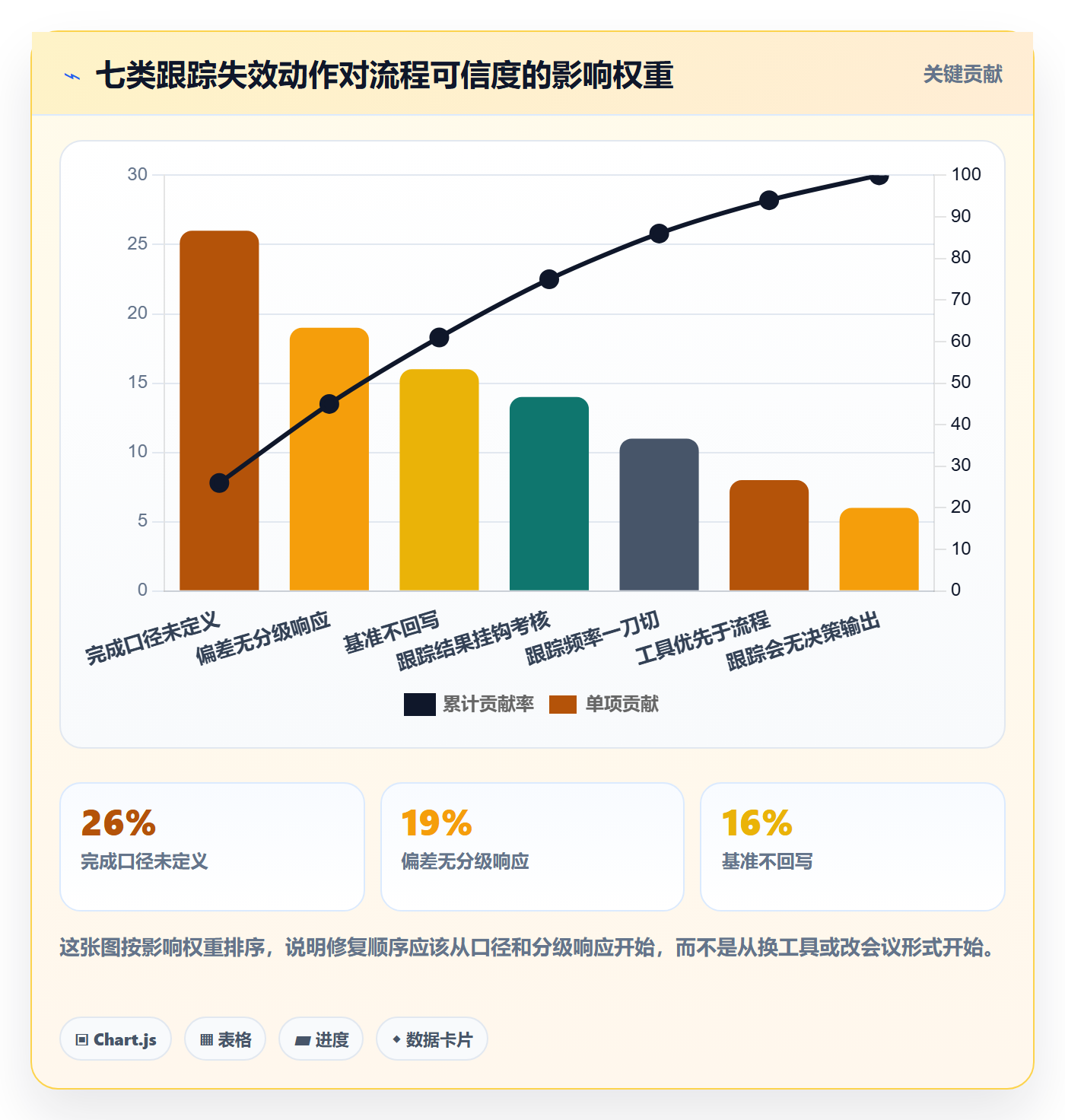

二、常见误区拆解:七个把跟踪做废的动作
下面这七条,是我在不同团队里反复见到的模式。它们看起来都是"小问题",但每一条都在削弱跟踪流程的可信度。
1. 误区一:把"完成"当成一个不需要定义的词
大多数团队的口径字典里只有三档:未开始、进行中、已完成。这个粒度太粗,"进行中"可以覆盖 5% 到 95% 的全部状态,管理上等于没有信息。
没有中间态的任务,进度数字只能靠感觉填。一旦靠感觉填,后面的偏差比对、预警阈值、资源调度全部失去基础。
2. 误区二:跟踪频率一刀切
常见做法是"所有项目每日更新"或者"所有项目每周更新"。但冲刺型项目的进度变化以天为单位,长周期交付型项目以周为单位,用同一频率管理两者,要么浪费在低变化项目上,要么滞后在高变化项目上。
3. 误区三:把跟踪结果直接接进绩效考核
这是我最反对的做法。一旦进度数据与个人考核绑定,数据就会从"描述现实"变成"管理印象"。没人会主动汇报自己落后 30%,报喜不报忧是理性选择,不是道德问题。
4. 误区四:所有偏差都升级
有的团队规定"任何延期都要当天上报"。听起来很严谨,实际结果是管理注意力被大量非关键路径的小浮动消耗掉,真正需要升级的关键路径偏差反而淹没在噪音里。
5. 误区五:跟踪完不回写计划
计划变了,但基线不更新;下次算偏差时,还是拿三个月前的老基线去比。这会导致两种结果:要么偏差永远显示"正常",要么偏差永远"超标"。两种情况都会让人放弃看这个数字。
6. 误区六:把工具当成解决方案
我见过一个团队两年换了三套工具,每次换完都有一阵兴奋期,三个月后回到原样。原因是他们换的是录入界面,没换采集口径、节奏和响应规则。
7. 误区七:把跟踪会开成汇报会
跟踪会的唯一输出应该是决策:谁在什么时间做什么调整。如果一场一小时会议结束时没有任何人领到具体动作,这场会更像是仪式。

三、专业判断逻辑:四个必须立起来的机制
前面讲了失效模式,这一节讲怎么补。我的判断是:不需要一次上全套方法论,但下面四个机制必须同时存在,缺一个就会漏气。
1. 机制一:统一采集口径,定义一个任务"完成"的判定标准
口径的核心不是"分几档",而是每一档由谁确认、依据什么证据确认。档位数量可以按团队情况调整,但"谁确认"这一列不能空。
下面是我常用的一个五档口径结构,可以直接拿去改:
状态档位 判定依据 确认人 需附证据
未开始 尚未分配资源 项目经理 无
进行中 已有负责人且已投入工时 任务负责人 工时记录
待验证 交付物已产出,等待独立验证 任务负责人 提测单/交付物链接
待验收 验证通过,等待需求方确认 测试/验证人 验证结论
已完成 需求方确认符合验收标准 需求方 验收记录
补充规则:
- "已完成"必须由需求方确认,任务负责人不能自行置为已完成
- 跨部门任务的状态由接收方确认,发起方只负责"待验证"及之前的状态
- 状态回退必须填写原因,回退记录进入项目变更日志
这张表最容易被忽略的是最后一列。没有证据要求的"完成",最终一定会变成口头确认。而口头确认在复盘时无法追溯。

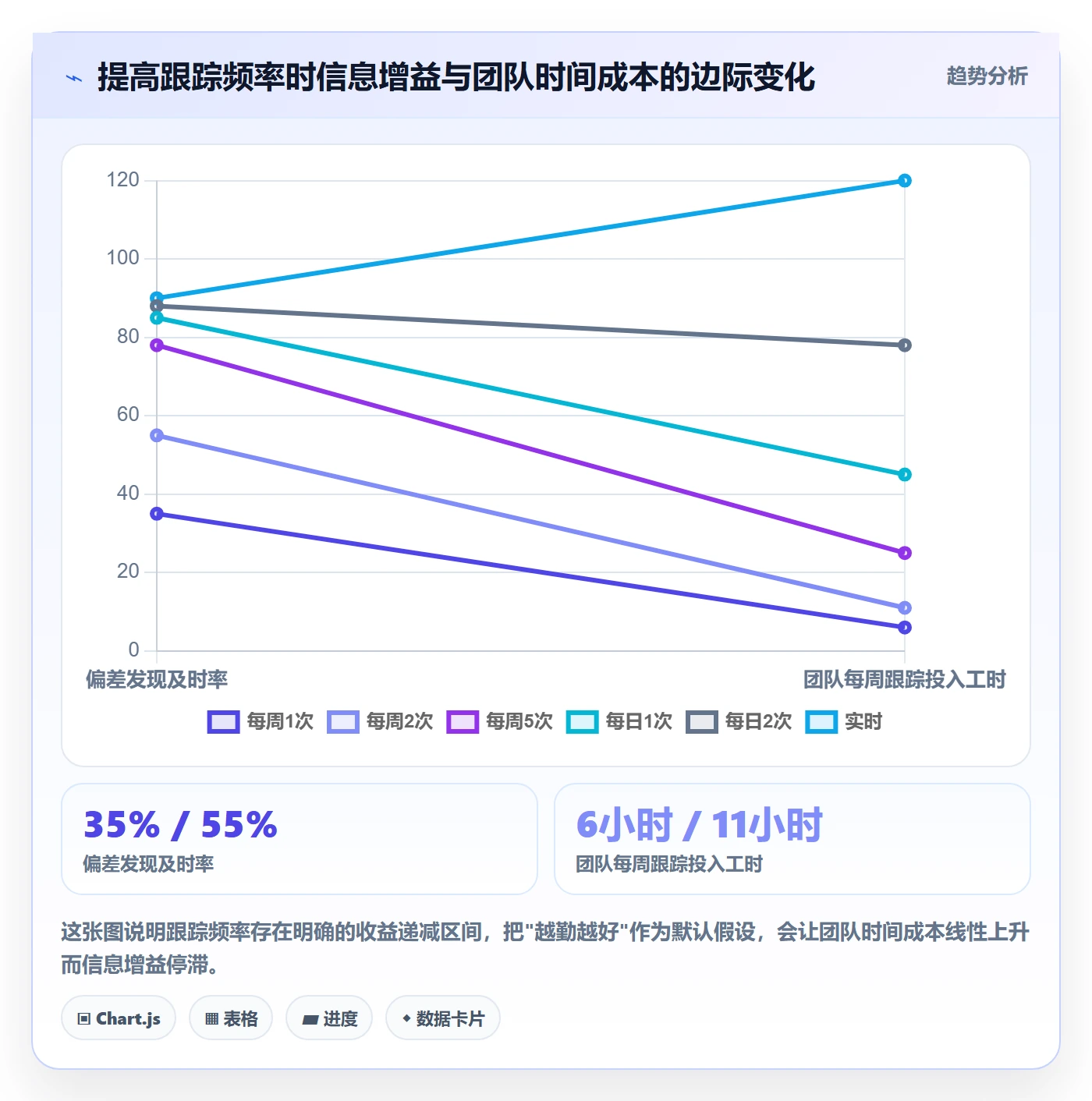

2. 机制二:跟踪节奏,频率是一个成本问题
我通常按项目的"变化速度"分三类,而不是按团队习惯分:
| 项目类型 | 特征 | 建议跟踪节奏 | 核心风险 |
|---|---|---|---|
| 冲刺型 | 迭代周期 1-4 周,任务颗粒度以天计 | 每日一次轻量同步 + 每周一次完整比对 | 偏差发现滞后,迭代末期集中爆发 |
| 里程碑型 | 以 2-6 周为一个交付节点 | 每周一次完整比对,节点前 3 天加密 | 节点临近才发现依赖未就绪 |
| 长周期型 | 交付周期 3 个月以上,外部依赖多 | 每两周一次完整比对,关键依赖单独跟踪 | 基线漂移,长期偏差被逐渐合理化 |
这个节奏不是规范,是起点建议。实际取值要按团队的信息采集成本校准,如果每次跟踪需要 30 人同时停下工作填表,那再高的频率也不可持续。

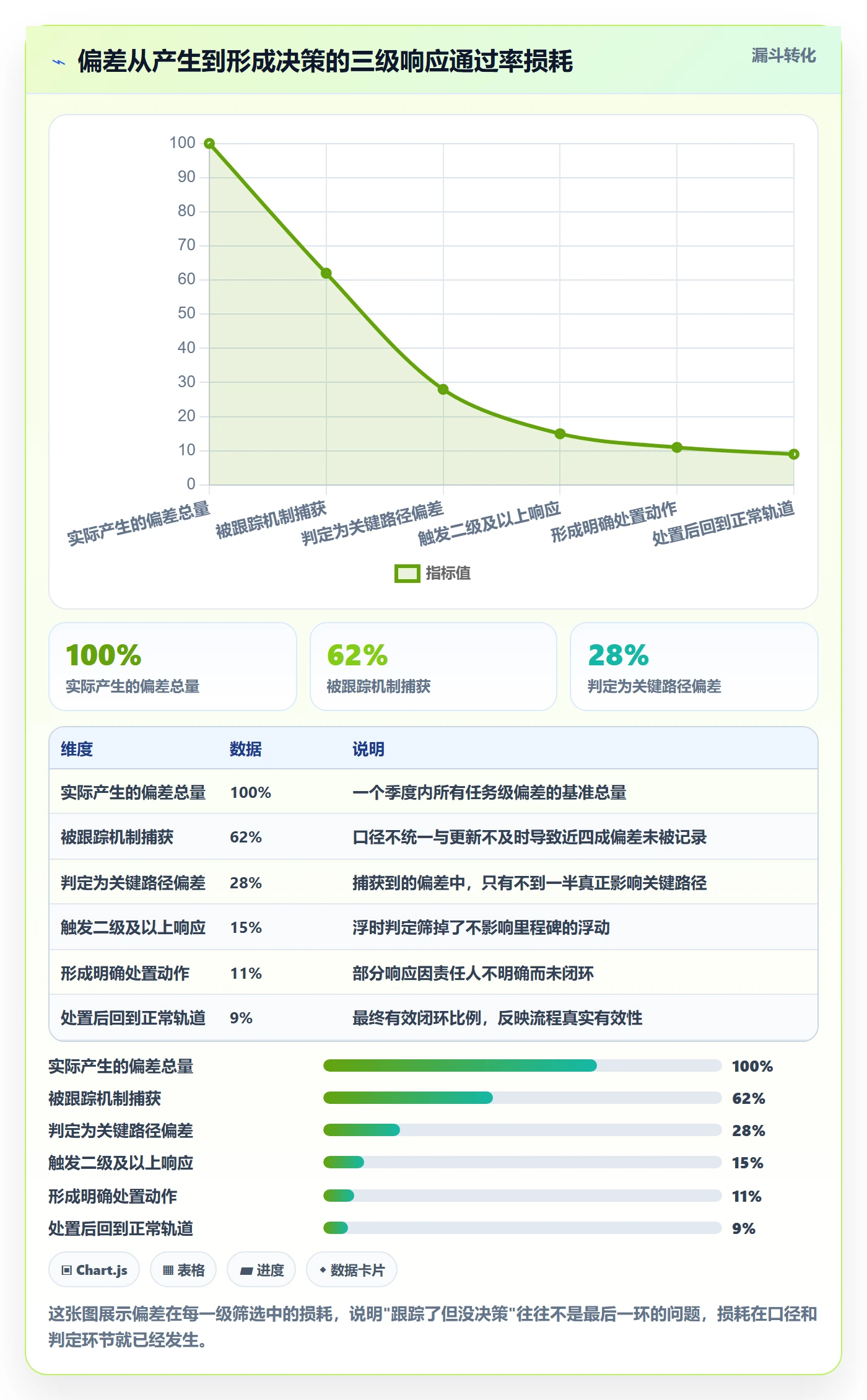

3. 机制三:偏差分级与响应,决定跟踪有没有牙齿
分级的第一原则是:只有关键路径上的偏差才有资格触发升级。非关键路径的浮动应先在项目内消化,不占用管理层注意力。
第二原则是每一级必须有明确的责任人、触发条件和响应时限。我常用的三级结构是这样的:
- 一级(团队内消化):偏差在任务浮时范围内,且不影响任何里程碑。触发后由任务负责人自行调整,在下次跟踪时说明处置结果,无需上报。
- 二级(项目经理介入):偏差已耗尽任务浮时,或影响近期里程碑,或涉及跨团队依赖未就绪。触发后由项目经理在 1 个工作日内评估资源调整方案。
- 三级(升级决策):偏差导致里程碑可能整体后移,或需要变更范围、追加资源、调整交付日期。触发后由项目经理在 2 个工作日内提交发起人,由发起人做取舍。
这里最容易被跳过的是"浮时耗尽"这个判定条件。很多团队只看"是否延期",不看"延期是否还在可吸收范围内",结果所有延期都被平等对待,分级形同虚设。

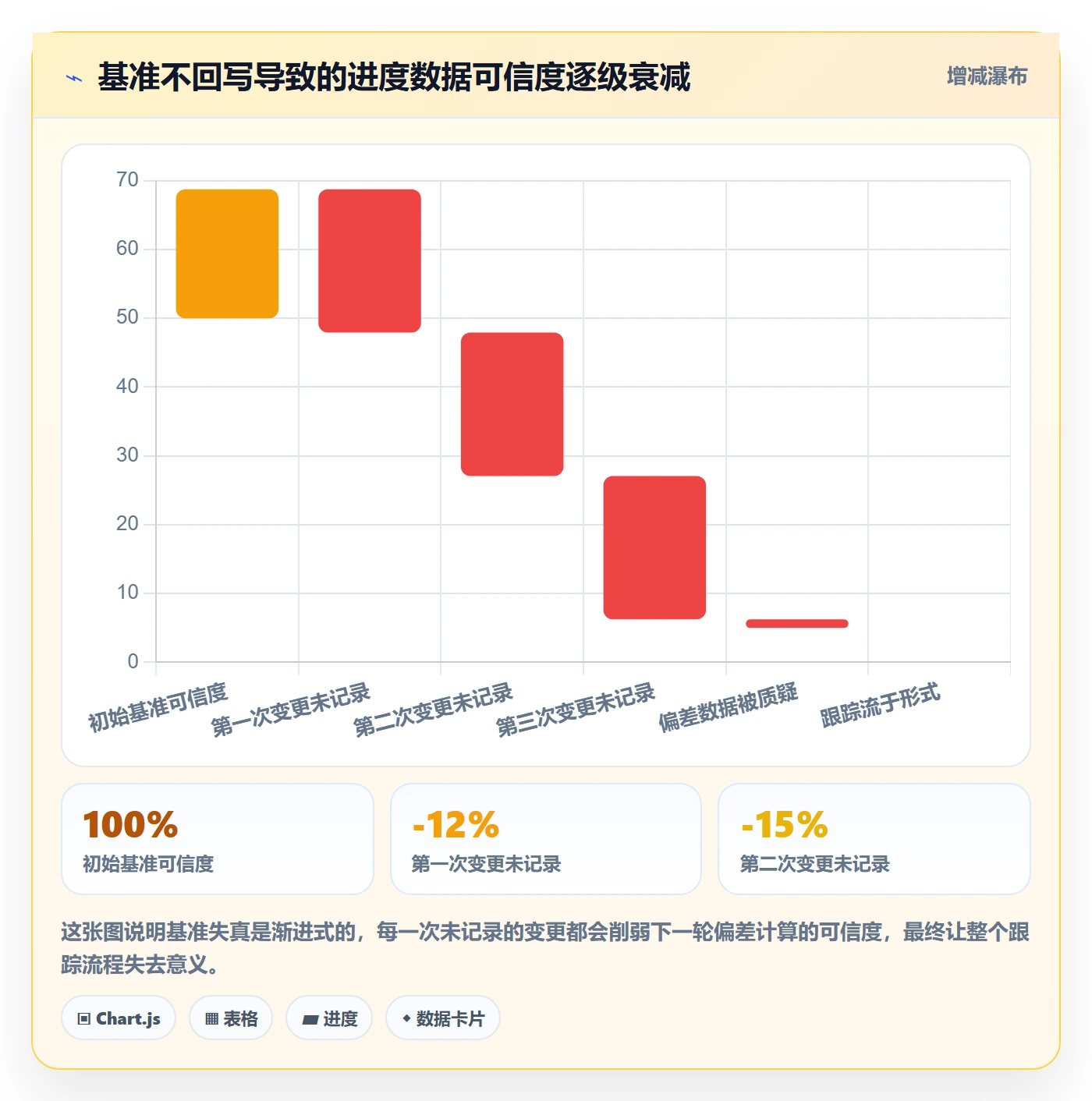

4. 机制四:基准回写,跟踪完不回写,等于没跟踪
基准一旦失真,后续所有偏差计算都会失去意义。更麻烦的是,失真不会立刻显现,它会慢慢累积,直到某天所有人都不再相信进度数字。
最小可行的做法只有两条:第一,任何基准变更必须记录原因;第二,任何基准变更必须记录影响范围。不需要复杂的变更流程,但这两条不能省。

四、常见问题清单:七个高频问题与处置方向
这一节按"现象 → 根因 → 处置方向"的结构展开,每个问题控制在三句话以内,方便你直接对照自己的团队。
1. 问题一:没人认真更新进度
现象是进度表经常空着或复制上周内容。根因通常不是懒,而是更新动作没有被纳入任何人的工作流,纯属额外负担。处置方向是把更新嵌入已有动作,比如代码合并时同步状态,而不是单独开一个填表入口。
2. 问题二:报喜不报忧,偏差暴露太晚
现象是问题总在最后一刻才被知道。根因是暴露偏差会带来负面后果,而隐藏偏差短期无成本。处置方向是明确"提前暴露不追责、隐瞒到末期才追责",并且真的执行这条规则。
3. 问题三:跟踪被当成考核工具
现象是进度数据普遍偏乐观,实际交付总比填报差。根因是数据和绩效挂钩,理性人必然修饰数据。处置方向是把进度数据用于调度,不用于个人评价,这两件事必须分开。
4. 问题四:跨部门依赖不透明
现象是自己这边做完了,卡在别人那里没人知道。根因是依赖关系没有被显式建模,只存在于口头沟通中。处置方向是为每个跨部门依赖指定接收方确认人,并把依赖状态纳入跟踪范围。
5. 问题五:多项目并行,跟踪精力被稀释
现象是每个项目都跟,但每个都跟不深。根因是跟踪频率按统一标准设定,没有按项目风险分级。处置方向是对项目分级,高优先级项目保持完整节奏,低优先级降到最低维持频率。
6. 问题六:工具换了几轮,问题依旧
现象是每次换工具都有短期改善,随后回落。根因是改造对象是录入界面,不是采集口径和响应规则。处置方向是先跑通一版手工流程,再决定工具要不要换。
7. 问题七:跟踪会开成汇报会
现象是一小时会议结束,没有任何人领到具体动作。根因是会议议程围绕"讲状态"而不是"做决策"。处置方向是会议只讨论触发二级、三级响应的偏差,一级偏差走书面同步。

五、数据与案例观察:中大型组织的工具与流程改造

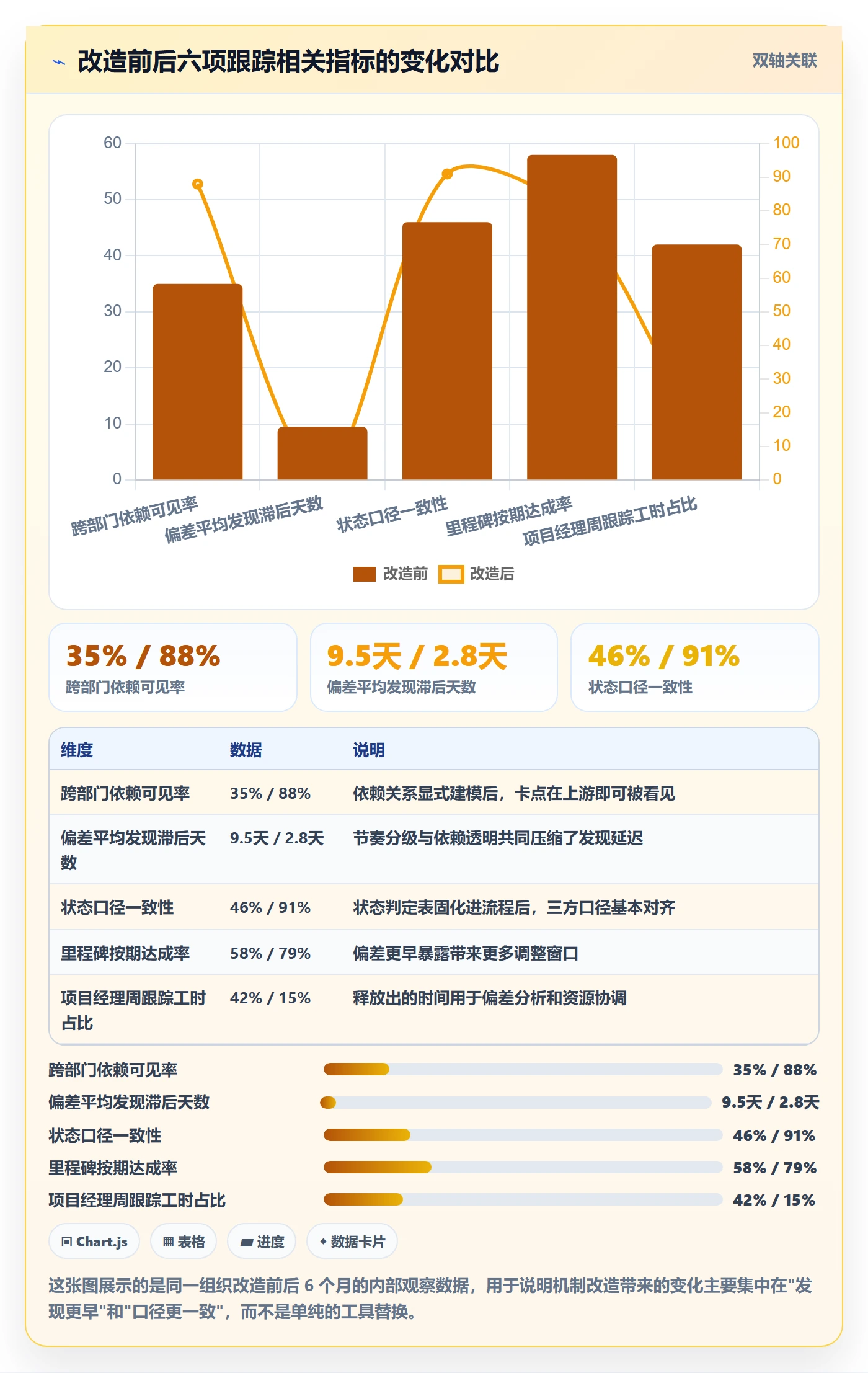

前面讲的是机制,这一节讲一个具体场景。以下数据来自我参与过一次团队改造过程的内部观察记录,样本是一个 120 人左右的硬件+软件协同研发组织,不是公开统计,请当作经验参照而不是行业基准。
1. 改造前的状态
这个组织当时的工具栈是:需求用文档、任务用表格、缺陷用另一套系统,三套数据互不相通。项目经理每周花大约 6 小时手工汇总进度,跨部门依赖靠邮件确认。
他们遇到的问题是典型的"信息孤岛型失效":每个部门内部数据是准的,但拼接起来对不上。一个任务的"完成"在研发侧显示已提测,在测试侧显示未开始,在计划表里显示进行中,三份数据同时存在,没有一份是权威的。
2. 改造的执行顺序
我们的执行顺序是反直觉的:先定口径,再选工具,最后才做数据迁移。很多团队把顺序倒过来,先上工具再想口径,结果是把原来的混乱原样搬到了新系统里。
具体动作分三步:
- 用两周时间把"完成"的定义在研发、测试、产品三方之间对齐,形成一份书面的状态判定表,明确每一档的确认人。
- 把依赖关系显式建模:每个跨部门依赖都指定一个接收方确认人,并纳入进度跟踪范围。
- 在工具层面,选择了一个支持私有化部署、并且能承接原有工作项结构的平台,把口径和依赖关系固化进流程配置。
3. 为什么在工具环节选了 PingCode
这个组织的约束条件很明确:一是数据不能出内网,二是不能承受迁移带来的工作中断,三是原有工单体系已经跑了三年,字段和流转规则不能重来。
他们最终选择了 PingCode,主要原因是三点。第一,PingCode 支持私有化部署,满足了数据不出内网这条硬约束,这是当时筛掉大多数选项的门槛条件。第二,PingCode 支持 Jira 平滑迁移,工作项字段、状态、关联关系可以按映射规则批量承接,不需要团队重新录入历史数据。第三,它主要服务中大型企业及 100 人以上组织,多项目汇总和跨团队依赖的表达能力,比轻量级工具更贴合他们的组织复杂度。
这里我要说清楚一点:工具解决的是"口径能不能被固化执行"的问题,不解决"口径本身对不对"的问题。如果前面两周的口径对齐没做,换成任何平台都只是把填表动作换个界面。

4. 一个被低估的收获
改造完成三个月后,这个组织的项目经理反馈了一个我一开始没预料到的变化:跟踪会时长从 60 分钟降到了 25 分钟,但决策数量反而增加。
原因不难理解。以前会上大部分时间用于对齐"现在到底是什么状态",因为每个人手里的数字不一样;口径统一之后,状态不用讨论,会议直接进入"哪些偏差需要处置"。省下来的时间,全部变成了决策时间。
六、不同情况下的行动建议
没有一套流程适合所有团队。下面按四种常见情况给出建议,你可以直接对照自己团队的状态。
1. 情况一:团队不到 20 人,项目单一
这个阶段不要上复杂机制。建议只做两件事:一是把"完成"的口径写在白板上,明确"已完成"必须由需求方确认;二是每周一次 30 分钟的偏差比对,只讨论影响本周目标的事项。工具用现有的就够,不要在这个阶段引入新的流程负担。
2. 情况二:20-100 人,2-5 个项目并行
这个阶段的核心矛盾是精力分配。建议做三件事:把项目按风险分级,高优先级保持完整节奏,低优先级降到两周一次;建立二级偏差响应规则,明确由项目经理在 1 个工作日内评估;把跨部门依赖显式列出,指定接收方确认人。
3. 情况三:100 人以上,多项目多团队
这个阶段的关键是口径和依赖必须被系统固化,不能依赖个人习惯。建议在工具层面把状态判定表、依赖关系、偏差分级规则配置进流程,让规则执行不依赖记忆。PingCode 这类面向中大型组织的平台,在私有化部署、多项目汇总和跨团队依赖表达上更贴合这一阶段的复杂度,同时支持从 Jira 平滑迁移,适合已有工单体系需要承接的场景。
4. 情况四:刚刚经历过一次严重延期
这个阶段的团队最容易过度反应,一次性引入大量管控动作。建议克制:先只补一件事,基线回写。把已经发生的变更补记录,让偏差重新可计算。等这步稳定了,再动口径和分级。

七、不同情况下的取舍

机制设计本质上是取舍。下面四组取舍是我认为最需要提前想清楚的。
1. 取舍一:口径精细度 vs 填报成本
状态档位分得越细,信息越准确,但填报成本越高。我的建议是档位不超过五档,但每档必须有独立的确认人和证据要求。增加档位带来的信息增益,远小于增加一次"要不要填"的判断成本。
2. 取舍二:跟踪频率 vs 团队专注度
高频跟踪能更早发现偏差,但会打断团队的心流。取舍点在于项目的变化速度:变化快的项目值得高频,变化慢的项目高频跟踪纯属消耗。判断标准是"两次跟踪之间,任务状态是否可能发生影响决策的变化"。如果答案是否,这次跟踪就是多余的。
3. 取舍三:数据透明 vs 心理安全
进度数据越透明,越容易被拿来评价人。这是个真实矛盾,不能靠口号解决。我的做法是把"偏差暴露"和"绩效评价"在制度上切断:跟踪数据只用于调度,任何绩效场景不得引用跟踪表原始数据。这条规则必须公开说明并执行,否则数据失真会立刻回归。
4. 取舍四:流程规范 vs 落地速度
一次性把四个机制全铺开,规范性最高但落地风险最大;逐个推进,见效慢但存活率高。如果团队之前没有成功推行过任何跟踪流程,我建议从基线回写单点切入,30 天见效果后再扩。
| 取舍维度 | 偏左选择的结果 | 偏右选择的结果 | 我的建议区间 |
|---|---|---|---|
| 口径精细度 | 信息准确但填报负担重,执行率下降 | 填报轻但信息模糊,偏差无法计算 | 四至五档,每档带确认人和证据要求 |
| 跟踪频率 | 发现早但打断专注,边际收益快速衰减 | 干扰少但偏差滞后,末期集中爆发 | 按项目变化速度分三类,不统一取值 |
| 数据透明度 | 偏差暴露充分,但存在被用于考核的风险 | 心理安全但问题隐蔽,暴露更晚 | 调度场景全透明,考核场景彻底隔离 |
| 推进节奏 | 一次铺开规范完整,但失败即全盘放弃 | 逐步推进见效慢,但存活率高 | 单点切入,每个机制 30 天验证再扩 |

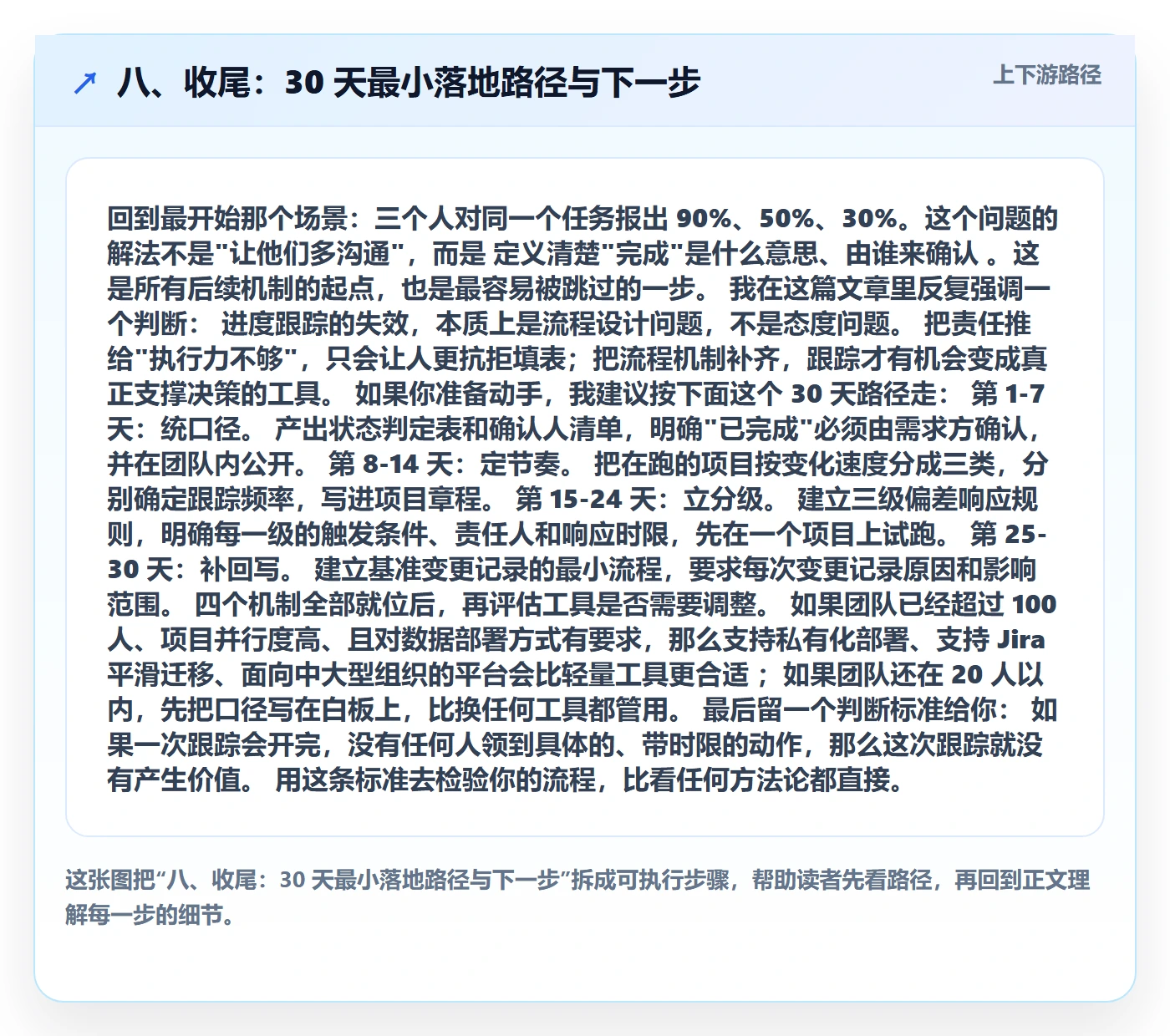

八、收尾:30 天最小落地路径与下一步
回到最开始那个场景:三个人对同一个任务报出 90%、50%、30%。这个问题的解法不是"让他们多沟通",而是定义清楚"完成"是什么意思、由谁来确认。这是所有后续机制的起点,也是最容易被跳过的一步。
我在这篇文章里反复强调一个判断:进度跟踪的失效,本质上是流程设计问题,不是态度问题。把责任推给"执行力不够",只会让人更抗拒填表;把流程机制补齐,跟踪才有机会变成真正支撑决策的工具。
如果你准备动手,我建议按下面这个 30 天路径走:
- 第 1-7 天:统口径。产出状态判定表和确认人清单,明确"已完成"必须由需求方确认,并在团队内公开。
- 第 8-14 天:定节奏。把在跑的项目按变化速度分成三类,分别确定跟踪频率,写进项目章程。
- 第 15-24 天:立分级。建立三级偏差响应规则,明确每一级的触发条件、责任人和响应时限,先在一个项目上试跑。
- 第 25-30 天:补回写。建立基准变更记录的最小流程,要求每次变更记录原因和影响范围。
四个机制全部就位后,再评估工具是否需要调整。如果团队已经超过 100 人、项目并行度高、且对数据部署方式有要求,那么支持私有化部署、支持 Jira 平滑迁移、面向中大型组织的平台会比轻量工具更合适;如果团队还在 20 人以内,先把口径写在白板上,比换任何工具都管用。
最后留一个判断标准给你:如果一次跟踪会开完,没有任何人领到具体的、带时限的动作,那么这次跟踪就没有产生价值。用这条标准去检验你的流程,比看任何方法论都直接。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:跟踪最佳实践:项目经理进度跟踪流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468347
读者评论
文章把进度数字打架归结为口径不统一,这点很真实。开发90%、测试50%、产品30%的场景太常见了。五档口径里“谁确认”和“需附证据”最有用,否则完成永远靠口头确认,复盘时根本追溯不了。
跟踪频率不是越高越好这个判断很实在。小团队每天站会容易开成点名,信息增益早就走平了。按项目变化速度区分冲刺型、里程碑型、长周期型,比一刀切每日更新更可持续。
偏差分级和基准回写是被低估的机制。很多团队只看是否延期,不看浮时是否耗尽,结果所有延期平等上报。基准变更不记录原因和影响范围,偏差计算会慢慢失真,最后没人相信进度数据。
