跟踪流程与规范:PMO进度跟踪协同管理关键指标

我见过一家 300 人规模的研发企业,PMO 每周一发周报,收件人 47 个,正文 12 页,附了 6 张甘特图。三个月后我做了个小测试:把周报里"整体进度正常"的项目挑出来,逐条对比项目管理平台里的原始数据,结果 7 个标绿的项目里有 3 个的关键路径任务已经延期超过 5 天,只是没有一个接口人主动说。这不是个例。PMO 进度跟踪协同管理最容易掉进的坑,不是工具不够先进,而是跟踪流程、协同规范和关键指标三者没有咬合:流程定义了"怎么跟",却没说"谁来跟";

指标列了二十几个,却没有一个能触发行动;规范写进了文档,却没有落到每周的固定动作里。这篇文章我想把这三件事拆开讲清楚,并给出可以直接落地的指标卡、升级规则和 30 天行动路线。

一、先说结论:进度跟踪不是催进度,而是建一套决策信号系统

很多人把 PMO 的进度跟踪理解成"收集进度、汇总周报、催办延期"。这个理解一旦成立,PMO 就会自然滑向行政角色,价值被压缩成会议记录和催办清单。我更倾向于另一个定义:进度跟踪的本质,是把分散在各团队的执行状态,转换成管理层可以判断、可以决策、可以追溯的信号系统。

1. 结论一:跟踪失效的根因是管理闭环缺失,不是工具落后

我在多家企业做过诊断,发现一个反直觉的现象:工具越多的团队,进度失真反而越严重。原因不复杂,数据分散在 4 到 5 个系统里,每个系统都只记录了一部分事实,最后靠人工汇总,而人工汇总一定会做"平滑处理"。真正的问题在于缺少闭环:采集了数据没有偏差分析,分析了偏差没有升级路径,升级之后没有行动项的验证关闭。

这四步里断掉任何一步,跟踪就退化成"填表"。工具能解决采集效率,但解决不了"偏差出现后谁来决策"这个问题。所以我判断一个 PMO 是否成熟,不看它用什么平台,而看它能不能说清楚:这个偏差是谁发现的、多久内升级、升级到谁、谁必须在多长时间内给出结论。

2. 结论二:指标是决策信号,不是考核数字

指标一旦被用于考核个人,数据就会立刻失真。这不是道德问题,是激励结构问题。当"逾期任务率"直接挂到工程师绩效上,最理性的行为就是把任务拆小、把日期往后挪、把未完成项挂到下一个迭代。数据看起来变好了,实际交付风险一点没降。

我的做法是把指标分成两类:用于判断的指标和用于考核的指标,两者尽量不重叠。里程碑按时达成率、依赖满足率、阻塞时长这类指标用来判断系统健康度,不直接挂个人;考核走交付质量和团队协作评价,用另一套口径。这个分离一旦做实,填报的真实性会明显改善。

3. 结论三:协同规范的最小可用单元是模板、频率、责任人、阈值、升级路径

很多企业的"协同管理规范"写得很漂亮,但落地时无人执行。我的经验是:规范不要写成制度汇编,而要写成五个最小可执行单元的组合,用哪个模板、多久更新一次、谁负责填、超过什么阈值算异常、异常升级到谁。这五项凑齐,规范就能跑;缺任何一项,规范就只是文档。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

二、背景与真实场景:进度跟踪为什么容易失效

把问题抽象成"闭环缺失"很容易,但要真正改,得先看清失效发生在哪一环。我按时间顺序复盘过十几次失败案例,失效点高度集中在四个位置,而且往往是连锁的。

1. 口径不一致:同一个"完成"至少有三种含义

研发说"这个任务完成了",可能指代码写完;测试说"完成了",可能指用例跑完;产品说"完成了",可能指验收通过。三个团队都没撒谎,但汇总到 PMO 那里,就变成了一个无法验证的数字。我见过最极端的案例:一个模块在周报上连续三周显示"进度 90%",直到上线前一周才发现核心接口还没联调。

解决口径问题不能靠喊口号。我的做法是给每个状态定义"准入条件",写进跟踪模板,并在第一次使用前做一次对齐会。没有准入条件的状态,就等于没有状态。

2. 责任模糊:谁提供数据、谁判断偏差、谁拍板

这三个角色经常被混成一个人。在很多组织里,PMO 既收集数据、又判断偏差、还想推动决策,结果是数据不权威、判断不被认可、决策推不动。更合理的分工是:项目组提供数据并对真实性负责,PMO 做口径治理和偏差识别,项目经理和职能经理对纠偏负责,管理层对资源调整和范围变更拍板。

这个分工需要在项目启动会上明确,而不是出问题后再扯皮。我通常会把它写进项目的 RACI 表,并且在第一次周跟踪会上口头确认一遍,效果比藏在文档里好得多。

3. 异常无升级:红黄绿变成了装饰

我见过大量看板,红黄绿标得很漂亮,但没有任何规则说明"红了之后发生什么"。结果是红了两周还是红,团队习惯了,管理层麻木了。这种看板的危害比没有看板更大,因为它制造了"已经在管理"的错觉。

升级机制必须包含三件事:阈值(什么情况算异常)、时限(多久内必须响应)、对象(升级到谁)。三者缺一,升级就落不了地。我在下一节会给出一个可以直接改用的升级规则示例。

4. 数据无法追溯:口头进度压过系统记录

当系统里的数据和项目经理口头说的不一致时,很多组织默认采信口头。短期看这是"尊重一线判断",长期看它摧毁了数据的权威性。一旦大家发现口径可以协商,系统数据就会被系统性美化。

我的处理原则是:系统记录为准,口头说明只能作为补充解释,不能覆盖记录。如果确实存在记录错误,走数据修正流程并留痕。这个原则坚持三个月,数据质量会有明显改善。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

三、常见误区拆解

误区之所以是误区,往往因为它在某个阶段确实有效。我把最常见的五个误区列出来,并说明它们为什么在规模变大后失效。

1. 误区一:指标越多越全面

刚搭跟踪体系的团队特别容易陷入"指标崇拜",恨不得把挣值、燃尽、缺陷密度、资源利用率全塞进一张表。结果是填报负担陡增,一线开始敷衍,数据质量反而下降。我的经验值是:一个项目群的核心指标控制在 8 到 12 个,超过就要警惕。

判断某个指标该不该留,我会问三个问题:它能不能触发一个具体动作?它的数据能不能低成本采集?它异常时有没有人负责?三个都答不上来,就先砍掉。

2. 误区二:只看进度不看依赖和风险

进度是结果,依赖和风险是原因。只盯进度,等于只看体温计不看病因。我复盘过一个延期两个月的项目,表面看是开发慢,实际是三个跨部门接口的依赖满足率长期低于 60%,而这三个依赖从来没出现在周报的显眼位置。

把依赖满足率和阻塞时长放进核心指标,是让 PMO 从"事后统计"转向"事前预警"的关键一步。

3. 误区三:把跟踪变成追责

当周报的第一个用途是"找出谁没做好",团队就会开始防御性填报。延期被拆成多个小任务、风险被描述成"待观察"、阻塞被写成"沟通中"。数据看起来干净,风险全部沉到水下。

我的建议是把跟踪会的基调明确定义为"解决问题"而不是"复盘责任"。责任复盘放到里程碑结束后的独立会议,两者不要混在一起开。

4. 误区四:工具孤岛与手工填报

需求在 A 系统、任务在 B 系统、缺陷在 C 系统、工时在 D 系统,PMO 靠 Excel 手工汇总。这种模式下,数据处理本身就是最大的失真源。更麻烦的是,手工汇总耗时太长,导致数据永远是滞后的,管理层看到的是上周甚至上上周的状态。

5. 误区五:没有基线,只有"感觉"

没有基线就没有偏差。很多团队所谓的"进度正常",是项目经理根据经验判断的,不是和计划对比出来的。一旦出现争议,双方各说各话,因为没有共同的参照物。

基线不是不能改,而是改要有流程。变更基线走变更管理,留痕、评估影响、重新确认。这样基线才有权威性,偏差才有意义。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

四、专业判断逻辑:四层指标卡怎么设计

指标设计不是列清单,而是分层。不同层级回答不同问题,服务不同决策者。我通常把指标分成四层:结果层、过程层、协同层、风险与资源层。层与层之间有因果关系,而不是并列关系。

1. 结果层:回答"项目还能按时交付吗"

这一层给管理层看,核心是结论和趋势,不是细节。常用指标包括里程碑按时达成率、进度偏差、逾期任务率、完成率。它们的共同特点是:能直接对应交付承诺,异常时必须有人解释。

以里程碑按时达成率为例,我会定义成:统计周期内按基线日期完成的里程碑数除以应完成里程碑总数。采集频率周,责任人 PMO 数据专员,参考阈值黄灯低于 90%、红灯低于 80%。红灯触发里程碑偏差分析,48 小时内输出纠偏方案。

2. 过程层:回答"偏差是偶发还是趋势"

结果层告诉你发生了什么,过程层告诉你为什么。关键路径浮动、计划稳定性、阻塞时长、依赖满足率都属于这一层。它们对提前预警的价值远高于结果层指标,因为它们变化在前、结果变化在后。

我特别看重依赖满足率。它计算的是:按期满足的跨团队依赖数除以依赖总数。这个指标一旦持续走低,说明组织级协同出了问题,即便单个项目进度看起来还正常,风险也在累积。

3. 协同层:回答"阻塞卡在谁那里"

协同层指标是很多企业的盲区。问题关闭周期、变更响应周期、会议决策时长,这三个指标共同刻画了组织的协同效率。它们不直接反映进度,但决定了进度能不能被推动。

比如问题关闭周期,我定义为:从问题登记到关闭的平均自然日。参考基准是 5 个工作日以内,超过 10 天就要分析卡点在哪。这个指标异常时,PMO 的动作不是催办,而是识别流程瓶颈。

4. 风险与资源层:回答"接下来会出什么问题"

风险暴露度、返工率、关键资源负荷属于这一层。它们反映的是未来的约束。关键资源负荷超过 110% 时,即便当前进度正常,未来两个月大概率会出现延期。

这一层的指标不需要多,但必须进入管理层视图。我的做法是把资源负荷和里程碑达成率放在同一张看板上,让管理层直观看到"现在的进度是靠透支未来换来的"。

5. 指标设计五原则:可采集、可归因、可行动、少而准、有责任人

这五条看起来朴素,但真正全部满足的指标不多。可采集指数据能从系统里拿到,不靠人工估算;可归因指异常时能定位到具体环节;可行动指异常时存在明确的应对动作;少而准指总量受控;有责任人指每个指标都有明确的维护者。

我在实际项目中会用一个定义模板来约束每个指标,避免"指标写了但没人知道怎么用"。下面是一个可以直接改用的示例:

metric: milestone_on_time_rate
definition: 统计周期内按计划基线日期完成的里程碑数 / 应完成里程碑总数

formula: COUNT(实际完成日期 <= 基线日期) / COUNT(应完成里程碑)

source: 项目管理平台里程碑表

frequency: 周

owner: PMO 数据专员

threshold_yellow: < 90%

threshold_red: < 80%

trigger_action: 红灯触发里程碑偏差分析,48 小时内输出纠偏方案

escalation: 连续两周红灯,升级项目集经理与职能经理

把每个核心指标都写成这样的定义,好处是争议会大幅减少。当有人说"我觉得进度没问题"时,你可以回到定义上逐项核对,而不是陷入观点争论。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

五、具体案例与数据观察:一个中大型研发组织的落地过程

下面这个案例来自我参与诊断的一家 400 人左右的研发企业,业务是向中大型客户交付行业软件。为保护隐私,公司名称和数据做了脱敏处理,部分指标为区间估值。整个改造周期是三个月,第一阶段聚焦进度跟踪与协同规范。

1. 改造前的状态

改造前,这家企业有 23 个在研项目,使用 4 套工具:需求在一套系统、任务在另一套、缺陷在第三套、工时靠 Excel。PMO 每周有两个人专门做汇总,耗时约 14 人时,周报周四出,但数据截止到周一。

更关键的问题是责任边界。项目经理认为 PMO 应该负责整理所有数据,PMO 认为项目组应该保证数据准确,双方在季度会上公开争论过一次。结果是周报照发,但管理层对其信任度很低,重大决策基本不上会讨论。

2. 四个关键动作

第一个动作是统一状态口径,把所有任务状态压缩成五级,并为每一级写明准入条件,比如"完成"必须满足代码已合并、测试用例已通过、验收人已确认三项。

第二个动作是建立单一事实源,把需求、任务、缺陷、工时收敛到一个平台,其他系统只做集成不做主数据。这一步是技术上最难、但收益最大的环节。

第三个动作是设计四层指标卡,最终保留了 11 个指标,其中结果层 3 个、过程层 3 个、协同层 3 个、风险资源层 2 个。填报负担从原来的人均每周 40 分钟降到约 12 分钟。

第四个动作是建立升级规则,把阈值、时限、对象写进跟踪规范,并在每周跟踪会上严格执行。下面这套规则是他们最终落地的版本,可以直接参考改写:

IF 关键路径任务延期 >= 3 天 AND 影响里程碑
THEN 升级至项目经理 + 职能经理,24 小时内响应

IF 延期 >= 5 天 OR 跨部门阻塞滞留 >= 2 个工作日

THEN 升级至 PMO 负责人 + 项目集经理,48 小时内给出决策

IF 影响对外交付承诺 OR 触发合同条款

THEN 纳入管理层决策请求清单,下一个决策会必须讨论

IF 同一类阻塞一个季度内重复出现 >= 3 次

THEN 进入复盘议题,评估流程或规范层面的修改

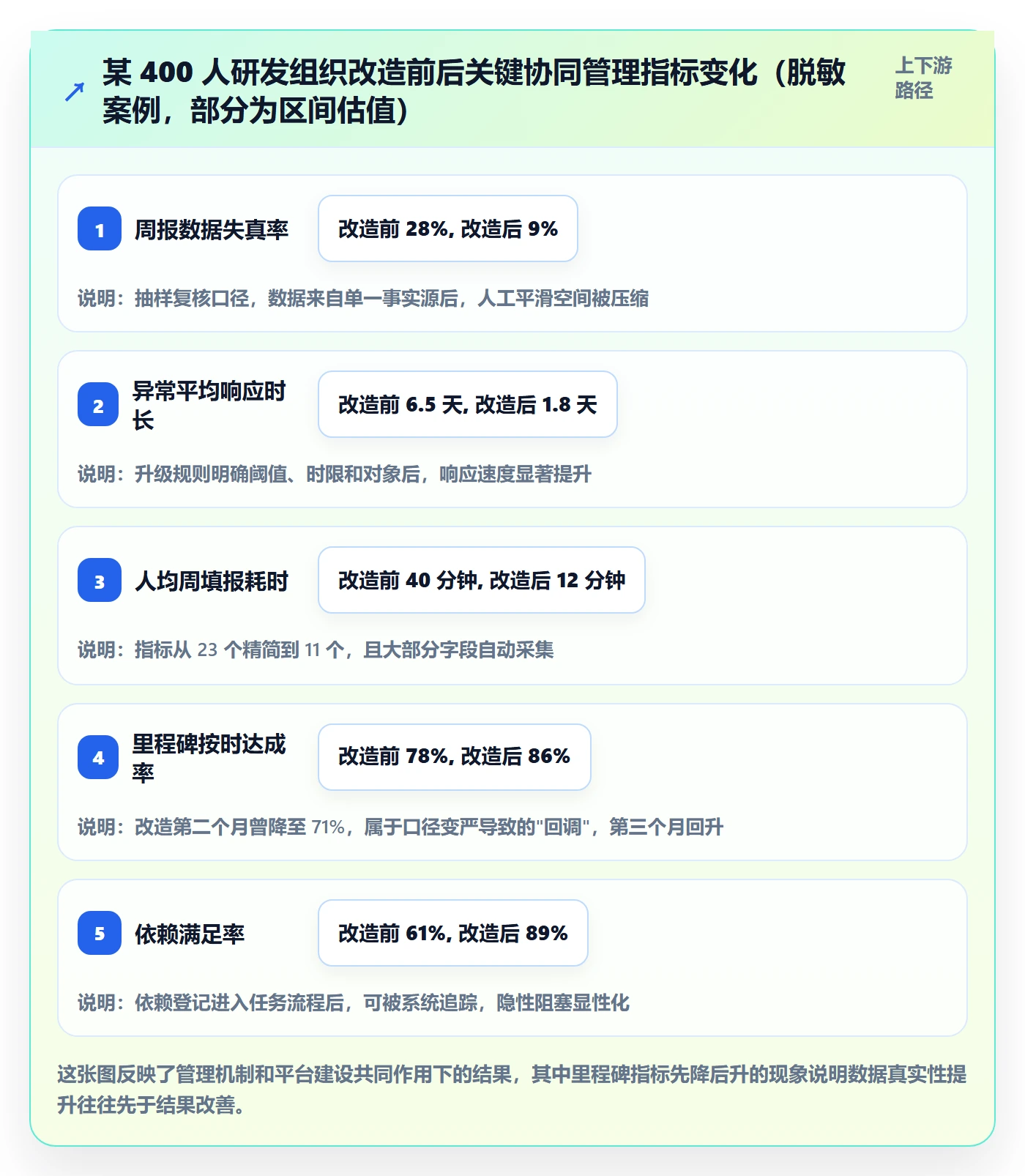

3. 数据观察

改造后第二个月开始出现可见变化。周报数据截止时间从周一提前到周三,仍能覆盖周四发布;数据失真率根据抽样复核从约 28% 降到 9% 左右;异常平均响应时长从 6.5 天缩短到 1.8 天。

里程碑按时达成率的绝对值在改造初期反而下降了,从 78% 掉到 71%。这个现象值得说明:不是交付变差了,而是口径变严了,过去那些"自己认定完成"的里程碑被重新判定为未按时完成。指标变难看,往往说明数据开始变真实。到第三个月,这个指标回升到 86%。

4. PingCode 在其中承担什么角色

这家企业最终选择的是 PingCode。他们的核心诉求有三条:一是要有一个能承载需求、任务、缺陷、测试、工时的主数据平台,二是要支持私有化部署以满足客户合规审计要求,三是希望与原有工具平滑过渡而不是推倒重来。

PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模比较匹配。平台支持私有化部署,这一点对做行业软件交付、需要向客户证明数据不出内网的团队很关键。同时它支持从 Jira 平滑迁移,对于原本使用 Jira 的团队,历史数据和字段映射的迁移成本可控,是国产替代中比较务实的一个选择。

不过我想强调的是:平台解决的是数据采集和单一事实源的问题,指标定义、阈值、升级规则这些管理动作仍然要靠 PMO 自己设计。我见过一些团队以为上了平台就万事大吉,结果只是把手工填表换成了系统里填表,失真率一

点没降。工具是必要条件,不是充分条件。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

六、不同情况下的行动建议

PMO 的做法没有标准答案,组织规模、项目类型、交付模式都会影响选择。我按四种典型情况给出建议,你可以对号入座。

1. 50 人以下团队:先建立基线,不要急着上指标

小团队最大的问题是没基线。项目排期靠口头,里程碑靠记忆。这个阶段不需要复杂指标卡,核心是把 WBS、里程碑和关键依赖写下来,形成一份可对比的基线。

指标控制在 3 到 5 个,只保留里程碑按时达成率、逾期任务数和阻塞项数量。跟踪频率可以按周,用一份一页纸的表格就够。这个阶段引入重型平台反而会拖慢节奏。

2. 100 到 500 人、多项目并行:重点解决口径和单一事实源

这个规模是问题最集中的区间:项目数量上来了,跨部门依赖变多,靠人盯已经不可能。我的建议是优先做两件事,统一状态口径,收敛主数据平台。

指标可以扩展到 8 到 12 个,四层结构要完整,尤其是过程层和协同层不能缺。升级规则必须写清楚并严格执行,这是这个阶段最容易打折扣的地方。

3. 500 人以上、多项目集:引入分层视图和组合管理

到了这个规模,单项目视角已经不够用,需要项目集和项目组合层级。管理层关注的是资源分配、优先级和整体交付风险,不是单个任务状态。

指标要在项目层的基础上做聚合,同时增加资源负荷、组合进度偏差这类跨项目指标。看板要做分层:管理层看结论和决策请求,项目集经理看偏差和依赖,项目组看任务明细。

4. 有私有化与合规要求:优先考虑数据主权和迁移成本

金融、政务、军工以及部分行业软件交付场景,对数据不出内网有硬性要求。这类团队选型时,私有化部署能力、权限体系、审计日志是硬门槛,功能丰富度反而排在后面。

同时要评估迁移成本。如果原本使用海外工具,能否平滑迁移、历史数据能否保留、字段映射是否可配置,这些直接决定项目周期。PingCode 在这类场景下支持私有化部署和从 Jira 平滑迁移,是国产替代方案中值得纳入评估的选项之一。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

七、不同情况下的取舍

所有跟踪体系的设计都是取舍的结果。想做全、想精确、想自动化,这三件事同时满足的成本极高。我把自己经常面对的四个取舍整理出来,供你判断。

1. 指标精度与填报成本

指标越精确,采集成本越高。比如把任务完成率精确到 5% 的粒度,就需要更频繁的状态更新,一线负担随之上升。我的建议是分层处理:核心指标保持高精度,辅助指标用抽样或降频。

具体来说,里程碑和关键路径指标按周精确跟踪,返工率、资源负荷这类指标按月统计。这样既保证了关键信号的及时性,也控制了整体负担。

2. 自动化采集与项目灵活性

高度自动化的平台往往要求流程规范化,字段、状态、流转路径都有相对固定的定义。这对标准化程度高的项目是优点,对探索型、研究型项目可能形成束缚。

我的处理方式是在平台里区分项目类型,标准化交付项目走强制流程,创新型项目允许自定义工作流,但必须向上汇报统一的里程碑和风险指标。灵活性要保留在项目层,一致性要保留在汇报层。

3. 统一规范与项目差异

统一规范的好处是可比、可聚合、好管理;坏处是可能不适用于所有项目类型。我见过一些组织为了统一,把研发项目和实施项目的模板强行合并,结果两边都觉得别扭。

更务实的做法是"统一框架、允许裁剪"。框架层统一指标定义和升级规则,执行层允许项目根据类型选择模板。但裁剪必须报备,并且不能影响向上汇报的口径。

4. 自研与采购

自研的诱惑是贴合度高、数据可控,代价是开发成本和长期维护。采购的优势是功能成熟、迭代快,代价是适配成本和数据依赖。

我的判断依据是:如果进度跟踪是组织的核心竞争力(比如软件交付公司),可以考虑自研或深度定制;如果它只是支撑能力,优先采购成熟平台,把精力放在管理机制设计上。多数企业属于后者。

跟踪流程与规范:PMO进度跟踪协同管理关键指标

八、30 天落地路线图与下一步

讲到这里,方法论已经完整。但方法论最大的问题是容易停留在纸面。我给出一个 30 天的行动路线,节奏是每周一个主题,目标是跑通最小可用闭环,而不是一次做到完美。

1. 第 1 周:统一口径和模板

这一周只做两件事:确定任务状态定义及准入条件,确定周跟踪模板和一页纸看板结构。不要急着上指标,先把"什么叫做完"定义清楚。

模板建议包含六块:项目状态、里程碑进展、关键偏差、主要风险、阻塞事项、决策请求。每块都要求结论先行,避免流水账。

2. 第 2 周:选定试点项目群

选择 2 到 3 个有代表性、且项目负责人愿意配合的项目作为试点。不要一上来就全员推广,那是失败概率最高的做法。

这一周要完成基线建立,包括 WBS、里程碑、关键路径和跨团队依赖。没有基线的试点,一个月后你无法判断改进是否有效。

3. 第 3 周:跑通看板和升级机制

这一周开始按新模板运行周跟踪,重点验证三件事:数据能不能按时采集、偏差能不能被识别、升级规则能不能被执行。第一次执行升级规则时最容易卡壳,因为涉及跨部门沟通,PMO 要主动推动。

同时开始记录数据,尤其是响应时长、阻塞滞留时长这类过程指标,它们是你一个月后证明价值的关键证据。

4. 第 4 周:复盘并固化规范

试点运行一个月后做一次复盘,问三个问题:哪些指标从未被使用过?哪些规则的执行率低于 50%?团队反馈的填报负担如何?根据答案做一轮删减和优化,然后把有效部分固化成正式规范。

我特别建议这一步删指标要果断。试点阶段保留的指标,往往有三分之一从没触发过任何动作,它们只会增加负担。

5. 下一步:从试点走向组织级推广

试点验证后,推广节奏建议按项目群分批推进,每批 2 到 3 个月,不要全面铺开。推广过程中要同步做数据质量抽查,抽查比例可以是每月随机抽取 10% 的里程碑做复核。

推广到一定规模后,再考虑引入成熟度评估,把跟踪体系的成熟度分成几个等级,每年评估一次,明确下一年要补哪一块。这比每年重写一遍制度有效得多。

回到最开始那家 300 人企业的故事。他们后来的做法其实很简单:把状态口径统一,把 23 个指标砍到 10 个,把升级规则写进周会流程。三个月后,那个连续三周显示 90% 的模块问题没有再出现,不是因为大家更努力了,而是因为进度变得可判断、协同变得可追踪、异常变得可升级。

如果你现在正准备搭建或优化 PMO 进度跟踪体系,我的建议是从最小闭环开始:先定义口径,再选 2 到 3 个试点,跑通一次完整的偏差识别到升级决策。一个月后你会拿到比任何方案文档都更有说服力的证据。需要的话,可以把本文的四层指标卡和升级规则先抄下来,在第一周的启动会上逐条对齐,这是成本最低、见效最快的一步。

八、30 天落地路线图与下一步

常见问题解答(FAQ)

1. PMO进度跟踪到底该设几个关键指标?指标越多是不是越保险?

我刚接手PMO的时候,为了显得专业,把能想到的指标全列进了周报模板,结果项目经理填到崩溃,后来的数据明显是随手填的。我也很纠结:到底留几个指标才够用,又不会漏掉重要信号?

指标要少而准,建议控制在8到12个,超过这个量基本会变成填报负担。可以分四层来选:结果层看里程碑按时达成率、逾期任务率、SPI/SV;过程层看关键路径浮动、阻塞时长、依赖满足率;协同层看问题关闭周期、变更响应周期;风险层看风险暴露和高优先级风险的闭环情况。

每个指标必须写全五要素,定义口径、数据来源、采集频率、责任人、触发动作,没有触发动作的指标直接删掉,因为它不会带来任何决策。还要注意适用边界:SPI/SV基于挣值法,需要基线和成本数据,敏捷研发类项目不要硬套,SPI等于1也不代表健康,要结合范围变更和CPI一起看。

推荐的顺序是先从“这周开会要做什么决策”倒推指标,而不是把能想到的数字都塞进去。

2. 跨部门协同推不动,进度卡在别人手上没人管,PMO应该怎么办?

我负责的项目里,联调要等另一个部门的接口人,对方总说排期满了,我天天在群里催也没用,最后延期还是算在我们头上。这种跨部门阻塞到底该怎么破?

核心是把“人情催办”变成“有规则、有成本的事件”。第一步是把依赖显性化:在计划里给每条跨部门依赖标注提供方、接口人、需要日期、当前状态,让阻塞看得见。第二步用“依赖满足率”这个指标把它变成可衡量的数字,而不是一句“对方不配合”。

第三步建升级路径:接口人24小时内未响应升到接口人主管,仍未解决升到项目集负责人,再到决策会,每一级都写明时限,并且规则要提前公示,而不是出事时临时找人救火。同时把RACI写成最小单元,谁提供数据、谁判断偏差、谁决策、谁执行,一张表贴在项目主页上,避免责任悬空或PMO越权。

催人不是PMO的价值,让阻塞有人看、有代价、有答复才是。

3. 各个部门交上来的进度数据总是对不上,怎么建立一套可信的进度数据口径?

我们每周五个部门交上来的完成率加起来能超过100%,开会有一半时间在争论谁的数据对。我作为PMO特别被动,感觉再怎么统计都是错的。到底怎么才能让数据可信?

关键动作是“单一事实源加统一口径”。第一,选定唯一的进度数据源,比如某项目管理平台或统一模板,不要让微信、Excel、邮件三套并行,所有汇报都引用同一份数据,口头进度不能替代系统状态。

第二,把口径写清楚并公示:完成率按工时、任务数还是交付物计算,“完成”指的是编码完成、提测还是验收通过,这些必须在规范里定义死,否则各部门各算各的。第三,用佐证材料校验,关键里程碑必须挂上可验证的交付物或链接,没有证据的不算完成。

第四,PMO每周做一次数据质量抽查,把“更新及时率”和“数据准确率”本身也当成指标管理。数据不可信的时候,先不要急着上BI看板,那只是把错误放大。

4. 进度偏差到什么程度才需要升级?红黄绿的阈值和升级机制该怎么定?

我们项目在看板上一直标着黄色,标了三个月也没人管,等到真正延期的时候已经来不及补救了。我很想知道,黄灯到底该在什么时候变红,谁来拍这个板?

红黄绿必须和动作绑定,否则就是装饰。建议阈值围绕“对关键路径和里程碑的影响”来定,而不是凭感觉:绿色表示关键路径浮动大于等于5个工作日且无阻塞;黄色表示关键路径浮动2到4个工作日,或单条依赖逾期超过3天,触发项目内纠偏加PMO周跟踪;

红色表示关键路径浮动小于等于1个工作日、里程碑预计延期,或阻塞超过5天,触发升级到项目集或管理层并进入决策会。再加一条趋势规则:连续两周为黄色自动升级为红色,专门防止“长期黄”。阈值最终要由管理层确认,一旦确认就严格执行,不允许“这次情况特殊”的例外。

同时要讲清楚,升级不是追责,升级请求里必须写明需要什么决策、谁在什么时间给答复,这样别人才愿意主动亮红灯。

核心关键词

读者评论

向
向知夏

指标分层这个思路我认同,但落地难点在于协同层。结果层和过程层数据平台里基本能拉到,问题关闭周期、会议决策时长这类指标往往没有系统留痕,靠人工统计又会引入新的失真,得先把协同动作本身线上化。

吴
吴昊

周报失真那段太真实了。我们公司也是PMO收47个人的周报,标绿的项目一出事就说是口径问题。文章说系统记录为准、口头只能补充,这条如果能坚持三个月,数据质量确实会变。

梁
梁诗涵

把依赖满足率放进核心指标是这篇文章最有价值的一点。只盯里程碑达成率,永远只能事后救火,依赖满足率持续走低才是真正的早期信号,比进度百分比提前好几周。

文章包含AI辅助创作:跟踪流程与规范:PMO进度跟踪协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469952

赞 (0)
飞飞飞飞
进度跟踪如何做好周进展?PMO协同管理与操作步骤
上一篇 44分钟前
追踪落地方案:PMO开展进度跟踪的协同管理案例解析
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
