去年年底,我帮一家做企业级 SaaS 的研发团队做了一次迭代健康度复盘。他们的 CTO 给我看了过去 6 个迭代的数据:平均每个迭代承诺 42 个故事点,实际交付 33 个点,达成率 78.6%。听起来还行。但真正让我警觉的是另一个数字,这 6 个迭代里,有 4 次的"实际交付"里包含了至少 15% 的"临时插入需求",而这些需求从未出现在最初的迭代计划里。
也就是说,这个团队表面上的进度偏差率是 21.4%,实际的计划外工作量占比接近 30%。用他们 CTO 的原话:"我们不是做慢了,是不断在做计划外的事。"
这句话几乎点破了研发团队进度偏差管理的核心命题:偏差本身不可怕,可怕的是你根本不知道偏差从哪里来、该不该纠、纠了会不会更糟。下面这套内容,是我在多个研发团队(从 20 人小团队到 400 人规模研发中心)落地进度偏差管理后,沉淀下来的一套判断逻辑+方法体系+落地清单。不是教科书罗列,而是"什么时候用什么、什么情况下不该用"的实战取舍。
一、先记住三个核心结论,其余都是展开
在展开任何方法论之前,我把最关键的三个判断放在最前面。如果这三个判断没建立起来,后面所有方法都会用歪。
1. 偏差管理的第一个动作不是纠偏,而是分类
大多数团队的误区是"一发现偏差就想拉回来"。但研发场景里的偏差至少有四种性质:真实落后、估算虚高、范围漂移、测量噪声。这四种的应对方式完全不同,真实落后要补资源或砍范围,估算虚高要修估算模型,范围漂移要回到需求管理,测量噪声则什么都不用做。
把它们混在一起处理,最典型的后果就是:一个本来只是"估点偏保守"的偏差,被当成"团队效率低"来问责,结果团队下个迭代集体把估点抬高,数据好看了,实际交付没变。
2. 没有容忍度设定的偏差管理,比不管理更危险
我在一家做金融风控系统的团队见过这种情况:项目负责人要求每个任务偏差超过 0.5 天就要上报并说明原因。执行两周后,团队开始把任务拆得极碎,每个任务都估到"一定能完成"的程度,燃尽图变得非常漂亮,但整体交付日期一再推迟。
这是过度纠偏的典型症状:团队把精力从"做对的事"转移到"让数据好看"上。偏差容忍度不是一个管理软指标,而是保护团队不陷入微观管理的关键机制。
3. 研发进度偏差 70% 以上不是"执行问题",而是"输入问题"
我统计过手上 5 个研发团队近两年的偏差归因数据,真正由"开发执行效率"导致的偏差占比不足 30%,剩下的都来自需求变更、依赖阻塞、技术方案返工、估点失误这些"输入侧"问题。
这意味着:如果你的偏差管理重点放在"盯执行",基本上是在解决错误的问题。

二、研发团队的进度偏差到底特殊在哪
很多人会把传统工程项目管理里的进度偏差概念直接搬到研发团队,这是同质化内容的起点,也是落地失败的开端。研发场景有其不可忽略的特殊性。
1. 传统进度偏差公式在研发场景里会失真
传统挣值管理里的进度偏差公式是 SV = EV – PV(挣值减计划值)。这个公式在施工、制造等物理交付场景里很有效,因为"完成 50% 的墙"是可以被客观度量的。
但研发里"完成 50% 的需求"是什么?可能是接口定义完了但没联调,可能是功能写完但没过测试,可能是本地跑通但线上有兼容问题。研发的"完成度"是一个连续性模糊量,用离散百分比去量化会产生大量测量噪声。
我通常建议研发团队不要照搬 EVM,而是用更适合的表达:迭代达成率(实际完成故事点/承诺故事点)、里程碑健康度(红黄绿)、燃尽趋势斜率。
2. 研发偏差的五个特有来源
下面这五类来源,是我在多个团队偏差复盘里反复看到的,传统项目管理方法很少专门讨论:
- 需求变更:迭代中途插入需求或调整验收标准,直接推翻原有工作量基线。
- 估点偏差:研发估点本质是概率判断,不是物理测量,新人团队尤其容易系统性低估。
- 技术不确定性:一个没做过的技术方案,可能 2 天跑通,也可能 2 周踩坑,这在估点阶段无法预判。
- 跨团队依赖:前端等后端接口、业务等数据、测试等构建,任一环节延迟都会传导偏差。
- 技术债阻塞:老代码改动引发的连锁问题,往往在开发中途才暴露。
这五类来源的共同特点是:它们大多不在开发者的可控范围内,也不是靠"更努力"能解决的。所以偏差管理机制的设计,必须能区分"该问责的偏差"和"该调整输入的偏差"。
3. "偏差是信号还是问题"的分诊逻辑
这是我在实践中反复强调的一个判断。每次迭代评审看到偏差数据,先不要问"怎么办",先问三个问题:
- 这个偏差是持续趋势还是单点波动?看过去 3 个迭代的同一指标。
- 偏差是集中在某个环节,还是全局弥散?集中的查流程,弥散的查估算模型。
- 如果什么都不做,它会自愈还是会恶化?
只有第三个问题回答"会恶化",才真正需要纠偏动作。前两个问题帮你定位原因,第三个问题帮你决定要不要动手。很多偏差其实会在下一迭代自然回归,强行干预反而打乱团队节奏。

三、常见误区:为什么你的偏差管理越管越乱
我见过太多团队的偏差管理机制,一开始雄心勃勃,三个月后变成走形式。下面这五个误区,几乎每个都对应一个真实翻车案例。
1. 把偏差管理变成微观管理
最典型的信号是:团队开始用"是否按时上报偏差"作为绩效评价的一部分。一旦偏差上报和"追责"挂钩,团队的第一反应不是暴露问题,而是隐藏问题,把大偏差拆成多个小偏差分批消化,或者把"进行中"的任务重新标成"待开始"。
偏差数据一旦失真,整套管理机制就失去意义。这是很多团队进度管理"看起来很好,交付总是延期"的真正原因。
2. 只监控不纠偏,或者只纠偏不改输入
这两个是同一枚硬币的两面。只监控不纠偏,团队会觉得"数据报表做了没人看",慢慢就不认真填。只纠偏不追根因,下个迭代同样的偏差会再出现一次。
我常举的例子是:一个团队连续三个迭代因为"数据库迁移阻塞"导致偏差,每次都是评审时加人赶工。但如果没人问"为什么这个迁移每次都阻塞",第四个迭代还是同样情况。
3. 照搬传统项目管理方法,忽略研发特殊性
前面已经讲过 EVM 的失真问题。类似的还有关键路径法(CPM),在瀑布式项目里很好用,但敏捷迭代里的依赖关系是动态的,今天的关键路径明天可能就变了。
这不是说这些方法没用,而是说用之前要问一句:这个方法的前提假设,在研发场景里还成立吗?
4. 工具万能论
工具确实能帮上大忙,比如自动化的燃尽图、速率趋势、预警规则。但工具解决的是"数据可见性"问题,不解决"要不要纠偏、怎么纠偏"的判断问题。
我见过配了极其完善看板的团队,依然进度失控,因为看板上红色闪烁,没人知道该做什么。
5. 缺乏偏差容忍度,导致团队隐瞒真实进度
这是最隐性也最致命的。当偏差容忍度是零,团队理性选择就是"永远报告好消息",任务永远接近完成(90% 陷阱)、风险永远"在可控范围"。等真正暴露的时候,往往已经来不及调整。
偏差容忍度的本质,是用一点管理松弛度换取信息的真实性。这笔交易永远划算。

四、给方法之前,先建立你的判断逻辑
方法本身没有对错,只有适不适合。我给任何团队讲"进度偏差管理方法大全"之前,都会先帮他们把判断逻辑立起来,否则方法越多越乱。
1. 先看团队处于什么阶段
20-50 人的早期研发团队,偏差管理的重点应该是"建立节奏感",不需要复杂的量化体系,一个燃尽图加每周一次迭代复盘就够。
100 人以上的中大型团队,尤其是多产品线、多依赖关系的团队,才需要引入更系统的偏差预警机制和升级流程。这时候工具的价值凸显,例如 PingCode 这类面向中大型企业、服务 100 人以上组织的研发管理平台,能提供从需求到交付的全链路偏差追踪。
2. 再看偏差来源集中在哪一侧
如果偏差主要来自需求侧(变更频繁、范围漂移),你的管理动作应该加在需求管理上,而不是开发执行上。反过来,如果偏差来自执行侧,才考虑估点模型、任务拆解、依赖管理这些动作。
方法选错方向,越用力越错。这是我在复盘时反复验证的一条规律。
3. 最后看团队的管理成熟度
管理成熟度低的团队,先别上挣值管理、滚动式规划这些"重武器"。先做两件事:把任务拆到 1-3 天粒度、把迭代复盘做成固定动作。这两件基础动作做到位,80% 的偏差问题会自动浮现,而且能看到原因。
4. 判断逻辑的完整框架
把上面三点整合起来,我通常给团队的判断逻辑是这个顺序:
- 判断团队规模和组织复杂度,决定引入什么层级的方法;
- 判断偏差主要来源,决定管理动作加在哪一侧;
- 判断团队成熟度,决定从哪里起步,什么暂时不做;
- 判断是否有工具承载,决定是手工机制还是自动化预警。
顺序很重要。很多团队跳过前三步直接上工具,结果是"工具配好了,没人用"。

五、进度偏差管理方法大全:按场景选方法
下面按"预警,分析,纠偏,机制"四类展开。每类方法我都标注了"适用场景"和"什么时候别用",这是比方法介绍本身更值钱的部分。
1. 预警类方法:让偏差在可控时被看见
预警的核心诉求是"在偏差还小的时候发现它",避免等到迭代结束才发现延期。
燃尽图与燃起图是敏捷团队最基础的预警工具。燃尽图看剩余工作量趋势,燃起图看已完成工作量累积。我通常会看两条线的斜率变化,而不是看某一天的绝对值。斜率连续 3 天高于历史均值,就是预警信号。
适用场景:所有敏捷迭代团队。什么时候别用:任务颗粒度粗于 3 天的团队,燃尽图会呈现"台阶式"波动,参考价值下降。
迭代速率趋势看的是过去 5-8 个迭代的实际交付点波动。如果一个团队的速率在 32-38 之间稳定波动,突然某迭代掉到 24,这是明确预警。相反,如果速率本身就是 20-40 大范围波动,说明团队估点和执行都不稳定,这时候看速率意义不大,先做估点校准。
里程碑健康度检查适合跨迭代、跨团队的中长周期项目。用红黄绿三色标注每个里程碑的达成概率,每周更新一次。红黄绿不是拍脑袋,最好基于"剩余工作量/剩余时间/团队速率"三个数估出来。

2. 分析类方法:找到偏差的真实原因
预警告诉你"有问题",分析类方法告诉你"问题在哪"。
根本原因分析(5 Whys)是我最推荐研发团队用的方法,因为它简单、可直接在复盘会上做、不需要任何工具。看到一个偏差,连续问 5 次"为什么",通常能穿透到真实原因。
典型链条:为什么这个迭代延期?→ 因为登录模块比预期多花了 3 天。→ 为什么多花 3 天?→ 因为老代码的加密逻辑和新的单点登录方案冲突。→ 为什么冲突没提前发现?→ 因为技术方案评审时没人看加密相关代码。→ 为什么没人看?→ 因为评审清单里没有"是否涉及安全模块"这一项。→ 结论:评审清单需要补一项。这才是一个可执行的改进项。
挣值管理(EVM)在研发团队里要用得有选择性。我的建议是:只在中大型项目的阶段关口做 EVM 分析,不要在每个迭代里做。迭代粒度上,EVM 的测量噪声大于信号。
关键路径法(CPM)适合有明确强依赖关系的项目,比如有硬件、数据、算法多线并行的大型项目。纯敏捷迭代团队不太需要 CPM,因为依赖关系在迭代内动态变化。
3. 纠偏类方法:从"知道"到"做到"
纠偏是最考验管理判断的一步。这里四个方法各有适用场景,用错了反而会制造新问题。
滚动式规划适合长周期项目:不试图把 6 个月的计划全部定死,只把最近 4-6 周排细,后面粗线条。每次迭代末重新评估。这种方式的隐性价值是:它承认了不确定性,从根上减少了"计划与现实脱节"的偏差。
范围协商是敏捷里最有效也最容易被忽略的纠偏动作。当发现时间不够时,第一反应不应该是加班,而应该和产品、业务方重新协商:哪些功能这一迭代必须做,哪些可以推到下一迭代。这个动作做好了,比任何加班都有效。
资源再分配要慎用。临时从别的团队调人进来,短期看是补足产能,长期看可能拖慢原团队的节奏,还引入新的沟通成本。我的经验是,跨团队调人只在"关键路径上单点阻塞"时才值得做。
迭代回滚是最后的兜底手段,把没完成的任务回到待办池重新排。这看起来是"失败",但比"带着未完成任务进入下一迭代、下个迭代又被拖累"要健康得多。该回滚就回滚,是团队节奏感的体现。
4. 机制类方法:让偏差管理可持续
前几类方法是"术",机制是"道"。没有机制的支撑,前面所有方法都会在三个月内褪色。
偏差容忍度设定是机制的起点。一般建议,迭代达成率容忍下限设在 85%,也就是低于 85% 才触发正式分析。单个任务的偏差容忍,建议按任务粒度的 20% 设定,1 天任务容忍 0.2 天,3 天任务容忍 0.6 天,以此类推。
容忍度不要一刀切,新人团队、探索性任务、跨团队依赖任务都应该放宽。我见过最成熟的做法,是给每个迭代的"探索性任务"单列一个容忍度更宽的池子,避免它们拉低整体数据。
升级机制解决的是"偏差卡在某一层动不了"的问题。通常设计三级:任务级(开发者自己处理)、迭代级(Scrum Master 或技术负责人介入)、项目级(更高层协调资源)。每一级的触发条件和时限都要明确。
复盘机制要区分"迭代复盘"和"偏差专项复盘"。前者每天迭代末做,聚焦节奏;后者在出现重大偏差或重复性偏差时专门做,聚焦原因。两者不要混在一起做,否则容易走形式。

六、研发团队落地清单:明天就能开始做的事
方法看完容易,落地难。下面这份清单是我在多个团队实际用过的版本,按日、迭代、月度三个节奏组织,可以直接对照执行。
1. 每日站会里的偏差预警清单
站会不要变成"报进度",而是用三个问题筛出偏差信号:
- 有没有任务从"昨天完成"变成"今天还在做"?如果一个任务连续两天出现在"进行中",要么任务粒度太大,要么有问题没暴露。
- 有没有新任务今天才出现?计划外任务出现,是范围漂移的第一信号。
- 有没有人说"就差联调了""就差提测了"超过两天?这是 90% 陷阱的经典表达,要立即追问具体剩余工作。
三个问题都答完不超过 3 分钟,但能捕捉到 80% 的即时偏差。
2. 迭代评审中的偏差分析清单
迭代评审不要只对数据,要做下面五项检查:
- 达成率:实际交付故事点 / 承诺故事点。连续两迭代低于容忍度才进入正式分析。
- 计划外工作量占比:这是比达成率更关键的一个数,很多团队不看。超过 15% 就说明范围控制有问题。
- 未完成任务的去向:回到待办池、下个迭代承接,还是就地作废?三种选择都要有明确理由。
- 阻塞任务的原因归类:把本次迭代所有阻塞归到前面说的五类来源里,看哪个来源占大头。
- 偏差处理动作的闭环:上次迭代分析出的改进项,这次有没有落地。
3. 月度/季度的偏差管理机制清单
更长周期的机制动作,是让偏差管理不依赖个人推动:
- 修订估点基线:每季度根据最近三个月的实际数据,重新校准团队的估点参照系。
- 复盘重大偏差:任何超过容忍度 2 倍的偏差,都要做专项复盘,产出至少一个可落地的改进项。
- 审视容忍度设定:容忍度不是一劳永逸,团队成熟度变了要跟着调。
- 检查升级机制有效性:过去一个季度里,有几次升级真正解决了问题?如果升级机制从未被触发或触发了没用,说明它形同虚设。
4. 工具配置建议:让机制自动运转
工具层面,我给团队的配置原则是:预警要自动,判断要人工。自动化的部分负责把偏差数据推到你面前,人负责决定要不要动手。
在中大型研发团队(100 人以上)里,常见的配置方式是使用统一的研发管理平台把需求、任务、缺陷、迭代打通,然后设置三类自动化规则:任务停留超过 X 天自动标黄、迭代达成率低于 Y% 自动通知负责人、跨团队依赖任务延迟自动升级。
如果团队同时有 Jira 存量和国产替代需求,PingCode 是支持私有化部署、支持 Jira 平滑迁移的选择之一,对于中大型企业组织,这种平台能在需求,迭代,交付全链路上提供比较完整的偏差追踪能力。要强调的是,工具只是承载机制,机制设计才是核心。
下面是一个常见的自动化预警规则示例(伪代码结构,展示思路,不等于特定平台语法):
RULE "task_aging_warning":
WHEN task.status == "进行中"
AND task.aging_days > estimate_days * 1.5
THEN:
mark task.color = "yellow"
notify task.assignee + team_lead
log to deviation_register
RULE "sprint_burnout_alert":
WHEN sprint.day_index >= sprint.total_days * 0.5
AND remaining_work > sprint.total_points * 0.7
THEN:
notify scrum_master + tech_lead
suggest "range_renegotiation"
RULE "dependency_upgrade":
WHEN task.blocked_by.days_overdue > 1
AND task.criticality == "high"
THEN:
escalate_to level_2

七、避坑指南:五个最常见的偏差管理错误
前面讲了很多"怎么做",这一节专门讲"不要怎么做"。这些坑很多不是方法错误,而是执行细节上的误判。
1. 把偏差管理变成追责工具
一旦偏差数据进入绩效评估体系,管理本身就开始走偏。团队会优先保护数据,其次才是暴露问题。偏差数据的唯一合法用途,是驱动机制改进,不是评价个人。如果一定要做考核,只考核"偏差处理动作是否到位",不考核"偏差大小"。
2. 只盯着总量偏差,不看结构性偏差
总量偏差 10% 听起来不错,但如果这 10% 全部集中在"支付模块",那就是结构性风险。要养成按模块、按来源、按团队切片看偏差的习惯,才能看到真正值得动手的地方。
3. 忽略研发团队的特殊性,直接套用工程方法
这条前面反复提过,但值得再说一次。工程施工里"多加班一天"就是线性增加产出,研发里"多加班一天"可能产出为零甚至为负(疲惫、返工)。不要把研发当成"代码版的施工队"来管。
4. 相信"配置好工具"就能解决偏差
工具解决的是数据流动问题,不解决判断问题。配置了自动化预警但没人看、没人决定、没人复盘的团队,问题会以更隐蔽的方式积累。
我见过配齐了全套看板、预警、燃尽图的团队,迭代达成率依然在 65% 徘徊,因为没人对预警做动作。
5. 容忍度设太紧,团队开始隐瞒真实进度
容忍度紧的直接后果是"90% 陷阱"普遍化。每个任务都卡在"接近完成"状态,实际可能还有一半工作量。这时看板上一切正常,直到某个关键里程碑突然崩塌。
容忍度不是对团队放松要求,而是对真实信息的一种保护。这个判断我在每个团队都反复讲。

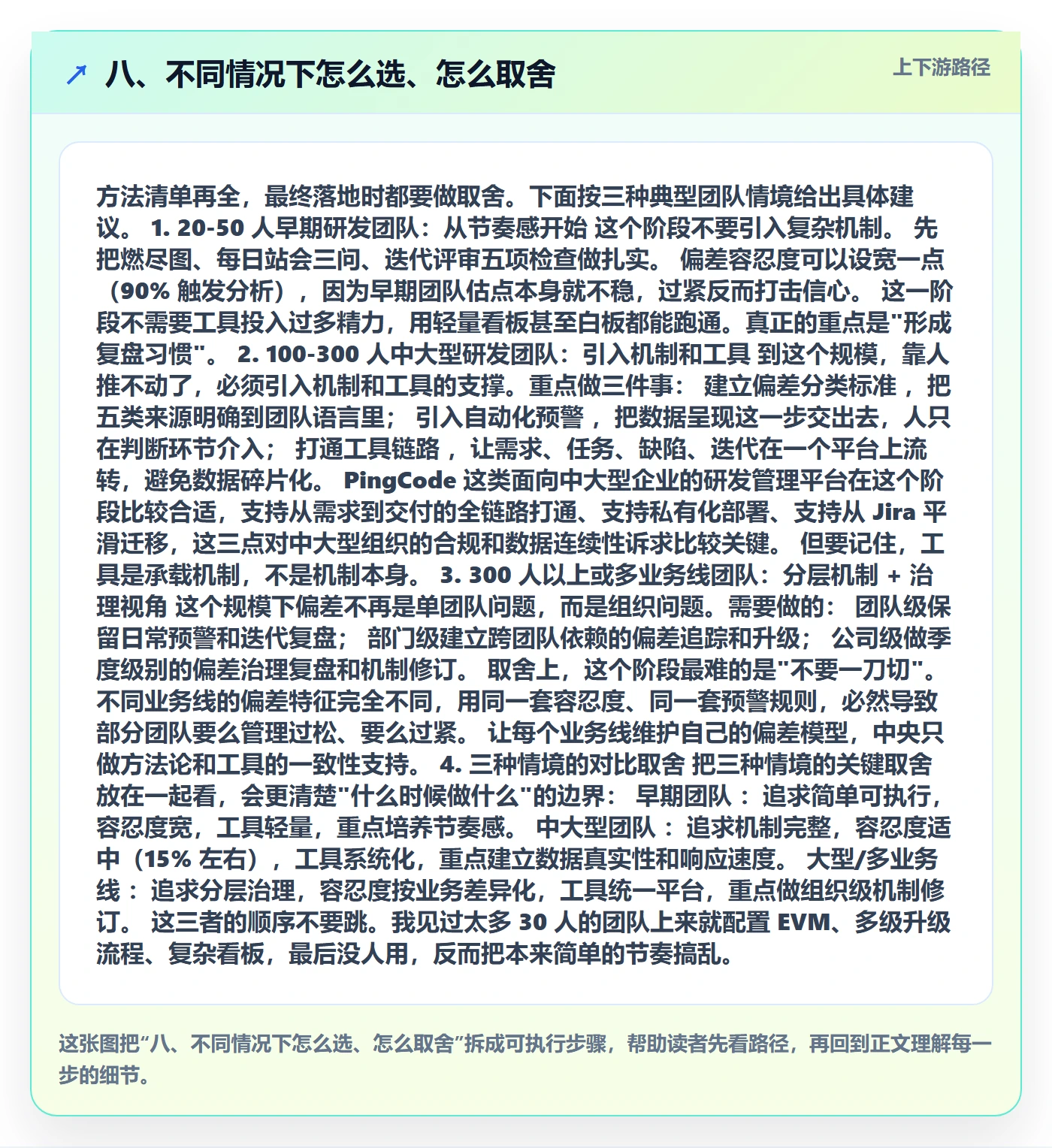

八、不同情况下怎么选、怎么取舍
方法清单再全,最终落地时都要做取舍。下面按三种典型团队情境给出具体建议。
1. 20-50 人早期研发团队:从节奏感开始
这个阶段不要引入复杂机制。先把燃尽图、每日站会三问、迭代评审五项检查做扎实。偏差容忍度可以设宽一点(90% 触发分析),因为早期团队估点本身就不稳,过紧反而打击信心。
这一阶段不需要工具投入过多精力,用轻量看板甚至白板都能跑通。真正的重点是"形成复盘习惯"。
2. 100-300 人中大型研发团队:引入机制和工具
到这个规模,靠人推不动了,必须引入机制和工具的支撑。重点做三件事:
- 建立偏差分类标准,把五类来源明确到团队语言里;
- 引入自动化预警,把数据呈现这一步交出去,人只在判断环节介入;
- 打通工具链路,让需求、任务、缺陷、迭代在一个平台上流转,避免数据碎片化。
PingCode 这类面向中大型企业的研发管理平台在这个阶段比较合适,支持从需求到交付的全链路打通、支持私有化部署、支持从 Jira 平滑迁移,这三点对中大型组织的合规和数据连续性诉求比较关键。但要记住,工具是承载机制,不是机制本身。
3. 300 人以上或多业务线团队:分层机制 + 治理视角
这个规模下偏差不再是单团队问题,而是组织问题。需要做的:
- 团队级保留日常预警和迭代复盘;
- 部门级建立跨团队依赖的偏差追踪和升级;
- 公司级做季度级别的偏差治理复盘和机制修订。
取舍上,这个阶段最难的是"不要一刀切"。不同业务线的偏差特征完全不同,用同一套容忍度、同一套预警规则,必然导致部分团队要么管理过松、要么过紧。让每个业务线维护自己的偏差模型,中央只做方法论和工具的一致性支持。
4. 三种情境的对比取舍
把三种情境的关键取舍放在一起看,会更清楚"什么时候做什么"的边界:
- 早期团队:追求简单可执行,容忍度宽,工具轻量,重点培养节奏感。
- 中大型团队:追求机制完整,容忍度适中(15% 左右),工具系统化,重点建立数据真实性和响应速度。
- 大型/多业务线:追求分层治理,容忍度按业务差异化,工具统一平台,重点做组织级机制修订。
这三者的顺序不要跳。我见过太多 30 人的团队上来就配置 EVM、多级升级流程、复杂看板,最后没人用,反而把本来简单的节奏搞乱。

九、写在最后:偏差管理的终极目标
如果只看标题,这篇文章讲的是"进度偏差管理方法大全"。但真正想传递的,其实是另一个判断:偏差管理的终极目标,不是把偏差压到零,而是让团队具备"自我纠偏"的能力。
一个有自我纠偏能力的团队,表现是:偏差出现后 1-2 天内被识别,责任人主动暴露,团队快速判断要不要纠,该协商协商、该调整调整,下个迭代就能看到改进。整个过程不需要外部推着走。
反过来,一个没有自我纠偏能力的团队,偏差要么被隐藏、要么被过度放大,管理动作要么缺位、要么过度。数据看起来可能差不多,但半年下来,两个团队的交付质量会拉开巨大差距。
我给所有团队的下一步建议只有一条:先从每日站会三问和迭代评审五项检查开始做,坚持 3 个迭代再做其他动作。这两件事做好了,你就会知道自己的偏差到底来自哪、要不要纠、怎么纠,后面所有方法,都是在这个基础上按需叠加。
别急着上方法大全,先让自己团队具备"看见偏差、直面偏差"的最小能力。剩下的,慢慢来。
如果你现在正卡在"偏差数据一堆但不知道从哪下手"的状态,不妨这个迭代就试一件事:在站会里加三问,在评审里加五项检查。三个迭代后,答案会自己浮现。
常见问题解答(FAQ)
1. 研发团队的进度偏差率控制在多少算正常?有没有一个可参考的阈值?
我们团队十几个研发,最近老板开始盯迭代延期率,说我这边偏差率有20%多,让我给个改进方案。但我不确定这个数字在行业里到底算高还是正常,也不知道该拿什么标准去跟他解释,怕定低了团队压力大,定高了又显得我在给自己找借口。
先给结论:研发团队不存在一个通用的“正常偏差率”,任何脱离估算方式和需求波动率的阈值都是耍流氓。你可以按下面三步定自己的基线。第一,先统一偏差口径,是用故事点还是工时?
故事点口径下,一个20人规模的研发团队,双周迭代的达成率长期落在80%到90%之间是比较常见的区间,低于70%说明估算体系或需求插入已经失控。
第二,区分“计划内变更”和“计划外变更”,把需求插入、技术方案推翻、线上故障这三类单独统计,如果计划外变更吃掉了超过15%的迭代容量,那问题不在执行端而在上游。第三,用连续三个迭代的滚动均值代替单迭代数据做判断,单次迭代受一个人请假、一个技术卡点影响太大,没有统计意义。
给老板汇报时,把偏差拆成“可归因的三类原因+对应占比+下个迭代的纠偏动作”,比单纯报一个百分比有用得多。
2. 如何判断研发进度偏差是“正常波动”还是“需要立刻介入的失控信号”?
我做项目经理一年多,最头疼的就是分不清哪些延期该管、哪些该放。有时候一个任务晚了两天我就去催,结果被开发说我在微观管理;有时候我没管,结果到迭代末尾发现整个版本发不出去。我特别想知道,有没有一套客观的判断标准,而不是靠我拍脑袋。
核心判断标准是看偏差是否突破了“缓冲”和“关键路径”两条线,而不是看某单个任务的延期天数。具体做法分四层。第一层,看它是否在关键路径上,非关键路径的任务只要没吃光浮动时间,就属于正常波动,不该介入。
第二层,看它是否消耗掉了迭代缓冲,敏捷里常用“缓冲消耗比例”来判断,如果迭代过半缓冲已消耗超过三分之一,就是黄灯信号。第三层,看趋势而非快照,燃尽图连续三天偏离理想线且斜率没有回正的迹象,才算需要介入的信号。第四层,看它是否影响到对外承诺的里程碑,影响外部交付的偏差优先级永远高于内部任务偏差。
把这四条做成一张判断表贴在站会看板上,团队和你的判断标准就统一了,既避免微观管理,也不会漏掉真正的风险。
3. 需求频繁插入导致进度偏差,作为技术负责人应该怎么和产品经理谈?
我们是一个做B端SaaS的研发团队,产品经理几乎每个迭代都会插需求进来,还都是那种“客户催得急、必须这周上”的。结果就是每个迭代都延期,开发怨声载道,我去找产品经理谈,他就说业务压力大,让我理解。我该怎么谈才能既不撕破脸、又真正解决问题?
别在单个需求上跟他拉扯,那样每次都会变成“这个客户重要还是那个客户重要”的争论。要和产品经理建立三个机制。第一,建立“需求插入成本”的可视化,每次插入需求时,明确记录它挤掉了哪个原计划任务,以及造成的连带延期天数,把隐形成本显性化,这是谈判的事实基础。
第二,约定“迭代容量预留”,比如每个迭代固定留出15%到20%的容量专门应对插入需求,超出部分必须走需求置换而非加塞,也就是要插一个新需求就得砍一个旧需求,让产品经理自己做取舍。第三,设置“插入需求的决策层级”,金额或客户等级达到某个阈值才允许破例,日常插入走置换流程。
这三招的核心逻辑是:不否定他的业务诉求,而是让他为每一次插入承担明确的置换成本。谈的时候用数据说话,避免用“你们产品总是变”这种情绪化表达,成功率会高很多。
4. 敏捷研发中还需要做挣值管理吗?燃尽图和挣值到底该用哪个?
我们团队刚从传统瀑布转敏捷不久,我之前学的挣值管理(EVM)那一套现在好像没人提了,大家都看燃尽图和速率。但我总觉得光看燃尽图不够,说不清成本和进度的综合状态。想知道敏捷下到底还要不要用EVM,两者能不能结合。
结论是:纯敏捷团队日常迭代不必套用完整的EVM,但在需要向上汇报或做多项目资源决策时,EVM的SPI和CPI仍然有价值,关键是别混用口径。燃尽图解决的是“这个迭代能不能按时交付”的战术问题,它反映的是剩余工作量的趋势,适合团队内部每天看。
EVM解决的是“这个项目投入产出是否健康”的战略问题,SPI看进度效率、CPI看成本效率,适合向管理层或客户汇报。实操建议是分层使用:迭代层用燃尽图和迭代达成率,月度或季度层用SPI和CPI做趋势监控。
如果非要在敏捷里用EVM,把故事点当作挣值的计量单位,用故事点完成率代替工时完成率,避免因为工时填报不准导致数据失真。千万不要在一个迭代里同时向团队推两套指标,那只会让数据填报变成负担、让团队开始编数字。
核心关键词
文章包含AI辅助创作:进度偏差管理方法大全:研发团队进度管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462480
读者评论
偏差分类和容忍度这两点很关键。我们团队之前就是零容忍上报,结果大家把任务拆得极碎,燃尽图好看但交付一直延,后来放宽上报标准反而暴露了真实问题。
执行问题只占24%这个数据挺有冲击力的。我们复盘下来确实大部分偏差来自需求变更和依赖阻塞,盯着开发效率基本是白费力气。不过这个归因比例因团队而异,不能一概而论。
分诊逻辑那三个问题很实用,尤其'什么都不做会不会恶化'这一点。很多单点波动确实下一迭代就回归了,强行干预反而打乱节奏。建议再补充一下观察清单具体怎么跟踪。
判断逻辑比方法本身更重要这个观点认同。我们50人团队之前照搬EVM,结果测量噪声太大,后来退回到燃尽图加固定复盘,问题反而清晰多了。方法选型确实要看团队阶段。
